项目成本实操方法:项目负责人提升成本管理效率的风险控制方法与模板

项目成本管理最容易失控的时刻,往往不是预算被一次性突破,而是团队把一连串“小额、合理、来不及确认”的变更当成正常执行:多做两轮评审、临时增加测试环境、关键岗位加班、外包返工各自看起来都不大,月底汇总时却发现预算已经被消耗,交付范围还没有相应收缩。我的核心判断是:项目负责人提升成本管理效率,靠的不是更频繁地催报表,而是把成本、进度、范围和风险放进同一套决策机制,尤其要让每一笔新增支出都能回答“买到了什么、挤掉了什么、由谁批准”。

一、先讲核心结论:成本管理要管决策,不只是管报销

1. 把成本控制从事后统计改成事前授权

传统做法通常是先执行、后归集、再解释。它能告诉负责人钱花在哪里,却经常无法回答支出发生前最关键的问题:这项工作是否在批准范围内?是否值得现在投入?有没有更低成本的替代方案?等报销单和工时表齐全时,决策窗口可能已经过去。

我更建议把成本管理拆成三个时间点:承诺前核准、执行中预警、完成后复盘。承诺前核准关注范围和预算;执行中预警关注成本趋势与剩余工作;完成后复盘则区分估算误差、执行偏差和范围变化。三者连起来,成本表才不只是财务档案,而是项目负责人可以采取行动的控制面板。

最重要的效率原则是:尽量在成本变成事实之前管理它。采购订单发出、外包任务开始、加班安排确定、云资源扩容等动作,一旦发生,撤回的代价通常高于审批时多花几分钟确认。

2. 用四个问题判断一项成本是否合理

面对预算申请、变更单或临时资源请求,我会先问四个问题:它对应哪个已批准的交付物?如果不投入,影响是什么?成本和时间是否有可比较的替代方案?这项支出由谁承担、谁验收?如果这些问题答不清,通常不是立刻否决,而是先补齐信息,避免把模糊需求直接变成确定支出。

成本合理不等于金额低,也不等于预算科目正确。为了省下短期服务费而让核心人员长期加班,可能提高整体成本;为了赶进度跳过测试,可能把缺陷修复成本推到上线后。判断时要把直接成本、延迟成本、质量成本和风险暴露一起看。

3. 建立一条清晰的成本决策链

一条可执行的链路应当包含“预算基线,工作包,成本承诺,实际发生,完工预测,偏差处置”。每一笔钱都能回到具体工作,每个工作包都能找到负责人,每次偏差都能对应一个动作。若只把费用按部门或会计科目归类,项目负责人很难判断哪项交付正在吞噬预算。

建议项目负责人先建立最小可用机制,而不是一开始就铺开复杂制度。对小项目,可以用一张工作包成本表和一份变更记录;对跨部门、多供应商或周期较长的项目,再增加滚动预测、承诺成本台账和分层审批。工具复杂度应与决策风险匹配。

管理对象 负责人要看什么 常见处置动作
已批准预算 基线金额、范围、时间口径 冻结版本,明确调整流程
成本承诺 已签约、已下单、已排班但尚未付款的金额 纳入预测,避免误判可用余额
实际成本 已发生的人力、采购、服务和运维费用 核对归属工作包与验收状态
完工预测 完成剩余范围还需要多少资源 决定降范围、换方案或申请调整
风险准备 应对已识别不确定性的资金空间 按触发条件使用,事后记录原因

项目成本实操方法:项目负责人提升成本管理效率的风险控制方法与模板

二、背景和真实场景:预算失控通常始于看不见的承诺

1. 一个典型的交付项目成本场景

下面用一个明确标注为情景模拟的项目说明。某企业计划在五个月内完成内部业务系统升级,批准预算为100万元,工作包括需求梳理、开发集成、数据迁移、测试验收和上线支持。预算中,人力成本占60万元,外部服务与采购占25万元,环境及工具费用占8万元,风险准备金占7万元。

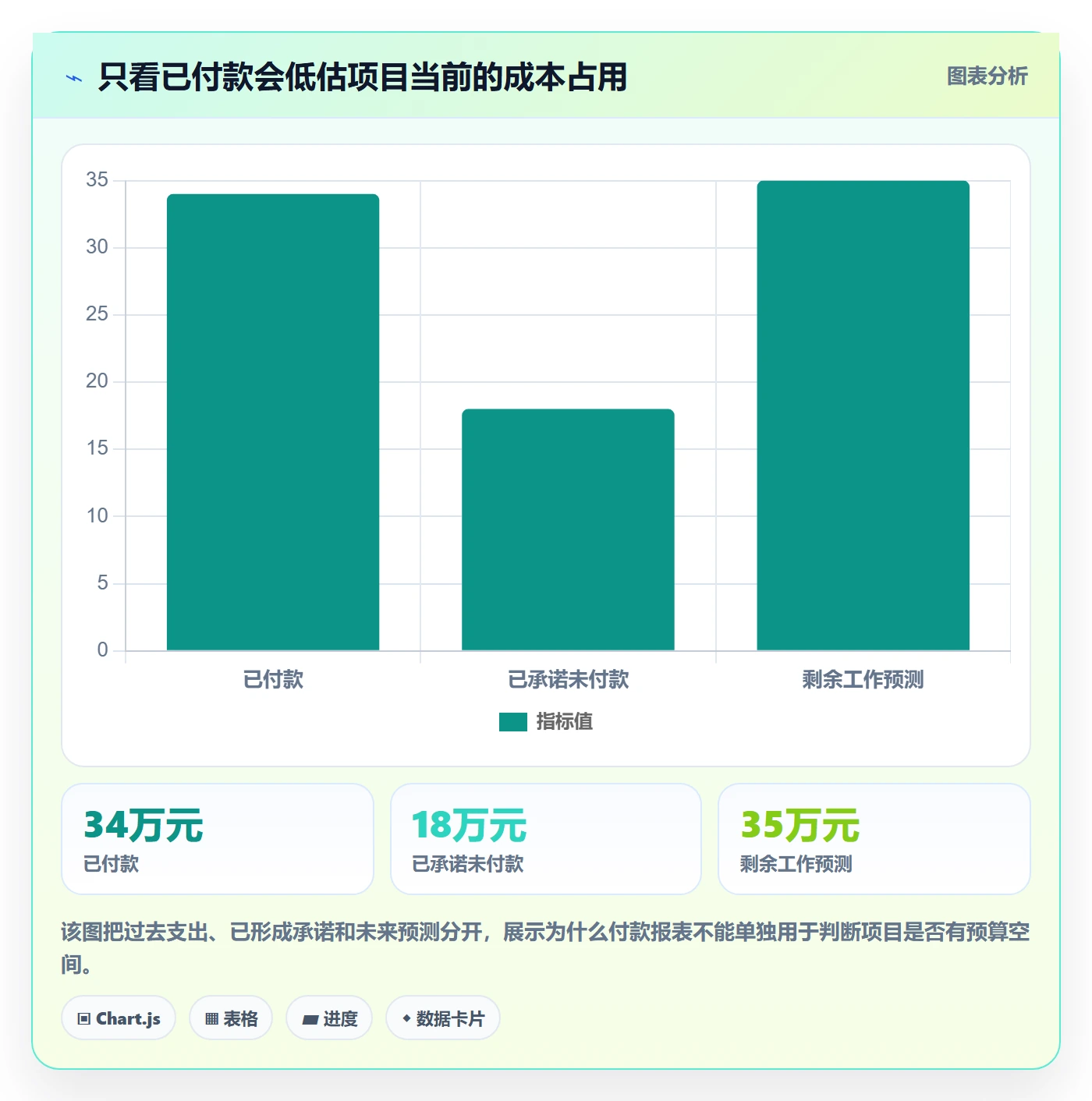

项目执行到第十周,财务报表显示已支付34万元,负责人据此认为剩余66万元较充裕。但进一步检查发现,另有18万元的外包订单和资源排期已确认,尚未进入付款报表;数据迁移范围比最初估计多出两批历史数据;测试阶段还提出增加兼容性验证。按已支付金额判断,项目看似健康;按承诺成本和剩余工作重新预测,预算余量已经明显收窄。

这类情形不是某个人“乱花钱”,而是成本信息分散在采购、财务、团队工时和任务记录里。不同部门使用不同统计时点,项目负责人看到的是滞后的局部事实。项目成本的第一类风险,往往不是超支本身,而是负责人误以为尚未承诺的钱仍可自由支配。

2. 成本偏差通常有四种来源

我会先把偏差拆成四类,而不是把所有超支归结为估算不准。估算偏差来自工作量、单价或周期假设不准确;范围偏差来自新增需求、验收口径变化或隐性工作;效率偏差来自返工、等待、沟通成本和资源切换;外部偏差则来自价格变动、供应商条件或政策约束。

拆分原因的价值在于,处置方式完全不同。估算偏差可能需要校准后续基线;范围偏差需要评估变更和取舍;效率偏差需要消除阻塞或改善协作;外部偏差可能需要替代供应、风险准备或合同调整。用同一种“压缩预算”处理四种问题,常会把风险转移到质量、工期或团队负荷上。

偏差来源 常见信号 优先核查 不宜直接采取的动作
估算偏差 同类工作持续高于计划投入 工作量假设、历史数据、复杂度 只要求团队“再快一点”
范围偏差 未登记的需求持续进入迭代 需求来源、验收口径、变更批准 默认把新增工作塞进原预算
效率偏差 等待、返工和切换时间增多 依赖关系、质量缺陷、决策延迟 通过长期加班掩盖流程问题
外部偏差 供应商报价或外部条件变化 合同边界、替代方案、市场条件 未经评估直接接受报价或仓促换供方

3. 成本管理的对象不只是现金支出

在项目中,人力投入经常以工时或人天记录,但没有立即付款,并不代表没有成本。内部人员被项目占用,会减少他们承担其他工作的能力;关键岗位加班可能带来疲劳和后续效率下降;延期上线也可能产生运营损失或错失业务窗口。对项目负责人来说,至少要区分财务支出、资源占用成本和延迟影响。

如果项目有明确商业收益,可以进一步估算延迟的业务影响;如果收益难以量化,则不必伪造精确数字,可用区间、情景或定性风险说明。成本分析的目标是帮助决策,不是把所有不确定性包装成小数点后两位的确定答案。

项目成本实操方法:项目负责人提升成本管理效率的风险控制方法与模板

三、常见误区:看起来在控成本,实际可能在放大风险

1. 误区一:预算余额就是可用资金

预算余额只是批准金额减去某种口径下的已发生金额。如果没有扣除已签合同、已下订单、已排班的承诺成本,余额会显得虚高。更稳妥的做法是同时展示已发生、已承诺、剩余预测和风险准备金,避免把“账面未支付”误读成“可以再花”。

还有一种常见混淆是将预留资金视为部门可自由分配的额度。风险准备金应当绑定具体的不确定性和使用触发条件,例如数据质量超出假设、关键接口改造范围扩大,而不是因为预算仍有结余就自然消耗。

2. 误区二:削减成本等于提高效率

削减费用只有在不损害必要产出、质量和风险控制的前提下,才可能提升效率。减少测试资源能让当期支出下降,却可能增加缺陷修复、回滚和客户支持成本;压缩培训可能让交付更快,却把知识缺口留给后续运维。

我会把“省下多少”与“新增了什么风险”放在同一张决策记录里。任何节省方案都应标注影响范围、风险责任人、监测指标和回退条件。若只记录节省金额,没有记录被转移的风险,就不算完整的成本决策。

3. 误区三:把所有预算都切成平均比例

平均削减看似公平,实际会惩罚关键路径和高风险工作。不同工作包的成本弹性并不一样:文档整理可能有压缩空间,安全验证、数据备份和关键接口测试则未必适合削减。更合理的是逐项检查价值、依赖和失败后果,再决定调整范围。

同样,把风险准备金平均分配给各部门,也会削弱它的作用。准备金的价值在于应对不确定事件,不是补足每个团队的计划缺口。若某类成本已经能够合理预测,应纳入基线,而不应长期藏在风险准备金里。

4. 误区四:实际成本和预算基线只要月末对一次即可

低频复核会把小偏差积累成难以处理的大偏差。对周期长、外包比例高或范围变化频繁的项目,月末才发现成本趋势,往往已经错过供应商调整、范围取舍或资源再配置的窗口。复核频率应按风险决定,不需要所有项目都每日盯数,但也不能用固定月报替代预警。

建议把例行数据更新与决策会议分开。数据可以按周汇总,真正触发负责人行动的则是超过阈值的趋势、关键承诺变化或范围变更。这样既不会让团队陷入无休止报数,也能在偏差还可调整时采取行动。

表面做法 隐藏问题 更有效的替代
只看付款总额 漏掉已承诺成本与未来工作量 并列展示发生、承诺、预测和准备金
统一削减各工作包 关键工作与低价值工作被同等处理 按价值、依赖、质量和风险逐项取舍
要求团队控制工时 可能诱发漏报、延后登记或隐性加班 同时观察工作完成量、返工和资源负荷
月末解释偏差 发现时机晚于可干预时机 设置承诺变化和预测偏差触发阈值

项目成本实操方法:项目负责人提升成本管理效率的风险控制方法与模板

四、专业判断逻辑:从“花了多少”转向“还要花多少”

1. 先统一口径,再谈预警

同一项目可能同时存在财务口径、项目管理口径和资源计划口径。财务口径关心费用何时确认;项目口径关心这笔费用对应什么交付;资源口径关心人力或环境何时被占用。三者可以不同,但必须说明差异,否则会议上每个人都在说“成本”,讨论的却不是同一件事。

我建议在成本台账首页写清楚统计周期、币种、是否含税、人员成本计算方式、外包费用确认口径和数据责任人。对于内部人力,若没有可靠的标准成本率,可以先报告人天和岗位类型,不必为了形式完整而随意套一个精确单价。

2. 以工作包为单位建立成本基线

工作包是可以估算、分派和验收的一组工作。预算如果只按“研发、人事、采购”分列,负责人难以识别哪个交付物成本偏离;按可验收工作包组织,则可以将预算、人力、采购和进度放在一起比较。

一个工作包至少要记录:交付物、负责人、计划工作量、外部费用、起止时间、验收条件和风险假设。工作包不必拆到每个微小任务,否则维护成本会超过管理收益。对单项金额较低、风险较低的工作可以合并;对高金额、关键路径或外部依赖工作则应单独跟踪。

3. 使用完工预测而非简单外推

最简洁的完工预测是“已发生成本+剩余工作预测”。关键在于剩余工作预测必须根据当前事实更新,而不能简单沿用最初计划。若返工增加、需求变化或资源效率下降,剩余工作成本就应重新估算;若工作已经验收且后续资源确定减少,也应相应下调。

复杂项目可以使用挣值管理的概念辅助判断。计划价值表示按计划应完成工作的预算价值,挣值表示已完成工作的预算价值,实际成本表示已完成工作实际花费。成本绩效指数可用挣值除以实际成本,进度绩效指数可用挣值除以计划价值。它们能提供趋势信号,但不能替代范围核验和管理判断。

例如,成本绩效指数低于1,说明取得的已完成工作价值相对实际投入偏低;但原因可能是初期投入集中、工作包估算不准,也可能是返工。单看指数不能直接下结论。若项目工作成果难以客观计量,强行计算挣值会制造精确幻觉,此时用工作包完成证据和剩余工作估算更可靠。

4. 设定预警阈值,但别把阈值当成免责线

阈值是触发讨论的信号,不是允许偏差的额度。可按项目规模设定,例如完工预测超过基线的3%时要求负责人说明,超过5%时提交方案;也可以按金额设门槛,如单项承诺超过预算某个比例就升级审批。这些数字应是组织的建议基准,而非普遍适用的行业标准。

阈值要同时看绝对金额和相对比例。小项目偏差10%可能只是几千元,大项目偏差2%却可能影响重大采购决策。另需设置方向性阈值:预算预测恶化、关键岗位负荷上升、风险准备金快速消耗,都可能比已发生超支更早说明问题。

5. 把风险暴露和风险准备分开记录

风险清单记录不确定事件、概率、影响和应对动作;风险准备金记录为应对这类不确定性而保留的资金。两者不应混为一个“机动费用”科目。风险发生后,要记录实际影响、准备金使用额、剩余暴露和是否需要调整计划。

用期望值估算风险可以辅助比较,但要谨慎。例如某风险发生概率估计为20%,影响估计为10万元,期望损失为2万元。这个数字不是实际损失预测,更不是自动应拨2万元;它只是把概率和影响放到同一尺度下讨论。低概率、高影响风险往往还需要单独制定应急方案。

项目成本实操方法:项目负责人提升成本管理效率的风险控制方法与模板

五、案例拆解:100万元项目如何避免月底才发现超支

1. 项目假设和初始基线

继续使用前述情景模拟。项目批准预算100万元,计划周期五个月,范围是完成系统升级、迁移指定历史数据、通过验收并上线支持。基线拆分为人力60万元、外部服务与采购25万元、环境工具8万元、风险准备7万元。负责人将主要交付拆成五个工作包,并为每个工作包安排负责人、预算和验收条件。

工作包 基线金额 核心验收点 主要成本风险
需求梳理与方案 12万元 范围清单、接口边界、验收口径确认 关键用户意见迟到导致反复调整
开发与系统集成 34万元 核心功能通过集成测试 外部接口不稳定引发返工
数据迁移与校验 20万元 迁移批次完成,抽样校验达标 历史数据质量和数量超出假设
测试与验收 18万元 缺陷等级、覆盖范围和签收记录满足约定 测试范围后置增加,修复周期被压缩
上线支持与环境 9万元 上线检查、监控、回退和支持安排完成 环境扩容及支持周期延长

表中工作包合计93万元,另有7万元风险准备金。这样拆分不是为了追求科目齐全,而是让管理者在变更发生时能指出它影响哪个交付、哪项预算和哪条验收条件。若预算项无法映射到工作包,后续偏差就很难定位。

2. 第十周出现的三个变化

第一个变化是历史数据范围扩大。业务方提出额外迁移两批旧数据,工作量估算增加4万元,并可能延长校验时间。第二个变化是外部接口文档不完整,供应商需要增加适配工作,报价增加3万元。第三个变化是管理层要求增加一轮兼容性验证,预计需要2万元。

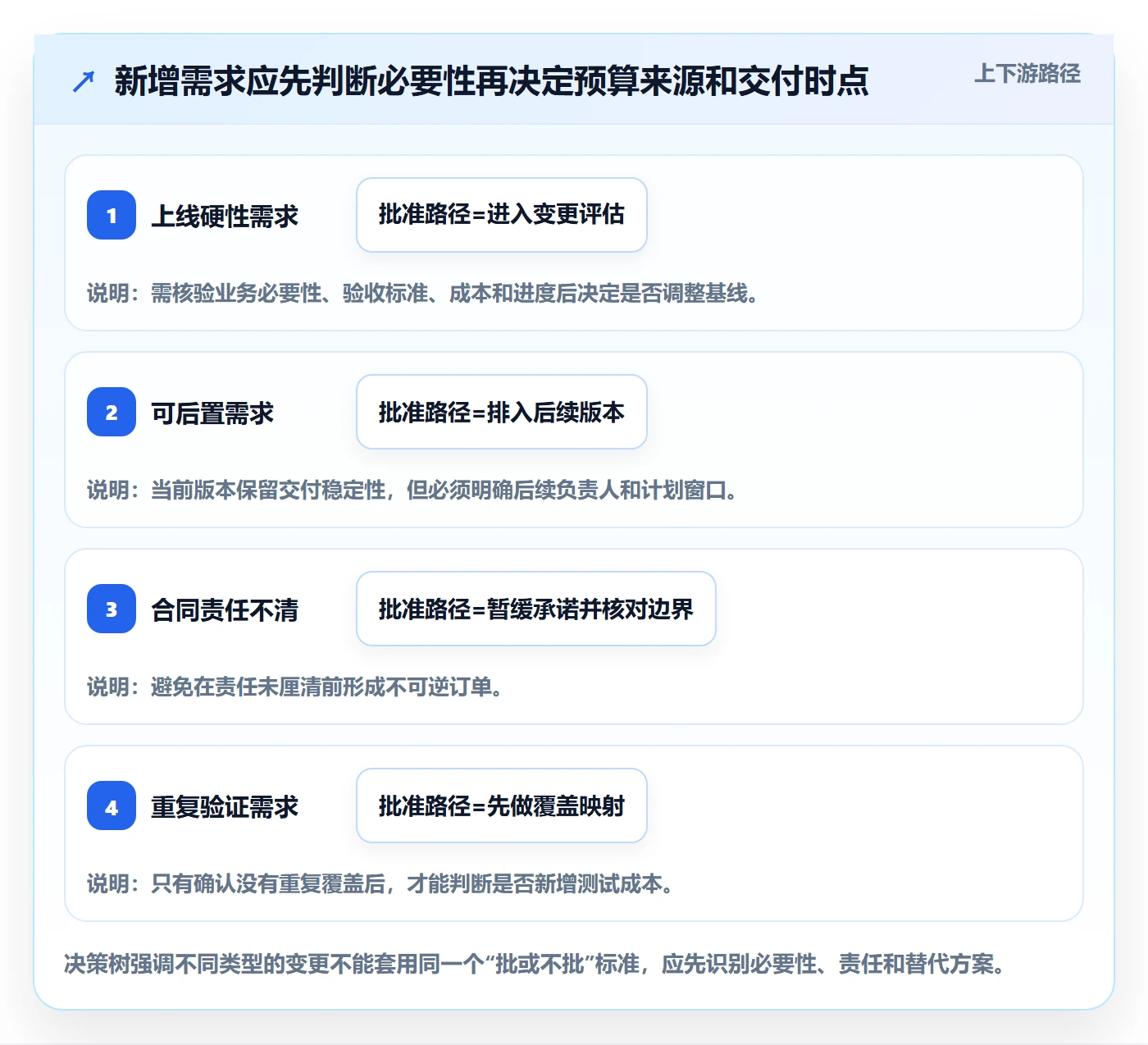

如果负责人只按“总共增加9万元”处理,容易把三项需求一并批准或一并拒绝。更好的做法是分别判断业务价值、强制性、风险和时点:新增历史数据是否是上线必须条件;接口适配是否属于供应商原合同责任;兼容性验证是否由明确风险触发,还是偏好性要求。

逐项分析后,假设项目组决定:新增数据中一批是上线必须,另一批可在上线后安排;接口适配先核对合同边界,再与供应商协商;兼容性验证不直接取消,而是评估能否合并已有测试场景。最终批准的新增成本为4万元,另有2万元作为待核实承诺,不立即计入正式变更,所有决策写入变更记录。

3. 成本、进度和质量共同决定取舍

仅以预算视角看,延期迁移第二批数据似乎节省4万元;但如果业务无法接受数据缺失,节省就没有实际意义。仅以进度视角看,立即批准全部适配费用最省沟通时间;但若责任属于合同范围,项目可能为重复工作付费。负责人应把每个方案的成本、时间、质量和责任边界摆在同一张比较表上。

方案 预计新增成本 进度影响 主要风险 适用判断
全量新增数据立即迁移 情景估算4万元 可能延长约1周 数据质量问题挤压测试时间 两批数据均为上线硬性要求时考虑
仅迁移上线必需批次 情景估算2万元 基本保持计划 后续迁移需再次安排资源 业务确认第二批可后置时优先评估
取消兼容性验证 短期节省约2万元 不增加当前周期 目标环境覆盖不足,故障暴露更晚 仅在已有验证覆盖充分且风险评估支持时采用
合并重复测试场景 情景估算节省0.5至1万元 可能节省数个工作日 需要确认覆盖没有实质缺口 测试负责人和业务验收人共同确认后采用

金额和时间均为该情景中的估算,不是行业统计。实际项目要使用自己的历史工时、合同价格和测试记录。示例的重点是:成本取舍必须把被延后的义务、风险承担人和恢复条件一起写清楚。

4. 形成可复核的决策记录

每项变更记录至少包括:提出人、需求理由、影响工作包、成本区间、进度影响、质量影响、可选方案、批准人、资金来源、验收方式和复核日期。若涉及风险准备金,还要说明对应的风险编号和触发条件。这样即使人员更替,也能理解当时为什么接受或拒绝方案。

这个案例中,项目负责人在第十周看到预测趋近基线后,没有简单要求团队压缩工时,而是将新增范围分层、核实合同责任、合并重复测试,并重新估算完工成本。管理动作并非“把预算压回100万元”本身,而是让业务明确哪些范围必须现在完成、哪些风险可以接受、哪些责任不能重复付费。

项目成本实操方法:项目负责人提升成本管理效率的风险控制方法与模板

六、可直接使用的模板:让成本信息进入日常决策

1. 项目成本基线表

成本基线表适合在项目启动或阶段计划确认时建立。金额可以采用区间,但要写明估算依据;若估算仍有较大不确定性,应标注置信程度和待验证假设,而不是把暂定值当作承诺值。

字段 填写示例 填写注意点
项目与版本 内部系统升级,第一阶段 区分项目、阶段和版本,避免不同范围共用一条基线
工作包名称 数据迁移与校验 采用可验收的交付描述
预算金额 20万元 注明币种、含税与否及估算日期
人力计划 迁移负责人12人天,测试支持8人天 岗位与人天分开记录,减少总工时掩盖关键技能缺口
外部费用 数据处理服务6万元 注明报价来源、合同状态和价格有效期
验收条件 批次完成,抽样核验通过 验收条件要能被证据验证
关键假设 数据字段与样本一致 将假设转成可检查的前置条件
风险触发点 缺失字段比例超过约定门槛 写明触发后的评估和审批动作

2. 周度成本滚动表

周度表不应要求每个人重复录入所有原始凭证。它的作用是形成项目层面的判断视图,原始支出仍应来自财务或采购记录,工时来自团队记录,预测则由工作包负责人更新。数据责任分清,负责人才能判断异常来自事实、映射还是估算。

工作包 基线 已发生 已承诺 剩余预测 完工预测 偏差原因 行动与负责人
数据迁移 20万元 8万元 4万元 10万元 22万元 历史数据范围扩大 业务确认后置批次;项目负责人
测试验收 18万元 6万元 2万元 11万元 19万元 新增兼容性场景待评估 映射重复覆盖;测试负责人

表里的“完工预测”应等于已发生、已承诺和剩余工作预测之和,前提是三者统计口径互不重叠。若已承诺金额已经包含在剩余预测中,就不能重复相加。建议在模板说明中明确计算规则,并由一名数据负责人定期核对。

3. 变更成本评估单

以下模板用于把需求变化转化为可比较的选择。它不需要写成长篇报告,但必须让批准者看到不批准、延期或替代方案的后果。金额不确定时可以给出区间,并注明区间受哪些条件影响。

评估问题 填写内容
变更是什么 新增或调整的交付物、验收条件和提出人
为什么现在提出 业务原因、法规约束、技术发现或风险触发
不处理的后果 对业务、质量、进度、合规或运营的影响
成本影响 新增人力、采购、环境及后续维护成本
进度影响 关键路径是否变化、需要何种资源、预计延长多久
替代方案 缩小范围、延后交付、复用现有能力、调整验收方式
风险与责任 新增风险、承担人、监测指标和回退条件
决定与复核 批准人、资金来源、决定日期、复核节点

4. 成本偏差处置记录

当完工预测超过阈值,不能只在表格里标红。处置记录应包含偏差金额、偏差类型、驱动因素、已采取动作、预计效果和验证时间。若团队提出“提高效率”或“加强管理”之类表述,应追问具体改变了哪个流程、哪个资源配置或哪个交付范围。

记录项 示例内容
偏差 完工预测较基线增加3万元,主要发生于接口适配工作包
原因类别 外部边界不清,需核对合同责任与接口资料完整度
方案A 按新增报价执行,预计不影响进度,但需确认非重复计费
方案B 先完成责任核对,若属合同范围则要求供应商修正方案
决策依据 合同条款、接口变更记录、技术评估意见
行动与日期 采购负责人于指定日期完成书面确认
复核结果 确认新增工作边界后更新预测和审批记录

5. 一个适合轻量项目的计算口径

对于范围稳定、风险有限的小项目,先采用简单口径即可。建议在模板中写清楚:完工预测等于已发生成本加已承诺未结算成本加剩余工作预测;预测偏差等于完工预测减批准基线;预算余量等于批准基线减完工预测。风险准备金单独展示,不要在没有触发条件时默认从预测中扣除。

如果要计算成本绩效指数,可以在口径可靠的前提下使用:成本绩效指数等于挣值除以实际成本。计算结果低于1时,说明实际投入相对已完成工作价值偏高;高于1时,也不能自动判定项目一定省钱,需确认是否遗漏了未完成工作、成本确认滞后或验收证据不足。

项目成本实操方法:项目负责人提升成本管理效率的风险控制方法与模板

七、不同项目情况下的行动建议

1. 小型、短周期、单团队项目

这类项目不必引入多层审批和复杂挣值体系。负责人可以设置一页预算基线、一份变更记录和每周一次的完工预测更新。重点关注外部采购、关键岗位投入和新增需求,不要把大量时间花在维护低金额、低风险的细碎成本上。

如果项目成本主要由内部人员构成,先用人天和工作包记录资源投入即可。若团队无法可靠地按小时记录,强行要求精确到小时可能导致数据质量下降;宁可保持稳定的粗粒度口径,也不要制造表面精确、实际不可比的数据。

2. 多部门、长周期或关键路径项目

这类项目要明确预算所有者、工作包负责人、采购接口人和审批权限。周度更新成本承诺,月度或里程碑复核完工预测,并将预测与进度、范围和风险联合审查。若多个部门各自维护不同表格,应先统一定义和数据责任,再考虑自动化汇总。

对关键路径工作设置更早的预警。成本超支可能还未出现,但关键资源等待、接口交付推迟或测试缺陷上升已经提示未来投入会增加。负责人应把这些前置信号纳入项目风险讨论,而不是等待财务报表确认超支后才启动处置。

3. 外包和供应商占比较高的项目

外包项目应把已签合同、已下订单、变更报价、里程碑验收和质保责任纳入同一视图。签约前确认交付范围、验收标准、变更计价方式和缺陷责任边界;执行中对新增工作进行书面确认,避免口头讨论逐步演化成默认承诺。

面对供应商报价,不应只比单价。还要比较响应时效、交付质量、沟通成本、退出难度、数据迁移成本和后续维护要求。更便宜的方案如果造成更长的等待或更高的返工概率,生命周期成本未必更低。

4. 需求频繁变化或探索性较强的项目

探索性项目的估算精度天然有限,重点不是承诺一个看似精确的总额,而是设置分阶段资金和继续投入的判断点。每个阶段要明确要验证的假设、可交付证据、成本上限和停止条件。阶段结束后,根据学习结果决定继续、调整或停止。

对频繁变更的项目,预算基线不应因每个小调整都反复重做。可设定一个清晰的变更门槛:门槛以内由授权负责人在既定额度内调整,门槛以外则重新评估范围、成本和时间。门槛必须配合累计影响检查,避免多个小变更绕过整体评估。

5. 预算已经接近上限的项目

当完工预测接近基线时,先暂停非必要的新承诺,再核实剩余工作和已承诺金额。不要立即全面冻结支出,因为冻结关键测试、运维准备或安全工作可能让风险更大。负责人应召开一次聚焦决策的评审:保留哪些必须交付,哪些可以后置,哪些风险不可接受,是否有合理的基线调整依据。

若预算增加是因为业务范围增加,应该把范围变化和预算调整关联起来;若是因为执行效率下降,则需要说明改进措施与预期效果;若是估算系统性偏低,则要更新后续估算方法。追加资金可以是正确选择,但应建立在清楚的原因和收益判断上,而不是单纯为了掩盖偏差。

八、取舍与边界:成本控制不是把每个数字都压低

1. 节省成本与保护价值之间的取舍

项目负责人需要区分“低价值支出”和“必要投入”。低价值支出可能是重复采购、无人使用的资源、未核验的外包追加工作;必要投入可能是关键测试、备份、合规评估或上线支持。前者应优先优化,后者不能仅因短期预算紧张就机械削减。

我通常建议从三类空间寻找节省:取消重复工作、减少等待与返工、按真实使用量调整资源。它们比单纯削减岗位或压缩验收更容易形成可持续收益。若节省方案改变了质量门槛,就必须明确接受风险的责任人和补救方式。

2. 速度与成本之间的取舍

加人不一定能缩短周期。新成员需要熟悉业务和代码,关键工作还可能增加协调成本。只有当任务可并行、依赖清楚、交接成本可控时,增加资源才可能同时改善进度;若瓶颈是决策等待或需求不清,增加人力往往只会增加沟通和返工成本。

赶进度的方案应先找瓶颈,再计算加速代价。缩短测试周期、增加并行开发或使用外部支持,各有不同风险。负责人至少要比较增量成本、压缩时间、质量影响和回退方案,不要把“尽快交付”当成无需解释的授权。

3. 详细度与管理成本之间的取舍

过度细分会让团队把时间花在填表,数据却未必更可信。成本管理的粒度应与决策粒度相同:如果负责人只能对工作包作出调整,就没有必要要求每个微任务都填一套审批信息;如果某项采购金额高、退出困难,则值得单独跟踪到合同和验收节点。

判断一项记录是否值得维护,可以问:它是否会改变决策?是否能触发明确动作?是否能解释重大偏差?如果答案都是否定的,这个字段可能只增加负担。管理机制应随着项目风险变化,而不是为了报表整齐不断叠加字段。

4. 集中审批与授权效率之间的取舍

所有费用都集中审批,会提高控制感,却可能拖慢小额、常规支出;完全下放,又可能造成承诺分散、无法识别累计影响。更可行的设计是按金额、风险、可逆性和偏离基线程度分层授权,并对同一工作包的累计变更设置提醒。

低金额、可逆且在已批准范围内的支出,可以授权负责人快速处理;高金额、不可逆、跨部门或改变验收范围的支出,应升级审批。权限不是只看金额:一笔金额不大的安全例外,也可能比一笔金额较高的常规采购具有更高风险。

决策特征 适合的控制方式 需要避免
金额低、可逆、范围内 授权工作包负责人,保留记录并纳入汇总 为小额事项设置不成比例的审批链
金额高、不可逆 承诺前评估替代方案和退出成本 只凭报价低或预算有余额就批准
改变交付范围 评估成本、进度、质量和验收影响 把变更伪装成普通任务补充
触发重大风险 升级决策并明确风险承担人 用平均削减或临时加班替代风险评估

项目成本实操方法:项目负责人提升成本管理效率的风险控制方法与模板

九、把成本管理变成团队习惯:会议、指标和工具边界

1. 周会只讨论需要决策的变化

成本周会不应逐条朗读支出明细。更有效的议程是先看完工预测变化,再看承诺成本变化、工作包偏差、范围变更和风险准备金使用。没有变化的部分可以通过台账确认,不必反复占用会议时间。

每个异常都要落到一个问题:需要谁在什么时间前做什么决定?如果只是“成本偏高,继续关注”,会议没有形成控制动作。反过来,也不要为了显得积极而为每个小波动安排行动;低风险、短期波动可以观察,但应定义观察期限和升级条件。

2. 指标应服务于行动,而非用来排名团队

成本绩效、预测偏差、承诺成本比例、变更累计金额、返工投入和预测稳定性都可作为观察指标,但每个指标都有边界。工时低不代表效率高,预算执行率高不代表价值交付充分,偏差低也可能是因为范围尚未完成或成本尚未入账。

不要把单一成本指标直接用于团队排名或个人考核。这样的做法可能诱发延迟报工、少报风险、推迟必要测试或将成本转移到其他部门。指标应与交付完成、质量结果、范围变化和风险信息结合使用。

观察指标 它能提示什么 可能的误读 配套核验
完工预测偏差 预计最终成本偏离基线的方向和幅度 把估算变化当作实际超支 检查假设、范围和剩余工作依据
已承诺成本占比 未来成本中已形成不可逆承诺的程度 把高占比一概判定为不健康 核查合同阶段、取消条件和交付匹配度
变更累计金额 范围变化对总预算的累积影响 只看单笔变更而忽视累计效应 按工作包和需求来源汇总
返工投入比例 投入中用于修正已有工作的程度 将所有返工都归咎于执行人员 区分需求、设计、接口和质量原因
预测稳定性 预测值随时间波动的程度 认为预测不变就必然准确 抽查预测依据和实际完成情况

3. 工具解决记录和协同问题,不能代替判断

当项目同时涉及多个团队、采购、外部供应商和复杂变更时,某项目管理工具或某项目管理平台可以帮助关联任务、工时、预算、风险和审批记录,减少信息散落在邮件、表格和聊天记录里的情况。但软件不能自动判断需求是否值得做,也不能替负责人承担风险取舍。

选择工具前,我会先画出一条最小数据链:预算基线如何关联工作包,工作包如何关联任务和负责人,承诺成本从哪里进入,实际成本由谁核验,预测变化如何触发审批。若工具无法支持团队的核心口径,或者数据维护比决策收益更重,先简化流程和字段,比急于采购更稳妥。

对100人以上组织或中大型企业,跨部门的权限、数据口径、项目组合视图和历史审计可能成为刚性要求。此时需要评估角色权限、数据集成、变更留痕和长期维护成本;小团队则更应关注上手成本、导出能力和是否能稳定执行。工具选型应从管理场景出发,不要把功能清单等同于管理成熟度。

项目成本实操方法:项目负责人提升成本管理效率的风险控制方法与模板

十、下一步怎么做:用两周建立最小可用成本控制闭环

1. 第一步:选一个项目试行,不要先做制度大改

选择一个范围相对清楚、但确实存在跨部门协作或成本风险的项目作为试点。和项目负责人、财务或采购接口人共同确认统计口径,先收集预算基线、已发生成本、已承诺成本和剩余工作预测。若基础数据不完整,记录缺口和责任人,不要用推测数字填满表格。

2. 第二步:建立工作包和变更记录

把项目主要交付拆成少量可验收工作包,为每个工作包指定负责人、预算和验收条件。同步建立简洁的变更记录,任何新增范围至少写明提出原因、成本区间、进度影响和批准人。两张表能否支持一次真实决策,比是否拥有几十个字段更重要。

3. 第三步:每周更新预测,按风险设置升级条件

每周更新已发生、已承诺和剩余工作预测,核查各项是否重复统计。设定适合项目规模的预警阈值,并明确阈值触发后的动作:补充估算、核对合同、调整范围、申请预算或接受风险。建议阈值应经过试点校准,不能未经验证就推广为所有项目的硬性标准。

4. 第四步:用复盘改进下一次估算

项目阶段结束后,把原估算和实际情况按工作包对比,记录偏差来自范围、估算、执行、外部条件还是成本口径。特别关注反复出现的误差:某类测试总被低估、某种接口经常产生适配费用、某供应商的变更报价总晚于计划。将这些信息变成下一次估算的依据,成本管理才会产生复利。

我的最终判断是:项目成本管理的成熟度,不取决于表格有多复杂,而取决于负责人能否在承诺发生前看到完整信息,在偏差尚可调整时作出取舍,并在项目结束后把经验反馈到下一次估算。下一步可以从一个正在执行的项目开始,今天先核对三件事:已付款之外还有多少承诺、剩余工作需要多少投入、当前预测变化由什么驱动。把这三个答案写进同一张表,成本控制就从“月底解释”迈向了“过程决策”。

常见问题解答(FAQ)

1. 项目成本预算应该按什么维度拆分,才能在执行中真正用于控风险?

我以前做预算时只按人力、软件和差旅分了几大类,月末发现总额没超,但某个关键阶段已经快没钱了。我想知道预算究竟该按成本类型拆,还是按项目阶段、交付物来拆,才能尽早发现问题?

建议采用“工作包或交付物 × 成本类别”的二维拆分,而不是只看总额或只按费用科目归类。例如,一个系统改造项目可以按需求确认、开发、测试、上线拆分阶段,再分别记录人员工时、外包、云资源和差旅。这样既能看出钱花在哪,也能判断哪项交付正在消耗过多成本。

每个预算单元最好同时标明责任人、计划完成日期和估算依据;估算依据可以是“3人各投入8天”,而不只是一个总金额。项目规模较小时可用表格管理,若预算单元多到难以定期核对,再考虑使用某项目管理工具。

2. 项目进行到什么程度时,应该启动成本预警?

我担心等到预算超支才处理已经太晚,但如果稍微偏离就报警,团队又会被频繁打断。我想知道成本预警应该看单纯的已花金额,还是要结合项目进度判断?

不要只用“已花金额超过预算的某个比例”作为唯一预警条件,因为项目进度不同,同样的支出可能代表完全不同的风险。更实用的做法是同时观察已发生成本、已完成工作和剩余工作估算:例如预算为100万元,项目完成40%时已花55万元,就应检查是否存在范围扩大、返工或资源投入偏高;

若已完成70%且已花65万元,风险判断可能不同。可以设置两级阈值:偏差达到预算的5%时要求负责人解释原因,达到10%或预计完工成本超过预算时,启动纠偏评审。阈值应结合项目波动性、审批周期和剩余工期调整,不能照搬统一比例。

3. 如何估算项目完工成本,避免只看当前已经花掉的钱?

我做项目复盘时发现,账面支出还在预算内,但后续测试、上线支持和外包尾款都没有算进去,最后仍然超支。我应该用什么方法把尚未发生但很可能发生的成本纳入判断?

每周或每个关键里程碑后,都应更新一次完工成本预测,而不是把已付款项当作项目总成本。可以先按“已发生成本+完成剩余工作所需成本”估算;对外包合同、云资源、加班和上线支持等项目,分别列出已承诺但未支付金额、尚未承诺的预计支出,以及可能发生的风险成本。

例如已支出60万元、合同未付款项20万元、剩余工作预计需25万元,当前完工成本应看作约105万元,而不是60万元。判断时还要区分确定性支出和风险准备金,避免把尚未批准的风险金额误报成确定成本。预测持续偏高时,应先核实范围、工作量和单价假设,再决定削减范围、调配资源或申请变更。

4. 项目成本管理模板至少要记录哪些字段,才能支持决策而不是只做报账?

我见过不少成本表只写日期、费用名称和金额,月底能对账,却说不清为什么超支,也不知道下一步该找谁处理。我想做一张轻量模板,哪些字段是必须的,哪些信息又容易让表格变得没人维护?

轻量成本台账至少应包含成本项、所属交付物或阶段、预算金额、已发生成本、已承诺未支付金额、完工预测、偏差金额、偏差原因、责任人和处理动作。日期与凭证信息用于核对,预算假设则用于判断估算是否需要调整。建议把“偏差原因”和“处理动作”设为必填,但不要要求每笔小额支出都写长篇说明;

达到预警阈值或影响关键交付时再补充分析。每周由项目负责人更新预测,财务或采购人员核对实际与承诺金额,管理者只查看偏差和待决策事项。模板的价值不在字段多,而在于每个异常都能对应到责任人、影响范围和下一步行动。

核心关键词

读者评论

毛
毛明远

我们以前也只看财务已付款,直到供应商订单和内部排班一起汇总,才发现余额没想象中宽裕。把承诺成本纳入预测确实有用,难点是采购、项目组的数据更新时点不一致,最好明确谁负责同步。

丁
丁泽宇

按工作包看成本比按部门汇总更容易定位问题,不过团队规模小的时候,拆得太细会增加维护负担。我更倾向于只单独跟踪关键路径、高金额和外部依赖项,其他工作合并管理。

沈
沈启航

赞同削减费用时同时记录质量风险,但返工成本很难提前估准。文章里的区间适合提醒决策,不太适合直接当预算依据;实际执行中还是要结合项目自己的缺陷率和历史数据滚动修正。

文章包含AI辅助创作:项目成本实操方法:项目负责人提升成本管理效率的风险控制方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/595600

赞 (0)
飞飞飞飞
费用管理方法大全:项目负责人成本管理效率提升落地清单
上一篇 37分钟前
成本管理成本全流程:项目负责人风险控制与一文讲清
下一篇 37分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
