项目负责人常说“这个项目人力投入超了”,但真正追问时,往往只能拿出一张按月汇总的工时表:谁填了多少小时、团队总共用了多少人天,却说不清预算偏差来自需求变更、返工、人员等待,还是关键岗位临时加人。人力成本管理的关键,不是把工时记录得更细,而是建立一套能把投入、产出、变更和决策连接起来的制度。本文中的数字案例均为情景模拟,用于展示计算与管理方法,不代表特定企业的实际经营数据。
一、先讲核心结论:人力成本制度要管决策,不是只管工时
1. 人力成本管理的目标是及时纠偏
我设计项目成本制度时,首先会问:当投入开始偏离计划,负责人能不能在损失扩大之前看见原因,并采取行动?如果工时表月底才汇总、成本偏差两个月后才被发现,那么记录再完整,也只是事后记账。
有效制度至少要让项目负责人在一个管理周期内回答四个问题:预算还剩多少,已完成工作消耗了多少人力,偏差来自哪里,继续投入是否仍然值得。制度若不能支撑这些判断,就不应以“填报完整率”作为成功标准。
核心设计原则是:以工作包为核算单元,以基线为比较依据,以偏差阈值触发动作,以变更单保留责任链。工时、成本和进度必须指向同一份可识别的工作,而不是分别躺在互不关联的表格里。
2. 工时是输入,成本是决策变量
工时不等于成本。两名员工各投入一天,若岗位成本不同,成本金额就不同;即使金额相同,如果一人完成了可验收交付物,另一人主要在等待和返工,投入的管理意义也不同。因此,单独看总工时,无法判断项目是否经济。
项目成本视图至少要把四层信息连起来:人员或岗位、投入时长、内部成本单价、对应工作包及其状态。对外报价、内部完全成本和项目管理成本也要分开,避免把财务核算口径误当作项目负责人能直接控制的口径。
3. 先建立最小闭环,再增加精度
很多团队一上来就要求每个人每天按 15 分钟粒度填工时,结果是填报负担增加,数据质量却没有改善。我更倾向先从周级别、工作包级别开始,确认数据能用于解释偏差,再决定是否对高风险岗位提高记录频率。
对于流程成熟度不高的团队,先把“计划,实际,偏差,原因,动作”闭环跑通,通常比一开始追求精确到小数点的人工成本核算更有价值。制度的第一项考核应是决策及时性,而不是表格的精细程度。

二、背景和真实场景:为什么团队知道超支,却说不清超在哪里
1. 预算、排期和工时常常使用不同的颗粒度
常见场景是:预算按“项目”审批,排期按“任务”安排,工时按“员工每天”汇总,财务则按“部门和月份”归集。每一套信息都可能正确,但彼此之间没有共同标识,负责人只能凭经验推断成本变化。
例如,项目总预算是 120 万元,月度人力成本报表显示已经发生 55 万元。若没有工作包、交付状态和基线投入,就无法判断这 55 万元是正常消耗、提前采购能力,还是未完成工作不断返工形成的沉没成本。
因此,制度建设的起点不是选一款工具,而是统一核算对象。对于交付型项目,通常可从可验收的阶段或工作包入手;对持续运营项目,则可用稳定的服务模块或业务能力单元。一个核算对象应能被负责人识别、分配、验收和复盘。
2. 需求变化会把原本合理的计划变成失效基线
需求变更并不必然是管理失败。真正的问题是变更发生后,工期、人员投入和交付承诺仍沿用旧版本。团队可能在不知情的情况下继续用原预算衡量新范围,最后得到一个看似客观、实则口径错误的超支结论。
我会要求变更记录至少说明:变更由谁提出、影响哪些工作包、预计增加多少岗位工时、是否影响里程碑、由谁批准。这样做不是增加审批负担,而是让范围变化与资源变化同时进入决策记录。
3. 管理层看到的是金额,执行者感受到的是等待与切换
成本偏差不只来自“做得慢”。依赖未交付、临时插单、环境不可用、审批等待、频繁切换任务,都会让人力成本真实发生,却不能按比例增加有效产出。若制度只惩罚超工时,团队可能少报工时、把返工改记为新需求,或者压缩质量活动。
因此,成本报表要允许标记非生产性时间的原因,但不应把它简单等同于个人低效。等待可能是项目依赖管理问题,返工可能是验收标准问题,频繁切换则可能是优先级治理问题。原因分类的目的,是把改进责任放到正确的管理层级。
4. 组织规模决定制度的控制重点
小团队常见的问题是项目负责人身兼数职,数据分散在表格、聊天记录和排期工具里;中大型组织则更容易遇到跨部门资源成本、岗位单价口径、审批权限和组合优先级问题。后一类组织往往需要明确数据责任和接口标准,不能依赖某位负责人长期手工拼表。
对于 100 人以上、项目并行较多的组织,可以评估是否将项目计划、需求变更、工时归集和管理看板放在一致的管理链路中。若使用项目管理平台,应重点验证其能否适配企业现有流程、权限、数据导出和财务口径,而不是只看功能清单。以 PingCode 这类面向中大型组织的项目管理平台为例,评估重点应放在项目数据能否形成可审计的关联链路;具体能力、集成和成本需以企业实际评估及产品当前说明为准。
三、常见误区:看起来更精细,实际可能更难管理
1. 把工时填报率当成成本管理成效
填报率高,只说明数据按要求提交,不代表数据准确,也不代表负责人使用了数据。若员工把每周 40 小时平均分配给多个任务,项目看板看似完整,管理层却无法识别真实投入变化。

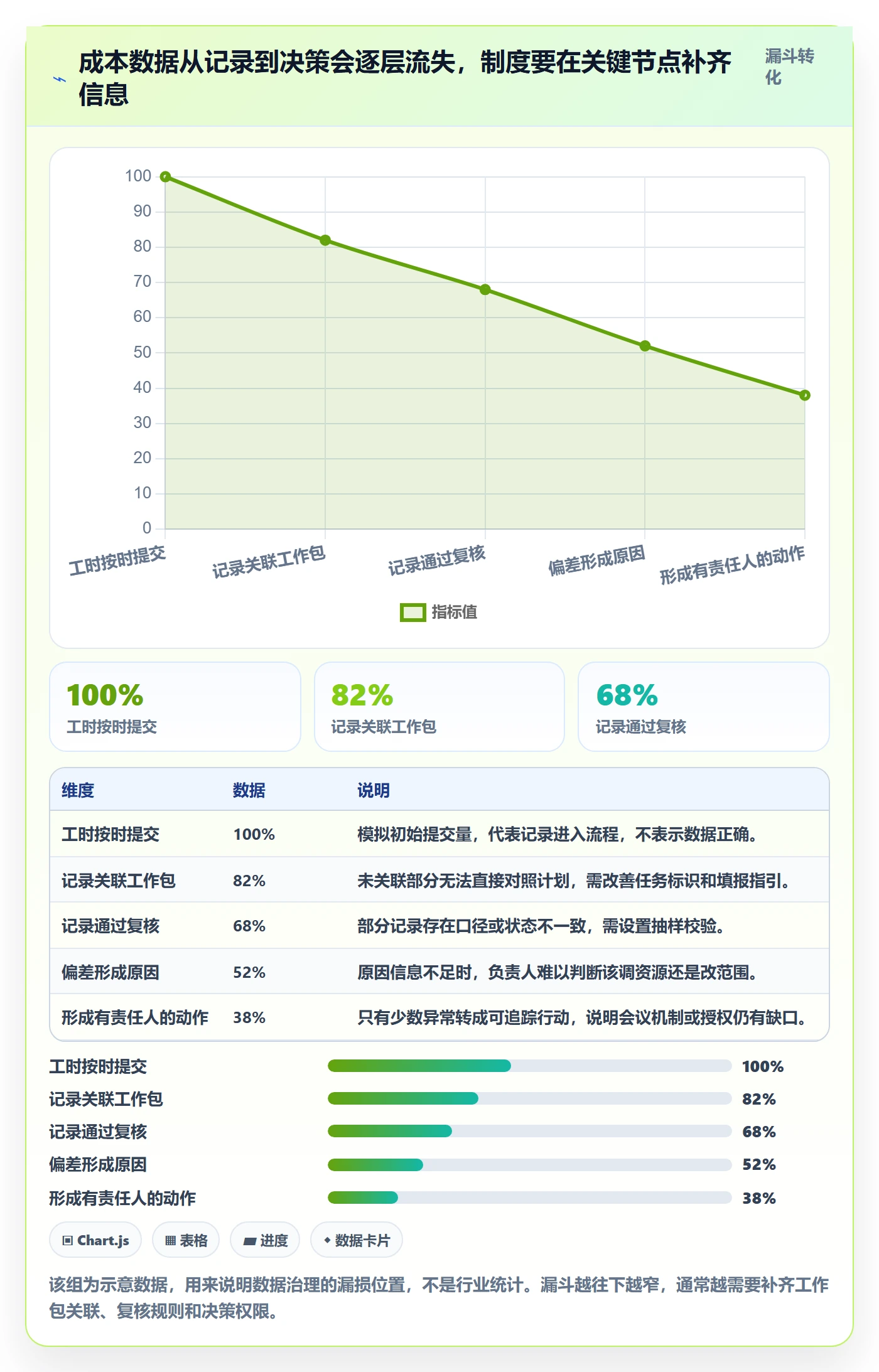

更有效的检查方式,是抽样核对填报记录与任务状态、交付物、排期变更是否一致;同时观察偏差出现后多久被发现、多久形成处理决策。填报率可以作为数据治理指标,但不能替代成本控制结果。
2. 把每个员工的工时直接换算成个人绩效
工时适合回答“投入了多少”,不适合单独回答“贡献了多少”。岗位之间工作性质不同,任务复杂度不同,外部依赖也不同。如果直接用工时长短评判个人绩效,容易奖励低估工作量、回避复杂任务的行为。
项目成本制度应首先服务于项目估算、资源安排和偏差纠正。涉及绩效评价时,需要结合质量、交付结果、任务难度、协作贡献和岗位职责,且应由适当的人力资源与管理机制确定,不能把成本报表变成隐性的单一排名工具。
3. 用一个“平均人天单价”掩盖岗位差异
平均单价计算简单,但在技能结构变化明显时容易误导。若高级工程岗位、测试岗位和项目协调岗位的成本差异较大,新增高成本岗位可能让金额超支,却未必表示团队效率变差;反过来,低成本岗位大量投入也不一定意味着预算健康。
团队可以按岗位族设置标准单价,先保证口径稳定,再根据财务需要决定是否进一步细化到职级或地区。单价越细,维护成本和敏感信息管理要求越高,只有在足以改变决策时才值得细分。
4. 把“预算未超”当成项目健康的充分证据
预算花得少,不一定是好消息。若关键工作延期、测试覆盖不足或交付质量下降,表面节省的人力成本可能只是把支出推迟到维护期、售后期或下一阶段。成本必须与进度、范围和质量一起看。
判断项目是否健康,我会至少同时查看成本偏差、进度偏差、已验收工作比例和返工趋势。若金额在预算内,但完成比例明显落后,团队需要讨论是否存在资源不足、估算失真或依赖阻塞,而不是庆祝“省钱”。
5. 把所有偏差都交给项目负责人承担
项目负责人对资源计划和偏差沟通负有责任,但不一定能决定岗位单价、组织优先级、人员借调或范围冻结。如果制度把所有超支都归责于项目负责人,却不给其调整范围和资源的权限,最后会形成责任与控制权不匹配。
成熟制度要写清谁可以批准预算调整、谁可以确认需求变更、谁有权安排资源、谁负责确认财务口径。责任边界明确,异常才会被正确升级,而不是在月末以解释材料代替决策。
四、专业判断逻辑:先统一口径,再看偏差,再决定干预
1. 定义成本口径,避免不同数字各自“正确”
人力成本可能包括工资、奖金、雇主承担的法定费用、福利、外包费用和管理分摊。不同企业的财务核算口径并不一致,项目负责人也未必需要掌握员工个人薪酬。制度应明确使用的是标准化岗位成本、财务完全成本,还是项目管理估算成本,并标明适用场景。
日常项目控制通常适合使用经过授权的岗位标准单价,便于负责人及时估算和比较;财务结算则按企业正式会计政策执行。两者可以并存,但报表必须标注口径,不能把管理估算值当作财务实际值。
常用计算逻辑如下:
- 计划人力成本:计划工时 × 适用岗位标准单价。
- 实际人力成本:已确认实际工时 × 适用岗位标准单价。
- 成本偏差:实际人力成本-当前批准基线下的计划成本。
- 成本偏差率:成本偏差 ÷ 当前批准基线下的计划成本。
- 完成单位成本:累计实际人力成本 ÷ 已验收的工作量或交付单元。
最后一项必须谨慎使用。故事点、功能数量和验收项都不天然等价,只有定义稳定、跨周期可比时,单位成本才有解释力。
2. 建立基线版本,不要覆盖历史计划
项目初始计划应形成基线版本,批准变更后创建新版本,并保留变更日期、原因和影响范围。这样,团队既能看“相对当前批准计划是否偏差”,也能看“相对最初承诺变化了多少”。
这两类比较回答不同问题:当前基线用于管理执行,初始基线用于复盘估算和范围治理。若只保留最新计划,历史偏差会被覆盖,团队无法判断原始估算究竟准确与否。
3. 用阈值触发管理动作,而不是制造红黄绿装饰
阈值不应照搬所谓行业标准。项目规模、阶段、风险和数据成熟度不同,固定规定“偏差超过 10% 就升级”可能对小任务过敏,对高风险关键路径又过于宽松。
我建议把阈值设计成“金额门槛、比例门槛、趋势门槛”组合。金额门槛防止小项目因比例波动反复升级;比例门槛避免大预算项目掩盖相对严重偏差;趋势门槛则关注连续数周恶化而尚未触及单次红线的情况。
以下阈值属于可讨论的制度样例,不是通用标准。组织应使用历史项目数据校准,并明确触发后要做什么,而不是只给状态上色。
| 状态 | 建议触发条件(示例) | 项目负责人动作 | 升级或复核要求 |
|---|---|---|---|
| 关注 | 成本偏差率超过 5%,或连续两周恶化 | 核对任务、工时和变更记录,说明原因 | 项目例会复核下一周期资源计划 |
| 预警 | 偏差率超过 10%,且金额达到组织设定门槛 | 提出范围、人员、时间或质量方案 | 由项目发起人或组合管理角色决策 |
| 升级 | 预测完工成本超出批准额度,或关键交付受影响 | 提交预测成本、影响评估和备选方案 | 按授权矩阵批准追加、缩减或暂停 |
4. 同时观察偏差原因和未来预测
已发生的实际成本是过去,负责人更需要知道按当前趋势完成项目会花多少。可以使用简单预测:累计实际成本,加上剩余工作量按当前预计单价和效率推算的成本。若项目结构复杂,应进一步拆分剩余工作包,而不要只用总预算减去已花金额。
预测不必装作精确。它的价值在于及早暴露“按现状继续会发生什么”。每次预测都应记录关键假设,例如资源是否持续可用、变更是否获批、外部依赖是否按期交付。假设改变时,预测也要更新。
5. 让异常原因分类能够指导责任主体
分类要少而能行动。常用类别可包括:估算偏差、需求变更、返工、资源等待、人员切换、技能供给不足、质量补救、外部依赖和数据错误。分类名称不是为了做漂亮的饼图,而是为了指向可采取的措施。
例如,“返工”应继续判断是验收标准不清、需求理解不同、技术方案风险还是缺陷密度偏高;“等待”则要查明是审批、环境、接口还是人员依赖。若原因无法指向下一步行动,就要重新设计分类。

五、具体案例与数据观察:用一个模拟项目检验制度是否能做出判断
1. 案例设定:预算相同,交付进度却不同
设想某企业推进一项内部业务系统改造,批准的人力预算为 100 万元,原计划 20 周完成。团队按 4 个工作包管理,使用岗位标准单价核算,不记录个人薪酬。第 8 周时累计实际成本 48 万元,已验收工作量约为计划同期的 35%。
如果管理者只看到“预算已用 48%”,可能会认为项目尚在预算内。但计划进度对应的工作应完成约 40%,实际只验收 35%。更重要的是,团队记录显示部分投入用于接口等待、两轮需求澄清和已完成页面返工。此时应讨论的是完工预测与阻塞来源,而不是要求所有岗位统一降工时。
以下数据是情景模拟,用于展示如何从同一组事实做管理判断。它们不是行业基准,也不代表特定平台或企业实测结果。
2. 把偏差拆开,才知道管理动作应该落在哪里
假设 8 周期间,实际成本中有 5 万元对应已批准的范围增加,4 万元来自返工,3 万元来自等待。若剩余工作按当前团队效率预测需要 60 万元,那么完工预测为 108 万元左右,而不是简单地用“还剩 52 万元预算”推断项目可控。
项目负责人可以据此提出三个不同动作:对批准范围增加的 5 万元,确认是否调整项目预算和交付承诺;对返工成本,改进验收样例并设立阶段评审;对等待成本,明确依赖责任人和最长响应时间。若三类成本混在一起,仅凭总额无法形成这类决策。
| 成本来源 | 模拟金额 | 应追问的问题 | 可能动作 |
|---|---|---|---|
| 批准范围增加 | 5 万元 | 范围是否已正式批准,预算和交期是否同步更新 | 更新基线或删除低优先级范围 |
| 返工 | 4 万元 | 验收标准、需求理解或技术方案在哪个环节失效 | 设置样例验收、设计评审和缺陷复盘 |
| 等待 | 3 万元 | 被哪个依赖阻塞,是否有替代工作可先推进 | 指定依赖责任人,调整工作顺序 |
| 剩余工作预测 | 60 万元 | 估算是否反映当前范围、人员结构和风险 | 按工作包重估并提交预测,而非沿用原总数 |

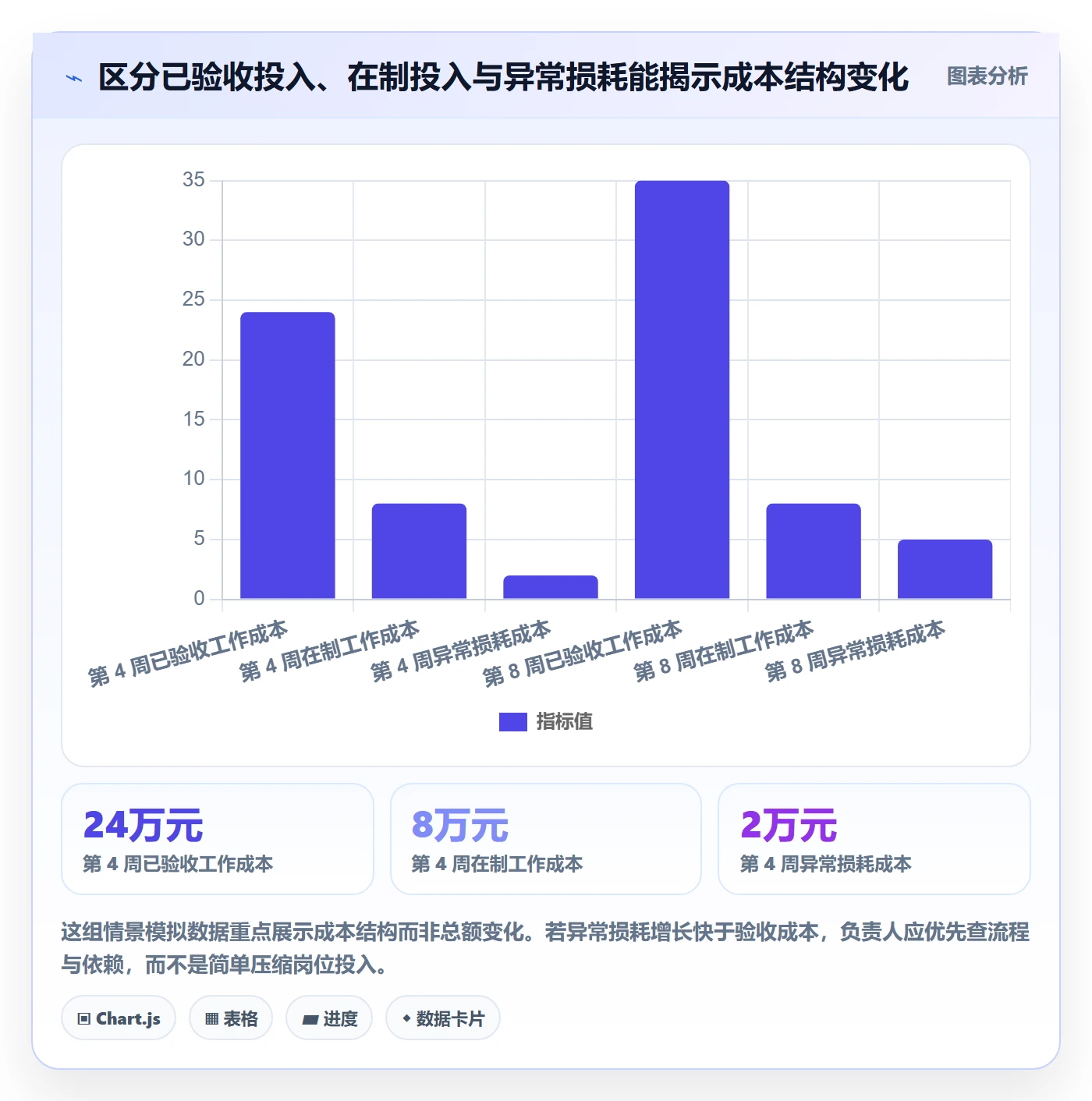

3. 观察“已验收成本”而非只观察“已投入成本”
可把累计成本分为已验收交付对应成本、在制工作对应成本和异常损耗对应成本。这个划分不是会计科目的替代,而是一种项目管理视图,帮助负责人识别钱花在哪里、工作处于什么状态。
若一项工作尚未验收,不应直接认定投入无效;但若长期停留在在制状态,就需要进一步检查任务拆分、依赖和验收条件。连续两个周期的“在制成本”增加而验收产出没有同步增加,是值得升级讨论的信号。

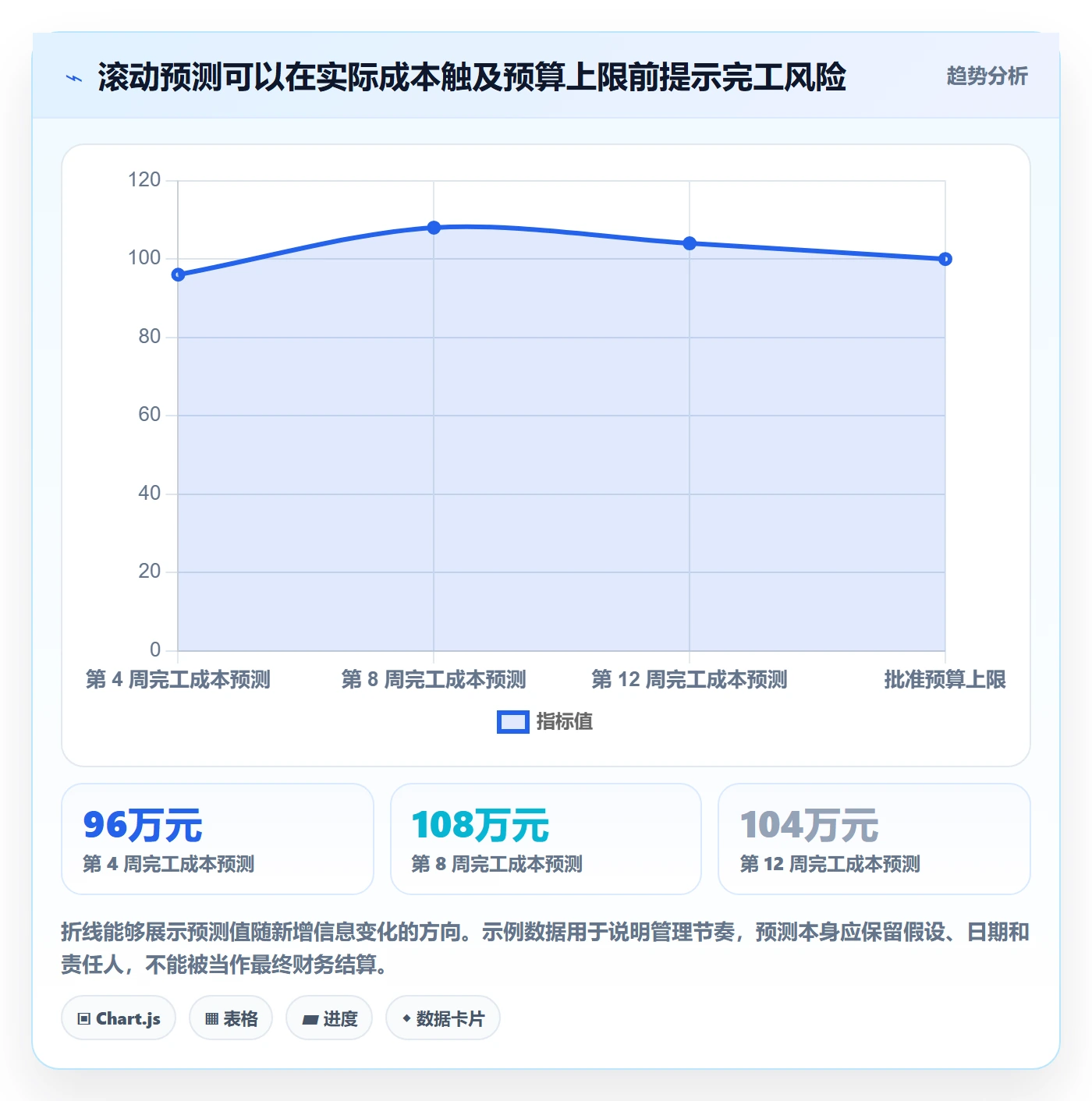

4. 以“预测完工成本”替代月底惊讶
项目成本制度要尽可能减少月底才发现超支的情况。负责人每周或每两周更新一次剩余工作预测,财务或项目运营角色按月复核成本单价与归集口径。对于短周期、低风险项目,月度更新可能足够;对高金额或快速变更项目,则需要更频繁的滚动预测。
预测的频率应与决策速度匹配,而不是越勤越好。若频繁刷新却没有任何资源或范围决策,团队只是增加了报告成本。每次更新都应回答:哪些假设变化了,预测值变化多少,是否需要审批或资源调整。

六、制度与模板:把原则落实到角色、周期和记录字段
1. 先确定制度边界和责任人
制度文件不宜只写“项目成员按时填报工时”。它应明确适用项目类型、成本口径、数据更新周期、审批权限、偏差处理和例外情况。不同项目规模可使用不同控制强度,但要说明哪些项目必须执行更严格的预算和变更管理。
项目负责人负责维护工作包计划、解释偏差并提出行动;团队成员负责如实记录投入和工作状态;项目运营或 PMO 负责口径校验、组合汇总和趋势分析;财务负责成本归集规则与财务数字解释;发起人或授权委员会负责预算、范围和优先级决策。
最重要的治理原则是:报告责任、数据维护责任和决策批准权必须分开写清。一个人可以承担多个角色,但制度不能假定每个人都天然知道自己能批准什么。
2. 采用“计划,记录,复核,纠偏”的周期
一个轻量周期可以按周执行:周初确认工作包计划和资源变化,周末记录实际投入与状态,下周初由负责人核对异常,项目例会讨论触发阈值的项目。月度再由财务或项目运营角色核验标准单价和归集口径。
若组织项目跨部门、资源冲突频繁,可将资源分配与成本预测放到组合层面月度复核;若项目短平快,则以里程碑为周期也可以。关键不是会议次数,而是让偏差在可调整的时间窗口里进入决策。
3. 项目人力成本台账模板
下表是一份可直接改造的字段模板。字段越多,不代表制度越好;建议先保留能支撑预算、偏差和动作追踪的核心字段,再根据实际核算要求扩展。
| 字段 | 填写要求 | 管理用途 |
|---|---|---|
| 项目编号与工作包编号 | 使用稳定且唯一的标识 | 关联计划、工时、变更和交付记录 |
| 岗位或岗位族 | 使用组织批准的分类,不公开个人薪酬 | 匹配标准成本单价 |
| 计划工时与实际工时 | 统一单位和统计周期,注明是否为估算 | 比较投入差异 |
| 标准成本单价 | 注明版本、生效日期和成本口径 | 换算管理成本金额 |
| 计划成本与实际成本 | 由工时与适用单价按规则计算 | 监控工作包和项目成本偏差 |
| 交付状态与验收日期 | 记录待开始、进行中、待验收或已验收 | 判断投入与产出是否匹配 |
| 偏差原因与关联变更 | 选定原因分类,并关联变更记录 | 区分范围增长、返工、等待等因素 |
| 下一步动作、负责人、期限 | 动作须可验证,并设定复核日期 | 把报告转成管理闭环 |
4. 需求变更与成本影响模板
变更记录不必做成复杂审批流,但至少应包含提出人、变更内容、业务理由、受影响工作包、计划新增或减少的工时、成本区间、交付日期影响、质量或风险影响、批准人和基线版本。
遇到无法准确估算的探索性工作,可提供区间与假设,例如“预计增加 40 至 60 小时,主要不确定性为接口兼容性”。比起伪装成精确数字,写清不确定范围更利于负责人管理预期。
5. 成本复核会议模板
每次复核会议应围绕差异和决策展开,而不是逐项念报表。建议只带入触发阈值、预测发生变化、交付长期未验收、关键人员供给变化的工作包。其他项目可以通过看板异步跟踪。
- 确认口径:当前报告统计到哪一天,标准单价和基线版本是否一致。
- 看差异:实际投入、已验收工作、预测完工成本分别发生了什么变化。
- 查原因:偏差属于变更、估算、返工、等待、资源切换还是数据质量问题。
- 定方案:选择维持范围、调配资源、调整时间、降低优先级或申请预算。
- 留记录:明确决策人、行动责任人、截止日期和下一次复核时间。
6. 工具选择看管理链路,不看功能堆叠
工具至少要支持稳定的工作包标识、计划与实际投入关联、变更记录、权限控制、数据导出和审计追踪。若工时、任务、预算和变更需要依赖人工反复复制,制度执行会逐渐变成表格维护,数据延迟也会增加。
对于中大型组织,可把 PingCode 等项目管理平台纳入评估,但不要从品牌或演示界面直接推断适用性。应设计一组真实任务做验证:能否关联需求与工作包,能否呈现计划与实际差异,权限是否满足成本信息管理要求,数据能否导出给财务复核,跨部门流程是否可配置。最后以试点结果和正式产品资料为准,不将工具能力视为制度本身。

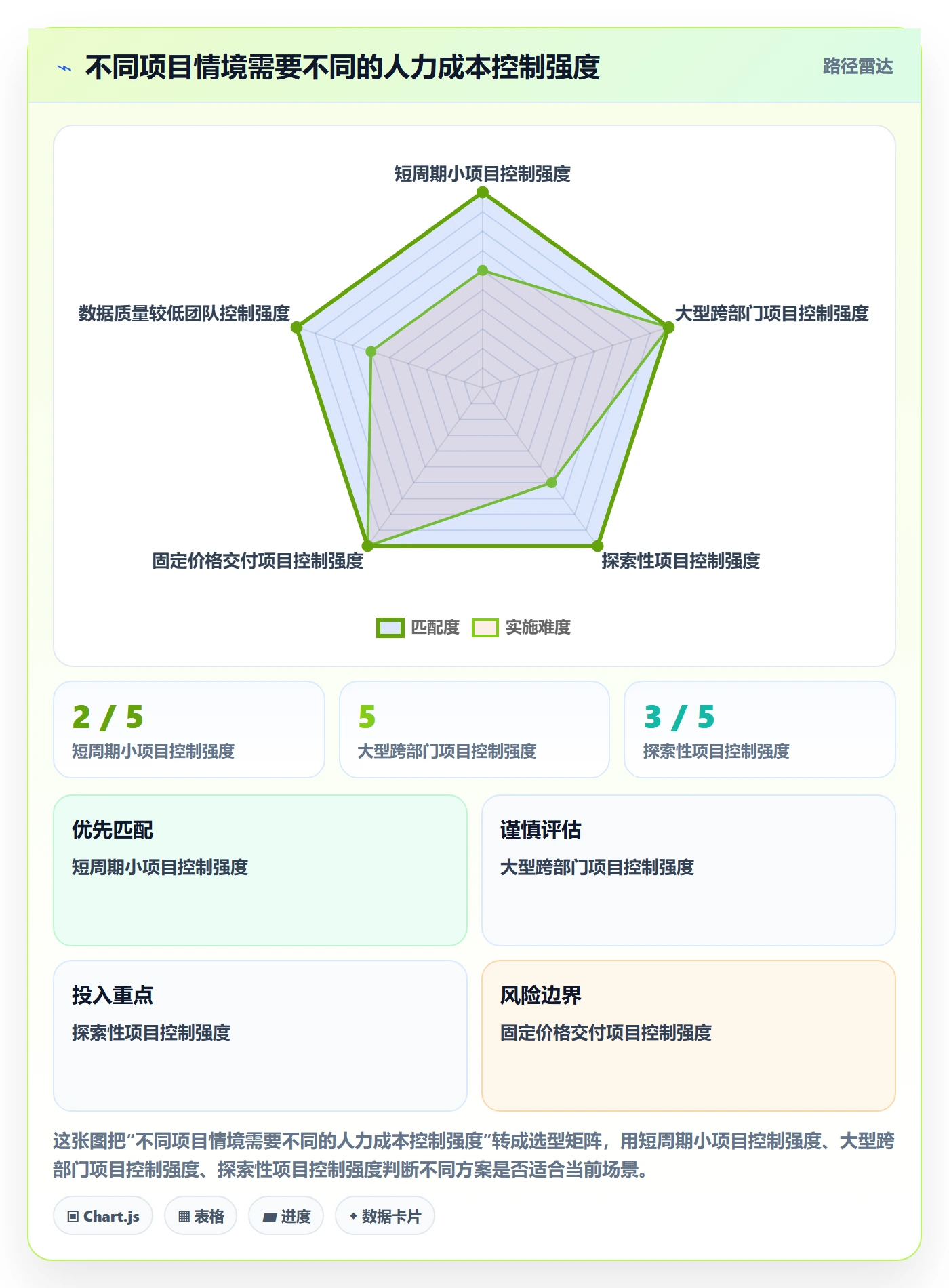

七、不同情况下的行动建议:按项目风险和组织成熟度调整
1. 预算较小、周期较短的项目
小项目不一定需要复杂的成本系统。若项目周期短、参与人员少、范围相对稳定,可以用工作包级别的计划工时、每周实际投入和简短偏差记录完成控制。重点是避免为管理数据花费过多时间。
建议设置一个金额门槛,低于门槛的轻微偏差由负责人记录,不必层层审批;一旦影响关键交付、外部承诺或质量要求,则即使金额不大也应升级。小项目的控制重点是快速判断,不是追求报表完整。
2. 预算较大、跨部门或跨地区的项目
复杂项目应把成本口径、岗位单价版本、基线变更和审批权限前置设计。不同部门使用不同成本口径时,需要在汇总层面明确转换规则,不要到项目中期才发现同名字段代表不同内容。
跨地区团队还要处理工时制度、外包计费、汇率和税务口径等差异。项目负责人不必自行制定会计政策,但应知道哪些因素会改变预算预测,并及时拉财务或采购角色参与。
3. 探索性研发、产品试验或需求高度不确定的项目
这类项目不适合假装一开始就能准确预测全部工作。可以采用阶段预算或时间盒,为验证问题设置投入上限,并把每阶段的决策门槛写清楚:哪些证据达到后继续,哪些结果出现后调整方向,什么情况下暂停。
此时考核应更关注学习目标、风险消除和阶段成果,而不是把每次探索都当作偏差。成本制度的任务是约束投入边界,同时保留根据新证据改变计划的空间。
4. 需求频繁变化的客户交付项目
优先建立变更分级。轻微调整可由项目负责人在授权范围内处理;影响关键交付、人员规模或预算的变更必须重新评估;紧急变更则记录临时决策人和事后补审时间。
如果客户合同按固定范围或固定价格执行,成本上升可能直接压缩毛利空间。此时项目负责人需要同时关注范围确认、变更签署、交付验收和回款条件,不能只用内部工时管理解决商业风险。
5. 工时数据质量差或员工抵触填报的团队
先查填报为什么没有意义:是任务太粗、填报频率太高、字段难理解,还是员工担心数据被用于不透明的绩效评价?解决办法通常不是发出更强硬的催填通知,而是降低记录负担、公开数据用途并展示填报如何改变项目决策。
可以先在一个项目中试行周度区间估算或按工作包记录,再用抽样核对校验稳定性。只有高风险工作、外包结算或法规要求明确需要细粒度记录时,才增加记录精度。

八、不同情况下的取舍:精度、速度、公平与控制不能同时最大化
1. 记录颗粒度与填报成本之间的取舍
记录越细,理论上越容易定位投入,但填报与审核成本也越高。对需求稳定、重复性高的工作,工作包级别的周度记录可能足够;对外包结算、关键瓶颈岗位或高风险试验,可能需要更细的任务或阶段记录。
判断是否继续细化,可以问两个问题:更细的数据会不会改变资源或范围决策?如果不会,增加的数据维护成本就缺乏价值。制度不必追求“最大可见性”,而要追求“足够做出正确决策”。
2. 标准成本单价与真实成本精度之间的取舍
岗位标准单价容易维护、适合项目预测,但与单个员工的实际成本可能存在差异;完全成本更接近财务核算,却涉及更高的数据敏感度和维护负担。管理者应根据用途区分:项目日常纠偏用标准单价,财务结算按正式核算规则。
不要把更精确的单价误认为更准确的预测。工作量估算、人员可用性和需求变化往往比单价的小幅误差影响更大。若成本预测偏差持续明显,再判断是否需要细化单价口径。
3. 统一标准与团队自主之间的取舍
组织需要统一项目编号、成本定义、变更留痕和升级规则,否则无法汇总比较;但每类项目的工作方式、周期和风险不同,强行统一所有计划颗粒度和会议节奏会削弱效率。
合理做法是建立“必须统一的底线”和“可以选择的执行方式”。例如统一字段、基线版本、成本口径标识和审批权限;允许不同团队选择周度或里程碑节奏、不同工作包拆分方式,但要能映射到统一汇总视图。
4. 及时预警与减少误报之间的取舍
阈值设得低,可以早点发现小问题,但管理者可能被大量无效预警淹没;阈值设得高,预警数量下降,却可能错过调整窗口。可以用金额、比例和连续趋势组合触发,并按项目类型设置不同阈值。
预警还应区分“需要知情”和“需要决策”。轻微差异可以在项目层记录,影响预算、里程碑、范围或质量承诺时才升级。层级清晰,比把所有偏差都抄送给更多人更有效。
5. 成本控制与质量保障之间的取舍
压缩人力投入可能减少短期成本,但如果因此跳过测试、文档、培训或安全检查,后续修复和运营成本可能更高。项目负责人要把质量风险作为成本预测的约束条件,而非预算不够时最先删掉的部分。
若预算确实不足,应比较明确的方案:缩减低优先级范围、调整交付时间、降低非关键服务等级,或申请额外资源。任何取舍都要说明其对质量和长期维护的影响,避免用“团队加班消化”掩盖未被批准的成本。
九、落地路径与复盘:用小范围试点验证制度是否真能改变行动
1. 前两周先梳理口径与工作包
选一个业务清晰、负责人愿意参与的项目,列出预算口径、岗位单价来源、工作包结构和批准基线。此阶段不急于要求所有成员采用高频填报,而是检查计划是否能对应到可验收工作。
同时确认数据权限:谁能查看成本金额,谁只能查看投入工时,谁可以修改基线。涉及员工个人信息和薪酬的数据,应遵守企业内部授权和适用法规,避免将项目管理视图扩展为不必要的个人薪酬披露。
2. 接下来四至六周试运行偏差闭环
按约定周期记录投入、工作状态和偏差原因,抽查部分记录是否能对应任务和交付物。出现预警时,要求负责人提交动作,不要求写长篇解释。若同一种原因反复出现,应改流程或资源机制,而不是重复要求成员“提高效率”。
试点期间要记录制度本身的管理成本:填报耗时、复核耗时、负责人处理预警的耗时,以及数据延迟。制度如果产生大量人工维护,却没有更早发现风险或更快完成决策,就应删减字段和流程。
3. 试点结束后评估四类结果
第一,数据是否可用:工时与工作包是否能关联,偏差原因是否足以支持诊断。第二,管理是否及时:偏差出现到决策的时间是否缩短。第三,预测是否更稳定:完工成本预测是否逐步接近实际结算或复盘估算。第四,执行负担是否可接受:团队有没有为了填表牺牲有效工作时间。
不建议用“实际成本下降”作为唯一成功标准。项目组合中需求和难度不同,成本高低不一定能直接横向比较。更可靠的检验是:在类似风险下,负责人是否更早知道问题,是否提出了不同方案,是否保留了决策依据。
4. 复盘不是找一个人背锅
项目结束后,把计划与实际差异按工作包回看,区分估算误差、范围变化、返工和等待。若偏差主要来自估算,应更新同类工作包的估算参考;若来自等待,应调整依赖管理;若来自变更未纳入基线,应改审批与记录机制。
复盘也要识别“制度造成的行为”:是否有人为了不触发预警而延迟填报,是否过度拆分任务来让数据好看,是否把返工改名为新增范围。出现这些信号时,首先检查激励和定义是否扭曲,而不是简单加强监控。
十、结尾:最有价值的模板,是能让团队更早作出一次正确选择
项目人力成本管理的核心,不是要求每个人把时间切得越来越细,而是让负责人知道投入发生在哪里、为什么偏离、还有哪些选择。预算、工时、范围和交付必须使用可关联的管理对象;变更必须留痕;预测必须带着假设;预警必须对应具体动作。
我最看重的不是“月底能不能解释超支”,而是“超支还没坐实之前,团队是否已经获得调整范围、资源和时间的机会”。制度的好坏,应以它能否缩短发现问题到采取行动的距离来判断。
下一步可以先做三件事:选一个项目,统一工作包与成本口径;用台账模板跑四至六周,记录实际投入、验收状态和偏差原因;每次预警都留下责任人、动作和复核日期。试点结束后,再决定是否提高颗粒度、引入工具或扩展到项目组合。先让闭环成立,再谈规模化。
常见问题解答(FAQ)
1. 项目人力成本应该按工时、岗位单价还是项目阶段核算?
我负责的项目经常出现工时填了不少、最后却说不清钱花在哪里的情况。按人头估算太粗,按每小时单价算又担心数据不准,想知道怎样分层核算才真正能指导决策。
建议同时保留“人员工时、岗位成本单价、项目阶段”三个维度,但不要一开始就追求精确到每个人的真实薪酬。可先按岗位建立内部标准单价,例如产品、研发、测试、实施分别设定月度成本区间,再按“投入工时÷月标准工时×岗位月成本”估算。
月标准工时可统一采用公司财务认可的口径,并将休假、培训等非项目时间的处理规则写清。项目阶段至少拆成需求、开发、测试、交付与返工,避免总成本看似正常、超支原因却无法定位。标准单价用于项目决策,不等同于工资或财务入账金额;如果估算与财务实际差异持续明显,再调整单价和工时口径。
2. 怎样设计工时填报制度,既能管成本又不让团队觉得是在监控?
我担心要求员工每天逐项填工时,会让大家把时间花在填表上,甚至为了交差随便填。可如果只在月底回忆,数据又很可能失真,有没有工作量可控的制度设计?
把工时记录定位为项目预测和复盘依据,而不是个人绩效排名工具,并明确这一点。可规定每周填报一次,按项目和工作类别记录,最小颗粒度设为半天或一小时区间,避免记录到每个零碎操作;“会议、支持、返工、等待”等类别应单独设置,否则间接成本会被隐藏。
执行初期抽查项目周报与工时记录是否大致吻合,不要要求管理者逐分钟核对。若某团队连续两周填报率低于约定阈值,例如 90%,先检查分类是否难用、项目任务是否未拆清,再处理责任问题。制度要让记录成本低于它带来的管理收益。
3. 项目预算超支时,负责人应该怎样判断是估算错误还是执行失控?
我遇到过项目投入超过预算,团队说是需求变更,业务方则认为只是正常调整。只看最终总工时很难判断责任,也不知道后续该改预算、改流程还是补人。
先把预算基线、已批准变更和实际投入放在同一张表里,按阶段比较计划工时、实际工时、剩余工作量及变更原因。判断时可用三个问题:超支是否发生在未变更范围内,是否有评审或验收记录,偏差是否集中在某个岗位或阶段。若新增需求经过确认,应该更新范围和预测,而不是记为执行失控;
若范围未变但测试返工增加,则应追查需求质量、缺陷密度或交付条件。建议设置预警线,例如预测成本超过基线 10% 时要求负责人提交原因、影响和纠偏方案;具体比例应依据项目波动性设定,不能把同一阈值机械套用到所有项目。
4. 有没有适合项目负责人的人力成本管理模板,最少要包含哪些字段?
我想给团队做一份可以直接用的成本管理表,但不希望模板复杂到没人维护。哪些字段是判断项目是否超支、是否需要调整人员的必需项,哪些可以以后再加?
轻量模板至少包含:项目名称、阶段、任务或工作类别、岗位、计划工时、实际工时、标准单价、估算成本、已批准变更、剩余工作量、风险说明和责任人。成本可按“实际工时×岗位标准小时成本”计算,预测总成本则由已发生成本与剩余工作量估算成本组成;不要把未批准需求直接混入原预算。
每周更新一次即可,月度复盘时再比较预算基线与预测完工成本。建议先让一个项目试用两到四周,观察填报耗时、缺失字段和决策是否因此改变,再删减无人使用的字段。模板的价值不在字段齐全,而在于能及时发现偏差并触发明确行动。
核心关键词
文章包含AI辅助创作:人力成本实操方法:项目负责人提升成本管理效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/595474
