项目预算 300 万元,到了验收前两个月,财务报表显示只花了 210 万元,项目负责人却发现剩余工作至少还要投入 130 万元:账面上“没超支”,实际预测已经超支 40 万元。费用管理指南的关键,恰恰不在于月底把已发生费用归类得多漂亮,而在于尽早识别承诺支出、工作量变化和交付风险,并在还有选择时调整决策。
一、先讲核心结论:费用管理不是省钱,而是管理成本偏差
1. 先分清费用、成本和现金流
项目里常有人把“费用”理解为已经报销的金额,把“成本”理解为所有资源的消耗,再把二者混在一张表里讨论。实际管理时,我会先把口径讲清:费用通常是财务核算分类,成本是为了完成项目而消耗的资源价值,现金流则是资金实际收付的时间安排。
三者对应不同问题。已报销费用回答“已经确认了什么”;成本预测回答“完成项目还要消耗多少”;现金流回答“资金什么时候流入和流出”。如果只盯已报销费用,采购合同已签但尚未付款的金额、已经投入但尚未结算的外包工作、未来必须发生的测试和上线费用,都可能被漏掉。
我的判断是:项目负责人应同时看实际成本、已承诺成本和完工预测,而不是只看财务系统里的已发生金额。其中,已承诺成本包括已签合同、已下单采购、已确认外包工时等尚未完全入账的支出。
2. 管理目标是让偏差可解释、可纠正
预算不是为了让每个项目都严格按照初始数字花钱。需求变化、监管要求、供应商价格波动和技术风险都会改变成本。好的费用管理,不是把变化藏起来,也不是一味冻结支出,而是让每项变化有原因、有影响评估、有授权记录,并能说明它对交付价值的影响。
项目负责人最终要回答四个问题:当前花了多少;还有多少已经承诺但未支付;按照现有进度预计完工还要花多少;如果预测超出预算,具体可以采取什么行动。回答不出这四个问题,费用表再精细,也很难支持决策。
3. 把“完工预测”放到月度汇报的中心
我建议至少并列展示三项:实际成本、承诺成本、完工估算。完工估算不是“预算减去已花金额”,而是基于剩余工作、当前单位成本、已知风险和必要储备重新估算。它需要随项目状态更新,而不是立项时算一次就封存。
| 管理口径 | 回答的问题 | 常见数据来源 | 容易遗漏的内容 |
|---|---|---|---|
| 实际成本 | 已经确认消耗了多少资源 | 财务凭证、工时、采购验收 | 尚未结算的已完成工作 |
| 承诺成本 | 已经作出哪些未来付款承诺 | 合同、订单、外包确认单 | 合同变更、未使用额度 |
| 完工估算 | 按当前判断完成项目还需多少 | 剩余工作、成本单价、风险清单 | 返工、上线支持、延期影响 |
| 现金流预测 | 资金何时需要支出或回收 | 付款节点、验收计划、回款条件 | 付款与交付节点错配 |
下图为便于理解的情景模拟,不是行业基准。它展示了为什么仅看已发生金额会低估项目最终成本。

二、背景和真实场景:预算失控通常先从信息断层开始
1. 从一张“看起来正常”的月报说起
下面用一个匿名情景说明常见问题。某企业实施内部业务系统,立项预算 300 万元,计划周期 9 个月。项目进入第 7 个月时,财务确认的实际成本为 210 万元,项目负责人据此认为预算尚有 90 万元空间。
进一步拆开后,项目团队发现外包团队已经完成但尚未结算的工作约 20 万元;一份 15 万元的接口服务合同已签约;剩余两个月还要完成压力测试、数据迁移和上线支持,预计至少需要 55 万元。项目完工预测因此达到 300 万元,预算缓冲几乎为零。若测试发现关键性能问题,当前预测还可能继续上升。
问题不是某个人故意乱花钱,而是不同信息被放在不同位置:财务掌握付款和凭证,采购掌握合同,项目经理掌握进度,技术负责人掌握剩余工作,业务方掌握变更需求。没有统一的费用口径和更新节奏,每个角色看到的都只是局部事实。
2. 费用偏差常常由进度和范围共同放大
项目延期并不只是“多花几个月人力”这么简单。延期期间,核心团队可能持续投入,供应商可能按月收费,环境和许可证可能续费,业务方还可能提出新需求。若范围没有同步冻结或重新评估,项目会在原预算、原期限和新增工作之间形成三重挤压。
因此,费用分析必须与进度和范围管理联动。某项费用上升,不能只问“谁申请的”;还要问“它对应什么交付物”“是否因为需求变更”“是一次性投入还是持续性投入”“不做会带来什么风险”。这几个问题能区分必要投入、低效消耗和未经授权的范围膨胀。
3. 多团队、多合同项目需要统一成本编码
在跨部门项目中,同一笔支出可能分别被记录为采购费、实施费、差旅费或业务部门费用。如果分类方式和项目编码不统一,项目负责人就很难把支出对应到工作包、交付物和责任人。结果是财务报表能对账,项目管理却无法判断某项工作是否超出估算。
我会要求每类成本至少可以追溯到项目、工作包、费用类别和责任人。对大型项目,还应标明供应商、合同或订单编号、成本发生时间、费用确认状态,以及对应的变更单。这样才能从“总金额异常”追到具体原因。

三、常见误区:看似严格,实际让项目更晚发现问题
1. 只看预算使用率,不看剩余工作量
预算使用率能提示支出速度,但不能单独判断项目是否健康。一个项目花掉预算的 80%,如果已完成 90% 的范围,可能仍可控;另一个项目只花 50%,但只完成 30% 的工作,反而可能存在严重超支风险。
我会把预算消耗和工作完成情况放在同一张图或同一份报告中,并确认完成率的计算依据。若“完成 70%”只是团队主观打分,而未关联可验收交付物,这个比例就不适合直接用于成本判断。
2. 把冻结预算当成成本控制
暂停采购、拒绝必要测试、压缩关键岗位投入,短期内确实能减少支出,却可能把成本转移到返工、质量事故或上线延期。成本控制应比较“继续投入的成本”和“不投入的风险”,而不是把所有申请都视为需要削减的对象。
如果一项测试需要额外投入 8 万元,但不做可能导致上线后大规模返工,就应估算两种方案的期望损失。即便概率难以精确测量,也应把假设写明,让决策者看到判断边界。
3. 只追责单笔超支,不看系统性原因
单笔超预算有时只是表象。某供应商费用增加,背后可能是需求反复、验收延迟、合同计价单位不清,也可能是团队低估了接口复杂度。如果管理只停留在“谁批准、谁负责”,容易让团队倾向于延迟报账或拆分申请,反而削弱成本透明度。
我更关心偏差的来源属于哪一类:估算误差、范围变化、效率损失、外部价格变化、质量返工,还是财务确认时间差。原因不同,纠偏动作也不同。估算误差需要更新模型,范围变化需要变更授权,效率损失需要改善协作或技术方案,价格变化则可能需要重新谈判。
4. 把所有费用都按“实际发生”口径管理
采购合同已签、外包工作已完成、差旅已经发生但票据未提交,这些金额可能尚未全部进入财务报表,却已构成项目的成本责任。只看已入账金额,会让月末数据显得平稳,完工预测却突然跳升。
对于合同和外包项目,应建立承诺成本台账,并定期与采购、财务和项目团队核对。台账至少包含合同总额、已验收金额、已付款金额、剩余额度、变更记录和预计结算时间。
5. 用“节省比例”评价项目负责人
项目负责人如果只因为低于预算就被认定为优秀,可能会倾向于少做必要工作、延后支出或压缩质量保障。相反,预算全部用完也不必然代表管理失败:若新增投入经过授权,确实换来了更高价值或降低了重大风险,结果可能是合理的。
成本绩效需要结合交付价值、质量、范围和风险共同判断。节省金额是结果之一,不是唯一目标。管理制度若奖励“少花钱”而不检查交付完整性,得到的往往不是效率,而是未完成事项和隐藏风险。

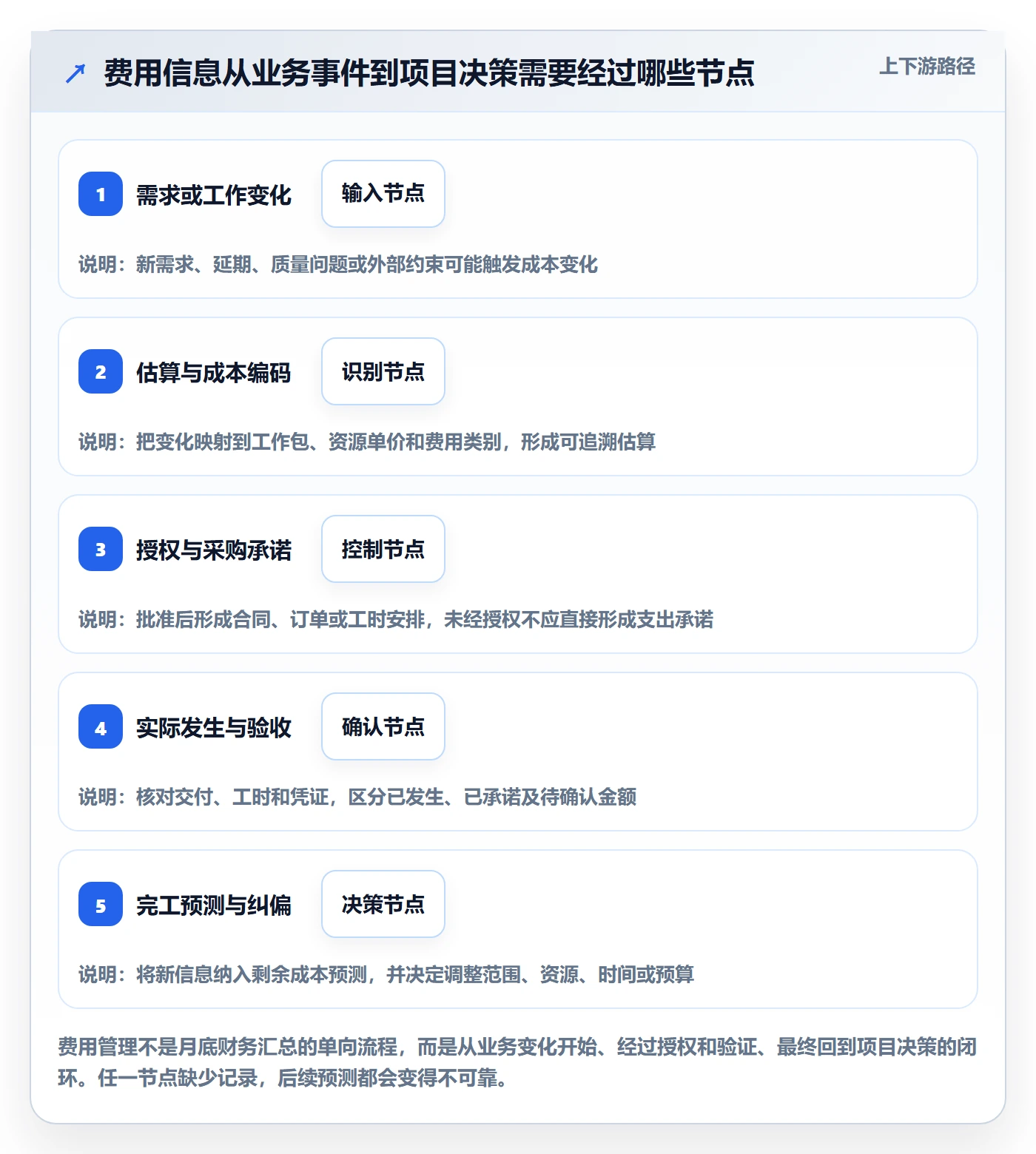

四、专业判断逻辑:从估算到纠偏建立可复核的闭环
1. 先建立工作分解和成本口径
成本估算不能只从“项目总额”开始。先把目标拆成可管理的交付物和工作包,再估算每个工作包需要的人员、采购、外包、差旅、环境或其他资源。若项目范围仍有较大不确定性,也要明确哪些内容是已知工作、哪些是待决事项,而不是用一个看起来精确的总数掩盖未知。
对于每项成本,我会记录估算依据和置信程度。例如,内部开发费用按人天估算,外部实施按里程碑报价,云资源按预计用量和单位价格估算。估算依据一旦变化,负责人就知道需要重算哪一部分,而不必从头猜测。
| 成本类别 | 推荐估算单位 | 需要记录的依据 | 重点风险 |
|---|---|---|---|
| 内部人员 | 人天或人月 | 角色、投入比例、周期、内部费率口径 | 兼职冲突、延期导致持续投入 |
| 外包与实施 | 里程碑、工作包或人天 | 范围边界、验收条件、变更单价 | 需求解释不一致、返工计费 |
| 软件与云资源 | 账号、实例、用量周期 | 计费规则、峰值假设、续费周期 | 闲置资源、流量增长、自动续费 |
| 设备与采购 | 数量、单价、维护周期 | 报价有效期、交付时间、保修条款 | 交期变化、配套费用遗漏 |
| 差旅与培训 | 人次、天数、活动类型 | 项目计划、标准、必要性说明 | 计划变更、重复安排、合规风险 |
2. 建立基准预算、管理储备和变更授权
基准预算应覆盖已批准范围的计划成本;管理储备用于组织层面对未知风险的管理,不宜被项目团队当作日常可自由花费的额度。项目团队可以根据风险评估设置应急储备,但需要说明储备针对什么风险、由谁批准使用、使用后如何更新预测。
预算分层的意义不只是“留一笔钱”,而是避免项目团队把所有不确定性都塞进一个大数,也避免管理层误以为所有预算都有同等确定性。若风险储备已经被使用,就要重新评估剩余风险暴露,而不是简单地把余额视作安全空间。
3. 用完工估算判断是否需要行动
完工估算可以采用自下而上的方式:逐项核算剩余工作,乘以当前合理的资源单价,再加上已承诺但尚未计入的金额和已识别风险应对成本。对于成熟度较高、历史数据可靠的团队,可以再与历史单位成本和项目绩效趋势交叉校验。
如果团队使用挣值管理,可将计划价值、挣值和实际成本用于趋势观察。成本绩效指数常见定义为挣值除以实际成本,若指数低于 1,意味着已完成价值对应的成本高于计划水平。但这一指标依赖工作量估值和成本口径一致,不能直接把它当作自动判定“超支”的按钮。
项目负责人还要区分一次性偏差和持续性偏差。一次性采购价格上升可能不会继续恶化;持续性的人力效率偏低,则可能使每个后续工作包都超出预估。后者即使当前金额不大,也可能对完工估算产生更大影响。
4. 变更申请同时说明成本、进度和价值
每项范围变更至少要写清:变更原因、可验收结果、一次性成本、持续性成本、对进度的影响、不实施的风险、可替代方案和审批人。只写“业务需要”或“客户提出”,无法帮助决策者比较优先级。
变更不应只在预算接近上限时才管理。即便新增需求看起来“只是几天工作”,多个小变更叠加后也可能改变项目的资源结构和验收边界。应在确认开始实施前,把影响纳入预测和授权记录。
5. 设置分层预警,而非只靠月底复盘
我建议设置三类预警。第一类是金额预警:某个工作包实际成本或承诺成本达到阶段阈值时提醒。第二类是趋势预警:完工估算连续两期上升,或剩余工作效率持续低于假设。第三类是控制预警:未授权合同、无对应项目编码的采购、超期未验收的供应商工作等。
阈值不必照搬其他企业的固定百分比。预算规模小、采购集中、变更频繁的项目,需要更早提醒;费用结构稳定、按固定里程碑付款的项目,则可以减少频繁告警。阈值的价值在于触发检查和决策,而不是制造红灯数量。

五、案例与数据观察:一项成本超支如何拆成可行动的问题
1. 情景案例:系统上线项目的 40 万元预测缺口
继续使用前述匿名情景:项目原预算 300 万元,第 7 个月财务已确认 210 万元。采购台账显示已签约未付 15 万元,外包团队已完成未结算的阶段工作约 20 万元;项目团队对剩余测试、迁移和上线支持估算为 55 万元。按这些数据,完工成本预测为 300 万元,而不是“还剩 90 万元可以花”。
随后团队把 55 万元剩余工作拆开:压力测试与性能优化 18 万元,数据迁移和校验 12 万元,上线支持 15 万元,培训和文档 5 万元,预备处理已识别问题 5 万元。这一步的重点不是把估算拆得越细越好,而是让每一项都能对应具体交付和责任人。
进一步复核后发现,压力测试中有部分工作可以提前与供应商原有服务范围合并,预计减少 6 万元;一项非关键报表需求可以延后到后续阶段,释放 8 万元;数据迁移的校验工作不能削减,否则上线数据风险显著上升。最终并非简单砍掉 14 万元,而是通过重新谈判、调整交付顺序和保留必要质量工作,把当前预测控制在预算内,同时明确遗留报表的后续安排。
2. 先验证可节省项,再决定压缩范围
本例中的 6 万元来自工作重叠复核,8 万元来自范围优先级调整。这两种节省方式性质不同:前者是消除重复付费,后者是改变交付时间。前者通常不会降低业务价值,后者则需要业务方认可,并在计划中留下后续交付责任。
如果团队只报告“节省 14 万元”,容易掩盖代价。更合格的决策记录会说明:减少了什么成本、依赖哪些假设、是否产生延期或质量风险、谁接受遗留工作、若假设不成立如何处理。
3. 数据观察的来源和适用边界
上述数字是为了说明拆解方法的情景模拟,不是来自公开行业调查,也不应被当作“系统实施项目平均费用”。实际项目需要用本组织的工时费率、采购报价、历史项目记录和合同条款替换示例数字。
公开财务或项目管理标准可以提供术语和方法框架,但无法直接给出某企业内部项目的真实费率。引用外部行业数据时,也要核对行业、地区、样本规模、统计年份和成本口径。跨行业套用一个平均值,往往不如用本企业近几年的相似项目建立参照更可靠。
4. 费用工具的价值在于连接工作与财务事实
当团队规模、项目数量和审批链条增加,电子表格容易遇到版本不一致、字段口径不同、变更无法追踪等问题。某项目管理平台或企业级协作工具可以帮助集中管理工作项、预算台账、审批记录和责任人,但工具本身不能替代成本口径设计,也不能自动判断一项支出是否值得。
例如,面向中大型企业及 100 人以上组织的 PingCode,可以作为项目协作与工作跟踪的例子:团队可将需求、迭代、缺陷、里程碑和责任人关联起来,再通过流程或数据对接形成费用评估依据。实际是否适用,取决于企业能否把项目工作结构与财务、采购数据对齐,不能仅凭功能清单判断。
选工具时,我更重视三个问题:能否按项目和工作包追踪工作量;能否保留变更、审批和验收证据;能否与现有财务、采购系统通过明确的数据接口或定期对账协同。若这些基础缺失,先把流程和字段统一,通常比先上复杂报表更有效。

六、费用管理全流程:从立项到收尾,每一步都留下决策依据
1. 立项阶段:先把估算假设写出来
立项时至少明确范围边界、交付物、资源假设、主要单价来源、采购方式、风险储备和预算审批权限。若部分需求还未定,应标注待确认事项及其成本区间,而不是用一个确定数字制造虚假的精确感。
例如,初期估算可以用区间表达:已知范围预计 250 万至 280 万元,尚未确认的接口需求可能增加 10 万至 30 万元。区间不是管理不成熟的表现,隐瞒不确定性才会让后续变更显得像意外。
2. 计划阶段:建立成本基线与采购计划
成本基线应与进度计划和工作分解结构对应。每项重要支出都应能回答“为哪项工作服务”“何时发生”“谁负责”“通过什么合同或流程确认”。采购计划要写明报价有效期、付款节点、验收条件、变更计价规则和续费条件。
对人力成本较高的项目,要区分专职投入和兼职投入。兼职资源看似没有新增现金支出,却可能占用其他项目的产能。如果内部人员成本不纳入分析,项目负责人容易把资源冲突和延期成本排除在项目视野之外。
3. 执行阶段:先授权,再承诺,再验收
合理的执行顺序是:提出需求或采购申请;确认预算归属和业务必要性;完成授权;形成合同或任务安排;核对交付与工时;确认费用并更新台账。紧急情形可以设置快速审批,但应保留补充记录和事后复核要求。
对于外包服务,验收不应只依赖供应商提交的发票或工时表。项目负责人需要确认交付物、服务周期、缺陷处理和合同条款是否一致;否则,费用即便符合付款流程,也不一定对应项目实际获得的价值。
4. 监控阶段:每周看异常,每月做预测
高变化、高风险项目可以每周核对工作量、采购承诺和风险;低变化项目可以按月更新。无论频率如何,至少要在重要里程碑前完成一次完工预测复核,不能等到项目结束才发现剩余工作远超预期。
我建议月度会议控制在“偏差、原因、决策”三层:偏差是多少,主要原因是什么,需要谁在何时做什么决定。避免花大量时间逐行念支出明细,却没有对合同变更、范围优先级和资源替代方案做判断。
5. 收尾阶段:核对尾款、续费和遗留义务
项目接近结束时,仍要检查未结合同、供应商尾款、未报销费用、许可证续费、运维移交、保修义务和遗留工作。项目关闭不等于所有成本都已经落账。若服务合同会自动续期,应明确取消或转运营的责任人和时间点。
收尾复盘要把估算偏差拆成类别,并留下可复用的经验:哪些单价假设准确,哪些工作包频繁返工,哪类采购条款容易引发额外费用,哪些风险储备实际被使用。下一次估算才能有真实的组织记忆,而不是重新凭经验猜测。
6. 角色分工:项目负责人不应独自承担全部控制责任
项目负责人负责整合预测、解释偏差和提出方案;财务负责核算口径、凭证和实际成本;采购负责合同、订单和供应商条款;业务负责人负责范围优先级和价值判断;技术负责人负责工作量、技术风险和交付可行性。
职责明确不等于互相推诿。关键是让同一笔成本在每个环节都有明确的信息责任人:谁提出,谁核验,谁批准,谁确认交付,谁更新预测。涉及重大预算调整时,还应记录最终决策者及其接受的风险。

七、不同情况下的行动建议:先找主要驱动因素,再选择工具
1. 小团队、低采购复杂度:先把账记对
小团队不一定需要昂贵的管理系统。可以从统一项目编码、成本类别、承诺成本台账和月度完工预测开始。负责填报的人越多,字段就越需要简单明确;若一张表要填几十个很少用于决策的字段,团队很快会绕开流程。
最低限度可记录项目、工作包、类别、金额、状态、责任人、预计发生日期和依据链接。每月由项目负责人、财务或行政支持人员共同核对实际成本、合同承诺和剩余工作,先确保事实一致,再逐步增加分析复杂度。
2. 多供应商、强采购项目:优先管合同和承诺成本
采购密集的项目,最危险的不是单价稍高,而是合同范围边界不清、付款节点与验收脱节、变更单缺少统一授权。应优先建立合同台账,跟踪合同总额、已验收金额、已付款金额、待付款金额、剩余额度和有效期。
对固定总价合同,要关注范围变化和验收条件;对按人天计费合同,要关注工作量上限、工时核验和变更审批;对按用量计费的服务,要关注峰值、闲置资源和续费设置。不同合同模式的成本驱动不同,不能只用一张“已付款清单”管理。
3. 需求频繁变化的产品项目:重点管变更的边际成本
需求变更本身不一定是坏事,未评估的变更才容易让成本失控。团队可以设置轻量变更评估:小变更由项目负责人在授权范围内决策,中等变更需要业务和技术共同评估,影响预算基线或关键里程碑的变更升级到项目治理层。
评估时不要只估开发工时。需求还可能带来测试、设计、数据迁移、培训、文档、部署和后续维护成本。对反复发生的变更,可以观察变更来源、返工比例和确认周期,判断问题是业务优先级不清,还是前期需求验证不足。
4. 项目已经超支:先止住预测恶化,再讨论追责
发现完工预测超预算时,第一步是冻结未经授权的新承诺,而不是停止所有工作。随后按金额和交付影响排序:哪些是保障安全、合规或核心业务连续性的必需投入;哪些是可延期或可替代的功能;哪些是重复支出或低价值工作。
团队需要准备至少两个方案:一个保交付范围但调整资源、供应商或计划;一个保预算上限但压缩或延期部分范围。每个方案都要展示成本、时间、质量、风险和业务后果,不能只给管理层一个“请追加预算”的结论。
5. 预算充足但项目进度落后:不要急着把钱花出去
支出偏低可能源于采购延期、资源未到位、工作量估算不足,也可能是团队确实提高了效率。需要先核对完成率、关键路径和剩余工作,不应因为预算还有余额就扩大范围或提前购买不确定会用到的资源。
如果进度落后是因为资源缺口,追加投入可能有效;如果瓶颈是决策等待、需求反复或技术路线未定,单纯增加人力可能增加沟通成本。项目负责人要先确认约束,再选择投入方向。
| 项目状态 | 优先检查 | 常见有效动作 | 需要避免 |
|---|---|---|---|
| 实际支出低、完成率高 | 是否存在漏记承诺成本 | 核对合同与尾款,保留合理储备 | 为花预算而增加低价值范围 |
| 实际支出低、完成率低 | 资源到位、关键路径、估算假设 | 定位瓶颈后定向投入或调整计划 | 只凭低支出判断成本健康 |
| 实际支出高、完成率高 | 成本单价、质量和实际价值 | 判断高成本是否换来必要价值 | 忽略未来运维和尾款 |
| 实际支出高、完成率低 | 范围漂移、返工、效率和授权记录 | 暂停新增承诺,重做完工预测 | 把超支简单归咎于个人 |

八、不同情况下的取舍:成本控制要明确愿意承担什么代价
1. 保预算还是保范围:由业务价值和合同边界决定
当预测超过预算时,保范围通常意味着追加资金或寻找效率空间;保预算通常意味着调整范围、计划或服务等级。没有一种选择天然正确。若超支来自法规、安全、关键业务流程等不可妥协要求,追加预算可能合理;若超支来自低优先级功能和反复变化,则调整范围可能更稳健。
我会要求业务负责人明确“必须交付、可延期、可取消”三类内容,并把验收影响写清。若无法区分优先级,项目就很难在资源受限时做真正的取舍,只会把冲突拖到最后阶段。
2. 固定总价还是按实际投入:取决于不确定性分布
固定总价能提升预算确定性,但前提是范围和验收标准足够清楚。范围不清时,供应商可能把风险溢价放进报价,或在执行中通过变更单补价。按实际投入更灵活,但需要更强的工时核验、工作量上限和过程监督。
因此,合同模式不是“哪种更省钱”的简单比较,而是风险分配。对于边界明确、交付标准稳定的工作,固定总价通常便于控制;对于探索性强、需求难以提前冻结的工作,分阶段委托并设置阶段验收、预算上限和退出条件,往往更可控。
3. 降低单价还是减少返工:先看成本驱动结构
如果成本主要由单价驱动,重新谈判、合并采购或替换供应商可能有效;如果成本主要由返工和协调损耗驱动,压低供应商单价未必能改善完工成本。更低的单价若带来更高缺陷率和更长验收周期,整体支出可能反而上升。
评估时可以把成本拆成“单价影响”和“数量或时间影响”。例如,人员日费率不变但投入人天增加,说明应检查范围、效率或返工;投入人天稳定但费率上升,才更适合讨论价格和资源等级。
4. 使用工具还是先改流程:先判断数据能否形成决策
如果当前问题是审批分散、工作和费用互不关联、合同信息无法核对,工具可能帮助统一记录和协同;如果组织还没有清晰的成本定义、授权边界和责任分工,上系统只会把不一致的流程自动化。
可以先选一个中等规模项目试点,明确需要改进的指标,例如完工预测更新时间、承诺成本覆盖率、变更授权完整率、费用核对耗时。试点结束后再评估系统接入、数据治理和培训成本是否值得。不要把“上线了仪表盘”误当作“费用管理已经成熟”。
5. 多留储备还是提高预算利用率:根据不确定性和可逆性权衡
高不确定性项目需要为已识别风险留有余量,但储备过高会挤占其他项目资源;储备过低,则可能在风险发生时只能临时追加或牺牲交付。更好的方式是说明储备对应的风险、触发条件和释放权限,并随着风险消退逐步调整。
可逆成本和不可逆成本也应区别对待。可以按需扩缩的云资源、分阶段采购的服务,适合保留灵活性;不可退的大额设备或长期合同,需要更严谨地验证需求和利用率。越难撤回的支出,越应在承诺前完成决策审查。
九、项目负责人可以直接使用的月度检查清单
1. 核对数字是否完整
-
本月已确认实际成本是否与财务口径一致?
-
是否纳入已签合同、已下单采购和已完成未结算工作?
-
合同总额、已验收金额、已付款金额和剩余额度是否可核对?
-
是否存在未关联项目、工作包或责任人的支出?
-
预计续费、尾款、上线支持和运营移交费用是否已纳入预测?
2. 核对预测是否仍然成立
-
剩余工作是否按可验收交付物估算,而不是按预算余额倒推?
-
当前人员效率、供应商报价和工作量假设是否仍然有效?
-
完工预测是否连续上升,主要驱动因素是什么?
-
关键风险是否已触发,储备使用后剩余风险是否重新评估?
-
范围变更是否同步更新成本、进度和验收计划?
3. 核对决策是否有记录
-
重大支出是否在形成合同或资源承诺前获得授权?
-
偏差的原因是否可以归类和复核,而不只是写“超预算”?
-
纠偏方案是否列出成本、进度、质量、范围和风险影响?
-
业务方是否确认延期、取消或降级的交付内容?
-
项目关闭后的续费、尾款和遗留义务是否有人负责?
这份清单不需要变成复杂的审计程序。它的作用是让项目负责人在月度复盘时快速找出数据缺口和决策缺口。若一个问题连续两个月无人能回答,通常说明流程或责任定义需要调整,而不是再增加一张报表。
十、总结:费用管理的核心,是让钱与工作、承诺和结果对应
1. 不要把账面余额误当成项目余量
项目还剩多少预算,不能只用“总预算减去已付款”计算。已承诺但未支付的合同、已完成但未结算的工作、未来必须完成的交付和已识别风险,都会改变项目真实的完工预测。
2. 不要把降本误当成价值
真正有效的成本控制,是减少重复、等待、返工和低价值投入,同时保护必要质量与业务结果。单纯推迟支出、压缩测试或冻结所有申请,可能只是把成本和风险移到未来。
3. 下一步先做一张“完工成本表”
如果团队目前只看已发生费用,我建议从本周开始先补一张简单的完工成本表,包含实际成本、承诺成本、剩余工作估算、风险储备、变更影响、预计完工总额和责任人。先用最近一个项目试跑,再根据真实使用问题调整字段和审批节奏。
费用管理不是让项目负责人做财务的替身,而是让项目中的每一笔重要承诺都能追溯到工作、价值和风险。当团队能在预算耗尽之前看见预测变化,并有权限比较替代方案,成本管理才从事后解释变成了项目决策能力。
常见问题解答(FAQ)
1. 项目负责人如何建立可执行的项目成本基线?
我负责的项目经常在立项时只写一个总预算,执行到一半才发现人力、采购和返工都超了。成本基线到底要拆到什么程度,才能既方便跟踪,又不把团队拖进繁琐填表?
成本基线至少应按成本类别和可管理的工作包拆分,而不是只设一个总额。以预算 60 万元、周期 12 周的项目为例,可以拆成内部人力 36 万、外部采购 15 万、测试与环境 4 万、风险预备金 5 万;再将人力预算分配到需求、开发、测试等工作包,并标注负责人、计划投入和发生时间。
基线不必细到每个人每天,但应细到负责人能够判断偏差来自哪里。还要记录估算依据,例如人天单价、供应商报价日期和范围假设。遇到需求范围变化时,先评估对成本与工期的影响,再决定是否调整基线;未经批准的变更不能直接覆盖原预算,否则后续无法区分估算误差和范围扩张。
2. 项目成本应该按什么频率跟踪,才能及时发现超支?
我以前按月看一次费用报表,月底才发现某项外包费用已经超出预期。是不是每周都要核账?我想找到既能提前预警、又不会让团队把时间花在报数上的做法。
跟踪频率应由成本发生速度和风险决定,不必所有项目一刀切。对人员投入稳定、采购较少的项目,每周更新工时与承诺支出、每月复核实际付款通常够用;对外包密集或采购周期短的项目,建议每周同时检查已发生费用、已承诺但未付款的合同金额和剩余预测。
一个实用的预警规则是:工作完成度约为 50% 时,若已发生及已承诺成本超过总预算的 60%,就要求负责人解释差异并预测完工成本。这里不能只看付款流水,因为合同已签未付款的金额仍会占用预算。更新数据可通过工时记录、采购订单和财务凭证核对,会议只讨论偏差项,避免要求每个人反复填报同一信息。
3. 发现项目成本偏差后,应该先压费用还是先调整范围?
我遇到过项目预算超出后立刻要求团队减少测试,结果上线后又花钱修复问题。遇到成本超支时,怎么判断是效率问题、估算问题还是需求变化,避免为了省眼前的钱扩大后续损失?
先定位偏差来源,再选择纠偏动作;不能把削减测试或压缩必要人力当作默认方案。可以把偏差拆成三类:范围变更造成的新增工作、执行效率低于计划、单价或采购条件变化。比如某功能新增两轮审批,导致开发增加 8 人天,这是范围变化,应走变更评估;若同一工作包实际耗时比估算高 25%,则要查阻塞、返工或估算假设;
若供应商单价上涨,则比较替代方案和合同条款。决策时同时看完工成本预测、交付价值和质量风险:低价值需求可延期或取消,重复审批可优化,关键测试则不宜简单砍掉。每项措施都应写明预计节省金额、对工期和质量的影响,以及复核时间。
4. 怎样优化项目费用审批流程,又不牺牲成本控制?
我所在团队的采购和报销审批经常卡住,项目负责人为了赶进度会先口头同意,之后才补手续,月底很难还原真实成本。流程要怎么改,才能减少等待,同时保留必要的审计和预算约束?
优化重点不是减少所有审批,而是把审批放在风险和承诺发生之前,并按金额与风险分层。可将费用流程设计为需求提出、预算校验、授权审批、采购或用工承诺、验收、付款核对六步;小额且已纳入预算的支出走快速授权,高金额、预算外或涉及长期合同的支出增加财务与业务复核。
比如预设 5000 元以内且预算充足的采购由项目负责人批准,超过阈值或导致预算超支的申请则升级审批;具体金额应按组织授权制度设定,而不是照搬示例。每笔申请保留预算科目、用途、报价或合同、责任人和预计发生日期。每月抽查已批准金额与实际验收金额,能发现拆单绕审批、重复采购和服务范围不符等问题。
核心关键词
文章包含AI辅助创作:费用管理指南:项目负责人如何做好成本管理,流程优化全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/595381
读者评论
我们以前也只看财务入账,合同和已完成未结算的外包工作经常到月底才补进来。把承诺成本纳入月报后,预测确实更接近实际,但前提是采购和项目组能按固定节奏对账。
完成率怎么认定是个关键点。若只靠负责人估百分比,很容易出现进度看着不错、剩余工作却估少了的情况;按可验收交付物核算会更有参考价值。
风险储备的审批边界在实际执行中不太好拿捏。流程太繁琐会拖慢必要投入,过于宽松又容易变成额外预算,最好提前明确哪些情形可申请以及谁来批准。
