项目成本管理指南:项目负责人如何做好成本管理,实操方法全流程

项目成本失控,往往不是因为某一笔采购突然超支,而是团队在需求、工期、人员和验收口径上不断做了“小调整”,却没有把这些调整换算成钱。项目负责人真正要管理的,不只是预算表里的总额,而是每项承诺如何转化为成本、偏差何时被发现、发现后谁有权调整。本文用一套可复核的全流程方法,说明如何建立成本基线、跟踪实际消耗、预测完工成本,并在进度与范围变化时做出有依据的取舍。

一、先讲结论:成本管理不是压预算,而是管理承诺

1. 项目负责人要盯住四个数字

我判断一个项目的成本管理是否有效,不先看预算表做得漂不漂亮,而是看团队能否持续回答四个问题:批准的预算是多少,已经发生和承诺的成本是多少,按当前趋势完工还要花多少,超出或节省的原因是什么。

这四个数字分别对应预算基线、实际成本、完工预测和偏差解释。只报“已花费 60%”,没有说明完成了多少工作、剩下哪些风险,几乎不能支持决策。花费比例必须和交付进度、工作范围及剩余工作量一起看。

管理对象 需要回答的问题 常见误读 项目负责人的动作
预算基线 批准范围内最多计划投入多少 把预备金也当成可随意花掉的预算 区分工作预算、风险准备金和管理储备
实际成本 到今天已经确认发生多少成本 只看已付款,漏掉已发生未付款和已承诺支出 核对工时、采购、合同、报销与应计成本
完工预测 按当前执行方式,最终大约会花多少 默认剩余工作一定按原计划成本完成 结合偏差原因、剩余风险和资源变化滚动估算
偏差解释 差异来自范围、效率、价格还是时点 看到超支就笼统归因于“执行不力” 拆分原因,明确纠偏措施、负责人和复核日期

在我采用的管理口径里,成本至少有三层:已经消耗的成本、已经承诺但尚未付款的成本,以及为完成剩余工作仍需要投入的成本。只统计第一层,容易把延期采购、外包尾款和未结工时误认为“预算还很宽裕”。

2. 预算要和范围、进度、质量一起管理

成本不是单独的财务数字。新增一个验收场景可能增加开发、测试、数据准备和上线支持;缩短工期可能需要并行投入、加班或外部资源;降低预算也可能压缩测试覆盖,最后让返工成本上升。

因此,我不会把“降本”直接等同于“少花钱”。真正有意义的目标是:在明确的范围、期限和质量要求下,选择总体代价合理的交付方案。若只压单项费用,却把成本转移到返工、维护或延期上,那只是把支出挪到了以后。

3. 先统一口径,再谈数字

同一个项目里,财务可能按付款日统计,采购按合同金额统计,团队按投入工时估算,项目负责人按工作包看预算。口径不统一时,数字看似精确,实际上无法比较。

我建议项目启动时写清楚:成本按含税还是不含税统计;人力按标准费率、实际工资成本还是内部结算费率计算;一次性采购和订阅费用如何分摊;成本按发生时点还是付款时点归集;汇率变化、折旧和跨项目共享资源如何处理。口径写在表格旁边,别只留在个人记忆里。

项目成本管理指南:项目负责人如何做好成本管理,实操方法全流程

二、背景与真实场景:为什么小变更会变成大偏差

1. 预算通常不是在执行末期突然失控

多数项目的成本偏差,早在需求和计划阶段就埋下了。需求没有验收条件,团队就很难估算工作量;工作量不清,预算只能靠经验拍数;预算拍数后,项目又为了满足承诺日期并行开工;并行带来的协调、返工和等待,最终以加班或外包费用出现。

这条链路容易被误认为“执行阶段没控好”。但如果源头没有范围基线,后续再频繁要求团队填报实际成本,也只能更精细地记录失控过程。管理动作要往前移:在批准投入之前,先让需求、工作包、估算假设和验收标准能够互相对应。

2. 一个常见情景:项目按期推进,完工成本却不断上升

下面用一个情景模拟说明机制,不代表任何企业的实际业绩。某企业准备上线内部运营平台,初始范围包括基础流程、权限配置、报表和两轮用户验收,计划周期 16 周,预算 240 万元。项目团队按阶段汇报,前两个月显示预算执行率低于计划,管理层因此认为项目安全。

随后,业务部门提出增加历史数据迁移、更多报表维度和额外的培训场次。每项需求看起来都不大,团队为了守住上线日期,把部分需求直接插入迭代。开发、测试和业务验收都增加工作量,但变更没有同步调整范围、工期或资源,原预算仍被当作有效基线。

到第 10 周,账面已付款 110 万元,团队却没有把已完成工作与计划工作作比较。按照新的工作量估算,项目剩余投入可能达到 165 万元,完工预测为 275 万元。真正危险的信号并非“已经花了 110 万元”,而是范围已经扩大,完工预测却仍沿用旧计划。

3. 先区分成本偏差的四种来源

面对超支,我通常先把原因拆成四类。第一类是范围增长,例如新增功能、数据迁移或额外验收;第二类是效率偏差,例如返工、等待和跨团队协调;第三类是单价变化,例如采购涨价、汇率波动或供应商费率变化;第四类是时间变化,例如延期导致驻场、订阅、租赁和项目团队维持成本增加。

分类不是为了做漂亮的复盘,而是为了确定措施。范围增长要走变更评估;效率偏差要找工作流瓶颈;单价变化要谈采购策略或替代方案;时间变化要重排关键路径和资源退出时间。原因错了,纠偏就会错,甚至会把原本合理的成本投入砍掉。

项目成本管理指南:项目负责人如何做好成本管理,实操方法全流程

三、常见误区:数字看着在管,决策其实没发生

1. 把预算当成目标上限,不看预算包含什么

有些项目把总额写在首页,却没有说明其中哪些是已分配给工作包的预算,哪些是风险准备,哪些需要更高层批准。结果是团队把所有金额都理解成可支配额度,风险准备金逐渐被日常需求消耗,真正发生风险时反而没有缓冲。

预算应当有结构。工作包预算对应明确交付;风险准备金用于已识别风险的应对;管理储备通常用于范围之外或尚未具体分配的管理不确定性,是否设立及由谁批准,应按组织制度执行。不同组织的财务规则并不相同,项目负责人不要自行把储备金重新命名后当作可用预算。

2. 只看付款进度,不看承诺和应计成本

付款可能晚于工作发生,也可能早于交付。外包团队本月已经投入,发票下月才到;软件订阅可能年初一次性付款,但服务覆盖全年。只看银行付款流水,既可能低估已发生成本,也可能让某个月看起来异常高。

我会把成本状态至少分为实际发生、已承诺、剩余估算三栏,并记录依据和更新时间。合同、采购订单、工时记录、验收单和付款凭证可以互相校验。对较大项目,还要明确财务关账节奏,避免项目周报的数据与月度财务报表对不上。

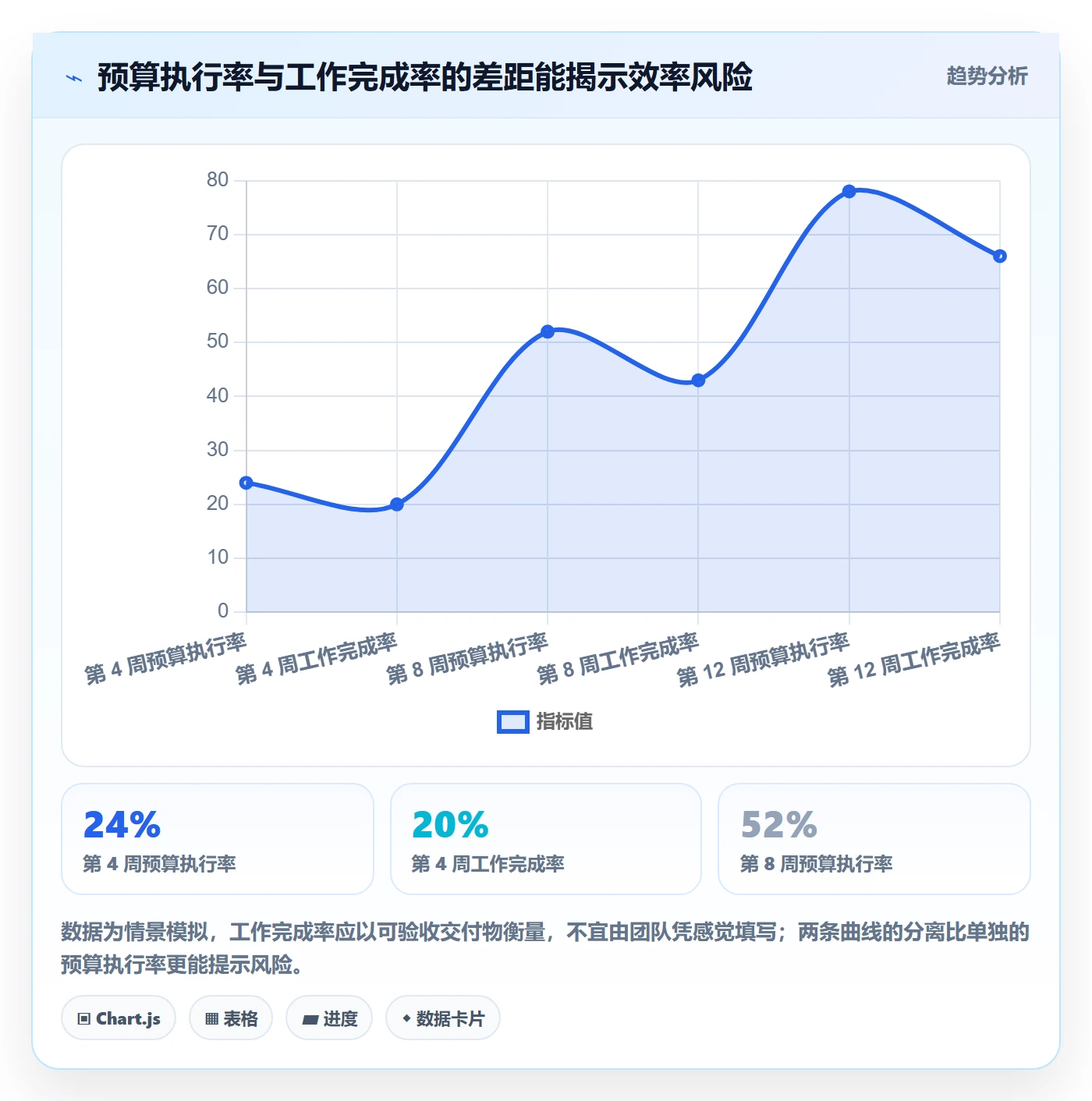

3. 把预算执行率当作项目健康度

预算执行率只是“花了多少”的比例,不是“完成了多少价值”的比例。花费 70% 的预算,可能已经完成 80% 的工作,也可能只完成 40%。若不比较计划完成量和实际完成量,执行率既不能证明效率高,也不能证明成本低。

在工作包可量化、进度记录可信的情况下,可以借鉴挣值管理的思路:计划价值反映计划到当前应完成工作的预算价值,挣值反映实际完成工作的预算价值,实际成本反映已投入成本。常用关系包括成本偏差等于挣值减实际成本,成本绩效指数等于挣值除以实际成本。它们是诊断信号,不是自动给项目打分的机器。

若交付物难以量化,或团队用“完成百分比”主观报数,挣值指标可能制造虚假的精确感。此时先改进工作分解和验收证据,比急着计算指数更重要。

4. 认为削减成本一定能改善项目

削减成本必须说明削减的是哪项投入、会影响什么交付、风险如何变化。取消必要测试可能短期减少人力成本,却增加线上故障和修复支出;减少业务培训可能降低项目阶段费用,却把学习成本转给运营团队。

我通常用“总拥有成本”检查这种转移:项目实施投入之外,还要看运维、授权、升级、迁移、培训、支持和退出成本。项目负责人不必把所有未来成本都算到小数点,但至少要识别那些会在上线后持续发生的费用。

5. 用历史项目平均值直接套新项目

历史数据有用,但不能把相似名称当成相似条件。两个“系统上线项目”可能在数据质量、接口数量、合规要求、组织覆盖范围和验收复杂度上完全不同。平均成本只有在范围边界和成本口径相近时,才适合做初步校验。

更稳妥的做法是记录历史项目的单位成本和条件,例如每个接口的工作量、每批迁移数据的处理成本、每个验收角色的协调工时,并标记数据来源和适用范围。单位成本是估算参考,不是承诺价格。

6. 把“预备金”用来掩盖低质量估算

预算中留有缓冲是必要的,但预备金不是估算不清的遮羞布。若项目范围尚未拆解、关键依赖未知、团队能力不足,却统一加上一个比例,项目负责人仍不知道风险来自哪里,也无法判断缓冲是否够用。

我更愿意把不确定性明确写出来:哪些工作量已确认,哪些依赖待验证,哪些报价仍是预算价,哪些风险可能导致延期。只有能对应风险事件和应对策略的缓冲,才有管理价值。

四、专业判断逻辑:建立能滚动更新的成本控制闭环

1. 从范围基线开始,而不是从财务表开始

成本估算的输入不是一个项目名称,而是可交付成果、工作包和验收条件。项目负责人先把范围拆到可以估算、分派和验收的粒度,再识别每个工作包需要哪些角色、采购、工具和外部服务。

拆分不必追求无限细。粒度过粗,无法追踪;粒度过细,维护成本高到没人愿意更新。一个实用判断是:如果某个工作项无法明确负责人、预计完成时间和验收证据,就可能还没有拆到足以进行成本管理的程度。

2. 估算时同时保留基准值和不确定性

估算不是承诺的另一种说法。对工作量相对稳定的任务,可以参考历史数据和团队产能;对不确定任务,可以使用区间估算,并记录乐观、最可能和悲观条件。项目负责人要知道数字背后的假设,而不仅是总额。

例如,同一项接口开发如果依赖方文档齐全,估算可能是 8 人天;若字段定义需反复澄清,可能达到 15 人天。把两种情况压成一个“10 人天”,并不能让风险消失,只会让预算看起来更整齐。

3. 把成本归到工作包和责任人

总预算能够回答项目规模,却不能指导执行。将预算分配到阶段、工作包或成本类别,项目负责人才能定位偏差发生在哪里。分配时还应建立映射关系:工作包对应交付物,交付物对应验收证据,成本记录对应资源或合同。

责任人不是“出了问题就背锅的人”,而是能够及时说明进展、变更和预测的人。项目负责人仍然对整体整合和升级决策负责。若只把预算分下去,却不提供变更流程和预测方法,责任分配只会变成压力下放。

4. 建立三层成本视图

我建议项目周度或双周度使用一个简单的三层视图。第一层是实际成本,按已发生工作统计;第二层是承诺成本,按合同、订单和已确认资源需求统计;第三层是剩余估算,按当前范围和风险重新预测。三层相加后可得到预计完工成本,但要防止重复计算。

最容易出现的重复计算,是合同金额已列入承诺成本,之后又把同一部分全额纳入剩余估算。解决办法是给成本项设置状态和唯一编号,并定义状态转换规则:从剩余估算转为已承诺,再在工作发生后转为实际成本,金额不能在多个状态中重复累计。

5. 设阈值,但不要让阈值代替判断

团队可以设置成本偏差阈值,例如单个工作包预测超预算 10%,或预计完工成本超过项目基线 5%,就要求提交原因和行动方案。具体阈值要结合项目规模、组织容忍度和数据质量确定。小项目按百分比管理可能过度敏感,大项目只看固定金额又可能漏掉重要比例偏差。

阈值的作用是触发调查,不是自动否决。一个偏差可能是合理的范围变更,也可能是失控返工;同样的金额,在关键路径工作包和非关键工作包上的影响也不同。决策时要同时看金额、趋势、交付价值、风险和剩余选择空间。

6. 用完工预测替代“预算还剩多少”

项目负责人应定期重新估算剩余工作,而不是把预算余额直接当成可完成工作的金额。完工预测可以按工作包逐项估算,也可以在数据成熟时借助绩效趋势做情景推演。选择哪种方法,取决于工作是否可量化、成本记录是否稳定、偏差是否可能持续。

常见的简化预测是“实际成本加剩余工作的最新估算”。它透明且便于解释,适合变更频繁或早期数据不足的项目。若项目执行机制稳定、工作量数据可信,可以参考成本绩效趋势推算,但必须说明假设:过去的偏差是否会继续,剩余工作是否与已完成工作相似。

成本视图 计算或判断方式 适合场景 使用限制
实际加剩余估算 已发生成本 + 剩余工作的逐项最新估算 需求变化较多、工作包差异大 需要负责人认真更新剩余工作,维护成本较高
趋势外推 基于已观察到的成本效率推算剩余工作 工作类型相对稳定、数据可靠 历史偏差未必会在未来持续
情景区间 分别估算正常、风险发生和缓解情景 关键风险尚未解除、决策需要比较 不能把区间中值伪装成确定承诺

项目成本管理指南:项目负责人如何做好成本管理,实操方法全流程

7. 让每次成本报告都以决策结束

报告不应止于“超支 12 万元”。一份可行动的偏差说明至少要包括:偏差金额和比例、发生在哪个工作包、原因分类、对完工成本和日期的影响、可选措施、推荐方案、需要谁在何时批准。

例如,“接口费用增加 6 万元”不是完整结论;“由于对接字段未冻结,供应方增加二次开发工作,预计增加 6 万元并影响集成测试 4 个工作日;建议冻结本期字段、将低优先级字段纳入后续版本,保留测试周期;请业务负责人周五前确认”才足以推动决策。

五、具体案例与数据观察:把预算偏差拆成可选择的方案

1. 情景模拟:240 万元预算的项目如何做中期重估

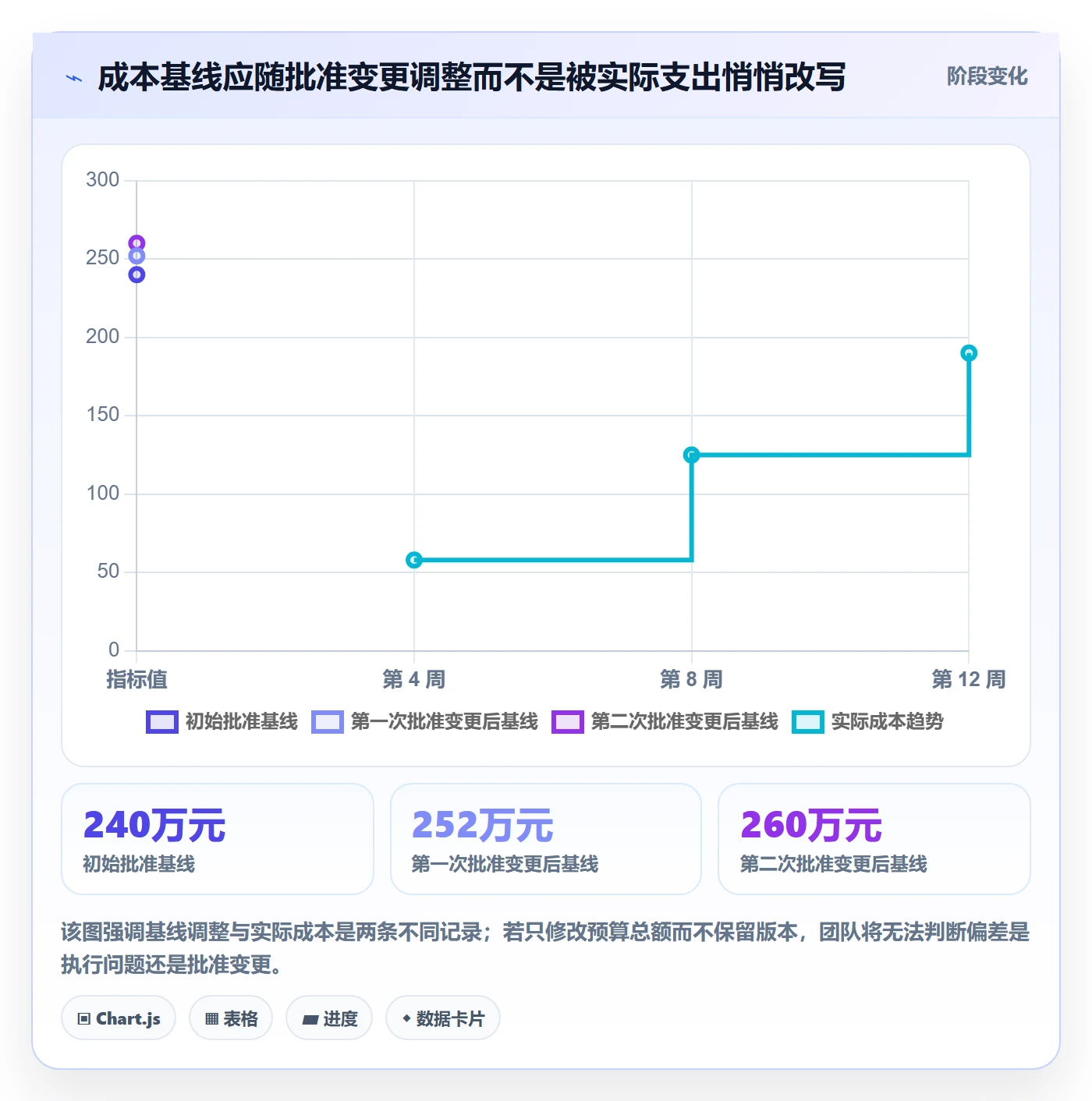

继续使用前述运营平台情景。项目基线为 240 万元,周期 16 周。到第 10 周,实际发生成本为 110 万元,已承诺但尚未发生成本为 28 万元。团队根据当前范围逐项估算,剩余工作需要 137 万元。若直接把三项相加,完工成本预测为 275 万元,较基线高 35 万元,即约 14.6%。

这里的数字是演示预算管理方法的模拟值,不是行业基准,也不代表某个组织的真实结果。真实项目需要按财务口径校准,尤其要检查已承诺金额是否已包含在剩余工作估算中,以及实际成本是否包含已发生未付款成本。

下一步不是立刻要求团队“省下 35 万元”,而是把 35 万元拆成可决策项:新增数据迁移与报表 18 万元,返工和协调 9 万元,延期维持成本 8 万元。三类金额性质不同,处理方式也不同。

2. 方案比较:每种措施都要算成本、日期和风险

方案 A 是保持新增范围,重新批准 35 万元预算增量,同时调整上线日期或预留风险缓冲。适合新增能力具有明确业务价值、上线后必须一次交付、且资金与日期有协商空间的情况。代价是项目总投入上升,管理层需要确认新增价值能否支撑增量成本。

方案 B 是冻结本期范围,把低优先级报表和部分培训移到后续版本。情景估算可减少 12 万元新增投入,但要评估后续重新启动、重复沟通和二次部署的成本。适合新增需求并非上线门槛,且未来版本有稳定承接资源的情况。

方案 C 是针对返工采取变更冻结、接口字段确认和验收样例前置。假设可避免约 6 万元重复工作,但不会自动消除新增范围和延期成本。适合根因清晰、团队可以立即改变流程的情况。这里的金额仍是示意估算,实施前应由技术和业务负责人复核。

方案 D 是压缩测试或减少数据校验,以保住日期和预算。短期账面可能减少成本,但把风险转给上线后的故障、数据错误和运营处理。除非业务明确接受风险,并有回滚、监控和补救措施,否则我通常不把它作为优先推荐方案。

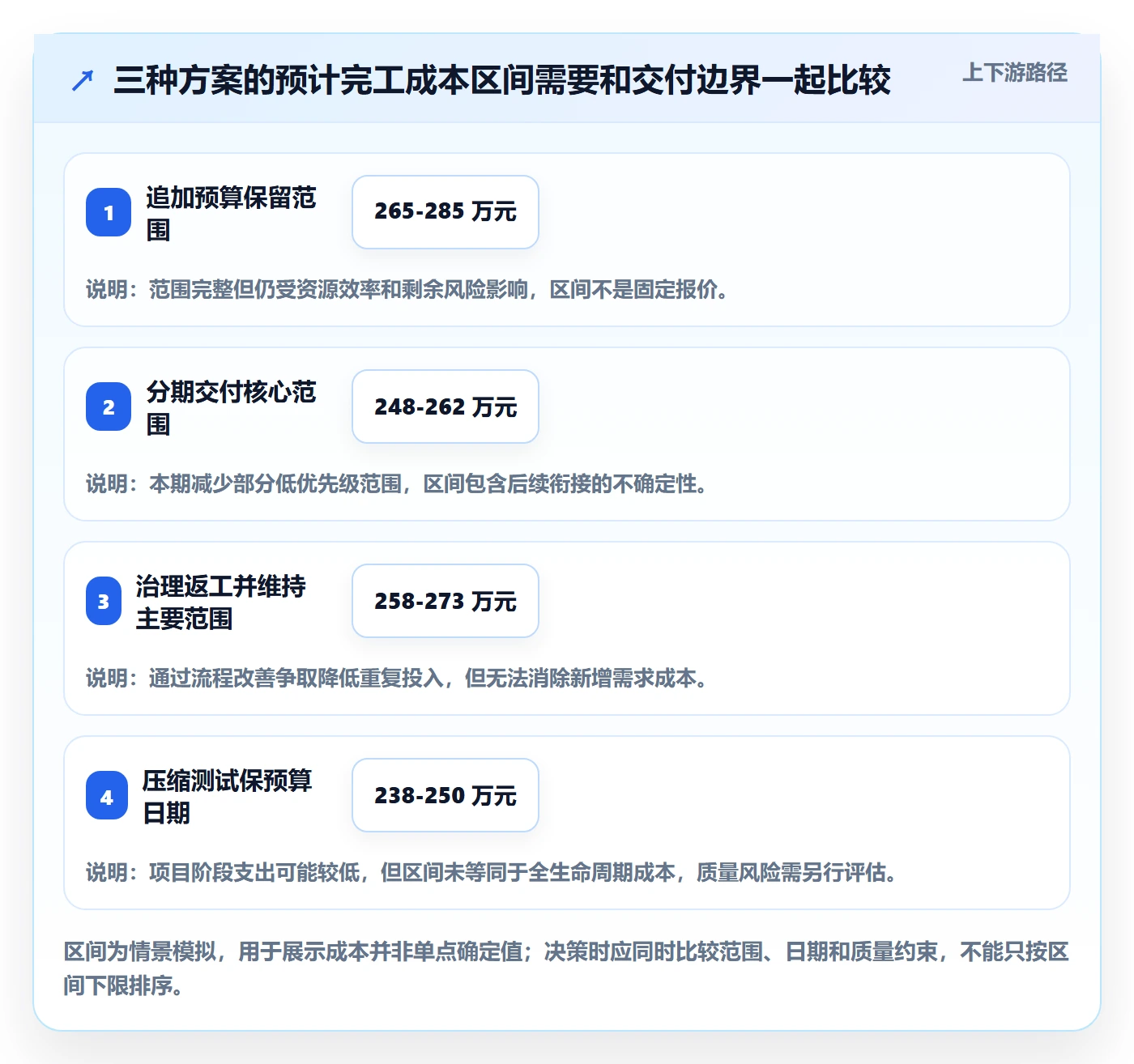

方案 项目预算影响 上线日期影响 主要风险 更适合的条件
保留范围并追加预算 增加约 35 万元,情景估算 可维持原日期,但需确认资源容量 投入增加,价值兑现需跟踪 新增功能具有明确且紧迫的业务收益
分期交付低优先级需求 本期可减少部分新增成本 核心范围有机会按期完成 后续版本可能产生重新启动成本 非核心需求可延后,后续资源有保障
治理返工和接口澄清 目标是减少可避免的重复投入 短期可能增加澄清工作,后续减少等待 若问题根因不在流程,节省效果有限 偏差来自验收不清、字段反复变更或协同等待
压缩测试与校验 短期看似降低项目阶段费用 可能帮助守住日期 故障、数据问题和运营补救成本上升 仅在风险明确评估并有可执行补救机制时考虑

3. 以价值和可逆性决定优先顺序

我会先区分需求的业务价值,再看延后成本和可逆性。必须满足法规、业务连续性或关键运营流程的范围,通常不能简单删除;体验提升类需求可以比较延期影响;探索性需求可以先做小规模验证,避免一次性投入大量开发资源。

可逆性也重要。暂停一项尚未采购的低优先级功能,通常比终止已完成大部分工作的外包合同更容易;改变验收顺序,可能比更换供应商更低成本。已经发生的成本属于沉没成本,不能仅因“已经投了很多”就继续投入。应比较从今天开始的增量成本与未来价值。

项目成本管理指南:项目负责人如何做好成本管理,实操方法全流程

4. 复盘数据要用于下一次估算,而不是只用于追责

项目结束后,我会把预算基线、实际成本和完工预测放在一起复盘,并标注偏差形成的时间点。重点不是“谁当时估错了”,而是:哪类工作量经常漏估,哪些变更没有进入审批,哪个采购环节周期最长,什么成本直到财务关账才被发现。

复盘结果最好沉淀成可复用的估算参数和风险清单。例如,某类数据迁移工作平均需要多少轮质量校验;接口依赖未冻结时,估算应加上何种情景;跨部门验收平均需要多长等待时间。样本少时必须标注样本量和适用条件,不要把个别项目经验包装成普遍规律。

六、全流程实操:从立项到收尾的成本管理动作

1. 立项阶段:先确定成本边界和决策权限

立项时先明确项目要解决的问题、交付范围、目标日期和预算上限。成本边界应说明是否包含税费、内部人员成本、设备、授权、培训、迁移、运维准备和供应商支持。若只预算实施合同,却把内部投入和上线后服务排除在外,项目可能“按预算完成”,组织却承担了更多总成本。

同时确认谁能批准基线、谁能批准范围变更、谁负责采购、谁确认财务口径,以及超过何种阈值必须升级。权限不清时,项目负责人容易陷入两难:业务要求不断加,自己却没有调整预算和日期的权力。

2. 规划阶段:建立工作分解、成本估算和预算基线

规划时将范围拆成工作包,估算人力、采购、工具和外部服务。每项估算都记录计算方式、来源、假设、责任人和置信程度。金额较大或不确定性较高的工作,建议独立标注,不要把不确定部分均摊进每个工作包,导致风险被隐藏。

将工作包预算按时间安排,形成阶段性成本计划。预算分布应反映实际资源投入节奏,不要机械平均到每个月。采购预付款、上线前集中测试、人员逐步进场都会造成投入曲线差异。现金流计划与成本计划有关联,但二者不是同一个概念。

3. 执行阶段:让工作记录能回到预算对象

执行时,成本记录要能关联到项目、阶段、工作包、供应商或成本类别。若团队只填“本周投入 40 小时”,却没有说明投入在哪项工作上,项目负责人很难判断实际成本与交付物是否对应。

人力工时不一定要按分钟采集。对于以交付为主的项目,按半天或工作包阶段记录通常更容易坚持;对于监管、客户计费或高成本资源项目,可能需要更细颗粒度。数据精度应与决策价值匹配,过度填报也会形成管理成本。

4. 监控阶段:固定频率更新三层视图

项目每周或每两周更新实际、承诺和剩余估算。周期取决于项目节奏、支出速度和风险水平:变化快、采购额大的项目需要更频繁;工作稳定的小项目可以降低频率。关键不是所有团队采用同一频率,而是数据能赶在决策窗口关闭前更新。

成本会议应围绕变化,而非逐行朗读表格。只讨论新增偏差、趋势反转、预测变化、重大承诺和需要决策的事项。没有变化的工作包可以简报;预测超过阈值或证据不足的部分,必须安排负责人补充依据。

5. 变更阶段:先评估影响,再接受新承诺

任何范围变更进入计划前,都要同步评估成本、工期、质量、资源和风险。变更评估不等于一律拒绝,而是把“想要什么”转换成“需要付出什么,以及不做会怎样”。若业务方坚持在原预算和原日期内新增工作,应明确指出需要删除或降低优先级的原有范围。

变更审批记录至少包含提出人、业务理由、影响评估、备选方案、批准人、基线调整方式和生效日期。若只在会议上口头同意,后续争议很难追溯,也容易出现同一变化被重复估算或完全漏计。

6. 收尾阶段:结清、验收并把持续成本交接清楚

收尾时核对合同结算、应付未付、未完成采购、工时和费用报销,确认剩余预算如何处理。项目关闭不等于所有成本都已结算,特别是分期付款、质保服务和订阅费用,应明确后续责任人和记账方式。

同时把持续成本交给运营或产品负责人,包括许可证续费、云资源、供应商支持、数据保留、升级维护和退订条件。对已不再需要的资源设置关闭日期,避免项目结束后仍按月产生无人关注的费用。

  1. 确认最终交付范围与验收状态。
  2. 核对实际成本、承诺成本和未结款项,避免重复或漏记。
  3. 解释预算差异,并将范围变化与执行损失分开。
  4. 移交长期费用、续费日期、合同责任和资源关闭动作。
  5. 将估算假设、风险事件和实际结果沉淀到组织知识库。

项目成本管理指南:项目负责人如何做好成本管理,实操方法全流程

七、工具与协作:让成本数据靠近实际工作

1. 工具解决的是可追溯性,不是估算能力

表格、财务系统、采购系统和项目管理平台各有适用场景。表格灵活,适合早期小项目;财务系统擅长账务和付款;项目管理平台更适合把任务、工时、变更、责任人和进度关联起来。工具不会自动让预算更准确,关键是字段定义、数据责任和更新纪律。

如果项目只有少量人员、很少采购、范围稳定,一张设计清楚的表格可能足够。若项目涉及多个团队、供应商、成本中心和审批链,单靠个人维护的表格容易出现版本冲突、重复录入和审批不可追溯,需要考虑系统化协同。

2. 中大型组织要关注跨部门口径和权限

对 100 人以上的组织,成本管理的难点常常不是缺一个“预算字段”,而是不同部门对工作、工时、采购和成本归属的定义不同。项目管理平台可以协助关联任务、版本、负责人和变更记录;财务系统仍应承担正式账务与付款记录。两者之间要明确数据权威来源,不应要求员工在多个系统重复维护相同信息。

以 PingCode 这类面向中大型企业和百人以上组织的项目管理平台为例,实际评估时,我会重点看能否支持项目与工作项关联、角色权限控制、变更留痕、工时或资源数据导出、报表口径配置,以及与现有财务或采购流程的衔接。是否适用要通过真实流程试点验证,不能仅凭功能清单或产品演示判断。

试点时可以选一个有代表性的项目,验证三件事:项目负责人能否在不重复录入的情况下看到工作进度与成本预测;财务人员能否追溯金额的来源和口径;业务负责人能否看懂变更对范围、日期和预算的影响。如果其中任何一项需要大量线下补表,系统化收益可能被维护负担抵消。

3. 选择工具时用场景验证,而不是比功能数量

我建议用真实项目的几条关键路径做演示:新建工作包、分配预算、登记承诺支出、提出范围变更、审批后调整基线、输出完工预测。要求供应商或内部实施团队用同一组数据走完整个流程,再检查权限、审计记录、报表口径和导出能力。

工具选型还要估算实施成本:配置与集成、历史数据迁移、培训、管理员维护、流程调整和用户切换。若团队缺少统一成本口径,先上复杂系统可能只是把混乱搬进系统。先统一少数关键字段和责任流程,再逐步自动化,通常比一次性追求全覆盖更稳妥。

八、不同项目的行动建议与取舍

1. 小型、短周期、低采购项目

若团队人数少、周期短、范围稳定,管理重点是快速识别工作量变化。用一张成本台账记录预算、实际投入、外部支出和剩余工作即可,不必设计复杂审批链。每周检查一次预测,出现新增范围时立即确认是否替换原任务。

这类项目不适合投入过高的报表维护成本。若为了追求精细,把团队时间大量用于逐笔分类,管理成本可能高于可避免的偏差。应优先追踪金额较大的资源和影响日期的任务。

2. 多团队、长周期、供应商较多的项目

这类项目需要按工作包、成本类别和供应商建立结构化台账,并明确实际、承诺和预测的更新责任。重要合同应关注付款节点、变更条款、验收条件、汇率和退出成本。项目负责人还要定期检查供应商进度与可验收交付物是否一致,避免付款节奏掩盖交付风险。

当项目跨多个部门时,应明确成本归属和共同资源分摊规则。分摊依据可以是工时、使用量、固定比例或组织政策,但需要在项目启动前确认。事后临时改变分摊方式,会导致不同部门对“谁超支”产生争议。

3. 需求不确定、采用迭代交付的项目

需求不确定时,逐项承诺长期详细预算可能制造假精确。可以先为探索、验证和交付阶段分别设置投入边界,按阶段评估结果再决定是否继续。每个阶段的决策条件要明确,例如达到何种用户验证结果、技术可行性或合规条件,才进入下一阶段。

这种方式不意味着放弃成本控制。恰恰相反,团队要紧盯每个迭代的单位投入、已验证价值、未解决风险和停止条件。对于试验失败但及时停止的工作,不能只按“没有交付”认定为浪费;要看它是否以合理成本排除了更大的后续风险。

4. 预算受到严格限制,但日期不能动

预算和日期都固定时,范围通常必须具备可调整空间。先区分必须交付、可以简化、可以延后和可以取消的内容,再估算每种组合的成本与风险。若所有范围都被标记为“必须”,项目负责人需要把矛盾升级给有权决定目标优先级的人,而不是暗中压缩质量。

外包、加班或并行开发能够改变资源投入方式,但不保证总周期按比例缩短。沟通成本、集成顺序和测试容量都可能成为约束。采取赶工方案前,要确认关键路径、瓶颈资源和新增投入的实际边际收益。

5. 预算宽裕,但价值兑现速度重要

预算宽裕不等于可以无限扩张范围。重点应转为价值排序和资金使用效率:尽早交付能验证关键假设的成果,避免先完成大量低优先级功能,再发现业务流程或用户采用存在问题。

此时可以接受对高价值能力投入更多,但仍要设阶段门槛。若每次阶段评审只汇报“已经投入多少”,而不说明接下来投入能消除什么风险、获得什么可验证成果,资金充足反而容易掩盖低效。

项目特征 优先管理动作 不建议过度投入的动作 核心取舍
短周期、小团队 轻量台账、周度预测、范围变更确认 复杂成本编码和多层审批 精度与维护负担之间取平衡
多团队、多供应商 合同承诺跟踪、成本归属、权限与审计 仅靠个人表格维持多版本数据 统一口径需要前期协作投入
需求高度不确定 阶段预算、验证条件、停止规则 过早锁定全部详细范围和费用 灵活性与资金确定性之间取平衡
预算和日期都固定 范围分层、关键路径分析、质量底线 默认靠加班或削减测试解决矛盾 必须明确范围、资源、日期三者优先级
预算较宽裕、重视速度 阶段交付、价值验证、资源瓶颈识别 以花完预算替代价值判断 投入速度与验证速度之间取平衡

九、项目负责人可以直接使用的成本检查清单

1. 立项前检查

  • 项目范围是否能对应到可验收的交付物?
  • 预算是否包含内部人力、采购、税费、培训、迁移和上线支持?
  • 成本统计采用什么口径,付款时点和发生时点如何区分?
  • 哪些成本已有报价,哪些只是估算,哪些依赖尚未确认?
  • 谁能批准基线、变更和储备金使用?

2. 执行中检查

  • 实际成本、已承诺成本和剩余估算是否分别记录?
  • 成本记录能否追溯到工作包、合同、工时或验收证据?
  • 预算执行率与可验收工作完成率是否出现明显分离?
  • 完工预测是否反映最新范围、效率和风险,而非复制原计划?
  • 新增需求是否经过成本、工期、质量和资源影响评估?

3. 偏差出现时检查

  • 偏差来自范围增长、效率损失、价格变化还是时间变化?
  • 其中哪些属于新增价值所需投入,哪些属于可以避免的损失?
  • 是否存在低成本、低风险的纠偏措施?
  • 削减投入是否会把成本转移到测试、运营、维护或未来版本?
  • 需要谁在什么时间做决定,若不决策会有什么后果?

4. 收尾后检查

  • 最终成本与基线、批准变更后的基线分别差多少?
  • 是否结清应付未付、合同尾款和未完成采购?
  • 持续订阅、运维和供应商支持是否已交接责任人?
  • 估算误差主要来自哪些假设,哪些数据值得沉淀?
  • 项目留下的工具、账号、环境和云资源是否需要关闭?

十、结语:真正的成本控制,是让每一笔投入都能被解释

1. 不追求表格永远没有红色数字

我更愿意接受一个及时暴露偏差、能说明原因、能提出选项的项目,而不是一个报表始终显示“正常”、直到结项才发现超支的项目。预算偏差本身不等于管理失败;隐瞒偏差、延迟预测、未经批准地扩大范围,才会让组织失去选择空间。

成本管理的价值,是把不确定性提前变成可讨论的选择:继续投入是否值得,哪些范围可以后移,是否需要调整日期,质量底线在哪里,新增预算能换来什么结果。项目负责人不是单纯的“费用看门人”,而是帮助团队把资源投到最值得交付的事情上。

2. 下一步从一张三层台账开始

如果你的项目现在还没有完整的成本管理机制,不必先上复杂系统。今天就可以建立一张表,列出预算基线、实际成本、已承诺成本、剩余估算、完工预测、偏差原因、责任人和决策日期。先统一口径,再要求每个工作包负责人更新自己的预测。

接下来选一个尚未失控的项目做两到四周试行:每周比较实际成本与可验收工作,所有新需求先做影响评估,所有偏差都要转化为可选方案。若团队能够据此提前发现趋势并调整范围、资源或日期,这套流程就已经创造了价值。

项目成本管理的核心不是证明原预算永远正确,而是尽早知道原预算在什么条件下不再成立,并让组织有时间作出更好的选择。

常见问题解答(FAQ)

1. 项目成本管理应该从哪一步开始?

我接手一个项目时,团队常常先报人力和采购费用,但做到一半才发现测试、部署和返工也要花钱。我想知道,成本预算到底应该怎样拆,才能既不漏项,也不把数字做得过于复杂?

先定义成本口径,再拆工作范围,最后估算金额。比如一个软件交付项目,可以按工作包列出需求、研发、测试、部署和培训,并为每项记录负责人、数量、单价、估算依据和发生时间;人力成本可用“投入人天×综合日成本”估算,采购成本则记录报价、税费和维护费用。

举例来说,研发预计投入120人天,综合日成本为1800元,预算就是21.6万元。这个算法不保证预测完全准确,但能让偏差追溯到工作量、单价或范围变化,而不是只剩一个无法解释的总额。项目预算还应把已批准的应急储备单独列示,不要把它混进日常工作包,否则团队容易把储备误当成可随意支出的余额。

2. 项目进行中,如何判断成本是否已经超支?

我发现只看财务已经花出去多少钱,很容易误判:花得少可能是进度落后,花得多也可能是提前完成了更多工作。我应该把哪些数字放在一起看,才能判断项目是真超支还是只是支出节奏不同?

至少同时看计划价值(PV)、挣值(EV)和实际成本(AC),而不是只看付款或报销金额。假设项目总预算60万元,某检查点计划完成价值30万元,实际完成工作对应的价值为24万元,已发生成本为28万元,那么成本偏差CV=EV−AC,为−4万元;

成本绩效指数CPI=EV÷AC,约为0.86,说明每花1元只完成了约0.86元预算价值的工作。若后续效率不变,完工估算EAC可粗略按60÷0.86计算,约为70万元。这个预测依赖“后续效率接近当前水平”的假设;若超支来自一次性采购,或范围刚刚变更,就应先拆解原因再预测,不能机械套用公式。

3. 项目范围发生变化时,怎样控制成本又不拖慢决策?

项目进行中,业务方常会提出一个看起来很小的新增需求,我担心拒绝会影响合作,也担心直接答应后把预算和工期一起拖垮。有没有一种既能快速评估、又能让各方承担相应决策责任的做法?

把新增需求当作变更申请处理,而不是直接塞进原计划。用一张简短记录说明变更内容、必要性、预计人天或采购金额、对关键路径的影响、可替代方案,以及由谁批准;例如新增报表预计增加8人天,综合日成本1800元,直接人力成本约1.44万元,还要确认是否增加测试和上线工作。

评审时可提供“增加预算并延期”“删减同等工作量以保持预算”“放入下一版本”三个选项。判断重点不是需求听起来是否简单,而是它会不会挤占已承诺工作的资源、触发额外测试或改变验收标准。只有批准后的变更才更新预算基准,这样才能区分原计划偏差与范围变化造成的成本增加。

4. 项目负责人应该多频繁检查成本,出现偏差后先做什么?

我不想每天追着团队核对每一笔费用,但等到月底才看账,又可能错过调整机会。对于周期几个月的项目,成本检查频率该怎么定?发现偏差后,是先砍开支,还是先找出偏差来自哪里?

检查频率应跟风险和支出节奏走:稳定的小项目可以每两周复核一次;人力投入密集、采购金额大或范围变化频繁的项目,建议每周看一次,并在里程碑前做专项预测。复核时把实际成本与对应完成成果、剩余工作量及最新风险放在一起,而不是只比较预算余额。

发现偏差后先分类:是单价上升、工作量估少、返工增加、进度落后,还是变更未审批,再决定是否调整人员、采购方式、范围或交付顺序。比如成本增长来自缺陷返工,简单削减测试预算可能让后续返工更贵;如果是低优先级功能持续扩张,冻结新增范围可能更有效。

每次调整都记录原因、责任人和复查日期,下一次才知道措施是否真正改善了成本表现。

核心关键词

读者评论

付
付泽宇

我们以前周报只报付款额,外包工时和已签订单经常晚一两周才补进来,月末预测就容易突然跳高。把实际、承诺和剩余估算分开确实更清楚,但状态更新最好能指定到具体负责人,否则表格也容易过期。

蒋
蒋晓彤

挣值指标适合交付物比较明确的项目;需求还在频繁变化时,完成百分比很难客观判断。我更关心文中提到的验收证据,没这个基础,算出来的成本绩效指数看着精确,未必能指导决策。

陆
陆一凡

想补充一点,项目成本之外还得看组织内部的核算规则。共享人员的工时费率、订阅费用分摊方式如果中途变了,前后数据就不太可比。启动时统一口径很重要,但遇到规则调整时也应保留调整记录。

文章包含AI辅助创作:项目成本管理指南:项目负责人如何做好成本管理,实操方法全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/595316
