项目成本超支,往往不是因为某一笔费用太高,而是因为团队直到项目快结束时,才发现不同部门对“成本”说的不是一回事:研发统计人天,采购统计合同金额,财务统计已入账费用,业务部门则把延期造成的机会损失留在预算之外。项目成本实操的关键,不是再加一张报销表,而是让预算、工作、采购、变更和收益使用同一套口径,并在偏差仍可调整时触发行动。
项目成本实操方法:跨部门团队提升成本管理效率的落地方案方法与模板
一、先讲核心结论:成本管理不是月底算账,而是持续做选择
1. 成本控制的重点是让偏差更早暴露
我判断一套项目成本管理机制有没有用,通常不先看报表做得多漂亮,而先问三个问题:预算是否能对应到具体交付物?发生偏差时,团队能否在一个工作周期内定位原因?负责人是否有权限决定暂停、替换、缩减或追加资源?如果这些问题答不上来,精细化报表很可能只是把月底的解释工作做得更复杂。
有效的成本管理不是一味压低支出,而是在质量、范围、时间和资源之间做有依据的取舍。比如,某项测试外包费用增加了 8 万元,但因此避免延期两周,而延期会使试点客户错过上线窗口。单看费用,外包是超支;放到交付影响里,判断可能完全不同。
我的核心判断是:项目成本应按“工作包,资源,时间,交付结果”追踪,而不能只按部门或费用科目汇总。部门科目适合做财务核算,工作包适合项目负责人采取行动。两者要能对得上,但不能互相替代。
2. 先统一四种口径,再谈工具与自动化
跨部门成本争议,常见根源是口径不一致。一个团队把已批准但尚未签约的采购算进预算占用,另一个团队只认可已签合同;财务按发票入账,项目经理按工时确认投入。每个人都可能没有算错,但放在一起就无法比较。
启动项目时,我建议至少写清预算基线、实际成本、承诺成本和完工预测。预算基线是批准用于衡量的基准;实际成本是已经发生并按约定规则确认的成本;承诺成本是已签约或已批准、预计将发生的支出;完工预测是结合进度、风险与剩余工作,对最终成本的最新判断。
| 口径 | 回答的问题 | 典型数据来源 | 容易出现的偏差 |
|---|---|---|---|
| 预算基线 | 最初批准做这件事可以花多少 | 立项审批、预算版本 | 修改预算却不保留版本,导致超支被“改没了” |
| 实际成本 | 目前已经发生多少 | 财务凭证、工时记录、采购验收 | 入账滞后,使项目状态看起来比实际更健康 |
| 承诺成本 | 已作出的承诺还会带来多少支出 | 合同、采购订单、审批记录 | 漏算未开票的已签合同,低估后续现金需求 |
| 完工预测 | 按当前情况最终大约会花多少 | 剩余工作量、风险、历史消耗 | 只沿用原预算,未根据实际进展更新 |
3. 先做最小闭环,不要一开始追求全量精算
成本管理机制应从能影响决策的最小闭环开始:明确项目边界、拆解工作包、估算资源、设置预算基线、按固定节奏更新实际与承诺成本、对偏差采取动作、记录变更原因。先让团队每周都能完成这条链路,再考虑更细的费用分摊和自动化。
如果项目规模较小、周期较短,使用共享表格和固定复盘也可以有效运行;如果团队超过多个部门、项目并行较多、审批链路复杂,才需要更稳定的系统支撑数据关系与权限控制。工具只是承载流程的方式,不会替团队决定成本口径。

二、背景和真实场景:跨部门协作为什么特别容易把成本管散
1. 同一个项目,部门看到的是不同成本切面

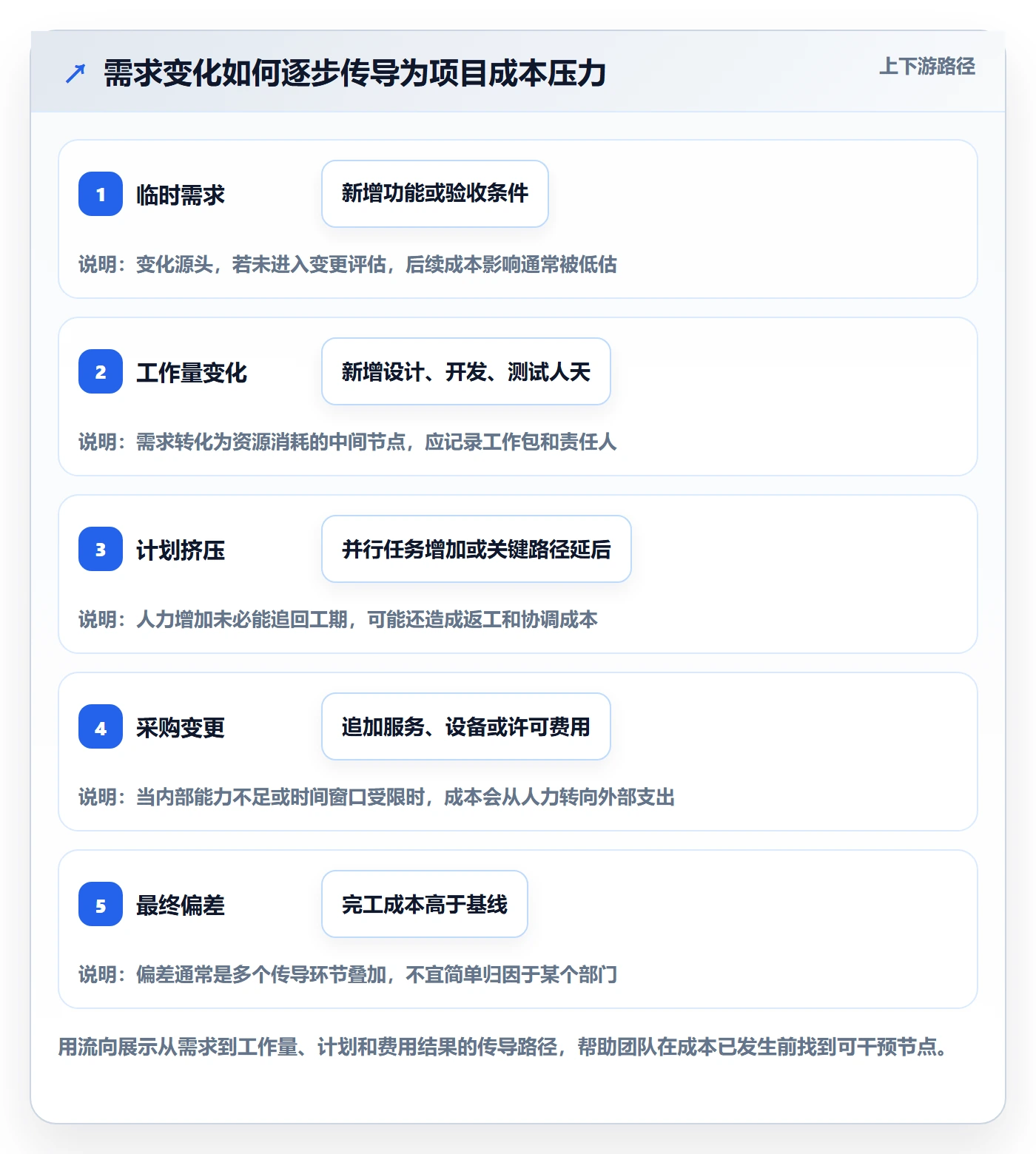

以一项企业内部业务系统升级为例,产品团队关注需求是否完整,研发团队关注人力投入,采购团队关注合同与到货,财务团队关注预算占用和票据,业务部门关注上线时间与培训成本。每个团队都在自己的工作流里完成任务,但没人对“从需求变化到最终成本影响”的完整链条负责,就会出现数据存在、决策缺席的情况。
最常见的断点有三处。第一,需求变更已经发生,成本影响还没评估;第二,采购已承诺支出,但项目报表只显示已付款;第三,人力投入按部门汇总,无法定位是哪项交付物消耗超出预期。于是,月度汇总能说明钱去了哪里,却很难说明为什么发生、接下来该怎么办。
2. 成本不是只有财务支出,人力与等待也要看得见
项目成本至少包含可直接识别的现金支出和可归属的内部资源投入。外包合同、设备、云资源、差旅容易进入财务台账;研发、测试、设计、实施和管理人员的投入,则常被当作“固定人力”而不进入项目判断。
并非每家公司都需要把每小时内部工时换算成精确货币金额。若工时数据质量不足,硬算出一个小数点后两位的人工成本,只会制造虚假的精确。可以先用人天作为资源单位,结合团队的标准成本率做情景估算,并明确这是管理核算口径,不是财务入账金额。
等待成本也不能忽略。一个团队因接口确认延迟而停等三天,账面上可能没有新增付款,但原计划人员仍被占用,后续测试窗口也可能被挤压。成本管理要记录造成消耗的约束,不只是记录最终付款。
3. 组织规模越大,信息传递的损耗越需要机制承接
当项目参与方增加,成本信息的更新通常不会自动同步。采购知道合同变更,项目计划还沿用旧金额;研发知道某个功能要返工,财务预算表没有对应工作包;业务部门提出临时需求,却没有人确认是否构成范围变更。最终,差异不是来自复杂算法,而是来自“信息发生了,口径没有跟上”。
对于 100 人以上、跨产品研发与业务运营协作较多的组织,项目管理平台可以承担工作项、负责人、时间和变更记录的关联;财务系统仍负责正式核算和凭证。PingCode 可作为这类组织的项目协作示例,用于连接需求、任务、迭代和项目进度信息。实际部署时,应先验证它与预算台账、采购流程及财务数据的接口边界,不能把协作数据直接当成会计账。

三、常见误区:看起来在管成本,实际只是在补账
1. 误区一:预算拆得很细,就等于成本管得很细
预算按差旅、设备、外包、云资源拆成很多科目,并不代表项目负责人能据此行动。项目经理更需要知道某个交付物的预算和剩余工作量;财务更需要知道费用归属科目。若预算表只有科目、没有工作包映射,发现外包超支后仍然不知道是哪项需求、哪次变更造成的。
解决办法不是取消财务科目,而是建立映射关系:一个工作包可以对应多种费用科目,一个费用科目也可能服务多个工作包。映射应足以支持追溯,没必要为了形式追求每一笔支出都精准分摊到分钟级。
2. 误区二:实际支出低于预算,项目就很健康
项目花钱少,可能是效率提升,也可能是采购延误、人员未到位、关键任务没有启动。成本必须与进度和交付状态一起判断。若项目完成了 40% 的工作,却只消耗了 20% 的预计成本,团队应先确认进度估算是否可靠,而不是立即庆祝节省。
常用的挣值思路可以帮助团队把“做了多少工作”和“花了多少钱”放到同一张图里。计划价值表示按基线预计应完成的工作价值,挣值表示实际完成工作的预算价值,实际成本表示实际消耗。对缺少成熟挣值管理经验的团队,可以先简化为工作包完成比例、预算消耗比例和完工预测三项,不必一开始引入复杂指标。
3. 误区三:冻结基线就能控制范围
预算基线应当稳定,但项目范围并非永远不能变。客户反馈、合规要求、技术风险或市场窗口都可能迫使团队调整范围。真正的问题不是发生变更,而是变更未经评估就被默认为“顺手加一点”。
每次变更至少评估四个维度:新增工作量、对关键路径的影响、额外支出、预期收益或风险降低。批准后更新预测,并保留基线版本;如果只是更新数字、不记录变更原因,管理层会失去判断预算为何增长的依据。
4. 误区四:把人工成本算得很精确,数据就更可信
如果工时填报以周为单位、跨项目人员频繁切换、任务边界不清,把这些数据直接乘以薪酬成本率,最后看似得到精确金额,实则输入误差可能很大。此时最好报告“研发投入约 34 人天”或“人工成本估算区间”,并说明采用的标准成本率与估算假设。
我会把数据分成“财务确认值”“管理估算值”和“预测值”三类。报表上明确标注,不让估算值冒充实际入账金额。区分数据性质,往往比多保留几个小数位更能提升决策质量。
5. 误区五:每周催大家更新表格,数据就会准确
更新频率高不等于数据质量高。负责人不知道字段定义、更新动作与绩效无关、填写后也没有反馈,都会让团队把更新当成行政负担。更好的做法是把关键数据嵌入原有工作:任务完成时更新实际进度,合同审批时同步承诺成本,变更评审时记录成本影响。
如果无法自动打通数据,先减少重复输入。每个字段要有明确责任人和来源;同一数字不要要求项目经理、采购和财务分别手工录入。重复维护是数据矛盾和团队抵触的高发原因。

四、专业判断逻辑:先确定“什么值得管”,再确定“怎么算”
1. 用项目边界判断成本归属
先划清项目边界:哪些交付物属于本项目,哪些是运维或其他项目的共享投入;哪些成本是一次性建设费用,哪些是上线后的持续运营费用。边界不清,预算数字即使一致也不可比。
共享资源可以按合理规则分摊,例如按实际工时、使用量、服务请求量或预先约定比例。选择哪种规则,要看数据能否可靠获得、分摊结果是否能改变决策。若采用成本驱动因素不明确的平均分摊,反而可能把真正的高耗用部分藏起来。
2. 用成本对象连接费用与交付物
成本对象是团队追踪投入的最小有用单元。它可以是一个功能模块、一次迁移批次、一套设备部署或一个阶段性成果。对象颗粒度太粗,无法定位偏差;颗粒度太细,维护成本又会吞噬管理收益。
实践中,我倾向于选择“能单独估算、能安排负责人、能验收结果”的工作包作为成本对象。若一个工作包持续数月、涉及多个团队且预算占比较大,可以再拆分;若拆分后没人能据此采取不同动作,就不必增加层级。
3. 用“基线,实际,承诺,预测”四数判断趋势
设预算基线为 B,实际成本为 A,承诺成本为 C,完工预测为 EAC。不要简单用 A 对 B 判断项目是否健康,因为 A 只说明已发生部分;把 A 与 C 合看,可以识别未来支出压力;把 EAC 与 B 比较,才是对最终偏差的判断。
一种易于团队理解的完工预测方法是:实际成本加剩余工作预测成本。若历史执行稳定,可以用当前成本效率估算;如果项目近期发生范围变化、资源更替或技术风险,则应按剩余工作重新估算,不要机械外推历史趋势。
预测不是承诺。它是依据当前信息作出的最佳判断,应当随着事实变化更新。管理者若把预测当成个人绩效承诺,团队就会倾向于报低风险、晚暴露偏差,反而损害预测价值。
4. 用偏差阈值决定升级,不让小问题淹没大问题
每个项目可以制定自己的预警阈值,例如完工预测超过基线 5% 进入关注,超过 10% 需要专项决策;也可以按金额、关键路径影响和风险等级设不同门槛。阈值不是行业定律,应结合项目规模、组织风险承受能力与纠偏成本设定。
有些偏差金额不大,却可能影响合规、客户承诺或关键节点;有些偏差金额较大,但已被批准且带来更高收益。预警机制应同时考虑金额、趋势、可逆性和业务后果,而不是只看红黄绿颜色。
5. 用决策问题检验指标是否有用
指标如果不能引出行动,就只是展示。每个成本指标都应能回答一个具体问题:是否要限制新增范围?是否应调整供应商?是否要把低优先级功能移到下一阶段?是否需要申请预算调整?无法支撑任何决策的指标,应考虑删减或改成辅助信息。
成本管理的颗粒度也要服从决策周期。短周期迭代可以每周看投入与风险,月度项目治理适合看完工预测和预算偏差,重大采购则需要在合同签订前评估承诺成本。将所有数据都塞进同一张月报,既不及时,也难以阅读。

五、落地方案:把成本管理嵌入跨部门协作节奏
1. 启动阶段:建立一页式成本章程
项目启动时,我会先要求团队形成一页式成本章程,不追求长篇制度,而是明确项目负责人、预算所有者、成本数据责任人、审批人、更新频率和偏差升级规则。最重要的不是文件形式,而是每个人知道什么由自己确认、出现变化时找谁。
章程中应说明预算采用含税还是未税口径,内部人力是否纳入管理成本,外包费用按签约、验收还是付款记录,差旅和共享资源如何归属,以及预测更新的周期。若存在多个币种,也要写明汇率规则和换算日期。
2. 计划阶段:把工作分解结构与预算映射起来
先把项目拆成可验收的工作包,再估算每个包的工作量、角色组合、采购需求和风险准备。不要先填预算再倒推工作内容;预算必须能解释要完成什么。
每个工作包至少记录以下内容:唯一编号、交付物、负责人、计划起止时间、预估人天、外部采购需求、基线金额、验收标准和依赖关系。对于尚不确定的部分,标注估算区间与假设,不要用一个看似确定的数字掩盖未知。
预算中的风险准备金应与项目风险挂钩。若团队将预留资金混在各工作包里,后续很难区分原始工作成本和风险应对费用。单独保留风险准备金,能够帮助负责人判断实际偏差来自计划误差,还是明确的风险事件。
3. 执行阶段:建立周度信号、月度预测和阶段复盘
周度检查不必重做全套财务账,重点看三类信号:工作包进度与投入是否匹配;近期是否出现新的承诺支出;变更、返工、等待是否让完工预测发生变化。每周 20 至 30 分钟通常足够,前提是会前数据已更新。
月度预测则需要项目负责人、财务接口人和主要职能负责人共同确认。财务核对已入账与已承诺金额,项目团队更新剩余工作量,采购更新合同状态,业务方确认范围和优先级。会后输出应是有负责人、有期限的决策,而不是只有一份彩色报表。
阶段复盘关注估算质量和机制问题。实际成本高于基线,可能是估算偏差,也可能是需求变化、缺陷返工、供应商交付、资源等待或风险事件。把原因分类并记录,才能改善下一轮项目估算。
4. 变更阶段:用简短的成本影响单阻断“无声扩张”
变更单不应成为拖慢项目的官僚流程。轻微、可逆、低风险的调整可以走快速审批;涉及预算、关键路径、合规要求或验收范围的变化,则必须在执行前评估。要点是让变更的成本与收益都被看见。
我常用的评估顺序是:描述变化;说明不做的后果;估算新增人天和外部费用;说明对时间、质量和风险的影响;给出可选方案;明确批准人。若不确定性较高,可以给出区间,并设一个验证节点,而不是假装估算已完全准确。
5. 收尾阶段:把预算差异转化为可复用经验
结项时应同时核对基线、实际、承诺清理情况和最终预测。未结合同、未报销费用、尚未完成验收的采购,需要明确后续责任人,不能因为项目状态关闭就从视野中消失。
复盘不应只问“超了多少”,而要问“什么信号本可以更早看到”“哪条审批路径造成等待”“哪个工作包估算误差最大”“哪些成本属于一次性投入”。这些答案可以更新估算模板、供应商评价和风险清单,使下一项目少重复踩坑。
- 立项前:确认边界、成本口径、预算责任人和批准权限。
- 计划时:按交付物拆工作包,建立人力、采购和费用映射。
- 执行中:周度看信号,月度更新完工预测,及时登记承诺成本。
- 发生变更时:先评估成本、时间、收益和风险,再决定批准、延后或拒绝。
- 结项后:清理未结事项,分类分析偏差,把经验回写估算规则。

六、案例推演:一项跨部门系统升级如何从“月底超支”转为提前纠偏
1. 项目背景与口径说明
以下为情景模拟案例,不代表真实客户数据。某企业内部系统升级周期 16 周,涉及产品、研发、测试、采购、业务运营和财务接口人。立项预算为 240 万元,其中内部人员投入按管理口径估算,外部采购与云资源按合同及用量估算。
项目团队最初按部门汇总费用。第 8 周,财务发现已发生费用只有预算的 43%,但项目进度也仅完成约 45%;与此同时,采购已签署一项未付款的集成服务合同,产品侧增加了两个验收要求,研发团队则报告接口联调返工。单看账面支出,项目似乎节省;加入承诺成本和剩余工作后,完工预测却已经上升。
2. 先定位偏差来源,而不是先追问哪个部门花多了
团队把工作包、变更记录、采购合同和工时估算映射起来后,确认偏差不是单一部门造成的:新验收要求带来额外测试与开发投入;集成服务合同属于未支付但已承诺成本;接口联调不稳定导致重复验证;业务人员迟到的反馈挤压了验收窗口。
这一步改变了讨论方式。原先会议争论“为什么研发费用超预算”,之后改为讨论“新增验收范围是否值得做”“返工是需求还是接口问题”“外部服务的里程碑能否与交付结果绑定”。成本问题由指责转向可执行的方案比较。
3. 采用三个方案比较,而不是只选最便宜的方案
团队提出三个选项:保留全部新增范围并申请预算;把低频报表功能延后到第二阶段;追加外部联调资源,同时调整验收顺序。评估时不仅看费用,还看对上线窗口、质量和未来维护的影响。
| 方案 | 预计新增成本 | 预计工期影响 | 主要收益 | 主要风险 |
|---|---|---|---|---|
| 保留全部新增范围 | 约 32 万元 | 可能延后 2 周 | 首期功能更完整,减少后续补做 | 上线窗口受影响,预算需重新批准 |
| 低频报表延后 | 约 9 万元 | 预计不延后 | 守住核心上线节点,减少当前测试量 | 业务侧需接受分阶段交付 |
| 追加联调资源并调整验收 | 约 18 万元 | 视接口稳定度而定 | 有机会降低返工和关键路径压力 | 若接口问题来自设计缺陷,追加资源未必解决根因 |
4. 以验证节点控制不确定性
团队最终没有立即接受第三个方案的全部费用,而是设定一周验证窗口:外部团队先完成两个高风险接口的联调,研发负责人确认返工原因,业务方同步冻结首期验收范围。验证后再决定是否追加后续资源。
这种决策的价值不在于必然选择了最低成本,而在于把大额承诺拆成可验证的小步骤。若接口联调顺利,后续投入可以降低;若验证失败,团队可以尽早调整方案,而不是等整笔费用投入后才发现方向不对。
5. 案例中的管理观察
情景推演中,项目的早期预警来自三个数的组合:已发生成本、已承诺成本和完工预测。只看已发生成本会漏掉合同承诺;只看进度百分比会漏掉返工;只看预算差异则无法判断延期风险。将这些信息按工作包关联,团队才有条件在影响扩大前做选择。
另一个重要观察是,预算审批与项目决策必须相互连接。若管理层只批准一个总额,却不授权项目团队在一定范围内调整工作包和采购方式,团队会把所有问题都推迟到正式审批会议;若完全没有边界,又可能出现先花后批。适当授权应包括金额阈值、影响条件和事后留痕要求。

七、可直接复用的成本管理模板
1. 项目成本章程模板
成本章程应短而明确。建议在立项时填写,发生重大范围变化或组织责任调整时更新。以下字段可以直接复制到项目空间或共享台账中。
| 字段 | 填写内容示例 |
|---|---|
| 项目名称与编号 | 项目名称;唯一编号;对应的立项审批记录 |
| 成本边界 | 纳入项目的内部人力、采购、云资源、差旅及其他费用范围 |
| 预算口径 | 含税或未税;币种;内部人力是否按标准成本率估算 |
| 预算基线版本 | 版本号、批准日期、批准人、原始预算金额 |
| 成本对象 | 工作包编号、交付物、负责人和验收方式 |
| 更新责任 | 项目负责人、财务接口人、采购接口人、职能负责人各自维护内容 |
| 更新节奏 | 周度信号检查、月度完工预测、阶段性复盘日期 |
| 升级规则 | 金额阈值、进度影响、合规风险及需要升级的审批层级 |
| 变更规则 | 变更申请、影响评估、批准人、基线版本管理方式 |
| 数据来源 | 财务系统、采购记录、项目工作项、工时记录及人工估算来源 |
2. 工作包成本台账模板
台账不宜只留一列“费用”。最少要能区分基线、实际、承诺和预测,并保留数据更新时间。管理团队可根据组织成熟度增加风险等级、供应商、工时类别或验收状态。
| 工作包编号 | 交付物 | 负责人 | 预算基线 | 实际成本 | 承诺成本 | 完工预测 | 进度 | 主要偏差原因 | 下一步动作 |
|---|---|---|---|---|---|---|---|---|---|
| WP-01 | 接口方案与开发 | 研发负责人 | 42 万元 | 24 万元 | 6 万元 | 47 万元 | 55% | 第三方接口资料延迟,出现重复联调 | 完成接口验证,确认是否追加服务 |
| WP-02 | 业务验收测试 | 测试负责人 | 28 万元 | 10 万元 | 0 万元 | 31 万元 | 35% | 新增验收条件未纳入原计划 | 业务方确认首期范围并更新预测 |
| WP-03 | 数据迁移与核验 | 数据负责人 | 36 万元 | 22 万元 | 8 万元 | 36 万元 | 62% | 当前投入与计划基本一致 | 按原节奏推进,关注数据质量 |
3. 变更成本影响单模板
变更单的目标是支持决策,不是制造审批负担。以下字段可按风险等级删减;但涉及预算、关键时间或验收承诺的变更,不建议省略影响评估。
- 变更编号与提出日期:便于追踪版本和审计记录。
- 变更内容:描述具体新增、删除或调整的工作,不写含糊的“体验优化”。
- 变更原因:说明业务机会、客户要求、合规风险、技术限制或其他驱动因素。
- 不实施的后果:明确是否影响上线、质量、收入、合规或运营效率。
- 工作量变化:按角色估算新增或减少的人天,并说明估算依据。
- 费用变化:区分内部管理估算、采购承诺和财务确认金额。
- 计划影响:标记关键路径、测试窗口、上线节点和依赖团队变化。
- 备选方案:包括接受、缩小范围、延后、替代实现或拒绝。
- 批准结论:批准人、批准日期、适用预算版本和附带条件。
- 后续验证:确认实际成本、收益和风险变化的时间点及负责人。
4. 月度成本复盘模板
月度复盘建议围绕结论组织,不要按部门轮流念数字。主持人可以用以下问题推动讨论:完工预测相对基线变化多少?变化最大的三个工作包是什么?承诺成本是否完整?偏差是一次性事件还是持续趋势?有哪些决策需要本月完成?
会议结束前,把每个决策写成“动作、责任人、期限、验证指标”四项。例如:“业务负责人于本周五前冻结首期验收范围;项目负责人下周更新完工预测;若接口验证失败,则提交替代方案评审。”这比“持续关注成本”更容易执行。

八、工具与数据治理:先清楚系统各自负责什么
1. 不要把所有成本信息塞进一个系统
财务系统适合承载正式凭证、科目、支付和核算规则;采购系统适合合同、订单、供应商和验收流程;项目协作工具适合承载需求、任务、负责人、进度和变更记录。项目成本管理需要这些信息互相引用,而不是要求某一个系统替代其他系统。
选型时我会优先检查四件事:是否能按项目和工作包定位信息;是否有稳定的权限、审计和版本记录;是否支持导出或接口对接;团队能否在现有流程中持续维护数据。功能列表再长,如果每周仍需多方重复录入,实施成本可能高于管理收益。
2. 100 人以上组织要重视权限、主数据与责任边界
中大型组织常见问题不是没有数据,而是项目编号、成本中心、供应商名称、工作包编号在多个系统里无法对应。接入前应确定主数据负责人,并定义谁有权建立、修改和关闭项目编码。否则接口同步只会更快地产生不一致。
权限也要区分“查看、提交、批准、修改基线”。项目成员可更新任务和工作量,预算所有者批准预算变化,财务保留正式核算规则,管理层查看汇总预测。把所有人设成可编辑,短期看着方便,长期容易造成责任不清和审计困难。
3. 工具实施应设验收指标,而不是只验收上线
上线本身不是成效。可以用数据更新及时率、工作包成本可追溯率、承诺成本覆盖率、预测偏差和月度结账准备时间评估实施效果。指标口径要事先定义,并从基线阶段开始记录,否则实施后很难证明变化来自哪里。
以 PingCode 作为项目协作场景示例,较合适的做法是用项目空间承载工作项、负责人、迭代和进展,并通过约定字段或接口与财务、采购台账建立关联。实施前应先拿一个有代表性的项目试跑,验证权限、字段、变更追踪和数据导出,再决定是否推广到更大范围。

九、不同情况下的行动建议与取舍
1. 小团队、短周期、低金额项目:选择轻量机制
如果团队人数少、交付周期短、外部采购少,通常不需要复杂的成本系统。使用一张共享台账,按工作包记录预算、实际、承诺和预测,每周检查变更即可。重点是确定谁维护、谁确认和超过什么条件必须升级。
这类项目的取舍是少做精细分摊,多保留清晰假设。内部人员投入可以按人天管理,不必为了形式精确计算每项工作的工资成本。若项目风险较低,月度预测足够;一旦涉及关键交付节点或大额采购,就应提高检查频率。
2. 多部门、多人并行项目:优先补齐数据连接与责任机制
当多个部门同时参与,单张表格容易出现不同版本、重复维护和字段冲突。此时优先建立项目编号、工作包编号、数据责任人和更新节奏,再决定是否通过项目管理平台或系统接口承载协作流程。
取舍在于:越多自动化,越需要稳定的主数据、权限设计和异常处理机制。若团队尚未统一预算定义,先用试点项目跑通,再逐步连接系统;不要用一次性全面上线替代流程设计。
3. 预算严格、合规要求高的项目:强化事前控制和审计线索
合规要求高的项目,应重点记录预算版本、审批依据、合同承诺、变更时间和批准人。任何基线调整都要能还原“原来是什么、为什么变化、谁批准、变化后影响什么”。留痕不是为了让团队少行动,而是为了让行动有边界、可解释。
这类项目通常不适合先执行后补批。可以通过分级授权减少不必要的等待:小额且不影响范围的调整由项目负责人处理;影响预算或关键验收的变化再升级。审批门槛和响应时限需要同时设计,避免控制加强却让项目长期卡在审批中。
4. 高不确定性、探索型项目:使用区间预算和阶段闸门
探索型项目早期对工作量和结果都难以准确估算,不适合把单一固定预算包装成确定承诺。可以把资金拆成验证阶段、扩展阶段和规模化阶段,每阶段设投入上限、验证目标和继续条件。
取舍是用阶段性资金控制整体暴露,而不是要求每一项探索工作都提前精算。团队要更清楚地说明风险假设、证据标准和停止条件;当验证结果不支持继续投入时,按预设规则收缩或终止,避免沉没成本绑架决策。
5. 项目经常超支但原因不清:先做偏差分类,再谈工具升级
如果每个项目结项都超预算,却说不清是范围变化、估算不足、返工、采购涨价还是等待造成,优先做三到五个项目的偏差复盘。统一分类口径,比较高频原因,再判断真正的管理断点在哪里。
工具可以改善信息追踪,但不能代替原因分析。若偏差主要由需求变更引起,应优化变更评估;若主要由采购承诺漏记引起,应连接合同和项目台账;若主要由返工造成,应改进验收和质量流程。先找到问题机制,再决定投资哪里。
6. 管理层只想看一个数字:提供结论,同时保留解释链
高层汇报可以只呈现当前完工预测、相对预算基线的偏差和需要决策的事项,但团队底层应保留工作包、承诺成本、预测假设和变更记录。一个汇总数易于阅读,却不能独立支持行动。
更好的汇报结构是“结论,原因,选项,请求”:例如,完工预测高于基线 7%;主要由新增验收范围和接口返工驱动;可以延后低优先级功能或追加联调资源;需要业务负责人在某日期前确认范围。数字因此成为决策入口,而不是汇报终点。

十、结尾:先让成本信息改变一个决策,再谈全面数字化
我更愿意把项目成本管理看成一套“提前选择”的机制,而不是一套“事后解释”的报表。真正有价值的不是团队把每笔钱都精确到极细,而是能在范围变化、采购承诺、返工和延期形成连锁影响之前,知道哪些选项仍然可逆。
最容易落地的起点,是挑一个正在执行的项目,先统一预算、实际、承诺和预测四个口径;再选出 5 至 10 个关键工作包,补上负责人、交付物和完工预测;最后在下一次项目例会上,用这些信息做出一项真实取舍。一次可验证的决策,通常比一套无人持续维护的复杂制度更有价值。
下一步可以从一页成本章程和一张工作包台账开始。如果团队无法在一周内说明预算基线、已承诺支出和最终成本预测之间的关系,先修口径与责任;如果这些信息已经稳定,再考虑自动同步、趋势分析和组织级复盘。项目管理效率提升的起点,不是把成本看得更细,而是让正确的人在正确的时间看见足以行动的信息。
常见问题解答(FAQ)
1. 跨部门项目怎么建立可执行的成本基线?
我负责的项目涉及研发、运营和采购,大家对“成本”理解不一样:有人只算外采费用,有人把内部工时也算进去。预算每月看起来都没超,项目结束却发现投入远高于预期,我该从哪里统一口径?
先把成本口径写成一页规则,再核定基线。建议至少区分外部支出、内部人力、共享资源和风险预留;内部人力按“投入工时×统一的人力费率”估算,费率可以按岗位或职级制定,但同一项目内不要中途随意更改。基线要记录预算金额、估算依据、负责人和批准日期,之后的变更单独留痕,不要覆盖原预算。
举例来说,研发投入400小时、运营投入120小时,若统一费率分别为每小时300元和200元,人力成本基线就是14.4万元;再加外采与预留费用,才是可比较的项目总基线。这个数字仅用于说明算法,实际费率应取自组织财务口径。
2. 怎样避免跨部门项目的人工成本被低估?
我发现团队周报里经常写“支持一下”“临时协助”,月底却没人能说清到底投入了多少时间。直接要求每个人精确填到分钟,执行几周就没人愿意配合了,有没有既可用又不增加太多负担的办法?
不要追求分钟级精度,先把记录粒度设为半天或一小时,并只记录与项目交付直接相关的工作。每周由成员填报投入时长,部门负责人确认异常项,项目负责人将工时乘以事先约定的费率;临时支持也要关联到具体任务或变更单。
试运行时可抽查连续两周的日历、任务记录与工时填报,若偏差普遍超过约15%,先查是否漏记会议、返工或跨项目切换,再决定是否细化规则。精度的价值在于帮助发现成本驱动因素,而不是制造填表负担。
3. 项目成本超支时,跨部门团队应该先查什么?
我遇到过预算预警一亮,大家就开始冻结采购或压缩人力,但交付并没有因此变便宜,反而出现返工和延期。我想知道成本偏差应该怎么拆,才能区分是估算错误、范围变化还是执行效率问题?
先把偏差拆成范围变化、单价变化、投入数量变化和返工损耗四类,再决定动作。比如预算人力成本为20万元,当前预计完工成本为24万元,4万元偏差不能直接归因于“团队效率低”:新增需求可能解释其中2万元,外包单价上调解释1万元,剩余1万元才需要进一步核查工时和返工记录。
每项原因都应对应证据、责任人和处理选项,例如走范围审批、重新谈价或修复质量问题。若只冻结资源而不处理新增范围和返工根因,账面支出可能暂时下降,完工成本却会因延期继续上升。
4. 跨部门成本管理模板应该包含哪些字段?
我想做一张项目成本表,但财务表关注付款,项目表关注任务,部门表又各自记录工时,最后数字对不上。模板字段放得太少无法追溯,放得太多又没人维护,最小可用版本该怎么设计?
建议从一张主表和一张变更记录表开始。主表至少包含成本类别、预算基线、已承诺金额、已发生金额、预计完工成本、责任部门、负责人、数据来源和更新时间;变更表记录变更原因、金额影响、交付影响、审批人及生效日期。每周更新承诺与预计完工成本,每月与财务实际支出核对,避免把已下单未付款的费用误认为没有发生。
先选一个项目试跑四周:如果某字段连续两次无人使用且不影响决策,可以删减;如果成本偏差无法追溯到来源,则补字段或明确数据责任人。模板是否有效,取决于它能否支持预算调整和完工预测,而不是字段数量。
核心关键词
文章包含AI辅助创作:项目成本实操方法:跨部门团队提升成本管理效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/595124
读者评论
我们跨部门项目也遇到过实际成本和承诺成本不同步的问题。把合同审批节点纳入每周预测后,月底差异小了不少,但前提是采购和项目组对“已承诺”的定义先谈拢。
人工成本不一定非要折算成精确金额,这点比较认同。我们工时记录粒度不够,先按人天看投入趋势,反而比套一个成本率得出的数字更容易解释。
工作包拆得太细会增加维护负担,实际落地时还得看负责人能否及时更新。我更关心文中提到的偏差触发动作,团队是否有权限调整范围或资源,光有预测报表未必能解决问题。
