人力成本落地方案最容易失效的时刻,往往不是预算超支,而是财务看到费用增加、业务看到项目延期、人力资源看到加班上升,三方却拿着不同口径的数据争论“到底是谁造成的”。跨部门成本管理的关键,不是把工资表做得更细,而是让业务需求、人员投入、交付结果和成本责任进入同一条可追溯的管理链路。本文以一个百人以上产品研发组织的情景案例,拆解怎样建立可执行的协同机制;文中案例数据为便于说明的情景模拟,不代表任何企业的实际经营结果。
一、先讲核心结论:成本管理不是压工资,而是建立投入与产出的共同语言
1. 成本管理首先要回答三个经营问题
我判断一套人力成本方案是否落地,不先看它能不能汇总工资,而看它能不能回答三个问题:钱花在了哪些业务上,哪些投入带来了可验证的结果,下一轮资源应该增加、维持还是调整。若这三个问题答不上来,成本报表再精细,也只是事后记账。
跨部门团队的成本管理至少要连接四类信息:财务口径的成本金额、人员口径的工时与薪酬、业务口径的项目与成果、管理口径的预算与决策。四类信息不必全部来自同一套系统,但必须能用稳定的人员、项目、部门和时间维度对应起来。
我的核心判断是:先统一责任和口径,再提升数据精度;先建立决策闭环,再考虑自动化。不少组织恰好反过来,先买系统、建仪表盘、要求员工填工时,最后才讨论一小时究竟应该归到哪个项目,结果增加了录入负担,却没有改善资源分配。
2. 三条原则比“全面精细化”更重要
- 成本对象要能被管理:成本至少要能归属到部门、项目、产品线或客户之一。无法对应经营决策的细分字段,不应为了“看起来精细”而增加。
- 数据粒度要与决策频率相配:月度预算管理通常不需要精确到分钟;需要及时识别项目偏差时,周度投入趋势可能比月末精确分摊更有用。
- 成本责任要与权限相匹配:项目负责人若无法决定优先级、人员组合或范围变更,就不应单独承担项目成本超支责任。
把这三条原则落实后,成本管理才能从“谁花得多”转向“为何投入、是否值得、如何调整”。这个转向看似只是表达变化,实际会改变管理会议的议题、数据采集方式和部门协作关系。
3. 成本控制不等于削减人力预算
削减预算是一个动作,成本管理是一套决策机制。若组织单纯按比例压缩人力预算,短期费用可能下降,关键岗位空缺、返工、延期和离职风险却可能上升。真正有效的管理,是识别低价值投入、重复劳动和需求波动带来的损耗,同时保护关键交付所需的能力。
因此,我建议将成本讨论拆成两张表:一张是“成本发生表”,说明实际发生了什么;另一张是“资源决策表”,说明管理者准备采取什么动作、由谁负责、何时复核。只有第二张表产生了行动,第一张表才真正进入管理。

二、背景与真实场景:成本问题通常藏在跨部门交接处
1. 一个百人以上团队的典型管理场景
以下案例采用情景模拟,组织设定为一家拥有约180名员工的数字化企业,研发、产品、设计、测试、销售和财务共同参与多个交付项目。公司每月可以从薪酬和财务系统取得费用数据,也能从项目协作平台查看任务进度,但人员投入、项目变更与实际成本之间没有稳定的关联。
最初的管理问题并不复杂:项目负责人说团队忙,财务说预算有余额,业务负责人说重点项目进度仍然落后。进一步追问后,才发现“忙”可能代表不同事情:有人在做新增需求,有人在处理线上问题,有人在等待跨部门确认,也有人被同时安排到多个优先级都很高的项目。
这类问题通常不是某一个部门不配合,而是部门之间的管理对象不同。财务追踪费用科目,业务追踪客户和交付,技术团队追踪版本与任务,人力资源追踪组织编制和薪酬。若缺少统一映射,任何一方都无法单独还原完整的成本链路。
2. 把争论拆成可验证的问题
我会先把“项目成本高”拆成一组可以验证的问题,而不是直接要求团队降本:
- 成本增长是人数增加、薪酬结构变化、加班增加,还是项目周期延长造成的?
- 人员投入增加是否对应范围扩大、质量修复、客户承诺或内部等待?
- 投入集中在哪些项目阶段?需求评审、开发、测试、上线还是后续维护?
- 同一名员工是否同时承担多个关键项目,导致每个项目都无法获得完整产能?
- 哪些差异是一次性的,哪些差异正在形成持续成本?
这些问题的价值在于把“成本责任”从抽象指责变成可验证的管理假设。比如,项目实际投入高于计划,可能是需求变更多,也可能是任务估算偏差大;两者需要的管理动作完全不同。
3. 成本链路中的四个断点
| 断点 | 常见表现 | 管理后果 | 需要补齐的信息 |
|---|---|---|---|
| 预算与项目断开 | 部门预算有数,项目投入没有稳定归属 | 无法判断预算消耗对应什么交付 | 预算项目、项目负责人、预算周期 |
| 人员与工时断开 | 员工跨项目投入靠月末回忆 | 分摊误差扩大,管理者不信任报表 | 人员身份、任务、投入周期、归属规则 |
| 需求与成本断开 | 范围变更没有关联资源影响 | 临时需求变成隐形超支 | 变更原因、批准人、增量评估 |
| 成本与结果断开 | 只看投入金额,不看交付和质量 | 容易误伤关键能力,或长期补贴低效投入 | 交付物、质量指标、业务价值、后续维护 |

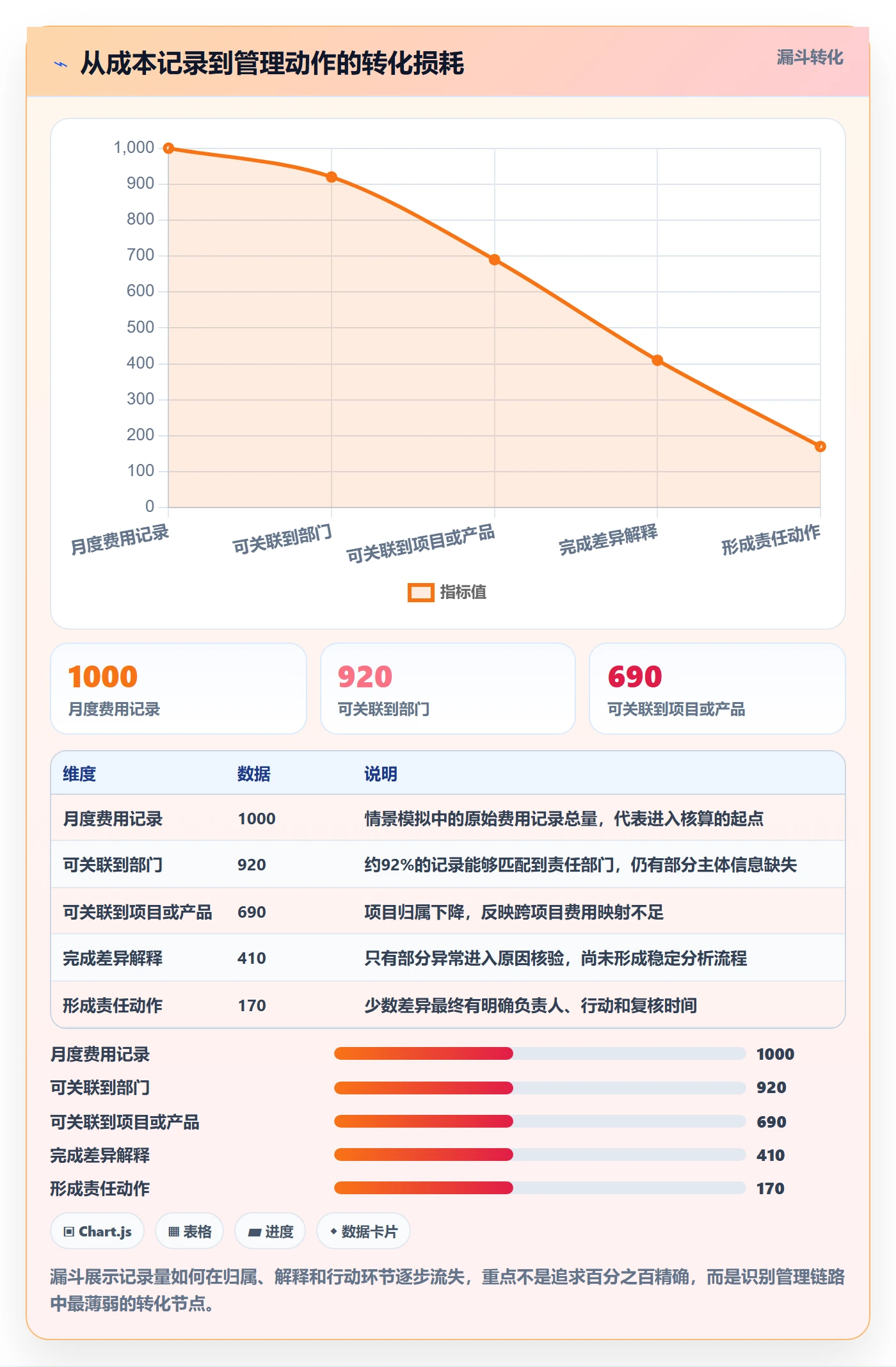

当组织把这四个断点逐一补上,才有条件讨论成本效率。否则,所谓成本分析很可能只是对不完整数据进行精确计算。

三、常见误区:看似严谨的办法,可能制造新的管理成本
1. 误区一:把工资总额当作完整人力成本
工资总额是重要口径,但通常不等于企业承担的完整人力成本。视企业所在地区、会计政策和成本定义不同,还可能涉及奖金、雇主承担的社保福利、招聘与培训费用、外包服务、加班成本及相关管理费用。不同分析目的也应使用不同口径。
例如,做年度预算时,管理者可能需要关注薪酬、雇主负担和已批准招聘;分析某项目交付成本时,则可能要考虑外部服务和可归属的支持投入。把两种口径混成一个“人均成本”,既难以比较,也容易诱发错误决策。
判断方法:每张成本报表都标明统计范围、期间、含税口径、人员类别和分摊规则。定义不清楚的数据,不应直接进入绩效考核或部门排名。
2. 误区二:要求所有员工每天精确填报工时
精细记录并非天然有价值。若每位员工每天都要把八小时切分到多个项目,组织还要承担录入、提醒、审核、纠错和争议处理成本。对工作内容稳定、岗位投入不适合按项目切分的团队而言,填报精确到半小时,未必比按月采用合理分摊系数更可靠。
我更倾向于根据决策用途选择粒度:项目毛利分析需要较可信的项目投入;部门年度预算管理可能按岗位和人员配置估算;短周期故障响应则需要事件级记录。不要让一套工时规则承担所有管理目的。
3. 误区三:按部门比例平均分摊
平均分摊操作简单,却可能把高成本项目的责任摊给没有参与交付的团队,也可能掩盖真正的资源瓶颈。比如,支持部门为多个产品线提供服务,若仅按人数平均分摊,既无法反映支持负荷,也不利于判断哪些产品线需要改善服务流程。
只有当服务对象、使用强度和因果关系确实相近时,平均分摊才适合作为简化方法。更常见的替代方案是选择与资源消耗有关的驱动因素,例如实际投入、服务请求量、交易量或项目阶段,并明确说明这些驱动因素只是近似指标。
4. 误区四:用人均成本排名代替资源效率分析
人均成本高不等于效率低。高成本岗位可能承担关键架构、复杂客户交付或质量风险;低成本团队也可能因为返工、等待和流失产生更高的隐性成本。若只根据人均薪酬削减预算,管理者容易把高技能岗位当作最先可压缩的费用,却忽视其对交付周期和事故风险的影响。
更完整的判断应至少同时观察投入、产出、质量和风险。研发团队可结合交付周期、缺陷趋势、变更返工和关键岗位负荷;客户交付团队可结合按时交付率、客户验收和后续支持成本。指标必须贴合业务机制,不能机械套用。
5. 误区五:先上线工具,再让业务“适应系统”
工具可以提高数据收集、关联和追踪效率,但不能替组织定义成本对象、审批边界和责任分工。若项目名称重复、人员身份不统一、变更流程没有负责人,系统只会更快地产生冲突数据。
对于100人以上、跨多个项目和部门协作的组织,可以评估以 PingCode 为例的项目协作平台,将需求、项目、任务和交付节点作为投入归属的业务上下文之一;但它不应替代财务核算或薪酬系统。实际落地仍要先确认系统数据范围、权限、接口能力和企业的信息安全要求。

四、专业判断逻辑:建立一套能解释差异、支持决策的管理框架
1. 先定义成本对象,而不是先定义报表
成本对象是组织希望回答问题时使用的观察单位,常见对象包括部门、项目、产品、客户和交付阶段。一个企业不必把所有维度都设为强制归属项,但要明确哪些是财务核算维度、哪些是管理分析维度。
举例来说,财务系统中的费用可能先归属部门,再通过人员投入映射到项目;业务系统中的项目可能属于产品线,产品线又服务于特定客户。映射关系可以分层,不必要求一笔费用同时直接填入所有字段。关键是每层映射能追溯,并且发生变更时有记录。
2. 区分直接成本、共享成本与能力建设投入
| 成本类别 | 定义 | 建议管理方式 | 容易犯的错误 |
|---|---|---|---|
| 直接成本 | 能够明确归属于某项目、客户或产品的人员与服务投入 | 按实际归属记录,并与交付范围和结果核对 | 忽略变更导致的增量投入 |
| 共享成本 | 多个业务对象共同使用的支持、平台或运维资源 | 选择合理驱动因素,周期性复核分摊基准 | 长期沿用过时的固定比例 |
| 能力建设投入 | 用于基础设施、技术债治理、培训或长期能力储备的投入 | 设置独立预算和阶段性成果,不强行归到短期项目 | 因短期收益难量化而被一刀切压缩 |
这三类成本的管理逻辑不同。直接成本重点是归属与兑现,共享成本重点是驱动因素是否合理,能力建设投入重点是阶段成果与长期风险。将三类费用混为一谈,常会让支持团队和基础能力建设成为预算调整时最容易被误伤的对象。
3. 建立四层成本口径
为避免报表和会议各说各话,我建议至少分四层管理口径:
- 实际发生口径:依据财务和薪酬数据确认已发生金额,用于结账和核对。
- 资源占用口径:根据人员投入、外包服务或共享资源使用情况,判断资源被哪些业务占用。
- 预算承诺口径:纳入已批准编制、招聘计划、合同和项目承诺,避免把尚未支付的承诺误认为可用余额。
- 经营决策口径:把成本与交付、质量、收入、风险或战略优先级关联,用于下一轮资源调整。
每一层都有其用途,不能用经营决策口径替代财务实际发生口径,也不能仅靠财务实际发生口径做资源配置。跨部门会议开始前,最好明确本次讨论用哪一层数据,以及哪些差异尚未核实。

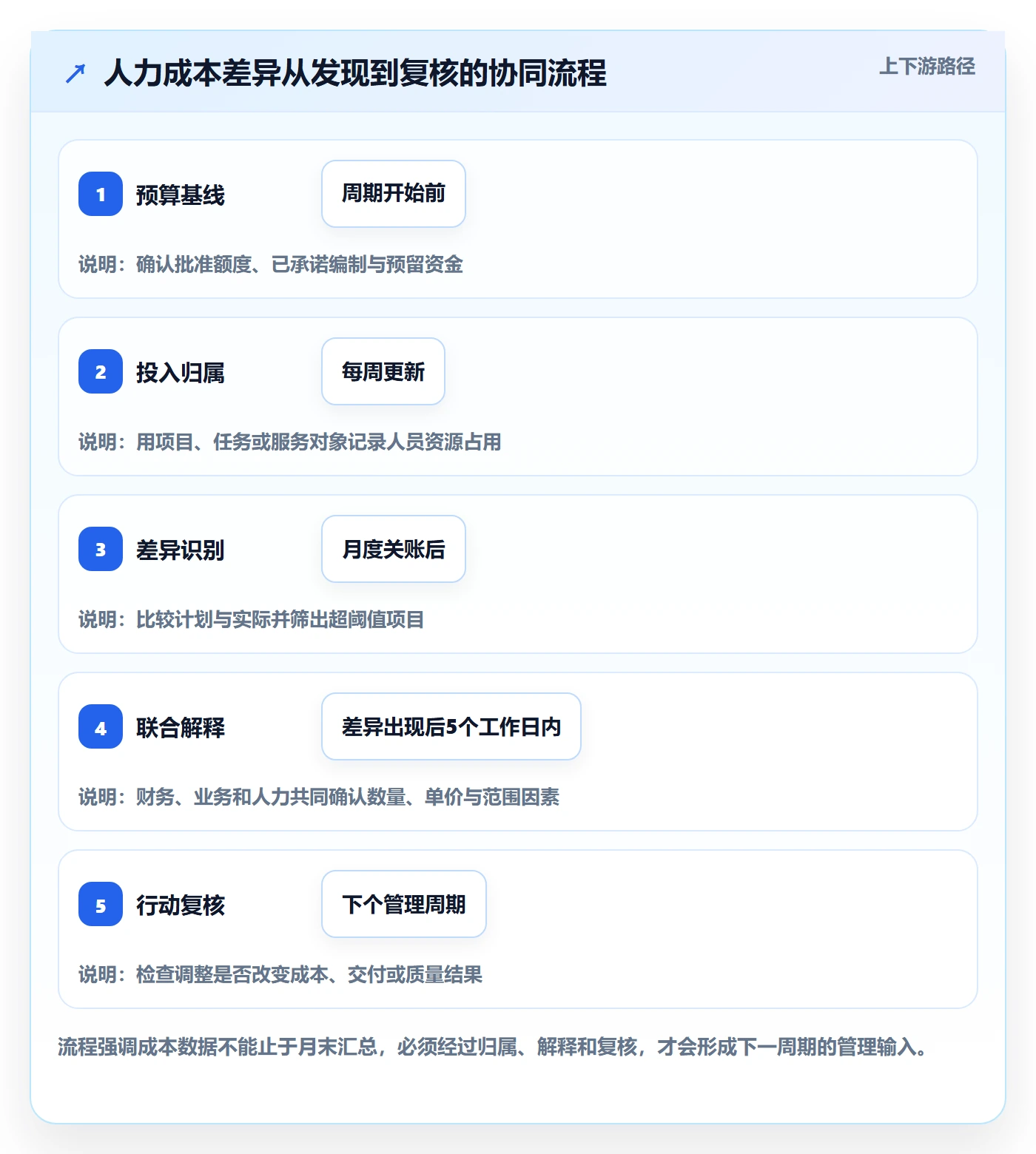

4. 用“差异,原因,动作,验证”闭环处理异常
我建议将成本差异分析固定为四步,而不是只要求责任部门解释数字:
- 差异:说明计划值、实际值、偏差金额或偏差率,并标明口径与期间。
- 原因:区分数量变化、单价变化、范围变化、效率变化和时间差,不把所有原因写成“业务需要”。
- 动作:明确下一步是调整范围、重新排期、增补预算、重配人员还是维持投入。
- 验证:指定负责人、复核日期和可观察结果,确认动作是否改善经营表现。
这套闭环能减少“解释会议”变成“责任会议”的风险。差异分析的目的不是寻找一个部门背锅,而是识别组织能改变的因素。若原因属于外部政策或合同条款,管理重点应是预警和缓冲,不应强行要求团队用加班抵消。
5. 让数据粒度服从管理决策
成本数据越细,维护成本越高。企业应根据决策价值确定粒度,并衡量新增精度是否真的改变行动。例如,若项目按月判断是否继续投入,月度投入和阶段成果可能足够;若需要识别每周资源冲突,才有必要将任务或人员负荷进一步细化。
我会使用一个简单检验:如果把字段精度提高一档,管理者会因此做出不同决策吗?如果答案是否定的,这个精度通常不值得强制采集。反过来,若每月都在争论某个项目到底占用了多少关键岗位时间,则该字段可能是必要的。

五、情景案例与数据观察:把“投入增加”还原成经营原因
1. 案例设定:两个项目争用同一批关键资源
情景中的企业同时推进客户交付项目“北岸”和平台能力项目“桥梁”。前者承诺在季度末完成客户上线,后者负责改造共享服务能力。两项目共用架构、测试和运维人员;期间又出现一项客户新增需求,业务希望不调整发布日期,技术团队因此临时切入。
按季度预算,“北岸”获批人力成本180万元,“桥梁”获批120万元。季度结束时,两项目合计实际归属成本为329万元,较批准额度高29万元。只看总数,结论像是项目负责人控制不力;把投入拆开后,才看出偏差来自不同机制。

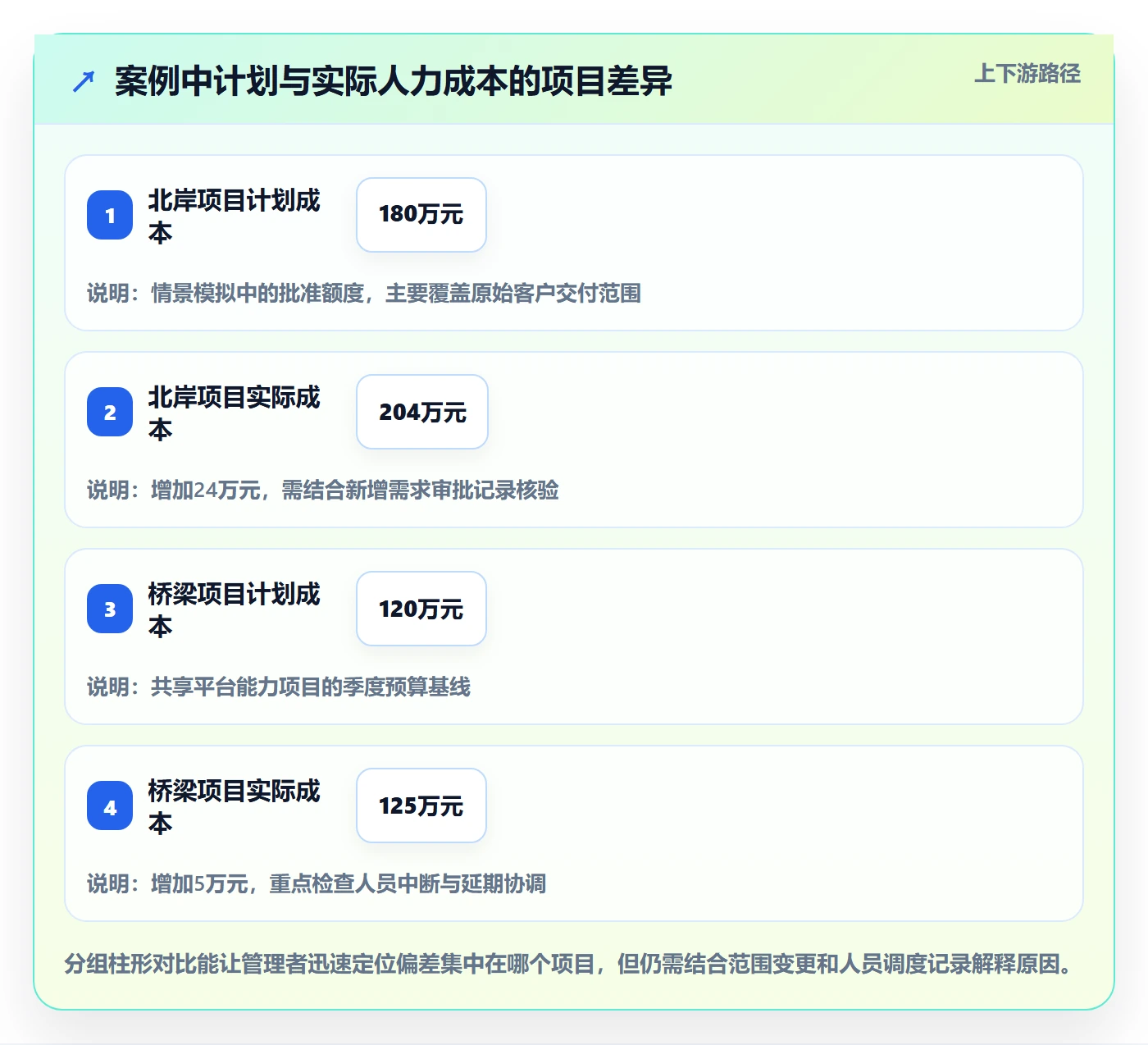

| 成本项目 | 计划金额 | 实际金额 | 差异 | 情景中的核验原因 |
|---|---|---|---|---|
| 北岸项目人员投入 | 180万元 | 204万元 | 增加24万元 | 客户新增需求增加开发与测试工作量 |
| 桥梁项目人员投入 | 120万元 | 125万元 | 增加5万元 | 关键人员被临时调离,计划工作延后并产生协调成本 |
| 合计 | 300万元 | 329万元 | 增加29万元 | 新增范围与共享资源冲突共同作用 |

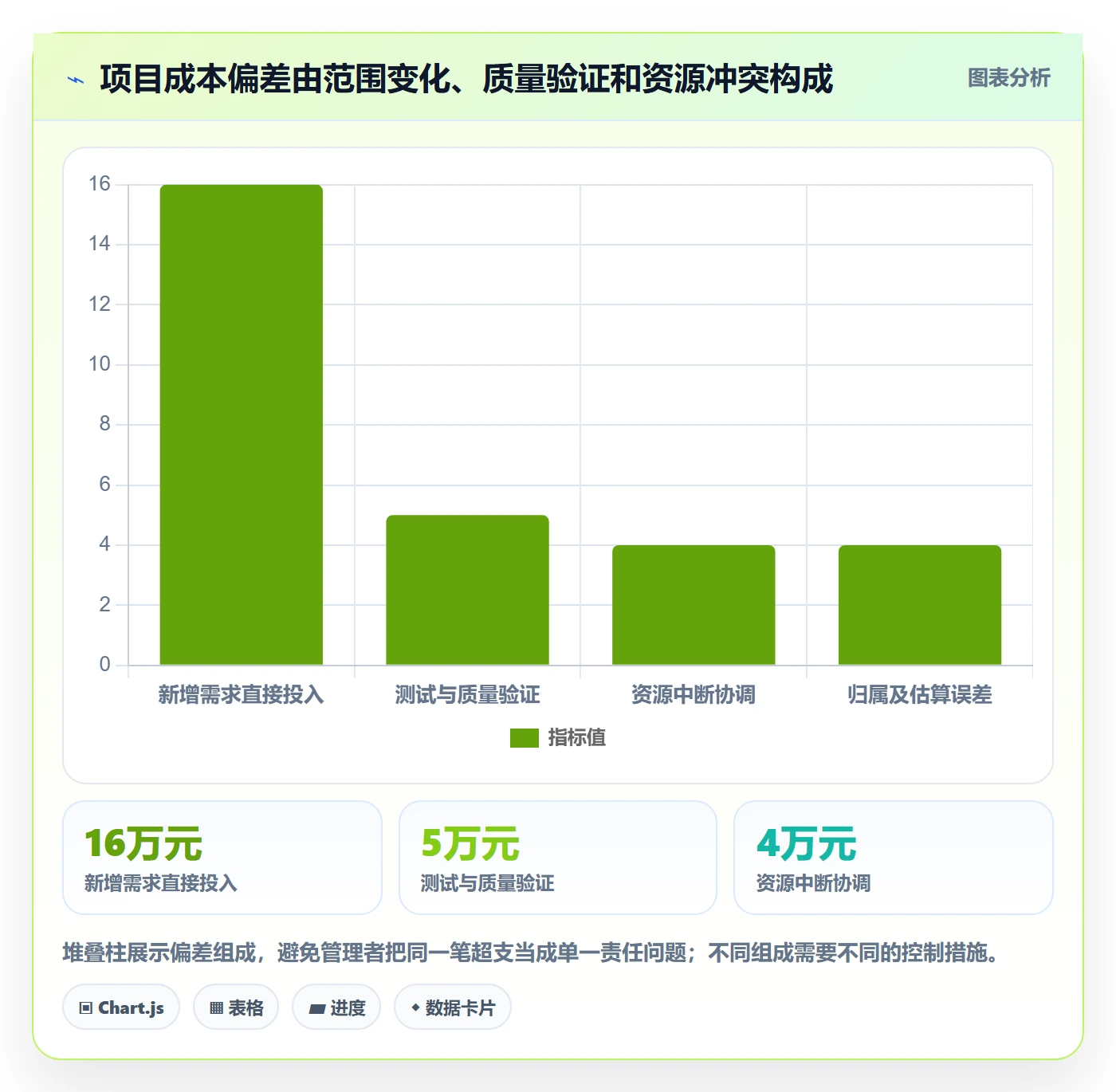

这些金额只是用于演示分析逻辑的模拟数据。案例中最重要的不是偏差具体是多少,而是把偏差拆成“范围增加”和“资源冲突”两种不同原因。前者需要重新确认客户范围、合同与优先级;后者需要重新安排关键人员或调整项目依赖。
2. 第一次复盘:把项目超支拆成可解释的组成部分
联合复盘后,管理团队将29万元差异拆成四类:新增需求对应的直接投入16万元,测试与质量验证增量5万元,桥梁项目因关键人员中断产生的延期协调成本4万元,剩余4万元为归属与估算误差。此时,讨论焦点不再是“谁超了29万元”,而是每一类差异能否接受、能否避免、谁有权作出下一步决策。
如果新增需求已经获得客户确认,且其业务回报高于新增投入,那么将这16万元简单视为浪费并不合理;如果关键人员临时调配没有记录,也没有评估桥梁项目的延期风险,那么4万元协调成本就暴露了资源治理缺口。数据只有进入原因分析,才可能区分必要投入和可减少的损耗。
3. 第二次复盘:把资源动作与成本结果一起看
管理团队随后做出三个动作:新增需求单独登记并由业务负责人确认;架构人员采用固定时段支持客户项目,减少临时打断;测试资源按版本节点提前预留。下一季度的情景模拟复核中,项目成本偏差由约9.7%降至约3.5%,临时资源调度次数由每月18次降至8次,测试返工投入占项目总投入的比例由14%降至9%。
这些改善值是案例推演,不应被当作行业基准或已验证的真实效果。它们的作用是说明复核应同时观察成本、协作行为和交付质量:如果偏差下降但测试返工大幅上升,不能仅凭节省金额判定方案成功。
4. 观察数据时,先看走势和结构,再看单点数字
单月成本超预算可能由结算时间差、奖金支付周期或项目阶段变化造成。比起单点比较,我更建议管理者同时看滚动三个月趋势、项目阶段和人员结构。若连续多个周期成本增长,并且投入集中在返工、等待或反复变更上,才更可能说明流程问题正在累积。
对人力成本来说,分母也很重要。总成本增加可能源于人员增加,也可能来自加班、岗位结构变化或项目周期延长。只看总额,很难判断究竟是规模扩张还是单位效率恶化。


六、落地方案:用90天建立最小可行的跨部门管理闭环
1. 第1,2周:确定范围、责任人与决策问题
启动阶段不要急着要求全员填报。先由财务、人力资源、业务负责人和项目管理角色共同确定试点范围,优先选择项目数量适中、跨部门协作明显、负责人愿意参与的业务单元。选择试点的目标是验证管理机制,而非一次覆盖整个组织。
启动会上应明确四件事:要解决哪个经营问题,采用什么成本口径,哪些角色能批准资源调整,哪些数据暂时不纳入分析。边界越清楚,后续越少陷入“为什么不把所有成本都算进去”的争论。
2. 第3,4周:建好基础主数据和归属规则
这一步通常比做仪表盘更重要。企业应整理人员编码、部门、岗位、项目、产品线、预算科目和负责人等基础信息,明确名称、有效期、更新责任人及审批流程。尤其要避免同一项目在不同系统里出现多个名称,或员工转部门后历史投入被错误覆盖。
- 确定人员跨项目时的归属优先级,例如先按任务或项目记录,无法识别时再采用经批准的分摊规则。
- 为共享团队设定成本驱动因素,并约定每季度复核是否仍能代表实际资源消耗。
- 给范围变更设置简单、可执行的登记字段:变更内容、提出方、批准人、影响项目、预计投入和复核日期。
- 保留数据来源及更新时间,明确哪些数字是实际值、估算值或临时分摊值。
3. 第5,8周:试运行成本归属与差异会议
试运行阶段的目标不是追求准确率满分,而是发现数据链路哪里断裂。建议采用周度轻量检查和月度正式复盘:周度检查跨项目人员冲突、关键需求变更和异常投入;月度复盘核对预算、实际、归属质量和业务结果。
会议应控制在能作出决策的范围内。若参与者只是在解释历史数据,却没有权力调整范围、排期或资源,会议就应该重新设计。跨部门讨论的核心不是让每个部门都汇报一遍,而是对少数重大偏差形成共同决定。
4. 第9,12周:评估是否扩大范围
试点结束时,不要只问“系统是否上线”或“报表是否生成”,而要评估机制是否改善了决策质量。建议检查以下方面:
- 项目成本归属完整度是否提升,未归属成本是否有责任人和处理期限。
- 重大成本偏差从发现到形成决定的时间是否缩短。
- 需求变更是否开始同步评估预算、资源与排期影响。
- 管理层是否能区分必要投入、低效损耗和数据误差。
- 员工填报与审核负担是否可接受,新增流程是否造成不成比例的行政工作。
如果归属质量改善了,但会议没有任何资源决策变化,说明问题可能不在数据而在授权机制;如果管理者能够作出动作,但数据维护成本远高于决策收益,则应降低采集粒度或重新选择试点范围。
5. 明确部门分工,避免“人人参与、无人负责”
| 角色 | 主要责任 | 不宜承担的责任 |
|---|---|---|
| 财务 | 定义核算口径、核对实际费用、识别预算差异 | 单方面判断业务投入是否值得 |
| 人力资源 | 维护人员、岗位和组织信息,支持编制与薪酬分析 | 替业务决定项目优先级或成本归属 |
| 业务负责人 | 确认项目目标、范围、优先级和投入价值 | 在缺少数据时把全部差异归为“业务需要” |
| 项目负责人 | 维护计划、变更、人员依赖和交付状态 | 承担其无权控制的跨部门预算决定 |
| 管理层 | 批准重大取舍、资源再配置和风险承受边界 | 只要求压缩成本,却不调整范围和交付承诺 |
6. 选择工具时,先核验协同边界
当组织达到百人以上,项目并行、人员交叉和需求变更开始频繁时,工具可以帮助管理者建立稳定的项目、任务、责任人和交付节点关联。以 PingCode 为例,这类项目协作平台可作为需求、任务和交付过程的协作载体,帮助团队理解资源投入所处的业务上下文,但是否适合某家企业,仍要看其权限控制、数据接口、审计能力、部署要求和实际工作流匹配度。
我通常建议把工具选择分成三层评估:第一,业务数据能否提供成本管理所需的项目与任务上下文;第二,是否能与现有财务、人事或数据平台进行可靠的数据交换;第三,员工是否可以在正常工作中自然完成记录,而不是被迫维护第二套重复台账。若这三层不成立,工具功能再多也难以形成长期数据质量。
成本管理平台不应被理解为“自动判断哪个员工效率低”的监控工具。员工投入数据涉及隐私、劳动关系和组织信任,必须遵循企业适用的法律法规及内部制度,明确收集目的、访问权限、留存周期和使用边界。若员工不知道数据为何采集、由谁查看、是否用于个人考核,填报质量和组织信任都可能受损。
七、不同情况下的行动建议:按问题类型选择管理动作
1. 预算执行率低,但项目交付也落后
这时不宜立刻把未使用预算解释为节省。应先检查关键岗位是否空缺、审批是否延迟、外部依赖是否未就绪,以及团队是否因资源分配碎片化而无法形成有效交付。若预算没有转化为能力或成果,管理者需要判断是招聘和采购周期问题,还是项目计划不真实。
行动上可以优先处理关键岗位空缺、需求冻结和依赖确认,并把预算消耗与阶段成果绑定复核。若项目目标已经不再重要,则应考虑释放预算;若目标仍重要而资源未到位,简单削减预算可能把延期固化。
2. 成本持续超预算,业务价值却明确增长
这类情况需要把新增投入与新增收益或战略价值放在同一张决策表中。业务价值可以包括收入、客户续约、法规合规、风险降低或关键能力形成,并不一定都能直接换算成当期利润,但必须说明证据和时间范围。
行动上应重新批准范围与资源,而不是默许超支。把原预算作为历史基线保留,再形成新的预测和决策记录,避免后续把被批准的范围变更误记为项目执行失控。
3. 预算没有超,但加班和离职风险上升
预算总额稳定并不代表团队健康。成本可能被延迟体现,例如高强度加班没有立即进入薪酬数据,离职造成的招聘、交接和能力损失也未在当前项目报表中出现。此时应同步看关键岗位负荷、加班趋势、离职意向信号和工作积压。
若人员负荷集中在少数关键岗位,应考虑调整优先级、减少并行项目、补充备份能力或降低非必要需求。不要把“员工还能交付”当作持续超负荷的证据,因为短期输出可能以质量和人员流失为代价。
4. 数据很完整,但各部门仍不信任彼此
这通常不是再增加字段就能解决的问题,而可能涉及数据定义冲突、绩效责任不公平或权限不透明。比如,财务按发生期间核算,业务按项目阶段理解投入;双方的数据各自正确,却回答了不同问题。
行动上应公开口径字典,记录数据变更和争议处理方式,并允许责任部门对归属进行复核。若成本数据直接影响预算或绩效,必须让被评价者知道计算规则,并提供纠错渠道。
5. 组织尚小、项目结构简单
如果组织只有少量跨部门项目,复杂的分摊模型可能得不偿失。先保留部门预算、项目级审批和重大变更登记,确保简单规则能被团队持续执行。随着项目数、共享团队和多产品线增加,再逐步细化到人员投入或服务驱动因素。
规模不是唯一判断条件。一个六十人的团队如果同时经营多个客户项目、外包比例高、资源冲突严重,也可能需要更细的项目成本管理;一个数百人的团队若主要按稳定职能交付,未必需要每个人每日填写项目工时。
八、不同情况下的取舍:精度、负担、速度与公平不能同时最大化

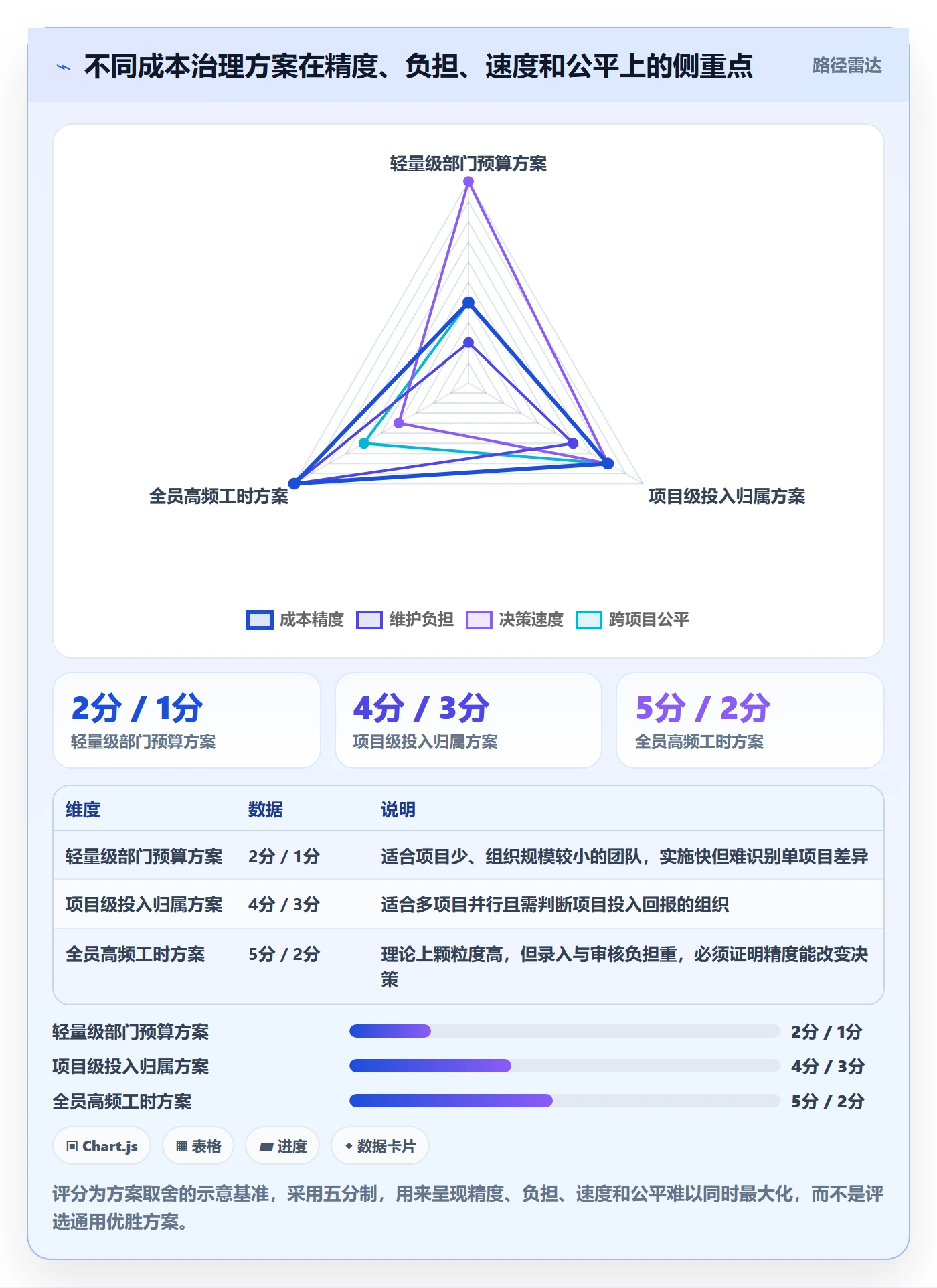

1. 精细分摊与维护成本之间的取舍
精细分摊可以提高项目成本可见性,但会增加记录、审核和纠错负担。适用于合同毛利敏感、项目规模较大、资源跨多个客户共享的场景;对于内部能力建设或岗位职责稳定的团队,按团队或阶段估算可能更合理。
决策原则是:只有当更细的分摊会改变定价、项目选择或资源安排时,才值得增加采集成本。否则,企业可能把大量时间花在小数点后的精度上,却没有改变任何经营动作。
2. 统一口径与业务差异之间的取舍
统一口径利于集团横向比较,但过度统一会掩盖不同业务的成本结构。销售交付、平台研发、客户支持和基础设施团队,产出形式与资源驱动因素不同。可以统一成本定义和治理规则,同时允许具体业务选用不同的分摊驱动因素。
需要统一的是“规则如何被批准、记录和复核”,不一定是所有团队都采用同一个指标。若平台团队按服务调用量分摊、客户交付团队按项目投入分摊,应说明依据和适用范围,而不是为了表格整齐强行统一。
3. 短期节省与长期能力之间的取舍
培训、技术债治理、自动化和备份岗位往往难以在当期直接体现收益,但可能降低长期事故、返工和单点依赖风险。将这类投入全部按短期项目收益评价,会产生“省下预算、增加未来成本”的错觉。
建议为长期能力建设设定阶段性成果和风险指标,而非要求立即证明全部财务回报。比如,平台改造可以观察部署失败率、运维工时和故障恢复时间;关键岗位培养可以观察独立承担工作所需时间和人员备份覆盖率。
4. 自动化分析与人工判断之间的取舍
自动化适合处理稳定、规则明确、可重复的关联和异常提醒;人工判断仍适合解释需求变化、战略优先级、技术风险和人员协作中的复杂背景。自动化系统可以提示“某项目预算偏差超过阈值”,但不应在缺少上下文时直接得出“该项目应该削减人员”的结论。
较稳妥的方式是让系统负责发现和追溯,让业务与管理者负责解释和取舍,并将最终决定留痕。这样既减少手工汇总,也避免把模型或仪表盘的输出误当成管理事实。
5. 个人层面的透明度与组织层面的数据需求之间的取舍
企业需要了解资源投入,但并不意味着所有管理者都应看到个人薪酬和详细工时。可以根据职责采取分层权限:财务和授权的人力资源人员处理敏感薪酬数据,项目负责人查看团队资源使用和项目归属,部门负责人查看其管理范围内的汇总信息。
若数据可能用于个人绩效、薪酬或劳动关系决策,必须单独审查数据质量和程序公平性。项目投入记录本身不是员工绩效结论,过度依赖“填报工时”评价个人,可能鼓励多报耗时、少做协作,最终让组织优化了报表,却损害了真实产出。

九、最终检查清单:判断方案是否真正落地
1. 看定义是否清楚
- 每项成本是否有明确口径、期间和数据来源?
- 项目、部门、人员和预算之间是否存在稳定映射?
- 实际成本、估算成本、承诺成本是否被清楚区分?
- 共享成本和能力建设投入是否有独立的归属规则?
2. 看协同是否形成闭环
- 预算差异是否能追溯到范围、资源、价格或效率变化?
- 业务负责人是否参与解释并拥有相应的决策权限?
- 重大调整是否记录了批准人、影响范围和复核日期?
- 行动结果是否在下一周期被验证,而非只在会议纪要中结束?
3. 看机制是否值得持续
- 数据维护是否给员工和管理者带来可接受的工作负担?
- 成本信息是否改变了项目优先级、人员配置或范围决策?
- 有没有因过度压缩投入而导致质量、延期或人员风险上升?
- 系统权限、数据用途和个人信息保护边界是否明确?
如果这些问题中多数仍无法回答,组织应先修复治理基础,而不是继续增加指标、报表或审批层级。成熟的成本管理不是把每一分钱都分到某个员工头上,而是让组织知道哪些投入值得保留、哪些损耗能够减少、哪些风险必须接受。
十、结语:让成本数据成为共同决策的证据,而不是部门之间的武器
1. 先做一项具体而有限的下一步
下一步不必从全公司改革开始。选一个跨部门项目,拿出最近一个月的预算、实际费用、人员投入和范围变更记录,邀请财务、业务、人力资源及项目负责人共同完成一次差异拆解。先检查数据能否回答“钱花在哪里、为什么变化、下一步谁决定”,再决定是否扩大范围。
如果第一次复盘发现数据不完整,不要急着处罚填报者。先确定缺的是主数据、审批记录、归属规则还是系统接口,再选择成本最低的修复方式。对不影响管理决策的细节,可以暂缓采集;对影响预算和资源安排的关键缺口,则要明确责任人与修复期限。
2. 最重要的专业判断
跨部门人力成本管理的终点不是“成本可见”,而是“资源变化有依据、责任边界公平、决策结果可复核”。越是复杂的组织,越不能把成本效率等同于简单削减人数;越是依赖协作的业务,越需要把范围变化、人员投入、交付质量和预算承诺放在同一套讨论机制里。
当团队开始用共同口径解释成本,成本数据就不再只是财务的月末数字,而会成为业务选择项目、管理者调整优先级、团队保护关键能力的证据。真正落地的方案,未必是字段最多、系统最复杂的一套,而是能在下一次资源冲突发生时,让相关部门更快看清事实并作出一致决定的一套。
常见问题解答(FAQ)
1. 跨部门团队的人力成本应该按部门、项目还是具体任务核算?
我们财务按部门看预算,项目负责人按项目看进度,研发和运营又习惯按任务分工,几套口径对不上。我想知道成本到底应该落在哪一层,才能既方便追责,也不把填报工作变成负担?
建议采用“部门归集、项目分摊、任务校验”的三层口径,而不是要求员工在三套账里重复填报。先以员工实际薪酬和雇主承担的社保、公积金等作为月度人工成本基数,再按当月有效工时比例分摊到项目;任务层只用于核对工作量和识别异常,不必把每一分钟都折算成成本。
比如某员工月度综合人工成本为 24,000 元,当月可计费工时为 160 小时,其中项目甲 80 小时、项目乙 48 小时、内部事务 32 小时,则甲分摊 12,000 元,乙分摊 7,200 元,内部事务归入部门运营成本 4,800 元。
这个口径能让财务总额与部门账相互校验,也避免把“项目工时”误当成全部工作时间。
2. 跨部门协作中,员工工时由谁确认,才能减少部门之间的争议?
我遇到过项目经理说团队投入不足,部门主管却认为成员已经超负荷的情况。工时如果只由一个角色审批,另一方往往不认可;但两边都逐条审批,又会拖慢核算。有没有既能追溯、又不增加太多流程的办法?
把“工作事实确认”和“成本口径确认”分开:项目负责人确认任务归属及投入是否合理,员工所属部门主管确认工时是否与排班、请假和职责安排冲突,财务只维护薪酬基数、分摊规则和关账结果,不替业务判断每项工作是否必要。可以设置每周一次轻量填报、月末抽查异常,而不是月末集中补录。
举例来说,若某成员一周填报 52 小时,系统不应直接认定成本更高,而应先检查是否包含加班、跨项目重复记录或未扣除休假;超过团队周均值 30% 的记录进入复核队列,普通记录按规则通过。这样把审批资源放在异常上,通常比全量逐条审批更容易执行。
3. 如何处理一个人同时参与多个项目、且工作量每月变化的成本分摊?
我们团队成员经常临时支援其他项目,月初的计划比例到月底已经失真。如果按固定比例分摊,项目成本看起来很稳定,但实际投入并不匹配;如果每次变化都手工改比例,财务又很难维护。应该以什么数据作为月度分摊依据?
固定比例适合职责长期稳定的岗位,不适合频繁调度的项目团队。更可执行的做法是以经确认的实际工时为主、计划比例为兜底:当某成员当月有效工时记录完整率达到约 90% 时,按实际工时分摊;低于该门槛时,先采用最近一个已关账月份的比例,并标记为估算值,避免缺数据被误读为零成本。
月末还要做两项校验:项目分摊总额应等于员工可分摊人工成本,员工各项目工时之和不得超过其当月可用工时。计划比例不应被删除,它适合作为预算基线;实际工时则用于解释偏差,二者并列比用单一数字更能帮助管理者判断是计划不准,还是执行发生变化。
4. 人力成本数据上线后,怎样避免管理者把它误用成个人绩效排名?
我担心成本报表一旦按员工展示,管理者就会把成本高、工时多或项目分摊比例高的人简单贴上低效率标签。团队里还有支持、评审和跨组协调等不容易直接归到项目的工作,这些贡献很容易在数字里消失。报表应该怎么设计,才能支持决策而不是制造新的冲突?
不要用单一的“人均成本”或“工时利用率”给个人排队。人工成本是资源投入,不等于产出质量;支持、评审、事故处理和带教等工作若没有明确归属,容易被错误地看成闲置时间。建议管理报表优先展示项目或团队层面的预算与实际成本、关键里程碑完成情况、返工或缺陷等质量信号,并把个人明细限制在有权限的管理场景中。
若一个项目人工成本超预算 12%,先拆解是需求增加、估算偏差、人员调度变化还是返工造成,再决定是否调整资源;不要仅凭某人的成本占比直接推断绩效。成本数据适合发现需要追问的地方,不适合独立承担绩效判断。
核心关键词
文章包含AI辅助创作:人力成本落地方案:跨部门团队开展成本管理的协同管理案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/595077
读者评论
我们之前也遇到过跨项目工时月底凭记忆分摊的情况,最后数据看着完整,负责人却不太认可。按周看投入变化可能更实用,但要先说清哪些岗位需要填、填到什么粒度。
文中把成本责任和决策权限放在一起讲,我觉得很重要。项目负责人如果不能调整范围或人员,却要为超支负责,复盘很容易变成追责。实际操作中,变更审批的响应速度也会影响成本归因。
把共享成本和能力建设投入分开管理有启发。不过分摊驱动因素未必容易选,服务请求量也不一定等同于实际工作量。建议定期抽样核对,否则一个方便的近似口径用久了,也可能变成新的误差来源。
