跨部门项目的实际成本经常不是“算不出来”,而是算出来时已经晚了:研发记录了人天,采购拿着合同金额,财务按发票入账,业务部门却按项目里程碑判断进度,几套数据彼此对不上。我的判断是,提升实际成本管理效率,关键不在多做一张成本表,而在让每笔成本都能回答三个问题:花在什么工作上、由谁确认、与交付进度是否匹配。
一、先说结论:实际成本管理的核心是统一口径和责任链
1. 先把“实际成本”定义清楚
实际成本不是单指财务已经付款的金额,也不等于项目预算表里的已发生数。用于项目管理时,它通常是截至某个统计时点,已经消耗或已经形成义务、且能够归属到项目及工作范围的资源成本。具体包括人工、采购、外包、差旅、设备和分摊费用等。
这里必须区分“现金支付”和“成本发生”。供应商完成阶段交付、企业已经验收但尚未付款,可能已经形成应付义务;员工本月投入项目的工时已经消耗,即使薪酬次月发放,也不应等到付款后才进入项目成本。企业可以依据自己的会计政策和管理口径做核算,但口径必须固定,并与法定财务账的用途区分开。
2. 成本数据要沿着工作流流动,而不是月末集中补录
我建议把成本链条拆成“计划,承诺,发生,确认,分析,纠偏”六步。采购申请、合同、工时、验收、发票和成本调整应尽量关联到同一个项目、工作包或成本对象。月末核对仍然必要,但它应该用于发现例外,不该承担从零拼出成本事实的任务。
判断协同是否有效,先看一笔成本能否从来源单据追溯到具体交付物,再看异常能否在仍可干预时被发现。如果团队只能报告“本月超了多少”,却说不出超支对应的范围变化、返工、采购涨价还是估算偏差,那么报表再精美也没有形成管理闭环。
3. 管理效率要看决策时效,不只看表格处理速度
把汇总表从八小时缩短到两小时,当然有价值;但如果项目负责人仍要等到月末才知道某个工作包已经超支,效率改善是有限的。更值得追踪的是数据可用时间、成本归属准确率、异常处理周期和纠偏后偏差是否收敛。
因此,本文后续的模板围绕责任和动作设计,而非只列科目。文中涉及的企业案例与数字均为情景模拟,用于解释核算和决策方法,不代表行业统计或某家企业的真实经营结果。
二、为什么跨部门成本总对不上:从一笔费用的旅程看问题
1. 一笔项目费用会经过多个系统和多个责任人
以一项软件开发项目的外包测试费用为例:项目经理提出测试范围,采购询价并签合同,供应商按阶段交付,测试负责人验收,财务收到发票后入账。若项目经理用“测试工作包”管理,采购按供应商合同编号追踪,财务按部门费用科目入账,三套记录就需要靠人工映射。
如果验收单没有项目编号,发票也没有工作包标识,月末财务即使知道这是一笔测试服务费用,也未必能准确判断它属于哪个项目、哪个阶段。此时缺的不是一个更复杂的公式,而是成本对象在流程起点就没有被带上。
2. 统计口径不一致会制造“数字冲突”
同一项目的人工成本可能至少有三种口径:按员工工资和福利分摊的财务口径、按岗位标准费率乘以工时的管理口径、按外部顾问或临时人员实际合同价格计算的现金口径。它们各自服务不同的管理目的,不能未经说明就放在同一列比较。
我通常要求每份项目成本报表在表头写清统计期间、币种、含税或未税、是否包含间接费用、采用实际工资成本还是标准费率、暂估项目如何处理。口径说明不是附注,而是读数的前提。缺少口径,所谓“成本差异”可能只是分类方式不同。
3. 组织边界和项目边界经常并不重合
财务按法人实体、部门和会计科目组织数据,项目团队按产品、版本、需求和交付阶段组织工作。营销、法务、安全、平台运维等团队可能同时支持多个项目,企业若没有明确的分摊规则,就容易把公共成本全压给最容易归集的项目,或干脆不纳入项目成本。
跨部门管理还会遇到责任分离:财务负责数据合规,却不一定能判定某项服务对应哪项交付;项目经理能解释工作,却不一定有权修改入账金额;采购控制合同,却未必知道项目优先级变化。流程必须把这些职责连接起来,而不是期待某个部门独自承担全部准确性。
| 成本环节 | 常见信息来源 | 容易发生的断点 | 建议责任人 |
|---|---|---|---|
| 人工投入 | 工时、排班、薪酬或标准费率 | 工时未关联工作包,重复填报或漏填 | 团队负责人确认投入,财务维护费率规则 |
| 采购与外包 | 申请、订单、合同、验收、发票 | 订单有项目号,验收和发票没有对应关系 | 采购维护合同映射,业务负责人确认交付 |
| 差旅与费用报销 | 报销单、出差申请、项目任务 | 费用按部门归集,事后无法判断项目归属 | 申请人选择成本对象,直属负责人复核 |
| 公共资源分摊 | 工时、使用量、席位或服务记录 | 分摊规则不透明,项目间结果不可比 | 资源所有者制定规则,财务定期校验 |
三、常见误区:看似在管成本,实际是在制造滞后和争议
1. 把预算执行率当成项目成本健康度
预算执行率是已发生成本与预算的比例,单独看它无法说明项目是否健康。一个进度只完成三成、预算已经花掉七成的项目,风险可能很高;一个已完成九成、预算使用八成的项目,则可能处于合理状态。需要把成本与范围、进度和交付质量放在同一张判断框架里。
这也是挣值管理中常见的思路:将计划价值、挣值和实际成本分开观察。挣值不是“花了多少钱”,而是按已完成工作量所对应的预算价值来衡量进度成果。团队不必一开始就引入复杂指标,但应避免用“花钱速度”代替“交付效率”。
2. 月末集中补工时,得到的只是更整齐的回忆
如果员工在月底一次性回忆过去四周的投入,细粒度工时数据很容易变成估算。常见后果包括:所有工作被填到同一个项目、非项目工作消失、多人都把协作时间记到同一项任务,最后看起来精确到小数点,实则无法复核。
对于不需要逐小时计费的团队,不必强行要求每个人每天填满固定工时。可以采用轻量级的工作包分配、周度确认或阶段工时记录;对成本敏感、合同计费或审计要求高的工作,再使用更严格的时间记录。记录精度应由决策需求和合规风险决定,而不是由表格能填几位小数决定。
3. 把所有人工都按工资直接分摊
工资成本、完全成本和项目管理费率不是同一个概念。企业若使用完全成本费率,可能把福利、办公、管理支持等间接费用纳入;若使用标准费率,则是便于估算和横向比较的管理假设。两者都可用,但应明确名称、版本、适用范围和更新时间。
如果为了“更真实”而频繁调整个人费率,项目趋势会失去可比性;如果长期不更新费率,又可能让高成本资源被低估。我的做法是把费率维护作为财务治理事项,项目经理使用经批准的版本,不在每个项目里自行改口径。
4. 把未付款费用排除在实际成本之外
现金流管理要看资金何时支付,项目成本管理要看资源何时消耗或义务何时形成,两者关注点不同。若只统计已付款发票,服务已经验收但发票尚未开具的费用会消失,导致项目在月底呈现虚假的低成本。
建议同时保留“已入账”“已验收未入账”“已承诺未验收”三种状态。前两者通常进入实际成本或待确认成本分析,已承诺未验收则进入承诺成本视图,不应混成一个数。财务确认哪些项目符合会计确认条件,管理报表则清楚展示暂估和承诺边界。
5. 先买系统,再想数据怎么治理
工具可以帮助统一字段、流转审批和聚合视图,却无法自动判断一张发票对应哪个工作包,也不能替组织决定公共平台成本怎样分摊。上线前没有成本对象字典、权责矩阵和异常处理规则,系统只会把混乱变成结构化的混乱。
对于中大型企业或百人以上的跨团队组织,项目管理平台可以承载项目、工作项和协作流程,例如将需求、迭代、风险和责任人纳入统一的工作视图;成本数据仍需与财务、采购等数据源约定映射和更新机制。以 PingCode 为例,讨论重点应放在它如何进入组织现有的协作流程、如何界定数据责任和集成边界,而不能把“上了工具”当成成本准确的证明。
四、专业判断逻辑:用六个口径和四道校验建立可用数据
1. 先建立成本对象层级
成本对象是成本数据归属的最小管理单位。建议从企业实际决策需要出发,设计“项目,阶段或工作包,成本类别”的层级,不要把层级做得比组织能维护的粒度更细。若经理只需要判断版本交付成本,就不一定需要将每笔人工细分到每个小时的代码提交。
成本对象编码应可读、稳定、唯一,并能与采购申请、合同、验收记录、报销单和工时条目对应。项目重命名或组织调整时,旧编码应保留映射关系,避免历史数据被覆盖或迁移后无法比较。
2. 明确直接成本、间接成本与暂估边界
直接成本可以明确归属到某个项目,例如指定外包合同或项目专属设备。间接成本需要按照一致的驱动因素分摊,常见驱动包括实际使用量、席位数、工时、服务请求量或明确的受益比例。分摊规则应解释“为什么这样分”,并设定复核频率。
暂估成本用于处理服务已发生、最终金额或凭证尚未完整的情况。它必须标明估算依据、责任人、预计转正式凭证的时间和冲回规则。长期挂账的暂估会让成本报表失去可信度,因此要有到期提醒和复核机制。
| 口径字段 | 必须回答的问题 | 建议规则 |
|---|---|---|
| 成本期间 | 按工作发生日、验收日还是入账日归属? | 管理分析选择一种主口径,例外单独标记 |
| 金额口径 | 含税、未税,使用本币还是折算币? | 固定币种和汇率日期,报表说明税务处理方式 |
| 人工成本 | 用实际薪酬、标准费率还是完全成本? | 费率有版本、负责人和生效日期 |
| 间接费用 | 哪些公共成本纳入,按什么驱动分摊? | 分摊驱动可复核,至少定期回看一次 |
| 承诺成本 | 已签合同但未验收是否纳入? | 与实际成本分栏展示,不混为一谈 |
| 数据状态 | 金额是已入账、待验收还是暂估? | 状态可筛选,暂估有责任人和到期日 |
3. 建立四道校验,而不是只在月底对总数
第一道是完整性校验。检查项目成本字段是否缺失、合同或费用是否没有成本对象、已验收服务是否没有金额记录。完整性决定报表有没有漏项。
第二道是唯一性校验。识别重复发票、重复报销、同一合同阶段重复计提等问题。重复记录不一定能靠总额异常发现,尤其是不同系统数据分别汇总时。
第三道是合理性校验。比较实际与计划、承诺与实际、阶段消耗与交付完成情况。成本突然增加不必然代表错误,但需要有原因解释和责任人确认。
第四道是可追溯性校验。抽取一笔数据,从项目报表反向追到源单据,再从源单据正向确认它进入了正确的成本对象。抽样比例应按风险设定,不要把一次抽查结果夸大成全面审计结论。
4. 用“偏差,原因,动作,复核”代替只报红灯
当实际成本与计划出现明显偏差,先区分范围变化、进度延迟、生产率下降、价格变化、返工、资源替换和数据错误。原因类别最好由团队共同维护,避免所有异常最后都写成“其他”。
每条异常还要明确应对动作,例如冻结非必要需求、重新谈判采购批次、调整资源组合、修正估算或更新预测。动作必须指定负责人、截止日期和预期影响,下一次评审再确认结果。否则,红色预警只是颜色,不是管理机制。
五、案例与数据观察:一个研发交付项目如何从月底对账转向周度协同
1. 情景设定:成本超支不是从财务报表里突然长出来的

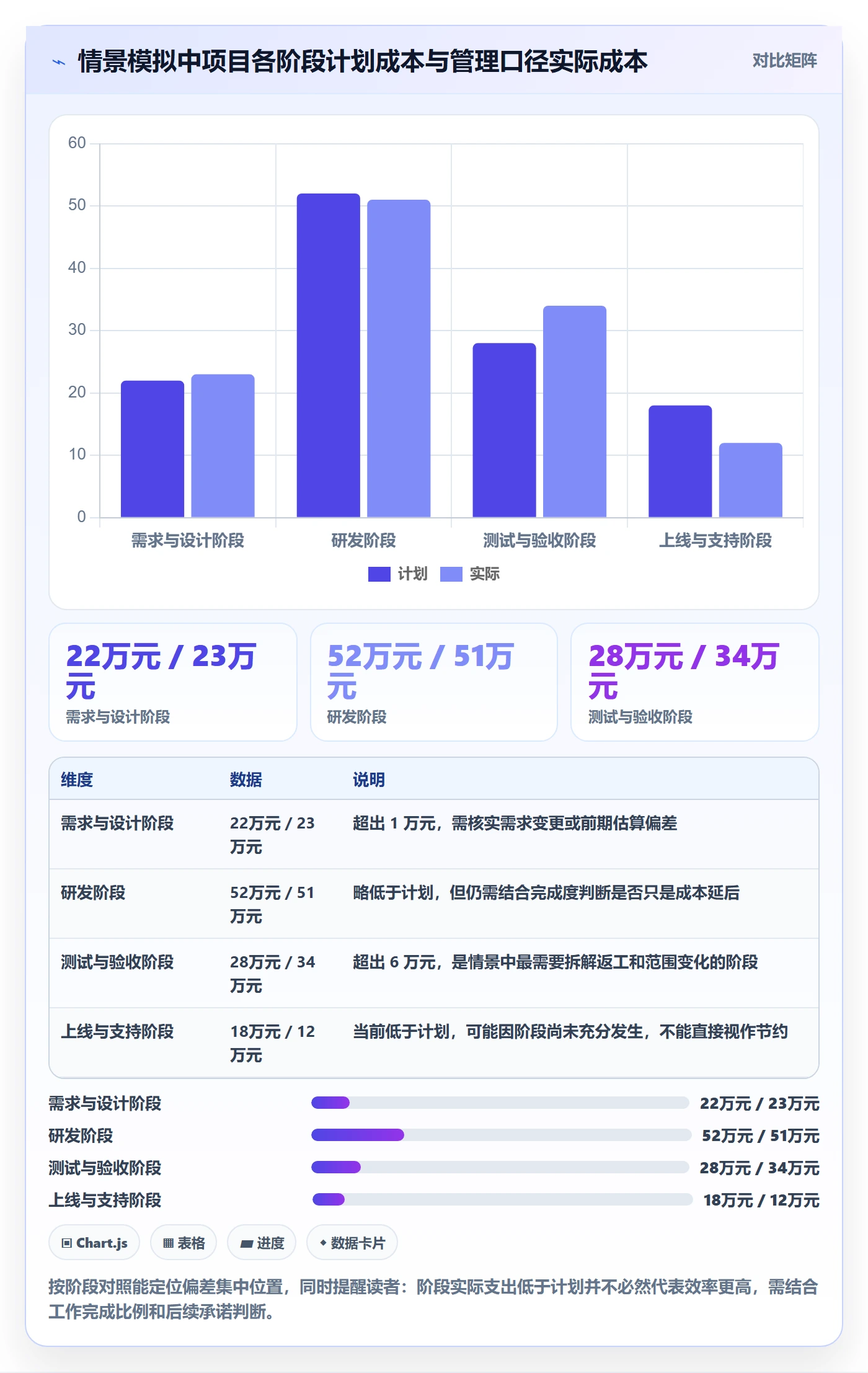

下面是一个用于说明方法的情景模拟:某企业开发一项面向内部运营的数字化产品,计划周期十二周,预算总额为 120 万元。团队由产品、研发、测试、采购、财务和业务验收人员组成。成本中包含人工、外包测试、云资源和差旅。
原流程由项目经理每月向部门收集表格,财务月底汇总发票和报销,采购另存合同台账。到第六周,项目计划完成约一半,但预算报表显示累计成本只有 48 万元。进一步追查后发现,外包测试阶段费用已验收未开票,云服务使用量也未从平台账单映射到项目。
2. 用三类金额分开看,避免把低支出误判成好消息
该模拟项目在第六周的计划价值为 60 万元,按已验收工作量计算的挣值为 54 万元;财务已入账实际成本为 48 万元,另有 12 万元已验收未入账,已签约但尚未交付的承诺金额为 10 万元。若只看已入账金额,项目似乎比计划少花 12 万元;把已验收成本补入后,实际成本为 60 万元,反而高于挣值所对应的工作成果。
为避免误解,这里把“已入账实际成本”和“管理口径实际成本”分开列示。若企业的会计确认规则要求特定条件,管理报表不能替代财务入账;反过来,项目预测也不能因为尚未收到发票就忽略已经发生的资源消耗。
| 项目观察项 | 第六周情景值 | 管理含义 |
|---|---|---|
| 计划价值(PV) | 60 万元 | 按计划截至当前应完成工作的预算价值 |
| 挣值(EV) | 54 万元 | 已完成工作量对应的预算价值,低于计划价值 |
| 已入账实际成本(AC) | 48 万元 | 财务账面当前已记录金额,不包含待确认费用 |
| 已验收未入账成本 | 12 万元 | 已经验收但尚未入账,需按规则确认或暂估 |
| 已签约未交付承诺 | 10 万元 | 未来成本压力提示,不应与实际成本混算 |
| 管理口径实际成本 | 60 万元 | 将已验收未入账费用纳入后用于项目偏差分析 |
在这个情景下,成本绩效指数可以按 EV÷AC 计算,使用管理口径实际成本时为 54÷60=0.90。它提示项目每消耗一元成本,对应的预算工作价值约为 0.90 元,但不能单凭这个比值判定项目失败;还要核对工期、工作范围、估值方法和成本确认完整性。

3. 成本偏差要与交付状态一起诊断
继续看这个情景:若外包测试费用增加 5 万元,是因为需求范围新增了测试场景,还是供应商效率低于合同约定?若云资源增加 3 万元,是因为压测窗口扩大,还是测试环境闲置未关闭?同样的成本增加,责任部门、处置方式和预算调整结论可能完全不同。
团队把异常拆成“范围变更 4 万元、测试返工 3 万元、云资源使用偏高 2 万元、暂估误差 1 万元”,并由产品负责人、测试负责人、平台运维和财务分别核实。这里的金额是模拟演示,不是对真实项目的因果统计。重点是每项差异都能对应证据和后续动作,而不是把差额整体归结为“项目执行不佳”。
4. 周度成本快照要留痕,才能解释预测为什么改变
我们建议每周保留一次项目快照,至少记录预算基线、累计实际成本、承诺成本、已完成工作比例、剩余工作估算和预测完工成本。预测值每周变化并不一定是问题;无法解释变化来自范围、价格、工期还是估算更新,才是问题。
例如,团队发现测试返工导致额外投入,就更新剩余测试工作量;若只是发票延迟,则修正成本确认状态,不应因此改变交付范围。把预测变化与原因分开记录,后续复盘才知道是执行偏差、原始估算偏差,还是信息进入系统的时间偏差。

5. 结果评价要看流程指标,不只看最终节省金额
情景模拟中,团队设置了四项验证指标:成本归属完整率、从费用发生到项目报表可见的中位时长、未匹配成本金额、异常关闭周期。假设试运行前需要在月末人工汇总约 12 小时,试运行后降至约 4 小时;这只是示意目标,不是普遍适用的绩效基准。
这些指标能够显示流程有没有变好,但不宜过度追求“异常数量下降”。若团队通过不报异常让数字变漂亮,管理效果反而恶化。更好的验证方式是抽样追溯源单据、访谈责任人,并核对差异关闭后是否真的更新了预测和工作安排。
六、协同管理模板:把规则写进表格和评审机制
1. 模板一:项目实际成本台账
以下模板适合先用表格试运行。字段不用一次铺满;可以先从项目编码、成本对象、金额、状态、来源单据和责任人开始,确认团队能持续维护后,再补充分摊依据和异常说明。
| 字段 | 填写示例 | 填写规则 |
|---|---|---|
| 项目编码 | PRJ-2026-014 | 使用稳定唯一编码,不用临时简称 |
| 工作包 | 测试自动化建设 | 与项目计划中的工作包名称保持一致 |
| 成本类别 | 外包服务 | 从企业统一科目字典选择 |
| 发生期间 | 2026 年 3 月 | 按约定的管理口径归属期间 |
| 金额及币种 | 50,000 元 | 注明含税或未税,跨币种时记录折算规则 |
| 成本状态 | 已验收未入账 | 仅允许使用统一状态值 |
| 来源单据编号 | 合同或验收单编号 | 可以反向追溯到原始凭证或业务记录 |
| 业务确认人 | 测试负责人 | 确认交付内容、期间和工作包归属 |
| 财务复核人 | 项目财务伙伴 | 复核口径、金额状态和会计处理边界 |
| 预计转正式日期 | 2026 年 4 月 10 日 | 待确认或暂估记录必须填写 |
| 差异原因及动作 | 新增回归测试,评估缩减非关键范围 | 原因要具体,动作要有负责人和期限 |
2. 模板二:成本差异评审单
评审单的目标不是追责,而是把差异变成可执行的决定。每一项差异应记录基线、当前值、偏差金额或比例、证据、原因分类、影响范围、拟采取动作、负责人、完成期限和复核结果。未经验证的推测可以先标注为待查,不要把猜测写成事实。
- 差异对象:项目、阶段、工作包或成本类别。
- 基线与当前值:使用同一期间、币种和成本口径。
- 证据来源:合同、工时记录、验收记录、云资源账单或变更单。
- 原因分类:范围变化、价格变化、效率偏差、返工、延迟确认、归属错误或其他待核实原因。
- 影响判断:对完工成本、交付日期、质量和现金计划的影响分别描述。
- 应对动作:写清动作、责任人、期限和预期结果。
- 复核结论:记录动作是否完成、预测是否更新、差异是否关闭。
3. 模板三:RACI责任矩阵
责任矩阵的关键是“最终负责”要明确。若一项数据由采购、项目和财务三方共同负责,实际往往变成无人负责。下面是一种可调整的起始版本,R 表示执行,A 表示最终负责,C 表示协商,I 表示知会。
| 活动 | 项目经理 | 业务负责人 | 采购 | 财务 | 团队负责人 |
|---|---|---|---|---|---|
| 成本对象和预算基线维护 | R | A | C | C | I |
| 合同与承诺金额登记 | C | I | A/R | C | I |
| 交付验收与工作包确认 | C | A | C | I | R |
| 人工投入确认 | C | I | I | C | A/R |
| 财务入账与暂估复核 | I | I | C | A/R | C |
| 成本偏差诊断和动作跟进 | A/R | C | C | C | R |
4. 模板四:周度成本例会的 30 分钟议程
例会不应逐行念台账。会前由系统或责任人生成变更清单,参会人只讨论新增异常、预测变化和需要跨部门决定的问题。若会议没有决策事项,可以改为异步确认,避免为了开会而开会。
- 前 5 分钟:确认上周动作是否完成,未完成项说明阻塞原因。
- 第 5 至 12 分钟:核对本周新增的实际成本、待确认成本和承诺成本。
- 第 12 至 22 分钟:讨论偏差最大的工作包,区分数据问题、范围变化和执行问题。
- 第 22 至 27 分钟:决定资源调整、采购变更、范围取舍或预算预测更新。
- 最后 3 分钟:确认行动项负责人、截止日期和下次验证方式。
七、实施路线与工具选择:先试点,再扩大协同范围
1. 第一步:用两周完成口径盘点和流程走查
选择一个跨部门、成本结构有代表性但范围可控的项目。访谈项目经理、财务、采购和业务负责人,画出一笔人工成本、一笔外包费用和一笔公共资源成本从产生到入报表的路径。重点找出字段缺失、重复录入、审批等待和归属争议。
同一阶段要冻结首版成本字典,包括项目编码、工作包、成本类别、状态值、计量单位和责任人。先把规则写清,再讨论工具配置。如果不同团队对“实际成本”一词理解不同,先用示例逐条对齐,不要先争论哪套系统是唯一真相。
2. 第二步:用四至六周建立最小可运行闭环

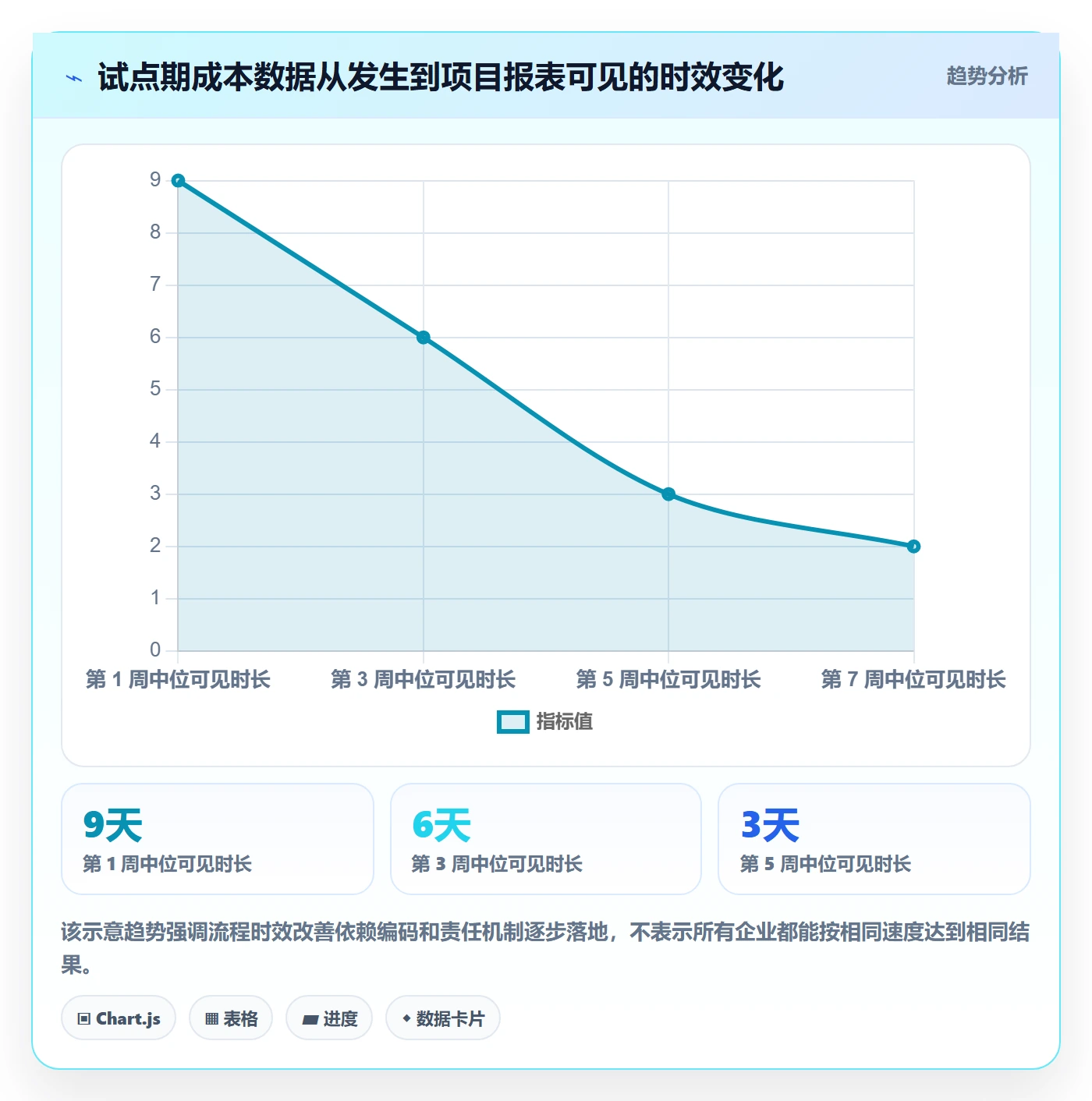

试点中只纳入高价值、可追溯的成本类别,通常先处理人工投入、采购合同、外包验收和差旅费用。公共成本分摊如果缺乏可靠驱动因素,可以先单独列示,不要为了表面完整而设定无法解释的比例。
每周检查未匹配记录、待确认金额、成本入报表时长和异常关闭周期。发现流程过重时,先判断字段是否真的支持决策;如果一个字段无人使用、也不承担合规责任,可以删除或自动带出。试点不是把所有管理要求一次性压到一线,而是验证数据链能否真实运行。
3. 第三步:评估项目管理平台与财务系统的边界
项目管理平台适合承载计划、工作项、责任人、状态、风险和协作过程;财务系统通常承担会计凭证、科目、应付和法定账务管理;采购系统记录供应商、合同、订单及审批。企业应明确主数据归属,避免多个系统都能随意修改项目编码或成本状态。
若组织评估 PingCode 作为协同载体,应围绕实际场景验证:项目和工作包是否能与成本对象建立稳定关系;任务与变更记录能否帮助解释范围变化;权限、数据导出和集成方式是否符合企业治理要求;团队是否愿意在日常工作中维护必要字段。具体能力、版本和集成条件应以供应商当前提供的信息及企业实测结果为准,不宜仅凭产品演示推断。
4. 第四步:用一轮复盘决定推广范围
试点结束后,比较试点前后的流程指标,并抽样核对数据准确性。若汇总耗时下降但成本归属错误增加,说明自动化可能只是加快错误流转;若准确性提高但一线录入负担明显加重,则需要减少重复字段或改为从源系统带入。
推广决策还应评估维护成本:谁维护费率、谁更新成本类别、谁处理项目关闭后的残余费用、谁负责系统接口异常。没有明确运营责任的流程,往往在试点结束后逐步退化。

八、不同组织情况的行动建议与关键取舍
1. 小团队、项目少:优先轻量化,不追求全科目实时核算
如果团队人数不多、项目数量有限、采购链条简单,可以从共享台账和固定周会开始。对成本影响小、复核成本高的明细,不必追求每个人每日逐项记录;先确保大额合同、外包验收和关键人工投入能追溯。
这类团队的首要风险通常不是系统不足,而是项目编码不统一、临时表格太多、预算更新无人负责。建议设一位项目运营或财务伙伴维护规则,按月抽查来源单据,待项目数量和协作复杂度明显上升后,再考虑更系统化的集成。
2. 百人以上、多团队并行:优先治理主数据和责任边界
组织规模扩大后,一个项目可能涉及多个部门、地区和成本中心。此时仅靠项目经理个人维护表格难以持续,应该建立跨部门成本治理机制,明确主数据负责人、审批权限、状态定义、数据保留和异常升级路径。
若使用项目管理平台,可将工作项、交付状态、变更记录和责任人用于解释成本变化;财务与采购仍应保留各自系统中的专业控制。对于共享平台或基础设施成本,先选取可以客观测量的驱动因素,例如使用量或席位数,再评估是否值得分摊到每个项目。
3. 研发与探索项目:控制核算粒度,保护决策速度
研发探索期经常存在路线变化和试验失败。如果要求每一小时都精确对应固定任务,团队可能花更多时间解释记录,而不是验证假设。可以按实验、技术验证或阶段工作包归集投入,定期判断是否继续、调整或停止。
但“探索性”不等于不管理成本。建议设阶段预算、资源上限和停止条件;每次路线变更记录预期收益、新增投入和不确定性。此类项目更看重学习速度和阶段性决策质量,不适合只用单一的预算执行率评价。
4. 客户项目或合同计费项目:提高证据链精度
涉及客户报价、成本分摊、工时计费或合同验收的项目,需要更严格的工作包、工时和审批记录。客户可计费工时、内部投入和质量返工应分开标识,不能把所有人工成本都视为可向客户收费的成本。
此类项目还要关注合同条款、税务处理、币种和汇率、跨期确认与变更批准。项目团队应在工作开始前确认计费规则和证据要求,避免交付完成后才发现工时没有客户认可的记录方式。
5. 预算紧张或项目高风险:提高预测频率,不必盲目提高填报频率
当项目面临资金约束、延期风险或重大范围变化时,预测和决策频率应提高。可以每周更新完工预测,对关键成本类别做滚动估算;但这不意味着所有员工都要增加录入次数。优先改进的是高风险成本源的数据时效和异常反馈速度。
取舍时,先问新增记录能否改变决策。如果一个字段只增加填报负担,却无法帮助调整范围、资源或合同,就不值得强制收集。相反,若供应商交付节点直接影响预算和工期,验收状态与合同余额就值得及时维护。
| 组织或项目情况 | 优先管理粒度 | 主要取舍 | 建议起步动作 |
|---|---|---|---|
| 小团队、项目少 | 项目与大类成本 | 避免系统投入超过管理收益 | 统一编码,建立台账和月度抽查 |
| 百人以上、多团队协作 | 项目、工作包、状态和责任人 | 治理成本上升,但可减少重复对账 | 设数据负责人和跨部门异常机制 |
| 研发探索项目 | 实验或阶段工作包 | 精确到小时可能拖慢试验 | 设阶段预算与停止条件 |
| 客户计费项目 | 合同条款、工作包和可计费记录 | 记录成本更高,但证据链要求高 | 开工前锁定计费规则和验收证据 |
| 高风险或预算紧张项目 | 关键成本源与滚动预测 | 提高监控频率而非无差别填报 | 周度复核偏差和完工预测 |
九、最后的判断:成本管理不是把钱记得更细,而是更早做出更好的选择
1. 下一步可以按这个顺序启动
如果团队准备马上行动,我建议先选一个项目,抽取最近一个月的成本记录,随机挑三笔人工、三笔采购或外包费用,检查是否能从报表追溯到工作包、责任人和原始证据。这个小型抽样通常比先开一场系统选型会更快暴露真实断点。
接着,写出一页成本口径说明,确认实际成本、已验收未入账、承诺成本、间接分摊和人工费率分别是什么;再建立一张台账和一份差异评审单,试行四到六周。只有当团队知道谁录入、谁确认、谁复核、异常怎样关闭,再决定要不要系统化整合。
2. 用结果指标检验,而不是用上线与否检验
建议先确定四个基线:成本归属完整率、成本进入项目视图的中位时长、未匹配成本金额、异常关闭周期。目标值应由企业现状和风险要求制定,不要套用未经验证的行业平均值。每次复盘都要同时检查准确性和负担,避免为了数据及时而让团队陷入重复录入。
成本管理最有价值的结果,不是报表里出现一个看起来精确的完工金额,而是团队能够在超支扩大之前判断原因,明确该缩范围、换资源、调整采购还是接受预算变化。一套有效的协同管理方法,应该让数据离工作更近、责任更清楚、决策更及时;模板和工具只是帮助这件事稳定发生的载体。
常见问题解答(FAQ)
1. 跨部门团队做成本管理,第一步应该统一什么口径?
我发现财务、业务和采购对“成本”的理解经常不一样:财务看已入账金额,业务看预计投入,采购看合同金额。开会时大家都在报数字,却很难判断项目到底超没超预算,应该先统一哪些口径?
先统一成本范围、时间口径和金额状态,再讨论谁超支。建议每笔成本至少标注四项:归属项目或部门、成本类别、发生期间、状态(预算、已承诺、已发生或已付款)。例如,采购合同签了但尚未验收的 10 万元,应记为“已承诺”,不能既算进合同额又重复计入已发生额。
判断偏差时,可用“预计完工成本=已发生成本+剩余工作预计成本”,并与同口径预算比较。这样能区分账面尚未支出、实际已被合同锁定的资金,避免月末才发现预算看似充足、可用额度却已不足。
2. 跨部门成本模板应该包含哪些字段,才不会变成没人维护的表?
我想用一张表让项目、财务、采购和部门负责人协同,但担心字段太多,最后只有财务在填。哪些字段是判断成本和责任所必需的,哪些信息可以不放进日常模板?
日常模板应只保留能支持决策的字段:项目、成本类别、预算、已发生、已承诺、剩余预测、责任人、数据更新时间、偏差原因和下一步动作。金额字段要有定义,例如“已发生”按验收或服务实际发生确认,“已承诺”按已签合同或已批准订单确认;否则不同部门会用不同规则填数。
可以把发票号、合同附件等凭证放在链接或明细页,不必挤进汇总表。实操判断标准是:每个字段都能回答“谁更新、何时更新、用来做什么决定”;不能回答的字段先移出主表,减少维护负担。
3. 预算没有超,但预计总成本一直上涨,应该什么时候启动预警?
我们有些项目当前支出还在预算内,团队就觉得不必处理;但工期延长、需求增加后,后续成本会越滚越高。我不确定要等到超预算再升级,还是看到趋势变化就介入,预警线怎么设更合理?
预警不应只看已发生金额,还要看预计完工成本和变化趋势。可先设两级规则:预计完工成本达到预算的 90% 时,由项目负责人说明剩余工作和风险;达到 100% 或连续两个周期上调时,提交跨部门评审。
阈值应按项目波动性调整,固定价、范围清晰的项目可以设得更紧,需求频繁变化的项目则要同时跟踪变更单和剩余工作量。比如预算 100 万元,已发生 62 万元、已承诺 18 万元、剩余工作预测 25 万元,则预计总成本为 105 万元,虽然账面支出只有 62 万元,也已经需要处理。
预警的价值在于提前做取舍,而不是给超支贴标签。
4. 成本偏差发生后,跨部门复盘怎样避免变成互相追责?
项目超支后,业务说是需求变了,采购说是供应商报价上涨,财务说是预算估算不准。每个部门似乎都有理由,但复盘结束后没有人知道下次该改什么,我该如何把讨论落到可执行的改进上?
复盘先按事实拆分偏差,不先判断责任。把总偏差分为范围变化、单价变化、用量或工时变化、进度延误、估算误差等类别,并为每项记录金额、证据、影响环节和可控动作。例如预算 100 万元、预计完工 112 万元,可将 12 万元逐项归因:需求新增 5 万元、供应商调价 3 万元、延期造成的人力投入 4 万元。
随后为每个原因指定一个跨部门负责人和完成日期,例如新增需求必须先评估成本影响再批准。判断复盘是否有效,不看会议是否找到了“责任部门”,而看下一周期同类偏差是否减少、变更是否更早进入成本预测。
核心关键词
文章包含AI辅助创作:实际成本实操方法:跨部门团队提升成本管理效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/595026
读者评论
我们之前也遇到过验收完成、发票还没到的情况,把已验收未入账单独列出来后,月度成本解释起来确实清楚些。不过暂估金额的复核频率怎么定,文中还可以再展开。
工时不一定要精确到每小时,这点比较符合实际。团队若不按工时计费,周度确认工作包投入可能更容易坚持;但跨部门借调人员的成本归属,最好也提前约定。
成本对象从采购申请阶段就带上项目编号,确实能减少月底人工映射。我比较关心公共资源分摊:使用量数据拿不到时,按席位或工时分摊多久复核一次才合适?
