项目成本管理最容易失真的地方,不是预算表算错,而是研发、采购、交付、财务各自拿着一套“正确”的数字:研发报投入人天,采购报合同金额,交付报项目工时,财务报已入账费用。到了项目复盘时,四套数据无法对齐,团队只能解释差异,却说不清成本从哪里产生、哪些投入带来了结果。我的判断是,跨部门成本管理的核心不是增加一张表,而是建立统一的成本口径、可追溯的数据链路和能触发行动的分析机制。
一、先讲核心结论:成本管理不是“把钱记全”,而是让决策提前发生
1. 项目成本管理要回答四个决策问题
一套能落地的项目成本管理方法,至少要回答四个问题:预算基线是什么,实际成本到哪里了,偏差为什么发生,接下来要采取什么行动。只有账面金额而没有原因解释,团队无法管理;只有偏差说明而没有责任人与截止时间,复盘也不会改变结果。
我通常把成本管理拆成三个层次:第一层是记录,确保人力、采购、差旅、云资源等成本有来源;第二层是分析,把实际支出与计划、进度、产出和风险放到同一时间轴上;第三层是控制,根据预测结果调整资源、范围、采购节奏或交付路径。记录是基础,分析是手段,决策才是目的。
因此,成本看板不应只展示“预算使用率”。一个项目花掉预算的 60%,可能是按计划完成了 70% 的工作,也可能只完成了 35%;前者未必有问题,后者则需要立即调查。预算消耗必须和进度、交付质量及范围变更共同阅读。
| 管理问题 | 需要的核心数据 | 应触发的管理动作 |
|---|---|---|
| 预算是否足够 | 批准预算、已承诺成本、已发生成本、完工预测 | 调整范围、追加预算或重新安排阶段 |
| 偏差从哪里来 | 成本类别、责任团队、发生时间、变更记录 | 确认偏差原因、责任人与纠正期限 |
| 投入是否产生价值 | 人天、交付物、验收结果、返工与缺陷数据 | 优化资源配置或改变交付方案 |
| 未来会超多少 | 剩余工作量、成本趋势、风险暴露、采购承诺 | 启动预测预警,而不是等结项后解释 |
跨部门协同的关键,也不是让每个部门交一份格式统一的报表,而是统一“项目、阶段、成本类别、时间、责任归属”这几个维度。部门可以保留自己的系统和管理习惯,但至少要能把数据映射到同一项目编码与成本分类上。
2. 先区分三种成本,避免把不同口径混在一起
预算成本是批准用于项目的额度或基线;实际成本是已发生并按规则归集的成本;承诺成本是已经通过采购订单、合同或资源锁定形成的未来义务。三者并不相同。若只看财务已入账金额,尚未开票但已经签约的采购可能被遗漏,导致管理层误以为预算仍然充足。
人力成本也容易出现两种口径:一种是财务实际支付成本,另一种是管理分析使用的标准费率乘以投入工时。前者用于核算与财务结账,后者适合比较项目投入和资源效率。二者都可以有用,但不能不加说明地混在一张报表里,否则团队会把“核算金额”和“管理估算”当成同一件事。
项目成本分析还应区分直接成本与分摊成本。直接成本可以追溯到项目,例如项目成员工时、专用设备和项目差旅;分摊成本来自共享平台、办公场地或公共服务,必须说明分摊规则。分摊口径一旦频繁变化,项目间比较就失去意义。
3. 成本管理的最低可用闭环
在不具备完整系统和成熟数据治理的团队里,我建议先建立一个最低可用闭环,而不是一开始追求复杂模型:
- 立项时定基线:记录预算、范围、里程碑、成本类别、估算依据和假设条件。
- 执行中采集:按统一项目编码记录工时、采购承诺、费用发生、变更和风险。
- 每周或每双周对账:找出缺失、重复、迟报和无法归属的数据,不把差异留到结项。
- 按偏差解释:将预算偏差拆成数量、费率、范围、进度、质量返工和外部价格变化。
- 落到决策:明确谁采取什么措施、何时完成、预计影响哪项成本或交付结果。
- 结项复用:把真实单位成本、估算误差和高频风险反馈到下一轮预算。
这套闭环的价值在于把问题从“月底超了多少”提前到“下个月预计超多少,以及还有哪些选择”。如果预测已经显示会超预算,项目负责人仍然有时间砍减低优先级范围、调整外包组合、拆分上线批次或申请变更;结项时才看见偏差,通常只剩解释。
二、跨部门成本管理为什么难:同一个项目,四种数据语言
1. 研发看投入与技术工作量,财务看入账与归属
研发团队更熟悉任务、迭代、缺陷和人天;财务团队更关注凭证、科目、期间与成本中心。研发说“本周投入 18 人天”,财务看到的可能是月底薪酬计提;二者在时间上不一定一致。若没有清晰的计量规则,研发报表和财务报表即使各自准确,也无法直接核对。
我会先问清楚管理目的:如果要判断团队资源是否被过度占用,工时和人天更适合;如果要核算项目利润,必须以财务确认口径为准;如果要预测现金流,则需关注付款计划和合同节点。不存在一张可以同时替代工时、会计核算和现金流计划的万能成本表。
2. 采购看到合同金额,项目组看到交付使用量
采购合同金额通常体现承诺,但项目成本可能按验收、服务期间或实际使用量确认。软件订阅、云服务、外包人力和设备采购的确认时点都不同。若项目组只等财务入账,可能低估已承诺成本;若把合同总额全部计入当期,也可能高估当前阶段成本。
解决办法不是强求所有成本采用同一确认时点,而是同时保留“已发生”和“已承诺”两条线,并说明其确认规则。对于多项目共享的采购,要记录分摊依据、有效期间和适用项目。没有这些字段,采购总额很难转化成可信的项目预测。
3. 业务部门关注范围和收益,成本团队关注投入和效率
业务部门往往会在项目执行中提出新需求,且这些需求看起来都“只是一点点”。单个需求很小,累积后却可能改变测试范围、接口数量、数据迁移规模和交付周期。若需求变更不记录,最终超支就会被误判为团队执行效率低。
我把需求变更视为成本数据,而不是纯粹的产品流程记录。每次变更至少应关联提出方、变更原因、影响模块、估算工时、对预算与里程碑的影响、审批结果。对于紧急变更,可以先处理,但必须补齐记录;否则项目无法区分“计划内投入”和“业务临时追加”。
4. 组织规模越大,成本数据的对齐成本越高
超过 100 人的组织通常会同时运行多个项目、多个成本中心和多类供应商,项目成员也可能在多个团队之间共享。小团队里,负责人靠记忆就能发现异常;规模扩大后,信息延迟与口径漂移会积累,管理者看到的往往是结果,不是形成结果的过程。
这类组织需要把成本数据与项目计划、工作项、工时、采购、风险和审批关联起来。像 PingCode 这样的项目管理平台,可用于组织项目计划、工作项、投入与协作信息;但它不能自动替代财务核算或采购合同管理。实际落地时,我会先确认系统能够提供什么数据,再通过明确接口、导出字段或治理流程连接财务与采购来源,而不是把“上了工具”当成数据准确的保证。
| 部门 | 常见数据对象 | 最容易产生的口径差异 | 需要建立的连接 |
|---|---|---|---|
| 研发与交付 | 任务、工时、缺陷、里程碑 | 计划工时与实际投入混用 | 工作项关联项目阶段和成本类别 |
| 财务 | 凭证、科目、成本中心、期间 | 发生时间与入账时间不同 | 项目编码映射财务科目与期间 |
| 采购 | 合同、订单、验收、付款节点 | 承诺金额被误当成已发生金额 | 合同关联项目、供应商和确认节点 |
| 业务与产品 | 需求、范围变更、验收、收益 | 新增范围没有进入成本预测 | 变更审批同步影响预算与进度基线 |
5. 先统一连接键,再统一报表外观
很多团队先争论报表列名和颜色,实际更应该优先解决连接键。至少需要有稳定的项目编号、阶段编号、成本类别、责任团队、费用期间和数据来源标识。缺少项目编号时,财务凭证不能可靠归集;缺少阶段字段时,难以区分设计、开发、测试和上线成本;缺少来源字段时,无法追查数据是人工填报还是系统同步。
我不建议一开始把所有部门数据塞进同一张宽表。更稳妥的做法是保留各数据源的原始记录,再建立标准化映射层。原始数据负责可追溯,映射层负责统一分析,报表层负责决策。这样一来,即使成本分类规则调整,也能回查原始凭证和变更历史。

三、常见误区:看起来有数字,实际上没有管理能力
1. 用预算使用率代替成本绩效判断
预算使用率是一个容易理解、却很容易误读的数字。花掉预算 80% 不代表项目一定失控:如果项目已经完成 90% 的范围,且剩余工作量很小,状态可能可控;如果只完成 50%,同样的 80% 就意味着风险明显增加。

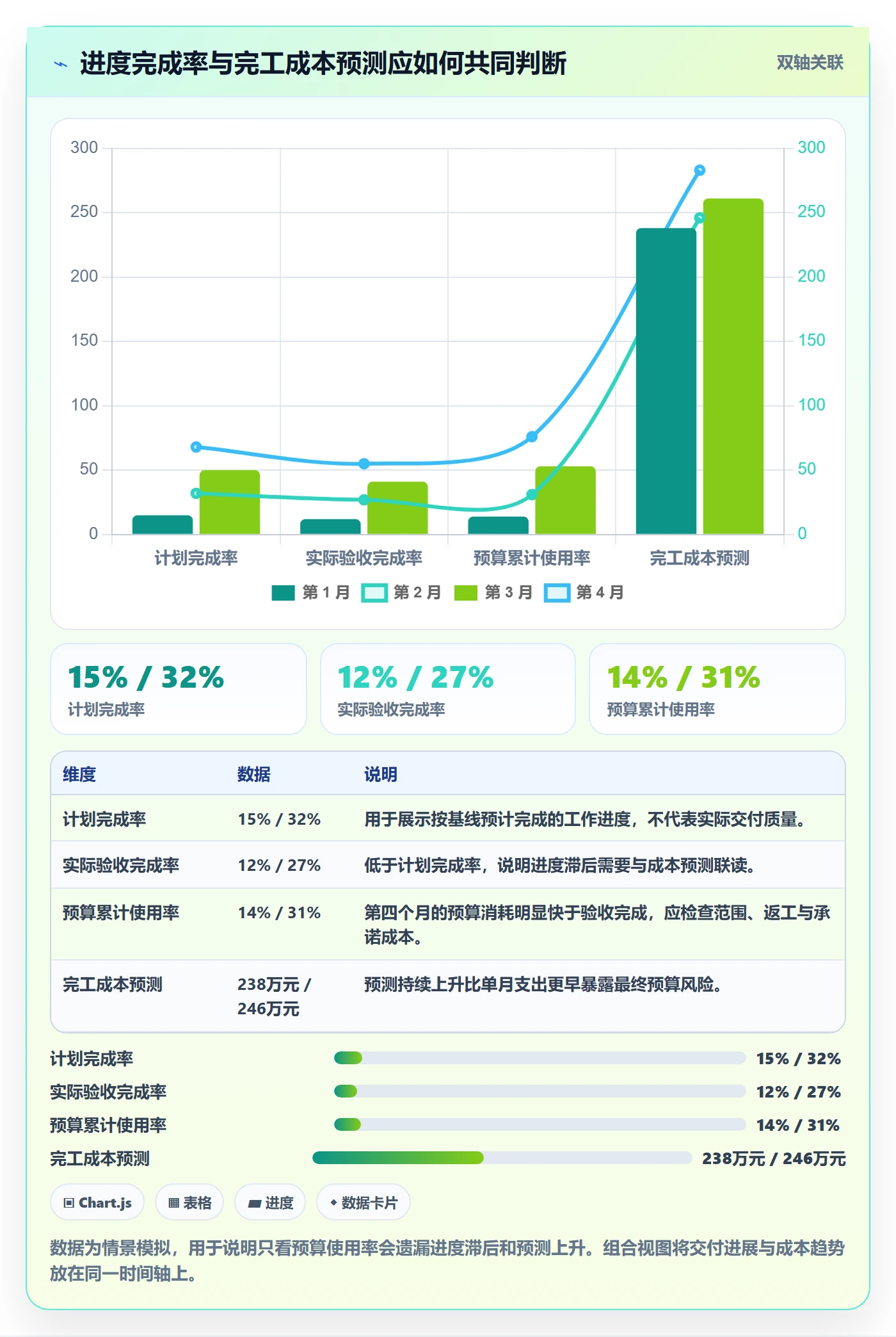

成本分析必须同时看“花了多少”和“完成了多少”,还要关注完成质量。完成进度不能只靠主观报百分比,最好使用已验收交付物、完成的工作包、阶段门通过情况等可核验依据。否则团队可能通过提高主观进度百分比,让成本看起来更健康。
2. 把计划人天当成实际人天
排期里写了 20 人天,不代表实际投入就是 20 人天。成员可能处理返工、支持其他项目、等待外部依赖,或者在任务完成后没有及时登记工时。计划数据适合做估算,实际数据适合做回顾与预测,二者不能互相替代。
如果组织不适合精确到小时追踪,也不必追求“每分钟都记”。可以按半天或一天登记,重点覆盖高成本、跨项目共享、外包交付和波动明显的工作。成本管理的目标不是监控每个人,而是让资源投入与项目结果之间存在可分析的关系。
3. 认为采购节省就是项目成本下降
采购价格降低并不必然降低总成本。低价供应商可能带来更长的沟通周期、更高的返工率或更复杂的验收。相反,单价略高但能减少集成风险的服务,也可能降低完工成本。采购比较应同时考虑合同价格、实施投入、交付质量、依赖风险和退出成本。
对服务类采购尤其要问:费用按人月、固定总价还是使用量计费?范围变更如何计价?未达验收条件是否仍需付款?服务到期后数据如何迁移?这些条款会直接影响成本预测,不应只在采购审批时被阅读一次。
4. 把分摊成本当成精准事实
共享平台、公共测试环境或企业级基础设施常需要分摊到项目。分摊方法可以按用户数、调用量、使用时长、团队人数或约定比例,但分摊结果不是天然精确。若没有可测量的使用数据,强行细分到每个项目会制造虚假的精确感。
我更倾向于把分摊数据标注为“管理估算”,并公开计算规则、更新时间和误差范围。对于金额较小且长期稳定的共享成本,可以采用固定费率;对于云资源等随用量波动明显的成本,应尽量使用实际用量归集。不同成本类别不必使用同一种分摊方法。
5. 把成本偏差归咎于个人效率
成本超支可能来自需求反复、依赖等待、技术方案返工、验收标准变化、供应商延期或风险准备不足。把所有差异都解释为“人效低”,不仅找不到真正原因,还会促使成员少报工时、隐藏返工,进一步破坏数据质量。
偏差分析应先看系统性原因,再看局部执行问题。例如多个项目都在集成阶段出现相同返工,问题可能在接口标准或测试环境;若只有某个供应商交付不稳定,则应检查合同约束和验收机制。成本复盘的目标是找到可改变的机制,不是寻找一个方便归责的人。
6. 结项才复盘,错过了可控窗口
结项复盘能够帮助下一次估算,却无法挽回本项目已经发生的超支。成本管理的频率应与项目变化速度匹配:范围变化快、采购周期长、预算紧张的项目,需要更频繁地更新预测;成熟且稳定的维护项目,可以降低频率。
如果财务数据只能月度结账,项目团队仍可按周更新工时、采购承诺、进度和风险,用滚动预测弥补财务入账延迟。这里要清楚标注“管理预测”与“财务实际”,避免把预测金额误当成结账数字。
四、专业判断逻辑:先建立口径,再分析偏差,最后评估价值
1. 设计成本分类树,让分类服务决策
成本分类太粗,管理者找不到原因;分类太细,填报和维护成本过高。对多数跨部门项目,我会从四到六类一级成本开始:内部人力、外部服务、软件与云资源、设备与材料、差旅与实施、风险准备或其他直接成本。再根据项目类型扩展二级分类。
分类标准应能回答“这笔钱为什么花”“由谁控制”“是否可以调整”。例如,研发人力和实施人力可以分开,因为它们的资源市场与预测方式不同;云资源可以区分开发测试与生产运行,因为两者的生命周期和优化手段不同。但如果某个分类从来不会影响管理动作,就要考虑是否值得额外填报。
(1)每条成本记录至少保留的字段
- 项目唯一编号,以及必要的阶段或工作包编号。
- 成本类别、金额或投入量、币种与计量单位。
- 业务发生日期、财务入账期间或合同承诺日期。
- 责任部门、供应商或资源团队,以及成本责任人。
- 数据来源、确认状态、分摊规则和更新时间。
- 与变更、风险、验收或付款节点相关的引用记录。
这些字段不必要求每个部门都手工重复录入。能从系统自动带出的就自动带出,必须人工确认的字段要限制数量,并解释用途。填报负担一旦超过数据带来的决策价值,团队会用复制粘贴、统一估算或迟报应付,反而让管理信息变差。
2. 预算基线要包含范围、时间和假设
预算不是孤立的金额。一个可用的成本基线至少要和项目范围、里程碑、估算假设、资源费率、采购计划及风险准备绑定。如果范围变化,必须明确是消耗预备金、调整基线,还是走正式预算变更。若悄悄改掉原始预算,团队会失去评估估算质量的参照。
预算基线应区分“批准预算”和“项目团队内部目标”。前者是正式授权额度,后者可能是为提升效率设置的目标成本。把两者混淆,会导致团队把目标成本误当成审批上限,或者把审批额度当成可以花完的任务。
估算时建议记录范围边界和不确定性,例如接口数量、数据清洗规模、外部验收次数、并行支持的地区或语言。对未知较多的部分,不要只给一个看似精确的点估计;可以给出区间及其假设,让决策者看到风险从何而来。
3. 同时跟踪实际、承诺和完工预测
项目成本看板至少保留三条金额线:已发生实际成本、已承诺但尚未发生的成本、完工时预计总成本。完工预测不是简单地把当前花费乘以一个比例,而是结合剩余工作量、剩余采购、风险暴露与交付计划进行滚动判断。
对于短周期、范围稳定的项目,按阶段估算剩余成本可能足够;对于长期、需求变化多的项目,应按成本类别和主要工作包更新。若实际支出已经很高,但后续合同和工作量都已锁定,预测仍不能只看“已发生金额”。
| 数据口径 | 计算或确认方式 | 适合回答的问题 | 主要局限 |
|---|---|---|---|
| 已发生实际成本 | 按核算规则确认的人力、费用和采购成本 | 截至当前已经发生多少 | 可能存在结账与业务发生的时间差 |
| 已承诺成本 | 已签合同、订单或明确资源承诺 | 未来有多少支出已难以取消 | 需要识别可取消、可调整和未验收部分 |
| 完工成本预测 | 已发生成本加剩余工作与风险的估算 | 按当前判断,项目最终会花多少 | 依赖工作量估算和风险更新质量 |
| 现金流计划 | 按付款条款与预计付款时间编排 | 资金何时需要支付 | 不等同于项目最终成本或费用确认 |
4. 把成本偏差拆成可行动的原因
当实际成本高于计划,不要停留在“超了 12%”。至少要按以下问题拆解:投入数量是否超过估算,单位费率是否变化,范围是否增加,进度是否延误,返工是否上升,采购价格是否变动,成本确认时点是否不同。每一个原因都要找到对应数据或证据。
例如,内部人力成本偏高,可能是工时超估,也可能是人员级别高于原计划;测试费用上升,可能来自新增验收轮次,也可能是质量缺陷造成重复回归;云成本增加,可能是用户量上升带来的合理扩容,也可能是测试环境未及时关闭。原因不同,行动方案也不同。
在预算偏差较大的项目中,我会把成本差异做成“金额、原因、证据、可控性、动作、负责人”六列。可控性尤其重要:市场价格变化或客户强制新增要求未必能由项目组控制,但项目组仍能控制提出变更申请、调整排期或重谈范围。
5. 结合进度与交付质量判断投入效率
成本投入需要放到交付结果中评估。只看人均产出、单位工时或预算消耗,容易诱导团队追求速度而忽略质量。建议至少同时关注已验收交付物、关键里程碑、缺陷返工、变更数量和投入成本。对于探索性研发,短期产出难以标准化,更要把技术验证结果、风险消除和阶段性决策作为价值证据。
如果团队采用挣值类方法,可以在口径清楚且工作包可量化的前提下,使用计划价值、挣值和实际成本观察成本与进度偏差。它适合范围与基线相对稳定的项目,不适合把所有探索工作硬塞进一组单点指标。对变化频繁的项目,滚动预测和变更追踪往往比复杂公式更能支持日常决策。
简化地说,已完成工作的预算价值与实际成本之间的差异,可以提示成本绩效;已完成工作与计划应完成工作之间的差异,可以提示进度表现。但若工作完成度由主观判断,或基线频繁被改写,计算出的指数再精确也不可信。
6. 设置预警阈值,不让颜色替代判断

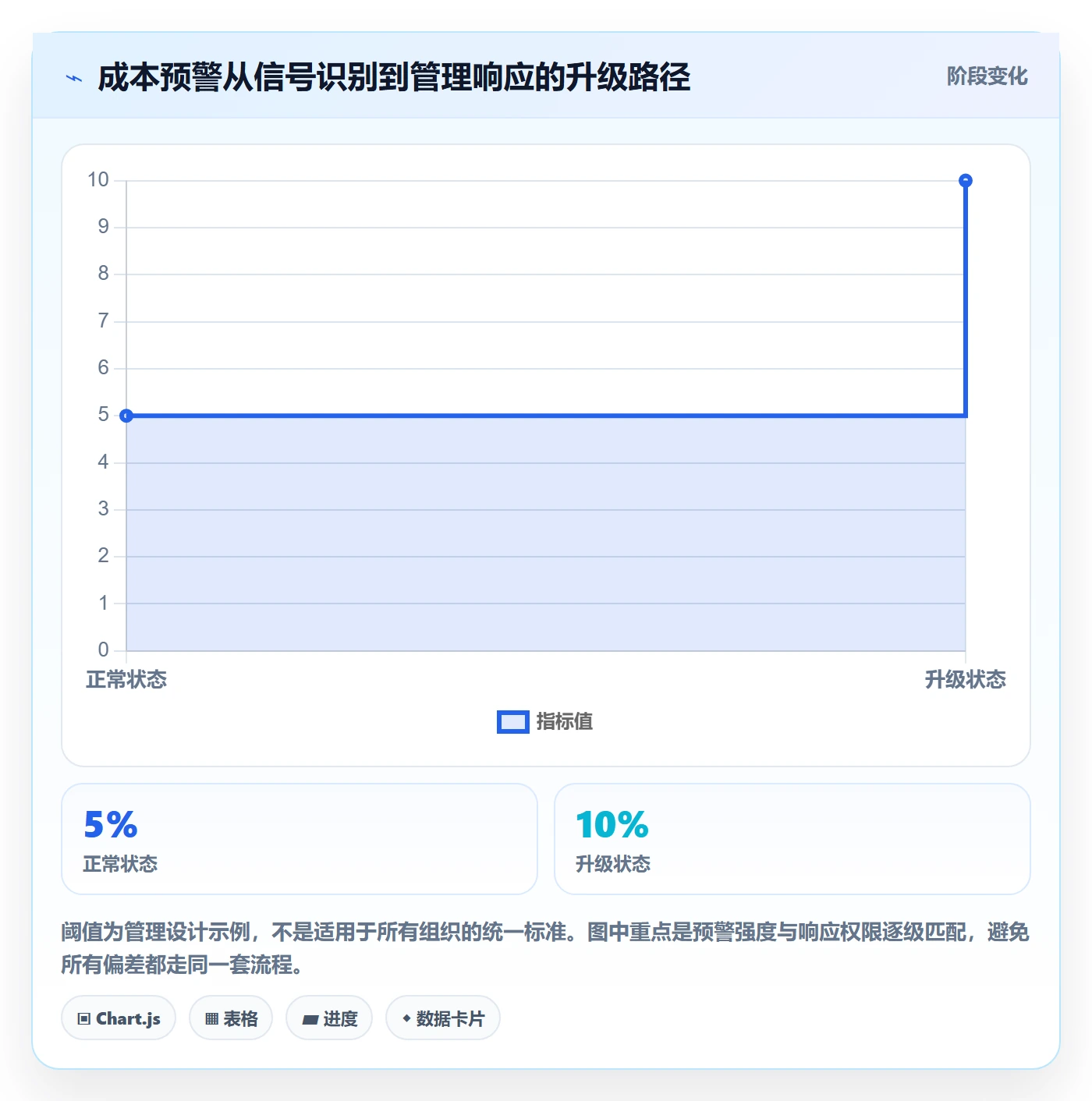

阈值不是行业真理,而是组织结合项目风险设定的管理规则。可以把预测超预算、关键采购延期、工时偏差、变更积压和高严重度缺陷设为预警触发条件。项目越复杂、预算越紧、供应依赖越强,阈值通常越需要保守。
预警需要附带动作。例如,黄色预警要求项目负责人在下一次例会上解释差异并更新预测;红色预警需要项目发起人决定是否缩减范围、追加资金或暂停非关键工作。只在看板上把数字涂成红色,却没有升级路径,等于用视觉效果代替治理。

五、具体案例:把“超支 18%”拆成可决策的成本结构
1. 案例背景与口径说明
下面使用一个情景模拟案例说明分析方法,数字是为演示而构造的管理数据,不代表行业平均水平或公开统计。假设某企业进行一个跨部门客户服务平台升级项目,周期六个月,涉及产品、研发、测试、信息安全、采购和业务运营。
项目批准预算为 240 万元,其中内部人力 150 万元、外部实施与服务 45 万元、软件及云资源 24 万元、设备与差旅 9 万元、风险准备金 12 万元。项目执行到第四个月,已完成主要功能开发,但集成测试、数据迁移和业务验收尚未结束。
初步报表显示,已发生实际成本 183 万元,已经承诺但未完全验收的采购费用 29 万元,完工预测为 283 万元。若只看已发生金额,预算消耗率是 76.3%;但把承诺成本和剩余工作纳入预测后,预计最终超预算 43 万元,即约 17.9%。
2. 第一轮分析:先确认数字,不急着问责
项目负责人最初把超支归因于“研发投入偏高”。我没有先接受这个结论,而是要求团队把 43 万元预测差异分到成本类别,并检查每一笔是否属于本项目、是否已确认、是否重复计算、是否属于承诺成本或预算基线变更。结果发现,差异并非全部来自研发。

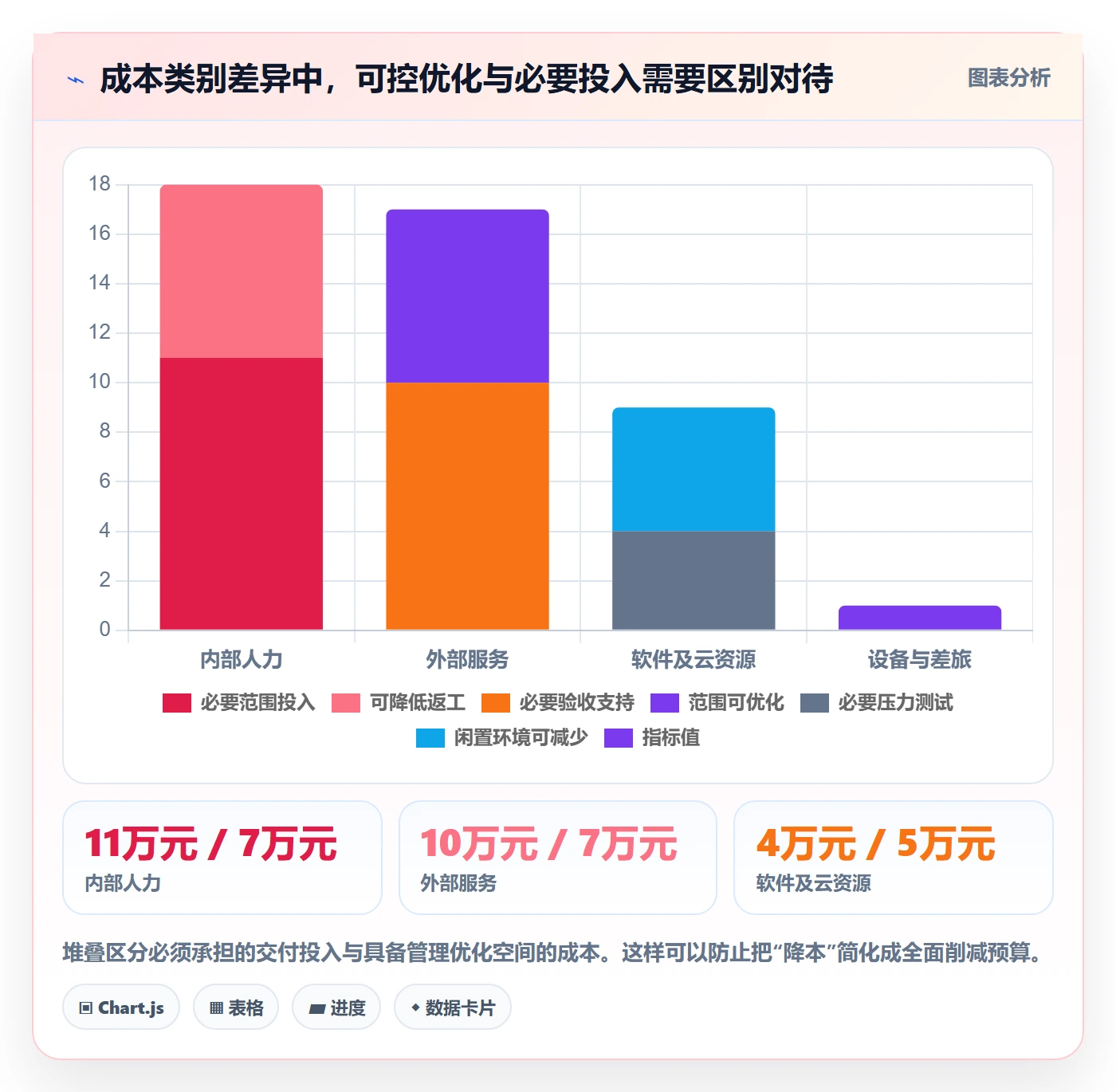

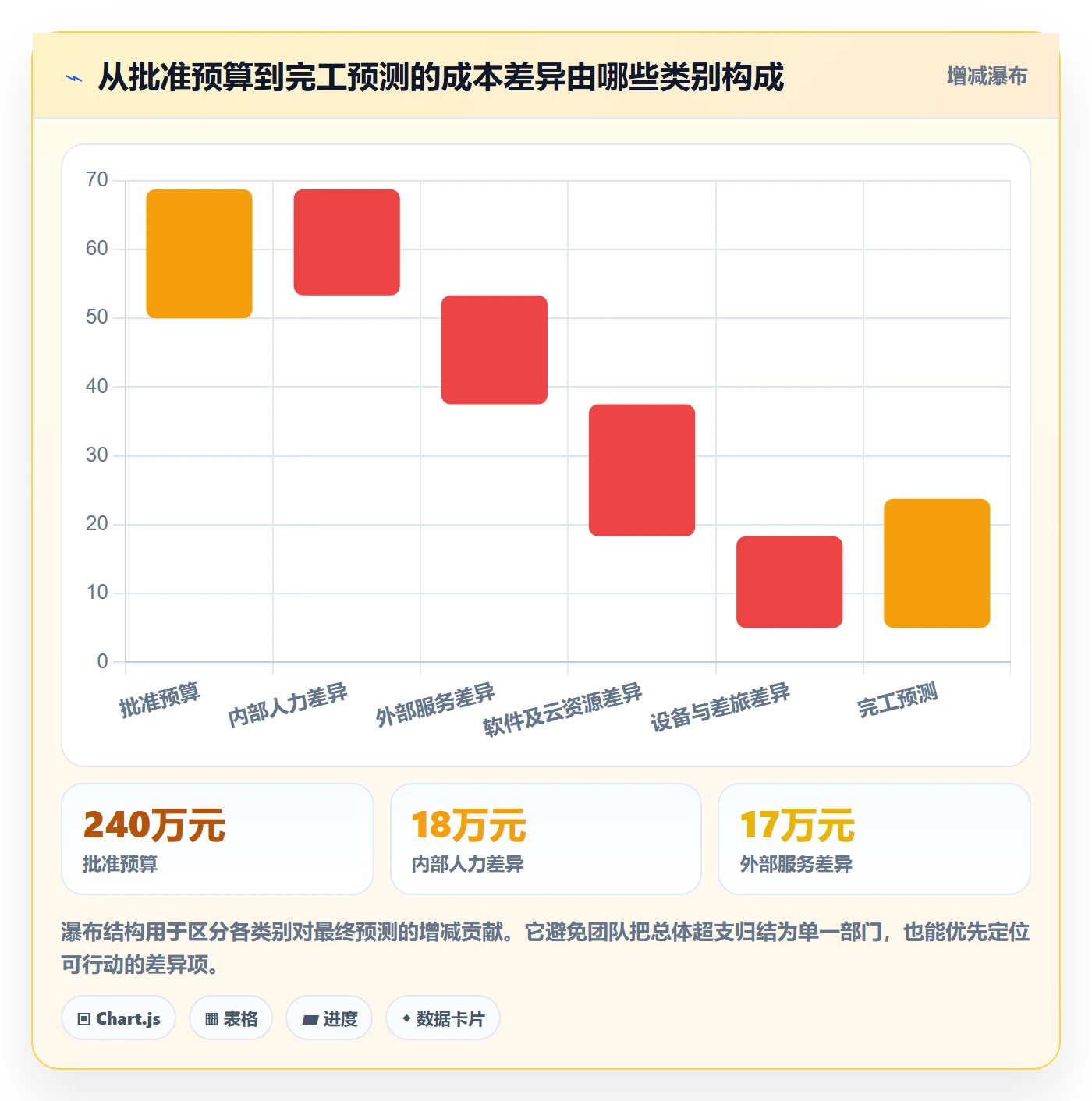

| 成本类别 | 批准预算 | 完工预测 | 预计差异 | 初步解释 |
|---|---|---|---|---|
| 内部人力 | 150 万元 | 168 万元 | 增加 18 万元 | 新增接口适配与重复回归,需区分范围变更和返工 |
| 外部实施与服务 | 45 万元 | 62 万元 | 增加 17 万元 | 部分验收支持超出原合同约定,合同边界需复核 |
| 软件及云资源 | 24 万元 | 33 万元 | 增加 9 万元 | 测试环境保留时间延长,另有数据迁移测试用量 |
| 设备与差旅 | 9 万元 | 8 万元 | 减少 1 万元 | 远程验收减少了现场差旅 |
| 风险准备金 | 12 万元 | 12 万元 | 无变化 | 仍用于未关闭风险,不能视为自由余额 |
这一轮检查也发现,原来报表漏了 6 万元云资源承诺,同时把一笔已转入常规运营的 4 万元支出留在项目预测中。修正后,预测仍然超支,但差异原因更加清楚。先做口径核对,再讨论管理责任;否则团队很可能围绕错误数字争论。

3. 第二轮分析:识别原因和可控程度
内部人力增加的 18 万元中,团队将 11 万元关联到新增接口需求,变更记录显示业务部门在中途增加了两个外部系统对接;另外 7 万元来自重复回归,原因是接口字段定义在联调后期才稳定。前者属于范围变化,后者属于协作与设计风险,两类差异不应使用同一种措施。
外部服务增加的 17 万元中,合同约定包含两轮验收支持,实际业务方提出了额外培训和驻场保障。采购团队发现服务范围附件没有定义培训人数上限和驻场时长,因此供应商按增补服务报价。问题不只是“供应商费用太贵”,也包括需求边界和合同验收规则不清。
云资源增加的 9 万元中,约 5 万元来自测试环境未及时关停,约 4 万元来自数据迁移压力测试。前者属于可避免的运行成本,后者是为降低上线风险而产生的必要验证投入。若不区分原因,简单要求云费用削减,可能会误伤必要测试。
4. 第三轮分析:制定不同的纠正措施
对于已确认的新增接口,团队将其纳入正式变更,确认业务价值、影响范围和预算责任,并调整后续验收计划。对于重复回归,研发和测试共同前移接口契约评审与测试数据准备,避免以后重复消耗人天。
对于额外培训和驻场服务,项目负责人、业务方与采购共同评估必要性:部分培训改为远程分批开展,驻场仅保留上线窗口,超出合同范围的服务经过审批后再下单。这里不是一味压低供应商价格,而是缩小没有充分价值的服务范围。
对于云资源,平台团队设置测试环境到期提醒与负责人确认机制;压力测试环境继续保留,但按照测试计划预约启动。这样能够减少闲置支出,同时不牺牲上线前的性能验证。
5. 案例中的数据闭环
模拟执行两周后的复核显示,项目预测从 283 万元调整到 269 万元。主要变化来自三处:远程培训和缩短驻场预计减少 7 万元,测试环境预约预计减少 3 万元,剩余接口变更范围经过业务确认后减少 4 万元。与此同时,团队保留了必要的压力测试预算,没有以削减成本为由取消风险验证。
这组结果不是为了证明某种管理方法能固定节省 14 万元,而是展示成本分析如何改变选择。真正有价值的是,团队把 43 万元差异拆成了范围变化、合同边界、流程返工和可优化运行成本,随后分别采取了动作。若只公布“项目超支 18%”,这些决策不会自然发生。

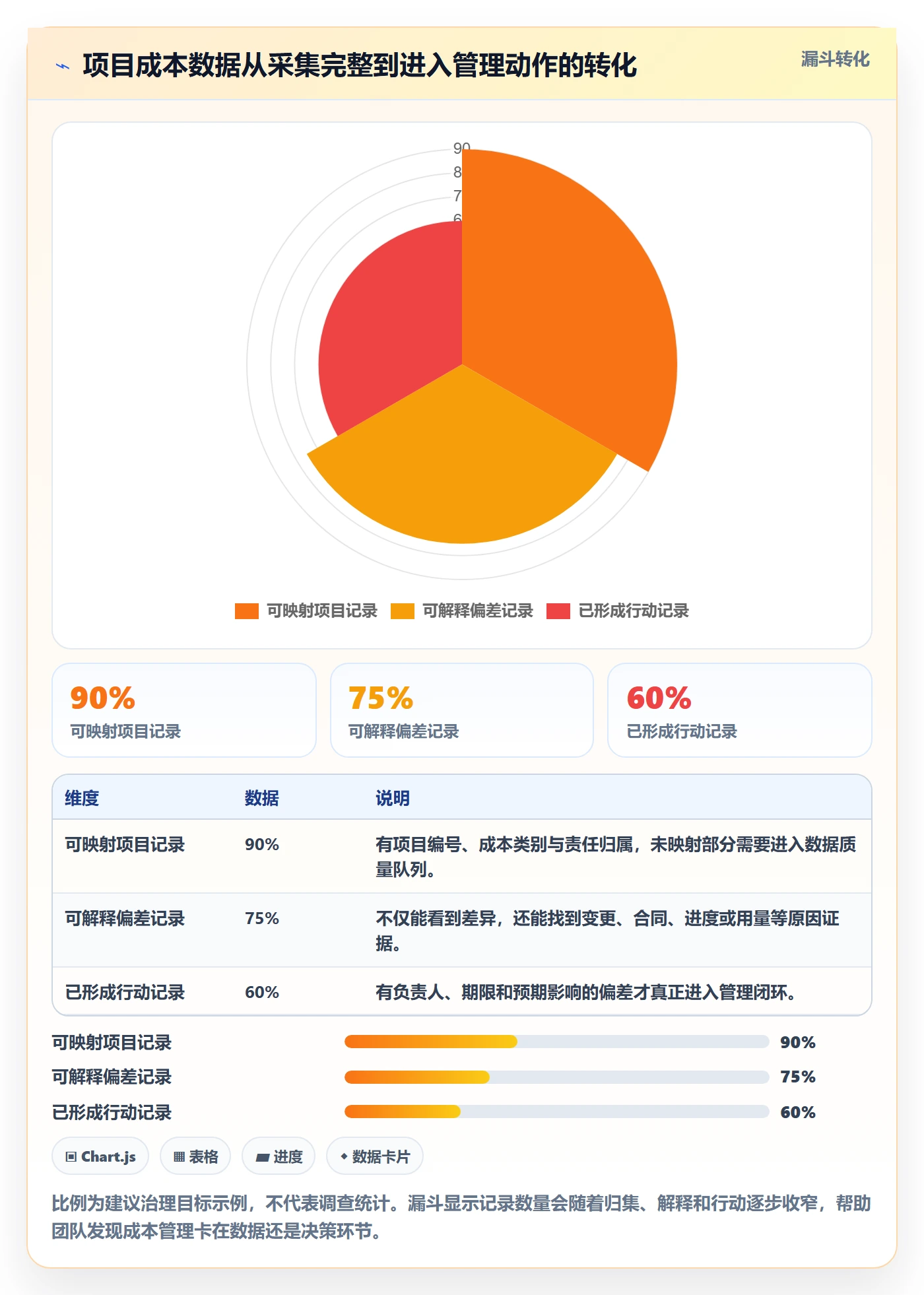

六、成本数据分析落地清单:从项目启动到结项复用
1. 立项阶段:先证明估算依据可解释
立项预算常被压缩成一个总数,但成熟的估算应能追溯到范围、资源、单价和风险。项目负责人需要说明预算是自下而上估算、历史类比、供应商报价还是管理层限额,而不是把几种口径混成一个看似精确的金额。
我建议立项材料至少包含成本估算表、估算假设、重要依赖、风险准备、资金时间分布和不包含事项。对不确定性高的项目,呈现合理区间比给出没有依据的精确值更诚实。管理者需要知道预算可能在哪些条件下变化,才能判断批准额度是否足够。
(1)立项前检查清单
- 项目目标、交付范围、验收条件和排除项是否一致。
- 成本类别是否覆盖内部人力、外部服务、资源费用与必要准备金。
- 费率、工时、供应商报价和云资源用量是否有来源或估算依据。
- 是否明确合同承诺、付款节点、成本确认时间和采购周期。
- 高风险工作是否设置独立估算,不把不确定性藏进平均值。
- 是否定义项目编码、成本责任人和预算变更审批权限。
2. 计划阶段:将预算映射到阶段和工作包
只有项目总预算,没有阶段分布,团队很难判断某一阶段的成本消耗是否异常。将预算映射到需求分析、设计、开发、测试、上线和运营交接等阶段,可以看出成本集中出现的节点,也更容易识别某项成本属于阶段性峰值还是持续偏高。
映射时不要求每个任务都配置金额。过细的任务级预算维护成本很高,也容易因排期变化频繁而失效。通常对高金额工作包、外部采购、关键技术验证和高风险验收环节做重点拆分即可;其他低金额工作可以按阶段归集。
计划阶段还要为跨部门资源建立明确的分配约定。成员同时参与多个项目时,应规定工时归属规则、共享服务分摊方式和冲突升级路径。若资源负责人只按部门目标排人、不按项目需求核算投入,项目成本预测会持续失真。
3. 执行阶段:采集数据要尽量靠近业务发生时点
工时、变更、采购和风险数据如果等到月底集中回填,容易出现记忆偏差。对于工时,可以由任务更新带出项目与阶段信息;对于采购承诺,应在订单或合同批准时关联项目;对于变更,应在审批通过时同步更新预测,而不是等交付后补一条备注。
采集频率应服务于管理节奏。高风险项目可每周更新预测;变化中等的项目可双周更新;稳定项目可以月度更新。但一旦出现重大范围变更、供应商延期或关键风险触发,应立即更新相关预测,不必等固定周期。
系统自动化的价值,是减少重复录入和遗漏,不是让数据天然正确。项目团队仍需对分类、异常值和责任归属负责。若工作项、工时和合同记录分散在不同平台,可以先用稳定的项目编号和字段映射连接,再逐步提高自动同步程度。
4. 监控阶段:会议讨论偏差和选择,不逐条朗读报表
成本例会不应该逐行念预算表。更有效的议程是:预测是否变化,变化最大的三项是什么,原因是否有证据,剩余风险是什么,哪些措施已经落实,需要谁作出什么决定。这样能让会议从状态汇报转向资源配置。
超过阈值的偏差需要形成行动记录,至少包括事项、影响金额、预计完成时间、负责人、所需协作方和复核日期。没有责任人和复核日期的“正在跟进”,通常意味着问题还没有进入真正的管理闭环。
5. 变更阶段:每一次范围变化都重新计算影响
项目变更不只影响开发工作量,还可能引发测试范围扩大、供应商服务增加、环境延长、培训增加和上线时间变化。变更评估应覆盖成本、进度、质量、风险与收益,不能只写“预计增加 5 人天”。
紧急情况可以采用快速审批,但要设定补录期限。对口头提出、群聊确认的临时需求,应在约定时间内转成正式记录;否则项目结项时容易出现“大家都记得做过,系统里却没有”的隐性范围。
6. 结项阶段:把偏差转成可复用的估算知识
结项复盘不应只比较预算和实际金额。还要解释估算误差、数据完整性、主要变更、返工原因、采购绩效、资源利用和收益实现情况。项目结余不等于管理优秀,项目超支也不必然说明执行失败;关键是判断结果是否符合项目目标、决策是否及时、成本是否产生了预期价值。
复用数据之前先检查样本可比性。不同项目的范围、技术复杂度、监管要求、供应商模式与团队经验都可能不同。不能看到某个项目每个接口成本较低,就直接把它当成所有项目的标准。历史数据更适合帮助估算和发现异常,不适合脱离情境地作为硬性承诺。

七、分析指标怎么选:少而有效,比堆满仪表盘更重要
1. 预算与预测指标:判断最终会不会越界
预算使用率适合快速查看已发生金额相对预算的比例,但不宜独立用于结论。完工成本预测与预算基线的差异,更接近管理层需要的判断。还可以观察已承诺成本占预算比例,尤其适用于采购周期长、合同金额大的项目。
每个指标都应写明统计口径、更新时间、是否含税、是否包含共享成本、预测是否纳入风险准备。若不同项目的口径不同,横向比较会制造错误排序。对管理层来说,明确“这个数字包括什么”往往比增加小数位更重要。
2. 成本绩效指标:判断完成进度是否匹配投入
可观察单位交付成本、单位验收工作包成本、阶段成本与返工成本,但要注意交付物的可比性。两个项目虽然都交付十个功能点,复杂度、合规要求和集成范围可能完全不同。没有标准化交付口径时,单位成本只能在相似项目内进行趋势分析。
对于研发和探索工作,结果未必能按功能点计量。此时可以考察阶段目标完成率、关键假设验证数量、技术风险关闭情况与投入变化,并将指标解释为管理观察,而非员工效率排名。指标适用边界应与指标数值一起呈现。
3. 质量与返工指标:发现成本被重复消耗的地方
缺陷密度、返工人天、验收退回次数、重复测试轮次和生产问题处理投入,都能帮助解释成本变化。单看缺陷数量也不够:高风险系统可能主动增加测试并发现更多缺陷,这并不必然代表质量变差;要结合严重级别、发现阶段和修复成本一起看。
如果返工成本集中在某个阶段,团队可以检查需求评审、接口契约、测试环境、验收标准和上线准备。与其简单压缩测试预算,不如找出缺陷为何被推迟发现。越晚发现的问题,往往越可能同时增加修复、回归、沟通和上线风险成本。
4. 供应商与资源指标:关注总成本,不只关注单价
供应商成本分析可以跟踪合同偏差、变更费用、验收通过率、延期天数和缺陷返修次数。内部资源则可观察关键角色投入、跨项目切换、等待时间和计划外支持。指标应针对决策场景设计,不要为了“全面”而统计团队无法影响的数据。
如果一个指标没有明确的解释人和行动路径,它通常只会增加报表维护成本。比如“平均人天成本”突然上升,需先判断是否由于高阶人员集中参与关键阶段、团队结构变化,还是费率口径变动;在没有解释之前,不宜直接把它视为效率恶化。

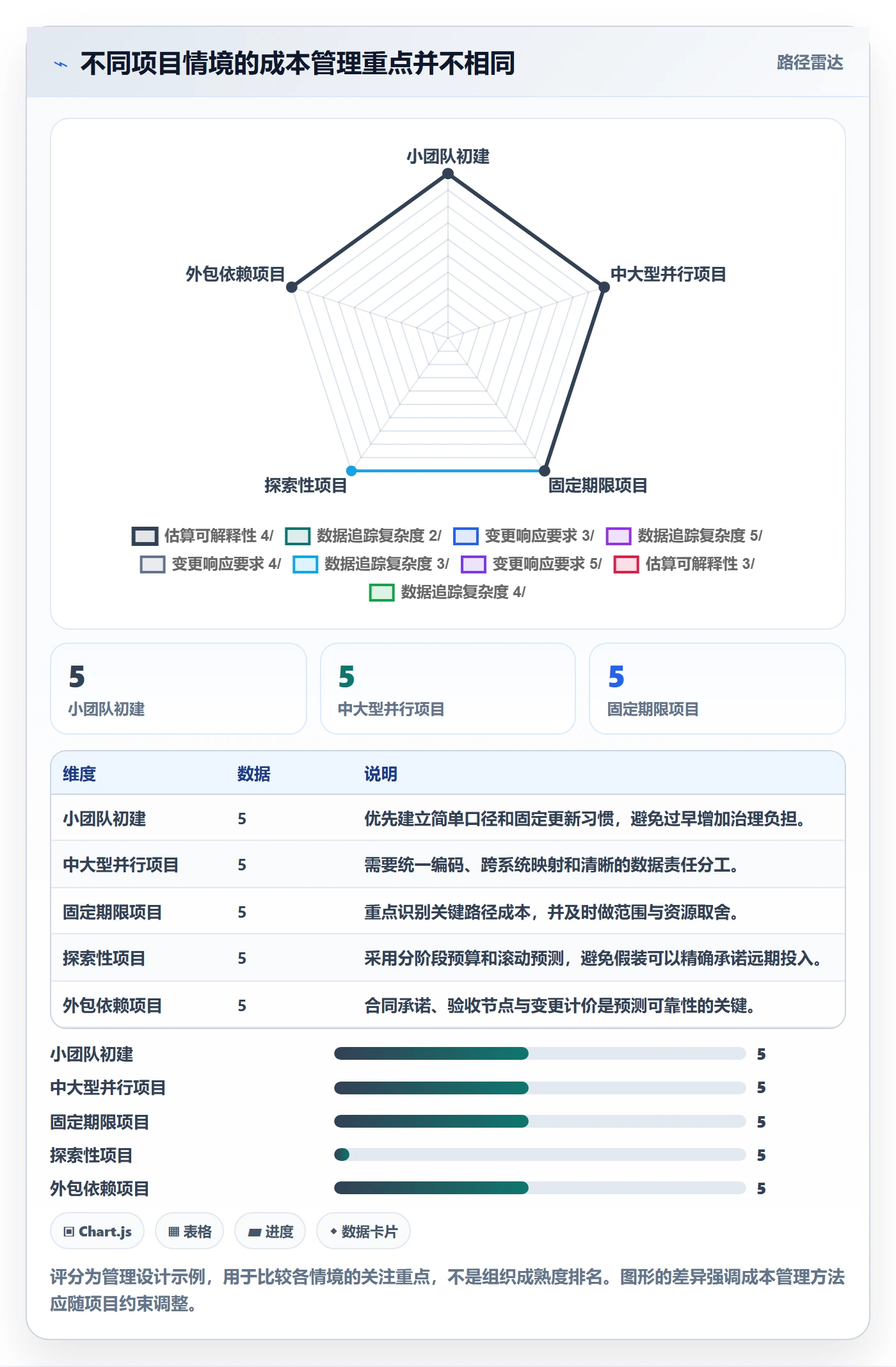

八、不同组织与项目类型的行动建议
1. 小团队或首次建立成本管理的组织
如果团队项目数量少、财务结构简单,不必立刻建设复杂平台。先用统一项目编号、成本分类、预算基线、实际与承诺记录、月度预测和变更日志建立基本制度。选三到五个正在执行的项目试运行,观察字段是否真的能支持判断,再扩展到其他项目。
小团队应优先保证数据真实性和更新习惯,不要一开始设置十几层审批。成本分类控制在足够解释主要差异的范围,手工表格可以作为过渡,但要确定唯一维护人、版本规则与更新频率。数据一旦由多人各自复制,表格很快会变成多个互不一致的真相。
2. 100 人以上、多部门并行的中大型组织
中大型组织需要把成本管理放入项目治理体系,而不只是财务月报。首先明确项目负责人、财务、采购、资源经理和业务发起人的职责;然后统一编码与数据字典;再决定哪些数据由项目管理平台、财务系统、采购系统或资源系统提供。
PingCode 可用于组织项目协作、工作项、计划和投入相关数据,适合作为项目过程信息的一部分;成本核算仍应遵循组织财务规则,合同承诺仍应以采购与合同记录为准。实施时重点验证字段映射、权限、历史数据追踪和报表口径,不应假设单一系统可以替代所有业务系统。
这类组织应设置数据责任人和例外处理机制。例如,工时未关联项目、采购没有成本归属、实际金额与承诺金额重复、变更没有更新预测,都应进入可处理的异常队列。跨部门治理的效果,常常取决于这些日常例外能否被及时处理,而不是看板能否显示更多颜色。
3. 预算紧、交付时间固定的项目
预算紧张且上线日期不可移动时,应尽早把范围分成必须交付、可延后和可取消三类,并给每类范围标注成本与业务价值。不要等到成本已经超支后才开始砍需求;越晚做取舍,越容易牺牲测试、培训和上线准备等容易被忽视的工作。
对固定交付日期,项目团队要重点看关键路径资源、供应商交付节点、验收准备和风险准备金。若删减范围无法降低关键路径成本,单纯减少低优先级工作可能对预算改善有限。此时需要重新比较资源结构、外包范围、分批交付和上线目标。
4. 需求变化频繁、探索性强的项目
探索性项目不适合过度承诺长期详细预算,但需要严格管理阶段投入。把资金分成多个决策阶段,每个阶段定义需要验证的假设、可接受的成本上限和进入下一阶段的条件。阶段结束时根据证据决定继续、调整或停止。
对需求经常变化的项目,应保留原始基线和每次批准变更后的当前基线,不能覆盖历史。用滚动预测表示当前判断,同时标明置信范围和主要假设。管理层需要知道未来成本的区间和变化来源,而不是收到一个永远被修改的单点数字。
5. 外包占比高、供应链依赖强的项目
外包项目应从合同阶段开始管理成本,尤其关注工作范围、交付物、验收标准、变更计价、延期责任、付款节点、数据迁移与退出安排。若只追踪已付款金额,项目团队会低估已承诺但尚未验收的成本,也可能忽略合同续费和超范围服务。
对于关键供应商,建立供应商成本与交付质量的联动复盘。若低价服务持续出现返工和延误,应评估总成本,而非只看采购单价。供应商更换也可能带来迁移、知识交接和重新测试成本,因此应把转换成本纳入选项比较。

九、不同情况下的取舍:精度、速度、控制和信任
1. 精细工时还是轻量投入记录
精细工时有利于成本归集、共享资源分析和历史估算,但会增加成员填报与管理校验负担。轻量记录更容易坚持,却可能无法区分具体工作包和返工来源。取舍时应看成本决策是否真的需要更细粒度,以及组织是否有能力维护数据质量。
如果人力成本占比高、成员跨项目投入明显、外包按人天结算,记录到半天或任务层级可能有价值;如果项目周期短、成员固定、预算差异不依赖精确工时,按阶段记录即可。重要的是规则稳定,而不是字段越多越专业。
2. 统一分类还是允许部门保留差异
完全统一可以提升横向比较能力,但可能无法表达不同业务的真实成本结构;完全自由则让集团级分析失去可比性。可以采用“统一一级分类、部门扩展二级分类”的方案,要求所有扩展项能映射回统一类别。
例如,所有项目都使用“内部人力”一级分类,研发部门可细分开发、测试和架构,交付部门可细分实施、培训和现场支持。管理层既能比较一级结构,部门也能保留必要的业务细节。
3. 自动化采集还是人工复核
自动同步减少延迟和重复劳动,但源数据分类错误时也会快速扩大问题。人工复核更容易发现异常,却难以覆盖大量记录且容易形成瓶颈。合理做法是对高频、规则明确的数据自动采集,对高金额、异常值和分类不确定的记录设置复核。
自动化上线前,先选一个成本类别跑通:从源系统到映射、对账、异常处理和报表展示都验证一遍。若数据无法追溯或错误无法修正,就不要急着扩大自动同步范围。自动化不是治理的替代品,而是把成熟规则执行得更稳定。
4. 标准费率还是实际财务成本
标准费率适合快速分析投入结构,也更容易跨项目比较;实际财务成本更适合准确核算利润和财务报表。标准费率必须定期校准,并说明是否包含福利、管理费用或间接成本。若费率长期不更新,比较结果会系统性偏差。
可以在管理分析中用标准费率估算人力成本,同时在财务复盘中以实际确认金额对账。报告应明确区分两者,并解释差额来源。不要为了让两个数字“看起来一致”而人为调整其中一套口径。
5. 立即降本还是保护交付质量
项目成本管理不是所有支出都应该削减。必要的安全测试、数据迁移验证、质量检查和上线保障,可能短期增加成本,却降低故障、返工和业务中断风险。应该比较投入成本与风险降低价值,而不是把所有增加项都视为浪费。
当成本必须下降时,我会先识别低价值范围、等待浪费、闲置资源、重复工作和合同边界不清,再讨论压缩关键验证。若削减措施会增加重大质量风险,应向决策者呈现总成本与风险后果,而不是只呈现当期预算节省。
6. 看绝对金额还是看偏差比例
小项目偏差 20% 可能只有几万元,大项目偏差 3% 可能已经是重大金额。预警机制应同时考虑偏差金额、偏差比例、项目风险和剩余时间。单一阈值容易让小额项目被过度升级,或让大型项目的高额损失被比例掩盖。
建议采用双条件规则:超过金额门槛或超过比例门槛之一,就进入复核;重大里程碑风险则不受金额门槛限制。门槛要通过历史项目和组织授权范围逐步校准,并定期检视是否制造过多无效预警。
十、成本管理工具与数据治理:先解决流程,再决定系统
1. 工具选型先问业务问题,不先比功能数量
选工具时,我会先列出当前最影响决策的三个问题,例如工时无法关联项目、采购承诺看不到、变更没有进入预测。然后验证工具能否记录必要字段、提供审计追踪、支持权限控制、与财务或采购数据衔接,以及能否输出可复核的报表。
如果项目过程管理、资源投入与工作项关联是主要短板,可以考察项目管理平台的协作与数据能力。PingCode 服务于中大型企业及 100 人以上组织,适合在项目协作和过程数据管理方面进行评估;但企业仍需确认它与现有财务、采购、身份权限和数据平台的集成边界。工具是否适合,应由真实流程试点验证,而不是只看产品演示。
2. 评估工具时验证五项能力
- 数据关联:项目、阶段、工作项、工时、变更和风险能否通过稳定标识关联。
- 历史追踪:预算、分类、预测和审批变化是否保留记录,能否回溯修改人和时间。
- 数据导出与接口:能否按组织治理要求提供数据,支持对账、审计和跨系统分析。
- 权限与责任:项目负责人、财务、采购、业务方能否看到并维护各自应负责的信息。
- 异常处理:缺失项目归属、重复记录、超额承诺和逾期更新是否能被识别与跟进。
试点时应使用真实项目,不只测试“能否录入”。至少覆盖一个正常项目、一个有范围变更的项目和一个存在供应商成本的项目,检查数据进入系统后是否能形成可信预测。若用模拟数据演示顺畅,换成真实流程就需要大量手工补录,工具的管理价值会大打折扣。
3. 先建立数据质量规则,再扩展指标数量
数据质量可以用完整性、及时性、一致性、准确性和可追溯性来检查。完整性看关键字段是否缺失;及时性看数据多久更新;一致性看同一项目在不同系统是否映射一致;准确性看金额和工作量是否有证据;可追溯性看报表是否能返回原始记录。
每类数据都应指定责任方。财务负责核算口径,采购负责合同与订单记录,项目负责人负责项目归集和预测,业务方负责范围与收益确认,平台或数据团队负责接口与映射质量。没有责任分工,数据问题就会在部门之间来回传递。
4. 用异常队列代替“报表上线即治理完成”
真正的数据治理工作并非让所有记录都变得完美,而是让异常可见、可分配、可关闭。典型异常包括未关联项目的凭证、合同金额超过预算但未审批、工时归属不明、预测长期未更新、变更已批准但基线未同步。
对每类异常设置处理时限与升级规则。比如低金额分类错误可以由项目管理员批量处理,高金额采购承诺则应通知项目负责人和采购;超过一定期限未解决的异常,进入项目治理会议。这样比每月发一封“请大家检查数据”的邮件更有效。
十一、可直接采用的项目成本管理操作模板
1. 每周成本检查会模板
周会可以控制在 30 至 45 分钟,聚焦异常与选择,不逐条复述财务数据。会前由项目经理准备完工预测、偏差最大的成本项、重大变更和待决策事项;会中让责任部门解释原因,会议最后确认行动。
- 本周预测与上周相比变化了多少,变化来自哪些成本类别?
- 实际、承诺和剩余成本是否重复或遗漏,数据是否完成必要核对?
- 偏差最大的三项是什么,分别由什么事件或证据造成?
- 哪些成本可控,哪些属于已批准范围变化或必要风险投入?
- 当前预测是否影响预算、里程碑、验收或业务收益?
- 需要谁在何时完成哪项行动,下次复核看什么结果?
2. 月度管理报告模板
月度报告不必很长,但建议固定包含以下模块。固定结构能够减少每月重复解释,也方便管理层观察趋势,而不是被单月波动牵着走。
- 预算基线、累计实际、未发生承诺和完工预测。
- 按成本类别与阶段展示的主要差异。
- 进度、验收质量和成本预测的联合判断。
- 重大变更、风险与供应商状态。
- 未来一个月的成本高峰和资金需求。
- 已经采取的行动、预期影响和需要管理层决策的事项。
在报告中把事实、估算和判断分开标注。事实是已确认的凭证或合同记录;估算是对未来工作量、费用或风险的预测;判断是对偏差成因和方案优先级的解释。把三者混在一起,容易让决策者误把预测当作已发生金额。
3. 偏差分析模板
每项重大成本偏差可以按以下结构记录:基线金额、当前金额、差异金额与比例、数据来源、发生时间、成本原因、可控程度、对交付的影响、纠正措施、责任人和复核日期。金额不大的差异如果重复出现,也应纳入趋势分析。
原因分类可以从范围变化、工作量高估或低估、费率变化、进度延误、返工、资源等待、采购条款、共享资源分摊和数据确认时差开始。团队可以根据自身业务补充类别,但不要每次遇到新原因就随意创建新标签,否则历史数据无法合并比较。
4. 项目结项复盘模板
结项时要把最终成本与最初基线、批准后的变更基线并列展示。报告应说明差异中有多少来自已批准范围变化、有多少来自可控执行问题、有多少来自外部因素,并说明每类结论的数据依据。
还要记录下一项目可复用的估算参数,例如某类接口的历史工作量区间、某种验收模式的支持成本、测试环境平均使用周期。这些参数只能作为估算参考,使用时应说明样本范围、更新时间和适用边界。
十二、总结:最好的成本看板,不是最精确的数字,而是更早的选择
项目成本管理的难点不在于让所有部门使用同一张表,而在于让不同系统中的预算、工时、合同、凭证、变更和交付结果能够被解释、核对并用于决策。跨部门数据无法天然统一,必须通过共同的项目编码、成本分类、确认规则和责任机制建立可追溯的连接。
我更看重三件事:偏差能否被及时发现,原因能否找到证据,团队能否在仍有选择时采取行动。一个分类不多、预测及时、责任清楚的管理流程,通常比一块充满指标但没人维护的仪表盘更有价值。
下一步可以从一个正在执行的项目开始:先核对预算、实际和承诺成本,再选出最大的三项偏差,逐条补齐原因、证据、可控程度和行动负责人。跑完一个周期后,检查哪些字段真正影响了决策,再把有效规则推广到更多项目。先把一条成本链路做实,再谈全组织的数据平台;先让成本信息改变一次决策,再扩展指标和自动化。
常见问题解答(FAQ)
1. 跨部门项目的成本数据应该按什么口径归集?
我在整理项目成本时发现,研发看工时,采购看付款,业务部门看预算,三张表的数字经常对不上。到底应该先统一哪些口径,才能避免月末再花几天对账?
先统一“项目、成本类别、发生时间、责任部门”四个字段,再讨论报表样式。项目应使用稳定且唯一的编号;成本类别建议至少分为人员工时、外部采购、软件与云资源、差旅及其他费用;发生时间要明确采用服务发生日还是付款日,不能一张表按付款日、另一张表按发票日。
人员成本则应提前约定是按标准小时费率估算,还是按实际薪酬分摊,并记录费率版本。落地时可抽取最近两个月的20笔费用做交叉核对:项目负责人确认归属,财务确认金额和期间,部门负责人确认人员投入。若20笔中仍有多笔需要线下解释,通常不是分析能力不足,而是字段定义或归集规则不清,应先修口径再做成本趋势图。
2. 跨部门团队的人员成本没有完整工时记录,怎么估算才不失真?
我负责的项目里,研发和设计经常同时支持多个项目,但大家不愿意每天填很细的工时表。没有精确工时,我还能不能做成本分析,又该怎样判断估算结果是否可信?
不要把“没有逐小时记录”误判为“无法估算”,但要把估算值和实际值区分开。可以按周记录人员在各项目上的投入比例,例如某位工程师本周投入项目甲60%、项目乙30%、支持工作10%,再乘以该岗位的标准小时成本和可用工时。标准成本可由财务按薪酬、雇主承担费用及约定分摊项计算,并注明更新时间。
每月抽查少量人员,与任务完成记录、会议安排或交付物进行比对;若估算工时与抽查结果长期偏差超过约15%,应调整比例收集方式或费率,而不是把估算数字当成精确事实。对决策而言,稳定、口径透明的区间估算,通常比看似精确但无人维护的分钟级填报更有用。
3. 项目成本超预算时,怎样区分真实超支和数据滞后?
我看到项目报表显示预算已经用完,但采购发票可能还没入账,团队工时也常常月底才补录。现在我不知道该立即冻结支出,还是等财务数据完整后再判断,怎样做比较稳妥?
先把成本拆成已发生已入账、已发生未入账、已承诺未发生三类,而不是只看总账中的实际支出。采购订单、已确认的外包工作量和已完成但尚未开票的服务,都应进入承诺或应计视图;否则报表会系统性低估近期成本。建立每周滚动检查:项目负责人确认工作进度与剩余工作量,采购确认订单和交付状态,财务确认已入账及待入账金额。
若预算消耗率高于进度消耗率,例如预算已用80%而可验收交付仅完成55%,应立即核查变更、返工和资源投入;若差异主要来自月底入账延迟,则先补齐待入账清单再判断。冻结支出应依据预测完工成本,而不是单一的当期账面数字。
4. 项目成本管理数据分析落地,应该先做哪些指标和报表?
我想给跨部门项目建立成本看板,但担心一开始做太多指标,最后没人看、数据也没人维护。第一版到底应该放什么,才能尽早发现问题并推动行动?
第一版建议只保留能触发决策的指标:预算、累计实际成本、已承诺成本、预测完工成本、预算偏差,以及按部门和成本类别拆分的偏差原因。预测完工成本可先用“累计实际成本+剩余工作预计成本”计算,并记录估算日期和负责人;若项目范围频繁变化,还应单独列出已批准变更金额,避免把范围扩张误判为执行失控。
看板旁边必须有行动记录,至少包含偏差原因、责任人、处理措施和复查日期。上线前先选一个项目试运行四周,每周核对数据是否能在约定时间内更新、负责人是否能据此采取措施。若某个指标连续几周没有引发任何判断或行动,就应考虑删掉或改成辅助明细,而不是继续堆图表。
核心关键词
文章包含AI辅助创作:项目成本管理方法大全:跨部门团队成本管理数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/595021
读者评论
我们以前也把工时、采购合同和财务入账放在一起对账,最耗时间的是确认项目归属和发生期间。先统一项目编号确实比先改报表样式更实际,不过老项目数据怎么补映射,可能还得单独安排人力。
按周更新工时和采购承诺、月底再对财务实际,对预算紧的项目有帮助。但工时填报如果太细,团队容易把精力放在记录上;按半天或一天登记,通常更容易坚持。
文中把分摊成本标成管理估算,这点我比较认同。共享云资源如果没有稳定的用量数据,细分到单个项目看似精确,实际可能只是换了种口径;最好同时保留计算规则和误差说明。
