跨部门项目的预计成本,最容易在项目立项时看起来精确:人力预算写到小数点,采购费用列得很整齐,时间表也有明确日期;等项目进入执行,财务、业务和技术团队却发现彼此说的“成本”不是同一件事。我的判断是,预计成本不是把各部门提交的数字相加,而是把范围、资源、时间、单价和不确定性放进同一套可追溯的口径里。本文以一个虚构但贴近企业实际的系统改造项目为例,拆解如何从零搭建跨部门成本管理方法,并说明哪些数字可以估、哪些必须留缓冲、什么时候值得上工具。
一、先讲结论:预计成本不是一个数字,而是一套可更新的决策规则
1. 先把“预计成本”说清楚
在项目管理里,预计成本通常指:为完成既定范围,在给定时间和资源约束下,预计发生的全部成本。它既包括已经明确的合同、采购和人工费用,也包括尚未确定但合理预期会发生的费用,例如测试环境、数据迁移、外部顾问和返工。
因此,预计成本不是“预算上限”的另一种叫法,也不是财务账上已经发生的金额。预算是批准使用的额度,实际成本是已经发生或承诺的支出,预计成本则是对项目最终成本的当前判断。三者应能相互解释,而不是被混为一列。
我建议把每个项目的成本视图至少拆成四层:基准估算、已承诺成本、已发生成本、完工预测。基准估算说明原计划要花多少;已承诺成本包括已签合同、已下单采购等未来仍需支付的金额;已发生成本记录已确认支出;完工预测则回答“照目前情况做完,大约会花多少”。
管理者最需要盯住的通常不是已发生金额,而是完工预测与批准预算之间的差额。已发生金额是过去,完工预测是现在对未来的判断。等到费用已经入账才发现超支,往往只剩下补救空间很小的选择。
2. 用五个问题建立最小可用模型
刚开始做成本管理,不必先设计复杂的成本会计体系。先让项目组对五个问题给出一致答案:项目交付什么、成本由哪些部分构成、每项资源按什么口径计价、估算基于什么假设、出现变化后谁负责更新。
- 范围:要交付哪些业务能力、系统功能、文档、培训和上线支持?
- 成本对象:每笔成本归属于哪个工作包、部门、阶段或供应商?
- 计价口径:人工按人天还是工时,外部服务含税还是未税,云资源按月还是按年?
- 估算依据:报价、历史项目、工时记录、专家判断分别占多大比重?
- 更新责任:业务变更、资源延期、采购涨价后,谁更新预计成本,谁批准调整?
如果五个问题中有两个以上无法回答,团队此时算出的总额最多只能称为粗略预算占位,不宜包装成精确预测。先补口径,再追求小数点;这是我在跨部门估算中最愿意坚持的顺序。
3. 从“总额”转成“可解释的成本结构”
一张总额表无法支持有效决策。假设某系统改造项目预计花费 300 万元,管理者仍然不知道其中多少是内部人工,多少是采购合同,哪些费用随范围增加而变化,哪些费用即使项目缩小也无法追回。
成本结构应至少能回答三个问题:钱花在哪里、为什么花、发生变化时会怎样变化。把成本拆到工作包后,团队才能讨论“删减哪项功能能释放多少预算”,而不是笼统地要求大家“想办法省钱”。
| 成本层级 | 回答的问题 | 常见内容 | 建议的管理方式 |
|---|---|---|---|
| 项目总额 | 整体预计投入多少 | 内部人工、采购、运营等合计 | 用于立项和高层决策 |
| 成本类别 | 费用属于哪一类 | 人工、软件、云资源、实施服务 | 便于财务归集和横向分析 |
| 工作包 | 费用为了交付什么 | 需求、开发、测试、迁移、培训 | 便于范围调整和责任定位 |
| 成本项 | 具体怎么算出来 | 人天、单价、数量、合同节点 | 保留依据、责任人和更新时间 |
例如,“系统实施服务 40 万元”仍然不够可审计;拆成“数据迁移 12 人天、接口联调 18 人天、现场培训 6 场、上线保障 10 人天”,再关联报价或历史单价,管理者才有条件判断范围是否完整、估算是否偏乐观。
二、为什么跨部门团队特别容易算错:同一项目里藏着多种口径
1. 一个项目,财务、业务和技术看见的是不同成本
财务通常关注费用归属、确认时间、合同和预算科目;业务部门更关心项目投入会不会影响当季运营,以及收益什么时候兑现;技术团队关注人员投入、技术债、测试环境和长期维护;采购部门则看到供应商价格、付款节点、税务和合同风险。
这些视角都合理,却不能直接拼接。比如研发人员投入了 20 人天,技术负责人可能把它记作工作量,财务可能不把内部工资作为新增现金支出,业务负责人却会把这 20 人天视为被项目占用的产能。讨论“成本是多少”之前,必须先明确是在看现金成本、会计成本,还是包含机会成本的经济成本。
对于决策而言,我通常会并列展示现金口径和资源口径。现金口径用于预算、合同和现金流管理;资源口径用于产能规划和方案取舍。若只看现金,内部团队被占用的时间容易被误判为“免费”;若只看人天,又可能遗漏采购支出和付款风险。
2. 项目边界不清,数字再细也会偏
跨部门项目常在实施中出现“这不在原范围里”的争论。业务团队以为数据清洗由技术团队负责,技术团队以为数据质量由业务部门保证;供应商的报价可能只覆盖软件配置,不包含历史数据迁移和多轮培训。
这类问题不是估算人员算术不够好,而是工作边界和交付责任没有被写清。成本估算应该跟工作分解结构相连:每一个主要交付物都要有负责方、验收条件和成本承担方。没有归属的工作,最终通常会以加班、变更单或延期的形式出现。
3. 小团队可以靠记忆,大团队必须靠可追溯记录
在人数较少、周期较短的项目里,负责人也许能凭经验记住谁投入了多少、供应商还欠哪些交付。但当项目同时跨越研发、业务、采购、财务和区域团队,口头信息会迅速失效:同一笔成本可能在不同表格重复记录,也可能因为归属不明确而漏记。
对于 100 人以上组织或中大型企业,我会把成本数据的结构化管理看作协作基础,而不是报表美化。工具并不能替代估算判断,但可以帮助把项目、需求、任务、人员投入、采购事项和风险连接起来。使用 PingCode 等项目管理平台时,重点不在于把所有数字搬进系统,而是让成本变化能够追溯到范围变化和责任人。
这也不意味着每个组织都要立刻购买平台。若项目少、审批链短、数据更新频率低,标准模板加明确责任人可能已经够用。工具投入应当由协作复杂度和管理成本驱动,而不是由“看起来更数字化”驱动。
4. 先声明案例的性质,再讨论数字
下文使用一个模拟案例:某企业计划在 6 个月内完成采购流程和数据看板改造,涉及业务、研发、测试、财务、采购与外部实施商。金额、工时和成本占比均为情景推演,不代表行业平均值,也不是公开调查结果。
采用模拟数据的目的,是展示计算方法与判断过程。真实项目应以本企业薪酬费率、历史交付数据、合同报价和财务规则替换。跨企业直接比较成本数字,若不说明组织规模、范围和计价口径,结论往往没有可比性。
三、四类常见误区:看起来有预算,实际上没有预测能力
1. 只报一个总额,把估算依据留在会议记忆里
总额估算最容易被误读为承诺。项目负责人说“约 300 万元”,业务负责人可能认为已经包含培训、迁移和上线支持,财务负责人可能以为是含税现金预算,技术负责人则可能只算了内部研发人力。
我会要求每一项估算至少保留“数量、单价、范围、来源、置信程度、责任人、更新时间”七项信息。并不是每项都要达到合同级精度,但团队必须知道数字从哪里来,以及哪些条件改变时它需要重算。
例如,软件实施服务若按供应商报价估算,应记录报价日期、有效期、含税状态和服务边界;内部人工若按人天估算,应说明采用的是标准完全成本费率,还是仅用于产能评估的内部估算费率。
2. 把内部人力当成零成本
内部员工已经领取工资,并不代表其项目投入没有成本。对现金预算而言,员工工资可能不是这项项目新增的现金支出;但对组织产能而言,员工参与项目意味着他们不能同时做其他工作。若把人力记为零,多个项目很容易在纸面上同时占用同一批关键人员。
我的建议是明确区分两套账:一套记录新增现金支出,一套记录资源占用。可以采用内部完全成本费率或标准人天费率,但必须标注它是管理核算口径,不要误当作财务实际费用。若费率暂时无法确定,先记录人天,不要为了填表编一个看似精确的金额。
3. 用固定比例预留风险金,却不区分风险类型
“统一加 10% 预备金”便于操作,却容易掩盖真正风险。外部报价尚未锁定、历史数据质量差、关键人员只有一位、需求变更频繁,这些风险发生概率与影响程度并不相同。简单加一个比例,会让高风险工作包得到过少缓冲,低风险工作包却被过度预留。
更有用的方法是把不确定性分层:已明确但数量尚不确定的工作,可以采用上下界;已识别风险,可以根据概率和影响做风险预期值;未知风险则通过项目级管理储备处理。储备不是可随意花掉的“机动款”,它应该有释放条件和审批责任。
4. 发现超支后才追问原因
只在月末查看预算使用率,无法解释成本为什么偏离。一个项目可能已经花掉批准预算的 70%,但交付进度只有 40%;也可能现金支付达到 80%,是因为合同首付款较早,并不代表工作量超支。
需要把成本和交付进度一起看。至少区分“支出进度”“工作完成进度”和“预计完工成本”。如果成本已经发生,却没有相应交付物;或者进度落后但资源消耗加快,就应及时检查范围膨胀、等待时间、返工和资源配置。
5. 把估算精确到小数点,误以为精度等于准确
对于尚未确定供应商、需求仍在变化的项目,写出 2,463,780 元并不比写 240 万至 280 万元更专业。过度精确会制造虚假确定性,促使决策者把估算值误认为承诺值。
估算精度应与项目阶段匹配。早期可以使用区间和假设;设计完成、供应商报价明确后再细化;合同签署、资源排期锁定后才适合建立更稳定的基准。每次精度提升都应来自信息增加,而不是表格多填了几列。
四、专业判断逻辑:用范围、工作包、资源和风险逐层估算
1. 先锁定估算基准与版本
估算前先明确项目名称、版本、估算日期、目标上线时间、纳入范围、排除范围、计价币种、税务口径和工时口径。没有版本号的预算表很难追踪,因为范围变化后,团队无法判断数字变动来自真实成本上涨,还是估算版本混用。
建议把基准定义为“某一范围版本在某一组假设下的成本计划”。变更之后,不要直接覆盖原数字,而是保留原始基准,并新增当前预测。这样才能解释:预算为什么从 250 万元调整到 295 万元,是工作增加了、单价变了,还是执行效率低于预期。
2. 从交付物拆工作包,不从部门预算反推项目成本
用部门预算反推项目成本,容易把日常运营费用、其他项目工作和本项目投入混在一起。我更倾向于从可验收交付物开始拆分,例如流程梳理、需求设计、系统配置、接口开发、数据迁移、测试、培训、上线支持,再为每个工作包确定负责团队和估算方法。
工作包要拆到能够估工时、估数量或询价的程度,但不必拆到每个执行动作。若一个工作包持续数月、涉及多个团队,通常还需要进一步拆分;若拆到半小时级别,则维护成本可能超过管理价值。
3. 对不同成本使用不同估算方法
没有一种估算法适用于所有成本。内部开发可以按任务规模与历史工时估算;设备和软件采购优先使用有效报价;培训费用可以按场次、人数和单价估算;数据迁移工作则要把数据量、质量、映射规则和验证轮次作为关键变量。
| 成本类型 | 优先估算方法 | 关键输入 | 主要风险 |
|---|---|---|---|
| 内部人工 | 工作包工时法或历史类比 | 角色、投入比例、工时、费率 | 兼职投入被低估,等待时间漏记 |
| 采购与外包 | 询价、合同拆分或供应商报价 | 范围、数量、税费、付款条件 | 报价不含迁移、培训或变更服务 |
| 云与基础设施 | 用量驱动模型 | 实例规格、流量、存储、运行周期 | 峰值容量和闲置资源未纳入 |
| 运营与培训 | 数量乘单价 | 参训人数、场次、支持周期 | 区域差异、重复培训和差旅漏项 |
| 风险与返工 | 概率影响分析或区间估算 | 发生概率、成本影响、应对动作 | 风险被隐藏在统一比例里 |
4. 把人力成本算成资源数量乘以适用费率
内部人工的基础公式可以写成:人工成本估算=预计投入人天×内部标准人天费率。若角色差异明显,应分别计算分析师、开发、测试、项目管理和业务专家等角色,不宜把所有人套用一个平均单价。
假设模拟项目中,业务分析投入 35 人天、研发投入 140 人天、测试投入 55 人天、项目管理投入 30 人天,内部管理费率分别为每人天 1,800 元、2,400 元、1,900 元和 2,200 元。按该管理口径计算,内部资源成本约为 54.5 万元。这里的费率只是情景假设,不是市场报价,也不等于财务发薪金额。
如果组织没有可靠费率,先用人天作为产能单位进行管理,并把现金预算另行列示。等财务、人力和项目管理团队形成统一口径后,再把费率引入成熟度更高的成本模型。
5. 采购成本要看全生命周期,不止看报价单
外部采购容易出现“合同价就是全部成本”的错觉。采购系统、云服务或实施合同之外,可能还有接口改造、环境搭建、数据清理、培训、维护续费、差旅和合同变更费用。
我会要求采购类成本至少审查四件事:报价覆盖哪些交付物;哪些工作按实际用量另计;付款节点与验收节点是否匹配;首年报价之外有哪些续费或维护成本。若项目预计使用三年,仅比较首年费用可能会选出短期便宜、长期更贵的方案。
6. 用区间表达早期不确定性
估算区间不是推卸责任,而是暴露知识边界。对于需求已稳定且历史数据充足的工作包,可以给出较窄区间;对于数据质量未知、供应商范围未定的工作包,应给出更宽区间,并明确需要怎样的调查才能缩小区间。
可采用三点估算法:乐观估算、最可能估算、悲观估算。若组织习惯简单加权,可以采用“乐观值加四倍最可能值再加悲观值,除以六”作为参考点估算。这个计算提供的是模型化的中心判断,不代表真实概率分布已经被验证。
三点估算参考值 = (乐观估算 + 4 × 最可能估算 + 悲观估算) ÷ 6
风险预期成本 = 发生概率 × 发生后的成本影响
完工成本预测 = 已发生成本 + 已承诺未发生成本 + 未完成工作预测 + 已识别风险储备
7. 把范围、进度与成本联动起来
一项需求增加,可能同时带来研发、测试、培训、上线支持和维护成本。变更评审不能只问“开发要几天”,还要追问该变更对关联工作包、采购合同、上线日期、资源冲突和后续运营有什么影响。
成本变化应写成可解释的差异:新增了什么工作包、减少了什么交付、单价变化多少、发生了多少返工、预测准确度是否提高。这样,项目负责人才能把偏差转化为决策,而不是把差额当作表格中的一个红色数字。
五、模拟案例:把 300 万元项目拆成可以检查和调整的预测
1. 案例范围与估算口径
模拟项目目标是在 6 个月内改造采购申请流程、连接两套业务系统、迁移历史审批数据,并向约 300 名用户提供培训。参与团队包括业务、研发、测试、财务、采购和外部实施服务商。
本案例采用含税现金支出加内部管理成本的综合管理视图。内部人力按前述模拟费率折算,外部采购按照假设报价估算,风险储备单独列示。实际组织若财务制度不允许将内部工资计入项目预算,可把内部资源成本单独展示,不能为了公式统一而改变会计口径。
2. 建立基准成本拆分
项目早期,团队先用工作包估算,形成约 260 万元的基准估算,再针对尚未确认的需求和数据质量预留 20 万元管理储备。批准预算为 280 万元。这里的金额是模拟值,目的是展示分类与跟踪逻辑。
| 工作包 | 估算金额 | 主要依据 | 不确定性 |
|---|---|---|---|
| 业务分析与流程设计 | 28 万元 | 内部投入 35 人天及工作坊成本 | 中:各区域流程差异尚未确认 |
| 系统配置与接口开发 | 62 万元 | 内部研发投入及接口数量估算 | 中高:接口规则可能发生变化 |
| 软件许可与实施服务 | 78 万元 | 供应商初步报价及服务范围 | 中:报价有效期和变更计价待核实 |
| 数据迁移与质量清理 | 34 万元 | 样本数据调查与迁移轮次推估 | 高:历史数据缺失率未知 |
| 测试、安全与上线验证 | 26 万元 | 测试计划、环境和安全评估工作量 | 中:安全整改范围待评估 |
| 培训、上线支持与差旅 | 32 万元 | 培训场次、用户规模和支持周期 | 中:区域现场支持数量待确认 |
| 基准估算合计 | 260 万元 | 各工作包估算汇总 | 不含单独管理储备 |
| 项目管理储备 | 20 万元 | 用于经批准的已识别风险应对 | 需按审批条件释放 |
这张表的关键不在于“每行看起来完整”,而在于团队能针对高不确定项采取行动。比如数据迁移占 34 万元,风险标为高,就应在立项早期安排样本抽查,而不是等到开发完成后再发现数据结构不符合预期。
3. 用早期调查缩小不确定区间
项目第一个月,团队对三批历史数据抽样,发现字段缺失和重复记录比预想严重,于是把迁移工作从一次迁移调整为清洗、试迁移、业务校验和正式迁移四个阶段。表面上看,估算从 34 万元上调到 42 万元;实际价值是让预测更接近可交付条件,并提前避免上线延期。
与此同时,供应商澄清培训材料制作和远程支持已包含在原报价中,培训成本估算从 32 万元下调到 27 万元。一个风险被证实,另一个假设被澄清,净变化并不能简单用“超预算”概括。管理者需要看变化来源,而不是只看总数升降。
下表中的调整金额是情景模拟,说明早期验证如何改变预测。数据迁移上调是范围与质量信息变清楚的结果;培训下调则来自合同边界得到确认。它们并非实际企业调查数据。

4. 每月同时看预算、实际、承诺和完工预测
假设项目进入第三个月时,已发生现金支出 94 万元,已签合同但尚未支付的金额为 63 万元,剩余工作预测为 111 万元,已识别风险储备预计释放 9 万元。当前完工成本预测为 277 万元。批准预算为 280 万元,表面上还有 3 万元空间,但安全整改与延期风险仍未完全排除。
若团队只看已发生的 94 万元,可能误以为项目远低于预算;若把已承诺金额重复叠加到剩余工作预测,也可能高估成本。财务和项目团队必须规定合同承诺如何进入预测,确保付款计划与工作包预测使用同一口径。
我会把完工预测写成可复核的构成:已发生、未支付承诺、剩余内部资源、剩余采购工作、已识别风险影响。每项必须有数据源,且同一费用不能同时作为“合同承诺”和“剩余工作估算”重复计入。
5. 用预测变化驱动行动,而不是只发红色预警
当完工预测超过批准预算时,项目负责人应先判断超支来自哪里。若原因是经批准的范围增加,就需要重新评估收益与预算;若来自重复返工或等待,则应改善流程和资源配置;若来自供应商边界不清,则应核对合同和变更单;若来自估算遗漏,则要修正模型并检查其他工作包是否也有同类缺项。
情景模拟中,项目组发现接口联调等待业务确认导致研发人员重复切换任务。此时,直接要求研发“控制工时”并不能解决根因。更有效的动作是设定业务问题响应时限、提前准备测试数据,并把未决事项纳入周例会。成本预测的作用,是把隐性摩擦变成可管理的工作。

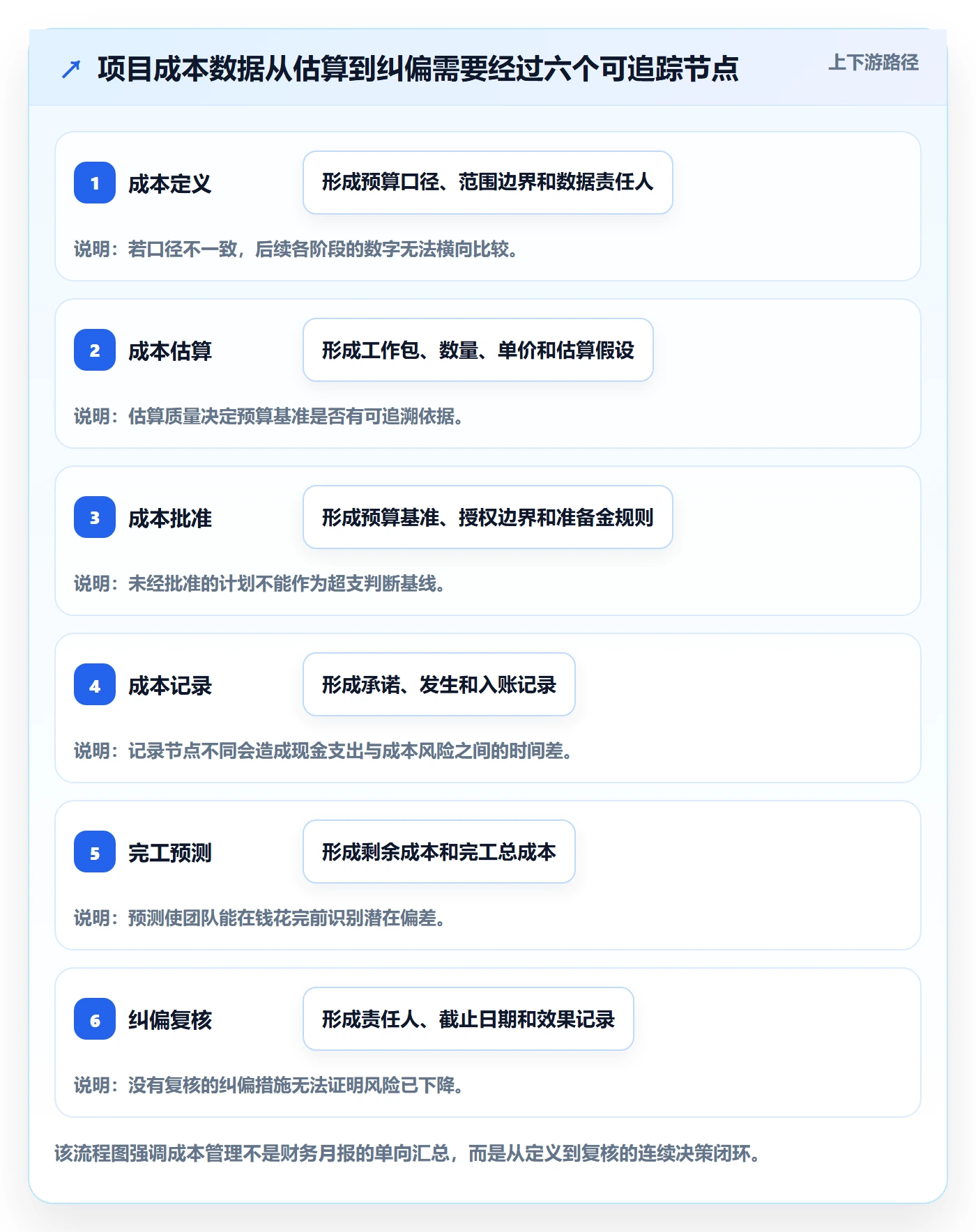

六、从零建立成本管理流程:让估算在执行中继续有效
1. 第一步:定义边界和成本口径
启动时先形成一页成本口径说明,写清楚估算包含什么、不包含什么,采用现金成本还是综合资源成本,内部人员按什么方式记录,金额是否含税,预算按自然月还是项目阶段统计。
这份说明不必很长,但必须由业务负责人、项目负责人和财务或预算接口人共同确认。若三方对“内部人力是否进入预算”意见不同,应该并列展示,而不是在公式里悄悄做选择。
2. 第二步:拆工作包并指定责任人
按交付物拆分工作包,给每项指定负责人、验收条件、计划开始与结束时间、依赖关系和成本类别。责任人不一定是实际执行者,但必须能解释估算变化,并确认该工作包是否已完成。
工作包有助于建立成本与成果之间的联系。比如“数据迁移”不能只写一笔金额,还应标明数据范围、迁移轮次、质量检查方式和业务验收人。否则,执行团队很难判断原估算是否覆盖当前任务。
3. 第三步:保存依据、假设和估算置信度
每个成本项记录估算方法和证据来源:历史项目、供应商报价、专家判断、工时测算或数量乘单价。对不确定项,写明关键假设和下一步验证动作;对高风险项,则记录概率、影响、触发信号和应对负责人。
置信度不需要伪装成科学评分。可以用“高、中、低”并规定简单含义:高代表范围与价格已确认;中代表有历史参考但仍有变量;低代表关键条件未知,需要先做调查或试点。
4. 第四步:建立实际、承诺和预测的更新节奏
项目可以按月更新正式预测,重大变更或采购承诺发生时即时更新。小型短周期项目未必需要每周做完整成本汇报,但关键变量变化后,仍要重新检查完工成本。更新频率应与成本变动速度匹配,而不是机械追求高频填表。
建议采用明确的数据截止日,例如每月最后一个工作日。财务提供已入账金额,采购提供合同和订单承诺,团队负责人更新剩余工作量,项目经理复核重复计算与范围变化。没有截止日期和责任人,所谓“实时数据”常常只是不同时间点的信息混合。
5. 第五步:通过变更控制保护基准
不是所有成本变化都应视为异常。范围变化可能值得投入,但应记录变更内容、收益、成本、时间影响、审批人和基准版本。未经批准的工作应被识别出来,不能先做完再把费用塞进原预算。
变更评审不应只问“要多花多少钱”。还要比较不做变更的业务风险、延后上线的代价、替代方案的成本和长期维护影响。成本只是决策维度之一,但没有成本影响的变更提案通常不完整。
6. 第六步:用复盘提升下一次估算能力
项目结束后,比较基准估算、最终完工成本、工作包实际投入和变更记录。复盘重点不是给团队贴上“估得准”或“估得不准”的标签,而是寻找可复用的差异规律:哪类工作经常漏项,哪种供应商报价容易排除培训,哪类审批等待造成资源闲置。
可以逐步建立本组织的参考数据库,但要注意项目范围和组织条件不同,不能把单个项目的单价机械套给所有项目。历史数据最有价值的地方,是提醒团队问对问题,帮助设定合理区间,而非替代当前项目的具体判断。
七、数据分析怎么做:从成本表变成管理信号
1. 先检查数据质量,再解释成本偏差
成本表的准确性取决于口径一致、记录及时和归属正确。若人工工时按周记录、采购承诺按合同总额登记、实际费用按月入账,分析时就要先统一时间范围和计入规则;否则趋势图看起来有起伏,背后可能只是数据更新时间不同。
我会先做几项基本检查:是否存在重复合同、是否有未归属成本、实际金额是否超过承诺金额、工作包是否没有负责人、已完成工作是否仍保留大额剩余预测、已取消范围是否及时扣除。先排除数据错误,再讨论管理问题。
2. 看差异结构,不只看预算使用率
预算使用率可以作为警示,却不能单独判断项目健康度。更值得关注的是:累计成本与计划进度是否匹配;完工预测是否连续上升;哪些工作包贡献了最大差额;采购承诺是否集中在少数供应商;高风险假设是否仍没有验证。
如果项目预算使用率较低,但关键工作延误且剩余工作预测上升,风险可能很高;如果现金支出较快但交付进度正常,原因可能是合同付款前置。让成本数据与进度、范围、合同和风险并列分析,才能避免错误报警。
3. 用帕累托视角找出最值得处理的差额
若某项目有几十个成本项,不适合平均分配管理注意力。按当前预测差额从大到小排序,检查少数贡献最大的工作包,通常更容易发现真正的驱动因素。差额可能来自需求增加、返工、价格变化、延期、资源利用率低或原始漏项。
在前述模拟项目中,如果新增接口开发和数据迁移风险合计占当前预测上升的大部分,管理者应先解决接口边界和数据质量,而不是在每个团队平均削减一点费用。平均削减看起来公平,未必能改善成本结果。
4. 关注成本形成的过程指标
完工成本是结果指标,难以单独告诉团队怎样改善。可以补充观察需求变更次数、返工工时占比、等待确认时长、供应商变更单数量、测试缺陷回归次数和资源计划偏差。这些过程指标有助于在成本失控前识别原因。
这些指标不宜一次性全部上线。先选与项目主要风险直接相关的三到五项。例如,接口频繁变化的项目优先记录需求变更和返工;数据迁移项目重点关注异常记录率、人工清洗工时和抽样复核结果。
5. 区分预测变化和预算变更
预测变化表示团队根据新信息重新判断最终成本;预算变更则表示组织正式修改批准额度。两者不是一回事。项目经理可以更新预测,但不能因此自动获得额外预算;预算变更需要相应审批和决策记录。
若预测上升但预算尚未调整,应明确显示差额及应对计划;若预算批准增加,也应保留原预算和调整原因。否则,长期历史数据会被反复改写,管理层无法判断项目最初的计划质量和后续变化原因。
八、工具与表格怎么选:先看协作复杂度,不先看功能清单
1. 低复杂度项目:表格可以是合理起点
项目少、团队固定、采购较少、每月更新一次即可的场景,结构良好的表格足以启动管理。表格应有唯一版本、清晰字段、数据验证、责任人和更新时间,不要让多个部门各自保留一份互不一致的“最终版”。
表格的优势是学习成本低、易于调整;短板是权限控制、版本追踪、关联任务和自动汇总较弱。当项目数量或参与人数上升,人工合并和核对的时间会增加,数据延迟也会逐渐影响决策。
2. 中大型组织:把成本管理嵌入项目协作流程
当组织有多个项目并行、跨部门审批频繁、依赖关系复杂,项目成本需要与需求、任务、人员、风险和变更联系起来。此时,某项目管理平台可能比多份电子表格更适合承载项目结构和变更记录。PingCode 可作为项目协作场景中的例子,适合讨论需求、任务、进度和协作信息如何与成本视图建立关系;具体是否采用,应依据组织的流程和系统集成要求评估。
选型时我不会只问有没有“成本模块”,而会检查数据如何进入、能否追溯到工作包、能否区分预算与预测、审批记录是否可查、是否支持组织现有财务或采购流程。平台若只增加录入工作,却没有减少重复核对和决策等待,就不一定值得投入。
3. 做一个可量化的工具投入判断
可以用一年内的管理收益来评估工具价值:减少了多少人工汇总时间、提前发现了多少次预测偏差、减少了多少重复录入、缩短了多少审批等待、避免了多少合同边界争议。收益应尽量使用可观察数据,而不是“协作更顺畅”这样的笼统口号。
例如,假设一个组织每月有 18 个项目,项目经理和财务每月合计花 120 小时汇总与核对成本数据,工具上线后若能将时间降低 35%,一年可节省约 504 小时。该结果是算术情景推演,不是任何产品的真实绩效保证;工具、流程和人员培训的成本也必须同时计入。
4. 选择成本管理工具时的核对清单
- 是否支持把项目、阶段、工作包和成本类别关联起来?
- 是否能够区分预算、已发生、已承诺、预测和风险储备?
- 范围变更后,是否能保留历史版本和审批依据?
- 是否能设置不同角色的查看、编辑和审批权限?
- 是否支持从项目任务或资源计划追踪人工投入?
- 是否可以和财务、采购或人力系统交换必要数据?
- 能否导出明细并说明计算逻辑,避免报表成为黑箱?
- 上线后是否有清晰的流程负责人、培训计划和数据维护机制?
如果答案中“数据追溯”和“口径区分”两项都不满足,图表再漂亮也难以提高预测质量。工具的首要价值应是让证据更容易找到、责任更容易确认、差异更容易解释。
九、不同场景下的行动建议与取舍
1. 项目规模小、范围稳定、周期短
建议用轻量模板管理:按工作包列估算、依据、责任人和风险,月度更新已发生与剩余预测。不要过早建立复杂审批层级,也不要为了形式强行计算每位员工的完全成本。
取舍在于信息粒度。管理越轻,维护成本越低,但管理者对资源机会成本和未来预测的了解也更有限。对于低风险、小金额项目,这种取舍通常可以接受;对于关键业务系统,则不宜只依靠总额表。
2. 项目跨多个部门,内部资源占用明显
建议同时展示现金预算和内部人天,建立角色费率或至少统一的人天记录规则。关键人员的投入应放入资源计划,避免多个项目在纸面上同时占用同一个人。
取舍在于模型复杂度。完全成本费率会增加财务、人力和项目团队的协调工作,但有利于比较方案与规划产能;若当前费率基础不稳,先准确记录人天,比先引入看似精确的金额更可靠。
3. 采购与外包金额占比较高
建议把采购成本拆成报价、合同承诺、变更单、付款计划和长期维护费用,并在立项阶段让采购或法务参与范围核对。对于报价有效期短或按用量计费的合同,应设定价格复核节点。
取舍在于速度与确定性。尽早签约可能锁定价格,却可能在范围尚不清楚时买下不合适的服务;延后采购有助于需求澄清,却可能面临涨价、档期不足和项目延期。应以供应周期和范围成熟度共同判断。
4. 需求尚未稳定,存在较多未知项
建议把项目分为探索、试点和全面交付阶段,先给高不确定工作包做区间估算,再通过原型、数据抽样或小范围试运行缩小范围。不要把所有未知都塞进一个统一预备金。
取舍在于前期投入与后期风险。探索阶段会增加短期成本,却可能避免在错误方案上投入更多资源。若关键假设无法通过小规模验证,应明确标注该预测的可信程度,并把继续投入设为阶段门槛。
5. 管理层要求快速给出立项金额
不要因为时间紧就隐藏假设。可以提供单点参考值,同时附带区间、主要驱动因素和需要批准的风险储备。例如说明“当前参考估算为 280 万元,数据迁移和接口范围是主要不确定项;完成样本调查和接口盘点后,将在四周内更新”。
取舍在于表达简洁与信息完整。高层汇报可以简短,但不能删掉决定金额可信度的条件。单点数字适合比较方案和授权讨论,不应伪装成已经锁定的最终成本。
6. 项目已经出现超支迹象
先冻结非必要的新增范围,核对实际、承诺和剩余预测是否重复或遗漏,再按差异来源分类。若问题来自范围变化,重新评估优先级;若来自返工,处理需求和质量根因;若来自延期,评估资源切换、合同成本和延期损失。
取舍在于削减范围还是追加预算。追加预算只有在剩余价值值得投入、成本预测可信且风险可控时才合理;削减范围也要检查是否会破坏业务闭环或导致未来返工。停止项目同样是一种合法选项,不应因已投入成本而自动继续。
十、常见问答:把估算中的关键口径讲明白
1. 预计成本和项目预算有什么区别?
预算是组织批准使用的额度,预计成本是项目团队根据当前范围、进度、实际发生和未完成工作,对最终成本作出的最新判断。预测超过预算时,需要解释差额并决定是否变更范围、控制成本或申请追加;不能因为预算还在就忽略预测上升。
2. 内部员工工资一定要计入预计成本吗?
要看使用口径。现金预算可能只统计新增现金支出,资源管理则应该记录内部员工的人天或产能成本。最实用的做法是并列呈现现金成本和内部资源投入,明确各自用途,不把内部人力误说成没有代价。
3. 风险储备应该预留多少?
没有适用于所有项目的固定比例。应先识别具体风险,评估概率、成本影响和应对方案,再决定预留额度。早期信息少、未知项多时,区间往往比看似准确的单一比例更诚实;信息逐步明确后,再相应调整储备。
4. 项目成本应该多久更新一次?
通常可按月做正式更新,在重大范围变更、合同签订、资源安排变化或风险触发时即时更新。短周期小项目不必每周制作完整成本报告,但成本变化明显时不能等到月末才处理。
5. 什么时候需要从表格升级到平台?
当项目数量、协作人数、审批链和数据核对工作持续增加,且团队经常遇到版本冲突、责任不清或预测滞后的问题,就应评估平台。判断重点是平台是否减少人工核对并提高追溯能力,而不是功能列表看起来是否丰富。
6. 估算偏差很大,说明团队能力差吗?
不一定。偏差可能来自范围变化、外部价格、需求信息不足、数据质量或组织决策延迟。应先区分“原估算在当时信息下是否合理”和“新信息出现后是否及时更新”。复盘的目标是改进数据和方法,而不是把所有偏差都归因于个人。
十一、结尾:先提高可解释性,再追求预测更准
我对预计成本管理的核心判断是:项目最需要的不是一张永远不变的预算表,而是一套能解释变化、暴露假设、指导取舍的预测机制。成本数字本身并不自动产生管理价值;当数字能追溯到工作包、责任人、依据和风险,它才会帮助团队决定继续、调整、延期还是停止。
下一步可以从一个正在执行的项目开始:统一现金与资源口径,拆出五到十个主要工作包,记录估算依据和不确定性,再按月更新实际、承诺与完工预测。先选择一项高风险假设做验证,并把每次预测变化的原因写下来。做完一个周期后,团队就能判断下一步需要的是更好的历史数据、变更流程,还是项目管理工具。
成本管理从零到一,不是先把表格做复杂,而是让每个重要数字都能回答三个问题:它从哪里来、什么会改变它、谁会据此采取行动。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:预计成本怎么做?跨部门团队数据分析:成本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594957
读者评论
我们之前也把内部研发人力按零处理,预算看着很低,排期却总是撞车。把人天单独列出来后,至少能看清关键人员是否被多个项目重复占用。
现金支出和资源成本分开看确实有用,不过内部人天费率怎么定值得再细化:不同地区、职级和间接费用差异不小,套一个标准值可能会让跨项目比较失真。
我比较认同按工作包留估算依据。实际执行中供应商报价常常不含数据清洗和多轮验收,这些边界如果没提前写进范围,后续很难判断是变更还是原估算漏项。
