项目预算为 300 万元,执行到第 4 个月,财务账面显示已发生 110 万元,项目负责人因此判断“还剩 190 万元,暂时安全”;但如果把已签合同、已下单未验收的设备、已投入但尚未结算的人力,以及预计返工成本算进去,项目实际承诺和预测支出可能已经超过预算。项目成本管理真正要管的,不只是已经付出去的钱,而是从需求、承诺、执行到验收的整条成本链。本文将用一组明确标注为情景模拟的数据,拆解跨部门项目如何建立成本基线、识别风险、控制变更,并给出能在周会上使用的操作步骤。
一、核心结论:成本控制要管“承诺”,不能只盯“已付款”
1. 项目成本的管理对象不是一个数字
我做项目成本复盘时,最先核对的通常不是预算表的总额,而是每一笔支出现在处于什么状态。已经付款的费用只是其中一部分;已经签约、已经下单、已经投入但尚未结算的资源,同样会影响项目最终成本。
因此,项目成本至少要同时看四个口径:预算基线、实际发生额、已承诺成本、完工预测成本。四者分别回答“批准花多少”“已经花多少”“已经无法轻易撤回多少”“预计最后会花多少”。缺少其中任何一个,团队都可能把尚未付款误当成尚未发生。
我建议把完工预测成本作为管理主指标,把实际发生额作为财务核对指标。实际发生额适合回答过去发生了什么,完工预测成本更适合决定现在要不要暂停采购、调整范围或申请追加预算。
| 口径 | 回答的问题 | 常见数据来源 | 管理用途 |
|---|---|---|---|
| 预算基线 | 批准范围内最多可以花多少 | 立项预算、批准的变更单 | 作为比较基准 |
| 实际发生额 | 已经确认发生了多少成本 | 财务凭证、工时记录、验收单 | 核对已发生支出 |
| 已承诺成本 | 已经签约、下单或锁定了多少资源 | 合同、采购订单、排期和资源承诺 | 识别尚未付款的成本暴露 |
| 完工预测成本 | 按当前范围和效率,预计最终会花多少 | 剩余工作量、成本单价、风险估算 | 提前采取纠偏措施 |
2. 先统一口径,再讨论是否超支
部门之间经常不是对成本意见不同,而是对“成本”说的不是同一件事。财务谈已入账金额,采购谈合同与订单,研发谈投入人天,项目经理谈剩余工作量,业务部门谈范围和收益。没有统一口径,会议上看似在讨论同一张表,实际上是在比较不同阶段的数据。
我会要求每个成本数字都标出三个属性:统计范围、截止日期、是否包含承诺成本。例如,“截至 6 月 30 日,已验收外采费用 48 万元,不含已签未验收合同”,比单独写“外采 48 万元”更有决策价值。
3. 成本管理的目标是控制偏差,不是压低每项支出
把预算压得越低,不等于项目越成功。关键岗位投入不足,可能造成进度延期;测试资源削减,可能把成本转移到上线后的故障处理;过早采购低价设备,也可能增加后续维护和替换费用。项目成本管理要优化的是全生命周期的投入产出,而不是把每一行费用都砍到最低。
更实用的判断是:新增支出是否有明确交付价值,是否存在成本更低且风险可接受的替代方案,以及不投入会不会造成更大的延误、返工或运营损失。

二、背景与真实场景:跨部门成本偏差通常从信息断层开始
1. 一张预算表背后可能有五种成本语言
以企业系统建设项目为例,业务部门提出“增加一个审批场景”,研发团队认为只是几天开发,测试团队却需要补充用例,数据团队要调整接口,采购部门可能需要增加外部服务,财务则要等到合同验收后才能确认部分费用。每个部门看到的成本都是真的,但没有一个部门天然掌握全貌。
这类项目通常会经历立项、设计、采购、开发、测试、试运行和验收。成本并不会沿着单一流程线性发生:一笔设备费用可能在采购阶段承诺,在到货验收后确认,在付款后进入现金流;一笔内部人力成本则可能每周持续产生,却直到月末才完成归集。
所以,跨部门项目的成本管理不是让财务多催几次报销,而是建立一条共同的成本信息链:谁提出需求、谁估算影响、谁批准、谁执行、谁确认发生、谁更新完工预测,都要能追溯。
2. 最容易漏算的是“没有进入采购系统”的成本
外部采购和合同金额往往容易被注意到,内部资源反而容易被忽略。项目占用了研发、运维、数据分析、法务或业务专家的时间,即使没有新增现金支出,也会挤占其他工作的产能。若项目因此导致关键维护工作延期,成本可能以故障、加班或机会损失的形式出现。
内部人力是否计入预算,取决于组织采用的核算口径。即使不计入财务项目成本,也应至少记录投入人天、岗位类别和资源冲突。否则,管理层会误以为“项目没有增加费用”,实际却是在无形中消耗组织能力。
3. 变化发生得很快,审批往往落在成本之后

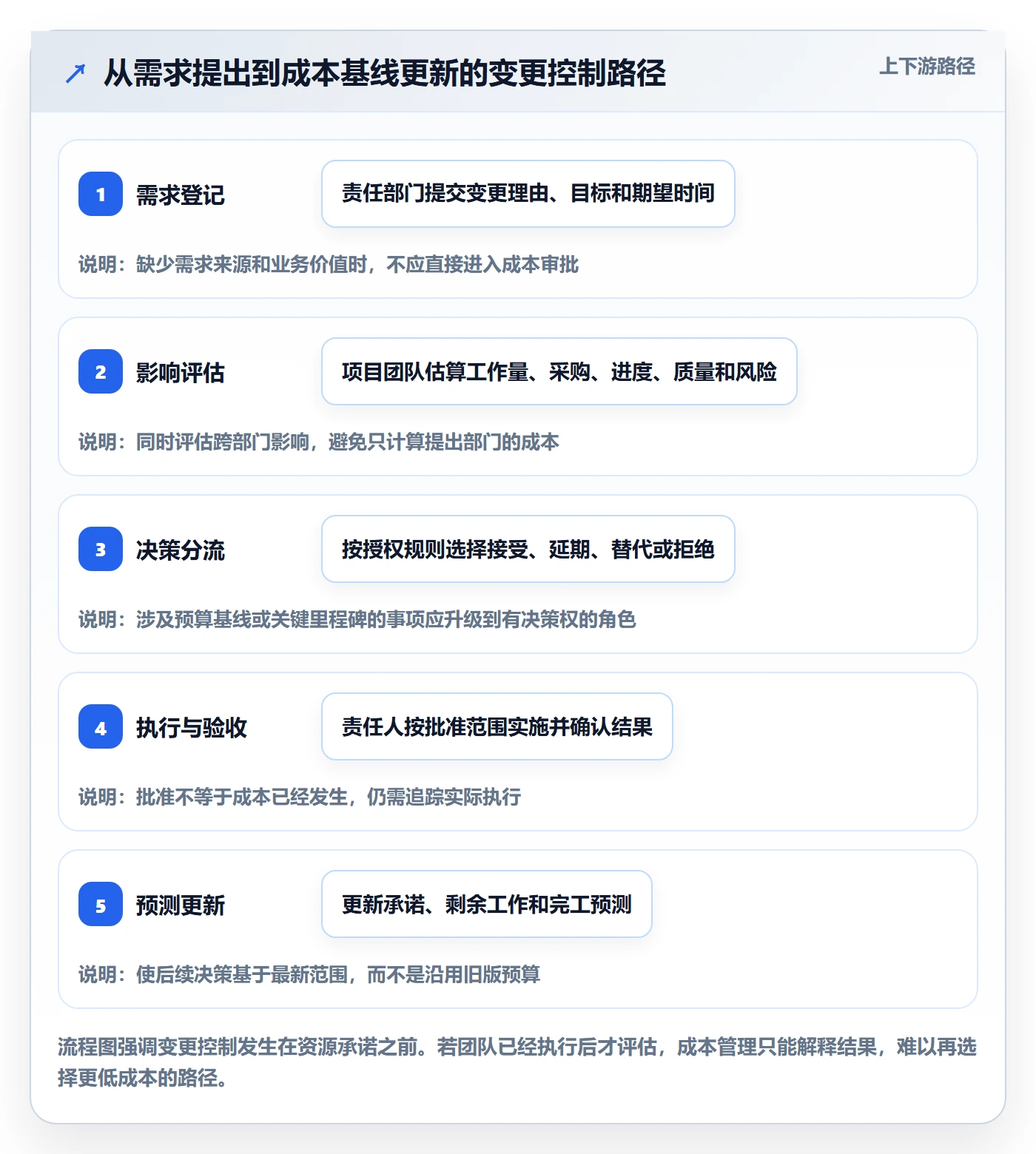

不少团队的真实流程是:业务先口头提出变更,研发先做一部分,测试再发现范围扩大,采购最后补手续。这样做并不必然说明团队失职,很多时候是为了赶进度;但如果没有设置成本影响评估的前置关口,项目就会在“先做再说”中形成不可逆承诺。
我会把变更分成两类:不改变交付边界的微调,以及会增加工作量、依赖、采购或验收条件的范围变化。前者可以走轻量记录,后者必须在承诺资源之前估算成本、工期和风险,不能等到费用已经发生才补签字。
| 部门 | 通常掌握的信息 | 容易遗漏的风险 | 建议输出 |
|---|---|---|---|
| 业务 | 需求优先级、验收规则、业务收益 | 需求边界逐渐扩张,默认新增工作不增加成本 | 范围说明、变更理由、验收标准 |
| 研发与技术 | 工作量、技术依赖、质量风险 | 低估联调、迁移、维护和返工投入 | 工作量区间、技术假设、剩余工作清单 |
| 采购与法务 | 合同金额、付款条件、供应商义务 | 忽略取消成本、续费、税费和合同变更 | 承诺成本、付款节点、退出条款 |
| 财务 | 实际入账、科目与现金流 | 账务确认晚于资源承诺和实际执行 | 口径明确的实际成本报表 |
| 项目管理 | 范围、计划、风险和跨部门进度 | 只汇总数字,没有及时触发决策 | 成本预测、偏差原因、行动责任人 |
三、常见误区:账面看起来正常,项目却已经失去控制
1. 只用“预算减实际支出”判断剩余空间
这种算法忽略了已签合同、采购订单、已安排的人力和已发生但未结算的工作。它适合做一个粗略的财务余额,不适合作为项目是否还能继续承诺资源的依据。
更稳妥的管理口径是:可支配预算约等于批准预算,减去实际发生额,再减去尚未发生但已承诺的成本,并根据明确的预留规则处理风险准备金。具体核算时要检查数据是否重复,尤其是合同、订单和发票对应同一笔采购的情况。
2. 把低估的工作量当成“团队效率高”
如果项目计划只记录开发编码,却没有把需求澄清、评审、联调、测试、数据迁移、上线支持和缺陷修复算进去,前期的成本预测必然偏低。到了执行后期,团队看起来像是“突然超支”,实际上只是早期估算边界不完整。
我会要求估算说明包含工作包边界和不包含项。比如“接口开发 12 人天”必须说明是否包含接口联调、异常处理、自动化测试和上线观察。没有这段说明,数字精确到小数点也不代表可靠。
3. 用一个统一百分比给所有风险加缓冲
给每个项目统一预留 10% 或 15%,操作简单,却容易造成两种问题:风险较低的项目长期囤积预算,风险较高的项目仍然准备不足。缓冲应该围绕风险来源估算,而不是围绕习惯数字拍脑袋。
例如,供应商交付周期不确定、需求还未冻结、数据质量尚未验证、核心技术路径未经过试验,属于不同类型的风险。它们发生概率、成本影响和可提前发现的时间都不同,应分别登记并说明估值依据。
4. 以削减预算代替纠偏分析
当项目预测超支时,第一反应如果是统一要求各部门“再省一点”,很容易把问题推向质量或交付。更好的顺序是先拆差异:是范围增加、单价变化、效率下降、计划延误,还是前期漏项?原因不同,处理方式也不同。
如果偏差来自需求变更,应决定是否接受范围、追加预算或推迟交付;如果来自返工,应修复质量原因;如果是供应商报价上涨,则需要重新谈判或评估替代方案。没有原因分类的降本要求,通常只是把风险推迟到后面。
5. 把成本管理变成月末填表
月末汇总适合做财务关账,不足以应对项目中的高频承诺。大型采购、外包增项和关键资源排期一旦发生,成本影响可能早于下一次财务报表。成本数据的更新频率,应与项目决策速度匹配。
高风险项目可以每周更新承诺和完工预测;稳定项目可能每月复核即可。关键不在于让所有人每天填表,而在于成本事件发生时,责任人能在下一次决策前把影响报出来。

四、专业判断逻辑:用基线、承诺、预测和偏差原因形成闭环
1. 先建立可追溯的成本基线
成本基线不是一份孤立的预算总表,而是范围、计划和资源假设的组合。它至少要说明项目交付物、成本类别、估算依据、时间分布、批准人和风险准备金规则。范围或计划发生重大变化时,必须通过正式变更更新基线,不能悄悄覆盖旧数字。
可以按工作分解结构把预算拆到可管理的工作包,再映射到责任部门和成本类别。例如,数据迁移工作包拆成数据盘点、清洗、转换、试迁移和正式迁移;采购费用单列设备、软件许可、实施服务和维护服务。拆分的目的不是制造更多表格,而是让偏差出现时能找到发生位置。
2. 把成本状态统一成一套口径
我建议设置成本台账,至少包括项目编号、工作包、成本类别、责任人、预算、实际发生、已承诺未发生、剩余工作估算、完工预测、数据日期和凭证链接。若组织已有财务或项目管理平台,可以通过统一字段和责任规则连接数据;若工具分散,先用一张受控台账跑通流程,比急于上系统更重要。
对于中大型企业或百人以上的跨职能组织,平台的价值在于让需求、任务、责任人、计划和成本风险可以关联,而不是“装了软件就能管住成本”。例如团队使用 PingCode 一类项目管理平台时,可以先把工作项、负责人、迭代或里程碑与成本台账的字段规则对齐,再评估是否需要进一步集成财务、采购数据。具体能否满足要求,要以组织实际配置、产品能力和数据权限为准。
3. 用完工预测而不是历史平均值做决策
最简单的预测方法,是把已发生成本与剩余工作估算相加;复杂一些的项目,还要加入已承诺成本、风险暴露、变更影响和可能的效率变化。预测不是承诺,也不是一次性定论,而是基于当前信息持续更新的判断。
如果团队使用挣值管理,可以把计划价值、挣值和实际成本作为辅助信号。成本绩效指数可写为 CPI=挣值/实际成本;当 CPI 小于 1 时,意味着取得的工作价值低于已花成本。不过,这个比率必须建立在范围和挣值口径可靠的前提上,不能把它当成跨项目的绝对排名。
项目规模小、任务粒度清晰时,逐项估算剩余工作通常更容易解释;成熟度较高、数据稳定且工作包可量化时,挣值方法更有助于比较执行表现。对于探索性工作或频繁变化的项目,单纯用历史 CPI 外推可能误导管理层,应把不确定性和范围变化单独说明。
4. 将偏差拆成“金额、原因、责任、动作”
成本报告不能只写“超预算 8%”。我要求至少回答四个问题:偏差金额是多少,主要由什么造成,哪个岗位负责处理,什么时候采取什么动作。责任不等于追责;它的作用是让行动有明确的承接者。
比如“采购成本偏高 12 万元”还不够具体。更可执行的说法是:“由于供应商交期延迟,项目申请加急运输和驻场支持,预计增加 12 万元;采购负责人本周内提交替代方案,项目负责人在周五前决定是否采用,并同步更新完工预测。”
5. 设置分层预警,而不是只有超支红线
单一的“超过预算才报警”太晚。项目可以设置预测偏差、承诺成本比例、变更累计金额、关键资源超期等不同预警条件。阈值应由组织风险偏好和项目类型决定,不能把某个数字机械套用到所有项目。
| 信号 | 可能说明什么 | 建议核查动作 | 升级对象 |
|---|---|---|---|
| 完工预测连续两期上升 | 估算持续恶化或范围未稳定 | 拆分工作包,复核剩余工作和变更 | 项目负责人、业务负责人 |
| 已承诺成本显著增加 | 采购或资源锁定快于成本审批 | 核对合同、订单和授权记录 | 采购、财务、项目发起人 |
| 实际支出低但进度明显落后 | 成本确认滞后、资源尚未投入或工作受阻 | 检查已发生未入账、人力投入和关键路径 | 项目经理、财务、部门主管 |
| 变更次数持续增加 | 需求边界或验收标准不稳定 | 合并变更评审,评估范围与收益取舍 | 业务负责人、项目治理委员会 |

五、案例与数据观察:从“还剩预算”到“预测超支”的判断变化
1. 案例设定:一个 300 万元的跨部门交付项目
以下是用于说明方法的情景模拟,不是某家企业的真实审计数据,也不是行业基准。项目周期为 6 个月,涉及业务、研发、测试、数据、采购和财务。批准预算 300 万元,计划第 4 个月完成主要开发并进入联调。
第 4 个月末,财务已确认成本 110 万元。项目负责人最初认为剩余 190 万元足够完成项目。但进一步核对后,团队发现已签未验收合同 55 万元、已下单设备 30 万元、已投入未结算的人力成本估算 25 万元;同时剩余工作按当前估算还需要 105 万元,另有 18 万元风险暴露需要评估。
这里要特别注意:假设合同和订单金额中有重叠,不能把 55 万元和 30 万元直接机械相加。台账复核后,团队确认其中 12 万元订单已包含在合同金额里,因此承诺成本净额需要扣除重复部分。
2. 复核后的预测与判断

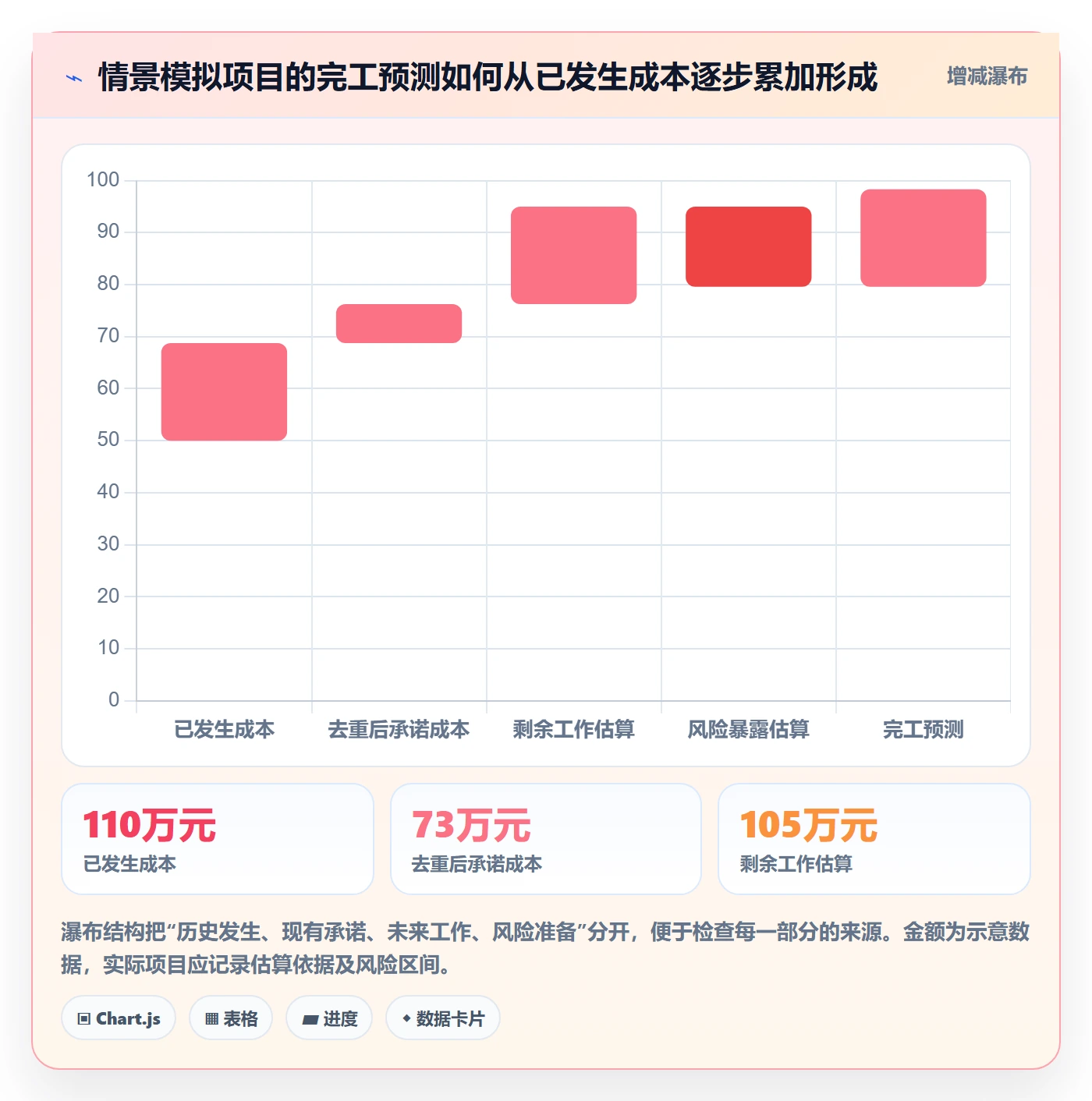

在这个示例中,已发生成本为 110 万元,已承诺未发生成本在消除重复后为 73 万元,剩余工作估算为 105 万元,风险暴露按情景评估为 18 万元。简单相加得到完工预测约 306 万元,较 300 万元基线高 6 万元。
这个预测并不意味着项目必然超支 6 万元。风险暴露可能不发生,剩余工作估算也可能因范围取舍而下降。但它足以说明,“账面还剩 190 万元”不是继续按原计划承诺资源的可靠依据;项目已经需要做一次正式决策。
| 成本状态 | 情景模拟金额 | 核对重点 |
|---|---|---|
| 已发生成本 | 110 万元 | 与财务入账、验收记录和内部工时口径核对 |
| 已承诺未发生成本 | 73 万元 | 扣除合同与订单重复项,确认取消和变更条件 |
| 剩余工作估算 | 105 万元 | 检查联调、测试、迁移、上线支持是否纳入 |
| 风险暴露估算 | 18 万元 | 列明概率、影响、触发条件和可采取的应对措施 |
| 完工预测 | 306 万元 | 与 300 万元批准基线比较,并说明预测区间和假设 |

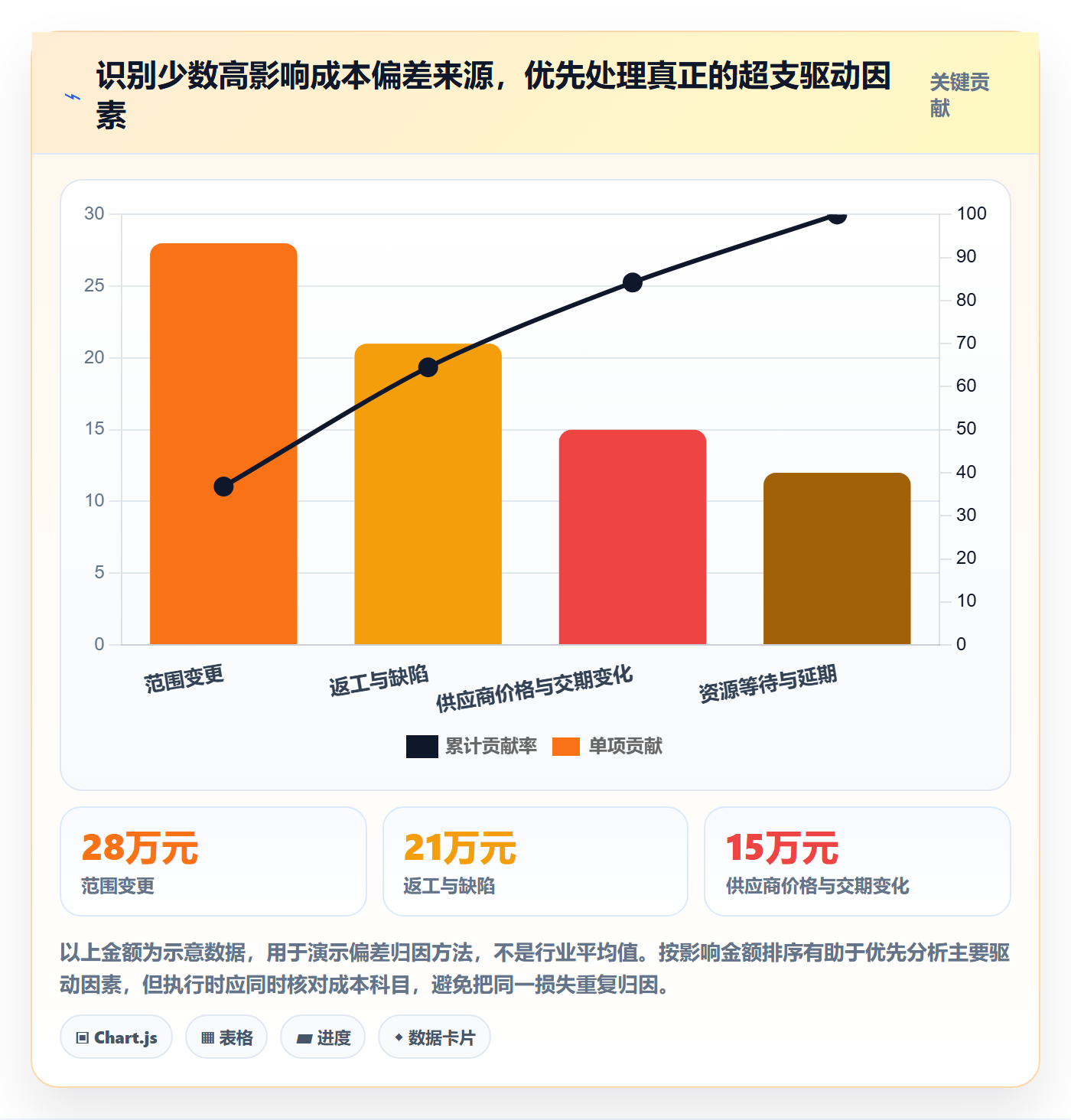

3. 团队怎样把 6 万元偏差拆成可行动的选择
复盘显示,偏差并非来自单一“大额浪费”。业务新增了两个非关键报表场景,预计增加 3 万元;数据迁移的源数据质量低于预期,增加了约 2 万元清洗和复核工作;供应商交期的不确定性带来约 1 万元的驻场支持风险。
团队没有要求每个部门均匀削减 2%,而是把三项分别处理。两个非关键报表改为第二阶段交付,释放部分当前周期投入;数据清洗保留必要质量检查,但通过提前抽样降低返工概率;供应商驻场则设置触发条件,仅在关键里程碑继续偏离时启用。
这个决定的重点不是“成功省下 6 万元”,而是把成本选择和业务价值联系起来。延期的报表不会影响核心业务上线;减少数据质量检查却可能造成上线后错误;未触发的驻场服务则不必提前承诺。

4. 这个案例最值得复用的不是数字,而是核对顺序
第一步,先核对合同与订单是否重复;第二步,把已经投入但未结算的人力补进管理视图;第三步,确认剩余工作估算有没有漏掉测试、迁移和上线支持;第四步,单独列风险而不是混入确定成本;第五步,再决定范围、资源和预算是否需要调整。
如果团队一开始就围绕“谁超支了”展开,往往会陷入责任争辩;如果先统一口径并重建成本状态,讨论就更容易落到决策上。对于跨部门项目,成本台账的价值不只是算对总数,更是让各部门面对同一条事实链。
六、操作步骤:建立一套能在项目周期内运行的成本控制流程
1. 立项时明确边界和估算假设
预算批准前,项目负责人应组织业务、技术、采购和财务确认交付范围、验收口径、成本类别、核算方式、关键假设和外部依赖。对尚未确认的需求,明确列为待决项,不要假装它们已经被准确估算。
估算可以采用区间表达,例如“迁移工作预计 12 至 18 人天”,并说明区间变化的原因。早期信息不完整时,给出合理范围比给出一个看似精确的单点数更诚实,也更方便后续更新。
2. 把预算分配到工作包和责任人
预算拆分要做到足以追踪,但不必把每分钟都分摊到表格。通常可以从工作包、部门、成本类型和阶段四个角度检查是否可管理。大型采购、外包服务、关键岗位投入和高风险工作应单独列示,避免被埋在总额里。
每一项预算都应有责任人和依据。责任人并非独自承担超支责任,而是负责及时更新估算、解释偏差并提出行动方案。跨部门项目还应指定一个成本数据协调人,负责口径、版本和会议材料的一致性。
3. 建立成本台账和变更记录
台账不需要一开始就复杂,但必须可追溯。每条记录要能够回答:这项成本对应哪个范围,处于发生还是承诺状态,由谁确认,数据来自哪里,何时更新。变更记录则要链接到原始需求、影响分析、审批结论和执行状态。
如果使用电子表格,应指定唯一的主版本和维护人,避免部门各自保存副本。若使用项目管理平台,先验证权限、字段、审批链和导出能力是否符合组织要求,再逐步与采购、工时或财务数据打通。工具选择应服从管理流程,而非反过来。
4. 在采购或投入发生前进行成本关口检查
采购申请、外包增项、关键人员排期和范围变更,都可能形成成本承诺。建议在这些事件之前设置轻量检查:预算是否覆盖、已承诺金额是多少、是否存在替代方案、取消或延误的代价是什么、谁有权批准。
这不是让每笔小额支出都走复杂委员会。组织可以按金额、风险或影响范围设置授权级别:低金额、低风险事项由项目负责人批准;超过阈值或触及基线的事项,提交项目发起人或治理小组决策。阈值需由内部制度确定,并应保持简单、可执行。
5. 按风险和决策周期更新预测
更新频率应跟随项目状态。需求稳定、工作重复性高的项目可以按月复核;处于采购、联调、迁移或上线窗口的项目,可能需要每周检查承诺和预测。发生重大范围变化、供应商延迟或关键技术风险时,不应等到固定周期才更新。
预测更新时保留历史版本,而不是覆盖旧数字。这样可以观察预测误差是否持续偏向低估,也能区分“执行失控”和“信息逐步变完整”。长期看,预测准确性本身就是项目管理能力的一个重要信号。
6. 用例会把差异转成决策
成本例会无需逐行朗读台账。建议只讨论完工预测变化较大的工作包、即将发生的大额承诺、逾期未决变更、风险触发条件和需要管理层决定的取舍。会前由责任人补齐数据,会中明确决定,会后记录负责人和截止时间。
- 会前:项目管理人员冻结本次数据日期,收集财务实际、采购承诺和剩余工作估算,并标出变化项。
- 会上:先确认口径,再讨论主要偏差;对每项问题分别判断是接受、规避、减轻还是转移。
- 决策:明确是否调整范围、预算、资源或时间,注明批准人和生效日期。
- 会后:更新成本基线或预测版本,关联变更记录,并追踪行动是否按期完成。
7. 项目收尾时复盘估算与控制机制
收尾复盘不要只统计“最终花了多少钱”。还要比较立项估算、各阶段预测和最终实际,按成本类别分析误差来自范围、单价、效率、质量还是数据滞后。对于没有发生的风险准备金,也应记录原因:判断准确、风险被缓解,还是风险本身估算过宽。
复盘结果要进入下一轮估算规则。例如发现测试和上线支持长期漏算,就调整工作包模板;发现采购合同经常重复计入,就改进数据映射;发现变更总在执行后补批,就把审批关口提前。只有流程因此发生改进,复盘才不只是留档。

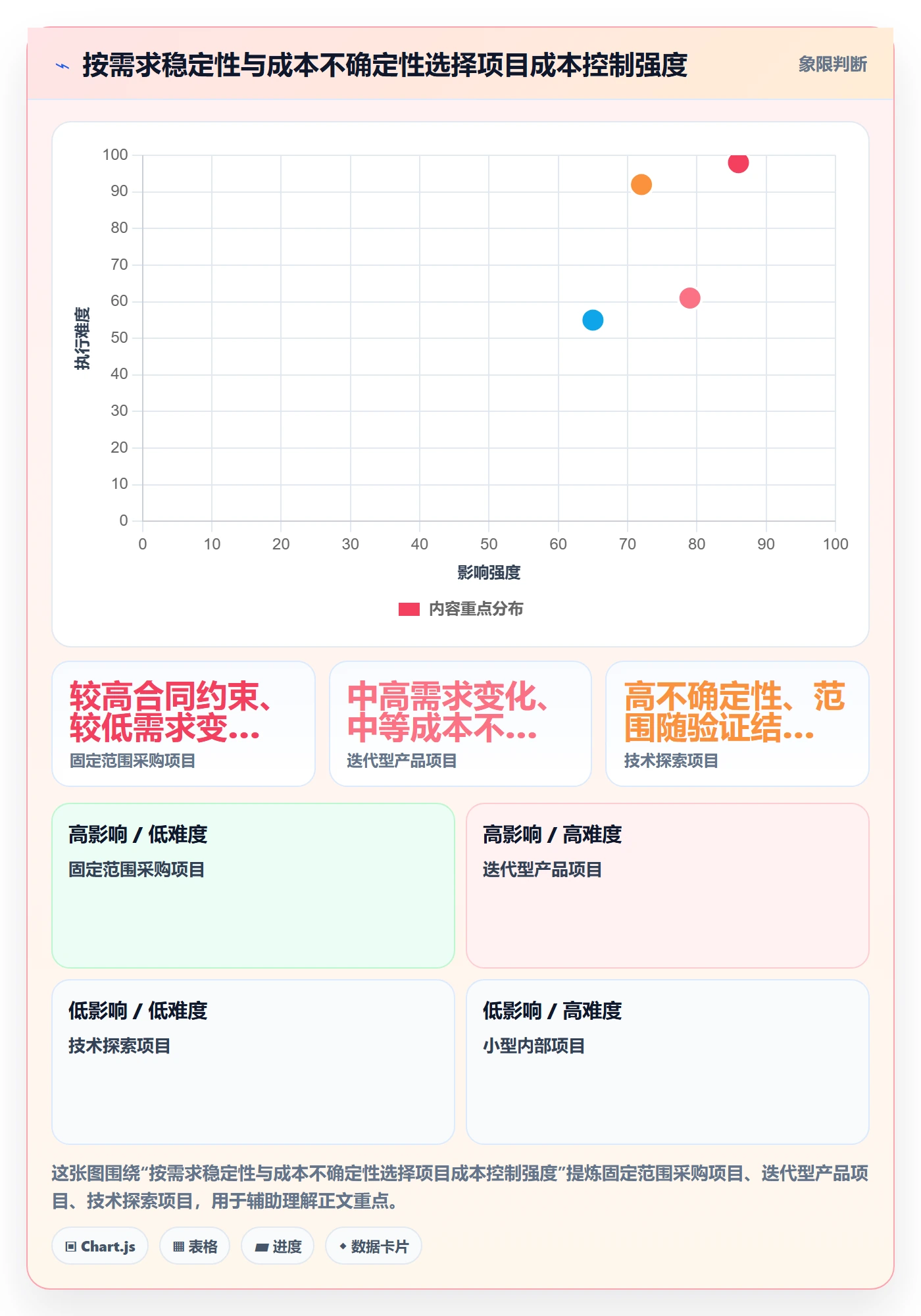

七、不同情形下的行动建议:同一套方法不代表同一套强度
1. 固定范围、固定合同的交付项目
这类项目的重点是合同边界、验收条件、付款节点和供应商变更。项目团队应把合同义务纳入承诺成本,跟踪交付物是否与付款条件一致,并在新增需求出现时及时评估是否构成合同范围外工作。
如果主要风险来自供应商交期,就要把延期造成的驻场、加急运输、内部等待和违约条款放在同一张影响表里。只盯合同总价,容易漏掉交期变化带来的间接成本。
2. 需求频繁变化的数字化或产品项目
对于需求变化快的项目,逐条冻结所有细节可能损害响应速度。更适合的做法是明确阶段目标、预算上限和优先级机制,在一个迭代或阶段内接受有限调整,同时将新增工作与被替换工作一起比较。
如果新增需求没有替换低优先级工作,就要说明它对预算、时间和质量的影响。团队可以快速决策,但不能让“敏捷”变成没有成本边界。每个周期结束后,应核对完成价值、实际投入和剩余范围。
3. 技术探索或信息不完整的创新项目
探索项目的估算不确定性高,前期不宜假装能够准确预测最终总成本。可以把资金和资源按阶段释放:先进行小规模验证,达到明确技术或业务门槛后,再批准下一阶段投入。
需要提前设定停止条件,例如关键技术指标未达到、单位成本超过可接受区间、用户验证未显示需求或外部依赖不可获得。阶段性投入的目的不是降低失败概率,而是限制失败造成的损失,并尽早获得是否继续的证据。
4. 大型采购、建设或多供应商项目
这类项目应重点管理承诺成本、合同接口、付款条件、变更索赔和工期相关费用。每家供应商的报价必须有清晰范围,特别要确认安装、调试、培训、备件、维保、税费和升级服务是否包含。
多供应商之间还可能出现责任边界不清的额外支出。建议在项目初期建立接口责任矩阵,明确谁负责集成、谁承担返工、谁提供测试环境。接口空白经常会在后期变成无法预算的协调成本。
5. 小型团队或低风险内部项目
小项目不需要复制大型项目的审批层级。可以保留一页成本基线、一张承诺台账和简短的变更记录,每周或每两周检查一次预测。流程简化不等于省略关键字段,至少要知道谁批准、花在什么工作上、预计还需要多少。
如果内部人力不做财务核算,可以记录人天而不强行折算为现金;但应在复盘中说明这种口径,避免将“未增加现金支出”误读成“没有占用成本”。

八、成本控制中的取舍:何时该省、何时不该省
1. 省预算不等于省总成本
如果减少测试投入造成上线后频繁故障,节省的测试费用可能远低于修复、客服、运营中断和信誉损失。判断某项削减是否合理,应比较它改变的不是单项预算,而是全生命周期的成本与风险。
同理,选择低价供应商不必然更经济。若报价未包含必要服务、交付质量不稳定或响应时间较长,项目可能在后续增加集成和维护费用。采购比较应把范围、交期、服务、退出条件和总拥有成本放在一起看。
2. 低风险事项适合授权,高影响事项需要升级
如果所有支出都要层层审批,团队会把精力花在手续上,决策速度也会下降;如果任何变更都由项目经理口头决定,预算基线又会失去约束力。更合理的方式是按影响分层:日常小额且不影响范围的事项授权给工作包负责人,触及预算、里程碑、合同或关键质量要求的事项升级审批。
授权规则要明确金额门槛、适用范围、审批角色和记录要求。若门槛设置得太高,重要偏差可能无人看见;设置得太低,则流程成本可能超过控制收益。组织可以根据历史偏差和项目风险调整,而不是照搬其他公司的数字。
3. 应急缓冲要能解释,也要能释放
风险准备金不是默认可以花掉的预算,也不是永远不能动用的“保险箱”。每项缓冲应关联风险、触发条件、预计影响和决策权限。风险消失后,未使用的部分应回到可管理预算或由项目治理角色重新分配。
如果团队把缓冲藏在部门预算中,其他部门会认为预算不透明;如果完全不留缓冲,微小的不确定性就可能频繁触发追加审批。关键是让缓冲有依据、有条件、有记录。
4. 进度、质量与范围的权衡必须显性化
项目成本偏差出现时,决策者常需要在四个方向之间取舍:追加预算、缩减范围、延长时间、承担更多风险。没有任何选择是免费的。会议记录应写清楚选择的收益和代价,而不是只记录“同意压缩成本”。
例如,压缩非关键报表范围可能不影响核心业务;缩短系统测试时间却可能提升上线故障风险。好的成本管理并不保证没有代价,而是让组织在知道代价的前提下作出选择。
| 选择 | 可能收益 | 主要代价 | 适用条件 |
|---|---|---|---|
| 追加预算 | 保留范围和时间目标 | 资金占用上升,需要证明增量价值 | 新增工作价值明确且其他方案代价更高 |
| 缩减范围 | 降低剩余工作量和成本 | 部分用户价值延后或放弃 | 能区分核心需求与可延期需求 |
| 延长周期 | 减少加急费用和质量风险 | 收益延迟,团队资源持续占用 | 时间弹性高于交付速度要求 |
| 接受额外风险 | 短期减少投入 | 故障、返工或后续运营成本可能增加 | 风险可监控、有应急方案且影响可承受 |
九、落地检查:把成本管理变成每周可执行的动作
1. 周会前检查四个数字和三类变化
每周成本检查不必追求复杂报表。先看预算基线、实际发生、已承诺成本和完工预测四个数字,再看新增变更、预测变化和风险触发三类事件。每个数字都标注日期和统计范围,否则会议中的“上升”“下降”没有可比意义。
如果完工预测变化不大,但关键供应商即将签约,仍然需要提前审查承诺;如果实际成本很低,但关键工作没有启动,也不能据此认定项目节省。数字是判断入口,不是结论本身。
2. 每个偏差必须对应一个可验证动作
“继续关注”“加强沟通”“尽量节约”都不是完整的行动。可以验证的动作应该有责任人、完成时间、交付证据和预期影响,例如“采购负责人周三前取得两家替代供应商报价,比较总价、交期和服务范围,项目经理周五前决定是否切换”。
动作完成后要重新估算影响,而不是默认成本一定下降。替代供应商可能单价更低,但切换带来的测试和集成成本也可能更高;管理动作的目标是提高决策质量,不是预设某个方案必须获胜。
3. 用滚动预测检验估算质量
每次更新预测时,保留上期数字和本期数字,并记录变化原因。一个项目若连续多个周期都低估剩余工作,说明问题可能不只是偶然偏差,而是估算模型漏掉某类活动,或团队对风险表达不充分。
组织可以按项目类型统计预测偏差,但必须先统一口径。不同规模、不同成熟度、不同阶段的项目不宜直接比较。对管理者来说,最有用的不是“谁估得最乐观”,而是谁能持续解释误差并改进估算。
4. 工具要服务于责任链,而不是制造数据负担
项目管理工具或平台可以帮助记录任务、负责人、变更和风险,但成本数据仍然需要明确的数据源、权限和复核机制。财务系统中的实际金额、采购系统里的合同承诺、项目团队的剩余工作估算,可能分别来自不同系统,不能因为能导出表格就假设口径天然一致。
选工具时,我会先验证三个问题:能否保留数据来源和更新时间,能否关联工作项与成本责任,能否追踪变更审批与版本。如果这些基础不成立,增加仪表盘只会让不一致的数据看起来更整齐。
十、结语:成本管理的本质,是让不可逆承诺早一点被看见
项目成本失控很少是因为团队突然花了一大笔钱,更多是因为许多小决定分别发生在业务、采购、研发和财务的局部视野里,直到项目后期才被加总。单看已付款金额,容易看见过去,却看不见已经锁定的未来。
我更愿意把成本管理理解为一套“提前暴露承诺”的机制:先统一口径,建立预算基线;再记录实际、承诺和剩余工作;发生变更时先评估后承诺;预测偏差出现时,明确原因、责任人和取舍。这样做不能保证项目永不超支,但能让超支风险更早出现,让组织仍有选择。
下一步可以从一个正在执行的项目开始:选定统一数据日期,核对预算、实际、合同订单和未结算投入,补齐剩余工作估算,然后计算一次完工预测。只要这四类信息能被同一张台账解释,团队就已经从“月底算花了多少”,走向“现在还能怎样控制最终成本”。
常见问题解答(FAQ)
1. 项目成本管理的第一步应该做什么?
我负责的项目经常是预算先定下来,需求和人员安排却还在变。等到月底才发现超支时,我不确定该先查预算、工时,还是采购费用。
先建立可追溯的成本基线,而不是先催各部门压费用。把已批准的工作范围拆成可交付成果,为每项成果标明负责人、预计工时、外采费用和计划完成时间,再汇总为预算;同时记录估算依据,例如历史工时、供应商报价或人员单价。
举例来说,若一项功能预计由两名工程师投入各 5 个工作日,就应把 10 人日作为基线,并注明测试、返工是否包含在内。没有这些口径,后续的“超支”可能只是估算范围不同,无法支持有效决策。
2. 跨部门团队怎样避免项目成本被重复计算或漏算?
我发现研发、采购和业务部门往往各自维护一份费用表,数字看起来都合理,汇总后却对不上。我想知道怎样统一口径,又不把流程弄得过于复杂。
给每笔成本设唯一标识,并规定一份主台账作为汇总依据。台账至少记录成本类别、所属工作包、责任部门、预算金额、已承诺金额、已发生金额、凭证或工时来源及更新时间;部门自己的表可以保留,但必须回填同一标识。尤其要区分“已发生”和“已承诺”:已签采购合同但尚未付款的费用,不能因为现金尚未支出就从预测中消失。
按周核对新增承诺、实际发生和撤销项,通常比月底一次性对账更容易发现重复录入或遗漏。
3. 如何判断项目超支是短期波动,还是需要立即调整计划?
我看到实际支出高于计划时,常常不知道是某个月集中采购造成的正常波动,还是项目已经失控。若马上削减资源,担心影响交付;若继续投入,又怕预算越滚越大。
不要只看当期支出,至少同时看累计实际成本、已承诺成本、剩余工作估算和预计完工总成本,并确认范围是否发生变化。可按工作包比较计划与实际:若偏差来自一次性设备采购,且后续成本预测仍在批准范围内,通常先记录原因并观察;若连续两个检查周期偏差扩大,或剩余工作估算明显上升,就应升级评审。
触发阈值应由项目规模和组织授权决定,例如可约定预计完工成本超过基线 5% 时提交变更评估,而不是把 5% 当成适用于所有项目的固定标准。
4. 跨部门项目的成本风险控制,应该按什么步骤执行?
我参与的项目有研发、运营和采购团队,风险总是在部门交接时暴露:需求临时增加、外包范围不清、关键人员被调走。我想要一套能落到日常管理中的步骤,而不是只在启动会上做一次风险登记。
可以按“识别,量化,指定责任人,设触发信号,制定响应,复盘”的顺序执行。启动时逐部门检查需求变更、外采报价有效期、关键岗位替补、返工和审批等待等成本风险;每项风险写明可能增加的金额或工时、发生概率、最早预警信号和应对动作。
比如供应商报价即将到期时,触发信号可以是距离有效期不足两周,应对动作是尽快完成范围确认或准备替代方案。之后在固定的周会中只复核高风险项和新增风险,并把超预算的纠正措施落实为负责人、截止时间和审批记录。
核心关键词
文章包含AI辅助创作:成本管理如何做好项目成本?跨部门团队风险控制与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594937
读者评论
我们以前也只看财务已入账金额,后来把合同、订单和未结算工时单独列出来,确实更容易发现预算余额的错觉。不过合同和订单常有重复,台账最好能关联采购单号核对。
内部人力是否折算成项目成本,确实要看公司的核算规则。即使不计入预算,我觉得记录投入人天和资源冲突也很有用,不然项目看似没超支,其他工作却被挤压了。
每周更新预测对采购和需求变化频繁的项目很必要,但稳定的小项目未必需要同样频率。文中提到按风险调整更新节奏比较实际,想了解团队通常用什么条件触发预测重算。
