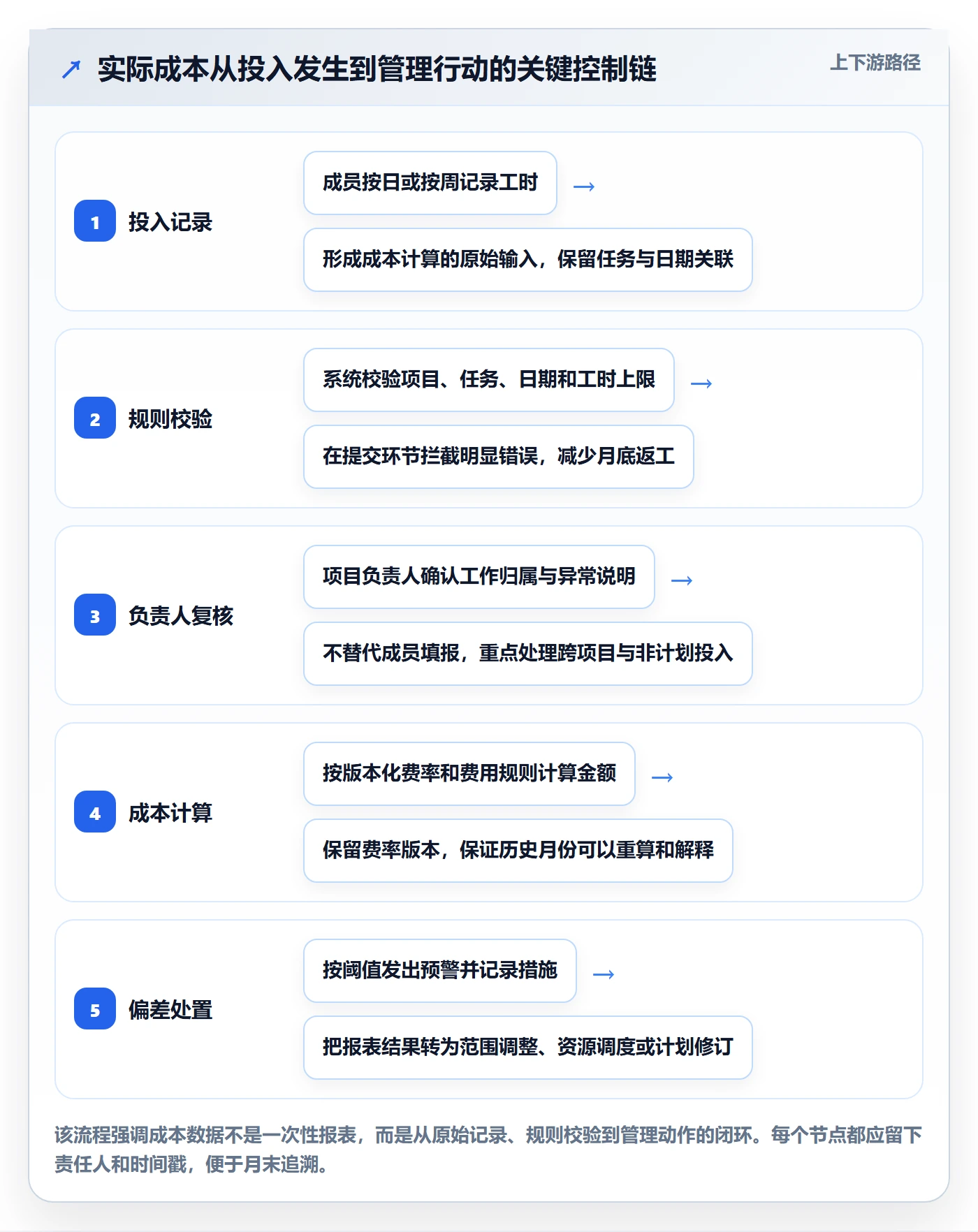

成本管理如何做好费用?项目成员最佳实践与操作步骤

项目预算超支,往往不是某一笔大额采购突然失控,而是成员把“先做了再补手续”“这几小时不值得记”“费用归到项目就行”当成了日常。要把成本管理做好,关键不在于要求每个人少花钱,而在于让每一笔费用在发生前有依据、发生时有归属、发生后能解释,并且让成员知道自己该做什么、做到什么程度。

一、先讲核心结论:费用管理不是报销管理

1. 项目费用要形成可追踪的闭环

我判断一个项目的费用管理是否有效,不先看报销单是否齐全,而是看一笔费用能不能沿着业务链路被还原:为什么发生、谁提出、谁批准、归属哪个工作包、对应哪项交付、最终产生了什么结果。

如果团队只能在月底看到“差旅费 2.8 万元、外包费 12 万元”,却说不清这些钱分别服务于哪个里程碑、是否达到预期,那么报销流程即使很规范,也没有真正帮助项目管理。它记录了支出,却没有提供决策信息。

项目费用管理的目标不是把费用压到最低,而是在明确的交付范围、质量要求和时间约束下,让每一笔投入都能被解释、被比较、被及时纠偏。为此,成员至少要参与三个动作:申请前确认预算与必要性,执行中记录变化,完成后补齐凭证和结果说明。

2. 把“预算”与“费用”分开看

预算是项目团队对未来资源需求的计划,费用是已经发生或已经承诺的资源消耗。二者不能混为一谈。例如,团队已经签署外包合同但还未付款,现金支出可能为零,项目却已经承担了合同义务;如果只看付款日期,成本风险会被推迟发现。

我建议项目成员和负责人至少区分以下四类金额:

  • 预算:事前批准的可用额度,代表计划边界。
  • 已发生费用:已经消费的人工、差旅、采购、服务等资源。
  • 已承诺费用:已签约、已下单或已确认的未来义务,即使尚未付款。
  • 完工预测:根据当前进度、剩余工作和风险,预计项目最终会花费的总额。

这四个数回答的问题不同。预算回答“原先允许花多少”,已发生费用回答“已经消耗多少”,已承诺费用回答“还有多少支出基本躲不开”,完工预测则回答“按目前情况最后可能花多少”。只把报销金额当作项目成本,会低估已承诺费用,也会延迟风险暴露。

3. 成员需要的是清晰边界,不是财务术语

一线成员未必需要掌握复杂的成本核算方法,但必须知道哪些事情可以自行决定,哪些必须先申请,哪些凭证必须保留,什么时候完成记录。规则越模糊,成员越容易把“我以为可以”当成合理解释。

一份可执行的成员规则,至少应回答四个问题:我可以花什么钱?单笔或累计多少需要审批?费用归到哪个任务或交付物?如果实际情况变化,应该在什么时候报告?这些问题写清楚,通常比增加一轮月底催单更有效。

二、费用管理为什么容易失真:从真实工作场景看

1. 预算只在立项时出现,执行中没人维护

很多项目启动时做过预算表,后来却没有把预算拆到工作包、阶段或责任人。执行人员看到的是一张总额,无法判断手上的测试采购、异地差旅、临时服务是否已经接近边界。等到财务报销汇总时,超支已经形成,团队只能追问“为什么花了这么多”,而不是在费用发生前选择更合适的方案。

预算不需要细到每颗螺丝,但必须细到能支持行动。比如“项目运营费用 30 万元”对成员没有指导意义;拆成调研差旅、测试环境、外部服务、现场实施等类别,并标明责任人和审批边界,才可能在发生变化时触发讨论。

2. 工作量没有记录,人工成本就会被隐藏

在知识型项目中,人工往往是最大、也最容易被忽略的成本。成员可能没有发生额外报销,但如果需求反复、等待审批、环境故障导致投入增加,项目真实消耗仍在上升。只看采购和报销金额,会让项目看起来“没有超支”,实际却挤占了其他项目的人力。

并不是所有团队都需要按小时精确计费。我的判断是:如果项目需要比较方案、识别返工或估算完工成本,就至少要记录到任务或工作包的投入级别;如果工作内容高度重复、成本结构稳定,可以用岗位工时或阶段性估算,避免无价值的填表负担。

3. 费用分类与项目交付脱节

“差旅”“软件订阅”“外包”是会计或采购视角的分类,但它们不一定能解释项目为什么花钱。一个项目的现场差旅可能服务于需求调研,也可能服务于验收整改;两者的业务价值、风险和可替代方案都不相同。

因此,费用记录最好同时保留两种维度:一是财务分类,方便报账、核算与合规;二是项目归属,说明费用对应哪个阶段、工作包、任务或交付物。少了第二种维度,项目负责人很难判断费用是否推动了范围完成。

4. 付款时间和成本发生时间不一致

有些服务先使用后结算,有些采购先付款后交付,还有些合同按阶段付款。团队如果把付款日直接当成费用发生日,就会出现某个月突然费用很高、另一个月看起来异常低的假象。

项目复盘需要区分“现金流出”和“资源消耗”。付款计划影响现金安排,资源实际消耗影响项目成本判断,合同承诺影响未来风险。三者可以关联,但不应被压成一个日期和一个金额。

5. 费用审批慢,团队转而走“先斩后奏”

严格不等于有效。如果成员为一笔必要的小额支出等待数天,审批流程本身就可能拖慢交付。长期如此,团队会形成绕流程的习惯:先采购、后补单;先出差、后补批;先找供应商开工、再补合同。

我更愿意把审批设计成风险分层:低金额、预算内、常规类别的费用走快速通道;超预算、不可逆、涉及长期承诺或供应商锁定的费用提高审批层级。重点不是让每笔钱都经过更多人,而是让高风险决定更早暴露。

三、常见误区:看起来管住了费用,实际没有管住成本

1. 误区一:报销单完整,就代表费用管理合格

报销单完整只能证明某笔支出有相应凭证,不能证明这笔支出必要、合理或属于当前项目。比如临时购买一套设备,发票和审批都齐全,但设备与项目交付无关,仍然是项目成本归属错误。

实务上要把“凭证合规”和“业务合理”拆开核验。财务关注票据、税务和政策,项目负责人关注必要性、预算来源和交付关联,采购或管理人员关注价格、合同和供应商风险。各自承担职责,避免把业务判断全部推给财务。

2. 误区二:预算额度越细,控制就越精确

预算拆分过粗会失去预警能力,拆分过细则会制造大量维护工作。若每个任务都单独设置一个不能调整的小额度,成员可能把精力用在费用科目搬移,而不是解决项目问题。

我通常按“管理决策是否不同”来决定拆分粒度:如果两类费用的审批人、风险或替代方案不同,就值得分开;如果只是名称不同、管理动作完全一致,继续拆分的价值有限。预算分类应该服务决策,而不是追求表格看起来精致。

3. 误区三:费用一超预算,就立刻砍支出

超预算是一个信号,不是自动削减的指令。超支可能来自范围增加、供应价格变化、估算偏差、返工,也可能来自成员执行低效。不同原因对应不同处置方式:范围变化要重估业务价值,价格变化要评估替代方案,返工要查质量原因,估算偏差则要修正预测方法。

如果为了回到预算数字而削减关键测试、验收或安全工作,账面支出可能下降,项目失败风险却会上升。真正的成本控制必须把成本、范围、质量和进度放在同一张决策桌上。

4. 误区四:只盯单笔金额,不看累计影响

单笔 300 元的临时服务不一定需要高层审批,但如果同类服务每周重复一次,累计费用可能远高于一次性采购。反过来,一笔金额较大的设备采购,如果已纳入预算、可复用且采购价格经过比较,风险未必比频繁的小额临时支出更高。

因此,除了单笔审批阈值,还应关注累计额度、重复频次、合同期限、不可撤销条款和跨项目复用情况。很多费用失控不是“大额违规”,而是“很多小额、没人持续看”的结果。

5. 误区五:把节省金额当成唯一绩效

团队如果只奖励“少花钱”,成员可能延迟必要采购、减少测试样本、跳过现场验证,甚至把成本转移给其他部门。表面节约的预算,可能变成质量损失、维护成本或交付延期。

更稳妥的做法是同时观察预算偏差、完工预测、质量返工、里程碑达成和风险关闭情况。费用降低只有在交付范围和质量没有被不合理牺牲时,才是真正的效率改善。

四、专业判断逻辑:先判断该不该花,再判断怎么花

1. 用五个问题评估一笔项目费用

成员提交费用申请前,不必写长篇说明,但应能回答一组简单问题。它们把“我想买”转化为“项目需要什么、有没有更好的办法”。

  1. 交付关联:这笔费用支持哪个项目目标、里程碑或工作包?
  2. 必要性:不支出会造成什么具体影响?影响范围、质量、进度还是合规?
  3. 替代方案:内部资源、已有设备、远程方式或其他供应商是否可行?
  4. 预算来源:归入哪个预算类别,当前剩余额度和已承诺金额是多少?
  5. 可验证结果:支出完成后,用什么证据确认它产生了预期价值?

如果其中一项说不清,通常不是马上拒绝,而是先补充信息。对于高风险、不可逆或会形成长期合同义务的费用,尤其要在承诺发生之前完成判断。

2. 把风险分层,避免所有费用走同一条审批链

审批权限可以按金额设置,但金额不应是唯一依据。实际风险还取决于是否超预算、是否签长期合同、是否涉及敏感数据、是否可取消、是否有替代供应商,以及费用对关键路径的影响。

费用情形 建议处理方式 重点检查
预算内、常规、小额、可撤销 成员按授权申请,负责人快速确认 项目归属、凭证要求、累计额度
预算内、金额较高或影响关键里程碑 项目负责人和预算责任人共同确认 替代方案、交付时间、完工预测
超预算、合同期限长或不可撤销 先做变更评估,再决定是否承诺支出 范围影响、现金安排、退出成本
紧急且关系安全、合规或重大交付风险 启动紧急授权,事后限定时间补齐记录 紧急原因、授权人、事后复盘

表内的审批方式是设计思路,不是统一适用于所有企业的额度制度。具体阈值应结合企业授权矩阵、行业监管要求和项目规模确定。关键是:让低风险支出足够快,让高风险承诺足够早地被看见。

3. 采用“预算偏差 + 完工预测”双视角

预算偏差说明当前支出与计划相比差多少;完工预测说明项目结束时可能总共花多少。两者不能互相替代。阶段早期支出低于预算,可能只是采购尚未发生;阶段末期暂时没有新增费用,也可能因为验收整改和供应商结算尚未完成。

一个简单的预测思路是:已发生费用,加上已承诺但未发生的费用,再加上剩余工作所需的合理估算。对于波动大的项目,可以给出基准、乐观、悲观三种情景,而不是假装存在一个绝对准确的数字。

例如,已发生 42 万元、合同承诺 18 万元、剩余工作估计还需 25 万元,那么当前完工预测约为 85 万元。若批准预算为 80 万元,项目就应在仍有调整空间时讨论范围、方案或资源,而不是等最终付款后才解释超支。

4. 把异常阈值设计成“触发讨论”,而非自动处罚

预算偏差达到某个比例时,可以触发复核,但不应自动判定成员做错。阈值可以按项目阶段和费用类别设定:早期估算不确定性高,重点看完工预测是否持续恶化;进入稳定执行阶段后,可对重复费用和关键工作包设置更敏感的预警。

例如,团队可以把“某类别剩余额度不足、预测超出批准预算、同一费用连续重复、已承诺金额快速增长”作为预警条件。触发预警后,负责人要先确认原因,再决定调整预算、替代方案、范围或时间。阈值本身应通过项目复盘校准,而不是照搬一套固定数字。

5. 费用归属要能支持复盘,而不只是财务入账

一条有用的费用记录,通常包含金额、日期、申请人、责任人、供应商或费用对象、财务科目、项目阶段、工作包或任务、预算类别、审批记录、凭证位置和结果说明。

并非每一笔小额支出都要填写所有字段。可以根据风险设置必填项:低金额日常费用保留必要字段;跨项目、长期合同、超预算和关键路径费用则要求更完整的业务说明。字段设计应当追求“足够回答管理问题”,而不是把系统变成第二套繁琐台账。

五、案例与数据观察:一个软件交付项目如何减少费用盲区

1. 案例说明与边界

下面是一个为说明管理方法而整理的情景案例,数据为示意性项目推演,不代表任何单一企业的公开业绩。项目为期约六个月,团队由产品、研发、测试、实施和采购支持人员组成,预算约 120 万元,费用包括内部人力、外部服务、测试环境、差旅与设备。

项目启动时,团队只有总预算和按财务科目划分的费用表。执行约两个月后,负责人发现外部测试支持和现场差旅增长较快,但无法回答费用分别服务于哪个版本、是否由范围变化引起,也无法确认后续合同承诺是否已包含在预测中。

2. 第一步:把费用从科目映射到工作包

团队没有推翻财务科目,而是在原有分类旁增加项目工作包:需求调研、核心开发、系统测试、试点部署、验收支持。这样一笔差旅仍然可以记为“差旅费”,同时能看出它服务于“试点部署”还是“验收支持”。

这一步的价值并非把每笔费用分得更细,而是让负责人能识别业务原因。后续复盘发现,差旅增加主要集中在试点部署阶段,与客户现场环境准备不充分有关;因此,单纯削减差旅并不能解决问题,真正的改进点是提前完成远程环境检查和现场条件确认。

3. 第二步:把已承诺费用加入预测

团队将已签外包合同、已下单设备和已批准但尚未报销的事项纳入“已承诺费用”。原先报销汇总显示已发生金额约 68 万元,单看似乎还在预算范围内;加入 21 万元合同承诺和剩余工作估算后,完工预测上升至约 126 万元。

预测暴露问题后,团队没有立即停掉必要测试,而是把费用拆开复核:一部分是范围新增带来的验证工作,一部分是重复环境租用,还有一部分是现场问题导致的额外实施日。团队随后调整了验收范围、合并测试环境使用周期,并将高风险现场验证提前到试点阶段。

4. 第三步:用投入记录识别返工,而非只统计报销

团队选择对关键工作包记录成员投入,以人日为单位,不要求每个人把所有工作切成分钟。连续几个迭代后,负责人发现某类接口联调的实际投入比计划高约三成,原因并非成员效率低,而是依赖方交付频繁变化,造成多轮重复验证。

如果团队只看现金支出,这类问题几乎不会出现;如果只盯工时,又容易把管理问题归咎于执行人员。把工作量、变更记录和交付结果放在一起,才能看到成本上升背后的机制,并将处理重点放在依赖管理和变更确认上。

5. 示意数据对比:管理动作改变后看什么

下表是同一情景项目的模拟观察,用来展示管理指标如何变化。它不是行业基准,也不应被解读成某种工具或方法必然带来的效果;实际结果受项目范围、团队经验、供应商合同和数据完整度影响。

观察项 调整前 调整后 管理含义
费用归属到工作包的比例 约 55% 约 91% 更容易定位费用由哪个阶段或交付活动产生
已承诺费用纳入预测的覆盖率 约 40% 约 95% 降低“尚未付款所以没算成本”的预测盲区
月度费用核对耗时 约 10 小时 约 4 小时 业务归属字段更完整后,减少月底反复追问
完工预测更新频率 每季度一次 每月一次,关键变化时即时更新 让预算风险在项目仍可调整时暴露

这组数据最重要的不是“核对时间减少了多少”,而是管理信息的时效性提升了。团队从月底解释历史,转向在合同承诺和工作变化发生时更新预测。费用管理真正变好,通常先表现为看得更早、解释更具体,随后才可能表现为支出结构改善。

成本管理如何做好费用?项目成员最佳实践与操作步骤

6. 案例复盘:省钱不是唯一成果

这个项目的改进重点不是一味减少差旅或外包,而是减少由准备不足和信息延迟造成的重复投入。项目负责人最终应当比较三件事:费用预测是否更准确、交付质量是否保持、返工与等待是否减少。

如果支出下降但关键验证被取消,不能称为成功;如果支出略增但避免了高风险延期,也可能是合理的成本决策。复盘时要把“钱花在哪里”“为什么需要花”“避免了什么损失”放在一起,而不是只写“费用较预算增加若干”。

六、项目成员最佳实践:从申请到结项的操作步骤

1. 项目开始前:先确认费用规则和个人权限

成员接手任务时,应先确认自己负责的工作包、可用预算、审批人、费用报销政策和凭证要求。若项目没有提供这些信息,成员应主动询问,而不是在支出发生后才猜测归属。

可以把项目费用规则压缩成一页说明,至少列出预算类别、可申请事项、授权额度、审批路径、紧急情况处理方式和记录位置。团队规模越大、项目周期越长,这张说明越有价值,因为人员轮换后,口头约定很容易失效。

2. 申请前:先做必要性和替代方案判断

成员提交申请时,建议用简短结构说明“用途、项目关联、金额估算、时间要求、替代方案”。例如,不要只写“申请购买测试设备”,而要说明设备支持哪个测试阶段、现有设备为何不能满足、租用与采购的成本差异,以及项目完成后是否可复用。

对于差旅,可以说明远程方式是否可行、现场工作必须解决什么问题、预计几人几天、是否能与其他现场任务合并。对于外部服务,要说明交付物、验收标准、服务期限、付款节点和退出条件。费用申请越可能形成长期义务,越应在承诺前完成评估。

3. 审批时:确认预算口径与承诺日期

审批人不应只看申请金额是否低于剩余额度,还应核对申请时间是否早于合同签订、采购下单或服务启动。对项目成本而言,关键节点是产生承诺的时间,不只是发票到达或付款的时间。

审批意见最好写明预算来源、批准范围、有效期限和变更条件。如果只在聊天里说“可以”,成员后续很难确认批准的是一个月的服务,还是无限期续订;也难以判断价格变化后是否需要重新申请。

4. 执行中:发生变化时及时更新,而不是月底补记

费用金额、交付范围、服务期限或供应商条件发生变化时,成员应在变化确认前报告。尤其是供应商提出加项、现场任务延长、设备规格升级和合同自动续期时,不能把它们当作普通执行细节。

项目负责人需要明确变化升级的触发条件,例如超过已批准金额、改变预算类别、延长合同期限、影响关键里程碑或新增不可撤销义务。具体金额阈值由组织制定;成员的责任是识别变化并及时发起确认,而不是自行判断“差不多没关系”。

5. 支出发生后:及时记录项目归属和业务结果

费用发生后,成员应按制度提交票据或采购记录,并补齐项目、工作包、费用类别和用途。若凭证需要后补,应先保存订单、合同、审批和交付证明,避免到了月底才发现材料散落在邮件、聊天和个人文件夹中。

记录结果时不必写空泛评价。可以写“完成 3 个客户环境兼容性验证,关闭 2 项阻塞问题”,而不是“服务已完成”;可以写“设备已入库并计划供下一阶段复用”,而不是“采购完成”。结果说明让后续项目能判断费用是否带来可复用资产或实际交付价值。

6. 每周或每月:与负责人核对预测,不只核对报销

成员每周未必需要填一张复杂的成本表,但关键责任人应定期更新工作包投入、已发生费用、已承诺费用和剩余工作估算。对进度稳定、费用低风险的项目,可以按月核对;对合同密集、供应价格波动大或接近关键验收的项目,应提高更新频率。

核对时重点回答:本期新增了哪些承诺?剩余工作是否变化?预算偏差是一次性还是持续性?是否有重复支出或可复用资源?完工预测有没有改变?这比单纯检查“本月报销有没有提交”更接近成本管理本身。

7. 结项时:完成费用归属、承诺关闭和经验沉淀

结项不是把最后一张报销单提交就结束。团队还要确认未结合同、押金、订阅续费、待付款项、设备归属和供应商验收状态。对尚未结清的事项,明确责任人和完成日期,避免项目关闭后费用继续流入却无人追踪。

复盘时应比较原始预算、批准变更、最终发生费用和未用预算,并解释主要差异。差异原因可以归纳为范围变化、价格变化、估算偏差、返工、等待、资产复用或流程延迟。每个原因都要导出下一次可以执行的调整,而不只是记录“加强管理”。

  1. 确认最终费用与合同、发票、付款记录相互一致。
  2. 关闭或转交仍有效的订阅、服务和采购承诺。
  3. 确认设备、工具和可复用资产的保管人。
  4. 对重大偏差说明原因、影响和处理决策。
  5. 把可复用的估算参数更新到后续项目计划中。

七、根据项目特点选择管理强度:规则不能一刀切

1. 小型、短周期、低风险项目

这类项目不需要建立复杂的成本分析体系。保留项目总预算、主要费用类别、审批人和异常升级规则即可。成员按发生事项记录凭证,负责人在阶段结束时做一次预测和复盘。

如果成员数量少、费用类别稳定,过多的字段和审批层级会产生比风险本身更高的管理成本。可以用轻量表格或现有项目工具记录,但要确保至少能看出预算、已发生、已承诺和责任人。

2. 中大型、多人协作、跨部门项目

当项目涉及多个部门、较多成员和多类费用时,口头管理容易失效。需要明确预算负责人、费用申请人、审批人和财务核对人的职责,并将费用关联到工作包、里程碑或交付物。

对于 100 人以上的组织,跨团队权限和数据口径尤其需要提前统一。若项目进度、任务、工时和费用分别散落在不同系统,管理者要明确主数据来源及同步责任,避免同一笔支出在不同台账里出现多个版本。项目管理平台可以承担任务、责任、变更和工作量记录,财务或采购系统继续负责专业账务与采购流程;工具分工应以数据能否对齐为标准,而不是要求一个系统包办全部管理。

以 PingCode 一类项目管理平台为例,中大型团队可将需求、任务、里程碑、负责人和工作量放在同一项目上下文中,再通过约定字段或接口关联费用申请与预算信息。它适合帮助团队看清“费用对应什么工作”,但是否覆盖企业级财务核算、税务处理和采购控制,需要按实际产品能力与组织流程单独核验,不能把项目协作记录直接当成财务账簿。

3. 研发与创新项目:控制不确定性,不是假装精准

研发探索阶段的工作范围和实现路径可能变化,过早把每项任务的费用锁死,容易造成表面精确、实际不断改表。更适合按阶段设置预算包、阶段门槛和继续投入条件:先用有限资源验证关键假设,再根据证据决定扩大投入、调整方向或停止。

在这种项目里,成员要记录关键实验、失败原因、投入和决策证据。失败实验不一定是浪费,如果它及时排除了高成本路径;相反,连续重复同一类失败却没有更新假设,才可能是可避免的成本。

4. 交付与实施项目:关注现场变化和返工成本

实施类项目的费用风险经常来自现场条件、需求变更、差旅追加和验收返工。成员应把现场工作与明确问题、验收条件和责任方绑定,避免只记录“到场支持若干天”。

现场增加任务时,先确认是原合同范围、客户变更还是内部准备不足。三种情况的费用责任和改进方法不同。若每次延期都通过追加差旅解决,却不修正环境准备和远程验证流程,费用只会重复出现。

5. 受监管或审计要求高的项目:留痕优先于便利

如果项目涉及公共资金、医疗、金融、安全或严格审计要求,费用审批、采购比价、合同、交付验收和付款凭证必须遵循组织及适用法规。成员不能用“项目急”替代规定的授权程序,也不能将个人支付和团队采购混为一谈。

紧急支出应有清晰的紧急授权机制、补录时限和事后复核,不应形成长期例外。合规项目可以增加留痕要求,但要通过模板和流程减少重复填写,确保“记录更完整”不等于“同一信息被抄写多遍”。

八、如何取舍:控制成本、保持速度与保障质量

1. 在审批速度和事前控制之间取舍

事前审批越严格,越能减少未经授权的承诺,但也可能增加等待。我的建议是按风险分层,而不是在“全部审批”与“完全放开”之间二选一:常规预算内事项快速处理;高金额、超预算、长期合同和不可逆支出进行前置评估。

如果项目关键路径会因审批延迟受阻,可以设置明确的授权代理人和响应时限。没有响应时如何升级,也应事先规定。否则团队可能为了赶进度绕过流程,形成看似快、实则失去控制的管理方式。

2. 在数据精度和成员负担之间取舍

所有费用都精确到个人、任务和小时,理论上信息丰富,实际上可能导致填报成本过高、数据质量下降。最合适的精度取决于数据是否会改变决策。

如果项目正在比较两种实施方案,较细的工时和采购记录可能有价值;如果某类费用固定、金额很小且不影响项目选择,按阶段汇总就足够。团队可以先从高价值、高波动、高风险的费用类别开始,验证记录是否带来更好的决策,再逐步扩大。

3. 在短期节省和长期复用之间取舍

采购最低价不一定总成本最低。设备、服务和软件的实际成本还包括安装、培训、维护、数据迁移、退出和复用价值。比较方案时,至少看全周期成本、交付风险和退出成本,而不是只比第一张报价单。

反过来,也不能因为“以后可能复用”就购买过量资产。复用判断要有明确的下一项目需求、保管责任和可用期限;否则所谓长期价值可能只是为当前不必要支出寻找理由。

4. 在预算纪律和业务变化之间取舍

预算是管理边界,不是阻止变化的借口。项目发生范围变化时,应通过变更流程重新评估预算、时间和质量影响;不能把新增工作塞进原预算,再要求成员用加班或降低质量吸收。

同样,预算调整也不应变成追认习惯。若每次超支都能在事后轻松追加,成员就不会认真做事前估算。合理做法是区分可预测的误差、批准的范围变化和可避免的执行失误,并分别复盘。

5. 在统一工具和专业系统之间取舍

项目团队希望在一个地方看到任务、人员和费用,财务部门则需要符合会计、采购和报税要求的专业系统。两种诉求并不冲突,但不能简单假设一个系统能替代所有系统。

选型时要检查谁是预算数据的权威来源、费用状态如何同步、合同承诺何时进入预测、项目关闭后谁负责数据归档。对于中大型团队,项目管理平台可以承接工作与交付关联,财务系统负责账务事实,采购系统负责合同与订单;接口和字段治理比“系统数量越少越好”更重要。

九、团队可直接采用的费用管理清单

1. 成员申请费用前

  • 确认费用服务的项目目标、工作包或交付物。
  • 确认当前预算、已发生金额和已承诺金额。
  • 评估内部资源、租用、复用或替代供应商等方案。
  • 确认审批人、合同要求、凭证要求和交付时间。
  • 对长期合同、自动续期、超预算或不可撤销事项提前升级。

2. 成员执行费用时

  • 保留审批、订单、合同、付款和交付验收记录。
  • 范围、价格、期限或供应商变化时及时发起重新确认。
  • 把费用关联到真实工作,不把所有费用笼统归入项目总账。
  • 避免拆分支出规避审批,也避免先承诺、后补手续成为惯例。

3. 项目负责人每月核对

  • 比较预算、已发生费用、已承诺费用和完工预测。
  • 检查主要偏差来自范围、价格、估算、返工还是等待。
  • 识别重复采购、闲置订阅、可复用资产和未关闭合同。
  • 对关键变化决定继续投入、调整范围、替换方案或升级审批。
  • 记录决策理由,确保后续复盘能还原当时的信息与判断。

4. 结项时检查

  • 核对最终支出和预算变更是否一致。
  • 确认未付款、未验收、未取消的承诺有人负责。
  • 确认资产、订阅和外部服务的后续归属。
  • 沉淀可复用的单价、工作量、供应商表现和风险信息。
  • 把重要成本偏差转化为下一项目可执行的改进措施。

十、结语:让费用记录成为项目决策的一部分

1. 下一步先做一件小事

如果团队目前主要靠月底报销汇总管理成本,不必一开始就引入复杂模型。先选一个正在执行的项目,增加四个可核对的信息:费用归属工作包、已承诺金额、完工预测、偏差原因。连续跟踪一个月,观察它是否让团队更早发现风险、减少重复追问或改善决策。

如果信息没有改变任何决策,就检查字段是否太多、更新是否太慢,或者费用分类是否没有对应业务场景。管理表格不是目标,能否帮助团队选择行动才是目标。

2. 最重要的判断

项目费用管理的成熟度,不取决于审批层级有多少,也不取决于预算表有多精细,而取决于团队能否在承诺发生前看见风险,在费用发生后解释用途,在项目结束后把经验带到下一次估算。

让成员清楚边界,让负责人掌握预测,让财务和采购守住专业控制,再用可追踪的工作与费用关系连接各方。这样做不保证每个项目都不超预算,却能让超支更早暴露、原因更容易辨别、调整更有依据,也让每一笔合理投入真正服务于交付。

常见问题解答(FAQ)

1. 项目成员怎样记录费用,才能避免月底集中补账?

我们团队以前都是月底才回忆交通、材料和外包支出,结果经常漏项,票据也对不上。我想知道,日常记录要细到什么程度,才不会让成员觉得是在额外填表?

把费用记录放在支出发生时完成,而不是等报销时补记。每笔费用至少记录日期、金额、所属项目或任务、费用类别、事由、经手人和凭证位置;例如“4月12日,480元,客户现场测试,交通费,关联任务T-23,凭证已上传”。如果团队还没有系统,可先用统一表单或共享台账,字段固定比工具复杂更重要。

可试行两周,统计月底补录笔数;若仍频繁补录,通常要检查录入入口是否太分散、分类是否难选,而不只是提醒成员更勤快。

2. 项目费用预算应该按什么维度拆分,才方便成员执行?

我见过预算只写一个总金额,项目进行到一半才发现差旅和测试费用已经挤占了其他支出。我不确定预算该拆到任务、阶段还是费用类别,拆得太细又怕维护成本变高。

预算维度应能对应到实际决策:成员需要判断“这笔钱能不能花”,负责人需要判断“超支后该调整什么”。多数项目可先按阶段或费用类别拆分,例如人力、差旅、采购、外包;只有金额较大或风险较高的项目,再把采购、外包等进一步关联到具体任务。

以一个预算20万元的项目为例,可以先划分为人力12万元、测试与采购5万元、差旅及其他3万元,并为关键类别设置负责人和预警线。不要为了看起来精确而把每个小任务都设预算,若分类无法触发行动,它就只是维护负担。

3. 项目实际费用高于预算时,项目成员应该先做什么?

如果我发现某项费用已经快超预算,但项目交付还没完成,我担心立即停支会影响进度,也怕继续花钱后被追责。我想知道成员发现偏差后,怎样汇报才有助于负责人快速判断。

先核对已发生费用、已承诺但尚未付款的费用,以及剩余工作所需费用,避免只看报销到账金额。随后说明偏差来源、对交付的影响和可选方案,例如供应商涨价、需求增加,或原估算遗漏;同时给出继续执行、替代采购、调整范围等方案及其成本差异。成员不要擅自拆单或把费用改挂到其他类别来绕过审批。

负责人应依据项目授权规则决定是否追加预算、调整范围或升级审批,并留下决定与依据,便于后续复盘。

4. 怎样检查项目费用记录是否可信,而不只是账面数字对得上?

我发现有些项目报表金额看起来平衡,但费用归属错了,导致某个任务的成本被低估,另一个项目却承担了不该承担的支出。我想建立一种不太繁琐的核对方式,尽早发现这类问题。

采用“凭证、归属、审批、预算”四项抽查,比只核总额更有效。每周或每个里程碑抽查高金额、重复发生和类别异常的记录:核对凭证金额与台账一致,费用确实服务于对应项目或任务,审批符合权限,累计支出与预算及未付款承诺相符。

比如一笔设备采购若同时服务多个项目,应事先约定分摊规则并保留计算依据,不能月底凭印象分摊。可先抽查金额最高的前10笔和随机5笔,若反复发现同类差错,再调整表单字段或审批规则,而不是无限增加人工复核。

核心关键词

读者评论

姚
姚天佑

我们之前也只看报销金额,后来发现外包合同已签但没付款,预测成本还是偏低。把已承诺费用单独列出来后,确实更容易提前讨论调整。

吕
吕沐阳

工时记录这部分需要看团队规模。任务变化频繁时,记录到工作包有助于发现返工;但如果每个成员都按小时填报,维护成本也不低,最好先明确数据会用于什么决策。

徐
徐雅楠

审批分层比所有支出走同一流程更实际。不过紧急授权后的补录期限和责任人也要写清楚,否则“先处理、后补手续”还是容易变成常态。

文章包含AI辅助创作:成本管理如何做好费用?项目成员最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594493
