人力成本实操方法:项目成员提升成本管理效率的最佳实践方法与模板

人力成本管理最容易失真的地方,往往不是工资算错,而是项目计划写着“投入两个人、两个月”,实际却由六个人断续参与四个月,临近结项才发现预算已经被隐性加班和反复返工吃掉。要提升项目成员的人力成本管理效率,关键不是让每个人多填几张表,而是把“谁在什么时间、为哪个交付物投入了多少有效工时”变成可核对、可预警、能指导决策的数据。下面我用一套可落地的核算方法、模板和情景推演,说明怎样从工时记录走到成本判断。

一、先讲核心结论:成本管理的对象不是工时表,而是决策

1. 先把人力成本管理定义清楚

我把项目人力成本管理定义为:在项目范围、时间和质量约束下,持续识别人员投入、估算成本、比较偏差,并据此调整资源安排的过程。工时只是输入,不是管理成果。真正有用的结果,是项目负责人能判断预算是否要重估、任务是否要拆分、资源是否要调整,以及变更是否需要重新审批。

如果团队只统计“某成员本月填了多少小时”,却无法回答这些小时对应哪个交付物、是否属于计划内工作、是否因返工产生,那么数据看起来很完整,管理上仍然近乎盲区。成本数据的价值不在精确到小数点,而在能否支持及时、可解释的行动。

2. 用四个对象搭起最小管理闭环

实践中,我建议先统一四个对象:项目预算、人员费率、计划工时、实际工时。预算明确资金上限;费率把投入时间转换为成本;计划工时描述原定工作量;实际工时记录真实投入。四者要使用相同的项目、阶段和任务口径,否则汇总出来的差异可能只是分类规则不同。

最小闭环并不要求上来就建设复杂的财务模型。项目负责人至少应能看到:预算消耗到哪里、工时偏差由什么任务造成、差异是否来自范围变化、当前预测完工成本是多少。若这四个问题都答不出来,增加更多字段通常只会增加填报负担。

3. 管理效率要同时衡量“省时”和“少误判”

不少团队将成本管理效率等同于填表耗时下降,这个指标不够。自动汇总能让报表更快,却不一定让决策更准。我的判断是,效率至少包含两层:数据处理效率,例如从收集到出报表的时间;管理判断效率,例如发现超支后多久能找到责任任务并采取措施。

管理目标 建议观察的指标 指标回答的问题
减少统计工作 月度汇总耗时、工时补录率 团队是否还在反复催表、合并表
提高数据可信度 任务关联率、逾期填报率、异常工时率 记录是否能被追溯和解释
提前控制偏差 预算消耗偏差、预测完工成本 项目是否有足够时间调整
改善资源决策 关键角色负荷、等待时间、返工工时占比 成本问题来自人手不足、协作等待还是质量问题

一套轻量管理机制应先做到数据定义一致、记录可追溯、偏差有负责人,再逐步提升自动化程度。不要先追求“每小时都可见”,而要先让关键投入可解释。

二、背景和真实场景:成本偏差通常藏在计划之外

1. 为什么人力成本比采购支出更容易失控

采购费用通常有订单、合同或付款记录,项目人员投入则分散在会议、沟通、开发、测试、支持和返工中。一名成员上午处理项目任务,下午帮另一个项目排查问题,月底回忆时很难精确还原。若组织把人员成本当作固定薪资而不计入项目,就会低估项目消耗;若把所有工资都简单按日历天分摊,又可能把待命、培训和非项目工作误算为直接成本。

因此,首先要声明采用哪种口径。项目管理口径通常关注可归属的直接投入;财务完全成本口径还可能纳入福利、社保、办公、管理和间接支持费用。两种口径都可以使用,但不能在同一张项目对比表里混用。

2. 一个常见的项目失真场景

下面是用于说明计算方式的情景推演,并非某企业的实测统计。某中型组织启动一项 12 周的系统改造项目,原计划投入产品、研发、测试和交付共 8 名成员。计划表按角色估算工时,项目进行到第 7 周时,业务方增加了两项需求,测试阶段又出现多轮返工。

项目团队没有按任务记录实际投入,而是月底按成员估填工时。负责人直到结项前才发现:需求澄清和跨部门协调占用了大量时间,测试返工也未被单独标记。预算偏差看似出现在研发成本,追溯后才发现,最主要的成本驱动因素是范围变更和交付等待,而不是某个岗位效率低。

这个场景说明,单看成员总工时会把“结果”误当“原因”。如果把投入按任务类型、阶段和变更状态拆开,团队才有机会分辨是估算失准、需求失控、技术风险还是协作延迟。

3. 成本数据必须对应工作发生的过程

项目成本不是月底才产生的,而是随着任务执行逐步发生。月末集中补填会把过程压扁成一个总数,管理者看不到超支何时开始、哪项工作先偏离,也无法判断是否还有机会纠正。对周期较长或跨团队项目,周度记录通常比月末回忆更容易保持准确。

我建议把管理节奏设计成“成员及时记录、负责人每周校验、项目经理按里程碑复盘、财务按约定周期核对”。不同节奏承担不同职责,不能把所有检查都交给财务,也不应由成员独自判断某项工作该归入哪个成本类别。

人力成本实操方法:项目成员提升成本管理效率的最佳实践方法与模板

三、常见误区:看起来精细,不等于管理更有效

1. 误区一:要求成员把每分钟都记录下来

精确到分钟并不自动带来更准确的成本数据。若成员需要频繁切换任务、每天填十几条记录,填报本身就会成为新成本。更现实的做法,是明确记录粒度,例如按半小时或一小时归集,并要求能够识别主要任务和工作类别。粒度应由决策需要决定,而不是由工具能录入多细决定。

对探索性工作、临时支持和高度碎片化的协作,可以允许按日汇总并补充原因;对预算占比高、风险高的关键工作,则应要求绑定具体任务。记录规则要对关键成本敏感,而不是对所有活动一视同仁。

2. 误区二:把加班等同于高人力成本

加班通常是风险信号,但不能单独作为成本结论。若成员的薪酬采用固定月薪,在某些内部核算口径下,短期加班不一定立即增加账面薪资;但它可能增加疲劳风险、缺陷率、流失风险和后续返工成本。若项目采用外包、计时合同或明确的加班结算规则,加班则可能直接推高现金支出。

因此,报告中要把“工时投入”“现金支出”和“资源负荷”分开呈现。把三者混为一谈,会造成一种常见误判:团队以为只要没有额外付款,就没有成本;或者反过来,把每小时延长都按同一方式重复计费。

3. 误区三:用统一人力费率掩盖关键角色差异

统一费率能简化核算,适合早期粗估或组织内部只关心总体预算的场景。但如果高级架构师、初级执行人员、外部顾问和驻场交付人员的成本差异显著,统一费率会让岗位组合变化被隐藏。例如,工时总量不变,但高费率角色投入增加,项目成本仍可能上升。

我的建议是先从角色费率开始,不必一开始追踪每个人的实际薪酬。角色费率既减少隐私暴露,也便于做预算;若需要精确财务核算,再由授权人员将角色费率映射到内部成本口径。费率必须标注有效期和适用范围,避免不同项目重复使用过期参数。

4. 误区四:偏差只要超过阈值就追责

成本偏差可能来自估算误差、范围变更、资源切换、质量返工、外部依赖延迟,也可能来自记录口径变化。没有原因分类就直接追责,会鼓励成员少报、把工时挪到模糊任务或把问题拖到结项后暴露。

更有效的机制是把偏差处理分成“识别、解释、决定、复核”四步。责任人要对事实和后续动作负责,而不是自动为所有偏差承担过错。管理的目的应是降低下次发生同类问题的概率,而不是制造更好看的填报数字。

5. 误区五:采购工具后就认为成本问题解决了

数字化工具可以减少重复录入、提高汇总速度,但不能替团队决定什么算项目工作、什么算变更、费率如何设置、预算超出后由谁审批。如果规则没有统一,系统只会更快地生成彼此冲突的数字。

选择某项目管理平台时,我会先检查它是否适配组织的工作流、权限、报表和集成要求,而不是先看功能清单有多长。对于 100 人以上、角色复杂或多项目并行的组织,可以将 PingCode 作为项目管理类产品的评估对象,重点验证其任务管理、过程数据关联、权限配置和报表能力是否符合实际场景;具体能力、版本与集成边界应以供应方当前说明和实际试用结果为准。

四、专业判断逻辑:从口径、估算、记录到预测

1. 先确定成本边界和核算口径

第一步不是算钱,而是回答哪些投入要进入项目成本。建议至少区分四类:直接项目工作、项目管理与协调、项目专属支持、组织公共活动。是否纳入成本取决于组织管理目的,但一旦确定,就要写入规则,不能由成员临时选择。

同时明确“预算成本”是内部管理估值、项目报价成本,还是财务实际成本。内部管理估值可以使用角色标准费率;项目报价可能需计入风险和利润;财务成本则受会计政策和组织核算规则约束。三者可以并行,但必须保留口径标签。

2. 用角色费率把投入转换为可比较成本

最简单的换算公式是:项目人力成本等于各角色实际工时乘以对应小时费率后求和。若预算按人天管理,需要先规定一个标准工作日小时数,并统一假期、非标准工时及跨时区工作的折算方法。

情景示例:产品经理 100 小时、研发 500 小时、测试 180 小时,假设标准角色费率分别为每小时 160 元、220 元、180 元,则管理估值为 16,000 元、110,000 元和 32,400 元,总计 158,400 元。这里的费率是示意参数,不代表行业薪酬或任何组织的真实工资。

项目人力成本 = Σ(角色实际工时 × 角色小时费率)
预算偏差 = 当前预测完工成本 – 批准预算

预算偏差率 = 预算偏差 ÷ 批准预算 × 100%

预测完工成本 = 已发生人力成本 + 剩余工作预测成本

如果组织使用完全成本,还可以把社保福利、管理支持和办公成本作为单独的间接成本层,而不是悄悄塞进角色费率。这样既能解释成本构成,也能避免项目负责人误以为某项费率是成员的直接薪酬。

3. 预算估算不要只靠单点数字

早期需求不确定时,单一工时估算容易制造虚假的准确感。我更倾向于用区间估算:乐观、最可能、悲观三种情景。对历史数据丰富、任务重复性高的工作,可以逐步用实际完成数据校准;对探索性工作,应该保留风险区间,并在里程碑重新估算。

三点估算常用的加权思路是:预期工时等于乐观工时加四倍最可能工时再加悲观工时,最后除以六。它不是预测真理,而是让估算者明确风险边界。若团队无法解释乐观和悲观情景分别受什么条件影响,公式本身也不会提高判断质量。

4. 实际记录应按“任务、角色、日期、类型”关联

要让工时变成可行动的数据,我建议每条记录至少包含成员或角色、项目、任务、日期、投入时长、工作类型和必要说明。若涉及敏感项目,姓名可以只对授权管理者可见,团队报表展示角色级数据。

工作类型不宜设置过多。通常可以从执行、沟通协调、返工、等待支持、缺陷修复、项目管理六类起步。类别过少会无法解释差异,类别过多则导致成员选择困难。连续运行一个周期后,再根据复盘中反复出现的模糊项调整字典。

5. 监控预算消耗,而不是把消耗率当作唯一结论

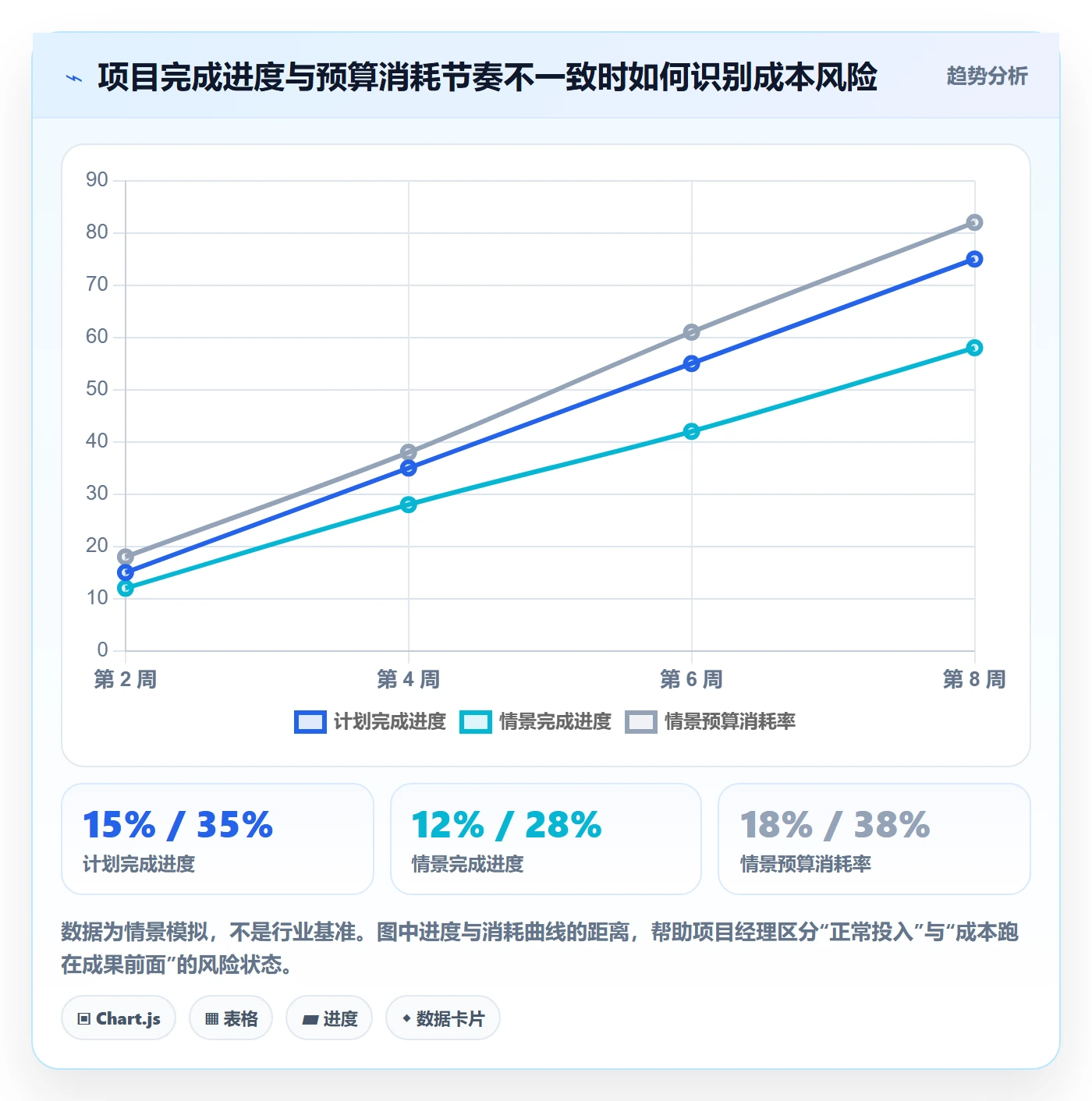

预算消耗率等于累计成本除以批准预算,适合做快速预警,但它必须结合完成度和剩余工作评估。若项目只完成 40%,预算已经消耗 70%,显然值得检查;若项目已完成 90%,预算消耗 70%,也可能表示剩余工作风险很高,不能简单判定“还有余量”。

管理上应同时观察成本进度和交付进度。对于范围稳定、任务可量化的项目,可以借鉴挣值管理思路,将计划价值、挣值和实际成本放在一起观察。对于需求持续探索的工作,则不要机械套用指标,应以阶段目标、已验证成果和剩余工作预测为主。

信号 可能原因 优先核查动作
成本消耗快于交付进度 估算偏低、返工增加、范围扩张 拆分新增需求和返工工时,重算完工预测
成本低但关键任务持续延期 资源不足、任务等待、记录漏报 核对任务阻塞和工时完整性,不要先判定效率高
某角色负荷长期超过计划 角色稀缺、职责集中、审批瓶颈 检查任务分派、等待依赖和可替代能力
结项前集中出现工时补录 记录规则难用、提醒机制缺失 缩短记录周期,降低填报摩擦,核查历史数据偏差

6. 设置预警时,要有阈值也要有处理责任

预警阈值没有放之四海而皆准的数字。稳定运营项目可以设置较窄的偏差容忍区间;探索性研发应给估算留出更大的不确定性。无论采用多少百分比,预警都应关联动作:谁复核、几天内说明、需要哪些证据、谁批准预算调整。

阈值只是筛选异常的工具,不是项目绩效评分。若每次预警都变成惩罚,成员会倾向于不记录、不变更分类或延迟暴露问题,最终削弱数据质量。好的预警机制能让团队更早讨论现实,而不是让数字更平滑。

人力成本实操方法:项目成员提升成本管理效率的最佳实践方法与模板

五、可复制案例和模板:让数据从记录变成行动

1. 案例口径:示意项目如何拆开成本原因

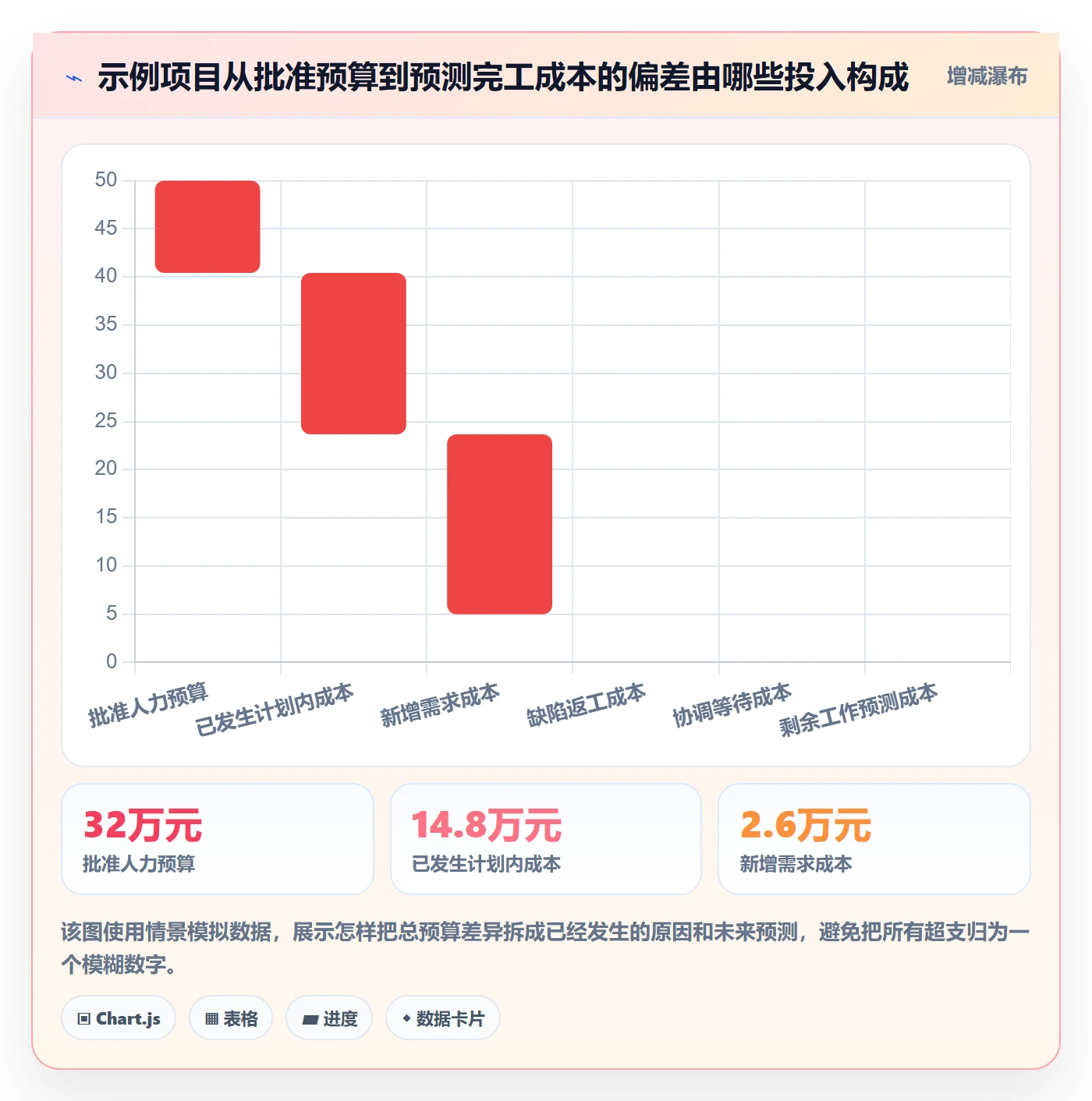

以下仍是情景模拟,不代表真实企业实测结果。某 12 周项目批准的人力预算为 32 万元。第 6 周复盘时,累计实际成本 20.8 万元,已消耗预算的 65%;项目负责人估计完成度约 48%。如果只看成本总额,团队可能只能得到“花得有点快”的结论。

复盘把投入拆为需求澄清、计划内开发、变更开发、缺陷返工、跨团队等待和交付支持六类,发现变更与返工合计占当前实际成本的 29%。进一步检查发现,两项需求在开发中途被加入,但没有同步更新范围和预算基线。团队因此没有把问题归咎为成员“做得慢”,而是将变更影响单独估算并提交决策。

项目负责人随后采取三个动作:对未批准需求暂停排期;将高风险接口任务提前做验证;把测试返工问题按缺陷来源分类。经过下一阶段复盘,团队能够判断新增投入是范围决策的结果,还是质量问题的结果。案例的价值不在于某个百分比,而在于同一笔成本能被追溯到具体原因和管理选择。

成本类别 第 6 周示意投入 管理解释 下一步动作
计划内交付 14.8 万元 按原范围推进的主要工作 检查剩余任务估算是否仍有效
新增需求 2.6 万元 范围基线外投入 确认业务优先级与预算来源
缺陷返工 2.1 万元 质量问题产生的重复投入 追查缺陷来源与测试覆盖
协调与等待 1.3 万元 跨团队依赖导致的间接投入 明确接口责任人和响应时限

2. 模板一:项目人力成本基线表

成本基线用于开工前建立共同预期,不必追求复杂,但要能解释预算是怎样来的。建议按角色和阶段估算,并记录假设条件,例如需求冻结时间、关键人员可用性、外部依赖是否按期交付。

字段 填写示例 填写要求
项目与阶段 系统改造项目/集成测试 使用组织统一的项目和阶段名称
角色 研发工程师 优先使用岗位角色,不必在共享表中暴露薪酬信息
计划工时 240 小时 注明估算方法和不确定性
费率口径 内部管理标准费率 标注费率版本、适用日期及是否含间接成本
计划成本 计划工时乘以标准小时费率 不与现金薪资支付额混为一谈
估算假设 需求范围在第 3 周冻结 一旦假设变化,应触发重估而非悄悄改数
审批人和日期 项目负责人/批准日期 保留基线变更记录

3. 模板二:周度实际投入记录表

周度记录应让成员容易填写,也让负责人容易复核。可以按任务关联系统记录,也可以在初期使用统一表格。关键是每行都要能回答“这是什么工作、为哪个交付物投入、是否计划内”。

日期 项目 任务或交付物 角色 投入时长 工作类型 计划状态 说明
示例日期 系统改造 接口联调 研发工程师 6 小时 执行 计划内 完成接口验证与问题修复
示例日期 系统改造 变更需求评估 产品经理 2 小时 需求澄清 范围变更 等待业务负责人确认优先级

成员不需要为每一条记录写小作文。只有偏离计划、涉及变更或出现异常投入时,说明栏才需要记录原因、关联决策或待解决依赖。这样既保留管理证据,也避免让记录本身变成文书负担。

4. 模板三:月度成本偏差分析表

月度报告不要只列“预算、已花、剩余”。至少加入偏差原因、完工预测和责任动作,否则管理层只能看到结果,无法判断是否需要调整项目。以下字段可以直接作为会议材料的骨架。

字段 说明 决策用途
批准预算 当前生效的成本基线 确认比较对象没有被随意替换
累计实际成本 已发生工时按约定费率转换的金额 观察已经消耗的资源
剩余工作预测 按当前范围和风险估计的剩余成本 评估项目最终可能消耗多少
预测完工成本 累计实际成本加剩余工作预测 决定是否需要预算变更
偏差原因 变更、返工、估算、等待、资源切换等 区分外部决策与执行问题
下一步动作 动作、责任人、截止时间和验证方式 确保复盘结论能进入实际管理

5. 模板四:变更成本评估单

范围变更最常见的成本漏洞,是业务方提出新增需求后,团队先做起来,预算和计划以后再说。变更单不必复杂,但要在投入发生前说明工作量、机会成本和资源影响。项目紧急时可以先口头确认,但应在约定时间内补齐记录。

变更字段 需要回答的问题
变更内容 新增、删除或修改了什么交付物
提出原因 法规、业务优先级、缺陷还是原始需求遗漏
投入估算 按角色列出预计工时和成本区间
进度影响 是否改变里程碑、关键路径或上线窗口
机会成本 挤占了哪些原计划工作,是否需要降级其他事项
审批结论 批准、拒绝、延后或替换范围
基线更新 由谁在什么时间更新预算和交付计划

人力成本实操方法:项目成员提升成本管理效率的最佳实践方法与模板

六、按组织规模与项目类型采取不同做法

1. 小团队或短周期项目:先轻量记录,别先造系统

人数少、周期短、成员稳定的团队,可以从共享表格和每周 15 分钟复盘开始。设定统一的任务分类、角色费率和记录截止日,先解决月底补表、重复统计和变更未记录的问题。此时最重要的是规则清楚,而非工具复杂。

轻量做法的边界也要明确:当同一成员同时服务多个项目、任务依赖增加、管理者无法及时发现负荷冲突时,表格容易出现重复版本、权限失控和手工汇总错误。不要为了“轻量”长期依赖个人维护的关键文件。

2. 百人以上、多项目组织:重点治理口径和跨项目资源

人员超过百人、项目并行、角色分工复杂时,成本管理难点往往从“有没有记录”变为“数据能否跨项目比较”。组织需要统一项目编码、任务分类、角色费率版本、审批权限和报表口径,同时处理不同部门对同一工作采用不同命名的问题。

这类组织可以评估 PingCode 等项目管理平台是否适合承载项目、任务和过程数据,并通过真实流程试点验证数据关联、权限隔离、报表输出和现有系统衔接。评估时不要用演示环境里的理想数据下结论,应拿一个真实但风险可控的项目,连续运行一个完整管理周期,再确认平台能力和治理成本是否匹配。

3. 探索性研发项目:管理预测,不要假装能精确承诺

探索性工作常常要通过试验才能知道问题有多难,初期给出精确到个位小时的估算不合理。更适合采用阶段预算:先批准验证阶段投入,达到技术或业务判定条件后,再批准下一阶段。每阶段记录假设、试验结果和剩余风险,让预算随证据更新。

这并不是放弃成本控制,而是把控制点从“每项任务都不超时”转向“每个阶段都产生足够信息,支持继续、调整或停止”。若实验没有达到预期,但它及时排除了昂贵的错误路线,不能只用投入产出比的短期数字简单判为失败。

4. 外包或计时合同项目:区分内部成本与供应商账单

外包项目要并行管理合同金额、已验收工作、供应商工时和内部协调投入。供应商账单不等于项目全部人力成本:内部产品、采购、测试和验收人员也消耗资源。反过来,供应商上报工时也不应自动视为已验收工时,需要和任务、交付物、合同口径进行核对。

计时合同尤其要设置审批边界,例如哪些角色可以计费、何种等待时间可计费、变更如何确认、超出预算预测时谁有权暂停。规则应在工作发生前写入合同或项目约定,不能只在付款阶段争论。

5. 多地协同项目:把日历和工作制度纳入比较

跨地区团队可能有节假日、工时制度、时区和币种差异。直接比较成员投入时,应使用统一的工时定义和汇率日期规则,并把不同地区不可用时间纳入资源计划。否则,一名成员的“低投入”可能只是工作日历不同,报表却会把它解释成效率问题。

对于涉及薪酬、个人绩效或跨境数据的场景,权限与隐私需要先于报表设计。项目负责人通常需要角色级成本和任务负荷,不一定需要查看个人薪酬明细。将个人成本数据限制在必要范围内,有助于保护隐私并减少团队对记录系统的不信任。

七、数字化工具和流程怎么落地

1. 先用真实问题定义需求,而不是照着功能菜单采购

评估工具前,我会先写出三到五个当前最昂贵的管理摩擦,例如月报汇总要两天、跨项目工时重复计算、变更无法关联预算、管理者看不到关键岗位负荷。随后把每个问题转成可验证的测试场景,要求候选方案在真实数据下完成。

如果组织正在评估 PingCode,可以围绕中大型团队常见的项目协同需求进行验证,但不要把产品名称当作解决方案本身。测试应关注任务与工时能否关联、项目和角色数据能否按权限查看、报表能否按组织口径导出,以及流程变更后维护成本是否可接受。功能细节和版本支持以供应方资料、合同范围和实际试用为准。

2. 试点应覆盖一个完整的管理循环

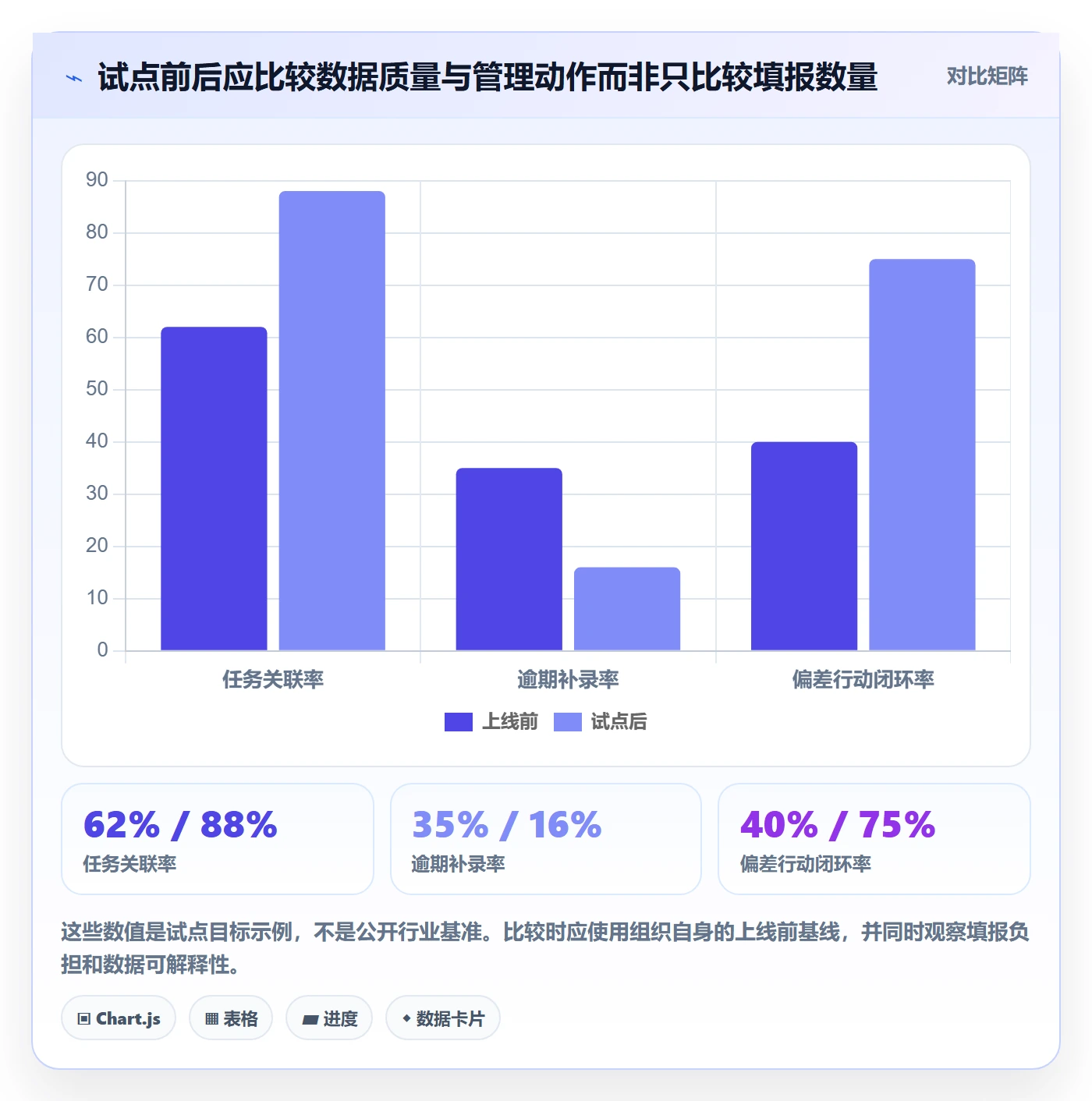

一个好的试点不是只让团队登录、建几个任务,而是覆盖计划基线、日常记录、周度复核、月度报告、变更审批和阶段复盘。试点至少要有明确负责人、数据定义、成功标准和退出条件。若只测试界面好不好用,就无法判断数据能否真正支撑预算决策。

成功标准可以包括汇总耗时是否下降、任务关联率是否提高、逾期补录是否减少、偏差原因能否被分类、管理会议是否据此作出行动。目标值应根据试点前的实际基线制定,不要把建议值包装成行业平均数。

3. 自动化优先做重复劳动,不要自动化错误口径

适合优先自动化的工作包括工时汇总、角色成本换算、预算消耗提醒、月报生成和变更记录关联。这些任务规则明确、重复频率高,自动化通常能减少人工整理。需要保留人工判断的环节包括需求变更是否批准、返工原因分类、剩余工作估算和资源调整决策。

实施顺序上,先稳定字段和规则,再配置自动汇总;先确认异常定义,再设置提醒;先验证权限,再开放报表。否则自动化会放大数据错误,团队之后还要投入更多时间解释“系统为什么这么算”。

4. 试点复盘要看副作用

新流程可能降低统计成本,也可能增加成员操作负担;可见性提高,也可能造成管理者用短期工时比较个人效率。试点复盘必须询问:成员是否更容易说明工作、负责人是否少花时间催表、管理会议是否更快找到原因、记录是否引发不必要的微观管理。

如果工具上线后报表更多了,但行动没有变化,说明组织还缺少责任机制或决策权限。若成员填报率上升但任务关联质量下降,可能是流程过于复杂或分类词典不清楚。把这些副作用一并纳入评估,才能避免把“系统上线”误判为“管理成熟”。

人力成本实操方法:项目成员提升成本管理效率的最佳实践方法与模板

八、不同情况下的取舍:成本精度、管理负担与组织信任

1. 统一费率还是个人费率

统一角色费率的优势是易于推广、保护个人薪酬隐私,也便于项目间比较;缺点是无法反映个体经验、地区和用工形式差异。个人费率更精细,但数据权限、维护成本和组织敏感性都更高。

如果管理目的是项目资源规划,角色费率往往足够;如果用于法定财务核算或合同结算,则需要遵循组织既定口径,并由授权人员管理明细。不要为了看起来精确,让所有项目成员都接触个人薪酬数据。

2. 每日记录还是每周汇总

每日记录有利于减少回忆偏差,也适合任务切换频繁、项目风险高的团队;每周汇总更省操作时间,适合工作稳定、任务周期较长的场景。频率应结合任务变化速度和管理所需提前量决定。

一个可行折中是工作日内用轻量方式持续记录,周末前由成员确认,负责人按周检查异常。若团队仍持续出现月底大规模补录,就不要简单要求更严厉的考勤,而要检查工具入口、任务分类和提醒时机是否设计得不合理。

3. 按人头看成本还是按任务看成本

按人头看有助于了解角色负荷、关键人员集中度和资源冲突,但容易把成本讨论变成个人绩效评判。按任务看能定位交付物、返工和变更的成本,却可能忽略某个稀缺角色在多个项目间被反复打断。

管理报表应并行提供两种视角:项目与任务视角解释钱花在哪里,角色视角解释资源如何分配。个体级细节仅在必要的权限范围内使用,且应结合任务复杂度、责任范围和质量结果,不能用单一工时排名判断个人价值。

4. 规则统一还是项目自主

完全统一有利于跨项目对比,但会压制探索性工作、应急支持和特殊合同的差异;完全自主则让报表失去可比性。比较稳妥的方式是统一核心字段和成本口径,允许项目在工作类型、阶段划分和风险记录上扩展,但扩展项必须有定义、负责人和版本。

当不同业务单元确实存在不同经营模式时,应建立“共同底座加业务扩展”,而不是强迫所有团队使用完全相同的细节。统一的是跨项目比较所需的关键指标,不是所有业务活动的名称和流程。

5. 控制预算还是保护交付质量

成本控制不能演变成简单削减人力。预算超出时,应该先评估质量风险、剩余交付价值、变更必要性和替代方案。若减少测试投入会显著增加上线后故障成本,表面节省可能只是把成本转移到后续阶段。

相反,如果低价值需求不断侵蚀核心交付资源,及时停止或延后范围也可能是更负责任的成本决策。判断标准不是“少花了多少”,而是同等质量与风险约束下,是否把有限投入放在更有价值的交付上。

九、下一步行动:用四周建立最小可用机制

1. 第一周:确认口径和基线

指定项目经理或成本负责人,定义项目范围、角色费率、直接与间接成本、计划工时粒度、预算审批规则。挑选一个近期项目作为试点,记录当前报表耗时、补录情况和成本偏差来源,作为对照基线。

2. 第二周:建立记录模板和变更流程

公布任务关联、工作类型和异常说明规则,删除不必要字段。同步启用变更成本评估单,规定新增需求在何种情况下必须先审批。若使用管理工具,先配置最小字段和权限,不要一次性把所有组织流程搬进去。

3. 第三周:进行周度检查和第一次偏差复盘

抽查记录是否关联到任务、成本类别是否一致、异常工时是否有解释。对出现偏差的项目,不先追责,先区分范围、估算、返工、等待和资源冲突。会议结束时明确动作、负责人和截止时间,避免复盘只留下结论没有执行。

4. 第四周:评估效果并决定是否扩大

对比试点前后的汇总耗时、任务关联率、补录率、偏差发现时间和行动闭环率,同时收集团队反馈。若流程更复杂但决策更快,评估是否值得继续;若只是记录量增加而管理判断没有改善,应先调整规则,而不是急着扩面。

  • 若团队人数少、项目短:先用统一表格和周度复盘,不急于采购复杂系统。
  • 若项目并行多、跨部门协同复杂:先治理项目编码、角色费率和变更口径,再评估平台支撑能力。
  • 若工作高度探索:采用阶段预算和滚动预测,不要求早期给出虚假精确值。
  • 若外包投入占比高:把合同计费、内部协调和验收投入分开管理。
  • 若成员对记录抵触:先减少填报摩擦、解释数据用途和权限边界,不要先扩大监控范围。

5. 用三个问题判断机制是否真的有效

一个周期结束后,我会问三个问题。第一,管理者能否在项目尚可调整时发现偏差,而不是结项后才知道?第二,团队能否用证据解释成本增加来自哪里?第三,偏差是否带来了明确的范围、资源或质量决策?只要其中一个问题长期答不上来,就说明机制还没有形成闭环。

人力成本管理不该把成员变成填表员,也不该把工时数据误当成个人价值。真正有效的做法,是用足够可信、足够轻量的投入记录,把项目的资源选择、范围变化和交付结果连起来。下一步可以从一个真实项目开始:确认成本口径,建立计划基线,按周记录任务投入,再用一次偏差复盘验证数据是否能改变决策。工具可以加速这个过程,但清晰的规则和愿意据实调整的管理机制,才是成本效率提升的起点。

常见问题解答(FAQ)

1. 项目成员的人力成本应该怎么计算才不失真?

我以前只用“月薪÷工作日”估算项目成本,月底一对账才发现,社保、公积金、奖金和休假都没算进去。想知道团队实际做项目时,怎样设定一个既能落地、又不会让成员觉得被过度计量的成本口径?

先统一口径,再计算单价。可将项目人力成本定义为“成员的期间人工总成本÷期间可投入项目的有效工时”,人工总成本按企业选定口径纳入工资、雇主承担的社保公积金、固定福利及需要分摊的奖金;有效工时则从制度工时中扣除法定假期、带薪休假和固定的非项目职责时间。

举例:某成员月度人工总成本为 2.4 万元,制度工时 168 小时,扣除休假及固定内部职责后,可投入项目 140 小时,则参考成本约为 171 元/小时,而不是简单用 2.4 万元除以 168 小时得到的 143 元/小时。

这个数适合做项目估算和组合分析,不等于成员的市场时薪,也不应直接作为个人绩效排名依据。

2. 工时记录怎样做,才能兼顾成本准确性和成员接受度?

我担心要求大家每天填工时会变成形式主义:有人月底凭记忆补,有人把零碎沟通全记到一个任务里,最后数字看着很精确,实际上无法用于判断。有没有一种不增加太多负担、又能发现成本偏差的记录方法?

把记录目标从“考勤式核人”改成“识别工作去向和估算偏差”。建议成员按任务或工作包记录,粒度以半天或一小时为参考,不必追踪每次短暂沟通;每周固定一次、在记忆尚新的时候补齐,并要求记录实际投入与任务状态对应。

团队负责人抽查三类异常即可:连续多周超出估算、工时长期集中在“其他”、任务已延期但累计投入没有变化。实操中可先试行两周,比较填报耗时与复盘价值;如果记录成本超过管理收益,就减少分类,不要继续增加字段。

3. 项目预算超支时,怎样判断是估算偏差还是执行问题?

我遇到过项目工时已经超过预算,但负责人只说“大家最近比较忙”,没有人能解释超在哪里。我想区分需求变化、技术风险和执行效率问题,避免一看到超支就压缩成员工时,结果质量和进度一起恶化。

不要只比较项目总预算和已花成本,应把预算拆到交付物或工作包,并同时看范围、剩余工作量和已投入工时。比如某功能原估 80 小时,已投入 60 小时却只完成约一半:若期间新增了两项验收要求,优先判断为范围变化;若范围未变但关键依赖等待了 20 小时,应记录为阻塞成本;

若需求与依赖都稳定,再检查估算依据或任务拆分是否过粗。每周做一次偏差复盘,记录“偏差金额、成因、责任环节、下一步措施”,而不是把所有偏差归结为成员效率。只有范围稳定、阻塞可控且剩余工作可估时,才适合讨论执行效率。

4. 项目人力成本管理模板应该包含哪些字段,才能真正指导决策?

我用过只列成员、工时和金额的表格,月底能算出成本,却看不出为什么超支,也不知道下一步该调整范围、排期还是资源。想做一个团队可以持续维护的模板,哪些字段是必需的,哪些反而容易造成填表负担?

最小可用模板至少包含:项目与周期、成员或角色、工作包、预算工时、实际工时、单位成本、预计完工工时、偏差原因、风险或依赖、后续措施。计算时可用“实际成本=实际工时×约定单位成本”,“完工预测成本=实际成本+剩余工时×单位成本”;

例如预算 400 小时、成本单价 180 元,预算成本为 7.2 万元,若已投入 280 小时、预计还需 170 小时,则完工预测为 8.1 万元,预测超支 0.9 万元。不要一开始就给每个成员增加复杂的逐日标签;先按工作包周度更新,连续运行一个月后,再根据决策需要增加字段。

模板的价值不在列得多,而在看到预测超支时能追溯原因并采取行动。

核心关键词

读者评论

沈
沈婉清

我们团队试过按任务记工时,真正难的不是填报,而是统一“协调沟通”和“项目管理”该归到哪里。先把类别说清楚,再要求周度校验,确实比月底补表靠谱。

严
严嘉宁

角色费率适合做项目估算,但拿来和财务实际成本对账时容易产生误解。建议报表上把管理估值和财务口径分开显示,避免负责人把估算数字当成真实支出。

杨
杨依诺

按周记录能减少回忆误差,不过碎片化支持工作很难精确绑定任务。文中提到允许按日汇总比较实际;想请教跨项目临时排障时,通常由谁确认工时归属更合适?

文章包含AI辅助创作:人力成本实操方法:项目成员提升成本管理效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594480

赞 (0)
飞飞飞飞
成本管理指南:项目成员如何做好成本管理,最佳实践全流程
上一篇 41分钟前
采购成本最佳实践:项目成员成本管理最佳实践,常见问题
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
