采购成本管理最容易失效的时刻,往往不是预算超支,而是团队直到下单前才发现:报价里漏了模具、运输和调试费,交期变化又带来加急成本,所谓“低价中标”最终比第二低报价贵出一截。要让项目成员真正开展成本管理,不能只要求大家“控制预算”,而要把需求、询价、决策、合同、验收和复盘连成一条可追溯的成本链。本文以一个明确标注为情景模拟的设备采购项目,拆解这条链如何落地,以及项目成员在不同阶段该做什么、看什么、何时升级风险。
一、先讲核心结论:采购成本管理不是砍价,而是管理总拥有成本
1. 采购决策要从“最低报价”转向“可交付的总成本”
我判断一项采购是否划算,通常先问三个问题:采购范围是否一致,交付条件是否一致,使用周期内的成本是否纳入比较。只比较供应商报出的单价,实际上是在比较未经校准的数字,而不是比较真正可执行的方案。
总拥有成本至少要考虑采购价格、运输与保险、安装调试、培训、备件、维护、质量损失、停机影响、库存占用,以及退出或替换成本。并不是每个项目都要把所有项目精确到个位数,但必须识别哪些因素可能改变方案排序。
核心结论是:项目成员要围绕成本形成的节点承担具体责任,而不是把“控成本”留给采购或财务部门。需求负责人应减少不必要规格,技术人员应评估替代方案,采购人员应统一询价口径,项目经理应管理预算和变更,财务人员应核对预算、付款条件与现金流。
2. 管理目标应是“可解释、可预测、可纠偏”
实际项目里,预算数字本身并不能说明成本管理做得好不好。预算从 100 万降到 90 万,可能是通过规格优化实现,也可能是漏算安装费用、推迟采购或把费用转移到其他科目。看上去节省了,项目总成本却未必下降。
因此我更看重三个管理结果:第一,任何预算变化都能追溯到明确原因;第二,成员能在付款或承诺发生前识别偏差;第三,发生偏差后,团队知道应采取何种措施、由谁批准、如何记录。
| 管理目标 | 项目成员要回答的问题 | 可观察的证据 |
|---|---|---|
| 可解释 | 成本为什么增加或下降? | 变更记录、报价比较、预算调整原因 |
| 可预测 | 按当前承诺,最终成本可能是多少? | 已发生费用、合同承诺、剩余工作估算 |
| 可纠偏 | 偏差出现后,谁在何时采取什么行动? | 责任人、完成日期、审批结论、复核结果 |
3. 成本控制必须服从项目交付底线
削减成本并非越多越好。如果关键设备无法满足安全、法规、质量或交付要求,所谓节省可能只是把支出推迟到返工、停机或索赔阶段。项目成员应先明确不可妥协条件,再在可替代的规格、采购节奏、服务组合和商务条款中寻找空间。
我建议把成本目标写成“在满足验收标准、交付节点和安全要求的前提下,将可控总成本控制在批准范围内”,而不是只写“尽可能压低采购金额”。前者允许团队做理性权衡,后者容易把短期价格误当成唯一成绩。

二、背景和真实场景:预算失控通常从范围含糊开始
1. 场景设定:一项看似简单的设备采购
为避免把示例误读成某家企业的真实审计结果,下面采用情景模拟。假设一家制造企业要为产线改造采购一套检测设备,批准预算为 100 万元,计划在 12 周内完成采购、安装、调试和验收。项目组由业务负责人、设备工程师、采购专员、财务伙伴和项目经理组成。
最初的需求文件只有一句话:“采购一套满足检测精度要求的设备,尽快到货。”供应商给出的报价介于 70 万元和 86 万元之间。项目成员很自然地把最低报价视为优选,但进一步核对后发现,各家报价在测量范围、控制软件、运输、现场调试、培训时长和质保期限上并不一致。
此时真正的问题不是“哪家供应商报价最低”,而是团队还没有定义统一的采购边界。如果在口径不清时谈判,低报价可能来自较低配置,也可能把安装、软件授权或后续服务留到合同外。采购人员即使谈下折扣,也无法证明项目总成本下降。

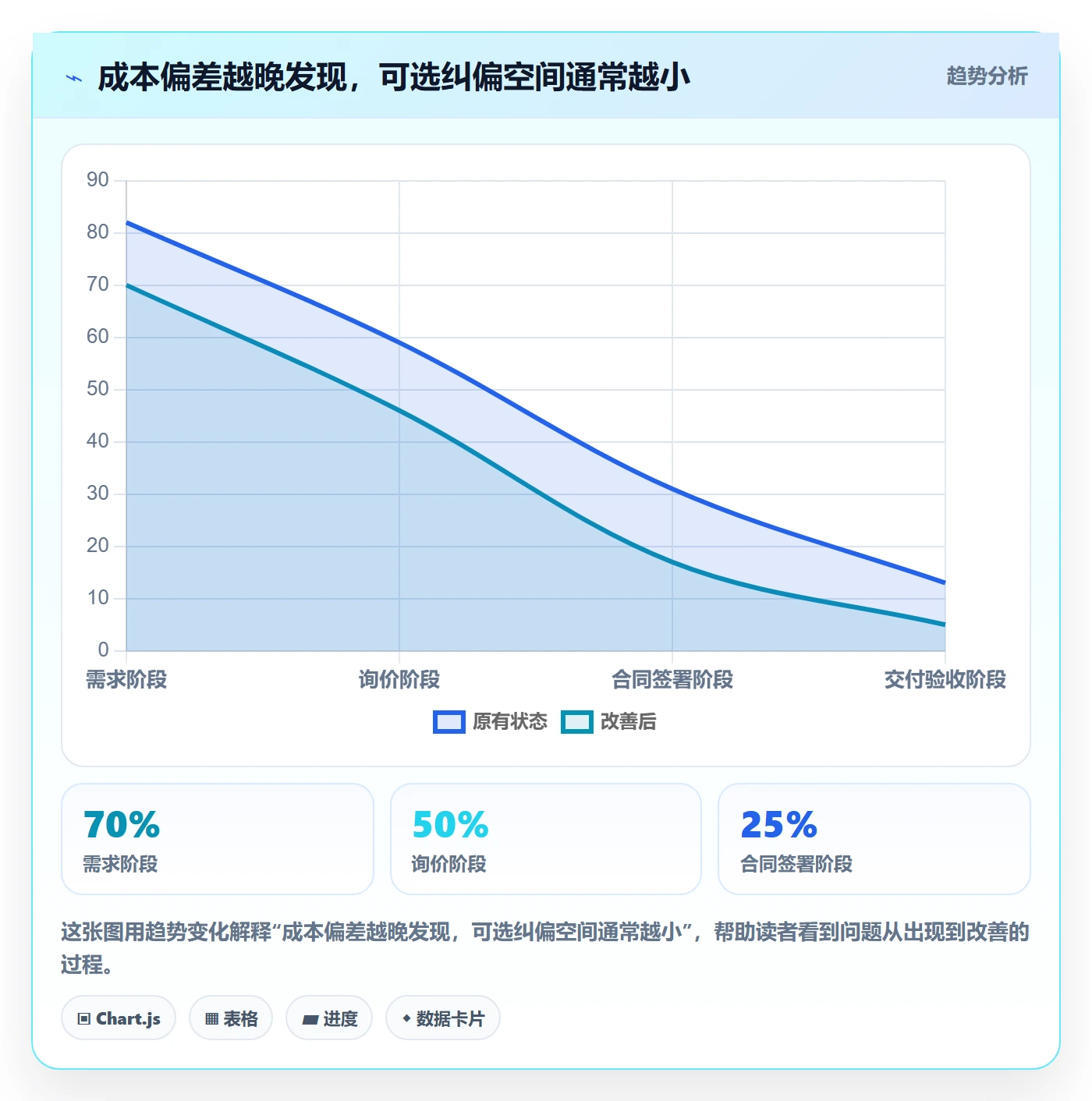

2. 成本偏差会沿着项目阶段逐步放大
采购成本不是下单时才产生的。需求阶段的规格选择会影响候选供应商数量和价格区间;询价阶段的口径会影响报价是否可比;合同阶段的责任划分会影响后续变更;执行阶段的排期、验收和付款会影响资金占用与额外服务费。
很多团队直到发票入账才发现超预算,但那时可选动作已经很少。若问题发生在需求评审阶段,团队还可以删减非必要功能;若发生在合同签署前,可以重新澄清报价范围;若已经安装完成,通常只能争取补偿或承担沉没成本。
| 阶段 | 常见成本风险 | 还可调整的空间 | 关键证据 |
|---|---|---|---|
| 需求定义 | 过度规格、遗漏配套、需求反复 | 较大 | 需求清单、验收条件、必要性说明 |
| 询价比价 | 报价口径不同、费用项缺漏 | 较大 | 统一询价表、供应商偏差表 |
| 合同与下单 | 变更责任不清、付款条件不利 | 中等 | 合同范围、里程碑、价格有效期 |
| 交付与验收 | 延期、返工、附加服务费用 | 较小 | 到货记录、问题单、验收记录 |
| 复盘 | 经验没有沉淀、同类错误重复发生 | 针对后续项目 | 实际成本对比、供应商表现、改进事项 |
3. 项目成员看到的不是同一类成本
业务负责人可能关注设备能否解决产能问题;工程师关注精度、接口和可靠性;采购人员关注报价、合同和供应风险;财务人员关注预算科目、付款节点和现金流;项目经理则需要同时掌握范围、进度、成本和风险。这些视角都重要,但如果没有共同的成本结构,就很难把意见转化成统一决策。
我通常建议项目组先统一成本对象,再讨论节省空间。例如,把成本按设备本体、软件与接口、物流、安装调试、培训备件、风险预留拆分。这样一来,工程师说“控制软件是必需项”,采购人员可以追问授权范围,财务人员可以确认费用归属,项目经理也能判断是否超出批准基线。
4. 采购规模和管理复杂度不应只看金额
金额是重要信号,但不是唯一信号。一笔金额不大的采购,如果涉及安全认证、生产中断、独家供应、跨境交付或长期软件服务,风险可能高于金额更大的标准耗材采购。反过来,频次高、规格稳定的低风险采购,可能更适合通过框架协议和目录价格管理,而不是每次都召开完整评审会。
因此项目组应同时评估金额、业务影响、替代性、交付复杂度和监管要求。管理深度与风险匹配,才不会出现小额采购手续繁重、大额采购却缺少审查的倒挂现象。

三、常见误区:看似在省钱,实际是在转移成本
1. 误区一:把供应商报价最低等同于项目成本最低
供应商报价只有在范围、质量、交付和服务条件一致时才适合直接比较。若一家报价含安装调试,另一家只报设备裸机,数字差距没有可比意义。只看总价还容易忽略耗材寿命、维护响应、备件价格和停机损失。
更稳妥的做法是先做报价归一化:把每家报价拆到同一张成本结构表里,对未报价项目标明“待确认”“不包含”或“按实际结算”,再计算同一边界下的可比成本。对不确定项,不要用空白或零代替,而应记录估算依据和责任人。
2. 误区二:把预算控制理解为拒绝所有变更
项目执行中出现变更并不必然代表管理失败。需求变化可能来自法规更新、现场条件变化或测试发现的安全问题。真正危险的是没有区分必要变更与偏好变更,也没有在承诺发生前评估其成本和进度影响。
如果团队为了“守住预算”拒绝必要的安全改造,表面上没有增加支出,实际却提高了运营和合规风险。相反,若随意接受体验优化、装饰性功能或没有量化收益的升级,预算就会在多个小决定中被侵蚀。每项变更都应回答:不做会有什么后果?做了增加多少成本?是否影响关键路径?谁有权批准?
3. 误区三:把节省金额当作唯一绩效
只奖励节省比例,容易鼓励成员采用低配方案、推迟必要采购,或者把成本转到其他部门。采购人员可能在谈判中压低设备价,却让项目承担额外安装费用;需求部门可能通过减少备件预算节省当期支出,之后却因备件不足承受停机损失。
我更倾向于将节省与交付结果并行观察:最终成本是否在批准范围内、质量缺陷是否可接受、交付是否按期、变更是否受控、供应风险是否降低。节省要说明基准价、范围调整和确认口径,否则“节省了多少”没有解释力。
4. 误区四:把应急费用当成可以随意动用的余额
预算预留的作用是覆盖已识别或合理不可预见的风险,而不是给未评审需求提供方便。若项目组把预留金当成“还有钱可花”,就会弱化变更审查,导致预算看起来充足,实际风险却没有被看见。
建议把基准预算、已批准变更和风险预留分开记录。风险预留的释放条件应明确,例如发生经项目经理确认的现场接口变化,且技术负责人评估其对交付的必要性。未满足条件时,不应仅因为费用尚未用完就把它分配给新增功能。
5. 误区五:合同金额就是最终成本
合同金额一般只覆盖合同约定范围,未必覆盖内部工程投入、停机窗口、培训时间、临时仓储、现场协调和验收整改成本。某些费用不会体现在采购发票里,却会占用项目资源,甚至影响其他工作包。
这并不意味着所有内部工时都必须货币化到小数点后两位,而是要依照决策风险确定精度。如果设备采购会占用多名工程师数周时间,或者需要停线安装,那么这些影响至少应在方案比较中单独说明,不能假装不存在。
6. 误区六:每周更新表格就等于完成成本管理
表格只是载体,不是控制动作。如果成员更新了“预计完成成本”,但没有解释变化原因、负责人和下一步措施,数字变化并未帮助团队决策。相反,过多字段会让项目组忙于填表,真正影响预算的异常却被埋在备注里。
成本会议应围绕决策问题展开,而不是逐行朗读表格。可以优先检查:本期新增承诺是多少?预计完工成本变化多少?最大的偏差来自什么?当前是否存在未签合同的口头承诺?有哪些措施需要审批?其他项目成员需要做什么?

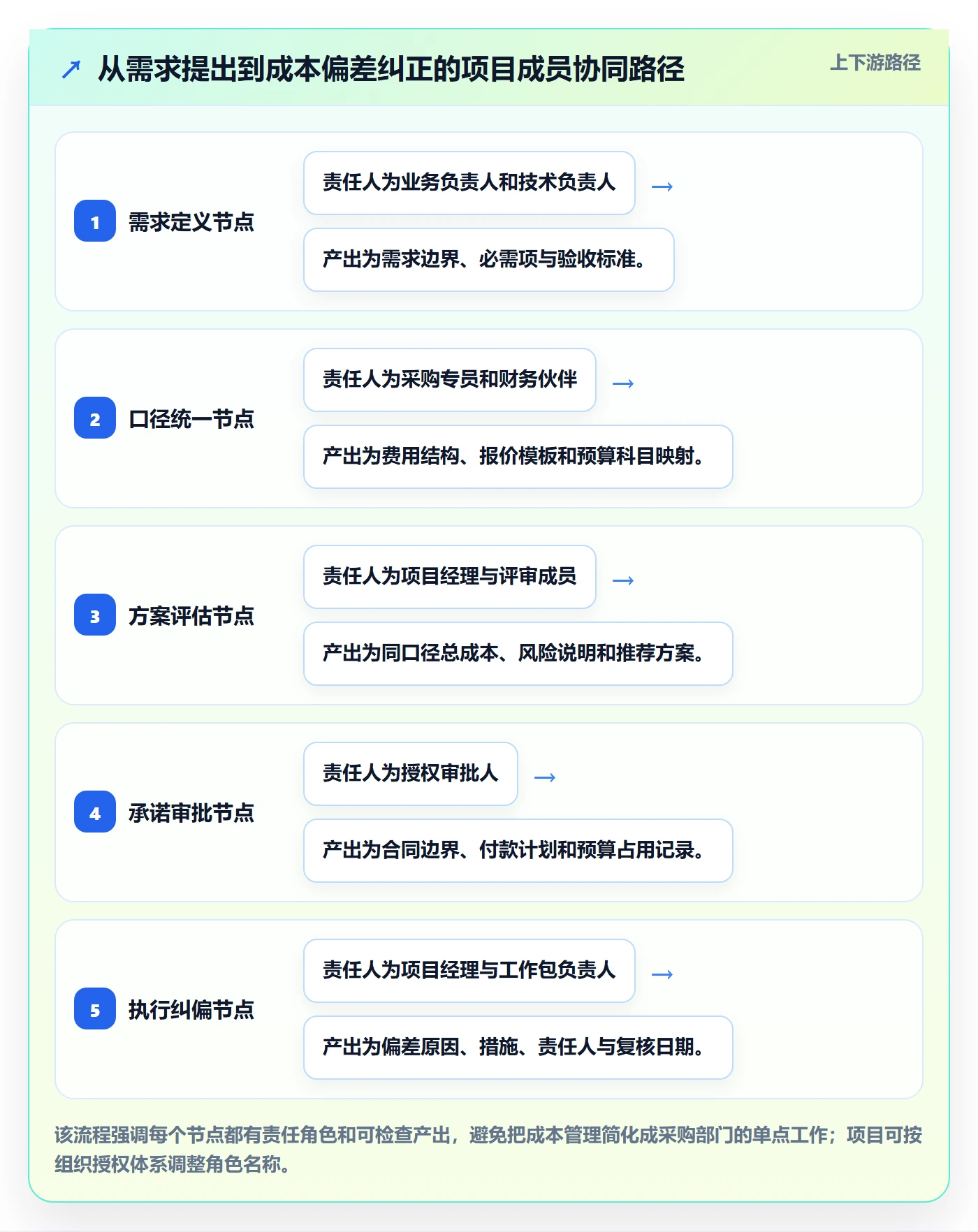

四、专业判断逻辑:先划定边界,再比较方案,最后设置控制点
1. 第一步:把采购需求拆成“必须满足”和“可讨论”
需求文件不应只有产品名称、数量和期望到货日期。项目成员要把性能、接口、环境条件、服务、验收、培训、质保和备件要求写清楚,并标注每项要求的必要性。否则供应商会用不同假设报价,团队也无法判断降配是否可接受。
在评审会上,我会要求需求负责人将每条要求标为三类:法规或安全底线、业务必需项、可选项。法规和安全底线不可为了压价而删减;业务必需项应说明与产出或质量目标的关系;可选项则要写清增加的成本和收益,便于进入方案取舍。
(1)用“需求,成本,验证”形成闭环
每项关键需求至少应对应一个成本影响和一个验证方式。例如,精度要求可能影响设备等级与校准成本;更快交付可能影响供应商选择和物流费用;更长质保期可能影响报价,也可能降低首年故障风险。需求如果无法说明如何验收,通常也很难准确估价。
2. 第二步:建立统一的成本口径
统一口径不是把所有东西都塞进一个总价,而是规定哪些费用必须进入比较、哪些费用采用估算、哪些费用暂不计入以及为什么。对关键费用项,应给出计量单位、时间范围和税务口径。比如,软件授权是永久授权还是按年订阅,培训是按人数还是按天数计费,运输是否含保险与卸货。
可以把成本划分为四层:直接采购价、到场与投入使用成本、运行维护成本、风险与退出成本。项目不需要在每个项目上都完整做生命周期模型,但至少要确认哪些层次会改变方案排序。若三年维护费远高于一次性价差,就不应只看采购价。
3. 第三步:把报价转化成同口径方案
询价表应让供应商逐项回应,而不是只提供一个总价栏。每项内容至少记录“包含、未包含、可选、待确认”四种状态。对关键差异,采购人员要要求供应商给出单价、适用条件和有效期;对暂无法确定的项目,列出估算区间,不要用一个看似精确的数字掩盖不确定性。
| 比较维度 | 需核对的问题 | 容易遗漏的条件 |
|---|---|---|
| 设备与规格 | 性能、数量、配置是否一致? | 标准附件、接口模块、软件功能 |
| 运输交付 | 价格交付到哪里?谁负责卸货? | 包装、保险、吊装、仓储、加急费 |
| 安装服务 | 现场调试是否包含?超出工时如何计费? | 差旅、现场等待、二次进场费用 |
| 质量与质保 | 质保从发货、到货还是验收起算? | 响应时间、备件费用、除外责任 |
| 付款与变更 | 付款节点和变更审批如何约定? | 预付款比例、延期责任、价格有效期 |
4. 第四步:用风险调整后的方案价值作判断
若两个方案的总成本差异不大,我会继续检查它们的交付风险和后续维护能力。一个稍贵但具备稳定服务网络的方案,可能比低价但依赖单一工程师的方案更适合关键生产设备。反过来,如果项目有成熟备件、容易替代,且停机影响较小,就未必需要为高端服务支付溢价。
这里不需要假装风险可以精确折算。可以采用分档判断:高、中、低风险,并记录风险发生概率的依据、影响范围和缓解措施。只有当风险足以改变决策时,才进一步做敏感性分析或情景模拟。不要为了看起来专业,给没有数据支撑的风险概率编出两位小数。
5. 第五步:设置决策阈值和升级条件
成本管理的关键不是发现所有偏差,而是让重要偏差不被静默接受。项目组可以设定金额阈值、比例阈值和风险阈值。例如,单项成本变化超过批准预算的 5%,或任何涉及安全、验收标准、关键路径的变更,无论金额多少都必须升级审批。
阈值应和组织授权体系、项目规模相匹配。小额项目沿用大型项目的多层审批,可能让管理成本超过控制收益;高风险项目采用过高的审批门槛,则会让关键变更未经充分评估。阈值的目的不是增加签字,而是让决策权与后果责任相匹配。
6. 第六步:在承诺发生前更新完工成本预测
项目经理每周或每个关键里程碑至少应核对三项:已发生实际成本、已签合同或已下单的承诺成本、尚未承诺工作的预计成本。三项相加后形成预计完工成本。只看财务已入账金额,会因为发票延迟而低估真实承诺。
如遇费用尚未开票但服务已经完成,或采购订单已发出但尚未收货,应按组织财务规则记录承诺状态。成本预测不是财务报表,也不应与会计确认口径混为一谈;它的用途是帮助项目组在付款之前看见将要发生的成本。

五、案例拆解:一套检测设备如何从最低价采购转向可控总成本
1. 案例假设与初始报价
以下仍是情景模拟,不代表某家企业的真实采购记录。项目组收到三份设备报价:甲方案 74 万元,乙方案 79 万元,丙方案 83 万元。若只看设备报价,甲方案显然最低。但询价附件显示,三家对安装、软件接口、培训和质保的处理方式不同。
项目经理要求采购人员和设备工程师重新建立统一成本表。团队先锁定共同需求:设备需要满足指定测量精度,支持现有生产系统接口,在约定时间完成现场调试,并通过连续运行测试。之后再将不同报价拆分,明确哪些是固定报价、哪些是估算、哪些仍待供应商澄清。
| 费用项目 | 甲方案 | 乙方案 | 丙方案 |
|---|---|---|---|
| 设备报价 | 74 万元 | 79 万元 | 83 万元 |
| 运输与保险 | 3 万元 | 包含 | 2 万元 |
| 安装调试 | 6 万元 | 包含基础调试,额外工时另计 | 包含 |
| 接口与软件 | 4 万元估算 | 2 万元 | 包含指定接口,不含后续升级 |
| 培训与初始备件 | 2 万元 | 3 万元 | 4 万元 |
| 情景模拟可比成本 | 89 万元 | 84 万元 | 89 万元 |
这张表没有给出实际行业价格,只演示如何比较。甲方案的基础价格最低,但补齐服务和接口后,可比成本变成 89 万元;乙方案的报价看上去高一些,费用项较完整;丙方案同样需要进一步核对升级成本。此时,团队才有资格进入技术和商务的综合评估。
2. 进一步核查让“价格差异”变成“条件差异”
工程师发现,甲方案的接口费用只是初步估算,最终费用取决于现有系统协议;乙方案的基础调试包含两天现场服务,但超出部分按人天计费;丙方案包含指定接口,却把后续升级授权排除在外。三个方案都存在不确定性,只是风险落在不同位置。
项目组没有立刻把不确定费用都按最大值加总,而是要求供应商逐项给出假设和封顶条件。对于乙方案,团队争取将超出服务工时的单价写入合同,并设置事前确认机制;对于甲方案,要求在正式下单前完成接口测试报价;对于丙方案,则进一步核实升级是否为本项目必须的功能。
这里的管理重点不是“把每项成本算到极精确”,而是把不确定性从隐含状态转成可讨论、可约束的条件。对不确定项,报价区间、合同上限、触发条件和责任分配,通常比一个未经验证的精确数字更有决策价值。
3. 项目成员如何分工完成决策
业务负责人确认设备满足当前产线目标,并判断连续运行测试属于验收底线。工程师负责复核接口、精度和现场条件。采购专员负责补齐报价、交期、付款和变更条款。财务伙伴确认预算科目、税务口径与付款安排。项目经理汇总成本预测、进度影响和风险,组织授权人作出选择。
这样的分工不是为了把流程复杂化,而是为了防止单一角色替所有人作判断。采购人员不应独自决定技术降配是否可接受,工程师也不应在缺乏商务条件信息时决定供应商优劣。每项结论都要由最接近该专业事实的人提供,再由有授权的人承担决策责任。
| 角色 | 应负责的成本动作 | 不宜单独决定的事项 |
|---|---|---|
| 业务负责人 | 确认业务收益、必要需求与优先级 | 绕过验收标准接受未验证的降配 |
| 技术负责人 | 评估规格、接口、可靠性和替代方案 | 忽略维护与商务条件只看技术参数 |
| 采购专员 | 统一询价、澄清范围、管理合同条件 | 以最低报价直接代替项目综合决策 |
| 财务伙伴 | 核对预算、付款、税务和现金流影响 | 把会计入账口径当作项目预测的全部 |
| 项目经理 | 整合成本、进度、风险和变更信息 | 在没有授权时承诺额外预算或范围 |
4. 预算变化的情景推演
假设项目批准预算为 100 万元,当前完整成本基线为 88 万元,剩余 12 万元不能简单视为“可花余额”。其中,项目组可以将 5 万元作为已识别风险预留,用于接口适配或现场条件变化;其余空间要结合内部工程投入和进度风险评估。
在项目执行中,现场勘查发现需要增加一段电缆和一个安全防护组件,情景模拟新增成本 3.2 万元。如果这是满足安全验收的必需项,项目经理应评估预算影响、确认责任归属并走变更审批,而不是要求供应商口头“先做再说”。如果新增的是可选的数据看板功能,团队则应比较预期收益与新增费用,必要时放到后续阶段。
项目成本预测应按状态更新,而不是只记录已经付款的数字。假设已签合同 84 万元、内部工程支持估算 2 万元、尚未完成的现场配套估算 3.2 万元、风险预留 5 万元,则当前预计完工成本上限约为 94.2 万元。这个数值是情景推演,实际预测需区分已承诺、预计发生与风险预留,避免把预留重复加到确定成本中。

5. 案例复盘应沉淀什么,而不只是记录最终成交价
项目结束后,团队不应只在采购档案中留下成交金额。更有复用价值的是:哪些报价项目最容易遗漏,哪项需求曾导致返工,现场调试工时是否与估算相符,供应商响应是否达到合同承诺,最终成本偏差来自哪一类原因。
对同类设备,项目组可以积累历史价格区间,但必须记录数量、配置、交付地区、年份、服务范围和税务口径。缺少这些条件的历史价格,容易被误用为简单的压价标杆。历史数据要支持判断,而不是制造一种“以前更便宜”的错觉。
六、落地机制:让每个成员知道自己在何时提供什么信息
1. 建立轻量的成本基线,而不是堆砌复杂表格
成本基线至少要包括批准预算、工作范围、费用结构、估算依据、预留安排和版本日期。每次调整都保留旧版本及变更原因,避免项目后期无法说明预算为什么发生变化。
对于中小型项目,一张结构清晰的表格通常足够。复杂项目可以在现有采购或项目系统中维护数据,但工具本身不能替代责任划分。关键是确保成员能看到适合自己角色的信息,且变更有记录、审批有依据、实际成本能关联到预算条目。
2. 采用分阶段的成本控制点
- 立项前:确认业务目标、预算来源、不可妥协条件与审批权限。
- 需求冻结前:识别过度规格、遗漏配套和可选功能,完成成本影响评估。
- 发出询价前:统一采购范围、交付边界、服务要求和报价模板。
- 供应商决策前:完成报价归一化、风险比较和总成本预测。
- 签约或下单前:确认预算占用、付款条件、变更机制和费用上限。
- 执行期间:更新实际成本、承诺成本、未承诺工作估算与偏差措施。
- 验收结束后:核对最终成本、质量结果、交付表现和可复用经验。
每个控制点都应有明确的退出条件。例如,未完成需求澄清的项目,不应直接进入正式比价;未确定验收标准的采购,不应只凭供应商自述承诺签约;出现未批准的范围变化时,应暂停新增承诺并升级处理。
3. 设定少而有效的成本指标
指标太多会造成填报负担,也容易让团队关注“完成报表”而不是控制风险。建议根据项目性质选择 4 至 7 项核心指标,并明确每项指标的计算口径和数据责任人。
| 指标 | 建议口径 | 管理用途 |
|---|---|---|
| 预算偏差率 | 预计完工成本与批准预算的差额除以批准预算 | 判断是否需要升级预算风险 |
| 承诺成本覆盖率 | 已签合同及已下单金额占总预计采购成本的比例 | 识别尚未锁定价格的成本敞口 |
| 变更成本占比 | 批准变更金额占当前成本基线的比例 | 判断需求稳定性与变更治理效果 |
| 报价完整率 | 已明确包含、未包含或待确认的费用项占全部关键费用项的比例 | 判断报价是否足以支持公平比价 |
| 成本预测偏差 | 完工预测与最终实际成本的差额 | 检验估算质量并改进后续项目 |
| 异常关闭周期 | 从成本异常提出到采取并复核措施的时间 | 判断团队响应速度与责任闭环 |
指标的价值不在于追求全公司通用的统一阈值,而在于让项目组及时发现偏差。一次性复杂采购可能更重视报价完整率和变更成本占比;重复性耗材采购则可能更关注价格波动、供应稳定性和库存占用。
4. 建立成本例会的固定问题清单
例会不必长,但应回答几个有决策价值的问题。主持人可以先展示本期成本预测变化,再请责任人解释偏差来源,最后确认是否需要审批、谁来执行、何时复核。没有变化的项目不必逐项复述,让时间集中在风险和待决事项上。
- 本周期新增了哪些采购承诺?是否均在授权范围内?
- 预计完工成本较上次变化多少?主要驱动因素是什么?
- 是否有未签合同、未开订单或口头承诺的费用风险?
- 关键费用项是否存在报价过期、汇率波动或交期变化?
- 本周需要谁作出什么决策?未决策的后果是什么?
- 上次会议的纠偏措施是否完成,效果是否经过复核?
5. 统一变更记录,避免预算被“小额追加”侵蚀
每项变更至少记录提出人、变更理由、对成本和进度的影响、可选方案、批准人、资金来源和生效日期。若多项小额变更来自同一根因,应合并识别,避免每项都低于审批阈值,累计后却造成重大偏差。
对紧急情况,可以设置有限的快速决策流程,但必须规定适用条件、金额上限和补充审批时限。紧急流程不是免审批的借口,而是把审批顺序压缩并保留事后核验。特别涉及安全、法规和关键产线时,应优先保证风险控制,同时明确临时决策的责任记录。
6. 管理数据质量与信息边界
成本数据来自合同、采购订单、发票、费用报销和人工估算,更新时点并不一致。团队应明确每类数据的来源和状态,避免把“预计”“已承诺”“已发生”“已入账”混成一个数字。
在项目记录中,建议给成本项标注数据状态,例如“供应商正式报价”“内部估算”“已签合同”“已付款”“待确认”。对于估算,应注明负责人和更新时间。数字有明确状态,比看似整齐但没有来源的汇总更可靠。

七、不同情况下的行动建议:控制深度要与采购风险匹配
1. 小额、标准化、可替代的采购
这类采购通常规格稳定、供应商较多、失败影响有限。管理重点应放在目录价格、框架协议、订单准确性和交付记录,不必每次重新开展完整的总成本论证。可以用抽样复核和周期性市场比较,降低重复询价的时间成本。
但“小额”不等于可以忽略累计效应。如果采购频率高、部门分散,单笔金额虽小,年度总额可能显著;如果不同部门购买相同物料却使用不同规格和供应商,也可能失去规模议价机会。此时应先统一物料编码和需求规范,再评估集中采购是否值得。
2. 大额、低频、技术复杂的采购
这类采购应投入更多前期评估。重点是形成需求基线、开展市场询价、校验替代方案、评估生命周期成本和供应风险,并在签约前完成技术与商务联合评审。建议为关键假设保留证据,例如现场勘查结果、接口测试方案和服务能力说明。
如果技术规格尚未定型,不宜过早以单一供应商报价锁定预算。可以先做概算,再通过技术澄清和方案阶段逐步收敛。预算精度要与决策阶段匹配:早期提供区间并说明假设,进入合同谈判后才逐步收敛为可执行金额。
3. 交期紧、存在停产或窗口风险的采购
紧急采购不能只比较标准交货价,还要比较延期的业务损失和加急方案成本。项目成员应确认真实的最晚到货日期、安装窗口、验收时间和延期后果,再判断是否值得支付加急费用。若需求本身没有明确的关键日期,供应商提出的“加急费”就需要进一步核实。
可采取的措施包括提前锁定关键长周期部件、拆分可先行采购的工作包、安排并行的技术确认,以及为交付节点设置阶段性验证。任何压缩交期的方案,都要检查是否把风险转移给质量、安装或售后团队。
4. 需求仍在变化、项目尚未定型
需求不稳定时,过早签固定范围合同可能导致频繁变更和追加费用。可以考虑分阶段采购、先行样机验证、短周期服务订单或设置可选择的扩展项。关键是把可变范围与固定范围分开,明确价格机制和触发条件。
如果必须一次性下单,应尽量约定变更单价、技术变更流程和可取消范围,并对未确认功能设置单独选项。不要用一个模糊的“大包价”掩盖尚未确定的内容,因为这种做法往往会在执行阶段以高额变更费重新出现。
5. 供应商有限或属于独家供应的采购
独家供应并不代表完全没有成本管理空间。团队仍可核对定价依据、服务范围、付款条件、备件价格、价格有效期和替代技术路线。若短期没有替代供应商,应把注意力从“比价”转向合同风险、后续议价空间和供应连续性。
对专有备件、软件订阅或长期维护服务,尤其要确认续费规则、数据迁移、退出支持和升级费用。初期设备价格较低,但后续服务不可替代时,总成本可能受供应商定价影响很大。可以通过开放接口、备件清单、服务级别和资料交付要求,降低长期依赖。
6. 预算已接近上限或预计出现超支
先分清超支来自价格上涨、范围变化、估算错误、质量问题还是交付延误。不同原因对应的措施不同:价格上涨可能需要重新谈判或调整采购时点;范围变化需要回到收益和优先级;估算错误需要重新预测并追查输入假设;质量问题则可能涉及合同整改、索赔或更换方案。
如果预计完工成本已经越过授权阈值,不应等到付款时再报告。项目经理应立即暂停非必要新增承诺,更新预测,提出可选路径及其成本、进度和质量影响,再按授权机制申请调整或缩减范围。透明报告偏差,比掩盖问题后被动暴露更有利于组织决策。
7. 多部门共同采购或费用分散在多个科目
跨部门采购要先明确谁拥有需求、谁控制预算、谁签署合同、谁承担后续运维。若业务部门负责提出需求、采购负责下单、财务负责付款,却没有一个角色对总成本预测负责,项目可能出现费用散落、重复采购和责任推诿。
建议建立单一的项目成本台账,并让各部门按统一口径提供数据。内部费用分摊可以根据组织制度处理,但决策视角应尽可能保留项目整体成本,避免通过科目转移制造“节省”假象。
8. 是否采购管理软件的判断
若项目数量少、采购链短、授权关系简单,结构化表格和固定例会可能已经足够。若组织同时运行大量项目,合同、预算、变更和付款信息分散在不同系统或部门,人工汇总开始造成明显延迟和重复录入,再评估工具化才有意义。
选工具时,我会先检查是否支持预算版本、审批记录、合同承诺、变更关联、权限控制和数据导出。演示界面漂亮并不能证明能解决成本管理问题;应拿一笔真实但脱敏的采购流程测试,从需求申请走到合同承诺和预测更新,观察数据是否能连续追踪。
八、不同情况下的取舍:节省、风险、速度和管理成本之间没有万能答案
1. 低价与可靠交付之间的取舍
当供应商报价差异明显时,先确认差价来自范围、质量、服务还是利润空间。若低价方案缺少关键服务,且现场团队没有能力自行补足,可靠交付可能比账面节省更重要。若项目有充分替代性、服务可由内部团队提供,低价方案就可能合理。
判断时应将交付条件写成可验证事实,而不是“供应商感觉靠谱”。例如,是否有同类项目经验、备件是否可得、服务响应是否写入合同、关键节点是否有违约安排。供应商稳定性可以进入决策,但要说明依据及其对项目的具体影响。
2. 预留预算与追求预算利用率之间的取舍
预留太少,项目遇到合理变化时只能紧急申请,可能影响进度;预留太多,则容易降低前期估算纪律,让团队误以为预算总能兜底。预留水平应根据不确定性和风险暴露确定,并随项目推进逐步释放或重新评估。
预算利用率不应成为项目成员争相花完资金的目标。项目提前完工、采购需求减少或风险未发生时,未使用预算本身可能是良好结果。团队应该按实际价值决策,而不是为了避免下年度预算被削减而制造不必要采购。
3. 全生命周期分析与决策速度之间的取舍
高额、长期、难替代的资产,通常值得分析维护、能耗、停机、升级和退出成本。低风险、短期、可替代的采购,如果做复杂生命周期模型,模型成本可能高于它带来的决策收益。
可以采用“先筛选、再深算”的方法:第一步判断维护费、能耗或停机成本是否可能改变方案排序;第二步只对影响决策的因素收集数据;第三步对关键假设做敏感性分析。分析应服务于选择,而不是为了报告篇幅增加复杂度。
4. 标准化集中采购与业务灵活性之间的取舍
集中采购能提升议价能力、减少重复工作并统一合同条件,但若标准规格不适合现场,可能导致额外改造或无法满足业务要求。分散采购反应灵活,却容易造成价格不一致、重复供应商管理和数据分散。
较稳妥的方式是统一通用部分,保留经审批的业务例外。比如统一设备安全要求、合同基本条款和供应商管理框架,同时允许不同现场根据产能或接口条件选择不同配置。例外应可追溯、可复核,不能成为绕开标准的常态通道。
5. 预付款折扣与现金流安全之间的取舍
供应商可能用折扣换取较高预付款比例。折扣是否值得,不能只看金额,还要考虑资金占用、供应商履约能力、预付款担保、交付风险和现金流安排。若折扣收益有限,而项目承担的履约风险显著增加,较低预付款可能更合理。
项目成员应将付款节点尽量与可验证的交付成果绑定,例如设计确认、设备到货、安装完成、验收通过。若供应商坚持高预付款,应评估是否需要担保、分段付款或其他保障,不要把付款条件当成与成本无关的财务细节。
6. 精细控制与管理负担之间的取舍
不是每一笔成本都值得同等关注。若为了控制极小金额而设置多轮审批,组织可能付出更高的管理时间成本。相反,低频但高影响、难替代的采购,即使流程多一些也可能值得。
可以按金额与风险组合进行分层:低金额、低风险走简化流程;高金额或高业务影响进入联合评审;安全、法规、关键路径相关事项无论金额多少都进行专项判断。分层的依据应公开,让成员知道为什么某些采购快、某些采购需要更多审查。

九、下一步怎么做:用一周时间把成本管理从口号变成工作动作
1. 第一天:明确范围、预算和决策权限
项目经理先召集需求、技术、采购和财务代表,确认采购目标、预算上限、不可妥协条件、授权人及最晚决策日期。对于已经进入执行的项目,也应补做这一步,至少把当前范围和预算版本冻结为一个可追溯的起点。
2. 第二至三天:拆解成本结构并统一询价条件
按设备或服务、运输、安装、软件、培训、备件、维护和风险项拆分成本。对每项费用标记是否适用、由谁提供数据、当前状态是什么。询价尚未发出时,直接用统一表单;已经拿到报价时,则让供应商补充未包含和待确认项。
3. 第四至五天:做方案比较和不确定性核查
先计算同口径成本,再列出影响排序的技术、交付和合同差异。只对可能改变决策的关键假设做进一步核实,必要时邀请供应商澄清、开展样机验证或取得正式服务报价。将不确定项放在醒目位置,不要埋进总价公式里。
4. 第六天:形成建议、备选项和批准材料
决策材料不必很长,但应回答:推荐哪个方案,为什么;总成本预计是多少;关键风险是什么;如预算或交期变化,有什么备选动作;需要审批人决定什么。所有金额标注数据状态和估算依据,避免把情景推演包装成正式报价。
5. 第七天及以后:建立例行预测和变更闭环
项目进入执行后,按周或按关键里程碑更新已发生成本、已承诺成本、剩余工作估算和风险预留。任何变更在承诺前评估,批准后更新基线;偏差措施完成后,由责任人复核是否有效。项目结束时,将实际成本和执行结果反馈到同类采购的估算中。
6. 用四个问题检验方案是否真正落地
- 项目成员是否能解释当前预计完工成本,而不只是当前已付款金额?
- 每个关键费用项是否有来源、状态、负责人和更新时间?
- 发生变更时,团队是否知道谁可以批准、何时必须升级?
- 项目结束后,是否能说明节省或超支来自何处,并把经验用于下一次采购?
如果四个问题中有两个以上答不上来,优先补齐成本口径、责任分工和变更机制,而不是先买工具或增加报表。很多成本失控不是缺少系统,而是团队没有把决定如何形成、由谁承担和何时更新说清楚。
十、总结:成本管理的起点不是省多少钱,而是减少不可解释的承诺
1. 让采购成本变得可见、可比、可追责
采购成本落地方案真正解决的,不是让每位成员都变成谈判专家,而是让项目里的关键成本不再藏在不同报价、不同合同、不同部门和不同时间点之间。先统一需求和口径,再比较方案;先评估影响,再批准变更;先更新承诺成本,再等待发票入账。
2. 把责任落到具体节点,而不是写在口号里
业务负责人确认必要性,技术人员验证规格,采购人员澄清范围,财务伙伴核对预算与付款,项目经理维护预测和变更闭环,授权人对超出边界的决策负责。这样的责任结构能降低“每个人都参与、却没人真正负责”的风险。
3. 下一步先做一件最有价值的事
如果你现在就要启动一项采购成本管理改进,不必从大型制度开始。先选一笔金额较大、范围复杂或曾经超支的采购,补齐费用结构、供应商报价边界、当前承诺成本和待确认风险;召开一次只讨论成本偏差与决策事项的短会;把结果沉淀成下一次可复用的询价模板和变更记录。
我的判断是,成熟的成本管理不是每次都把价格压到最低,而是让团队在做出承诺之前,看见真正要付出的代价,并有能力在代价改变时及时调整。当成本、范围、进度与责任能在同一条决策链上对齐,项目成员才算真正开展了成本管理。
常见问题解答(FAQ)
1. 项目成员如何把采购预算转化为可执行的成本管理方案?
我负责一个涉及设备采购和实施服务的项目,预算审批时总额看起来合理,执行中却不断出现追加费用。我想知道,项目成员具体该从哪些动作入手,才能让预算不只是表格上的数字?
先把预算拆成可核对的采购项,而不是只按部门或大类列总额。以一个预算为 50 万元的实施项目为例,可拆为设备 24 万元、软件许可 10 万元、实施服务 12 万元、预备费 4 万元;每项再记录数量、单价、税费、付款节点、责任人和验收条件。
随后建立“预算,采购订单,合同,发票,验收”对应关系,每周更新已承诺金额和已支付金额。判断是否超支时,不能只看付款:已签合同但未付款的金额也属于已承诺成本。这样能尽早发现预算被订单占用的情况,避免账面尚有余额、实际已无空间。
2. 采购成本管理中,怎样区分预算偏差和真实的成本超支?
我发现项目实际支出比计划快,但有些采购只是提前付款,有些则是供应商涨价或需求变更造成的。我应该看哪个数字,才能判断项目是真的超支,而不是付款时间点不同?
将成本至少分为已支付、已承诺、预计剩余三部分,并与批准预算逐项比较。比如某设备预算 10 万元,已付款 3 万元、合同已签金额共 9 万元,那么未付款的 6 万元不能被当成可用预算;若预计剩余采购还需 2 万元,最终预测就是 11 万元,潜在超支为 1 万元。
付款提前会改变现金流,但不一定增加项目总成本;单价上涨、数量增加或新增范围则可能改变最终成本。每次发现偏差,都应记录原因、影响金额、责任人和处理决定,不能用“后续再看”代替预测。
3. 项目成员怎样控制采购变更,避免小额追加累积成大超支?
我遇到过几次看起来都不大的追加采购:多买配件、临时加服务、升级型号,单笔都不值得开会讨论。我担心这些小变更最后叠加起来突破预算,想知道该设置怎样的审批规则?
不要只按单笔金额审批,还要统计同一采购项和同一变更原因的累计影响。可设置一个示例规则:单次变更不超过预算项的 2%,由项目负责人说明并审批;累计变更超过 5%,或影响交付范围、验收标准及关键日期时,提交项目负责人和财务共同评估。阈值应结合项目规模调整,重点是防止拆单绕审批。
每项申请写清原需求、变更原因、替代方案、含税总价、对进度的影响和预算来源;没有明确预算来源时,不应仅凭供应商报价就下单。对重复出现的配件或服务需求,还要回查前期规格是否漏项。
4. 采购成本落地后,项目成员如何判断省下来的钱没有牺牲交付质量?
我可以通过换供应商、压低单价或减少采购数量来降低成本,但担心后续返工、维护或延期反而更贵。做采购决策时,除了报价,我还应该比较哪些内容?
比较总拥有成本,而不是只比较采购单价。举例来说,方案甲报价 8 万元、实施和维护预计 2 万元;方案乙报价 7 万元,但需额外适配和培训 2.5 万元,且保修条件更弱,那么乙的预计成本已是 9.5 万元,未必更省。评审时至少对齐规格、交付周期、安装调试、培训、保修、备件、付款条件和验收标准;
再为可能的返工或停工风险估算影响。最终把省下的金额与质量、进度风险同时记录,并在验收后对照实际结果复盘。若低价方案无法满足关键验收条件,成本节约不能算作有效节约。
核心关键词
文章包含AI辅助创作:采购成本落地方案:项目成员开展成本管理的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594438
读者评论
我们做设备采购时也遇到过报价没含现场调试费的情况。把费用拆开后确实更好比,但停机损失很难估准,通常只能列出假设和区间,不能当成确定成本。
从工程侧看,需求阶段标注“必须”和“可讨论”很有用,不过最好让使用部门和技术人员一起确认验收条件,否则后面容易把原本没说清的要求当成新增变更。
文章里的阶段纠偏比例是情景模拟,这点说明得比较清楚。实际项目里合同条款和供应商替代性差异很大,拿这些比例做绩效考核恐怕不合适,更适合当讨论框架。
