成本管理项目成本教程:项目成员协同管理,避坑指南

项目成本超支,很多时候不是预算算错,而是成员在不同表格里用不同口径记录了同一笔工作:开发把返工记为正常工时,项目经理把延期算成进度风险,财务月底才发现外包费用已经发生却没有进入预测。成本管理项目成本教程真正要解决的,因而不是“如何做一张预算表”,而是怎样让范围、工时、采购、变更和预测在团队协作中使用同一套规则。我的判断是:先把成本责任落实到工作包和决策节点,再选择工具;否则系统只会更快地汇总不一致的数据。

一、先讲核心结论:成本管理是协作机制,不是财务表格

1. 预算数字不能替代成本管理

项目预算回答“最多能花多少”,成本管理还要回答“钱花在什么工作上、由谁确认、何时入账、变化后如何预测”。如果团队只有一份总预算和一个已花金额,项目负责人通常只能在成本偏差已经形成后发现问题,无法在超支发生前采取措施。

我更愿意把项目成本管理看成一条闭环:工作范围形成成本基线,成员按规则记录实际消耗,负责人核对偏差与原因,变更决策更新预测,最后将结果反馈给下一轮计划。闭环中的任一环节缺失,都会让“预算数字”失去管理价值。

最重要的协同原则是:每一笔成本都应能追溯到工作包、责任人、发生时间和批准依据。这四项信息缺一,月末就可能出现无法归属、重复统计或未经批准的支出。

2. 先统一口径,再提高数据更新频率

很多团队一发现成本数据滞后,就要求成员每天填更多字段。但如果“工时算不算会议”“采购按下单还是验收计入”“外包费用按合同额还是已验收额统计”都没有定义,提高填报频率只会更快地产生冲突。

实施顺序应当是先定义口径,再明确责任,再约定更新节奏,最后才考虑自动化。对于小团队,每周更新一次通常比强迫每天更新一份没人核对的表格更可靠;对于多项目并行、采购和人员成本交叉的大型项目,则要依据风险节点提高更新频率。

3. 把“预测”与“已发生”分开记录

实际成本是已经发生或已经确认的消耗;预测成本是为了完成剩余工作,预计还要投入的资源。两者混在一起,管理者容易误以为“目前没超预算”就代表项目安全,忽视尚未验收的供应商工作、未排期的返工和团队已承诺但尚未登记的投入。

我建议每次成本评审至少同时看三项:已发生成本、完成剩余工作的估算、预计完工成本。项目即使当前支出低于基线,只要剩余工作量明显上升,预计完工成本仍可能超过批准预算。

成本管理项目成本教程:项目成员协同管理,避坑指南

二、背景和真实场景:成本偏差往往从协作断点开始

1. 同一项工作在计划、执行和财务中被描述成三件事

在跨职能项目里,产品、研发、测试、采购和财务可能分别使用自己的记录方式。产品侧看需求,研发侧看任务,测试侧看缺陷,采购侧看合同与订单,财务侧看凭证。各自的记录都可能正确,但若没有共同的工作包标识,项目层面就难以回答“这次延期究竟增加了多少成本”。

例如,一个功能延期后,开发团队投入了额外两周,测试增加回归轮次,供应商也按合同追加支持。若三笔投入分别被记录为“日常研发”“质量保障”和“技术服务”,项目经理只看总账时看得见金额,却不容易确认它们是否由同一个范围变更引起。

所以,成本协同的起点不是要求所有部门放弃原有流程,而是建立一个共同的关联字段:项目编号、工作包编号或变更编号。各职能仍可保留专业记录,但项目成本分析必须能沿着这个字段追到同一项工作。

2. 月末汇总不是控制,只是回看

如果成员在月底集中补填工时,经理在次月才拿到采购与财务数据,那么成本报表描述的往往是过去,而不是当前项目状态。数据滞后并不只是报表难看,它会让负责人错过缩小范围、调整排期、重新谈判供应商交付方式等可行动窗口。

对成本节奏较快的项目,我会把更新频率与风险和交易频率绑定,而不是规定所有团队一律日更或月更。低频、低金额的内部研究工作可按周回顾;高金额采购、外包里程碑和临近验收的项目节点,则应在承诺或验收发生时及时更新。

3. 项目成员需要知道“为什么填”,不只是“填什么”

一线成员如果只收到“请填写工时”的通知,通常会把它当作行政任务。若团队能解释填报信息如何帮助决定资源优先级、减少重复劳动、避免临近上线时的突击加班,成员更容易理解记录的价值。

成本管理也不能把所有责任推给项目经理。执行成员最接近实际工作,职能负责人掌握资源安排,采购或财务掌握合同和入账,项目负责人负责汇总偏差与推动决策。协作机制应明确每一类信息由最接近事实的人维护,而不是让一个人代填所有人的数据。

4. 工具能改善连接,但不能替代管理约定

对于百人以上、多个项目并行的组织,项目管理平台可以帮助串联任务、责任人、状态、工时与变更记录,减少不同部门之间重复搬运数据的工作。例如,企业可评估 PingCode 这类面向中大型组织的项目管理平台,重点考察它能否支持权限、工作流、项目关联和数据汇总;这只是工具适用性的示例,并不意味着工具本身能自动纠正预算口径。

选型时我会先检查“业务对象是否能关联”,再看看板是否好看。若任务、工时、采购记录和变更审批无法用统一标识关联,团队即使拥有丰富的图表,也只能得到互不相认的数字。

成本管理项目成本教程:项目成员协同管理,避坑指南

三、常见误区:看起来在管钱,实际没有管住变化

1. 只盯已支出金额,不看承诺和剩余工作

已付款金额并不等于项目真实成本。供应商可能已经完成工作但尚未开票,内部成员已经投入时间但工时尚未提交,采购订单也可能已经形成承诺却未付款。只看现金流或发票,容易把成本确认推迟到风险已经扩大之后。

项目报表应根据组织会计规则区分已发生、已承诺、已支付和预计剩余成本。它们不能随意相加成一个“总成本”,却必须并列呈现,让管理者看见不同阶段的义务与风险。

2. 把预算当成平均分配的额度

把总预算平均分配到每个月,看起来便于控制,实际却可能不符合工作节奏。采购项目可能前期需要集中投入,研发项目可能在验证和集成阶段出现峰值,试点项目则可能先小规模验证,再决定是否扩大投入。

预算分配应跟随交付物和工作包,而不是机械地按时间切块。若某个阶段的投入高于计划,关键问题不是“本月是不是超了”,而是这笔支出是否带来相应交付、是否已获批准、是否会影响完工预测。

3. 把节省预算等同于项目表现优秀

成本低不必然意味着管理得好。项目可能因资源不足而延期,可能为了压低外包费增加了内部返工,也可能通过减少测试把风险留给上线之后。没有结合范围、质量和时间看成本,单独表扬“花得少”会鼓励错误行为。

更有用的判断是:在批准的范围和质量要求下,项目是否按合理预测完成,投入变化能否被解释,风险是否在可控节点被发现。成本只是项目绩效的一部分,不应成为牺牲交付质量的唯一考核目标。

4. 用统一标准惩罚所有偏差

有些偏差来自未经批准的范围扩张,有些来自估算假设变化,有些则来自外部价格、法规或供应中断。若所有偏差都被归类为“执行不力”,团队就会倾向于隐瞒问题,或把实际成本移到其他项目、其他月份。

偏差分析应先分原因,再谈责任。只有在基准清楚、职责明确、变化过程可追溯的前提下,才能判断偏差是估算问题、决策问题、执行问题还是外部冲击。

5. 过度追求精细,造成记录成本高于管理收益

并非每个项目都需要按分钟记录工时,也不是每一笔小额消耗都必须经过多层审批。采集精度越高,维护成本越高;若数据最终不参与决策,精细填报只会增加抵触。

我通常先用“决策价值”来判断字段是否值得采集:这项信息是否会改变资源安排、预算预测、范围选择或风险响应?如果不会,应考虑合并、抽样或降低更新频率,而不是继续增加表单字段。

常见做法 表面好处 实际风险 更稳妥的替代方式
月底集中补工时 减少日常操作 记忆误差、成本归属不准、发现问题过晚 按周记录,高风险阶段按节点确认
只看付款金额 数据容易从财务取得 遗漏已承诺和已完成未付款成本 并列展示发生、承诺、支付与剩余预测
预算平均分到月份 月度对比简单 与交付节奏不匹配,制造假偏差 按工作包、里程碑和采购节点分配
所有超支都追责 管理态度强硬 诱发隐瞒、挪账和延迟报告 先识别原因,再按权限和责任处理
每笔支出层层审批 表面上加强控制 审批拖慢执行,关键小额投入受阻 依据金额、风险和可逆性设置分级门槛

成本管理项目成本教程:项目成员协同管理,避坑指南

四、专业判断逻辑:怎样建立可执行的成本协同规则

1. 先建立成本结构,再把工作映射进去

成本结构不必复杂,但要能回答“钱花在哪一类工作上”。常见分类包括内部人工、外部服务、材料与设备、差旅与培训、软件或基础设施费用、预备金等。分类应结合组织财务口径,同时保留项目管理需要的维度。

一个实用结构通常至少有两条轴:一条是成本类别,例如人工、采购、差旅;另一条是工作包或交付物,例如需求分析、系统集成、试点验证。这样才能同时回答“成本属于哪种资源”和“成本服务于哪项成果”。

(1)避免分类过细

如果每个项目都自定义几十个类别,跨项目比较就会变得困难。组织级分类应尽量稳定,项目级只在确有管理需要时增加子项,且要写明定义与归集规则。

(2)避免分类过粗

如果所有成本都归入“项目费用”,团队即使发现超支,也无法知道是人员投入、供应商交付还是设备采购造成。最小可用粒度应能支持一个实际决策,例如重新排资源、调整采购批次或发起范围变更。

2. 给每类信息指定唯一的维护责任

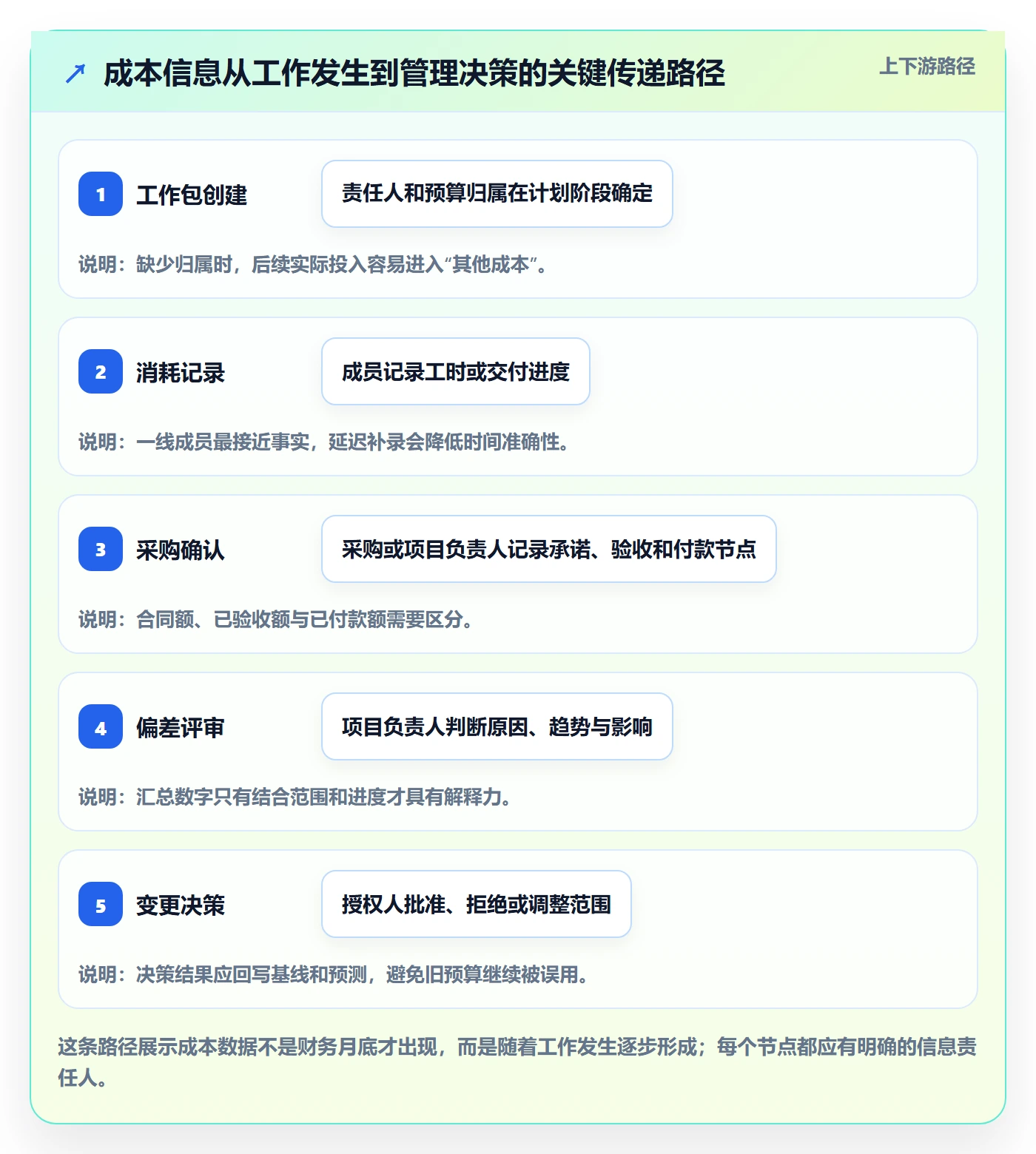

协同不等于人人都能改所有数据。项目负责人可以维护成本基线和预测,成员更新任务进展与实际投入,职能经理确认资源安排,采购或财务维护合同、验收和支付状态,项目赞助人或授权委员会决定超权限变更。

当一个字段有多个“共同负责者”,实际情况常变成无人对最终正确性负责。更清晰的设计是指定一名数据责任人、一名审核角色,并约定争议如何升级。例如,成员负责提交工时,职能负责人核对异常,项目经理负责把已确认数据用于预测。

3. 设定更新触发条件,而非只规定日历频率

固定周期可以保证例行回顾,但风险变化不一定恰好发生在例会当天。除了每周或每月的例行更新,还应设定触发事件:范围变更、供应商报价变化、关键里程碑延期、实际投入偏离计划、验收失败或资源替换。

触发式更新的目的不是让每个小变化都启动审批,而是让管理者在变化可能影响基线时及时看见。具体门槛应由组织风险偏好确定,可以按金额、预算比例、工期影响和风险等级组合设置。

4. 用偏差、趋势和解释共同判断

单个偏差数字不能直接说明项目是否失控。实际成本高于计划,可能因为工作提前完成;实际成本低于计划,也可能因为任务还没开始。判断时至少要同时看预算消耗、工作完成程度、剩余工作量和交付质量。

若组织采用挣值管理,可以参考成本偏差和成本绩效指数等指标,但不要把公式当成自动结论。挣值管理依赖稳定的范围、合理的进度测量方法和及时的数据输入;缺少这些条件时,复杂指标看起来精确,实际解释力可能很弱。

对多数项目团队而言,先能回答三件事已经很有价值:偏差发生在哪个工作包?偏差来自什么原因?如果不采取行动,完工成本和交付时间会怎样变化?

5. 让成本变更与范围变更走同一条决策链

成本变化通常不是孤立事件。新增需求会带来设计、开发、测试和上线支持成本;缩短工期可能增加并行资源或加急费用;供应商替换会改变采购价格和交接成本。若只审批成本、不评估范围和质量,决策就容易只看某个局部数字。

变更请求至少应记录变更内容、原因、受影响工作包、成本和工期影响、质量或风险影响、替代方案以及批准人。批准后更新基线;拒绝后保留决策记录,避免需求在执行中以“顺手做一下”的方式重新进入范围。

成本管理项目成本教程:项目成员协同管理,避坑指南

五、案例与数据观察:用一个跨职能项目看成本偏差如何形成

1. 案例边界与假设

下面是一个为说明管理方法而构造的情景案例,不代表某家企业的真实经营数据,也不应被当成行业基准。项目是一个为期六个月的业务系统改造,团队包含产品、研发、测试、采购和外部实施服务,批准预算为120万元。

项目启动时,团队按工作包安排内部人工、供应商交付、测试环境和培训成本。前两个月支出低于计划,管理层一度认为项目有较大预算余量;但第三个月新增两项需求,供应商交付接口调整,测试发现的缺陷又导致多轮回归。由于工时、变更和采购记录没有关联编号,超支风险直到月度复盘才集中暴露。

2. 复盘发现的不是一个问题,而是三个断点

  • 范围断点:新增需求在评审会上被口头同意,未先估算对研发、测试和供应商工作的影响。
  • 记录断点:团队成员把返工投入记录为常规任务工时,项目经理无法区分原计划工作和新增工作。
  • 预测断点:采购只汇报已付款金额,没有同步已验收服务和尚未开票的合同承诺。

这三项问题分别影响范围、实际成本和未来预测。若只要求财务“再核一遍账”,最多能提高已付款数据的准确性,却不能补回当初没有评估的范围影响,也不能解释团队为什么需要更多工时。

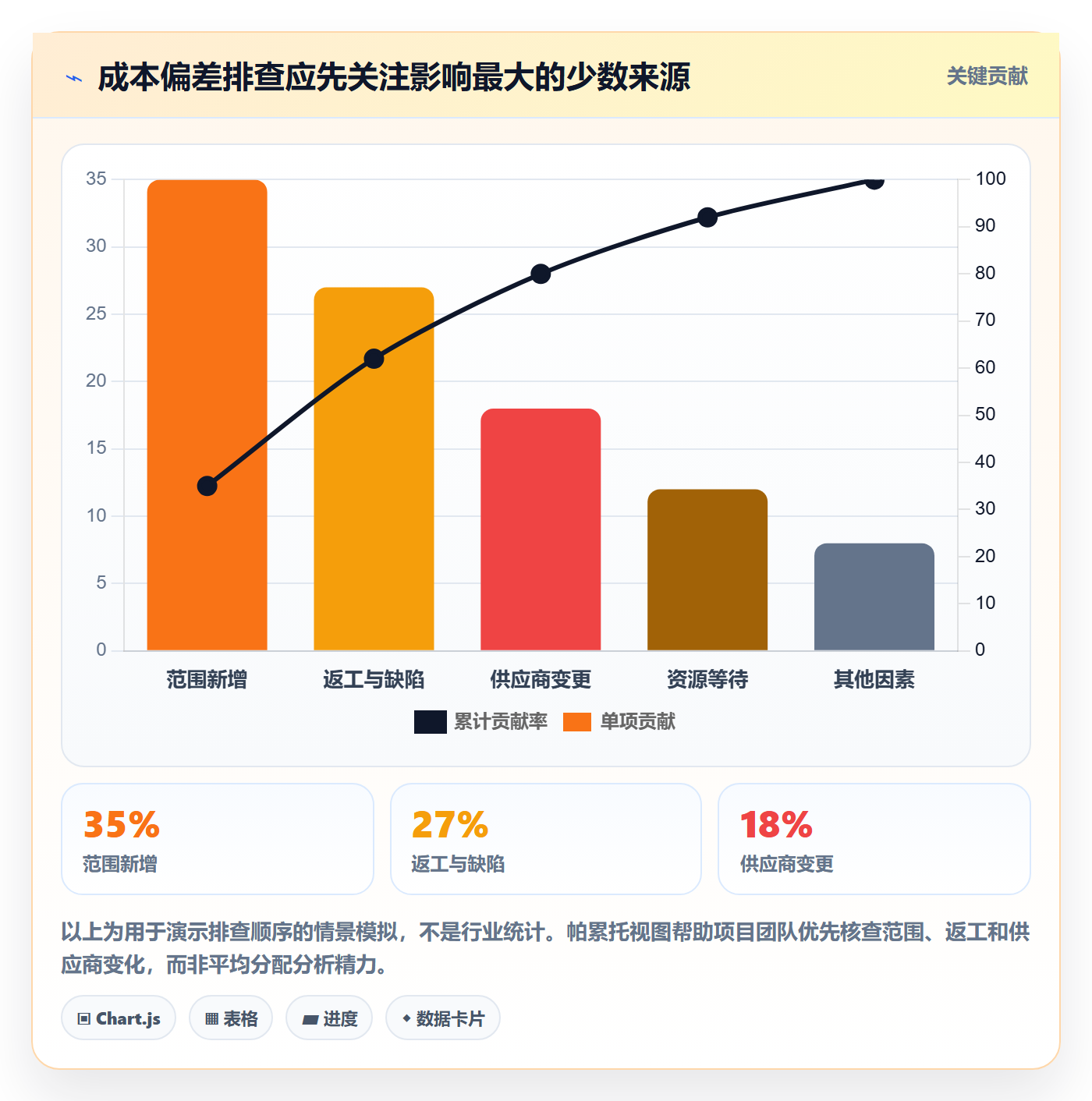

3. 用统一标识后,成本原因才变得可解释

团队随后给每个工作包和变更请求分配唯一编号,将任务、工时、采购里程碑和验收记录关联起来。复盘时,项目负责人发现新增范围主要影响接口适配和回归测试;返工主要集中在两个早期交付节点;供应商追加支持则与接口规格变化有关。

这个调整并没有让已发生的费用消失,却改变了后续决策质量。团队可以分别判断:哪些新增需求值得保留,哪些缺陷需要改善前置评审,哪些供应商费用应通过交付范围重谈,而不必把所有超支简单归结为“执行不够努力”。

观察维度 调整前的判断方式 调整后的判断方式 管理价值
新增需求 会议记录中提过,未与预算对应 关联变更编号,记录估算、审批与影响工作包 避免未经评估的工作悄悄进入执行
内部工时 按成员或部门汇总 按任务、工作包和变更原因归集 区分原计划投入与返工、追加投入
供应商费用 主要看已付款金额 同时核对合同、承诺、验收和支付状态 减少对未来义务的低估
完工预测 用已花金额减预算估算剩余空间 结合剩余工作量、风险和供应商承诺滚动预测 在预算余量耗尽前讨论取舍

4. 数据观察应优先看趋势,不要迷信单月数字

假设项目预算为120万元,前三个月累计实际成本为48万元,但完成的工作量只相当于计划的35%。单看48万元,似乎还剩72万元;若剩余工作包括尚未验收的外部服务、增加的回归测试和未排期的培训,72万元并不等于安全余量。

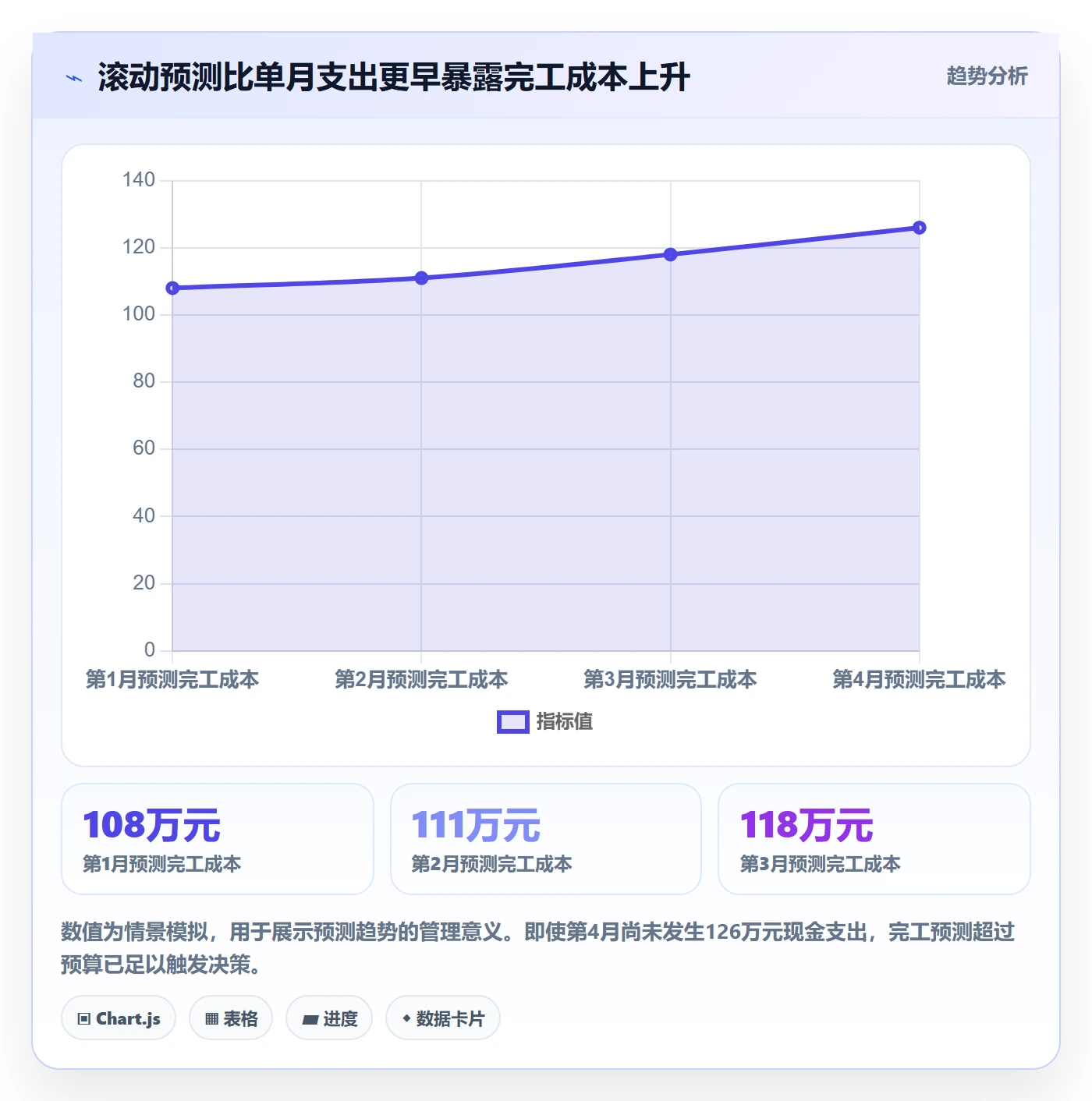

项目团队可以建立滚动预测:每次例会更新剩余工作估算,列出已承诺但未结算支出,记录风险准备的使用情况,并比较预测完工成本与批准预算。若预测连续两个周期上升,即使尚未正式超预算,也应启动原因审查。

这里的“连续两个周期”是便于团队设置的管理触发条件,不是适用于所有项目的统计规律。高风险、高金额项目可以更早触发;小型、低风险工作则可按里程碑评估。关键是团队应预先定义触发规则,避免在问题发生后临时改变标准。

成本管理项目成本教程:项目成员协同管理,避坑指南

六、不同情况下的行动建议:按项目规模和不确定性调整做法

1. 小团队、短周期、内部资源为主

小团队不必一开始就部署复杂系统。可以用一份共享成本台账和简洁的工作包清单,统一记录预算、实际工时、采购支出、变更和剩余预测。项目负责人每周检查一次未归属成本、超计划工时和待决变更即可。

重要的是避免“表格只有负责人看得懂”。字段应尽量少,成员能在几分钟内完成更新。若一个字段连续几轮从未改变任何决策,应评估它是否真的需要保留。

2. 多部门协作、百人以上组织

当项目跨多个部门、需要权限控制、数据汇总和审计追踪时,靠个人维护多份表格会不断增加同步成本。此时应评估项目管理平台、财务系统和采购系统之间的关联能力,并明确哪个系统是某类数据的权威来源。

可以把 PingCode 作为评估项目协作平台时的示例对象,重点验证其是否适合本组织的项目流程、权限要求和集成条件。评估应围绕真实场景进行:一笔新增需求能否关联任务和工时?采购变更能否进入项目预测?授权记录能否追溯?而不是只看演示中的界面或功能清单。

对大型组织,平台上线前应先选一个有代表性的项目做试点,覆盖项目创建、工作分解、变更审批、数据汇总和结项复盘。试点结果不应只看用户是否登录,还要检查数据完整性、重复录入时间、报表准备时间和决策响应速度。

3. 采购或外包占比较高

采购成本较高时,合同金额不是唯一重点。团队还应跟踪承诺金额、交付里程碑、验收状态、变更单、付款条件和潜在索赔风险。合同中的验收口径如果模糊,后期即使预算数字准确,也可能因为交付争议发生额外成本。

建议把采购负责人纳入项目成本评审,而不是等到付款申请时才让采购或财务进入视野。每次供应商范围变化,都应同时检查交付时间、质量标准、内部配合投入与合同影响。

4. 探索性项目、需求不稳定

探索性工作早期的不确定性较高,不适合假装能准确估算到最后一小时。更合理的方式是设置阶段预算和继续投资的判断点:先投入有限资源验证关键假设,达到约定证据门槛后再扩展范围。

阶段门槛可以包括用户验证结果、技术可行性、合规审查、单位成本预期或供应链可用性。每一阶段结束时,团队应决定继续、缩小、暂停或终止,而不是因为已经花过一笔钱就自动追加资金。

5. 固定价格合同与时间材料合同

固定价格合同让预算预测相对清晰,但并不意味着变更免费。合同范围外的要求可能引发报价、延期或验收争议,项目团队必须保护范围边界,并保留正式变更记录。

时间材料合同的成本弹性更高,也更依赖工作量和交付管理。团队应明确费率、投入上限、工时确认方法和定期交付检查点,避免只核对供应商报表而不核对产出。

项目情形 优先控制点 建议更新节奏 需要避免的做法
短周期小团队 工时归属、变更记录、剩余工作预测 每周或关键里程碑 为了形式设计复杂审批链
多部门大型项目 统一标识、权限、数据来源和审计追踪 按周汇总,重大变更即时触发 让各部门重复维护相同数据
采购密集型项目 合同承诺、验收节点、变更单和付款条件 按采购里程碑和验收节点 只以已付款金额判断成本状态
探索性项目 阶段预算、验证证据和继续投资条件 按阶段评审 把早期估算伪装成精确承诺
固定价格外包 范围边界、验收标准和正式变更 按交付里程碑 口头追加需求后期待原价完成
时间材料外包 工时确认、费率、产出检查和投入上限 按周或短周期交付 只核对工时,不验证交付价值

七、不同情况下的取舍:控制强度、记录精度和工具投入

1. 成本控制与执行速度之间的取舍

审批越严格,未经授权的支出越难发生,但团队响应也可能变慢。并非所有决定都需要同一层级批准:低金额、可逆、对关键路径影响小的调整,可以由项目负责人在授权范围内处理;高金额、不可逆或影响范围基线的变化,则应进入正式审批。

控制设计应关注风险,而不是单纯增加签字人数。若审批链很长,却没有清楚的金额门槛、责任人和响应时限,团队可能绕开流程,最终留下更差的记录。

2. 数据精度与维护负担之间的取舍

精确到每项任务的工时,适合需要资源核算、合同结算或跨项目能力规划的场景,但会增加成员填报和审核成本。按工作包或阶段汇总更轻便,却可能无法识别某个小环节的返工。

我会先问数据要支持什么决定,再选择粒度。如果目标是识别资源瓶颈,按角色和阶段的工时可能足够;如果目标是向客户结算,合同要求可能需要更细粒度;如果目标只是控制总预算,则没有必要把每一项会议都拆成独立成本条目。

3. 系统自动化与流程适配之间的取舍

自动化能减少重复输入、加快汇总,但前提是数据定义和责任边界已经明确。流程尚未稳定时过早配置复杂工作流,可能把错误规则固化进系统,让以后修改的成本更高。

相反,长期依赖人工复制粘贴也会积累错误和隐性劳动。合适的路径通常是先统一字段和关联关系,再做小范围试点,最后根据真实使用情况逐步自动化。自动化的优先对象应是高频、规则明确、错误代价高的动作。

4. 统一标准与项目特殊性之间的取舍

组织级标准便于汇总和横向比较,但每个项目的风险、合同和交付节奏可能不同。完全统一会压制必要差异,完全自由又会让数据无法比较。

可以把规则分成“必须统一”和“允许配置”两层。项目编号、成本类别定义、变更记录和数据责任人等基础内容应保持一致;更新频率、审批阈值、预测方法则可以按项目风险和组织授权调整,但必须说明理由。

成本管理项目成本教程:项目成员协同管理,避坑指南

八、落地清单:从第一周开始建立成本管理闭环

1. 第一周:确定边界和最小字段

先明确项目预算口径、成本类别、工作包结构、谁维护哪些数据,以及哪些变化需要审批。不要急着设计大型报表,先确认一笔成本能否追到具体工作和责任人。

建议最小记录至少包括:项目与工作包编号、成本类型、责任人、计划值、实际值或承诺值、发生时间、变更编号、状态和备注。不同组织可以调整字段,但必须避免让关键归属信息只存在于口头沟通里。

2. 第二周:选一个真实工作包试跑

不要一开始就要求全组织改变流程。选一个成本边界明确、成员愿意配合、又能覆盖跨职能协作的工作包试跑,观察成员实际填报时间、信息缺失类型和审批响应时间。

试跑时要检查的不是表格有没有填满,而是团队能否用记录回答问题:已发生多少?尚有哪些承诺?工作完成到哪里?预测是否变化?变化由谁批准?如果回答不了,应先修改规则,而不是增加更多字段。

3. 第三周:召开一次偏差评审,而不是报数会议

偏差评审不应变成逐人念报表。会前由项目负责人准备异常项,会议重点讨论偏差来源、趋势、可采取的动作和决策权限。对于没有异常、无需决策的部分,异步查看即可。

每一项讨论结论都应写清负责人、完成时间和影响对象。例如,调整范围是否需要更新预测?供应商验收是否存在未确认义务?返工原因是否需要进入质量改进任务?这些结论比“大家注意控制成本”更能推动行动。

4. 第四周:复盘管理成本本身

成本管理也有自身成本:成员填报花了多久,项目经理每月汇总用了多少时间,财务和采购重复对账多少次,决策等待是否影响交付。若控制流程消耗了大量时间,却没有缩短发现偏差或降低决策风险,就需要简化。

可以记录基线建立耗时、数据补录率、未归属成本比例、偏差发现至决策的周期、预算预测变化频率等指标。它们不是为了制造新的考核,而是判断管理机制是否真的改善了决策质量。

成本管理项目成本教程:项目成员协同管理,避坑指南

九、结尾:先让成本说得清,再让系统算得快

成本管理项目成本教程最值得记住的,不是某个公式,也不是一份看起来完整的预算表,而是一个判断:团队能否在成本偏差变成既成事实之前,解释它从哪里来、会造成什么影响、谁有权做什么选择。

当成本能够对应到工作包、责任人、时间和批准依据,团队才有机会在范围、质量、工期和预算之间做真实取舍。反过来,如果记录缺少这些联系,再多报表也只是把模糊放大。

下一步可以从一个正在执行的项目开始:选出最容易超支的工作包,统一其成本归属和变更编号,连续几个周期检查实际投入、未结承诺和完工预测,再决定是否需要更复杂的流程或平台。先证明信息能改变决策,再扩大采集范围;先让规则被成员理解,再追求自动化。这比一上来追求全面、精确、实时,更能稳步建立可持续的成本协同机制。

常见问题解答(FAQ)

1. 项目成本管理从哪里开始,才能避免预算一开始就失真?

我第一次拆项目预算时,直接把总金额分给几个阶段,后来才发现测试返工和外部服务费用都没算进去。现在我想知道,预算到底应该按什么颗粒度拆,才能既方便协同又不会把团队拖进繁琐填表?

先按可交付成果拆预算,再把每项成果映射到人员、采购、外包和风险准备金,而不是先拍一个总数再向下分摊。以一个计划周期为12周、预算30万元的项目为例,可以拆成需求与设计4万元、开发16万元、测试与修复5万元、外部服务2万元、风险准备金3万元;这些数字只是演示口径,实际金额应由工时、报价和历史偏差推导。

每笔预算至少记录负责人、估算依据、所属任务和更新时间。判断预算是否可用,不看表格有多细,而看新增工作时能否追溯它影响了哪项交付和哪一笔成本。

2. 项目成员协同记录成本,怎样避免重复填报或漏报?

我担心让成员每天填成本会引起反感,也担心有人只报工时、有人把采购和加班都漏掉。有没有一种记录方式,既能让项目负责人掌握真实支出,又不把成本管理变成额外的行政负担?

把成本记录嵌入成员已经完成的工作流程,并明确不同费用的唯一来源:工时按任务登记,采购按订单或发票登记,外包按合同节点登记,避免同一笔费用在任务和财务表里重复计入。实操中可以要求成员每周更新一次任务工时,负责人每周核对异常项,财务或采购记录按月对账。

比如任务计划40小时、实际已登记52小时,先确认是否包含会议、返工或跨项目投入,再决定是否调整预测;不要直接把超出的12小时当成预算超支结论。

3. 项目实际成本超过预算时,应该先削减范围还是追加预算?

我遇到过开发工时超出计划后,团队马上讨论砍需求,但没人说清楚超支是估算偏差、需求变更还是返工造成的。面对这种情况,我应该依据哪些信息做取舍,才能避免省下小钱却拖垮交付?

先拆原因,再讨论动作。把偏差分为范围新增、工时估算偏差、返工、采购涨价和资源等待,并分别估算对剩余成本、交付时间和质量的影响;只有确认原因后,削减范围或追加预算才有依据。

例如原预算20万元,已发生12万元,完工预测升至23万元,不能只看超出的3万元:若其中2万元来自经批准的新增需求,决策可能是调整预算;若主要来自重复返工,则应先处理质量和验收问题。涉及范围、成本或日期变化时,记录决策人、影响评估和批准时间,避免团队各自按不同版本执行。

4. 项目成本管理中,哪些预警指标比“预算使用百分比”更有用?

我看到预算已经用了70%,但项目进度也完成了70%,一开始觉得问题不大;后来才意识到剩余任务可能更复杂,采购款也还没支付。除了看已花金额,我还应该跟踪什么,才能提前发现成本风险?

预算使用比例必须和完成进度、剩余工作量及未入账承诺一起看。可以每周跟踪已发生成本、已承诺但未支付成本、预计完工成本和剩余任务估算;若已花70%但经核实只完成55%的工作,且后续测试和上线成本尚未计入,就应更新完工预测,而不是等付款后才预警。

一个简单的判断方式是比较预计完工成本与批准预算,并标出偏差原因和趋势;连续两次预测上升,即使尚未超预算,也值得升级处理。

核心关键词

读者评论

邓
邓宇轩

我们之前也遇到过工时、采购各记各的情况,后来统一用工作包编号关联,月末对账确实省事。不过供应商已完成但未验收的费用,团队里还是容易出现口径分歧。

夏
夏书瑶

每周更新比月底集中补录更接近实际,但一线成员往往同时要填任务系统和财务表。若不能减少重复录入,增加更新频率可能只会让记录更敷衍。

姚
姚诗涵

文中把预算余量和剩余工作预测分开看,这点很实用。想请教小团队没有专职财务时,已承诺但未付款的成本通常由谁维护,才能避免项目经理凭估算填数?

文章包含AI辅助创作:成本管理项目成本教程:项目成员协同管理,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594382
