项目实际成本超预算,最常见的原因未必是采购变贵,也未必是项目延期,而是成员投入没有被正确记录:有人把会议时间算进项目,有人只填开发工时,有人月底凭记忆补录,还有人把同一段时间同时分摊给两个项目。结果看起来有一张完整的成本表,实际上既不能解释钱花在哪里,也不能支持下一步决策。做成员数据分析时,我会先追问三个问题:这笔成本对应什么工作、由谁在什么时间投入、凭什么口径计价。三项都能追溯,实际成本才有管理价值。
一、先讲核心结论:实际成本不是工时总和
1. 实际成本要能还原到“人、事、时、价”
项目成员实际成本,通常可以理解为成员在特定期间内,为项目实际投入的资源成本。最常见的核算方式是“可计价投入工时 × 对应小时成本”,再加上可直接归属项目的差旅、外包、设备等成本。这个公式看起来简单,真正决定结果是否可信的,是投入工时和小时成本的口径是否统一。
同样是一个人投入 8 小时,可能是项目交付、内部培训、跨项目协调、客户支持,也可能是休假或等待审批。若不区分工作类型,把所有在岗时间都当成项目投入,项目成本会被高估;若只记录可见的编码、设计或施工时间,忽略测试、评审和沟通,成本又会被低估。
我的判断标准是:任何一笔成员成本,都应能追溯到具体成员、日期、项目或工作包、工作类型、投入时长和计价规则。缺少其中一项,不一定必须删掉数据,但必须标记为待核实,不能悄悄混入正式实际成本。
2. 先区分“成本核算”和“项目管理”
财务核算关注账务归属、期间和可审计性;项目管理关注偏差原因、资源瓶颈和后续预测。两者需要共享事实数据,却不一定采用完全相同的展示口径。比如财务可能按自然月确认成本,项目经理则按迭代或里程碑观察消耗。
如果团队把这两个目标混在一个数字里,常见后果是:为了月底关账,项目经理临时补填工时;为了追求数据完整,成员把不确定时间平均分配;为了让项目看起来没有超支,管理者把延期工作暂时记到“公共事务”。这些处理可能让报表更整齐,却让决策更失真。
我建议维护两个相互勾稽的视图:一个是核算视图,记录经确认的实际成本和归属;另一个是经营视图,分析任务、角色、阶段、偏差和预测。二者差异要解释,不应靠覆盖原始记录来“统一”。
3. 工时准确不等于成本准确
工时是成本的输入,不是成本本身。团队可能准确记录了 40 小时,但使用了过期的小时成本;也可能小时成本准确,却把 10 小时重复归入两个项目。成本质量取决于输入数据、归属规则、费率版本和审批流程共同作用。
下表是我在实际分析中使用的最小核对框架。它不是某个系统的固定标准,而是用于判断成本数据能否用于管理决策的检查表。
| 核对对象 | 需要回答的问题 | 不满足时的风险 |
|---|---|---|
| 成员与日期 | 谁在什么期间投入?是否存在离职、调岗或跨期记录? | 人员归属错误,期间成本失真 |
| 项目与工作包 | 投入具体服务于哪个项目、阶段或任务? | 项目间成本转移,无法定位偏差 |
| 工时与工作类型 | 记录的是实际投入还是估算?包含哪些活动? | 漏记或重复计时 |
| 小时成本与版本 | 使用哪个费率、从何时生效、是否含雇主附加成本? | 费率口径不一致,历史成本被改写 |
| 审批与调整记录 | 谁确认、谁调整、调整依据是什么? | 数据不可审计,异常无法复盘 |
二、背景和真实场景:为什么成员成本最容易失真
1. 项目成员工作不是一条直线
一个成员在同一周可能同时参与需求澄清、开发、评审、客户沟通和内部支持。对管理者而言,这些都是工作;对项目成本而言,它们却可能属于不同项目、不同费用类别,甚至有的根本不应计入某个客户项目。
尤其在中大型组织和 100 人以上团队里,人员通常跨项目协作,项目组合、部门管理和财务归属并行存在。一个成员的直属部门、项目角色、实际工作对象和成本中心可能并不一致。若只按组织架构分摊,项目成本不一定反映真实投入;若只按项目经理填报,又可能缺少财务所需的控制。
以 PingCode 为例,中大型企业在评估项目管理平台时,可以把成员、项目、任务和工时记录放入同一套管理流程中观察;但工具能提供的是记录、关联和协作能力,不能自动替团队决定哪些活动可计费、小时成本如何定义、跨项目冲突由谁裁决。平台解决“数据能不能连起来”,治理规则解决“连起来之后算得对不对”。
2. 月底补录会把记忆变成“看似精确”的数据
实际工作中,成员常在周末或月底补填工时。问题不只是晚几天,而是人对零碎工作的回忆容易被大任务覆盖。一个人记得本周完成了三天开发,却可能忘记每日 30 分钟的评审、等待和故障排查。
补录数据还会产生“整数偏好”:一天填 8 小时,一个任务填 4 小时,跨项目工作按一半一半分配。记录看起来规整,实际上对复杂工作的解释能力很差。与其月底追求 100% 填满,不如在周内以较低成本完成记录,并允许对不确定项标记置信度或待确认状态。
3. 成本偏差常常是流程问题,不是成员问题
若连续几个月都出现同一种异常,例如评审工时集中在月底、跨项目投入无法归属、某些角色工时长期偏低,我不会先把问题归因于成员“不配合”。更有用的排查路径是:记录入口是否方便,项目和任务分类是否过细,审批人是否清楚,计价规则是否稳定,以及组织是否把及时报告超支当成负面表现。
这一区分很重要。若问题来自流程,单纯要求成员“认真填报”只能短期改善;若问题来自激励机制,强制考核填报完整率可能鼓励形式主义。先识别数据生成机制,再判断个人记录质量,通常比先追责更有效。
三、常见误区:看起来在算成本,实际在制造偏差
1. 把工资除以法定工时,直接当作项目小时成本
用月薪除以月工作小时,可以得到一个便于计算的粗略数字,但它未必等于企业承担的真实资源成本。雇主缴纳的社会保险和福利、奖金、设备、培训、管理支持等是否计入,取决于企业的核算政策和项目成本用途。
若项目用于早期资源比较,粗略费率可能够用;若用于客户报价、毛利分析或正式成本归集,必须让财务确认口径。不同团队不能一边使用含附加成本的综合费率,一边使用仅含基础薪酬的费率,然后把结果放在同一张表里比较。
2. 把合同工时当作实际投入
合同约定某成员投入 20 人天,不代表实际投入就是 20 人天。合同工时是计划或承诺,实际工时是发生记录。两者可以比较,但不能互相替代。
反过来,只看实际填报工时也不够。项目成员可能因为内部审批、等待外部依赖或返工投入了大量时间,这些时间确实发生,却未必都能向客户收费。管理报表应区分“已发生”“可计费”“已确认结算”等状态,避免把内部成本、客户可收费金额和已开票金额混为一谈。
3. 用高填报率证明数据可信
填报率高说明记录覆盖面较广,不代表记录准确。一个项目所有成员每天都填满 8 小时,可能只是系统默认值或管理要求造成的整齐分配。更关键的质量信号包括:记录及时性、任务可追溯率、重复记录率、异常修订比例和计划偏差解释率。
我会把“覆盖率”与“可信度”分开看。覆盖率回答有多少工作被记录;可信度回答记录是否可解释、可验证、可复核。只追求覆盖率,容易把可见的填报行为当成真实的工作事实。
4. 用平均小时成本掩盖角色结构差异
一个项目若由高级架构师、工程师、测试人员和外部顾问共同完成,使用团队平均费率可能掩盖角色变化。项目后期若高级人员投入增加,工时总量即使不变,成本也会明显上升。
但细到每个人的个体成本也有边界。工资属于敏感信息,某些项目只需要按角色或职级费率测算,不需要让项目成员看到个人薪酬。我的做法是先确认管理决策需要的粒度,再决定数据权限和汇总层级,不因技术上能显示个人成本就默认应该显示。
5. 把超预算简单归因于“效率低”
超预算可能来自工作范围扩大、需求反复、技术风险、外部依赖、资源切换、返工或估算过于乐观。若不拆原因,只看“预算 100 万、实际 120 万”,管理者无法判断是需要改变交付范围、补充关键资源,还是修正估算方法。
成本偏差是一个结果信号,不是原因结论。尤其在探索性项目中,早期投入增加可能是为了降低后续重大风险;若把每一次偏差都解释为低效,团队可能选择隐瞒风险或减少必要验证。
四、专业判断逻辑:从原始工时到可行动的成本结论
1. 先固定成本口径,再开始比较
在做月度、项目间或团队间对比前,我会先写清楚以下口径:统计期间、成本是否含间接费用、哪些工作类型计入项目、跨项目时间如何分配、缺失记录如何处理、费率按什么版本生效。口径不统一时,图表做得越漂亮,误导性可能越强。
费率还应有生效日期。若某角色的标准小时成本在 7 月调整,历史月份不应因为当前费率变化而自动重算,除非企业明确采用追溯调整政策。建议保留费率版本、适用范围、审批人和生效时间,让历史结果可以复现。
2. 建立从工作事实到成本金额的计算链
一个可复核的计算链应能从成员工作记录出发,逐层得到项目成本。常见表达如下:项目成员人工实际成本等于该成员在该项目的核准实际投入时长,乘以适用期间的小时成本。若有直接费用,再按规则另行归集,不要先混成一个无法解释的总额。
例如,某工程师本月在项目 A 的已核准投入为 32 小时,适用小时成本为 150 元,则人工成本为 4,800 元。若其中 4 小时是内部培训,不属于项目 A 的工作,应从项目投入中排除或归入相应类别,而不是为了凑满工作日继续留在项目里。
计算链还应保留调整痕迹。成员原始记录、审批后的有效记录和财务确认金额可能不同。保留差异比覆盖原始值更有利于审计和复盘。
3. 用三层校验识别异常,而不是只看单点
第一层是记录校验:检查缺失、重复、超出合理范围、日期错误和未归属工时。第二层是业务校验:检查工时与任务状态、交付物、会议或里程碑是否大体一致。第三层是趋势校验:检查角色、阶段、项目和月份之间是否出现难以解释的突变。
异常并不等于错误。某周投入异常高,可能对应生产事故;测试工时增加,可能因为质量问题,也可能是测试范围扩大。系统应把异常标出来供人判断,而不是自动把它改成平均值。
4. 分析偏差时同时看金额、工时和结构
项目成本偏差可以用实际成本与预算成本的差额观察,但单看金额不够。还要看实际工时偏差、角色结构变化、范围变化和返工占比。比如成本超出 15%,如果工时超出 30% 但高成本角色投入下降,说明原因可能是工时增加而非费率上升;反之,工时稳定但高成本角色占比上升,则应检查人员配置或技术决策。
常用的管理拆解可以表示为:成本变化来自投入时长变化、单位小时成本变化、人员角色组合变化,以及直接费用变化。不同因素的作用可能同时发生,因此不宜把所有偏差都归到一个单一原因。
5. 让数据粒度服从决策,而不是服从报表偏好
项目经理通常需要看到任务、角色和阶段层面的成本,以便调整计划;财务需要期间、成本中心和凭证关联;高层则可能只需要项目组合的成本趋势和风险区间。把所有人都塞进一张包含个人薪酬的明细表,既不利于阅读,也增加敏感数据暴露风险。
我倾向于采取分层展示:原始记录只向授权人员开放,项目视图按角色或工作包汇总,管理层视图展示成本、偏差和预测。任何汇总层级都应能按权限追溯到依据,但追溯能力不等于人人可见。
五、具体案例与数据观察:一组模拟数据如何揭示真实问题
1. 情景说明:预算没有变,项目成本为何连续上升
下面用一个情景模拟说明分析方法,不代表某企业公开经营数据,也不应当作行业基准。假设一个 12 人的企业软件交付团队执行为期 12 周的客户项目,预算人工成本为 72 万元。项目每周记录成员工时,并按角色标准费率估算成本。
项目第 8 周,累计实际人工成本达到 63 万元,按原计划应为 54 万元,偏差 9 万元。项目经理最初认为是开发效率下降,但把工时按工作类型拆分后,发现开发工时只比计划高 6%,需求澄清、评审和返工工时明显增加。
进一步抽查记录,需求变更后有 5 个任务没有及时更新范围基线;一些评审工时填在“项目协调”类别,另有跨项目支持时间被直接归入本项目。偏差并非单纯来自成员投入更多,而是范围变更、返工和归属规则共同造成的。
2. 先看成本曲线,再追问曲线背后的投入
情景模拟中,项目计划累计人工成本按周平稳增长,实际成本在第 6 周后斜率变大。只看累计金额,管理者能发现“跑偏”;把成本拆成开发、评审、返工和协调后,才能识别是哪类活动改变了成本路径。
下表中的金额为示意数据,单位为万元。计划成本是项目启动时的基线,不是事后为了贴合实际而重算的目标。
| 阶段 | 计划累计成本 | 实际累计成本 | 差额 | 观察重点 |
|---|---|---|---|---|
| 第 1,3 周 | 18 | 19 | +1 | 启动投入略高,尚未形成持续趋势 |
| 第 4,6 周 | 36 | 41 | +5 | 需求确认延迟,评审投入开始增加 |
| 第 7,9 周 | 54 | 63 | +9 | 返工和范围变更共同拉高实际成本 |
| 第 10,12 周 | 72 | 80 | +8 | 采取范围冻结和任务复核后,新增偏差收窄 |
表中最后一段的差额由 9 万元回落到 8 万元,表示新增偏差低于计划节奏,并不表示此前多出的成本被追回。累计成本有“沉没”特征,管理者应区分偏差存量与新增偏差,不能把曲线斜率改善误读为项目已经回到预算内。

3. 再看工作类型:总工时相同,成本含义可能不同

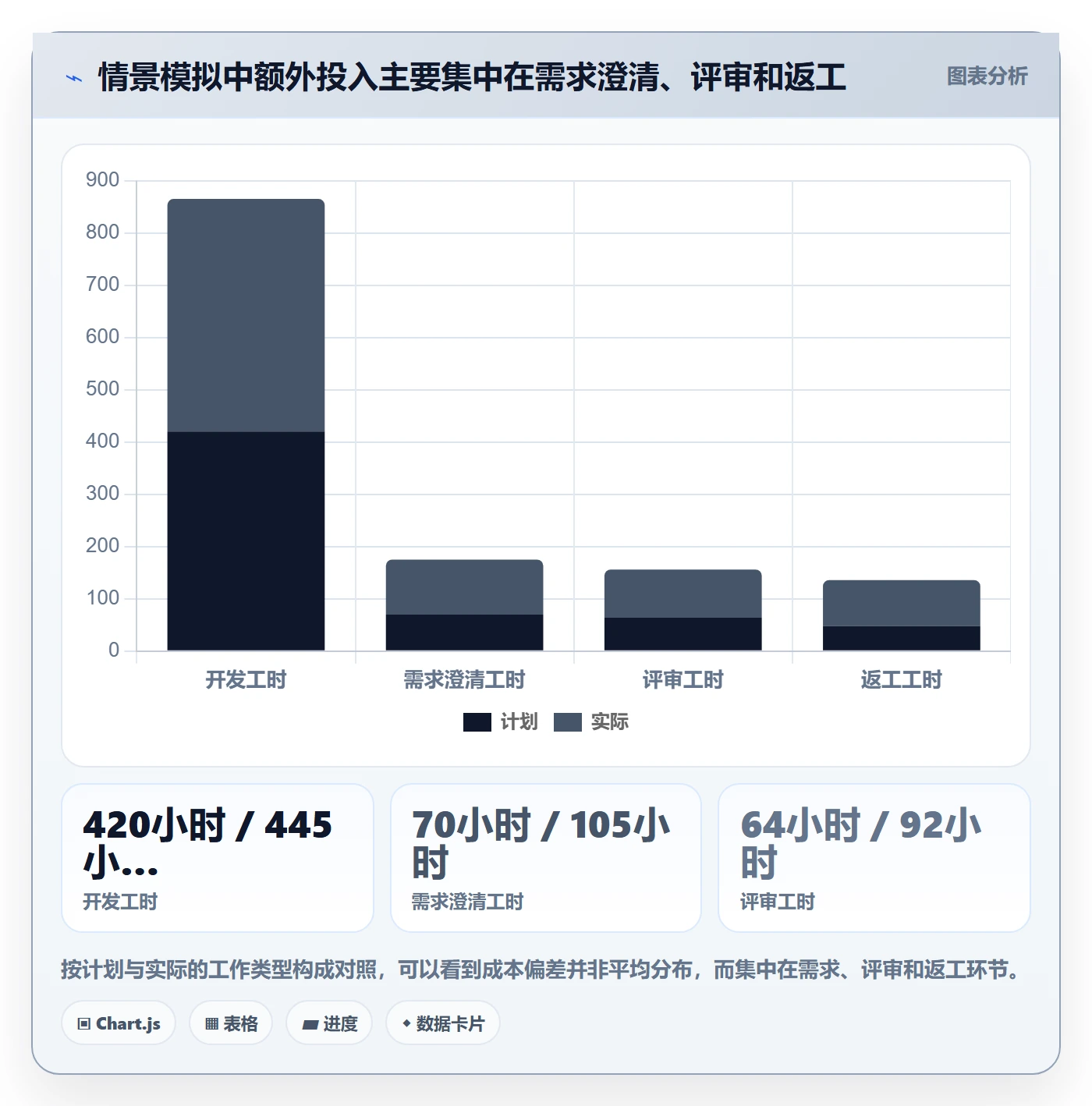

进一步把第 4,9 周的工时拆分后,模拟观察到开发投入只比计划高 6%,而需求澄清、评审和返工合计高出 38%。这意味着问题不一定是执行人员工作慢,也可能是需求进入开发时尚未充分稳定,造成后续反复确认和返工。
如果只看团队总工时,项目经理很容易把应对措施定为“提高开发效率”;如果看工作类型和任务链路,可能更应该加强需求变更评估、明确验收条件,并把评审活动纳入计划。

4. 按成员看成本之前,先按角色看工作结构
成员级分析有助于找出投入集中、关键人员过载或成本归属异常,但直接按个人金额排序,很容易忽略角色差异。模拟团队中,高级工程师投入增加可能承担了需求澄清和技术评审;若只指出“某成员成本最高”,既没有解释工作价值,也可能伤害协作氛围。
更稳妥的做法是先看角色层面:角色计划与实际工时、费率、工作类型及阶段分布。确认偏差后,再由有权限的项目负责人回到成员记录核验具体任务,不在公开报表中展示不必要的薪酬细节。

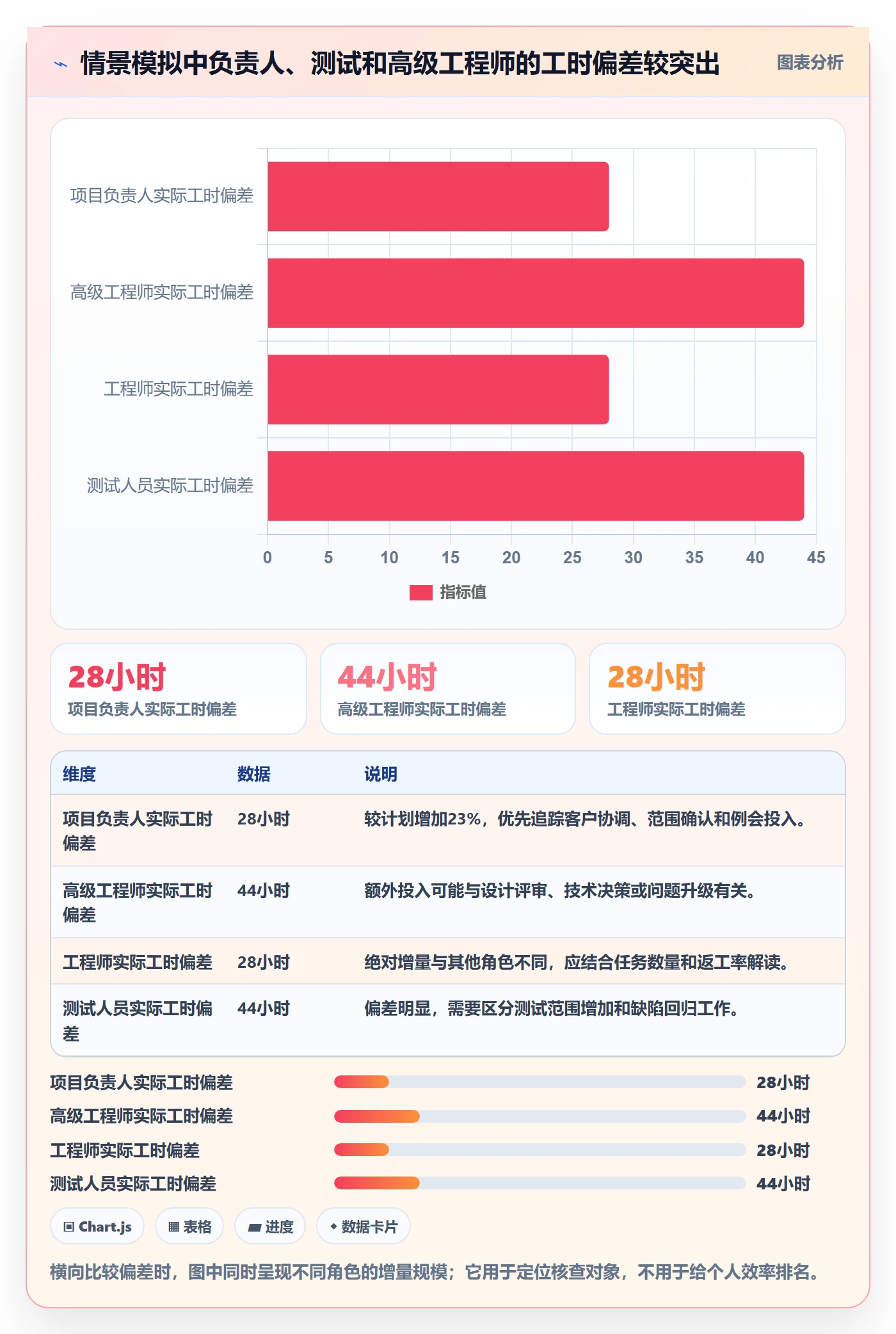

| 角色 | 计划工时 | 实际工时 | 变化 | 优先核查的问题 |
|---|---|---|---|---|
| 项目负责人 | 120 小时 | 148 小时 | +23% | 是否因需求协调和客户沟通增加 |
| 高级工程师 | 220 小时 | 264 小时 | +20% | 是否承担了额外设计、救火或评审 |
| 工程师 | 520 小时 | 548 小时 | +5% | 检查返工任务是否反复进入开发 |
| 测试人员 | 180 小时 | 224 小时 | +24% | 区分测试范围扩大与缺陷回归增加 |
此处工时为情景模拟数据,角色工时变化不能直接等同于效率高低。比如测试工时增加可能意味着测试覆盖更充分,也可能是缺陷返修多;还要结合交付质量、缺陷趋势和验收结果判断。

5. 将记录质量纳入结论,避免把模拟精度误当事实精度

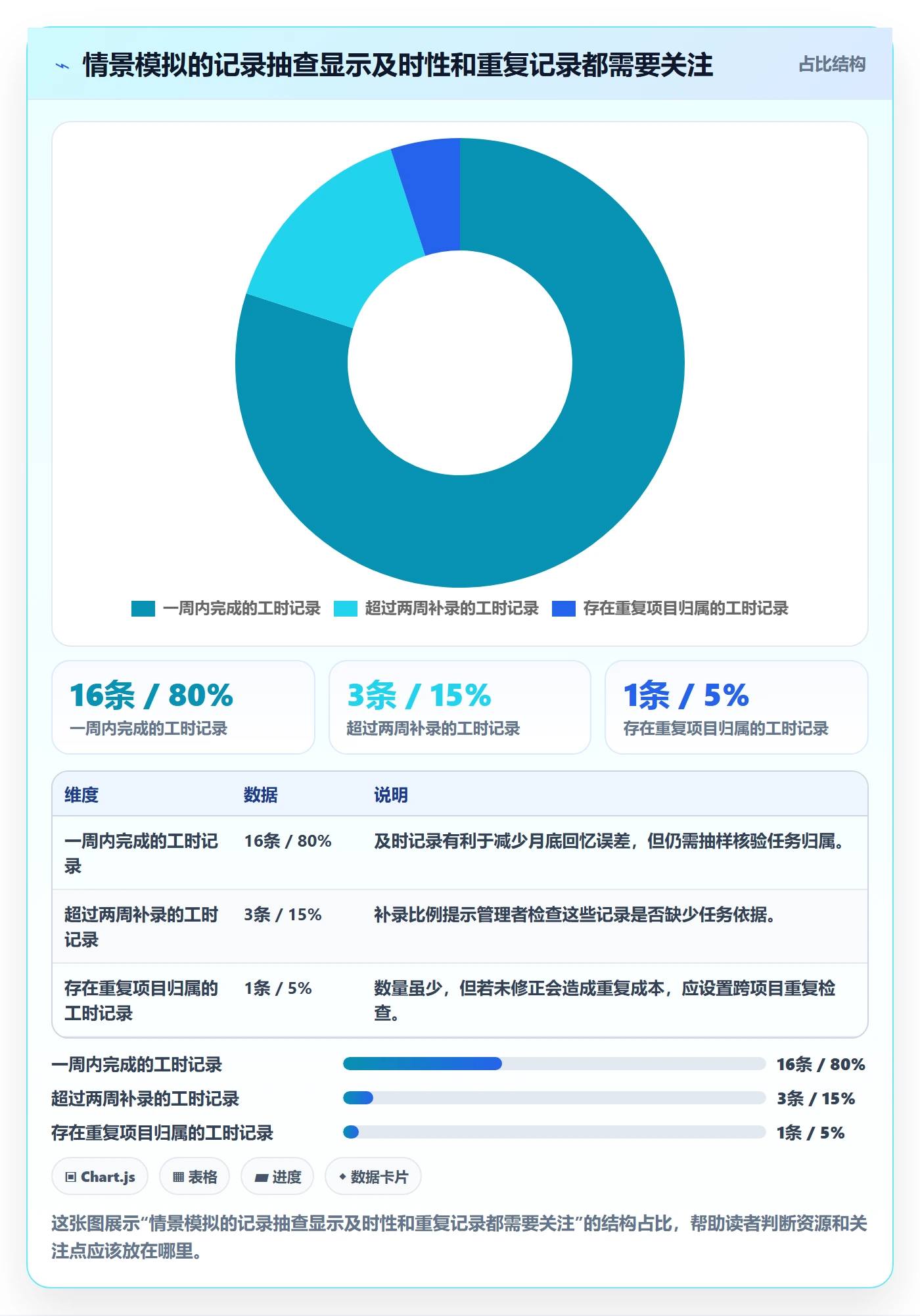

情景中还抽查了 20 条记录:其中 16 条在工作发生后一周内填写,3 条晚于两周,1 条被发现同时归入两个项目。若只看系统显示的总工时,重复记录会直接推高成本;若只看填报覆盖率,也无法发现这一问题。
因此,成本分析报告最好同时呈现记录质量。对管理者而言,知道“实际成本是 80 万元”还不够;还要知道有多少记录经过核准、多少属于估算、多少尚未分配,以及结果是否可能因待处理异常而变化。

六、落地操作:把成员数据分析做成可重复的工作流程
1. 第一步:建立最小可用的数据字段
刚开始做成本管理,不建议先设计几十个字段。字段越多,填报负担和分类争议越大。先确保能回答“谁、何时、为哪个项目、做了什么、投入多久、按什么费率计价、谁确认”即可。
- 人员与组织:成员标识、角色或职级、成本中心,敏感薪酬字段单独授权。
- 项目与工作:项目、阶段、任务或工作包、工作类型、是否可计费。
- 时间与状态:工作日期、工时、填报日期、审批状态、调整记录。
- 费率与金额:费率版本、生效期间、计价单位、成本金额及计算依据。
- 异常说明:跨项目投入、紧急支持、估算工时、无法归属原因和后续处理状态。
分类要足够稳定,才能做趋势比较。比如“需求评审”“方案评审”“代码评审”是否分成三类,应根据管理上是否需要分别采取行动决定;如果只是增加填报负担,合并成“评审”更合理。
2. 第二步:定义工时填报和审批边界
要先说清楚成员何时填、填到什么粒度、谁审核、什么情况必须补充说明。一般而言,按天或按周记录比月底回忆更可靠,但具体频率要结合团队工作方式。对高度稳定的工作,可以按工作包汇总;对客户交付、变更频繁或需审计的项目,则需要更细的任务归属。
审批也不应只点“通过”。审批人需要关注超出合理范围的记录、跨项目分配、补录、修改和未归属工时。大量重复核对的字段可以由规则自动提醒,但对业务含义的判断仍需负责人处理。
3. 第三步:先做数据质量清理,再做成本解释
每次月度分析前,建议先生成异常清单,而不是先看成本排名。异常清单至少包括缺失工时、重复归属、超出工作日上限、费率缺失、长期未审批、补录时间过长和任务关联失效等项目。
- 冻结本期数据的分析版本,并保留原始记录。
- 识别异常,不自动覆盖或平均填补。
- 由成员或项目负责人补充依据,并记录修改人和修改原因。
- 由财务或数据负责人确认计价口径及费率版本。
- 输出核准成本、待确认金额和可能影响范围。
缺失数据不一定要在报告发布前全部消除。如果仍有未核准记录,应明确显示其金额或工时范围。例如“已核准 92%,另有 8% 待确认”,比把缺失数据默默摊到已知任务上更诚实,也更有利于判断结论风险。
4. 第四步:按决策问题组织报表
不同报表回答不同问题。预算控制看累计实际成本、预算基线和预测完工成本;资源管理看角色投入、关键人员集中度和跨项目冲突;交付改进看返工、等待、评审和需求变更;财务核算看期间、费率版本、成本中心和凭证归属。
如果报告只有一张“成员工时排行榜”,它很难帮助团队改善。排名容易使人把复杂协作简化为个人投入多少,还可能推动成员把时间填在更容易被认可的工作上。更好的汇报方式是把异常、原因、影响和建议放在一起。
5. 第五步:把实际成本连到完工预测
实际成本分析不是月底盘点的终点。项目经理需要根据已发生成本、剩余工作量、当前资源组合和已知风险,估算完工成本。简单地按当前平均消耗线性外推,在范围稳定、资源结构稳定时可以作为初步参考;若项目处于需求变化或关键技术验证阶段,则应提供多个情景,而不是只报一个看似精确的数字。
例如可以同时给出基准情景、风险情景和措施情景,并说明各自依赖的假设:范围是否冻结、关键人员是否持续可用、外部依赖是否按期完成。预测不是承诺,假设不透明时,数字越精确越容易误导。
七、不同情况下的行动建议:先处理最影响决策的因素
1. 工时缺失多:先改善记录机制,不急着追责
如果团队普遍漏填,先检查入口是否复杂、分类是否难懂、任务信息是否无法快速找到。可以减少不必要字段、提供常用工作类型、设置温和提醒,并明确补录规则。若仍然缺失,再区分是个别成员习惯问题,还是项目负责人没有及时确认任务归属。
初期不建议用惩罚直接换填报率。惩罚可能带来快速完整的数据,却增加默认值、平均分配和月底补录。应同时观察及时率、异常率和抽查一致性,确认记录质量确实改善。
2. 多项目并行:建立跨项目分配和冲突处理规则
成员跨项目工作时,需定义分配时间的优先级。可以按实际任务记录,也可以在可验证的前提下按预先约定比例分摊,但不能把同一小时重复计入多个项目。临时支持应记录支持对象、起止时间和批准人,避免长期挂在“公共支持”类别下而失去责任边界。
若项目组合规模较大,组织层面还应定期检查成员计划负荷与实际负荷是否冲突。多个项目都把同一位专家排为满负荷,项目各自看起来合理,组合层面却不可执行。成本数据只有与资源计划互相校验,才会转化为排期和优先级决策。
3. 角色费率差异大:分层分析,不把平均值当真相
当高级专家、外包人员和一般执行角色的费率差异明显时,按角色费率核算更能解释成本构成。若项目只需要对比规模相近的方案,可使用综合费率,但必须标明其用途和局限。对外报价、项目毛利或正式归集是否可用,应由财务与业务共同确认。
对个人敏感成本,可采用角色区间或汇总值呈现。只有在资源优化、成本归属复核等必要场景,由授权人员查看更细粒度明细。数据越敏感,权限、访问日志和用途边界越重要。
4. 超预算但进度正常:检查高成本角色与范围变化
进度正常并不意味着成本健康。可能是关键人员加班、外部顾问增加,或团队用更高成本的资源换取交付速度。建议先拆分工时增量、费率变化和角色结构,再检查范围是否扩张。如果超支是有意识的质量或时效选择,应把取舍记录下来,而不是简单归类为“效率问题”。
如果成本上升来自已批准的范围变更,应更新预测和客户承诺,但保留原始基线用于分析偏差。不断重置预算会让项目看似永远符合计划,却失去判断估算准确性和变更影响的能力。
5. 超预算且进度落后:先判断剩余工作,不要直接增加人手
在成本和进度同时恶化时,新增人员不一定能缩短工期。新人需要熟悉项目,关键成员还要投入带教和协调;若瓶颈是决策等待、需求未稳定或技术风险,增加执行人员可能进一步增加成本。
建议先确认剩余范围、关键路径、未解决依赖和返工来源,再比较缩减范围、调整顺序、补充稀缺技能或延长周期等方案。每个方案都应列出预计成本变化、交付影响和风险,不要只给出“加人”这一种选项。
6. 项目探索性强:用区间和阶段门,而非假装能精准估算
研发、创新或技术验证项目早期的不确定性高,精确到单人单任务的成本预测常常只是精确的错觉。可以按阶段设投入上限,达到阶段门后根据验证结果决定继续、调整或停止。工时仍应记录,但报告要把事实成本与未来估算区分开。
如果某阶段投入增加但显著降低了重大失败风险,不能只凭成本上升判定失败。应同时记录验证目标、结果、剩余不确定性和下一阶段的决策条件,让组织能判断投入是否换来了有价值的信息。
八、不同方法的取舍:管理精度、填报成本与隐私保护
1. 选择成本核算粒度:从管理问题倒推
粒度越细,越容易定位问题,也越需要成员投入时间维护。粒度过粗,无法解释成本;粒度过细,成员可能把大量精力花在分类而不是交付上。没有适用于所有组织的唯一答案,关键是这项细分是否会改变决策。
| 核算粒度 | 优点 | 局限 | 适用情况 |
|---|---|---|---|
| 按项目汇总 | 填报简单,便于看项目总成本 | 难以解释角色和阶段偏差 | 项目少、周期短、成本风险较低 |
| 按角色或职能汇总 | 能观察资源结构和角色投入 | 难以追溯具体任务原因 | 多项目资源管理、方案比较 |
| 按工作包或任务记录 | 便于定位返工、变更和阶段问题 | 分类与维护成本较高 | 客户交付、审计要求较高或频繁变更项目 |
| 按个人实际成本展示 | 适合授权范围内的精细归属 | 隐私和误读风险较大 | 必要的财务核算或受控的资源分析 |
如果团队当前只能可靠地做到项目级记录,就先把项目级数据做准,再逐步增加角色或工作包粒度。强行一次性推行精细分类,往往带来更多未使用字段和低质量记录。
2. 选择人工还是自动化:自动化规则,人工判断例外
自动化适合提醒缺失记录、校验日期、识别重复归属、匹配费率版本和汇总金额。它能减少重复劳动,却不能仅凭一条异常规则判断工作是否必要、成本是否合理、范围变更是否值得接受。
如果组织使用 PingCode 等项目管理平台关联成员、任务与工时,建议先验证数据字段是否支持现有成本口径、权限是否满足要求、记录能否导出并追溯、费率是否需要外部系统维护。采购平台之前,应拿真实项目流程做小范围试运行,而不是只看功能列表或演示环境。
3. 选择标准费率还是实际薪酬:根据用途和权限决定
标准费率便于预算、报价和跨团队比较,实际薪酬更接近特定人员的直接成本,但管理敏感性高,且奖金、福利和间接分摊会使计算复杂化。对项目经理而言,很多时候角色费率足以决定资源配置;对财务核算,可能需要更正式的成本分配政策。
应避免两种极端:一是所有项目都只用粗略平均费率,导致决策失真;二是所有成员都能看到个人完全成本,导致隐私和信任风险。最合适的做法通常是按用途分层:规划用标准费率,财务核算按批准规则,敏感明细仅授权查看。
4. 选择强制填报还是轻量采集:让治理成本可承受
强制每日逐任务填报,适合必须精细核算的业务,但会增加行政负担;轻量周报或阶段汇总更适合高度自主、费用归属要求较低的团队。中间方案是把需要严格记录的客户项目、外包项目和高风险项目纳入细粒度管理,内部探索性工作采用较轻的记录方式。
实施时,可以用一到两个项目试点,观察成员平均填报耗时、异常处理耗时、成本分析可解释率和管理决策是否因此改变。若新增数据没有带来行动,就要检查是不是采集过度。
九、常见问题:成员成本分析中的关键边界
1. 项目成员实际成本应该包含哪些费用?
常见做法是先计算成员人工成本,再单独核算可直接归属的差旅、外包、设备等费用。是否把管理费用、办公场地或公共平台费用分摊进项目,取决于企业财务政策和项目分析目的。报告应标明包含范围,不要把不同口径的成本直接比较。
2. 没有完整工时记录,还能不能分析实际成本?
可以分析,但必须说明数据限制。可先使用已核准记录、排班或任务记录形成估算区间,并把估算与已确认数据分开。不要为了做出完整报表,把缺失工时平均分配到成员或任务上,然后把推算值称为实际成本。
3. 项目成员工时填得越细,成本分析就越准确吗?
不一定。细粒度只提高定位能力,前提是分类稳定、成员理解一致、记录能及时完成。若团队每天花很多时间争论某 20 分钟属于评审还是协调,精度提升可能不值得。应优先细分那些会改变资源、范围或预算决策的工作类别。
4. 应该用个人工资还是标准费率计算成本?
没有脱离用途的统一答案。项目规划和方案比较可以使用经财务批准的标准费率;正式财务归集应遵循企业会计和成本核算政策。若项目只需判断角色配置,不必在公开报表展示个人薪酬;敏感明细应采取最小权限原则。
5. 如何判断项目成本超支是效率问题还是范围变更?
将额外工时按工作类型、任务和变更记录拆开,并对照原范围、验收标准和计划版本。若新增投入对应批准的新增需求,应作为范围变化说明;若集中在重复修复、需求反复确认或等待决策,则要进一步检查质量、流程或依赖问题。单凭总额无法区分原因。
十、结尾:先让成本可以解释,再让成本可以预测
成员数据分析最容易被误解成“给每个人算一笔账”。我更愿意把它看作一条可追溯的决策链:谁投入了什么工作,工作对应哪个项目和阶段,采用什么计价规则,偏差由什么因素造成,管理者接下来准备采取什么行动。
可靠的实际成本,不是看起来精确的小数,而是可以复核、可以解释、可以用于选择的数据。如果成本数字无法追溯到工作事实,精确到元也只是表面精度;如果成本差异不能连接到范围、质量、进度和资源决策,月度报表再完整也只是事后记账。
下一步可以从一个正在执行的项目开始:明确成本口径,抽查最近一个月的成员记录,标出缺失、补录、重复和未归属项;再选一个明显偏差,按角色、工作类型和变更记录逐层追溯。先把一条成本链做清楚,再决定是否需要更细的分类、更强的审批或新的管理平台。这样得到的不是更厚的报表,而是更可信的项目判断。
常见问题解答(FAQ)
1. 项目成员的实际成本应该怎么计算?
我在做项目成本复盘时,发现工时表里有投入小时数,财务表里有工资和外包费用,但两边总对不上。想把成员工时换算成实际成本,又担心把工资、社保和管理费用重复计算,应该从哪里开始?
先统一“实际成本”的口径,再计算。常见口径是成员实际投入工时乘以约定的小时成本率;小时成本率可以按月度人工总成本除以月度可计费工时计算。比如某成员月度人工总成本为 18,000 元,按 160 小时作为可分摊工时,小时成本率为 112.5 元;
该成员在项目中记录 36 小时,则对应人工成本为 4,050 元。这里的 18,000 元是否包含社保、奖金等,必须在规则中写明。不要一边把工资总额计入项目成本,一边又把工资率计算出的人工成本再次计入,否则会重复核算。
2. 成员工时数据缺失或填报不准时,实际成本分析还可信吗?
我发现有些成员习惯月底一次性补工时,甚至只填“开发 8 小时”,没有关联具体任务。这样的数据看起来很完整,但我不确定它能不能用于成本分析,也不知道要不要直接剔除。
不要把“有记录”误当成“记录可信”。可以先给数据加上可用性标记:任务关联、填报及时性、工时粒度和负责人确认情况。例如,周五补录本周工时且关联到具体任务的数据可以作为一般可信记录;月底回填、只写笼统活动且没有负责人确认的数据,应标记为待核实,而不是直接纳入精确结论。
分析时同时展示记录覆盖率,例如应填 800 小时、实际有效记录 680 小时,覆盖率为 85%。覆盖率较低时,可以判断成本趋势,但不宜据此比较个人效率或给项目做精确成本归因。
3. 如何判断项目实际成本超支是成员投入增加,还是成本率设置不合理?
我看到项目成本高于预算,第一反应是成员工时超了,但后来发现外包人员和内部成员的计价方式并不一样。我想知道该怎么拆解差异,避免把费率问题误判成执行问题。
把总成本差异拆成“工时差异”和“费率差异”,并保持计算口径一致。简化分析可用:工时差异成本=(实际工时-预算工时)×预算费率;费率差异成本=实际工时×(实际费率-预算费率)。
例如预算为 100 小时、费率 100 元,实际为 120 小时、费率 110 元:工时差异为 2,000 元,费率差异为 1,200 元,总差异为 3,200 元。若费率只是因为人员级别或外包报价变化而调整,应单独说明;若实际工时增加来自返工或需求变更,再追查对应任务和变更记录。
这样能区分估算偏差、资源结构变化与执行问题。
4. 项目成员成本分析中,哪些情况最容易造成重复计算或错误归因?
我准备按成员、任务和月份做成本报表,但担心同一笔费用在多个表里被重复统计,也担心共享人员的工时全算给某一个项目。有没有一套简单的检查方法?
先为每笔成本确定唯一归属规则:人工成本按成员在各项目的实际工时分摊,外包费用按合同或验收单归属,差旅等费用按实际发生项目归属。共享成员一个月投入 160 小时,其中项目甲 60 小时、项目乙 40 小时、内部事务 60 小时,就不能把整月人工成本都计入项目甲;
应按已定义的分摊规则处理,内部事务也要保留独立归属。月度核对时检查三项:成员项目工时与可用工时是否大致相符、各项目人工成本之和是否超过对应人工成本池、财务费用是否已在人工成本或费用明细中出现。发现差额时先查口径、期间和归属,再判断是否是真正超支。
核心关键词
文章包含AI辅助创作:成本管理实际成本教程:项目成员数据分析,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594303
读者评论
我们之前也遇到月底补工时的问题,后来改成每周确认,遗漏确实少了些。不过临时沟通和故障处理很难准确归到任务,实际操作中待核实项怎么进入月度报表,还需要明确规则。
区分核算视图和经营视图这个思路比较实用。尤其费率调整后保留版本,能避免历史数据被新费率覆盖;但跨部门协作的工时由谁审批,往往比计算公式更难落地。
我比较认同不能把超预算直接归因于效率低。补充一点,角色费率和个人成本涉及隐私,按角色汇总通常更适合项目复盘;只是小团队角色交叉多,汇总后可能仍看不出成本变化来自哪里。
