人力成本最佳实践:项目成员成本管理效率提升,常见问题

项目人力成本看起来只是“成员工时 × 人员费率”,真正让管理失真的,往往是工时没有对应到具体工作、费率口径不一致,以及项目结束后才发现投入超出预算。我的判断是:人力成本管理的重点不是把每个人的时间记得更细,而是让成本数据能解释决策,哪些工作消耗了预算、偏差从哪里产生、继续投入是否值得。本文给出一套适用于项目团队的成本管理方法,并用明确标注为情景模拟的案例说明如何落地;

涉及管理平台的示例以 PingCode 为例,不把示意数据当作产品实测结果。

一、核心结论:人力成本管理的目标不是“精确记账”,而是及时纠偏

1. 先把成本管理与工时填报区分开

工时填报解决的是“投入了多少时间”,成本管理还要回答“这些时间对应什么工作、由谁承担、是否符合预算、是否产生了预期产出”。如果团队只要求员工每周填满 40 小时,却不要求工时关联任务、阶段或变更单,那么工时数字再整齐,也无法支持项目决策。

我更愿意把项目人力成本管理拆成三层:第一层是投入记录,第二层是预算与实际对比,第三层是偏差处置。三层缺一不可。只有记录而没有预算,管理者不知道投入是否过量;只有预算而没有工作项,无法定位偏差;发现偏差却没有行动机制,报表就只是事后解释材料。

2. 管理精度要服从决策价值

不是所有项目都需要把工时精确到 15 分钟。对于周期短、人员少、预算固定的小项目,按任务或按周汇总可能已经足够;对跨部门、长周期、多人协作且成本波动较大的项目,则需要在关键阶段细化到工作包、角色和变更事项。

衡量粒度是否合适的标准,不是记录得有多细,而是新增的数据能否改变决策。如果一项记录无法影响预算调整、资源安排、范围取舍或项目复盘,就要谨慎评估它带来的填报成本。

3. 建立“计划,实际,预测,动作”的闭环

有效的成本管理,不是月末把计划与实际放在一起看一眼,而是持续回答四个问题:原计划投入多少,已经实际投入多少,按当前趋势最终会投入多少,以及团队要采取什么行动。这里的“预测”尤其重要,因为项目成本超支常在正式超预算之前已经显露,例如关键任务延期、返工增加或需求变更集中发生。

我建议每周或每个迭代至少更新一次成本预测。项目周期较短时可以按周检查,较长项目则可在阶段评审、重大变更和关键里程碑前后更新。频率应与成本变化速度相匹配,而不是机械地规定所有项目使用同一节奏。

管理层次 要回答的问题 常见输入 典型动作
投入记录 时间花在了哪些工作上 任务、角色、日期、工时 补充任务归属,核验异常记录
预算对比 实际投入是否偏离计划 预算工时、费率、实际工时 分析偏差来源,调整预测
成本预测 按当前趋势项目将花费多少 剩余工作量、人员可用性、风险 重新估算完工成本和日期
偏差处置 继续投入、缩小范围还是调整资源 偏差影响、业务价值、变更优先级 批准变更、重新排期或停止低价值工作

下图中的数值是用于说明管理链路的建议基准,并非行业统计。它强调的不是某个固定比例,而是成本数据必须从记录走到行动,才能形成管理价值。

人力成本最佳实践:项目成员成本管理效率提升,常见问题

二、背景与真实场景:为什么项目成本总在“交付后”才被看见

1. 项目支出分散在不同的管理系统里

一个中大型项目可能同时涉及产品、研发、测试、设计、实施、采购、财务和外包团队。任务管理系统里有工作项,考勤系统里有出勤,财务系统里有薪酬及费用,外包合同里有服务费,项目经理的表格里还有预算估算。每份数据单独看都可能正确,但口径、时间范围和人员范围未必一致。

例如,项目计划按自然月统计,财务按工资归属月统计,工时按实际发生日期统计;外包人员按合同金额计费,内部员工按标准成本费率估算。如果没有统一“归属规则”,把这些数据直接相加,结果看似精确,实则可能重复计算或遗漏成本。

2. 人员投入是动态变量,不是计划表里的固定数字

项目计划通常假设角色投入稳定,但现实里成员会被多个项目共享,临时支持生产问题,也可能因休假、招聘空缺、技术攻关或需求变化而调整投入。一个人“在项目名单里”并不意味着其全部时间都属于该项目;计划中的 50% 投入,也不一定等于实际每周稳定投入 20 小时。

因此,人力成本管理要区分“名义配置”和“有效投入”。前者是计划或资源安排,后者是经过任务归属和工作记录核验后的实际投入。若把两者混用,项目经理就容易高估可用产能,也容易低估关键角色的真实负荷。

3. 返工和等待经常被低估

项目成本表通常能看到开发、测试、设计等显性任务,却未必能看见需求澄清、跨团队等待、环境排障、缺陷返工和上线支持。它们并非“没有成本”,只是常被归到笼统的日常工作、临时支持或其他事项中。

我在分析项目偏差时,会优先检查三类容易被藏起来的消耗:需求反复导致的返工,关键资源等待造成的空转,以及原计划之外的支持工作。它们往往比“某个人效率低”更能解释实际成本为什么偏高,也更容易对应到管理动作。

4. 成本问题通常是计划、执行和治理共同作用的结果

把超支简单归因于团队执行力不足,容易掩盖真正原因。预算低估、范围控制失效、人员技能不匹配、决策延迟、依赖团队排期冲突,都可能使工时快速增长。人力成本数据的价值之一,就是把“感觉项目很忙”拆解为可讨论的事实,而不是替任何一方预设责任。

现象 表面解释 优先核查的真实原因
实际工时连续增加 成员效率不够 范围变化、返工比例、阻塞时间、工作拆分质量
预算执行率偏高 项目快要超支 剩余工作量是否同步下降,是否存在前置投入集中
成员填报工时偏少 项目投入不足 填报习惯、任务关联方式、共享资源分摊规则
跨部门成本差异大 某部门成本过高 人员级别结构、成本费率口径、工作职责和计价边界

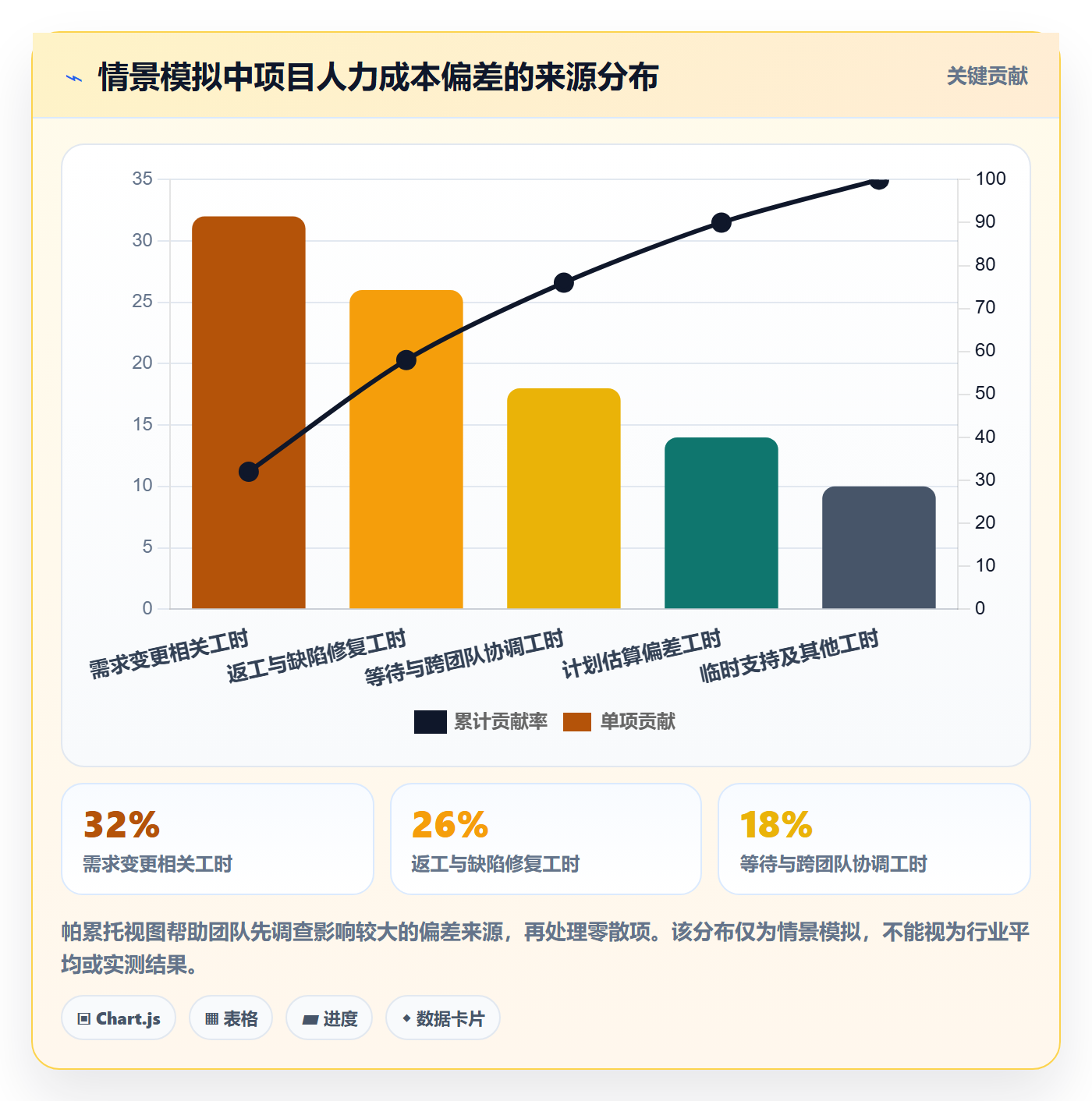

下面的分布为情景模拟,展示一个项目中常见成本偏差来源如何分层排查。实际项目的比例会受到行业、项目类型和统计口径影响,不应直接作为企业基线。

人力成本最佳实践:项目成员成本管理效率提升,常见问题

三、常见误区:看上去管理严格,实际可能制造更多噪声

1. 误区一:把填报率当成管理成熟度

填报率高,只能说明系统里有记录,不能证明记录准确、分类合理或能支持决策。成员每天填报、主管逐条审批,如果工时仍然挂在“项目支持”或“其他任务”下,管理者依然无法分辨工作结构,更无法判断预算偏差从哪里来。

我的判断是,填报率应当与有效归属率一起看。所谓有效归属,是指工时能够追溯到明确的项目、阶段、工作项或经批准的非项目事项。管理者还应抽样核对工时与任务状态、交付物、评审记录是否相互吻合,而不是只看提交按钮有没有被点击。

2. 误区二:把成本费率当作薪酬的简单换算

员工工资并不等于项目成本费率。企业的全成本口径可能包含雇主承担的法定费用、福利、奖金、设备与管理分摊等;也有企业为降低维护成本,采用按角色划分的标准费率,而不是逐人核算真实薪酬。

两种方法都可能合理,前提是管理目的和口径透明。若项目用于内部优先级排序,标准费率通常更易维护;若需要核算合同毛利或服务项目盈利能力,财务认可的全成本口径可能更合适。同一个报表里不能让标准费率与实际薪酬费率混用,再把结果称为“项目真实成本”。

3. 误区三:项目预算只做一次,后续不更新假设

预算是基于一组假设形成的:范围、工作量、角色组合、人员可用性和交付日期。一旦这些假设改变,原预算就不再是有效比较基准。若新增需求已经正式批准,却仍拿原预算判定团队超支,报表传达的不是项目纪律,而是管理基线失真。

合理做法不是随时改写基线以消除偏差,而是保留原始基线,同时记录经批准的预算变更。这样既能看到项目最初的估算质量,也能区分范围扩张、执行偏差和外部条件变化。

4. 误区四:把所有非编码时间视为低效

需求澄清、设计评审、代码评审、测试分析、知识传递和风险沟通都需要时间。若只把可见的产出任务视为“有效工时”,团队容易减少必要的协作活动,短期看似节省投入,长期却可能换来更高的缺陷修复与交付风险。

真正需要管理的是协作投入的效果,而不是简单压缩协作时间。比如,评审耗时增长是否减少了后续返工,需求讨论增加是否降低了范围误解,支持工作是否在重复处理同一类问题。应把投入和结果关联起来分析。

5. 误区五:用单一“人天成本”指标评价个人

项目成本数据适合观察工作结构、资源使用和预算趋势,不适合脱离任务难度、角色职责、质量结果和协作贡献,直接给个人排效率名次。不同角色的成本费率不同,任务不确定性也不同;将投入小时数机械地转成个人绩效,会鼓励过度填报、隐藏协作时间或回避高风险任务。

我建议将项目成本分析的主对象设为“工作包、阶段、角色组合和项目”,个人数据主要用于核实资源容量与工作负荷。只有在职责、任务类型和结果质量可比的前提下,个人层面的比较才有有限的解释价值。

6. 误区六:项目结束后才复盘成本

项目完结后的成本复盘可以用于改进估算,但无法挽回已经发生的超支。若项目周期较长,至少应在关键里程碑、重大范围变化和成本预测异常时进行中途复核。发现趋势后,团队才有时间调整优先级、拆分交付或重新安排资源。

不过,频繁复盘也不是越多越好。每周开一次没有新数据、没有决策权人的成本会议,只会增加管理负担。应让触发条件决定复盘频率,而不是让会议日历取代判断。

四、专业判断逻辑:从成本口径、数据模型到预警动作

1. 先确定成本口径,再建设报表

落地前,我会先让项目、财务和人力资源相关负责人明确以下问题:成本是用于项目预算控制、内部经营分析、客户报价,还是合同毛利测算?是否包含管理分摊、福利和外包费用?共享人员怎样分摊?未填报或补录工时如何处理?统计周期按工作发生日期还是工资归属日期?

如果这些问题没有答案,先做仪表板只会把不同口径的数字组合得更漂亮。成本口径要写成可执行的规则,而不能停留在“按财务要求”或“以实际为准”这样的模糊表述。

(1)内部预算控制口径

重点是判断项目是否按预算使用资源。可以采用角色标准费率,减少逐人维护负担,按项目、阶段和工作包汇总实际工时与预测成本。适合项目数量多、需要横向比较,但不以单个项目的财务结算为唯一目标的组织。

(2)经营与合同核算口径

重点是识别可计费、不可计费、外包和差旅等实际成本,并与财务认可的收入和成本归集规则对应。该口径对合同项目和服务交付更重要,但对数据治理、权限和凭证匹配要求更高。

(3)容量规划口径

重点是理解团队可用时间与项目需求是否匹配。它可以侧重可用工时、角色占用和关键技能瓶颈,不必把每一小时都折算成薪酬成本。适合资源冲突较多、项目组合管理压力较大的组织。

2. 建立最小可用的数据结构

不必一开始采集所有可能字段。对多数项目,至少需要项目、阶段或工作包、任务、人员或角色、发生日期、工时、工作类型、成本费率版本、预算基线和变更记录。字段越多,越要确认谁负责维护,以及数据错误如何被发现和修正。

值得特别保留的是“工作类型”和“变更关联”。工作类型可以区分计划内交付、返工、需求变更、支持、等待和管理活动;变更关联则能说明新增投入是否有正式业务原因。分类不宜无限扩展,通常先用少量稳定类别,等数据质量足以支撑分析后再细化。

3. 把计划、实际和预测分开记录

计划成本是基线,不应被实际数据覆盖;实际成本是已经发生的投入,应有明确的归集规则;完工预测成本则是对剩余工作的判断,需要结合当前进度和未完成事项更新。三者分别回答不同问题,不能用“预算减已花费”代替预测。

常用的简化预测方式是:累计实际成本加上剩余工作量的成本估算。若角色结构、费率或范围已经改变,就要重新计算剩余工作,而不是把原始预算机械地按进度比例延伸。预测不需要假装精确,但必须说明依据和主要不确定性。

4. 用偏差分类替代笼统的“超支”标签

偏差出现时,我建议至少区分五类:范围增加、估算误差、执行返工、资源供给变化、外部依赖或等待。一个偏差可以有主因和次因,但需要避免所有原因都被归为“其他”。分类越能对应具体动作,管理价值越高。

例如,范围增加应关联已批准的变更;估算误差应进入后续项目的历史基线;返工应追踪缺陷来源与质量环节;资源变化要更新人员容量计划;等待与依赖则需要明确责任方和解决时限。这样复盘才会改变下一次执行方式。

5. 预警阈值要考虑项目阶段和不确定性

固定设置“成本偏差超过 10% 就报警”,对所有项目未必合理。项目早期估算不确定性高,偏差可能是正常波动;进入稳定交付阶段后,持续偏离计划则更值得关注。阈值应结合剩余预算、关键路径、变更情况和项目风险等级制定。

更实用的预警方式,是同时看偏差幅度、连续趋势与影响范围。例如,偏差超过项目设定阈值,连续两个检查周期上升,且影响关键里程碑,就触发专项评估。若偏差来自已批准变更,则应更新预测和预算基线,而不是重复报警。

信号 建议检查 可选动作
预算消耗快于交付进度 是否存在返工、等待或估算低估 重新估算剩余工作,核查范围和依赖
预测成本连续上升 新增需求、关键角色超负荷、缺陷趋势 分级交付,调整资源或启动变更评审
工时集中在宽泛类别 任务粒度、分类规则和填报习惯 缩小类别范围,明确任务归属责任
项目间费率差异异常 费率版本、人员级别和口径一致性 统一版本并保留历史生效日期

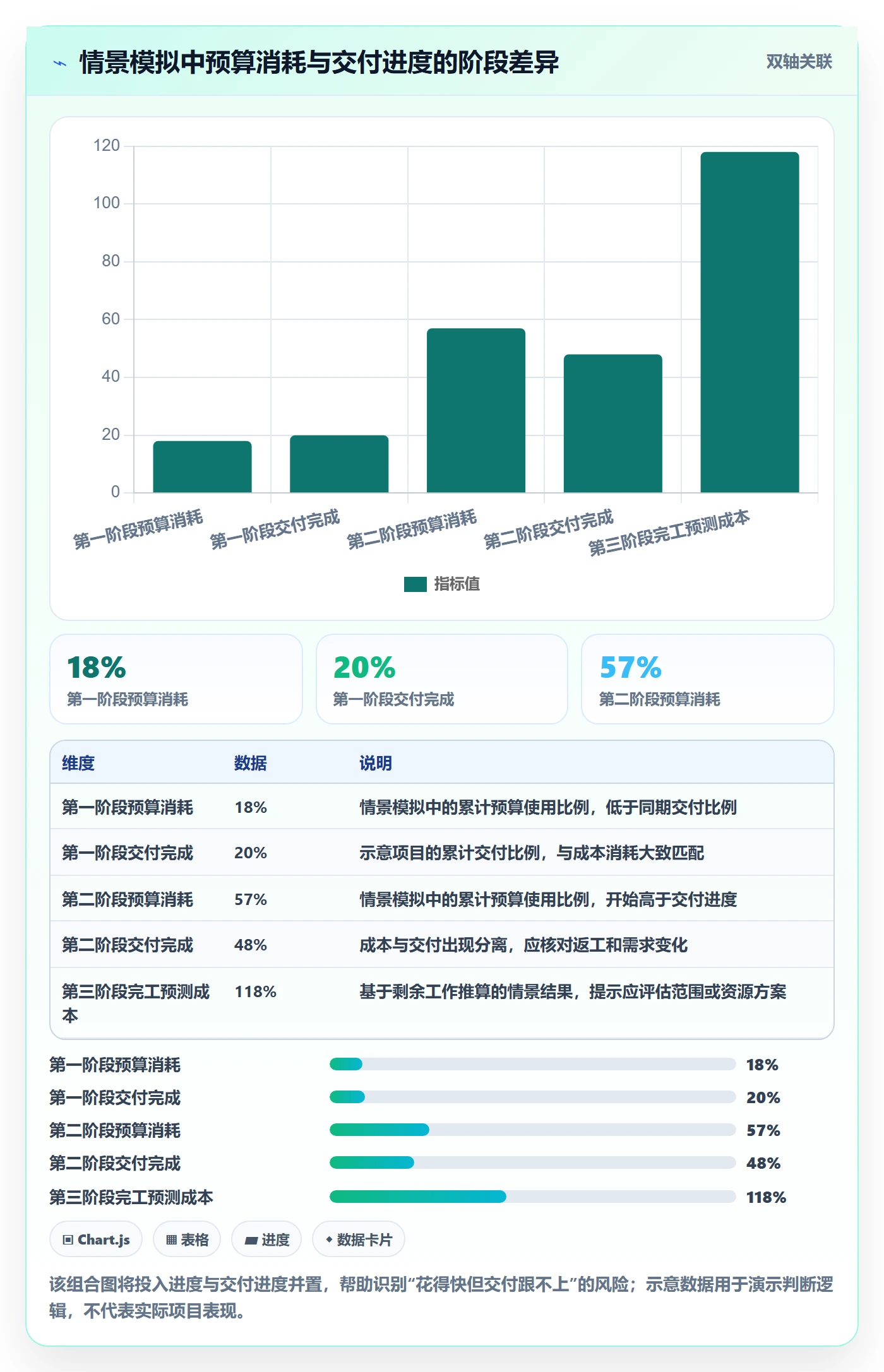

以下为情景模拟的预警演示数据,重点展示“预算消耗”与“交付完成”之间的关系。它不是任何组织的标准阈值,实际使用时应结合项目基线校准。

人力成本最佳实践:项目成员成本管理效率提升,常见问题

五、案例与数据观察:一个模拟项目如何从“超预算”定位到可行动原因

1. 案例边界与项目设定

为避免把推演写成真实客户数据,以下案例明确为情景模拟:某中大型企业推进内部业务系统改造,计划周期 6 个月,涉及产品、研发、测试、设计和实施支持,共 24 名成员。项目原计划投入 720 人天,采用统一角色标准费率折算预算成本。所有数字仅用于说明分析方法,不是行业基准,也不是某产品的实测结果。

项目执行到第 4 个月时,累计实际投入 520 人天,按原计划应累计投入约 480 人天。初看只是“多投入 40 人天”,但团队尚未完成全部关键功能,项目经理据此预测最终投入可能达到 850 人天。若只看累计工时,结论会停留在“进度落后且成本超支”;更重要的是拆解 40 人天偏差和后续 330 人天预测的构成。

2. 第一次核查:先验证数据是否可用

团队抽样检查工时记录,发现一部分记录挂在“项目支持”而非具体任务,一部分临时需求没有关联变更单,还有少量工时发生日期与补录日期混淆。此时不宜立刻判断某个团队投入失控,因为输入数据还不足以支持这种结论。

项目负责人先统一统计窗口,将补录工时按实际发生日期归属;再把“项目支持”拆成上线支持、环境维护和跨团队协调等有限类别;最后将新增需求与变更记录关联。整理后,原来 40 人天偏差并非单一原因,而是需求变化、返工和等待共同造成。

3. 第二次核查:把成本偏差映射到原因

在情景模拟中,40 人天的阶段性偏差被拆为:新增需求 15 人天,返工 11 人天,跨团队等待 8 人天,原估算不足 6 人天。这个拆解改变了行动方向:新增需求需要业务方判断优先级,返工需要明确缺陷来源,等待需要解决依赖排期,估算不足则进入后续计划校准。

如果团队把所有 40 人天都归为“开发超时”,就可能通过压缩开发时间处理症状,却没有改变新增范围和跨团队阻塞。成本数据的专业价值,在于让项目负责人能够区分“哪些投入有业务授权”“哪些投入可通过流程改进减少”。

4. 第三次核查:预测剩余工作,而不是用预算余额猜结局

项目团队重新梳理剩余工作,按角色估算交付所需投入,并将已批准变更与待决需求分开。情景模拟结果显示,若按原范围加已批准变更继续推进,预计最终投入约 810 人天;若再纳入所有待决需求,预计约 850 人天。由此可以看到,850 人天不是唯一答案,而是依赖范围决策的情景结果。

管理层随后可以比较至少三种方案:按原范围完成核心交付;接受全部需求并增加资源或延长周期;分阶段交付,把低优先级需求放入后续版本。每种方案都应同时呈现预计人力成本、交付日期、风险和业务影响,而不能只把问题变成“是否允许超支”。

方案 预计投入 预计交付方式 主要代价 适用条件
方案甲:守住核心范围 约 810 人天 优先完成已批准范围 部分新增需求延期 核心功能价值明确,新增事项可排后
方案乙:纳入全部待决需求 约 850 人天 范围完整,但需调整资源或周期 成本和延期风险增加 新增需求有明确业务收益和决策人
方案丙:拆分阶段交付 首阶段约 770 人天,后续另估 先上线高优先级功能 需要管理版本衔接和重复部署成本 业务可接受分批交付且依赖关系可控

5. 管理平台如何参与流程,而不是替代管理判断

若使用 PingCode 这类项目管理平台,可以将项目工作项、负责人、状态、迭代或阶段、变更关联和工时记录放在同一套协作流程中,再根据组织权限和数据治理要求配置视图与报表。对于 100 人以上、跨团队项目较多的组织,这类平台的价值通常在于减少信息分散、提高工作与投入的关联度,而不是自动替管理者判断成本是否合理。

我会优先验证三件事:工时能否关联到实际工作项;需求变更能否留下审批和范围影响记录;项目负责人能否按角色、阶段或工作包查看计划与实际。若团队当前连任务定义和变更流程都不稳定,先梳理管理规则比先搭复杂报表更重要。

平台示例不应被误解为产品功能清单或效果承诺。具体能力、权限和集成方式应以组织实际配置及产品当前说明为准。重要的是把管理流程设计清楚,再判断工具是否能承载,而不是期待换工具后自动消除估算偏差。

6. 这个案例最值得复制的不是比例,而是核查顺序

案例里的 15、11、8、6 人天只是情景数字,不能直接移植到其他项目。更值得复制的是顺序:先确认口径和数据质量,再将偏差分类,然后重估剩余工作,最后把备选方案交给有权决策的人。

这种顺序可以避免两个常见陷阱:一是数据尚未核验就追究个人责任;二是只把历史偏差做成报告,却不更新项目范围、资源安排或后续估算。成本管理的成效应体现在下一步行动,而不是报表页数。

六、落地路径:按团队成熟度分阶段实施

1. 第一阶段:先让投入可追溯

适合刚开始管理项目成本、工时记录质量不稳定的团队。先统一项目、任务、工作类型和日期口径,规定谁创建任务、谁维护预算、谁审核异常记录。初期不追求精细到个人全成本,也不急于建立复杂的组织级成本模型。

落地检查可以集中在三个问题:项目成员是否知道工时填到哪里;项目负责人能否识别无法归属的记录;财务或管理部门能否解释采用了什么费率口径。若这三项都做不到,先补规则和责任,不要用更多图表掩盖基础问题。

2. 第二阶段:让预算能够分解与更新

当工时基本可追溯后,把项目预算拆到阶段、工作包或角色组合。拆分要够用,不需要为了追求精度把每个小任务都做成本中心。对高风险、长周期或资源投入大的工作包,可以比低风险常规事项更细;对不确定性极高的早期探索,则应将估算范围和假设写清楚。

每次正式范围变更要保留变更前基线、变更内容、批准人和成本影响。这样项目团队既能解释“为什么预算变了”,也能复盘最初估算是否合理。基线不可随意覆盖,是避免成本报告失去历史比较价值的关键。

3. 第三阶段:建立预测和预警机制

项目具备稳定记录后,再让负责人定期更新完工成本预测。预测应包含剩余工作量、人员可用性、待决事项和主要风险,不能只按剩余日历时间或剩余预算比例推算。重要项目可以按情景输出保守、基准和高风险三种预测,供管理层选择。

预警规则应写明触发条件、通知对象、响应时限和可采取的动作。例如,关键角色连续两个周期超负荷,且剩余工作量没有下降,就触发资源调整评估;成本预测超过项目授权额度,则进入变更或范围评审。没有明确动作的报警,只会让团队逐渐忽略提醒。

4. 第四阶段:把历史数据用于估算改进

积累多个项目后,可以按项目类型、复杂度、角色和交付方式分析历史投入。比较时要避免把不同范围、不同技术风险和不同质量要求的项目简单放在一起。数据分组不足时,宁可展示区间与样本限制,也不要输出看似精确的平均值误导估算。

更有价值的复盘问题包括:哪些工作包经常被低估;哪些变更最容易产生连锁返工;哪些角色在多个项目中成为瓶颈;哪些阶段的等待时间长期偏高。把这些发现转为估算模板、检查点或依赖管理改进,才算让历史数据真正回到项目计划里。

阶段 优先建设 暂缓事项 验收信号
基础期 统一记录规则、任务归属和责任人 个人成本排名、复杂组织级仪表板 多数投入可追溯,异常记录可解释
控制期 预算基线、变更记录、实际对比 未经验证的自动预测 偏差能按原因分类并关联动作
预测期 剩余工作量估算、情景预测、预警机制 跨项目简单排名 预测更新能够影响资源或范围决策
改进期 历史基线、估算校准、组合资源分析 脱离样本条件的行业对标 历史发现进入新项目计划和管理规则

七、不同情况下的行动建议:先判断问题属于哪一类

1. 小团队、短周期项目:控制记录成本

如果项目只有几名成员、周期较短、范围稳定,采用每周按任务汇总工时通常就够用。重点是建立一个清晰的预算上限、确认关键角色投入,并在项目结束时比较估算和实际。没有必要为几周的工作搭建多层审批和细颗粒度费率模型。

但短周期不等于不用管理成本。如果项目存在固定报价、合同交付或关键资源争用,至少要能识别可计费投入、额外需求和客户支持时间。记录的目的应是帮助项目团队及时交付和避免重大漏项,而不是制造日常监督感。

2. 中大型跨部门项目:重点管理边界与依赖

跨部门项目的复杂度往往不只来自人员数量,还来自预算口径、工作语言和交付责任不同。此时应建立统一的项目成本负责人或数据治理责任人,明确各部门人员如何登记投入、共享资源怎样分摊、跨团队等待归入哪一类。

可以将项目拆成阶段和工作包,并让重大需求变更与成本影响评估绑定。若使用 PingCode 等项目管理平台,应先确认组织是否能统一任务结构、角色权限与变更流程;不要让各部门各自建立字段不同的报表,再期望汇总后自动可比。

3. 固定报价或服务交付项目:优先守住毛利与变更边界

这类项目需要把合同范围、可计费工时、不可计费工作、外包成本和客户变更记录对应起来。成本预警不能只看内部投入,还要结合已确认收入、交付验收节点和合同责任。对于未获批准的新增工作,团队应尽早判断是商务机会、交付风险,还是需要拒绝的范围外事项。

要特别谨慎处理“先做再补手续”。如果团队持续为未确认范围投入人力,后续即使拿到变更批准,也可能无法覆盖已经发生的成本。项目经理需要有清晰的升级路径,在业务价值、客户关系和毛利风险之间及时取得决策。

4. 探索型或创新项目:管理不确定性,不假装预算确定

探索项目的需求和技术路径可能持续变化,用单一固定人天预算评价执行好坏,容易压制必要试验。更适合采用阶段性投入上限、里程碑验收和停止条件,逐步释放预算。每一阶段都说明当前假设、验证结果、剩余不确定性和下一阶段继续投入的理由。

这并不意味着可以不记录成本。恰恰相反,探索项目要能区分实验、返工、技术债处理和产品化工作,才能判断投入是在减少不确定性,还是重复试错而没有形成可复用结论。

5. 共享资源紧张的组织:关注容量而非只看成本总额

若项目之间争抢同一批架构师、测试专家或业务分析人员,成本总额可能看起来合理,但关键角色冲突会让项目排期不断延后。此时要分析角色需求曲线、可用容量和关键任务窗口,而不只是把人力成本加总到项目层面。

可以在组合层面识别高需求角色和资源峰值,对项目进行优先级排序或调整交付顺序。共享资源分摊规则要相对稳定,避免为了让某个项目报表好看而临时改变归属。

八、不同情况下的取舍:没有一种口径适合所有管理目标

1. 精细个人费率与角色标准费率

个人费率更接近实际薪酬差异,适用于对成本归集要求高、权限和数据保护制度完善的场景,但维护成本高、敏感性强,也容易让团队把注意力转向个人成本排名。角色标准费率更易管理,适合预算控制和方案比较,但可能掩盖人员级别结构差异。

选择时要问清楚:管理决策是否真的需要个人级成本差异?如果仅用于判断项目方案的相对成本,角色标准费率通常足够;如果用于合同成本或财务核算,则应由财务确定合法、合规且一致的规则。

2. 高频记录与低摩擦汇总

每日填报能降低记忆误差,也能较早发现投入变化,但会增加员工和主管的维护负担。按周汇总更轻,但容易把不同任务混在一起,且周末补录可能降低准确性。适合的频率应由工作切换频率、审批要求和项目风险决定。

我的建议是先从周粒度开始,重点项目或高波动阶段再提高频率。若团队频繁临时切换任务、需要计费或审计,日粒度可能有价值;若工作稳定、项目小且无外部结算需求,过高频率可能是成本大于收益。

3. 统一分类与细致分类

类别过少,难以解释返工、支持和变更;类别过多,成员不清楚怎么选,统计结果也容易被错误分类污染。初期可以采用少量核心类别,定期观察“其他”占比和重复争议,再决定是否拆分。

任何分类调整都应保留版本和生效时间。否则,同一类别在前后两个周期含义不同,趋势比较就会产生假象。分类的目标是帮助团队采取行动,不是追求一张理论上完整、实际无人维护的分类树。

4. 透明共享与数据最小化

项目成员需要知道成本数据如何使用、谁能查看、哪些信息用于项目预算,哪些不会用于个人绩效评价。透明有助于提高记录质量,但薪酬和个人费率属于敏感信息,应根据权限和合规要求进行隔离,不应为了报表方便向无关人员开放。

管理者可以向项目团队展示按角色、阶段和工作包汇总的成本,而由受授权人员维护个人级费率。数据可见范围应服务于决策需要,避免“为了透明”而暴露不必要的个人信息。

5. 自动化与人工复核

自动汇总可以减少重复搬运和手工计算,但自动化无法修复错误的任务结构、模糊的成本口径或未经批准的范围变化。过早自动化,往往只是把错误更快地传播到仪表板和管理报告中。

更稳妥的做法是先对关键流程进行小范围试运行:验证数据从工作项到成本汇总是否可追溯,检查异常记录是否有负责人处理,再逐步自动化高频、规则明确的环节。对于预测和偏差判断,保留人工说明和决策记录通常更可靠。

九、常见问题解答

1. 项目成员工时应该每天填,还是每周填?

没有通用答案。若涉及合同计费、审计、频繁任务切换或高风险项目,日粒度更容易减少回忆误差;若团队工作相对稳定、项目规模较小,按周记录通常能在管理价值和填报负担之间取得平衡。无论选择哪种频率,都应规定补录期限和异常处理方式。

2. 人力成本费率可以直接用员工工资计算吗?

通常不宜直接把月薪除以工作日后当作完整项目成本。还要明确是否包含雇主承担的费用、福利、设备、管理分摊及非项目时间。若用于内部预算比较,可以使用稳定的角色标准费率;若用于财务结算或合同盈利分析,应采用财务认可的成本口径,并保持版本一致。

3. 没有准确工时数据,还能做项目成本管理吗?

可以从估算、人员配置和阶段性复盘开始,但应明确数据不确定性。先改善任务归属和记录习惯,再逐步提高成本精度,不要在数据薄弱时输出看似精确的个人成本结论。对早期项目,可以使用区间预测,并在阶段节点更新假设。

4. 项目预算超了,是不是说明项目管理失败?

不一定。预算超出可能源于已批准的范围扩张、外部条件变化、估算不足或执行返工。判断项目管理是否有效,要看预算变更是否透明、偏差是否及时发现、决策是否充分,以及新增投入是否创造了相应业务价值。隐瞒偏差或没有纠偏动作,比经过授权的预算调整更值得警惕。

5. 怎样避免工时填报变成员工监控?

先说明数据用途和访问范围,把记录与项目任务、预算预测和资源规划关联,而不是用于脱离情境的个人排名。记录粒度应与决策价值相称,并允许团队提出分类不合理或填报负担过重的问题。管理制度越清楚,成员越容易理解填报是在改善项目,而不是单纯增加监督。

6. 管理平台能自动算出项目最终成本吗?

平台可以协助汇总已记录的投入、映射预算、展示趋势或生成报表,但最终成本预测仍依赖剩余工作量、费率口径、范围状态和风险判断。工具提供数据组织能力,不会自动替代项目负责人、财务和业务决策人的判断。配置前应先验证数据口径、权限和工作流能否满足组织要求。

7. 小公司是否需要专门的人力成本管理系统?

不一定。若项目少、团队小且规则简单,规范化表格和定期复盘可能更经济。若信息分散、多人协作、项目之间资源冲突频繁、变更追踪困难,再评估项目管理平台或其他系统是否能减少重复维护。选择依据应是现有流程的真实成本,而不是功能数量。

8. 怎样知道成本管理做得有没有效果?

不要只看填报率。可以观察有效工时归属率、偏差原因可解释率、预测误差变化、变更审批覆盖率、异常处理时长,以及复盘结论是否进入下一轮估算。指标要与项目类型匹配,并在定义变化时保留口径说明,避免通过改统计规则制造表面改善。

十、结语:最好的成本管理,是让投入与选择对应起来

项目人力成本管理不是把成员的每一分钟都折算成金额,也不是在项目结束后追问谁多花了时间。它真正要建立的是一条可追溯的判断链:投入对应什么工作,偏差来自哪里,剩余工作还需要多少资源,以及组织愿意为哪种交付结果继续投入。

如果团队还没有统一口径,下一步先把成本定义、任务归属和变更规则写清楚;如果已有工时数据却无法解释偏差,就抽样检查数据质量并建立少量可行动的偏差分类;如果基础已经稳定,再引入预测、预警和历史基线。先让数字可信,再让数字变细,最后才让数字自动化。

我建议先选一个正在执行、投入规模适中且有明确负责人的项目做小范围试点。用一个周期验证记录规则,用一次阶段复盘检验偏差分类,再根据实际决策需要决定是否扩大到更多项目。成本管理做得好,不是让团队花更久填表,而是让管理者更早看见代价、让项目团队更有依据地选择。

常见问题解答(FAQ)

1. 项目成员成本应该按什么口径计算?

我在做项目预算时,发现同一个成员的成本可以按工资、部门费率或实际工时算,结果差异不小。到底哪种口径更适合日常管理,才能避免预算看起来准确、复盘时却对不上?

先把“成本”拆成两个口径:用于预算预测的标准成本,以及用于财务核算的实际成本。项目管理中常用的标准成本可以按“成员月综合成本 ÷ 月标准工时 × 项目投入工时”估算;综合成本是否包含奖金、社保、公积金和管理分摊,要由公司统一定义。

举例来说,月综合成本为 24,000 元、标准工时为 160 小时,小时成本就是 150 元;投入 32 小时,对应成本为 4,800 元。这个数适合项目间比较和趋势预警,不应冒充财务实账。若不同团队采用不同分母或漏算福利,跨项目比较就会失真。

2. 项目成员工时记录到什么粒度,才能兼顾准确和效率?

我担心工时记得太粗,项目成本算不准;记得太细,又会让成员每天花很多时间填报。我想知道按任务、按天还是按周记录更实用,怎样判断粒度已经够用?

粒度应服务于决策,而不是追求每分钟都可追溯。多数知识型项目可按任务记录、以半小时或一小时为最小单位,并要求每周至少确认一次;只有成本高、审计要求强或计费依赖工时的项目,才需要更细。

可以用一个小试行检验负担:若成员每周填报耗时超过约 10 分钟,或大量工时长期落在“其他”类别,通常说明任务拆分或填报流程有问题。记录时保留任务、日期、投入时长和必要的说明即可,不要把工时表变成逐分钟监控工具。

3. 如何尽早发现项目人力成本超支,而不是到结项才复盘?

我遇到过项目进度看着正常,临近交付才发现关键成员投入远超计划的情况。除了每月看一次总成本,我还可以用哪些信号提前判断超支风险,发现后又该先查什么?

不要只盯累计金额,应同时看预算消耗、完成进度和剩余工作量。一个简单的预警指标是“成本偏差率=(实际或预测成本-预算成本)÷预算成本”;例如预算 20 万元、当前预测 22 万元,偏差为 10%。

但偏差本身不是结论:若成本消耗 60%、工作完成 30%,应优先检查返工、需求变更、关键岗位投入和估算遗漏;若成本消耗 60%、工作完成 70%,则未必需要采取同样措施。

建议每周更新一次预测完工成本,并把超支原因归为范围变化、效率损失、资源单价变化或计划误差,分别制定措施,而不是一律要求成员压缩工时。

4. 项目成本管理需要记录成员的个人薪酬吗?

我想让项目负责人及时掌握资源成本,但又担心把个人工资开放给项目组会引发隐私和信任问题。有没有办法既能做出相对准确的成本判断,又不让无关人员看到敏感薪酬信息?

大多数项目负责人并不需要查看个人薪酬明细,只需要看到经过授权的标准小时费率、团队汇总成本和预算偏差。可以由财务或人力部门维护成本费率映射,项目系统仅保存投入工时并按权限计算汇总;个人薪酬、费率明细和项目成本报表分级授权,并记录查看与修改日志。

需要特别约定费率更新规则,例如按季度或年度调整,避免同一项目因口径变化而出现无法解释的成本跳变。若项目涉及外部审计或按人天结算,再由授权人员通过受控流程导出明细,不宜默认对全体成员开放。

核心关键词

读者评论

廖
廖天佑

我们团队以前只盯工时填报率,后来发现不少时间都记在“项目支持”里,月底还是说不清成本花在哪。把工作类型拆细有帮助,但分类太多也会增加填报负担,最好先从高频偏差项开始。

龙
龙星宇

费率口径这点确实容易被忽略。内部看资源占用和核算合同成本不是一回事,报表最好明确标注采用的口径及其版本,否则跨项目比较时很容易得出误导结论。

汪
汪思妍

每周更新预测听起来合理,不过小团队若没有稳定的任务估算和变更记录,频繁更新可能只是反复改数字。我们更适合在范围变化或里程碑偏差时触发复核,而不是固定开会。

文章包含AI辅助创作:人力成本最佳实践:项目成员成本管理效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594142

赞 (0)
飞飞飞飞
成本管理采购成本教程:项目成员制度设计,避坑指南
上一篇 1小时前
成本管理如何做好采购成本?项目成员效率提升与操作步骤
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
