预计成本管理指南:项目成员如何做好成本管理,效率提升全流程

项目预计成本管理最容易失真的时刻,往往不是项目超支之后,而是团队第一次把“预计还要花多少”写成一个看似精确的数字时:开发说还差两周,测试说至少三周,采购说报价尚未锁定,项目表里却填着“预计总成本 48 万元”。这类数字的麻烦不在于算错一两千元,而在于它没有说明依据、范围和更新时间,无法帮助团队决定要不要调整方案。做好预计成本管理,不是把预算表做得更复杂,而是让每一笔预计支出都能追溯到工作、责任人、假设和风险,并且在变化发生时及时更新。

一、核心结论:预计成本不是一个数,而是一套持续更新的判断

1. 先分清预算、实际成本和完工预测

我在梳理项目成本问题时,通常先问三个问题:批准可以花多少?到今天实际花了多少?按照当前进度和剩余工作,最后大约会花多少?这三个问题对应预算、实际成本和完工预测,不能用一个“项目成本”字段混在一起回答。

预算是事前批准的约束;实际成本是已经发生、或已形成明确义务的支出;完工预测则是对未来的估计。预计成本管理主要关注第三项,但它必须同时读取前两项。没有实际支出作为校准,预测容易变成愿望;没有预算作为边界,预测即使准确,也无法直接支持取舍。

我的判断是:团队不需要每天追求预测“精确到个位”,而要确保预测在关键决策时足够可信。如果数据来源、口径和变更原因都不清楚,表格里多保留两位小数只会制造精确感,不会增加决策价值。

2. 让预计成本回答四个管理问题

一份可用于管理的预计成本,至少应能回答:预计花在哪里、由什么工作驱动、和上次预测相比为何变化、变化之后需要谁做什么。仅仅得出一个总额,最多是数字汇总,不是成本管理。

  • 范围:本次预测包含哪些阶段、工作包、外包、采购和内部资源。
  • 依据:工时单价、采购报价、合同条款、历史完成速度或明确的估算假设。
  • 变化:新增需求、资源单价变化、延期、返工、供应商报价变化等具体驱动因素。
  • 动作:由谁在什么时间确认、削减、延期、重新谈价或提交审批。

若预测数字变化了,却说不清变化来自哪里,项目负责人就无法判断这是正常误差、计划失控,还是工作范围改变。管理价值不在于“成本数字被看见”,而在于数字变化能触发正确行动。

3. 建立滚动预测,而不是只在立项时算一次

项目估算应在立项时形成初始基线,但预计成本不能因此冻结。需求、方案、人员、进度、采购价格任何一项改变,都可能改变剩余工作的成本。实践中,我会把初始预算作为比较基线,把最新完工预测作为决策依据,并保留每次预测的版本和变更原因。

更新频率不必一刀切。需求频繁变化的产品项目,可以每周更新关键工作包;采购周期长、变更较少的项目,可以按里程碑更新,但遇到报价、范围或交付日期变化时立即重估。频率要跟风险走,不要跟日历走。

预计成本管理指南:项目成员如何做好成本管理,效率提升全流程

二、背景与真实场景:为什么项目成员也必须参与成本管理

1. 成本不是财务部门独有的数据

财务人员通常掌握付款、报销、合同和会计归集信息,却不一定知道某个工时对应哪项需求、一次返工由什么决定、某项测试是否已经完成。项目成员掌握工作过程,却未必知道成本口径、合同付款节点和预算余额。两边都只有局部信息,才会出现“账上没超、项目已经超负荷”或“实际支出不高、完工预测已经越线”的情况。

因此,项目成员参与成本管理,不是要求每位工程师都变成会计,而是要求工作负责人及时提供成本相关事实:完成了什么、还剩什么、预计需要多少投入、有什么不确定性。项目经理负责统一口径和汇总,财务或项目控制人员负责核验实际成本和规则,业务负责人负责范围和收益取舍。

2. 成本超支通常先以工作变化的形式出现

一个常见场景是:需求评审后增加了一个接口,但团队没有同步更新估算;后续测试发现兼容问题,开发增加修复工时;上线日期没有调整,团队转而安排加班或临时外包。最后的超支看起来发生在加班费和外包账单上,真正的起点却是范围变化没有进入预测。

这就是为什么我不建议只盯着报销单或供应商发票。它们能告诉团队钱已经付出或即将付出,却不能单独说明未来成本。必须把范围、进度、资源投入和采购承诺放在同一条链路里,才能看见成本发生前的信号。

3. 项目成员最有价值的输入是“剩余工作估算”

许多团队能够统计已投入工时,却很少认真估计剩余工作。这会导致一个误区:花掉了多少就认为项目快完成了多少。但如果前期投入集中在低风险模块,而核心集成、验收和合规工作尚未开始,已投入比例并不能代表真实完成度。

我会要求工作负责人把估算拆成“已完成、进行中、未开始、风险待确认”几类。对进行中工作,说明剩余工作量;对未开始工作,依据范围和历史经验估算;对风险待确认工作,给出区间和触发条件。这样既不会把不确定性藏起来,也能避免把所有未知都粗暴地加成一个大额预留。

4. 适用工具的作用是连起工作与成本,而非替人做判断

当项目规模扩大到多个团队、多个阶段或多个供应商时,单靠个人表格容易出现字段不一致、更新滞后和版本冲突。团队可以使用某项目管理平台承载工作包、负责人、工时、里程碑和变更记录,再将实际成本、合同和财务数据按统一规则关联起来。

例如,使用 PingCode 这类项目管理平台时,可以把成本管理的流程设计为:需求或工作项关联负责人和估算,变更经过评审后更新范围,迭代或里程碑记录实际进展,再由项目控制人员对照成本数据更新完工预测。这里的关键是流程设计与数据治理;平台本身不能自动判断某个需求是否值得做,也不能替代财务核算。

三、常见误区:看起来在管钱,实际上没有管住成本

1. 只看预算余额,不看完工预测

预算余额是“批准额度减去已归集金额”,但它不等于未来还够不够。项目可能目前只花了预算的一半,却已经完成了大部分低成本工作,剩下的集成、验收和采购恰好是高成本阶段。只看余额会产生虚假的安全感。

更有用的做法是把已发生成本与剩余成本相加,形成完工预测,再和批准预算比较。项目成员不一定要维护财务账,但要及时提供剩余工作量和新增风险,让项目负责人知道“还需要花多少”,而不是只知道“已经花了多少”。

2. 把计划工时当成实际工时,把实际工时当成成本

计划工时是一种估算,实际工时是投入记录,成本还取决于资源费率、加班规则、外包合同和成本归集口径。同样投入 100 小时,内部固定薪酬团队、按小时结算的顾问和夜间加班的交付团队,成本含义可能完全不同。

如果组织没有合适的人工费率,就不要假装能计算精确的内部人工成本。可以先采用经过财务认可的标准费率,或将人员投入以人天展示、金额单独作为区间估算。口径透明的粗估,通常比口径混乱的精确值更可靠。

3. 把风险预留当成随意加价

“多留 10%”容易执行,却不一定合理。低风险、范围稳定的小项目可能被高估;范围模糊、技术路径不确定的项目又可能预留不足。风险预留要与风险清单对应,至少说明风险事件、概率或影响范围、责任人和触发条件。

预留也不应成为掩盖估算质量的万能补丁。若成本持续偏差来自需求控制薄弱、工时记录缺失或供应商报价过期,增加预留只会把问题包进更大的数字里。风险缓冲可以吸收不可避免的不确定性,但不能替代根因治理。

4. 为了不超预算,过早压缩质量和测试

预算紧张时,团队常先删减测试、文档、迁移演练或上线支持。这些工作短期看起来容易省钱,长期可能把成本转移到故障修复、用户支持和重复开发。尤其是涉及安全、合规、财务结算或关键业务连续性的项目,不能只用当前预算判断删减是否划算。

我会先区分“可延后、可缩小、不可削减”的范围,再评估削减后的返工概率和运营影响。要减少成本,优先考虑减少低价值需求、降低非关键范围的复杂度、改善交付顺序,而不是无差别压低工时或把必要工作挤出计划。

5. 只在月末更新,导致问题发现得太晚

月度汇总适合财务对账,不一定适合项目行动。若需求每周变化、供应商按阶段报价或资源使用强度高,等到月底才发现偏差,团队可能已经承诺了额外采购、加班或不可逆的合同支出。

更新节奏应分成两层:实际成本按组织财务周期核对;完工预测则按项目决策节奏滚动更新。项目成员可以在工作项变化、关键估算偏差、延期和采购报价变化时提交更新,不必等到固定报表日。

6. 把所有偏差都归因于执行效率

实际成本高于计划,不代表成员“效率低”。可能是范围增加、原始估算遗漏、供应商价格变化、等待审批导致资源空转,也可能是返工。若管理者只追责工时,团队会倾向于少报风险、压低估算或把工作挪到看不见的地方。

正确的复盘应把偏差分解成范围、数量、单价、生产率、进度和质量等驱动因素。只有识别出成本由什么造成,组织才能判断是改流程、改方案、重新谈合同,还是接受更高成本换取更高价值。

四、专业判断逻辑:如何从工作内容推导预计成本

1. 先统一成本口径与项目边界

开始估算前,我会先写清楚项目成本包含什么。常见分类包括内部人力、外部服务、软件或设备采购、差旅、培训、环境与基础设施费用,以及必要的风险预留。是否计入共享平台费用、管理费用或后续运维费用,则取决于组织的决策问题和财务口径。

还要写清项目边界:哪些交付成果属于本项目,哪些由其他项目承担;成本按合同签订、服务发生、发票入账还是付款时间归集。不同口径可以同时存在,但不能在汇总时混用。尤其是跨年度项目,现金流时间与项目总成本不是同一个问题。

2. 按工作包拆分,而不是按部门拍一个总数

团队可以把项目拆成需求分析、方案设计、开发或实施、集成、测试、迁移、上线、培训和支持等工作包。每个工作包标注交付结果、负责人、工作量、资源类型、预计单价和时间窗口。拆分的目的不是把项目切得越碎越好,而是让主要成本有明确的工作来源。

如果一个工作包的成本占比高、变更风险大或依赖外部报价,应进一步拆分;如果一项工作规模很小、估算成本不重要,则可以合并。我的经验判断是,优先精算高金额、高不确定性和不可逆承诺,低金额且易调整的工作用合理估算即可。

3. 结合估算方法,避免单一方法的盲点

估算方法没有一种适合所有场景。自下而上估算适合范围相对清楚、工作包可分解的项目;类比估算适合有历史相似项目、但早期细节不足的项目;参数估算适合工作量与规模指标存在稳定关系的工作;三点估算适合不确定性明显的任务。

三点估算可以分别记录乐观值、最可能值和悲观值。若团队采用常见的 PERT 加权方法,可以用“(乐观值 + 4 × 最可能值 + 悲观值)÷ 6”形成期望估算。它不是事实保证,而是把不确定范围明确化。对于外部采购,优先使用有效报价和合同条件;对于内部人力,则要确认费率口径和资源可用性。

估算方法 适用情形 主要优势 需要警惕
自下而上估算 工作范围较清楚,团队能拆解任务 可追溯到工作包和责任人 拆分过细会增加维护成本,遗漏公共工作仍会造成偏差
类比估算 项目早期,存在可比较的历史案例 速度快,适合初期决策 必须校正范围、复杂度、团队经验和价格差异
参数估算 工作规模与成本有稳定关系 便于批量估算和情景比较 参数失效或样本不匹配时会系统性偏差
三点估算 任务不确定性较高,团队能描述上下界 显式表达风险范围 区间依据要能解释,不能把悲观值当作随意加价

4. 将剩余成本与已发生成本分开核算

常用的完工预测逻辑是:完工预计成本等于截至当前的实际成本,加上剩余工作预计成本,再加上尚未包含在工作包中的风险或承诺。简单表达为:完工预计成本 = 已发生成本 + 剩余工作成本估算 + 经确认的风险调整。

要留意避免重复计算。例如外包合同总价已包含供应商测试工作,就不应再把同一工作按内部工时完整计入;已签署合同但尚未付款的金额,通常属于承诺成本,不能因为暂时没付款就当作预算可自由使用。组织可以分别展示“已发生、已承诺、未承诺的剩余预测”,让管理者看清可调整空间。

5. 用区间表达不确定性,用触发条件管理区间

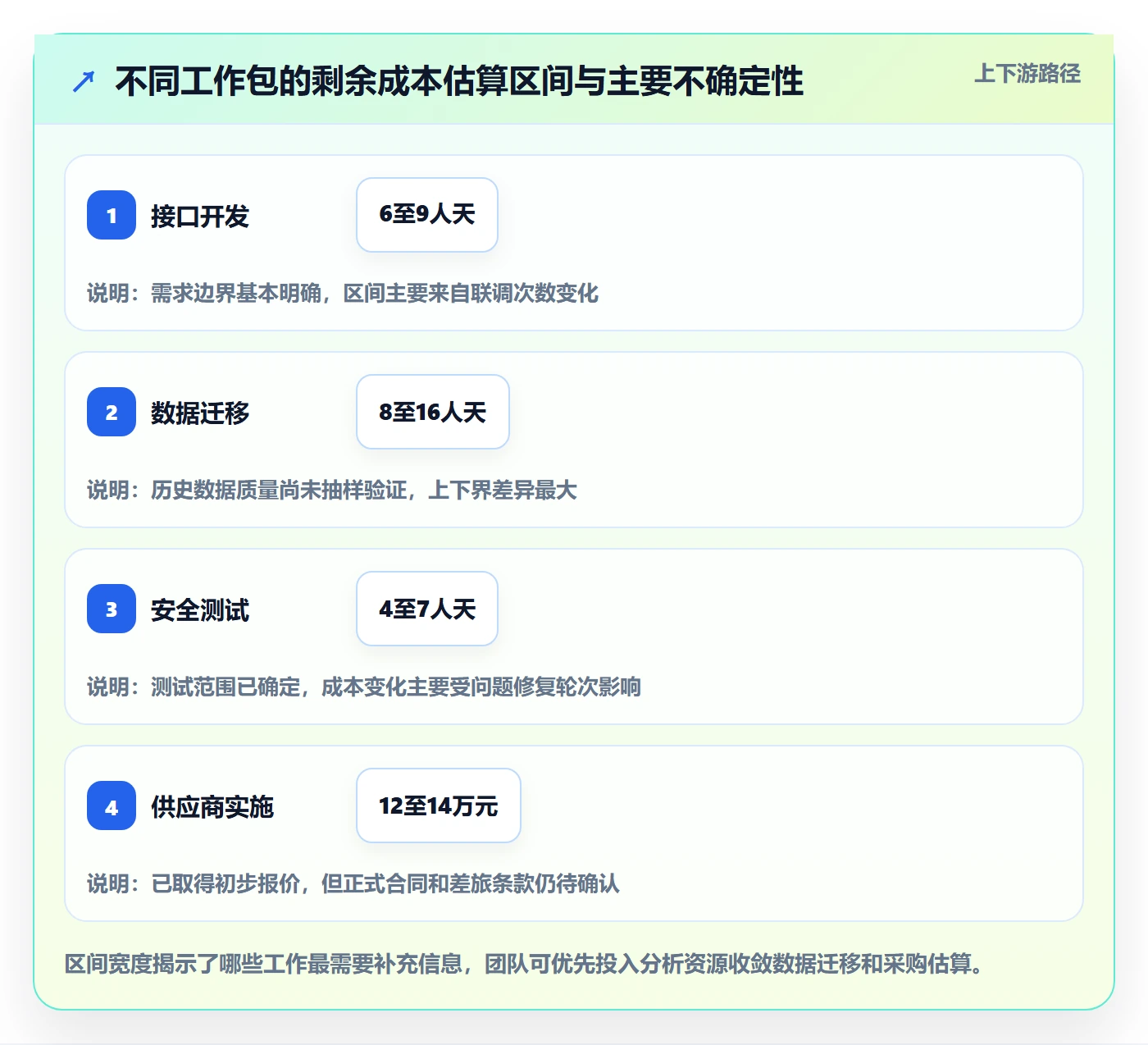

对成熟、重复、范围稳定的工作,可以给单点估算;对需求未冻结、技术路径不确定或报价尚未取得的工作,更适合给出区间。例如预计 8 至 12 人天,而不是写成 10.37 人天。区间不是逃避责任,而是诚实说明当前信息的精度。

区间应配上收敛条件:完成原型后重新估算、拿到正式报价后替换暂估、通过性能测试后确认扩容成本。没有收敛条件的区间会长期悬置;有触发节点的区间则能告诉团队下一次何时可以提高预测可信度。

预计成本管理指南:项目成员如何做好成本管理,效率提升全流程

6. 预测偏差要拆因,不要只看总差额

当完工预测上升时,可以把变化拆成几类:工作范围新增、单位价格变化、工作量变化、生产率偏差、进度延期、质量返工和风险兑现。必要时再区分可控因素和外部因素,但“外部因素”不应成为停止分析的理由。供应商涨价不可控,不代表没有替代方案、谈判空间或采购时点选择。

我建议保留每次预测版本,并为主要差异写一句原因说明。若预测从 80 万元变成 92 万元,记录“增加 12 万元”没有解释力;记录“新增合规工作 5 万元、延期资源 4 万元、采购报价上调 3 万元”才支持行动与责任分配。

五、案例与数据观察:一支交付团队怎样把预测从“填表”变成决策依据

1. 案例设定:固定期限的软件交付项目

下面的案例是我按常见交付场景构造的情景模拟,用于展示分析方法,不是某家企业的真实经营数据。项目计划在 16 周内完成一套内部业务系统,初始批准成本为 120 万元,其中内部人力 70 万元、外部服务 30 万元、软件与环境 12 万元,风险预留 8 万元。

项目进入第 8 周时,财务报表显示已发生 54 万元,表面上仍低于预算一半。项目成员却发现核心数据迁移尚未做样本验证,两个接口的需求边界发生变化,供应商报价有效期即将到期。若只看“已花 54 万元”,很难判断项目是否安全;若把剩余工作重新估算,风险就会显现。

2. 第一次预测:把隐藏成本从工作流里找出来

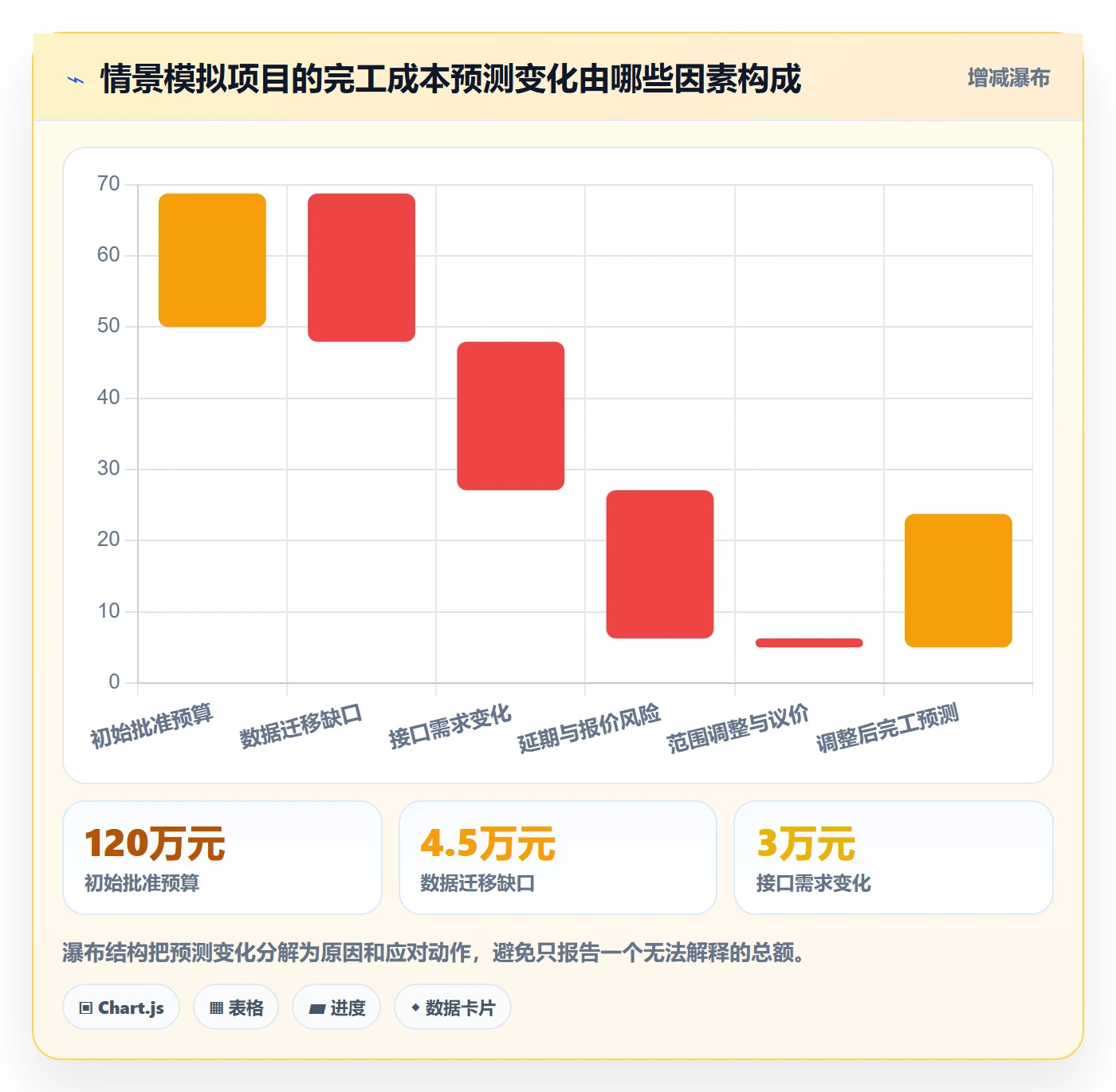

团队将未完成工作拆成 5 个工作包,并分别核对责任人、工时和外部费用。结果显示,项目当前预计完工成本约为 132 万元,比初始批准额高出 12 万元。这个差额并非来自单一部门效率,而是由几个不同因素共同造成。

变化来源 预测影响 团队发现 可采取动作
数据迁移工作量增加 增加 4.5 万元 历史数据格式不一致,原估算未计入清洗工作 先抽样验证,确定自动清洗与人工处理比例
接口范围变化 增加 3 万元 新增字段和异常处理规则尚未经过变更评审 将新增项拆分为必需与可延期两类
交付延期风险 增加 2.5 万元 等待业务确认造成部分资源无法连续投入 指定确认责任人,并设置反馈时限
供应商报价上涨 增加 2 万元 初步报价即将失效,正式条款尚未锁定 比较范围调整、报价锁定和替代服务方案

3. 第二次判断:不是所有超预算都应该接受

项目团队没有立刻要求批准 12 万元追加预算,而是先识别成本变化对应的业务价值和可逆性。数据清洗是验收和上线的必要条件,不能简单删除;部分接口的增强能力可以延后,先交付关键字段;等待确认造成的资源空转,则应通过明确业务决策时限减少;供应商报价上涨需要核对合同范围和可替代方案。

经过评估,团队把 3 万元的非关键接口增强转入后续版本,减少 1 万元的等待损耗,并通过缩小外部服务范围和锁定报价减少 1.5 万元。更新后的完工预测约为 126.5 万元,仍高于初始预算 6.5 万元。这个结果比“强行回到 120 万元”更有管理价值,因为它明确说明哪些工作被调整、哪些成本仍不可避免。

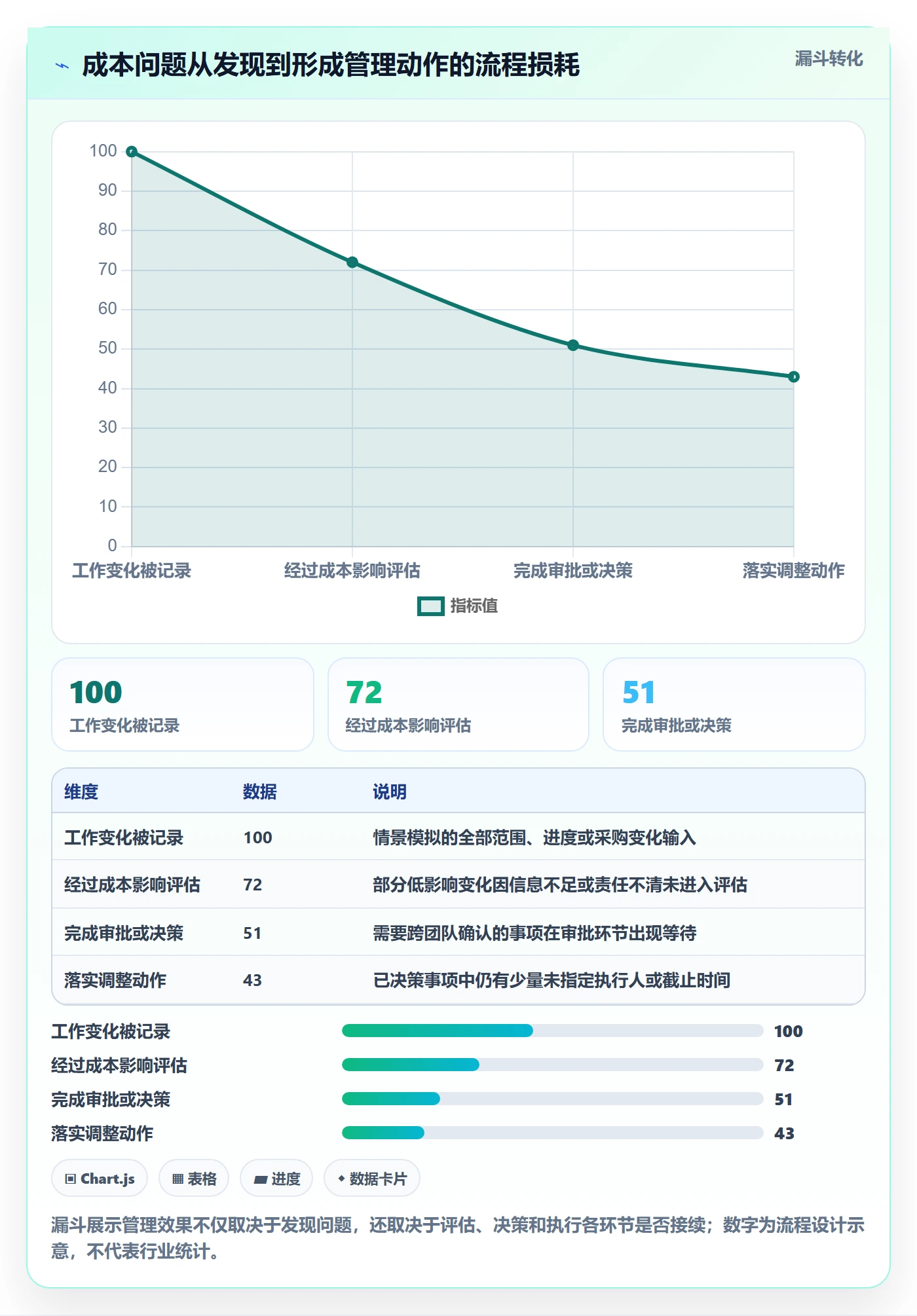

4. 预测改善的关键不是算得更细,而是动作更早

这个模拟案例的核心并非最终节省了多少,而是团队在第 8 周发现了范围、进度和采购风险。若到第 14 周才发现,接口变更、资源延期和采购承诺可能都已无法调整。预测更新越早,团队可选择的方案越多;等成本已经发生后再复盘,通常只剩下归因和吸收损失。

在类似案例中,我会观察四个过程指标,而不是只看一次性的节省额:关键工作包估算覆盖率、预测更新及时率、变更进入成本评审的比例、主要差异原因可解释率。这些是团队内部管理指标,不是行业统一基准;它们用于发现流程缺口,不宜拿来单独考核个人。

预计成本管理指南:项目成员如何做好成本管理,效率提升全流程

六、全流程落地:项目成员从立项到收尾分别做什么

1. 立项阶段:先定义边界、假设和估算精度

立项时的信息通常不完整,目标不是承诺一个虚假的精确数字,而是形成可解释的初始估算。项目成员应参与范围澄清,指出关键依赖、可能的外部采购、资源约束与主要不确定性。项目负责人则要注明估算版本、信息来源、排除项和审批边界。

初期估算可以使用区间,并约定在哪个里程碑重新估算。比如方案评审后确定架构成本,原型验证后确认技术风险,供应商正式报价后替换暂估。把“等信息完善后再更新”写成具体触发点,比只写“后续持续优化”更容易执行。

2. 计划阶段:把成本连到交付物与责任人

项目成员应把工作拆成可以检查完成状态的工作包,并说明预计工作量、资源类型、依赖关系和所需时间。项目负责人需要检查是否漏掉集成、测试、上线准备、培训、迁移和交接等容易被忽略的工作。财务或项目控制角色则确认费率、合同、税费和归集规则。

建议建立成本估算台账,至少包含以下字段:

  • 项目、阶段、工作包及对应交付物。
  • 负责人、估算人、估算日期和估算版本。
  • 工作量、资源类型、适用单价、预计金额及金额单位。
  • 实际发生、已承诺、剩余预测和预测完成日期。
  • 风险、假设、排除项、数据来源和置信区间。
  • 变更原因、审批记录、下一步动作和责任人。

3. 执行阶段:让变化及时进入成本预测

执行中,项目成员不必为每一个小任务重复审批,但要在影响范围、工作量、资源或采购承诺时触发重估。具体做法可以是:工作项变化时更新估算;里程碑结束时核对已完成与剩余工作;采购报价变化时更新承诺成本;延期影响人员或供应商窗口时重新计算剩余投入。

在流程中应区分“工作状态变化”和“成本变化”。任务完成并不自动代表成本已准确归集;任务延期也不必然意味着成本增加。团队要解释影响链条:延期导致资源占用延长,还是可以通过调整资源安排吸收?没有这一步,项目仪表盘上的红色预警可能只是噪声。

4. 变更阶段:先判断价值,再决定是否接受成本

每个重要变更至少评估四项:新增成本、对交付日期的影响、对质量与风险的影响、延期或不做的机会成本。变更评审不应只是回答“预算够不够”,还要回答“这笔钱买到了什么价值、挤掉了什么其他工作”。

变更审批可按组织规模设置阈值。例如,低金额且不影响关键节点的调整由项目负责人确认;中等金额或影响跨团队承诺的调整需项目治理角色评审;超出预算边界或改变业务目标的调整提交发起人决策。阈值应根据组织制度设定,不应照搬其他公司的金额标准。

5. 收尾阶段:核对实际、未结承诺与经验偏差

收尾时,团队要核对实际发生、待付款合同、已批准但未执行的变更、退订费用和持续运营成本。项目成本报告不应只给出“预算对实际”,还应说明初始估算与最终结果的差异来源,以及哪些差异在项目中途已被发现、哪些直到结束才暴露。

复盘应把经验沉淀到估算规则中。例如,数据迁移过去经常低估,就记录数据样本质量与人工清洗比例;供应商服务常产生差旅费用,就在询价模板中明确范围;测试返工与需求澄清相关,就改进变更流程,而非简单调高所有测试估算。

预计成本管理指南:项目成员如何做好成本管理,效率提升全流程

七、不同情形下的行动建议:不要用同一套精度管理所有项目

1. 小团队、短周期、范围稳定的项目

这类项目不必建立复杂的多级成本审批。用一张轻量台账记录工作包、估算、实际投入、剩余工作和变化原因即可。把每周或每个阶段的预测更新融入例会,确保负责人知道主要剩余成本和明显风险。

取舍重点是减少管理开销。若预测误差对业务影响有限,不必为追求精度反复拆分微小任务;但采购承诺、延期和范围新增仍要记录。小项目最容易犯的错误,是因为团队熟悉就省略边界和版本管理,最后无法知道偏差是怎么形成的。

2. 多团队、跨部门或大型项目

项目规模增大后,首要任务是统一编码、口径、责任边界和汇报节奏。不同团队如果对“已承诺成本”“剩余成本”“预留”的定义不同,汇总出的总数看似完整,实际上无法横向比较。应设立明确的数据负责人,并保留数据来源和更新时间。

可以把成本台账与工作管理系统、采购记录和财务系统进行适度关联,但不建议一开始就追求所有系统自动打通。先明确哪些字段需要统一、哪些数据需要审批、发生冲突时以哪个系统为准,再决定集成方式。工具越多不代表治理越好。

3. 需求变化快的研发或产品项目

需求变动频繁时,按固定范围做一次性精确估算并不现实。团队可以对近期迭代做较细估算,对远期功能用区间或容量估算,并将新增需求放入变更评估。成本重点看团队投入速率、迭代目标完成情况、外部依赖和未完成工作的规模。

不建议为了让每个需求都显得“有预算”,强行把长期路线图拆成准确到金额的固定承诺。更实用的做法是先设定阶段性投资上限和价值检查点:达到什么业务结果后继续投入,若关键假设被否定则停止或转向。

4. 供应商占比较高的项目

外部服务支出应重点核对合同范围、计价方式、变更单、付款节点、验收标准和报价有效期。固定总价合同不等于成本没有风险,范围解释、延期责任、额外服务和验收争议都可能带来追加支出;按人天结算的合同则需要关注人员投入与交付结果是否匹配。

要在采购发生前比较“压低单价”和“缩小范围”的效果。有时供应商单价较高,但交付周期短、返工率低;有时低价报价通过后续变更单补回成本。决策应比较全周期成本和业务风险,不要只比较首轮报价。

5. 数据不足、估算成熟度较低的团队

团队没有历史数据时,可以先记录估算与实际之间的偏差,不必立刻建立复杂模型。选择稳定的分类方式,逐步积累工作类型、项目规模、团队组成、估算方法和最终结果。样本不够时,只把数据当参考范围,明确哪些项目不能直接类比。

记录质量比数据数量更重要。若历史工时漏记、工作范围不一致或成本归集规则变化,简单平均会产生误导。每次使用历史案例,都要先问“它为什么可比”,再问“它的平均成本是多少”。

6. 成本已明显超出预算的项目

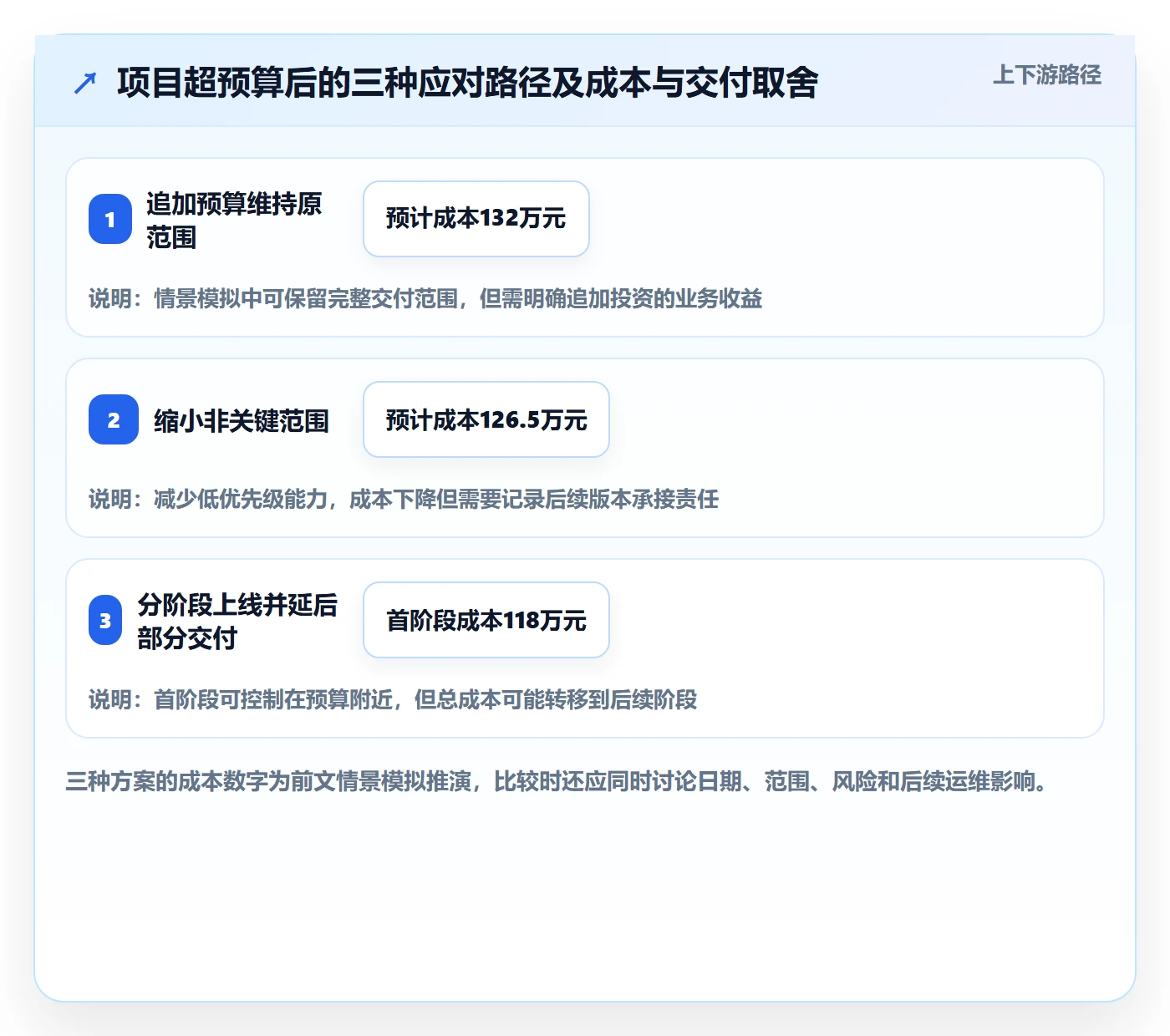

当完工预测明显高于批准预算时,不要先把所有团队都要求降本。先暂停新的非必要承诺,确认预测是否包含重复计算,再拆解成本驱动因素。接着评估三条路径:追加预算完成原目标、缩小范围控制成本、调整交付时间或分阶段上线。

三条路径都要计算后果。追加预算可能保住价值但增加投资;缩小范围可能牺牲部分体验或未来能力;延期可能增加资源成本,也可能避免上线风险。向决策者提交选项时,应列出成本、日期、范围、风险和建议,而不是只提交一张“超支申请表”。

预计成本管理指南:项目成员如何做好成本管理,效率提升全流程

八、管理工具与协作设计:让成本数据有责任、有来源、有节奏

1. 先设计管理闭环,再选择工具

工具选型前,先画出成本信息如何产生、由谁确认、何时更新、如何审批和如何归档。若团队没有统一成本口径,再多的自动化也只会更快地产生互相矛盾的数据。建议先用一个项目试点,验证字段、权限、提醒和报表是否符合真实工作,再扩展到其他团队。

在项目管理平台中,可以围绕工作项建立负责人、预计工作量、实际进度、风险和变更记录;预算与财务金额则按组织权限管理。对于 PingCode 等平台的使用场景,比较适合先把需求、任务、迭代和变更管理串起来,再视企业系统架构与权限要求评估是否需要关联财务或采购数据。不要把产品功能描述当作控制机制本身,流程仍需要组织定义和执行。

2. 明确每类数据的责任人

常见分工可以是:工作负责人维护剩余工作量与估算依据;项目经理维护预测版本、风险和决策事项;采购人员更新报价与合同承诺;财务人员确认实际归集和费率口径;项目发起人对超预算、范围取舍或收益变化作出决策。

关键在于避免“所有人都能看,没人负责更新”。每个关键字段应有唯一维护责任,其他角色可以补充或核验。若由项目经理同时维护工作估算、财务实际和采购承诺,随着规模扩大容易形成单点瓶颈,也会削弱数据独立核验。

3. 报表要服务于决策,而不是展示字段数量

面向项目团队的视图,重点展示本周变化、剩余工作、风险和待确认事项;面向治理层的视图,重点展示完工预测、预算差异、重大承诺、关键假设和需要决策的选项。不同层级看到的数据深度可以不同,但底层口径必须一致。

我会避免用单一红黄绿灯替代解释。颜色可以提示偏差,却不能说明偏差是否可控、是否值得接受。每个高风险指标应能点开看原因、负责人、更新时间和建议动作,否则仪表盘只会增加汇报感,不会增加管理能力。

4. 设定轻量但明确的更新规则

可以建立以下基本规则:工作包负责人在重大范围或工时变化后更新估算;项目经理在关键里程碑后汇总完工预测;采购报价变化、合同变更或资源延期时立即重估;财务按规定周期核对实际成本;超过组织设定阈值时触发审批或方案评审。

规则应给团队留出判断空间。不是所有微小变化都需要升级审批,但任何重要变化都应留痕。管理制度的目标是尽早暴露影响,而不是让成员因为流程负担过重而绕开流程。

九、不同情况下的取舍:精度、速度、弹性和问责如何平衡

1. 精确估算与快速决策之间的取舍

若项目处于早期,过度精算会消耗资源,却可能在关键假设被验证后全部作废;若临近采购、上线或预算审批节点,估算粗糙又可能造成不可逆损失。我的做法是根据决策后果投入估算精度:不可逆、金额大、风险高的事项优先核实;低金额、可撤回的事项允许区间估算。

判断依据不是“管理者喜欢精确”,而是精确估算能否改变决策。如果误差范围无论如何都不会改变方案,就没有必要继续细化;如果上下界会让项目在预算内外分别落入完全不同的选择,就值得投入时间收集报价、做原型或验证样本。

2. 预留弹性与压紧预算之间的取舍

风险预留过多可能占用其他项目的资金,预留过少则让团队在问题出现时缺少缓冲。应将预留与风险等级、估算成熟度和项目可逆性联系起来,并明确谁有权使用、什么情况下可以动用、使用后如何重新预测。

如果业务价值尚未验证,分阶段释放预算可能比一次性给足更合理;如果涉及安全、合规或基础设施建设,过度压缩必要缓冲的代价可能远高于短期节省。没有统一的预留比例能适用于所有项目,比例应由证据和治理规则共同决定。

3. 集中控制与团队自治之间的取舍

成本审批太集中,决策等待会造成资源空转;授权太宽松,团队可能先承诺支出,再让组织承担结果。可以按金额、可逆性和影响范围分层授权:低风险的小额调整由项目负责人处理,跨团队影响或明显超预算事项升级审议,改变商业目标的事项由发起人决策。

授权不是放弃控制,而是让决策权靠近信息来源,同时把边界说清楚。项目成员知道在什么范围内可以调整、何时必须升级,通常比“所有事情都要申请”更能减少隐性成本。

4. 降本与交付质量之间的取舍

当项目成本压力上升,首先削减的应是低价值或可延期的范围,而不是默认减少验证、降低安全标准或把必要工作转移给运营团队。若确实需要降低质量目标,必须明确风险承担者、补救计划和接受条件,不能把风险藏在“先上线再说”里。

有时更高的短期投入能降低长期总成本。例如增加一轮数据校验,可能减少上线后的人工修复;投入自动化测试,可能降低后续回归成本。但这类判断应基于风险与维护周期,而不是笼统宣称“质量投资一定省钱”。

十、可直接采用的成本管理工作机制

1. 每周成本例会只讨论变化和决策

周会不必逐项朗读完整预算表。建议聚焦四类信息:本周预测变化最大的工作包、未来两周可能形成承诺的采购、需要跨团队确认的范围、已经触发的预算或进度阈值。每项讨论都以“事实、影响、选项、责任人、截止时间”收尾。

如果没有明显变化,也可以记录“本周无重大预测变化”,但前提是工作负责人确认过剩余工作和关键假设。沉默不等于稳定,必须区分没有变化和没有人检查。

2. 用偏差阈值触发行动,不用统一阈值替代判断

团队可以设置内部预警阈值,例如预测成本较基线偏差达到某比例或金额时要求提交分析。但阈值只是筛选信号,不代表达到阈值就必然超支,也不代表未达到阈值就一定安全。高金额项目可以按金额阈值管理,小项目则可能更适合按比例或风险等级判断。

阈值应结合项目规模、预算弹性、合同承诺和治理周期确定。设置后还要观察误报与漏报:如果大量警报无须行动,团队会忽略提醒;如果重要变化一直未触发警报,就需要调整阈值或补充定性规则。

3. 给预测变化留下简短、可复用的记录

每次完工预测变化时,记录变更前后金额、主要原因、信息来源、影响范围和下一步动作。不要写“项目复杂度增加”这类无法验证的笼统描述,而要写“新增 2 个接口字段及异常重试规则,估算增加 5 人天,需求负责人已确认”。

这类记录既用于当前决策,也用于下一次估算校准。积累几轮项目后,团队可以发现哪些工作经常漏算、哪些阶段误差最大、哪些依赖最容易造成等待,从而改进估算模板与协作方式。

4. 把个人投入管理与团队学习分开

工时记录的目的应是理解投入、改善计划和合规结算,而不是把每小时都变成个人绩效排名。若成员担心工时数据直接用于惩罚,通常会出现少报、补填或把时间归入模糊任务的现象,反而让成本预测失真。

管理者应明确哪些数据用于项目估算、哪些用于财务结算、哪些可用于绩效分析,并说明访问权限和解释机制。发现偏差时先问工作、范围和依赖发生了什么,再讨论责任;只有在信息透明且标准清楚的前提下,个体层面的问责才有意义。

十一、总结:先让成本变化可解释,再追求预测更准确

预计成本管理的独特价值,不是提前猜中最终金额,而是让组织在金额尚未变成事实之前,看见成本会往哪里走,并保留调整空间。一个好预测未必总是很准,但应当持续更新、依据明确、差异可解释、行动有人负责。

如果你正在启动或接手一个项目,可以从三个动作开始:先统一预算、实际、承诺和完工预测的定义;再选出金额最大、风险最高的几个工作包,补齐负责人、剩余工作和估算依据;最后建立一个固定的预测更新节点,并要求每次变化写明原因与行动。

项目成员做好成本管理,不是替财务做账,也不是为了把预算表填满,而是把工作变化翻译成成本影响,把成本影响转化为及时决策。当团队能够回答“这笔钱为什么增加、还有没有替代方案、由谁在何时确认”,成本管理才真正进入项目全流程。

常见问题解答(FAQ)

1. 项目成员如何把预计成本拆解到可执行的工作项?

我接到项目任务时,常常只看到一个总预算,却不知道自己负责的工作会消耗多少人天、采购费用或外包成本。应该怎么拆,才能既方便估算,又不把计划做得过于复杂?

先按交付物拆工作,再估算每项工作的资源和持续时间,不要直接把总预算平均分给成员。比如一个预计投入 20 人天的功能开发,可以拆成需求澄清 2 人天、开发 10 人天、联调 4 人天、测试修复 4 人天;如果另有 3000 元测试服务费,应单独记录,避免把现金支出和人力成本混为一谈。

估算时注明依据,例如类似任务历史投入、工作量范围和尚未确认的依赖。初期可以用“最可能值”做预算,同时标出低、高估计;需求未定或外部依赖较多的工作,不要伪装成精确数字。拆分是否合格,关键看成员能否判断某项工作完成后实际消耗了多少资源。

2. 项目进行中,成员怎样及时发现成本偏差?

我担心成本问题往往到项目快结束才暴露:任务看起来还在推进,人力却已经超出预期。除了盯总预算,我应该记录哪些信息,才能早点判断要不要调整?

成员至少要同步三类信息:已投入工时、剩余工作量估计、范围或依赖变化。举例来说,某任务预算为 5 人天,已经投入 3 人天;如果完成度约为 40%,而不是预期的 60%,就应重新估算剩余工作,而不是继续沿用最初预算。这里的完成度应依据可验收的产出判断,不宜只看主观进度百分比。

实际成本可以按“已投入资源成本+已发生的外部费用”汇总,并与预计完成成本比较。出现偏差时,先找原因:返工、需求增加、等待审批还是估算遗漏;不同原因对应的处理方式不同,单纯要求成员加快速度,往往会把风险推迟到测试或交付阶段。

3. 需求变更或临时加活时,项目成员应如何更新成本估算?

我经常遇到任务做到一半,临时增加字段、报表或兼容要求的情况。口头答应后再补记录很容易漏算,怎样处理才不会让团队为变更承担看不见的成本?

先把新增内容描述成可验收的工作项,再估算它带来的新增人力、采购支出和对原计划的影响;不要只记录“多做一个功能”。例如增加一个报表,可能不仅需要 2 人天开发,还涉及 1 人天数据核对和 1 人天回归测试。将新增估算与原基线分开记录,并说明提出人、原因、确认时间及是否挤占其他工作。

若总投入预测超过原预算,应让有决策权限的人在“增加预算、缩减范围、调整期限”之间做选择。成员的职责是把影响说清楚并及时更新预测,不是自行承诺预算不变、交付范围不变、时间也不变。

4. 团队怎样复盘成本数据,才能让下一次估算更准确、效率更高?

我做完项目后,往往只记得最后有没有超预算,具体哪类工作估得不准却说不清。复盘时应该看什么数据,才能把经验真正用于下一个项目,而不是只留下一个总结文档?

复盘应按工作类型比较“原估算、实际投入、变更投入和偏差原因”,而不只比较项目总额。比如近 10 个类似任务中,测试阶段平均比初始估算多投入约 20%,这可能说明测试范围定义不足,也可能是缺陷修复没有单独计入;应回看任务记录验证原因,再决定是否调整下一次估算。

使用历史数据时要按任务复杂度、团队熟悉度和交付标准分组,不能把不同项目简单求平均。建议每次复盘只选一两项可改进的问题,例如给联调预留明确工作量,或要求需求确认后再锁定估算,并在下个项目检验效果。这样积累的是可复用的估算依据,而不是没有行动项的经验感想。

核心关键词

读者评论

万
万天佑

我们以前也只在月末看报销和付款,结果实际支出没超,剩余工作却已经明显增加。把完工预测和预算分开看确实有用,难点还是工作负责人能不能及时报剩余投入。

宋
宋宇轩

三点估算适合不确定任务,但区间如果没有历史数据或明确假设,最后也可能只是换一种方式拍数。实际用时最好记下估算依据,项目结束后再回看偏差,逐步校准。

徐
徐承宇

成本口径这部分很实际,尤其是合同已签但尚未付款的承诺成本,容易被漏掉。我们还遇到过共享资源费率难确认的问题,暂时用人天加金额区间,比硬算一个精确总额更稳妥。

文章包含AI辅助创作:预计成本管理指南:项目成员如何做好成本管理,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594116

赞 (0)
飞飞飞飞
费用管理方法大全:项目成员成本管理制度设计落地清单
上一篇 52分钟前
成本管理成本全流程:项目成员效率提升与一文讲清
下一篇 51分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
