项目预算超支,很多时候并不是采购单价突然变高,而是团队在几周内不断增加“顺手做一下”的工作,却没有人把新增工时、责任人和预算影响放到同一张账上。成本管理要做好,关键不是要求成员少花钱,而是设计一套让每项工作都有责任人、工时有依据、变更能追踪、偏差有人处理的项目成员制度。本文从制度设计、操作步骤、成本核算、工具落地和不同项目的取舍展开,并用明确标注的情景模拟说明如何把制度转成可执行的项目动作。
一、先讲核心结论:成本管理不是“盯着钱”,而是管理资源如何变成成果
1. 项目成本失控,通常先失控的是工作边界
我判断项目成本是否有管理基础,通常先问三个问题:谁可以提出新增工作?谁确认新增工作是否属于原范围?谁有权批准它占用多少资源?如果三个问题没有明确答案,成本台账即使记得很细,也只是事后账本。
项目成员制度的核心,是把“工作、责任、工时、预算、变更”连成闭环。成员制度不是一张通讯录,也不是把岗位名称填进项目计划,而是规定每类工作由谁负责、谁提供输入、谁验收、出现偏差时谁决策。
我的基本判断是:先建立责任边界,再建立计量口径,最后才谈成本优化。顺序反过来,往往会变成压工时、砍质量或把超支挪到别的科目里,表面数字变好,项目实际风险却更高。
2. 成本管理要同时看预算、消耗和完工预测
只看“已经花了多少”不够。项目负责人至少要并排观察三项:已发生实际成本、已承诺但尚未发生的成本,以及按当前效率推算的完工成本。采购合同已签但尚未付款的金额,不能因为付款日期在下个月就从本月预测中消失。
同样,项目成员已投入的工时也不等于项目创造了同等价值。若工时没有对应交付物、验收状态或可解释的工作记录,团队只能知道资源被消耗,却无法判断消耗是否合理。
3. 制度目标不是把每个人管得更细,而是让偏差更早暴露
制度设计的有效性,不看填报字段多少,而看管理者能否在偏差仍可纠正时得到信号。例如,某项工作计划耗时十天,第三天已经发现接口方案不成立,那么制度应支持成员及时登记阻塞、更新预测并升级决策,而不是等到月底才在工时表里看到超出预算。
对项目团队而言,成本制度最有价值的产出不是一张漂亮报表,而是一个更早、更可信的决策时点:继续做、调整范围、补充资源,还是停止投入。

二、背景和真实场景:为什么有预算,项目仍然会超支
1. 预算往往是“项目总数”,而不是可执行的工作基线
在不少组织里,项目立项时有一个总预算,例如研发投入、实施人力和外部采购合计若干金额。但团队拿到预算后,未必能回答每个工作包对应多少人天、哪个角色负责、依赖哪个交付物、超出多少需要重新审批。
这会造成一种常见错觉:预算批准了,成本管理就完成了。事实上,预算只是上限或授权,不等于团队已经拥有可检查的计划。缺少工作分解和资源口径时,项目经理只能在月底解释“为什么花了这么多”,却很难在月初说明“按当前方案预计还要花多少”。
2. 跨部门项目的成本,常藏在“没有进入项目账”的工作里
研发、产品、测试、实施、采购、法务和业务部门可能共同参与同一项目,但各自采用不同的工时记录方式。有的成员按任务记时,有的按部门成本中心归集,有的只在周报里描述进度。于是项目账面看起来只消耗了部分资源,实际却占用了大量内部支持工时。
这里的关键不是要求所有职能团队使用完全相同的工作方式,而是为项目建立一套最低限度的共同口径:工作包编号、责任人、计划工时、实际工时、状态、验收或完成证据。部门可以保留自己的管理规则,但项目层必须能把资源映射回交付物。
3. 需求变更的成本经常被拆散,导致“每次都不大,总额却很大”
单次调整可能只增加半天设计、一天开发和半天测试,看起来不值得正式走变更流程。但十多次这样的调整累加后,团队多投入的工时可能已足以影响里程碑,甚至挤占原计划中的质量验证。
因此,变更制度不应只服务于“大额、正式、一次性”的变更。项目需要设定轻重不同的变更门槛:低影响调整快速记录,中等影响要求负责人确认资源和时间,高影响调整则进入变更评审。轻重分层,才能既不让流程堵住日常协作,也不让累计影响隐形。
4. 中大型组织的成本管理难点是口径统一,而非单纯缺少工具
当团队超过百人,或多个业务线共享设计、测试、运维和平台资源时,项目负责人面对的通常不是“有没有任务看板”,而是人员归属、成本费率、资源冲突和汇总口径不一致。此时,成员制度必须兼顾项目视角和职能视角。
以 PingCode 这类服务中大型企业及百人以上组织的项目管理平台为例,平台是否有价值,不能只看能否创建任务,而要验证它能否支撑需求到交付的关联、角色权限、工时或工作量记录、计划与实际对照、跨团队状态汇总,以及数据导出或与财务口径衔接。具体能力需按产品版本和组织配置核实,不能仅凭功能清单推定实际效果。
若组织还没有统一管理平台,也可以先用受控表格试运行制度。重点是字段定义和更新责任一致,而不是一开始就采购复杂系统。工具能减少重复录入、提高追踪能力,却无法替管理者决定哪些工作应该做、哪些成本需要承担。
三、拆解常见误区:看似在控成本,实际在制造盲区
1. 误区一:只设预算上限,不设成员责任
“项目总预算不能超过某个数”并不能告诉成员日常如何行动。若没有工作包预算和负责人,项目一旦接近上限,大家容易开始争论是哪一个部门花多了,而不是识别是哪类工作发生变化。
更稳妥的做法是将预算分到可管理的工作层级。分解不必细到每个小时,但至少应落到能够由负责人估算、追踪和复盘的工作包,例如需求分析、核心功能开发、集成测试、用户培训和上线支持。
2. 误区二:把工时填报率当成成本管理成熟度
填报率高,不代表数据可信;数据齐全,也不代表工作产出明确。成员为了完成填报而把时间均匀摊到任务上,反而会造成精确到小数点、却无法解释的假精确。
我会把工时数据分成三个层次检查:是否及时填、是否对应明确工作、是否能解释实际与计划的差异。只有第三层成立,工时数据才真正支持成本判断。对于不适合精细记录的探索性工作,可以采用区间估算和阶段性复盘,而不是要求成员每天拆分到十分钟。
3. 误区三:把“忙”当成投入,把“完成”当成价值
成员工作很忙,可能是因为返工、等待、重复沟通或频繁切换,不必然意味着项目进展良好。任务完成数量上升,也可能只是任务拆得更碎,最终交付物并未通过验收。
因此,成本分析不能只看工时总量。至少要结合交付物完成情况、验收结果、返工比例、阻塞时间和关键里程碑。若工时增长而可验收产出没有相应增加,管理重点应转向工作流和质量问题,而不是简单要求成员“提高效率”。
4. 误区四:把所有超支都归咎于成员执行不力
超支可能来自估算偏差、需求变化、外部依赖延误、技术不确定性、资源共享冲突或质量返工。若一律归因于个人执行,成员会倾向于少报风险、保守填报或把问题延后暴露,制度最终失去预警作用。
偏差分析应先问“条件发生了什么变化”,再问“谁负责采取什么行动”。责任不等于惩罚;责任是明确谁负责说明事实、提出纠偏方案、推动决策和记录结果。
5. 误区五:把成本系统等同于财务系统
财务系统擅长记录已发生的费用、付款和会计归属,但项目管理需要更早识别资源消耗和完工风险。外包合同还没付款,项目可能已经承担了交付义务;内部员工尚未形成财务凭证,项目也已经占用了大量工作时间。
两套视角应当衔接,而不是互相替代。项目账支持预测与日常决策,财务账支持核算、预算控制和合规。若口径不同,应明确转换规则,例如内部工时按标准费率估算,最终与财务实际成本按月或按阶段对账。
四、专业判断逻辑:怎样设计一套真正可用的成员制度
1. 先划定成本管理对象,避免所有事情都塞进同一套规则
项目成本可以包括内部人员成本、外部采购、差旅、设备、云资源、培训、上线支持和风险储备。不同成本的发生机制不同:人员成本与角色工时相关,采购成本与合同和交付节点相关,云资源成本可能随使用量变化,差旅则可能由项目活动触发。
我建议先建立成本分类和责任归属,不要急于追求极细科目。每一类成本都要回答四个问题:谁估算、谁批准、谁记录、谁核对。对于项目团队无法控制的固定间接成本,可以纳入项目完整成本观察,但应与可控成本分开呈现。
2. 设立项目角色,而不是只列人员姓名
成员制度应按角色定义职责,人员姓名只是角色的当前承载者。至少需要项目负责人、工作包负责人、执行成员、资源经理或职能负责人、财务接口人、变更审批人和验收人。小项目可以一人兼任多个角色,但不能让关键职责无人承担。
| 角色 | 主要责任 | 成本管理动作 | 不应混淆的边界 |
|---|---|---|---|
| 项目负责人 | 对项目范围、进度、质量和成本综合负责 | 维护预算基线、查看预测偏差、发起纠偏或升级决策 | 不能替代财务确认会计凭证,也不应独自批准自身提出的重大变更 |
| 工作包负责人 | 对具体交付物及其实施路径负责 | 拆解工作、估算工时、更新进度、解释差异 | 不能在无授权情况下承诺超出预算或改变验收范围 |
| 执行成员 | 完成分配工作并及时报告阻塞 | 记录实际投入、交付状态、返工和依赖问题 | 工时记录不等于个人绩效评分,不应要求成员掩盖不确定性 |
| 资源经理或职能负责人 | 协调成员可用时间和专业资源 | 确认资源承诺、处理跨项目冲突、验证角色费率口径 | 不能只把人员名额分配出去而不承诺可用容量 |
| 变更审批人 | 判断范围、预算、进度和风险影响 | 按授权门槛批准、拒绝或要求补充估算 | 不能把“业务方口头同意”视为正式预算授权 |
| 财务接口人 | 维护财务核算与项目口径之间的映射 | 核对实际费用、合同承诺和预算科目 | 不负责替项目团队估算技术工作量 |
3. 明确每项工作必须具备的最低信息
工作包至少应有名称、交付物、验收条件、负责人、协作角色、计划起止时间、计划工作量、成本估算方式、依赖项和当前状态。若工作具有探索性质,还应注明不确定性来源和下一次评估点。
不需要为了“信息完整”给每个微型任务填写一整页表单。可以在工作包层级维护预算与验收标准,在执行任务层级只记录负责人、状态、实际工时或工作量、阻塞和链接证据。制度越接近实际工作流,成员越不需要为了管理系统重复劳动。
4. 将预算权限与变更影响分层,设置升级门槛
制度必须写清楚哪些人可以批准什么影响范围。门槛可按金额、工作量、进度影响或风险等级设置。对小幅调整,工作包负责人可以在既定储备内处理;中等影响由项目负责人批准;重大影响涉及总预算、里程碑、合同或业务范围时,应由项目治理机构或赞助人决策。
具体门槛不应照抄其他企业。可先用历史项目数据观察变更的分布,再设定“需要升级”的阈值。例如,把单项新增工作超过工作包预算的某一比例、项目完工预测超过授权上限、或关键里程碑预计延误超过若干工作日,作为触发评审的条件。
5. 用三类数据观察项目,而不是只盯一个成本数字
投入数据回答资源用了多少,包括实际工时、采购发生额、已承诺金额和预算余额。产出数据回答交付了什么,包括验收通过的工作包、完成的里程碑和已关闭的缺陷。预测数据回答照当前趋势继续会怎样,包括预计剩余工时、完工成本、延期风险和储备消耗。
若团队采用挣值管理等方法,需要先保证工作范围、进度计划和预算口径相互一致。挣值数据不是把计划比例随便填进表格就能得出的结论;缺乏合格的工作分解结构和客观完成标准时,相关指标会制造不必要的精确感。
6. 设计数据质量规则,优先减少误读
建议把以下规则写入项目制度:工时按工作包归集;工作日结束或每周固定时间更新;无法归类的投入进入待确认项,不允许长期使用“其他”;计划变更保留历史基线;已批准的新增范围单独标识;实际成本与承诺成本分列;金额和工时必须注明期间及口径。
对于缺失数据,不要默默补成零。零代表没有发生,空白代表未知,两者含义不同。管理报表应显示缺失率或待核对状态,让团队知道数据可信度在哪里,而不是把缺口包装成整齐的数字。
五、具体操作步骤:从立项到收尾把制度跑起来
1. 第一步:建立成本基线和项目边界
立项阶段先整理项目目标、范围边界、主要交付物、验收标准、里程碑、预算上限和不包含事项。范围描述越模糊,后续新增工作越容易被误认为“本来就应该做”。
接下来将工作分解为可估算、可分配、可验收的工作包。分解尺度以负责人能够解释资源和进度为准,不必追求每项都很小。若一个工作包跨越多个专业阶段,或有多个不同验收点,通常应拆分,以便观察各阶段的成本偏差。
- 确认项目目标、范围边界和验收条件。
- 整理交付物、里程碑、外部依赖及不包含事项。
- 建立工作分解结构,并为每个工作包指定唯一负责人。
- 估算内部工时、外部采购及其他可识别成本。
- 标注估算假设、风险和估算置信度。
- 由授权人批准基线,并保存批准版本。
基线不能被日常更新覆盖。实际执行中如果发生批准变更,应保留原始基线和调整后的基线,才能分辨项目最初估算偏差与后续范围变化的影响。
2. 第二步:确认成员容量和资源承诺
一个人被安排到项目,不等于他有足够时间做项目。成员容量应从可用工作日扣除休假、固定会议、支持工作和已承诺的其他项目,再按角色能力核对。若资源经理只确认姓名、不确认可用比例,计划就建立在虚假的容量上。
资源安排应记录计划投入比例、起止日期、关键技能和替补方案。对于共享资源,最好明确优先级冲突时由谁裁决,避免项目成员每周在多个项目间被临时拉走,却仍被要求遵守原定工作量和日期。
3. 第三步:为每个工作包分配预算责任
负责人承担的是解释和管理责任,不意味着他对所有超支都个人买单。制度应区分“可以控制的执行偏差”和“需要管理层决策的环境变化”。负责人需要及时更新计划、识别差异、提出选项;管理者需要对资源冲突、范围调整和风险接受作出决策。
每个工作包负责人应确认计划工时、依赖项、验收标准和预算空间。若负责人不同意估算,应在基线批准前提出风险,而不是执行数周后才说明“这个量一开始就不够”。
4. 第四步:设定实际工时与成本记录规则
工时记录既要足以支撑决策,又不能把成员时间耗在填表上。常见做法是每周记录,而不是每个任务完成后再凭记忆回填。对于成本高、周期短或变更频繁的工作,可以提高更新频率;对于长期稳定的常规支持,可以按约定周期归集。
工时应归到能解释产出的工作包。会议工时若确实属于项目,应按项目会议或对应工作包记录;培训、返工、等待和缺陷修复不应被随意并入正常开发工时,因为它们有不同的管理含义。
5. 第五步:建立变更流程与累计影响检查

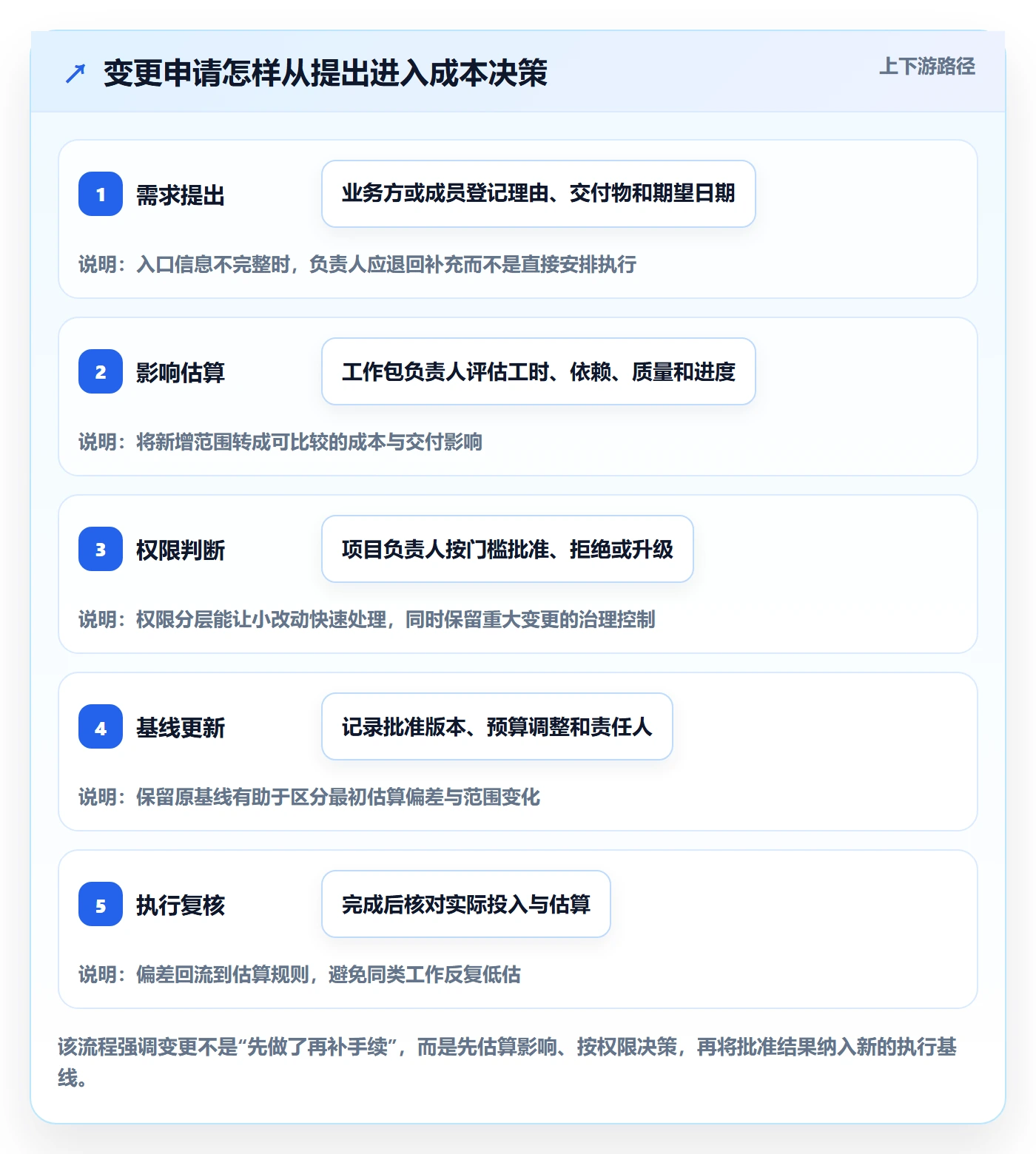

成员发现新增要求时,先记录需求来源、业务理由、预期交付物和希望完成时间。工作包负责人估算工作量、依赖、风险和对原计划的影响,项目负责人再按授权门槛决定是否批准、延期或拒绝。
除了单次审批,项目还应定期查看累计变更。例如每月统计新增范围消耗的工时、被取消的工作、返工工时和尚未批准的请求。这样可以看到“每次都很小”的变更是否正在改变项目本质。
6. 第六步:召开短而有决策结果的成本例会
成本例会不应逐条朗读台账。建议每周或每两周检查四件事:哪些工作包偏离基线、偏差原因是什么、按当前趋势完工会达到什么结果、哪些事项需要决策。没有偏差的工作包不必重复汇报。
- 先看红色或黄色工作包,再看关键依赖和即将到期的承诺。
- 区分实际成本、已承诺成本和剩余预测,避免把未付款误当成未发生。
- 每个偏差明确责任人、下一步动作、完成时间和需要的授权。
- 对无法当场解决的问题记录升级路径,不以“继续关注”代替决策。
- 会后更新预测和风险记录,保留重要调整的理由。
7. 第七步:收尾时核对预算、交付和偏差原因
项目结束不等于成本管理结束。收尾时要核对财务实际、内部投入、已承诺但未结算的费用、尚未验收的交付物和遗留风险。若只看付款总额,可能遗漏内部工时;若只看项目系统中的工时,又可能遗漏采购承诺和后续支持成本。
复盘不宜只写“估算不准”或“沟通不足”。应把偏差归入可行动的原因,例如需求边界不清、资源容量虚高、关键依赖晚到、测试返工偏高、审批等待过久或外部价格变化,并为下一个项目改动一个具体规则。

六、案例与数据观察:用情景模拟看制度如何改变判断
1. 案例背景:一个跨部门的客户服务平台改造项目
以下为情景模拟,不代表某家企业的真实经营数据。假设项目计划周期四个月,参与人员包括产品、研发、测试、实施和业务代表,批准预算为 240 万元。立项时,团队只按部门估算总人力,未把工作包责任、工时口径和变更门槛写清楚。
执行到第二个月,业务方先后提出多个“上线前顺手补充”的需求。成员在原有任务中穿插处理,实际投入没有及时关联到新增范围。项目周报仍显示主要里程碑“基本正常”,但测试返工和实施准备已经开始挤占后续计划。
2. 无制度时,管理者看到的是总额,而不是偏差来源
在这个模拟案例里,第二个月结束时,账面已发生成本为 128 万元。若只拿它和总预算 240 万元比较,会觉得预算还剩近一半。但团队已经承诺了 76 万元外部采购和实施资源,剩余工作按当前估算还需要 82 万元,完工预测实际为 286 万元。

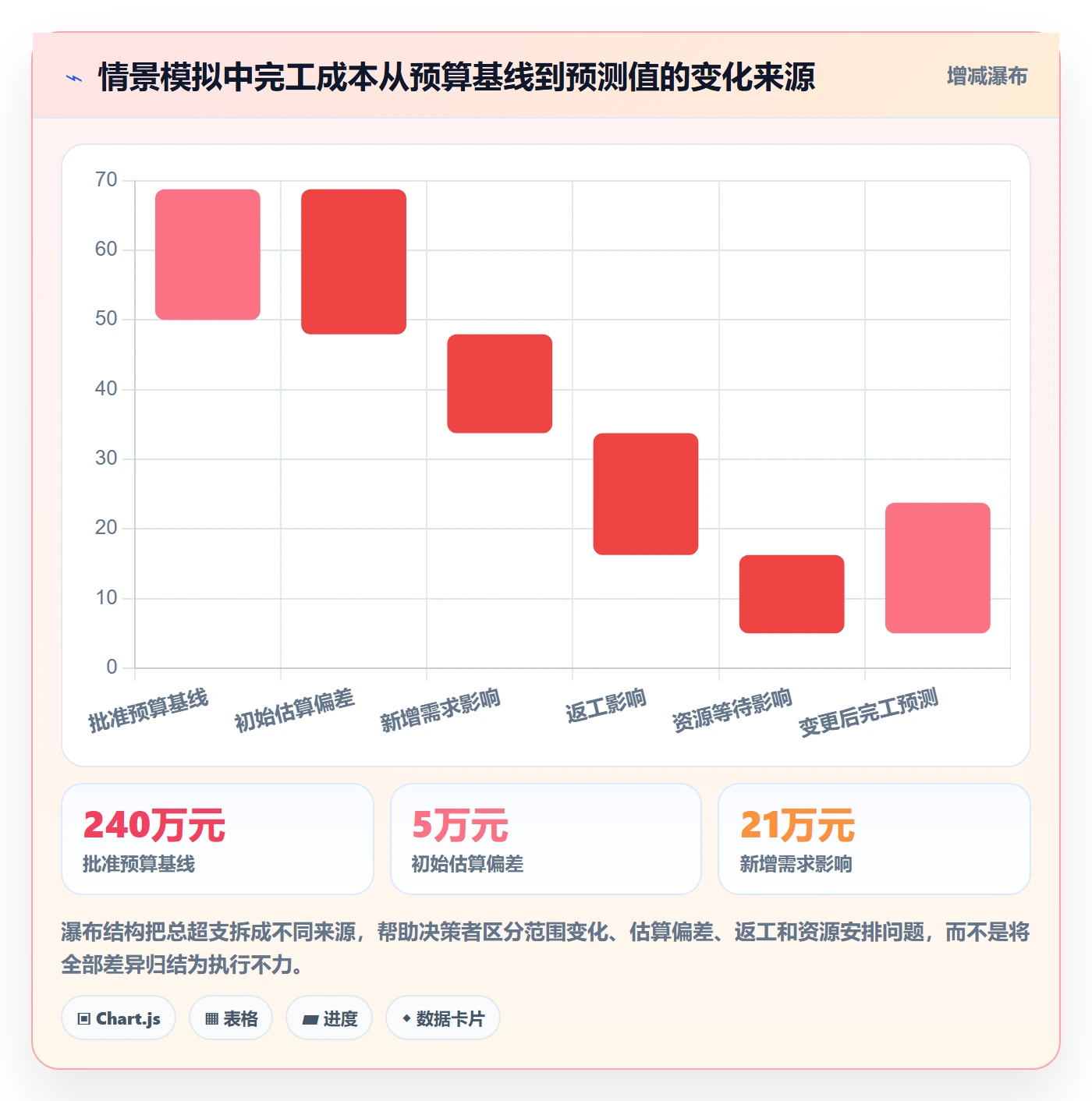

更关键的是,超支并非来自单一原因:新增需求约占预计增量的 21 万元,返工约 13 万元,资源冲突和等待造成约 7 万元低效投入,初始估算偏低约 5 万元。若只看总成本,管理者很难知道应该缩减范围、改善质量,还是重新安排资源。
3. 加入成员制度后,偏差被拆成可以行动的问题
团队随后采用工作包负责人制、每周工时归集、已承诺成本单列和分级变更审批。两周内,项目负责人发现三个明显信号:未批准新增需求已占用约 9% 的计划工时;测试缺陷返工集中在两个交付模块;实施团队在等待接口稳定期间仍被排入计划。
制度并没有自动减少工作量,而是让团队能够选择:暂停低优先级新增项,把实施准备推迟到接口冻结后,并安排开发与测试负责人共同处理高返工模块。情景模拟中,团队将预计完工成本从 286 万元调整到 258 万元,仍高于原预算,但为赞助人提供了清楚的范围、成本和日期取舍。
4. 这个案例说明,成本控制的价值是改善决策,而不是保证不超支
如果项目条件发生变化,合理的完工成本可能高于最初预算。强行把预测压回授权金额,不会让新增工作消失,只会把它转成质量风险、延期风险或成员无偿加班。管理者需要的是可信预测和可选方案,而不是一个“看起来没超”的数字。
下面的数据是用于说明制度作用的情景推演,不是行业统计。它展示的是成本预测质量、变更可见度和等待工时等指标如何随管理动作变化,不应被引用为任何企业的普遍成效承诺。

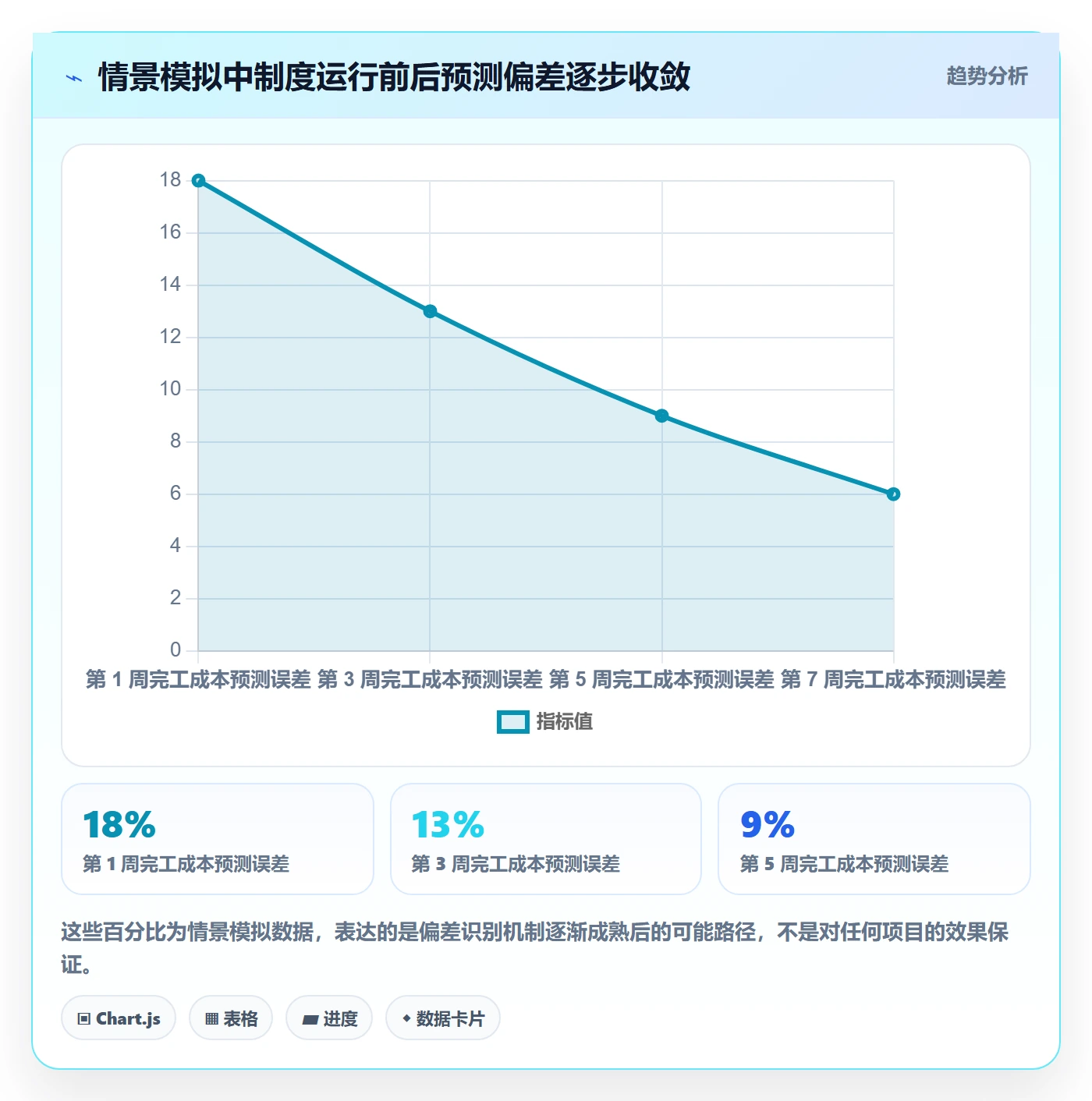

5. 观察指标应同时呈现领先信号与滞后结果
实际成本、累计工时和最终毛利属于滞后结果;未批准变更工时、阻塞天数、返工占比、承诺成本和预测偏差属于更早的信号。若团队只看月底成本,往往等到纠偏空间缩小时才开始采取行动。
指标数量不宜过多。对多数项目,先固定一组核心口径,保持连续记录三到五个周期,再判断指标是否有用。若每周都换定义,即使图表很多,也无法判断趋势到底来自业务变化还是统计方式变化。

七、不同情况下的行动建议:制度要匹配项目风险和组织规模
1. 小团队、短周期项目:控制字段,不控制每个细节
如果团队规模较小、项目周期较短、交付物清晰,制度可以采用轻量方案:一个工作包清单、一位负责人、一项工时或成本估算、一个验收条件、一个变更记录。每周用二十到三十分钟看偏差,通常比搭建复杂流程更有效。
小团队仍应保留预算基线和变更记录。人员少不代表成本风险小;创始团队或业务骨干投入的时间如果完全不计量,项目可能看起来很便宜,实际上只是把成本藏在固定工资和机会成本里。
2. 多部门、百人以上组织:优先解决口径、权限和资源冲突
规模化项目首先需要统一最小数据集和权限规则。项目、部门、财务和采购系统之间未必需要马上全部打通,但必须能对齐项目编号、工作包、成本类别、责任人和统计周期。
此类组织可以把制度与项目管理平台结合,使用角色权限、工作项关联、进度汇总和工时或成本数据减少人工拼表。评估 PingCode 等平台时,我会要求实际演示三个场景:一项变更能否追溯到需求与任务;一个工作包能否看到负责人、计划和状态;项目负责人能否按一致口径导出或汇总数据。若演示只展示任务创建,却不能回答成本闭环问题,工具和管理目标之间就还存在缺口。
上线平台之前,要先明确哪些字段是强制、哪些由团队自行管理、哪些由财务或职能系统提供。把模糊制度搬进系统,只会让错误口径自动化。
3. 探索型研发项目:用阶段预算和学习目标管理不确定性
探索型项目无法在立项时准确估出全部工作量,强行要求精确到单项任务会产生虚假可信度。更合适的方法是设置阶段性资金或工时上限,为每个阶段定义学习目标、验证指标和继续投入条件。
例如,第一阶段只验证关键技术路径和用户假设;若关键指标未达到,就停止或改向。此时成本管理的重点不是“任务有没有按计划完成”,而是每单位投入换来了多少有效证据,以及证据是否足以支持下一阶段投入。
4. 固定价合同项目:重点控制范围、验收和外部承诺
固定价合同看似供应商承担成本风险,但项目方仍可能因需求解释不清、验收标准模糊、内部准备不足或变更管理失控而增加成本。合同金额不变,不意味着内部协调、延期和返工没有成本。
应将合同里程碑、交付物、验收依据、变更条款和付款节点映射到项目工作包。对于供应商新增报价,应同时评估项目内部工时和进度影响,避免只看外部报价而忽略整条交付链的成本。
5. 运维和持续交付项目:用容量、服务等级和单位成本管理
持续性工作通常没有清晰的“项目结束”日期,按一次性总预算追踪可能不合适。可以按月或季度设定容量、服务等级、变更吞吐量、缺陷处理成本和关键业务服务成本,并观察单位工作量的变化。
需要注意,单位成本下降不一定代表效率提升。如果团队减少了预防性维护,短期处理成本可能下降,后续故障与恢复成本却会上升。因此要把成本指标与服务质量、故障频率和恢复时间联合观察。
八、不同情况下的取舍:精细度、速度和控制强度如何平衡
1. 工时记录越细,管理成本也越高
精细记录适合成本高、审计要求强、工作边界清楚或需要对外结算的项目。对于短周期探索、创意工作或高度协作的任务,过细填报会降低实际产出,并诱使成员把时间伪装成确定数字。
取舍原则是:记录精度应与决策价值成正比。如果多一层记录不能改变资源、范围或交付决策,就不值得让所有成员持续承担录入成本。可以按风险分层,而不是全组织采用同一种粒度。
2. 预算锁得越死,灵活性越低;预算越松,预警越弱
严格预算适合合同约束、资金来源受限或结果定义明确的项目;弹性预算适合需求探索、技术不确定性较高的项目。弹性不等于没有控制,应通过阶段门、储备金、变更审批和继续投资条件来限制风险。
若项目必须在固定预算内交付,就要提前规定范围排序和削减规则。否则,超支时才讨论“哪些功能可以不要”,团队往往会同时承受质量、范围和进度压力。
3. 项目负责人承担结果责任,但审批权不能无限集中
单一负责人有利于提升决策速度,但如果预算基线、变更批准、成本核对和绩效评价都由同一人独自控制,可能出现监督不足。重大项目应设置授权分层和必要的交叉核对;小项目则可采用简单的事后抽查,减少治理成本。
制度的目标不是让每项决定都经过委员会,而是让超出个人授权的事项有清晰升级路径。低影响决定下放给最靠近工作的负责人,高影响决定交给承担业务和资金责任的人。
4. 工具标准化越强,跨团队比较越容易;本地适配空间也越小
统一平台能减少口径分裂,但如果把所有团队的工作方式强行统一,成员可能绕开系统,转而使用私下表格。较合理的做法是统一关键字段和状态含义,同时允许不同职能采用适合自己的任务细分和技术流程。
平台选型时应把制度需求转换成验收场景,不要只比较功能数量。重点检查数据导出、权限控制、历史版本、跨项目资源视图、与财务或采购流程的衔接、部署与安全要求,以及管理员维护成本。
九、落地检查:用四周试运行验证制度是否真实可用
1. 第一周:选一个有代表性的项目,先统一口径
不要一开始就全组织推广。选一个既有跨职能协作、又有可识别交付物的项目试点,确定工作包层级、成本类别、负责人、工时周期、变更门槛和报表定义。选项目的目的不是挑最顺利的案例,而是观察制度在哪些环节会增加摩擦。
2. 第二周:运行工作包责任和记录机制
让负责人按约定频率更新进度、剩余工作量、风险和变更。试点期间重点看成员是否能在实际工作中完成记录,数据是否能对应到交付物,是否存在大量“其他”或事后补填。
3. 第三周:进行一次真实偏差复盘
至少选一个发生偏差的工作包,检查计划与实际差异、原因分类、责任动作和决策结果。若团队只能说“估算不准”,说明估算假设、变更记录或工作分解还不够;若每项偏差都要项目负责人亲自追问,制度的责任链也尚未真正建立。
4. 第四周:决定扩展、调整还是停止
试点结束时,不只看工时填报率。还要问:预测是否更早更新?新增工作是否更容易识别?负责人是否能解释主要偏差?决策是否更快?成员记录负担是否可接受?如果数据更齐全却没有改善判断,就应简化字段或调整流程,而不是继续增加报表。
试点的最低验收标准可以包括:每个工作包有明确负责人;新增范围能追溯到批准记录;实际、承诺和预测成本能够区分;重大偏差有行动责任人;项目收尾能对照原始基线说明变化。达到这些条件后再扩大推广,风险通常低于一次性全面上线。
十、结尾:让每一笔成本都能回到一个可解释的工作决定
项目成本管理做得好,不是把成员的每一分钟都变成可审计数字,而是让团队知道资源投向了什么、为何发生变化、还能得到什么结果。成员制度的价值,在于把抽象预算拆成有负责人、有交付物、有验收条件、有变更路径的工作承诺。
我更看重的不是项目最终有没有严格守住最初数字,而是管理者能否及时说清:差异由什么造成,哪些部分可以控制,继续投入的收益是什么,若不增加预算应当牺牲什么。可信的预测,比好看的实际数字更能帮助项目活下来;清楚的责任边界,比更严厉的填报要求更能减少浪费。
下一步可以从一个正在执行的项目开始:先挑出最重要的五到十个工作包,补齐负责人、计划工时、验收条件和当前预测;再为新增工作设一个轻量变更记录;最后用一次成本例会验证数据是否支持真实决策。若这三个动作能稳定运行,再考虑扩大制度范围或引入项目管理平台。
常见问题解答(FAQ)
1. 项目成本管理中的成员制度应该如何设计?
我负责过一个跨部门项目,预算看起来够用,最后却因为成员投入时间没人统一记录,实际成本比估算高出不少。我想知道成员制度该规定哪些内容,才能既把账算清,又不让团队觉得是在被监工?
成员制度的重点不是记录每个人的每一分钟,而是让投入、责任和预算能够对应。建议明确四项规则:每项任务指定一名负责人;成员按统一口径记录实际工时;任务变更须说明原因并由指定角色确认;项目负责人每周核对已用工时与剩余预算。制度还应说明谁填报、谁审核、何时提交,以及缺报或任务转派如何处理。
实践中,按任务和角色汇总工时通常比只看个人总工时更能发现成本偏差:例如测试工时持续超出估算,可能是需求变更或质量问题,不一定是测试成员效率低。
2. 项目成员工时应该按什么频率记录,才能用于成本控制?
我在项目中遇到过月底才补填工时的情况,大家只能凭记忆估算,数据看着完整,却很难解释为什么超支。我不确定每天填报是否过于繁琐,还是每周记录就足够及时?
频率应由任务周期和成本风险决定,而不是一律要求每日填报。多数常规项目可采用每周两次或每周一次的记录节奏,并要求在任务结束或发生范围变更时及时更新;短周期、高成本或外包协作任务则适合每日记录。
可用一个简单的质量检查:每周比较“计划工时、实际工时、剩余工时”,若实际投入已达到计划的80%,但任务完成度明显低于80%,就应先核实估算、阻塞和需求变化,而不是直接要求成员加快。迟填数据应标记为补录,避免把回忆值误当成实时记录。
3. 项目成员制度中,谁负责审核成本数据和处理超支?
我担心把工时审核交给项目经理后,审核会变成逐条挑错,反而拖慢交付;但如果没人负责,数据又容易失真。团队里成员、任务负责人和项目负责人应该怎样分工,超出预算时又由谁拍板?
建议采用分层责任,而不是让一个人包办所有核验:成员对记录真实、及时负责;任务负责人确认工时与任务产出大致匹配;项目负责人汇总预算消耗、识别偏差并提出处理方案;预算审批人决定是否追加资源或调整范围。
设置明确的升级阈值,例如某工作包预计总成本超过基线10%,或关键阶段剩余预算不足以覆盖已确认工作,就启动评审。阈值不是处罚线,而是决策触发器;处理顺序应先查范围变化、返工、等待和估算误差,再讨论人员效率,避免把系统性问题归咎于个人。
4. 从零建立项目成员成本管理制度,具体操作步骤是什么?
我准备在一个十几人的项目组里开始记录成本,但不想一上来就增加一堆审批表,最后大家只顾填表。我想知道怎样分阶段落地,才能在短时间内验证制度是否有用,并根据反馈调整?
可以用四步试运行。第一步,按角色估算项目成本基线,例如开发、测试、设计和项目协调分别预计投入多少工时,并写明估算依据。第二步,把工作拆到可由单一负责人跟踪的任务,统一记录任务编号、计划工时、实际工时、剩余工时和偏差原因。第三步,连续运行两到三周,每周用15分钟检查偏差,不把填报数字直接用于个人绩效。
第四步,复盘哪些任务反复低估、哪些记录字段没人使用,再删减或调整表单。若团队每周花在填报和核对上的时间已经高于成本异常带来的管理收益,就应简化频率或字段;制度的价值是更早发现预算风险,而不是制造更多数据。
核心关键词
文章包含AI辅助创作:成本管理如何做好成本?项目成员制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594083
读者评论
我们团队试过按任务记工时,最大的问题不是成员不愿填,而是任务边界常变。把新增工作先记下来、再补预算影响,比月底追问工时更容易执行。
跨部门项目里,内部支持工时确实容易漏,但统一费率也未必合理,不同岗位成本差距很大。建议先把工时和交付物对应起来,再和财务口径定期核对。
变更按影响分级这个思路实用,不过门槛设得太低会让审批变成日常负担。实际落地时可以先用历史项目的变更数据试跑一段时间,再调整触发条件。
