人力成本怎么做?项目成员制度设计:成本管理从0到1

人力成本管理最容易失真的地方,不是工资算错,而是把“项目里出现过这个人”当成“项目消耗了这个人的全部成本”。一个月薪 3 万元的工程师同时支持三个项目,如果每个项目都按 3 万元计入,项目账面成本会立刻多出 6 万元;如果三个项目都只记三分之一,却没有工时依据,成本看起来公平,实际也可能只是平均分摊。要把人力成本从 0 做到 1,关键不是先买系统或设计复杂报表,而是先建立一套能回答三个问题的成员制度:谁在项目中承担责任、投入如何被记录、成本怎样归属并用于决策。

一、先讲核心结论:先定义规则,再核算金额

1. 人力成本管理的对象不是工资单,而是项目消耗

工资单回答的是企业为员工支付了多少;项目成本回答的则是项目在某段时间内消耗了多少组织能力。两者有关联,但不是同一个口径。对项目负责人来说,真正有用的不是“这个员工月薪多少”,而是“为了交付这个项目,我们用了多少人时、承担了多少可归属成本,以及投入是否换来了相应产出”。

因此,我通常把项目人力成本拆成三层:员工成本基线、项目投入记录、项目成本归集。员工成本基线提供计算单位;项目投入记录说明人做了什么、做了多久;项目成本归集则把投入转换为项目可分析的金额。三层缺一不可,只有工资数据而没有投入记录,只能算组织人力费用,不能可靠地算项目成本。

2. 成员制度的核心是明确“参与”与“负责”的区别

项目成员制度不是把所有参与者都填进成员名单。名单里的身份至少应区分项目负责人、交付成员、兼职支持、评审者和临时协作人员。项目负责人对范围、进度、风险和资源协调负责;交付成员对任务结果负责;兼职支持按约定投入;评审者通常提供阶段性意见,不应被默认视为持续投入。

一条实用原则是:成员资格决定管理责任,工时记录决定成本归属。某人被列为项目成员,不代表其整月工资都要记入项目;某人没有长期成员身份,也不代表其短时支持不能形成项目成本。把这两件事混在一起,是很多项目成本制度从第一天起就失真的原因。

3. 从 0 到 1,先追求可解释,不追求小数点精确

新建制度时,企业往往希望成本核算能精确到每个任务、每个小时,甚至每个角色的完全成本。但如果工时填报不稳定、薪酬数据维护不及时、任务边界含糊,精确到小数点只会让结果显得更精确,而不会让结果更可靠。

我建议把首个目标设为“可解释、可复核、可行动”。一个数字至少要能追溯到人员、期间、项目、投入依据和计算规则。先保证数据口径一致,再提高记录粒度;先让项目负责人愿意使用结果,再逐步扩大覆盖范围。

管理层级 核心问题 最低可行产物 不宜过早追求
员工成本基线 一个标准工作日或工作小时按什么金额计 岗位或人员的月度成本基线及生效日期 未经财务确认的精细薪酬拆项
项目投入记录 谁在什么项目上投入了多少时间 按周或按任务记录投入,并保留修订痕迹 每个细碎动作都记录到分钟
项目成本归集 投入如何转换为项目成本 明确的费率、口径、归属规则 与数据质量不匹配的精确结论
管理决策 成本信息将改变什么决策 至少用于预算、资源冲突或复盘中的一类 只为展示而生成大量报表

下表给出的是制度建设顺序,不是某个行业的通用精确费率。每一步都要先解决上一步的可信度问题:成本基线不稳定,投入记录再细也无法支撑准确归集。

人力成本怎么做?项目成员制度设计:成本管理从0到1

二、背景和真实场景:为什么成员制度经常从“名单”变成“成本黑洞”

1. 多项目并行时,部门编制不等于项目可用产能

在 100 人以上的组织里,员工通常不只服务一个项目。产品团队可能同时承担新功能、客户定制、稳定性改造和内部平台建设;研发人员还要处理缺陷、技术债、值班和临时支持。组织通讯录里有多少人,不等于项目实际上能拿到多少人力。

如果项目计划只写“安排两名后端工程师”,却不写投入比例、时间窗口和退出条件,项目经理很容易把资源当成整块可用。现实中,两名工程师可能分别只有 40% 和 20% 的可用时间,且这些时间还要与其他项目争抢。计划表看上去有两个人,交付能力却可能不到一个全职人月。

2. 兼职投入不透明,会让项目经理和职能经理各自有理

项目经理关心任务有没有按期完成,职能经理关心员工是否被过度占用;员工则可能面对多个负责人,不清楚哪个任务优先。没有统一的投入记录和优先级规则时,项目延期后常出现三种解释:项目经理认为资源没到位,职能经理认为员工已经排满,员工认为优先级每天都在变。

这时,问题通常不是谁不努力,而是组织没有约定“投入承诺如何表达、变更由谁批准、实际投入如何复核”。成员制度的价值就在这里:把模糊的口头承诺变成有边界的资源约定,并让成本记录服务于协调,而不是事后追责。

3. 成本失真往往来自分母和归属,而不是乘法

常见公式是“小时费率乘以项目投入小时数”。真正难的是小时费率的分母到底是什么:月度工作小时、可用工作小时,还是扣除休假、培训、会议后的标准产能?不同分母会改变单位成本;如果不同部门各用一套算法,项目之间就不能横向比较。

另一个难点是归属。员工参加了项目启动会、参加了评审、帮忙排查线上故障,究竟算项目直接投入、部门公共支持,还是运维成本?这不是公式能决定的,而是组织必须先做出的管理选择。规则不统一时,成本争议会以“数字对不上”的形式出现,实际争议却是“什么工作值得由项目承担”。

4. 工时记录首先是管理信号,其次才是财务输入

如果员工每周只需要花两三分钟确认投入,工时记录通常能成为管理流程的一部分;如果要求每天逐项填报、重复填写多个系统,制度很容易变成合规负担。员工会填出看似完整、实际按估计分配的数字,管理者则得到一份格式正确但无法验证的表。

因此,设计记录方式时,我会先问:记录要支持什么决策?如果目的是识别项目资源冲突,按周记录到项目和工作类型可能已经足够;如果目的是向客户核算合同服务工时,记录粒度和审批要求就需要更高。记录精度必须与决策风险匹配。

三、常见误区:看似精细,实则让成本更难用

1. 把月薪直接当作项目成本

员工月薪是薪酬口径,项目成本通常需要考虑投入时间和适用的成本基线。把整个月薪计入一个项目,隐含了该员工整月只服务这一项目的假设;把固定比例直接分给所有项目,则隐含了投入比例长期不变的假设。两种假设都可能不成立。

更稳妥的做法是明确成本类型:项目直接人工、部门公共支持、公司级间接费用。初期可以先核算直接人工,不把管理费用、办公费用、设备折旧等全部摊入项目。口径少一些但解释清楚,通常比口径很全却没人信更有价值。

2. 把计划投入当成实际投入

计划工时适合做预算和资源承诺,实际工时适合做成本分析和偏差复盘。两者必须分列。若项目最后延期,却仍用原计划工时核算,账面成本可能没有偏差,但企业失去了识别估算错误、返工、需求变更和资源中断的机会。

计划与实际不一致也不必然代表员工低效。差异可能来自范围变化、等待外部依赖、缺陷返工、技术方案调整或优先级切换。制度应该允许记录偏差原因,避免把所有超支都压缩成一个“人效差”的结论。

3. 只记录开发工时,不记录协作、返工和等待

只记录编码和测试等直接任务,容易低估项目的真实消耗。需求澄清、设计评审、上线支持、缺陷修复和跨团队协调,都可能是项目交付不可缺少的投入。若这些工作被统一塞进“部门事务”,项目成本会偏低,部门公共成本则会偏高,后续预算分配也会失去依据。

但这并不意味着所有会议都要摊给项目。更合理的做法是先定义工作类型,再约定归属规则。例如,项目专项评审可以归入项目;部门周会通常归入部门管理;客户问题若属于项目范围,可归项目;若属于独立售后服务,则按服务口径另行记录。

4. 把人员利用率当作唯一效率指标

高利用率看起来意味着人没有闲着,但当利用率长期接近 100% 时,组织几乎没有空间处理突发故障、需求变化、评审反馈和跨项目协作。排期因此更脆弱,任何小幅延期都可能沿依赖链传导。

人力成本管理应同时看投入、交付和波动:投入是否符合计划、关键里程碑是否兑现、返工和等待是否增加、资源冲突是否频繁。利用率可以帮助发现容量问题,但不宜单独用于评价个人或判断项目是否成功。

5. 成本报表做得很细,却没有对应决策

如果报表每月展示几十个成本字段,但预算调整、项目排序和资源配置仍沿用原有做法,团队很快会把数据工作视作额外负担。人力成本制度必须绑定决策场景,例如超预算预警、并行项目限流、外包与自建比较、项目复盘或报价测算。

我更看重“数据是否改变了一个决定”,而不是报表上有多少字段。第一阶段只要能帮助管理者发现两个真实问题,例如关键岗位冲突和高返工项目,就已经比一份无人使用的精确报表更成功。

常见做法 表面优点 潜在失真 更稳妥的替代方式
按月薪全额记入项目 计算简单 兼职员工被重复计费 按确认的项目投入比例或工时归集
只看计划工时 容易预算 无法解释延期和超支 计划与实际分开,保留偏差原因
工时精确到分钟 表面颗粒度高 填报成本高,估算误差未必下降 依据用途设定日、周或任务级粒度
用利用率评价个人 易于排序 鼓励填满时间,可能压低质量与缓冲 结合交付结果、返工、等待和团队负荷

四、专业判断逻辑:把成本制度设计成一条可复核的链

1. 先选择成本口径,再选择计算公式

第一步不是问“怎么算”,而是问“要回答什么问题”。项目报价需要的是可预估的全口径成本;项目执行监控可能只需要直接人力成本与预算偏差;组织资源配置关注的是岗位容量和项目组合消耗。不同目的需要不同的成本范围,不能用一种口径硬套所有场景。

我建议至少明确三个口径,并在报表标题或说明中标记:

  • 直接人工成本:能够明确归属到项目任务、项目支持或项目交付的人员投入。
  • 项目人力全成本:在直接人工基础上,按组织确定的规则加入必要的管理或公共支持分摊。
  • 资源占用量:以人时、人日或人月表达,不转换为金额,适用于资源排期和容量判断。

对于刚从 0 起步的团队,先建立直接人工成本和资源占用量通常更稳健。间接费用如何分摊涉及管理会计口径,应与财务制度对齐,不能让项目团队自行发明规则。

2. 建立统一的标准费率基线

标准费率可以按人员、岗位级别或岗位族设定。按人员计算更接近个体成本,但涉及敏感薪酬信息、维护成本较高;按岗位族计算更易推广,但会牺牲个体差异;按统一平均费率最简单,却可能掩盖不同专业结构的成本差异。

实际选型要看目的。如果项目成本用于内部资源规划,岗位族费率通常足够;如果用于客户合同核算或合规审计,费率口径需要更严格,并由财务确认。无论采用哪种方式,都应设置生效日期、币种、适用范围和变更记录。

一个简化的直接人工计算式可以写成:

项目直接人工成本 = 人员标准小时费率 × 经确认的项目实际投入小时数

如果按月度基线折算小时费率,可使用:

标准小时费率 = 月度人力成本基线 ÷ 标准月工作小时数

这里的“月度人力成本基线”具体包括什么,需由企业与财务共同确定。是否包含奖金、福利、社保、设备和管理费用,不能靠项目经理临时判断。标准月工作小时数也要统一,避免部门之间一个按自然工时、一个按可用产能计算。

3. 设计成员角色和投入承诺

成员登记至少应包含项目角色、责任边界、投入比例或投入时段、汇报关系、开始日期和结束条件。对于兼职成员,还应记录其优先级约定和冲突升级路径。投入比例不是永久承诺,项目范围或优先级变化时,需要重新确认。

我倾向于把成员分成四类:

  • 核心交付成员:承担持续性任务,对关键成果负责,通常纳入项目周期内的投入计划。
  • 阶段性专家:在方案评审、性能测试或安全检查等阶段短期介入,按阶段任务记录。
  • 共享支持成员:服务多个项目,必须通过容量或工时记录识别项目间实际占用。
  • 治理与审批角色:提供决策、验收或风险监督,是否计入项目成本由统一口径决定。

成员退出也应是制度的一部分。项目结束、角色变更、长期无实际投入或转入维护阶段,都可能触发成员调整。只添加不退出,会造成“名单膨胀”,并进一步导致预算、权限和责任关系混乱。

4. 规定投入记录的粒度和责任人

对多数内部项目而言,按周记录通常是投入真实性与填报成本之间的折中。记录对象至少要能关联人员、日期区间、项目、任务或工作类型、投入时长、状态和必要说明。若数据只到项目而没有任务或工作类型,仍可用于成本归集,但对偏差分析的帮助有限。

责任上,员工负责提交真实记录,项目负责人负责确认项目归属与异常,职能经理负责识别跨项目冲突,财务或项目管理办公室负责维护口径和抽样复核。审批不应演变成逐条审查每一个小时,而要聚焦异常、超预算和规则冲突。

5. 把异常处理写进制度,而不是靠临时协商

常见异常包括重复记工、临时支援、跨时区协作、项目取消、等待外部依赖、未登记工作、成员临时调岗和历史记录修订。制度需要明确这些情况由谁确认、计入哪个期间、能否追溯修改、修订是否保留原因和审批记录。

对记录误差,我通常建议设置容忍机制:小额、低风险差异通过月度确认修正;超过阈值或持续发生的异常,才触发复核。具体阈值需要基于企业项目规模与管理成本制定,不宜直接照搬其他组织的数字。

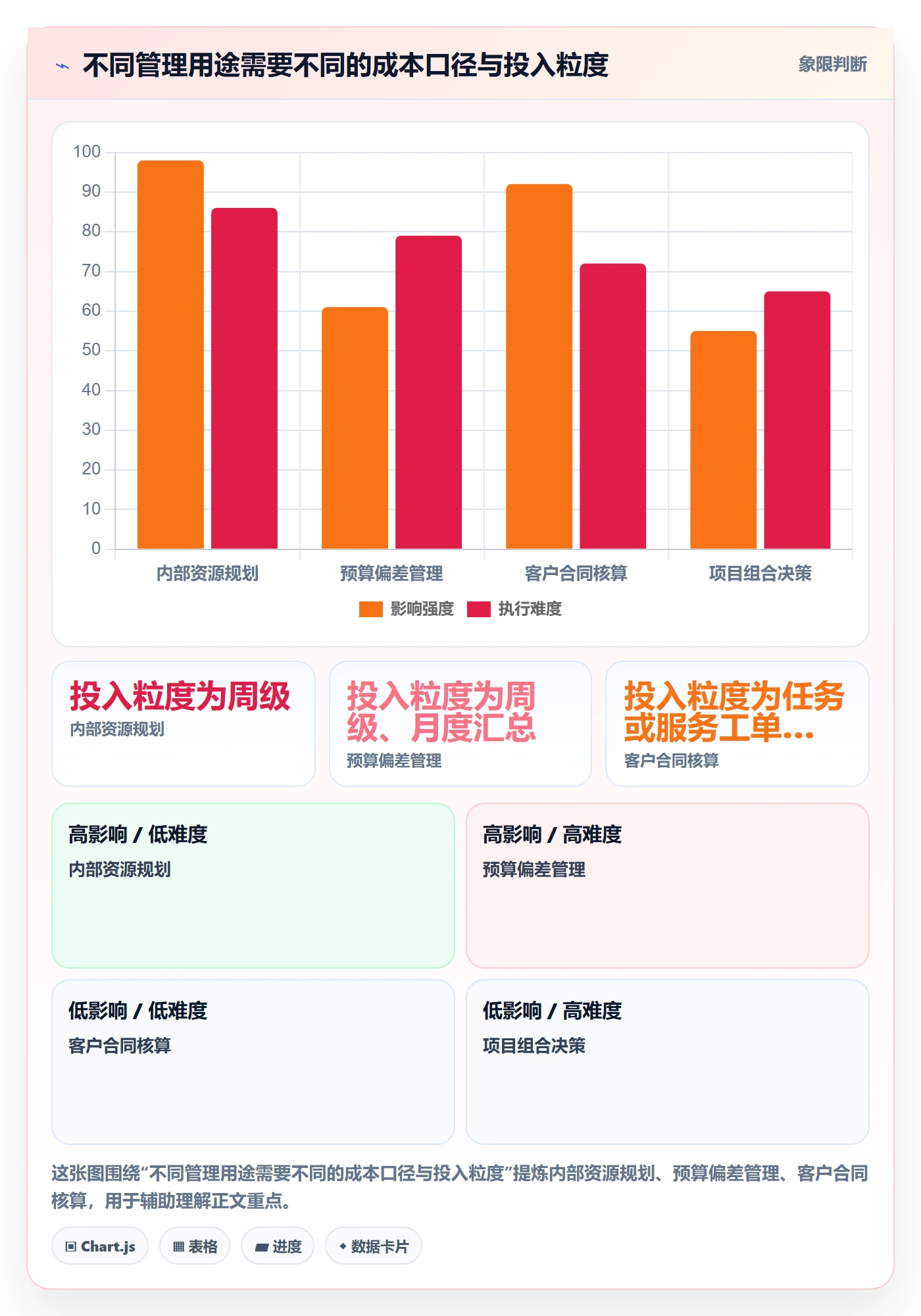

决策用途 建议成本口径 建议投入粒度 主要复核重点
内部项目资源规划 资源占用量加直接人工成本 按周或按阶段 投入承诺是否与实际容量冲突
预算与成本偏差管理 直接人工成本,必要时加入明确分摊项 按周记录、按月汇总 计划与实际差异及其原因
客户合同核算 经财务确认的合同成本口径 按任务或服务工单 记录证据、审批链和合同规则
项目组合优先级 岗位容量和关键资源占用 按周期与角色汇总 关键技能瓶颈和并行项目数量

这张表的重点不是要求所有团队采用同一套记录精度,而是让记录要求跟着决策风险走。对内部估算,过度细化会增加管理成本;对外部合同结算,记录不足则可能造成争议。

人力成本怎么做?项目成员制度设计:成本管理从0到1

五、案例与数据观察:用一个可复算的模拟项目看制度如何落地

1. 案例边界:以下数字是情景模拟,不是行业统计

为说明计算过程,假设一家 120 人的产品与技术组织启动一个为期 12 周的客户交付项目。团队包含产品、研发、测试和交付支持人员,成员同时服务其他项目。以下费率、工时和成本都是情景模拟,用于演示口径,不代表任何企业的实际薪酬或行业基准。

假设企业采用岗位族标准费率,并由财务确定月度成本基线。为了便于复算,项目按每月 160 个标准小时折算。实际制度中,标准小时数应按企业统一口径设置,并由财务确认是否采用工作日、产能或其他分母。

岗位族 月度成本基线(模拟) 标准小时费率(模拟) 项目确认投入(12 周) 直接人工成本(模拟)
产品经理 32,000 元 200 元/小时 120 小时 24,000 元
后端工程师 36,000 元 225 元/小时 420 小时 94,500 元
前端工程师 30,400 元 190 元/小时 280 小时 53,200 元
测试工程师 27,200 元 170 元/小时 220 小时 37,400 元
交付支持 25,600 元 160 元/小时 80 小时 12,800 元
合计 , , 1,120 小时 221,900 元

这里的项目直接人工成本为各岗位族的标准小时费率乘以确认投入。表格不包含管理费用、设备、办公成本、外包费用和税费,因此不能直接当作项目全成本或报价金额。其价值在于先把直接投入说清楚。

2. 看计划与实际差异,不能只盯总金额

假设项目立项时估算投入为 1,000 小时,按同一费率结构折算预算为 198,000 元;项目结束后实际确认投入为 1,120 小时,成本为 221,900 元。成本超出预算 23,900 元,约为预算的 12.1%。这只是一个模拟结果,实际管理时必须继续拆解差异来源,不能直接把超支解释为“团队效率低”。

进一步检查发现,模拟项目有 50 小时来自需求范围增加,30 小时来自外部接口等待后的返工,20 小时来自上线前补充测试,另有 20 小时属于原估算未覆盖的协作支持。相同的 120 小时超支,背后分别对应范围控制、依赖管理、测试策略和估算方法四类问题。只有把投入与工作类型关联,成本数字才可能变成可执行的改进措施。

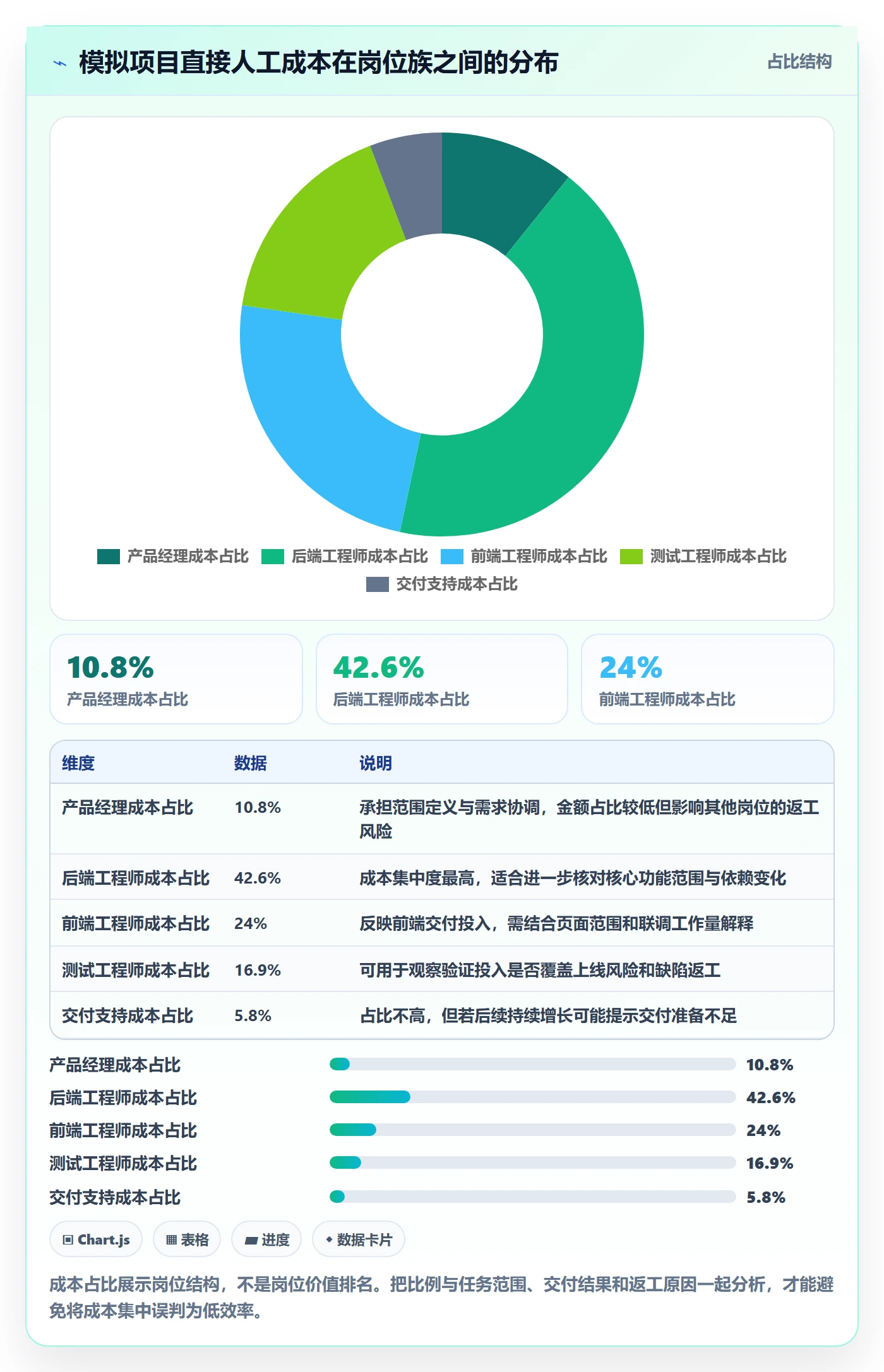

这个案例里,后端工程师投入占总工时约 37.5%,但对应成本占总直接人工成本约 42.6%。如果管理者只看工时,会低估技术岗位结构对成本的影响;如果只看金额,又看不出投入集中在哪个岗位。成本判断需要同时看人时、角色结构和金额。

人力成本怎么做?项目成员制度设计:成本管理从0到1

3. 按岗位结构观察,才能发现成本集中点

对项目负责人而言,岗位结构比单一总额更能解释成本变化。如果后端投入增加是因为关键接口开发量扩大,可能需要重新评估需求范围;如果测试成本增长来自缺陷集中暴露,则应检查开发阶段的质量门禁;如果支持工时不断上升,则需要判断交付文档、环境准备或客户协作机制是否不足。

在模拟项目中,后端成本最高并不自动说明后端效率低。它可能只是反映系统复杂度和工作量集中。分析时至少应同时比较任务范围、产出、返工和依赖情况。将不同岗位的费率直接拿来评价个人价值,是成本制度非常容易越界的地方。

人力成本怎么做?项目成员制度设计:成本管理从0到1

4. 记录可信度应作为成本报告的组成部分

成本报告不应只给一个金额,还应附带数据覆盖情况。比如,参与员工是否按期提交、项目负责人是否确认、是否存在缺失期间、修订记录是否完整。没有可信度说明的成本数值,很容易让管理层把估算值误当成实际值。

可以把投入记录按状态区分为已提交、已确认、待确认和估算补录。对于项目复盘,明确“已确认金额”和“未确认估算金额”通常比强行合成一个总额更负责任。成熟度提升后,再逐步减少估算补录比例。

5. 用偏差分布寻找制度改进点,而不是寻找背锅人

模拟项目中,不同偏差项对应的管理动作并不相同:范围增加需要变更控制,接口等待需要依赖管理,补充测试需要评估质量策略,协作遗漏需要改进估算模板。若报表只显示项目总成本增长,团队无法从数据走到行动;若能把偏差按原因分类,则可以在下一轮项目中检验改进是否有效。

这也是我判断一套成本制度是否成熟的标准:不仅能回答“花了多少”,还要能回答“为什么发生、由谁确认、下一次改变什么”。如果每月只有金额排名,没有成本形成机制的解释,制度很可能正在制造新的争议。

六、从 0 到 1 的落地步骤:先试点,再扩面

1. 第一步:用一页纸确定口径和边界

在系统配置前,先由项目管理、财务、人力资源和业务负责人共同确认制度边界。首版不需要写成几十页手册,但至少要写清成本范围、费率来源、工作时间分母、实际投入定义、例外处理、数据访问权限和报表使用场景。

建议首版制度明确以下内容:

  • 哪些项目纳入核算,哪些内部活动暂不纳入。
  • 采用人员费率、岗位族费率还是统一标准费率。
  • 标准费率由谁提供、多久更新一次、如何记录生效时间。
  • 工时按日、周、任务还是服务工单记录。
  • 计划投入和实际投入分别由谁维护、谁确认。
  • 成本报表面向哪些角色开放,薪酬敏感信息如何隔离。
  • 历史数据如何修订,修订原因和审批记录保留多久。

对 100 人以上的组织,人员、项目、任务和成本口径往往分散在不同部门。制度设计需要避免让项目团队直接接触不必要的个人薪酬信息。岗位族标准费率有时能在成本可用性和敏感信息保护之间取得较好平衡。

2. 第二步:选一个能暴露问题的试点项目

不要只挑最简单、最顺利的项目试点,也不要一开始就覆盖所有事业部。较好的试点应具备多职能协作、至少一部分兼职投入、周期足以观察成本变化,同时有明确项目负责人愿意复盘。试点的目标不是证明制度完美,而是尽早发现成员边界、记录负担和口径冲突。

可先运行 6 至 12 周,具体周期取决于项目节奏。试点期间重点观察:员工填报需要多久、负责人确认是否及时、跨项目冲突能否被发现、预算偏差能否解释、管理者是否使用数据做过调整。填报率高不等于制度有效,若数据没有改善资源决策,仍需调整设计。

3. 第三步:统一成员、任务和成本的关联关系

成本数据最常见的治理问题是对象不一致:项目名称多种写法、同一成员出现多个账号、任务没有归属、部门与岗位信息过期。系统工具可以帮助校验字段和流程,但不能替代企业对主数据责任人的指定。

实践中,我会把最基本的关联关系定为:人员归属岗位族,人员投入关联项目,投入关联任务或工作类型,项目关联预算和负责人。项目关闭后,成员关系应冻结或按规则归档;历史费率应保留其生效区间,避免新费率覆盖旧项目的核算基础。

4. 第四步:把投入确认做成低摩擦的例行流程

如果记录要求太重,员工会拖延;如果审批要求太细,负责人会积压;如果完全没有确认,数据又容易成为个人估算。比较平衡的方式是由员工按固定周期提交,项目负责人集中确认异常,系统或运营人员提醒缺失和冲突,财务按月抽样核查。

可将提醒和复核聚焦在以下情形:

  • 单人投入超过项目计划或团队可用容量。
  • 同一员工在多个项目中的投入比例合计超过约定容量。
  • 实际投入与计划投入持续出现明显差异。
  • 项目结束后仍有新增投入或长期未确认记录。
  • 成本突增集中在单一角色、单一阶段或某种工作类型。

提醒机制应服务于纠偏,而不是形成“异常即违规”的印象。遇到波动时,先确认是需求、依赖、优先级还是记录问题,再决定如何调整预算或投入计划。

5. 第五步:建立成本复盘会议,而不是只发报表

月度或阶段性复盘不需要所有人参加。项目负责人、职能经理和相关财务或项目运营人员围绕三件事讨论即可:预算偏差来自哪里、资源冲突是否改变了交付、下一阶段要取消、延后或增加什么投入。会议结论应能回写到预算、计划或风险清单。

对于偏差较大的项目,复盘要尽量保留事实链:原计划版本、范围变更记录、投入变化、阶段交付结果和审批记录。这样,团队可以区分合理的战略投入、外部变化造成的成本,以及可以通过流程改进减少的浪费。

6. 第六步:再决定是否引入管理平台或自动化

当项目数量、成员规模和数据交叉关系增加后,手工表格会出现版本冲突、漏填、公式被改写、权限不清等问题。此时,项目管理工具或项目管理平台可以承载成员、任务、投入和审批流程,也可以为成本报表提供更稳定的数据来源。

若组织规模在 100 人以上、多个项目共享同一批专业人员,且需要统一项目组合视图,可以评估 PingCode 等面向中大型组织的项目管理工具是否适配。选择时不要只看是否有工时字段,而要验证它能否支持成员角色、项目权限、工时确认、历史追溯、跨项目资源视图、数据导出和与财务口径的衔接。工具是否适合,最终取决于流程适配度,而不是功能列表长短。

上线工具前,至少拿一条完整流程做验证:员工提交投入、负责人确认、项目运营检查异常、成本按标准费率汇总、财务复核、项目经理据此调整下一阶段计划。如果工具只能录入数据,却不能明确谁负责确认、如何处理异常,那么只是把原来的手工问题搬到了线上。

七、不同情况下的行动建议:不要给所有团队同一套管理强度

1. 小团队、项目数量少:先用轻量规则跑通闭环

如果组织规模较小、每个项目成员相对固定,首要目标是掌握项目投入和计划偏差,不必立刻构造复杂费率体系。可以用岗位族标准费率或人日成本做粗粒度估算,同时明确计划与实际分开,按周记录项目投入。

这类团队最需要避免两件事:一是为了“专业”而引入过多字段,二是把不准确的平均成本包装成精确金额。先做到项目负责人能够解释资源消耗,再考虑扩展间接成本和更细的工作分类。

2. 100 人以上、多项目并行:优先治理共享资源和数据主干

在中大型组织中,最先暴露的问题常是共享资源冲突、项目优先级不一致和数据分散。此时应该优先建立统一人员标识、岗位族、项目编码、工作类型和投入确认流程,并让职能负责人参与资源容量评审。

若团队每个月都在争论“这个人到底属于哪个项目”,说明需要的是资源承诺和优先级治理,不只是更细的工时表。可先通过角色级容量规划识别瓶颈岗位,再把实际投入用于校准资源估算。对人力成本敏感的信息应与普通项目视图分权管理。

3. 面向客户结算或合同交付:提高记录证据要求

若工时用于合同结算、客户对账或审计,内部管理的“合理估算”可能不够。应明确合同允许计费的工作范围、记录粒度、客户确认方式、时间修订要求和争议处理流程。人员提交与项目负责人审批之外,可能还需要交付负责人或客户代表确认。

这类场景的优先级是证据完整和口径一致,不是减少几分钟填报时间。要避免将内部管理用的估算时数直接用于对外结算,除非合同条款和内部控制明确允许。

4. 研发项目不确定性高:预算要有区间,实际投入要解释变化

创新研发、架构升级或新产品探索通常存在较高不确定性。立项时给出单一金额,会制造虚假确定性。可以采用基准、偏低和偏高三种估算情景,配合阶段门和继续投入条件;实际成本则按阶段核对假设是否仍成立。

在这类项目里,停止项目不一定意味着此前人力投入浪费。若试验验证了关键假设不成立,组织可能及时避免更大支出。成本管理要识别学习产出和风险降低,不能只用商业项目的短期收入回报评价探索性工作。

5. 客户定制和标准产品并存:拆分可复用与专属投入

同一团队既做标准产品又做客户定制时,归属争议特别常见。客户提出的功能有时会被纳入产品路线,有时只服务单一合同。建议在需求确认时就标记产品化、客户专属、平台公共能力或维护支持,并在阶段结束时复核归属。

如果企业不做分类,所有客户需求都可能被当成产品投入,导致标准产品的真实成本被高估或低估。分类也不能一次确定后永久不变:某项原本专属的功能若被多个客户复用,可以按统一规则调整后续收益和成本分析,但历史账务是否追溯需由企业的财务政策决定。

八、不同情况下的取舍:制度成熟度取决于风险,而不是字段数量

1. 个人费率与岗位族费率:精度和可治理性之间的取舍

个人费率能更贴近实际薪酬,但数据敏感、维护成本高,人员调薪后还要处理生效日期和历史追溯。岗位族费率更容易管理,也能保护个人薪酬隐私,但可能让高低经验差异较大的成员落在同一成本档位。

如果主要用于内部项目比较,岗位族费率通常更易推广;若用于合同结算、审计或重大投资决策,可能需要更精确的人员成本口径。无论选择哪种,都要清楚标注其用途和误差边界,不能把岗位平均费率解释为个人真实薪酬。

2. 按任务记录与按项目记录:分析力和填报成本之间的取舍

按项目记录更简单,适合先判断项目总体投入和资源占用;按任务记录可以分析需求、开发、测试、返工等工作结构,但需要更完整的任务分类和人员习惯培养。若任务拆分质量差,细粒度数据也不一定更可信。

对刚起步的组织,可先按项目加工作类型记录,再从偏差较大的项目试行任务级记录。若存在客户计费或严格审计要求,则需要更细粒度,并提前把记录要求纳入交付流程。

3. 全成本与直接人工成本:完整性和可解释性的取舍

全成本更适合部分报价、投资回报和经营分析,但需要对管理费用、基础设施、办公资源等进行分摊。分摊依据可能是人时、人数、收入或成本中心,选择不同会改变项目结果。

直接人工成本更容易追踪,也更适合制度初期建立可信基础。可先把直接成本做准确,再把确有管理价值的间接成本逐项纳入,并在报告中显示分摊方法。不要为了呈现“全口径”而把所有无法解释的费用均摊进项目。

4. 强制填报与轻量确认:数据覆盖率和真实程度之间的取舍

强制流程有助于提高提交覆盖率,但强制不等于真实。如果团队觉得填报会被用于单纯考核,可能出现平均分配、事后补填或把时间都归到容易通过审批的项目。轻量确认更容易被接受,却需要管理者持续检查异常。

可以把流程先用于项目预算、资源安排和改进复盘,明确不以单一工时指标评价个人。再通过抽样访谈、任务记录和交付事实验证投入合理性。若组织确实需要将数据用于薪酬或绩效决策,应重新设计数据治理和申诉机制,不能悄悄改变原有用途。

5. 自建表格与管理平台:启动速度和长期治理之间的取舍

表格适合小范围试点和规则验证,成本低、修改快;但项目和成员数量增加后,权限、版本、历史记录、跨项目校验和自动提醒会变得难以维护。管理平台可以降低流程碎片化,却也会带来配置、集成、培训和迁移成本。

判断是否升级工具,不要只看表格有多大,而应检查错误是否已影响决策:是否经常重复录入、是否有多个版本、是否无法确认历史数据来源、是否无法识别资源冲突、是否因权限限制无法共享必要信息。只有这些问题反复出现,系统化投入才更容易产生回报。

方案 适用条件 主要收益 主要代价
轻量表格与月度确认 项目少、成员稳定、用途限于内部估算 启动快,规则容易试错 容易出现版本冲突和人工汇总负担
岗位族费率加周度投入 多项目并行,需要比较成本结构 兼顾成本可用性与薪酬隐私 岗位划分和费率维护需要治理
人员级费率与任务级记录 合同核算、审计或高风险投资决策 追溯和解释能力较强 敏感信息保护和记录成本更高
平台化流程与自动校验 组织规模较大、项目和角色关系复杂 减少重复录入,支持跨项目视图 需要流程配置、权限设计和持续运营

九、制度运行的风险控制:让数据可信,也让员工愿意配合

1. 先说明数据用途和可见范围

工时与成本数据可能涉及个人薪酬、项目商业信息和客户合同内容。员工需要知道记录会被用于什么、哪些角色可以看到、是否会用于绩效或薪酬判断、数据保留多久。用途不清晰时,团队往往会把记录理解为监控,配合度和数据质量都会下降。

建议按角色分层展示:员工查看自己的投入记录,项目负责人查看项目投入和成本汇总,职能经理查看团队容量,财务查看经授权的费率信息,高层查看项目组合汇总。能够用岗位族费率解决的问题,不必向项目团队开放个人薪酬数据。

2. 不把单一成本数字直接变成员工绩效结论

项目成本受需求变化、团队经验、技术债、依赖质量、优先级切换和管理机制影响。一个人的单位小时成本较高,不代表其贡献较低;某个项目投入金额较少,也不代表项目效率更高。员工评价应使用与岗位职责匹配的多维证据,而不是直接按工时或成本排名。

如果管理者把成本数据用于绩效,需要重新定义评价框架,说明个人可控范围、结果标准和校准机制。否则,员工可能通过少报协作、避免承担复杂任务或把时间归到其他项目来保护个人指标,最终损害跨团队合作。

3. 抽样复核比逐条审批更适合成熟团队

大规模逐条审批容易把负责人变成数据录入员,也无法保证记录真实。相对有效的控制方式是风险分层:一般记录按流程确认,异常记录触发复核,高风险合同项目进行抽样或重点审查。复核时比对任务交付、项目变更、会议或工单记录等证据,必要时询问当事人。

复核结果要用于修正规则。若某类投入长期无法判断归属,说明工作分类或制度边界需要调整;若某个部门经常逾期提交,可能是流程负担、责任安排或工具体验存在问题,不应只靠重复催促解决。

4. 管理变更要保留历史版本

费率、成员身份、项目范围和成本分类都会变更。系统或表格应保留何时由谁修改、旧值是什么、变更原因是什么。历史项目不能因为当前费率更新而自动重算,除非企业明确决定对历史数据追溯调整,并能解释调整依据。

预算版本也需要保留。项目范围发生批准变更后,应形成新的预算基线,否则管理者无法区分“原计划估算错误”和“项目后来增加了工作”。对成本偏差的判断必须对照当时有效的计划版本,而不是只对照最终预算。

十、如何判断制度是否有效:看行为变化,不只看报表完成率

1. 数据质量指标:记录是否覆盖关键投入

可以观察按期提交率、负责人确认率、缺失期间比例、历史修订比例和估算补录比例。它们不必一开始设定成硬性考核指标,而应作为制度运行的诊断信号。提交率高但补录比例也高,说明流程可能只是月底集中补数据;确认率高但异常长期不处理,则审批环节可能流于形式。

每个指标都要标明统计口径。例如按期提交率是按员工人数计算,还是按应提交记录数计算?不同口径得到的结果可能不同。把口径写进报表说明,能减少部门之间对同一指标的误解。

2. 管理效果指标:是否更早发现资源和预算问题

制度价值还可以通过管理结果观察:资源冲突是否更早暴露、超预算是否提前预警、项目范围变更是否有成本影响评估、跨项目资源调整是否有记录、复盘是否形成行动项。若这些问题没有改善,单纯提高填报率并不能证明成本管理成熟。

可选取试点前后同类项目进行观察,但需要谨慎解释因果关系。项目复杂度、团队经验和需求稳定性都可能不同,不宜把所有变化归因于制度。更可靠的方式是追踪一段时间,记录制度采取了哪些行动、行动后哪些结果变化。

3. 管理成熟度指标:成本信息有没有进入决策

可以统计成本数据被实际用于预算修订、项目排序、人员调整、外包比较和项目复盘的次数或比例。数字本身并不是最终目标,而是判断信息是否进入管理闭环的证据。若报表长期无人引用,应该先访谈使用者,确认是数据不可信、呈现不合适,还是决策本来不需要这类信息。

不要为了提高“使用次数”而把成本表硬塞进所有会议。只有当成本信息能帮助区分方案、揭示风险或解释偏差时,使用才有意义。对某些探索性项目,定性判断和阶段验证可能比精细成本比较更重要。

4. 建议用首轮试点建立自己的基准,而非套用行业数字

不同组织的岗位结构、项目周期、外包比例、产品类型和管理流程差异很大,公开的平均数据未必能直接作为企业基准。更可行的做法是利用首轮试点建立内部基线:记录填报耗时、缺失率、投入偏差分布、资源冲突次数和复盘行动完成情况。

试点结束后,先讨论哪些指标值得继续追踪,再决定目标值。比如,如果最初的数据说明跨项目冲突是主要问题,下一阶段就重点改善容量和优先级管理;如果记录准确但费率争议大,则优先统一财务成本口径。目标应从实际瓶颈推导,而不是为了看起来成熟而设定。

十一、不同阶段的行动路线:按组织成熟度逐步加码

1. 起步阶段:先回答“谁投入了多少”

起步阶段建议控制制度范围:明确项目、成员和工作类型,采用统一的投入记录周期,区分计划与实际,并由项目负责人定期确认。费率可以先采用岗位族平均值或暂时只记录人时,避免费率尚未对齐就过早讨论精确金额。

这时最重要的产物不是一张全口径成本报表,而是一份可靠的项目投入台账和一套异常处理规则。若组织还不能稳定回答成员是否兼职、投入记录谁确认、项目范围怎样变更,应先补齐这些基础规则。

2. 成长阶段:加入标准费率和预算偏差分析

当项目和成员关系稳定后,可以引入岗位族标准费率,计算直接人工成本,比较预算与实际投入。偏差分析要与范围变更、返工、等待和资源切换等原因关联,并由项目负责人给出解释。此阶段适合建立月度或阶段性成本复盘。

如果同类项目持续出现相同偏差,例如测试投入总在上线前增加,下一步不是简单提高测试预算,而是检查前期测试覆盖、需求质量和发布节奏。成本数据只有与流程变量联系起来,才能帮助估算逐步改善。

3. 扩展阶段:纳入项目组合和共享资源治理

项目数量和跨部门协作进一步增加后,应从单项目成本转向项目组合视角。管理者需要看到关键角色在未来周期的承诺量、不同项目的优先级、资源瓶颈和预期成本变化。此时,成员制度必须支持新增、变更、退出和冲突升级,而不只是月末汇总。

多个项目竞争同一岗位时,职能经理和项目负责人需要有明确的决策机制。可以通过项目组合会议调整优先级、延期低价值项目或引入外部能力,但不能只要求员工在有限时间内承担更多项目。长期满负荷往往意味着组织计划已经超过可交付容量。

4. 成熟阶段:让成本模型与经营决策相连

成熟团队可以进一步把人力成本与收入、交付质量、客户价值、产品复用、风险降低等信息结合,分析不同项目类型的经济性。此时仍然要区分事实数据和管理假设:实际投入是记录值,未来收益是预测值,间接费用分摊是规则结果,不能把三者混成同等确定的数字。

对于长期平台建设、基础设施升级和研发探索,短期项目收益可能无法覆盖投入。成本模型应支持战略判断,而不是把所有工作都强行套入短期利润率。成熟管理不是把每一项投入都变成短期回报,而是让组织清楚自己在购买什么能力、承担什么风险、预期在何处获得价值。

十二、结尾:成本制度不是为了证明谁花得多,而是让资源流向更好的工作

人力成本从 0 到 1,表面上是在建立费率、成员名单和工时流程,实质上是在建立组织对“资源承诺、项目责任和成本归属”的共同语言。没有成员边界,投入无法解释;没有稳定口径,金额无法比较;没有决策闭环,报表也不会带来改变。

我最愿意强调的独特判断是:项目人力成本制度的质量,不由它能算出多少位小数决定,而由它能否让管理者更早发现错误假设、资源冲突和无效返工决定。成本数字不是给员工贴标签的工具,而是帮助团队看清工作如何消耗能力、哪些投入值得继续、哪些问题需要改变。

下一步可以从一个真实项目开始:选定成本口径,确定成员角色和投入记录粒度,运行一个阶段,记录预算与实际差异,并在复盘会上形成至少一项资源或流程调整。等这条链能够稳定运转,再扩展到更多项目、更多成本类型和更高的自动化程度。先把数据变得可信,再让它变得精细;先让成本信息改变一个决定,再考虑把制度做得更复杂。

常见问题解答(FAQ)

1. 项目人力成本应该怎么计算?

我以前只按员工月薪估项目成本,项目结束后才发现预算和实际投入差了不少。社保、公积金、奖金和跨项目分摊都要不要算进去?

先统一“人力成本”的口径,再计算。适合项目预算和经营分析的口径通常是:员工月度综合用工成本÷当月标准可工作小时×项目实际投入小时。综合用工成本可包括工资、单位承担的社保和公积金、固定津贴及可合理分摊的奖金;是否计入管理费用、办公场地等间接成本,要单独说明,不能和直接人工混成一个数字。

例如,某成员月综合成本为 2.4 万元,标准工时 160 小时,项目实际投入 40 小时,则该项目分摊的人力成本为 6000 元。这个数字是管理口径,不等于财务核算口径,建议在报表中同时标注计算规则和数据来源。

2. 项目成员制度中,工时应该按什么频率登记?

我担心要求每天填工时会让团队觉得是在监控,也担心月底补填时大家只能凭印象估算。怎样设置频率,才能兼顾数据可信度和执行成本?

优先采用每日记录、每周确认,而不是月底集中补录。成员每天按项目或任务记录实际投入,建议以 0.5 小时为最小粒度;项目负责人每周核对异常值,例如某人一周填报超过标准工时、任务没有对应交付物,或同一时段被重复计入多个项目。

若团队规模较小、任务切换不频繁,可先试行每周填报,但要要求成员依据日历、任务记录或交付节点回忆,并把估算工时与实际记录区分。制度的目标是发现预算偏差和资源冲突,不是用工时长短直接评价个人绩效。

3. 一个成员同时参与多个项目,人力成本怎么分摊才合理?

我所在的团队经常有人同时支持两个项目,还会临时处理内部事务。过去按项目负责人估的比例分摊,结果每个人的口径都不一样,项目成本也难以比较。应该按计划占比、实际工时,还是其他方式计算?

对执行中的项目,优先按可追溯的实际投入工时分摊;项目启动预算则可以先按计划工时估算,并在执行中定期修正。比如成员当月标准工时为 160 小时,其中项目甲 72 小时、项目乙 56 小时、团队支持 16 小时,其余 16 小时应作为未分配或非项目时间单列,不能为了让项目成本看起来完整而强行摊入。

每月检查分摊工时总量是否超过标准工时,并为会议、售前、内部支持设定统一归类规则。若任务切换极少,也可采用事先确认的固定比例,但比例应按月复核,不能长期沿用过时的估计。

4. 从 0 到 1 建立项目人力成本管理,先做哪些制度?

我想开始做项目成本管理,但团队还没有统一的工时表、成本费率和审批流程。如果一开始就要求填很多字段,可能很快没人配合;如果规则太简单,又怕数据没有决策价值。怎样安排第一阶段最稳妥?

先做一个能闭环的最小制度:明确成本口径、成员月度成本费率、项目与任务归属、工时填报频率、负责人审核人及异常处理方式。首月只追踪项目、任务、日期、工时和工作说明五项信息,用实际数据建立基线;第二个月再增加预算工时、已投入成本和预计完工成本对比。

每周关注填报完整率、预算工时偏差和未分配工时占比,例如连续两周填报完整率低于 90%,先检查分类是否难懂、填报是否重复,而不是立刻加重处罚。只有当数据能稳定解释“成本花在哪里、偏差为何产生、是否需要调整资源”时,再扩展到项目毛利或绩效分析。

核心关键词

读者评论

廖
廖诗涵

我们团队之前按成员名单分摊月薪,兼职支持经常被重复算。后来改成按周确认投入,账面没那么精细,但资源冲突确实更容易看出来。关键还是负责人能不能持续核对。

胡
胡婉清

按周填工时对研发团队还算可行,但临时故障和跨项目协助很难准确归属。若记录规则太复杂,大家最后可能只是估着填,建议先把工作类型和归属边界说清楚。

江
江梦琪

成本数据用于预算复盘挺有帮助,不过岗位费率和间接费用的口径最好由财务统一。否则不同项目各自算得通,放在一起比较时仍然不公平。

文章包含AI辅助创作:人力成本怎么做?项目成员制度设计:成本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594061

赞 (0)
飞飞飞飞
项目成本管理方法大全:项目成员成本管理流程优化落地清单
上一篇 42分钟前
采购成本管理指南:项目成员如何做好成本管理,制度设计全流程
下一篇 42分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
