成本管理如何做好费用?项目成员流程优化与操作步骤
项目费用超支,常常不是因为某一笔大额采购突然失控,而是因为成员先垫付、主管后补批、财务月底再追票据:每一步看起来都合理,合在一起却让预算失去约束力。做好项目费用管理,关键不是多加几层审批,而是让每一笔支出在发生前有预算归属、发生中有责任人、发生后有凭证和复盘依据。
一、先讲结论:费用管理的重点是让支出可预判、可归属、可复盘
1. 费用流程不是“报销流程”的另一个名字
很多团队一提项目费用管理,第一反应是优化报销单:必填项多加几栏,审批人多加一位,附件规则写得更细。但报销发生在支出之后。它能帮助企业确认“钱花到哪里了”,却不一定能回答“这笔钱当初为什么可以花”“是否已经超出项目承受范围”。
我通常把项目费用管理拆成四个连续动作:预算前置、申请确认、发生留痕、归集复盘。预算前置确定边界;申请确认判断必要性和授权;发生留痕沉淀凭证与业务背景;归集复盘把实际支出与计划、交付结果联系起来。只有报销审核,没有事前预算和事后分析,管理的只是票据,不是成本。
2. 先判断支出,再判断流程要走多快
并非每笔费用都适合走同一条审批链。客户现场临时交通、少量办公耗材和外包开发服务,金额、风险和可逆性都不同。把所有费用一视同仁,通常会造成两种结果:小额支出等待时间过长,大额或高风险支出却因为审批规则笼统而没有得到充分审查。
我建议先按金额、费用类型、是否已纳入预算、是否涉及合同或外部承诺,划分管理等级。低金额、预算内、可凭证核验的支出可以快速处理;预算外、长期合同、供应商预付款或涉及客户承诺的费用,则需要在支出发生前完成必要评估。
3. 让每笔费用至少回答五个问题
- 为谁花:支出对应的项目、团队、客户或交付阶段是什么?
- 为什么花:具体要解决什么业务问题,是否有更低成本的替代办法?
- 谁负责:谁提出申请,谁确认预算,谁对最终使用结果负责?
- 花多少:预算金额、实际金额、税费及可能产生的后续承诺分别是多少?
- 怎么验证:用什么凭证、交付物或业务结果确认支出真实且有效?
这五个问题不需要全部变成冗长表单。它们应当进入流程设计:通过项目字段解决归属,通过预算额度解决授权,通过票据和交付物解决验证,通过定期差异分析解决复盘。

二、背景与真实场景:费用失控往往先表现为信息断层
1. 现场费用通常从一个“先办事,回头补手续”开始
一个常见情境是,实施人员临时到客户现场处理问题,需要增加交通、住宿或设备运输支出。项目负责人希望尽快解决交付问题,成员先垫付,回到公司后再找人确认该费用归属。若客户现场事项关联的项目、阶段和预算没有明确,财务只能看到一张票据,项目经理则可能认为这属于售后,售后团队又认为它是项目交付成本。
问题不一定是员工不遵守规定,而是流程没有为紧急事项提供可执行的例外通道。没有快速申请方式,成员只能先做后补;没有例外责任人,补批就会变成形式化签字;没有事后复盘,团队也无法判断类似现场支出是否正在重复发生。
2. 预算总额正确,不代表预算分配合理
项目预算即使经过审批,也可能因为分配颗粒度不够而无法指导决策。比如总预算只按“人力、差旅、采购”三个大类管理,却没有区分研发验证、客户实施、外部测试等工作阶段。项目执行中,差旅费用低于计划,外部服务费高于计划,合计仍未超总额,管理者可能看不到成本结构已发生变化。
从决策角度看,项目总额是上限,不是可随意挪用的资金池。若某类支出增加是为了缩短交付周期,可能值得接受;若增加源于重复采购、范围变更未确认或供应商追加收费,就需要重新评估,而不是简单用其他科目的结余覆盖。
3. 多项目并行时,最容易出现“费用有票据、没有归属”
当成员同时参与多个项目,交通、云资源、设备、外部服务等费用容易跨项目共享。若只让申请人填写部门,月底再由财务分摊,项目成本就会依赖人工回忆。时间间隔越长,分摊依据越不可靠,最终形成看似精确、实际无法解释的成本数据。
解决办法并非强迫所有共享资源都逐笔精细分摊。应先判断该费用是否会显著影响项目决策:金额大、与交付直接相关、需要比较项目毛利或预算偏差的费用,应尽可能在发生时记录项目和分摊依据;金额小、跨项目共享且分摊成本高的费用,可以采用透明、稳定的分摊规则,并注明规则和适用期间。
4. 用一个可复核的情景看断层如何形成
下面用一个情景模拟说明流程问题,并非某个企业的真实经营统计。某软件交付项目计划周期为四个月,团队预算为 48 万元,其中差旅预算 6 万元、外部测试预算 5 万元、设备与服务预算 7 万元,其余为人力相关成本。执行中,客户新增现场支持要求,临时差旅和外部测试都增加,但需求变更、费用申请和交付验收没有使用同一项目记录。
到第三个月,项目账面总支出仍低于预算,团队因此认为成本正常。拆分后却发现:现场差旅已接近原预算上限,外部测试费用出现追加,部分工作与新增需求有关,但尚未完成变更确认。如果只看“总支出未超预算”,管理者会错过最重要的信息:后续还存在未确认承诺,最终成本可能继续上升。
| 观察项 | 计划情景 | 执行中情景模拟 | 管理含义 |
|---|---|---|---|
| 项目总预算 | 48 万元 | 48 万元 | 总额没有变化,但不能替代费用分类分析 |
| 差旅预算 | 6 万元 | 预计将达到 7.2 万元 | 应核对新增现场支持是否属于范围变更或交付必需 |
| 外部测试预算 | 5 万元 | 预计达到 6.5 万元 | 需要检查追加测试是否已有需求确认和交付验收依据 |
| 未确认承诺 | 未单列 | 可能存在供应商追加工作 | 应纳入预测,否则账面支出会低估未来成本 |
这类例子的核心不是某个费用数字,而是提醒团队:已发生支出、已批准额度、已承诺但未付款金额,是三个不同的管理口径。如果只追踪已付款金额,成本风险往往要到项目后期才显现。

三、常见误区:流程看起来更严,不等于控制更有效
1. 误区一:审批人越多,风险就越低
审批链加长,可能增加责任人的知情程度,也可能让每个人都以为风险由下一个人把关。若审批人没有明确判断职责,只是在表单上点击同意,流程会变慢,却没有提高决策质量。
更有效的做法是把审批拆成不同判断:业务负责人确认必要性和交付价值,预算负责人确认额度和项目归属,采购或法务在特定情形下确认合同、供应商与承诺风险,财务确认票据与会计处理。并非所有人都要审所有事项,而是每个人只对自己有能力判断的部分负责。
2. 误区二:事后补审批可以长期作为常规办法
临时情况确实存在,但如果“先花后批”长期成为常态,预算审批就失去了约束作用。尤其是签署供应商合同、购买长期服务、支付预付款等事项,事后补单无法撤回已经形成的承诺。
企业应区分真正的紧急支出与流程不便造成的延迟。紧急通道应设置金额边界、适用类型、授权角色、补充记录时限和复核责任;普通支出则通过移动端申请、模板化字段和明确审批时限提高效率。例外不是免管理,而是换一种更快且可追溯的管理方式。
3. 误区三:有预算就能直接支出
预算是计划和控制边界,不是采购授权或付款许可。预算内购买不代表供应商合规、合同条款合理,也不代表同一需求没有重复采购。反过来,预算外也不一定永远不能发生:如果范围变化有明确商业价值,团队可以重新估算、审批并同步调整计划。
我会把“是否有预算”和“是否值得支出”分成两个问题。前者判断资金空间,后者判断业务必要性、替代方案和预期效果。只检查预算余额,容易把额度管理误当成价值管理。
4. 误区四:把所有费用都压到最细颗粒度
管理颗粒度越细,记录和维护成本越高。若一笔小额费用需要成员填写十多个字段、经理逐级审核、财务反复核对,流程成本可能超过风险损失。反之,对高金额或不可逆承诺使用过于粗放的管理,也会让企业承担不必要的风险。
因此,费用管理需要采用风险分层,而不是无限增加字段。先识别费用是否影响项目利润、合同承诺、合规要求或客户交付,再决定数据颗粒度、审核层级和抽查频率。
5. 误区五:月底看报销汇总就能完成成本复盘
报销汇总通常反映已发生并完成报销的金额,不一定包含已签合同未付款、已下单未交付或已批准但未结算的承诺。它还可能按部门或会计科目汇总,无法直接映射项目阶段和交付范围。
要做项目成本预测,至少要区分已发生、已承诺和预计未发生三类金额,并按项目、费用类型、时间段进行归集。复盘时再对照交付范围、计划节点和变化原因,避免把时间差误判为成本改善。
| 常见做法 | 表面收益 | 隐藏代价 | 更稳妥的调整 |
|---|---|---|---|
| 所有费用增加审批人 | 看起来审核更严格 | 等待时间增加,职责边界仍不清楚 | 按费用风险定义各审批人的判断责任 |
| 月底集中补项目归属 | 减少申请人填写负担 | 依赖回忆,分摊依据容易失真 | 关键费用发生时记录项目和阶段 |
| 只看已付款报销金额 | 数据容易从财务账提取 | 遗漏未结算承诺,预测偏低 | 并列追踪实际、承诺与预测金额 |
| 小额费用也走完整链路 | 规则形式上统一 | 流程成本可能高于控制收益 | 设置低风险快速通道与抽查机制 |
四、专业判断逻辑:先看风险,再定流程和数据颗粒度

1. 用四个维度判断一笔费用的管理等级
我建议不要只按金额设审批线。金额是直观因素,却不能覆盖所有风险。一笔金额不大的外部服务,可能涉及数据安全或长期自动续费;一笔金额较高的设备采购,可能已纳入年度计划、供应商稳定且资产可追踪。
- 金额与累积效应:单笔金额、周期性支出、同一供应商累计承诺都要看。
- 预算状态:预算内、预算接近耗尽、预算外,分别对应不同的确认动作。
- 承诺可逆性:能否取消、退款、缩减范围,合同或订单是否已经生效。
- 业务与合规影响:是否关联客户交付、个人信息、知识产权、信息安全或审计要求。
基于这四个维度,可以设置简明规则:低金额且预算内、可凭证核验的常规支出快速审批;高金额、预算外或涉及长期承诺的支出,在承诺前完成评估;存在合规、合同或数据风险的支出,即使金额不高,也触发相应专业审核。
2. 把费用对象和项目工作结构对应起来
费用表单里只填项目名称,通常还不够。项目经理要判断“费用为什么发生”,最好能关联到工作阶段、任务或交付物。例如差旅对应客户实施、验收或故障处理;外部测试对应某个版本或质量验证节点;软件服务对应使用团队、期限和续费责任人。
关联关系不必一开始就做到每一笔都连接具体任务。对组织成熟度较低的团队,可以先做到项目与费用类型;对项目多、交付复杂或需要分析利润的团队,再增加阶段、需求变更、供应商合同等字段。字段的价值不在于填得多,而在于能支持一个具体决策。
3. 明确预算口径,避免把不同性质的数字放在一起
预算管理中容易混淆的数字包括批准预算、预算调整、实际发生、已承诺未付款、待审批申请和预计完工成本。建议在报表中分别展示,而不是把它们合并成一个“已用金额”。这样项目负责人才能判断当前支出、未来义务和风险余量。
| 口径 | 定义 | 主要用途 | 常见误读 |
|---|---|---|---|
| 批准预算 | 当前有效的项目费用额度 | 判断计划边界与授权范围 | 误以为可直接支出的余额 |
| 实际发生 | 按统一规则确认已发生的费用 | 观察当前成本消耗 | 误以为等于已付款或已报销金额 |
| 已承诺金额 | 已签约、已下单或已形成履约义务的金额 | 判断未来不可轻易撤回的成本 | 因尚未付款而被忽略 |
| 预计完工成本 | 已发生成本加剩余工作预计成本 | 预测项目结束时的成本区间 | 用当前累计支出代替预测 |
4. 用差异原因替代单纯的红黄绿灯
预算使用率可以帮助发现异常,但不应自动等同于风险。项目早期高使用率可能来自设备预付或集中采购;项目后期使用率偏低,也可能意味着工作延期、费用尚未入账,或计划范围已经缩减。数字必须结合时间、承诺和交付进度解释。
我更关注差异的来源:是数量增加、单价变化、范围扩大、效率下降、时间错配,还是预算估算错误。不同原因对应的行动完全不同。数量增加可能需要变更审批;单价变化需要重新谈判;时间错配可能只需更新预测;估算错误则要修正后续阶段的基线。
5. 以职责分离降低“自己申请、自己确认、自己验收”的风险
在人数较少的团队里,完全分离所有角色不现实,但至少要避免关键环节全部由同一人决定。申请人可以说明需求,项目负责人确认业务必要性,预算责任人确认资金安排,财务核验票据和入账口径。高风险采购还应增加供应商或合同审核。
如果人员有限,可以采用事前授权加事后抽查:给明确责任人设定额度范围和适用规则,对超范围、异常频次或高风险类别进行复核。这样比要求小团队照搬大型企业的完整审批链更可执行。

五、操作步骤:把项目成员流程优化成一条闭环
1. 第一步:建立费用分类和适用规则
先从过去一个完整项目周期的费用清单入手,归纳最常见的类别,例如差旅、采购、外部服务、软件订阅、设备、客户活动及其他交付费用。不要一开始设计过多分类,分类应服务于预算管理、财务归集和经营分析。
每个费用类别至少明确四件事:是否需要事前申请、所需凭证、预算归属方式、特殊审批条件。例如软件订阅除了付款凭证,还需要使用部门、服务期限、续费日期和账号责任人;设备采购则需要资产归属、验收记录和保管人。
2. 第二步:为项目建立可执行的预算基线
预算基线不能只有一个总数。项目负责人应按阶段或主要费用类别拆分预算,并说明估算依据。人力成本可以按角色、投入比例和预计周期估算;差旅可以按人数、频次和地区假设估算;外部服务可以依据报价、工作范围和验收条件估算。
估算不确定性较高的项目,可把风险准备金单独列示,而不是把缓冲额均匀摊进每个科目。这样发生变化时,管理者能分辨是实际范围扩大,还是原先估算本就存在不确定性。
基线确定后,要明确谁能调整、什么情况下调整、调整后如何记录。预算调整应保留原始额度、变更原因、批准时间和新额度,不能只覆盖旧数字,否则后续无法解释偏差。
3. 第三步:统一成员申请时必须提供的最小信息
费用申请要做到“信息足够判断,但不让成员重复填表”。建议把字段分为必填和按条件出现两类。常规申请可以要求项目、费用类别、用途、金额、预计发生时间、申请人和责任人;只有涉及合同、供应商、预付款或预算外事项时,再显示相应补充字段。
- 项目与费用类别:用于归属和统计。
- 业务用途与受益对象:用于判断必要性。
- 金额构成与预计时间:注明税费、币种及是否分期。
- 预算状态:系统能自动带出时,不要求成员重复填写。
- 附件或链接:提供报价、需求说明、合同草案或业务依据。
- 预期结果:说明要得到什么交付、服务或问题解决结果。
4. 第四步:设置清晰的审批路由和授权边界
审批路由应由规则触发,而不是让员工凭经验猜谁要签字。可使用费用类型、金额区间、预算状态、是否签合同和风险标签作为判断条件。具体阈值应由组织授权制度确定,不宜照抄其他公司的数字。
审批角色需要有明确责任:项目负责人判断业务必要性,预算责任人确认额度和影响,采购或法务在适用事项中审核供应商及合同,财务核验报销和入账要求。若某个角色只是“知会”,就应标注为知会,不要把信息通知误当作审批。
5. 第五步:设置申请、批准和实际发生的状态
流程里至少要区分“待审批、已批准、已发生、待报销或结算、已核销、已关闭”等状态。这样可以避免把批准额度误计为已发生费用,也能识别已经发生但未提交凭证的支出。
成员提交申请后,责任人应能看到当前状态、待处理角色和下一步动作。审批退回时,应说明缺少的资料或未满足的判断条件,避免只写“请补充”让申请人反复猜测。
6. 第六步:费用发生时同步留痕
支出发生时,成员应尽量关联原申请,上传或关联发票、订单、合同、验收记录、差旅说明等证据。对于无法预先准确估价的支出,流程要支持“批准上限”或“预计金额区间”,实际发生后再补充差异原因。
如果发生金额超过批准额度,不应简单覆盖原金额。应记录超出部分、原因和追加审批结果;若支出已经紧急发生,也应标注例外类型、紧急原因及复核人,避免后续与普通支出混在一起。
7. 第七步:把费用归集到财务与项目两套视角
财务视角关注科目、发票、税务、支付和会计期间;项目视角关注预算、阶段、工作内容、客户范围和交付价值。两者的数据可以关联,但不应混为一套概念。财务科目正确,不代表项目归属正确;项目字段完整,也不代表票据处理符合财务规则。
建议先约定项目编码、费用类别、供应商标识、合同编号和时间口径,再决定如何在系统间同步。若暂时没有集成能力,至少保证可导出字段稳定、编码唯一、责任人明确,避免每月依赖手动复制和二次猜测。
8. 第八步:每周看承诺,每月看差异,每阶段做复盘
每周项目负责人关注新增承诺、待审批事项和预算风险;每月财务与项目负责人核对实际发生、已承诺和预测成本;阶段结束后再分析预算偏差与交付变化。复盘不是追问“谁把钱花多了”,而是查明计划、需求、采购、执行和核算中的具体原因。
可将复盘记录成三类:需要马上纠正的控制缺口、下一阶段需要调整的预算假设、可以复制的节约做法。这样费用管理才会改变后续行为,而不只是形成一份月度报表。

9. 第九步:用系统承载规则,而不是先买系统再找用途
如果组织有多个项目、多个审批角色和较多成员,依靠电子表格和邮件往往会遇到版本混乱、预算重复占用、审批记录分散等问题。此时可评估项目管理平台或费用管理系统是否支持项目字段、预算关联、条件审批、附件留存、权限控制和数据导出。
以 PingCode 为例,面向中大型企业及 100 人以上组织的团队,在评估项目管理流程承载能力时,可以重点检查项目、工作项、责任人、审批状态和附件信息能否形成关联,以及费用数据是否能与现有财务或采购流程衔接。具体是否适合,要以实际产品能力、部署方式、权限要求和集成验证结果为准,不能把工具上线本身当成成本治理成果。
系统选型时,我会用真实的三类场景做演示:一笔预算内的常规费用、一笔预算外的高风险支出、一笔发生后需要补充凭证的紧急事项。若演示只展示表单和审批按钮,却不能说明预算占用、权限边界、状态追踪和数据导出方式,说明核心管理问题还没有被验证。
10. 第十步:上线前用小范围试运行验证规则
不要一上来就把所有项目、所有费用和所有例外全部迁入新流程。选择一个周期明确、团队愿意配合、费用类型具有代表性的项目试运行,观察成员是否理解字段、审批时长是否可接受、财务是否能拿到所需口径。
试运行阶段重点记录退回原因、补充资料次数、审批等待时间、预算外申请比例、凭证完成率和归集错误类型。指标用来找流程摩擦,不应用来给成员简单排名。若某字段长期无人能正确填写,优先检查字段定义和业务责任,而不是先要求员工培训。

六、项目成员如何配合:把抽象规则转成日常操作
1. 项目成员:先确认归属,再承诺支出
成员提出费用需求时,应先确认项目、费用类型、用途和预计金额。若同时服务多个项目,应说明分摊依据;若归属暂时无法确定,应在支出前询问项目负责人,而不是等到报销时再补一个看似合理的项目名称。
对紧急事项,成员应使用约定的紧急通道,并保留时间、业务原因、相关沟通记录和实际凭证。紧急通道的价值是缩短等待,不是免除说明责任。事后补充材料时,应把实际支出与原申请的差异讲清楚。
2. 项目负责人:判断价值和影响,不代替财务验票
项目负责人要回答的是:费用是否与项目目标相关,是否已经包含在预算或已批准的变更中,是否有更合适的替代方案,预计会影响哪些阶段和交付物。对于预算外费用,还要判断是否需要客户确认、项目范围变更或进度调整。
项目负责人不必审核所有会计细节,但应避免只看金额和预算余额。若支出会改变交付承诺、供应商依赖或项目完成时间,就要把影响同步给相关责任人。
3. 预算责任人:关注承诺总额和预测,而不只看付款
预算责任人应把批准预算、已发生金额、已承诺金额和预计剩余成本放在同一视图里。出现异常时,不宜只要求压缩支出,还应查明原因:是项目范围变化、原始估算偏差、采购策略不当,还是流程时间差造成数据滞后。
预算调整应形成明确版本和批准记录。调整之后,要通知项目成员和财务,确保新额度、执行计划和数据报表使用同一口径。
4. 财务人员:维护口径与核验,不承担业务价值判断
财务负责把费用正确入账、核验票据和付款条件,并指出项目归属、凭证或口径缺失。业务必要性通常由项目责任人确认,财务不宜在缺少业务背景时独自判断一项支出是否值得。
财务还应帮助团队区分应计期间、付款时间和项目成本口径,解释哪些金额属于已发生、哪些属于承诺或预付款。数据口径清楚,项目负责人才能做出可信的成本判断。
5. 采购、法务及专业角色:在承诺形成前介入高风险事项
涉及长期合同、供应商预付款、自动续费、数据处理、知识产权或服务等级承诺时,应在签约或下单前让相应专业角色参与。等合同已经签署,再让专业人员审查,往往只能处理后果,无法有效控制承诺条件。
对于低风险的标准采购,可以使用预先审定的合同模板、供应商名单和额度授权缩短周期;但当实际范围、付款条款或数据访问权限发生变化时,应重新触发审核。
6. 主管人员:处理例外与资源冲突,而不是逐单重复签字
主管应聚焦预算外事项、超授权申请、跨项目资源冲突和重大成本偏差。对于已经在规则内、由责任人充分核验的常规支出,可以采用授权和抽查,不必重复审核所有细节。
当管理层发现某类费用反复超支,应优先检查规划和流程:预算依据是否不足、项目范围是否频繁变化、采购是否缺乏比价、审批是否延迟导致集中采购。把责任简单推给成员,通常无法修复系统性问题。
七、用案例与数据观察流程改进是否真的有效

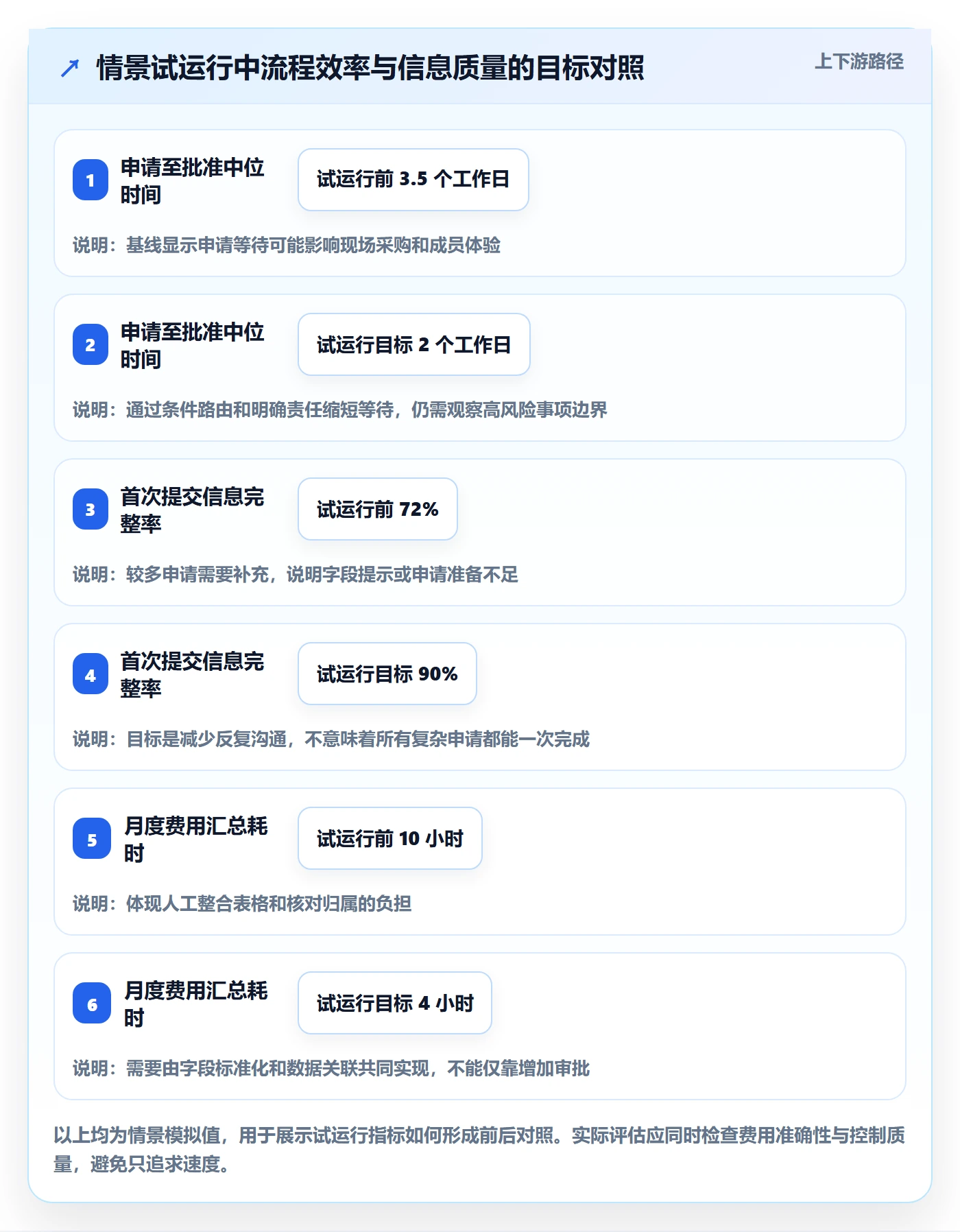

1. 以情景模拟建立可比较的基线
下面继续使用一个模拟的 12 周项目作为演示,不代表任何企业的真实运营数据。项目团队每月处理约 40 笔费用申请,过去依赖表格、邮件和即时消息沟通。为了判断是否值得改流程,先记录申请到批准的等待时间、凭证补交情况、项目归属错误和月度汇总耗时。
这类基线不必追求统计学意义上的精确,但必须统一口径。例如“审批等待时间”应明确从提交到最终批准,还是只计算审批人处理时间;“凭证完整率”应明确按笔数还是金额统计。口径变化会让前后对比失去意义。
| 观察指标 | 试运行前情景值 | 试运行目标 | 观察意义 |
|---|---|---|---|
| 申请至批准中位时间 | 3.5 个工作日 | 不高于 2 个工作日 | 判断流程是否减少等待,而非只增加表单步骤 |
| 首次提交信息完整率 | 72% | 达到 90% | 判断字段说明和申请模板是否清晰 |
| 项目归属修正比例 | 约 14% | 低于 5% | 判断成员是否在支出发生时记录项目归属 |
| 月度费用汇总耗时 | 约 10 小时 | 降至 4 小时以内 | 衡量数据关联和归集方式是否减少重复整理 |
表格中的数字是用于说明试运行设计的情景值,不是行业基准。真正重要的是团队先选定自己的口径,连续记录一段时间,再判断变化是否来自流程改进,而不是季节性、项目类型或费用规模变化。

2. 为什么不能只以审批速度判断改进成功
审批变快可能意味着流程更顺,也可能意味着审核被弱化。因此试运行至少要并行看效率、数据质量和风险控制:申请等待时间是否下降,项目归属和凭证是否更完整,预算外支出是否在承诺前被识别,异常事项是否仍有记录。
如果速度提升了,但预算外支出增加、凭证缺失变多,就不能说流程优化成功。相反,平均审批时间略有增加,但高风险承诺被及时识别、普通小额费用显著变快,也可能是合理改进。应把整体表现拆成不同费用类别,而不是只看一个平均数。
3. 将偏差拆成可行动的原因代码
项目费用偏差最好不要统一标成“超支”。可以设置少量原因类别:范围变更、数量增加、单价变化、交付延期、估算偏差、重复采购、付款时间差、归属错误、其他。原因类别应足以支持改进,又不至于多到成员无法选择。
每月复盘时,先看金额较大的偏差,再看频次较高的偏差。金额集中在少数供应商,可能需要谈判或合同治理;小额异常反复出现,则可能是流程设计或费用规则不清。两种问题的解决方式并不相同。
4. 用预算偏差率,但不把它当作唯一绩效指标
一个基础指标是预算偏差率,可按“预计完工成本减批准预算,再除以批准预算”计算。它适合观察项目整体偏离程度,但必须确认预计完工成本是否包含未付款承诺、剩余工作成本和批准变更。
若把预算偏差率直接用于成员考核,可能诱发延迟报销、低报预测或把费用转到其他项目。更稳妥的方式是将其作为项目风险信号,并结合范围、质量、进度、客户变更和成本预测质量共同分析。
5. 识别重复支出与隐形承诺
费用复盘不应只看报销凭证,还要检查同类服务重复订阅、项目结束后仍在续费的账号、未关闭的供应商订单、闲置设备以及已购买但未验收的服务。很多持续性成本并不会出现在某一次明显的超支中,而是以小额、周期性扣款累积。
对软件服务等周期费用,应有使用责任人、服务周期、续费日期和取消窗口。项目结束时,检查是否需要转交、取消或调整账号数量。对外包服务,则要核对付款节点是否与可验收交付物对应。

八、不同情况下的行动建议:按团队规模、风险与成熟度选择
1. 团队规模较小、项目不多:先把规则写清,不急于做复杂系统
如果一个团队项目数量有限,费用类别较少,表格和共享流程仍然可用。重点是使用唯一项目编码、固定字段、明确申请责任人和固定复核节奏。每笔关键费用必须在发生时归属,不能月底才靠记忆补录。
小团队可以先设一张预算台账和一张费用明细表,通过明确列名与校验规则减少误填。要注意权限和版本管理,避免多人各存一份文件。只要成员已经频繁遇到重复录入、审批状态不可见、预算余额不同步,再考虑引入流程平台或集成工具。
2. 项目数量多、成员超过百人:优先解决统一口径与权限问题
中大型组织通常面临项目编码不统一、部门与项目预算交叉、审批链复杂、多个系统数据不同步等问题。此时要先确定预算责任、项目主数据、角色权限和费用类别的统一规则,再评估工具承载能力。
选择平台时,应重点验证:不同角色能否看到适当的数据;预算调整是否留版本;是否支持条件审批和例外处理;能否检索申请、合同、凭证与项目工作;导出数据是否满足财务归集;是否能与现有身份、财务或采购系统协作。演示中看起来顺畅,不代表上线后字段和权限一定符合组织要求。
3. 项目存在合同、采购或外部服务:把控制点前移到承诺形成之前
对于签约、采购、外包服务和预付款,真正关键的时间点不是报销,而是承诺生效前。需要检查报价、范围、验收条件、付款节点、取消条款、续费约定和供应商风险。
如果项目范围可能变化,应先明确变更确认机制,再让供应商开展额外工作。否则团队可能先接受服务、后争论费用归属,最终只能被动承担不利条件。
4. 项目处于探索阶段:用区间预算和阶段门,不要假装能精确预测
探索性项目的需求、技术方案和工作量都存在较大不确定性。此时强行逐项给出精准预算,往往制造虚假的确定感。可以按阶段设置投入上限、试验目标和继续投入条件,先控制最大风险暴露,再根据验证结果决定是否进入下一阶段。
阶段预算要与交付证据绑定。例如技术验证完成、客户需求得到确认或关键假设被证伪后,再决定追加资源。这样比一次性批准完整项目预算更适合高不确定性工作。
5. 项目接近收尾:重点处理未结承诺和持续性费用
项目收尾时,团队容易只关注验收和报销,却忽视未结订单、供应商尾款、未使用订阅和闲置设备。建议建立收尾清单,核对合同完成状态、服务验收、付款条件、账号续费、资产归属和未处理差异。
若项目成本最终高于计划,要区分批准的范围变化与非计划浪费。前者可能是商业上合理的投入,后者则需要改善规划或控制。两者混在一起,会让后续项目沿用错误的预算假设。
九、不同情况下的取舍:快、严、细不可能同时无限增加
1. 效率与控制的取舍:低风险快速通道,高风险前置检查
快速流程有利于成员及时开展工作,但如果审批过于宽松,可能导致预算外承诺或重复采购。严格流程能提高审查机会,却会增加等待和管理成本。更合理的做法是把速度给低风险、预算内、可验证的事项,把审查资源集中在高金额、预算外、难撤销和涉及合规的事项上。
这不是降低控制,而是让控制强度与风险相匹配。对低风险事项,可以用授权和抽查;对高风险事项,要在承诺前完成评估,并保留足以复核的依据。
2. 颗粒度与维护成本的取舍:只细化能改变决策的数据
按项目、阶段、工作项、成员、日期和供应商逐笔分摊,理论上可以获得丰富信息,但也会增加填写、维护和数据校验负担。若这些数据不会影响预算调整、定价、资源分配或项目复盘,就不应为了报表好看而持续增加字段。
可以从一个判断开始:这个字段缺失,会导致哪个决策变差?如果没有明确答案,就暂缓增加;如果它决定预算归属、合同责任或成本预测,就应在流程中尽量前置记录。
3. 统一流程与业务灵活性的取舍:统一底线,不强求每个项目完全相同
跨部门统一字段和风险底线,有利于汇总与审计;不同项目的交付模式、客户要求和费用结构却未必相同。强行套用完全一致的审批路径,可能让特殊项目效率下降。
可以采用“统一核心规则、保留有限项目扩展”的方式。核心字段、预算口径、凭证要求和权限原则统一;行业项目、海外项目或高安全要求项目,可以增加经过批准的专项规则,并定期评估其必要性。
4. 事前审批与及时响应的取舍:区分可等待与不可等待事项
所有支出都等待完整审批,会影响现场响应;所有事项都先执行再补单,则会让企业失去控制。应在规则中明确哪些事项可以走紧急授权、授权上限是什么、需要谁确认、何时补齐记录。
紧急规则必须可审计。事后复核不能只看票据是否合规,还要确认紧急情况是否真实、是否重复发生、是否可以通过改进排班或备品管理减少同类支出。
5. 集中采购与项目自主权的取舍:按可标准化程度决定
标准设备、常用服务和重复性采购适合集中管理,有机会统一价格、供应商和合同条件。差异化项目服务、客户指定供应商或高度专业化需求,则可能需要项目团队更快地作出选择。
企业可以建立合格供应商与标准品清单,同时保留例外申请通道。项目自主采购时,应说明为什么无法使用标准渠道,并明确价格、服务范围和交付责任。集中采购不是为了限制业务,而是减少可避免的重复谈判和采购风险。
6. 自动化与人工判断的取舍:规则适合自动执行,价值判断仍需负责人承担
系统适合检查字段是否缺失、预算是否占用、金额是否超授权、审批是否超时、凭证是否关联。它不应被误认为可以自动判断某项支出是否真正有助于客户价值、项目质量或长期成本。
自动化前先把规则写清,并用历史申请测试边界。如果业务例外频繁,说明规则还不成熟,仓促自动化只会把错误快速复制。对复杂项目,可以让系统提供风险提示和数据依据,最终判断仍由有授权的责任人完成。
十、团队可以直接采用的落地清单
1. 流程上线前的准备事项
- 统一项目编码、费用类别、预算周期和金额口径。
- 明确预算责任人、业务审批人、财务核验人和特殊事项审核角色。
- 整理常见费用类型,区分常规支出、合同承诺和紧急事项。
- 确定批准预算、实际发生、已承诺和预计完工成本的定义。
- 为预算调整、超额支出和紧急例外设置记录与复核规则。
- 确定所需凭证与项目字段,删除没有明确用途的重复信息。
- 使用代表性项目试运行,记录基线和问题,不直接全组织铺开。
2. 成员提交申请前的自查
- 这笔费用是否归属正确的项目或交付阶段?
- 费用用途是否能让未参与背景的人看懂?
- 实际金额是否包含税费、运费、服务费或后续续费?
- 是否需要合同、采购、数据安全或其他专业审核?
- 是否有预算空间,若没有,是否需要先走预算调整?
- 预计形成什么结果,怎样确认服务或物品已经交付?
3. 月度复盘时的检查问题
- 哪些费用已经发生,哪些已经承诺但尚未付款?
- 预计完工成本是否随着范围、进度和报价变化更新?
- 差异来自数量、单价、范围、效率、时间差还是估算偏差?
- 哪些支出发生前没有完成授权,原因是什么?
- 哪些费用反复被退回或补材料,能否简化字段或规则?
- 项目结束后是否还有合同、订阅、账号或资产需要处理?
4. 评价改进效果时采用平衡指标
建议把指标分成四组,而不是只关注费用是否低于预算。流程效率看审批时间和退回次数;数据质量看项目归属准确率和凭证完整率;成本控制看预算偏差、承诺成本和重复支出;业务结果看费用是否支持交付、客户验收或关键里程碑。
指标要有明确口径、数据责任人和复核周期。初期不要设置过多目标,选择三到五项最能反映当前问题的指标即可。等数据稳定后,再增加更细的分析维度。
十一、常见问题与解答
1. 项目费用一定要在支出前审批吗?
不一定所有小额日常费用都需要相同等级的事前审批,但预算外支出、合同承诺、预付款、难以撤销的采购和高风险事项,应尽量在承诺形成前完成评估。企业也可以为紧急情况设置有限授权,但需要事后补充理由、凭证和复核记录。
2. 项目预算快用完了,但工作还没结束,应该怎么处理?
先查明预算使用速度和剩余工作量,区分范围增加、原始估算偏差、单价变化、交付延期和数据滞后。确认确有必要增加投入后,再提交预算调整并说明影响。不要用其他科目的结余直接覆盖,也不要等费用已经形成后再讨论额度。
3. 员工垫付后找不到原申请怎么办?
应先确认垫付是否符合组织规则,再记录项目归属、业务原因、实际金额、支付凭证和发生时间。若属于紧急事项,补充紧急处理原因及授权人;若是普通支出,则调查流程为何没有在支出前被使用,并修正表单、指引或审批时效。
4. 费用管理软件能自动控制项目成本吗?
工具可以帮助统一字段、关联预算、路由审批、记录状态和生成分析数据,但不能替代预算估算、授权制度和责任判断。上线前应先明确口径、权限和业务规则,再通过实际场景验证系统是否支持这些规则。
5. 如何减少费用申请被反复退回?
先统计退回原因,判断问题来自字段不清、材料要求不明确、项目归属不确定,还是审批角色判断标准不同。将高频补充事项改成表单提示或条件字段,并提供填写示例。若退回是因为业务必要性不足,则需要改进申请依据,而不是简单减少审批要求。
6. 预算剩余很多,能否说明项目成本管理得好?
不能。预算剩余可能代表节约,也可能意味着工作延期、服务未采购、需求未完成或成本尚未入账。评价项目成本要同时看预算、交付范围、质量、进度和最终预测,不能把“花得少”直接等同于“管理得好”。
7. 多个项目共用一项服务,应该怎么分摊?
先看分摊精度是否会影响项目决策。若影响报价、利润、预算责任或成本对比,应在发生时记录使用量、席位、工时或其他依据;若拆分成本过高且影响有限,可采用固定、透明、可复核的分摊规则,并定期检查规则是否仍然合理。
十二、结语:费用管理的成果,不是审批更多,而是更早看见成本变化
项目费用管理最容易被误解成“把每笔钱管得更严”。我更看重的是,团队能否在支出承诺形成前理解它的业务理由,在费用发生时留下可靠的项目归属,在项目执行中看到未来成本,而不是等到报销结束才发现预算已经偏离。
如果团队目前只有一张报销表,下一步不必立刻上复杂系统。先统一项目编码和费用口径,明确谁确认业务价值、谁确认预算、谁核验凭证;再用一个项目试运行,观察审批等待、数据完整性和成本预测是否改善。流程稳定之后,再决定哪些环节值得自动化。
真正有效的成本管理,不是让每个人少花钱,而是让每一笔钱都对应明确的项目目的、授权依据和可验证结果。先从最近一个项目的未结承诺和费用归属问题入手,找出信息断层发生在哪个节点,再修流程,通常比增加一层审批更快见效。
常见问题解答(FAQ)
1. 项目费用管理应该从哪个流程开始?
我想把项目费用管起来,但团队现在主要靠月底报销单汇总,等发现超支时,钱已经花出去了。我不确定应该先上预算制度,还是先改成员的申请和审批流程。
优先把“申请,审批,发生,归集,复核”串起来,而不是先增加一张预算表。预算只有在每笔支出发生前能被检查、发生后能被归类时才有管理作用。可以先选一个项目试跑:申请时填写费用类别、金额、用途、所属任务和预计发生日期;负责人按预算余额审批;实际发生后补录凭证并与申请关联;每周核对已承诺金额和已发生金额。
举例来说,一个预算为10万元的项目,已报销6万元、另有3万元已审批未报销,实际可用额度应按1万元计算,而不是误以为还有4万元。
2. 如何避免项目成员重复填报费用,降低流程成本?
我发现成员要在项目表、报销系统和群里重复说明同一笔支出,容易漏填,也经常有人问该找谁审批。我想精简流程,但担心步骤删掉后财务核对会更困难。
先区分“重复录入”和“必要核验”:同一笔费用只保留一个主记录,其他环节通过编号或链接引用;审批、票据校验和财务入账则不能因为追求少填而省略。一个实用做法是让成员一次提交金额、费用类型、项目、任务、用途和凭证,系统或表格生成唯一编号,审批人与财务分别补充处理状态。
试运行两周,比较每笔费用的平均填报时间、退回率和缺少凭证比例;如果填报时间下降但缺票率上升,就应优化字段提示或校验规则,而不是继续删字段。
3. 项目费用审批应该设置几级,怎样避免审批过慢?
我担心审批层级太少会出现超预算支出,层级太多又会让成员等几天才能采购。我想知道审批额度怎么划分,才能兼顾控制风险和项目进度。
审批层级应按风险和金额设置,不宜让每一笔费用都经过相同人数。可先试行一个示例规则:预算内且低于1000元由项目负责人审批;1000至5000元由负责人和部门负责人审批;超预算或超过5000元的支出增加财务或预算责任人复核。
具体门槛要根据企业规模、采购风险和历史支出调整,不能把示例金额直接当成通用标准。同时设定时限,例如普通申请一个工作日内处理、超预算申请两个工作日内给出决定;超时提醒应指向当前审批人,而不是重新抄送所有人。
4. 怎样判断项目费用流程优化后真的有效?
我已经准备调整申请表和审批规则,但不想只凭“大家觉得快了”来判断成效。我应该记录哪些数据,才能确认费用控制变好了,而不是单纯把工作转移给财务或项目负责人?
至少同时观察效率、准确性和预算偏差,避免只看审批速度。建议按月统计申请到审批的中位时长、一次通过率、凭证缺失率、预算外支出占比,以及已审批未报销金额;再按费用类别和项目阶段拆分,找出真正拖慢流程的环节。
比如调整前后审批中位时长从2.4个工作日降到1.2天,但凭证缺失率从3%升到11%,这不算成功,应检查成员是否因表单过简而漏交材料。用同一口径比较至少两个周期,并保留调整前基线,才能判断改善是否稳定。
核心关键词
文章包含AI辅助创作:成本管理如何做好费用?项目成员流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/594029
