成本落地方案:项目成员开展成本管理的入门指南案例解析

成本落地方案:项目成员开展成本管理的入门指南案例解析

一个项目预算看起来只超了8%,复盘时却发现,超支并不集中在某一笔大额采购,而是散落在反复返工、临时加班、测试环境延长和需求变更里。项目成员开展成本管理,真正要解决的不是“谁花多了”,而是如何把预算、工作量、进度和变更连成一条可追踪的链路。本文用一个明确标注为情景模拟的项目案例,拆解成本管理从入门到落地的做法、判断口径和适用边界。

一、先讲核心结论:成本管理不是压缩开支,而是控制承诺与偏差

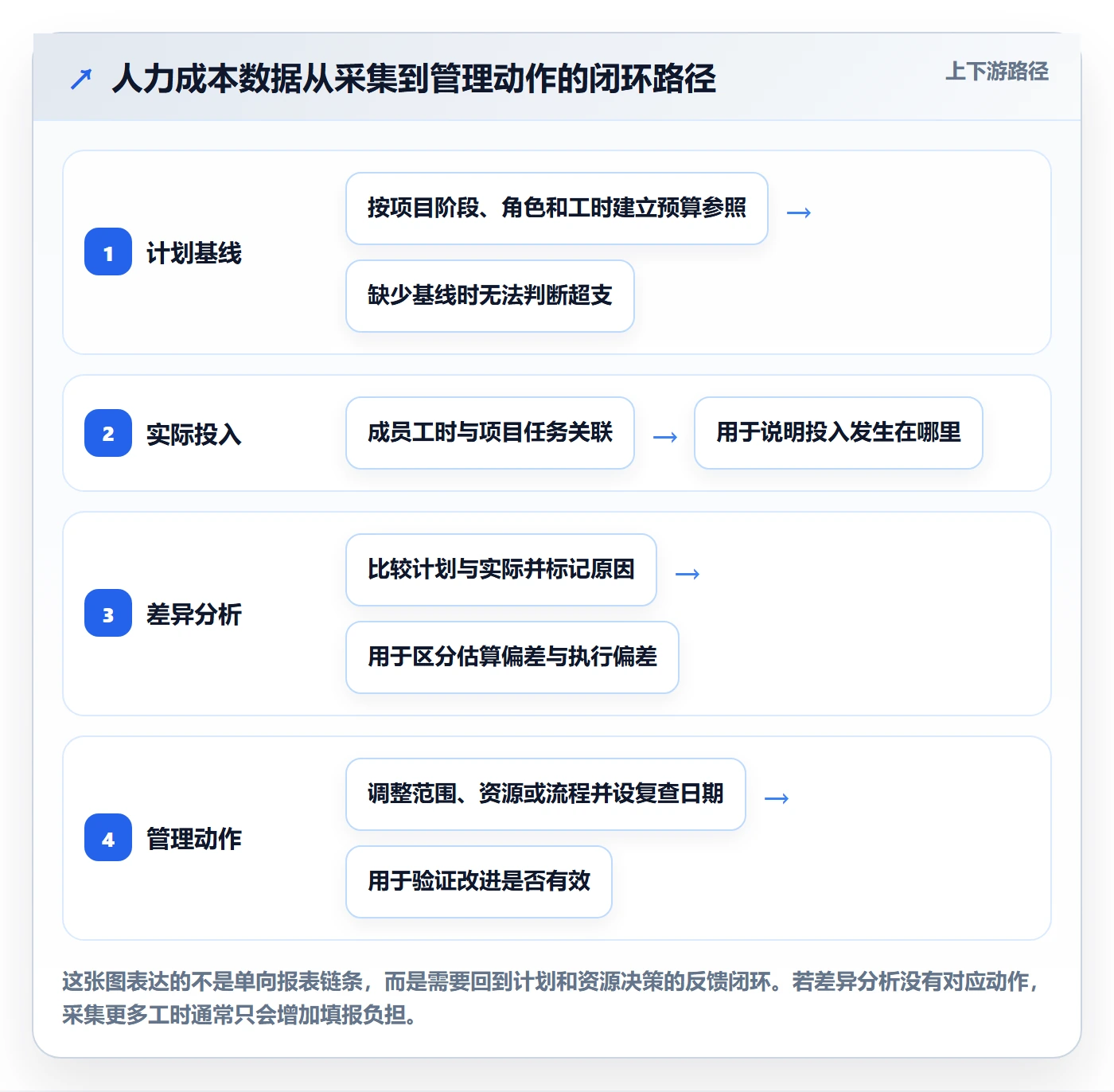

1. 项目成员首先要管清楚“成本从哪里来”

我认为,项目成本管理的第一步不是要求团队节省,而是统一成本的定义。项目里常见的成本至少包括人员投入、外部采购、云资源与设备、差旅培训、测试与交付支持,以及延期带来的机会成本。若团队只登记采购发票,却不登记内部投入,就会得到一份“账面成本低、真实消耗高”的预算表。

入门阶段不必一开始就做复杂财务模型,但要让每一项成本都能回答四个问题:它对应什么工作,谁负责确认,按什么口径计量,出现偏差时由谁处理。这个定义一旦稳定,成员才知道如何记录,项目经理才知道如何比较,管理层才知道何时介入。

2. 把成本管理落到工作包,而不是只落到部门

部门预算适合组织年度规划,却不一定能解释一个项目为什么超支。项目层面的成本应该尽量对应可交付成果或工作包,例如需求梳理、接口开发、数据迁移、集成测试和上线支持。这样一来,某个工作包实际投入高于计划时,团队可以追问范围、估算、质量或外部依赖,而不是简单归因于“研发花得多”。

我通常建议团队从工作分解结构开始,将可交付成果拆到足以估算和验收的粒度。拆得过粗,成本偏差无法定位;拆得过细,记录负担又会超过管理收益。一个实用判断是:如果成员无法用一句话说明一项工作的完成标准,或者该项工作预计超过一个迭代周期,就值得考虑继续拆分。

3. 管理重点是尽早看见趋势,而不是月底解释结果

实际成本只是已经发生的消耗,单看它并不能说明项目是否健康。若项目到第八周才发现原计划在第十二周完成的工作仍未过半,即使当期账面花费没有超预算,最终仍可能因为延期、返工和临时资源投入而超支。因此,成本判断必须同时看已完成的工作、实际投入和剩余工作预测。

对初学团队来说,可以先建立轻量的“计划投入,实际投入,剩余预测,偏差原因”四栏台账。每周更新一次,重点不是追求小数点精度,而是让估算口径一致、偏差原因可核实、下一步行动有负责人。成本控制的价值,主要来自提前纠偏,而不是把过去记得更精确。

成本落地方案:项目成员开展成本管理的入门指南案例解析

二、背景和真实场景:为什么成员往往到项目后半程才发现成本问题

1. 典型场景:需求在变,预算表却没有跟着变

以下案例为情景模拟,不代表某个真实客户或公开项目。某企业安排一个跨部门团队建设内部业务平台,计划周期为16周,预算120万元。团队包括产品、研发、测试、数据和实施人员,另有云资源、外部接口服务与上线支持费用。

项目启动时,预算按“人员投入加外部费用”估算,成员只收到各自的任务计划,没有统一的成本记录方式。前四周,需求持续补充,但不少新增内容被描述为“细节完善”,没有走正式变更流程。到了第八周,测试发现接口约定不一致,团队开始返工;同时,测试环境延长使用,研发和测试出现连续加班。

项目负责人最初看到的是采购支出仍在预算内,于是判断成本整体可控。但如果把人员投入、返工和延期资源一起计入,项目完工预测已经超过原预算。问题不是某个成员不节省,而是团队没有在变化发生时同步调整范围、工期和成本预测。

2. 成本容易被漏记的五类投入

人员成本通常是项目最大的成本项,却也是最容易被低估的一项。团队经常把“一个人参与了项目”简单视作固定人力成本,忽略了实际投入比例、跨项目分摊和返工时间。若成员一周只投入两天,却按整周计算,成本会高估;若成员经常被临时抽走,仍按满负荷产出预测,成本又会低估。

返工成本不一定出现在财务科目里,却会消耗人员时间、环境费用和进度缓冲。接口反复修改、验收标准不明确、测试数据准备不足,都会把原计划用于新功能的时间转成纠错时间。项目团队如果只记录“开发工时”,不区分首次实现与返工,便很难知道问题来自估算偏差还是质量缺陷。

延期成本也常常被误解为“没有新增支出”。实际上,延期可能意味着云资源继续运行、供应商服务续期、关键人员无法投入其他工作、上线支持需要重新安排。对内部项目而言,机会成本不一定能直接入账,但它至少应该作为风险信息记录,避免项目团队把延误误判成没有成本影响。

  • 人员投入:按角色、工作包和实际投入比例核算,避免只看成员人数。
  • 采购与外包:记录合同金额、已承诺金额、已付款金额和预计追加费用。
  • 技术资源:追踪云资源、测试环境、软件服务和设备的使用周期。
  • 质量返工:区分首次交付、缺陷修复和因范围变化产生的重做。
  • 延期影响:记录续期、加班、资源占用和机会成本等可见或潜在影响。

3. 成本管理不是财务部门的专属工作

财务部门通常负责预算规则、付款记录和财务核算,但项目成员最接近成本发生的现场。研发成员知道一项接口变更是否造成重复开发,测试成员知道环境是否因等待版本而空转,产品成员知道新增需求是否超出原范围。若这些信息不进入项目管理记录,财务报表只能说明已经支付了什么,不能解释为什么发生。

因此,入门方案应让成员负责“记录事实和报告变化”,由项目经理负责“合并预测和组织决策”,财务或采购角色负责“提供核算规则和承诺数据”。项目成本管理不是让每个人都做财务,而是让每个人都能识别与自己工作相关的成本信号。

成本落地方案:项目成员开展成本管理的入门指南案例解析

三、常见误区:看似在省钱,实际可能在放大总成本

1. 误区一:只盯采购付款,不看内部人力和承诺成本

采购付款容易查询、口径相对明确,因此很多团队把它当作成本全貌。但一个项目可能几乎没有新增采购,依然因为内部团队投入超期而严重超预算。还有一种情况是合同已经签订、服务已经预留,却尚未付款。只看已付款金额会漏掉未来无法避免的支出。

建议在项目台账中把金额分成四个状态:预算额度、已承诺金额、已发生金额和预计完工成本。预算额度代表批准的上限;已承诺金额代表已经签约或不可轻易撤回的支出;已发生金额代表实际消耗;预计完工成本则回答项目最终大约会花多少。四者不能混为一个“当前成本”数字。

2. 误区二:要求成员报工时,却没有明确记录目的

报工时可以帮助估算投入,但如果团队不知道这些数据要用于什么决策,记录就容易沦为形式任务。成员可能按记忆填报,或为了避免被追责而把时间填得整齐。数字看起来完整,质量却无法支撑预测。

我建议先把工时记录用于三个具体问题:哪些工作包消耗超过计划,哪些类型的工作存在系统性低估,剩余工作需要什么资源。不要把每一次多花两小时都解释成个人效率问题。若某项工作连续几周高于估算,优先检查需求清晰度、依赖等待、验收标准和技术复杂度。

3. 误区三:把成本控制等同于削减人力或压缩质量

临近交付时,最容易想到的办法是减少测试、降低验收覆盖或要求团队加速。但如果质量风险转化成上线事故、客户投诉或数据修复,原来省下的成本可能会以更高的代价返还。成本控制应当比较不同方案的总成本和风险,而不是只比较当期支出。

例如,减少两天测试看起来能节省人力,但若缺陷修复需要多名成员加班、回滚上线并延长服务支持,项目总成本可能反而增加。对高风险功能,应优先比较测试投入与缺陷影响;对低风险、可回滚的功能,则可以采用分阶段发布和快速验证,避免不加区分地投入过度保障。

4. 误区四:把预算当作必须花完的额度

预算不是消费目标,也不是为了证明项目价值而必须用完的数额。若团队在交付范围不变的情况下节省了资源,应当记录节省原因,并评估是否来自估算偏差、范围变化、共享资源或效率提升。反过来,预算余额充足也不代表项目没有风险,因为尚未完成的工作可能需要更多资源。

真正有用的判断是:花出去的成本是否对应已完成的工作,剩余预算是否足以覆盖剩余范围与风险。若剩余工作持续增加,单看余额就会产生虚假的安全感。预算应当与完成情况、剩余工作和风险敞口一起阅读。

5. 误区五:把所有偏差都归因于“估算不准”

估算偏差只是结果,不是原因。偏差可能来自需求变更、生产率变化、等待外部依赖、质量返工、资源被抽调、供应商价格调整,或最初估算没有覆盖必要工作。把所有原因都归为估算不准,容易让团队下一轮简单加大缓冲,却不改善真正的流程问题。

每次偏差分析应区分事实、原因和措施。事实是“接口联调比计划多用了48小时”;原因可能是接口文档确认晚、测试数据不完整;措施则可以是增加接口契约评审、提前准备测试数据,并观察下一轮是否减少等待。只有能验证的措施,才算真正的复盘结论。

成本落地方案:项目成员开展成本管理的入门指南案例解析

四、专业判断逻辑:从预算表走向可执行的成本控制闭环

1. 第一步:明确范围、成本口径和估算边界

在估算成本之前,先确认项目交付什么、不交付什么,以及估算包含哪些内容。范围描述越模糊,估算越容易把未知工作藏在“其他”里。对业务平台项目,至少要列清核心功能、数据迁移、接口数量、部署方式、验收要求、上线支持和培训范围。

成本口径还要说明是否计入内部人力、共享平台费用、管理支持、税费和风险预留。不同项目可以采用不同核算方式,但同一张台账内必须保持一致。若把某类共享成本排除,应在报告中明确排除,而不是让读者误以为它不存在。

2. 第二步:按工作包估算,而不是凭总额倒推

对每个工作包,至少记录负责人、估算依据、资源角色、预计时长、成本单价或计算规则、依赖条件和验收标准。对熟悉的重复工作,可以使用历史数据作为基准;对新技术或高不确定任务,可以先做短周期验证,再更新估算。

不确定性较高的工作不要假装精确。例如,一个数据迁移任务可以拆成数据盘点、映射规则、清洗转换、试迁移、校验和正式切换。每一段的估算区间可能不同。团队可以用低值、基准值和高值表达风险,而不是把“37.5小时”写成看似可靠的单点结论。

3. 第三步:区分基准、实际、承诺和预测

成本基准是经过批准的计划,用来判断项目偏差;实际成本记录已经发生的投入;承诺成本代表已经决定且可能无法撤销的未来支出;完工预测则综合当前实际、剩余工作和风险,估算最终成本。若把四种数据混在一起,项目成员就无法判断项目是“已经超支”还是“预计会超支”。

实际与预测的差异尤其重要。实际成本是历史事实,预测成本是对未来的判断。预测不必每次都准确,但应当解释依据。如果完工预测增加了,项目经理应说明是新增范围、工期延长、生产率下降,还是风险预留调整,而不只是把总数改大。

4. 第四步:用偏差阈值触发行动,而不是等到月底开会

偏差阈值不是惩罚线,而是约定何时需要进一步调查。团队可以按项目规模设置阈值,例如单个工作包实际投入超过基准10%,或完工预测高于批准预算5%,就要求负责人说明原因和措施。阈值应兼顾数据波动与响应能力,过低会造成频繁报警,过高则错过纠偏窗口。

我倾向于设置两层信号:黄色信号用于提醒负责人检查,红色信号用于需要项目负责人或发起人决策。比如黄色阈值对应趋势偏离,红色阈值对应必须调整范围、资源或交付时间。阈值要结合项目风险,而不应机械套用固定百分比。

5. 第五步:让变更同时更新范围、进度和成本

新增需求看起来可能只多一项功能,实际往往会带来设计、开发、测试、文档、部署和支持的连锁工作。变更评估不能只问“能不能做”,而要说明它会占用多少资源、影响哪些节点、增加什么风险,以及是否需要移除其他工作来保持预算和工期。

一个轻量变更单可以只包含五项:变更内容、业务价值、工作量区间、对关键路径的影响、批准人。小团队不需要繁琐审批,但不能让变更在聊天记录里悄悄变成默认承诺。任何新增范围,都应当同时更新成本预测或明确由哪项工作腾挪资源。

6. 第六步:形成每周可执行的复盘节奏

周度成本复盘不应变成逐行朗读台账。建议会议只讨论偏差最大的工作包、近期可能发生的成本风险、待决变更和需要管理层协调的资源冲突。每个问题都要形成下一步动作、负责人和完成时间。

复盘时可以问四个问题:计划和实际差在哪里,偏差是否会影响最终交付,当前预测基于哪些事实,下一周做什么能降低风险。若某个偏差既不影响最终成本,也不影响交付,就记录并观察,不必为了“有管理动作”而制造无效流程。

成本落地方案:项目成员开展成本管理的入门指南案例解析

五、案例拆解:16周业务平台项目如何从超支预警走向可控交付

1. 项目设定:先把情景模拟的边界说清楚

为了让方法可以复用,下面继续使用前文的情景模拟项目。项目批准预算为120万元,计划16周完成,交付包含核心业务流程、两个外部接口、存量数据迁移、测试验收和上线支持。预算构成为人员投入72万元、外部采购18万元、云资源与环境12万元、风险及上线支持18万元。

第八周时,项目累计实际成本为73万元,表面上仍低于总预算。可是,团队重新估算剩余工作后发现,接口返工、需求新增和测试环境延长使完工预测达到138万元。若只看“预算还剩47万元”,项目似乎安全;若看已完成工作和剩余工作,则可以判断原计划无法按原范围、原时间和原成本同时实现。

2. 第一个诊断动作:把偏差拆到工作包

项目组没有先要求所有成员加快进度,而是将成本偏差拆到需求分析、接口开发、数据迁移、系统测试和上线准备。拆分后发现,需求分析投入接近计划,但接口开发超出基准,系统测试受接口版本不稳定影响,数据迁移则因源数据质量问题需要重复清洗。

这一步很关键,因为“项目超支18万元”并不能直接指导行动。接口开发偏差需要检查契约确认和联调条件,数据迁移偏差需要检查数据责任人和质量规则,测试偏差则要判断是工作量本身被低估,还是前序交付不稳定造成等待。不同原因不能用同一种削减办法处理。

3. 第二个诊断动作:区分范围变更与执行偏差

复盘后,团队将新增工作分成两类。第一类是业务负责人确认必须增加的需求,属于范围变更;第二类是为满足原验收标准而产生的重复开发和返工,属于执行与质量偏差。前者需要讨论业务价值和资源取舍,后者需要改进接口确认、测试准备和评审方式。

如果把两类工作都写成“工作量增加”,项目团队就无法区分谁需要做决策。新增需求可以通过删减其他范围、增加预算或延长周期解决;返工问题则不能简单要求业务方买单,必须审视团队自己的交付过程。

4. 第三个诊断动作:重新计算不同方案的总成本

团队准备了三个方案供项目发起人讨论。方案甲保留全部新增需求并按原日期上线,需要临时增加资源、压缩测试和延长支持,预测成本较高且质量风险明显。方案乙保留核心业务范围,把低优先级新增需求放到下一阶段,按原日期上线,减少资源冲突。方案丙保留全部范围,但延后四周上线,降低加班和并行开发压力,同时增加环境与人员占用。

为了避免只比较短期支出,团队把人员成本、外部采购、环境续期和风险影响分别列出。以下金额为情景模拟,用来演示方案比较方法,不是实际项目统计。团队最终选择方案乙:核心需求按期交付,低优先级需求进入后续版本,返工风险通过接口契约评审和迁移数据预校验降低。

方案 预测项目成本 计划交付时间 主要收益 主要风险
方案甲:范围不变、压缩测试 约140万元 16周 表面上维持全部功能与原日期 质量风险升高,可能产生上线后修复成本
方案乙:分阶段交付 约124万元 核心范围16周 优先保障核心业务,避免低优先级范围挤占资源 需要业务方接受部分功能后移
方案丙:保留全部范围并延期 约133万元 20周 减少集中加班,给测试与迁移留出时间 环境续期、人员占用和业务等待成本增加

5. 第四个诊断动作:把改进措施写进执行计划

方案乙批准后,团队将低优先级功能转入下一阶段,重新建立核心范围的成本基准,并为接口开发设置明确的版本冻结点。数据迁移前增加一次抽样校验,提前确认数据清洗规则;测试环境的关闭时间也被纳入上线计划,避免资源继续运行却无人负责。

项目经理每周更新工作包完工预测,但不要求成员每天填报复杂财务数据。成员只需记录与项目约定相关的投入和变化,并在出现偏差时说明原因。采购与资源费用由负责角色更新,项目经理负责汇总。团队将异常原因纳入周会,而不是在项目结束后集中补记。

6. 案例给出的判断:预算恢复不等于管理成功

案例中,方案乙让预测成本回落到接近批准预算,但真正的管理成果并不是“数字重新变绿”。更重要的是,团队把范围变更与执行偏差分开处理,提前对高风险工作采取措施,并让业务负责人明确选择了交付取舍。

如果只通过削减测试把预测压到120万元,表格可能更好看,项目风险却更高。若为了保住全部需求而让团队长期加班,人员成本、质量成本和机会成本也未必低。成本管理要回答的是“怎样以可接受的成本和风险交付有价值的范围”,而不是“怎样让预算数字保持不变”。

成本落地方案:项目成员开展成本管理的入门指南案例解析

六、不同情况下的行动建议:从小团队台账到中大型组织协同

1. 团队规模较小、项目周期短:先用轻量台账

小团队项目通常没有专职成本分析人员,成员身兼多职,过度制度化会增加管理成本。对于周期较短、外部采购较少的项目,可以先用一张共享台账记录工作包、计划投入、实际投入、剩余工作、变更和偏差原因。周度更新即可,不必要求每天填报。

轻量台账的重点不是字段多,而是口径稳定。每个成员要知道哪些工作需要记录、如何区分正常工作与返工、如何报告新增范围。若团队仅有几个人,项目经理可以直接在周会上核对异常;但仍应保留批准过的范围和预算版本,避免事后无法还原决策依据。

2. 多团队并行、项目周期较长:建立统一的工作包与编码

当项目横跨多个部门,单靠自由文本很难合并信息。此时可以建立统一的项目编码、工作包编码、成本类别和变更状态,明确各团队采用同一套统计周期与分摊规则。否则,一个部门把成本按工时统计,另一个部门按人数估算,汇总数字会产生误导。

需要强调的是,标准化不等于每个团队都采用完全相同的估算方法。研发可以按人天与复杂度估算,采购可以按合同承诺核算,云资源可以按使用周期和用量跟踪。只要各方法的边界清楚、汇总时可以解释,就能支持项目层面的判断。

3. 100人以上组织、多个项目共享资源:把项目成本管理和组合管理连接起来

在100人以上组织中,人员往往同时服务多个项目,项目经理还要协调共享平台、架构团队、测试资源和采购流程。此时仅靠单项目台账会遇到资源分摊不一致、优先级冲突和项目间重复采购等问题。组织需要明确共享资源如何计入项目、谁有权调整优先级、跨项目冲突如何升级。

对于这类组织,系统化工具可以减少跨团队重复汇总,但工具不能替代口径设计。以 PingCode 为例,它主要服务中大型企业及100人以上组织,可用于协同项目计划、任务、需求和团队执行信息。若组织考虑采用这类项目管理平台,应先确认其项目数据结构能否承载工作包、变更、工时、成本类别和审批记录,再判断是否与财务、采购或资源系统对接。

我不建议团队因为“有工时模块”就直接把某个平台当作成本系统。平台内的记录能够辅助项目预测与追踪,但财务确认、合同承诺和付款事实仍需依据企业正式财务与采购数据。合理分工是:项目协作平台记录工作与预测,财务系统提供正式金额口径,必要时通过接口或周期性对账保持一致。

4. 项目高度不确定:采用滚动估算,而不是一次性锁死预算

探索型项目、技术验证项目和创新项目,早期信息不足,强行要求一次估算到精确金额容易制造虚假确定性。可以先批准一段探索预算,用短周期验证关键假设,再根据结果调整后续范围与投入。每次阶段评审都应明确继续、暂停、缩减或转向的条件。

滚动估算不代表没有约束。每一阶段仍需设定预算上限、可交付成果和停止条件。若验证结果不支持原有假设,及时停止或调整方向,往往比继续投入以证明最初判断正确更负责任。

5. 项目受严格审计或合同约束:强化版本与审批留痕

监管要求高、合同边界明确或资金来源受限的项目,需要更严格地保留预算版本、变更审批、采购承诺和验收记录。成员不必掌握所有审计规则,但必须知道哪些事项不能口头变更、哪些支出需要事前批准、哪些记录必须关联到合同或交付物。

在这类环境里,成本管理不仅是效率工具,也是合规控制。团队应在启动阶段就让财务、采购、法务或项目治理角色参与口径确认,避免项目执行到中途才发现支出不符合流程。审批流程可以尽量轻量,但不能把正式授权缺失当成“先做再补”的常态。

成本落地方案:项目成员开展成本管理的入门指南案例解析

七、不同情况下的取舍:预算、范围、时间、质量不能同时无限保证

1. 当预算固定:优先保护核心价值,主动管理范围

预算固定时,若工作量超过原估算,团队必须重新审视范围、交付节奏或执行方式。最稳妥的选择通常不是压缩所有测试,也不是要求所有成员加班,而是与业务方确认哪些功能是必须交付,哪些可以分阶段完成。范围取舍要依据业务价值、依赖关系、合规要求和上线风险,而不是由谁声音最大决定。

核心范围定义得越清晰,预算固定时越容易作出判断。可以为需求标记必要、重要和可延后,并说明延后对业务的影响。若组织要求“所有功能都必须有”,那预算固定的前提就不再成立,项目负责人应明确请求追加资源或调整期限,而不是把不可行承诺转嫁给一线成员。

2. 当交付日期固定:辨认哪些工作可并行,哪些不能压缩

日期固定的项目往往受到合同、法规、市场窗口或运营安排约束。此时可以考虑增加资源、分批发布、调整功能范围或改变交付路径,但并非所有工作都能通过加人缩短。新成员需要熟悉背景,关键决策仍可能是串行过程;把更多人投入一个高度依赖的任务,甚至可能增加沟通和返工成本。

可以压缩的通常是等待、重复审批、环境准备和低价值的交接,而不是必要的质量验证。若采用分批发布,必须确认系统是否具备功能开关、回滚路径、监控指标和数据兼容能力。否则,所谓“先上线再补”,可能只是把风险推迟到用户侧。

3. 当质量底线不可降低:为风险高的工作保留必要投入

涉及资金、隐私、安全、关键业务流程或不可逆数据迁移时,质量要求往往不能任意让步。此时成本管理应把测试、审查、备份和恢复能力视为必要成本,而不是可以随手削减的“非开发工作”。团队可以通过自动化、风险分级和早期验证提高效率,但不能以降低关键控制来换取表面的预算合规。

质量投入是否合理,要看预期损失、故障概率、影响范围和恢复成本。风险低、影响可逆的功能可以采用较轻验证;高风险功能则需要更完整的验证方案。将质量投入与风险分级挂钩,通常比对所有模块平均分配测试资源更有效。

4. 当成本上涨来自范围变更:让业务决策者承担取舍责任

如果项目超支主要由批准的新增需求造成,项目团队可以提供影响分析,但不应独自决定是否接受变更。业务负责人应判断新增价值是否值得增加预算、延长周期或移除其他范围。没有决策者参与,团队就会被迫同时承担“必须新增”和“不能超支”的相互冲突要求。

变更沟通不必以对抗方式进行。项目经理可以提供三种可选结果:增加资源保留范围;保持预算和日期、减少其他范围;保持范围、调整日期。将选择对应的价值、成本和风险摆出来,能让讨论从“为什么不能做”转为“哪种代价最可接受”。

5. 当实际成本低于计划:不要急着庆祝,先检查交付是否同步

成本低于预算可能代表效率提升,也可能意味着工作尚未完成、成员投入被漏记、资源已经延期到后续阶段,或测试与文档被推迟。应先确认实际完成的工作、剩余工作和承诺成本,再判断是否是真正节省。

如果低成本来自范围减少,应及时调整预算与交付基准;如果来自效率提升,可以记录复用方法和适用条件;如果来自人员未到位或工作延期,就不能把它作为节省成果汇报。成本数字必须与交付状态一致,否则“节省”只是时间差。

成本落地方案:项目成员开展成本管理的入门指南案例解析

八、用数据做判断:哪些指标值得看,哪些指标容易误导

1. 预算偏差率:适合做预警,不适合单独评价团队

常见预算偏差率可以按“实际成本减去基准成本,再除以基准成本”计算。这个指标适合发现成本与基准之间的距离,但必须说明统计范围和时间点。项目早期实际成本低,并不意味着项目效率高;完成比例与工作复杂度不同,也会让阶段比较失真。

预算偏差率也容易被误用为个人绩效指标。若成员知道偏差会直接影响评价,可能会少报工时或把返工时间归到别处。更可靠的做法是把指标用于项目诊断,结合工作包完成情况、范围变化和风险信息解释原因。

2. 完工成本预测:比单看累计支出更接近管理决策

完工成本预测可以用“已发生成本加剩余工作估算”形成,也可以根据历史执行效率对剩余工作做调整。关键不是公式看起来复杂,而是剩余工作估算有依据。若剩余工作仍按启动时的乐观估算填写,预测就会系统性低估。

预测应当记录版本和假设,例如“假设接口不再新增范围”“假设数据质量问题在本周关闭”。如果假设发生变化,预测也应随之变化。这样团队可以区分预测更新是模型错误,还是外部条件改变。

3. 单位工作成本:适合有可比交付物的项目,不适合盲目排名

对重复交付的项目,单位成本可能有参考价值,例如每个数据源的迁移成本、每个接口的集成成本、每个用户群的培训成本。但不同对象的复杂度、数据质量、依赖条件可能差异很大。若不做分层,单位成本容易误导团队追求低价而牺牲质量。

单位成本最好与复杂度或风险一起看。比如,接口数量相同但认证方式、数据量和限流规则不同,工作量并不相同。可比样本不足时,先把单位成本当作内部估算参考,不要当成跨团队排名依据。

4. 返工率与等待时间:帮助识别成本上涨的过程原因

返工投入占总投入的比例,可以帮助团队发现质量问题正在吞噬新增工作的时间;等待时间则可以揭示依赖、审批或环境准备造成的隐性成本。两者通常不能直接从财务账单读出,需要团队通过任务状态、缺陷记录或简化工时分类获得。

测量这类指标不必追求全面覆盖。可先对关键工作包记录“首次实现投入、返工投入、外部等待时间”,连续观察几个迭代,再判断是否存在稳定趋势。若记录负担明显超过决策价值,就调整采集方式或停止采集。

5. 数据来源要分清楚:权威口径、管理记录和情景假设不能混写

预算、付款和合同金额通常应以企业批准文件、财务记录和采购合同为准;实际工作投入可以来自成员记录、任务系统或经过确认的工时数据;成本偏差原因则需要项目复盘与证据材料支持。不同来源的数据可以互相校验,但不应不加说明地拼成一个“精确事实”。

本文案例中的预算金额、成本偏差和方案预测均为情景模拟,不是行业均值,也不是来自公开企业样本。文章未将其包装成权威统计。正式项目应使用本组织的财务、采购与交付数据建立基线;如果需要行业对标,应说明来源、样本范围、时间区间和统计口径。

成本落地方案:项目成员开展成本管理的入门指南案例解析

九、工具、流程与责任:选择能减少盲区的方案,而不是追求功能数量

1. 什么时候用表格就够了

若项目只有一个团队、工作包数量有限、采购少且变更频率低,一张共享表格可能足以支持成本管理。表格应有负责人、版本记录、更新日期和必要的访问控制,避免出现多人维护多个副本、数据无法追溯的情况。

当表格的维护时间已经明显高于它带来的决策价值,或者不同部门持续出现口径冲突、审批记录丢失、工时与工作包无法关联,就需要考虑更适合的协作方式。是否换工具,应由具体管理问题驱动,而不是因为工具功能清单更长。

2. 什么时候需要项目管理平台

当组织有多个并行项目、跨团队依赖、频繁变更和共享资源时,项目管理平台可以帮助关联需求、任务、负责人、周期和项目状态,减少信息在多个表格之间重复搬运。若平台还能保留审批记录和成本字段,项目经理就更容易查看偏差对应的工作与变更。

选择时应先用真实场景做验证:建立一个项目试点,导入工作包、角色、预算类别和变更流程,观察团队是否能持续更新,以及管理者能否在不额外手工汇总的情况下得到可靠预测。试点重点是验证数据流和责任边界,不是只看演示环境里能否显示漂亮图表。

3. 工具评估应检查五个问题

  • 口径可配置吗:能否区分预算、承诺、实际和预测,能否按工作包和成本类别汇总。
  • 记录能追溯吗:能否看到变更前后版本、负责人、审批人和更新时间。
  • 输入负担合理吗:成员是否需要重复填报已有的任务、工时或采购信息。
  • 系统边界清楚吗:平台记录与财务、采购、人事系统分别承担什么职责。
  • 权限符合需要吗:成本信息是否可以按角色查看,敏感金额是否有适当访问控制。

4. 责任分工:让信息回到最接近事实的人手上

项目成员负责及时更新工作状态、投入变化和风险信号,不应擅自批准预算变化。工作包负责人负责解释估算与实际的差异,并提出执行措施。项目经理负责汇总预测、管理变更和组织决策。财务与采购角色负责解释正式金额口径、合同承诺和付款状态。项目发起人负责在范围、时间与预算之间作出关键取舍。

如果责任分工只写在制度里,却没有对应到每周流程,记录仍会中断。建议每个工作包明确一个成本信息责任人,替补责任人也要清楚;成员不必承担财务审批职责,但要知道偏差上报路径。一个问题如果没有明确接收人,就容易在项目群里被反复讨论却没人处理。

成本落地方案:项目成员开展成本管理的入门指南案例解析

十、可直接执行的30天入门计划与常用模板

1. 第1周:统一定义,避免带着不同口径开始记录

项目负责人先召集关键成员、财务或采购代表,确认项目范围、成本类别、统计周期、共享资源处理方式和变更流程。会后形成一页说明,列出哪些成本纳入项目、哪些暂不纳入、估算依据是什么,以及正式金额以哪个系统或文件为准。

同时挑选少量关键工作包做试点,检验成员是否能理解字段。如果成员无法判断一笔投入应该记在哪里,说明口径还不够清楚。不要等所有工作包都建完再发现分类不适用,先用一个真实任务试填,通常更快暴露问题。

2. 第2周:建立初始基准和风险区间

团队按工作包估算人员投入、外部费用和资源使用,标明估算依据与假设。对不确定性大的任务,给出合理区间和验证计划,不要为了表格整齐把每项都写成一个精确点值。项目发起人批准基准后,保留版本号和批准日期。

初始预算最好把风险预留与基础计划分开显示。风险预留不是随意可花的余额,而是为已识别风险准备的额度,使用时需要说明风险事件和批准记录。这样可以避免团队把风险金当作常规预算,或在真正风险发生时没有可用空间。

3. 第3周:开始记录实际、承诺和变更

每周固定一个时间更新数据。工作包负责人确认进度和剩余工作,成员提供必要投入信息,采购或资源负责人更新承诺和费用。每项变更都记录范围、价值、成本影响、时间影响和决定结果;若尚未批准,不能默认写进正式基准。

第一次更新时,不要过度评价数据好坏。重点是发现字段缺失、重复填报和统计口径冲突。若发现同一项工作在任务系统和成本表格各填一次,应优先改善数据流,而不是要求成员更努力地重复录入。

4. 第4周:召开第一次偏差复盘并调整做法

第一次复盘选择最影响预测的三项问题,不必全面审查每个字段。对每一项写清实际偏差、可能原因、影响范围、下一步措施和责任人。若偏差源于缺少信息,应安排补充验证;若是范围变更,应提交决策;若是流程问题,应观察措施是否能减少后续重复成本。

30天结束时,团队应能回答:预算口径是否统一,哪类成本最容易漏记,哪些工作包最不确定,变更是否能及时评估,完工预测是否基于剩余工作。若这些问题仍答不出来,就先修复管理闭环,不要急着做复杂指标仪表盘。

5. 成本台账的推荐字段

字段 用途 维护建议
工作包与交付物 说明成本对应的工作及完成标准 按可验收成果拆分,避免用部门名称代替工作内容
成本类别 区分人员、采购、资源、支持等成本 使用统一分类,必要时保留组织自定义子类
计划基准 作为批准后的比较参照 记录版本、批准人、批准日期和估算假设
实际投入 记录已经发生的成本或投入 明确来源和统计周期,不与付款金额混为一谈
已承诺金额 识别已签约或不可轻易取消的未来支出 关联合同、采购单或资源承诺记录
剩余工作预测 推算项目完工所需投入 由工作包负责人结合剩余任务和风险更新
偏差原因与动作 将数据转化为处理措施 区分范围变化、执行问题、依赖等待和估算偏差

6. 周度复盘可以直接使用的提问顺序

  1. 先看变化:本周哪些工作包的实际投入、剩余估算或承诺金额发生明显变化?

  2. 再核事实:变化来自新增范围、返工、等待、资源调整,还是估算假设变化?有何证据?

  3. 评估影响:是否影响最终成本、关键日期、交付范围或质量风险?

  4. 提出选择:需要调整资源、范围、时间、工作顺序,还是接受风险并持续监控?

  5. 落实责任:由谁在何时完成动作,什么时候重新检查预测?

十一、结尾:先建立可解释的成本信号,再追求精细化管理

1. 成本管理的第一目标,是减少“意外”

项目成员开展成本管理,起步不必追求覆盖所有财务细节,而要先让范围、工作包、实际投入、承诺支出和剩余预测能够互相解释。数字不一定一次就准确,但偏差要能被发现,原因要能被讨论,调整要能得到决策。

我更看重一种朴素但有效的管理能力:在项目仍有选择空间时,团队就能说清楚继续按原方案会发生什么,改变范围或日期又会付出什么代价。成本管理不是把人变成会计,而是让做事的人及时看见资源消耗与交付承诺之间的关系。

2. 下一步:从一个项目、三个工作包和一次周会开始

如果团队尚未形成成本管理习惯,可以从一个正在执行的项目开始,挑选三个成本风险最高的工作包,记录计划、实际、承诺、剩余预测和偏差原因。下周复盘时,不求一次解决所有问题,只确认最重要的一个偏差是否需要调整范围、资源或进度。

连续运行几周后,再判断是否需要更细的成本分类、跨项目资源模型或管理平台。先解决“信息能不能用于决策”,再追求“系统能不能显示更多数据”。一套真正落地的成本方案,不是让团队填更多表,而是让不必要的返工、等待和错误承诺更早暴露,并让每一次资源投入都能对应清晰的交付价值。

常见问题解答(FAQ)

1. 项目成员刚开始做成本管理,应该先记录哪些数据?

我负责一个小型软件项目,之前只登记了采购费用,最后发现人力投入才是超支主因。我不确定一开始是不是要把每个人的工时、单价、任务和报销都记下来,怎样做才不会让团队觉得是在增加填表负担?

先记录能解释成本变化的最小数据集:任务或工作包、负责人、实际投入工时、适用的小时成本率,以及发生的采购或外包费用。比如某功能计划投入 80 小时,团队实际投入 96 小时,按每小时 120 元估算,单看人力就多出 1920 元;如果只记项目总费用,这类偏差很难追溯。

入门阶段可按周汇总工时、按月核对费用,不必一开始追求精确到每分钟。关键是统一口径:工时按实际投入记录,成本率说明是否包含福利和管理分摊,采购费用按发生或验收规则一致入账。

2. 项目成本基线怎么制定,才能避免预算数字看起来准确、实际却无法执行?

我以前做预算时,习惯按项目总额拍一个数字,再分给各个阶段,执行中才发现测试和返工没有留空间。我想知道成本基线应该细到什么程度,也担心预留太多会被认为是在虚报预算。

成本基线应从可交付成果和工作包向上汇总,而不是先定总额再平均摊派。一个可操作的案例是:需求与设计 160 小时、开发 400 小时、测试 180 小时,若综合小时成本率为 150 元,人力基线为 11.1 万元;再把已确认的云资源、外包等直接费用单列,并注明测算依据。

风险准备金不应混进常规预算,可单独列示,例如针对尚未验证的接口工作预留 10% 风险额度,并写明触发条件。这样的基线既能供审批,也能在范围、费率或风险假设变化时说明为什么需要调整。

3. 项目实际成本高于计划时,怎样判断是正常波动还是需要采取措施?

我看到项目某周的人力成本超过计划 12%,但团队说只是集中处理了一批缺陷。我不确定这属于短期波动,还是预算已经失控;如果每次超一点就要求解释,团队可能会把成本记录当成追责工具。

不要只看单周超支比例,要结合累计趋势、已完成工作量和剩余工作量判断。比如计划累计成本 6 万元、实际累计 6.72 万元,超出 12%;若同期交付量也比计划多 15%,可能只是工作提前发生,仍需检查后续成本预测。

若交付量只完成计划的 70%,却已消耗 112% 的预算,就应尽快拆解原因:需求变更、返工、估算偏差、资源费率变化或等待造成的低效。建议设定团队可接受的预警阈值,例如连续两周偏差超过 10% 时复盘,而不是一次异常就下结论;复盘目的是决定纠偏动作和更新预测,不是单纯追责。

4. 项目成员如何把成本管理融入日常工作,而不是月底才补账?

我们团队月底经常集中补填工时,很多人只能凭印象估算,导致数据看起来完整却不可信。我想把记录提前到日常流程里,但又不希望每个人每天花很多时间操作,怎样安排比较现实?

将成本记录嵌入任务更新流程,通常比单独增加一张月度报表更容易坚持。可以要求成员在任务状态更新或每周固定时间补录实际工时,并把采购、外包和云资源费用交由对应责任人按凭证登记;项目负责人每周抽查少量记录,月底再核对汇总。

以 8 人团队为例,每人每周用 5 分钟确认工时,总计约 40 分钟,通常比月底逐条回忆更可靠。若某项目连续两周出现任务已关闭但没有工时记录,先检查流程是否过于繁琐或任务拆分不合理,再决定是否要求补录。成本管理的目标是及时发现偏差,因此数据及时、口径一致,往往比表格字段繁多更重要。

核心关键词

读者评论

江
江浩然

我们团队之前只看采购付款,内部人员投入和环境续期都没纳入预测,确实容易误判。只是共享人员的成本分摊口径比较难统一,文中提到的台账是否有简化做法?

韩
韩婉清

按工作包记录偏差比按部门追责更容易找到原因。我们试过每周更新工时,但填报负担不小;如果只保留实际投入、剩余预测和偏差原因三项,是否足以支撑早期判断?

刘
刘俊杰

把完工预测和已发生成本分开看很有必要。不过情景数据里的偏差原因需要先有可靠记录才能排序,实际项目中返工和需求变更常常交织,归因时最好允许多项因素并存。

文章包含AI辅助创作:成本落地方案:项目成员开展成本管理的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/593915
