成本管理如何做好人力成本?企业管理者最佳实践与操作步骤

成本管理如何做好人力成本,关键不是把工资压低,而是看清每一笔人力投入对应什么产出、承担什么风险,以及能否通过更好的组织设计获得同等或更高的业务结果。管理者如果只盯着工资总额,可能削减了关键岗位、增加了加班和返工;如果只看人均产值,又可能把少数高产团队的表现误当成整体效率。更稳妥的做法,是把人力成本拆成可核算、可解释、可行动的经营指标,再沿着预算、配置、执行、复盘形成闭环。

一、先讲核心结论:人力成本管理要管投入产出,而不是单纯控薪

1. 人力成本的管理对象不只是工资

我通常把人力成本分成三层。第一层是直接现金支出,包括工资、奖金、津贴、社保公积金、福利和招聘费用;第二层是组织运行成本,包括培训、管理、办公设备、外包服务和人员闲置产生的资源占用;第三层是机会成本,例如关键岗位空缺导致交付延期、核心员工离职带来的知识断层,以及低效流程消耗的工时。

企业财务报表能较清楚地呈现第一层,却很难直接呈现后两层。因此,管理者只看工资、社保和奖金,容易把“可见成本”当成“全部成本”。我更建议把正式核算口径与经营分析口径分开:财务口径用于会计核算和预算控制,经营口径用于解释产能、交付和组织效率。

核心结论是:人力成本不是越低越好,而是要让每一单位人力投入,支持明确的业务产出,并且不以不可持续的加班、质量下降或关键人才流失为代价。

2. 用四个问题判断成本是否健康

做管理判断时,我不会先问“能不能少招几个人”,而会先问四个问题:这笔投入服务哪项业务目标?岗位的有效工作量是多少?当前瓶颈是人数不足、能力不匹配,还是流程低效?如果减少投入,成本会转移到哪里,例如延期、外包、返工或客户流失?

这四个问题能把讨论从“人太多”或“预算不够”的立场争论,转为可验证的业务假设。比如,一个团队人均成本较高,不代表它效率低;如果团队承担高复杂度、低容错的交付任务,它可能是在用较高能力结构降低项目失败风险。

3. 建立成本、产出、质量、风险四维视图

只用人均产值衡量团队,容易鼓励短期冲量;只用成本率衡量部门,容易把支持性职能一概视作负担。我建议至少同时观察成本、产出、质量和风险四个维度,并为每个指标定义分母、统计周期、数据来源和责任人。

观察维度 常用指标 管理问题 容易误读的地方
成本 人力成本总额、成本率、单位工时成本 投入是否超预算,变化来自哪里 总额上升可能来自业务扩张,而非效率变差
产出 交付量、收入贡献、按期完成率 团队投入是否对应可识别结果 不同工作复杂度不同,不能只比数量
质量 返工率、缺陷率、客户投诉率 产出是否可用,是否把成本推迟到后续环节 短期提速可能以质量债务为代价
风险 关键岗位空缺天数、核心人才流失率、加班强度 当前产出是否可持续 低成本可能伴随隐性风险累积

成本管理如何做好人力成本?企业管理者最佳实践与操作步骤

二、背景和真实场景:为什么人力成本常常“算得清、管不住”

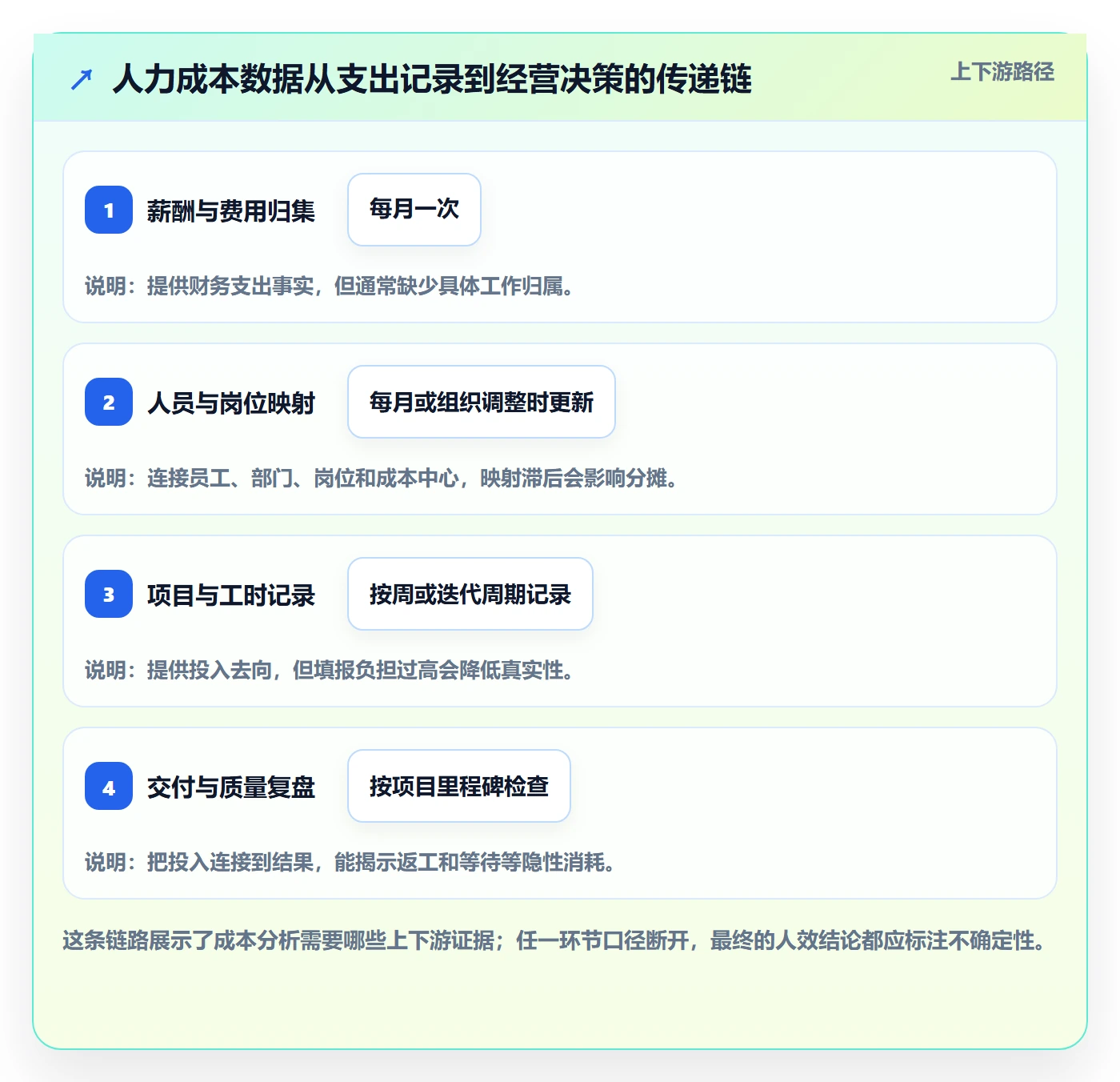

1. 财务能看见支出,业务未必看得见消耗

很多企业的工资数据相当准确,却无法回答“这笔成本支持了多少有效工作”。原因通常不是缺少表格,而是人员、项目、工时、交付物和财务科目分散在不同系统里,口径也不一致。财务可能按部门归集,业务按项目分工,人力资源按岗位和职级管理,三套视图之间没有可靠映射。

我见过一类常见情况:某部门预算执行率接近百分之百,表面看没有超支;但团队大量时间花在临时需求、重复审批和跨部门等待上,关键项目却仍然延期。财务系统能说明“钱花了多少”,却不能单独说明“钱为什么没有换来预期交付”。

2. 成本压力往往先从业务波动开始

订单下降、项目延迟、产品线调整或季节性需求变化,都会改变人员需求。问题在于,业务波动通常以周或月为单位发生,而招聘、岗位调整和人员培养需要更长时间。企业若只在年初做一次编制预算,遇到变化时容易在“继续养闲置产能”和“匆忙裁减、随后重新招聘”之间摇摆。

成本管理需要承认这种时间差。短期需求突然增加时,临时加班可能比立即招聘更快,但如果高峰持续数月,加班就会带来疲劳、错误和离职风险。反过来,短期业务回落也不等于长期岗位需求消失,贸然削减关键岗位可能让企业错过恢复期。

3. 项目型组织尤其需要把人员投入映射到工作

在研发、咨询、工程交付、专业服务等项目型组织里,工资通常按部门支付,产出却按项目形成。一个人可能同时支持多个项目,也可能在项目切换、等待决策和处理紧急事项之间分散时间。如果企业只按“部门人数”看成本,就很难判断哪类项目占用了稀缺能力,哪些工作反复打断计划。

对于一百人以上、跨部门协作较多的组织,我会优先检查工作量是否有统一的计划和状态记录,而不是先采购更复杂的成本分析工具。以 PingCode 为例,它主要面向中大型企业及一百人以上组织,可用于项目、任务、需求和协作过程的管理。它可以帮助团队把工作事项、负责人、周期和状态关联起来,但不能替代薪酬核算、劳动合规判断或财务系统;成本分析仍需要与人力和财务数据建立明确口径。

4. 数据断点会让管理者误判“人效”

如果部门成本按自然月归集,项目产出按季度验收,工时又只在月底补填,那么三种数据即使都准确,也可能无法直接比较。再加上内部支持工作难以按项目量化,简单除法算出来的人均产值会制造一种精确感,却不一定能解释实际经营状况。

判断人效时,必须先看业务周期和工作性质。销售岗位可观察有效商机、成交周期和收入贡献;客服岗位可结合处理量、首次解决率和客户满意度;研发岗位则需考虑交付价值、质量、技术债和能力积累。指标不是越多越专业,能回答决策问题、能追溯到数据来源的指标才有用。

成本管理如何做好人力成本?企业管理者最佳实践与操作步骤

三、常见误区:看似节省,实际可能把成本转移了

1. 把减员等同于降本

减少人员确实可能降低当期工资支出,但管理者还要计算离职补偿、招聘替代、培训爬坡、知识转移、交付延误和剩余员工负荷等影响。如果团队本来就存在能力缺口,减员可能把支出从工资科目转移到外包、加班、质量事故或客户赔偿上。

我会要求决策者先写清楚“减少哪个岗位、减少多少工作需求、由谁承接、承接后质量如何监测”。如果这些问题没有答案,所谓降本计划往往只是把组织风险推迟到下一个季度。

2. 把人均产值当作跨部门排行榜

销售、研发、财务、人力和客户支持的产出形式不同。用同一个人均收入或人均利润指标对比,既忽略了工作链条,也忽略了收入确认和成本分摊规则。支持部门的价值常常体现在风险降低、流程缩短和业务团队可用时间增加,不一定能直接对应当期收入。

更合理的做法是部门内先比较趋势,再选择同类业务、相近规模和相似服务水平的团队做对标。跨部门比较时,需要说明指标定义和职责边界。否则,管理层看到的可能不是效率差异,而是会计归集方式和业务结构差异。

3. 只用工时填报推导员工价值

工时可以帮助理解投入流向,但不等于生产率。工作时间长,可能意味着任务复杂,也可能意味着流程混乱;工时少,可能代表自动化有效,也可能只是漏报。若把工时直接和绩效、奖金挂钩,员工容易优化填报行为,而不是优化工作本身。

我建议把工时视作资源分布的观察数据,而不是单独的绩效结论。先通过抽样检查记录完整性,再与任务完成、返工、等待和交付质量交叉验证。对于难以准确计时的创造性工作,采用阶段成果、决策质量和里程碑评估,通常比追求分钟级填报更有意义。

4. 用削减培训预算制造短期改善

培训费用是容易被压缩的显性支出,但能力不足会通过更长交付周期、更多返工、对少数专家的过度依赖体现出来。并非所有培训都值得保留:与业务无关、无法验证效果的课程可以调整;关键岗位的安全、质量、产品知识和管理能力训练,则需要结合岗位风险和业务周期判断。

如果培训结束后没有观察行为变化和业务结果,企业确实难以证明培训回报。更好的改进不是一刀切停掉,而是明确培训目标、适用人群、应用场景和复盘周期,并观察错误率、独立上岗时间、客户投诉或交付周期是否发生变化。

5. 只在年底控制预算,不看月度偏差原因

年度预算提供边界,却不能解释每个月发生了什么。全年预算未超支,不代表成本结构健康;某月超预算,也不必然说明管理失控。超支可能来自新增订单、临时替岗、法定薪酬调整或项目延期,原因不同,处理方式就不同。

我会把月度复盘重点放在“预算差异由什么构成”。至少分开观察人数变化、薪酬结构变化、加班或临时用工变化、空缺岗位变化和外包替代变化。这样才能判断是业务增长带来的合理支出,还是工作方式造成的低效消耗。

成本管理如何做好人力成本?企业管理者最佳实践与操作步骤

四、专业判断逻辑:先统一口径,再识别可控因素

1. 先定义人力成本口径与时间范围

在比较成本前,必须写清楚纳入哪些费用。一个可操作的经营口径通常包括固定工资、浮动奖金、企业承担的社保公积金、福利、招聘、培训、加班和外包费用;是否纳入办公空间、设备折旧和管理费用,则取决于分析目的。

工资口径也需要区分计提和实付,尤其是奖金、年终奖、佣金和跨期项目。若预算按计提数据、分析却用现金支付数据,月份之间会出现假波动。我的建议是建立指标字典:每个指标记录公式、数据源、更新频率、适用范围、数据负责人和排除项。

2. 把成本变化拆成可解释的驱动因素

总成本变化可先拆为人数、平均薪酬、岗位结构、工时强度和外包替代等因素。实际企业还可能受到汇率、奖金计提、组织调整和业务地区差异影响。拆解的目的不是制造复杂模型,而是回答“成本为什么变了,哪一部分可以由管理动作影响”。

例如,平均成本上升可能是因为招聘了高阶专家,也可能是低薪岗位流失后留下更多资深员工;同样的结果,对组织意味着完全不同的事情。若把所有变化归因于薪酬上涨,管理层就可能采取错误的冻结调薪措施。

3. 将投入映射到工作、产出和质量

对项目型团队,可按项目或产品线记录人员投入与里程碑;对运营型团队,可按服务量、处理时效和首次解决率观察产出;对销售团队,可按有效商机、转化和回款周期分析。支持职能则应从服务水平、风险控制、周期缩短和内部客户体验等角度定义结果。

映射不必一开始追求精确到每个人每小时。很多组织先从团队级、项目级和月度级建立一致的数据,再对成本占比高、偏差明显或风险较大的区域深入调查,反而更容易得到可靠结果。

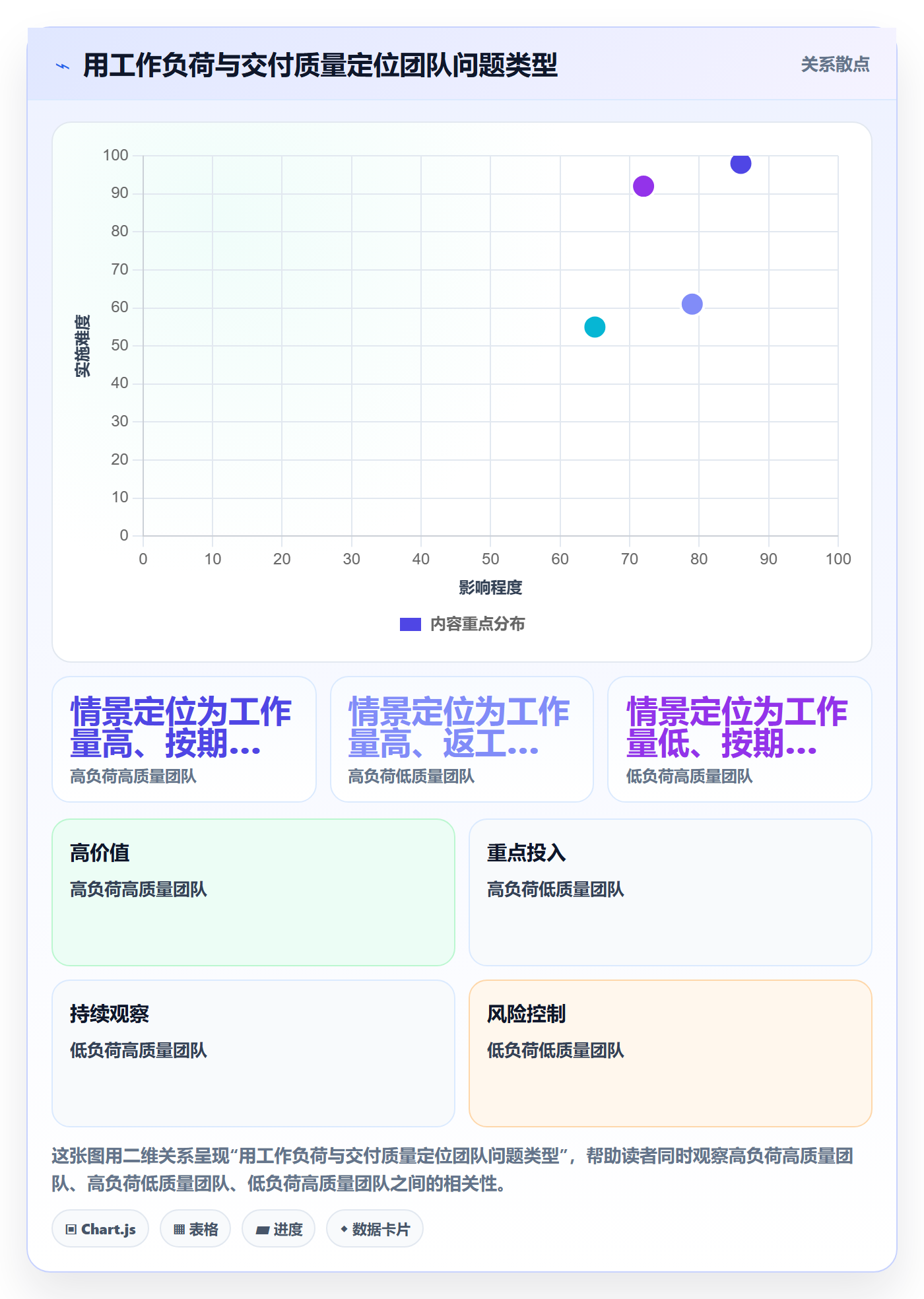

4. 区分成本问题、产能问题和能力问题

成本偏高并不自动代表人效低。需求超过产能时,是配置不足;团队有空闲但项目延迟时,可能是优先级冲突或审批等待;任务重复返工时,可能是能力、质量标准或需求管理问题。要先定位问题类型,再选择招聘、调岗、培训、流程改造或需求治理等措施。

判断时可以做一个简单的“四格检查”:工作量高且交付好,关注扩产和关键人才保留;工作量高但交付差,先查能力、流程和质量;工作量低但成本高,检查需求、职责重叠和闲置技能;工作量低且交付也弱,重新审视岗位价值与组织设计。它是诊断框架,不应替代具体调查。

5. 把不确定性写进结论

数据不完整时,不要把推算结果写成精确事实。比如项目工时只有七成填报完整,部门成本分摊依赖估算,那么结论就应说明覆盖率和假设。管理决策可以在不完美数据下进行,但必须知道不确定性可能把结果推向哪个方向。

我倾向于用“事实、解释、假设、建议”四段式写成本分析。事实是账面数据;解释是数据变化的可能原因;假设是尚待验证的业务前提;建议是可执行的下一步。这样能避免把个人判断伪装成财务结论。

成本管理如何做好人力成本?企业管理者最佳实践与操作步骤

五、具体案例与数据观察:把部门预算落到工作量和交付结果

1. 案例口径:一支一百二十人的产品与交付组织

下面是一组用于演示分析方法的情景模拟,不代表任何特定企业的真实经营数据。假设某产品与交付组织有一百二十人,月度完全人力成本为一千二百万元,全年计划交付四十个项目。连续两个季度观察后,按期交付率为百分之七十六,返工工时占比为百分之十六,部分专业岗位的加班明显集中。

管理层最初提出冻结招聘,并把所有部门的人力预算统一削减百分之五。这个方案容易执行,也容易汇报,但没有回答哪些工作量会被取消、哪些岗位确实有冗余,以及交付下降会不会抵消账面节省。

2. 先按工作流找出消耗,而不是从组织图上划线

团队先把近三个月的项目分成需求澄清、设计、开发、测试、交付支持和内部协同六类,再抽查任务、会议和缺陷记录。结果显示,主要问题并非所有岗位都过剩,而是需求变更频繁、验收标准不一致、关键专家同时支持多个高优先级项目,导致等待和返工叠加。

在模拟拆分中,返工工时主要集中于需求变更后的重复开发和交付验收;等待时间则集中在跨部门确认和关键岗位排期。这里要注意,分类结果只能说明值得进一步调查的方向,并不直接证明某个部门或个人“效率低”。

3. 再估算单位产出成本,避免用部门总额掩盖差异

若月度完全人力成本为一千二百万元,季度成本约为三千六百万元;但不能简单除以完成项目数,就得出可信的项目成本,因为项目范围、复杂度、交付周期和支持工作可能不同。团队先按项目规模、变更次数和专业投入分层,再比较相近项目的成本区间。

在这组情景数据中,相近复杂度项目的单位交付成本差异约为百分之二十。差异并未立即用于绩效排名,而是作为复核信号:检查需求变更次数、返工占比、外部依赖和人员切换次数。拆解后发现,工作切换和反复确认比单纯人数差异更能解释成本偏差。

4. 用小范围试点验证改进,不把推测当结论

团队没有先做全面裁撤,而是选择两个相似项目试行:设立变更门槛、固定跨部门确认时间、按周检查关键岗位负荷,并把项目任务状态与责任人记录在统一的协作流程中。对于一百人以上、项目较多的组织,可以考虑以 PingCode 管理需求、任务、迭代和交付过程;但财务成本仍需由财务系统提供,人力数据仍需由人力系统维护。

试点复盘时,除了看成本,还应看按期交付率、返工工时、需求变更次数、加班时长和关键岗位等待时间。如果交付指标变好,却明显依赖持续加班,就不能简单认定流程改造成功;如果任务透明度提高但填报负担显著增加,也需要简化记录规则。

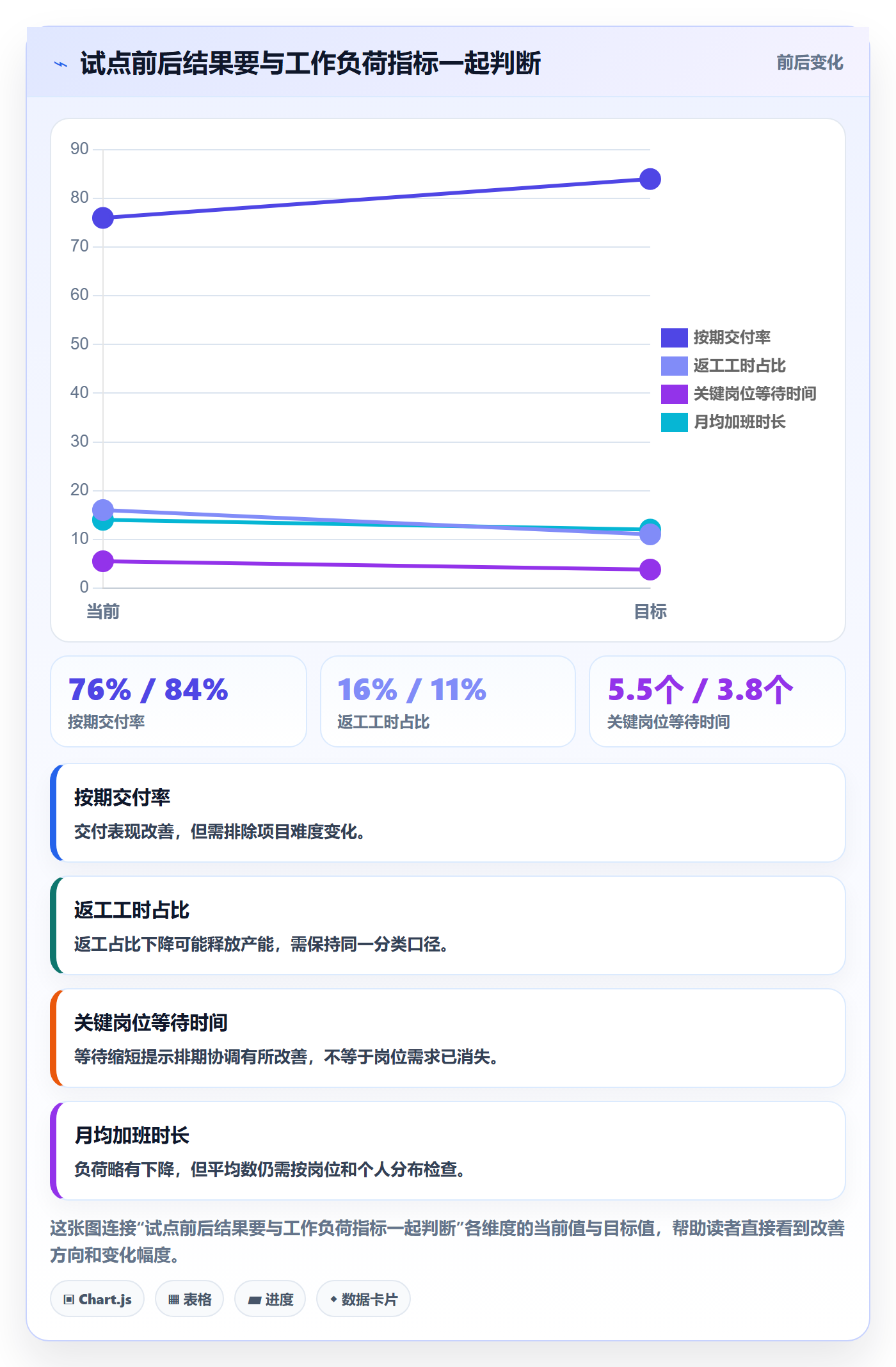

指标 试点前情景基线 试点后观察值 解读边界
按期交付率 76% 84% 需确认项目难度和范围变化接近,避免把简单项目增多误认为流程改善
返工工时占比 16% 11% 需统一返工定义,不能把缺陷修复转记为常规任务来制造改善
关键岗位等待时间 每项目平均 5.5 个工作日 每项目平均 3.8 个工作日 需要区分岗位排期和外部审批等待,原因不同,改进手段不同
月均加班时长 每人 14 小时 每人 12 小时 必须关注岗位分布,平均值可能掩盖少数成员过劳

以上数字是情景模拟,用来演示试点应如何设计指标,不是公开调查结果,也不是任何产品的效果承诺。真实企业应设置对照组或使用历史相近项目,记录需求范围、团队构成和交付周期,才能判断变化是否与管理措施有关。

成本管理如何做好人力成本?企业管理者最佳实践与操作步骤

5. 如何把试点结果转成管理动作

如果按期交付率提高、返工下降、加班没有恶化,且项目范围与人员构成大致可比,可以继续扩大流程试点,并重新估算岗位需求。如果交付改善但加班上升,优先检查是否靠透支员工换来短期结果。如果成本没有下降但等待减少、质量改善,也要评估这些收益是否足以支持业务增长或降低风险。

试点的价值不只在于证明某个工具有用,而在于建立因果链:工作可见度提升之后,管理者更早发现负荷冲突;优先级调整后,关键岗位切换减少;变更管理改善后,返工下降;最终才可能释放产能或降低单位交付成本。每一个箭头都要用数据验证,不能跳过过程直接宣称“系统带来降本”。

六、操作步骤:从成本盘点到季度复盘形成闭环

1. 第一步:确定决策目标和分析边界

先写明本次分析要解决什么问题:控制预算增长、评估新增编制、提高项目毛利、处理闲置产能,还是降低加班和离职风险。不同目标需要不同范围。如果要判断岗位需求,就不能只看工资总额;如果要预测项目毛利,则必须把人员投入、项目收入和外包费用放在相近周期内比较。

建议设定一个清晰的观察周期,例如最近六个月或完整业务季度,并记录组织调整、重大项目、季节波动和一次性奖金。周期太短,容易被临时事件带偏;周期太长,组织变化又可能让数据失去可比性。

2. 第二步:建立人员与成本基础清单

把员工、部门、岗位族、职级、成本中心、雇佣类型和所在地区纳入清单。工资之外,还应注明企业承担的社保公积金、奖金计提、福利、加班、招聘、培训和外包费用是否计入。涉及个人信息时,应遵循最小必要原则,只让授权人员访问能支持工作所需的数据。

外包人员、派遣人员和短期用工应单独标记,避免正式员工减少后,成本转移到其他科目却没有被发现。人员变动也要保留生效日期,否则月中入离职会造成成本和人数分母不匹配。

3. 第三步:用一致口径计算基础指标

以下指标可作为起点,但不应当作为跨行业通用标准:

  • 人力成本率:选定口径的人力成本除以营业收入、项目收入或部门预算,分母必须明确。
  • 单位产出人力成本:选定周期的人力成本除以可比的交付单位,适用于产出定义稳定的工作。
  • 预算偏差率:(实际成本减预算成本)除以预算成本,需区分业务增长和效率变化。
  • 人均有效产出:按岗位特性定义可验证的业务结果,避免用工时或任务数量代替价值。
  • 返工工时占比:返工工时除以总记录工时,需统一返工口径并抽查记录质量。

一个常见错误是同一张报表里混用“期末人数”和“月均人数”。员工人数变化较大时,月均人数更适合分析单位成本;期末人数则适合展示组织规模。报表中应显式标注使用哪一种分母。

4. 第四步:按岗位、团队和工作类型切片

先看总量,再按岗位族、职级、业务线、项目类型和地点拆分。切片的目的是发现差异,不是自动把高成本岗位认定为问题。例如,合规、信息安全和核心技术岗位的成本较高,可能是风险控制或技术壁垒所需;真正需要追问的是投入是否匹配职责、工作量和风险要求。

对成本占比高但业务贡献难以量化的职能,可以用服务水平协议、处理时效、问题解决率、流程风险和内部客户反馈构建组合评价,而不是强迫其套用收入指标。

5. 第五步:进行差异分析和原因验证

把预算与实际差异按人数、平均成本、薪酬结构、加班、外包、招聘空缺和组织变化拆开。对金额大的差异,要求业务负责人提供原因和证据;对影响暂时不确定的项目,标为待验证假设,并设置复核日期。

核查时采用抽样比全量追责更有效:选取成本变化最大、返工最高、加班最集中或项目延期最明显的样本,追溯到岗位、任务、审批和交付记录。发现规律后再决定是否扩大调查,避免把大量时间花在低影响事项上。

6. 第六步:制定干预方案并计算完整代价

可选措施通常包括停止低价值工作、调整优先级、减少任务切换、改善审批流程、调配技能、补足关键岗位、自动化重复任务、改变外包结构或调整招聘节奏。不同措施的实施成本和风险不同,应比较总拥有成本,而不只是当期工资节省。

方案评估至少列出预期收益、实施成本、影响人群、质量风险、劳动合规风险、观察周期和退出条件。以自动化为例,要把系统费用、流程改造、数据维护和异常处理成本计入,再判断是否减少重复劳动或提升服务能力。

7. 第七步:小范围试点并设置停止条件

挑选业务边界清楚、负责人明确、数据可以追踪的团队做试点。至少保留一个与试点工作相近的参照对象,或使用同一团队试点前的稳定周期作为比较基线。提前规定何种情况扩大、调整或停止,例如质量指标恶化、加班持续上升、用户投诉增加或数据填报完整率不足。

不要只选择容易成功的团队,也不要把一次偶然改善当作长期效果。最好在多个项目周期内重复观察,并记录同期发生的重大变化。若无法建立严格对照,应坦诚说明归因限制,结论使用“与改善同期出现”,而不是直接写成确定因果。

8. 第八步:月度看偏差,季度看结构

月度复盘适合识别预算偏差、岗位空缺、加班异常和项目负荷冲突;季度复盘适合检查岗位结构、能力缺口、需求预测和流程改造效果。将两种节奏混为一谈,可能让管理者在短期噪声中频繁调整长期组织。

复盘会上应明确谁解释数据、谁批准调整、谁跟进结果。没有责任人和时间点的“优化建议”往往停留在会议纪要里。每次会议尽量只选少数高影响问题,持续跟踪直到有数据证明问题已解决或假设不成立。

成本管理如何做好人力成本?企业管理者最佳实践与操作步骤

七、不同情况下的行动建议:先按问题类型选动作

1. 业务增长,收入和工作量同步上升

此时不要把成本增长自动判为失控。先判断新增人员是否对应稳定需求,新增岗位多久能形成有效产能,收入确认周期是否晚于招聘支出。若业务增长有较强确定性,可以优先保障关键岗位;若需求仍不稳定,可先评估内部调配、短期合作或分阶段招聘。

管理重点是产能爬坡和人员结构。跟踪新员工从入职到独立承担工作的周期,并将其与导师投入、质量和留任情况结合观察。若招聘数量增加,但资深人员被大量用于带教和救火,实际可用产能未必同步增长。

2. 收入停滞,但人力成本持续上升

先拆解成本增幅:是人员数量增加、岗位结构升级、奖金计提、加班外包,还是低收入业务占用核心团队。再识别哪些工作可以停止、合并、自动化或调整服务级别。成本控制的优先顺序通常应从“减少低价值需求和重复劳动”开始,而不是直接砍掉难以替代的关键能力。

如果收入停滞是市场或产品周期造成的,企业还要评估削减关键岗位后恢复业务需要多久。短期现金压力特别大时,可以采用分阶段方案,明确现金流底线、保留岗位清单和复核时间,而非用模糊的全员比例要求代替经营判断。

3. 交付延迟,团队反馈人手不足

先看工作量和瓶颈,而不是立即批准全部新增编制。若任务大量积压在一个专业岗位,局部补充能力可能有效;若任务普遍卡在需求确认、审批或频繁插单,增加人员可能只会扩大在制品和沟通成本。

把需求量、等待时间、专业人员负荷、返工率和延期原因放在一起看。若高负荷持续多个周期且工作优先级稳定,招聘或内部培养可能合理;若高峰只是短期波动,可以评估临时资源、跨团队支援或客户交付节奏调整。

4. 部门存在闲置产能,但业务仍在外包

不要先假设内部团队必然更便宜。比较时要纳入内部能力是否匹配、培训周期、管理成本、质量责任、保密要求和产能利用率。若工作高度标准化且短期需求稳定,内部复用可能改善成本;若需求不确定、专业技能稀缺,外包可能降低固定承诺。

闲置产能也要分清是可调度的空闲,还是技能不匹配造成的表面空闲。员工人数不变,并不代表他们能无缝切换到另一类任务。建议先做技能盘点和小规模交叉支持,观察转换成本,再决定是否长期调整岗位结构。

5. 薪酬竞争压力上升,关键人才有流失风险

对所有岗位统一加薪既可能超出预算,也未必解决留任问题。先识别关键岗位、替代难度、市场稀缺程度、业务影响和离职风险,再选择薪酬调整、职业发展、工作设计、管理支持或知识冗余等组合措施。

保留成本也要和替代成本比较,但不能把员工只当作成本项。对关键人员,薪酬竞争力、管理质量和工作可持续性往往同时影响留任。即便暂时无法调整薪酬,也应通过关键知识文档、交叉培养和继任安排降低单点依赖。

6. 数据基础薄弱,部门对成本口径争议很大

先不要急着做精细的单位成本排名。优先统一部门、岗位、项目、薪酬和外包的映射关系,选择三个到五个管理层真正关心的指标进行试运行。若目前只能可靠统计成本总额和人数,就先把这两项做准,再逐步加入工时、项目和质量数据。

数据建设应遵循最小可用原则。填报越复杂,越容易产生迟报、漏报和形式化记录。优先复用已有业务系统和财务、人力系统,通过清晰接口或人工抽样建立可信关联,不要为了看起来数字化而重复要求员工填同一信息。

八、不同情况下的取舍:没有一种方案适合所有企业

1. 降薪、冻结招聘与改善流程的取舍

降薪或冻结招聘的优点是现金影响较快、执行边界清楚;缺点是可能损伤关键人才留任和长期能力。流程改善的优点是有机会减少重复劳动、等待和返工;缺点是见效慢,需要跨部门配合,也不一定能在短期转化为现金节省。

如果企业面临紧迫现金流压力,可以先采取有期限、有复核条件的预算措施,同时保护核心岗位和交付能力;如果现金压力可控而问题主要来自低效流程,则更应先消除低价值工作和组织摩擦。两者不是非此即彼,关键是明确目的、时限和风险边界。

2. 自建、外包与自动化的取舍

自建适合需要长期积累、控制力强、需求稳定的能力;外包适合需求波动大、能力稀缺或非核心的工作;自动化适合规则稳定、重复频率高且异常可管理的流程。任何一种选择都要计入切换成本、质量责任、供应商依赖和知识沉淀。

自动化并不等于零人力。流程设计、数据清理、权限控制、异常处理和持续维护都需要投入。若流程本身频繁变化,先自动化可能只是更快地固化错误流程。正确顺序通常是先简化流程、明确规则,再评估自动化收益。

3. 追求利用率与保留缓冲产能的取舍

把利用率推得很高,短期看起来能减少闲置,但系统几乎没有缓冲时,一次需求变化、人员缺勤或客户插单就会造成排队延长。专业服务、研发和交付团队尤其需要评估工作不确定性,不能简单将所有空闲时间视为浪费。

合理缓冲不是无条件保留人手,而是明确哪些岗位需要应对突发任务、其风险概率和业务影响,并定期复核规模。企业也可以通过共享资源池、交叉技能和优先级机制保留弹性,而不一定让每个团队都各自维持冗余。

4. 精细记录与员工负担的取舍

细粒度数据有助于找到成本去向,但记录成本本身也消耗工时。如果每名员工每天填写大量分类,最终数据看似精确,实际可能只是为了满足表格。企业应先估算数据采集带来的管理收益,采用抽样、系统自动记录或团队级汇总降低负担。

判断是否值得增加记录字段,可以问:它会改变哪一个决策?谁会使用?多久使用一次?若这些问题答不出来,就不应要求员工持续填报。数据治理的目标不是收集最多,而是以可接受的成本取得足够可信的信息。

5. 统一制度与团队差异化管理的取舍

统一预算、岗位体系和核算口径有利于治理和比较,但不同团队的工作周期、产出定义和风险暴露各不相同。完全统一指标会误伤创造性工作或高风险岗位;完全放任团队自定义,则会失去横向可比性。

较稳妥的做法是统一基础口径和数据治理规则,允许业务部门在此基础上增加适合自身的结果指标。核心指标用于公司级观察,补充指标用于团队诊断,并明确两者不能互相替代。

九、组织规模、管理工具与数据治理的边界

1. 小团队先做好简单台账和固定复盘

人数较少、项目不多的团队,未必需要复杂平台。用一致的人员成本台账、项目计划、月度预算偏差表和负责人复盘,可能已经足够。最重要的是有人维护口径、有人核对数据、有人对决策结果负责。

当工作跨团队、任务频繁切换、项目并行度上升,单靠个人表格容易出现版本不一致、责任不清和重复填报。此时再评估是否需要统一协作工具,重点考察任务关联、权限、报表、数据导出、接口能力和实际使用成本。

2. 中大型组织需要连接工作过程,而非只做成本仪表盘

对于一百人以上的组织,仅有一张成本看板往往不能解释差异。管理者还需要知道工作从哪里进入、由谁负责、当前卡在哪里、变化经过哪些审批、交付质量怎样。项目和任务管理平台可以帮助组织记录这些过程,但必须与预算、人事和财务信息明确分工。

以 PingCode 为例,可以用于中大型企业的项目、需求、任务和研发协作管理,帮助团队建立工作过程的可见性。它适合作为工作执行信息的来源之一,而不是员工薪资台账或人力成本计算器。正式落地时,应先确定哪些工作数据有必要关联人员和项目,避免把过度细粒度追踪误当作管理成熟。

3. 工具采购前先回答五个问题

  • 当前最影响成本判断的数据断点是什么,能否用现有流程解决?
  • 谁是日常使用者,哪些人负责维护项目、任务和组织信息?
  • 工具记录的信息如何与财务、人力和客户系统对应?
  • 管理者需要多长时间一次看到数据,是否需要实时或月度更新?
  • 部署、培训、权限治理、集成和维护的总成本是多少?

如果企业还没有统一的岗位、项目和成本中心编码,先做主数据治理往往比立即采购更多功能更划算。工具能够加快流程,但不能自动修复不一致的定义,也不能代替管理者判断什么工作值得投入。

4. 对员工数据设定明确边界

人力成本分析涉及个人薪酬、考勤、绩效和工作记录,必须按照岗位职责和授权范围管理。应明确数据使用目的、访问人员、保存期限和导出规则,并避免把用于组织分析的数据未经解释地转成个人监控或纪律处罚依据。

团队级成本和负荷趋势通常足以支持大多数配置决策。只有在必要、合法、授权的场景下,才需要查看个人层面的明细。透明说明指标用途和限制,也有助于减少员工把记录系统理解为单纯监控工具。

十、管理者可以直接使用的月度复盘清单

1. 会前准备:让数字可以追溯

  • 确认本月人力成本采用的口径、周期和人数分母。
  • 列出预算与实际差异较大的部门、岗位族或项目。
  • 标记新增岗位、离职、奖金计提、外包和加班变化。
  • 核对项目产出、交付质量和成本数据是否属于同一周期。
  • 抽查关键数据来源和填报完整率,明确尚未验证的假设。

2. 会中讨论:先解释,再决定

对每个异常,先问“发生了什么”,再问“为什么”,最后才讨论“怎么办”。责任人需要区分一次性因素和持续性因素,说明已有证据、仍缺少什么信息、建议采取什么动作。对结论不一致的事项,记录争议口径,不要用强行统一的单一数字掩盖不确定性。

可以把会议讨论压缩为五项:成本差异、业务产出、质量变化、人员负荷、下一步动作。每项只保留影响决策的信息,避免把整份财务报表逐行朗读。

3. 会后跟踪:确认收益是否持续

每项改进指定负责人、截止日期、结果指标和复核周期。下一次复盘时,不只确认任务是否完成,还要检查结果是否发生、效果是否持续、是否出现副作用。若原假设被证伪,应及时停止或调整,不要因为已经投入资源就继续执行失效方案。

复盘问题 需要的证据 决策动作
成本为何偏离预算 人数、平均成本、奖金、加班、外包和业务变化 区分合理增长、一次性因素和可控偏差
投入是否支持预期交付 项目计划、完成情况、延期原因和人员负荷 调整优先级、产能配置或项目范围
质量成本是否转移 返工、缺陷、投诉、补救和后续支持工时 修正短期提速带来的质量风险
改进是否形成净收益 实施费用、替代成本、持续效果和副作用 扩大试点、继续观察或停止措施

十一、结尾:把人力成本管理变成经营能力,而不是削减动作

1. 真正的降本,应该能解释价值从哪里来

人力成本管理最容易走偏的地方,是把“少花钱”当成唯一成功标准。更好的结果是减少低价值工作、缩短等待、降低返工、改善岗位匹配,并让组织在相近投入下提供更稳定的交付。若成本下降伴随质量恶化、关键人才流失或员工长期透支,那只是成本被转移或延后。

2. 下一步从一张可信的成本与工作映射表开始

管理者可以先选一个业务线或项目团队,用最近一个季度的数据做一次小范围盘点:统一成本口径,标记人员与工作归属,选三至五个能够解释结果的指标,再抽查最大偏差的原因。先建立可追溯的事实,再决定招聘、调岗、外包、自动化或流程改造。

我的判断是,成熟的人力成本管理不是把员工折算成一个个成本数字,而是知道哪些能力值得持续投入、哪些工作正在浪费产能,以及组织如何以更可持续的方式获得业务结果。从一个数据可信、决策明确、能够复盘的小试点开始,比一次性制定全公司减员比例更容易得到真正可持续的改善。

常见问题解答(FAQ)

1. 企业如何准确核算人力成本,而不只看员工工资?

我以前做预算时,习惯把月薪乘以人数,结果项目看起来有利润,结算时却发现人力支出高出不少。除了工资,我还应该把哪些费用和时间算进去,才能得到能用于决策的真实成本?

先区分“员工拿到的工资”和“企业为这份产出付出的总成本”。后者通常还包括企业承担的社保及公积金、奖金与福利、招聘培训、设备与办公支出,以及管理和协作所耗费的时间。建议按岗位或团队建立月度成本口径,并注明哪些费用是直接成本、哪些是分摊成本,避免不同部门各算各的。

例如,某岗位月薪为 15,000 元,企业承担的社保公积金等为 4,000 元,奖金福利月均折算 1,000 元,招聘培训及设备分摊为 1,500 元,则月度完全成本约为 21,500 元,而非 15,000 元。这个数字是测算示例,实际比例应以企业账务和当地政策为准。

管理者还应同时看成本口径和产出指标;单看完全成本,无法判断这笔投入是否值得。

2. 如何把人力成本分配到具体项目,避免项目利润被算高?

我们团队经常多人同时参与多个项目,有人只投入几小时,有人中途转去救火。我想知道,按部门平均分摊和按实际工时核算差别有多大,工时记录又怎样做才不会变成额外负担?

对项目核算,优先采用可解释的实际投入记录,而不是把部门总工资平均摊给所有项目。可以按岗位设置标准小时成本,再乘以经确认的项目工时;共享岗位、管理支持等难以精确归属的费用,单独列为间接成本,并明确分摊规则。这样既能看项目直接人力投入,也不必假装每一笔间接费用都能精确到个人。

例如,某项目记录了 320 小时开发投入,岗位标准成本为每小时 180 元,直接人力成本就是 57,600 元;若再加上按统一规则分摊的 8,000 元支持成本,项目人力成本为 65,600 元。实践中可让成员每周按项目填报,负责人每月抽查异常工时,而不是要求员工每天反复登记。

若工时数据长期只用于追责,填报会失真;将其用于估算项目报价、识别频繁返工和调整资源,数据质量通常更有保障。

3. 发现人力成本超预算时,应该先减员还是先查原因?

某个季度的人工费用突然超了预算,管理层第一反应是冻结招聘,甚至讨论裁员。但我不确定超支来自人员过多、加班增加,还是项目反复返工;怎样判断原因,才不会削减了关键能力却没解决问题?

不要先把超支等同于人员冗余。建议把差异拆成四类:人数变化、薪酬结构变化、加班或临时用工变化,以及单位产出所需工时变化。再对照项目进度、延期、返工和交付质量,判断成本上涨是业务量增加、计划失准,还是流程效率下降。只有确认工作量长期低于岗位供给、且没有必要的能力储备时,才进一步评估人员调整。

例如,预算为 100 人月、实际投入 112 人月,先看多出的 12 人月来自新增需求、估算偏差还是重复返工。若 7 人月用于需求变更、3 人月用于返工、2 人月来自临时支持,措施就应分别是变更审批、质量改进和资源计划,而不是一刀切减员。

一个实用的判断信号是:成本上升的同时交付量没有增加、延期和返工还在变多,优先检查流程与项目管理;若交付量同步增长,则要比较新增产出的价值和新增成本。

4. 怎样设置人力成本指标,避免团队为了降成本牺牲交付质量?

我担心只考核人均产出或人工成本率,会让团队少做测试、减少协作,短期数字变好,后面却用返工和客户投诉补回来。除了成本本身,还应该搭配哪些指标,才能看出节省是否真的有效?

人力成本指标应与交付、质量和人员稳定性一起看,而不是单独设一个越低越好的目标。可以按月观察单位交付成本、计划与实际工时偏差、返工工时占比、延期率,以及关键岗位离职情况。指标需要和业务类型匹配:研发、客服和交付团队的产出不可简单用同一把尺子衡量,更不宜用个人工时长短直接代表贡献。

例如,某团队连续两个月单位交付成本下降 8%,但返工工时占比从 6% 升至 13%、延期率也上升,这更像是把成本转移到了后续阶段,而非真正提效。建议先设定基线,再观察至少一个完整交付周期;当成本下降且质量、时效没有恶化,才考虑复制做法。

预算复盘时还要记录指标口径、数据来源和异常原因,否则不同月份的数字可能并不可比。

核心关键词

读者评论

钱
钱宇轩

我们做月度人力复盘时也遇到过口径不一致的问题,财务按部门归集、项目按交付周期统计,直接对比很容易得出误导结论。先统一时间范围和成本定义,确实比急着做复杂分析更重要。

郝
郝亦辰

工时记录能帮忙发现哪些项目频繁被打断,但填得太细会增加一线负担,最后还可能变成补表。实际操作中按周记录、再抽样核对任务和交付情况,可能更容易坚持。

孔
孔子涵

文中提到减员要考虑外包、加班和延期成本,这点很实用。不过延期造成的贡献损失不太容易准确估算,最好把假设和计算依据单独列出来,避免把估算值当成确定节省。

文章包含AI辅助创作:成本管理如何做好人力成本?企业管理者最佳实践与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/593826
