采购成本管理指南:企业管理者如何做好成本管理,数据分析全流程
采购额下降了,企业的采购成本却未必真的下降:单价少了 3%,加急运输、来料不良、库存积压和重复采购可能把节省全部抵消。做采购成本管理,我更关注的不是“买得便宜”,而是从需求提出到付款、使用和处置的全生命周期成本。下面这份指南会从数据口径、分析流程、供应商和品类管理入手,说明管理者如何识别真实节省、判断风险,并把分析结果落到可验证的采购决策上。文中案例与数字均为示意推演,不代表特定企业的实际经营结果。
一、先讲核心结论:采购成本管理不是压价,而是管理总成本
1. 单价只是成本的一部分
很多采购报表把“采购成本”定义成订单单价乘以采购数量。这种口径适合核对订单金额,却不足以支持经营决策。它回答了“买了多少”,没有回答“为了买到并用好这些东西,企业总共花了多少”。
我建议管理者至少区分三个层次:采购价格、到货成本和全生命周期成本。采购价格是合同或发票上的商品金额;到货成本会加入运输、保险、关税、包装等费用;全生命周期成本还要考虑质量损失、检验、库存资金占用、停线风险、维修和处置成本。
管理上的关键转变,是从比较报价转向比较可比的总成本。如果两家供应商一个报价低 5%,但交货稳定性较差、来料缺陷更多、付款条件更苛刻,低价可能只是把成本转移到了生产、质量和现金流环节。
2. 把节省分成价格、用量和风险三类
一项采购节省要能说明来自哪里。价格节省是同样数量、同样规格、同样交付条件下,实际成交价格降低;用量节省是通过设计优化、标准化或需求治理减少不必要的采购;风险改善则体现在减少断供、质量事故、急单和库存损失。
三类价值的确认方式不同。价格节省可以用基准价和实际价比较;用量节省要先证明需求或单位消耗发生变化;风险改善通常需要用事故概率、损失金额或服务水平说明,不能直接把“没有发生事故”都记成已实现节省。
| 价值类型 | 常见计算方式 | 主要验证条件 | 容易产生的误判 |
|---|---|---|---|
| 价格节省 | 可比基准价与实际成交价的差额乘以实际数量 | 规格、数量、交付、付款和税费口径一致 | 把市场下跌或汇率变化全部算作采购贡献 |
| 用量节省 | 基准单位消耗与实际单位消耗的差额乘以业务量 | 产量、产品结构和质量标准可比 | 把产量下降造成的少买记成效率提升 |
| 风险改善 | 风险概率或实际损失变化的估算 | 风险假设透明,财务和业务共同认可 | 把理论上避免的损失当作现金收益 |
| 现金流改善 | 付款周期、库存资金和预付款变化 | 资金成本、账期和库存变化有统一口径 | 只看延迟付款,忽略供应商报价中的融资成本 |
3. 先建立口径,再谈降本目标
在我看来,采购成本管理的第一项工作不是开降本会议,而是写清楚“什么算成本、什么算节省、由谁确认”。没有统一口径,采购、财务、生产和质量可能各自报出一套数字,最后管理层只看到目标完成率,却无法判断企业到底获得了什么。
建议把管理指标拆为结果指标、过程指标和约束指标。结果指标看可比口径的采购成本、总拥有成本和已实现节省;过程指标看竞价覆盖、合同覆盖、需求合并和价格数据完整度;约束指标看缺陷率、准时交付、库存周转和供应中断风险。

二、背景和真实场景:为什么采购数据看起来齐全,决策仍然容易失真
1. 采购数据分散在不同业务系统里
企业的采购信息通常分布在采购申请、订单、合同、收货、质检、发票、付款和库存记录中。某些企业还会用邮件、共享表格或供应商门户处理询价与交付。数据分别存在,不等于数据能够关联。
要追踪一项采购的完整成本,至少需要把物料或服务编码、供应商、订单行、收货批次、发票行和付款记录连接起来。连接不上时,分析人员容易用供应商名称或品名模糊匹配,结果可能把不同规格、不同工厂甚至不同交易主体合并在一起。
我会先抽查一笔采购从申请到付款的链路,而不是先做全公司仪表盘。抽查的目的不是评估系统有多先进,而是发现关键字段在哪里断掉、哪个环节重复录入、哪些费用没有回写到采购订单。
2. “同名商品”不一定是可比商品
采购数据里常见“名称相同、规格不同”的情况。名称相同的包装材料可能厚度不同,名称相同的运输服务可能含装卸或不含装卸,名称相同的软件服务可能包含不同用户数量和服务等级。只按文本名称比较历史单价,极易得出错误结论。
比较之前,需要构造可比条件。对实物品类,至少看技术规格、质量等级、包装方式、批量、交期、收货地点和税费;对服务采购,还要看工作范围、人员资历、服务时段、响应时限和验收标准。
3. 采购需求波动会掩盖价格变化
同一物料的平均采购价格上涨,未必意味着供应商涨价。企业可能采购了更多高规格型号,临时订单占比上升,交付地点改变,或者小批量订单增加。相反,平均价格下降也可能是低规格产品占比提高,不能简单归功于谈判。
因此我会把总金额变化拆为单价、数量、产品结构、供应商结构和时间因素。拆分方式可以很朴素:先固定数量与规格看价格差,再固定价格看用量差,最后把剩余部分标注为结构变化或未解释差异。无法解释的差异应先进入核查清单,不要急着算成采购贡献。
4. 一个管理者常见的决策场景
假设一家制造企业发现某关键零件年度采购额比上年增加 12%。财务认为采购应当降价,采购团队解释原材料市场上涨,生产部门则认为安全库存增加是为了避免停线。若管理层只看总金额,三方很容易争论立场;若把单价、消耗、库存、废品和交付拆开,讨论才会进入可验证的问题。
我会先检查年度产量和产品组合,再看单位产品耗用、采购批量、月末库存、实际付款价和来料质量。之后把原材料价格变化与供应商报价变化分开,核实库存上升究竟来自需求预测偏差、最小起订量,还是有意增加的风险缓冲。
三、常见误区:看似在降本,实际可能扩大经营成本
1. 把最低报价当成最优方案
最低报价是一个候选条件,不是决策结论。它必须与质量、交付、服务、付款条件和切换成本一起评估。对低风险、标准化、替代来源充足的品类,价格权重可以较高;对停供会影响生产或客户交付的关键物料,供应可靠性和恢复能力通常更重要。
如果只比较报价,采购人员可能忽略供应商需要较长导入期、质量认证成本、模具迁移支出和首批爬坡损耗。尤其在切换供应商时,初始采购价下降并不代表第一年总成本下降。
2. 把谈判降价等同于已实现节省
合同价格降低,只说明未来采购条件变了。若企业没有实际下单,或者需求取消、数量减少,不能把合同理论折扣全部记为现金节省。反过来,如果价格降低但供应商通过缩短账期、另收服务费或减少质量保障补回收益,企业也未必真正受益。
我建议把节省状态分成“谈成、已下单、已收货、已付款、经财务确认”几个阶段。管理层可以同时看承诺节省和实现节省,但必须分开展示,不能把预计金额包装成已落袋的结果。
3. 用年度平均价格掩盖采购时点差异
年度平均价格可能掩盖月度市场波动、采购节奏和供应商调整。有些大宗原料按指数或汇率调整,采购团队并不能控制市场基准;他们能影响的可能是议价公式、采购时点、合同透明度和风险对冲安排。
分析这类品类时,应比较合同价格与适用基准指数之间的价差,而非只比较两年的平均发票价。基准指数必须与产品、地区、币种、交付条款和时间窗口匹配,并记录采用的指数版本与计算日期。
4. 用采购总额排名代替机会识别
采购金额最高的类别不一定最值得降本。高金额类别可能已采用公开市场定价,议价空间有限;金额不大的重复采购、规格繁杂或临时采购,反而可能存在更直接的管理机会。
我会同时评估支出规模、供应市场竞争程度、需求可控性、规格标准化程度、切换风险和数据可信度。机会优先级不能只看“花得多”,而要看“可影响的成本有多少、实现成本多大、失败会造成什么后果”。
5. 只设降价指标,不设质量与交付护栏
当采购人员只对降价负责,行为就会向压价倾斜;若指标体系没有质量、交付和供应风险护栏,短期绩效可能以长期运营损失为代价。低价采购造成的返工、退货或停线,往往由其他部门承担,成本却不回到采购绩效中。
企业至少要把供应商质量、准时交付、采购周期、合同合规和库存影响纳入同一复盘机制。指标不必过多,但要能阻止通过转移成本制造“漂亮节省”。
四、专业判断逻辑:先把数据变成可比较、可解释、可行动的证据
1. 明确分析对象与决策问题
开始分析前,先写出一个明确问题,例如:“本季度某类包装材料的单位成本为什么上涨?”比“分析采购成本”更容易确定数据范围和责任人。每个问题都应注明时间范围、组织范围、品类范围、计价单位和需要支持的决策。
如果问题是是否更换供应商,分析必须包括切换成本和供应风险;如果问题是是否集中采购,需要考虑需求合并、库存增加和交货频次;如果问题是是否调整付款条件,则要同时分析现金流、融资成本和供应商报价。
2. 建立可复用的成本口径
建议为每个重点品类建立成本口径卡片,内容包括计价单位、币种、含税或未税、交货地点、运费处理、质量损失口径和基准来源。不同品类不必强行使用同一套细节,但企业层面的财务口径应保持一致。
对同一批采购,分析人员还应保留原始数据、转换逻辑和异常处理记录。比如公斤与吨的换算、外币折算日期、退货冲销方式、订单拆分合并规则,都应能够复查。若每次分析都临时改公式,管理层就无法判断结论能否复现。
3. 从支出全景到重点品类逐层收敛
第一层看企业支出全貌:哪些品类金额大、增长快、供应商集中、合同外采购多。第二层看品类内部结构:不同规格、地点、事业部和采购渠道的价格差异。第三层追踪到订单与交付:哪几笔交易形成差异,原因是市场、需求、条款还是执行异常。
这种由广到深的分析比一开始就逐单核查更高效。全景分析帮管理者确定注意力投向,交易级核查负责验证原因。若只看总览,容易停留在猜测;若只查单据,又会陷入细节而看不到系统性问题。
4. 把成本变化拆解成可解释因素
采购金额可粗略表达为数量乘以价格,但管理分析通常要进一步考虑产品结构、供应商组合和交付条件。一个实用做法是选择基期和报告期,分别固定数量、规格或价格,计算各因素的变化,再把未解释差异单独列出。
对管理者而言,精确到小数点并不比因果清楚更重要。拆分模型可以从简单开始,但必须公开假设:例如价格变化先用基期数量计算,数量变化使用报告期价格计算。不同顺序会影响因素归因,因此报告中要说明采用的分解方法。
5. 用风险调整后的价值做决策
供应商报价比较应纳入质量、交付和供应风险。可把风险成本作为单独项目估算,而不必假装能精确算出每一种风险的真实金额。比如对关键零件,可以测算缺陷导致的返工、加急运输和停线损失;对一般办公耗材,风险权重则可以低一些。
对于难以货币化的风险,可以设置明确的门槛,如关键资质、双来源覆盖、恢复时间和质量认证。风险不一定都要换算成金额,但必须进入决策规则。这样既避免虚假的精确,也不会把重要风险从价格表里消失掉。

五、数据分析全流程:从原始记录到可验证的采购决策
1. 先盘点数据来源和关键字段
我会先列出采购申请、订单、合同、收货、质检、发票、付款、库存和供应商主数据的来源,确认每个数据表的负责人、更新时间和唯一标识。不要先假设企业已有完整数据链,实际情况往往是订单行能对上收货,发票行却无法稳定关联。
优先检查这些字段:物料或服务编码、供应商统一标识、订单号与行号、币种、数量、计量单位、税率、交付地点、订单日期、收货日期、质量结果、付款日期和费用科目。核心字段缺失时,应先补规则或设计人工核验样本。
2. 统一编码和计量单位
统一编码不是为了报表好看,而是为了避免同一物料被不同部门重复建档。对高频品类,建立主数据治理规则,明确命名、规格字段、单位换算、停用编码和替代关系。供应商也要使用稳定标识,不能只靠名称匹配。
计量单位需要特别谨慎。采购记录可能同时出现箱、件、公斤、米和套。若单位换算关系不明确,单价比较就失去意义。对于换算系数会变化的产品,应保留规格版本和生效日期,不能把旧版本的转换关系套用到新批次。
3. 清洗异常并保留审计轨迹
数据清洗常见工作包括去重、处理退货和冲销、识别零价或负数、核验异常高低价、补充币种换算以及拆分非商品费用。每项调整都要记录原始值、调整后值、原因、处理人和时间。
异常值不应自动删除。价格极高可能是录入错误,也可能是紧急采购、特殊规格或小批量费用。先标记、后核实,再决定是否排除。盲目用平均值过滤异常,会把真正值得管理层关注的交易一起清掉。
4. 建立基准与可比组
采购价格基准可以来自近期实际成交、合同价、预算价、公开指数、供应商报价或内部标准成本。不同来源的用途不同:历史成交适合内部比较,市场指数适合跟踪外部行情,预算价适合检查预算偏差,但不一定适合证明采购节省。
基准必须带上适用条件。比如某公开指数只适用于特定地区和等级,不能拿来直接评价其他质量等级;某次历史成交发生在紧急断供期间,也未必适合作为常态基准。若基准不可靠,报告应写明置信度,而不是输出看似精确的节省金额。
5. 进行描述分析、归因分析和异常分析
描述分析回答“发生了什么”:支出金额、数量、价格、供应商数量和订单结构如何变化。归因分析回答“为什么变化”:市场、数量、规格、供应商组合、交付条件或采购渠道分别造成什么影响。异常分析则定位需要人工核查的交易,例如高于可比价格区间、合同外采购、重复订单和短期内频繁改价。
分析结果应当从汇总指标逐步下钻到交易记录。管理者看到“某品类价格差异 6%”之后,应该能进一步查看地区、规格、供应商和订单行,而不是只能接受一个无法解释的百分比。
6. 形成行动假设,而不是只提交图表
每个发现都要配一个可以验证的行动假设。例如:“同一规格在不同工厂采购价差异较大,若统一规格并合并询价,可能降低价格和管理成本。”假设需要说明涉及范围、预期收益、风险、负责人和验证时间。
如果原因尚未确认,就把它写成待验证假设,不要在汇报中直接写成事实。采购数据能指出异常,却不能自动证明背后的组织原因。部门访谈、合同核对、供应商沟通和现场流程观察,仍然是分析闭环的重要组成部分。
7. 实施、复核并将收益回写
行动实施后,按事先约定的基准和规则复核结果。比如竞价后不仅检查新合同单价,还要检查实际订单、收货质量、交付表现和附加费用。若企业把节省目标纳入预算,还应区分预算减少、合同价格改善和实际现金支出减少。
最后将已确认结果回写到品类策略、价格基准、供应商绩效和下一轮预算中。没有回写的分析容易变成一次性汇报;有回写机制,数据才会逐渐改善后续采购决策。
- 定义问题:明确要支持的经营决策、分析范围和时间口径。
- 盘点数据:确认数据源、字段责任人、关联关系和缺失情况。
- 清洗治理:统一编码、单位、币种与退货冲销规则,保留调整轨迹。
- 建立基准:选择适合品类的价格或成本基准,写明适用条件。
- 分析原因:拆分价格、数量、结构、供应商和风险因素。
- 提出方案:明确收益假设、风险护栏、实施成本和责任人。
- 复核结果:从合同、订单、收货和付款多层验证实际收益。
- 沉淀规则:将结果更新到品类策略、供应商管理和预算机制。

六、案例与数据观察:一项降价计划为什么需要看全链路
1. 情景设定:某制造企业的包装材料支出上升

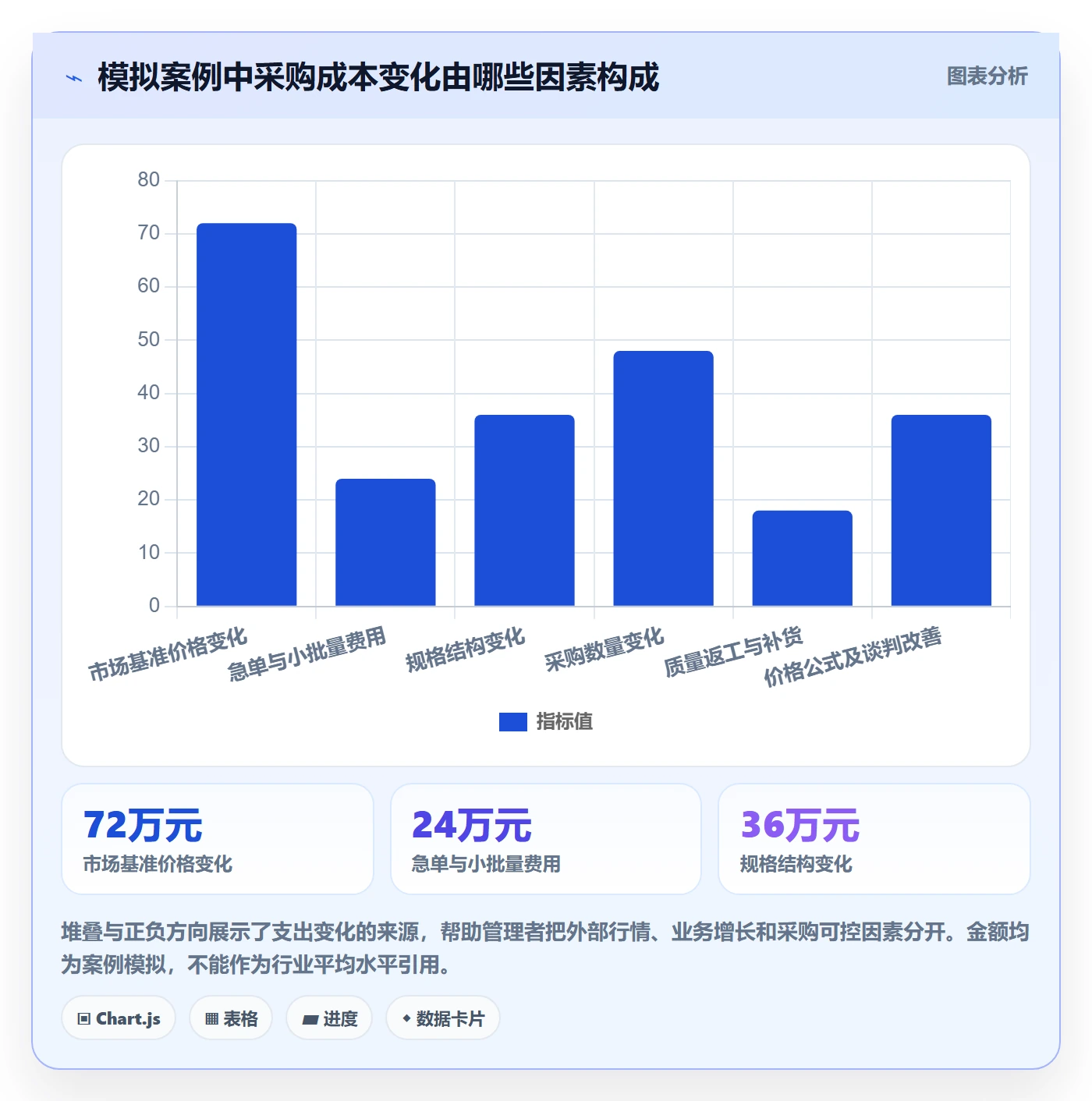

以下是用于说明分析方法的模拟案例。某制造企业包装材料年度采购支出从 2400 万元上升至 2688 万元,增幅 12%。管理层最初要求采购团队通过招标降价,但初步数据表明,支出增长并非单一价格因素造成。
团队把数据拆为采购数量、单价、规格结构、急单比例和质量损失。分析发现,单位价格上涨约 4%,采购数量增加约 3%,高强度包装占比上升,临时小批量订单增加;同时,供应商更换后首批不良导致额外返工和补货。
2. 先区分外部涨价与采购可控因素
采购团队先选取与材料等级、地区和月份相匹配的公开市场参考价,检查市场基准变化,再比较企业成交价相对基准的价差。这样可以避免把原材料市场上涨都算成采购失误,也避免把市场自然回落冒充采购谈判成果。
案例中的价格涨幅,有一部分与市场基准一致,另一部分来自急单附加费和规格分散。采购团队无法控制外部市场价格,却可以通过锁定计价公式、提前滚动预测、整合订单和减少不必要规格,改善可控部分。
3. 不把质量损失留在采购报表之外
来料不良的直接成本包括筛选、返工和补货;间接成本还可能包括产线等待、加急运输、客户交付延误和质量人员额外投入。案例团队没有把所有潜在损失都估成确定金额,而是将有单据支持的返工和加急费用纳入成本,将可能的停线风险单独列为风险说明。
经过供应商共同改善,质量团队设定批次验收与改善门槛,采购团队调整供应商绩效评审。新合同价格略高于最低报价方案,但交付与质量约束更明确。企业最终比较的是风险调整后的总成本,而不是报价表中最小的数字。
4. 验证采购行动有没有产生真实收益
团队把措施拆成四项:减少低使用率规格、合并零散需求、调整补货频率、重新谈判价格公式。每项措施分别设定基线和核验数据,避免把多个因素造成的变化全部归到价格谈判。
以下数据是情景模拟,用于演示收益分类。金额为全年估算值,未考虑税务差异和资金时间价值。管理者在实际应用时,应以本企业实际订单、收货、质量和付款记录替换。
| 措施 | 估算年度影响 | 验证数据 | 主要边界 |
|---|---|---|---|
| 减少低使用率规格 | 节省 42 万元 | 规格数量、单位耗用、实际采购金额 | 需经工程与质量确认,不能以标准化牺牲产品要求 |
| 合并零散订单 | 减少 18 万元加急与小批量费用 | 订单批量、加急运输费、交付周期 | 合并后不得导致库存和资金占用过度增加 |
| 调整补货节奏 | 减少 12 万元库存资金占用成本 | 平均库存、补货频次、资金成本假设 | 需验证安全库存与供应恢复能力 |
| 价格公式重谈 | 估算改善 36 万元 | 合同公式、适用指数、实际成交价 | 市场指数变化与采购谈判贡献应分别披露 |
| 质量改进 | 减少 15 万元返工及补货成本 | 不良批次、返工单、补货和加急费用 | 只确认有记录支持的实际损失减少 |
5. 复盘收益质量,而不仅是收益总额
案例复盘时,管理层应进一步问:节省是否可持续?是否牺牲了交付安全?是否把成本转移给其他部门?如果一次性清理库存带来当年现金流改善,下一年还能否重复?如果供应商让价建立在原材料价格下降基础上,这种收益是否应归为采购能力提升?
我倾向于把收益分为经常性、一次性、现金流改善和风险缓释,并分别展示。不同类型不应简单相加后形成一个“大数字”,因为它们对利润、现金流和未来预算的影响并不相同。

七、不同情况下的行动建议:按品类特点决定管理抓手
1. 对大宗或价格波动明显的品类
这类品类应建立基准指数、计价公式和价格调整记录。管理者需要关注指数选择是否匹配等级、地点和币种,合同调整是否有上下限,报价更新频率是否合理。采购团队的价值不只在于压低报价,也在于让价格变化透明、可解释、可复核。
不要仅凭单月价格判断谈判成败。可以用滚动周期观察实际成交价相对基准的价差,并把汇率、运费、关税和库存时点单独列示。若价格预测不确定,分批采购或框架协议可能比一次性押注市场方向更稳妥。
2. 对标准化、来源充足的通用品类
此类品类适合统一规格、合并需求、建立目录价格和开展定期竞争。管理重点往往不是复杂的供应链金融模型,而是减少重复编码、零散订单、合同外采购和不必要的品牌或规格差异。
如果企业部门较多,可先选择一两个使用频率高、替代风险低的品类试点。试点应同时观察采购单价、下单次数、审批耗时、交付表现和库存变化。集中采购如果导致仓储和配送成本上升,就需要重新设计补货方式,而不是简单把所有订单集中到一个地点。
3. 对关键、定制或切换成本高的品类
这类品类的第一优先级通常是稳定供应和可恢复能力。采购分析要包括认证周期、模具或专用设备归属、供应商产能、替代料验证和供应中断后的恢复时间。所谓第二来源,不能只存在于名录里,还要确认它具备真实供货能力。
谈判时可把价格、产能保障、质量改善、技术协同和库存责任打包讨论。必要时接受较高的名义单价,换取较低的总风险,但要把交换条件写进合同和复盘指标,避免风险保障停留在口头承诺。
4. 对服务采购和专业服务
服务采购的成本难点是范围不清。合同写“咨询服务”“维护支持”却没有明确工作量、交付物、验收标准和响应时限时,报价就很难横向比较。采购团队应和使用部门一起定义服务边界,再比较人员等级、服务时间、成果质量和超范围收费规则。
对于按人天计费的服务,要核验人员资历、实际投入和交付结果;对于按项目总价收费的服务,要检查变更机制和验收条件。最低费率不等于最低成本,若工作反复返工或验收不通过,项目周期和内部协调成本会随之上升。
5. 对数据基础较弱、系统较分散的企业
数据治理不必一开始就做成庞大项目。先选一两个关键品类,完成编码统一、合同与订单关联、费用拆分和节省确认,再将方法复制到其他类别。小范围闭环能够让管理层看到治理投入与决策质量之间的关系。
若暂时没有集中分析平台,可以从受控模板和固定数据抽取开始,但要指定数据负责人、版本规则和审批留痕。电子表格能用于试点,不能长期承担多部门、多币种、多版本的关键成本账;当同一数据在不同部门反复加工时,手工维护的错误成本会逐步增加。
八、不同情况下的取舍:价格、库存、供应安全与管理投入如何平衡
1. 集中采购与本地灵活性之间的取舍
集中采购能够提升议价能力、统一规格和加强合同管理,但可能拉长交付链条、降低现场灵活性,也可能把业务差异强行压平。适合集中的是标准化程度高、需求可预测、供应市场充分的品类;需要保留本地决策的,通常是交付响应敏感、规格差异明显或区域法规要求不同的品类。
可以采用“集中定规则、分散做执行”的方式:总部统一供应商准入、价格框架、技术标准和合同条款,业务单元依据授权范围选择具体订单和配送安排。这样比完全集中或完全分散更容易兼顾规模与响应。
2. 降低库存与提高供应韧性之间的取舍
库存下降会释放资金,也可能降低仓储和报废成本;但若供应周期长、替代来源少、需求波动大,库存压得过低会放大停供损失。安全库存不能只按历史平均消耗设定,还要考虑交期波动、供应恢复能力、需求预测误差和停线影响。
对高风险物料,可以用情景分析比较不同库存水平下的资金占用与缺货风险;对通用且易补货的物料,则可以通过缩短补货周期和提高数据可见性来降低库存。目标不是库存越少越好,而是在风险承受范围内减少无效库存。
3. 单一来源与多来源之间的取舍
单一来源可能换来更好的价格、质量协同和供货规模,但会增加依赖。多来源可以分散风险,却可能提高认证、管理和小批量采购成本,甚至导致供应商不愿投资专用产能。管理者需要按业务影响区分,而不是所有品类一律双来源。
对于真正关键的品类,可以设计主供与备供比例,定期进行备供验证,并检查切换所需时间。对低影响、标准化且供应充足的物料,保留多个合格来源即可,不必为了形式上的分散而增加无意义的管理复杂度。
4. 更高数据精度与分析成本之间的取舍
不是每一种采购都值得做复杂的全生命周期模型。高价值、高风险、长期合同和高切换成本项目,值得投入更多精力核算质量、库存、资金和服务成本;低金额、标准化、交易频繁的品类,可以先用规则化分析识别价格异常和流程浪费。
我的原则是让分析精度与决策影响匹配。若一项决策可能影响数千万元支出或关键产能,单靠平均单价不够;若影响金额有限且替代容易,为了追求小数点后更高精度投入大量人工,可能本身就是成本浪费。
5. 短期预算与长期总成本之间的取舍
预算周期常常促使团队追求当年可见的节省,但某些有价值的项目需要前期投入,例如供应商认证、设计变更、质量改善和数据治理。管理层应区分一次性投入与持续收益,避免因为第一年成本增加就否定长期改善。
同时也不能用“战略价值”掩盖没有验证的支出。长期项目要设阶段性里程碑,例如样品认证、批次质量、交付稳定性和总成本复核;未达到门槛时,及时暂停或调整,而不是无限期投入。
九、管理者如何建立可持续的采购成本机制
1. 设立跨职能的成本确认规则
采购成本管理不是采购部门独立完成的工作。采购掌握市场与商务条件,财务负责口径和收益确认,业务部门提供需求与使用情况,质量团队判断缺陷成本,供应链或仓储团队提供库存和交付数据。各方需要在项目开始前约定数据责任和确认方式。
跨职能协作不意味着每个项目都开很多会。可以对重点项目设立轻量评审:确认基准、验证范围、风险护栏和收益归属;对一般采购则采用标准规则和抽样复核。流程复杂度应与项目影响匹配。
2. 建立品类策略,而不是逐单救火
品类策略至少应说明支出规模、需求特征、供应市场、关键风险、采购方式、谈判重点、替代方案和绩效指标。年度采购计划不应只是供应商名单与预算金额,而要反映哪些成本可以通过规格、需求、合同和供应网络改变。
对于重点品类,建议定期更新市场变化和供应商能力;对于低风险通用品类,可以采用目录和简化审批。策略不需要写成厚重文件,但需要让采购人员知道什么可以灵活处理、什么必须升级审批。
3. 把节省确认嵌入预算和绩效
预算基线、合同基线和实际支出需要分开。若预算本来高于合理市场水平,预算差额不能直接算作采购节省;若需求量下降,采购金额减少也不代表单位成本改善。节省指标应明确业务量和价格基准,才能避免部门间重复认领。
绩效评价可同时观察可比价格改善、实际实现率、质量、交付、合同执行和库存影响。不是每项都要转成奖金公式,但至少要让团队知道,短期降价不能抵消重大质量或供应事故。
4. 让数据结果回到日常执行
分析的最终用途不是月报里多几张图,而是改变下一次申请、询价、谈判、审批和验收。采购人员在新订单发生时,应能看到适用合同价、历史可比交易、价格有效期和供应商交付表现;需求部门也应能看到标准规格和替代选择。
如果分析发现某些费用长期未进入订单,企业可以调整订单模板或费用归集规则;如果发现同一物料被重复创建,则应改进主数据流程;如果差异来自预测偏差,应由业务计划机制处理,而不是继续要求采购反复压价。
十、结尾:先让每一笔节省经得起追问
1. 采购降本的真正检验标准
一项采购改善是否成立,至少要经得住三个追问:比较对象是否可比?收益是否真实发生?质量、交付、库存和风险有没有恶化?这三个问题比“报价降了多少”更能区分真正的成本管理和表面上的价格管理。
我最看重的不是采购报表上节省金额最大的一行,而是它能否追溯到清晰的基准、真实的订单与收货、合理的成本归因,以及业务可接受的风险结果。能解释、能复核、能复制,才是可持续的采购能力。
2. 下一步从一类品类和一条数据链开始
如果企业刚开始建设采购成本管理,不必立即追求覆盖所有支出。选择一个金额较大、数据相对完整、业务愿意配合的品类,追踪从需求申请、询价、合同、订单、收货、质检到付款的完整链路。
先确认这一类采购的可比条件和成本口径,再识别价格、用量、规格、库存、质量和交付中的主要差异。最后挑一项风险可控的改善措施,事先约定基线与验证方法,等实际交易完成后复核结果。
采购成本管理的起点不是更强硬地谈价,而是让企业知道钱花在了哪里、差异因何产生、哪些因素能够改变,以及改变之后是否真的更好。当这条数据链稳定运行,降本才会从一次性口号变成能够持续复用的经营能力。
常见问题解答(FAQ)
1. 采购成本管理的全流程应该怎么做?
我负责的采购以前主要盯着合同单价,月底才发现运费、加急费和返工损失也在不断增加。想把采购成本管起来,但不确定应该从需求提出、询价到付款的哪些环节采集数据,才能避免只做事后统计。
建议把流程拆成需求、寻源、定价、下单、收货、对账和复盘七个节点,并给每笔采购保留统一的物料或服务编码、数量、含税价格、交付时间、供应商和费用归属。分析时不要只看合同单价,而要计算到岸或到用总成本:采购金额加运输、检验、仓储、加急、质量损失等可归属费用。
比如一批货合同价为10万元,运输和加急费共6000元,质量返工损失估算为3000元,那么管理上应关注的总成本是10.9万元,而不是合同上的10万元。这个数字适合用于识别问题和比较方案;若返工损失分摊方法不一致,应先标注估算口径,避免把估算值误当成财务实际发生额。
2. 采购成本分析应该看哪些指标,如何避免被单价误导?
我做采购报表时经常看到某供应商报价最低,但实际交付后总费用并不低,甚至因为延期影响了生产。除了单价和采购金额,我该选哪些指标,才能区分真正节省和把成本转移到了别的环节?
建议至少同时观察总拥有成本、价格差异、准时交付率、来料合格率、加急采购占比和库存周转。指标要有清晰分母和时间范围,例如准时交付率按约定交期内到货的订单行数除以应交订单行数计算,不能把订单数和订单行数混用。
假设供应商甲单价低2%,但准时交付率从98%降至86%,同时每月多出3次加急运输,那么这2%的报价优势未必构成真实节省。管理者应把供应商表现与物料关键程度结合起来:对可替代、低影响物料,可以更重视价格;对停产风险高的关键物料,应把交付稳定性和质量损失纳入决策。
3. 采购成本数据分析全流程中,怎样处理数据口径不一致的问题?
我把采购订单、发票和收货记录合到一张表后,发现同一种物料出现多个名称,金额也对不上。有时是含税和未税价格混在一起,有时是退货、补单或跨月入账造成的,我该先清洗数据还是直接做分析?
先定义口径,再清洗和分析,否则图表越精细,误判可能越严重。建议建立物料编码、供应商编码和组织编码的映射表,统一币种、计量单位、税价口径及日期口径;同时保留原始字段,不要覆盖源数据。对账时可按订单号、订单行号、收货记录和发票逐层匹配,单独标记部分收货、退货、红字发票和跨期项目。
比如采购订单按下单日统计,而财务支出按发票入账日统计,两者出现月份差异并不必然代表数据错误。实际操作中,可以先抽取金额占比最高的20个物料或供应商做人工核验,再扩大到全量数据;这通常比一开始追求全表自动匹配更容易发现规则缺口。
4. 企业管理者如何把采购分析结果转化为可执行的降本行动?
我曾经做过不少成本分析,报告里列出价格上涨、供应商集中和库存偏高等问题,但采购团队看完后不知道下一步该做什么。想知道怎样把分析结论变成责任明确、能验证效果的行动,同时避免把降本变成单纯压价。
每项发现都应落到“问题、原因假设、行动、负责人、期限、验证口径”六个字段,并在行动前设定基准线。比如某类辅料年采购额为500万元,近半年价格上涨4%,可以先拆分原材料行情、规格变化、批量变化和供应商报价,再决定是重新议价、优化规格还是调整批次;不能把全部涨幅都归因于供应商。
行动完成后,用相同税价、数量和交付条件比较实际成本,并把质量、交期及库存变化作为护栏指标。若通过延长交期换得3%的降价,但因此增加加急运输和停线风险,就不应把3%全部认定为净节省。建议每月复盘已实现节省、避免成本和尚未兑现的预测收益,三者分开报告。
核心关键词
文章包含AI辅助创作:采购成本管理指南:企业管理者如何做好成本管理,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/593582
读者评论
我们做过一次供应商比价,合同单价确实降了,但小批量补货和加急运输增加后,实际节省没有报价表上那么多。把收货和物流费用一起核算,才看清差异。
文中把承诺节省和已实现节省分开,我觉得很有必要。实际推进时,订单取消、需求变化都可能让谈下来的价格落不了地;最好由财务和业务共同确认口径。
全生命周期成本的思路适合关键物料,但质量损失和断供风险不太容易准确折算成金额。相比给出看似精确的数字,我更倾向于把假设、风险门槛和数据缺口单独列出来。
