成本落地方案:企业管理者开展成本管理的制度设计案例解析

不少企业的成本管理制度,写到最后只剩下一句“严格控制费用”:业务部门不知道哪些支出要申请,财务部门不知道超预算该不该拦,管理者则在月末才发现利润低于预期。问题往往不是员工不重视成本,而是制度没有把经营目标、决策权限、核算口径和纠偏动作连起来。本文以一家年营收约 3 亿元、拥有两个生产基地和多个项目团队的制造型企业为情景案例,拆解一套能够运行、能够复盘、也能根据业务变化调整的成本落地方案;

案例数字均为模拟测算,用于展示制度设计逻辑,不代表行业统计结论。

一、先讲核心结论:成本制度要管决策,不只是管报销

1. 成本制度的核心不是“少花钱”,而是让每笔钱对应明确的经营结果

我判断一套成本制度是否有效,不先看制度文件有多少页,而看三个问题能不能被清楚回答:谁可以决定花钱,花钱时依据什么,花完之后如何判断这笔支出是否值得。若这三个问题没有答案,再严格的报销审批也只是把成本管理推迟到付款之前,无法改善采购价格、产能利用、项目范围或客户盈利质量。

企业需要把成本管理从“财务审核”改造成“经营责任制”。财务负责口径、数据和预警,业务负责人负责预算假设与经营结果,管理层负责资源配置和例外决策。制度的目标不是让财务替业务说“不”,而是让业务在做决定之前看见成本、收益和风险。

我的核心判断是:成本控制的最小管理单元,不是发票,而是经营决策。一张发票可能对应多个部门、多个项目和多个月份;反过来,一个影响利润的决定,也可能在很久之后才以费用、库存或返工的形式出现。只盯着报销单,容易控制住看得见的小钱,却放过看不见的大额损失。

2. 先搭四层制度,再讨论软件和报表

落地时,我建议先把制度拆成四层:目标层说明利润、现金流、质量和交付目标;责任层定义成本中心、项目和负责人;规则层明确预算、审批、采购、变更和例外处理;反馈层通过月度复盘、差异分析与责任调整形成闭环。四层缺一,都会导致制度在执行中变形。

举例来说,若企业只规定“采购超过五万元须审批”,却没有明确预算归属和采购比价要求,审批人只能判断金额是否大,无法判断需求是否必要、价格是否合理。若有预算和比价规则,却不做采购后验收与供应商质量回顾,短期低价可能换来更高的返工和停线成本。

制度层 需要回答的问题 核心产出 常见缺口
目标层 企业要优化什么,哪些目标不能牺牲 利润、现金流、交付、质量目标 只设降本比例,未设质量与交付底线
责任层 哪位负责人对哪类成本负责 成本中心、项目归属、责任人 部门承担费用,却无法影响关键决策
规则层 何时申请、谁审批、怎样采购和变更 预算、授权、采购、例外规则 流程写得严,但缺少授权边界和时限
反馈层 如何比较计划与结果并采取行动 差异分析、复盘、纠偏措施 报表有差异,却没有负责人和完成日期

3. 先确定“不能省的成本”,再设降本目标

成本不是越低越好。安全投入、关键设备维护、质量检验、法规合规以及必要的研发验证,压得过头可能带来停产、召回、客户流失或未来成本增加。制度必须同时写明成本目标与底线指标:例如单位制造成本下降多少,同时质量异常率不能超过设定阈值,准时交付率不得低于合同要求。

若把降本指标单独下达,组织会优先寻找容易被压缩的项目,而不是寻找真正低效的环节。更稳妥的做法是把“成本效率”写成带约束的经营目标,例如单位合格品成本、一次交验合格率、库存资金占用和准时交付率联合考核。

二、背景与真实场景:制度为什么常在执行中失效

1. 情景企业的成本问题并非来自单一大额浪费

本文案例中的企业有两处生产基地,销售团队按区域经营,研发团队同时承担客户定制项目和平台产品迭代。管理层在年度预算中提出“制造成本下降 5%、费用增长不超过营收增长”,但年中发现利润承压。原因并非一笔特别离谱的支出,而是多个小机制相互叠加:客户需求变更没有同步调整报价,采购紧急下单缺乏比价记录,试制料和量产料混在同一成本口径,项目延期带来的加班没有回到项目成本。

这类问题的特点是每个部门都能解释自己“为什么必须这么做”。销售说客户要求快,研发说技术方案发生变化,采购说交期太紧,生产说计划频繁插单,财务则说单据不完整、无法及时归集。单看某一个环节,大家都可能有道理;把成本路径连起来,才会看到组织缺少共同的经营规则。

在这个案例的模拟摸底中,管理团队将近三个月的异常费用、返工和加急采购逐笔归因。最初有 112 笔异常记录,按金额排序后,前 20 笔约占异常金额的 61%;但按原因归类,重复出现的“需求变更未评估”“临时采购无替代方案”“项目工时未归集”比单笔金额更值得优先处理。这里的比例是案例情景测算,用于说明分析方法,而非外部调查数据。

2. 成本失控常隐藏在部门之间的交接处

我在制度设计中尤其关注跨部门交接,因为成本通常不是某个人单独“花掉”的,而是一个环节的选择让下一个环节付出代价。未经评估的客户变更,会转化为研发加班、采购插单、生产换线与延期赔付;过度追求低价的供应商策略,可能转化为来料检验、返工、停线和售后成本。

因此,成本制度不能只按部门费用科目划线。至少要同时建立三种视角:部门视角回答“钱由谁管理”,项目视角回答“成本因何发生”,流程视角回答“哪个决策造成了后续成本”。对制造企业,还应补充产品、订单或客户维度,避免不同产品的利润被平均数掩盖。

3. 先做成本地图,别急着一刀切冻结预算

制度设计开始前,我会让财务和业务共同画出“成本从决定到结果”的路径。以客户定制订单为例,先有销售报价和技术评估,再有物料采购、试制、量产、验收与售后;在每个节点标出决策人、数据来源、可能的成本后果和现有审批规则。这样做能区分“费用发生点”和“成本决定点”。

冻结预算看似直接,但它通常只限制尚未发生的显性费用,已经签订的合同、未交付的采购订单、库存损耗和返工风险并不会自动消失。冻结还可能让部门把支出移到其他科目、推迟必要维护,或通过拆单规避授权。成本地图能帮助管理层优先处理可控、重复、高影响的原因,而不是把所有部门都纳入同一把尺子。

成本信号 表面现象 需要追溯的决策 制度切入点
加急采购增加 采购费用或运费上升 需求预测、计划变更、库存策略 加急原因编码与事后复盘
返工工时上升 人工成本与交付周期增加 设计评审、试制验证、变更审批 质量成本归集与变更门槛
项目毛利波动 报价后实际成本偏离 成本估算、范围确认、工时记录 项目预算基线与变更重估
库存资金占用 库存金额增长或呆滞增加 采购批量、预测偏差、替代料策略 库存责任人和处置时限

三、常见误区:为什么“管得严”不等于“管得好”

1. 误区一:把成本管理等同于压缩费用

压缩费用是一种手段,不是管理目标。若企业砍掉设备预防性维护,短期维修费可能下降,停机和紧急维修却可能增加;若减少质量检验,检测支出下降,客户退货和返工风险可能上升。成本制度应区分可消除浪费、可优化支出、战略性投入和法定刚性支出,不能使用同一比例做减法。

更可靠的判断方式,是把支出与业务结果关联起来。销售差旅应观察有效商机、客户覆盖和订单贡献,而不是只看人均差旅费;研发支出应按项目阶段、技术不确定性和复用价值解释,而不是简单按部门同比压缩。没有结果指标的削减,往往只是成本从一个科目移到另一个科目。

2. 误区二:预算一经批准就不允许调整

预算是管理假设,不是对未来的精确承诺。原材料价格、客户需求、汇率、订单结构和产能安排都可能变化。如果预算无法调整,部门会在年底集中花钱、隐瞒风险或把真实需求延后,造成“预算执行率很高、经营结果却更差”的矛盾。

制度更应规定什么情况下可以调整、谁能批准、调整后如何更新预测,以及原预算与新预测如何并列保留。预算调整不是把基线抹掉,而是记录变化发生的时间、原因、影响金额和责任归属。这样既避免把不可控变化算成执行不力,也避免用“环境变了”掩盖本可控制的偏差。

3. 误区三:审批层级越多,资金越安全

审批节点多不一定更安全。若每位审批人都只看金额、不看业务必要性,流程只会增加等待时间。延迟采购可能引发停线,延迟项目决策可能导致客户交付违约;审批压力还会诱发拆单、先执行后补批等行为。

授权设计应依据风险、可逆性和信息位置,而非简单按职位逐级加码。小额、已预算、可逆的日常支出可以授权给一线负责人;高金额、跨预算、涉及长期承诺或安全合规的事项,才需要升级审批。审批的价值在于让正确的信息进入正确的决策节点,而不是让更多人留下签字。

4. 误区四:所有成本都分摊到部门,便算清楚责任

财务分摊解决的是报表归属,不等同于经营责任。比如厂房折旧按产量分配,产品成本会随产量变化;若责任部门无法影响厂房配置或设备采购,就不应把全部折旧偏差算成该部门的可控责任。强行把不可控成本压给一线,会降低数据可信度,也会破坏协作。

我建议每个关键成本至少标注三项属性:发生对象、责任对象、可控属性。发生对象可能是订单或项目;责任对象是对决策拥有影响力的人或团队;可控属性则区分直接可控、共同可控和外部影响。报表同时展示总成本和可控成本,管理层才不会用一个数字惩罚错误的人。

5. 误区五:上系统就能自动解决口径不一致

系统可以提高数据采集和流程执行效率,却无法替企业决定“什么算项目成本”“客户变更何时重估预算”“低价但高风险的供应商如何评估”。规则没定清楚时,系统只会把模糊流程固化得更快。先统一口径和责任,再配置系统字段、审批和报表,往往比先采购工具再补制度更省时间。

对于 100 人以上、跨多个项目和部门协作的组织,可以考虑用管理平台承载项目预算、任务工时、变更记录和审批信息。以 PingCode 为例,可将项目目标、任务、负责人和变更过程放在可追踪的协作链路中;但它不能替代财务核算、采购系统或成本会计。是否采用,应以现有系统能否提供完整数据、是否需要跨团队追溯为判断依据,而不是以“有平台”作为制度落地的证明。

四、专业判断逻辑:把成本制度设计成可运行的经营闭环

1. 先分清成本对象与责任边界

成本对象是企业希望观察成本的维度,例如部门、产品、订单、项目、客户或生产批次;责任边界则是某个负责人能够影响的决策范围。两者可以交叉,但不能混为一谈。一项研发工时可以归属于项目,也可以归属于产品平台;负责人可能是项目经理,也可能是研发部门负责人,制度要说明不同维度用于什么决策。

企业不必一开始建立非常复杂的成本维度。建议先选取对利润影响大、数据能够取得、责任关系相对清楚的两到三个维度。制造企业常见起点是成本中心加订单或产品;项目型企业可从项目、客户和职能团队开始。维度太多会增加填报负担,维度太少则无法解释差异。

2. 用“可控性、重要性、可逆性”确定授权

我通常使用三个问题判断审批权限。第一,发起人或部门是否能控制这项支出;第二,金额或潜在损失是否足以影响经营结果;第三,决定是否容易撤回。可控、低影响、易撤回的事项适合分权;高影响、不可逆、跨部门的事项适合集中评估;低可控但影响大的事项,则应尽量通过风险预案、保险或合同机制降低冲击。

这套逻辑比“金额越高、审批人越多”更细。以设备维修为例,停机损失高但维修决策需要快速,企业可预先设定合格供应商和单次授权额度;超过额度或涉及设备替换时,再进入投资评审。这样既保留速度,也避免把重大资本支出伪装成维修费用。

3. 给预算建立基线、滚动预测和例外通道

年度预算基线用于责任比较,滚动预测用于判断未来,例外通道用于处理业务事实变化。三者要分开呈现:预算不随预测随意改写,预测按月或按季更新,例外申请留下批准依据和影响分析。若企业业务波动较大,可按季度滚动预测未来 12 个月;相对稳定的组织则可按月更新重点成本科目。

预算例外申请至少说明五项内容:偏差原因、已发生与未发生金额、预期收益或风险避免、替代方案、对利润和现金流的影响。若只是写“业务急需”,审批人无法比较方案,也难以事后复盘。对于临时采购,还应记录“若不采购会发生什么”,防止把紧急状态变成常态。

4. 设定成本指标的层级,避免只看金额

成本管理指标应同时覆盖结果、过程和风险。结果指标例如单位合格品成本、订单毛利和项目预算偏差;过程指标例如采购比价覆盖率、变更评估及时率和工时归集完整率;风险指标例如呆滞库存金额、供应商集中度、重大质量异常和预算外承诺金额。

指标之间必须建立解释关系。若单位成本上升,要能继续追问是采购价格、材料耗用、人工效率、返工还是产能利用率造成。若只设一个“费用下降率”,部门无法知道如何行动,管理者也无法区分主动改善与业务收缩。

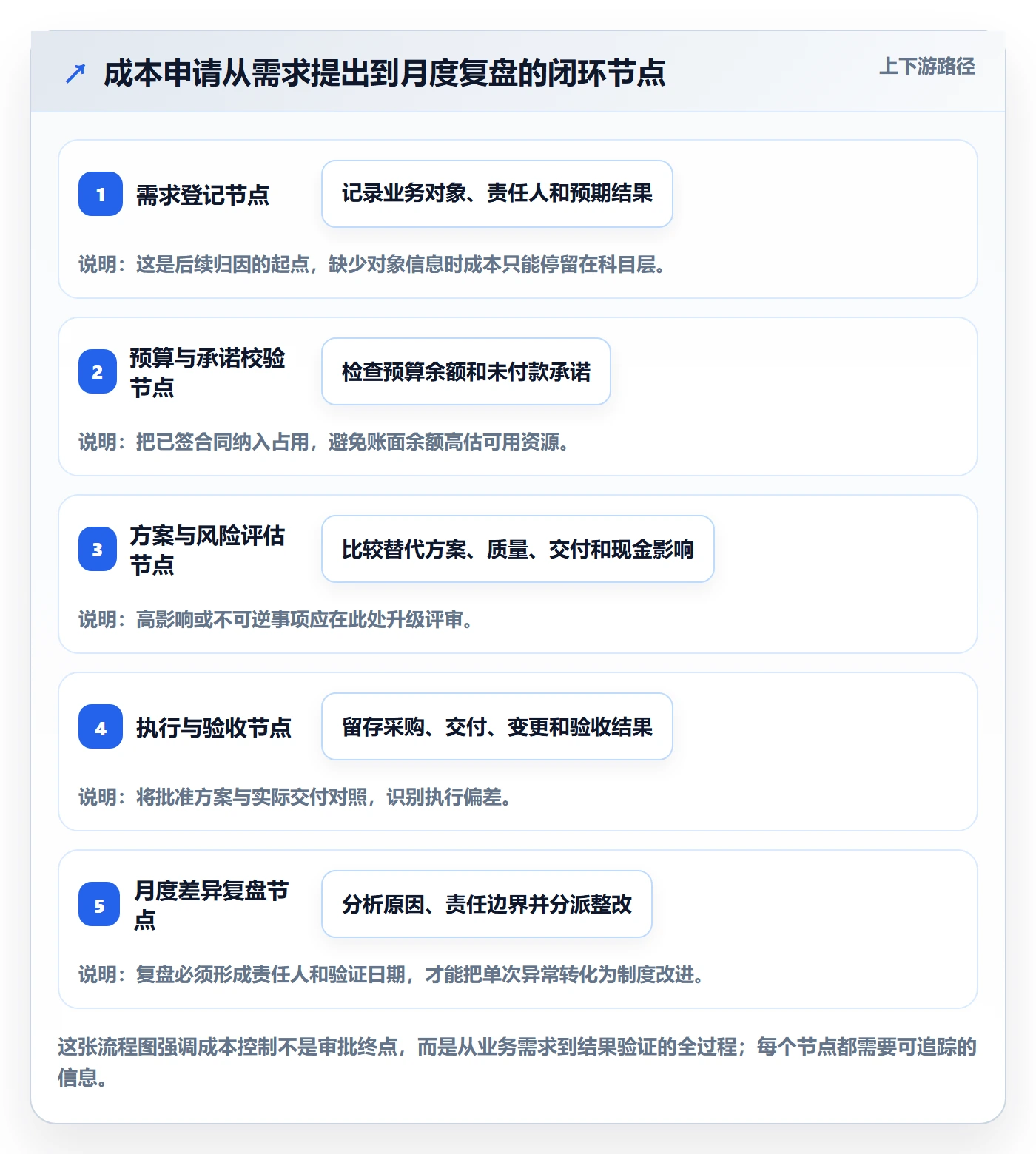

5. 把差异分析从“解释数字”变成“触发行动”

每月复盘不需要把所有科目逐行念一遍。先挑选金额影响较大、连续偏差、可能扩散或违反底线的差异;再确定原因、责任边界、应对措施和验证日期。没有行动人的差异分析只是财务报告,没有验证日期的整改则容易变成口头承诺。

我建议使用四段式记录:发生了什么、偏差由什么原因造成、哪些原因可控、下一步谁在何时完成什么动作。若偏差来自数据错误,先修口径;若来自一次性外部冲击,调整预测但保留基线;若来自反复发生的流程缺陷,则修制度、权限或流程,不要只要求部门“加强管理”。

判断维度 偏向分权的情形 偏向集中评审的情形 制度要求
可控性 部门能够直接决定需求和执行方式 涉及多个部门或长期资源承诺 明确主责人及会签范围
重要性 低金额、低风险、可在预算内消化 高金额或可能显著影响利润与现金流 设置授权额度和升级条件
可逆性 容易取消、替换或调整 合同周期长、资产投入大或后果难逆 高不可逆事项要求方案比较与退出条件
时效压力 常规需求,可按标准周期审批 延迟可能停产或违约,但仍需留痕 设置紧急授权、补充复核和复盘期限

五、制度设计案例:从异常费用清单到经营责任闭环

1. 案例边界与数据口径

以下案例是基于常见制造与项目交付情景构造的模拟推演。企业年营收约 3 亿元,年度经营预算按成本中心和产品线编制,月度经营复盘发现制造成本率高于目标、客户定制项目毛利波动、紧急采购和返工费用增加。为避免把模拟数据误读成实际企业结果,本文出现的金额、比例和改善幅度均用于说明方案如何设计与验证。

企业先抽取最近三个月的采购、生产、研发工时、质量异常和项目变更记录,共整理 112 笔异常事项。团队发现,直接费用只是问题的一部分;部分损失出现在预算之外,部分则藏在跨部门未分摊的返工和加班工时里。因此,第一阶段没有立即要求全员统一削减 5%,而是把事项分为“价格差异、耗用差异、效率差异、变更损失、库存风险、数据缺口”六类。

2. 先做金额排序,再做原因归类

企业按金额排序后发现,前 20 笔异常事项约占异常金额的 61%。如果只盯这 20 笔,管理层容易把制度设计成大额审批表;进一步按原因聚类后,团队发现其中多笔由重复的变更和计划问题引起。于是管理层同时使用帕累托视角与流程视角:前者确定优先处理对象,后者找出可复用的纠偏规则。

需要注意,金额排序不是责任排名。金额最大的一项可能是正常的产能扩张,也可能是外部价格冲击;金额较小但高频的流程缺陷,长期累计后也会造成重大损失。排序用来决定分析顺序,不应直接用作处罚顺序。

成本落地方案:企业管理者开展成本管理的制度设计案例解析

3. 为预算、采购、变更和项目成本建立四条规则

第一条是预算规则。每个成本中心指定负责人,预算按月分解到可管理的科目;对订单、项目或设备投资等关键支出,额外标注业务对象。已承诺未付款的订单也计入预算占用,避免部门只看现金支出而忽略合同承诺。预算余额不足时,不自动拒绝所有申请,而是根据支出性质进入正常调整或例外通道。

第二条是采购规则。低风险常规采购按已批准目录和授权额度执行;非目录采购要求记录需求、报价依据、交期和替代方案;紧急采购必须标注触发原因,并在规定期限内补做价格和供应商复核。采购比价不是机械要求“至少三家”,若市场只有有限供方,就应记录市场条件、质量约束和选择理由。

第三条是变更规则。凡客户需求、产品规格、项目范围、交付时间或关键材料发生变化,先评估成本、工期、质量和现金流影响,再决定是否接受。能够在报价或合同中调整的,先明确商业条件;无法转嫁的,则由有权负责人确认项目毛利变化和资源占用。变更在系统或台账中保留原始基线,不能覆盖历史版本。

第四条是项目成本规则。项目负责人建立预算基线,研发、采购、生产和交付工时按约定口径归集。不是每个任务都要记录到分钟,但关键项目应能够区分客户变更、内部返工、平台性投入与正常交付工作。这样才能判断项目亏损究竟来自低价报价、需求膨胀、重复返工,还是战略性研发投入。

4. 建立分级授权,而不是所有事项都走同一条审批链

案例企业将申请分为四类:预算内常规支出、预算内非标准支出、预算外支出、紧急支出。每类设置不同的资料要求、审批角色和复核时限。金额门槛根据企业的现金规模、采购风险和管理幅度制定,不使用所谓行业通用阈值;同样的五万元,对营收规模、采购性质和经营现金流不同的企业,意义可能完全不同。

紧急支出规则尤其需要防止“先执行后补批”被滥用。制度应定义紧急情形、允许的授权范围、事后复核时限及重复发生的升级条件。例如生产安全、设备停机和合同交付风险可以进入快速通道,但仍需留下事件编号、责任人、预计损失、替代方案和事后验证。反复出现的“紧急”应被视为计划缺陷信号,而不是无限扩大授权的理由。

支出类别 进入条件 审批关注点 事后动作
预算内常规支出 在预算余额内,符合目录和标准流程 需求真实性、预算归属、验收条件 抽样检查价格与验收记录
预算内非标准支出 预算有额度,但供应商、方案或条款特殊 方案差异、供应商风险、合同承诺 复核选择理由和实际交付结果
预算外支出 无预算或超出已批额度 收益、风险避免、替代方案及资金影响 记录预测调整,不覆盖原基线
紧急支出 延迟会造成明确的安全、停产或违约风险 是否符合紧急定义、授权边界和最小方案 限期复核,重复发生则启动原因整改

5. 将项目管理平台用于过程留痕,但不让它代替财务系统

当企业需要把成本责任追溯到项目任务、变更、负责人和交付节点时,项目管理平台能够补足财务系统通常不擅长记录的过程信息。以 PingCode 为例,可将项目目标、任务分工、需求变更、风险和责任人串成可查询的过程记录,帮助团队回答“这笔工时为何发生”“哪个变更造成了计划偏差”。对中大型企业及 100 人以上组织,这类协作链路在跨部门项目增多时更有价值。

但实施时必须明确边界:项目管理平台适合记录项目过程和协作事实,不应未经验证就被当成总账、采购结算或库存核算的唯一来源。财务系统仍负责正式核算口径,采购或企业资源系统负责订单和入库等业务记录,项目平台补充任务、变更、工时和责任链路。数据接口、字段定义和责任人要在上线前确定,否则平台里看似有数据,月底仍需要人工拼表。

在案例推演中,企业先选两个跨部门项目试运行,而不是一次性覆盖全部团队。试点指标包括预算基线建立率、变更评估及时率、工时归集完整率、项目成本差异可解释率。前两周重点校验字段和责任边界,之后才观察管理效果。任何改善都必须区分“记录更完整”和“成本真正下降”:前者是可视性提升,后者需要看后续经营结果。

6. 用月度复盘验证制度,而不是只汇报节省金额

案例企业设置月度成本复盘会,参会人包括财务、采购、生产、研发和业务负责人。会议不逐项念账,而是集中讨论偏差金额较大、连续两期恶化、影响客户承诺或触及质量安全底线的事项。每项结论都要记录原因类别、可控性判断、责任人、行动和验证日期。

例如,采购价格差异若来自市场价格上涨,重点可能是调整预测、寻找替代料或优化合同;若来自未按约定采购,则要检查采购授权和合同执行。返工成本若源于客户变更,要回到报价和变更评估;若源于内部设计缺陷,则要检查评审与验证。相同金额可能要求完全不同的管理动作。

企业不应把“节省金额”作为唯一成功指标。还要观察质量损失、交付延迟、库存资金占用和预算外承诺是否同步变化。若支出降低但返工上升,节省可能是短期错觉;若成本率下降来自低毛利订单减少,也需要解释业务结构变化,不能简单归功于制度。

成本落地方案:企业管理者开展成本管理的制度设计案例解析

7. 案例模拟数据的前后观察方式

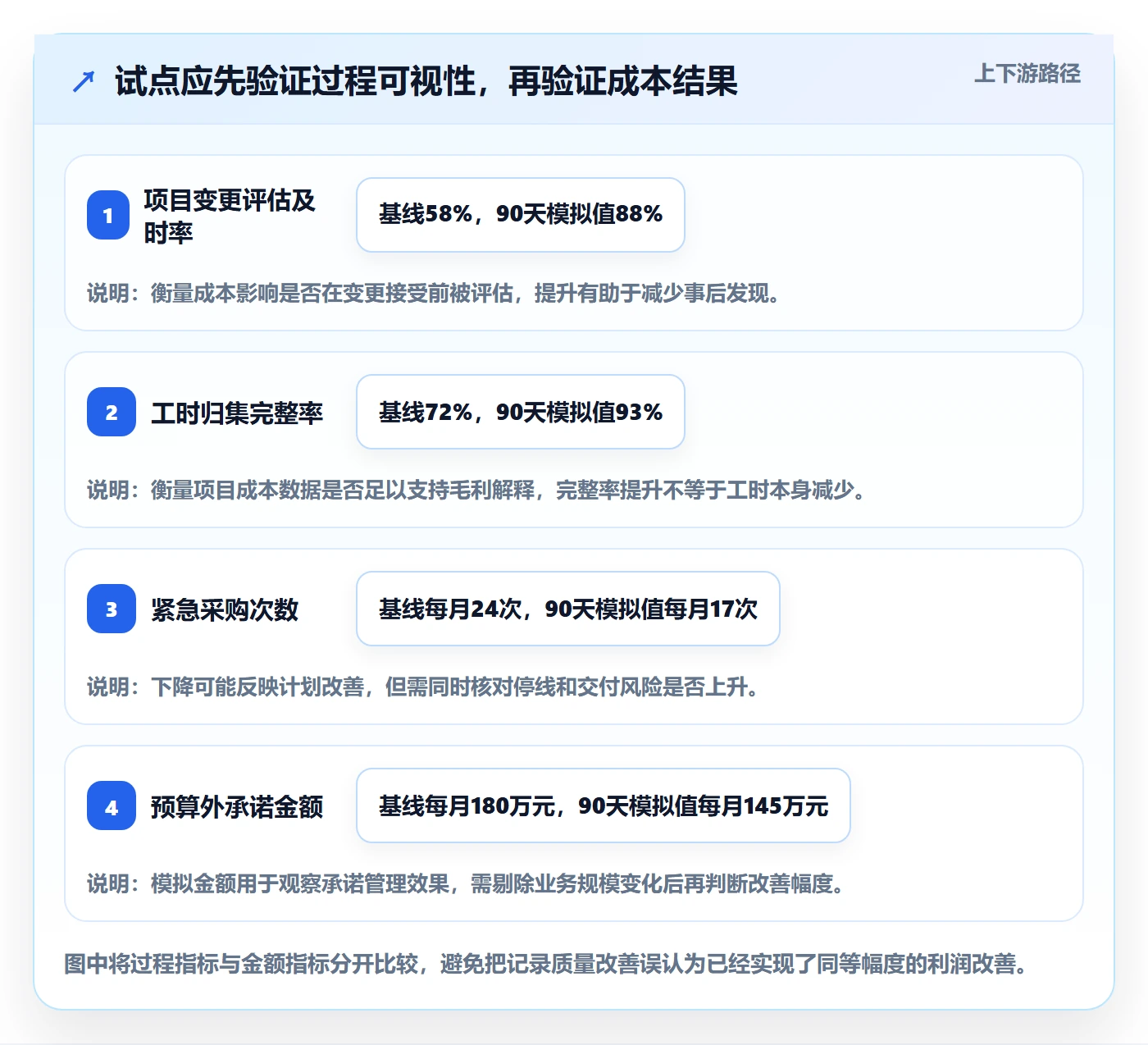

在模拟情景中,企业以 90 天为第一轮验证周期。试点部门把变更评估及时率目标设为 90%,工时归集完整率目标设为 95%,预算外承诺金额按月监控;采购则观察紧急采购次数和价格复核覆盖率。这里的目标属于企业内部建议基准,不是外部行业标准,实际阈值应由企业历史数据、风险承受度和数据质量决定。

假设试点后,项目变更评估及时率从基线测算的 58% 提升至 88%,工时归集完整率从 72% 提升至 93%,紧急采购次数从每月 24 次下降到 17 次。即使这些数据改善,也不能直接推断利润提高了同等比例。管理团队还需核对订单结构、产能利用率、材料价格和质量异常,确认变化是否由制度带来、是否具有持续性。

成本落地方案:企业管理者开展成本管理的制度设计案例解析

六、不同企业阶段的行动建议:从最小闭环开始

1. 组织较小、成本数据分散:先统一口径和责任人

如果企业人员规模较小、系统尚未整合,不必先建立复杂的多维成本模型。先统一核心科目定义、预算归属、采购申请字段和月度复盘表,明确每个成本中心的负责人。试点范围可以是一条产品线、一类采购或一个重点项目,确保所有人知道“什么必须记录、由谁解释、在哪个会议解决”。

小企业尤其要避免照搬大型集团的多级审批。管理带宽有限时,制度越复杂,绕行空间越大。可先设置简单的授权矩阵和超预算例外规则,按月抽查高金额与重复异常事项。等业务量、组织复杂度和数据质量提高后,再逐步增加项目、产品或客户维度。

2. 多基地、多产品企业:优先统一主数据和成本口径

多基地企业常遇到同一物料不同编码、相同费用不同归类、生产效率口径不一致的问题。此时应优先统一物料、供应商、产品、成本中心和项目等主数据,同时定义跨基地比较时的产能、工艺和产品组合差异。未完成口径校准前,直接用单位成本排名各基地,可能会把产品结构差异误判为管理水平差异。

对于有较多资本性支出的企业,还要区分日常费用、维修支出和资本化投入,设置投资申请中的利用率假设、总拥有成本和退出条件。设备采购不能只比较购置价格,至少要评估安装、能耗、维护、停机风险、耗材和使用寿命。若业务变化快,也应说明闲置时的处置方案。

3. 项目型、客户定制型企业:把变更和工时纳入成本治理

项目型企业最大的成本盲区通常不是办公费用,而是工作范围变动、估算偏差和资源占用。项目启动时要建立基线,至少记录交付范围、预算、核心里程碑、关键资源和假设条件。变更发生后,不要只更新任务计划,还要更新成本预测、报价或内部资源承诺。

工时管理不必把每个人的每一分钟都编码到极细。可先对高价值项目和成本敏感阶段采集工时,设定统一分类,例如客户交付、内部返工、平台研发、售前支持。采集目的应是改善估算和资源决策,而不是单纯监控个人忙碌程度;否则员工会把时间填得“合规”,管理层反而失去真实信号。

4. 数据成熟但执行松散:先处理制度例外与责任机制

有些企业已经能生成详细成本报表,问题在于例外申请没有后果,重复偏差没有整改,预算责任人也不承担解释责任。这时继续增加报表通常收益有限,应先检查管理会议是否有决策权、负责人是否能调配资源、整改是否按期验证。制度要区分“未达标”和“未履责”:外部价格突变不等于管理失职,反复不按流程执行则需要明确责任。

成熟企业还应检查激励指标是否互相冲突。例如采购人员只按单价节省考核,可能损害交付与质量;销售人员只按收入考核,可能接受低毛利定制项目;生产团队只按产量考核,可能扩大不必要的在制品。将指标从单一部门最优改为端到端结果,通常比增加审批更能减少转移成本。

七、制度取舍:速度、控制与精细度如何平衡

1. 精细核算与执行成本之间的取舍

更细的成本核算能提高解释能力,但会增加填报、系统维护和数据校验成本。企业应先问:增加这个维度会改变什么决策?如果无法说明它将影响报价、产品组合、采购或资源分配,暂时不必要求一线增加记录。对关键业务采用精细口径,对低风险日常事项采用简化口径,往往比全员全量采集更有效。

例如,项目型业务可以对大型客户项目记录任务工时,对内部日常会议不必精确到每个议题;制造企业可以重点追踪高价值或高波动材料的耗用,对稳定的低值辅料采用标准成本与抽样复核。制度的精度应与决策价值匹配,而不是以字段数量证明管理成熟。

2. 集中控制与一线响应速度之间的取舍

集中审批有助于控制重大承诺、统一供应商策略和保持资金安全,但过度集中会使管理层成为日常瓶颈。一线最了解需求,却未必掌握全局现金和风险;总部了解整体资源,却未必能及时判断现场状况。合理做法是把标准事项授权给现场,把高风险、跨部门、不可逆事项留在集中评审,同时设置紧急通道和事后审计。

若企业近期出现现金流紧张、重大违规或大额采购失控,可以阶段性提高审批强度;但应明确阶段目标和退出条件。危机状态下的临时管控,不应长期固化成所有业务的默认流程。否则审批积压会让组织转向线下口头决策,正式数据反而更不完整。

3. 统一规则与业务差异之间的取舍

集团制度需要统一的底线,例如授权原则、采购留痕、预算调整、合规要求和重大风险升级机制;各业务单元则可以针对产品周期、项目模式和供应链特点补充操作细则。统一的是治理原则,不一定是每一项表单字段和审批路径。

若各单位完全自行设计,集团无法比较成本和追踪风险;若所有单位使用一套僵硬流程,差异化业务会不断申请例外。较好的架构是“集团核心制度加业务附录”:核心制度规定不能突破的红线,附录说明特定行业、基地或项目类型的参数,并定期审核哪些例外应转化为正式规则。

4. 短期节省与长期能力之间的取舍

研发、设备维护、质量体系和人才培养等支出,可能短期提高成本,却能降低未来缺陷、停机和人员流失风险。管理者要避免用单一年度费用率评价所有投资。对于长期性投入,可设置阶段性里程碑、预算上限、价值假设和停止条件;若假设被事实推翻,应及时调整,不因已投入成本而无限追加。

成本制度既要防止“战略投入”成为无限扩张的借口,也要防止短期财务目标挤出长期能力。最实用的办法不是给所有战略投入免责,而是要求其有明确假设、阶段评价和复审节点。管理层需要定期比较预期收益、实际进展与替代方案,而不是只看预算执行率。

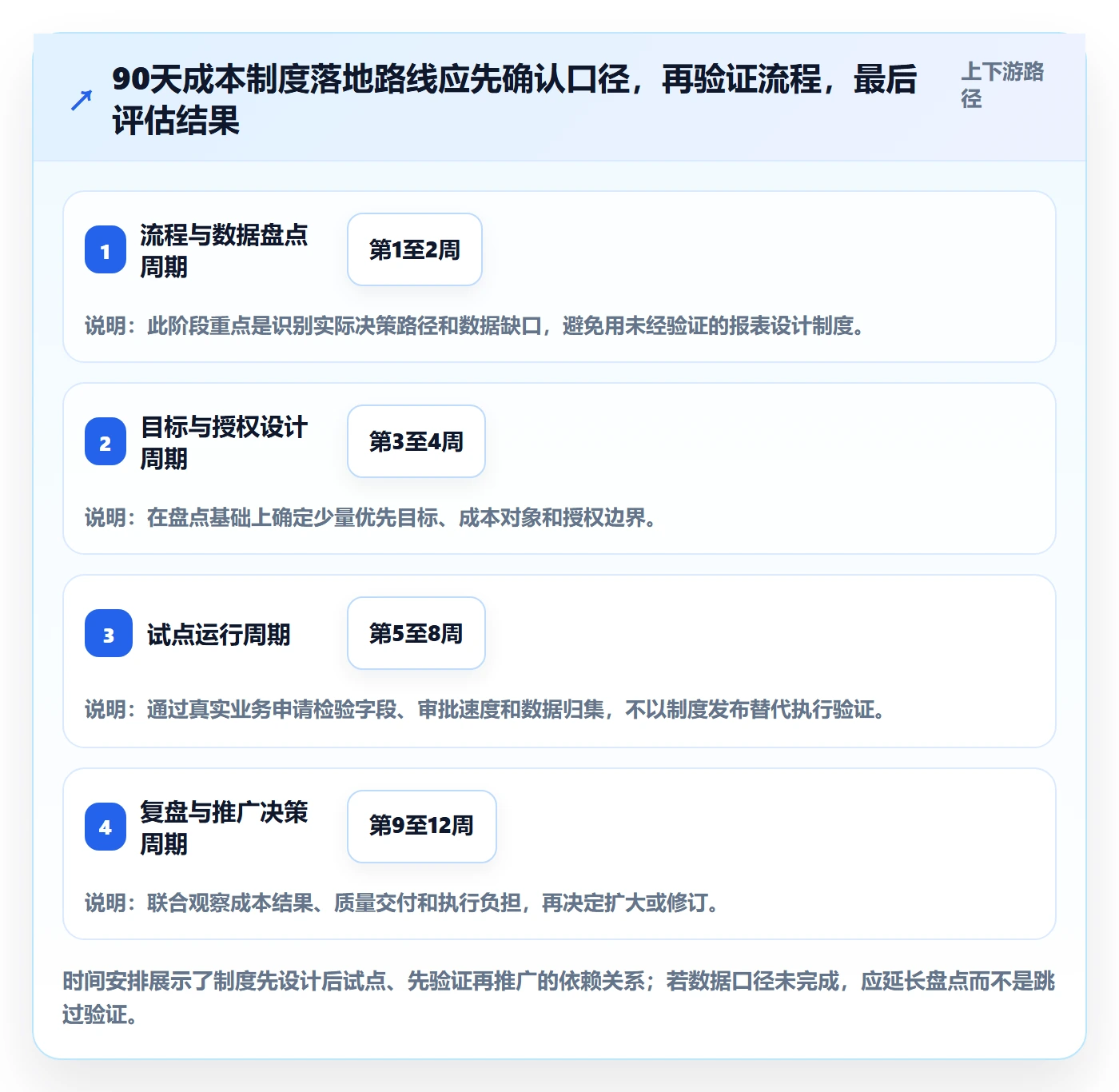

八、落地路线图:用 90 天建立第一版制度

1. 第 1 至 2 周:盘点流程、数据和管理痛点

先访谈财务、采购、业务、生产、研发和项目负责人,了解成本决策从何处发生、数据从哪里来、异常怎样处理。不要一开始要求所有部门提交完整的降本清单,而是选取最近发生的高影响案例,从需求、审批、执行到验收逐步追溯。访谈结果要转化为流程图和问题清单,避免停留在主观印象。

同时核对至少三类数据:预算与实际、采购承诺与付款、项目或产品成本与质量交付。先检查数据定义、单位、时间范围和重复记录,再讨论偏差。如果同一指标在财务、采购和业务报表中口径不同,制度设计应先解决定义和责任,而不是急着给出绩效结论。

2. 第 3 至 4 周:确认目标、成本对象和授权原则

管理层应选定本轮治理要解决的经营问题,例如降低紧急采购、改善项目毛利解释、减少返工或控制库存资金占用。目标不要过多,建议先选两到四项能与业务结果对应的重点指标,并明确质量、交付或安全底线。

随后定义成本中心、项目或产品等必要对象,确定预算责任人和可控边界。授权矩阵按可控性、重要性、可逆性和时效压力设计。凡是无法说明“为什么由这个人审批”的节点,都应重新评估是否必要。

3. 第 5 至 8 周:试运行制度和最小数据链路

选取一个业务单元或一类高影响成本做试点,测试申请字段是否过多、审批是否及时、数据能否进入月度报表。试点不是只看制度是否被遵守,还要记录实际工作中发生的绕行、重复填报和无法判断的情形。若员工不知道选择哪个成本对象,通常是分类规则不清,不应简单归因于执行态度。

此阶段可以用现有表格、财务系统、采购系统和项目管理工具组成最小链路。只有在业务规则已经稳定、手工处理成本明显、数据追溯需求明确时,再决定是否扩展系统集成。工具上线前要定义主数据、字段所有者、异常处理机制和权限边界。

4. 第 9 至 12 周:复盘效果,决定扩大、修订或停止

90 天复盘时,把过程指标、成本结果和副作用放在一起看。过程指标可以说明申请是否完整、变更是否及时、工时是否可追溯;结果指标可以说明单位成本、项目毛利、紧急采购或库存资金是否变化;副作用指标则观察交付、质量、员工负担和审批周期。

如果过程指标改善而经营结果尚未变化,先判断观察周期是否足够、外部因素是否抵消收益,不能立刻下结论说制度无效。若审批时间明显增加且异常没有减少,应简化流程或扩大授权;若成本下降但质量或交付恶化,应暂停扩大并检查激励和底线设计。试点的价值在于发现规则是否成立,而不是证明最初方案一定正确。

阶段 主要任务 阶段交付物 继续推进的判断依据
第1至2周 访谈、流程追溯、数据口径核验 成本地图、问题清单、数据差异表 主要成本决定点和责任缺口已识别
第3至4周 确定目标、对象、授权与例外规则 指标定义、授权矩阵、制度初稿 每项规则都有责任人和明确使用场景
第5至8周 小范围试点、检查流程和数据链路 试点记录、绕行问题、修订版本 数据可追溯且一线执行负担可接受
第9至12周 评估结果、副作用并决定推广方式 复盘报告、扩大或修订决策 成本、质量、交付和效率之间的取舍可解释

成本落地方案:企业管理者开展成本管理的制度设计案例解析

九、成本制度自查:管理者可以立刻核对的十个问题

1. 预算、责任和经营目标是否连在一起

第一,部门负责人是否知道预算覆盖哪些成本对象?第二,预算指标是否与利润、现金、质量或交付目标相关?第三,预算调整是否保留原始基线?若负责人只能看到总额,无法知道哪类决策造成偏差,预算就很难指导行动。

第四,预算占用是否包含已经签订但尚未付款的承诺?第五,异常支出是否能追溯到项目、订单或业务事项?这两个问题能够帮助识别“账面余额充足、实际承诺已经超额”的风险,也能避免付款日期成为成本管理的唯一时间点。

2. 采购与变更是否在成本发生前完成评估

第六,紧急采购是否有清楚的定义和事后复核期限?第七,客户需求或项目范围变化是否先评估成本、工期和毛利影响?如果答案是否定的,企业的成本控制大概率发生得太晚,审批再严也只能限制已经暴露出来的费用。

第八,采购决策是否同时考虑质量、交期、库存和总拥有成本?第九,返工、质量损失和项目工时是否能进入成本分析?这些信息若长期被排除在成本报表之外,管理者就可能误把低价、低费用当成真实效率提升。

3. 复盘是否能带来具体而可验证的动作

第十,月度成本复盘是否有明确的负责人、行动和验证日期?若会议结束后没有行动记录,建议减少报表数量,把时间用于追踪少数高影响问题。成本制度不是一份永远正确的文件,而是一组根据事实持续校准的经营规则。

十、总结:从“费用管控”转向“成本决策治理”

1. 真正有效的成本制度,会让更好的决定更容易发生

成本制度的价值不在于让所有人少申请,而在于让组织在承诺资源之前看清代价、在执行过程中发现偏差、在结果出现后追溯原因。企业不应把责任推给财务,也不应把降本任务简单分给每个部门。成本是跨部门共同生产出来的经营结果,治理也必须贯穿需求、采购、研发、生产、交付和复盘。

本文案例中最重要的设计取舍,是不把所有成本都变成审批事项,而是优先追踪高影响决策、反复发生的异常和跨部门交接损失。金额门槛能管住一部分风险,成本地图、责任边界和变更闭环才能让管理者看见原因。制度先解决可解释性,再逐步提高自动化和核算精度。

2. 下一步先做一件具体的小事

如果企业还没有清晰的成本管理闭环,我建议管理者本周就选一类最近反复发生的问题,例如紧急采购、项目变更、返工或呆滞库存,抽取 10 至 20 个真实案例,按“决策点、责任人、数据口径、可控原因、后续损失”逐笔复盘。不要先写一份覆盖全公司的厚制度,也不要先把所有审批搬进系统。

从这些案例中找出出现频率最高、影响最大、最能改变行为的一条规则,选一个团队试运行 30 至 90 天。记录基线、过程指标、经营结果和副作用,按事实决定是否扩大。成本管理的起点不是削减预算,而是让每个重要的资源承诺都能被解释、被追踪、被验证。

常见问题解答(FAQ)

1. 企业开展成本管理,制度设计应从哪里开始?

我负责一家约200人的制造企业,过去各部门都在报成本,但口径不一致,月底经常对不上账。老板希望尽快降本,我担心一上来就定指标、压预算,反而让部门少报需求或把成本挪到别的科目,制度到底该先搭哪一层?

先统一成本口径和责任边界,再设目标。一个可操作的起点是选取一个产品线或业务单元,列出材料、人工、制造费用、销售费用等成本项目,明确每项数据的来源、归集规则、责任部门和复核人。比如材料成本按领料单归集,返工损耗单独记录,不能混入正常生产耗用。

试运行一个月后,抽查总账、业务单据和现场记录是否能相互勾稽,再逐步扩大范围。制度的第一项成果不是降本数字,而是管理者能解释成本从哪里发生、由谁影响、凭什么核算。

2. 成本预算应该如何分解,才能避免变成简单的费用上限?

我在制定年度预算时,发现部门负责人通常只按去年实际数加减一个比例,销售和产量变化也没有充分反映进去。预算批下来后,大家只关心有没有超支,却很少讨论业务量、产品组合变化对成本的影响,我该怎样让预算真正支持经营决策?

把固定成本、变动成本和可控成本分开建模,不宜只对历史支出统一打折。以制造部门为例,可先按计划产量测算材料用量和工时,再把设备折旧、厂房租赁等相对固定支出单列;对采购价格、材料损耗率、加班工时等可控因素设置责任人和目标。

月度分析时同时比较预算数、实际数和按实际业务量调整后的基准数,避免产量增加就被误判为超支。若产品组合发生明显变化,应说明差异来自销量、结构、价格还是效率,而不是只追问哪个部门花多了。

3. 成本差异分析怎样避免变成月底追责会?

我参加过几次成本复盘会,会上通常展示一张实际成本高于预算的表,最后变成部门互相解释,会议结束后也没有人跟进。哪些差异值得追查,怎样把分析结果转成改进动作,才能既不放过问题,也不把所有偏差都算成某个人的责任?

先设差异筛选规则,再区分事实、原因和责任。可以将金额超过预算一定比例或绝对金额超过内部阈值的项目列为重点,例如超过预算5%且金额达到1万元;阈值应按企业规模和成本波动特点校准,并非通用标准。随后把差异拆成价格、用量、效率、业务量和产品结构等因素,核对采购订单、领料记录、工时及生产计划。

会议结论应落实为“问题、证据、措施、负责人、完成日期、复核指标”,例如两周内核查某类材料损耗,并用单位合格品耗用量验证效果。需求变化、供应中断等非责任因素也要记录,不能仅凭超预算直接追责。

4. 企业怎样判断成本管理制度是否真的有效?

我担心制度发布后变成一份放在共享盘里的文件,员工签收了,流程却照旧。管理层又容易只盯着年度节省金额,忽略数据质量、交付和质量是否受影响,我应该看哪些指标,才能判断这套制度有没有产生实际价值?

不要用单一的“节省金额”评价制度,建议同时观察数据可信度、过程执行和经营结果。数据层面可跟踪成本数据按时提交率、账实差异率和差异原因可解释比例;过程层面可检查重点改进事项按期关闭率;结果层面则看单位合格品成本、材料损耗率或采购价格差异,并同步监测交付及时率和质量缺陷率。

制度运行三个月后,可比较试点前后的同口径数据,并排除产量、产品结构和原材料价格变化的影响。若成本下降但返工率上升,不能判定为有效降本;真正有效的制度应让成本改善可追溯,且没有把损失转移到质量、交付或其他部门。

核心关键词

读者评论

韩
韩诗涵

我们去年也遇到过预算执行率不低、利润却没改善的情况,后来发现紧急采购和需求变更没进入项目成本。按原因复盘确实比单看部门费用更容易找到改进点。

袁
袁予安

审批分级的思路比较实用,不过小额支出也要有抽查和留痕,否则授权下放后可能只是把问题分散到各部门。

付
付安琪

成本对象和责任对象分开看很重要。想了解文中模拟企业后续如何处理共同可控成本,尤其是销售变更引发生产加班时,责任怎么划分。

文章包含AI辅助创作:成本落地方案:企业管理者开展成本管理的制度设计案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/593426
