采购成本管理指南:管理层如何做好成本管理,最佳实践全流程

采购成本管理最容易出现的反常识现象是:采购单价下降了,企业总成本却上升了。某制造企业把一类关键零件的采购价压低了 8%,半年后却发现加急运输、来料返工、停线等待和库存占用增加,综合成本反而高出原方案约 5%。这类结果并不罕见,因为采购成本管理不是把报价谈低,而是管理从需求提出、供应商选择、合同履行到使用和退出的全生命周期成本。

一、先讲核心结论:管理层要管理总成本,不是只管理采购价

1. 采购成本管理的对象是全生命周期成本

我判断一项采购是否真正“省钱”,不会先看报价单上的折扣,而会先问:这件商品或服务从提出需求到停止使用,企业一共要付出什么?答案通常包括采购价、运输与关税、验收与质量成本、库存与资金成本、使用维护成本、停机或交付风险,以及合同退出和替换成本。

例如,一台设备的初始报价可能只占五年总拥有成本的一半左右。安装调试、备件、能耗、维护、操作培训和停机损失,都可能改变最优选择。不同品类的比例差异很大,不能把一个设备的成本结构套到软件服务、办公用品或原材料上;但把视野从报价扩展到全周期,是管理层建立采购成本控制体系的起点。

管理层真正需要追问的不是“采购省了多少”,而是“在同等质量、交付、合规和业务结果下,企业总共少花了多少,承担了哪些新增风险”。这句话也决定了指标设计:单价节约只能是其中一项,不能成为唯一结论。

采购成本管理指南:管理层如何做好成本管理,最佳实践全流程

2. 采购成本管理要同时回答三个问题

第一,需求是否必要、规格是否适度?如果业务部门提出了过高规格,采购团队即使谈到市场最低价,也可能只是以更低价格买下了不必要的性能。第二,供应方式是否合理?集中采购、分散采购、框架协议、现货采购和长期合同适用的情境不同。第三,供应商履约后是否产生了预期价值?没有交付、质量和使用结果的核验,节约就只是预算表里的承诺。

这三个问题对应不同责任人。业务部门负责说明需求和使用结果,采购负责市场、竞争和商务条件,财务负责口径、预算与核算,质量、法务、供应链及安全团队负责各自的风险边界。管理层的职责不是替代他们逐笔议价,而是确保目标一致、权责明确、异常有人处理。

3. 用四层指标避免“节约数字好看、经营结果变差”

我建议把指标分成四层。结果层看经财务确认的成本变化;过程层看竞争覆盖、合同覆盖和需求合规;履约层看质量、准时交付与服务;风险层看供应集中度、单一来源、合规例外和关键物料保障。四层指标同时可见,才有可能解释节约从哪里来、是否可持续、代价是什么。

指标层 建议观察项 管理层要问的问题
成本结果 经财务确认节约、总拥有成本、预算偏差 口径是否一致?节约是否已实现?
采购过程 竞争采购比例、合同覆盖率、需求变更率 是否存在绕流程、重复采购或规格膨胀?
供应履约 准时交付率、来料合格率、索赔兑现率 低价是否伴随质量或服务退化?
供应风险 关键物料单一来源比例、替代周期、库存保障天数 价格优势是否以脆弱供应为代价?

二、背景和真实场景:成本问题通常从部门边界开始

1. 采购看到的是订单,业务看到的是交付,财务看到的是发票

在企业里,采购成本往往不是某一个岗位单独造成的。销售预测频繁变化,生产计划临时插单,研发在供应商定点后更改规格,业务部门在预算外追加需求,采购被要求在极短时间内找货;随后出现空运、拆单、加急费和临时替代。订单上的单价仍然可能“符合目标”,企业却为计划不稳定付出一连串隐性成本。

我在拆解这类问题时,会沿着一笔采购向前追到需求源头、向后追到实际使用和付款,不会只停留在采购部门的审批记录。常见断点包括:需求没有可追溯的预测版本;同一物料存在多个编码;合同价格与订单价格不一致;验收异常没有关联供应商扣款;预算差异没有区分数量、价格和规格变化。

采购成本管理的难点因此不是缺少一个“比价表”,而是缺少一条从业务需求到财务结果的证据链。数据如果无法关联,部门各自的数字就可能都正确,合在一起却无法说明企业到底为何多花了钱。

2. 四类场景,需要不同的成本控制办法

生产性物料的重点通常是供应连续性、质量稳定、替代认证周期和库存策略。单价差几个百分点未必重要,停线损失或批次质量波动可能更重要。

设备与工程项目的重点是全生命周期成本、验收标准、变更管理、安装调试、备件与维护。合同初始价低,不代表项目最终结算低;若范围定义不清,变更签证可能迅速吞掉节约。

专业服务与外包的重点是工作范围、交付验收、人员投入、成果归属和变更计费。只比日费率容易忽略团队资历、交付效率和返工成本。

通用间接采购的重点是需求合并、规格标准化、目录管理和使用纪律。办公耗材、差旅服务或通用设备单笔金额不大,但交易次数多、分散程度高,流程成本可能比单价差更值得管理。

3. 成本压力上升时,先判断是市场变化还是内部失控

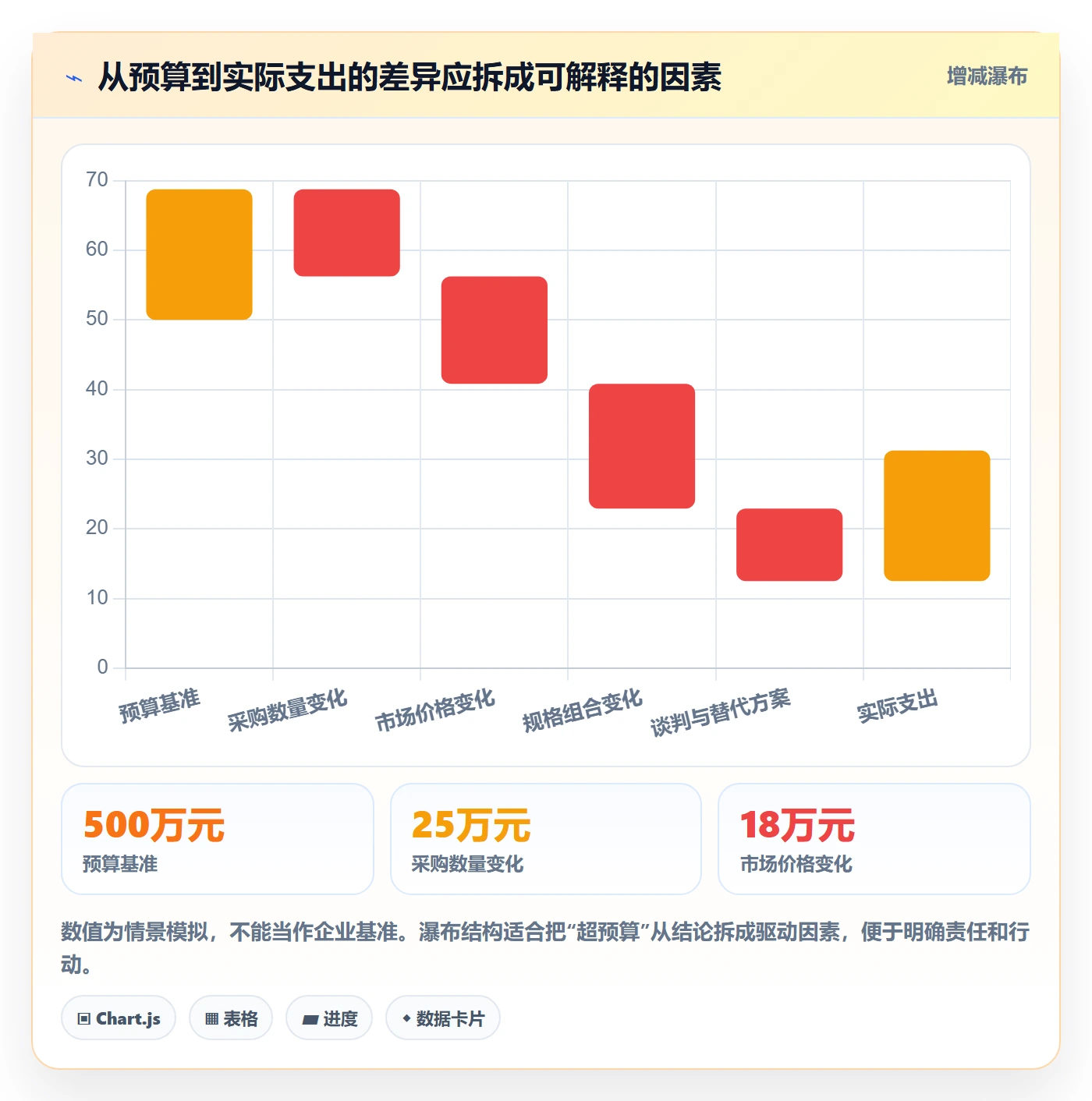

原材料涨价、汇率波动、运价变化和供应短缺,可能让采购价格上涨。这类外部变化应与企业自身的采购表现分开分析。若不拆分,市场上涨容易成为所有超支的解释;若只看同比单价,又可能把汇率、规格和采购时点变化误判为供应商涨价。

一个可操作的起点是把采购金额变化拆成数量、价格、规格组合、汇率、物流及时间差等因素。管理层由此判断,哪些变化可以通过谈判或替代来源影响,哪些只能通过预算调整、风险缓冲或需求优化应对。

采购成本管理指南:管理层如何做好成本管理,最佳实践全流程

4. 管理层的介入点不是每一张订单,而是规则和例外

高层逐笔审批看似加强控制,实际可能形成排队瓶颈,还会让业务绕过流程。更有效的方式是设定分类授权:低风险、标准化、预算内的需求按规则快速通过;高金额、单一来源、超预算、关键供应或重大规格变更,才进入更高层级的评审。

审批机制应让例外显眼,而不是让所有订单都慢下来。管理层要定期看例外的原因、金额、重复率和后续结果。如果同一类例外反复发生,问题通常不在审批人不够多,而在需求计划、目录、合同或授权规则没有解决根因。

三、常见误区:省下来的钱为什么可能并没有省下来

1. 把最低报价当成最低成本

最低报价只说明某一时点、某一范围和某种商务假设下的价格最低。报价可能不含模具、安装、维护、培训、包装、检测、运输或加急服务;也可能以较长交期、较高起订量或严格的付款条件为前提。若评标时没有统一范围,所谓最低价甚至可能只是供应商报得不完整。

我的判断方式是先做“同口径报价”:统一规格、数量、交期、交付地点、付款条件、质保范围、服务响应和税务口径,再比较总价。缺项不能假设为零,应标注为待澄清成本,并在决策前补齐。

2. 把预算压降等同于节约

预算减少可能来自需求取消,也可能来自推迟采购、推迟维修或把成本挪到别的科目。如果设备维修被延期,短期采购支出下降,后续停机和维修成本却可能上升;如果软件许可暂时不续,部门可能另行购买功能重复的服务。

节约至少应区分三类:已实现的现金支出下降、避免未来涨价或新增支出的成本规避,以及尚未落地的谈判目标。三类数值需要分开报告,不能把“谈出来的意向价”计为已经进入财务结果的节约。

3. 只看年度降价率,不看采购量与规格变化

单价同比下降,有可能是采购数量增大后获得阶梯折扣;也可能是企业买了更低规格的产品。单价同比上升,也可能因为高性能型号占比提高,或小批量紧急采购变多。若产品组合和采购时点不同,直接比较平均单价很容易得到错误结论。

可行的做法是选定可比基准:固定规格、交付条件、数量区间和汇率口径;对无法完全可比的品类,采用标准化价格、数量加权或分项成本桥接,并明确数据限制。

4. 过度集中采购,误把集中度当成议价能力

合并需求可以提高谈判筹码,也可能造成单一供应商依赖、响应变慢和替代困难。尤其是关键零件、专用设备和受限服务,集中不等于安全。若供应商遇到停产、质量问题或财务困难,企业可能没有足够时间完成替代认证。

集中采购适合需求规格相近、供应市场竞争充分、需求预测较稳定且替代方案充足的品类。对供应风险高、技术锁定强或交付影响大的品类,应把备选来源、技术替代和必要库存纳入决策,而不是只比较集中后的报价。

5. 用更多审批弥补需求与数据质量问题

如果物料编码混乱、预算口径不清、合同与订单对不上,再多一级审批也不一定能发现问题。审批人只能依据眼前材料判断,很难还原重复采购、历史价格或实际使用量。结果往往是流程变慢,风险仍然存在。

我会优先修正基础数据和异常规则:重复编码合并、合同价格自动校验、超合同下单提示、无预算需求标记、超常采购量复核。审批的价值在于对有风险的交易作判断,而不是替代系统性的数据治理。

6. 把供应商压价当成唯一改善手段

若成本上涨来自规格过度、批量过小、预测不稳、质量返工或交付频繁变更,继续压供应商价格可能把风险推给对方,随后以交期延误、质量下降、服务收费或重新报价的形式返回企业。谈判是工具,不是根因分析的替代品。

每次压价都应问清楚供应商通过什么方式实现降本:材料替代、工艺改善、产能利用率提高、物流优化,还是利润空间减少。前三种可能带来效率收益;后一种不一定可持续,特别是在长期合作和关键供应场景中。

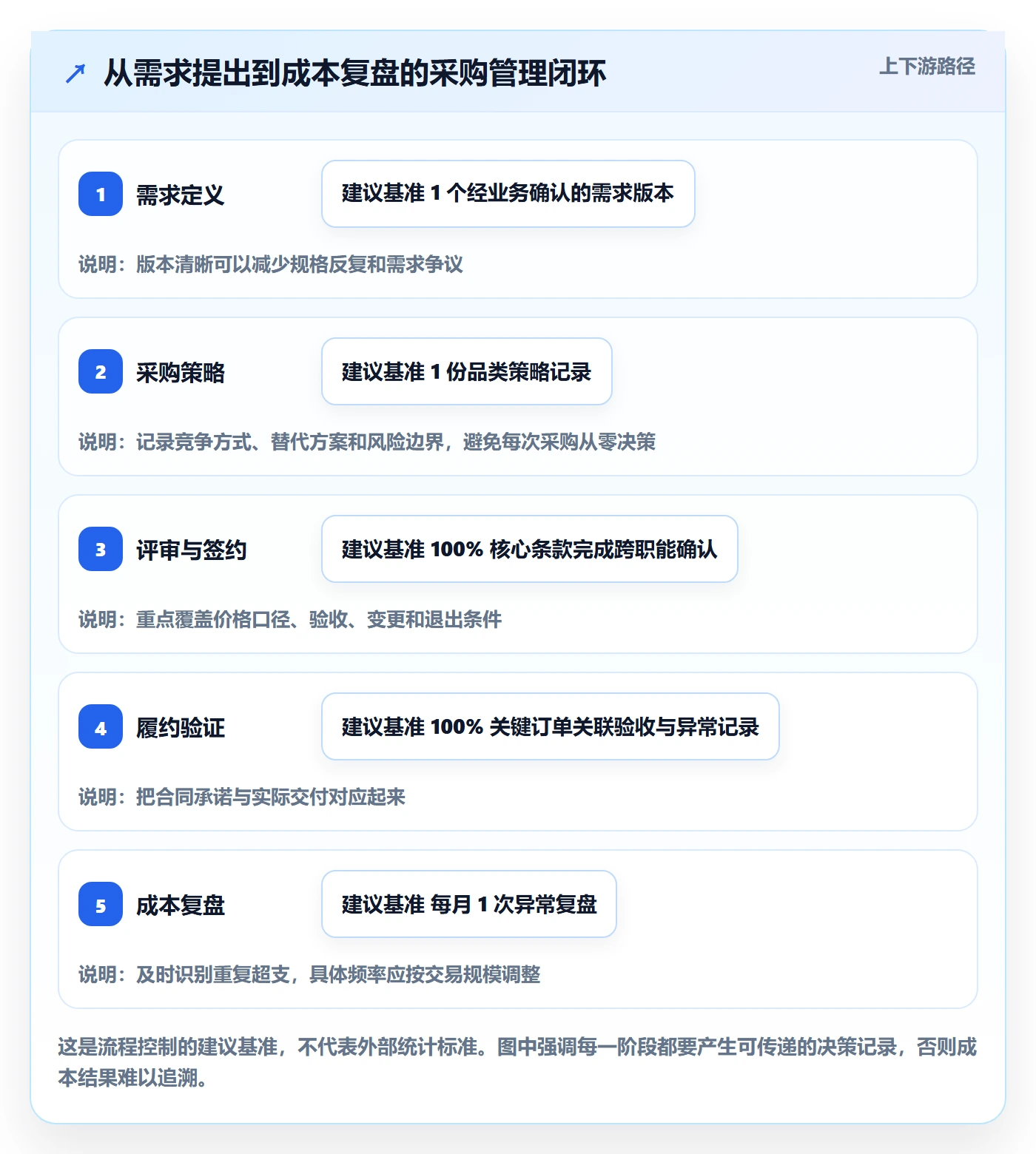

四、专业判断逻辑:从需求到结果建立完整管理链

1. 第一步:判断需求是否必要、可合并、可替代

采购流程应从需求质量开始,而不是从询价开始。需求申请应至少说明用途、数量、时间、关键规格、预算来源、使用部门和验收方式。对于重复购买的物品,还应提供历史使用量、库存和未结订单,避免申请人只看到新需求,看不到已有资源。

需求评审不等于一律削减。管理层可以要求申请部门解释“必须满足的性能”和“偏好性能”,区分法规、安全和质量底线与可选功能。对于高金额或长周期采购,再检查是否能标准化规格、合并需求、延后购买或采用租赁、服务化等方式。

2. 第二步:按品类特点选择采购策略

我不建议用一套招标规则覆盖所有品类。品类策略至少要考虑支出规模、供应市场竞争程度、替代难度、质量影响、交付中断损失和需求稳定性。采购金额高但竞争充分的品类,可能适合集中竞争;金额不高却会导致停产的关键件,反而需要更多供应保障投入。

品类特征 主要目标 适用策略 需防范的代价
规格标准、来源较多、需求稳定 降低交易成本与采购价 目录采购、框架协议、合并竞价 过度集中、服务响应下降
关键物料、替代困难、停供影响大 保障连续供应 双来源评估、替代认证、情景库存 备选来源成本和库存资金上升
设备项目、交付范围复杂 控制总拥有成本与变更 全周期评估、里程碑付款、变更控制 前期评估时间与专业资源增加
服务成果难量化、需求易变 确保交付价值和可验收 明确范围、阶段验收、变更报价机制 过度细化合同可能降低灵活性

3. 第三步:把询价、评审和谈判设计成可比过程

询价前先定义评价框架,不要等收到报价后才临时决定谁“综合更好”。评审维度可以包括商务价格、技术符合度、质量体系、交付能力、服务响应、合规和供应风险。各项权重应由业务影响决定,并留存评分依据;不能为了让偏好的供应商胜出,事后调整评分规则。

谈判前应准备三类信息:内部基线、市场基线和替代方案。内部基线包括历史成交价、实际用量和总成本;市场基线包括有效报价、公开指数或可解释的市场趋势;替代方案则决定企业是否具备真实谈判空间。没有替代方案时,强硬措辞不等于议价能力。

4. 第四步:签约时把成本假设写进合同机制

合同不只是价格和付款节点的集合,还应表达双方如何管理交付、质量、变更、索赔和退出。对于价格波动明显的原料,可以约定价格调整公式、公开指数来源、基准期、调整频率和上下限;对于项目服务,要明确范围变更的审批与报价方式;对于关键设备,要定义验收标准、质保、备件可得性和响应时限。

条款应与业务风险相称。对简单低风险采购,不必堆叠复杂机制;对重大项目和关键供应,合同中的变更控制、责任边界和退出安排可能比初始折扣更有价值。法务、采购、业务和财务最好在定稿前共同确认各自负责的假设。

5. 第五步:履约阶段要把异常转成成本反馈

下单之后,采购管理并没有结束。企业需要把到货、验收、发票、付款、质量索赔和实际使用串起来,才能判断合同是否兑现。供应商准时交付率要明确计算口径,例如按订单行还是按整单、按承诺日期还是首次确认日期;口径不一致,供应商排名就没有可比性。

质量异常也要核算内部影响。一次不合格可能涉及检验、挑选、返工、报废、退运、生产等待和客户影响。若只登记退货数量,不记录内部处理时间,就会低估供应商实际成本,也难以辨别“低价但返工多”的交易是否值得继续。

6. 第六步:月度复盘成本驱动,季度复盘品类策略

月度复盘适合看预算偏差、采购价格变化、紧急采购、合同外支出和供应履约异常;季度复盘则应审视品类策略是否仍然有效,例如供应市场是否改变、替代来源是否可用、集中采购是否增加风险、库存缓冲是否合理。

复盘要形成责任闭环:异常事实、财务影响、根因、负责人、完成期限和验证方式。没有验证动作的分析只是报告;没有责任人的动作只是建议。管理层可以重点追踪重复异常,而不是每月重新讨论所有数字。

7. 用分类分级安排控制强度

采购金额只是风险的一部分。我通常把交易分成标准低风险、一般业务采购、关键保障采购和重大复杂项目,控制强度从自动化校验逐渐增加到跨部门评审。分级的目的是让有限的专业资源集中到可能造成重大损失的交易。

例如,低金额且有有效目录价格的常规采购,可减少重复审批;超预算、单一来源、供应商关联、关键物料或重大合同变更,则提高审查深度。门槛需要结合组织规模、授权制度和风险承受能力设置,不宜照搬其他企业的金额线。

采购成本管理指南:管理层如何做好成本管理,最佳实践全流程

五、案例与数据观察:一次“降价 8%”为什么不等于省钱

1. 案例背景:报价下降,综合费用反而增加

下面的案例是用于说明分析方法的情景模拟,并非对特定企业的调查结论。一家制造企业采购年度用量 10 万件的通用零件,原供应商含税到厂单价为 100 元。企业将部分需求转给报价 92 元的新供应商,单看采购价,降幅为 8%。

新方案的报价附带更高起订量,部分订单需要提前备货;新供应商初期合格率不稳定,且交期波动较大。由于生产计划调整,企业多次拆单并安排加急运输。财务部门最初报告了单价节约,供应链和质量团队则分别承担了库存、检验和异常处理工作。

2. 把单价差还原成完整成本差异

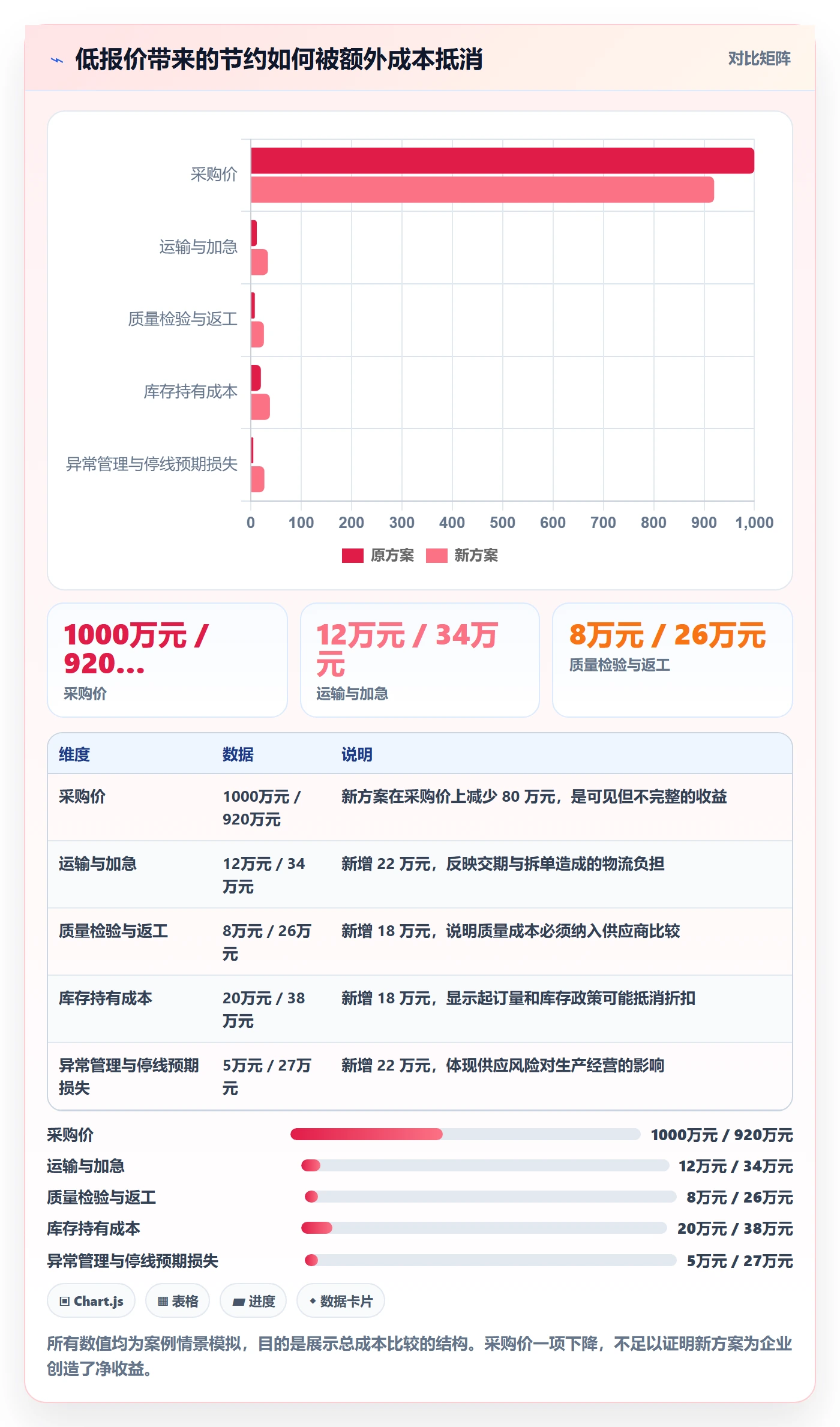

成本项目 原方案:情景模拟 新方案:情景模拟 分析重点
采购价 1000 万元 920 万元 报价降低 80 万元,是初始节约而非最终结论
运输与加急 12 万元 34 万元 交期不稳定和拆单提高物流成本
质量检验与返工 8 万元 26 万元 质量波动带来额外检验和返工支出
库存持有成本 20 万元 38 万元 更高起订量增加库存和资金占用
异常管理与停线预期损失 5 万元 27 万元 将内部处理时间与生产影响纳入核算
估算总成本 1045 万元 1045 万元 单价节约被其他成本抵消,结果接近持平

这个例子最重要的不是最后一个总额,而是成本的归属可能跨越多个部门。采购账上少了 80 万元,物流、质量、仓储和生产承担的成本却没有自动回到采购报表里。若企业只按采购价奖励采购人员,就可能鼓励一种局部有效、整体无效的行为。

采购成本管理指南:管理层如何做好成本管理,最佳实践全流程

3. 第二轮评估:改变供需协同,比单纯压价更有效

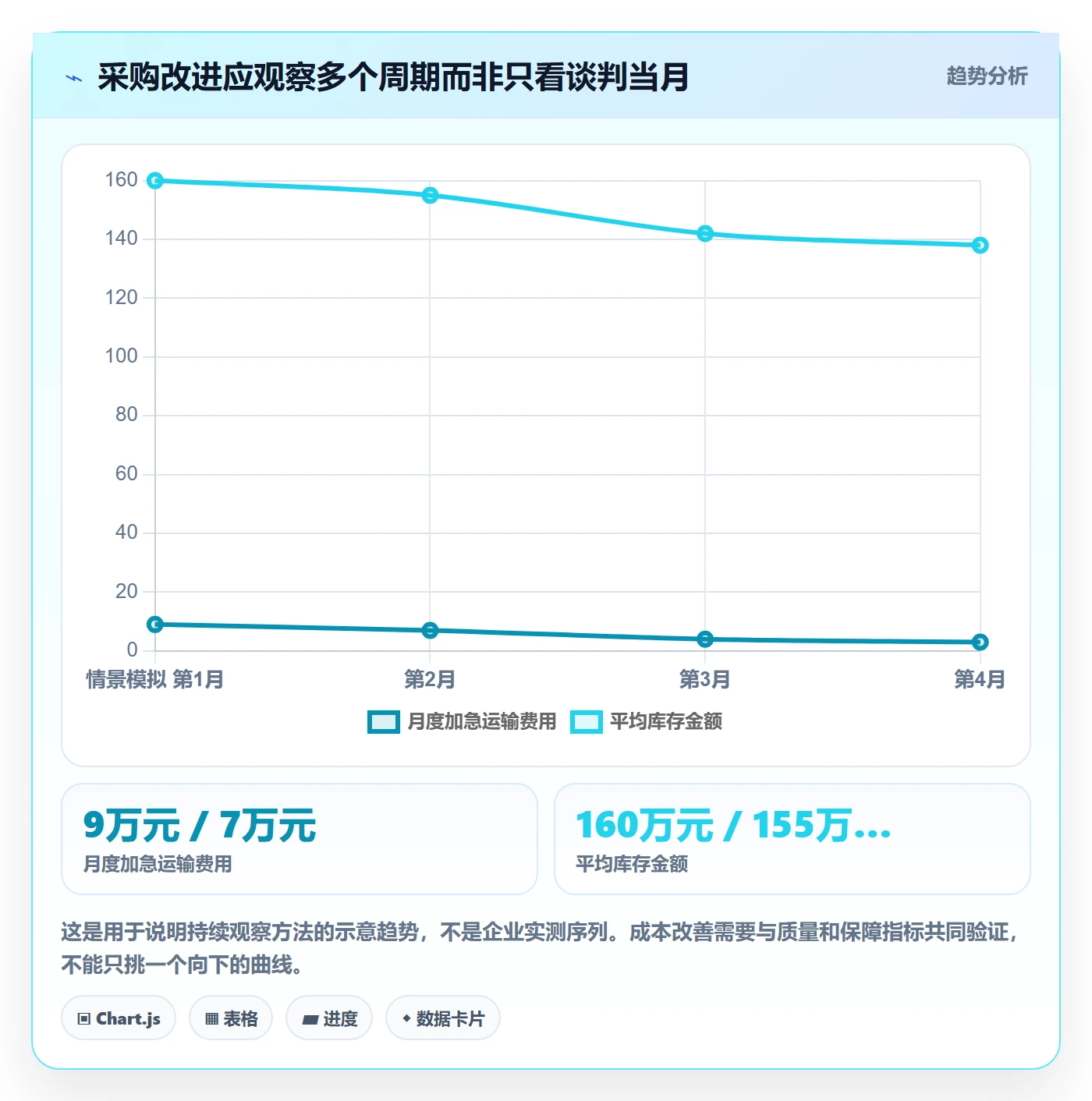

在情景模拟中,企业没有简单地终止新供应商合作,而是先把需求预测从每月更新改成滚动版本管理,降低临时变更;将关键订单设置为明确交期窗口;与供应商复核起订量和批次交付;同时重新确认检验标准和异常响应时限。对高风险物料保留经过认证的备选来源。

这些动作未必马上带来更低报价,但能减少加急、库存波动和重复检验。企业若想判断改善是否成立,应连续跟踪至少几个采购周期,比较同规格、同交付条件下的总成本,并把库存资金、缺陷率和按期交付表现一起观察。

采购成本管理指南:管理层如何做好成本管理,最佳实践全流程

4. 从案例得到的三个判断

第一,采购价差应视为待验证的假设,不是已实现的节约。第二,跨部门成本需要约定责任和核算口径,否则采购团队看不到物流、质量和生产影响,财务也难以汇总。第三,供应商调整要给出过渡方案,不能只看新报价;切换、验证和退出都可能产生一次性成本。

管理层如果要复用这套分析,不必一开始就给所有品类建复杂模型。先选金额大、波动频繁、质量异常多或对生产影响明显的 5 至 10 个品类,逐项建立成本结构和数据来源,再决定哪些假设值得进一步精算。

六、不同情况下的行动建议:从可执行的小步开始

1. 如果企业刚开始建立采购成本管理

不要先上复杂系统,也不要先要求所有部门填几十个字段。先统一采购金额、节约、预算偏差、合同外支出和紧急采购的定义,选少量关键品类做试点。第一阶段的目标是让财务、采购和业务对同一笔钱使用同一套口径。

  1. 整理过去 12 个月采购支出,统一供应商、物料、服务和部门编码。
  2. 找出金额高、供应商集中或异常频繁的品类,优先做成本拆分。
  3. 选取 3 至 5 个高频指标,明确计算公式、数据源和责任人。
  4. 每月复盘一次例外采购、超预算和履约问题,并记录整改结果。
  5. 试点运行一个季度后,再决定是否扩展到更多品类和部门。

2. 如果企业采购额大,但部门各自为政

先明确“谁拥有需求、谁负责品类策略、谁确认成本结果”。集中管理不必意味着所有采购都由总部下单;可以由总部统一规格、合同和供应商准入,由业务单元按授权执行。关键是明确哪些事项可以本地决策,哪些必须遵循组织级规则。

建议建立跨部门品类小组,对重点类别共同审视需求预测、规格标准、供应风险和合同策略。小组会议不应变成报价汇报会,而应重点处理跨部门矛盾:例如业务要灵活、财务要预算稳定、采购要规模效应、供应链要库存可控。

3. 如果采购成本突然上涨

先把涨幅拆分成市场、数量、汇率、规格、物流和采购时点,避免立刻要求供应商降价。对外部市场因素,核查公开指数、有效报价和合同调价条款;对内部因素,检查需求变更、分批采购、紧急下单和低效规格是否增加。

短期措施可以是重新安排交付批次、协调库存、清理重复需求或启动备选供应评估;中期措施则包括替代材料认证、产品设计优化、长期合同机制和预测协同。若供应风险高,不能为短期降价仓促切换未验证供应商。

4. 如果企业正在推进数字化采购

系统价值取决于数据和流程能否闭环。优先梳理供应商主数据、品类分类、合同关联、预算控制、订单和验收数据,再配置自动校验和审批规则。若系统上线前流程定义不清,数字化可能只是把混乱电子化,甚至让错误更快传播。

选工具时,重点验证是否能支持企业实际的授权、合同、价格、履约与财务核验流程;能否与现有财务、库存或企业资源系统交换数据;是否有可追溯的变更记录;不同角色能否看到所需信息而不过度开放敏感数据。采购系统不能替代管理责任,但可以降低重复录入、口径不一致和人工漏检。

5. 如果供应链中断风险比价格风险更高

把“最低成本”调整为“风险约束下的最低总成本”。对关键物料,评估供应商地理集中、关键产能、替代认证时间、运输路线和应急库存。双来源不是所有品类的答案:如果第二来源长期不活跃,质量和产能可能无法在危机时立即接手。

可以开展桌面情景推演:假设核心供应商停供两周、运输路线中断或关键工艺发生质量异常,明确库存能支撑多久、谁有权启动替代采购、客户交付如何调整。演练结果比一张静态风险清单更能说明企业准备是否充分。

七、不同情况下的取舍:没有一套策略适合所有企业

1. 低价与供应安全的取舍

对可替代、非关键、市场竞争充分的品类,可以更积极地竞争价格;对替代周期长、停供影响大或受单一工艺约束的品类,应为供应韧性付出合理成本。管理层要明确愿意承担多大的中断风险,并把这个选择写进品类策略,而不是等出问题后再责怪采购。

保留备选来源会增加审核、认证和小批量采购成本;不保留则可能提高中断损失。比较时应估算两种方案的成本区间,而非把备选供应商成本视作纯浪费。

2. 集中采购与本地灵活性的取舍

集中采购有利于标准化、汇总需求和谈判,但可能降低本地响应速度,并忽略地区差异。分散采购较灵活,却可能造成规格不一、价格分散和供应商管理成本上升。较稳妥的做法通常是把策略、标准和供应商治理集中,把低风险执行留给业务单元。

若业务需求差异很大,不能仅为了获得批量折扣强行统一规格。集中之前先确认产品是否真正可比、需求时间是否兼容,以及合并之后是否会增加库存或造成服务排队。

3. 精益库存与交付保障的取舍

降低库存可以释放现金和仓储空间,但库存越低,越依赖预测准确、供应可靠和运输稳定。安全库存不应按习惯固定设置,而应考虑需求波动、补货周期、供应中断风险和缺料损失。关键物料可采用分层策略,不同风险等级设置不同缓冲。

每次减库存都要同时跟踪缺料率、加急费用、生产中断和服务水平。如果库存减少而加急频率上升,企业可能只是把可见的库存成本转成更贵的应急成本。

4. 快速上线与充分竞争的取舍

紧急需求确实可能需要快速采购,但“紧急”应有证据和适用边界。对真正影响安全、生产或客户交付的情况,可以简化流程并补充事后复核;若长期通过紧急采购满足可预测需求,说明计划机制或授权机制存在缺陷。

快速采购的代价不止议价空间变小,还包括供应商验证不足、合同条款弱化和价格记录缺失。每次例外都应记录为何无法提前规划、产生了多少额外费用以及如何避免重复。

5. 高精度成本模型与管理可用性的取舍

精细模型能帮助设备、能源、工程等高价值采购比较全生命周期成本,但模型依赖可靠数据和专业假设。对低价值、高频、标准化品类,复杂模型的维护成本可能超过带来的决策收益。模型越复杂,越要披露假设、数据来源和不确定性。

管理层应按决策价值投入分析资源:可能改变重大采购决定的品类值得深挖;即使误差较大也不会改变选择的项目,使用简化模型更有效。精度不是目的,改进决策才是。

八、管理层如何验证节约:建立可信的核算与激励机制

1. 先统一节约的定义和基准

节约的基准可以是上期有效价格、预算价格、市场指数、原合同价格或经批准的成本模型,但不同基准回答的问题不同。基准必须在谈判或采购之前确定,不能看到结果后再挑选最有利的比较方式。

如果采购量、规格、汇率或交付条件变化,应进行调整或拆分,不要直接把两个不可比价格相减。对长期合同,还要区分一次性降价与持续性成本改善,说明节约从哪个周期开始生效、是否已覆盖全部采购量。

2. 把已实现、已避免和未实现分开报告

节约类型 判断标准 报告方式
已实现节约 实际发生的可比采购或总成本低于预先确认的基准 标明期间、数量、范围和财务核验状态
成本规避 避免了可验证的未来涨价或新增成本,但不一定体现为当期现金减少 单独列示假设和验证依据,不与已实现节约混算
谈判目标或机会 尚未形成订单、合同或实际履约结果 列入机会清单,不计入实际绩效

3. 设计平衡的采购绩效,避免鼓励错误行为

如果奖金只与降价金额挂钩,团队可能压低报价、增加供应风险或把成本转移给业务部门。更稳健的绩效组合应兼顾经核验的总成本、合同与流程合规、供应商履约、质量、供应风险和跨部门满意度。具体权重应根据企业战略和品类风险设置,不能套用固定比例。

绩效核验还应纳入财务。采购可以负责说明节约机制和证据,财务确认核算口径,业务确认需求与使用结果,必要时由质量和供应链确认履约影响。这样的分工不是互相推责,而是避免一个部门单独给自己的成果打分。

4. 管理看板要能从总数下钻到原因

月度看板不应只有采购总额和节约率。至少要能按品类、部门、供应商、合同和业务单位查看预算偏差、价格变化、紧急采购、质量异常和交付表现。对异常波动,管理者应能追溯到订单和数据来源,而不是依赖手工汇总的说明。

若企业数据尚不成熟,可以先用少量字段和定期核对建立可信基线,再逐步自动化。相比一次性追求大而全的仪表盘,管理层更应该优先确保核心数字可复算、可追溯、可解释。

九、结语:把采购从“谈价格”升级为“经营成本”

1. 采购管理的核心能力,是解释成本如何形成

采购成本管理不是季度末的压价行动,也不是把所有需求都审批得更慢。它是一套从需求定义、品类策略、市场竞争、合同设计、履约验证到财务核算的经营机制。管理层真正要建立的,是业务、采购、财务和供应链能够共同解释成本、共同承担结果的工作方式。

我最看重的判断标准是:一项成本改善能否复算,是否没有牺牲必要的质量、交付和安全,是否在几个采购周期后仍然成立,是否能说明改变来自价格、数量、规格、流程还是风险。若这些问题答不上来,漂亮的节约数字就还不是可靠的管理结果。

2. 下一步先做三件事

  1. 选出 5 至 10 个支出高、异常多或影响业务连续性的品类,建立同口径的成本结构。
  2. 确定一套经采购、财务和业务共同认可的节约定义,区分已实现、成本规避和未实现机会。
  3. 用一个季度追踪价格、质量、交付、库存和异常支出,复盘重复问题,再扩展到其他品类。

采购成本管理最有价值的成果,不是让某一张订单变便宜,而是让企业更少为需求混乱、规格失控、计划波动、履约失败和不可见风险买单。从下一笔采购开始,先问总成本由什么构成、哪些因素可以改变、改变后如何验证,管理层就已经从“压价”迈向真正的成本管理。

常见问题解答(FAQ)

1. 采购成本管理应该从哪里开始?

我负责的部门每年都在压采购预算,但年底看总额确实下降了,项目延期和临时加急却变多了。我想知道,成本管理到底应该先盯采购价格,还是先查流程里哪些地方在漏钱?

先从一笔采购的完整成本链条入手,而不是先要求供应商降价。选取最近一个季度金额较大、重复发生或经常加急的采购类别,逐笔核对需求申请、审批、询价、下单、验收、付款和售后记录,标记每次价格变化及其原因。常见的隐性成本包括规格反复变更、拆单导致议价能力下降、库存积压、加急运输和质量返工。

可以把采购总成本拆成采购价、运输与税费、检验与返工、库存占用、切换供应商成本五项。比如某零部件单价下降4%,但因质量问题增加返工和停线费用,最终总成本反而上升。先建立基线,再设定降本目标,才能判断节省是否真实。

2. 管理层如何设定既可控又不伤业务的采购降本目标?

我遇到过年度降本指标层层分解后,采购人员只敢选最低报价,业务部门则抱怨质量和交期变差。管理层怎样设置目标,才能避免大家只对一个数字负责,却把成本转移到别的环节?

不要把统一的降幅直接摊给所有品类。先按支出金额、供应风险、替代难度和需求稳定性分组:标准化办公物资可以通过集中采购和规格统一争取价格优势;关键生产部件则应优先看质量、交期和供应连续性,单纯追求最低价可能得不偿失。目标应同时包含价格、总拥有成本和服务约束。

例如将某类采购的年度总成本降低3%作为目标,同时要求关键物料准时交付率不低于既定基线、来料不良率不恶化。数字只是管理示例,具体阈值应依据历史数据和合同条件确定。若节省额来自延期采购或减少必要检验,不应计为有效降本。

3. 采购成本管理的全流程应该设置哪些控制点?

我所在的团队有采购制度,但实际执行时常出现需求临时变更、报价口径不一致和验收后才发现规格不符。我想梳理一套不只是增加审批层级、而是真能减少返工和争议的流程,关键节点该怎么设计?

建议把流程控制放在容易产生返工和信息不对称的节点,而不是每一步都增加审批。需求提出时确认用途、数量、规格和交付时间;询价时统一报价口径,明确税费、运输、质保和付款条件;定标时记录选择依据;验收时按事先确认的标准核对;付款前匹配合同、订单、验收和发票。

可以用一张简表追踪每笔采购的需求版本、供应商报价、最终选择理由、验收结果和异常处理。若需求变更导致价格或交期变化,应保留变更记录并重新评估预算。实践中,先对金额大、变更频繁的类别试运行,再根据退货率、加急单比例和审批耗时调整控制点,比一次性给所有采购加流程更容易落地。

4. 如何判断采购成本下降是真节省,而不是把费用转移到别处?

我看到一份采购复盘显示单价降了不少,但仓库库存增加,业务还反馈供应商交货不稳定。管理层应该用哪些数据核实节省是否真实?又该如何处理单价下降、整体成本反而上升的情况?

用同一口径比较采购前后的总成本,并把数量、规格、交付条件和质量表现纳入对照。至少核查实际成交价、运输及加急费用、库存天数、退换货或返工成本、延期造成的影响;若采购量或产品规格发生变化,应先校正口径,避免把数量变化误算成价格节省。

例如,年度采购单价从100元降至96元,但因最低起订量增加而多囤货,库存持有成本和报废风险上升,就不能直接把4元差额认定为净节省。建议在复盘表中同时列出“账面降价”和“扣除新增成本后的净节省”,并标注数据来源及统计周期。对关键品类还应观察至少一个完整交付周期,再决定是否扩大采购量或续签合同。

核心关键词

读者评论

郝
郝可欣

我们之前也遇到过单价降了、加急运费却上升的情况。文章提到把预算差异拆成数量、价格和规格变化,这比单看年度降价率更容易找到问题。

赵
赵明轩

多层指标的思路比较实用,不过总拥有成本里的停机风险和库存占用怎么估算,实际操作中很依赖数据质量。中小企业没有完整记录时,可能得先从少数关键品类做起。

韦
韦可欣

分类授权确实比所有订单都层层审批更有效,但例外规则要定期复盘。否则单一来源、紧急采购容易变成常态,流程上留了记录,根因却没解决。

文章包含AI辅助创作:采购成本管理指南:管理层如何做好成本管理,最佳实践全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/593124

赞 (0)
飞飞飞飞
成本管理如何做好费用?管理层落地方案与操作步骤
上一篇 2小时前
成本管理费用全流程:管理层最佳实践与一文讲清
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
