采购成本怎么做,难点通常不在“有没有砍价”,而在于管理层是否愿意共同改变需求、规格、供应商结构和决策节奏。一家年采购额约 2 亿元的制造企业,即使把采购单价平均压低 3%,账面上也像是节省了 600 万元;但如果同期增加了加急运输、质量返工、库存积压和停线损失,这 600 万元很可能只是报价表上的数字。成本管理从 0 到 1,第一步不是要求采购部门多谈几个点,而是让财务、业务、研发、质量、供应链和管理层围绕同一套成本口径作出选择。
一、先讲核心结论:采购成本不是采购部门的独角戏
1. 成本管理的目标不是最低价,而是可验证的总成本改善
我判断一项采购成本改善是否成立,通常先问三个问题:基准成本是什么,改善动作改变了什么,节省是否能在实际付款、库存、质量和运营结果里得到验证。缺少其中任何一项,“降本”都容易停留在议价记录、预算差异或供应商承诺里。
采购单价只是采购成本的一部分。更完整的口径至少要考虑采购价格、运输与关税、质量损失、库存持有、采购与验收作业、付款条件,以及断供或停线风险。不同品类权重不一样:标准办公用品可能主要看成交价和配送;关键电子元件则可能要把质量、交期、替代认证和库存风险放在更高权重。
管理层要管理的不是一个“降价百分比”,而是一组受约束的经营结果:在安全、质量、合规和交付要求不被突破的前提下,降低单位产品的可控成本,并把改善结果与业务量、产品结构和市场价格变化区分开。
2. 从 0 到 1,先建立四个最小能力
- 看得见:知道钱花在哪里,能够把支出按品类、业务单元、供应商、合同和用途拆分。
- 算得准:统一基准价、节省额、成本避免和一次性收益的计算方法。
- 改得动:业务、研发、质量、财务和采购有明确的决策权与协作机制。
- 留得住:把议价结果写进合同、价格表、订单规则和供应商绩效,而不是只保存在谈判纪要里。
这四项能力有先后关系。没有支出可视化,目标会拍脑袋;没有共同口径,部门会争论数字;没有跨部门决策,采购无法改变需求和规格;没有结果固化,节省会在下一轮订单中消失。

3. 管理层协同的关键,是分清目标、权限和责任
“协同”不是所有人都参加所有会议。管理层需要先把决策权分清:业务部门说明真实需求并承担需求变更责任;研发或技术团队负责规格必要性与替代验证;质量部门设定不能突破的质量底线;供应链评估交期、库存和连续供货;财务确认基准与收益;采购负责市场寻源、谈判、合同与供应商组合;管理层处理跨部门冲突和资源取舍。
如果这些责任不清,常见结果是采购对结果背责,却没有权限影响需求量、技术规格和供应商选择。反过来,若采购只能提交建议,业务部门又不需要解释例外,组织就会把“协同”做成一次性审批,难以形成持续的成本纪律。
二、背景和真实场景:为什么企业“做了降本”,利润却没有改善
1. 同一个品类,可能存在多套价格和多种隐性成本
我会把采购问题拆成“买了什么、为什么买、怎么定价、谁在使用、结果如何”五个层次。很多企业并不是没有采购数据,而是数据分散在财务凭证、采购订单、合同、仓库、质量系统和业务部门表格里。物料名称不统一、计量单位不一致、供应商主体重复,都会让表面上的支出分析失真。
例如,同一种包装材料可能以卷、箱、平方米三种单位采购;相似的维修服务可能分别进入设备维护、工程服务和临时劳务科目。只看财务科目,企业会误以为需求分散;只看采购订单,又可能遗漏信用卡、报销和框架合同外的零星支出。
这类场景的第一步不是立刻合并供应商,而是先做数据清洗和品类映射。否则,看起来“同品类统一采购”的方案,可能把功能不同、认证要求不同、服务半径不同的项目错误归并,导致后续比价没有可比性。
2. 降价和降本经常不是一回事
假设某原材料上一年度的成交价为每吨 10,000 元,今年谈到 9,700 元,价格下降了 3%。如果同期市场指数下跌 5%,企业实际获得的相对改善可能并不是 3%,而是比市场下跌幅度少了 2 个百分点。若采购量、规格或交付条件也变化,仅凭前后单价更无法判断采购团队是否创造了价值。
反过来,单价上涨也不必然代表成本管理失败。原材料市场上行、运输条件恶化或产品规格升级都可能推高价格。如果供应商报价涨幅低于可验证的市场基准,且质量与交期保持稳定,这可能是有效的成本避免,而不是成本增加失控。
因此,至少要区分三个概念:已实现节省是实际发生并能被财务确认的支出下降;成本避免是对比合理基准后,避免了原本可能发生的涨价或额外支出;预算差异则只是实际支出与预算的差额,可能由需求量或业务结构变化造成。
3. 采购成本问题往往源自采购之外的决定
高成本经常在采购询价之前就已形成。例如,研发选择了非标准零件,业务承诺了过短交期,销售为了满足定制需求增加了小批量切换,计划部门对预测缺乏信心而反复催单。这些决策把成本压力传给采购,却没有把成本责任留在决策发生的地方。
管理层的价值,是让成本影响在决策发生前可见。要讨论的不是“采购能不能再便宜一点”,而是“需求可否合并、规格可否标准化、交期是否有商业依据、库存应由谁承担、定制服务带来的收益是否覆盖额外成本”。
4. 成本管理从零开始,先确认边界而不是先买系统
刚起步的企业容易把“没有统一平台”当作首要问题。实际上,如果品类定义、数据口径、审批权限和收益确认都没有约定,软件只会更快地记录不一致的信息。初期可以用受控的表格和月度评审建立规则,待流程稳定后,再决定哪些环节值得系统化。
这不是反对数字化,而是强调顺序:先明确管理问题和责任,再选择工具支持数据汇总、流程留痕、权限控制和分析。对复杂组织而言,工具可以提升透明度,但不能替代管理层对取舍的判断。

三、常见误区:看起来积极,实际上容易制造虚假节省
1. 把谈判降价当成全部采购贡献
谈判降价最容易被记录,也最容易被高估。若供应商先提高报价,再给出折扣,或者报价包含不同的运输、付款、质保和服务条件,折扣比例就没有可比意义。有效比较应以同等规格、数量、交付地点、付款期限、质量责任和服务范围为前提。
我建议把供应商报价拆成价格构成,而不是只比较总价。对关键品类,还应核验原材料指数、加工费、损耗率、包装、运输和汇率等因素。供应商不一定会披露完整成本,但采购可以用多来源询价、历史订单、公开指数和替代方案交叉验证。
2. 用统一降本百分比管理所有品类
要求所有品类一律降 5%,看似公平,实际可能把团队引向错误行为。标准化耗材、能源、外包服务和定制设备的竞争结构、成本驱动因素和风险完全不同。对竞争充分、规格通用的品类,可以强化竞价和需求合并;对专用关键件,过度压价可能导致供应商降低质量投入或退出供货。
更合理的做法是设定分层目标:价格谈判目标、需求优化目标、规格优化目标、库存优化目标、质量损失目标和成本避免目标分别管理。每个目标都要说明计算基准、责任人、验证周期和约束条件。
3. 把预算下降或采购量减少算成采购节省
如果企业销量下降,采购支出自然会减少;如果产品组合转向低成本型号,平均采购价也可能下降。这些变化有经营价值,却不应全算作采购能力。采购绩效应尽量做“可比口径”:固定规格、标准数量,或用价格、用量、结构、市场和汇率因素做差异分解。
对多品种企业,可以采用单位产品材料成本、标准采购价格或固定权重价格指数。哪种方法更适合,取决于经营模式和数据质量。重要的不是选一个最复杂的模型,而是选一个业务和财务都能复核、每期都能一致执行的方法。
4. 只看采购价,不看总拥有成本
低报价可能带来更长交期、更高最低订购量、更复杂的检验、更高的维护费用,或更差的售后响应。对设备、软件服务、物流和外包业务,采购价往往只占全生命周期成本的一部分。对生产关键料,断供导致的停线损失甚至远高于采购价差。
总拥有成本不需要一开始就计算到小数点后两位。先把可见成本项列清,明确哪些数据可以量化、哪些风险需要情景估值,再做敏感性分析。若关键变量不确定,就把假设写明,而不是用看似精确的总成本掩盖判断风险。
5. 先砍供应商数量,再谈供应商组合
供应商整合有利于集中议价、减少管理工作,但简单追求数量下降可能带来单一来源、产能拥堵和地域风险。供应商数量不是越少越好,关键是每个品类需要怎样的竞争、备份和创新结构。
对低风险通用物料,可以集中份额以换取规模价格;对关键物料,可以保留合格备份来源,定期验证切换能力;对创新型品类,可采用分阶段开发和联合降本,避免短期比价压制长期能力。供应商组合要同时看竞争强度、替代难度、切换周期和业务连续性。
6. 让采购部门对结果负责,却不给跨部门决策权
采购无法单方面决定产品规格、最低库存、需求预测和交付承诺。如果组织只给采购设降本指标,却要求所有业务例外都照常满足,采购很容易通过压供应商付款、延后下单或牺牲服务来达标。这类“节省”通常会转化为其他部门的成本。
管理层应明确例外审批机制:谁提出例外,谁说明商业理由,谁承担增量成本,谁批准风险。对紧急采购、指定品牌、特殊规格和超计划需求,留下原因与成本影响,才能发现反复出现的管理根因。

四、专业判断逻辑:用同一套规则决定先做什么
1. 先按支出规模、可改善性和业务风险排序
采购项目的优先级不能只看金额。高金额、低风险且有竞争的品类,通常适合先做;金额大但供应中断风险极高的品类,需要先完成替代验证和连续供货方案;金额小但重复频繁、流程耗时明显的项目,可以通过目录化和流程简化降低交易成本。
我会用一个简单评分框架辅助排序,而不是让评分代替判断:支出规模占 30%,可改善空间占 25%,供应风险占 20%,数据可信度占 15%,实施复杂度占 10%。这些权重是建议的起步设置,不是通用行业标准。企业应按战略目标调整,并保留管理层对重大风险的人工复核。
| 评估维度 | 需要回答的问题 | 可用证据 | 常见误判 |
|---|---|---|---|
| 支出规模 | 年度实际支出和可比支出是多少? | 发票、订单、合同、付款记录 | 把预算金额当成实际支出 |
| 可改善空间 | 竞争、替代、合并、规格优化是否可行? | 市场询价、历史价格、技术评估 | 把供应商报价降幅当成可实现空间 |
| 供应风险 | 断供、质量、交期和切换风险多大? | 交付绩效、认证周期、产能和风险记录 | 只看供应商数量,不看真实替代能力 |
| 数据可信度 | 品类、数量、单位和基准是否可比? | 主数据、订单、验收与财务凭证 | 把名称相似误当成物料相同 |
| 实施复杂度 | 需要多少部门、审批和验证资源? | 项目计划、样品测试、合同变更 | 低估技术认证和切换成本 |
2. 把“基准”写清楚,再谈节省额
每个成本项目都应有一张基准卡片,至少包括品类定义、规格、计量单位、基准期间、数量、币种、税费、交付条件、付款条件和数据来源。若市场波动显著,还要明确采用何种指数或供应商成本依据。基准卡片不是文书负担,而是避免事后争议的最小证据链。
对于年度合同谈判,可以采用同规格、同数量的基准价格比较;对于用量整合,可以把单位价格改善和数量减少分开;对于市场涨价下的成本避免,可以记录“未采取措施时的合理预期价格”及支持证据,并由财务审核假设是否保守。
一个节省数字只有同时标出基准、口径、期间、责任人和验证人,才具备管理价值。没有这些信息,数字即使计算准确,也无法用于跨部门比较或年度复盘。
3. 先选择对的杠杆,再谈执行强度
成本改善的杠杆大致有六类:需求管理、规格价值分析、供应商竞争与谈判、供应商协同降本、流程与交易成本优化、库存和物流优化。具体项目可能同时使用多种杠杆,但应明确主要因果链,避免把所有成果都归到一次谈判上。
- 需求管理:合并采购批次、控制未经批准的需求、减少重复采购。
- 规格优化:区分必要性能与习惯性要求,评估标准件、替代料和通用设计。
- 供应商竞争:增加合格报价、扩大市场比选,同时控制切换风险。
- 供应商协同:联合分析损耗、工艺、包装、预测和交付方式。
- 流程优化:目录采购、合同覆盖、自动校验和审批分级,降低重复交易成本。
- 库存与物流:调整交付频率、批量、库存位置和补货策略,减少资金占用与加急费用。
4. 把成本目标与不可突破的约束放在同一张表
每个项目立项时应同时写明目标和底线。目标可以是单位成本下降、库存金额下降或采购周期缩短;底线则包括产品质量、法规合规、交付率、供应连续性和安全要求。没有底线的降本项目,会鼓励短期数字优先于业务结果。
对战略品类,管理层应明确愿意为多少冗余库存、第二来源或产能保障支付。供应韧性并非“越便宜越好”之后再补救,而是采购方案的一部分。若组织不愿为备份能力承担显性成本,就应清楚接受相应的断供风险,而不是把风险留给一线团队。

五、示例与数据观察:把一个“降价项目”做成可核验的改善
1. 示例边界:以下数据是用于推演的制造企业案例
为避免把模拟数据误读成真实企业绩效,下面以一家年采购支出约 2 亿元、产品涉及多种机电组件的制造企业为例。企业发现三个现象:同类物料存在多个供应来源和价格,采购需求频繁变更,部分紧急订单使用了高价渠道。案例中的金额、比例和周期均为情景模拟,用于说明分析方法,不代表行业统计或真实客户数据。
管理层没有一开始要求全品类降价,而是选择年支出约 1,200 万元的机电标准件作为试点。原因是该品类支出规模足够、规格有一定通用性、供应市场存在竞争,同时业务风险低于关键定制件。目标也不只写“降价 5%”,而是定义为:在质量和交付不下降的情况下,降低可比采购成本,并减少临时采购和重复规格。
2. 第一阶段:先把支出和物料统一起来
项目组用八周时间清洗订单、收货、发票和物料主数据,将近似名称归并后,再由工程和质量人员确认功能是否一致。清洗后,发现约 28% 的相关支出可以在规格层面找到潜在重复,但其中只有一部分在强度、寿命和认证要求上真正可互换。
这个结果很重要:数据相似不等于业务等价。若直接把相似名称的物料合并,可能误把不同电压、耐温等级或使用环境的组件当成同一品类。采购分析必须让技术负责人参与确认,而不能单靠关键词匹配。
3. 第二阶段:将价格、数量、结构和市场因素拆开
项目组把上一年度同规格订单设为初始基准,并从供应商报价、公开原材料指数和运输记录中核验价格变化。对数量变化,单独记录由生产计划调整导致的采购量减少;对产品结构变化,按固定权重重新计算平均价格,避免把低价型号占比增加误算成采购谈判成果。
经过比价和谈判,合同中的同规格价格平均下降 4.2%;但综合市场基准、规格变化和年度采购量后,财务确认的年度可比节省约为 31 万元,而不是按 1,200 万元乘以 4.2% 得出的 50.4 万元。差额主要来自市场价格下行和采购组合变化。这种“少算一点、解释清楚”,比把所有差额都记为谈判成果更有利于下一轮管理。
4. 第三阶段:让业务和技术团队一起处理真正的成本源
进一步分析发现,部分临时订单并非供应商交付慢,而是计划变更后采购部门收到的需求时间过晚。团队调整了需求冻结窗口,并约定变更须说明原因和潜在成本。对可以标准化的规格,工程团队评估替代型号,质量团队完成验证,采购再通过合并需求谈判年度价格。

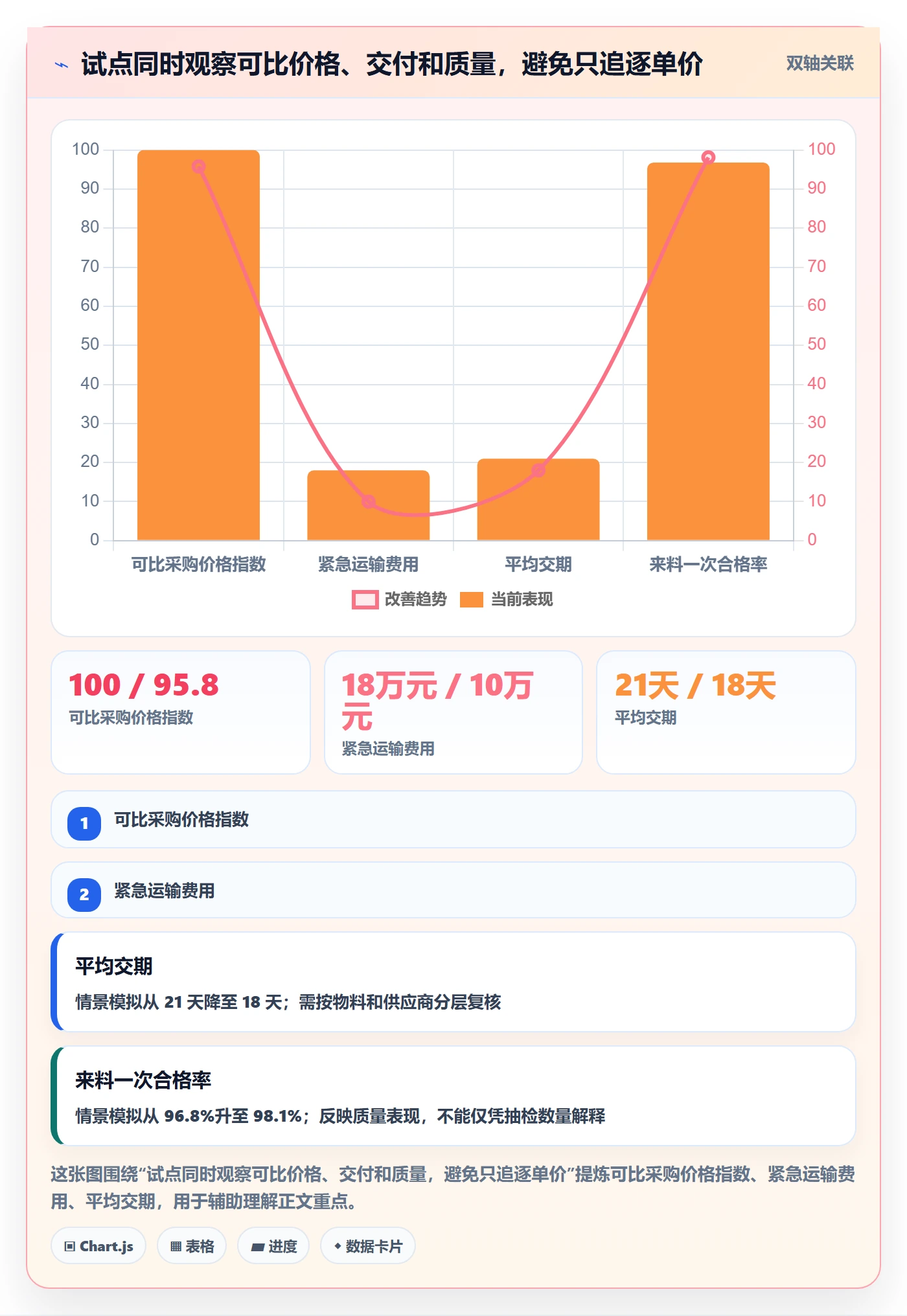

试点期内,情景模拟结果为:紧急运输费用从每年约 18 万元降至 10 万元;相关物料的平均交期从 21 天降至 18 天;来料一次合格率由 96.8% 升至 98.1%。这些变化不能简单全部归因于议价。交期改善与冻结窗口有关,合格率改善与供应商过程改进和检验反馈有关,必须分别记录责任动作。
5. 第四阶段:财务确认、合同固化和复盘
项目结项时,财务依据已完成订单、收货和发票确认已实现节省;未落地的年度预测部分只列为目标,不提前计入成果。采购更新合同价格表,业务和计划团队更新订购规则,质量团队保留供应商改进记录,项目负责人设定季度复核时间。
试点的关键经验不是“集中采购一定省钱”,而是成本动作必须形成闭环:基准被确认、影响因素被拆解、决策责任有归属、合同和流程发生变化、收益由财务复核。缺少任一环节,成果就可能无法复制。
| 观察项目 | 试点前情景 | 试点后情景 | 解读 |
|---|---|---|---|
| 可比价格 | 基准为 100 | 采购价格指数为 95.8 | 价格改善为 4.2%,仍需扣除市场和结构影响 |
| 财务确认节省 | 未建立统一口径 | 情景模拟约 31 万元/年 | 按可比订单和财务凭证核验,不把预测值当成已实现值 |
| 紧急运输费用 | 情景模拟 18 万元/年 | 情景模拟 10 万元/年 | 改善来自计划变更管理与订单提前,不应全部记作价格节省 |
| 平均交期 | 情景模拟 21 天 | 情景模拟 18 天 | 需观察不同供应商、物料和订单批量的差异 |
| 来料一次合格率 | 情景模拟 96.8% | 情景模拟 98.1% | 与供应商过程改进有关,需防止检验口径变化造成假改善 |

6. 用“收益证据链”而不是一张漂亮的降本汇总表结项
一个成本项目的证据链,通常由五类材料构成:可追溯的基准、审批通过的改善方案、实际执行的合同或订单、业务结果记录、财务确认的收益。管理者不必把所有资料堆进一份报告,但应能从汇总数字追溯到原始交易和决策。
如果改善来自需求减少,要说明需求变化是否会持续;如果来自谈判,要确认新价格是否适用于实际订单;如果来自库存减少,要观察缺料和加急是否反弹;如果来自供应商替代,要确认质量、认证和产能是否稳定。只有这样,节省才不是一个期末数字,而是可持续的经营能力。
六、管理层协同机制:把成本讨论变成可执行的经营节奏
1. 设立轻量级的跨部门成本委员会
初期不必建立庞大的采购治理机构。可以由运营或财务负责人主持月度成本评审,采购、业务、研发、质量、供应链和财务参加。会议只讨论少数高价值项目、重大例外、风险变化和需要管理层决策的事项,不逐条审批日常订单。
成本委员会的职责不是替采购谈判,而是解决跨部门选择:是否改变规格、是否接受替代来源、是否承担安全库存、是否调整需求冻结时间、是否为更高的供应保障支付成本。每项决定都应记录提出方、决策人、影响范围和后续验证时间。
2. 用三层会议处理不同类型的问题
- 项目层:每周跟进数据、询价、样品、合同和行动事项,解决执行阻塞。
- 经营层:每月审查节省质量、需求变化、质量与交付风险、收益实现进度。
- 管理层:每季度处理品类策略、重大供应风险、资源冲突和跨年度投资取舍。
如果所有议题都放进一个会议,讨论会被日常问题淹没;如果只保留季度汇报,项目又会缺乏及时决策。会议频率应与业务风险匹配:短周期消耗品可以按月复盘,关键设备或长周期零件则需结合项目节点和产能计划。
3. 给各职能设定可观察的协同责任
协同不能只靠“支持采购”。业务部门可以对预测准确率和非计划需求承担责任;研发对规格变更、替代认证和标准化机会负责;质量团队对供应商审核和质量改善负责;供应链对库存、交期和加急费用负责;财务对收益口径和凭证核验负责;采购对市场策略、竞争机制、合同覆盖和供应商绩效负责。
这些责任不应机械地变成互相扣分。更适合的做法是把部门指标与共同成本目标结合:例如业务部门的交付指标不能因削减库存而恶化,研发的成本目标不能以未验证的降规格实现,采购的节省目标不能通过牺牲质量换取。
4. 建立例外透明机制,避免“特殊情况”成为常态
紧急采购、指定供应商、超预算采购、未比价采购和临时规格变更并非全部错误,但每次都应留下可查询的业务理由、审批人和成本影响。若某类例外反复出现,管理层要问的不是“为什么没按流程”,而是流程是否脱离实际、需求计划是否不稳定,或某个关键审批环节是否形成瓶颈。
例外数据还可以反向揭示管理问题。比如紧急采购集中于同一产品线,可能与销售预测或生产排程有关;指定供应商集中于少数研发项目,可能说明标准化规则不清;大量合同外采购,则可能是框架合同缺少适用品类或交付能力不足。
七、从 0 到 1 的实施路线:先试点,再复制,再固化
1. 第一个月:建立支出底图和管理边界
第一阶段的目标不是立即节省,而是形成可信的支出地图。建议先统一采购支出周期、币种、税费口径、品类层级和组织范围,再选出支出高、风险可控、数据相对完整的试点品类。不要同时清洗全企业所有历史数据,否则项目容易陷入主数据整理而无法验证业务价值。
- 提取最近 12 至 24 个月的订单、发票、合同和收货数据。
- 识别重复供应商、非合同采购、价格异常和计量单位冲突。
- 与业务、技术和质量团队确认品类边界及关键规格。
- 选定试点负责人、财务验证人和管理层决策人。
- 记录初始成本、质量、交期和库存基线。
2. 第二个月:选杠杆、做验证,不急于铺开
试点期要验证的不是“团队能不能谈判”,而是企业是否具备从数据到动作再到结果的完整能力。围绕一个品类,可以同时测试竞价、规格标准化或需求合并,但要分别记录各项动作的因果关系。若项目资源有限,优先选择两三个可执行杠杆,不要一次写出十几项改善措施。
此阶段还要明确不可突破的质量和交付条件。样品测试、产能审核、法规确认、合同变更和库存切换都需要时间。没有业务批准和风险评估就直接换供应商,可能会把成本项目变成应急项目。
3. 第三个月:核算收益、复盘偏差、决定是否复制
第三阶段要将目标、预测和实际结果分开。已落地并有凭证的收益进入财务确认;尚未完成的合同或认证只列入项目预测;因市场或需求改变产生的差异单独解释。复盘既要看节省是否达到目标,也要看质量、交付、库存和交易成本有没有恶化。
复制不等于照搬方案。标准化耗材的有效做法未必适用于设备备件;一家工厂的供应商组合也未必适用于另一地区。复制的是分析模板、责任分工、证据口径和决策机制,具体采购策略仍要结合品类特征重新设计。
4. 第四个月以后:把有效方法变成日常管理
试点验证有效后,再把品类策略嵌入年度预算、产品设计评审、供应商管理和合同续签。对于持续性品类,要设置复核周期与触发条件,例如原材料指数变化超过约定幅度、交付绩效连续下降、质量异常达到阈值、供应商发生重大变更时重新评估。
数字化可以在这一阶段逐步推进:支出分类、合同覆盖、价格版本、供应商绩效、审批例外和收益台账可以先实现集中记录。关键不是功能多少,而是数据能否追溯到业务事件、责任人和财务结果。

八、不同情况下的行动建议:先判断企业处在哪一种局面
1. 支出数据很乱:先做小范围数据治理
如果同一物料有多个名称、订单与发票无法关联、供应商主体重复,先选一个业务清晰的品类建立可用底图。不要把目标定为“清洗全部历史数据”,而要设定完成标准:能识别主要供应商、可比规格、实际成交价、付款和交付条件,并能抽样追溯到原始凭证。
数据治理需要业务参与,尤其是物料等价性、用途和关键规格。对暂时无法确认的记录,应标记为待确认,而不是强行归类。把不确定性显式保留,通常比过度清洗更可靠。
2. 价格波动很大:管理公式和风险边界
对于受大宗原料、汇率或能源价格影响明显的品类,单纯年度固定价可能把市场风险转化为供应商风险溢价。企业可考虑公开指数联动、价格调整区间、定期复核和成本构成透明度要求。合同应明确指数来源、计算窗口、调整频率和特殊情况处理方式。
不能把指数联动理解为供应商报多少就接受多少。采购仍需核实原材料占比、加工费变化、损耗率和交付条件,并比较替代供应来源。若市场价格上涨但终端需求承压,企业还应同步评估设计替代、产品定价和需求管理,而非只在采购端消化冲击。
3. 关键物料单一来源:先降风险,再追求价格
单一来源不一定意味着立即引入第二家。若替代供应商认证需要很长时间,短期可先核实供应商产能、关键设备、库存、原料来源、灾备与变更管理,约定风险通报和恢复计划。与此同时,推动技术部门评估替代规格或双来源设计的成本与收益。
对风险特别高的物料,保持一定库存或支付产能保障费用可能是理性选择。管理层需要把这笔费用作为风险管理成本,和潜在停线损失比较,而不是将库存一律视为浪费。
4. 采购单价不高但交易频繁:优化流程和采购行为
对于大量小额、高频、低风险采购,逐单谈价的边际收益可能低于审批、下单、对账和验收的人力成本。可以建立标准目录、框架协议、合并订单和分级授权,减少重复交易。评估时应看每笔订单处理时间、合同覆盖率、采购周期和违规采购率,而不仅是单价。
流程简化也要有边界。高风险服务、数据安全相关采购、法规敏感品类和高金额采购仍需保留必要审查。最好的流程不是审批最少,而是风险越高审查越充分、风险越低办理越简便。
5. 组织已经在降本,但收益争议不断:先统一财务口径
若采购和财务总在年末争论“究竟省了多少”,应暂停扩大指标,先统一已实现节省、成本避免、预算差异、市场变化和需求变化的定义。选取三到五个历史项目重新核算,检查基准、数量、期间和实际订单是否一致,再确定适用于全公司的模板。
若确实存在合理估值的风险规避收益,可以单独呈报为风险降低,不与已经发生的现金节省合并。把不同收益类型分开,反而能更完整地展示采购价值。
6. 业务对降本有抵触:把影响和选择透明化
抵触往往不是不愿意省钱,而是担心质量、交期、客户体验或工作负担被牺牲。采购团队应提供选项,而不是只给命令:方案甲节省较高但需更长认证周期;方案乙节省较少但保留双来源;方案丙维持现状并承担明确的成本和风险。由业务负责人在证据充分的基础上选择,协同才有实质意义。
对确实需要业务改变行为的项目,应同时提供执行支持,例如替代物料清单、标准目录、需求冻结规则、变更成本看板和快速升级通道。只要求业务“配合”,却不解决流程和能力障碍,往往会在项目结束后回到旧习惯。
九、不同情况下的取舍:成本、韧性、速度和控制不能全要
1. 集中采购与供应冗余之间的取舍
集中采购可以增加议价筹码、统一质量标准和降低管理复杂度;供应冗余可以减少单点故障、提升产能弹性和区域韧性。两者并非非此即彼。通用、替代容易的品类可以提高集中度;关键、切换困难的品类更适合保留经过验证的备份来源。
判断时应比较集中带来的价格和流程收益,与单一来源引发的潜在停供损失、恢复时间和切换成本。若风险后果巨大,即使发生概率不高,也不能只用年度单价差做决定。
2. 库存降低与交付保障之间的取舍
减少库存能释放资金和仓储空间,但可能增加缺料、加急运输和停线风险。对需求稳定、补货快、供应来源可靠的物料,可以降低安全库存;对需求波动大、交期长、替代困难的物料,库存可能是必要的保险。
库存策略不宜全公司统一套用一个周转目标。应结合需求波动、供应交期、缺货后果、最低订购量和库存过期风险分类管理。将“库存金额下降”与“服务水平、缺料次数、加急费用”一起观察,才能避免表面精益、实际失控。
3. 低价竞争与供应商长期投入之间的取舍
公开竞价能发现市场价格,但不适用于所有场景。对标准件和成熟服务,竞争通常有效;对需要共同开发、工艺优化或快速响应的供应商,短期最低价可能削弱其投入动力。更合适的方式可能是明确目标成本、共享改善成果、签订阶段性协议,并用质量、交付和创新结果评价供应商。
这不意味着长期合作可以免于竞争。定期市场校验、成本结构复核和替代来源评估仍然必要。长期关系应该降低协同成本、提高改善能力,而不是变成价格和绩效不可见的保护区。
4. 快速上线与充分验证之间的取舍
在非关键品类上,快速试点有助于缩短学习周期;在安全、法规、质量和连续生产高度敏感的品类上,未经验证的快速切换可能产生高昂后果。项目计划应按风险分层:低风险品类可以小批量试运行,高风险品类要完成样品测试、过程审核、产能确认和应急预案。
管理层不能只要求“尽快见效”,还要提供完成验证所需的技术资源、试产窗口和业务决策时间。否则,团队会被迫用形式上的审批替代实质验证。

十、衡量成本管理是否真正有效:看收益,也看能力是否留下
1. 结果指标:不只统计一个节省率
结果指标可以包括可比采购价格变化、财务确认节省、成本避免、采购支出偏差、库存资金占用、加急费用、质量损失和供应商交付表现。不同指标需要不同口径,不能简单汇总成一个“采购贡献率”。
对价格改善,固定规格和数量口径通常更清晰;对库存改善,应同时观察缺料和服务水平;对流程改善,可以跟踪合同覆盖率、平均采购周期和每笔交易处理成本;对供应风险,则关注单一来源暴露、替代认证进度和恢复能力。
2. 过程指标:观察执行是否真正发生
过程指标能帮助管理者在财务结果出现之前发现执行偏差。例如,已签合同覆盖了多少实际采购量,计划内需求占比如何,需求变更有多少发生在冻结窗口之后,供应商改进项目完成了多少。过程指标应少而关键,并能促使责任人采取行动。
如果项目列表很长,但到期行动持续未完成,问题可能不是缺少更多目标,而是责任不清、决策过慢或资源不足。管理层应优先处理阻塞,而不是再增加一层汇报。
3. 约束指标:确保节省没有转移为损失
每个降本目标都要配置约束指标。价格改善至少搭配质量和交付;库存优化至少搭配缺料、加急和服务水平;采购流程提速至少搭配合规和合同风险;供应商整合至少搭配产能与替代能力。若只优化单项指标,团队会自然地把成本转移到未被考核的环节。
我更看重“目标指标与约束指标成对出现”。一张看板可以让管理者同时看到收益、风险和行动状态,而不是等到投诉或停线发生之后才发现,所谓节省来自成本转移。
4. 文化指标:组织是否开始在采购之前讨论成本
成本管理成熟的信号,不是采购部门每月提交更多节省项目,而是业务在立项、设计、预测和变更时主动讨论成本影响。若研发在设计评审阶段就考虑标准化,业务在提出加急需求时能够说明商业价值,财务能及时提供可比基准,采购就不再只是交易末端的压价角色。
这种文化变化难以用一个数字完全衡量,但可以观察早期参与项目比例、变更成本评估覆盖率、重复例外发生率和跨部门决策周期。它们不是装饰性指标,而是判断成本治理能否持续的领先信号。
十一、结尾:下一步不是先下达指标,而是选一个能验证的品类
采购成本从 0 到 1,最值得坚持的判断是:不要把采购成本管理做成“采购负责降价、其他部门负责解释”的责任转移机制。真正的改善发生在需求、规格、市场、供应商、库存、合同和运营结果之间,管理层的任务是让这些决定能够被看见、被讨论、被验证。
如果企业刚起步,我建议下一步只做三件事:选一个支出重要、风险可控的品类;用财务与业务共同认可的口径建立基准;成立小型跨部门项目组,在约定周期内验证一个完整的改善闭环。先把一个项目算清、做实、复盘,再复制方法。
从长期看,最有价值的采购团队不一定是每年报出最高降价比例的团队,而是能让组织更早发现成本选择、在风险可控的条件下做出取舍,并把一次性改善固化为日常规则的团队。管理层协同不是采购成本项目的附加条件,它本身就是成本管理能力的起点。
常见问题解答(FAQ)
1. 采购成本管理从0到1,第一步应该做什么?
我刚接手采购管理时,发现同一类物料在不同部门有不同名称,报价也散落在邮件和表格里。我想先上系统或定降本指标,但担心基础数据不准,最后算出来的节省额没人认可。
先建立一份可核对的采购支出底表,而不是先定“降本10%”之类的目标。建议选最近12个月的采购记录,按物料或服务、供应商、数量、含税单价、交付部门、采购方式和付款条件整理;再把同物异名、单位不一致、退货及临时采购单独标记。启动阶段可以先抽取金额覆盖率最高的20至30个品类,逐笔与合同、订单和发票核对。
判断依据是:如果管理层无法从汇总金额追溯到合同和实际交付,任何节省数字都可能只是口径变化。底表完成后,再确定基准价、统计周期和不纳入比较的因素,例如汇率、规格升级及原材料价格变动。
2. 管理层怎样协同,才能避免采购成本管理变成采购部门独自背指标?
我遇到过这样的情况:采购被要求降价,业务部门却临时增加规格,财务只关心预算有没有超,生产部门则担心供应商换了影响交付。各部门都觉得自己有道理,但最后没人对总成本负责。
把指标拆成共同负责的结果和各自负责的动作。管理层负责确定优先级与例外审批规则;业务部门负责需求预测、规格必要性和变更时间;采购负责询价、谈判、供应商方案及合同条件;财务负责基准口径、预算和节省额核算;使用部门负责验收质量与交付反馈。
可以每月用一张例外清单开短会,只讨论金额较大、重复发生或影响交付的事项,而不是逐单审批。比如一项降价方案如果导致质量损失或加急运输增加,不能只按采购单价计算收益。协同是否有效,最好看“总拥有成本”和交付、质量指标是否同时改善,而非只看采购降价率。
3. 采购降本金额应该怎么算,怎样避免把价格波动误报成节省?
我看过降本报表里把本月采购价和去年最高价直接比较,结果数字很好看,但采购数量、规格和市场行情都变了。我想知道一笔节省到底怎样算,管理层才会认可、财务也能复核。
先固定可比口径,再计算差额。对规格和交易条件一致的采购,可用“基准单价减实际单价,再乘实际采购数量”计算价格节省;基准价优先采用同规格、同交付条件下经核实的历史成交价或有效报价,并注明生效日期。若数量、付款期限、运输责任或质量标准发生变化,应拆开计算,不能把全部价差归给谈判。
举例:基准单价为100元、实际为96元、实际数量为500件,表面价格节省为2000元;若另有每件3元的新增检验及运输成本,净收益应调整为500元。报表至少保留基准来源、计算公式、采购数量和财务复核记录,并把“已实现节省”“成本避免”和“预算未发生”分开,避免将预测收益当作现金节省。
4. 从0到1建立采购成本管理,前90天怎样安排更实际?
我不想一开始就铺开所有品类、要求每笔采购走复杂审批,因为小团队很容易被流程拖慢。我更关心前几个月能不能做出可信结果,同时让业务部门愿意配合。
可以按三个阶段推进。第1至30天,统一支出分类和计算口径,访谈采购、财务及主要需求部门,选出金额大、重复采购多且规格相对稳定的品类。第31至60天,对这些品类核实历史成交、供应商报价和交付表现,形成至少两种可比较的方案,并记录实施风险。
第61至90天,落地少量试点,逐单跟踪价格、质量、交期和额外费用,复盘节省是否真实实现。比如优先试点一类标准耗材,通常比直接动关键生产部件更容易验证流程。90天的成功标准不应只是“谈下多少价格”,还应包括支出数据可追溯、责任人明确、例外有审批记录,以及试点的净成本和服务表现经财务与业务共同确认。
核心关键词
文章包含AI辅助创作:采购成本怎么做?管理层协同管理:成本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/593005
读者评论
我们之前也把议价差额直接算进降本,后来对照市场行情和实际采购量,才发现数字差了不少。先统一基准口径确实重要,不过数据清洗本身也挺费人力,文章里提到的起步做法适合多大规模的团队?
从财务角度看,把已实现节省和成本避免分开很有必要。实际落地时,市场基准不总是容易找,尤其是定制件;如果供应商不提供成本拆分,通常用哪些证据交叉验证比较可靠?
供应商整合不应只看数量,这点有切身体会。集中采购后单价降了,但备份供应不足时,交期波动会带来额外库存。除了保留第二来源,是否还需要把切换周期和替代认证纳入绩效评估?
