管理层看到预计成本超预算 8%,最危险的反应往往不是追问“为什么”,而是马上要求各部门压缩费用。因为这个 8% 可能来自真实的采购涨价,也可能只是项目延期导致成本发生时间后移、预算口径混用,甚至是某个部门把尚未签约的采购意向提前计入预计成本。预计成本不是一张预算表,也不是财务对最终支出的猜测;它是一套持续更新、能够追溯假设并支持管理行动的预测机制。

本文中的项目数据均为情景模拟,用于演示口径、计算和决策方法,不代表行业平均水平或真实企业业绩。我的核心建议是:先统一成本边界,再建立基准和预测流程;先解释偏差形成的机制,再讨论压缩措施;最后用少量关键指标形成“预测,行动,复核”的闭环。管理层真正需要的,不是看起来精确到小数点的数字,而是知道数字为何变化、变化是否可信、还有哪些可控动作。

一、先讲核心结论:预计成本要服务于决策,不是服务于报表

1. 先区分预算、已发生、承诺和预计

在实际成本分析中,我首先要求把四种金额分开。预算是经过批准的资源边界;已发生成本是已经确认或按规则应确认的成本;承诺成本是合同、采购订单或其他具有约束力的承诺;预计成本则是对项目或经营对象最终成本的预测。四者不能因为都以货币表示,就被塞进同一列里。

一个便于管理层使用的基础关系是:完工预计成本 EAC = 累计已发生成本 AC + 完工尚需成本 ETC。如果管理口径纳入已承诺但尚未入账的成本,报表必须明确说明如何避免重复计算。比如采购订单金额已经进入 ETC,就不能在发票入账后仍把相同金额留在“未发生承诺”里。

还要说明“预计成本”究竟预测什么。它可以是项目全生命周期成本,也可以是本季度经营费用、产品开发成本或某一工厂的制造成本。对象、期间、币种、税费处理、资本化规则和成本归集范围不一致,数字再精细也无法横向比较。

2. 管理层至少要看五类信息

我通常把管理层视图拆成五个问题,而不是堆叠几十个财务科目:预计最终成本是多少;相对批准基准偏差多少;偏差由什么驱动;当前预测的可信度如何;如果不采取行动,结果会怎样。第五个问题尤其重要,因为它把成本分析从“解释过去”推向“选择未来”。

  • 预测结果:当前 EAC、预算基准和预计完工时间。
  • 偏差规模:金额偏差与偏差率,且明确分母是预算、已完成工作量对应预算,还是其他口径。
  • 偏差来源:数量、单价、效率、范围、进度、汇率、质量返工等驱动因素。
  • 预测质量:历史预测误差、数据完整度、关键假设和风险区间。
  • 行动价值:可采取的动作、预计节省、实施代价、责任人和复核日期。

这五类信息分别对应“结果、原因、可信度、选择、责任”。如果管理报表只有预算执行率,管理层看不出剩余工作是否会超支;如果只有一个 EAC 数字,又看不出它是基于合同、实际消耗还是经验估算得出。

预计成本流程与规范:管理层成本管理数据分析关键指标

3. 预测必须同时报告数字和假设

一个可复核的预测,至少要能回答:数据截至哪一天;剩余工作量怎样估计;使用了什么单价;已承诺成本是否纳入;风险如何计量;哪些节省措施已确认、哪些仍是目标。没有这些说明,预测只能被当作一个结论,无法被审查,也无法在下一期更新时解释差异。

我不建议管理层用“看起来精确”替代“假设透明”。对一个仍处于方案变更阶段的项目,报告 803.47 万元并不一定比报告“基准 790 万元、风险情景 820,850 万元”更有价值。精确到个位的数字可能只是电子表格的小数位,不代表输入信息真的精确。

二、为什么预计成本总在变化:业务现场中的五类场景

1. 计划变了,成本预测却还停留在旧版本

在工程、研发和大型交付项目中,范围变更几乎不可避免。新增功能、设备规格调整、验收标准提高,都会带来设计、采购、测试和返工成本。如果项目范围已经变化,成本预测仍沿用立项时的预算拆分,就会出现一种错觉:预算超支像是执行团队效率低,实际上是基准没有按治理流程更新。

解决办法不是每发生一次需求变化就改写原始预算,而是保留批准基准,单独记录已批准变更、待批准变更和预测假设。这样管理层既能看到原始承诺,也能判断当前成本增加是范围变化、执行效率下降,还是两者叠加。

2. 采购价格稳定,但采购数量持续漂移

单位报价没有上涨,不代表采购成本受控。数量增加、规格升级、最低采购量、运输批次变多或紧急采购,都可能推高总成本。反过来,某些成本超支并非采购部门谈判不力,而是需求预测不准确,导致采购数量超过实际需求。

采购分析应把总额拆成数量和价格。以材料成本为例,可以先看“实际数量 × 标准价格”与“实际数量 × 实际价格”的差异,再看实际数量相对计划数量的差异。这样可以分别定位价格因素与用量因素,而不是仅用总金额追责。

3. 进度延迟把成本推到了未来

延期不仅会推迟付款,也可能增加现场管理、设备租赁、驻场人员、融资和维护费用。只观察当期实际支出,有时会误以为成本下降;但若关键工作没完成、资源还在持续投入,完工成本可能反而上升。

因此,预计成本必须结合进度看。若已完成工作量低于计划,而实际成本消耗又高于完成价值,单纯比较“本月支出低于月度预算”会产生错误安慰。时间维度上的低支出,不能替代对剩余工作量和完工时间的估算。

4. 成本入账延迟,制造出虚假的改善

月末尚未收到供应商发票、跨部门费用分摊未完成、工时填报滞后,都会让已发生成本暂时没有进入账面。若管理团队只看已入账数据,就可能把“尚未入账”误判成“没有发生”。我会把应计估算、采购承诺和发票状态放在同一条核对链路里,并明确哪些金额是实际值、哪些是估算值。

5. 多个版本并存,导致会议讨论的是不同数字

财务使用月末账面数,项目团队使用上周的工作簿,采购部门依据最新合同金额,管理层收到的材料又来自前一轮汇总。表面上所有人都在讨论“预计成本”,实际上每个人的截止日期和范围都不同。出现这种情况时,先别急着争论哪个部门算错,应先比较版本、时间戳、口径和来源。

现场信号 可能原因 管理动作
实际成本偏低,完工预计成本却上升 工作延迟、资源仍在消耗或未完工作量上修 核对剩余工作、进度和未来资源计划
预算执行率上升很快,产出进度没有同步增加 效率下降、返工或前置采购较多 拆分数量、价格、效率和进度影响
月末后成本集中补录 工时、应计或费用分摊滞后 建立关账截止时间和暂估规则
同一项目不同部门报出不同 EAC 截止日期、范围或承诺成本口径不一致 设立唯一版本、数据责任人和口径字典
节省目标频繁写入预测,实际节省没有落地 把目标当成已实现收益 区分已确认、已承诺和待验证的节省

三、常见误区:数字更细,不等于预测更可靠

1. 把预算余额当作完工成本

“预算还剩多少”回答的是授权额度还剩多少,不回答“项目做完还要花多少”。当剩余预算为 300 万元、剩余工作预计需要 380 万元时,问题不在于报表格式,而在于预测已经揭示未来缺口。管理层应同时看预算余额和完工尚需成本,不能用前者替代后者。

2. 把实际成本除以进度,机械外推到完工

把累计实际成本除以完成比例,再乘以 100%,在某些稳定、重复、范围明确的工作中可以作为快速检查,却不应成为所有项目的默认预测公式。前期成本常有启动费用,后期成本也可能集中于验收、安装或收尾;进度百分比的估计本身还可能有偏差。

例如累计支出 400 万元、团队估计完成 50%,简单外推为 800 万元。但如果完成的主要是设计与设备采购,而安装调试尚未开始,后续成本可能远高于平均水平。相反,如果前期购入长期使用的设备,简单外推又可能高估剩余成本。

3. 把所有风险都按最坏情形加总

有些团队为了“留足余量”,把每项风险的最大损失直接相加。这样会把相互排斥的情形同时当成必然发生,形成过度保守的预测,也可能造成不必要的预算占用。更合理的做法是区分风险发生概率、影响范围、相关性和应对措施,并按业务决策需要提供基准、较可能和压力情景。

风险调整不是统计装饰。低概率、高影响的安全事故,与高概率、低影响的材料损耗,不适合用同一种方式处理。前者可能需要单独设置应急方案,后者更适合纳入常规成本预测和效率改善目标。

4. 把节省目标写成确定的成本下降

“计划通过谈判降低 5%”与“合同已经签署、单价已调整”不是同一种证据。若节省措施尚未完成,不应直接把全部目标金额从 EAC 中扣除。建议分别标记目标节省、已谈妥节省、已生效节省和已在实际成本中兑现的节省,管理层才能判断这项动作处于什么阶段。

5. 只看总差异,不看驱动因素

当总成本超支 60 万元,可能是价格增加 10 万、数量增加 20 万、延期增加 25 万、返工增加 15 万,同时还有 10 万的范围缩减。只呈现净超支数,既看不见风险,也看不见可控因素。净值适合概览,不适合诊断。

6. 用一种精度要求套所有成本

对已签合同、已入账发票的成本,可以要求较高的准确性;对尚未冻结设计的未来需求,只能提供假设区间。若组织强行要求每个成本行都精确到个位,团队可能用复杂表格制造精确感,反而掩盖关键不确定性。

预计成本流程与规范:管理层成本管理数据分析关键指标

四、专业判断逻辑:从成本边界到预测可信度

1. 第一步是定义对象、边界和成本口径

每个预测对象都应有明确的边界:项目、产品、合同、工厂、部门或业务单元;预测期是月度、年度还是全生命周期;直接成本和间接成本分别如何分摊;含税还是不含税;资本化与费用化如何处理;汇率使用预算汇率还是预测汇率。

我会把口径写成一张简短的“成本字典”,并为每个关键字段指定数据来源。例如人工成本来自工时与标准费率,材料成本来自物料数量与价格,外包费用来自合同与付款里程碑,分摊费用来自明确的驱动基础。没有统一字典时,跨部门讨论通常会把会计分类差异误当作经营差异。

2. 第二步是建立可保留的基准

基准是批准后的比较参照,不应因为预测变差就被悄悄改写。建议至少保留原始批准预算、批准变更后的当前基准和当前 EAC 三条线。任何范围调整都应有日期、金额、原因、审批状态和责任人,历史版本可以追溯。

原始预算回答“最初承诺是什么”;当前基准回答“批准的范围和资源边界现在是什么”;EAC 回答“按当前信息完成预计要花多少”。把这三者分开,才能辨别超支是由于经批准的新增范围,还是执行效率恶化。

3. 第三步是按成熟度选择预测方法

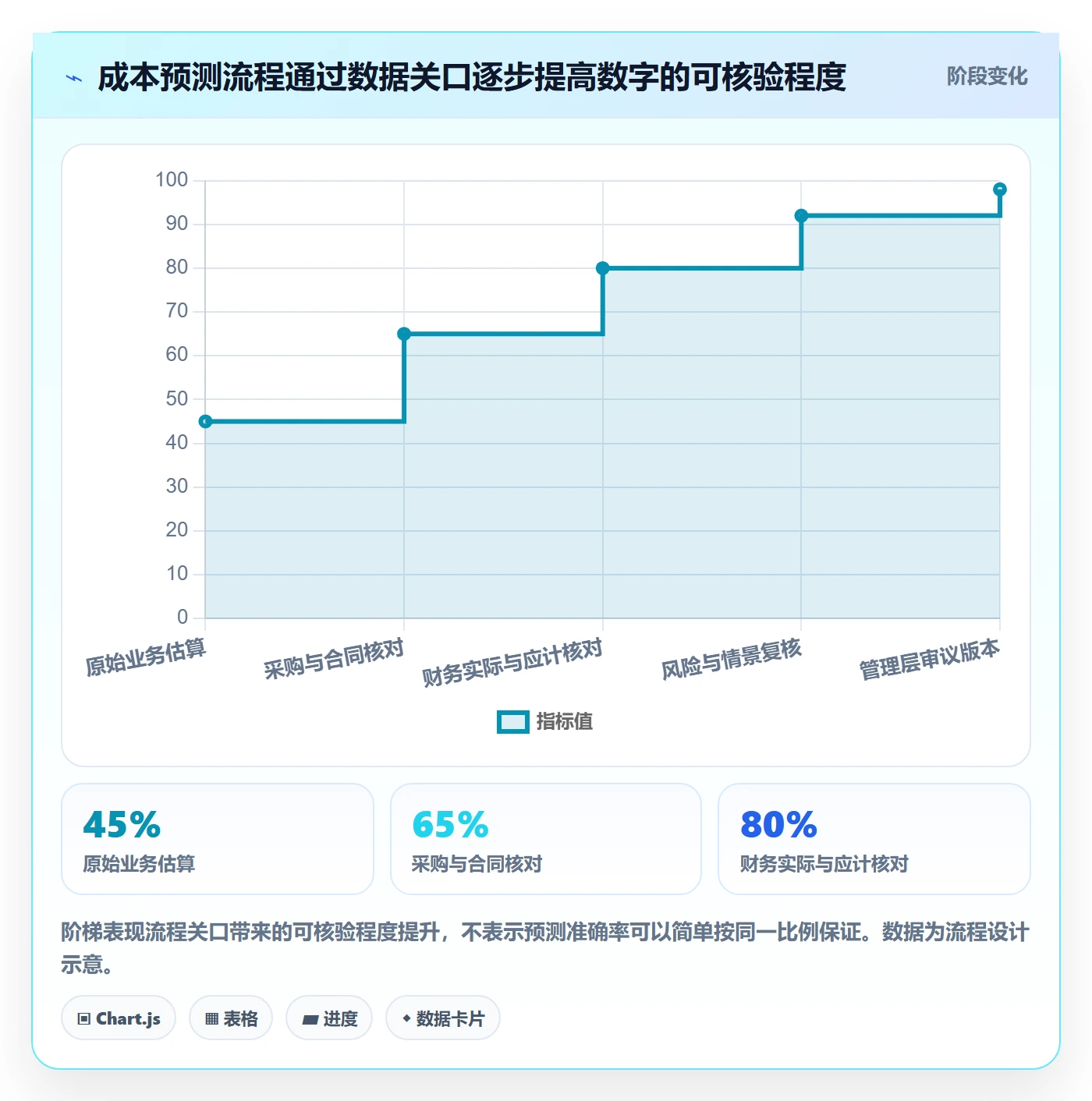

预测方法不是越复杂越好,而要与工作成熟度匹配。设计未冻结时,适合按工作包、关键假设和风险区间估算;采购合同已签时,应使用合同价格、交付数量和付款条件;工作内容重复且历史数据稳定时,可用单位成本、产量和效率参数外推;临近完工时,应逐项核对剩余工作、未结承诺和验收事项。

业务阶段或条件 适合的预测方法 最需要的输入 主要局限
范围尚未冻结 工作包估算加情景区间 范围假设、风险清单、历史类比 区间较宽,需随设计成熟收敛
合同和采购较明确 合同承诺加未结数量估算 合同价、订单、变更、未交付数量 未覆盖履约风险及额外需求
重复生产或稳定服务 单位成本和效率外推 产量、工时、损耗率、标准单价 结构变化会使历史单位成本失效
项目接近收尾 剩余事项逐项估算 验收清单、未完工项、尾款和保修义务 容易遗漏零散收尾工作与跨期费用
存在高不确定性风险 情景分析或概率加权估算 概率、影响、相关性和应对方案 输入质量不足时会产生虚假精确

4. 第四步是拆分偏差,不让净额掩盖原因

对可以量化的成本,尽可能采用驱动因素拆解。材料总成本可以拆为数量和单价;人工成本可以拆为工时、费率和人员结构;延期成本可以拆为延迟时间、单位持有成本和额外资源;返工成本则需关联缺陷数量、返修工时和材料损耗。

拆解不意味着每种成本都能完美归因。若多个驱动相互作用,应明确分解顺序,避免重复计算。例如单价和数量都变化时,价格影响可以按计划数量计算,数量影响按实际价格计算,交互影响单列;也可以使用其他一致的分解规则,但不能在不同报告期随意切换。

5. 第五步是把不确定性写进预测

一个完整预测可以包含基准情景、较可能情景和压力情景。基准情景说明当前可执行计划下的预计成本;较可能情景体现主要风险按预期发生的情况;压力情景则检验重大不利事件下的资金和资源承受能力。三种情景的差异应能追溯到具体假设,而不是凭管理者感觉任意调高比例。

如果项目风险之间存在关联,例如交付延迟会同时带来驻场增加、设备租赁延长和违约风险,就不能简单把各项期望值当成互相独立。关键风险应以情景组合方式分析,并让负责业务的人确认因果关系。

6. 第六步是评估预测质量,而不只评估成本结果

预测质量可以通过历史误差、更新时间、数据完整度和假设稳定性观察。常见的加权绝对百分比误差 WAPE 可写为:各期预测误差绝对值之和,除以各期实际值绝对值之和。这个指标适用于有多个期间或成本包的回测,但实际值接近零时应谨慎使用。

还可观察预测偏差方向。若团队连续多期低估成本,说明预测存在系统性乐观偏差;若持续高估,则可能有过度保守的风险准备或节省计划长期未兑现。单次误差不一定说明模型失效,连续同方向偏差才值得追查机制。

预计成本流程与规范:管理层成本管理数据分析关键指标

五、案例推演:一个项目如何从“超支 8%”走到可执行决策

1. 先把项目的基本情况摆在同一张桌面上

假设某企业实施一项设备升级项目,批准预算为 800 万元。预测日累计已发生 420 万元,采购订单与合同承诺中尚未入账部分为 250 万元,预计未覆盖工作包成本为 150 万元,风险调整为 45 万元,已核实但尚未纳入预测的节省措施为 25 万元。

在这个情景里,如果 250 万元承诺成本已经包含在 150 万元未完工作估算中,就不能再次相加。为了演示,假设该项目已把剩余工作拆成“已承诺未发生成本 250 万元”和“尚未承诺工作 150 万元”两部分,二者不重叠。因此初步 EAC 为 420 + 250 + 150 + 45 – 25 = 840 万元,比 800 万元基准高 40 万元,即 5%。

这里的重点不是 840 万元这个数字,而是每项金额的证据来源。420 万元来自账面和已核实应计;250 万元来自未结合同和采购订单;150 万元来自剩余工作包估算;45 万元来自已登记风险;25 万元来自有责任人、有截止时间并已确认可执行的节省措施。若最后一项只是口头目标,就应先放在“机会项”,而不是作为确定节省扣减。

2. 解释总偏差之前,先重建成本桥

进一步核对后发现,新增成本并非单一原因:材料单价上升 10 万元,额外材料用量增加 20 万元,延期造成的驻场与租赁费用增加 25 万元,返工增加 15 万元,批准取消一项非关键功能减少 10 万元。净增加为 60 万元。若当前基准仍为 800 万元,仅看这组因素会得到 860 万元;而前述 EAC 为 840 万元,说明还存在 20 万元的其他抵减、范围调整或估算差异需要核对。

这一步不能为了让数字“对上”而随意填入一个平衡项。应逐条检查基准、预计工作包、已承诺成本和变更记录。若差额来自已批准范围变更,应单独列示;若来自费用漏项,应补充预测;若只是口径不一致,则修正报表说明。差异无法解释时,预测可信度本身就应该下调。

3. 用决策问题替代“各部门再省一点”

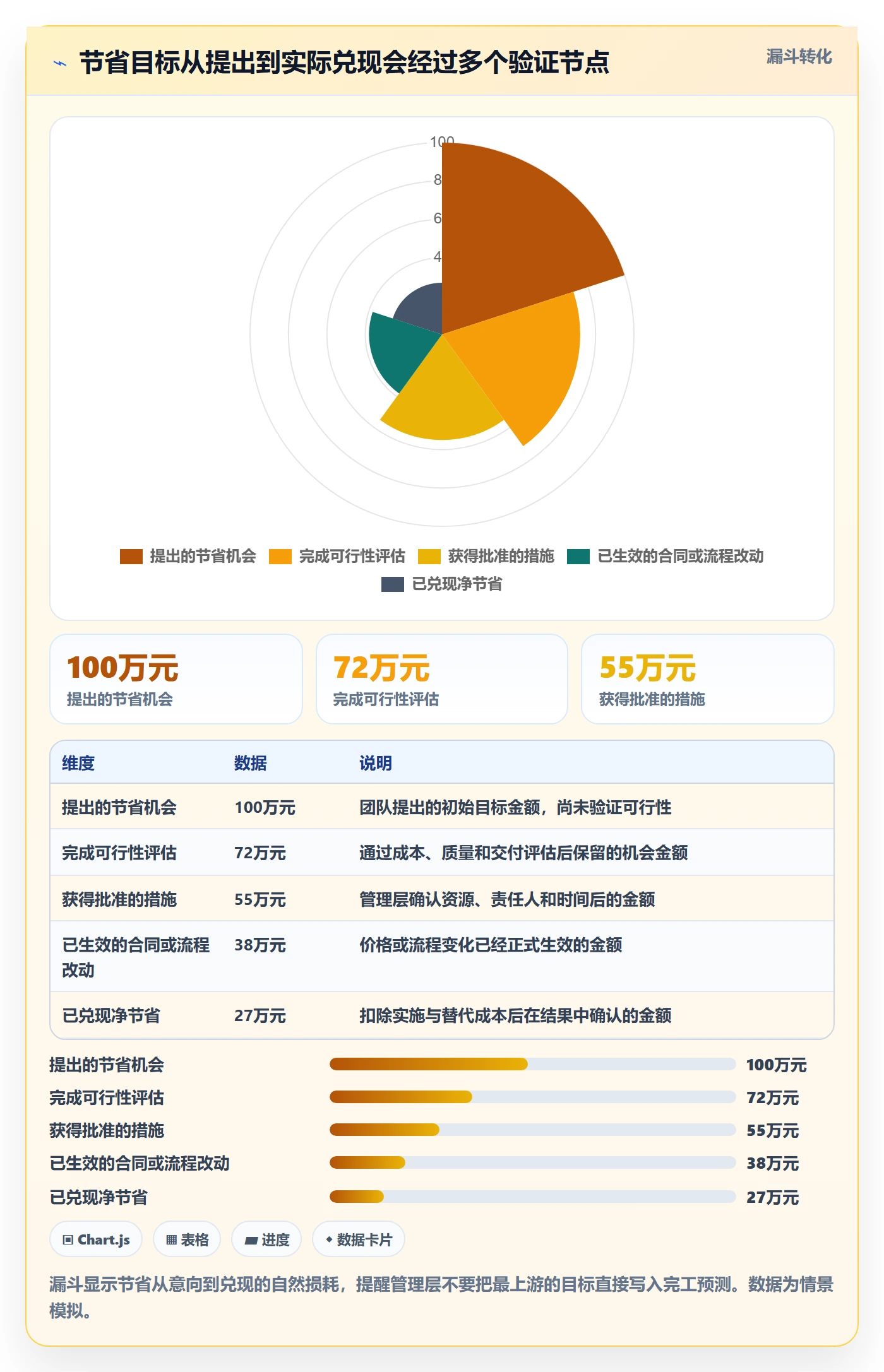

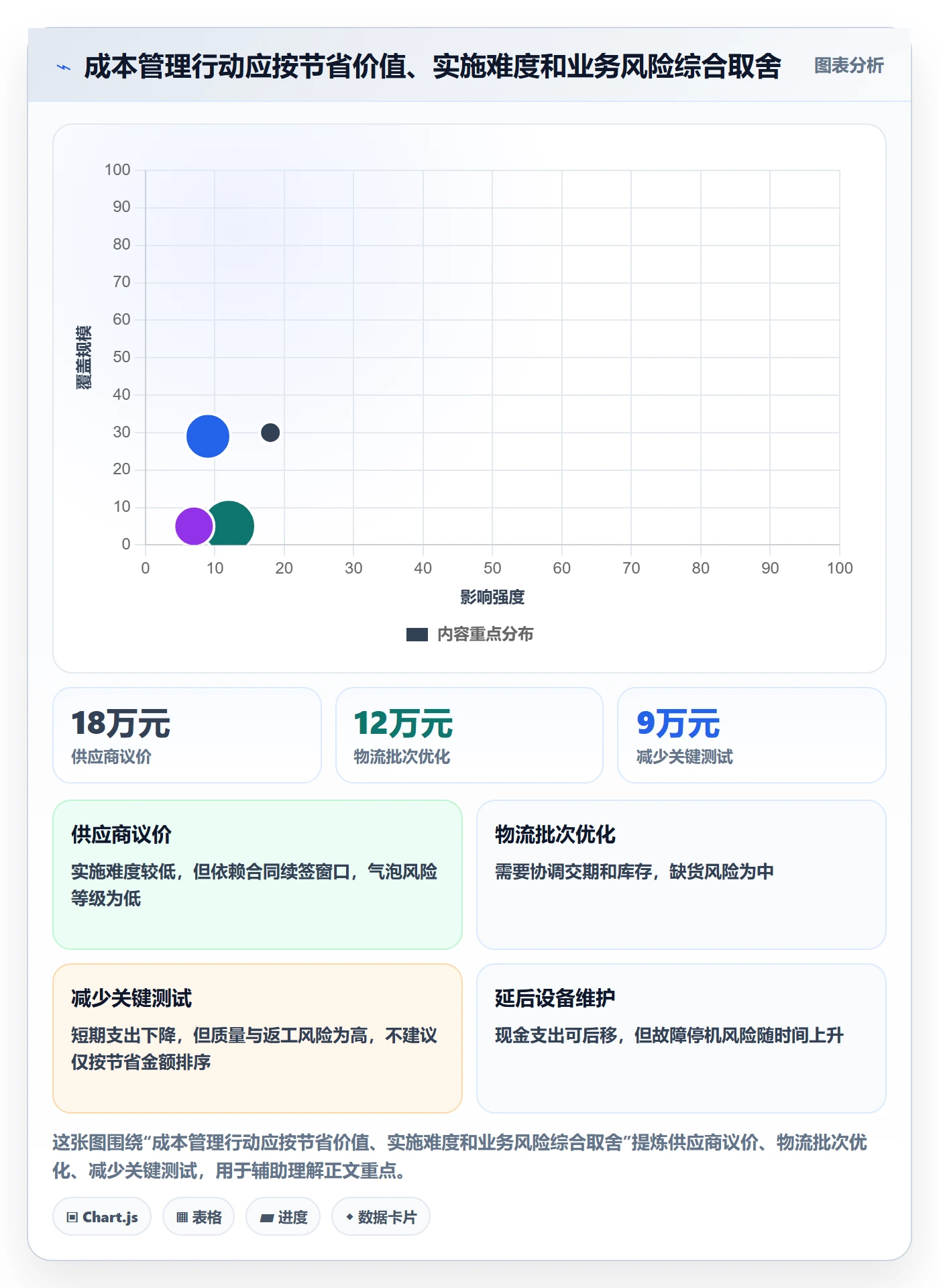

经拆解,延期成本占主要可控部分,但是否压缩延期并不能只看驻场费用。若增加一组调试资源需要 12 万元,预计可把周期缩短两周,减少驻场与租赁成本 18 万元,同时降低后续验收延期风险,那么该措施的直接净节省是 6 万元,尚未计入风险降低价值。若加人会造成现场拥堵,或前置条件未完成,则收益可能不会兑现。

我会要求每项行动至少交代五件事:行动是什么、由谁负责、何时完成、预计影响多少成本、用什么证据确认效果。这样管理层可以比较措施,而不是只听“加强管控”“持续优化”之类无法验收的表述。

4. 给管理层看范围,而不是假装只有一个确定答案

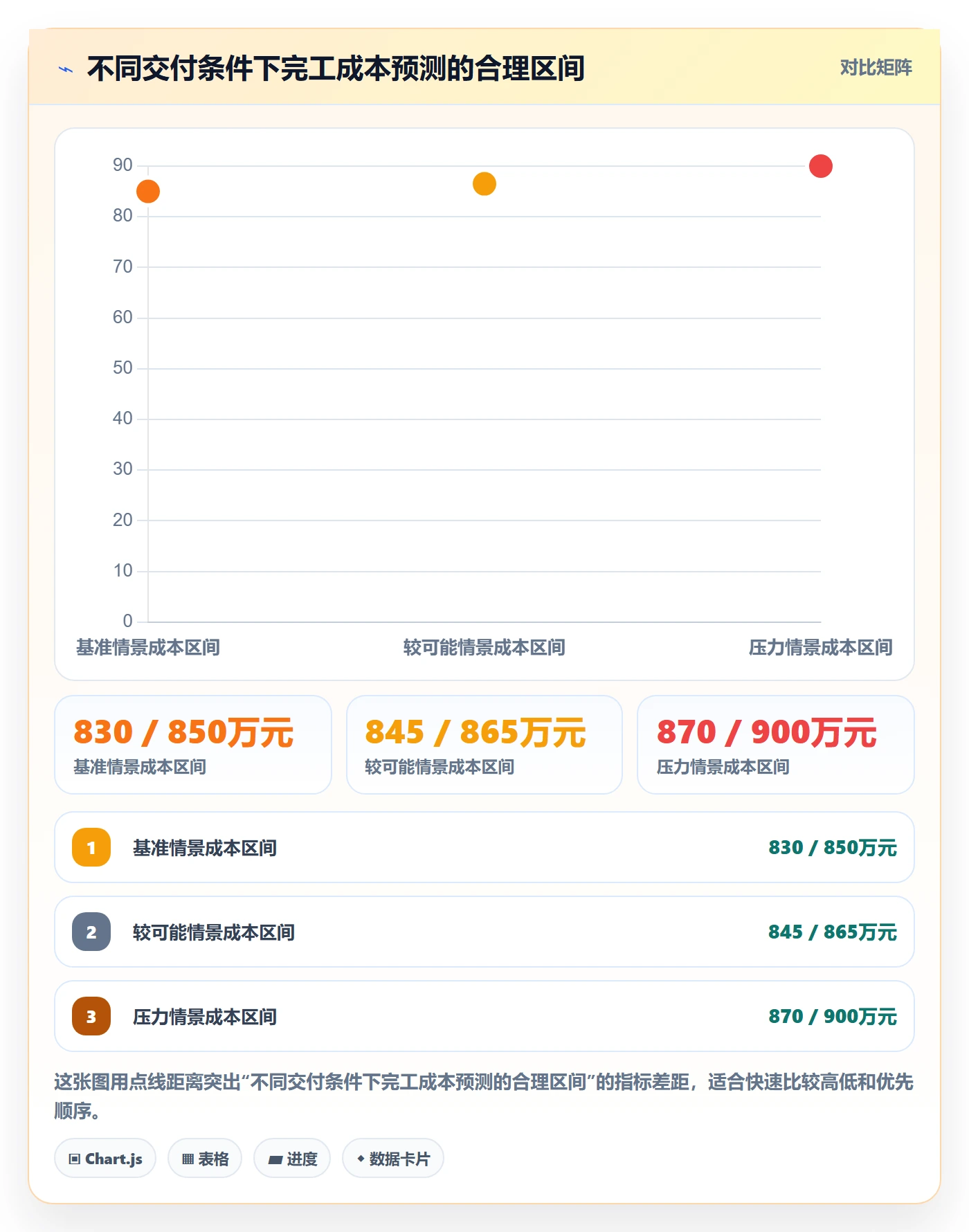

若当前 EAC 为 840 万元,关键风险有一定不确定性,可给出三个情景:基准情景 840 万元;较可能情景 855 万元,假设延期风险部分兑现;压力情景 885 万元,假设设备交期进一步延后、驻场时间增加且部分节省措施未实现。三者的用途不同:基准支持常规资源安排,较可能情景支持滚动预测,压力情景用于资金和审批预案。

管理层不应把压力情景直接当作唯一预算,也不应把基准情景误读为“保证不超”。报告中应显示情景触发条件。例如设备交期晚于某个日期、关键测试未通过、节省措施尚未签署时,预测就切换到较可能或压力情景。

预计成本流程与规范:管理层成本管理数据分析关键指标

5. 复核行动结果,避免“预测改善”只是表格变了

下一期复核时,应比较本期预测、实际发生和新预测之间的变化。若预计成本下降 15 万元,要确认是合同价格生效、工作量减少、效率提高,还是风险概率下调。只有前几类能够被证据验证的变化,才适合归因于管理行动;仅仅因为风险没有在本月发生,不代表风险已经消失。

节省措施也要追踪兑现链路:计划节省、批准措施、合同或流程生效、实际成本减少。若采购价格降低,但质量问题增加了返工成本,就不能只报告采购单价改善,而应看全链路净收益。

六、关键指标体系:管理层该看什么,哪些指标不必塞进总览

1. 结果指标:回答预计要花多少

完工预计成本 EAC是核心结果指标;预计成本偏差可表示为 EAC 减去当前批准基准;预计偏差率可用偏差除以当前基准计算。报告必须标明基准版本和日期,不能把经过批准的范围扩展与执行超支混为一谈。

对经营部门,可以按月显示本期预计成本、预算、实际发生和全年滚动预测;对项目管理,可以显示累计已发生、承诺未发生、未完工作、风险调整及 EAC。二者数据结构不一定一样,但必须能追溯到相同的成本定义。

2. 驱动指标:回答为什么发生变化

驱动指标必须贴近业务因果关系。制造场景可关注单位产品材料成本、材料损耗率、人工工时、设备利用率和不良返工成本;项目场景可关注剩余工作量、单位工时成本、合同承诺覆盖率和延误天数;服务业务可以关注人时成本、外包单价、客户交付批次和返工工时。

不宜把所有可得数据都放进管理层主页。若一个指标没有明确的行动主体、可解释的变化机制和复核办法,它更适合留在分析层,而不是占据高层视线。

3. 预测质量指标:回答这次预测是否可信

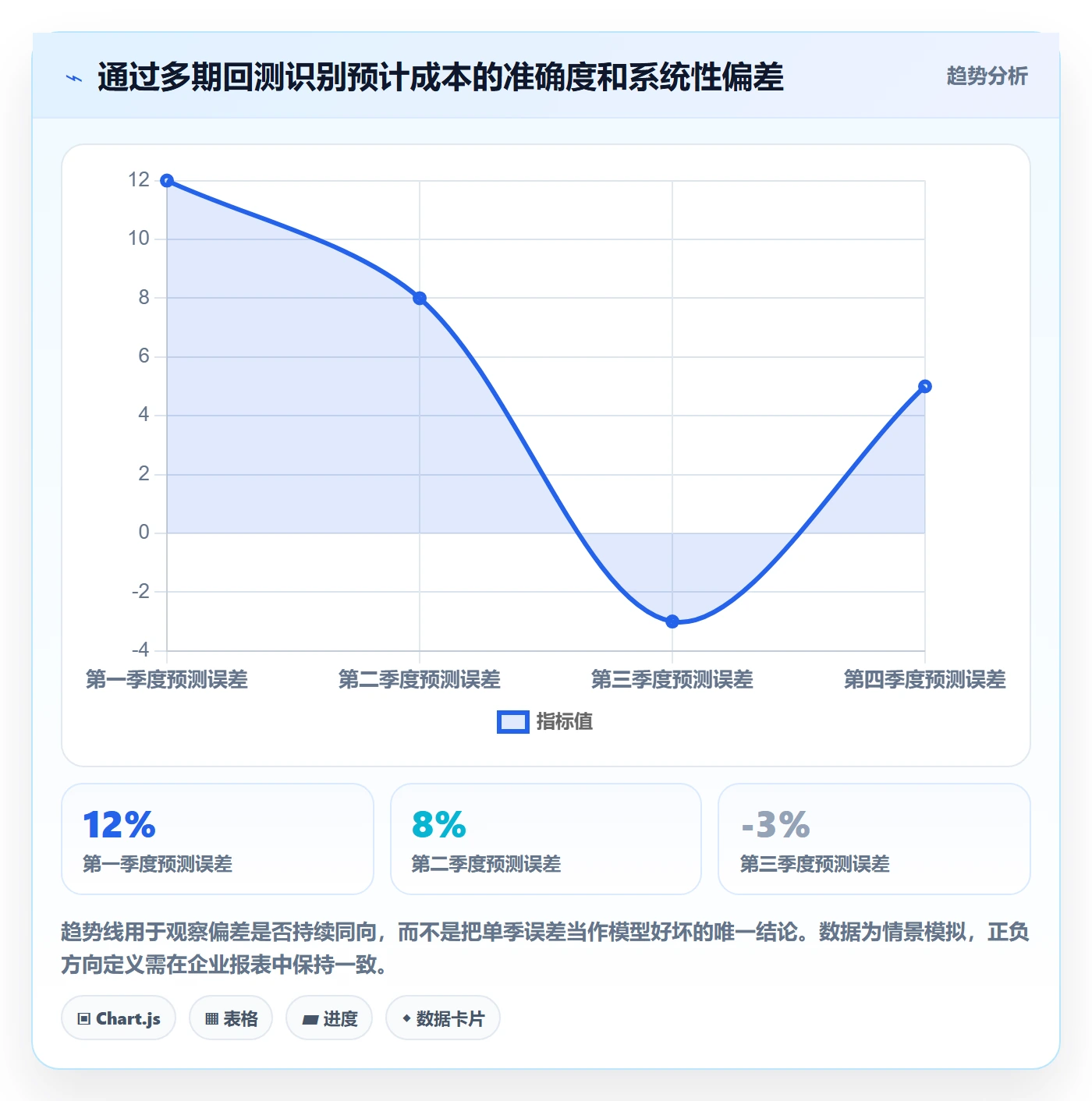

建议至少追踪预测误差、连续偏差方向、数据截止及时率和关键成本数据完整率。对于有明显季节性或阶段差异的业务,要按成本类型与项目阶段比较,不能把小型维护项目与大型建设项目混在一个总体误差率里。

预测质量指标不是用来给团队排名的。它的价值在于暴露模型假设、关账滞后或数据输入问题。若预测误差主要来自合同变更未及时录入,应该修复变更流程;若误差来自剩余工作量估计过于乐观,应重新校准估算方法。

4. 行动指标:回答预测变化后做了什么

管理层需要看到关键行动按期完成率、预计净节省、已兑现节省、行动逾期数量和行动关闭后的成本结果。节省金额必须扣除实施成本、替代成本和可能的质量影响。例如换用更低价材料若增加检验、运输或返工支出,应报告净效益而非单一采购价差。

指标 管理问题 建议口径 常见误读
完工预计成本 按当前信息完成预计要花多少 已发生加未完工作估算,并清楚处理承诺成本 把预算余额当成 EAC
预计成本偏差率 相对批准基准的偏差有多大 偏差金额除以明确版本的基准金额 分母随报告变化而不说明
预测误差 历史预测是否可靠 明确预测时点、实际时点和误差方向 只看单期误差,忽略持续偏差
承诺成本覆盖率 采购与合同承诺是否足以支撑剩余估算 已核实承诺金额除以相关剩余工作成本 把意向报价当成已承诺合同
已兑现节省率 计划改善是否变成实际结果 已确认净节省除以批准节省计划 把谈判目标提前当作收益
数据及时率 预测输入是否按周期更新 按截止日期完成更新的关键数据项占比 只统计提交数量,不检查准确性

预计成本流程与规范:管理层成本管理数据分析关键指标

5. 指标不必越多越好,先确定异常触发规则

指标很多但没有阈值,会议就会变成逐页朗读。阈值可以是金额门槛、偏差率、趋势变化、风险概率或预测误差。例如某类成本超过预算基准一定金额时,要求负责人解释;连续两期预测低估时,要求复核剩余工作方法。阈值需结合项目规模、成本波动和决策周期设定,不能机械套用统一百分比。

阈值的目的是触发核查,而不是自动判定责任。一次超出阈值可能是经批准的范围变更,也可能是成本风险恶化。报表要把“触发了什么”与“原因是否确认”分开。

七、流程与规范:把预测变成可重复、可审查的管理循环

1. 明确角色,避免所有人都能改同一个数字

财务负责成本口径、会计数据和关账核对;项目或业务负责人负责剩余工作、资源计划和业务假设;采购负责人确认合同、订单、价格和交付风险;管理层批准基准变更、重大风险处置和资源取舍。预测模型可以由多个角色共同维护,但每个字段都应有责任人。

尤其要避免“财务背预测、业务给口头意见”的结构。财务能够检查计算和凭证,却无法替代业务判断剩余工作量;业务能估计工作,却未必掌握应计和分摊规则。责任边界清楚,预测才既有业务依据,也有财务控制。

2. 设定固定节奏,并允许重大事件触发更新

月度滚动预测适合多数需要定期管理的项目与部门,但重大合同变更、关键设备交付延迟、产品范围调整或重要质量事故,不应等到月底才更新。可以采用“固定月度关账加重大事件触发”的双轨机制:固定周期保证可比性,事件触发保证决策及时性。

每次预测应有统一截止日期和版本号。比如本期数据截至月末,业务假设由负责人在次月第三个工作日前确认,财务在第五个工作日前完成核对,管理层在第七个工作日前审议异常。具体日期应按组织结账节奏调整,关键是周期稳定、逾期可见。

3. 统一变更流程,保留原始基准和调整理由

基准变更应区分范围变更、价格条件变化、组织结构调整、外部环境变化和原始估算错误。审批记录至少包括变更事项、金额影响、时间影响、替代方案、审批人和生效日期。预测可以立即反映新信息,但预算基准是否调整必须遵守授权规则。

如果预测每次变动都自动改预算,管理层就看不到最初目标与实际执行之间的距离;如果预算永远不变,又会把批准新增范围造成的成本错误地算作执行超支。双轨记录可以同时保留承诺纪律和现实经营判断。

4. 建立数据核对清单

月度预测前,可以按以下顺序检查数据,避免把大量时间花在会后对数:

  1. 确认预测对象、截止日期、币种、含税口径和基准版本。
  2. 核对账面实际、应计估算和跨期费用,标记未关账数据。
  3. 更新合同、采购订单、变更单、未交付数量和付款节点。
  4. 由业务负责人确认剩余工作量、计划进度和人员资源。
  5. 更新单价、效率、损耗率、汇率及其他关键驱动参数。
  6. 检查风险、机会和节省措施,区分已确认与待验证状态。
  7. 计算 EAC、偏差和情景区间,并检查重复计算或漏项。
  8. 记录较上期预测变化的原因、行动责任人和下次复核日期。

5. 用技术系统支撑流程,但不要把工具当成治理

电子表格适合小范围、短周期的初步估算;当组织涉及多个项目、多部门、多币种、多版本或频繁审批时,手工汇总很容易出现版本冲突和公式漂移。是否采用专门系统,应看它能否管理统一口径、权限、审批、版本、数据来源和变更记录,而不是只看仪表盘是否漂亮。

如果企业已有财务系统、采购系统和项目系统,先梳理主数据和接口责任,再决定是否增加工具层。系统可以减少重复录入,但不能自动判断剩余工作量是否合理,也不能替管理层决定该不该接受延期或增加投资。模型、数据和业务责任需要同时成立。

6. 把会议时间用于决策,不用于逐行核账

管理评审会建议只讨论重大偏差、预测质量下降、风险情景切换和行动需要审批的事项。一般成本行由责任团队在会前核对。每个需要上会的事项用一页说明:当前预测、变动原因、可选方案、金额与时间影响、建议决策和最迟决策日。

若会议总在争论某笔成本是否重复计算,说明数据核对机制不够前置;若会议能快速确认数字,却没有责任人和复核日期,说明行动闭环不完整。成熟流程的标志不是报表变厚,而是例会中“对数”的时间减少,“做选择”的时间增加。

预计成本流程与规范:管理层成本管理数据分析关键指标

八、不同情况下的行动建议与取舍

1. 规模较小、成本结构简单:先用轻量流程

如果只有少量成本类别、单一部门负责、合同变更较少,先用结构清楚的工作簿和固定关账节奏,通常比立即采购复杂系统更有效。重点放在唯一版本、清楚的公式、版本留存和责任人签字确认。不要为了“数字化”把简单流程变成多层审批。

取舍是:轻量工具启动成本低、调整快,但对并行项目、权限控制和数据追溯支持有限。一旦出现多人反复覆盖数据、历史版本不可恢复、对账耗时明显增加,就应考虑升级流程或工具。

2. 多项目并行、组织规模较大:优先治理数据口径

超过多个业务单元共同参与时,先统一成本字典、项目编码、预算版本、审批权限和数据责任,再谈自动化汇总。若底层口径各异,系统只会更快地汇总出彼此不能比较的数字。特别是超过百人、跨职能协作频繁的组织,需要把项目成本责任与财务数据责任分清。

取舍是:标准化可能降低局部团队的自由度,也会增加初期字段治理和培训成本;但它能减少重复解释、跨部门对数和版本争议。对管理层而言,可比性通常比某个部门保留个人表格习惯更重要。

3. 成本高度不确定:把区间和触发条件放在单点之前

研发、重大建设或供应链波动较强的业务,不宜强求早期预测精确到单一金额。可以报告基准、较可能、压力情景,并明确哪些事件会导致预测切换。若风险尚未可量化,先列出风险所有人、观察信号、响应动作和成本影响范围。

取舍是:区间会让管理层感到答案“不够确定”,但它比虚假的确定性更诚实。特别是大额、不可逆的投资决策,应把不确定性展示出来,让资金安排与风险承受能力相匹配。

4. 业务变化快、决策窗口短:提高事件更新能力

如果关键成本会随订单、材料价格、交付周期或客户需求迅速变化,月度预测可能不足以支持决策。可以针对少数高影响驱动建立周度监测,但不必把所有成本都改成周报。只有当新数据能够改变资源、采购或交付决策时,更新频率才有价值。

取舍是:高频更新能更早发现风险,也会增加数据维护负担。若每周更新只是把同一个假设复制多次,既不会提高预测质量,也会挤占业务执行时间。应优先监控波动大、金额高、可采取动作的成本项。

5. 现金流比利润更紧迫:增加现金支出视图

预计成本与预计付款并不相同。合同可能已形成成本承诺,但付款在数月后;设备采购可能先支付大额预付款,尚未形成相同比例的当期费用。若管理层关心现金头寸,应把成本预测与付款计划分开,按付款节点、税费、账期和资金来源编制现金流视图。

取舍是:成本视图适合判断经济投入与预算控制;现金流视图适合安排资金和融资。用成本数据直接推导现金余额,会忽略账期和预付款;只看付款又可能错过已经形成但尚未支付的成本义务。

6. 压缩成本可能伤害质量或交付:采用净效益判断

降价、减少测试、削减人员或推迟维护,短期都可能让支出下降,但有可能增加返工、故障、延期和保修成本。每项节省动作都要同时评估质量、交付、合规和长期维护影响。对涉及安全、监管或关键客户承诺的成本,不应把“低于预算”自动等同于管理成功。

取舍是:有些成本削减会提高短期利润,却增加长期风险;有些投入会让当前 EAC 上升,却缩短交付时间或降低故障损失。管理层需要比较生命周期净价值,而不是只比较本月支出。

预计成本流程与规范:管理层成本管理数据分析关键指标

九、管理层落地清单:从下一次预测周期开始

1. 先挑一个可控对象做口径试点

不必一开始覆盖全公司。选择范围相对清楚、成本金额足够重要、负责人能够参与的项目或业务单元,先把预算基准、实际、承诺、未完工作和风险分开。试点期间要记录对账耗时、预测变动原因和问题类型,以便判断真正的流程瓶颈。

2. 对齐四个定义,避免报表上线后再争论

首次评审前,至少确认预测对象、基准版本、成本范围和数据截止日期。若这些定义不能统一,就先不要把多个部门的数字加总成一个“全公司预测”。先形成可比口径,比追求覆盖范围更重要。

3. 回测旧预测,找出系统性偏差

选取过去几个预测周期,比较当时预测与最终成本,按成本类型、项目阶段和业务责任拆分误差。重点不是找出谁“算错了”,而是发现误差来自哪些可修复机制:订单延迟录入、剩余工作量低估、风险漏项、节省目标虚高,还是成本分摊口径变化。

4. 先限制管理层视图,再保留明细下钻

总览页建议只展示 EAC、相对基准偏差、主要驱动、预测可信度、风险情景和需要决策的事项。下钻页再呈现成本科目、工作包、合同和责任人。管理层不需要在会议上逐条浏览几百行明细,但必须能够在提出问题时找到依据。

5. 为行动设定验证日期

每项成本行动都应有负责人、预期净影响、实施成本、完成日期和验证证据。到期后检查预测是否改变、实际成本是否兑现、是否出现替代性支出。没有验证的节省目标,不能长期作为滚动预测中的抵减项。

6. 用连续改进代替一次性“精细化运动”

成本预测成熟度来自连续周期的修正。第一阶段先减少口径不一致和重复计算;第二阶段提高合同与剩余工作预测质量;第三阶段再引入情景分析和成本驱动模型。组织基础还不稳时,先采购复杂分析能力,往往只会把数据缺陷包装得更漂亮。

十、结语:管理层需要的不是一个更准的点,而是一套更快纠偏的机制

1. 成本预测的价值在于让假设暴露得更早

预计成本会变化,这不是流程失败;如果业务环境改变,预测仍不变,才值得警惕。管理层应关注数字变化是否有解释、重要假设是否有人负责、风险是否有触发信号、行动是否能被复核。预测的可信度来自这些机制,而不是表格中的小数位。

2. 下一步从三个动作开始

第一,明确当前管理报表中的预算、已发生、承诺和预计成本是否分开。第二,找一个有历史数据的项目回测预测误差,并按原因分类。第三,选择一项金额大、可执行、可验证的成本行动,约定责任人和复核日期。

我的判断是:成熟的成本管理,不是让每个团队都报出一个看似确定的数字,而是让不同团队基于同一口径,及时呈现有依据的预测区间,并把有限资源投向最值得采取行动的偏差。当管理层能够从“超了多少”继续追问“为什么、可信度如何、现在做什么、何时验证”,预计成本才真正成为管理工具。

常见问题解答(FAQ)

1. 预计成本流程应如何设计,才能避免预算数字只在立项时准确?

我在做项目成本管理时发现,立项预算看起来很完整,执行几个月后却经常和实际支出对不上。我想知道预计成本应该在哪些节点更新,谁来提供数据,才能让预算真正参与管理?

把预计成本设计成随项目阶段更新的滚动流程,而不是立项时一次性填表。立项时按工作包估算人力、采购、差旅等成本;排期确认后,用实际人员投入和供应商报价校准;执行期间按月更新剩余工作量和未结采购;范围变更获批时同步调整基线。

每次更新都保留原预算、已发生实际成本、已承诺未付款成本和完工尚需成本,避免把未付款采购误认为没有成本。管理层应重点追问预测变化的原因,而不是只看最新总额。

2. 管理层分析成本时,哪些指标比预算执行率更值得关注?

我看到过项目预算执行率很低,却并不代表项目健康:可能只是采购还没付款,也可能是工作进度落后。我该看哪些指标,才能区分节省、延迟和超支?

预算执行率只能说明已入账成本占预算的比例,不能单独判断成本表现。建议至少同时看完工估算、成本偏差、成本绩效指数和承诺成本。完工估算可按“已发生实际成本+完工尚需成本”计算;成本偏差为“挣值-实际成本”;成本绩效指数为“挣值÷实际成本”。

例如实际成本为40万元、挣值为32万元时,成本绩效指数为0.8,意味着每支出1元只形成约0.8元已完成工作价值。若付款滞后,还要加入已承诺未付款金额,避免把现金流时点误判为成本节省。

3. 预计成本与实际成本差异多大时,需要启动管理预警?

我不确定成本偏差应该设一个统一的百分比,还是按项目规模和阶段分别设阈值。小项目波动几万元可能很严重,大项目同样金额却未必值得升级处理,怎样设预警才不至于频繁误报?

不建议所有项目套用同一个金额阈值。可以同时设置相对比例和绝对金额门槛,并按风险等级分层:例如偏差超过预算的5%且金额超过2万元时由项目负责人说明;超过10%或影响关键交付时升级到管理层。数字只是初始规则,应结合历史偏差、项目规模和行业采购周期校准。

还要区分一次性偏差与连续恶化:连续两期完工估算上升,即使单期未过红线,也应检查范围膨胀、资源单价变化或低估剩余工作量。

4. 怎样建立可追溯的预计成本数据口径,减少部门之间反复对数?

我遇到过财务报表、项目台账和采购记录里的成本数字各不相同,开会时大家花很多时间争论哪个数才对。我想知道应该统一哪些字段和规则,才能让管理层分析建立在同一套数据上?

先定义成本口径,再要求系统和报表遵循同一套规则。至少明确项目编码、成本类别、归属期间、含税或不含税口径、实际发生认定规则,以及承诺成本是否纳入预测。每笔成本应能追溯到工时记录、发票、采购订单或变更审批;月结时由项目负责人核对预测,财务确认入账口径,采购补齐未履约和未付款承诺。

若同一笔采购在订单台账和财务账中重复出现,预测会被高估;若只看已付款金额,则又可能低估。对账差异应记录原因、责任人和修正日期,而不只是覆盖旧数字。

核心关键词

读者评论

唐
唐悦

我们月度复盘也遇到过发票滞后,单看账面支出确实容易误判。把采购承诺和暂估放进预测后,数字更完整了,但关键还是要标清是否已计入,避免重复。

贺
贺诗涵

按价格、数量、进度拆偏差很实用。实际推进时,范围变更和延期常常同时发生,归因不一定能干净分开;如果能保留各因素的估算依据,讨论会更有针对性。

白
白天佑

文中提到预测可信度,我觉得还可以结合历史误差来看。若每个月都报一个区间,却很少回头比较预测与最终成本,区间也可能只是留余地,未必真的帮助判断。

文章包含AI辅助创作:预计成本流程与规范:管理层成本管理数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/592981

赞 (0)
飞飞飞飞
成本落地方案:管理层开展成本管理的数据分析案例解析
上一篇 46分钟前
下一篇 46分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
