项目成本管理指南:管理层如何做好成本管理,数据分析全流程

项目预算没有超支,项目却可能仍然在亏钱:预算按年度编制,工时按月汇总,外包费用等验收后才入账,管理层看到的“成本”往往不是同一时间、同一口径下的成本。真正有效的项目成本管理,不是等财务报表出来再解释差异,而是把范围、进度、资源、采购和现金流连成一套可预警、可纠偏、可复盘的决策机制。

项目成本管理指南:管理层如何做好成本管理,数据分析全流程

一、先讲核心结论:成本管理不是少花钱,而是让每笔钱对应可验证的交付

1. 管理层要管理的是成本与成果的关系

我判断一个项目成本管理体系是否有效,通常不先看预算表有多少行,而先问三个问题:实际投入能否及时归集到具体工作;投入变化是否能和范围、进度变化相互解释;管理者是否知道发现偏差后谁在什么时间采取什么措施。三个问题中任何一个没有答案,成本报表就容易变成月末的“数字汇报”,而不是日常决策工具。

成本控制也不等于压缩所有开支。把测试、维护、培训或关键岗位投入砍掉,短期账面成本可能下降,返工、延期和后续运营费用却可能上升。我更倾向于把成本管理定义为:在约定范围、质量和时间约束下,持续判断资源投入是否仍然支持目标交付,并及时调整投入路径。

2. 先统一四个成本视角

管理层容易在会议里听到“花了多少”“还剩多少”“预计还要多少”等数字,却没有先确认它们分别是什么。至少要区分预算、承诺成本、实际成本和完工估算。预算是批准的基准,承诺成本是已经签约或下单、尚未完全入账的义务,实际成本是按约定口径已经发生的成本,完工估算则是基于当前信息预计完成项目还需要投入的总额。

成本视角 回答的问题 常见数据来源 容易漏掉的部分
批准预算 最多批准投入多少 立项书、预算审批 范围变化后未更新基准
承诺成本 已经答应支付多少 采购订单、合同、外包协议 合同未验收但已形成义务的金额
实际成本 到当前时点发生多少 财务凭证、工时、费用报销 跨期发票、未填报工时、内部资源
完工估算 按目前判断最终会花多少 剩余工作量、风险、采购预测 只按剩余预算倒推、未反映新风险

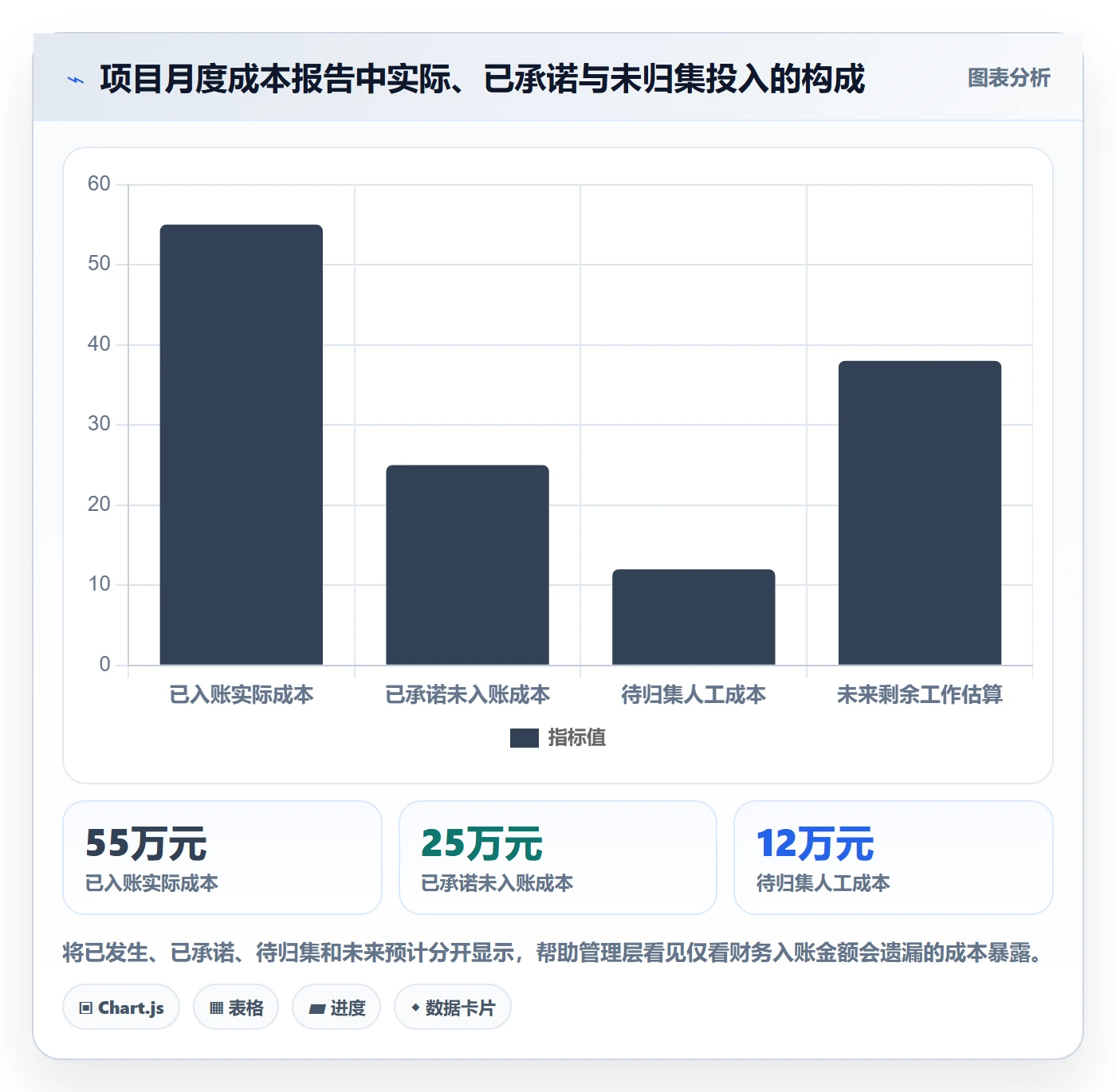

我建议管理层把“已花费”和“已承诺”并列展示,再单列完工估算。否则,项目可能在账面上看起来只花了预算的六成,实际却已有大额合同锁定,剩余可调整空间远小于报表暗示的空间。

3. 设立成本决策闭环

成本数据只有进入决策闭环才有价值。最小闭环包括:设定基准、采集实际、解释偏差、评估影响、明确动作、验证结果。管理层不必逐笔审批每一项支出,但要知道哪些变化需要升级,哪些由项目经理处理,哪些必须重新评估商业收益。

一条实用原则是:成本偏差要同时说明“偏了多少、为什么偏、对最终结果意味着什么、接下来怎么办”。只有偏差百分比没有原因,不足以支持判断;只有原因没有金额,也无法排定优先级;只有行动承诺没有负责人和日期,则很难验证是否真正纠偏。

项目成本管理指南:管理层如何做好成本管理,数据分析全流程

二、真实场景:为什么管理层看到的成本总是“晚一步”

1. 项目成本分散在不同系统和时间周期

在软件研发、工程建设、产品交付和咨询服务项目中,成本通常分散在财务、采购、人力、项目计划与业务审批记录里。财务凭证可能按发票到达时间入账,工时按周或月提交,采购成本按合同节点确认,项目进度则每天变化。几套数据都可能是准确的,却因为统计时间和归属规则不同而无法直接相加。

例如,某项目在月底报表显示人工成本低于预算,原因可能不是团队效率提高,而是部分工时尚未填报;外包成本尚未验收;或者采购合同已签订,但系统只在收票后才显示费用。此时“低于预算”只是账面状态,不等于项目最终成本会更低。

2. 计划口径不统一,导致“同一个项目有多个真相”

同一笔投入可能被项目组按任务归属,财务按成本中心归属,采购按合同归属。若项目编码、工作分解结构和费用科目之间没有映射关系,管理者就会遇到两种典型情况:财务总额对得上,但无法解释到交付物;项目组能解释任务,却无法与财务实际支出核对。

我会把口径一致性视为成本分析的前置条件,而不是数据团队后续补救的工作。至少要约定项目编码、成本分类、人员费率、工时确认规则、采购归属规则、税费处理方式、汇率口径和数据截止时间,并记录口径变更。没有这些约定,跨月比较和项目间对标都容易产生误导。

3. 进度正常不代表成本正常

项目可能按期推进,但为了守住里程碑,团队增加了加班、外包或并行资源;也可能消耗较多预算,却只完成了少量可验收工作。只看计划完成率,会漏掉效率恶化;只看支出总额,又无法判断钱花出去后形成了多少成果。

因此,成本必须与进度和交付状态一起分析。管理层需要区分“花得少但完成得更少”“花得多但成果同步增加”“花费正常但关键工作延误”等不同状态,不能用单一的预算消耗率替代项目健康度。

4. 预算、现金流和经济收益不是一回事

预算关注批准的资源上限,现金流关注资金何时流入流出,经济收益关注项目是否值得继续投入。一个项目可能预算尚未超支,但短期现金支出集中导致资金压力;也可能成本已超出初始预算,但由于范围增加、收益同步增长,整体投资仍有合理性。

管理层应把这三类问题分开回答:有没有超过授权、未来资金安排是否安全、继续投入的边际收益是否高于替代方案。把它们混成一个“超预算就是失败”的判断,容易把合理的范围变更误判为失控,也容易让低收益项目因“还没花完预算”而继续消耗资源。

项目成本管理指南:管理层如何做好成本管理,数据分析全流程

三、常见误区:看起来在管钱,实际上没有管住成本风险

1. 把预算消耗率当成项目绩效

预算消耗率只回答花掉预算的比例,不回答这些支出对应了多少已完成工作。如果项目消耗了七成预算,却只完成四成可验收成果,风险明显不同于消耗七成预算、已完成八成成果的项目。比较消耗率之前,必须把“完成”定义为可验证的交付,而不是主观的任务状态。

更可靠的做法是同时观察计划价值、已完成工作的预算价值和实际成本。挣值管理中的计划价值(PV)、挣值(EV)和实际成本(AC)提供了相互参照的框架,但指标并不能代替判断:范围基准不可靠、完成率随意估计时,公式算得再精确也只是精确地放大误差。

2. 只看已发生费用,忽略承诺和剩余工作

项目经理说“还剩一百万元预算”并不意味着还有一百万元可以自由调整。已签合同、不可取消的采购、人员安排和必要的收尾工作,都可能已经占用了这部分空间。管理层应看的是剩余预算减去已承诺金额和预计完成成本后的可支配余额,而不是预算减去财务已入账数。

对于采购占比较高的项目,我会要求把合同金额、已验收金额、已付款金额、未验收义务和取消成本分别列示。已付款并不等于已形成全部成本,未付款也不等于没有成本义务,这些概念不分清,现金、会计和项目管理三张表就会互相矛盾。

3. 只做总额预警,不做原因拆解

总成本超预算可能来自人员数量增加、单价上涨、低效率、返工、范围扩张、采购延期或汇率变化。原因不同,行动也完全不同:效率问题可能要调整流程或排除阻塞;范围增加需要走变更审批;采购涨价可能需要重新谈判或替代供应;需求不确定则可能需要阶段性验证,而不是一味压人天。

把所有偏差都归结为“执行不到位”,管理上看似直接,实际上会掩盖组织决策和基准设定的问题。偏差分析最好拆成可行动的类别,并明确哪些是项目团队能控制的,哪些是外部条件或管理层决策导致的。

4. 用统一费率掩盖资源结构差异

人力成本常按人天或工时计算。如果初级与高级岗位、内部人员与外包人员、不同地区团队都用同一费率,项目之间的对比就可能失真。平均费率上升既可能是人员结构变化,也可能是供应商价格上涨;若不拆开看,管理者会把结构变化误认为效率下降。

统一费率在早期估算中有其价值,便于快速比较方案;但进入执行阶段后,至少应保留岗位类别、资源类型和费率版本。成本控制并非要求无穷细分,而是要求细分到可以支持决策的程度。

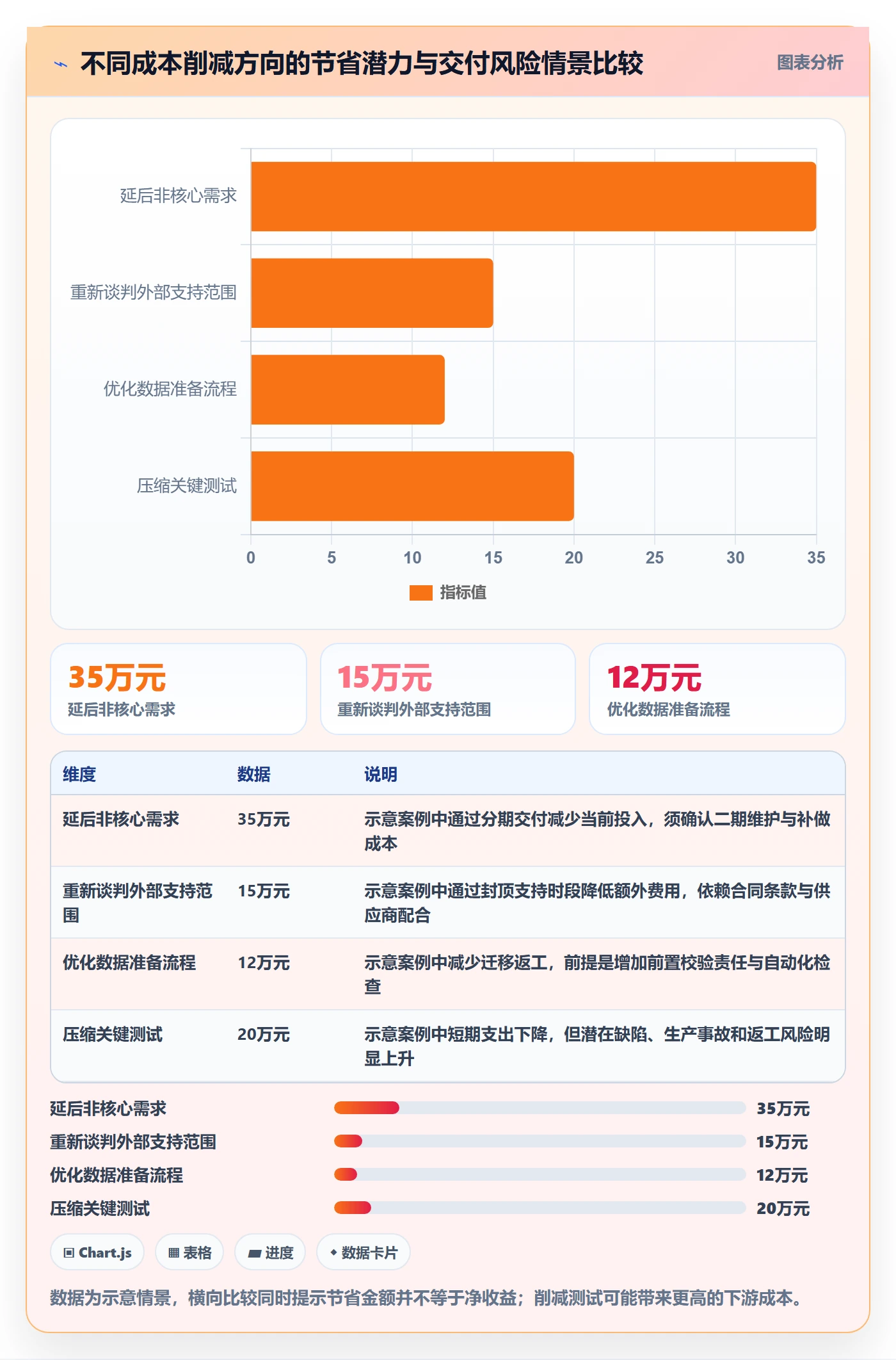

5. 把“砍成本”当作唯一纠偏动作

当预测超支时,最容易提出的措施是减少人员、压缩测试或推迟维护。这些动作可能降低当期支出,却把问题转移到质量、交付和运营阶段。管理层应先评估节省金额、实施成本、质量影响、延期影响和未来返工概率,再决定是否采纳。

如果一个成本项无法清楚说明其对应的交付价值,也不代表它就该立即取消。合规、安全、数据迁移、灾备和关键验证等工作,往往在顺利时不显眼,在事故发生后代价巨大。所谓“削减低价值成本”,必须建立在风险评估和责任边界清楚的基础上。

四、专业判断逻辑:从口径、基准到预测,建立可解释的分析链

1. 先定边界:项目成本算什么,不算什么

我建议在立项时明确成本边界,包括内部人力、外包与采购、云资源或设备、差旅培训、项目管理成本、税费与汇率影响,以及哪些运营成本不纳入本项目。边界可以按项目类型不同,但必须书面记录。项目中途调整边界时,应说明历史数据是否重算、预算基准是否更新。

内部人力常被低估,因为工资并不一定随项目发生而新增支出。但从资源配置角度看,内部人员投入仍有机会成本:他们参与该项目,就无法同时承担其他工作。管理层可以同时展示现金成本和完全成本,避免把“没有新增付款”误读为“没有资源消耗”。

2. 建立成本分解结构并映射到交付物

成本分解结构的价值不在于层级越多越专业,而在于每一笔成本能够落到可管理的对象。可以先按交付阶段、工作包或专业类别划分,再映射到项目任务、合同、资源类别和财务科目。分解颗粒度要能回答“哪项工作导致差异”,又不能细到维护成本高于分析收益。

若团队规模较小,先用少量稳定分类往往比设计复杂编码更实用。若项目具有多个供应商、多地点、多批次交付,则应提高采购包和工作包的区分度。分类体系要服务于管理问题,而不是为了让报表看起来完整。

3. 设基准时同步写清假设和置信区间

预算数字不应被包装成毫无不确定性的承诺。需求清晰度、历史数据质量、供应商报价、技术难度和审批周期都会影响估算可靠性。对早期项目,我更愿意看到“基准估算加风险区间和关键假设”,而不是一个精确到个位数却没有依据的总数。

比如,估算依赖供应商报价有效期、某一关键接口按期开放、需求冻结后变更率较低等条件,就应把这些条件写出来。假设一旦失效,项目团队能及时触发重新预测,管理层也能判断偏差究竟来自执行,还是原始条件已经变化。

4. 将实际成本、已承诺成本与完工预测分开计算

实际成本主要依据财务凭证、已确认工时和验收记录;承诺成本依据合同、订单和已批准的资源安排;完工预测则结合剩余任务、资源效率、采购报价、风险暴露和收尾工作估算。三者应分别维护,避免用“预算减已花费”简单推算项目还需要多少钱。

完工估算(EAC)可以采用不同假设。若当前成本效率预计延续,可用已发生实际成本加剩余工作的挣值成本效率调整;若现有偏差是一次性事件、未来按原计划执行,则可以用实际成本加剩余预算工作估算。关键不是追求公式复杂,而是说明预测采用了什么假设,并与最新工作计划保持一致。

5. 用挣值指标识别“花费速度”和“完成价值”

挣值管理常见的两个指标是成本偏差CV=EV−AC,成本绩效指数CPI=EV/AC;进度方面可观察SV=EV−PV与SPI=EV/PV。EV代表已完成工作按预算计价的价值,不是收入,也不是已经收到客户付款。项目阶段、完成度确认方式和基准稳定性都会影响指标解释。

指标 计算方式 能回答什么 使用时的限制
成本偏差(CV) EV−AC 已完成工作的预算价值与实际投入相差多少 无法单独解释偏差原因
成本绩效指数(CPI) EV÷AC 每投入一单位成本取得多少预算价值 完成价值估算不可靠时会失真
进度绩效指数(SPI) EV÷PV 已完成工作与计划工作量的关系 不等于日历进度,关键路径仍需单独看
完工估算(EAC) 按项目假设选择预测公式 项目最终成本可能落在哪里 公式假设必须披露并定期更新

这些术语可参照项目管理协会的挣值管理相关资料理解;政府问责办公室关于成本估算与评估的指南,也强调估算应有技术基线、假设、敏感性分析、风险分析和持续更新。引用这些框架的目的不是让所有组织机械套公式,而是提醒管理层:预测结果必须能追溯到工作范围和假设。

6. 设定预警阈值,但不要把阈值当作自动结论

预警阈值应结合项目金额、阶段、数据延迟和风险容忍度设置。一个小型探索项目出现较大比例偏差,不一定需要高层立即介入;一个关键交付项目出现较小偏差,如果碰上不可逆采购或关键路径延期,反而需要马上升级。金额、比例、趋势和影响范围最好组合使用。

我通常建议设置三级处理:项目团队级别关注可快速修正的局部差异;项目负责人级别处理跨团队资源、采购和范围问题;管理层级别处理预算授权、收益变化、重大合同和项目继续性决策。阈值应该触发讨论,而不是自动触发惩罚。

项目成本管理指南:管理层如何做好成本管理,数据分析全流程

7. 做敏感性分析,避免单点预测制造确定性

项目的完工成本至少应有基准、偏乐观和偏保守三种情景,尤其是需求、采购、技术方案或审批周期存在不确定性时。情景不必追求精细的概率模型,先找出对成本影响最大的变量:人员效率、外包报价、返工率、需求变更、资源到位时间或汇率。

管理层最需要知道的不是“最终数字一定是多少”,而是“哪些条件变化会让预测跨过授权边界,以及最早何时能观察到信号”。这会把成本讨论从事后归责转向提前选择:是否现在投入验证,是否购买替代方案,是否分阶段释放预算。

五、数据分析全流程:从采集到决策,每一步都要留有证据

1. 第一步:定义问题与分析粒度

分析前先明确要回答的问题。是解释本月为什么超支,判断项目是否会突破授权,比较两个实施方案的总成本,还是识别供应商费用上涨?问题不同,分析粒度和所需数据不同。为了“把所有数据都装进看板”而先建仪表盘,往往会得到很多数字,却没有明确决策用途。

再确定时间窗口、项目边界、成本类型和对比基准。月度数据适合看总体趋势,但对高频变化的资源投入可能太慢;周度数据更及时,却容易受到工时补报和采购确认延迟影响。数据更新频率应与管理动作速度相匹配。

2. 第二步:建立数据字典和责任矩阵

每个关键字段都要有定义、来源、更新时间、责任人和校验规则。例如,“实际人工成本”是按登记工时乘标准费率,还是按工资及分摊规则计算;“完成工作量”由谁确认,依据任务关闭、验收结果还是阶段交付;“采购承诺”是否包含税费和可取消订单,都不能留给报表使用者自行猜测。

数据对象 建议责任方 主要校验 更新频率建议
预算与变更基准 项目负责人、财务伙伴 审批版本、范围对应关系、变更记录 基准变化时
工时与资源投入 团队负责人、成员 项目编码、任务归属、漏报与异常工时 每周或按组织周期
采购合同与订单 采购、法务、项目负责人 承诺金额、验收节点、取消条款 签约或变更时
实际凭证与付款 财务 成本中心、项目映射、跨期调整 按关账周期
剩余工作与风险 工作包负责人 工作量、完成条件、风险假设 每周或重大变化时

3. 第三步:采集数据时保留来源和版本

数据汇总不应只保留最终数字。管理者需要知道某个成本值来自财务凭证、工时估算还是项目预测;需要知道工时费率采用哪个版本,合同金额是否含税,预测基于哪个范围版本。保留来源和版本,才能在数据争议时快速定位差异。

如果多个团队仍依赖表格,建议统一字段、模板和提交节奏,并设置必填校验与变更记录。工具可以帮助减少重复录入,但不能替代制度约定。项目管理平台、财务系统、人力系统和采购系统之间的数据集成,也要先解决项目编码与主数据映射,否则自动化只是更快地传递不一致数据。

4. 第四步:清洗和对账,先处理异常再计算指标

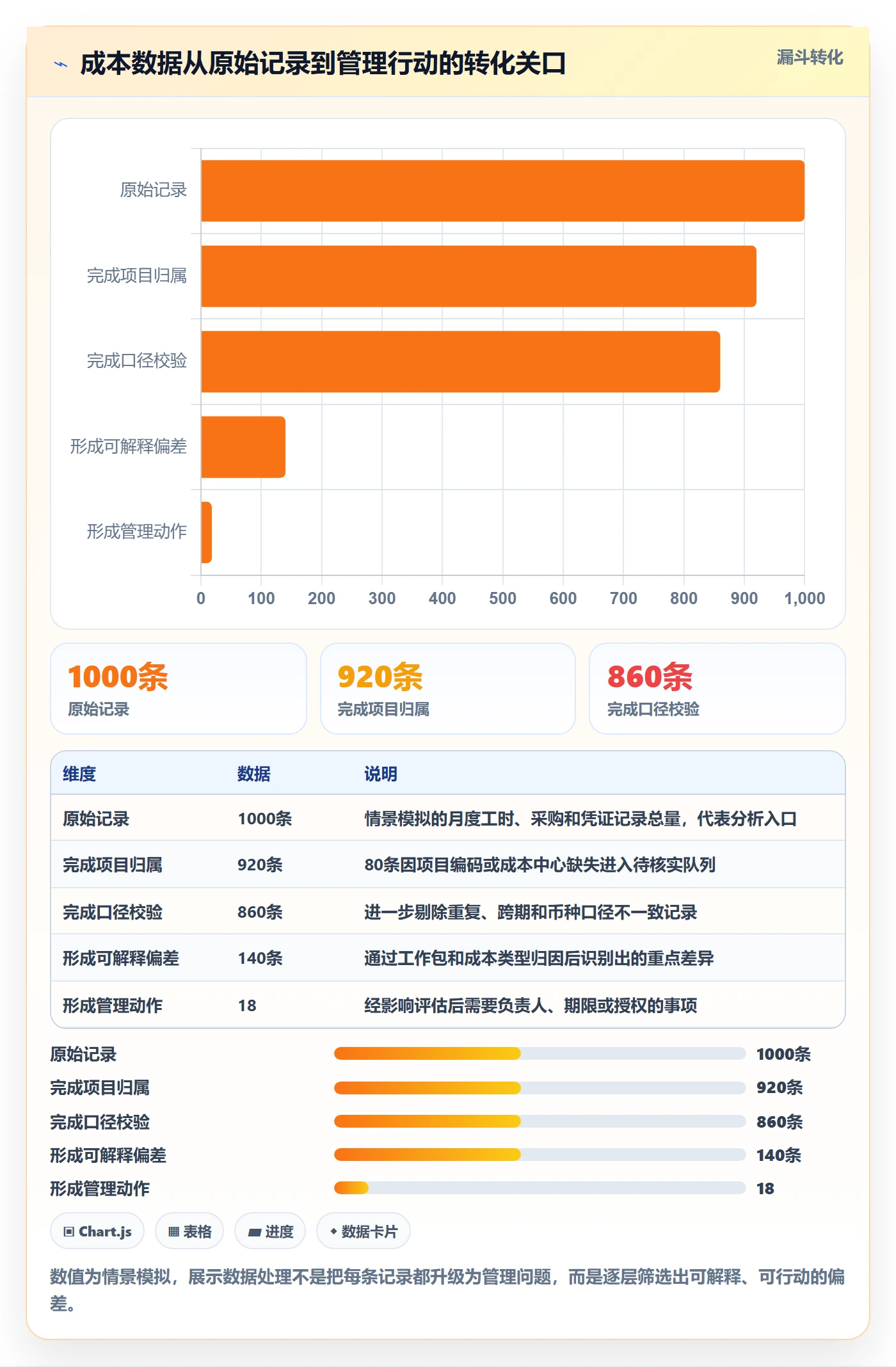

常见的数据问题包括项目编码缺失、重复记录、工时跨项目归属、金额币种不一致、发票与合同重复计入、已撤销订单仍被算作承诺,以及关账后补录导致历史月份变化。建议建立异常清单,并在报告中区分“已核实成本”和“待核实估算”,不要把两者混成一个看似精确的总数。

每月对账至少要核对项目总额与财务、采购和资源数据之间的关系;差异无法当月解决时,要记录差异金额、原因、责任人、预计关闭日期。差异本身并不可怕,长期没有解释、没有责任人、没有关闭期限才是管理风险。

5. 第五步:分析偏差,按原因而非按部门归类

一个实用的成本偏差拆分框架是:范围数量变化、资源数量变化、单位价格变化、执行效率变化、时间安排变化和一次性事件。以人力为例,成本增加可能来自增加人天、岗位等级改变、加班、返工或计划延长;采购则可能来自单价、数量、运费、汇率、延期或合同范围变化。

这种拆分能避免“部门成本变高,所以部门要降本”的粗糙归因。比如,项目的高级工程师投入增加,可能是由于前期需求未冻结导致返工,也可能是为解决关键技术风险而主动增加投入。没有过程证据,就无法判断这是浪费还是合理的风险对冲。

6. 第六步:建立滚动预测,而不是只等季度复盘

滚动预测的核心是持续更新剩余工作的资源和成本判断,而不是每个月把原预算重新抄一遍。预测至少应回答:已完成工作实际成本是多少;未完成工作还需要哪些资源;已签约义务是多少;风险和变更可能带来什么影响;预计最终成本及其不确定范围是什么。

对于周期长、范围变化频繁的项目,可以采用月度正式预测、周度风险更新;对于周期短、成本结构简单的项目,按里程碑预测可能更经济。频率并非越高越好,关键是预测更新能否改变决策,以及数据采集成本是否值得。

7. 第七步:把报告设计成管理决策,不是数字陈列

管理层报告的第一页应回答项目当前状态、完工预测、主要驱动因素、需要的决策和决策期限。详细表格放在后面供追溯。若管理者必须自己从几十列数字中找出风险,说明报告没有完成分析工作。

我建议每个重点偏差使用固定表达:现象、金额或影响、根因、趋势、应对方案、负责人、截止日期、需要的授权。这样不同项目之间更容易比较,也能避免会议把时间花在重复解释背景上。

8. 第八步:事后复盘,把偏差转为估算能力

项目收尾时,不要只比较预算与实际总额。应按工作包、成本类别和主要风险比较估算与实际,区分基准偏差、范围变化和执行偏差。大型项目还要记录采购价格、工时效率、返工、等待和变更的实际影响,为下一轮估算提供组织自己的历史数据。

复盘的目标不是证明谁估错了,而是找出估算误差的系统来源。例如,某类项目总是低估集成测试、审批等待或数据清理成本,下一次就应把这些工作显式纳入基准,而不是继续把它们当成偶发问题。

项目成本管理指南:管理层如何做好成本管理,数据分析全流程

六、案例推演:一个研发项目如何从“预算没超”发现最终成本风险

1. 案例设定与口径说明

以下是为说明分析方法构造的情景案例,并非某家企业的真实业绩或行业统计。某中型企业开展为期九个月的内部业务平台升级,批准预算为600万元,包含内部人力、外部实施服务、基础设施和测试费用。项目运行到第五个月,财务已入账成本为330万元,按账面看仍低于预算。

团队当时判断项目完成约55%,但范围中仍有两项关键集成、迁移验证和用户验收。采购团队另有95万元已签约未全部验收,尚未提交的工时估算为20万元,剩余工作和风险初步估计还需210万元。若简单以财务已入账成本判断,项目显得安全;若将承诺、待归集和剩余工作合并,完工预测约为655万元。

项目成本视角 情景金额 解读
批准预算 600万元 当前已批准的项目成本基准
已入账实际成本 330万元 仅反映已确认的财务与工时成本
已签约未全部验收 95万元 属于已有承诺,不能视为可自由削减的余额
待归集工时估算 20万元 需要通过工时审核和费率规则确认
预计剩余工作及风险 210万元 包含未完成集成、迁移验证、验收和风险准备

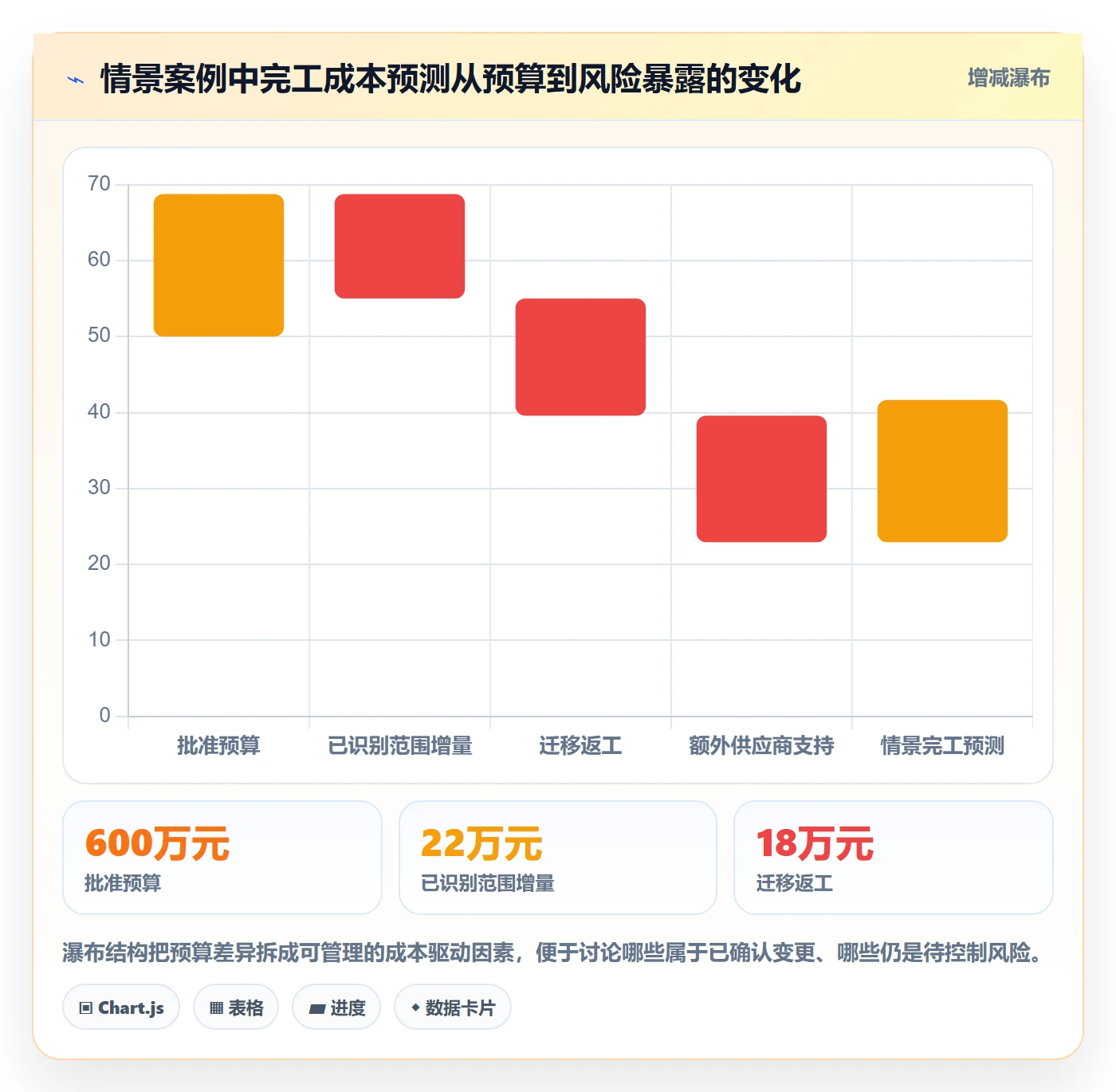

情景完工预测 655万元 比批准预算高55万元,须进一步核实假设

2. 第一次诊断:不是立刻砍预算,而是查清超支来源

成本分析发现,超支预测主要由三类因素构成。第一,需求在两个阶段出现调整,新增工作量尚未完成正式变更审批;第二,前期测试数据质量不稳定,导致迁移脚本重复验证;第三,外部实施服务的合同金额大体固定,但新增支持时段会产生额外费用。

这三类原因需要不同处理。需求变化应先评估业务收益,再决定纳入当前范围还是延后;迁移返工需要找出数据质量责任和前置校验缺口;额外支持费用则应与供应商确认触发条件、费率和封顶额度。把它们统称为“项目执行效率低”,不会帮助团队减少任何一项真实成本。

3. 第二次诊断:比较方案的总成本和交付风险

项目组提出三个方案:维持当前范围并补充预算;延后非核心需求,保留关键集成和迁移验证;取消部分测试环节以降低外部服务费用。管理层没有只比较一次性节省金额,而是把成本、延期、质量风险和未来维护代价放在一起评估。

方案 剩余直接成本估算 主要收益 主要风险
维持当前范围 约325万元 保持原定功能范围,减少后续补做 需要追加约55万元预算,关键需求仍需控制变更
推迟非核心需求 约290万元 减少当前阶段工作量,保留核心交付与验证 未来可能产生二期成本,需保证接口设计可扩展
压缩测试环节 约275万元 账面成本最低,短期可能维持里程碑 迁移错误、生产故障和后续返工风险上升

情景中的“剩余直接成本”用于方案比较,不代表全部项目最终成本;方案改变后还要考虑已经发生的投入、变更管理和后续运营影响。最便宜的方案并不必然是总成本最低的方案,尤其当被删减的工作承担质量保证或风险控制作用时。

4. 管理决策与后续验证

最终选择可以是分阶段交付:保留关键集成、迁移验证和必要测试,把非核心需求移至下一阶段;对新增需求进行正式变更评审;与供应商约定额外支持的封顶条件;同时由业务负责人确认二期收益是否足以支持后续投入。该方案不是“免费降本”,而是把当前成本和未来成本重新分配,并降低核心交付风险。

会议决议还应写清追踪指标,例如每周新增需求人天、迁移缺陷关闭数量、外部支持工时、剩余工作估算变化和未决采购金额。两周后复核预测是否下降、风险是否转移、交付验收条件是否清晰。没有复核时间的决策,很容易只停留在会议纪要。

项目成本管理指南:管理层如何做好成本管理,数据分析全流程

七、工具和组织机制:让数据流动起来,但不把软件当成管理替代品

1. 先判断问题属于数据流程还是管理流程

如果团队最大的痛点是工时迟报、项目编码混乱和成本状态更新慢,优先改善数据采集和集成;如果数据准确但没人负责解释偏差,问题在责任机制;如果预测总是偏差很大,可能是估算和范围治理薄弱;如果发现超支却无法调整合同或资源,问题在授权和决策流程。不同病因需要不同措施,单纯采购工具不能同时解决。

管理层选工具时,我会优先检查项目、任务、资源、工时、费用、采购和财务数据能否按统一标识关联;是否保留审批和变更轨迹;能否区分实际、承诺与预测;是否支持权限和审计;导出数据是否能被财务核验。界面是否漂亮是体验因素,不应排在数据口径和可追溯性之前。

2. 中大型组织要重视跨团队成本视图

对拥有多个业务部门、研发团队、供应商和项目组合的组织,成本管理难点往往不是某一个项目表格,而是不同团队的口径一致、资源冲突和组合优先级。此类组织需要把项目组合、工作计划、资源投入和财务数据连接起来,让管理层既能看到单项目偏差,也能看出多个项目争用同一类关键资源的机会成本。

在这类场景下,可以评估 PingCode 等项目管理平台是否适配组织流程,重点验证项目与任务结构、工时和资源信息、审批记录、权限管理、数据导出及系统集成能力。它主要面向中大型企业及100人以上组织,更适合结合组织规模和流程复杂度做验证;我不会仅凭产品宣传就判断它能解决成本核算问题,财务成本归集仍需与既有财务及采购流程明确对接。

3. 选型采用真实流程试点,不做纯演示判断

我建议选一个有代表性的项目做短周期试点,最好同时包含内部人力、采购、跨团队协作和至少一次范围变更。导入一段历史数据,验证从预算基准、实际成本、承诺成本到预测和偏差报告的链路,并让财务、项目经理和业务负责人分别确认结果。

  • 检查成本字段能否按组织口径配置,历史数据能否追溯和导出。
  • 模拟合同变更、工时补录、项目编码错误和预算调整,观察审计记录是否完整。
  • 比较人工汇总与平台汇总的差异,确认差异来源,而非只看系统是否生成了图表。
  • 评估使用成本,包括配置、集成、培训、维护、权限治理和数据迁移。
  • 定义试点成功条件,例如月度成本结账耗时、未归集金额、预测更新及时性和偏差解释覆盖率。

4. 自动化要有边界,人工判断仍然不可省略

自动化适合处理重复规则,例如提醒未提交工时、匹配项目编码、汇总已批准订单、生成趋势和触发阈值预警。但“这笔投入是否值得”“变更是否符合商业目标”“是否接受质量风险”等判断依赖业务背景,不能由单一指标自动给出答案。

对数据质量成熟的组织,可以逐步自动化项目成本看板、异常检测和滚动预测;对流程尚未统一的组织,应先统一分类、责任和审批规则。自动化不应掩盖定义差异,更不应让管理者误以为机器生成的预测天然准确。

八、按项目类型与成熟度采取不同动作

1. 小型、周期短、成本结构简单的项目

小项目不一定需要复杂挣值系统。可以使用精简预算表,保留批准预算、实际支出、已承诺金额、剩余工作估算、风险预备金和负责人。每个里程碑更新一次预测,重点盯住关键采购、范围变化和外包支持,不要让管理成本超过控制成本带来的收益。

如果团队只有少量资源、范围相对固定,选择简洁透明的流程通常比建设复杂仪表盘更合适。对这类项目,最值得做的是明确谁可以批准变更,以及何种情况需要重新估算。

2. 多团队、长周期、范围变化频繁的项目

这类项目应使用滚动预测,建立按工作包、阶段和成本类别的基准,并将变更单独记录。每周更新高风险工作、每月形成正式成本预测,必要时按阶段设置预算授权,避免一次性承诺全部资金。

管理层要关注范围稳定性、关键资源负荷、采购承诺和完工估算趋势。若预算偏差主要由批准的范围变化导致,应考虑更新基准,而不是把新范围与旧预算并列,造成项目组长期处于“必然超支”的状态。

3. 研发与产品创新项目

研发项目早期不确定性高,过早要求承诺固定功能和精确成本,可能制造虚假确定性。更适合按阶段释放资源:先投入有限资金验证关键假设,达到技术、用户或商业门槛后再扩大投入。成本管理要观察实验成本、学习速度、关键假设验证和沉没成本边界。

随着需求逐渐收敛,估算颗粒度可以提高;进入交付阶段后,再加强对工作包、缺陷返工、外部服务和发布准备成本的控制。探索阶段与规模化交付阶段不能用同一套偏差容忍度。

4. 工程建设或供应链占比高的项目

应将合同、采购订单、变更签证、验收、付款计划和现场进度关联起来,特别关注长周期物料、不可取消采购、价格调整条款和索赔风险。仅看已付款金额,会低估尚未付款的合同义务;仅看合同总额,则可能忽略已完成工作量、验收争议和现金流时间差。

对供应链复杂的项目,建议把采购风险、交期和成本放在同一张分析图景中。某项材料价格看似便宜,但交付时间延迟可能带来现场等待、租赁设备延期和总工期成本增加,采购单价必须与全周期影响一起判断。

5. 成本数据尚不成熟的组织

不要一开始就追求全面数据化。先选几个高价值口径做准确:项目编码、实际人工成本、已承诺采购、完工预测和范围变更。通过若干周期验证流程后,再扩展到风险调整、跨项目资源分析和复杂组合预测。

数据成熟度不足时,应对预测标记置信水平,区分已核实、估算和待确认项。管理层承认不确定性,比用看似精确的数字掩盖数据缺口更有利于决策。

九、取舍原则:控制成本的同时,保留该保留的价值

1. 什么时候该追加预算

当范围变化经过批准、项目收益仍成立、追加投入能够完成关键交付,且替代方案的风险或全周期成本更高时,追加预算可能是理性选择。申请追加时应同时提交更新后的范围、成本预测、收益假设、风险、资金时间安排和退出条件,而不是只提交一个缺口数字。

如果追加投入只是为了掩盖既有浪费,或者项目主要收益假设已经失效,增加预算通常不会自动改善结果。管理层要区分“投资更多能完成有价值的工作”与“继续为已经发生的投入买单”。

2. 什么时候该削减范围

当非核心功能可以延期、替代或分期交付,且不会破坏核心价值、合规要求和关键架构时,削减或延后范围通常比压缩必要验证更可控。需要同步记录接口、依赖和未来补做成本,避免把当前节省误当成永久节省。

范围裁剪最好依据价值排序和依赖关系,而不是按工作量大小随意砍掉“看起来最贵”的部分。高成本项目可能正是核心收益来源;低成本的安全、数据迁移或培训工作,也可能是交付成功不可缺少的条件。

3. 什么时候该暂停或终止项目

当关键商业假设已失效、继续投入的预期收益低于替代用途、重大风险无法有效缓解,或者项目无法达到必要的质量与合规要求时,暂停或终止可能是负责任的选择。评估时应比较未来投入和未来收益,不应把已发生投入当成继续项目的理由。

决策还要考虑终止成本,包括合同解除、数据保存、人员转移、客户承诺、资产处置和后续维护。项目终止不是把所有成本清零,而是停止承担更不值得的新增成本,并妥善处理已有义务。

4. 建立成本削减的质量护栏

每项削减建议都应说明节省金额、实现时间、一次性实施成本、对范围和质量的影响、风险责任人以及恢复条件。若削减涉及测试、安全、合规、数据备份或关键岗位能力,必须由对应责任人评估风险,不能只由预算审批人独自判断。

我建议把“不可削减项”与“可调整项”分开管理。不可削减项不是永远不能变,而是任何变更都需要更高等级的风险评估和授权。这样既能避免无差别降本,也不会把成本护栏变成僵化的流程。

项目成本管理指南:管理层如何做好成本管理,数据分析全流程

十、管理层落地清单:把成本管理嵌入每周、每月和每个决策点

1. 每周看风险和变化,不必逐笔看账

项目负责人每周重点检查剩余工作量、关键路径、重大需求变化、资源缺口、供应商交付和新增成本承诺。管理层只需要关注超阈值事项、跨部门资源冲突和需要升级授权的问题,避免把成本管理变成逐笔问责或重复审批。

  • 本周是否新增范围,是否已经估算成本和进度影响。
  • 是否出现承诺采购、额外支持或未计划资源安排。
  • 剩余工作量是否变化,变化依据是什么。
  • 是否有可能影响完工预测或关键里程碑的新风险。
  • 需要管理层在何时作出什么决策。

2. 每月看预测、差异和纠偏效果

月度成本评审应同时呈现预算基准、实际成本、承诺成本、完工估算、预测区间和主要偏差原因。对于上月承诺的纠偏措施,要检查是否完成、节省是否实现、风险是否转移,以及完工预测是否因此改变。

不要要求项目经理在每次评审都给出唯一确定的完工数字。要求其说明预测所依据的工作量、资源、合同和风险假设,并指出哪些信息还需确认。这样既提高预测责任感,也避免用“保证不超支”的口头承诺替代分析。

3. 每个里程碑检查基准是否仍然有效

当需求、外部条件或商业目标发生实质变化,项目应判断是否需要重新基准化。重新基准不是把过去偏差抹掉,而是保留旧基准与变更原因,同时为后续执行建立新的可管理目标。管理层应能看见“原始批准目标”“已批准变更”和“当前预测”的关系。

如果基准从不调整,项目可能长期拿过时目标考核团队;如果每次偏差都随意重设基准,预算纪律又会失效。关键是变更有审批、旧版本可追溯、收益假设仍成立,并明确哪些指标用于评价历史执行,哪些用于管理未来工作。

4. 用指标检验管理机制,而不是只评估单个项目

组织可以持续观察预测偏差、成本数据完整率、承诺成本识别率、偏差原因关闭周期、范围变更影响评估率和项目复盘质量。这些指标用于发现流程短板,不宜直接变成团队排名或简单奖金公式,否则容易诱发少报承诺、延后确认支出和人为压低预测。

一个更健康的信号是:偏差被更早发现、预测更诚实、变更更透明、纠偏更及时,而不一定是所有项目都从未超预算。复杂项目存在不确定性,组织能力的进步体现在更早识别不确定性并更理性地分配资源。

十一、总结:成本管理的价值,是更早看见选择,而不是更晚解释超支

我对项目成本管理的核心判断是:预算是授权边界,不是项目健康度;已入账成本是历史记录,不是最终成本;预测是带假设的决策工具,不是承诺不变的答案。管理层真正需要的,是把范围、进度、资源、采购和财务数据放在一致口径下,持续解释投入与交付之间的关系。

下一步可以从一个在执行中的项目开始:先统一预算、实际、承诺和完工预测的定义;再核对项目编码、采购合同和工时归属;随后挑出金额最大的三项偏差,分别写出原因、影响、责任人和截止日期;最后在下一个评审周期验证预测是否改变。与其一次性建设庞大系统,不如先把一个项目的成本闭环做准确,再复制到更大的项目组合。

当成本数据能够让管理者在不可逆支出发生前看到风险,能够判断追加、裁剪、延期或终止哪种选择更有价值,成本管理才从财务汇总升级为经营决策。真正成熟的组织,不是从不超支,而是不让重要偏差在无人解释、无人决策的状态下持续扩大。

常见问题解答(FAQ)

1. 项目成本管理应该从哪一步开始?

我以前以为成本管理就是先定预算,再要求团队别超支。后来发现预算数字看起来很完整,项目做到一半却说不清钱花在哪里、剩下的钱够不够。管理层到底应该先看什么?

先建立可追溯的成本基线,而不是先给团队一个总额。把项目范围拆成可核算的工作包,分别列出人力、采购、外包、差旅和设备等成本,并标明估算依据、责任人和时间区间。比如一个计划持续6个月的项目,预算为120万元,可以进一步拆成人力72万元、外包30万元、采购12万元、其他费用6万元;

人力成本还要能对应到岗位投入和工作阶段。管理层要检查的不是预算表是否填满,而是每笔估算能否解释、后续能否按相同口径更新。若范围、工时单价或采购假设变化,应记录变更原因并更新基线,否则实际成本与预算的比较会失去意义。

2. 如何判断项目超预算是短期波动还是管理失控?

我看到项目某个月实际支出高于计划,就担心已经超预算,但有些费用只是提前支付,后面月份会少花。管理层应该结合哪些数据判断,才不会因为单月数字误判?

不要只比较单月支出与月度预算,要同时看累计实际成本、已承诺但未支付的费用、剩余工作量和完工成本预测。举例来说,项目预算100万元,当前已支付55万元,另有20万元采购合同尚未付款,剩余工作预计还需35万元,则预测完工成本是110万元,而不是只看账面已支付的55万元。

若项目采用挣值管理,还可以比较挣值与实际成本:成本绩效指数CPI=挣值÷实际成本,持续低于1说明取得同等工作成果需要更多成本。一次偏差可能来自付款节奏,连续两个或三个周期偏差扩大、且完工预测同步上升,才更可能意味着估算、范围或执行出现结构性问题。

3. 管理层应该按什么频率复盘项目成本数据?

我不确定成本数据是每周看一次更及时,还是每月看一次更省精力。项目经理报表里的数字经常滞后,管理层如果等到财务月结才发现问题,可能已经来不及调整了。

复盘频率应由成本变化速度和风险决定,不宜所有项目套用同一周期。周期较长、支出稳定的项目可以每月做正式预测;人力密集、外包费用高或采购节点集中的项目,建议每周更新工时和承诺成本,每月完成财务核对。

数据流程可按“采集,校验,归集,对比,预测,行动,复核”执行:先明确工时、采购和财务数据的截止时间,再检查是否漏记、重复或口径不一致,然后比较预算、实际与最新完工预测。每次复盘都应留下责任人、措施和复查日期。若关键数据经常延迟,先修复数据来源与录入责任,不要用更频繁的会议掩盖数据质量问题。

4. 项目成本偏差出现后,管理层应该先削减成本吗?

我遇到过项目花超预算后,第一反应就是暂停招聘、压缩外包或砍掉测试。短期看支出降下来了,但担心质量和交付风险被推迟到后面,怎样判断该削哪里、又不该削哪里?

先查偏差来源,再决定是否削减;对所有项目一刀切压预算,容易把必要成本误当成浪费。将偏差拆成范围增加、工时效率下降、单价上涨、采购提前或估算错误等类别,并判断它对交付范围、质量和风险的影响。例如测试费用超支若源于新增需求,应先评估需求是否经过批准;

若是缺陷增多导致返工,则削减测试可能进一步增加返工成本。管理层可以对措施做情景测算:措施A节省5万元但延迟一个月,措施B节省3万元且不影响关键路径,再比较延期损失、质量风险和现金流影响。最终决策应同时记录节省金额、影响范围、风险承担人及复查指标,而不是只以预算是否回到原数作为成功标准。

核心关键词

读者评论

陈
陈梦琪

我们之前月底只看财务入账,后来把已签合同和未提交工时也纳入预测,项目剩余空间确实比报表显示的少。难点是工时归集要靠团队持续配合,口径定了也不代表数据会自动准确。

张
张宁

文中把预算、现金流和收益分开看很有必要。我遇到过预算超了但范围也增加的项目,单看超支比例容易误判;不过范围变更后的收益评估,实际往往比成本核算更难统一。

周
周俊杰

挣值指标适合做趋势提醒,但交付完成率的判断容易带主观性。我们曾因任务标记完成就计入进度,后续验收返工后指标失真,所以最好把可验收标准提前定清楚。

文章包含AI辅助创作:项目成本管理指南:管理层如何做好成本管理,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/592944

赞 (0)
飞飞飞飞
成本管理人力成本全流程:管理层数据分析与一文讲清
上一篇 48分钟前
采购成本实操方法:管理层提升成本管理效率的数据分析方法与模板
下一篇 48分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
