不少企业的人力成本不是因为“人太多”才失控,而是因为管理层看不清每一笔投入对应了什么产出:同一项目反复延期,团队靠加班补进度,关键岗位却长期缺人;预算表显示人力费用没有超支,实际交付成本却不断抬高。做好人力成本管理,关键不是先裁员或压工资,而是把人员投入、业务产出、交付效率和组织风险放在同一张经营账上,逐步识别哪些投入应该保留、调整或停止。
一、先讲核心结论:人力成本管理是经营资源配置,不是单纯控薪
1. 先看投入是否产生有效产出
我判断一项人力投入是否合理,通常不会先问“这个岗位能不能少一个人”,而会先追问四件事:这个岗位承担什么业务结果?结果能否被验证?当前投入是否匹配工作量?如果不投入,业务会损失什么?这组问题能避免把成本管理简化成压缩人数,也能防止团队用“大家都很忙”替代业务价值。
人力成本不只有工资。管理者至少应纳入固定薪酬、奖金、社保公积金、招聘费用、培训费用、加班和外包费用,以及人员流动造成的替补成本。不同企业的会计口径可能不同,经营分析时更应提前统一口径,否则一个部门把外包算入人力、另一个部门不算,所谓的部门对比就没有意义。
核心判断是:成本不是孤立的费用数字,而是企业为取得某种业务结果支付的资源价格。因此,管理的目标不是让单项费用越低越好,而是在不破坏交付质量、客户体验、合规性和关键能力的前提下,提升单位人力投入所创造的业务价值。
2. 用四个指标建立第一版管理视图
初期不必追求复杂的人力效能模型。我建议先把指标分为投入、产出、效率、风险四类:投入看人力费用与人员结构;产出看收入、交付量或关键业务结果;效率看人均产出、单位交付成本和工时去向;风险看关键岗位空缺、离职、加班、质量返工等信号。
这些指标必须结合业务阶段解释。成熟业务的人均收入可以帮助观察规模效率,但不适用于研发、基础设施建设或新市场探索团队。此类团队短期可能没有可直接计量的收入,管理层应检查里程碑、质量、风险消减和未来业务能力,而不是把“当期收入除以人数”当作唯一结论。
| 观察维度 | 建议先看的指标 | 管理层要追问的问题 |
|---|---|---|
| 成本投入 | 月度人力总成本、单位业务成本、预算偏差 | 费用增长来自人数、薪酬、加班还是外包? |
| 业务产出 | 收入、交付量、项目验收、客户留存等 | 哪个结果与这类岗位的投入存在合理关联? |
| 组织效率 | 关键流程周期、返工率、等待时间、有效工时 | 团队时间耗在创造价值,还是耗在等待和返工? |
| 组织风险 | 关键岗位空缺、非计划离职、加班集中度 | 短期节省是否在积累未来更高的交付风险? |
下面的指标示意用于说明不同管理维度如何互相制约,不代表行业基准或某家企业的真实经营数据。管理者应以自身历史数据和业务目标设定阈值。

3. 把“降本”改写成可检验的管理目标
“今年人力成本降低百分之十”是方向,不是行动方案。它没有说明减少什么、依靠什么方式减少、哪些能力不能受损,也没有规定怎么识别副作用。更好的目标是:在保持关键交付质量和客户响应时效的前提下,降低某类业务的单位交付成本;或在人员规模不变的情况下,缩短某流程周期并减少返工工时。
一项合格的成本目标至少包含基线、目标值、时间范围、统计口径和保护指标。保护指标是防止“为了达成省钱目标,把账面成本转移成隐性风险”的约束,例如客户投诉、交付延期、核心岗位流失、质量事故和团队超负荷。
二、为什么管理层容易看错:预算表看见了费用,没看见工作如何发生
1. 月度费用报表通常晚于问题发生
财务报表能告诉管理层费用已经发生多少,却不一定能解释费用为什么发生。项目延期时,额外成本可能先以加班、临时外包、延期交付、客户补偿或返工的形式分散在多个科目里;如果团队只在月末看工资总额,就会在问题已经固化后才讨论成本。
要把费用信号往前移,就要把人员投入和工作过程连接起来。比如,某个团队连续三个月加班增加,不能只问“是否能减少加班”,还要查任务变更频率、审批等待时间、关键岗位瓶颈、返工原因和计划偏差。若问题根源是需求频繁变化,压加班上限可能只会让延期更隐蔽。
2. “忙碌”不能直接证明“高效”
在项目型组织里,我会特别警惕两种错觉:第一,会议很多所以协作充分;第二,工时填得满所以产出充分。会议、工时和消息数量都能反映活动,却不自动证明价值。真正值得追踪的是工作从进入队列到完成用了多久,中间有多少等待、转派、返工和未决事项。
管理者可以抽样检查一段时间内的任务流转,区分实际作业时间和等待时间。若一项任务总周期为二十天,真正处理时间只有五天,剩余时间可能花在审批、信息补齐、资源排队或跨部门交接。此时再增加人手,可能只是让更多任务同时排队,不能消除系统瓶颈。
3. 人力成本的分布常比总额更有诊断价值
相同的总成本可能代表完全不同的组织状态:一个团队薪酬结构稳定、关键岗位充足;另一个团队则靠高薪临聘和大量加班支撑短期交付。总额相同,不等于风险相同。管理层至少要按业务单元、岗位类型、职级、项目、用工方式和时间周期做切片分析。
也要防止平均数掩盖差异。平均薪酬可能看起来平稳,但某一类稀缺岗位的薪酬上涨、另一类岗位的人员闲置,都可能被平均值遮住。分析时可以看中位数、区间分布和结构变化,并把异常变化追溯到具体岗位与业务需求。
下图为情景模拟:假设某团队的有效工作时间偏低,原因不一定是成员执行慢,也可能是等待和返工占比高。它展示的是诊断思路,不是普遍适用的行业数据。

三、常见误区:省下来的钱可能换成更贵的组织问题
1. 误区一:先冻结招聘,等于控制成本
冻结招聘能立刻控制编制增长,但如果岗位需求是真实且关键的,工作不会随招聘暂停而消失。它可能转化为现有员工加班、交付延期、外包费用增加,或核心员工承担额外职责后离职。短期账面支出下降,并不代表全周期成本下降。
我会先把空缺岗位分成三类:直接影响收入或客户承诺的岗位、维持合规与安全的岗位、可通过流程调整或自动化减少需求的岗位。前两类通常不能仅按成本目标一刀切;第三类才值得优先检查工作量、技能组合和流程设计,判断岗位是否需要补招。
2. 误区二:把加班压下去,就能提升效率
加班是一个结果信号,不是根因。它可能来自工作量超过产能,也可能来自低效流程、计划质量差、人员技能不匹配、临时需求过多或跨团队依赖。若管理者只设加班上限,却没有调整需求入口和排期机制,团队可能转为隐性加班,或者直接牺牲交付质量。
更稳妥的做法是按团队、任务类型和发生原因记录加班,并追踪加班后的交付变化。若加班增加但关键里程碑没有改善,应优先排查阻塞;若加班集中在少数关键技能岗位,可能需要培养备份能力或调整任务配置;若加班随业务旺季规律出现,可考虑弹性排班、临时补充资源和旺季预案。
3. 误区三:人均产出越高,团队越有效
人均产出适合辅助判断,不适合直接当作裁员依据。指标的分子、分母都可能受口径影响:收入增长可能源于价格上调而非效率提升;人员人数若未计入外包、兼职或长期临聘,会产生虚高的人均表现。还要考虑业务周期、产品成熟度和客户结构变化。
更重要的是,人均指标可能鼓励团队放弃难度高、短期收益低但长期必要的工作。例如,减少技术债治理、培训、知识沉淀和客户问题预防,短期看似提高了人均产出,长期却会增加故障、返工和关键人员依赖。管理层应同时设定结果指标和能力保护指标。
4. 误区四:所有岗位使用同一套绩效和成本公式
销售岗位、客服岗位、研发岗位、职能岗位的价值形成方式不同。销售结果可以与收入和回款建立较直接的关联;客服要同时关注响应速度、解决率、满意度和复杂问题处理质量;研发与产品团队则需要评估可交付成果、质量、风险和业务假设验证。
如果把所有岗位都套用“产出除以人数”的单一公式,管理者容易奖励可计数但不重要的活动,惩罚长期能力建设,甚至诱发指标游戏。每个团队应有适合自身业务的指标组合,但计算口径、数据责任和复盘规则要保持透明。
5. 误区五:用工具上线替代管理问题诊断
软件能帮助记录、汇总和协同,但不能自动决定岗位是否合理、项目是否值得投入、工作优先级如何取舍。如果流程本身没有统一定义,系统只会更快地产生不一致的数据;如果管理者不对异常采取行动,再完整的看板也只是展示板。
因此我通常把工具放在“流程与口径明确之后”。先确定要记录的对象、责任人、状态、时间和异常原因,再选择适配的系统。如果企业使用 PingCode 管理项目和研发协作,可将需求、任务、迭代、缺陷和进度等工作信息用于观察工作流及交付过程;但薪酬、人事和财务数据仍应依据企业的专业系统与访问权限要求管理,不能把项目数据直接当作完整的人力成本账。
四、专业判断逻辑:从费用数字追到业务机制
1. 先统一口径,再讨论高低
不同部门在讨论“人力成本”之前,必须明确统计边界。建议至少说明是否纳入工资、奖金、雇主承担的社保福利、招聘与培训费用、加班费、外包和临时用工成本;说明人数按期末人数、月均人数还是全职当量计算;说明成本按发生时间、预算归属还是项目归属统计。
全职当量适用于不同工时安排的对比,但要统一计算规则。若将兼职、派遣和外包同时纳入,需明确是否按实际工作时长折算,以及成本归属是否与财务账一致。口径不清时,宁可先把数据标为“不可直接对比”,也不要用貌似精确的数字做强结论。
2. 再区分结构性成本和可变成本
管理者可以把成本按短期可调整性分层。固定薪酬与长期福利通常不容易在短时间内变化;奖金、加班、外包和临时资源相对可变;招聘、培训和组织建设则可能是当前成本,却为未来效率或能力提供条件。分类不是为了把某项费用简单定义为“好”或“坏”,而是判断调整周期、影响范围和副作用。
例如,削减培训预算可能立即减少开支,但若导致新员工更久才能独立工作,组织实际支付的带教时间和错误成本可能增加。合理的分析应计算一段完整周期,而非只看单月费用。对长期能力投入,要追踪培训后的技能应用、上手周期和质量变化,而不是只看参加人数。
3. 将岗位需求与工作量、能力和业务优先级对应
岗位编制不能只由部门人数历史决定。可以从未来一个周期的业务计划出发,列出必须完成的工作,再估算所需技能、工作量、关键依赖和风险等级。随后比较现有能力与需求的差距:差距可能需要招聘,也可能通过培训、内部调配、减少低价值工作或重新设计流程解决。
若用工需求具有明显波动,应把峰值需求与长期需求分开。长期固定招聘适合稳定、持续且需要内部沉淀的工作;短期外部资源适合边界清晰、周期有限、专业能力稀缺的任务,但要评估管理、交接、信息安全和知识留存成本。不能因为外包报价低,就忽略协作成本和质量责任。
4. 用“投入,过程,产出,风险”链条做归因
一项成本变化要能沿着链条解释:投入变化是什么,工作过程发生了什么,业务产出如何变化,风险是否同步变化。比如人力费用上升百分之八,若交付量增长百分之二十、返工减少、客户满意度稳定,可能是有效扩张;若费用增长而交付周期变长、加班上升,则要检查需求增长、流程瓶颈和能力错配。
这里的关键不是把复杂业务强行压成一个比率,而是保留因果假设。每次复盘都写明“我们认为变化由什么导致”“哪些证据支持”“哪些因素仍不确定”“下一步如何验证”。这样管理层能区分事实、推断和待验证事项,避免把一次波动误当作趋势。
5. 设定预警阈值,但不要让阈值替代判断
预警阈值适合提醒管理者调查,而非自动触发裁员或预算削减。可设置费用偏差、加班集中度、关键岗位空缺时长、项目延期、返工率和非计划离职等预警。阈值应基于本企业历史基线、业务季节性和风险承受能力确定,初期可用滚动趋势和对比区间代替看似精准的统一数字。
例如,某部门费用连续两期超过预算,不代表一定需要削减人员。先要判断是需求增加、薪酬结构变化、临时资源投入,还是预算假设失准。若预算本身建立在过时的业务规模上,要求部门按旧预算执行,可能导致更大的交付缺口。
下表中的数据为示意情景,用于展示如何把费用变化与过程及风险联合判断,不是行业均值。

五、具体案例与数据观察:从“多招人”转向找出工作流里的成本漏点
1. 案例设定:一个百人以上产品研发组织的交付压力
以下是为说明分析方法构造的情景案例,不代表某家真实企业或公开调研结果。某中大型企业的产品研发组织超过一百人,业务部门反馈版本延期,管理层看到项目人力费用持续增加,第一反应是暂停招聘并要求团队削减加班。
如果只看费用表,团队会被要求“用更少的人完成更多的事”。但我们先将项目任务、计划变更、缺陷、等待、加班和交付节点按月对齐,发现团队成员并非普遍产能不足,主要问题集中在需求进入后反复变更、跨部门确认等待和测试阶段集中返工。
2. 第一步:把“延期”拆成可验证的问题
项目延期通常不是一个原因。案例团队把过去三个版本的任务抽样,按需求确认、开发、评审、测试、发布准备几个环节记录开始时间、结束时间、阻塞原因和返工次数。记录不求一开始就覆盖所有任务,先确保抽样规则稳定,并由项目负责人确认异常分类。
团队发现,计划变更较多的需求在开发中途多次调整;某些任务等待业务确认的时间明显长于实际处理时间;测试阶段出现的问题又将工作推回开发环节。由此可见,增加开发人员无法直接消除业务确认等待,也不能替代更明确的验收标准。
3. 第二步:将成本变化映射到具体工作流
管理层把加班时数与任务变更、缺陷返工及发布节点放在同一时间线上。结果显示,交付前的加班峰值常与验收集中和变更积压同时出现,而不是平均分布在整个迭代周期。这个发现改变了讨论方向:重点从“谁加班太多”转为“为什么需求风险集中暴露在周期末端”。
随后,团队调整了需求入口,要求关键需求在排期前补齐目标用户、验收条件、依赖方和变更负责人;对未满足条件的事项,不直接承诺进入固定迭代。对紧急变更则明确由业务负责人确认对既有承诺的影响,避免把新增工作伪装成“原计划内工作”。
4. 第三步:先改善过程,再评估人员配置
经过一个观察周期,团队用同一套口径复测周期、返工、加班和交付质量。假设性结果如下:需求中途变更占比从百分之三十降到百分之十八,测试阶段返工工时下降百分之二十,版本按期交付率提高十个百分点。以上均为情景模拟值,作用是示范如何把措施与结果对应,不能当作普遍收益承诺。
团队并没有因此宣布“无需招聘”。它继续检查瓶颈岗位:若某项技能长期只有一人掌握,且该岗位一旦缺席就影响发布,就应评估培训备份或招聘;若缺口只出现在短期峰值,且任务边界清楚,则可以评估阶段性外部资源。流程改善解决的是浪费,不会自动创造缺失的专业能力。

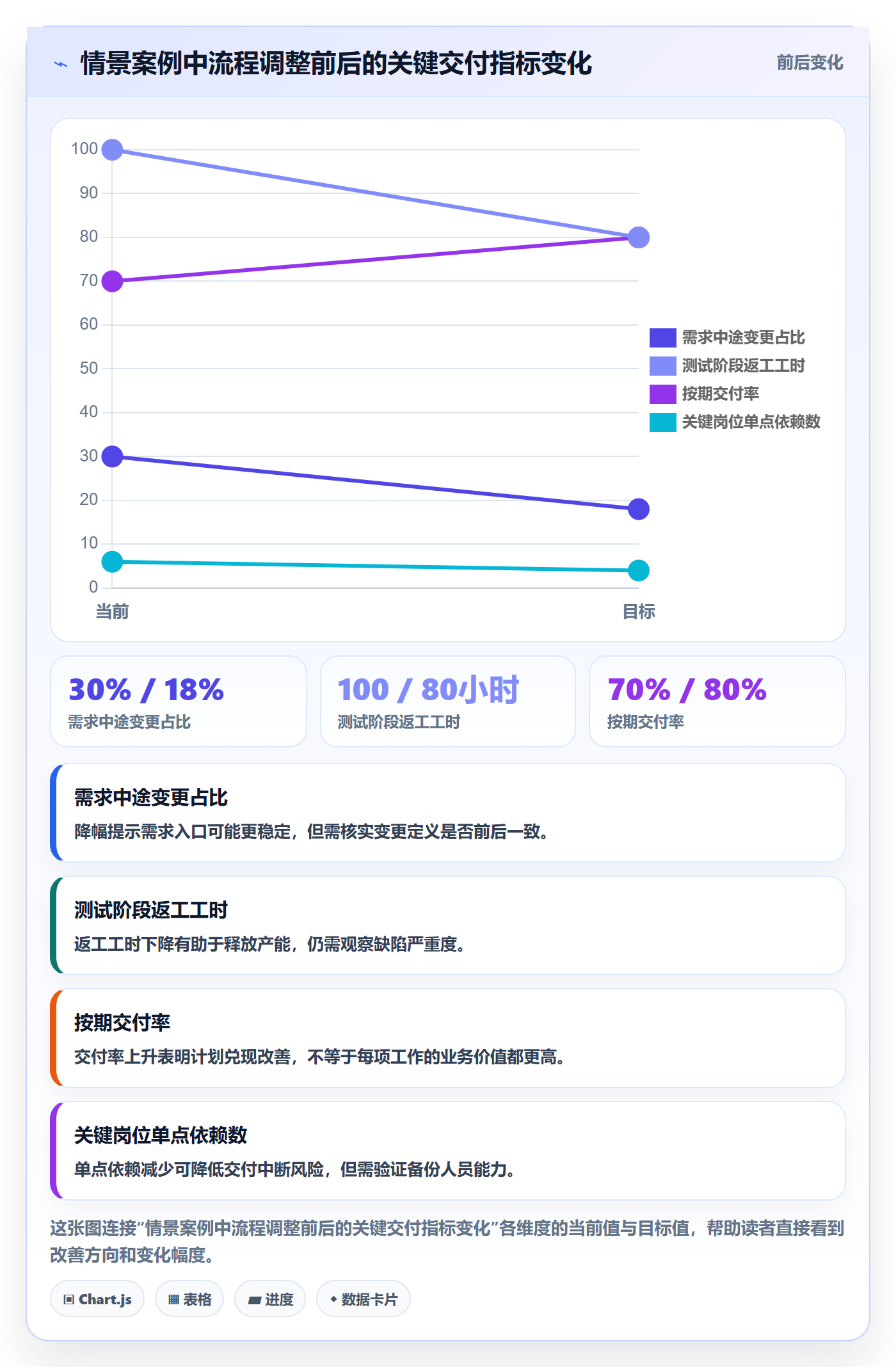

| 观察项 | 调整前情景值 | 调整后情景值 | 管理解释 |
|---|---|---|---|
| 需求中途变更占比 | 30% | 18% | 需求入口与变更决策更清楚,但仍需观察后续版本。 |
| 测试阶段返工工时 | 100 小时/版本 | 80 小时/版本 | 可能与验收条件改善有关,也应同步检查缺陷严重程度。 |
| 按期交付率 | 70% | 80% | 交付改善有业务价值,但不能单独说明人员效率变化。 |
| 关键岗位单点依赖数 | 6 个岗位 | 4 个岗位 | 技能备份有所改善,仍需确认实际替补者具备独立处理能力。 |
示意数据适合用于组织内部讨论“要验证什么”,不适合用来做外部行业比较。企业在复用时,应换成自己的真实基线,并保留业务变化和统计口径说明。

5. 案例的关键教训:先修复机制,才知道真实缺口
这类案例最容易被误读成“流程优化一定能替代招聘”。我的判断恰好相反:流程问题和能力缺口必须分开识别。若存在流程浪费,先加人只会扩大等待和协调成本;若流程已经稳定而工作量持续超过合理产能,继续要求团队提效,就会把成本推迟到加班、离职和质量事故上。
在项目管理平台中,管理者可以通过需求、任务、版本、缺陷和阻塞信息观察过程,但要明确数据用途和权限边界。对超过百人的研发组织而言,系统价值主要在于让工作过程可追溯、减少状态汇报和重复录入,并支持跨团队协作;它不是用来按任务数量给员工排名,也不能替代绩效沟通和专业判断。

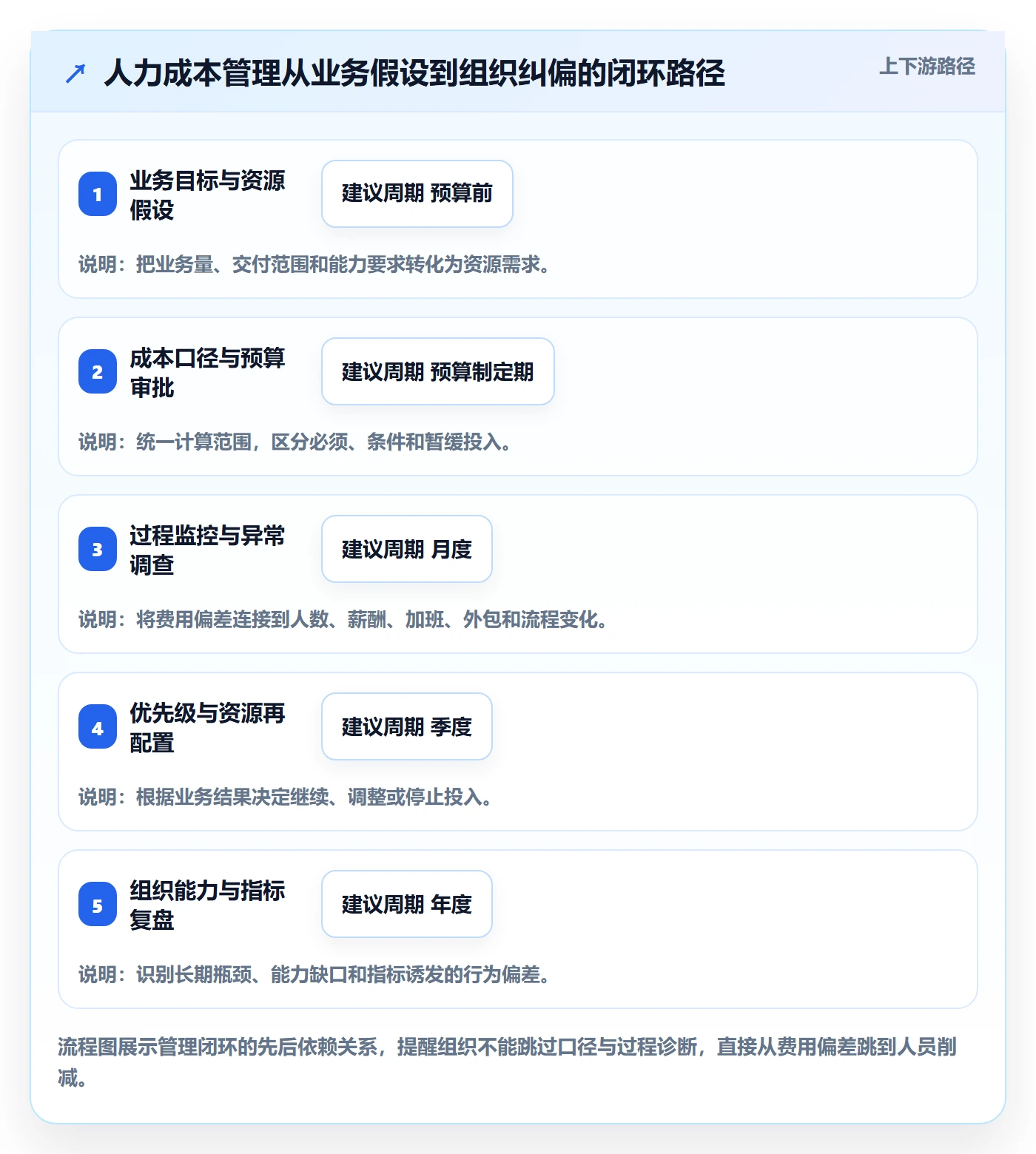

六、全流程行动方案:从预算制定到复盘纠偏
1. 预算前:把业务计划翻译成资源假设
预算不是去年金额加一个增长率。管理层应先确定业务优先级、交付范围、收入或服务目标、必要能力和风险约束,再推导岗位和资源需求。对每项重要预算,记录关键假设,例如业务量、单项工作周期、人员到岗时间、外包依赖、季节性变化和关键岗位培养周期。
预算评审应区分“必须投入”“条件投入”和“暂缓投入”。必须投入通常与法定合规、客户承诺、关键基础能力或明确收入目标相关;条件投入可在需求达到某一阈值后释放;暂缓投入则需要定期复核,避免一旦列入预算就被默认永久合理。
2. 月度运行:把偏差变成调查任务
每月复盘不要只比较预算与实际,还要把偏差拆成数量、单价、结构和时点因素。费用上升可能是人数增加、薪酬结构变化、奖金计提、招聘集中到岗、加班或外部资源投入导致。每一类偏差都应有责任人、证据和后续动作,而非用“业务原因”笼统解释。
对于人力成本数据,可设置月度管理看板,保留趋势而非只展示当月值。重点关注:预算偏差持续性、岗位空缺时长、加班集中度、单位业务成本变化、关键项目交付、返工和人员流动。异常值先进入复核,不自动触发削减;确认口径与原因后再决定调整。
3. 季度复盘:判断资源是否跟着优先级移动
季度复盘的核心不是解释上一季度做错了什么,而是重新校准未来资源。若业务优先级发生变化,应明确哪些工作停止、哪些工作延期、哪些能力需要补足。管理层常见的隐性浪费,是新增事项不断进入,旧事项却没有退出,结果组织资源被摊薄,每个项目都在消耗人力却没有一个按预期交付。
在复盘会上,我会要求每个重点项目回答三件事:继续投入的理由是什么?下一阶段要验证什么结果?若结果未达预期,何时暂停或调整?这有助于把人力成本管理连接到投资组合管理,避免把所有项目都当成必须完成的既定承诺。
4. 年度复盘:把指标变化转化为组织能力改进
年度分析要区分一次性波动和结构性趋势。若招聘周期延长是因为市场供给短缺,解决办法可能是提前培养、扩大人才来源或调整岗位要求;若某类任务长期返工,可能需要改进流程、质量标准或产品设计;若管理层跨部门协调时间持续增加,则要重新审视授权和决策链条。
年度复盘还应检查指标是否诱发不良行为。如果团队为了提高人均产出而减少质量投入,或为了降低加班指标而隐瞒工作时间,管理制度就需要调整。指标不是中立的,它会改变行为;一旦行为改变,原来的指标含义也可能失效。
5. 用工具支撑闭环,而不是制造第二套台账
系统建设前先梳理数据流:预算数据由谁提供,人员与薪酬数据在哪个系统维护,项目任务由谁更新,经营结果如何归集,哪些角色可以查看明细。人力、财务和业务数据敏感程度不同,应遵循最小必要访问原则,明确用途、授权、保留周期和审计要求。
若使用 PingCode 支撑中大型企业的项目协作,可优先从需求流转、迭代计划、任务状态、缺陷处理、跨团队依赖和交付节点入手,观察哪些环节产生等待或返工。实施时应先选一个业务线试点,统一状态定义和负责人,再根据实际复盘需求扩展,不建议一开始就把所有指标和流程塞进系统。
系统上线的成效,不能只按“多少人登录”或“多少任务录入”评估。更有意义的是检查重复填报是否减少、状态信息是否更及时、阻塞是否更早暴露、管理会议是否更短、交付过程是否更可追溯。若只是增加录入负担,却没有改变决策质量,工具建设没有完成管理闭环。
| 阶段 | 管理动作 | 建议保留的证据 | 避免的做法 |
|---|---|---|---|
| 预算前 | 明确业务优先级与资源假设 | 需求预测、岗位能力、关键风险 | 机械沿用上年人数与金额 |
| 月度运行 | 拆解费用偏差并分派调查 | 人数、薪酬、加班、外包及业务结果 | 只看总额并要求统一削减 |
| 季度复盘 | 调整项目优先级与资源配置 | 里程碑、等待、返工、客户结果 | 新增事项不退出、资源持续摊薄 |
| 年度复盘 | 识别结构性效率与能力问题 | 长期趋势、人才风险、指标副作用 | 把短期节省误当作长期效率 |

七、不同情况下的行动建议:先识别企业处于哪一种成本压力
1. 收入下滑、现金流承压时
现金流承压时,管理层确实需要迅速降低可控支出,但仍要先做业务分层。区分维持经营、保护客户与合规的必要岗位,识别短期可延期的招聘、非核心项目、低使用率服务和重复性工作。与此同时,建立现金流情景预测,计算不同措施对未来几个月的影响。
裁员或大幅缩编会带来招聘替补、知识流失、士气和劳动合规风险,不能只按当月工资节省额决策。若必须调整人员,应依法依规评估方案,充分沟通,并提前安排关键知识交接和客户连续性保障。成本压力越大,越需要保留负责执行和风险识别的能力,而不是只保留审批层级。
2. 业务增长快、交付跟不上时
增长期容易用招聘速度解决所有问题。更稳妥的顺序是先识别瓶颈:需求是否稳定、流程是否可复制、哪些技能真的不足、管理跨度是否合理、哪些岗位培训后可内部补位。若每个新订单都必须靠少数资深人员手工协调,扩招只会把原有协同方式放大。
增长团队可以设置分阶段资源释放条件,例如订单达到一定规模、关键流程达到稳定质量、核心岗位到岗后再扩展下一阶段编制。条件要明确且与业务节奏匹配,不能设置成无限等待的审批门槛。对确有长期需求的关键岗位,招聘周期本身也要纳入业务计划。
3. 人力成本稳定,但效率不理想时
这类情况优先看流程和任务组合,不要先动薪酬。抽样调查时间花在哪里,找出重复录入、无效审批、等待依赖、低价值会议和返工来源。然后选一个范围可控的流程做改进试点,明确基线、目标和保护指标,观察结果是否能复现。
如果团队总是忙于应急任务,就需要治理需求入口和优先级;如果工作负荷不均,应检查技能分配和管理跨度;如果流程周期长但实际作业时间短,应优先减少等待和交接。效率提升不能靠把每个人的日程排满,而要让重要工作更少中断、更快完成。
4. 关键岗位流失或缺口明显时
关键岗位缺失时,短期成本优化应让位于业务连续性。管理层需要评估空缺对收入、客户、安全、合规和知识沉淀的影响,制定临时替代方案与招聘计划。与此同时,可通过结对、轮岗、文档化和内部培养降低单点依赖,但这些措施不能用来掩盖长期缺编。
对高流失岗位,要把离职访谈、薪酬竞争力、管理方式、工作负荷、职业发展和招聘质量结合分析。不能把所有离职都归为薪酬问题,也不能用“员工稳定性差”结束调查。若离职集中在同一主管、同一项目或同一阶段,组织机制可能比个人偏好更值得检查。
5. 研发或项目组织超过百人、协作复杂时
规模较大的组织需要把管理单元拆到足以行动的粒度:业务线、项目群、团队、岗位类别和关键工作流。数据粒度过粗,管理层找不到原因;过细且没有治理规则,则会造成采集成本高、隐私风险大和局部指标竞争。
可以从一个跨部门项目或一条交付链试点,先把需求、任务、依赖、验收和返工定义清楚,再逐步联通项目进度与经营复盘。PingCode适用于中大型企业及百人以上组织的项目协作场景之一,可作为工作流可视化和协同信息沉淀的例子;是否采用仍需结合权限管理、数据集成、部署、安全要求和团队使用负担评估。
八、不同情况下的取舍:不能同时最大化所有目标
1. 降低成本与保护交付质量
若交付质量关系到安全、合规、客户续约或长期品牌,不能把质量指标当成可以随成本目标牺牲的“软约束”。管理层应先识别质量底线,再在底线之上优化成本。短期减少评审、测试或培训,若导致返工和故障增加,最终可能出现总成本上升。
相反,如果某项质量标准与客户价值无关、长期没有被使用,可能存在过度控制。此时应通过客户反馈、故障影响和合同承诺确认标准是否合理,避免把“质量不能降低”变成拒绝改进的理由。
2. 内部培养与外部招聘
内部培养有利于沉淀知识、降低外部适应成本,但需要时间,且不适合填补所有紧急技能缺口;外部招聘能较快引入经验,却会产生招聘费用、融入时间、薪酬公平和岗位匹配风险。选择时要比较技能稀缺度、到岗紧迫性、内部学习能力、工作持续周期和知识保密要求。
若岗位需求长期稳定且能力构成企业核心优势,内部培养通常值得投入;若项目短期、专业边界清楚且内部没有合理培养周期,可以考虑外部资源。两者也可以组合:关键决策和知识资产保留在内部,阶段性执行工作通过外部资源补充。
3. 外包灵活性与知识控制
外包能把部分固定投入变为阶段性支出,但并不天然便宜。需要把供应商沟通、需求返工、质量验收、交接、信息安全和退出成本计入总成本。若工作包含核心产品判断、客户敏感信息或长期演进能力,过度外包会让企业失去必要的控制权。
外包合同应明确交付边界、验收条件、质量责任、变更计价、知识归属、数据处理和退出交接。若任务难以定义、需求频繁变化或成果无法独立验收,外包往往会把不确定性转成合同争议和管理负担。
4. 短期节省与长期组织健康
削减培训、技术维护、流程治理和管理支持,短期会让预算数字更好看,却可能提高新人上手时间、系统故障、决策等待和核心人员负荷。判断是否值得削减,要问:收益何时实现?代价由谁承担?风险何时暴露?损失是否可逆?
组织健康不是抽象福利,而是影响招聘成本、人员稳定、知识留存、质量和交付韧性的经营条件。管理层不必追求每一项满意度都上升,但应避免让核心团队长期以高强度加班弥补流程缺陷,并将这种状态误判为高绩效。
5. 指标透明与员工隐私
透明能提升协作和决策质量,但人力数据涉及薪酬、绩效、健康与个人信息,不能因管理便利就无限扩大访问范围。管理者应尽量使用团队级、岗位级或流程级汇总数据解决经营问题;只有确有职责需要时,才访问个人级敏感信息,并遵循企业制度和适用法律法规。
还要向员工解释数据用途和边界。若员工认为工时数据会被简单用于排名或惩罚,数据质量会下降,团队也可能改用隐性方式规避记录。透明的目标、合理的权限和明确的纠错渠道,才有利于形成可信的数据基础。
九、管理层可以直接使用的检查清单
1. 开始分析前
- 是否统一人力成本、人数、全职当量、外包和加班的统计口径?
- 是否能把主要人力投入对应到业务单元、项目或关键流程?
- 是否区分事实数据、管理推断和待验证假设?
- 是否明确数据的访问权限、用途和保留要求?
2. 讨论成本异常时
- 费用变化是由人数、薪酬、用工结构、时间安排还是一次性事项引起?
- 同期的交付、质量、客户结果、返工、等待和风险发生了什么变化?
- 成本是否转移到外包、延期、离职、客户补偿或未来招聘中?
- 当前预算是否仍符合业务规模和工作范围?
3. 决定调整方案时
- 方案解决的是根因还是表面费用?
- 有哪些岗位、能力、质量或合规底线必须保护?
- 是否设置了能验证效果的时间范围和指标?
- 如果效果不符合预期,是否有停止、回滚或替代方案?
十、结尾:先找出被浪费的投入,再决定哪些投入值得保留
人力成本管理最容易犯的错误,是把“账面上可见的费用”当成唯一可以管理的东西。真正影响经营结果的,往往是更早发生的事情:需求有没有被正确定义,资源是否投向优先事项,任务是否在等待,返工能否减少,关键能力有没有备份,管理指标是否改变了员工行为。
我建议管理层下一步先做一件小而具体的事:选一个成本变化明显、又有清晰业务结果的团队,统一统计口径,抽样追踪一个月的工作流,把投入、等待、返工、交付和风险放在一起复盘。先找出一两个可以验证的改进点,再决定是调整流程、培养能力、补充人员,还是停止低优先级工作。
管理人力成本,不是让组织用更少的人承受同样甚至更多的混乱,而是让每一份投入都更接近必要工作、真实产出和可持续能力。当管理层能够解释成本为什么发生、它换来了什么、下一步如何验证,成本管理才从预算控制走向经营效率。
常见问题解答(FAQ)
1. 管理层如何判断人力成本是否真的过高?
我看团队每月人力成本都在涨,但项目收入也在增加,不确定这算不算成本失控。只看人均成本或总工资好像都不够,我该用什么指标判断问题出在哪里?
不要只看工资总额,建议把人力成本放到产出和交付结果中判断。先按部门或项目归集工资、奖金、社保福利、外包费用及招聘培训等相关支出,再结合可计费工时、按期交付率、返工率和收入贡献分析。举例来说,一个团队月成本从100万元升至110万元,如果同期有效交付量增长20%、返工率下降,成本增加未必代表效率变差;
若成本增长而交付量不变、延期和返工增加,才更像是配置或流程问题。比较时要保持统计口径、团队范围和时间周期一致,并区分业务扩张带来的合理投入与低效消耗。
2. 怎样建立可信的人力成本核算口径?
我准备把人力成本拆到部门和项目,但财务、业务和人事对成本范围的理解不一样。尤其是奖金、社保、培训、招聘费用和跨项目支援工时,应该怎样处理才能避免算出来的数字彼此对不上?
先制定一份成本口径表,明确纳入项目、归属规则、数据来源和更新频率。直接服务于项目的人员成本优先按实际工时或明确的岗位分摊;跨项目支援可依据工时记录分配,无法可靠追踪时再采用事先约定的比例,并标注为估算值。工资、奖金和雇主承担的福利费用应与财务账目核对;
招聘和培训费用可以单列为能力建设投入,避免与日常交付成本混在一起。每月抽查少量人员和项目,核对工时、成本归属与财务汇总;发现差异时先查口径和录入流程,不要立即把差异解释成某个团队效率低。
3. 人力成本分析后,管理层应先采取哪些降本措施?
我担心一提成本管理,团队就直接冻结招聘或压缩培训,短期数字可能好看,长期却影响交付。有没有一种更稳妥的排查顺序,让我能先找到真正的浪费,而不是先削减必要投入?
建议先查工作流中的闲置、等待、重复和返工,再决定是否调整人员规模。可以抽取最近4周的项目数据,统计需求等待、审批等待、任务阻塞、返工工时和人员超负荷情况;例如返工占团队工时18%,通常比平均工时偏高更值得优先调查,因为它提示需求澄清、质量标准或协作机制可能有问题。
接着检查任务分配是否长期失衡、关键岗位是否形成瓶颈,以及低优先级工作是否挤占核心项目时间。试行措施时选一个团队或流程,设定4至6周观察期,同时跟踪成本、交付周期、质量和人员负荷;如果成本下降但延期或缺陷明显增加,就不应把它视为成功的降本。
4. 如何用指标判断效率提升,而不是单纯压低人力成本?
我需要向管理层汇报成本优化效果,但担心只展示人均产出,会鼓励团队赶工或把复杂任务拆成更多数量。哪些指标应该一起看,才能说明效率提升没有牺牲交付质量和员工负荷?
至少同时观察成本、交付、质量和负荷四类指标。成本可看单位有效交付成本;交付可看周期中位数和按期完成率;质量可看返工工时、缺陷率或验收退回率;负荷可看加班时长、在制任务数量和关键岗位集中度。举例而言,若单位交付成本下降10%,但返工率上升、加班连续增加,说明成本可能只是转移到了质量问题或员工负担上。
设基线时使用连续数周或数月的数据,并按项目复杂度、团队规模和工作类型分组,避免把不同难度的任务直接比较。汇报中同时说明指标口径、数据周期和可能的外部变化,才能让管理层判断改善是否可持续。
核心关键词
文章包含AI辅助创作:人力成本管理指南:管理层如何做好成本管理,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/592799
读者评论
文中把等待和返工也纳入工时分析,这点比较实用。我们团队以前只看加班时长,后来发现不少时间耗在需求反复确认上;不过工时分类需要团队认可,否则容易变成额外填表负担。
人均产出确实不适合直接拿来比较研发和销售。想问下,对短期没有收入、但承担基础能力建设的岗位,里程碑和风险消减要怎么设定,才能避免最后还是被费用指标压过?
统一统计口径是个容易被忽略的前提。实际做部门对比时,外包和兼职的折算方式经常不一致,数据看起来精确也未必能指导决策;涉及人员信息时,权限和用途也应该提前讲清楚。
