实际成本管理方法大全:管理层成本管理入门指南落地清单

实际成本管理最容易失效的时刻,往往不是成本超预算,而是月末报表显示“总成本正常”,现金却比计划少了几十万元,项目毛利也在持续下滑。原因可能藏在材料损耗、加班返工、低利用率设备、采购价格波动和费用归集滞后里。管理层真正需要的,不是一张更复杂的成本表,而是一套能回答“钱花在哪里、为什么偏离、谁能改变、何时采取行动”的实际成本管理方法。

一、先讲核心结论:实际成本管理不是事后算账

1. 管理成本的起点是决策,而不是报表

我理解的实际成本管理,是把真实发生的资源消耗,按照业务对象、发生环节和责任边界进行归集、比较、解释和纠偏。这里的“实际”不是简单地把发票金额加起来,而是尽可能反映企业为了生产产品、交付项目或提供服务,实际消耗了多少材料、人工、设备能力、外包服务和资金。

如果管理层只在月末看总成本,就只能知道结果,不能改变结果。有效的管理机制必须让成本信息进入经营过程:采购订单形成时能看到价格偏差,生产排程改变时能看到闲置成本,项目范围变更时能评估增量成本,异常发生后能找到责任环节。

核心判断是:成本数据的价值,取决于它能否改变下一步行动。一张准确但晚两个月的报表,可能只适合审计和归档;一张口径明确、每周更新、能触发责任人行动的偏差表,反而更有经营价值。

2. 先建立四层管理逻辑

我建议把实际成本管理拆成四层:成本对象、成本口径、成本差异、管理动作。成本对象回答“算谁的成本”;成本口径回答“哪些费用算进去”;成本差异回答“比什么高或低”;管理动作回答“谁在什么时候做什么”。任何一层模糊,都会造成报表看起来精确,管理上却无法使用。

  • 成本对象:产品、订单、客户、项目、产线、部门或服务流程。
  • 成本口径:直接材料、直接人工、制造费用、外包、物流、售后等纳入范围。
  • 成本差异:实际值与预算、标准成本、上期或同类业务之间的差额。
  • 管理动作:调查原因、确认责任、设定措施、追踪结果并调整预测。

这四层不是财务部门单独完成的。业务负责人定义流程和责任边界,财务团队校验口径和数据,采购、生产、项目或运营团队提供实际原因,管理层则决定是否调整价格、产能、交付方式或资源配置。

3. 不要把“精确”误当成“有用”

成本分摊可以精确到小数点后两位,但如果分摊基础与资源消耗没有关系,精确只会让错误更有说服力。举例说,产品甲和乙都按销售收入分摊设备折旧,甲实际占用设备两小时,乙占用十小时,这种分配方法可能让甲承担过多、乙承担过少,进而误导报价和产品组合决策。

我通常优先追求三件事:口径稳定、差异可解释、责任可行动。管理初期,与其建设一个极其复杂但无人维护的模型,不如先把主要成本和主要偏差测准,再逐步扩展成本对象和分摊粒度。

二、背景和真实场景:成本失控常常不是“花多了”

1. 月度总额掩盖了单位经济性变化

某工厂本月制造成本与预算基本持平,管理层原本判断经营稳定。进一步拆分后却发现,产量比预算高出一成,单位成本反而上升;材料采购单价下降,但报废率增加;设备折旧没有变化,设备有效运行时间却减少。总额“持平”来自产量增加抵消了效率下滑,并不代表成本管理良好。

这是实际成本管理的第一个常见场景:总额表现正常,单位成本、良品率或资源利用率正在恶化。反过来,成本总额上升也未必意味着效率变差。如果产量、项目范围或服务量同步增长,应该先分析单位消耗,而不是立即要求部门削减预算。

下面的数值是用于说明管理逻辑的情景模拟,不代表行业统计。它展示了为何单看总额容易把“规模变化”误判为“效率变化”。

实际成本管理方法大全:管理层成本管理入门指南落地清单

2. 项目和服务型业务容易低估间接成本

在项目制企业中,直接成本通常比较直观:外包合同、差旅支出、专属设备和项目人员工时都能找到对应对象。更容易漏掉的是售前投入、跨项目管理、内部评审、返工、环境维护、共享平台和等待时间。若这些成本长期不进入项目分析,报价看似有毛利,实际却在消耗企业的公共能力。

我会特别关注“工时记录”和“交付结果”之间是否能相互验证。工时系统显示某项目投入较少,但项目周期很长、反复评审很多,可能是工时记录粒度太粗;工时总额很高,也可能是范围变更没有及时确认。工时数据不是天然真实,需要与任务记录、里程碑、变更单和验收结果交叉核验。

3. 成本信息滞后,会让纠偏失去窗口

以采购为例,供应商单价变化通常在订单、收货和发票三个节点留下记录。如果企业要到月末关账后才发现材料价格上涨,采购人员可能已经完成多批次下单;如果生产计划在周中变化,而成本归集到月底才更新,管理层也很难及时判断加班、插单和换线是否值得。

不是每个企业都需要实时成本系统。关键是把更新频率匹配到决策速度:价格波动快、交付周期短的业务,采购和库存指标应更高频;固定周期较长、成本结构稳定的业务,月度分析可能足够。频率越高,数据维护成本也越高,应优先覆盖高影响、高波动的项目。

4. 管理层需要看“可控成本”,而不只是“全部成本”

有些成本发生在某个部门,却不由该部门的管理者直接控制。例如总部统一决定的租金、集团分摊费用、长期合同中的固定费用,或者历史投资形成的折旧。将这些费用全部压给一线负责人,可能使绩效评价失真,也会诱导负责人采取短期行为。

因此,管理报表至少要区分可控成本与不可控成本,并说明控制时间范围。某成本本月不可调整,不代表长期不可调整;某部门不能决定统一采购价格,却可以减少损耗和紧急采购。成本责任必须对应实际决策权。

三、常见误区:看起来在管成本,实际在管数字

1. 误区一:预算没有超,就说明管理有效

预算是计划,不是经营事实。实际支出低于预算,可能是采购延迟、项目取消、设备维护推迟或人员空缺,并不一定代表效率提升;实际支出超过预算,也可能是业务量增加、原材料涨价或新增合规要求。只比较预算执行率,无法区分“该花没花”和“花得更有效”。

我建议把预算偏差拆成至少三种解释:业务量变化、单位消耗变化、价格变化。制造企业可以进一步拆分材料价格差异、材料用量差异、人工费率差异和人工效率差异;服务企业则可观察人天投入、外包单价、返工比例和项目范围变化。

2. 误区二:所有成本都应该尽量降低

成本不是越低越好,而是要看成本是否创造了足够价值。检验、维护、研发、客户支持和安全投入如果被粗暴削减,短期费用下降,可能换来更高的质量损失、故障停机、客户流失或合规风险。

我会把成本措施分成“消除浪费”“降低单位资源消耗”“改变采购条件”“重新设计业务模式”四类。能去除重复审批、减少报废和等待,通常比统一砍预算更稳健;需要压缩必要能力的措施,则必须评估对质量、交期、风险和收入的影响。

3. 误区三:平均分摊就公平

平均分摊的优势是简单、容易计算,适合金额不大、差异不显著、管理决策不依赖细分结果的共享费用。但如果各产品使用设备、仓储、客服或工程支持的强度不同,平均分摊会改变产品之间的利润排序。

在资源消耗差异明显时,分摊基础应尽量接近成本驱动因素,例如设备工时、订单行数、换线次数、检验批次、运输重量或支持工时。并非每项费用都需要建立复杂动因模型;优先对金额大、波动大、会影响关键决策的成本做精细化分摊。

4. 误区四:单价下降就等于采购降本

采购单价只是总采购成本的一部分。更低的报价可能伴随更大的最小订购量、更高的运输费用、更长的交期、更高的检验成本,或者更差的稳定性。如果低价材料导致报废和返工,表面节省可能被下游损失抵消。

我建议采购降本至少同时跟踪到货合格率、准时交付率、库存占用、紧急采购比例和质量损失。谈判时也要把报价条件写清楚,包含规格、批量、交付地点、付款条件、价格有效期和质量责任,避免把条件变化误认为真正的成本改善。

5. 误区五:分摊越细,责任越清楚

过度细分会增加录入、校验和解释成本。如果成本中心多到业务人员无法判断归属,最后就会出现大量“其他费用”;如果每项费用都被分配到个人,还可能造成争议和规避行为。责任划分不等于把所有成本都找一个人承担。

我倾向于先从重要性和可控性出发。金额小、波动低、对决策影响有限的成本可以按简化规则处理;金额大、波动明显、责任链清楚的项目应单独跟踪。细分的价值应该用新增管理信息能否改变决策来衡量。

6. 误区六:差异分析就是解释“为什么超支”

如果分析只问“为什么超预算”,团队很容易给出天气、供应商、客户变化等外部理由,却没有区分可控和不可控部分。更好的问法是:偏差来自价格、数量、效率、范围还是时间?发生在哪个业务节点?哪些部分能避免?采取措施后预计影响多少?下次如何提前识别?

有效的偏差分析,不是写一段事后说明,而是形成可验证的因果链。没有责任人、行动期限和验收指标的“原因解释”,通常不会改变下一期成本表现。

四、专业判断逻辑:先把成本口径和差异拆对

1. 先确定成本对象和管理问题

成本对象应由决策问题决定,而不是由现有组织架构决定。管理层要判断产品定价,就需要产品或订单成本;要判断客户盈利,就需要客户服务、物流和售后成本;要判断项目毛利,就需要项目范围、工时和外包成本;要判断产线效率,就需要产线、班次和设备利用数据。

建议先写下要回答的三个经营问题,再反推所需颗粒度。例如:“哪些客户的服务成本高于毛利贡献?”“哪类订单频繁触发加急费用?”“哪条产线的单位人工成本上升?”如果问题本身没有明确,成本对象越多,越容易变成无目的的数据整理。

2. 区分直接成本、间接成本与期间费用

直接成本通常可以明确追溯到产品、订单或项目,例如专属材料和外包合同。间接成本服务于多个对象,需要选择合理分配方法,例如共享设备折旧、车间管理和公共检验。期间费用通常与一定期间的组织运营相关,如行政、销售管理费用,是否分配到产品取决于管理用途与会计口径。

财务核算口径和经营分析口径可以不同,但必须明确标注。外部财务报表遵循适用的会计准则和会计政策;内部经营分析可以增加客户服务成本、闲置产能成本或项目管理成本,但不能把内部分析口径误当成法定报表口径。

3. 把总差异拆成可解释的驱动因素

对于材料成本,常见的分析框架是实际用量乘以实际价格,与标准用量乘以标准价格比较。差异可以拆成价格影响、用量影响及交互影响,具体拆分方法要保持前后一致。人工成本可拆为工时与费率,制造费用可进一步区分固定与变动部分、产能利用和支出差异。

例如,某产品本月材料成本高于预算,不应直接归因于“采购涨价”。需要依次验证:实际采购价格是否变化、单位产品耗用是否增加、报废返工是否增加、产品规格是否改变、订单结构是否不同、期末存货估值是否受批次影响。把这些因素分开,才能找到可行动的原因。

4. 识别固定成本、变动成本和阶梯成本

变动成本通常随业务量变化,例如按件计费的包装材料;固定成本在相关范围内相对稳定,例如固定租金;阶梯成本则在产能阈值附近突然变化,例如新增一班人员、租用额外仓库或配置第二条产线。

如果企业把阶梯成本误认为线性变动成本,容易低估扩产的真实成本;把固定成本错误分摊到每个单位,也可能在产量下降时制造“单位成本失控”的假象。分析单位成本时,必须同时标明产量范围和产能状态。

5. 设计偏差阈值,减少无效追踪

不是每个偏差都值得管理层开会。阈值可以按金额、比例、连续发生次数和风险等级设置。比如金额超过某绝对值,或者偏差率超过一定比例,或者连续两个周期同方向异常,就触发分析。具体阈值应结合企业规模和历史波动设定,不宜把示例值直接复制为通用标准。

下面是一个示意性阈值模型。企业可以用过去六至十二个月的实际波动校准阈值,并为安全、质量、合规类成本设置更严格的预警规则。

实际成本管理方法大全:管理层成本管理入门指南落地清单

6. 让成本报告具备四个解释层级

一份可用的成本报告,应从总览逐步下钻:第一层看总额和单位成本;第二层看成本类别;第三层看驱动因素;第四层看责任对象和行动状态。管理层先判断是否需要干预,再由业务和财务团队定位原因,避免所有人同时陷入明细表格。

  • 经营总览:实际成本、预算成本、单位成本、毛利或贡献。
  • 结构分解:材料、人工、设备、外包、物流、质量损失等。
  • 差异解释:价格、数量、效率、范围、利用率和时间差异。
  • 行动追踪:负责人、措施、期限、预期金额和验证结果。

五、案例与数据观察:用一个订单成本模型看清偏差

1. 案例设定:单位成本下降,不代表成本改善

下面构造一个小型制造企业的月度案例,金额和产量均为情景模拟。企业生产一种标准件,预算产量为一万件,预算直接材料成本二百万元、直接人工成本八十万元、制造费用一百二十万元,预算总制造成本为四百万元,预算单位成本为四百元。

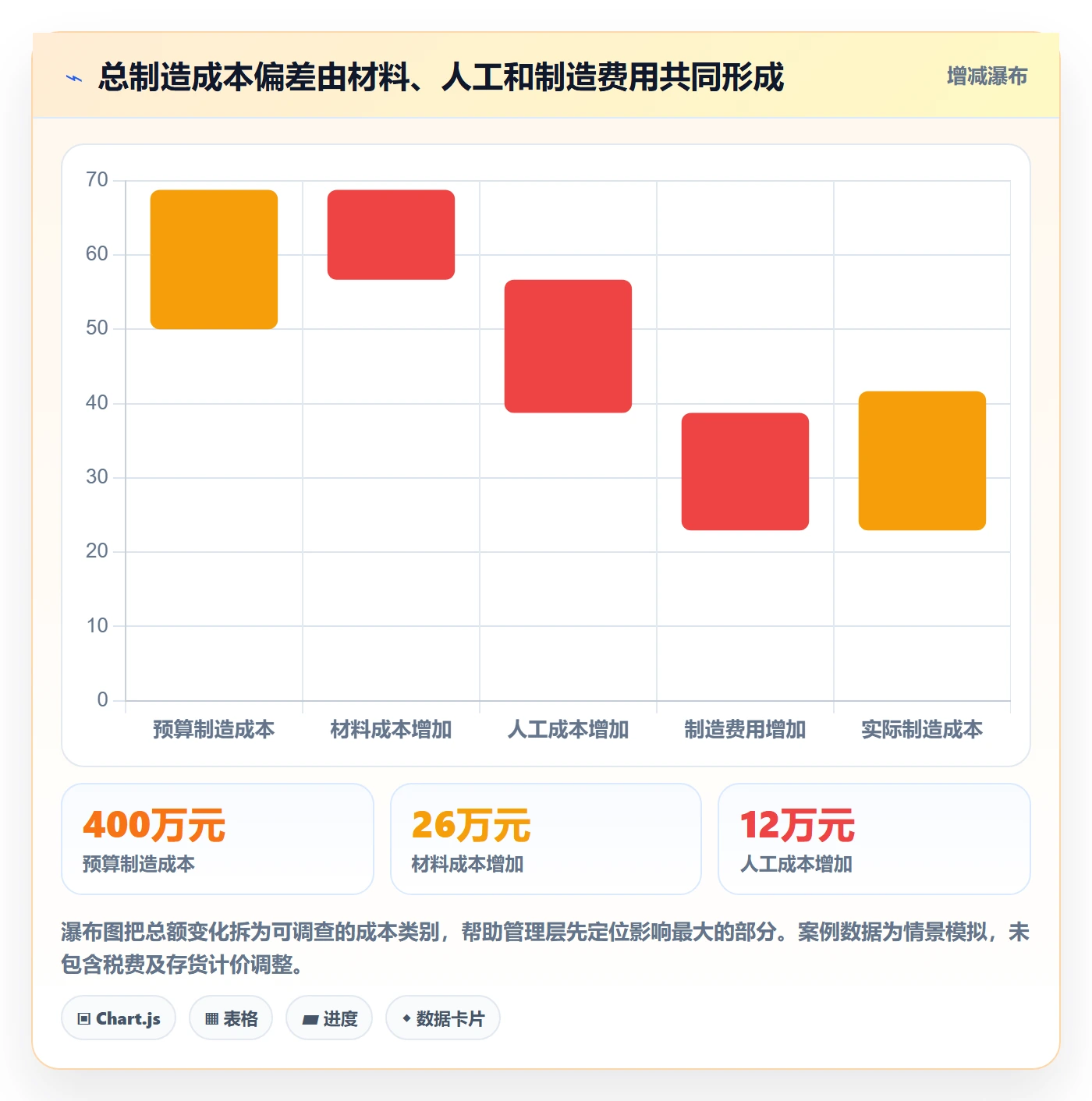

实际产量达到一万一千件,材料成本二百二十六万元,人工成本九十二万元,制造费用一百三十七万元,总制造成本为四百五十五万元。总成本比预算增加五十五万元,但产量也增加一千件,实际单位成本约为四百一十四元,仍高于预算单位成本。

单看总额,可能会把五十五万元全部当成超支;单看单位成本,也无法知道是材料价格、材料用量还是人工效率出了问题。要做经营判断,必须将预算调整到实际产量对应的合理成本水平,再分析差异来源。

实际成本管理方法大全:管理层成本管理入门指南落地清单

2. 先做业务量调整,再判断效率

假设预算中的单位变动成本为三百元,固定制造费用为一百万元。实际产量一万一千件时,按预算成本行为推算,调整后允许成本应为四百三十万元:变动成本三百三十万元,加固定制造费用一百万元。实际成本四百五十五万元,因此相对调整预算的差异是二十五万元,而不是简单的五十五万元。

这里的调整预算只是分析工具,不等同于正式预算修改。它的用途是把“业务量增加造成的合理成本增加”和“单位资源消耗或价格变化造成的异常”分开。即使如此,预算成本行为假设也需要验证:产量增加是否触发新班次、额外仓储、加急运输或设备租赁?若触发阶梯成本,简单按单位变动成本推算仍可能失真。

本案例中,调整预算后的二十五万元偏差可进一步拆成材料价格差异、材料用量差异、人工效率差异和制造费用差异。管理层不必在第一时间重算所有成本,而应先追踪金额大、波动明显、能够干预的项目。

3. 查找业务驱动,而不是寻找“责任人背锅”

若材料成本增加二十六万元,采购团队可能发现主要原料平均单价上涨百分之四;生产团队可能发现材料损耗率从百分之二点五升到百分之三点二;质量团队则可能发现一批来料尺寸波动增加了返工。把差异拆开后,成本问题可能同时来自供应商价格、过程参数和来料质量。

这时若只要求采购降价,可能导致供应商替换和质量风险;若只要求生产减少损耗,也可能忽略原料规格变化。有效方案需要明确各项因素的证据:采购合同与入库批次验证价格,领料与产量验证材料用量,返工记录和质量检验验证损耗来源。

4. 从成本数字走到行动闭环

我建议每一项重大偏差都形成一张简明的行动记录,而不是让原因停留在月报里。记录至少包含偏差金额、原因分类、验证证据、措施负责人、完成期限、预期改善、实际复核和是否需要调整预测。

偏差事项 验证方式 管理动作 复核指标
材料单价上涨 对比采购订单、收货批次、合同条款和市场报价 重新议价、调整批量或评估替代供应来源 到货加权单价、质量损失、库存占用
材料用量偏高 核对标准配方、领料、报废和返工记录 修正工艺参数,开展设备或操作排查 单位耗用量、良品率、返工率
人工成本上升 区分工时、费率、加班和产能利用变化 优化排班、减少等待、评估技能配置 单位人工工时、加班工时、准时交付率
制造费用异常 核对费用类型、设备利用率和维修记录 调整维护计划、减少空转或优化排产 设备有效工时、停机时间、单位制造费用

5. 观察结果时要设置反指标

如果只考核单位成本,管理者可能通过延后维护、减少检验、推迟培训或增加库存来改善短期数字。因此,每项成本目标都应配一个或多个反指标:材料降本要同时看质量损失;人工效率要同时看安全、质量和交付;库存成本要同时看缺料和客户响应。

例如,单位人工成本下降百分之五,如果同时出现交付准时率下降八个百分点、加班增加或返工上升,就不能判定为真实改善。成本管理应追踪全链路结果,而不是奖励某个局部数字。

六、落地清单:从诊断、核算到行动追踪

1. 第一步:明确要解决的经营问题

在搭建成本报表前,先把管理层的决策问题写清楚。不同问题需要不同成本口径,不能用一张成本表回答所有问题。产品定价关注单位产品成本和产能约束;客户盈利关注服务、物流和售后投入;项目经营关注范围变更、工时和外包;产线改善关注良品率、停机和设备利用。

  1. 列出当前最影响利润、现金或交付的三个成本问题。
  2. 为每个问题指定成本对象和分析周期。
  3. 确认决策人、可采取的动作和预期判断标准。
  4. 暂缓无法改变经营决策、只增加录入负担的细分需求。

如果管理层无法说清楚一项数据会支持什么决策,就先不要要求业务团队新增录入。数据收集不是目的;能被验证和使用才是目的。

2. 第二步:建立成本字典和口径说明

成本字典至少要定义成本类别、归属对象、计量单位、发生时间、分摊规则、数据来源、责任部门和更新时间。一个成熟的口径不只写“制造费用”,还要说明维修费、能源费、折旧和车间管理费分别如何处理,出现跨部门费用时由谁确认。

对重要的成本字段,应保留业务来源。采购价格来自订单还是发票,人工工时来自排班系统还是填报记录,报废数量来自质量系统还是手工台账,都要明确。若同一指标在不同部门有两种定义,管理会议里讨论的可能不是同一件事。

3. 第三步:选择数据采集的最小可行范围

成本数据可以来自财务核算、采购、仓储、生产、项目工时、设备维护、质量管理和销售服务记录。初期不必追求全部系统自动打通,但必须确保关键数据能够按相同对象匹配,并设置必要的校验规则。

  • 优先自动获取:订单金额、收货数量、发票金额、库存出入库、生产数量等结构化数据。
  • 谨慎人工补录:停机原因、返工原因、项目范围变化、临时服务工时等需要业务判断的字段。
  • 必须做一致性校验:材料领用与生产数量、项目工时与里程碑、采购收货与发票结算。
  • 为估算值加标记:在实际数据尚未入账时,区分已发生、已承诺、预测和估算。

一个常见陷阱是把“已发生”“已付款”“已入账”和“已承诺”混为一谈。采购订单可能已经承诺支出,但尚未收货;服务已经完成,发票可能尚未到达;库存采购支出已经发生,材料却还没有消耗。分析现金、项目利润和产品成本时,应使用不同的时间口径。

4. 第四步:确定标准成本、预算和实际数据的关系

标准成本适合用于单位消耗和效率分析,预算用于资源计划,实际成本反映真实发生。三者用途不同。标准成本需要定期复核配方、工时和正常损耗;预算需要反映业务计划和价格假设;实际成本需要有可追溯的凭证与业务记录。

如果标准长期不更新,偏差会越来越大,业务人员会逐渐把它视为无效数字;如果预算每次超支后都被追溯改写,预算也失去约束作用。较稳妥的做法是保留原始预算,用滚动预测更新未来判断,并将实际结果与原计划、调整预算分别比较。

5. 第五步:建立月度和周度的分层节奏

月度复盘适合完成完整核算、利润分析、费用归集和责任确认;周度跟踪适合监控采购价格、关键订单、库存异常、项目范围变化和重大返工。并不是所有指标都需要每周更新,要根据波动速度和干预窗口选择频率。

可以按三个层次安排:经营层每月看趋势和决策事项;部门负责人每周看重点偏差和措施进度;一线负责人按班次或订单检查异常。会议应围绕偏差和行动,而不是逐行朗读报表。

6. 第六步:把偏差分析写成可验证的行动卡

行动卡的重点是将“可能原因”转化为“验证动作”。例如,“材料用量偏高,原因可能是设备参数”还不够;需要指定谁在何时对比设备参数、试生产批次和报废记录,确认异常是否与特定机台相关,并定义改善后单位耗用量的验收目标。

  • 偏差事实:金额、比例、期间、对象和数据来源。
  • 原因假设:价格、用量、效率、范围、时间或分摊口径。
  • 验证证据:订单、工时、生产记录、质量记录或合同条款。
  • 纠偏措施:具体行为、责任人、期限和协作部门。
  • 结果复核:实际改善金额、反指标变化和预测调整。

7. 第七步:用滚动预测把未来风险纳入管理

成本管理不能只解释已经发生的费用,还要持续更新未来判断。原料价格变化、订单取消、产能闲置、客户范围变更、人员缺口和设备故障都可能影响下一阶段成本。滚动预测不是承认计划失误,而是让管理层在资源仍可调整时看见风险。

建议把预测分成已发生、已承诺和待决策三类。已发生部分来自实际记录;已承诺部分包括已签合同或已下订单;待决策部分则需要列明假设和概率。三类数据不能混在一起,否则容易把尚未确定的支出当成既成事实,或漏掉已经形成的合同义务。

8. 第八步:用管理成本而不是报表数量评价成熟度

企业不应以建立了多少张报表、多少个成本中心来衡量成本管理成熟度。更有效的检查问题是:重大偏差能否按时发现?关键成本能否追溯到业务记录?责任人能否提出可验证措施?措施是否改善了经营结果?预测是否因此更准确?

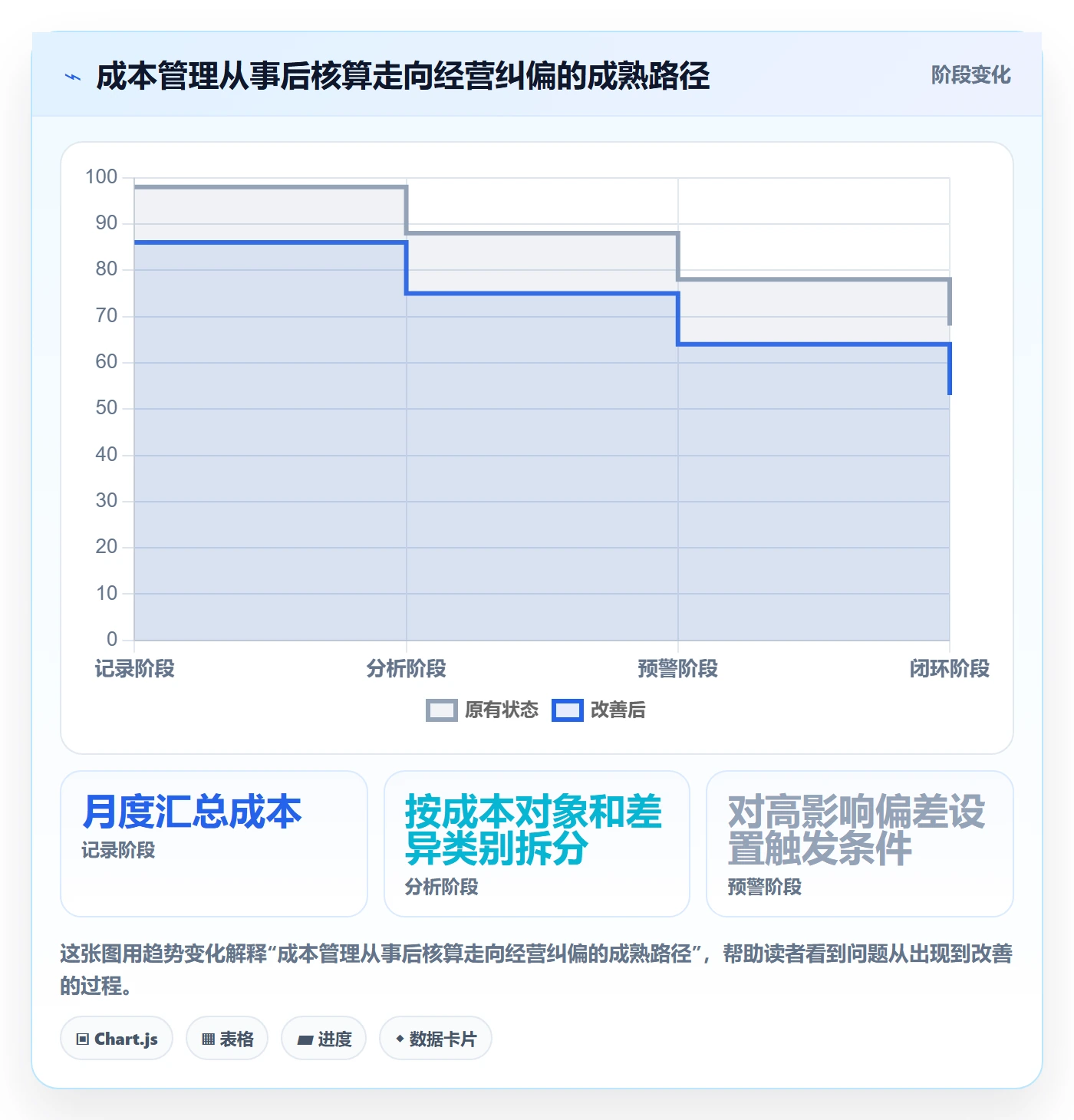

以下成熟度路径可用于内部讨论,是建议性框架,不是外部评比标准。企业可以从适合自身的一层开始,不必为了形式直接追求最高级别。

实际成本管理方法大全:管理层成本管理入门指南落地清单

七、不同业务情况下的行动建议与取舍

1. 小型企业:先抓现金、采购和损耗

小型企业通常没有完整的成本核算团队,最重要的是把有限精力放在高影响事项上。我建议先管理现金支出、主要材料、库存、外包、加班和返工,不必一开始就构建复杂的作业成本模型。

适合的路径是每月核对主要成本类别,每周关注大额采购和库存异常,给重要订单建立简单的成本卡。小企业尤其要避免为了“系统化”而增加大量手工表格。若数据维护依赖老板或财务人员临时追问,说明流程还不够稳定。

2. 制造企业:重点拆解价格、用量和产能

制造企业的成本分析应覆盖物料清单、实际领料、合格产量、报废返工、直接工时、设备有效工时和制造费用。对产品复杂、批次差异大或换线成本高的企业,订单级和批次级分析往往比月度平均值更能揭示问题。

如果产能利用率变化明显,必须同时观察固定费用吸收和闲置产能。短期内没有订单,不代表设备折旧可以消失;但把所有闲置成本都压到当前产品单位成本上,也可能扭曲报价。经营分析应把产品制造成本与闲置能力成本分开呈现。

3. 项目型企业:把范围、工时和变更放在一起看

项目成本的难点不只是工时总数,而是投入是否对应已批准范围。项目负责人应确保合同范围、需求变更、内部工时、外包采购、差旅和验收记录能够关联到同一项目标识。否则,项目结束后很难分辨是估算偏差、执行效率低,还是客户需求已经发生变化。

项目型组织还需要给售前、投标和共享专家投入设定适当口径。若这些投入长期被排除,企业可能错误地认为某类客户或项目贡献很高;若全部平均分配到项目,又可能惩罚承担复杂售前支持的团队。可先对大额客户和高投入项目做专项分析,再决定是否全面扩展。

4. 服务企业:将人员利用率与服务质量并列

服务企业的成本通常受人员结构、服务时长、客户复杂度、排班与利用率影响。只看人工总额容易遗漏等待、重复沟通、返工和跨团队协调。建议按服务类型、客户层级或案件复杂度观察单位处理工时和一次解决率。

但也不能为了提高利用率而压缩缓冲时间。排班过满会导致响应延迟、员工疲劳和服务质量下降。利用率应与响应时间、投诉率、返工率和人员流失风险共同评估,避免把“看起来更忙”误当成“单位服务更有效”。

5. 现金紧张:优先管理付款节奏和库存占用

现金压力大的企业,实际成本管理应同时区分利润成本与现金流出。库存采购会先形成现金占用,未必立即全部计入当期成本;折旧会进入会计成本,却不等于当期现金支出。只用损益表判断现金压力,容易错过库存、应收和付款期限带来的风险。

短期行动可以优先检查慢动库存、重复采购、紧急运输、闲置资产和付款条件,同时评估供应连续性。削减库存并非越多越好,若因此造成停产或缺货,现金改善可能被收入损失抵消。判断标准应包括库存周转、缺料次数、供应周期和客户交付。

6. 业务快速增长:不要把新增能力成本当作效率恶化

扩张阶段常出现新增团队、设备、仓库和管理岗位,费用总额快速增长。此时要区分为未来增长提前投入的能力成本,与单位交付效率下降。若企业只看当期利润,可能过早砍掉必要能力;如果只看增长,又可能忽视固定成本扩张过快。

适合的做法是把新增能力投入单独列示,明确预期使用时间、产能贡献和退出条件。比如新增设备何时达到目标利用率、项目团队何时形成可交付产能、仓库面积何时被有效使用。增长投入也需要设定阶段复核点,而不是因其属于战略项目就长期免于检视。

7. 多部门口径不一致:先统一定义,再谈系统

如果财务、采购和业务团队对“成本发生时间”“项目归属”或“加急费用”理解不同,直接上线工具往往只是把分歧固化到系统里。先拿真实样本走一遍流程,确认数据源、审批节点、对象标识和异常处理规则,再决定需要多少自动化。

当组织超过百人、业务线较多、跨部门协作复杂,或者项目、产品和客户之间存在大量关联时,管理平台可以帮助集中需求、任务、工时、审批和项目数据。但系统不能替代成本口径治理,也不能保证录入数据天然准确。选型时应测试数据是否能追溯、权限是否适配、报表能否解释差异、业务团队是否愿意持续维护。

八、工具、组织和数据治理:让流程可持续

1. 系统建设应从数据链路开始

成本信息通常分散在财务系统、采购系统、库存管理、生产执行、项目协作和工时记录中。工具建设前,先画出数据链路:事件在哪个业务节点发生、由谁录入、何时审核、如何关联到成本对象、最终进入哪张分析表。

如果关键对象没有统一编码,例如同一个项目在采购系统、工时记录和财务台账中使用不同名称,自动化也无法稳定匹配。应优先治理项目编号、产品编码、客户编码、供应商编码和成本中心等主数据,再考虑复杂的跨系统分析。

2. 选工具时看三个实测问题

我建议用真实业务样本而不是厂商演示数据做验证。至少准备一笔正常采购、一笔跨部门费用、一笔项目变更和一笔返工或报废记录,测试从业务发生到成本呈现需要经过哪些步骤。

  • 追溯能力:报表上的一笔成本能否回到订单、凭证、工时或业务记录?
  • 变化处理:项目、产品或客户发生变更后,历史数据和未来预测如何衔接?
  • 异常闭环:发现超阈值偏差后,能否分派责任、记录措施并复核结果?

对于跨职能协作较多的中大型组织,可以用某项目管理平台承接任务、责任人、里程碑、变更和行动记录,再与财务或业务数据源进行必要关联。选择平台时,我会重点验证权限隔离、数据导出、接口方式、流程配置、审计记录和实施维护成本,避免把成本治理寄托在单一工具上。

3. 自动化优先用于重复核对,不替代业务判断

系统适合自动匹配订单与收货、检查预算阈值、提醒缺少成本对象、识别重复发票或展示单位成本变化。至于“为什么报废增加”“某客户服务为何复杂”这类问题,通常仍需要业务人员结合现场记录和流程背景判断。

自动化规则要保留人工复核路径。若系统仅凭异常比例自动将支出归为低效,可能会把新品试制、紧急质量处置或一次性业务误判为浪费。机器可以筛选需要解释的情况,不能仅凭相关性替代责任判断。

4. 明确数据质量责任和更正机制

每个关键指标应有业务负责人和数据负责人。业务负责人确认字段含义、流程真实性和异常原因;数据负责人维护来源、计算逻辑和更新规则。财务团队负责核算口径与对账,管理层负责设定用途和行动机制。

数据更正应留下原因和时间。历史记录被改写而没有痕迹,会破坏趋势分析和责任追踪。对于估算数据、暂估费用和后续冲回,应保留状态标记,并在实际凭证到达后完成核销或更新。

九、按90天推进:先跑通闭环,再扩大范围

1. 前两周:确定对象、口径和试点范围

从一个产品系列、一条产线、一类项目或一个成本问题开始,不建议一开始覆盖全公司。选择标准可以是成本金额较大、偏差频繁、管理者愿意参与、数据基本可获得。试点范围太大,会让团队忙于协调;范围太小,又可能无法看到跨部门原因。

  • 确定试点的成本对象和决策问题。
  • 列出关键成本类别、数据来源与责任部门。
  • 选取过去三至六个月样本,检查数据完整度和波动规律。
  • 约定偏差阈值、复盘周期和试点成功标准。

2. 第三至六周:建立基线并验证差异

试点阶段先建立一份可复核的基线,不要急于追求漂亮仪表盘。逐笔核对关键数据,检查成本对象是否一致、业务量口径是否一致、期间是否匹配。然后选择金额最大的差异做深挖,验证是否能从报表回到实际业务记录。

如果数据质量不足,应先修复关键断点。例如入库记录没有关联采购订单,工时没有项目编号,返工没有原因分类。对重要字段设定“必填”和“允许暂估”规则,并明确暂估如何在关账后补齐。

3. 第七至十周:试行偏差会议和行动卡

会议不需要很长,但要有稳定节奏。每个议题只回答四个问题:发生了什么、影响多大、证据是什么、下一步谁负责。对暂时无法确定的原因,安排调查任务和期限,不在会议上凭直觉定性。

试点成功不应只看报告是否按时生成,还要观察异常发现速度、偏差解释率、措施按期完成率和重复问题比例。若一项措施节省了成本却恶化质量或交付,就应重新评估,而不是单独庆祝成本下降。

4. 第十一至十三周:复盘效果并决定是否扩展

90天结束时,比较试点前后的成本结构、数据及时性、问题闭环情况和管理时间投入。不要把短期波动全部归因于项目效果,应标记业务量、价格、产品结构和季节性变化。若改善主要来自一次性因素,不能将其直接当作可持续节省。

只有当试点流程能稳定运行、数据责任明确、管理层确实使用结果,才适合扩展到其他产品或部门。扩展时复制的是口径治理和行动闭环,不是机械复制同一套分摊规则。

十、结尾:成本管理的目标是提高选择质量

1. 最后检查四个关键问题

实际成本管理最终要支持资源选择,而不是制造更多报表。管理层应能看清:成本对象是否与决策相匹配,差异是否拆成可验证的原因,责任是否对应实际控制权,改善措施是否没有牺牲质量、交付和长期能力。

如果某个成本数字无法追溯,如果责任人没有相应决策权,如果降本结果没有反指标校验,那么这套管理机制还没有真正闭环。与其继续增加指标,不如先修复口径、证据和行动之间的断点。

2. 下一步从一个高影响偏差开始

我建议管理层本周就选一项金额大、连续发生或影响现金的成本偏差,按照“对象,口径,差异,证据,行动,复核”的顺序走一遍。先不急于做全公司成本改革,也不必先采购新系统。把一个问题从数字追到业务原因,再追到改善结果,通常比增加十张报表更能建立组织信任。

独特而实用的判断是:成本管理不是把每一块钱都分配得更细,而是把值得管理的那部分成本,及时连到真实业务原因和可执行决策上。做到了这一点,成本数字才从月末结果变成经营过程中的方向盘。

常见问题解答(FAQ)

1. 管理层如何从零建立一套可执行的成本管理方法?

公司以前主要靠财务月底看报表,发现超支时往往已经来不及调整。我想从管理层视角搭一套能落地的成本管理机制,第一步应该定什么,怎样避免制度写得很全、实际没人用?

先别急着铺开复杂的成本核算体系,先选一个业务单元或项目做四周试运行。第一周明确管理对象和成本口径,例如把项目成本分为人工、采购、外包、差旅及其他费用,并约定含税口径、归属期间和分摊规则;第二周确定负责人、预算基线和审批权限;第三周开始按周记录实际发生额、已承诺未付款金额和预计完工成本;

第四周复盘偏差并调整规则。管理层每周只需追问三件事:预算差异是多少、差异由什么驱动、现在采取什么措施。试运行中若同一笔支出经常被重复归集,或负责人无法解释差异,应先修正口径和流程,再扩大范围。

2. 成本预算应该按历史支出编,还是按业务目标编?

我在做年度预算时,发现按去年实际支出加一个比例很省事,但业务部门又说今年目标和工作量都变了。我应该相信历史数据,还是让各部门按目标重新申报,怎样减少拍脑袋?

两种方法都不宜单独使用。历史数据适合校验固定性支出和消费规律,业务目标则用于解释新增资源需求。可以先用“业务量×单位成本”估算可变成本,再单列固定成本和一次性投入,最后与上年实际及已批准项目逐项核对。例如预计交付量增加20%,若外包成本也按20%增长,需要确认单位外包成本是否稳定;

若单位成本下降目标为5%,则要写明对应的流程或采购措施。预算评审时把每项新增支出标注为维持运营、支持增长或效率改善,并要求业务负责人提供依据。这样既不机械沿用历史,也不把目标数字直接当成预算事实。

3. 成本超支时,管理层怎样判断该削减费用还是接受投入?

我们有些项目的实际成本超过预算,但业务负责人认为这是为了赶进度或提升质量,财务则倾向于先冻结支出。我不确定应该按预算差异直接叫停,还是看投入带来的结果,具体应该比较哪些指标?

预算超支是预警信号,不是自动叫停的理由。先区分已发生、已承诺和尚可调整的成本,再判断超支是否对应可验证的业务结果。建议同时看完工成本预测、交付时间、质量指标和预期收益;例如预计成本超出预算8%,但关键节点提前两周、返工率明显下降,管理层可以评估额外投入是否值得,而不是只看金额。

若超支来自范围持续增加、重复返工或未经审批的采购,则应先冻结新增承诺并查明责任。决策记录应写明选择、依据、风险和复核日期,避免“临时批准”变成无期限的成本扩张。

4. 管理层每周看哪些成本数据,才不会被报表淹没?

我每次参加成本会议都会收到很多表格,但项目进度、采购付款和预算数据经常对不上。我想把会议压缩到半小时以内,哪些数据值得固定看,哪些差异必须当场追问?

可以先固定一张周度成本看板,覆盖预算基线、实际发生、已承诺未支付、预计完工成本和偏差原因,并按项目或部门显示负责人。实际发生额反映已经确认的成本,已承诺金额能暴露尚未付款的采购和合同风险,两者不能混为一谈。会议优先讨论预计完工成本偏离预算超过预设阈值的事项,例如超过5%或某个绝对金额;

阈值应按业务规模设定,而不是照搬统一比例。每个异常只要求负责人说明原因、影响、措施和完成日期。若数据无法按时核对,先把数据责任人与更新截止时间固定下来;没有可信数据时,增加图表只会让决策更慢。

核心关键词

读者评论

雷
雷俊杰

我们做项目核算时也遇到过总额没超、毛利却下降的情况,后来发现返工工时没有及时归到具体项目。文章提到用工时、变更单和验收结果交叉核验,这点很实用;但小团队怎样控制记录成本,值得再细谈。

金
金亦辰

采购单价降了不一定是真降本,这点有切身体会。我们曾因批量门槛提高而增加库存占用,账面单价好看,现金周转反而变差。建议分析时把库存资金成本也纳入,不然容易只盯报价。

郝
郝可欣

文中强调按成本驱动因素分摊,我认同,但实际落地时驱动数据未必可靠。设备工时或支持工时如果靠人工补录,误差可能比平均分摊更大。或许可以先对少数关键成本做试点,再评估数据质量和维护负担。

文章包含AI辅助创作:实际成本管理方法大全:管理层成本管理入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/592587
