人力成本最佳实践:实施团队成本管理数据分析,常见问题

实施团队的人力成本超预算,往往不是因为团队“人太多”,而是因为企业把工资、外包、加班、返工和等待时间分散在不同系统里,月底才把几个总数拼在一起。真正有效的人力成本管理,不是把每个人的工时填得更细,而是让成本能对应到项目、阶段、角色和交付结果,并且能在预算偏离时及时触发行动。本文给出一套从口径统一、数据采集、成本归集到决策复盘的分析方法;其中的示例数据均为情景模拟,不代表任何企业的真实经营数据。

一、先讲核心结论:成本管理的重点是可解释,而不只是可计算

1. 先把“成本”拆成可以行动的几类

实施团队的人力成本至少要分清四个层次:已发生的直接人工、与项目相关的间接人工、外包及临时人力,以及因返工、等待和低利用率形成的隐性成本。只看工资总额,容易把不同性质的支出混成一个数字;只看工时,又可能把投入时间误当成有效产出。

我建议企业先建立“成本对象”而不是先追求复杂公式。每笔成本至少能够回答:发生在哪个项目或客户、由什么角色产生、属于哪个交付阶段、归属直接还是间接、是否已经实际发生。回答不了这些问题的数字,暂时不宜拿来做绩效判断。

成本数据的价值,不是证明谁花得多,而是解释钱为什么花、偏差从哪里来、下一步有什么选择。如果一张报表只有部门总额,却不能区分需求澄清、实施配置、培训、上线支持和返工,那么它适合做财务汇总,不足以指导项目经营。

2. 用三层指标分开看投入、效率与结果

实施团队的成本分析可分为投入、过程和结果三层。投入层回答“资源用了多少”;过程层回答“资源如何被消耗”;结果层回答“投入是否换来了预期交付”。三层必须连起来,不能用一个人均成本指标代替全部管理判断。

层次 常用指标 主要回答的问题 容易误用的地方
投入 工资及福利、外包费用、加班成本、人天投入 项目实际消耗了多少资源 把计划工时当成实际投入,或遗漏间接支持
过程 有效工时占比、阶段工时偏差、等待时长、返工工时 资源在哪个环节被消耗 用工时填报率替代有效产出率
结果 单位交付成本、预算偏差、一次验收通过率、上线后支持成本 投入是否对应交付质量和经营结果 只比较成本高低,不比较范围、复杂度和结果

指标口径应在项目启动前确定。例如“有效工时占比”可以定义为实际记录在可交付工作上的工时,除以实际总工时;管理会议、内部培训、组织事务是否纳入分子,要明确写入数据字典。没有口径说明的百分比,很难跨项目、跨季度比较。

3. 将管理节奏前移到项目运行中

月末核算能回答“上个月花了多少”,但通常不能回答“本周要不要增加资源”。我更倾向于把成本管理分成三种节奏:项目周会看未完成工作和资源风险,月度复盘看预算与实际偏差,季度经营评审看定价、交付模型和人员结构。

成本预警也不宜只设一个固定比例。一个刚启动、工作范围尚未稳定的项目,和一个进入稳定上线支持期的项目,偏差含义不同。可将预算消耗率、计划进度、范围变更次数和剩余工作量结合起来看;预算消耗快而交付进度慢,才是需要优先调查的信号。

人力成本最佳实践:实施团队成本管理数据分析,常见问题

二、背景和真实场景:为什么实施团队的成本特别容易失真

1. 人力投入分散在多个交付环节

实施工作通常不是单一的“做项目”。同一位顾问可能先做需求访谈,再协助数据准备、方案配置、用户培训和上线支持;遇到客户侧延期时,还会转去处理其他项目。若工时系统只允许选择项目名称,却没有阶段和活动分类,月底就会出现大量难以解释的“项目支持”或“其他”工时。

这种失真会产生连锁影响。项目经理以为项目只用了计划内的配置工时,财务却看到人力成本超预算;部门负责人看到团队利用率偏低,却不知道时间消耗在跨项目协调还是客户等待;销售报价时缺少按交付阶段拆分的历史数据,只能用经验估算。

2. 计划、实际与财务归集的时间口径不一致

项目计划可能按人天估算,人员系统记录的是小时,财务按工资期间归集月度成本,外包费用则按验收或发票确认。若没有统一换算与截止规则,同一项目在项目管理报表、考勤数据和财务报表里的金额便不一致。

解决方式不是强迫所有系统使用同一种时间单位,而是建立明确的转换关系。例如企业可以规定一个标准工作日对应多少计划小时,同时将法定假期、休假、培训和非项目工作独立标识。工资成本按月分摊到可归集工时的规则,也必须写清楚,避免不同部门各自计算。

3. 资源利用率高不等于团队效率高

高利用率常被当成好消息,但如果团队长期接近满负荷,临时需求、客户变更和线上问题就只能靠加班吸收。短期看,账面人力利用率提高;长期看,疲劳、交接损耗和质量风险可能推高隐性成本。

判断利用率时,要区分“可分配工时”和“全部工作时间”。休假、法定节假日、培训、团队建设及必要管理活动不应被简单视作闲置。更重要的是,要看利用率是否伴随着按期交付、返工下降和客户验收改善,而不是把所有空档都填满。

看起来的现象 可能的真实原因 优先核查的数据
项目人天超预算 需求变更、返工、估算偏低或工时漏归集 变更记录、阶段工时、缺陷及返工原因
团队利用率偏低 项目排期断档、技能错配,或统计口径漏掉支持工作 可分配日历、角色需求、内部支持记录
加班持续增加 上线窗口集中、资源安排过满或决策等待积压 加班发生阶段、审批原因、等待时长
外包金额上升 临时补位、专业能力缺口或内部人力调度滞后 采购单、交付范围、外包工时及验收结果

4. 数字化工具能串联记录,但不能自动生成可信口径

对中大型企业或 100 人以上的实施组织,多个项目并行、人员跨项目调度、审批与财务核算分离,通常会让表格维护成本迅速上升。以 PingCode 这类项目管理平台为例,企业可以围绕项目、任务、责任人和迭代过程组织交付信息;但人员成本仍需通过清楚的字段设计、数据权限和财务归集规则来定义。

工具的作用是降低采集和追溯成本,不是替管理者判断“什么算有效工时”。如果项目阶段划分不一致、任务拆分没有边界、历史项目没人维护,平台里只会更快地产生一批格式统一但含义不统一的数据。上线前先选一个业务单元试行,往往比一次性铺开更稳妥。

人力成本最佳实践:实施团队成本管理数据分析,常见问题

三、常见误区:哪些“精细化”会把管理带偏

1. 把人天乘以平均工资,当成项目真实成本

这是常见的快速估算方法:将项目工时乘以统一的人力单价。它适合早期粗估或方案比较,却不一定等于财务实际成本。不同资历、岗位、地区和用工形式的成本结构可能不同;福利、奖金、设备、外包管理费用也可能未被包含。

如果企业使用标准人天单价,应明确它是“管理估算成本”还是“财务实际成本”。前者用于项目预算和方案比较,后者用于核算和经营分析。两者并不冲突,但不能混在同一列里,更不能拿估算成本直接评价个人或项目经理的成本控制能力。

2. 把工时填报完整,误认为数据已经准确

填报率高说明数据采集覆盖面较好,不代表每一条记录都能反映真实工作。员工可能把一天的大部分时间集中填到一个任务,跨项目协助没有留下记录,或者为了满足规则,把等待、会议和返工全部记到最方便选择的类别。

我通常把“数据完整度”和“数据可信度”分开。完整度可检查应填人员中有多少完成提交;可信度则通过异常分布、重复模式和项目经理抽样核对来评估。比如连续多周每天工时完全相同,或大量记录集中在“其他”,都值得询问,但不应仅凭异常就认定填报失实。

3. 用个人工时和成本排名制造错误激励

给员工按成本或工时排名,看似透明,实际容易诱导人们减少记录、回避难项目或把工作转移给他人。复杂客户、历史数据问题多的项目,往往需要更多协调与支持;如果只比较每个人的单位成本,就会把项目条件差异误判成个人效率差异。

人力成本数据适合用于改进资源配置和交付模型,不适合未经背景校正就用于个人绩效定性。若确实需要观察团队效率,应按相近的项目复杂度、范围稳定性、角色和交付阶段进行分组,并结合验收质量与返工情况解释。

4. 把未计费工时直接当成浪费

售前支持、内部知识沉淀、培训和跨团队协作可能没有直接计入某个客户的合同收入,但不一定没有价值。真正需要识别的是:这些活动是否有明确目的、是否设置合理边界、能否减少未来交付成本。若把所有不可计费工时都归为浪费,团队就可能少做培训和复盘,最终把成本转移到项目返工和人员流失上。

5. 只看月度平均值,遮住阶段性风险

月度平均工时成本可能看起来稳定,但高峰期加班、某一阶段的返工和月底集中上线都可能被平均数抹平。应至少保留项目阶段、周次或关键里程碑维度,识别成本曲线中的突增,而不是等月末总额超标再追问。

平均值还会受到项目组合影响。若本月同时增加了大型复杂项目,部门平均成本上升未必代表效率恶化;如果低复杂度项目增加,平均成本下降也未必代表交付能力提升。分析必须同时看项目构成和每类项目的单位成本。

人力成本最佳实践:实施团队成本管理数据分析,常见问题

四、专业判断逻辑:从口径到预警建立可追溯的分析链

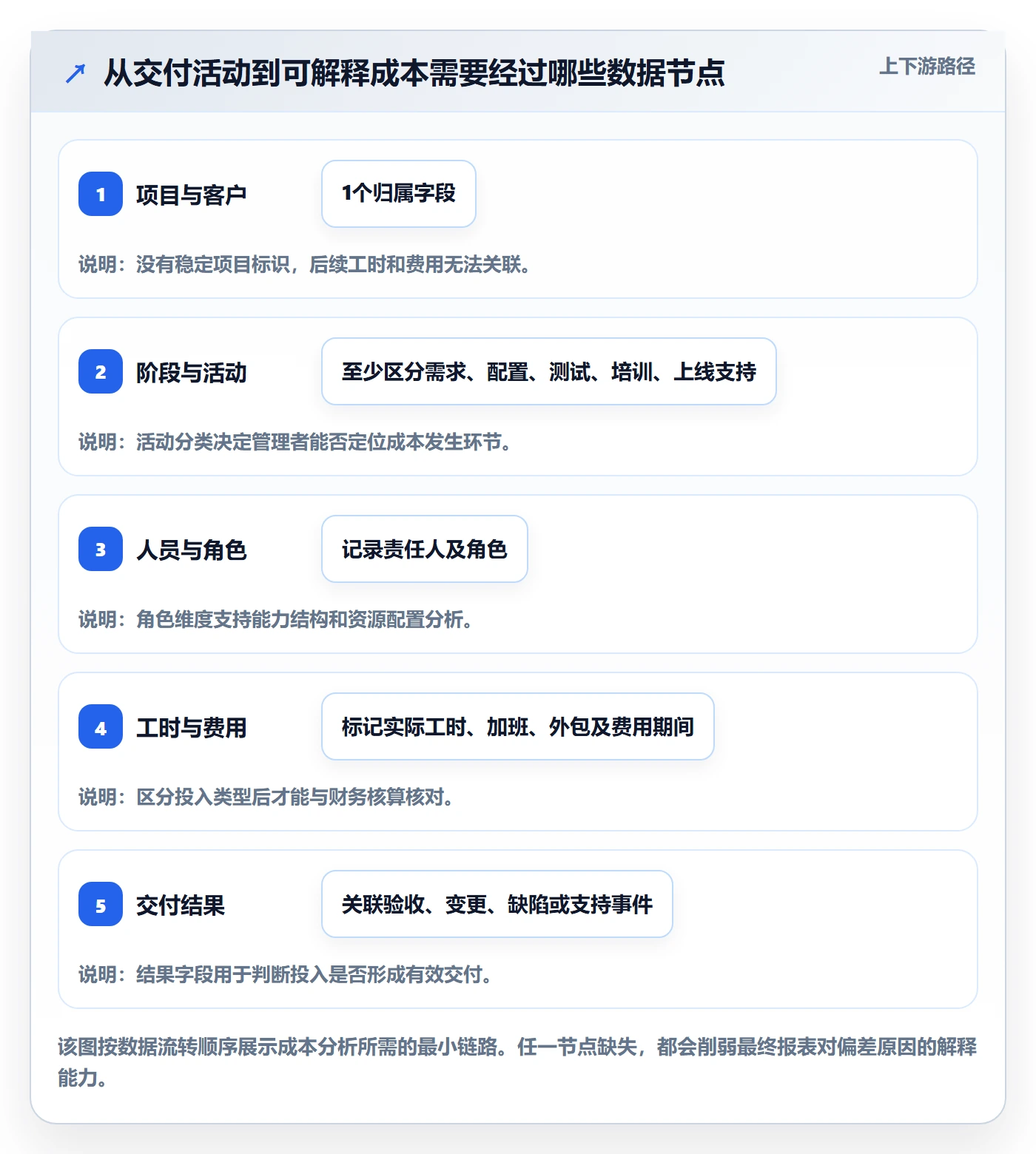

1. 先定义成本口径与归集边界

分析启动前,先建立数据字典,至少说明指标名称、计算方法、单位、来源、更新频率、责任人和适用场景。尤其要区分计划人天、实际工时、财务成本、标准成本和外包费用。名称相似不等于含义相同,报表字段应避免只写“工时”“成本”这类宽泛词语。

以“项目人力实际成本”为例,企业可以定义为:项目成员实际投入工时,按预先确定的人员成本率折算后,加上可直接归属项目的外包人工费用。间接管理、公共培训和售前支持是否纳入,要根据分析目的另设口径,不要临时在不同报表里变更。

2. 分离预算、承诺、实际与预测

预算是批准的资源边界;承诺是已安排或已采购但尚未完全发生的资源;实际是已发生的投入;预测是根据剩余范围推算的完工成本。这四种状态并列展示,比单看“当前成本”更有决策价值。

预测完工成本可以采用简单方法起步:已发生成本加上剩余工作量乘以当前阶段的合理成本率。若项目早期估算质量较低,预测值应以区间呈现,而不是给出看似精确到个位数的金额。项目范围发生重大变化时,先更新基线,再解释偏差,避免把已批准的范围扩展记成执行失控。

数据状态 管理含义 适合的动作
预算 批准的资源与成本上限 设定基线、明确审批权限
承诺 已排班、已采购或已确认但未全部发生 检查资源占用与未来现金及人力压力
实际 已经发生并可追溯的成本 与工时、费用和项目活动核对
预测 按剩余工作量推算的完工成本 提前决定调人、变更范围或调整计划

3. 用偏差分解代替单一红黄绿灯

预算偏差本身只表示结果,不说明原因。要判断偏差性质,可把它拆成数量、单价、范围和效率四类。例如总工时超出,可能是投入人数增加,也可能是角色成本率不同;可能是客户新增范围,也可能是同一范围反复返工。

偏差分解之后,才能判断责任和措施。若原因是范围变更,重点是变更审批与报价;若是客户等待,重点是交付依赖和排期调整;若是返工,重点是质量门禁和需求确认;若是技能错配,重点是角色组合和能力培养。将所有偏差归为“项目管理不严”,既不准确,也无法指导改进。

4. 设置分层预警,而非过度报警

预警至少可以分为数据质量、成本趋势和交付结果三类。数据质量预警关注缺报、异常集中和无归属记录;成本趋势预警关注预算消耗与进度差异;交付结果预警关注验收延迟、返工和支持负担。

触发阈值要经过历史数据校准。初期可以先用建议基准做试运行,例如预算消耗领先计划进度一定幅度时要求项目经理解释,但不立即触发惩罚;连续数个周期误报过多,就调整阈值和项目分类。预警的目标是让问题更早暴露,不是让团队学会绕过指标。

人力成本最佳实践:实施团队成本管理数据分析,常见问题

5. 将项目复杂度纳入横向比较

两个项目的单位成本不能脱离交付条件直接比较。至少要考虑接口数量、数据迁移规模、客户决策链、部署方式、定制范围、验收标准和上线窗口。企业不一定一开始就建立复杂的统计模型,但应先形成简单的项目分层,避免把明显不同的项目放在同一组。

比较时可优先使用“同类项目中位数”而不是简单平均值。少数超大型项目会拉高平均数;中位数更能描述典型项目。但中位数也不能独立使用,应同步显示样本量、范围定义和分布区间。样本太少时,只宜做案例复盘,不宜据此设立硬性目标。

五、案例与数据观察:用一组模拟项目演示成本诊断

1. 案例背景与数据假设

下面以一家拥有多个并行实施项目的企业作为情景案例。团队包含项目经理、实施顾问、技术顾问和测试支持。案例并非真实客户数据,数字为便于演示而设,目的是说明分析步骤:先校验口径,再看偏差结构,最后决定是调整范围、排期还是资源配置。

假设某项目批准预算为 120 万元,包含需求确认、系统配置、数据迁移、测试、培训和上线支持。阶段计划人天合计 360 人天,实际截至当前发生 310 人天,完工预测为 405 人天。项目预算消耗已达到 82%,但交付进度估算为 48%。这个组合不应立即得出“团队效率差”的结论,而应先查剩余工作量、范围变更、客户等待与返工情况。

2. 先查数据完整性,避免把漏记当节省

模拟数据检查发现,核心项目成员工时提交覆盖率为 96%,仍有少量记录未提交;其中约 9% 的已提交工时被归入“其他支持”。另有两名顾问跨项目协作,部分时间记在部门活动而非项目任务中。此时,310 人天只是当前已识别投入,不应直接视为完整实际值。

实践中,抽样核对比要求所有工时逐条附带长篇说明更有效。可从偏差最大的阶段抽取记录,核对任务、会议纪要、变更单和交付物;若类别选择与实际活动不符,先改善分类和操作流程,再谈管理责任。数据治理的目的应是建立可信底账,而不是制造更多填报负担。

3. 再看阶段结构,找出成本发生的具体位置

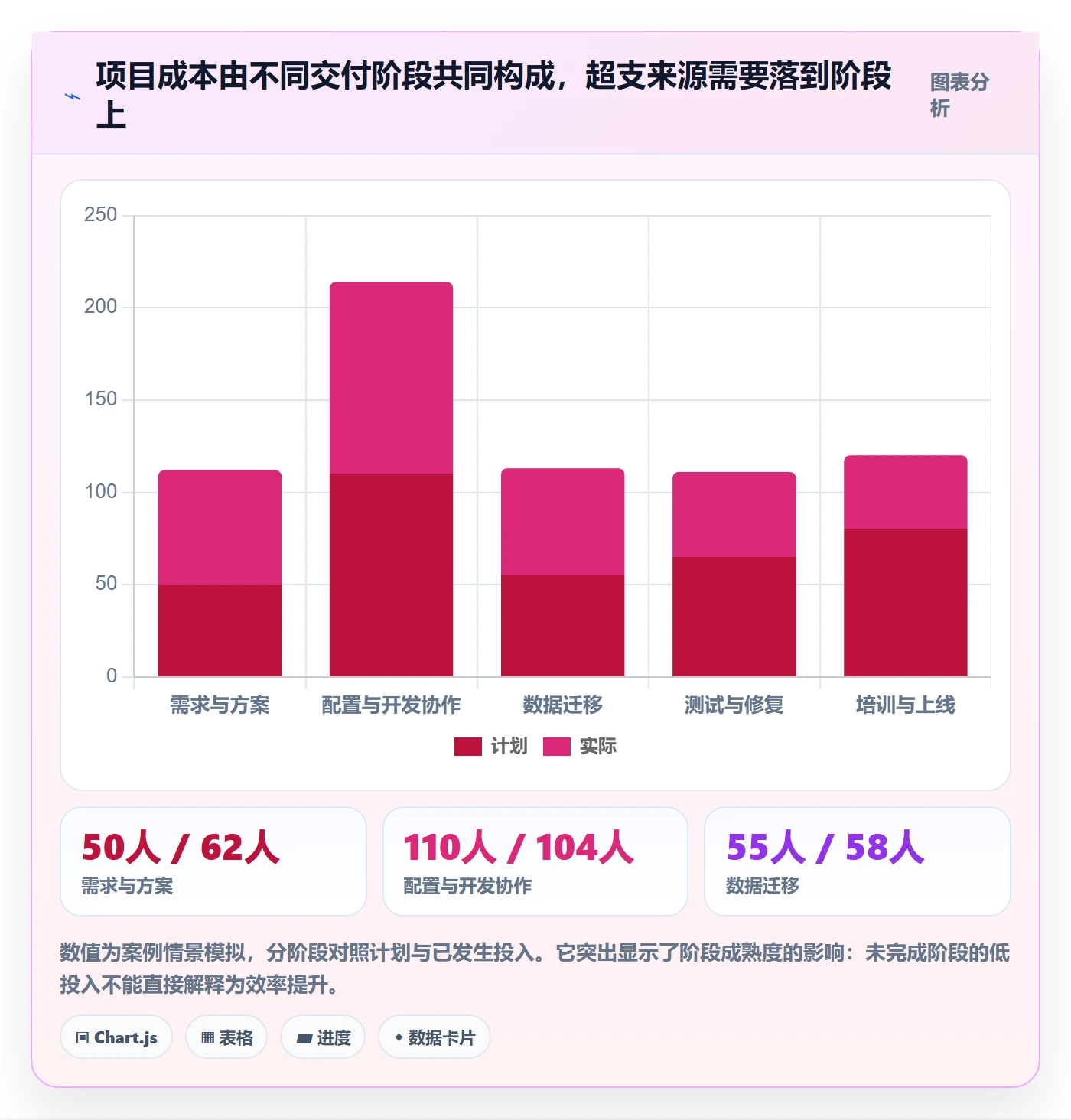

示例项目的工时分布如下:需求与方案 62 人天,配置与开发协作 104 人天,数据迁移 58 人天,测试与修复 46 人天,培训与上线 40 人天。测试修复阶段高于原计划,需求确认阶段也因两次范围调整增加了投入。若只看项目总人天,管理者会错过“前端确认不足”和“后端返工”这两个不同的问题。

阶段 计划人天 已发生人天 示例观察
需求与方案 50 62 两次范围调整增加访谈与方案修订
配置与开发协作 110 104 当前投入略低于计划,但部分接口工作尚未完成
数据迁移 55 58 数据清洗和字段映射带来小幅超出
测试与修复 65 46 测试周期未结束,当前数据不能代表最终成本
培训与上线 80 40 上线支持尚未充分发生,需保留完工预测空间

这个表格还有一个重要提醒:阶段之间不能只比较已发生人天。测试和上线阶段尚未完成,当前投入低于计划不代表节省;需求阶段已经超出计划,也不能简单要求团队把后续工作“压回预算”。必须结合剩余范围和阶段完成状态预测完工成本。

人力成本最佳实践:实施团队成本管理数据分析,常见问题

4. 将工时偏差转成管理动作

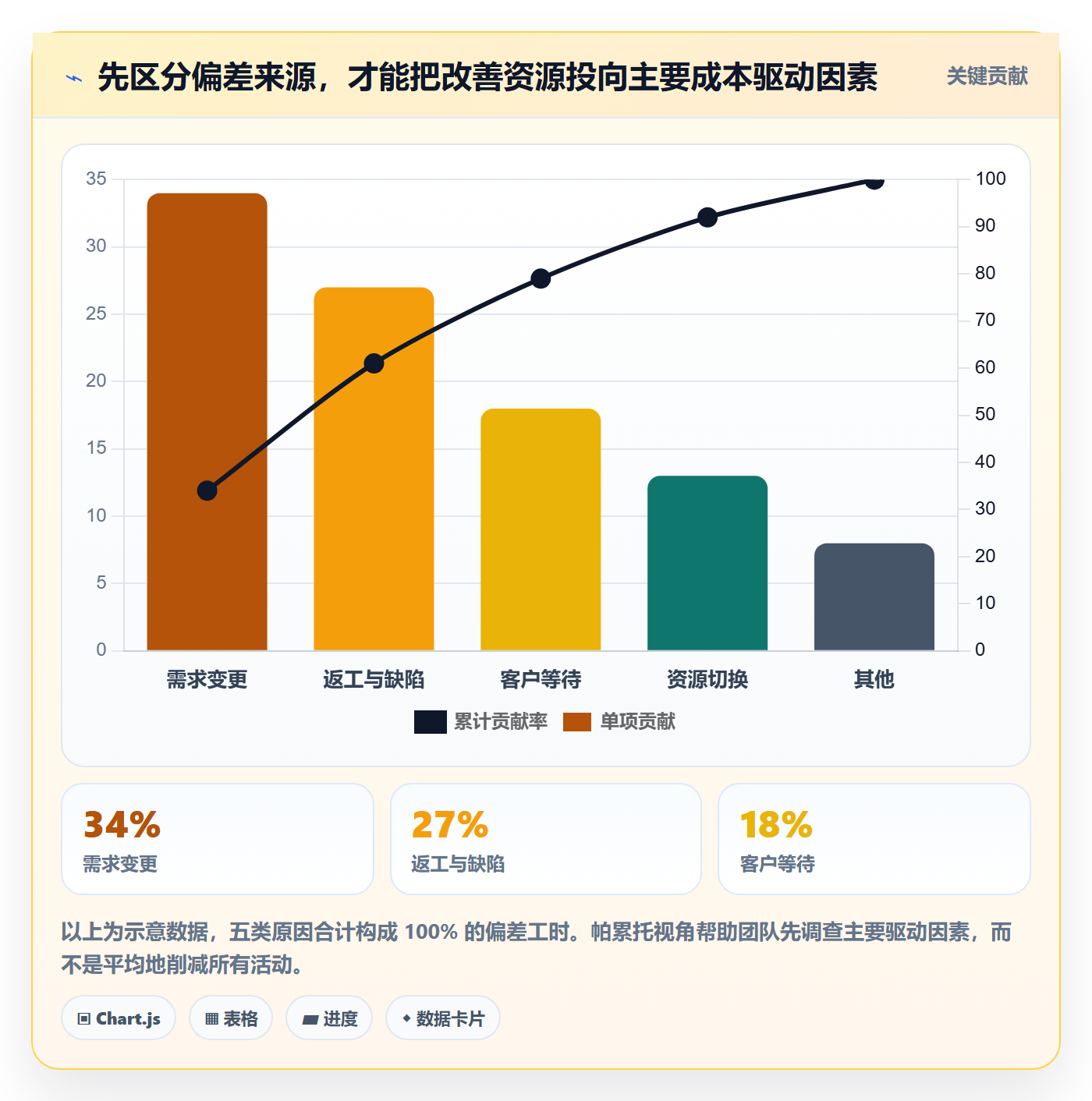

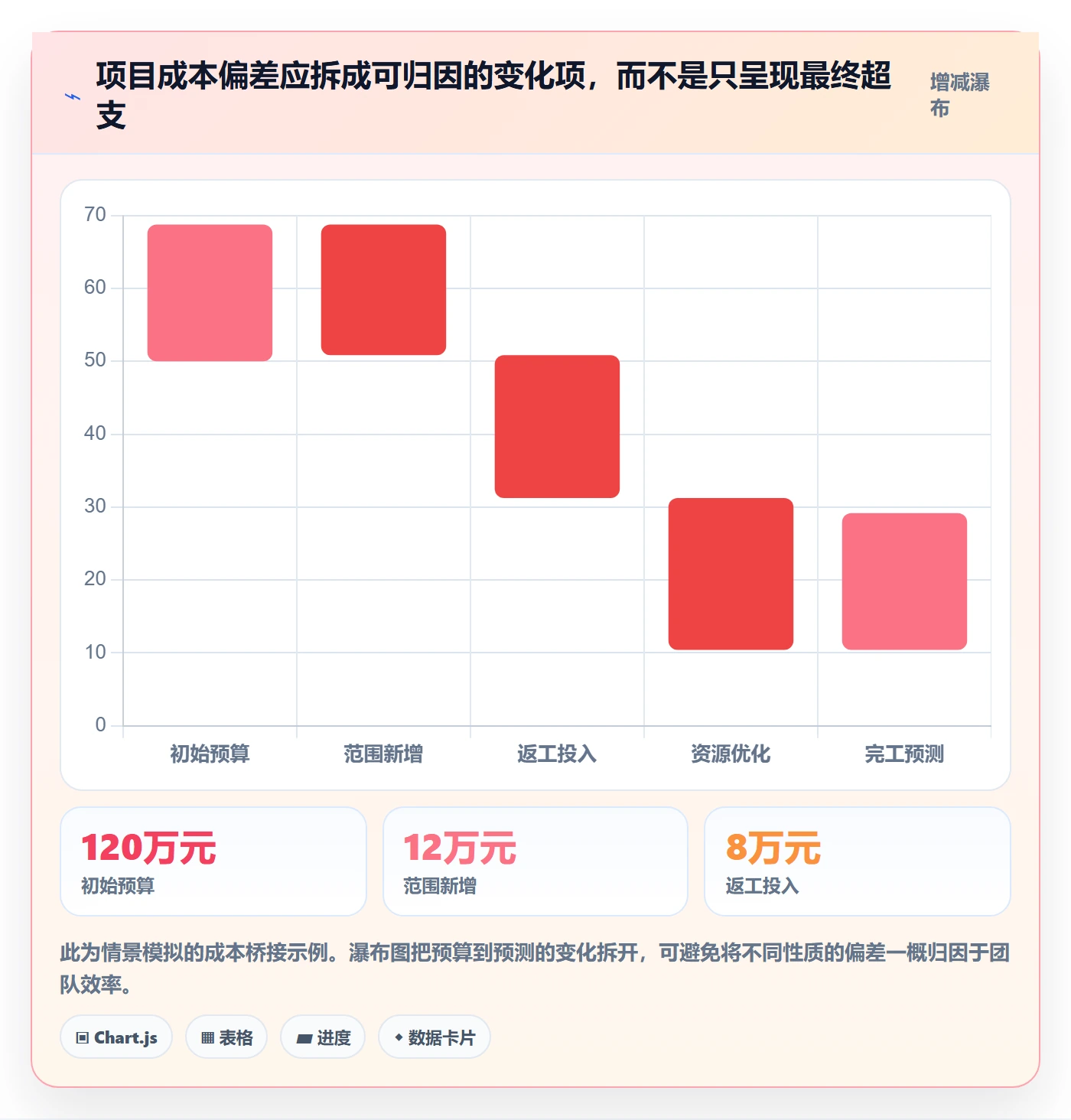

在这个模拟项目中,团队进一步把已识别的偏差工时分成四类:范围变化、返工修复、客户等待和资源切换。对应措施并不相同。范围变化要进入正式变更评估;返工要追溯缺陷与需求确认;等待需要检查客户决策节点;资源切换则应评估关键角色是否过度并行。

如果范围变化已获批准,就应同步更新预算基线和完工预测,而不是将其作为执行超支。如果返工来自企业内部质量问题,则要设立复核和验收检查点;若返工主要来自客户提供的数据质量,改进重点可能是数据准备责任和预检工具。成本数据只有与原因连接,才会转化成可操作的组织学习。

5. 观察单位成本时,同时看质量和后续支持

假设该类项目近期中位数为每个验收模块 18 人天,本项目预测为每个验收模块 22 人天。这个差异值得调查,但并不能独立证明项目效率低。若该项目接口多、数据迁移复杂,且验收标准比同类项目严格,较高单位成本可能合理;若交付范围相近但返工率更高,则更可能暴露流程问题。

还应把上线后支持成本纳入观察窗口。若某个团队为了压低上线前成本,将问题留到后续支持阶段,短期项目成本看似改善,长期服务成本却会提高。建议设定固定观察期,比如上线后 30 天或 60 天,记录支持工时、严重问题和重复问题类型,并明确这属于企业自行选定的管理口径,而不是通用行业标准。

六、不同情况下的行动建议:先根据问题类型选动作

1. 项目数量少、规模小,先用轻量台账

如果团队规模较小、项目并行数不多,先使用统一字段的工时与费用台账即可,不必一开始就搭建复杂成本模型。最低限度应记录项目、阶段、角色、日期、实际工时、成本类型和变更原因,并指定一个人负责每周检查缺失与异常。

轻量方案的优势是启动快、改动成本低;风险是字段维护依赖个人、跨项目汇总容易出现版本混乱。项目数增长、人员频繁跨项目或财务核算需要审计追溯时,再考虑将数据采集、项目执行和财务归集连接起来。

2. 项目并行多、人员跨项目频繁,先治理归属关系

组织规模扩大后,最先要解决的往往不是成本公式,而是“谁在什么时间为哪个交付对象工作”。应统一项目编码、人员身份、角色名称和阶段分类,并明确跨项目支持如何记录。若项目归属不稳定,再精密的单位成本也会被基础数据误差拖累。

使用项目管理平台时,可以先试点少量项目,验证任务结构是否足够清楚、人员分配是否可追溯、报表是否能导出并与财务口径核对。以 PingCode 为例,适合将项目、工作项、责任人与交付过程作为协作信息的载体;具体成本核算仍需结合企业自身的薪酬、工时和财务系统规则。不要把工具功能清单当成上线成功标准,能否减少重复录入、提升追溯速度才是关键。

3. 预算频繁超支,先区分范围问题和执行问题

项目反复超支时,建议先抽取近期项目做偏差复盘,不急着提高所有人的工时填报频率。逐项检查预算是否包含完整交付范围、变更是否及时批准、复杂项目是否用简单项目的单价估算、测试和上线支持是否被低估。

若主要偏差来自范围,优先调整需求确认、变更评估和报价机制;若来自返工,优先建立阶段验收、质量检查与缺陷分类;若来自排期断档,调整资源池和项目启动节奏;若来自估算模型,则用同类项目历史分布校准,而不是简单给所有项目统一增加预算比例。

4. 加班和外包快速上升,先找峰值与能力缺口

加班和外包通常是系统性压力的结果。应按周、阶段、角色和原因拆分,而不是只看月度总额。若加班集中在上线窗口,可能是项目节奏或上线准备问题;若集中在某种技术角色,可能是能力供给不足;若各项目都在同一周抢占同一批人员,则属于组合排期问题。

外包并非必然比内部人力更贵或更差。对于短期、专业性强、需求边界清晰的工作,外包可能有利于避免长期固定成本;对需要长期掌握客户业务、涉及核心知识沉淀的工作,内部能力更有连续性。比较时应纳入交接、返工、管理和后续维护成本,而非只比较合同单价。

5. 数据准确但管理动作不足,先定义决策会议机制

有些企业报表已经相当完整,却没有人据此改变资源安排。可为项目例会规定固定的成本议程:预算消耗与进度是否匹配、偏差由什么驱动、剩余工作量是否更新、需要谁在什么日期前完成什么动作。会议结论应记录为可追踪任务,而不是停留在“继续关注”。

月度经营评审则应关注组合层问题,例如哪些项目类型更容易超支、哪些阶段反复产生返工、哪些角色形成瓶颈、报价模型是否覆盖真实交付成本。项目级问题和组织级问题需要在不同会议中处理,避免所有细节都挤进一个管理会。

七、不同情况下的取舍:精细程度、成本与管理负担如何平衡

1. 在准确性和填报负担之间取舍

每多一个字段,都可能增加填报和维护成本;每少一个字段,也可能失去解释能力。优先保留能改变决策的字段,例如项目、阶段、角色、工作类型和变更归因。很少用于分析、无法稳定填写、也不会触发行动的字段,不宜为了“看起来精细”而强行加入。

可以从高价值环节开始精细化,例如先把需求变更、返工、外包和上线支持记录清楚,再逐步扩展到一般内部活动。对低风险、低金额、低复杂度项目,可使用更简化的归集口径;对金额大、范围多变或审计要求高的项目,再提高追溯粒度。

2. 在统一口径和项目灵活性之间取舍

完全统一会让跨团队比较更容易,却可能忽略不同交付模式的实际差异;完全由项目自行定义,则难以汇总。较稳妥的方式是设定核心统一字段,再允许少量行业、产品或交付线扩展字段。核心口径用于经营分析,扩展口径用于局部管理。

例如所有项目都使用统一的工时单位、人员标识和成本类型,但某条交付线可以额外记录特定阶段或技术活动。扩展字段要有负责人和停用规则,避免长期累积成多个互不兼容的分类体系。

3. 在短期利用率和长期韧性之间取舍

过度追求短期满负荷,会减少团队处理突发问题、培训新人和沉淀方法的空间。另一方面,长期保留过多未分配能力,也会增加固定成本压力。管理者应根据订单波动、项目周期、关键角色稀缺性和人员替代成本,设定适合本组织的资源缓冲,而不是照搬某个固定利用率目标。

在项目组合比较中,利用率应与加班、交付准时率、缺陷率和人员流动等信息共同观察。利用率提高且交付质量稳定,通常比单独提高利用率更值得肯定;利用率上升同时加班和返工增长,则要警惕组织正在用人力透支掩盖排期或能力问题。

4. 在成本控制和客户体验之间取舍

成本控制不等于压缩服务。某些支持活动会降低客户的上线风险,某些额外投入则可能没有清晰边界。判断的关键是识别投入与结果的关系:它是否减少了严重问题、缩短了验收周期、提升了客户自主操作能力,或者降低了后续重复支持。

若无法证明价值,也不应立即删除该类活动;可以先设置小规模对照或阶段复盘。例如记录不同培训方式对应的重复咨询次数,或比较数据预检前后的迁移返工工时。证据不足时,先小范围验证,再做资源削减,风险通常低于全盘砍掉。

人力成本最佳实践:实施团队成本管理数据分析,常见问题

八、落地路线:用八周建立可用的成本分析闭环

1. 第一阶段:明确目标和责任人

先选定管理目标,不要同时追求所有指标。可以从预算偏差解释、外包费用控制、返工成本识别或资源排期改善中选一项。指定业务负责人、财务接口人、数据维护责任人和项目代表,并明确谁有权调整字段及口径。

建议先选取一条交付线或几类典型项目试行,覆盖不同复杂度和交付阶段。试点应能够暴露真实问题,但不宜大到一旦流程不完善就造成全组织负担。

2. 第二阶段:建立数据字典和项目基线

将项目编码、阶段、角色、成本类型、工时单位、归集周期和变更规则写成简明数据字典。同步整理项目范围、预算、人天计划和验收节点,保证后续能够区分原始基线与批准后的变更基线。

先用历史项目回放一次,检查新口径能否解释已知的超支、返工和等待。如果历史数据分类不足,不要假装能够精确回溯;可以标注数据质量等级,并把重点放在新项目的完整采集上。

3. 第三阶段:选择最小可行采集方式

评估现有项目管理、工时、财务和人事系统的数据能力,先找出重复录入最严重的环节。原则上应减少手工复制,不必为了上线而替换所有系统。若使用平台承载项目执行信息,就要明确哪些字段在项目层记录、哪些由财务系统提供、哪些需要人工确认。

采集方式要尽可能贴近实际工作发生点。若员工必须在工作数周后回忆并补录工时,数据可靠性通常会下降;若每个任务都要求繁琐分类,填报质量也可能因为负担增加而下降。先让流程可执行,再逐步提高细度。

4. 第四阶段:设定异常规则并进行抽样核验

第一批规则可以关注未提交记录、项目归属缺失、异常集中到单一类别、计划与实际长期不变,以及预算消耗与进度明显背离。异常规则负责筛查,不应自动得出责任结论。项目经理或数据负责人需要结合项目事件、变更和交付记录复核。

抽样核验应优先覆盖金额高、偏差大、返工多和跨项目协作频繁的项目。发现问题时先判断是系统设计问题、分类规则问题还是个别记录问题,再决定改流程、改字段或补培训。

5. 第五阶段:把分析转成复盘动作

每次复盘至少形成三类输出:本次偏差的原因分类、需要调整的预算或预测、明确到负责人与期限的改进任务。对重复出现的系统性问题,要指定组织层负责人,而不是让每个项目经理各自解决同一类缺陷。

例如多个项目都出现数据准备工时偏高,可能需要改变客户准备清单和数据预检;多个项目在上线前集中加班,可能需要调整排期与上线准入条件;相同角色长期成为瓶颈,可能需要招聘、培训或重新设计交付分工。

6. 第六阶段:根据试点结果调整,不要过早全面铺开

试点结束后,评估数据是否完整、偏差能否解释、管理动作是否产生、填报负担是否可接受。若报表准确但没有人使用,应先改会议和责任机制;若字段过多导致填报质量下降,应删减低价值字段;若关键成本仍无法归属,再补充必要维度。

扩展范围时采用分批迁移和版本管理,记录口径变更日期与原因。指标定义发生变化后,历史趋势可能不可直接比较,应在报表中标注断点,避免将统计规则调整误读为经营表现突然变化。

九、管理者常问的问题

1. 实施团队的利用率应该设多少才合理

没有脱离业务模式的通用答案。项目周期、售前职责、支持范围、休假制度和人员技能结构都会影响可分配时间。企业可以先依据自身历史数据建立区间,再结合交付准时率、加班、质量和人员稳定性调整,不宜只复制其他组织的单点目标。

2. 工时必须每天填报吗

取决于项目变化速度和管理用途。项目并行多、资源调度频繁或成本风险较高时,较短的填报周期有助于减少记忆误差;工作节奏稳定的小团队,可以采用更轻量的周期。无论频率如何,都应让员工清楚记录用途,并避免要求重复填写同一信息。

3. 怎么判断预算超支是估算问题还是执行问题

先看项目范围是否变化,再核对基线是否完整,接着拆分阶段工时与原因,最后比较同类项目的历史分布。若多个项目都在同一阶段系统性超支,更可能是估算模型或流程设计问题;若偏差集中在个别项目且伴随大量变更或返工,则应深入检查具体原因。

4. 外包人力成本应该怎样纳入分析

将合同金额、实际工时、交付范围、验收结果和后续维护责任分开记录。合同额适合财务核算,工时和交付结果适合分析单位成本与能力缺口。若外包费用只在财务端出现、无法关联具体项目和工作范围,团队就难以判断外包究竟补足了能力,还是增加了重复协调。

5. 工时数据能不能直接用于个人绩效

不建议直接使用。工时能描述投入,却不能单独说明工作难度、协作贡献、交付质量或客户条件。若用于绩效,应结合角色预期、项目复杂度、质量结果和团队协作,并明确数据误差和不可比边界。成本分析首先服务于改进系统,而不是把每个数字变成个人排名。

6. 已经有项目管理工具,还需要单独做成本分析吗

仍然需要。项目工具可以帮助记录计划、任务和交付过程,但成本分析还涉及人员成本率、财务确认、外包费用、归集规则和管理目标。可从已有系统中复用数据,减少重复采集;不能因为任务和工时已经录入,就假设财务成本自然准确。

十、结语:先让偏差可解释,再让成本可优化

实施团队成本管理最容易走偏的地方,是急着设利用率目标、工时排行榜或统一压缩比例,却没有弄清楚成本发生在哪个环节、服务了什么范围、换来了什么结果。真正成熟的成本管理,不是把每一小时都盯住,而是让重要投入可追溯、异常偏差可解释、管理动作可验证。

下一步可以从一个近期项目开始:明确成本口径,核对预算与范围,按阶段整理计划和实际投入,再把偏差分成范围变化、返工、等待、资源切换和其他原因。先用这套方法完成一次复盘,找到最值得改善的一个成本驱动因素;只有当数据能推动一个真实决策时,再扩展字段、系统和管理范围。

常见问题解答(FAQ)

1. 实施团队的人力成本应该按什么口径计算?

我在整理实施项目成本时发现,同一个团队有人按工资算,有人把社保、奖金和管理费用也算进去,结果同一项目会出现两套成本数字。我应该采用什么口径,才能既便于项目核算,又不把成本算得过于复杂?

先明确用途,再统一口径。用于项目毛利和资源配置时,建议至少统计“完全人力成本”:员工工资、雇主承担的社保公积金、奖金及可归属的福利费用,按月汇总后除以当月可计费工时,得到小时成本。比如某实施顾问月度完全人力成本为 24,000 元,可计费工时按 120 小时计算,则小时成本为 200 元;

项目投入 36 小时,对应人力成本为 7,200 元。管理层级的间接费用可单独列示,不要一开始就按任意比例摊入每个项目,否则成本变化可能只是分摊规则变化。关键是全团队使用同一口径,并注明是否包含差旅、外包和售前投入。

2. 实施项目的人力成本应该按计划工时还是实际工时分析?

我做项目复盘时遇到过计划只写了 80 小时、实际投入却超过 120 小时的情况,但团队说很多时间花在沟通和返工上,工时记录也不完整。我应该看哪个数字,才能判断是估算不准、执行超支,还是项目范围变了?

两个数字都要看,并把差异拆开解释。计划工时用于建立基线,实际工时用于计算已发生成本;对比时建议同时记录范围变更、返工、等待客户确认、内部协调等原因。示例:计划 80 小时,实际 120 小时,按 200 元/小时计算,超出成本为 8,000 元;

如果其中 24 小时有经批准的新增需求,剩余 16 小时才是原范围内的偏差。若只看总工时,会把范围扩张误判为团队效率低。工时记录应按任务或活动登记,至少每周补录一次,并抽查项目成员记录与交付物、会议记录是否对应。

3. 实施团队成本分析应该关注哪些指标,才能发现真正的问题?

我现在能看到各项目投入了多少人天,但很难判断成本高是因为项目复杂、估算偏差,还是团队利用率低。只看人均成本或项目总成本都不太有解释力,我应该建立哪些指标组合?

建议把成本、交付和资源利用放在一起看,而不是单独追求高利用率。可先追踪项目实际人力成本与预算的偏差率、计划工时与实际工时比、可计费工时占可用工时比例,以及返工工时占比。比如某团队可用工时 1,000 小时,可计费 650 小时,利用率为 65%;

若同时返工占实际项目工时 18%,问题可能不只是排期不足,也可能是需求澄清或交付验收薄弱。指标要按项目类型、阶段和角色分组比较;不同复杂度的项目直接排名,容易把合理投入误判为低效。

4. 刚开始做实施团队成本管理,怎样避免数据分析变成填表负担?

我担心要求每个人每天填很多工时类别,最后大家为了完成任务随便填,数据看起来完整却不能用于决策。有没有一种更轻量的起步方式,既能积累可信数据,也能尽早发现超支风险?

先只采集能改变决策的字段:项目、任务或活动、投入人员、工时、日期,以及偏差原因;初期把活动类别控制在 5 至 7 类,例如需求沟通、配置开发、测试验收、培训上线、返工和内部协调。连续运行 4 周后,检查漏填率、补录比例和分类争议,再决定是否细分。

设置简单预警也比先建复杂报表有效:例如累计实际工时达到预算的 70%,但关键交付完成度不足 50% 时,要求项目负责人复核剩余工作量和变更记录。成本数据的价值不在字段多,而在于能及时触发一次有依据的资源或范围调整。

核心关键词

读者评论

郭
郭宁

我们团队之前也用统一人天单价估算项目成本,做早期报价确实方便,但和财务实际支出经常对不上。把估算口径和实际核算分开后,讨论偏差时清楚多了。

邓
邓沐阳

跨项目填工时最容易漏掉临时协助和客户等待。文章提到抽样核对比较实用,不过想知道有没有团队试过既不增加太多填报负担、又能稳定区分等待与返工的方法。

贾
贾雅楠

赞同不该单看利用率。我们有段时间排得很满,但上线后的支持和返工反而变多。除了看验收和缺陷,是否也该把项目复杂度、客户侧配合情况纳入对比?

文章包含AI辅助创作:人力成本最佳实践:实施团队成本管理数据分析,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/592315
