预计成本管理指南:实施团队如何做好成本管理,数据分析全流程

预计成本管理最容易失真的时刻,往往不是预算做错,而是团队把“已经花出去的钱”“承诺要花的钱”和“按当前进度推算最终要花的钱”混成一个数字。实施项目进入中段后,财务报表可能显示仍有预算余额,项目负责人却已经知道关键资源超负荷、需求还在增加、供应商变更费用尚未入账。要让成本预测真正能指导决策,核心不是把表格做得更复杂,而是建立一条可追溯的链路:统一成本口径,拆解工作与资源,持续更新已发生成本和剩余工作估算,再用偏差、风险和情景分析推动行动。

一、先讲核心结论:预计成本不是预算余额

1. 先分清三个容易混淆的数字

我在梳理实施项目成本时,通常先把三个数字分开看:基准预算、实际成本和完工估算。基准预算是经批准的成本计划;实际成本是截至某一日期已经发生并能按口径确认的成本;完工估算则是“实际已发生”加上“从现在到完成还需要的成本”。三者回答的问题不同,不能互相替代。

只看预算余额,会把尚未开票但已经承诺的采购、未录入的工时、返工风险和范围变更遗漏掉。只看实际成本,则容易把“花得少”误认为“做得好”。如果进度落后,当前实际成本低可能只是因为工作尚未完成,后续加班、外包或延期成本还没有出现。

成本管理的核心指标应是预计完工成本,而不是预算剩余金额。当团队讨论“项目还剩多少钱”时,我会追问三个问题:已经完成多少可验收工作?剩余工作量由谁估算?当前预测是否包含已承诺但尚未入账的费用?答不清楚,就还不能把预算余额当成项目健康度。

2. 用一套统一口径贯通预算、执行和预测

本文所说的“预计成本”,指在明确范围、进度、资源和假设条件下,对项目未来总成本作出的滚动估计。它不是一次性立项数字,也不是财务系统里的付款预测。一个可用的预测至少要说明基准版本、数据截止日期、成本分类、估算方法、关键假设和责任人。

实施团队可以先采用以下关系理解成本:预计完工成本 = 截至当前的实际成本 + 剩余工作预计成本 + 尚未入账的承诺成本调整 + 已识别风险的合理应对成本。这不是每个组织都必须使用的会计公式,而是一种管理口径,重点是避免漏算。若承诺成本已经包含在剩余工作估算中,就不能重复加一次。

在项目治理中,基准预算用于判断偏差,完工估算用于判断最终结果,现金流预测用于安排资金和付款。三者可以共享底层数据,但必须各自保留定义,否则同一张报表会出现“成本超支”“预算有余”“现金紧张”同时成立、却无人知道该信哪个数字的情况。

数字 回答的问题 常见组成 不能单独说明什么
批准预算 获批投入上限或目标是多少? 人工、采购、差旅、预备费等 当前是否按计划完成
实际成本 截至统计日已经发生多少? 已确认工时、发票、已发生费用 最终需要花多少
承诺成本 已经作出但可能尚未入账的支出是多少? 合同、采购订单、已批准外包 全部承诺是否必然发生
完工估算 按当前信息完成全部范围预计要花多少? 实际成本、剩余估算、风险调整 现金何时实际流出

3. 成本预测必须能触发行动

预测的价值不在于报表显示到小数点后两位,而在于超出阈值时,团队知道谁要在什么时间做什么。若预计完工成本超过批准基准,项目经理要能判断是工作量上升、生产率下降、单价变化、范围扩张,还是风险事件发生;每一种原因对应的处理方式都不同。

我建议把预测结果和行动规则绑定。例如,预测偏差进入黄色区间时,要求负责人复核剩余工作量及关键假设;进入红色区间时,提交范围、资源、时间或预算调整方案。阈值应由组织按项目风险和治理要求设定,不应照搬固定比例。

一份成本预测如果不能指出偏差来自哪里、谁负责核验、什么日期前采取措施,就只是数字汇总,不是管理工具。

二、实施项目为什么容易出现“预算看起来正常,结项却超支”

1. 成本发生在不同系统、不同时间

实施项目的成本通常分散在工时系统、财务系统、采购流程、合同台账和项目协作记录中。团队今天提交了工时,财务可能下周才确认;供应商已经开始工作,采购订单还在审批;现场人员发生差旅,报销可能在月底才进入账务。若预测只依赖单一系统,数据天然存在时间差。

这也是月末才看成本容易产生误判的原因。成本数字看似突然跳升,实际可能是前几周已经发生的工作集中入账。相反,账面平稳也可能只是费用尚未确认,并不表示团队按预算执行。

对项目经理而言,建议把数据分成“已入账”“已发生待确认”“已承诺未发生”和“尚未承诺的剩余工作”四类。四类分别记录来源和日期,就能区分会计确认延迟与真实经营变化。

2. 实施范围会在交付过程中逐步显形

实施工作的估算通常建立在前期需求和现场条件之上,但数据质量、接口复杂度、历史系统状况、客户内部审批速度,往往只有在调研和联调过程中才会暴露。最初看似“标准配置”的工作,可能因为数据清洗、权限梳理或流程差异转成定制开发和多轮验证。

如果团队把这些发现一律当作原计划内的工作,成本预测会低估;若每个发现都直接认定为客户变更,又可能造成合作关系紧张。更稳妥的做法是先判断工作是否属于已批准范围,再判断是估算遗漏、执行效率变化,还是新增需求,并保留证据。

成本预测不是为了证明谁在立项时判断错了,而是为了让团队尽早看见现实与假设的差距。越早更新,调整资源和范围的空间越大;越晚更新,成本往往已经变成沉没投入。

3. 人工成本常被简化成“人数乘月数”

在实施项目里,人工成本通常不等于团队人数乘以项目周期。不同角色的投入比例不同,资深架构师可能只在关键阶段参与,实施顾问可能在现场集中投入,开发人员则可能因接口和缺陷修复出现波峰。若按固定人数平均分摊,预测会掩盖关键岗位的真实消耗。

更可靠的做法是按工作包和角色估算剩余人时或人天,再乘以经组织确认的完全成本单价。完全成本是否包含薪酬、福利、设备、管理分摊等,应由财务和管理层统一定义。没有统一口径时,至少要在同一项目、同一版本预测中保持一致,并显式标注是否包含间接费用。

4. 交付质量会通过返工改变成本曲线

成本偏差不总是来自需求增加。一次低质量的数据迁移、未充分验证的配置、接口测试覆盖不足,都可能在后期转化为重复排查、加班修复和延期支持。此时只统计修复工时还不够,还应记录返工原因、发现阶段和影响范围。

我的判断是,实施项目的成本管理应同时观察“花了多少”和“为什么重复花”。如果每周只汇报成本总额,不追踪返工率、缺陷复开率和验收阻塞原因,团队无法区分合理投入与低效消耗,也很难把经验带到下一项目。

下图为情景模拟,用于展示数据滞后可能如何遮住成本信号,不代表行业实测结果。它说明项目账面实际成本之外,已承诺成本和剩余工作估算同样会影响最终判断。

预计成本管理指南:实施团队如何做好成本管理,数据分析全流程

三、常见误区:看似精细的数字,为什么反而误导决策

1. 把预算执行率当成项目健康度

预算执行率通常是实际成本除以批准预算。这个比例适合描述支出进度,却不能独立说明交付进度。如果项目已花费预算的六成,但只完成三成可验收工作,支出并不健康;若已完成八成工作、支出六成,剩余工作也可能因关键技术风险而成本陡升。

我会将成本与可验证的交付进度并排看,而不是把一条“执行率”曲线当作结论。进度衡量应尽量基于完成并验收的工作包,而不是已经开始、会议已经开过或工时已经填报。

2. 把基准预算频繁改写,导致偏差消失

当项目预估超支,有些团队会直接提高预算基线,让报表恢复“正常”。这样做可能在正式变更批准后是合理的,但如果每次预测偏差都自动改基线,组织就失去原始承诺与实际结果的比较能力。

建议保留三类版本:初始批准基准、经正式审批的调整基准、当前滚动预测。每次调整都记录原因、审批人、生效日期和范围变化。预测可以频繁更新,基准不应被随意覆盖。

3. 用历史平均值代替剩余工作估算

历史平均成本有参考价值,但项目的剩余工作不一定和已完成工作同质。前期调研、配置和开发的单位成本,不能直接套用到数据迁移、用户培训、上线支持或跨系统验收上。把已发生成本按完成百分比简单外推,只有在工作内容和效率相对稳定时才可能成立。

更适合的做法是把剩余范围拆成工作包,分别估算工作量、资源单价、发生概率和外部依赖。对未知较多的部分,可以用区间而非单点数字表达,并标注估算置信度。

4. 只记录已发生费用,不记录承诺和风险

如果外包合同已签、采购已下单、顾问已经排期,即使发票还没有到,团队也应在预测视图里记录相关义务。反过来,尚未批准的风险应对方案不能一概当作确定支出。把承诺、风险准备金和实际费用分开,既能防止漏算,也能避免把不确定性伪装成已经发生。

风险成本的处理方式,应与组织的预算制度相一致。常见方法是分别保留项目管理预备费和组织层面的储备,不把所有缓冲都塞进工作包单价中。具体科目名称可能不同,关键在于谁能动用、何时动用、需要什么审批证据。

5. 把工时填报率误当成成本数据准确率

工时填得完整,不等于填得准确。团队可能把大量时间记到“项目支持”或“沟通协调”,却没有映射到具体工作包;也可能在月底集中补填,导致成本曲线无法支持及时决策。工时系统的完整率只是数据质量的一部分,分类准确性、提交及时性和审批规则同样重要。

要提高数据质量,不宜单纯靠更复杂的填报表单。任务分类应足以支持分析,但不能细到让一线人员把时间花在选分类上。每周核验少量高成本或高风险工作包,通常比事后抽查所有记录更有管理价值。

6. 把预测精度当成唯一绩效目标

如果团队只因预测偏差受惩罚,负责人可能会故意报高预算,为后续留余地;也可能在风险发生前不更新预测,直到问题无法隐藏。预测准确性要结合项目复杂度、范围稳定性和假设透明度理解,不能脱离过程单独考核。

我更看重预测是否及时反映新信息、偏差是否有解释、行动是否有效。一个持续修正且主动暴露风险的预测,往往比长期不变、最后突然超支的数字更有管理价值。

四、专业判断逻辑:从工作包到完工预测的完整链路

1. 先冻结口径,再讨论数字

项目开始预测前,要先写清成本口径:统计范围包括哪些角色、单价如何确定、是否计入间接费用、税费如何处理、差旅和采购按发生还是按付款确认。财务、交付和项目管理三方若对口径理解不同,之后所有“对账”都会变成各说各话。

同时明确预测频率和截止时间。短周期、高风险或变更频繁的项目,可以按周滚动;相对稳定的项目可按月更新,但关键事件发生后应即时复核。更新频率不应只由报表周期决定,还要考虑决策窗口是否来得及。

2. 建立范围分解和成本结构的映射

成本预测的基础是能把钱映射到工作。建议将项目范围拆解为可估算、可分派、可验收的工作包,例如调研、方案设计、配置开发、接口联调、数据迁移、测试、培训、上线支持。每个工作包至少有负责人、完成标准、计划工作量和成本类别。

工作包不必拆到每个操作动作。拆分的判断标准是:负责人能否估算剩余量,团队能否判断完成状态,成本发生后能否归类。如果一个包横跨多角色、多个阶段且偏差原因无法解释,就值得继续拆分。

随后将工作包映射到人工、外采、差旅、云资源或其他成本科目。这样既能按交付活动看偏差,也能按财务科目汇总。两种视角并存,才能看出问题是“某项工作超耗”还是“某类单价变化”。

3. 建立成本基准并保留变更轨迹

经批准的预算基准应与工作范围、进度计划和资源计划相连。若预算只是一张总额表,后续很难判断偏差来自何处。基准至少要能回答:每个阶段预计投入多少、关键角色何时投入、采购费用何时发生、预备费用由谁审批。

范围或假设改变时,应记录变更前后的差异。例如新增接口、数据质量低于约定标准、验收轮次增加,都可能引起成本调整。是否批准变更属于治理决策;无论结论如何,预测都应反映当前现实,基准则保留审批前后的历史。

4. 记录实际成本、承诺成本和剩余估算

实际成本来源包括经确认的工时、供应商发票、差旅报销和组织认可的分摊费用。承诺成本来自已批准合同、采购订单或明确的资源安排。剩余工作估算则由执行负责人基于未完成工作提出,不能只由项目经理在表格里按比例推算。

每项数据应带上来源、日期、归属工作包和确认状态。若工时仍待审批,可先作为暂估并标注;若采购合同可能取消,也应记录取消条件和可能成本。预测的可信度来自明细和假设可追溯,而不是来自界面上的小数位数。

5. 用多种方法交叉检查完工成本

没有一种预测方法适合所有项目。工作包自下而上估算适合范围相对清晰、负责人了解剩余任务的项目;基于已完成工作效率外推,适合工作模式稳定、数据质量较好的阶段;三点估算适合不确定性明显的工作;类比估算适合新项目早期,但前提是参考项目在范围、团队经验和环境上足够相似。

若组织使用挣值管理,可将进度和成本表现结合起来观察。例如成本偏差可用于识别已完成工作对应的成本差异,完工估算公式则应结合实际情况选用。项目经理不能只背公式,应先确认进度基准、完成价值和成本数据的定义一致,再判断外推假设是否成立。

方法 适用条件 主要优点 主要风险
自下而上估算 工作包和责任人较明确 容易解释偏差来源 耗时较多,可能出现局部乐观
历史效率外推 任务稳定、历史数据可比 更新快,适合滚动监控 范围或效率改变时会系统性失真
三点估算 存在明显不确定性 呈现乐观、最可能和悲观情景 概率和假设若凭感觉填写,结果会虚假精确
类比估算 处于立项早期、细节不足 能快速建立数量级判断 相似项目选择不当会误导决策

6. 设定偏差阈值和升级路径

团队应为成本偏差、预测变化幅度和风险暴露设定分级规则。阈值需要参考项目预算规模、合同约束、组织授权和可调整时间,不能简单规定所有项目超出某个百分比就升级。小项目可能绝对金额更重要,大型长期项目则可能需要关注趋势和累积影响。

每次触发阈值后,负责人应提交一页以内的偏差说明:变化发生在哪个工作包、主要原因是什么、对完工成本和日期的影响、已采取措施、需要谁作决策。这样可以把管理会议从“解释数字”转向“选择行动”。

对于严重不确定性,建议同时给出基准、最可能和压力情景。压力情景不是恐吓,而是让决策者知道若关键假设不成立,可能需要多少追加资源、延长多久,以及何时必须决定是否调整范围。

7. 用闭环复盘改进下一轮预测

每个阶段结束后,将估算与实际结果按工作包比较。不要只记录“超了多少”,还要标注是范围判断偏差、生产率差异、返工、外部等待、单价变化,还是数据确认延迟。不同原因对应不同改进措施:估算培训、需求澄清、供应商管理或财务数据同步。

团队可以积累内部历史基准,例如常见接口类型的人天区间、数据迁移的清洗比例、不同阶段的缺陷修复工时。但样本不足时要注明项目数和适用条件,不能把两三个项目的均值包装成普遍行业标准。

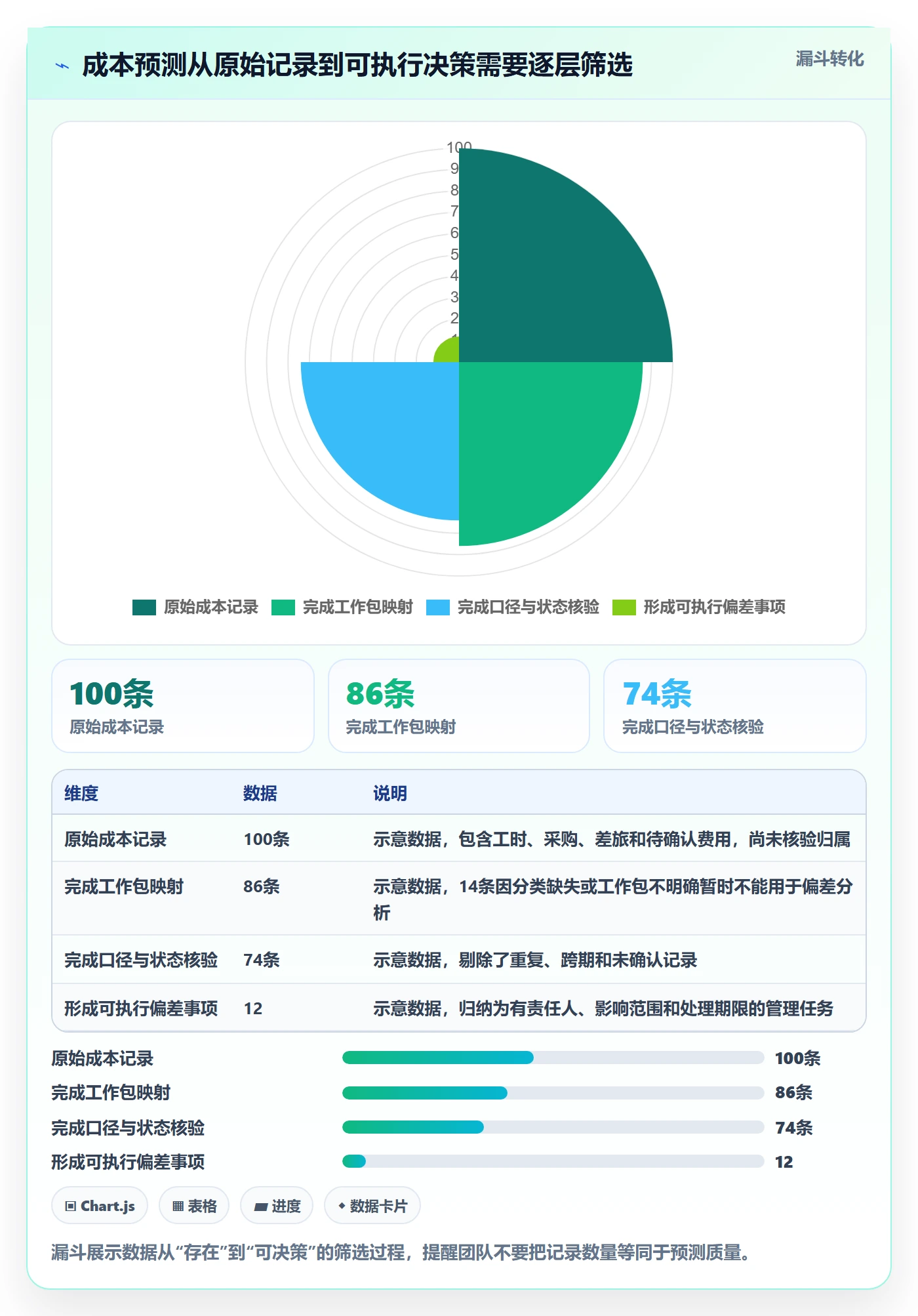

下图为流程设计示意,表达从输入口径到管理行动的依赖关系。它补充说明预测准确性不是某个计算公式单独产生的,而是数据质量、范围映射、估算复核和决策闭环共同作用的结果。

预计成本管理指南:实施团队如何做好成本管理,数据分析全流程

五、案例推演:一支实施团队如何提前看见成本缺口

1. 项目背景与最初预算

以下是情景模拟,不代表真实客户数据或行业平均值。假设一家企业实施流程管理平台,项目批准预算为120万元,计划周期16周,范围包括需求梳理、配置开发、两项接口、历史数据迁移、用户培训和上线支持。团队由项目经理、顾问、开发、测试和数据工程人员组成。

立项时,团队按照角色投入和外采费用估算总额。预算看起来完整,但初版估算有两个隐含假设:历史数据质量满足约定,接口系统能按计划提供测试环境。前六周,这两个假设没有被单独记录,也没有设置触发复核的条件。

到第八周,财务系统显示实际成本58万元,项目负责人初看认为还剩62万元,足以覆盖剩余阶段。但任务进度显示可验收工作只完成约40%,接口联调尚未通过,数据清洗范围也比原先预期大。团队如果只看账面余额,可能会继续按原计划投入,直到上线前才发现资金缺口。

2. 把实际、承诺和剩余工作分开重算

项目经理组织各工作包负责人重新估算。已入账成本为58万元;已完成但尚未进入财务系统的工时和费用暂估为6万元;已签约的外部接口支持和测试服务承诺费用为12万元;剩余顾问、开发、迁移和上线支持工作估算为55万元。

若未入账费用和承诺费用没有与剩余估算重复,当前完工预测为131万元,比批准基准高11万元。团队没有直接把11万元全部归结为“需求变更”,而是进一步拆分:数据清洗增加约5万元,接口环境等待导致的资源延长约3万元,缺陷返工约2万元,费用确认时间差约1万元。

这一步的价值不是让数字看起来更精确,而是让应对措施有对象。数据清洗可以由客户补充数据责任人并制定质量验收标准;接口等待可以调整资源投入顺序;返工需要补充联调检查点;费用确认时间差则应修正报表口径,而不是要求交付团队削减真实工作。

3. 用方案比较替代单一的“控成本”口号

团队提出三个方案。方案甲保持范围和日期,追加资源解决数据及接口问题;方案乙保留预算上限,将一项低优先级报表功能移至后续阶段;方案丙不追加预算也不调整范围,通过减少测试和培训时间赶上线。经过质量和运营风险评估,方案丙被否决,因为它把成本压力转化为上线后缺陷和支持成本,实际总成本可能更高。

方案甲适合业务目标不可拆分、上线窗口刚性且追加预算有依据的情况。方案乙适合范围可分期、核心流程完整、延期功能不会造成合规或运营风险的情况。两者没有绝对优劣,判断应结合合同承诺、业务收益、风险承受能力和后续维护成本。

方案 交付范围 情景成本 主要代价 适用判断
甲:追加资源 维持原范围与日期 131万元,情景模拟 需追加11万元并加强投入协调 关键功能不可延期且收益支持追加投入
乙:分期交付 核心流程按期,低优先级报表后移 123万元,情景模拟 二期仍需投入,需管理用户预期 范围可拆分且后续阶段已有明确承接安排
丙:压缩验证 表面保持范围与日期 116万元,情景模拟 测试覆盖和培训不足,后续支持风险上升 通常不建议,仅在风险可控且有补救计划时考虑

4. 复核估算假设,而不是只复核总额

甲、乙、丙三种方案的数字都依赖假设。团队应进一步说明:新增资源是否能立即到位?数据清洗量是否已抽样验证?接口环境的延迟是否仍会持续?低优先级功能延期后是否还需重复测试?如果这些假设没有验证,方案比较只是把不确定性转移到表格中。

项目负责人可以安排小规模抽样和技术验证,先用有限投入换取更可靠的剩余估算。对于高成本、高不确定性的工作包,先验证关键假设,往往比立刻增加大批资源更稳妥。

5. 结果复盘要同时看成本与交付质量

假设团队最终选择方案乙,项目以123万元完成核心范围,低优先级报表在后续阶段交付。复盘时不能简单写成“超预算3万元”或“节省了8万元”。还要记录二期实际成本、上线后缺陷、用户采用情况,以及延期功能是否产生额外协调成本。

该情景展示了成本预测的真正作用:早期识别缺口,拆解原因,比较决策选项,并保留后续验证条件。若预测只在结项时用于解释差异,它对本项目的纠偏已经太晚;若每次预测都能推动适当调整,它才形成组织能力。

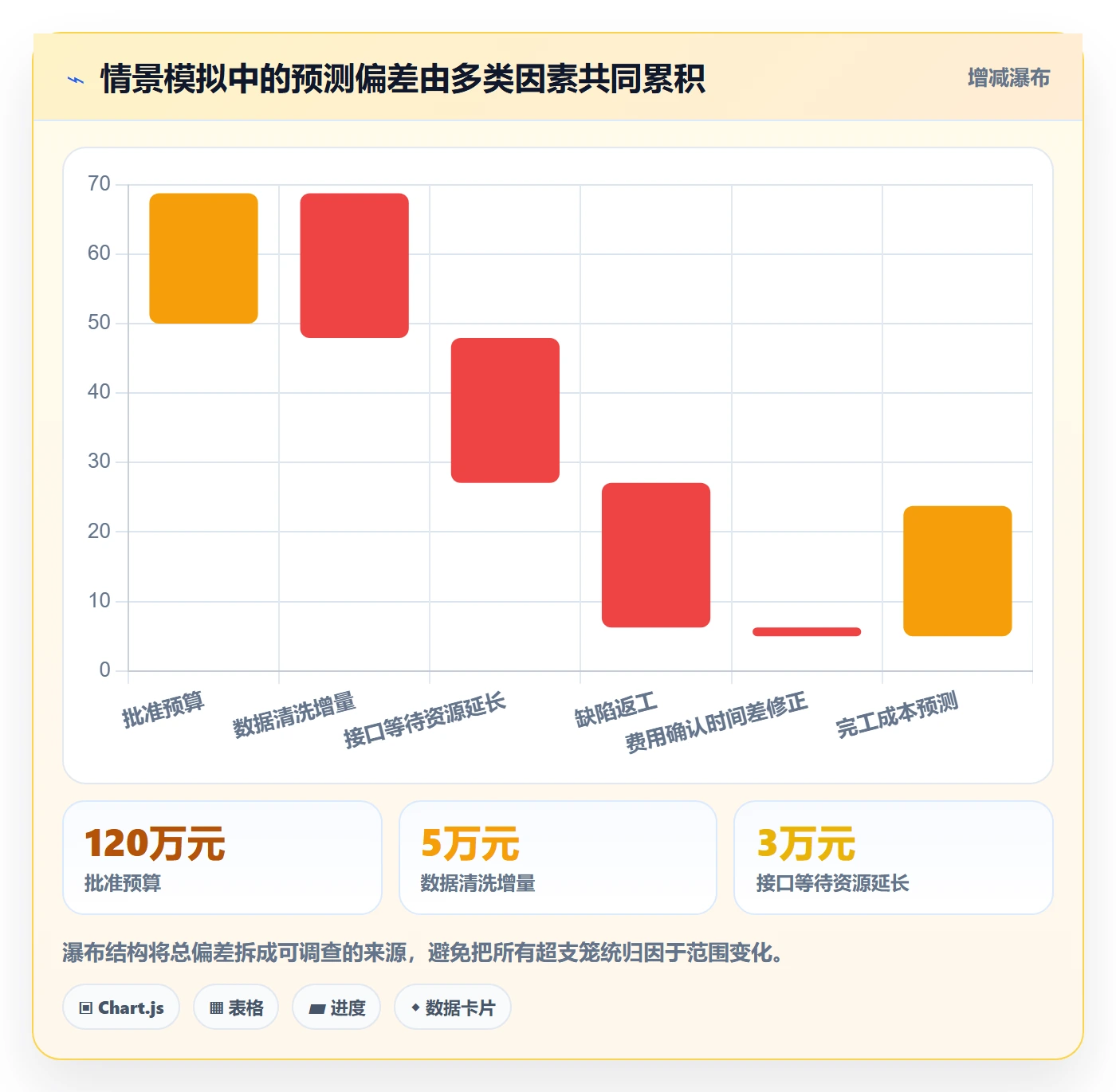

下图把情景模拟中的成本来源拆开,帮助识别总额变化由哪些因素推动。各数值是为了演示核算逻辑而设定,实际项目应以经过确认的工时、合同和工作包估算替换。

预计成本管理指南:实施团队如何做好成本管理,数据分析全流程

六、数据分析全流程:从采集、核验到预测复盘

1. 定义分析问题,而不是先做仪表盘

成本分析开始前,先明确要回答的问题。常见问题包括:预计是否超支、偏差集中在哪些工作包、哪个角色的投入高于计划、供应商成本是否变化、当前预测对关键假设有多敏感。不同问题需要不同粒度的数据,不能先做一张大屏,再让团队猜它能用来做什么。

每个分析问题应对应决策动作。例如,“数据迁移成本偏差”应能引出是否增加清洗资源、是否调整数据责任边界或是否分期迁移;“人工成本趋势”应能帮助判断资源配置,而不只是显示每周柱形图。

2. 建立数据字典与责任分工

数据字典至少说明字段名称、定义、来源、更新时间、负责人和质量规则。比如“实际人工成本”究竟按提交工时、审批工时还是财务分摊确认;“完成进度”按任务关闭、交付物验收还是阶段审批;“承诺成本”是否含可取消订单,都应有明确定义。

责任分工也要明确:执行负责人提供工作包剩余估算,项目经理整合预测并解释偏差,财务核验成本口径和入账状态,采购或商务确认合同及订单承诺。工具负责记录和关联,不替代这些岗位对数据真实性的责任。

3. 先做数据质量检查,再计算预测

常见检查项包括重复记录、缺失工作包、异常工时、跨期数据、成本类别不一致、币种和税务口径差异,以及审批状态未完成的记录。对于异常数据,应保留原值、修正值和修正原因,不能直接覆盖后失去审计轨迹。

分析还要关注数据延迟。如果工时每周更新、供应商费用每月确认,报表必须显示各类数据的截止日期。把不同时间截面的数据直接合计,会让用户误以为它们同时准确到同一天。

4. 建立从明细到管理视图的层级

管理层需要总额、趋势、关键风险和待决策事项;项目经理需要工作包、角色、成本类型和预测假设;执行人员需要自己负责的工作量、剩余任务和录入要求。把所有人都塞进一张明细表,会让管理者看不到重点,也让一线人员难以维护数据。

一个实用的分析顺序是先看项目总预测与基准的差异,再按工作包定位偏差,随后按成本类型和角色判断原因,最后查看具体记录和证据。这样可以避免一开始就陷入工时明细,错过整体风险趋势。

5. 使用趋势和情景分析,而非单点预测

单点完工估算容易制造确定感。对于风险较高的项目,至少要展示当前最可能预测和压力情景,并说明触发压力情景的条件。例如接口环境再延迟两周、迁移数据抽样不合格、关键顾问离场等。情景不必无限增加,选择会改变决策的少数变量即可。

趋势分析可观察预测是否持续上升、偏差是否正在收敛、某类成本是否从稳定转为加速。数据点太少时,不应过度解释短期波动;如果每次更新都改口径,也不应把曲线变化直接归因于执行效率。

6. 把分析结果转成行动和验证点

每个重大偏差应形成行动记录,包含责任人、截止日期、预期影响和验证指标。比如增加数据抽样后,要约定抽样覆盖率、清洗缺陷比例和剩余迁移工作量;调整资源后,要验证关键工作包的实际产出,而不是只看人天是否增加。

行动完成后要比较实际结果与预期效果。若措施没有降低风险,应更新预测并进一步升级决策。这样才能区分措施本身无效,还是措施尚未执行到位,形成真正的管理闭环。

7. 选择工具时先看治理流程是否匹配

当多个项目并行、角色较多、成本数据分散时,管理平台可以帮助统一工作包、负责人、工时、风险、变更和里程碑的关联关系。以PingCode为例,它主要面向中大型企业及100人以上组织,可用于承载项目协作和过程数据;但项目成本的财务口径、付款确认和会计核算仍需与组织的财务及采购流程配合,不能把项目协作平台当作财务系统的替代品。

选型时我会先验证三个问题:能否把工作项与成本责任关联,能否保留基准和预测版本,能否按权限让不同岗位维护数据并追溯变更。若只是为了画一张成本仪表盘,先统一数据模型和责任流程可能更重要;若团队已经有成熟财务系统,重点应评估接口、数据同步频率和异常处理机制。

工具上线前建议拿一个真实项目做小范围试运行,覆盖工时、采购承诺、预测更新和偏差升级至少一个完整周期。不要只做演示环境里的理想数据测试,还要测试迟报工时、撤销采购、范围变更和跨期费用等常见边界情况。

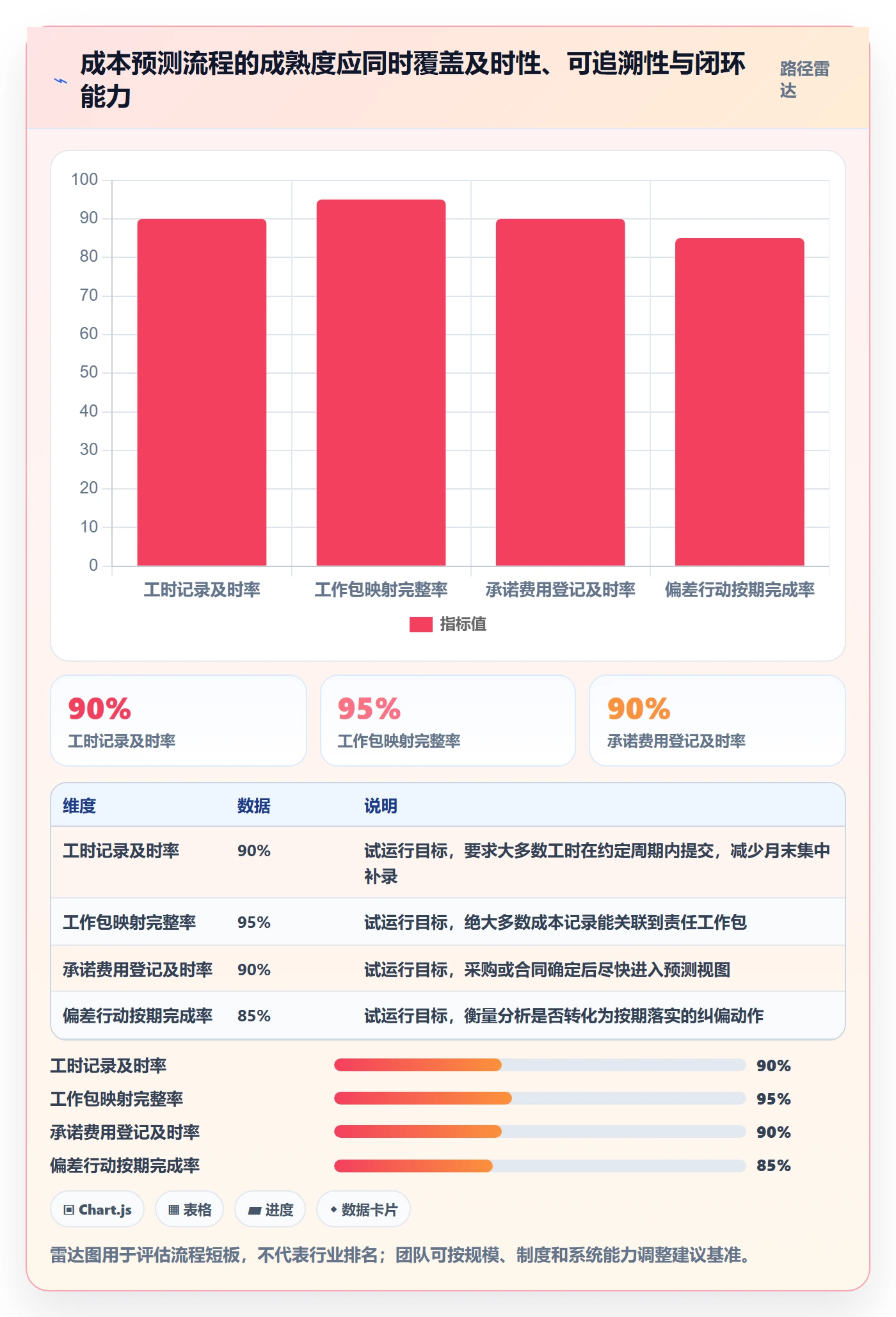

下图是建议的成本分析治理基准,不是市场调查数据。它展示不同数据环节需要关注的时效与可追溯要求,便于团队在试运行时确定服务目标。

预计成本管理指南:实施团队如何做好成本管理,数据分析全流程

七、不同项目阶段与不同风险下的行动建议

1. 立项早期:给区间,不要假装精确

立项阶段范围和技术条件尚不完整,建议以类比估算和关键假设构成初始区间。对高不确定工作,列出乐观、最可能、悲观情景,并说明每个情景成立的条件。此时精确到个位数的预算可能没有意义,真正有价值的是指出哪些信息需要在投入扩大前验证。

立项审批应区分执行预算、风险储备和尚未明确的机会性范围。若管理层要求单一数字,也应同时保留估算范围与风险说明,避免单一数字被误当成承诺上限。

2. 执行稳定期:关注效率与承诺偏差

当范围稳定、工作包规律时,可以增加对单位工作成本和剩余效率的分析。若同类任务连续多个周期消耗增加,要区分复杂度变化、团队学习曲线、等待时间和返工。效率改善也需要谨慎解释:降低工时可能来自自动化,也可能是记录不完整或质量检查减少。

稳定期的预测更新可以按固定节奏进行,但重大范围变更、供应商价格变动或关键资源离岗应触发额外复核。常规节奏和事件触发并行,才能兼顾管理成本与及时性。

3. 交付后期:重点盯住未完成工作和验收风险

进入后期后,已花成本是沉没投入,决策重点应转向剩余交付、验收条件、上线支持和遗留缺陷。此时容易低估培训、数据核对、权限调整和稳定运行支持。项目经理应逐项核对“完成定义”,而不是因为主体功能已经演示成功,就假设剩余成本很低。

如果范围大部分完成,但关键验收尚未通过,预测应保留完成验收所需资源及可能的支持周期。削减最后阶段验证投入,可能让短期支出下降,却增加上线故障和后续维护成本。

4. 范围稳定但效率偏低:先找瓶颈,再加人

当项目没有明显新增需求,但成本仍上升时,先检查等待、返工、任务交接和资源冲突。若瓶颈是审批等待或测试环境不可用,增加开发人员未必能提高产出;若关键任务缺少特定技能,短期外部支持可能比扩大团队更有效。

可用短周期试验验证措施:选一个工作包,调整审批时限或资源安排,观察实际完成工作、缺陷和单位成本变化。用结果决定是否扩大措施,而非凭“人多进度快”的直觉。

5. 预算受限但范围刚性:讨论风险与资金时间

预算上限明确、范围又不能缩减时,要把成本压力升级为治理决策,明确是否允许延期、改变资源组合、重新谈判合同或承担风险。团队不能通过隐性减少测试、培训或文档来“守住预算”,否则成本只是从项目阶段转移到运营阶段。

若现金流是主要约束,而不是最终成本总额,应另外安排付款节奏和采购时点。现金流紧张与项目经济性差是不同问题,前者可以通过付款条件和阶段安排处理,后者则需要重新审视范围、收益或方案。

6. 变更频繁:把变更影响估算纳入审批

每项重要变更都应说明新增工作量、对进度的影响、资源依赖和后续维护成本。变更审批不应只有“业务价值高不高”,还要说明它如何改变完工成本预测。对于小额频繁变更,可以设定累计影响阈值,避免每次看起来都很小,合计后却改变项目经济性。

若客户无法在执行前提供完整需求,团队可以设计阶段性确认点与变更预算机制。这样做不是放松成本控制,而是把不确定性变成有边界、能被授权的管理对象。

7. 多项目共享资源:区分项目成本与能力约束

共享顾问、架构师或测试团队时,一个项目的延期可能导致其他项目成本上升。此时只看单项目工时,会低估资源排队和切换成本。组织应同时查看关键角色负荷、优先级冲突和跨项目等待时间,明确资源分配由谁决策。

如果项目确实使用共享资源,成本分摊规则要稳定透明。分摊方式可以按工时、服务量或组织规定执行,但不能为了让某个项目报表好看而随意更换。管理者要知道分摊成本与项目可控成本之间的区别。

八、取舍与边界:什么值得精细管理,什么不值得

1. 精细度越高,不一定越有价值

将每个十分钟都归到细分类别,理论上能提高成本颗粒度,实际却可能显著增加填报和核验负担。若细分数据没有对应决策,记录成本会超过它带来的收益。对于高金额、高风险或重复发生的工作包,应提高精度;低金额、低风险且难以改变的费用,可以按较粗粒度管理。

判断是否继续细分,可问:细分后会不会改变资源配置、采购决定或范围选择?如果不会,保留更简单的口径通常更可持续。

2. 预测速度与验证深度之间需要平衡

快速预测能更早发现风险,但输入数据可能较粗;深度核算更准确,却可能错过决策窗口。团队可以采用双层机制:每周更新高风险工作包的简要滚动预测,每月完成全项目口径核验。重大决策前,再针对影响最大的变量做专项估算。

预测不是越频繁越好。如果每次更新都没有新信息,只是在反复修改假设,团队会陷入报表劳动。节奏应由风险变化和决策需求驱动,而非单纯追求更新次数。

3. 统一模板与项目差异之间需要平衡

组织统一模板有助于横向比较和复用历史数据,但项目类型、合同模式和交付方式不同,成本结构也不同。标准模板应规定最小共同口径,同时允许项目补充专属成本类别和风险变量。

若强行让所有项目使用完全相同的工作包,团队可能为了满足模板而错误归类。比较的前提是定义一致,不是表面结构完全相同。

4. 自动化与人工判断之间需要平衡

自动汇总适合处理工时、合同和成本明细,减少重复录入;人工判断仍需要用于估算剩余工作、识别风险和解释偏差。把预测完全自动化,会把历史数据中的偏差和口径问题一并复制;完全依赖人工,则难以规模化,也不容易追溯。

较好的做法是自动汇总已确认数据,人工维护尚未完成工作的估算,并让系统保存版本差异。每次人工调整都记录原因,这样既有计算效率,也保留专家判断的证据。

5. 成本透明度与团队信任之间需要平衡

成本数据用于识别流程和项目风险,不应简单变成对个人的排名。若团队认为填报数据会被用于惩罚,可能出现少报工时、规避高风险任务或将成本转移到其他分类。管理者需要明确数据使用边界,让成本透明服务于项目决策和组织学习。

对于个人绩效,不能只用工时和单位成本判断贡献。复杂问题解决、知识沉淀、质量保障和协作支持,未必能被单一成本指标完整表达。成本管理关注资源投入与交付价值,不等于用成本数字替代绩效管理。

九、落地检查清单与结尾:先把预测做成可行动的系统

1. 首个周期先完成四项基础工作

如果团队目前只有预算表,可以先从一个项目试点,不必一开始建设复杂的数据平台。首个周期的目标是把口径、工作包、承诺成本和剩余估算连起来,并验证管理会议能否据此做出决策。

  1. 写清成本口径、数据截止日和责任人,确认财务、项目及采购对实际成本和承诺成本的定义一致。
  2. 将项目范围拆成负责人能够估算、团队能够验收的工作包,并映射到成本类别。
  3. 建立基准、实际、承诺和剩余估算四类数据,保留来源、时间戳及修订记录。
  4. 选取两三个高风险工作包做滚动预测,约定偏差阈值、升级路径和验证方式。

2. 用三次复核验证流程是否真正有效

第一次复核看数据能不能对上:工作量、合同、费用和财务记录是否有明确来源。第二次复核看预测能不能解释:成本变化是否能归因到具体工作包和假设。第三次复核看行动有没有效果:资源调整、范围拆分或风险应对是否改变了交付结果。

如果三次复核后,团队仍然只能说“成本高了”,说明数据映射或责任机制还不够;如果能解释但没有行动,说明治理权限或决策节奏有问题;如果行动完成但预测没有验证,则闭环仍未建立。

3. 判断成熟度时看行为,不看报表装饰

成本管理成熟,不是拥有最多图表或最复杂公式,而是团队能否在问题变成超支之前识别趋势,能否把不确定性和承诺分开,能否在范围、资源、时间和质量之间做有依据的选择。预测数字允许修正,假设和判断必须留下轨迹。

这也是我对实施团队成本管理最重要的判断:不要追求一个看起来永远准确的数字,要建立一套能及时承认不确定性、解释偏差并调整行动的机制。预计成本不是为了证明预算没有错,而是为了在还有选择时看清每一种选择的代价。

下一步可以从当前项目挑一个高风险工作包,今天就核对已入账成本、已承诺成本和剩余工作估算,补齐责任人及假设,再安排一次偏差复核。先让一个工作包的预测真正可追溯,再扩展到整支实施团队,通常比一开始追求完整的大系统更稳妥。

常见问题解答(FAQ)

1. 实施团队如何建立可用于决策的项目成本基线?

我以前做项目预算时,常把人天、差旅和采购费用分开记,到了项目复盘才发现不同表格的口径对不上。成本基线到底应该包含哪些项目,才能既方便跟踪,也能在执行中判断是否要调整?

先统一范围、计量单位和归集规则,再冻结一版基线。建议按工作包拆分预算,至少覆盖内部人力、外包与采购、差旅及其他直接费用;人力成本要说明采用标准人天单价还是实际薪酬分摊,差旅要明确按发生额还是预算额记录。

基线中同时保存数量、单价和金额,例如“接口联调:12人天×1800元/人天=21600元”,而不只写一个总额。这样偏差出现时,才能分辨是工作量增加、单价变化还是范围变更。基线经审批后不应随意覆盖;批准的范围变更应单独记录,并保留原基线与修订基线,避免通过改预算把超支“抹平”。

2. 实施项目的实际成本应该按什么频率采集和核对?

我担心成本数据如果月底才补,项目已经超支却没人及时发现;但每天催团队填表,又可能增加不少负担。实施团队该怎样安排采集频率,才能兼顾数据及时性和一线执行效率?

不必要求所有成本每天手工填报,频率应按成本发生速度和风险设置。人力工时可按周记录并由负责人确认,采购、外包和差旅等金额则在申请、下单或报销节点进入台账;项目负责人每周检查未填工时、待审批费用和异常变更,财务或项目控制人员每月完成凭证核对。

可以用小范围试运行验证负担:例如连续四周记录填报时长、缺失率和月末调整笔数,再决定是否调整频率。关键判断标准不是报表更新得多勤,而是数据能否在仍有纠偏空间时发现偏差。

3. 如何分析计划成本、实际成本和完工估算之间的偏差?

项目中途出现延期时,我看到过实际支出暂时低于预算,但这并不代表项目更省钱,因为剩余工作可能还很多。除了比较预算和已花金额,我还应该看哪些数据,才能判断最终会不会超支?

至少同时看计划成本、实际成本、已完成工作对应的预算价值,以及剩余工作的成本估算。一个实用的检查方式是:实际成本低于已完成工作预算,说明成本效率暂时较好;但如果完成比例低、关键工作延期,仍需提高完工成本预测。

比如预算为100万元,已完成工作按基线价值计为40万元,实际花费45万元,成本效率约为40÷45=0.89,表示每花1元只获得约0.89元的计划价值。此时不能简单把剩余预算55万元当作足够,应让工作包负责人重新估算未完成工作,并把风险准备金与已批准变更分开列示。

该指标是预警信号,不是脱离进度、范围和估算质量的自动结论。

4. 实施团队怎样把成本分析结果转化为可执行的纠偏措施?

我做过成本复盘,图表不少,但最后常停在“加强管理”这类结论上。怎样从成本偏差追到具体原因,并确定谁在什么时候采取什么措施,才能避免分析变成只供汇报的材料?

把每项重大偏差拆成原因、影响、责任人、措施和复核日期,而不是只给出总差额。原因可先分为范围变化、工作量估算偏差、返工、资源单价、采购价格和进度拖延,再通过工时记录、变更单、采购合同及里程碑记录交叉核实。

例如某阶段超支6万元,若其中4万元来自未审批的需求增加,优先措施应是冻结新增范围并走变更评估,而不是要求团队普遍压缩工时。每项措施还要指定检查指标,如下个里程碑前返工工时占比是否下降、未批准工作是否归零。若纠偏会影响交付范围、质量或合同义务,应提交决策而非由项目组私自削减。

核心关键词

读者评论

毛
毛书瑶

我们项目以前只看财务已入账金额,月底才发现采购承诺和外包费用集中补进来。把已发生、待确认、已承诺分开后,预测确实更容易解释;但工时归到工作包这一步,执行起来还挺依赖团队习惯。

龙
龙若溪

文中强调预测要和行动规则绑定,这点比较实用。实际操作中,黄色、红色阈值最好按项目类型分别设定,否则稳定的标准实施项目和需求变化大的项目用同一条线,可能会频繁误报。

卢
卢承宇

我对“剩余工作估算”最有感触,项目后半段常有验收、迁移和上线支持被低估。不过风险成本怎么计入还得和财务口径对齐,尤其要避免承诺成本已经算进剩余估算后又重复加一次。

文章包含AI辅助创作:预计成本管理指南:实施团队如何做好成本管理,数据分析全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/592265

赞 (0)
飞飞飞飞
费用管理方法大全:实施团队成本管理风险控制落地清单
上一篇 57分钟前
成本管理采购成本教程:实施团队风险控制,避坑指南
下一篇 56分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
