采购成本管理指南:实施团队如何做好成本管理,风险控制全流程
采购成本管理真正失控,往往不是因为某一张报价单太贵,而是因为团队在需求、合同、交付和验收之间丢失了同一套成本口径:采购时按设备报价比较,实施时才发现安装、接口、培训和变更都要额外付费。我的核心判断是,实施团队要管的不是“采购价”,而是从需求提出到资产稳定运行的全生命周期成本;风险控制也不是签约前多审一遍合同,而是让每一笔成本都有责任人、触发条件和可验证的交付结果。
一、先讲结论:采购成本管理要管全生命周期,而不是只压报价
1. 把“价格最低”改成“可交付总成本最低”
采购方案的成本至少应拆成四层:采购价格、实施成本、运行成本和退出成本。采购价格通常最容易看见,实施成本包括集成、部署、迁移、培训及项目管理,运行成本包括维护、耗材、能源、订阅和人力,退出成本则包括数据迁移、设备处置、合同解约以及替换期间的业务损失。
如果团队只拿供应商报价单做横向比较,常见结果是前期预算看起来节省,后期通过变更单、现场服务费、扩容费和延迟交付成本补回来。真正可比较的采购数字,是在相同范围、相同周期、相同验收标准下计算出来的总拥有成本。
| 成本层次 | 常见项目 | 容易漏算的部分 | 管理动作 |
|---|---|---|---|
| 采购价格 | 设备、软件、材料、服务基础费 | 税费、运输、最低采购量、价格调整条款 | 统一规格和计价单位后比价 |
| 实施成本 | 安装、集成、配置、迁移、培训 | 接口适配、现场差旅、数据清洗、加班支持 | 将工作范围和交付物写入清单 |
| 运行成本 | 维护、订阅、耗材、能源、运维人力 | 续费涨价、备件、停机损失、性能扩容 | 按预计使用年限核算年度成本 |
| 退出成本 | 替换、迁移、回收、合同终止 | 数据导出、历史资料交接、过渡期双重费用 | 采购前确认退出权利与交接机制 |
2. 用四个控制点建立成本闭环
实施团队可以把采购成本管理归纳为四个控制点:预算基线、承诺成本、已发生成本和完工预测。预算基线回答“批准了多少”;承诺成本包括合同、订单及已经确认的变更;已发生成本回答“已经付出多少”;完工预测则回答“按当前进度最后会花多少”。
只看财务付款,团队会低估已经承诺但尚未开票的金额;只看合同金额,又会忽略尚未签约的变更风险。每周或每两周更新一次承诺成本和完工预测,通常比月底发现预算偏差更有用。

3. 管理目标不是把所有成本都降到最低
采购成本管理要同时守住质量、进度、安全、合规和业务连续性。某项费用被削减后,如果导致返工、停产、系统不可用或合规缺陷,表面节省就可能转化为更大的损失。
因此,我建议把目标写成“在明确的交付和风险边界内,实现经验证的总成本最优”。这句话比“节省百分之多少”更难考核,却更能阻止团队通过缩减必要测试、降低规格或推迟维护来制造短期节省。
二、背景和真实场景:成本失控通常从交接断点开始
1. 采购、实施和财务往往各自拥有一部分真相
在中大型项目里,需求方知道业务目标,采购团队熟悉供应商与合同,实施团队掌握接口、现场条件和验收,财务掌握预算、付款与入账。问题是,这些信息经常落在不同表格、邮件和系统里。合同金额没有带上实施假设,项目计划没有关联付款节点,变更记录也没有同步更新预算预测。
我在审视采购流程时会先问一个很具体的问题:如果今天项目负责人离职,接手的人能否在半小时内说清楚已承诺金额、未决变更、验收条件和剩余预算?如果做不到,团队缺的通常不是再加一张审批表,而是一条贯穿需求、合同、交付和付款的证据链。
2. 一个常见的现场情景:设备买得便宜,项目却变贵
假设某工厂采购一套生产检测设备,供应商甲报价为48万元,供应商乙报价为43万元。两份报价看似只差5万元,但甲的报价包含安装、基础接口调试和两次现场培训;乙的报价只含设备交付,安装另计,接口按实际工时结算,培训和差旅也需另行支付。
如果实施团队在询价阶段没有冻结接口清单、现场责任边界和验收方案,乙方案的初始价格就不能与甲直接比较。实际执行中还可能出现供电改造、工位调整、数据格式清洗和停线配合等事项。它们未必全由供应商承担,但必须在决策前被识别、估算并分配责任。
下表中的数字是为了展示测算方法而设置的情景模拟,不是市场报价。它说明比较方案时要把范围和周期统一,而不是证明某种设备或行业存在固定成本水平。
| 费用项目 | 甲方案 | 乙方案 | 需要核实的条件 |
|---|---|---|---|
| 设备采购 | 48万元 | 43万元 | 规格、税费、运输、交付地点是否一致 |
| 安装与调试 | 报价内 | 估算4.5万元 | 现场工时、施工窗口、差旅是否封顶 |
| 接口与数据处理 | 基础接口在范围内 | 估算3万元 | 接口数量、字段映射、异常处理谁负责 |
| 培训与验收支持 | 两次培训在范围内 | 估算1.5万元 | 培训对象、次数、验收陪同范围 |
| 五年维护估算 | 估算8万元 | 估算11万元 | 响应时间、备件价格、年度调价机制 |
| 情景总成本 | 约56万元 | 约63万元 | 仅在上述假设成立时可比较 |
如果团队只把48万元和43万元放在审批材料首页,乙方案就会显得更有优势;把实施边界和维护周期补齐后,决策才有可能反转。这里的关键并不是甲一定更好,而是未报价的项目必须作为待核实成本呈现,不能默认为零。

3. 实施阶段的成本风险具有累积性
成本风险往往不是一次大额超支,而是多个小偏差逐渐叠加:需求确认晚了一周,现场窗口错过;接口资料不完整,调试多做几轮;验收口径模糊,交付物被退回;每次都只是几天或几万元,最后却同时影响付款、上线和业务使用。
团队因此要把“成本偏差”和“成本偏差的原因”一起记录。只有看到原因,才知道偏差是一次性、可控的,还是会持续扩大的系统性问题。

三、常见误区:表面上在控费,实际上在转移成本
1. 误区一:把预算当成目标,而不是约束
预算是经批准的资源边界,不是所有实际成本的自动承认,也不是可以任意花到用完的额度。项目负责人如果只盯“预算还剩多少”,容易把剩余额度当成可支出空间;如果只盯“没有超预算”,又可能忽略延期、质量和资源占用等代价。
更有效的做法是同时观察预算偏差和完工预测。预算偏差反映过去花得是否符合计划,完工预测则根据剩余工作、已承诺成本和已知风险,估算最终总额。对仍在实施的项目,后者通常更能支持及时决策。
2. 误区二:用最低报价替代供应商综合评估
最低报价可以作为风险信号,也可能确实来自更高效率、更成熟的产品或更优成本结构。它本身既不是优点,也不是缺点。需要核实的是:报价是否覆盖相同范围,价格有效期多长,关键材料或服务是否另计,供应商是否能满足实施窗口和验收要求。
我不会因为一个报价低于其他报价就直接淘汰,也不会仅因为低价就认定存在陷阱。我会要求供应商解释成本构成,并把无法解释或无法承诺的项目列入风险清单。报价差异需要被解释,而不是被情绪化地奖励或惩罚。
3. 误区三:把风险准备金当作一笔随时可用的“机动钱”
风险准备金的用途是覆盖已识别的不确定性,不是给范围不清、审批不全的需求兜底。如果团队不区分已知风险、未知风险和范围变更,准备金会很快被日常小请求消耗,真正发生关键风险时反而没有缓冲。
建议把准备金拆成风险条目,每条记录可能性、影响、预防措施、应急措施和是否需要动用资金。风险发生时先确认是否符合使用条件,再走授权流程;没有发生的风险,不应提前被当成确定支出。
4. 误区四:合同签完就认为成本已经锁定
合同可以约束范围和价格,却不能消除所有变化。现场条件可能与假设不同,需求可能变更,供应商人员也可能更替。合同若缺少变更控制、费率上限、验收标准和延期责任,签约金额只是一个起点。
对实施团队来说,尤其要检查合同附件中的工作说明、接口清单、服务级别、交付物、验收测试和付款触发条件。正文写得很强硬,但关键范围放在模糊附件里,仍可能留下执行争议。
5. 误区五:只看财务节省,不计算内部投入
供应商把工作转给客户团队,不一定意味着总成本下降。数据整理、环境准备、现场协调、测试执行和问题跟进都需要内部工时。如果这些工作没有进入测算,采购方案可能只是把外部费用变成了内部机会成本。
这并不意味着所有内部工时都要折算成现金再审批。至少要记录所需人天、关键岗位和对其他工作的影响,判断组织是否有能力承接。人员不足时,省下的服务费可能被排队等待和项目延期抵消。
四、专业判断逻辑:建立从需求到付款的成本控制链
1. 需求阶段:先把“要买什么”变成可验证的业务结果
需求不能只写“需要一套设备”或“需要一项服务”。它应回答要解决什么问题、影响哪些用户或业务环节、需要达到什么结果、在什么条件下验收。可验证的结果能帮助团队识别不必要功能,也能减少供应商各自按不同理解报价。
需求文件至少要有范围边界、关键规格、数量、使用周期、现场条件、依赖事项和验收原则。对不确定部分要明确标记“待勘察”或“需验证”,并安排责任人和截止时间,不要用含糊措辞假装已经确认。
2. 询价阶段:统一比较口径,保留报价假设
团队发出询价时,建议让各供应商按同一费用结构报价:基础采购、实施、差旅、维护、培训、备件、续费和可选项。若供应商无法准确报价,应要求列出计价方式、工时费率、上限条件和影响价格的假设。
需要注意,报价单上没有某项费用,并不等于这项费用为零。只有在合同或正式说明中确认“不收费”或“包含在报价内”,才能把它作为零增项进行比较。
3. 评审阶段:分开评价价格、交付能力和风险暴露
采购评审可以设置三个层次。第一层是硬性门槛,如法规要求、关键规格、服务窗口和交付地点;不满足的方案无需用价格弥补。第二层是总成本比较;第三层评估执行风险,例如供应商产能、关键人员依赖、替代资源和退出安排。
权重不是越精细越科学。评审分数如果把交付能力、服务质量和成本风险都压成一个总分,团队可能无法解释为什么选中某方案。我更倾向于保留成本区间和风险项的原始证据,再说明最终选择的理由与承担的代价。
4. 合同阶段:把范围、变更和付款放进同一套机制
合同审查不应只核对总价。实施团队需要确认谁提供环境、谁准备数据、谁负责接口、哪些工作包含在内、哪些工作按单价结算、变更怎么审批,以及什么条件下可以付款。
- 范围清单:明确交付内容、数量、规格、服务周期和排除事项。
- 变更机制:要求说明变更原因、工作量、价格影响、进度影响和审批人。
- 付款节点:尽量与可验证的交付成果挂钩,而不只与日历日期挂钩。
- 价格保护:明确费率有效期、续费调价方式、差旅报销规则和费用上限。
- 验收条款:列明测试方法、缺陷等级、整改期限和复验机制。
- 退出安排:约定资料交接、数据导出、资产移交和未完成工作处理方式。
5. 实施阶段:用变更单阻止口头承诺变成隐形支出
变更控制的重点不是增加审批负担,而是防止成本和进度影响在没有授权的情况下发生。任何新增工作在执行前,都应说明背景、业务必要性、替代方案、费用影响、进度影响和责任人。
紧急情况确实可能需要先执行再补流程,但应设置例外规则:授权人是谁、金额上限是多少、多久内必须补齐证据、哪些事项绝不能走事后审批。没有例外边界的“先做再说”,会逐渐变成常态。
6. 验收与付款阶段:把付款条件绑定到可复核证据
验收要有证据,不应只依赖会议纪要中的“原则上通过”。设备可以用测试记录、序列号和缺陷清单作为证据;服务可以用工时记录、交付物清单、响应记录和问题关闭状态作为证据;软件或系统类交付可以用需求覆盖、测试结果、权限交接和运行表现作为证据。
如果存在未关闭的重大缺陷,团队应按合同约定确定整改、暂缓支付、部分验收或保留款等处理方式。付款争议要尽早与合同负责人、财务及法务协同,避免等到项目结束才发现证据不足。
7. 收尾阶段:复盘偏差,而不是只归档发票
项目结束时,除了对账和资产登记,还要把预算基线、合同承诺、最终成本、变更次数、验收返工和供应商表现放在一起复盘。偏差不是为了追责而记录,而是为了改进下一次的需求估算、询价模板和现场准备。
我会重点问三件事:原计划漏掉了什么,哪些变化本可提前发现,哪些合同条款没有在执行时真正发挥作用。答不上来时,通常说明团队只完成了财务关闭,没有完成采购成本管理闭环。
五、案例与数据观察:用一套示意项目演示如何找出成本驱动因素
1. 先建立成本基线,再拆解可能的偏差来源
以下以一个为期六个月的生产线改造项目为例,设置初始批准预算120万元。数据为情景模拟,用于展示管理方法,不是行业平均值,也不是实际企业案例。项目预算包含设备、实施、现场改造、测试培训和风险准备金。
| 预算科目 | 基线预算 | 测算逻辑 | 主要风险 |
|---|---|---|---|
| 设备与材料 | 62万元 | 按规格清单和预估数量估算 | 关键部件涨价、数量变化、运输损耗 |
| 安装与现场改造 | 18万元 | 按现场工序和施工窗口估算 | 现场条件不符、施工窗口变化 |
| 接口与系统配置 | 14万元 | 按接口数量、复杂度和测试轮次估算 | 字段口径变化、历史数据质量不佳 |
| 测试与培训 | 8万元 | 按测试场景、培训批次和参与人员估算 | 业务人员参与不足、验收标准不一致 |
| 项目管理与内部投入 | 10万元 | 按关键岗位人天折算或单独记录资源占用 | 内部资源冲突、关键人员被其他项目占用 |
| 风险准备金 | 8万元 | 针对已识别风险设置控制额度 | 被未经评估的需求变更提前消耗 |
项目的基线并非简单地把所有预测数加起来。团队还需要说明每个估算的依据、适用范围、报价有效期和不确定程度。能确认的费用应使用合同或正式报价;尚未确认的部分应明确标注估算区间,而不是把单点数字包装成确定预算。
2. 用偏差驱动因素判断是否需要干预
假设项目执行到第八周,采购价格未超基线,但接口配置出现追加工作,现场改造也因施工窗口变化增加费用。团队如果只看采购科目,就会认为项目仍在预算内;如果把所有变更都记到“其他费用”,又看不出问题的来源。
下面将新增成本拆成示意金额。真正管理时,团队要同时记录原因、责任归属、是否可避免、是否影响交付和批准状态,不能仅凭金额给供应商或内部团队定责。
| 偏差来源 | 情景金额 | 触发因素 | 可采取的控制动作 |
|---|---|---|---|
| 接口字段补充与重复测试 | 3.2万元 | 数据字段定义晚于设计冻结 | 新增字段先评估业务必要性和测试范围 |
| 施工窗口重排 | 2.4万元 | 现场停机安排晚确认 | 将停机窗口确认设为进场前置条件 |
| 培训批次增加 | 1.1万元 | 班次覆盖未纳入原始培训计划 | 按班组和岗位一次性盘点培训对象 |
| 备用部件加急运输 | 0.8万元 | 常规交付周期与上线计划冲突 | 评估库存、替代件和加急成本的权衡 |
这些条目合计7.5万元,是否应该动用风险准备金,不能只看“项目需要”。团队要逐项判断:事件是否已登记为风险、是否在授权范围内、是否存在更低成本的替代方案、支出是否能换来明确结果。

3. 做敏感性分析,比给一个看似精确的数字更有用
实施项目的成本预测应当体现不确定性。团队可以设定基准、偏乐观和偏保守情景,说明每种情景成立的条件。比如现场窗口按计划落实、接口一次通过、关键材料按期到货时,成本接近基准;若现场改造反复、接口增加或交付延迟,成本则向上浮动。
情景分析不是为了把预算做大,而是为了让决策者看见风险来自哪里,以及哪些行动能够改变结果。数字越精确不代表预测越可靠;没有清晰假设的“精确到个位”的预测,往往只是把不确定性藏起来。

4. 用阶段门确认成本假设是否仍然成立
采购项目的成本控制不应在签约后停止。每个关键阶段都要检查原来的估算是否依旧适用:设计冻结时检查规格和数量,进场前检查现场条件,联调前检查接口与数据,验收前检查缺陷和支持周期。
阶段门不是机械地“过关”,而是明确继续、调整或暂停的决策依据。若关键假设已经失效,继续投入可能扩大沉没成本;及时暂停、重新谈判或更换实施路径,反而可能降低最终损失。
| 阶段门 | 应检查的成本假设 | 继续条件 | 需要升级处理的信号 |
|---|---|---|---|
| 需求冻结 | 数量、规格、使用场景和验收指标 | 关键需求有负责人确认 | 多个部门仍在增加核心范围 |
| 合同签订 | 价格范围、服务边界、变更和付款机制 | 报价假设与合同附件一致 | 关键费用仍按未封顶工时结算 |
| 现场进场 | 施工条件、环境准备、停机窗口 | 责任人和进场条件已确认 | 现场准备未完成但已产生待命费用 |
| 验收与关闭 | 交付证据、缺陷、尾款和后续服务 | 验收标准和遗留问题有记录 | 支付节点先于成果验证或资料交接 |
六、风险控制全流程:从识别到关闭,每个风险都要有动作

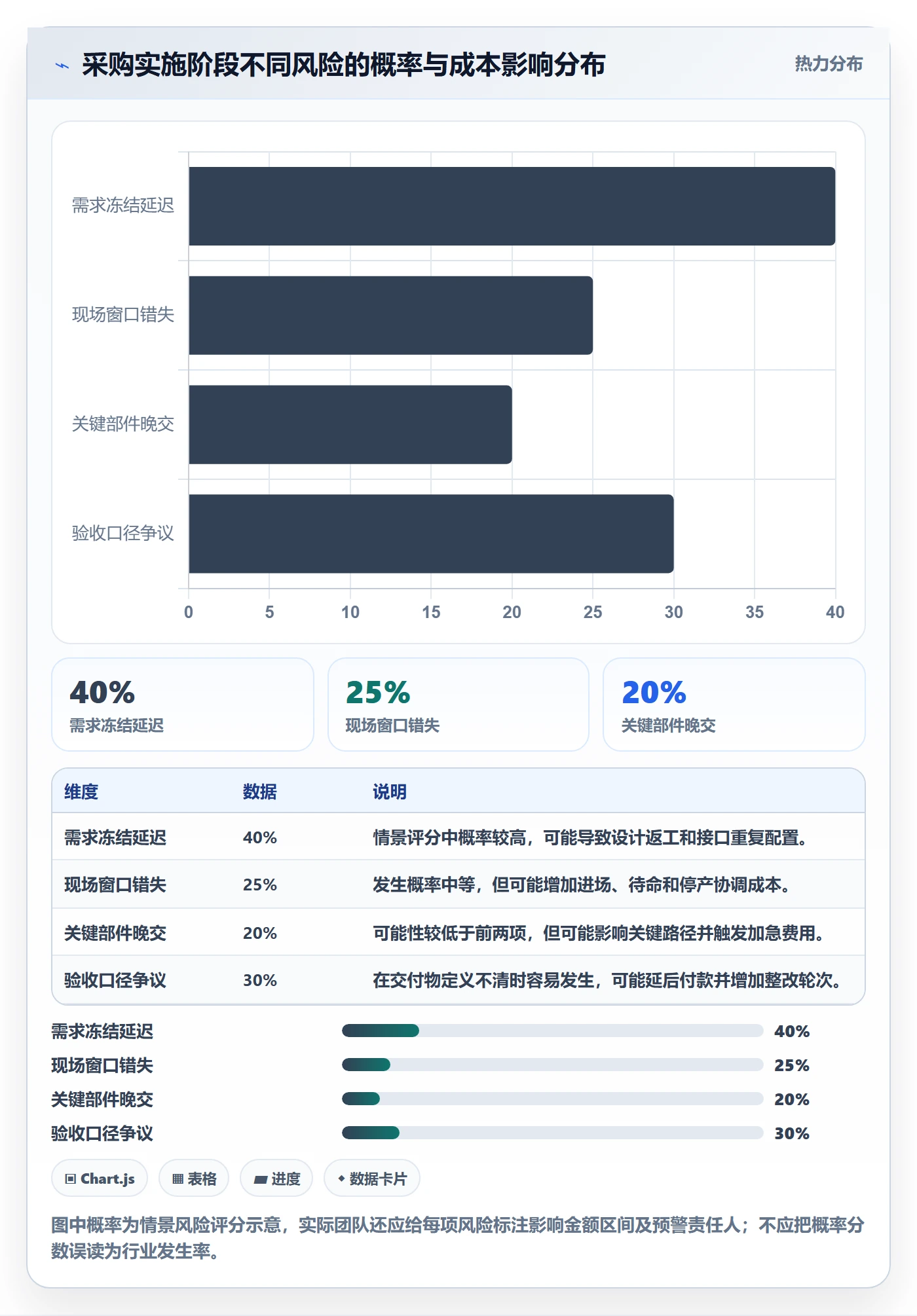

1. 识别风险:沿着成本链逐段找触发条件
风险识别可以按采购前、签约、实施、验收和退出五个阶段开展。采购前关注需求不完整、数量偏差和规格锁定过早;签约阶段关注计价方式、责任边界和价格调整;实施阶段关注现场、人员、进度和变更;验收阶段关注测试、缺陷和付款证据;退出阶段关注数据、资产和持续服务。
具体风险描述要写成“条件,事件,影响”的形式。例如:“如果接口字段在开发后才确认,可能需要重复配置和测试,导致额外工时并推迟验收。”这种描述比“接口风险较高”更能指导行动。
2. 评估风险:概率和影响要分开打分
风险优先级可以用概率与影响的组合做初筛,但矩阵不能替代判断。一个发生概率低、影响极高的安全或合规风险,不应因为乘积不高而被忽略;一个概率高但影响小的重复小偏差,也不能因为金额小就完全不管。
对于成本风险,我通常要求至少说明四件事:可能增加多少费用、会不会影响关键路径、是否有可行替代方案、谁有权决定是否接受。金额估算可以先用区间,等信息增加再收窄,避免假精确。
3. 采取应对:消除、降低、转移或接受
- 消除:调整需求或实施路径,从源头取消不必要的风险暴露。
- 降低:增加前置验证、样机测试、现场勘察或替代供应来源,降低发生概率或影响。
- 转移:通过合同、保险、质保或服务承诺重新分配部分风险,但不能误以为转移后企业完全没有责任。
- 接受:在风险与控制成本不匹配时,明确接受条件、授权人和应急方案,并为可能损失留出空间。
选择哪种应对方式,要考虑降低风险的成本是否合理。为了避免一项低概率、小影响的偏差而投入大量审核和控制资源,可能得不偿失;但对生产停线、数据丢失、人身安全和合规事项,即使发生概率不高,也应设置更严格的控制。
4. 监控风险:关注领先信号,而不是等超支发生
成本超支是滞后结果,团队要监控能提前提示问题的信号。例如,需求确认周期拉长、未决变更积压、供应商关键岗位频繁更换、测试缺陷关闭速度下降、现场准备事项逾期,都可能先于成本账面变化出现。
可以将风险台账与项目计划、合同清单和成本预测关联起来。每条风险指定责任人、下次检查时间和升级条件。只在月末更新一次风险表,难以及时发现实施节奏快速变化的项目。

5. 建立成本预警阈值,但避免“一刀切”
可以设置项目级预警规则,例如完工预测超过基线一定比例、未决变更金额达到准备金的一定比例、关键路径延误超过约定天数时升级。阈值应根据项目规模、合同结构和风险承受能力制定,不能套用一个固定百分比到所有项目。
金额阈值之外,还要设置非金额触发条件。例如供应商无法提供关键交付人员、质量测试连续失败、关键材料没有替代来源,即使暂时没有增加费用,也可能需要暂停后续付款或启动应急方案。
七、不同情况下的行动建议:先看项目复杂度与不确定性
1. 小额、标准化采购:把流程做轻,把边界说清
对于规格成熟、供应稳定、实施简单的小额采购,过度复杂的评审会增加管理成本。团队可以使用标准规格模板、授权目录、简化询价和明确验收清单,但仍要检查税费、交付时间、质保和退换条件。
适用的简化原则是:重复采购可复用已验证的供应商与规格,但不能因为“以前买过”就忽略本次使用场景、数量和现场条件是否变化。轻流程不等于无证据。
2. 多供应商、跨部门项目:先统一范围与接口
项目涉及多个供应商时,成本最容易出现在责任交界处。设备供应商认为接口由集成商负责,集成商认为数据由客户准备,客户则认为两者都已包含在合同内,最后由项目团队承担协调和返工。
此类项目应建立工作分解结构和责任矩阵,把每项交付物、输入条件、接口方、验收人和费用承担方式对应起来。接口清单可以比单纯增加合同页数更有效,因为它让跨方依赖能够在实施前暴露。
3. 需求变化频繁的项目:采用阶段承诺,别过早锁死全部范围
如果项目需求无法一次性确定,团队可以将采购拆成基础范围和可选范围,或采用分阶段采购、试点验证、框架协议加订单等方式。这样能减少一开始购买过量功能或资源的风险。
但分阶段不等于任意延期决策。团队要明确每阶段的进入条件、退出条件和价格机制,否则供应商可能因重复动员、资源空档或分批交付收取额外费用。
4. 关键业务不能中断:把连续性成本纳入方案比较
对于生产、客户服务或关键基础设施相关采购,单纯比较设备和服务费用不足以支持决策。应评估停机窗口、冗余方案、备件可得性、故障响应、恢复时间和业务替代流程。较高的维护费用,有时是为降低停机风险支付的合理成本。
团队应把停机损失的估算依据写清楚。例如使用历史停机记录、产能损失、人工安排和恢复时间,而不是随意用一个巨大金额制造采购压力。如果缺少可靠数据,可以给出区间和假设,并采用压力测试。
5. 预算已经紧张:先区分刚性需求、可延期项和风险缓冲
预算紧张时,先把需求分成必须满足的合规或业务连续性要求、重要但可分阶段的能力、可延期的优化项。与其全面压低所有规格,不如优先削减低价值、低使用频率或可后续扩展的部分。
不建议把风险准备金全部切掉来满足短期预算目标。若确需压缩,应说明哪些风险不再覆盖、由谁接受,以及发生时采取什么替代措施。把风险从预算里删除,不代表风险从项目里消失。
八、不同情况下的取舍:成本、进度、质量和控制力度如何平衡
1. 选择低价方案,还是选择范围更完整的方案
低价方案适合范围清晰、团队具备实施能力、接口简单且替代供应来源充分的场景。范围更完整的方案适合内部资源紧张、交付周期紧、跨团队协调复杂或上线失败代价较高的场景。
决策时应把省下的外部费用与新增的内部人力、管理成本和延期风险并列比较。如果内部团队有成熟能力,自己承担部分工作可能更经济;如果团队缺少经验,低价采购可能只是把风险转移给更难控制的一方。
2. 选择固定总价,还是按实际工作量结算
固定总价适合范围、交付物和验收条件相对明确的工作。它便于预算控制,但如果需求不清,供应商会把不确定性计入报价,或在执行中通过变更索取追加费用。
按工时或实际工作量结算适合探索性强、工作范围难以事先精确定义的任务,但必须有工时记录、费率表、金额上限、审批机制和阶段成果。没有上限和验证的计时合同,容易形成成本失控。
3. 选择更快交付,还是更低费用
加急交付可能需要额外人员、运输、并行施工或压缩测试时间。是否值得,取决于提前交付带来的业务价值是否高于加急费用及额外质量风险。团队应分别估算“提前上线的收益”和“加急导致的成本与风险”,不宜只把延期罚款当作唯一比较项。
如果交付时间赶不上业务窗口,真正的选择可能不是“加钱加速”,而是采用临时替代流程、分批上线或缩小首期范围。实施团队要把这些选项一起摆到决策桌面上。
4. 选择更强控制,还是更少流程
采购金额越大、不可逆投入越高、业务影响越关键,控制机制通常越值得投入。低风险、标准化事项则应避免复杂审批消耗大量时间。最合适的控制强度,取决于失败成本、可逆性和发现问题的难易程度。
| 项目特征 | 建议控制重点 | 不宜忽视的代价 |
|---|---|---|
| 金额小、规格标准 | 目录价格、交期、质保、验收记录 | 过度审批带来的时间成本 |
| 金额大、范围稳定 | 总成本、竞争性报价、合同责任、付款证据 | 只追求最低报价导致的交付缺口 |
| 金额不大但业务关键 | 可靠性、备份方案、响应时间、替代供应 | 低估停机或中断损失 |
| 范围不确定、迭代频繁 | 阶段预算、变更上限、验证节点、退出机制 | 过早锁定大额长期承诺 |
九、让成本管理落地:团队应保留的清单、指标与会议机制
1. 维护一份能够支持决策的成本台账
成本台账不应只是付款明细。至少需要关联项目、预算科目、供应商、合同或订单编号、承诺金额、已发生金额、付款金额、变更状态、成本负责人和对应交付物。未决金额与已确认金额要分开,避免预测混入事实。
同一笔成本最好能够追溯到需求、报价、合同条款、变更审批和验收证据。团队不必一开始就追求复杂系统,先统一字段、编号和更新责任人,通常比购置工具后仍依赖个人维护的表格更重要。
2. 关注少数能推动行动的指标
指标不是为了生成更多报告,而是为了触发行动。建议从项目规模和类型出发,选择能反映承诺、预测、变化和交付质量的指标,并同时观察趋势与原因。
| 指标 | 计算或观察方式 | 能回答的问题 | 常见误读 |
|---|---|---|---|
| 完工成本预测 | 已发生金额加剩余工作预测与风险估算 | 按当前情况最终可能花多少 | 把未经批准的变更当成已发生成本 |
| 承诺成本覆盖率 | 已签约或已下单金额占最新预测的比例 | 还有多少成本尚未锁定 | 把未承诺部分误认为一定不会发生 |
| 变更金额占比 | 批准变更金额除以初始基线 | 需求与范围是否稳定 | 所有变更都视为浪费;有些变更具有业务价值 |
| 验收返工次数 | 统计交付物退回整改或重复测试的次数 | 范围定义和交付质量是否清晰 | 只看次数,不区分问题严重程度 |
| 付款证据完整率 | 符合合同触发条件且有凭证的付款项目占比 | 付款是否与交付相匹配 | 资料齐全就等于交付质量良好 |
3. 用短周期例会处理偏差,而不是月底集中补账
项目处于高变更或高风险阶段时,可以每周检查完工预测、变更、风险和关键交付物;稳定阶段则适当降低频率。会议要聚焦需要决策的事项:是否批准变更、是否动用准备金、是否调整范围、是否升级供应商问题。
每项结论都要记录决定人、时间、理由和影响范围。会议纪要如果只有讨论内容,没有明确决策和责任人,就无法成为成本控制证据。
4. 用可复用模板减少重复工作
- 需求与验收清单:帮助需求方说明结果、边界和验证方法。
- 统一询价表:让供应商按相同费用结构和假设报价。
- 总拥有成本表:比较采购、实施、运行和退出费用。
- 变更评估单:记录业务理由、成本、进度、风险和审批。
- 风险台账:记录触发条件、责任人、预警信号和应对动作。
- 验收证据清单:把付款条件与测试记录、交付物和缺陷关闭关联。
模板的目标不是让每个项目填写更多字段,而是让关键问题不再每次从零开始。若字段长期无人更新,说明模板过重或责任不清,应删减并重新分配维护任务。
十、结尾:下一步不是先砍预算,而是先看清成本从哪里来
1. 采购成本管理的独特价值在于减少“后知后觉”
采购成本超支通常不是在付款时突然出现,而是在需求未冻结、报价口径不一致、合同范围模糊、现场条件未确认和验收证据不足时逐步埋下。账面上的超支只是最后被看见的结果。有效管理要把这些前置信号变成可以检查、可以升级、可以决策的事项。
我更愿意把采购成本管理理解为一套决策机制:在花钱之前看清假设,在承诺之前确定边界,在变化发生时衡量代价,在交付之后验证价值。压价只是其中一个动作,而且并不总是最重要的动作。
2. 下一步可以从一个在执行项目开始
团队不必等待流程全面改造。选一个正在实施的采购项目,先完成以下几件事:
- 把批准预算、合同承诺、已发生金额、已付款和完工预测分开列示。
- 把供应商报价中的包含项、排除项、计价方式和未确认假设逐条核对。
- 盘点所有未决变更,说明金额、进度影响、责任人和批准状态。
- 检查下一次付款对应什么交付证据,验收标准是否可以实际执行。
- 选出金额或业务影响最大的三个风险,明确预警信号和应对负责人。
- 项目收尾时对比基线与最终成本,记录可复用的估算和合同经验。
如果这六项信息能在同一处被可靠地更新,团队就已经从“记账式控费”迈向“决策式成本管理”。后续再逐步完善预算规则、供应商评价和数字化工具,才更容易获得实际收益。
3. 最后判断:把节省定义为“少花冤枉钱”,而不是“少花钱”
好的采购管理不会让每个项目都选最便宜的方案,也不会把所有风险都转嫁给供应商。它要帮助团队知道哪些成本值得承担、哪些偏差可以预防、哪些风险必须接受,以及在条件变化时何时应该停下来重新决策。
下一步的实际行动,是从一份正在执行的合同开始,找出三个没有明确计价或验收边界的事项,把它们转成可核实的假设、明确的责任和可追踪的成本。这通常比单纯要求供应商再降一次价,更能避免项目后期出现难以解释的支出。
常见问题解答(FAQ)
1. 实施团队如何建立可执行的采购成本基线?
我负责的项目经常在立项时先报一个总金额,等到实施阶段才发现培训、接口和数据迁移都没算进去。采购预算到底应该按什么口径拆,才能既方便审批,又能在后续判断超支?
先把采购范围拆成可验收的工作包,而不是只按供应商报价汇总。以一项计划周期为6个月的系统实施为例,可分别列出软件或服务费用、实施人天、接口开发、数据迁移、培训、差旅和税费,并为每项记录数量、单价、计价依据、责任人及验收条件。
预算基线应区分已签约金额、已批准但未签约金额和预留风险金,避免把三者混成一个数字。经验上,最容易漏掉的不是主合同,而是需求变更、历史数据清洗和上线后的额外支持;这些项目要么明确计入合同,要么单独列出估算和批准条件。
基线一经批准,后续调整应保留原预算、变更金额、原因和批准人,不能直接覆盖原数,否则团队无法判断偏差来自估算不准还是范围扩大。
2. 比较供应商报价时,为什么不能只看合同总价?
我最近在评估几个供应商,报价表上的总价差距很明显,但有的包含培训和维护,有的把这些列成选配。我担心选了表面便宜的方案,实施后反而不断追加费用,应该怎样比较才公平?
把报价统一换算为同一范围和周期的总拥有成本,再做比较。可按“合同费用+必需实施与集成费用+运行期维护费用+内部投入+退出或迁移成本”估算,例如两年内方案甲报价为48万元,另需接口与培训12万元;
方案乙报价为55万元但已包含这两项,若运行维护与内部投入相近,甲的可比成本至少也是60万元,不能据48万元直接判定更便宜。比较前要逐项核对用户数、交付物、服务响应时限、维护期限、验收标准和超范围计价方式。
内部投入也要计入判断:若一个方案需要团队额外投入大量整理数据或维护接口,即使合同价低,实际成本仍可能更高。报价无法确认的项目应标为待澄清,而不是默认包含。
3. 采购实施中的风险准备金应该怎么设,什么情况下才能使用?
我做预算时常被要求留风险金,但比例不是拍脑袋定,就是项目中途被当成机动资金花掉。怎样估算这笔钱,才能应对真实的不确定性,又避免它变成没有约束的额外预算?
不要仅按固定比例机械留钱,先列出可识别风险,再按发生概率和影响估算。比如接口需求尚未确认,团队估计有30%的可能需要增加8万元工作量,其期望风险金额可先按2.4万元记录;但这只是估算依据,不代表一定支出。
对影响无法量化的风险,可设置额度上限并注明触发条件,例如只有接口范围经双方确认发生变化,且完成影响评估和审批后,才能动用对应预留。准备金应与常规预算分开管理,每次使用都记录风险事件、金额、合同或工时依据、审批人及剩余额度。
若风险已消失或项目结束仍未触发,未使用部分应释放,而不是为了“用完预算”安排非必要采购。
4. 实施团队如何及早发现采购成本超支,并控制变更带来的影响?
我遇到过项目进度看起来正常,财务月底对账时才发现外包工时和差旅已经超出预期。团队平时应该盯哪些数字,需求变化时又怎样快速判断是该接受、延期还是拒绝?
至少每周核对已发生费用、已承诺但未付款金额和完工估算,并与批准基线对比。举例来说,预算为100万元,已支付35万元、已签约待支付30万元,剩余工作预计还需42万元,则完工估算为107万元,预计超支7万元;只看已付款35万元会严重低估风险。
每项需求变更先说明业务收益、一次性成本、后续维护成本、对工期和验收的影响,再由业务负责人、实施负责人和预算负责人共同决定接受、延期或拒绝。若变更不影响目标且成本可控,可以调整基线并保留审批记录;若收益不明确或挤占关键上线资源,应先进入候选清单,不要口头追加工作。
对外包工时、差旅和接口开发设置预警阈值,例如达到预算的80%即复核剩余工作量,通常比月底补救有效。
核心关键词
文章包含AI辅助创作:采购成本管理指南:实施团队如何做好成本管理,风险控制全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/592225
读者评论
我们项目以前只盯合同额和付款进度,未开票的变更经常到月底才被发现。把承诺成本和完工预测分开看后,确实更容易提前判断预算空间,不过前提是变更记录有人及时维护。
比价时把安装、培训和维护年限拉到同一口径很实用。实际项目里,供应商的“包含”也要逐项写进合同附件,否则验收时对交付范围的理解还是可能不一致。
文章对内部人力成本的提醒比较贴近实施现场,但这部分不太容易精确折算成金额。我们通常先登记关键岗位投入和预计人天,用来判断团队是否能承接,比硬套一个小时单价更可操作。
