实施团队做预计成本管理,最容易出现的误判不是“预算做得不够细”,而是项目启动时把人天、差旅、外包和采购费用填进表格,项目结束后才发现实际成本已超支,却没人能说清偏差从哪一天、哪项变更、哪个角色开始累积。预计成本流程真正要管的不是一个预算数字,而是从估算、批准、承诺、发生、预测到复盘的一条证据链。
一、核心结论:预计成本不是一次填报,而是持续预测
1. 先把“预计成本”与“预算金额”分开
预算金额是组织批准投入的上限或目标,预计成本则是团队根据当前范围、资源、进度和风险,对最终成本做出的最新判断。两者不能互相替代:项目预算是 80 万元,不代表预计成本永远是 80 万元;当范围增加、人员投入变化或供应商报价更新,预计成本就应随之变化。
我在实施项目复盘中更愿意追问三个数:批准预算是多少、已经发生多少、按当前信息完成项目预计还要多少。第三个数通常比“已花费金额”更早暴露问题。已经花出去的钱无法追回,但剩余成本仍可能通过调整范围、排期、资源组合或采购方式得到控制。
最实用的管理口径是:完工预计成本 EAC=累计实际成本 AC+完工尚需成本 ETC。这个公式看似简单,难点在于 AC 是否完整、ETC 是否基于当前工作量而非最初计划,以及风险准备是否重复计入。
2. 流程优化要同时管住五个节点
一套可执行的流程至少覆盖估算、基线批准、成本承诺、实际归集、滚动预测和偏差处置。前四项决定数据是否可信,滚动预测决定团队能否提前发现问题,偏差处置则决定管理动作是否真正发生。
如果团队只优化预算审批表,成本数据仍可能滞后;如果只上线报销或工时填报,团队也未必能知道项目最终会花多少钱。流程优化的目标不是让表单更完整,而是缩短“偏差发生,被识别,有人采取行动”的时间。
| 管理节点 | 必须回答的问题 | 建议留下的证据 | 常见失效方式 |
|---|---|---|---|
| 估算 | 范围、工作量和单价依据是什么? | 工作分解、角色人天、报价、假设条件 | 只填总额,没有可追溯计算过程 |
| 基线批准 | 谁批准了什么范围和预算? | 基线版本、审批意见、风险准备说明 | 预算变更后覆盖旧值,无法还原历史 |
| 成本承诺 | 尚未付款但已经无法取消的金额是多少? | 采购订单、外包合同、已确认差旅 | 只看付款数据,低估已承诺支出 |
| 滚动预测 | 按最新进度完成还需多少? | 剩余工作量、最新费率、未决风险 | 每月复制原预算,缺乏重估 |
| 偏差处置 | 偏差由谁处理,何时复核? | 原因分类、措施、责任人、到期日 | 报告红灯,没有决策和后续跟踪 |
3. 指标应围绕决策,而不是围绕报表数量
我建议先设一组“小而够用”的指标:完工预计成本、预算偏差率、成本绩效指数、预测准确率、成本数据时效、已承诺未支付金额和偏差关闭周期。每项指标都要规定口径、责任人、更新频率与触发动作,否则它只是一个看起来专业的字段。
例如,预算偏差率可以按“(完工预计成本-批准预算)÷批准预算”计算。若预算为 100 万元,最新 EAC 为 108 万元,偏差率为 8%。但是否要升级处理,不应机械地只看 8%;还要看项目阶段、偏差可逆性、客户合同约束和后续工作量。

二、背景与真实场景:为什么实施项目的成本容易失真
1. 实施成本不是只有工资和发票
实施团队常把成本理解为外部付款,忽视内部人员投入。对交付项目而言,顾问、项目经理、开发、测试、解决方案和现场支持的时间,往往是最大的成本来源。即使人员工资并未因某个项目直接增加,管理层仍需要知道这些资源被占用了多少,以及占用是否产生了对应的交付价值。
项目成本通常至少有四类:直接人工、外部采购与外包、差旅及现场费用、间接分摊。不同企业还会把云资源、设备折旧、培训、售后支持或返工成本纳入项目口径。不存在适用于所有组织的唯一边界,关键是组织内口径一致,并能把每次口径变化解释清楚。
一个常见现场情形是:项目经理认为项目投入了 120 人天,财务系统却只归集到 86 人天;差额并不一定意味着有人漏填,也可能是会议、售前支持、跨项目协助或非计费工作没有规定归属方式。若管理层只看单一系统的数字,就会误以为成本低于实际投入。
2. 预计成本失真的常见链条
成本失真往往不是某个人算错,而是多个环节的时间差叠加。需求变更先在会议里口头确认,项目排期晚一周才调整;外包工作已开始,采购订单还未录入;工时月底集中补填,管理报表又在月初锁数。最终报表看起来完整,实际呈现的却是过去而不是现在。
我把这种情况称为“成本信息的三段时差”:业务事件发生到被记录的时差、被记录到被核验的时差、被核验到触发管理动作的时差。流程优化应逐段缩短,而不是只要求所有人更勤快地填表。
下表中的数值是用于说明机制的情景模拟,不是行业统计。它展示了同一项 10 万元范围变更,在记录滞后时如何让月底预测明显低估。
| 时间点 | 业务实际状态 | 台账显示 | 预测风险 |
|---|---|---|---|
| 第 1 周 | 客户确认新增工作,预计需 12 人天 | 仍沿用原范围基线 | 新增工作尚未进入 ETC |
| 第 2 周 | 团队已投入 5 人天,外包报价已确认 | 工时未提交,采购承诺未登记 | 成本承诺和实际投入同时缺失 |
| 第 4 周 | 累计投入 12 人天,外包费用 3 万元 | 月报仍显示零新增成本 | 管理者错过调整范围或报价的窗口 |
| 第 5 周 | 补录数据后发现已超原变更估算 | 报表突然跳升 | 看似“成本突增”,实为信息延迟 |
3. 对中大型实施团队,治理问题通常比算术问题更大
在 100 人以上的组织里,实施成本信息可能跨越项目管理、工时、财务、采购和人力资源等多个系统。真正困难的不是算出总和,而是确定项目编码、成本类别、内部费率、组织分摊和数据截止时间是否一致。系统越多,越需要统一主数据和责任边界。
以 PingCode 为例,在中大型组织的项目管理场景中,可把项目、需求、任务、里程碑和责任人作为交付过程的管理对象,再与工时或财务数据建立约定的数据映射。这里需要强调:项目管理工具本身不等于完整的成本核算系统。具体能否自动关联工时、采购或财务数据,取决于组织所用模块、接口能力和配置方式,实施前应以实际环境验证。
我会优先检查三件事:同一个项目是否有唯一编码;任务或工作包是否能映射到成本类别;范围变更是否能保留批准记录并触发预测更新。若这三件事没有解决,单纯增加仪表盘通常只会让错误数据更快地被展示出来。
4. 成本基线要能重建,不应只留下最终数字
项目可能经历范围调整、资源替换、供应商涨价和工期延期。如果系统只保留“当前预算”,管理者就无法判断超支是估算偏差、执行效率下降,还是批准变更带来的合理增加。每次基线变更都应保留原版本、新版本、差异原因、审批人和生效日期。
比较准确的做法是同时保留“初始基线”“批准变更后的当前基线”和“最新完工预测”。初始基线用于检验最初估算质量,当前基线用于评价执行偏差,最新预测用于做未来决策。三者混为一谈,会让团队无法分辨计划变更与执行失控。
三、常见误区:看起来精细,实际上无法指导决策
1. 把预算等同于成本上限,忽略完工预测
不少项目月报会列出预算、已花费和剩余预算,却不列 ETC。剩余预算只是预算减去已发生金额,默认未来工作仍按原估算完成。一旦项目进度滞后、返工增加或范围扩张,这个算法便失去预测意义。
例如,预算 100 万元,已花 60 万元,表格显示还有 40 万元。如果剩余工作按当前资源效率需要 55 万元,项目真正面临的不是“还剩 40 万元”,而是预计超支 15 万元。只有把已完成工作和未完成工作分别估算,才能看见这个差额。
2. 只看已付款,不看已承诺成本
付款往往晚于业务承诺。外包合同签订后尚未开票,采购订单已下达但货物未到,差旅已经批准但尚未报销,这些金额都可能是无法轻易撤销的成本承诺。若预测只读取财务付款记录,项目在前期会系统性低估成本。
我建议在台账中至少区分实际发生、已承诺未支付、未承诺的剩余估算。三者必须有明确的互斥规则,避免同一笔采购金额既记在承诺成本中,又在发票入账后再次计入实际成本。
3. 用预算消耗率判断项目是否健康
预算消耗率高不必然意味着项目失控,消耗率低也不代表项目安全。项目完成 80% 时花掉 75% 预算,可能是正常;项目只完成 30% 却花掉 70% 预算,才值得立即调查。成本必须和已完成工作、进度及质量放在一起看。
若组织采用挣值管理,可以使用成本绩效指数 CPI=挣值 EV÷实际成本 AC。CPI 低于 1 表示每单位实际成本换来的已完成工作价值低于计划口径,但它本身不能直接说明原因。数据质量、工作包完成定义和范围变更都可能影响解释。
4. 把所有人工成本都套用一个平均费率
统一费率便于快速估算,但可能掩盖角色结构变化。一个项目把高级顾问换成初级顾问,平均费率下降,表面成本改善;如果因此增加返工或延长现场周期,最终成本未必更低。反过来,短期投入高级专家也可能减少总体人天。
费率口径应服务于决策。早期估算可以用角色类别的标准费率,内部经营复盘则应根据组织的核算政策决定是否使用 fully loaded cost,即包含福利、管理和间接分摊的综合费率。两种口径不能混用后再直接比较。
5. 预测变化只改数字,不解释原因
如果某项目的 EAC 从 90 万元上升到 105 万元,报表需要回答“为什么变化”,而不只是展示新的总额。至少应把变化拆成范围增量、工作量估算变化、费率变化、进度延迟、返工、采购价格和风险兑现等因素。
变更说明不必写成长篇报告,但应形成可复核记录:变化金额、原因类别、证据链接、是否获批、影响哪些工作包、由谁确认。没有原因分类,组织就无法区分偶发事件和估算模型的系统性缺陷。
6. 指标越多,管理越好
指标数量增加会抬高维护成本,也会让团队花时间解释定义而非处理偏差。若一个指标没有明确的决策用途、数据责任人和触发动作,就不应该因为“行业都在看”而纳入日常考核。
例如,项目毛利率适合用于组合或经营层面,但不宜在成本口径尚未统一时直接用于评价单个项目经理。管理者应先确保成本归集完整、范围变更可追溯、分摊规则一致,再决定是否把毛利指标用于绩效或项目筛选。
四、专业判断逻辑:一套可审计、可预测、可行动的流程
1. 先定义成本边界与口径字典
流程启动前,我会要求财务、交付、采购和项目管理负责人共同确认成本口径。至少要明确哪些费用归项目、哪些归部门;内部人工按标准费率还是实际综合成本;工时按提交日、发生日还是审批日计入;未付款承诺如何处理;税费、汇率和分摊如何计算。
每个定义都应有一个责任人和版本日期。费率表每年更新,项目却沿用旧费率,便会造成横向比较失真。更换口径时应并列展示新旧口径的影响,不要在历史报表中悄悄覆盖。
| 成本类别 | 建议记录字段 | 核验来源 | 管理用途 |
|---|---|---|---|
| 直接人工 | 人员、角色、工作包、日期、人天、费率版本 | 工时记录、任务状态、费率表 | 估算剩余工作量,发现角色结构偏差 |
| 外包与采购 | 供应商、订单、合同额、已确认额、付款状态 | 合同、采购订单、验收与发票 | 识别承诺成本和采购价格变动 |
| 差旅及现场费用 | 出差人、地点、事由、审批状态、发生日期 | 差旅申请、报销和项目日历 | 区分计划现场支持与临时追加投入 |
| 间接分摊 | 分摊规则、分摊基数、周期、规则版本 | 财务核算规则 | 保持项目与期间之间可比 |
2. 在启动阶段建立可估算的工作包
预算不应从一个总额倒推出来,而应从交付范围和工作分解结构逐层汇总。至少把项目拆到能够由负责人估算工作量、确定资源角色和判断完成标准的工作包。拆得过粗,偏差原因无法定位;拆得过细,维护成本会超过收益。
我的经验判断是,工作包粒度不应机械按工期天数统一规定,而要看风险和可控制性。高风险接口、数据迁移、复杂定制和现场切换应拆得更细;低风险、重复性强的标准培训或常规验收,可以按阶段汇总。
每个工作包最好带上五类信息:交付物、负责人、估算人天、角色构成、估算依据。估算依据可以是历史相似项目、供应商报价、专家判断或参数模型。没有依据的数字可以作为暂估,但必须标记不确定性和复核日期。
3. 使用区间估算呈现不确定性
在项目早期要求团队给出看似精确到个位数的成本,通常只会制造虚假的确定感。范围和方案尚未冻结时,可用低值、最可能值和高值表达估算区间。例如某数据迁移工作预计 8、12、20 人天,差异来自历史数据质量尚未抽样确认。
区间估算的价值不在于把所有项目都变成复杂统计模型,而是迫使团队说清楚不确定性来自哪里。随着需求澄清、样本测试和技术验证推进,估算区间应收敛;若不确定性没有下降,就应将其作为风险而不是继续隐藏在单点数字里。
4. 将估算、审批与基线版本连接起来
估算完成后,项目负责人应说明成本依据和主要假设,业务负责人确认交付范围,财务或成本管理角色检查费率和核算口径,授权人批准预算及风险准备。批准结果形成版本化基线,不能只在邮件或会议纪要中留下一个总额。
风险准备金要单独展示。若将风险准备直接分摊到每个工作包,团队可能误以为这笔钱已被计划消耗;若准备金完全不在预测中呈现,管理层又会误以为任何风险都能在当前预算内吸收。建议区分已批准的工作预算、受控风险准备和未授权的机会性需求。
5. 把成本承诺纳入预测,不等付款发生
每项采购或外包承诺都应关联项目、工作包、合同或订单、总金额、已验收金额、预计付款时间和可取消条件。管理者由此能区分“已发生但未付款”“已经承诺尚未发生”和“仍属计划估算”的金额。
承诺记录的及时性非常关键。对于需要多级采购流程的组织,可把承诺登记触发点设在合同确认或采购订单批准时,而不是发票入账后。若一项承诺发生变化,要保留原承诺与调整原因,不能通过直接改写金额抹掉变化过程。
6. 按固定节奏更新 AC、ETC 与 EAC
实际成本更新频率应与业务节奏匹配。高波动项目可以每周看关键承诺和资源投入,每月完成财务核验;稳定、周期较长的项目可以按月滚动。无论频率如何,数据截止日必须固定,并在报表中标明“数据截至日期”。
ETC 不应简单等于原预算减去已花金额。项目负责人应逐个检查未完成工作包的剩余工作量、当前角色配置、最新费率、已知采购价格和风险事项。存在较大不确定性时,可同时给出基础预测和风险调整预测,避免把最乐观的情景包装成唯一预测。
简化计算示例:某项目累计实际成本 48 万元,已承诺未付款金额 12 万元,尚未承诺的剩余工作预计需 32 万元。若 12 万元承诺尚未进入 AC,EAC 应为 48+12+32=92 万元。若后续发票入账后把 12 万元计入 AC,就应从未付款承诺中冲销,不能再叠加一次。
7. 设置分层阈值,避免“一刀切”报警
偏差阈值可由金额、比例、阶段和风险等级共同决定。金额小但涉及关键交付或合同违约的偏差,应立即升级;金额较大但已获批准、且由范围变更产生的偏差,未必代表执行失控。阈值的作用是触发审查,不是自动给项目贴上好坏标签。
以下是可供组织讨论的建议基准,不是普遍适用的行业标准。实施前应根据项目规模、历史波动、合同责任和管理授权进行校准。
| 预警级别 | 建议触发条件 | 建议动作 | 复核时限 |
|---|---|---|---|
| 关注 | EAC较当前批准基线偏离 3%,5%,或预测准确率连续下降 | 核对工作量、承诺成本和变更记录 | 下一个周会或月度成本例会 |
| 预警 | 偏差超过 5%,或关键工作包 ETC 增幅超过 10% | 提出范围、资源、供应商或排期方案 | 建议在 5 个工作日内评审 |
| 升级 | 偏差超过组织授权线,或将影响合同、交付质量及重大里程碑 | 提交管理层决策,冻结未授权追加投入 | 按风险严重度立即处理 |
8. 用成本绩效指标解释趋势,不用单个比率定责
若组织具备稳定的进度和成本数据,可以使用挣值方法补充判断。计划价值 PV 表示截至当前计划完成工作的预算价值,挣值 EV 表示实际完成工作的预算价值,实际成本 AC 表示完成这些工作的实际成本。成本偏差 CV=EV-AC,成本绩效指数 CPI=EV÷AC。
例如,某阶段 EV 为 40 万元、AC 为 50 万元,CPI 为 0.8,意味着按预算价值衡量,每投入 1 元只完成了约 0.8 元计划价值对应的工作。它提示成本效率偏低,但不等于项目一定会超预算:若后续工作更简单、成本结构已变化,EAC仍需基于剩余工作重估。
对尚未形成统一交付完成定义的团队,强行使用挣值数据可能制造精确错觉。此时不如先把工作包完成标准、工时归属和实际成本数据治理好,再逐步引入复杂指标。
9. 将偏差闭环写进会议与审批机制
成本例会不应只逐项目念数字。每个红黄灯项目都要回答:偏差是什么、与上期相比变化多少、证据是什么、可以采取哪些动作、需要谁作出决定、下次何时复核。没有行动项的预警不算闭环。
行动通常分为四类:重新估算、调整范围或交付顺序、调整资源和技能组合、重新谈判采购或合同。是否采用某项动作,要同时看成本、工期、质量和客户影响,不能为了把预算压回目标而把风险转移到返工或售后阶段。
五、案例与数据观察:用一组示意数字看出成本流程的价值
1. 情景说明:项目在中期出现预测偏差
以下是用于演示计算过程的样本推演,不代表任何企业的真实经营数据。假设某企业实施一个业务系统项目,当前批准基线为 120 万元,计划工期 6 个月,项目进行到第 3 个月。团队在第 2 个月确认了新增接口需求,但没有同步变更基线和剩余工作估算。
第 3 个月初,财务已归集实际成本 62 万元;采购订单中有 8 万元外包承诺尚未付款;交付负责人估计剩余原范围工作需 42 万元,新增接口工作需 16 万元。按此计算,EAC 为 62+8+42+16=128 万元,较原基线高 8 万元,偏差率约 6.7%。
这时最重要的不是马上要求团队“把成本降回 120 万元”,而是查清 16 万元新增工作是否已经获得客户或内部授权。如果已经批准,应调整当前基线并保留变更版本;如果没有批准,管理层应先决定是否继续投入,而不是让团队默默承担成本。
2. 按工作包拆分后,才能判断偏差来自哪里
项目成本拆解可以发现,原范围的实施配置和培训仍在估算内,新增成本主要来自接口开发、数据映射和额外联调。进一步核对后发现,接口工作量上涨并非开发效率普遍下降,而是早期没有完成对接系统的数据样本验证。
这个判断会改变处理方式。如果问题是效率下降,可能需要调整人员技能组合或减少返工;如果问题是范围增加,应走变更审批;如果问题来自前期验证不足,则应改进后续项目的启动检查点。只看总额超支,三种原因无法区分。
| 成本驱动因素 | 初始估算 | 最新预测 | 变化解释 | 建议处理 |
|---|---|---|---|---|
| 实施配置与培训 | 28 万元 | 27 万元 | 标准工作包投入略低于估算 | 保留现有资源配置,核实交付质量 |
| 接口开发与联调 | 22 万元 | 34 万元 | 新增接口需求及数据样本差异扩大工作量 | 拆分已批准范围与待批准范围 |
| 数据迁移 | 18 万元 | 21 万元 | 源数据清理工作增加,返工风险上升 | 先抽样验证,再决定是否追加清理资源 |
| 采购与外包 | 16 万元 | 18 万元 | 合同承诺已更新,存在未付款金额 | 核对订单、验收和付款状态,避免重复计入 |
| 其他工作包及风险准备 | 36 万元 | 28 万元 | 部分工作包预计节省,风险准备仍需受控 | 不得未经审批直接抵消新增范围 |
3. 流程改进的效果,要看提前量而不只是总成本
上面的情景中,如果团队在新增接口确认当周就更新预计工作量,项目管理者可能有时间选择缩小接口范围、调整实现方案或另行报价。如果到项目结束才发现成本增加,很多选择已不再可行。因此流程优化的效果应同时观察最终成本、预测提前量、成本数据时效和偏差处理周期。

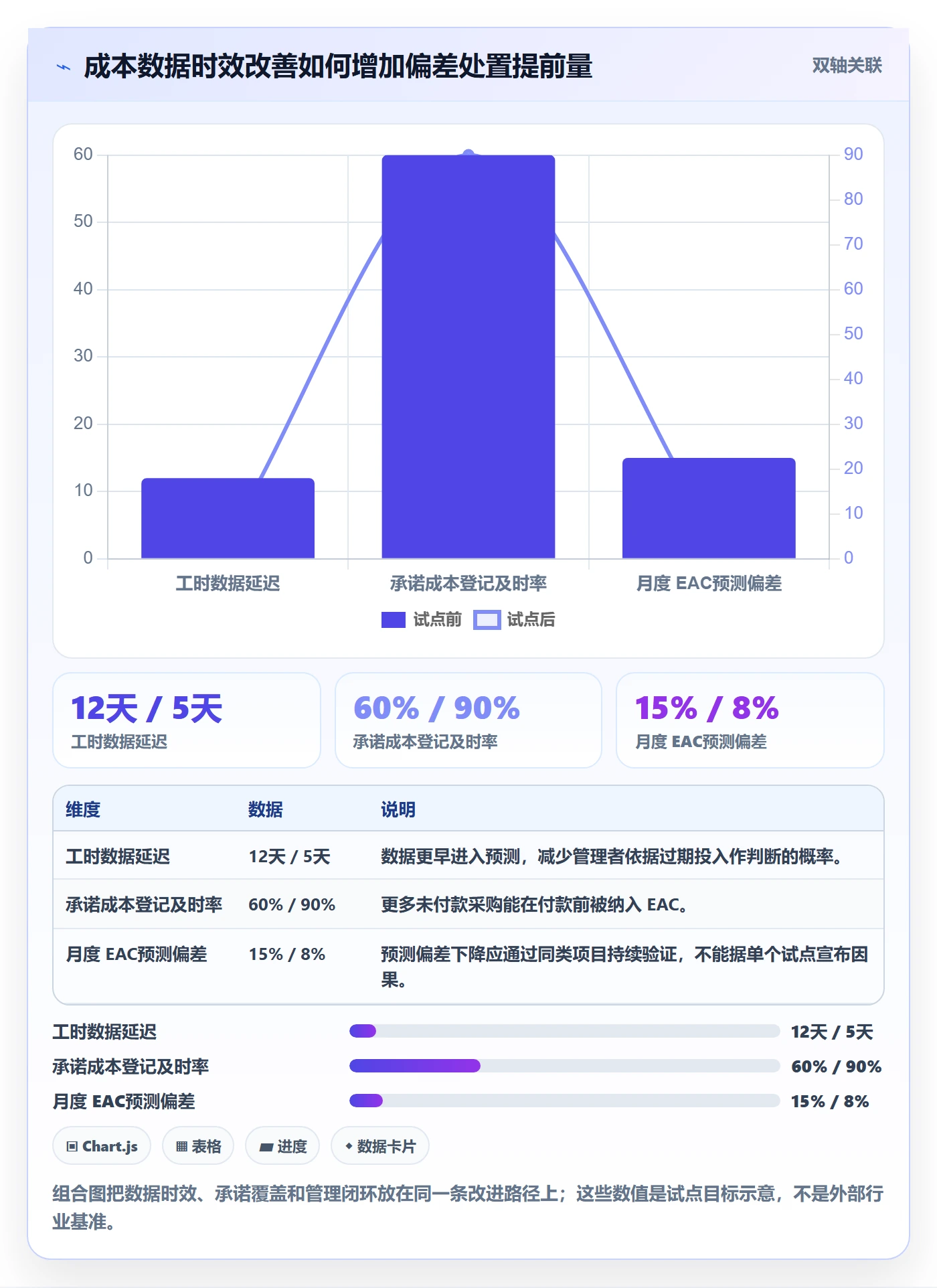

下表为流程试点的建议评估框架,数值均为示意目标,实际目标应由组织基于历史基线制定。它不承诺流程优化必然降低成本,而是检验成本信息是否更及时、更可用。
| 评估指标 | 试点前示意值 | 试点后建议观察值 | 解释方式 |
|---|---|---|---|
| 工时数据延迟 | 平均 12 天 | 压缩至 5 天以内 | 观察投入发生到记录可用的时间差 |
| 承诺成本登记及时率 | 约 60% | 达到 90% 左右 | 衡量采购或外包承诺是否在付款前进入预测 |
| 月度 EAC 预测偏差 | 约 15% | 逐步降至 8% 左右 | 比较月度预测与最终成本,需保持项目类型可比 |
| 红灯偏差关闭周期 | 平均 20 个工作日 | 压缩至 10 个工作日以内 | 衡量发现问题后形成决策及落实措施的速度 |
| 成本重复计入率 | 缺少稳定监测 | 设定抽样审计并持续下降 | 检查承诺转实际时是否正确冲销 |

4. 预测准确率不能脱离项目阶段和项目类型比较
简单比较最终预测与实际成本,可以定义预测偏差率为“|最终预测-最终实际成本|÷最终实际成本”。但项目早期的不确定性天然更高,不能要求启动阶段的预测与收尾阶段一样准确。建议按项目阶段记录月度预测,并按项目类型、规模、合同模式分组查看。
例如,固定范围、成熟产品配置项目与高定制、数据质量未知的项目,不应放在同一组排名。前者偏差大,可能意味着执行管理问题;后者偏差大,也可能说明启动阶段缺乏发现不确定性的机制。指标应帮助管理者找到改进环节,不应自动变成项目经理的惩罚依据。
5. 反例:成本看似下降,整体交付成本反而增加
假设团队为压低实施阶段成本,将高级顾问投入减少 20 人天,改由初级人员承担。短期项目人工成本可能降低,但若导致多轮返工、客户等待或上线后追加支持,完整生命周期成本可能上升。成本优化必须观察交付质量、返工、工期和售后投入,不应只盯项目账面金额。
所以我会把“成本下降”拆成两种:一种是减少无效工作或改善资源匹配,属于效率收益;另一种是把成本推迟、转移或隐藏,属于口径变化。只有前者在质量和客户结果不恶化的条件下持续成立,才是可复制的流程优化成果。
六、不同情况下的行动建议:先解决当前最主要的失真源
1. 如果团队没有统一成本口径
不要先做复杂仪表盘。先建立成本类别字典、项目编码规则、费率版本和截止时间,选取两到三个正在执行的项目做数据核对。核对的重点不是追求每笔费用都能立刻自动化,而是找出哪些数据来源缺失、哪些费用重复、哪些口径无法一致解释。
可以先从人工成本、外包承诺和差旅三类开始,因为它们通常既影响较大,也比较容易建立责任人。待字段和核验流程稳定后,再扩展间接分摊、云资源或售后成本。
2. 如果团队工时填报滞后
先确认填报延迟究竟来自流程、任务粒度还是激励问题。若员工无法判断工时应记到哪个项目或工作包,增加催报通知只会增加摩擦。若月底才填是因为日常工作缺乏记录入口,则应降低填报成本,并明确最少需要的字段。
可以先采用每周提交、每月核验的节奏。抽样检查高投入任务、跨项目协助和非计费工作,并观察补录率与错误率。不要仅凭填报完整率考核个人,否则团队可能出现“按时填了,但分类随意”的新问题。
3. 如果采购和外包经常晚于业务发生入账
把采购承诺登记触发点前移到订单批准或合同签署,财务付款数据继续作为实际成本来源。采购、项目经理和财务应明确各自负责的字段:采购维护订单与承诺,项目负责人确认工作包和交付状态,财务核验付款、发票及会计期间。
对于框架合同或分期结算,要区分合同上限、已下订单金额和已验收金额。合同上限不一定全部成为项目承诺成本,已确认订单则通常更接近真实承诺。只填一个“合同金额”容易造成预测过高或过低。
4. 如果项目已经超预算
先冻结未经批准的新增工作,而不是立即全面削减资源。随后把偏差拆成已批准范围变更、估算遗漏、效率损失、返工、延期、费率变化和采购变化。每一项都要判断是否能逆转、是否影响关键路径、是否会把成本转移到质量或售后。
如果偏差主要来自已批准的范围变更,应更新当前基线并重新确认商业安排;如果来自内部估算遗漏,要同步修正类似项目的估算模板;如果来自执行效率下降,应针对具体工作包调整资源或方法。不同原因不能用同一个“降本目标”处理。
5. 如果管理层只关心项目毛利率
先对齐毛利的收入确认与成本归集期间。收入按里程碑确认、成本按工时发生但费用月末才入账时,单月毛利可能严重失真。还应区分项目直接成本与管理分摊,说明售前、交付支持和保修成本是否纳入。
在口径稳定之前,建议把毛利率用于组合趋势观察,不直接作为单项目负责人奖惩依据。成熟后再结合范围变更率、交付质量、工期和预测准确率,避免团队通过延迟记账或减少必要投入制造短期高毛利。
6. 如果计划引入或调整管理软件
先绘制数据流,再评估软件。需要回答项目、任务、工时、采购、财务和报表之间分别由什么系统维护,谁是主数据责任人,哪些字段通过接口同步,接口失败如何补偿。软件配置不能替代成本口径和管理授权。
对中大型团队,可考虑用项目管理平台承载范围、任务、责任人和变更过程,再通过接口或定期数据交换与工时、采购、财务系统衔接。无论使用 PingCode 还是其他工具,试点时都应验证三个真实场景:变更后 EAC 能否更新、未付款承诺能否进入视图、同一笔成本从承诺转实际时能否避免重复计入。
建议按一个项目组合做小范围试点,覆盖不同合同类型和交付复杂度。试点成功标准不是“页面上线”,而是数据完整率、更新时效、异常发现时间和用户操作负担都达到预设目标。
七、不同情况下的取舍:精度、速度与治理成本需要平衡
1. 项目早期选择区间,不要过度追求小数点精度
范围尚未明确时,单点预算容易让审批者误把估算当承诺。可以用区间呈现当前不确定性,同时列出最大影响因素和下一次收敛条件。代价是管理层需要处理更宽的预算范围;收益是避免团队用虚假精确度掩盖未知项。
当方案、工作包和报价逐渐明确,再把区间收敛为可审批的基线。若组织必须在早期批准单一额度,应将风险准备单独列示,并明确哪些条件触发重新审批。
2. 小团队选择轻量流程,大团队优先建立治理层
小团队可以用一张受控台账管理项目编码、工作包、人工成本、承诺、实际和 EAC,关键是版本记录与定期复核。过早建设复杂系统会带来维护负担,且团队可能尚未形成稳定口径。
中大型组织则不能长期依靠项目经理各自维护表格。项目数量、成本类别和系统来源增加后,必须有统一编码、角色权限、接口责任、费率版本和审计追溯。工具投入会增加,但可减少跨项目汇总和重复核对成本。
3. 周更与月更各有适用边界
每周更新有助于及时发现高波动项目的人员投入和采购承诺变化,但会增加数据维护频率,也可能让尚未核验的数字被过度解读。月度更新更适合财务结账节奏稳定、项目变动较少的组织,却可能错过短周期的纠偏窗口。
一种务实做法是“关键事项周看、正式成本月结”:每周更新重大变更、承诺和资源风险;每月在财务核验后发布正式 AC 与 EAC。这样既保留前瞻信号,也避免把未结账估算误称为准确实际成本。
4. 标准费率与实际费率不要混成一个口径
标准费率适合快速估算、项目比较和资源规划,通常更易于使用,但未必反映真实成本;实际综合费率更贴近核算,却可能受到人员薪酬、福利和组织分摊规则影响,透明度和维护成本更高。
管理者应根据用途选择口径:估算阶段可以使用按角色设定的标准费率;财务核算和经营复盘按组织正式政策执行。若两种视图都需要,应并列呈现并标明定义,而不是把它们混算后比较预算偏差。
5. 自动化程度应由错误成本决定
自动同步并非越多越好。若某类费用发生频次低、金额小、人工核验成本很低,可以先采用定期导入和抽样检查;若工时、采购承诺数量大且延迟会影响决策,则更值得投入接口和规则校验。
我通常会按“发生频次、金额影响、延迟风险、错误可发现性”排序自动化需求。优先自动化高频、高影响且人工容易漏掉的环节;对复杂分摊等需要判断的规则,保留人工复核比盲目追求全自动更可靠。
6. 成本控制不能以牺牲交付结果为代价
压缩成本可能通过减少返工、提高复用和优化技能组合实现,也可能通过削减测试、培训、数据治理和必要缓冲实现。后者只是把成本与风险推迟到上线后。评价措施时,至少同步观察返工率、缺陷、延期、客户验收和售后投入。
若一项措施预计节省 5 万元,却可能增加 8 万元的支持和修复投入,就不是有效降本。成本决策应比较总拥有成本和交付结果,而非只比较本月预算执行额。
八、关键指标与落地节奏:把流程变成可持续的经营能力
1. 建议从六个核心指标开始
指标体系不必一开始覆盖所有经营问题。以下六项足以支撑大多数实施团队建立基础管理闭环。每个指标都应指定口径负责人、数据来源、更新频率和偏差触发动作。
- 完工预计成本 EAC:累计实际成本加上完工尚需成本,是当前成本决策的核心预测值。
- 预算偏差率:最新 EAC 与当前批准基线的差异比例,用于识别是否需要复核或升级。
- 成本绩效指数 CPI:适用于挣值数据成熟的团队,用于辅助判断已完成工作对应的成本效率。
- 预测准确率或预测偏差:按项目阶段和类型比较历史预测与最终实际,检验估算和滚动预测质量。
- 成本数据时效:业务发生到记录、核验和进入报表的时间差,定位信息滞后的环节。
- 偏差关闭周期:从达到预警条件到形成决策并完成措施复核所需时间,检验管理闭环是否有效。
还可以按组织需要观察承诺成本覆盖率、预算变更频率、返工成本率和项目毛利率。但新增指标前要先确认数据来源可靠,并明确结果会触发什么动作。

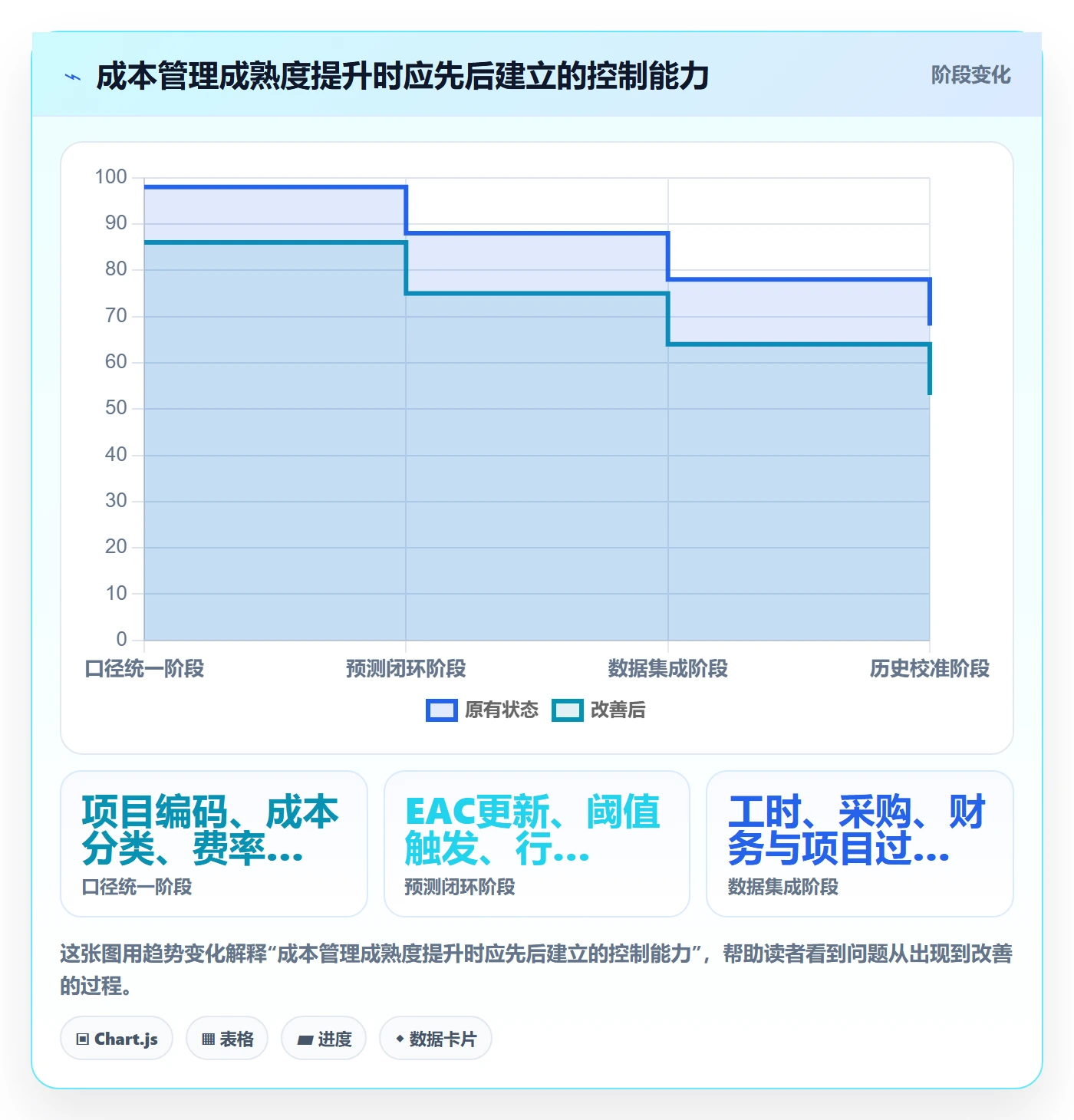

2. 用三阶段推进,避免一次性改造失控
(1)第一阶段:统一口径和可见性
先用 4,6 周建立成本字典、项目编码、基线模板、承诺登记字段和月度预测机制。选取少量真实项目做数据核对,明确无法自动取得的数据由谁补充,以及何时完成。
这一阶段的成功标准不是成本突然下降,而是管理者能够在同一张视图中区分基线、AC、承诺、ETC 和 EAC,并追溯重大变化原因。
(2)第二阶段:建立阈值和闭环动作
口径基本稳定后,再按项目规模和风险设定预警阈值,明确超限时谁负责分析、谁有权调整范围、谁批准预算变更,以及多长时间内必须形成决策。将措施责任人和复核日期纳入项目例会记录。
这一阶段要重点检查“报出红灯后发生了什么”。如果同类偏差连续出现但没有机制调整,说明组织看得见问题,却没有把问题转化为流程改进。
(3)第三阶段:数据集成和历史校准
在字段稳定且业务责任明确后,连接项目管理、工时、采购与财务数据。用历史项目校准角色费率、常见工作包估算范围和风险准备假设。对新项目预测准确率进行分阶段观察,并按项目类型持续修正。
不要把历史平均值直接套到所有新项目。数据模型应保留项目复杂度、合同类型、定制比例、数据质量和资源配置等解释变量,否则看似客观的基准可能只是不同项目混在一起的平均数。

3. 每月复盘要区分“预测失败”与“执行失败”
项目结束后,应将最终实际成本与不同时间点的 EAC 对比,而不是只检查是否低于预算。若早期 EAC 持续偏低,可能是估算或风险识别不足;若 EAC 已准确提示超支,但措施没有执行,问题在决策和治理;若预测准确而最终实际仍超支,需检查最后阶段是否发生不可控事件或控制措施失效。
复盘应形成两类改进:项目级措施解决当前项目的问题,组织级措施修正报价模板、工作包基准、采购流程或需求变更机制。只要求项目经理“下次估准一点”,而不更新估算方法和数据,无法形成真正的组织学习。
4. 让指标服务经营决策,而不是只服务考核
管理层可以用成本指标决定是否继续投入、是否调整范围、是否更换供应商、是否增派关键资源,以及是否接受新的项目机会。项目经理则需要更细的工作包和角色信息,才能采取具体动作。不同层级应看到不同粒度,但底层口径必须一致。
如果组织把所有偏差都直接用于个人绩效,团队可能减少风险上报、推迟承诺登记或把工时转记到其他项目。更稳妥的做法是先把数据用于预测和流程改进,再在口径成熟后讨论绩效应用,并保留对批准变更和外部冲击的合理解释。
九、结语:成本管理的核心是让坏消息来得更早
我认为,实施团队的预计成本管理不应追求“预算从不变化”,而应追求每次变化都能说明原因、影响和选择。一个项目提前暴露 8 万元风险,通常比收尾时才发现 8 万元超支更有管理价值,因为前者仍保留范围、资源、采购和合同上的行动空间。
流程优化的优先级也很明确:先统一成本口径,再让承诺和实际数据及时进入视图;随后建立滚动 EAC、分层预警和偏差闭环;最后才扩大系统集成和预测模型。顺序颠倒,自动化只会更快地汇总不一致的数据。
如果你现在要启动改进,下一步可以做一件具体的事:选取一个正在执行的项目,重新计算一次“累计实际成本+已承诺未支付成本+剩余工作估算”,把结果与批准基线逐项对比。然后记录差异来源、数据延迟和下一步责任人。这张能追溯、能讨论、能触发行动的成本快照,往往比先上线一套复杂报表更能说明流程是否真正开始优化。
常见问题解答(FAQ)
1. 实施团队的预计成本流程应该怎么设计?
我负责过几个实施项目的预算复盘,发现成本超支往往不是算错了单价,而是需求变更和返工没有及时进入预测。我想知道,怎样设计一套既能提前发现偏差、又不会让团队每天填表的流程?
建议把流程设为“立项基线,每周滚动预测,变更评估,阶段复盘”四步。立项时按角色工时、外采费用、差旅及预备金建立成本基线;每周由项目负责人更新已发生成本、剩余工作量和风险,并据此预测完工成本;需求变更在承诺实施前评估新增工时与外部费用;阶段结束后对比预测和实际,记录偏差原因。
成本数据按项目阶段和工作包采集即可,不必要求成员重复填报已有工时。判断流程是否有效,关键看风险能否在预算耗尽前暴露,而不是表格数量。
2. 实施项目预计成本应该用什么方法计算?
我在做项目预算时,曾遇到按合同金额直接估成本,结果项目看起来有利润,最后却被驻场、培训和多轮验收拖垮的情况。我想确认,成本估算应该拆到什么粒度,才能既可执行又不至于过度精细?
可先按工作包估算工时,再乘以对应角色的内部成本单价,并单列差旅、外包、设备和税费等项目。比如一个示例项目预计需要顾问120小时、开发80小时、测试40小时,分别乘以各角色成本费率,再加上预计差旅和外采费用;另设风险准备金,但要说明其覆盖的风险,不能把它当作随意填补超支的余额。
估算粒度以能由负责人验证、能在进度变化时更新为准,通常拆到阶段或交付物比只报一个总数更有管理价值。
3. 实施团队成本管理应该重点看哪些指标?
我见过团队只盯着预算使用率,花得少就认为项目健康,但后来发现交付进度也严重落后,剩余工作量估计还很乐观。我想知道,哪些指标放在一起看,才能区分正常投入和潜在失控?
至少同时看预算偏差、完工成本预测、计划与实际工时偏差、变更成本占比和返工工时占比。预算偏差说明已发生费用与基线的差距,完工成本预测则帮助判断最终是否可能超预算;返工占比上升,即使当前支出未超标,也可能预示后续成本增加。
示例阈值可以先设为预测成本高于基线5%时预警、超过10%时要求负责人提交纠偏方案,但阈值应按项目规模、估算误差和合同风险校准,不能把统一数字当成行业定律。
4. 项目成本超出预计后,团队应该如何处理?
我遇到过成本预测连续几周上升,团队却等到预算快用完才汇报的情况,最后只能压缩测试或临时增加人手,问题反而变大。我想知道,发现偏差后应该先砍成本,还是先判断偏差来自哪里?
先区分偏差来源,再决定措施:需求范围变化应走变更评估,返工增加要查质量和验收原因,人员效率下降则要核对工作拆分、依赖和资源匹配。随后更新完工成本预测,比较继续投入、调整范围、变更计划或升级审批的影响,并明确每个选项对交付日期和质量的代价。不要仅因预算超支就直接削减测试或关键岗位;
若预测偏差已超过团队预设阈值,应及时向项目发起人报告,并记录决策、责任人和复查日期。
核心关键词
文章包含AI辅助创作:预计成本流程与规范:实施团队成本管理流程优化关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/592032
读者评论
我们之前也有只看已付款金额的情况,后来把已签合同和已批准差旅单独登记,月度预测确实更接近真实支出。难点是承诺金额转成实际成本时要避免重复计算。
EAC 比单看预算消耗率有用,不过预测准确率怎么衡量还需要结合项目阶段。早期范围不稳定时,若和收尾阶段用同一标准考核,可能不太公平。
内部人工成本口径确实容易争议。统一费率方便横向比较,但不一定适合评估单个项目的真实投入;最好同时保留人天和费率版本,复盘时才能看出偏差来自哪里。
