项目成本实操方法:研发团队提升成本管理效率的最佳实践方法与模板

研发项目最常见的成本失控,并不是某天突然多花了几十万元,而是预算里只算了开发工时,实际却持续消耗在需求返工、测试等待、环境维护、跨团队协调和上线后的缺陷修复上。项目看起来按期交付,财务账上也没有明显超支,团队却发现同样的人数做不完同样多的事。要提升项目成本管理效率,关键不是把每个人的工时填得更细,而是把成本口径、过程信号和决策动作连起来,让团队能及时判断“钱花在哪里、为什么偏离、现在该怎么调整”。

一、先讲核心结论:成本管理不是盯工时,而是管理偏差

1. 成本管理的目标,是让资源投入对应可验证的交付

我判断一套研发成本管理方法是否有效,通常不先看它能不能生成漂亮的费用报表,而先看三个问题:预算是否有一致口径,偏差是否能在项目结束前被发现,发现偏差后是否有人有权调整范围、排期或资源。

如果报表只能在结项后告诉团队“这个项目超了”,它更像记账工具,不是管理机制。真正有用的成本管理,应该能在需求变更扩大、关键岗位等待、测试返工增加时,提前暴露趋势,并把趋势转成具体动作。

我的核心判断是:成本管理效率取决于发现偏差的速度和纠偏的质量,不取决于工时记录的颗粒度。把工时从半天拆成十五分钟,并不必然提升管理能力;如果需求没有统一编号、人员填报口径不一、数据也没人复核,记录得越细,维护成本可能越高。

2. 先建立四本账,再谈成本优化

研发项目的成本至少要分清四种账:计划成本、实际消耗、承诺成本和变更成本。计划成本是批准时的基准;实际消耗是已经发生的工时或费用;承诺成本是已确定、尚未完全发生的采购或外包费用;变更成本则记录范围变化带来的新增投入。

很多团队只看前两项,容易把“已花多少”误当成“最终会花多少”。例如,外包合同已经签订但款项尚未支付,云资源已经开通但账单下月才出,这些都属于未来成本信号。忽略承诺成本,会让项目在现金支出尚未出现时显得“预算健康”。

  • 计划成本:项目批准时的预算基线,变更后要保留原版本。
  • 实际消耗:已投入的人天、采购费用、云资源费用等。
  • 承诺成本:合同、订单、资源预留等已经形成的未来义务。
  • 变更成本:需求新增、范围调整和质量补救导致的增量成本。

3. 管理指标应少而有用

成本看板不需要塞满几十个数字。对多数研发项目,我建议至少保留预算消耗率、进度完成率、成本偏差、完工成本预测和变更成本占比。前两个帮助识别“钱和进度是否同步”,后三个帮助判断“按照当前趋势,最终会发生什么”。

这些指标必须有清晰分母。例如,成本消耗率是累计实际成本除以批准预算,还是实际成本加承诺成本除以预算?进度完成率是按任务数量算,还是按已验收交付物算?没有定义的百分比看起来精确,实际上不能用于决策。

指标 计算口径 适合回答的问题 常见误用
预算消耗率 累计实际成本 ÷ 当前批准预算 已消耗预算的比例是多少? 预算版本变化后仍用旧分母
进度完成率 已验收交付物权重 ÷ 计划交付物总权重 有多少可验收价值已经交付? 按任务数量计算,忽略任务价值差异
完工成本预测 已发生成本 + 剩余工作预测成本 按当前判断,项目最终需要多少资源? 直接拿当前花费乘进度比例,不核查剩余工作
变更成本占比 经确认的范围变更成本 ÷ 当前项目成本预测 成本增长有多少来自范围变化? 把所有超支都归因于需求变更

项目成本实操方法:研发团队提升成本管理效率的最佳实践方法与模板

二、为什么研发项目容易“账面可控、实际失控”

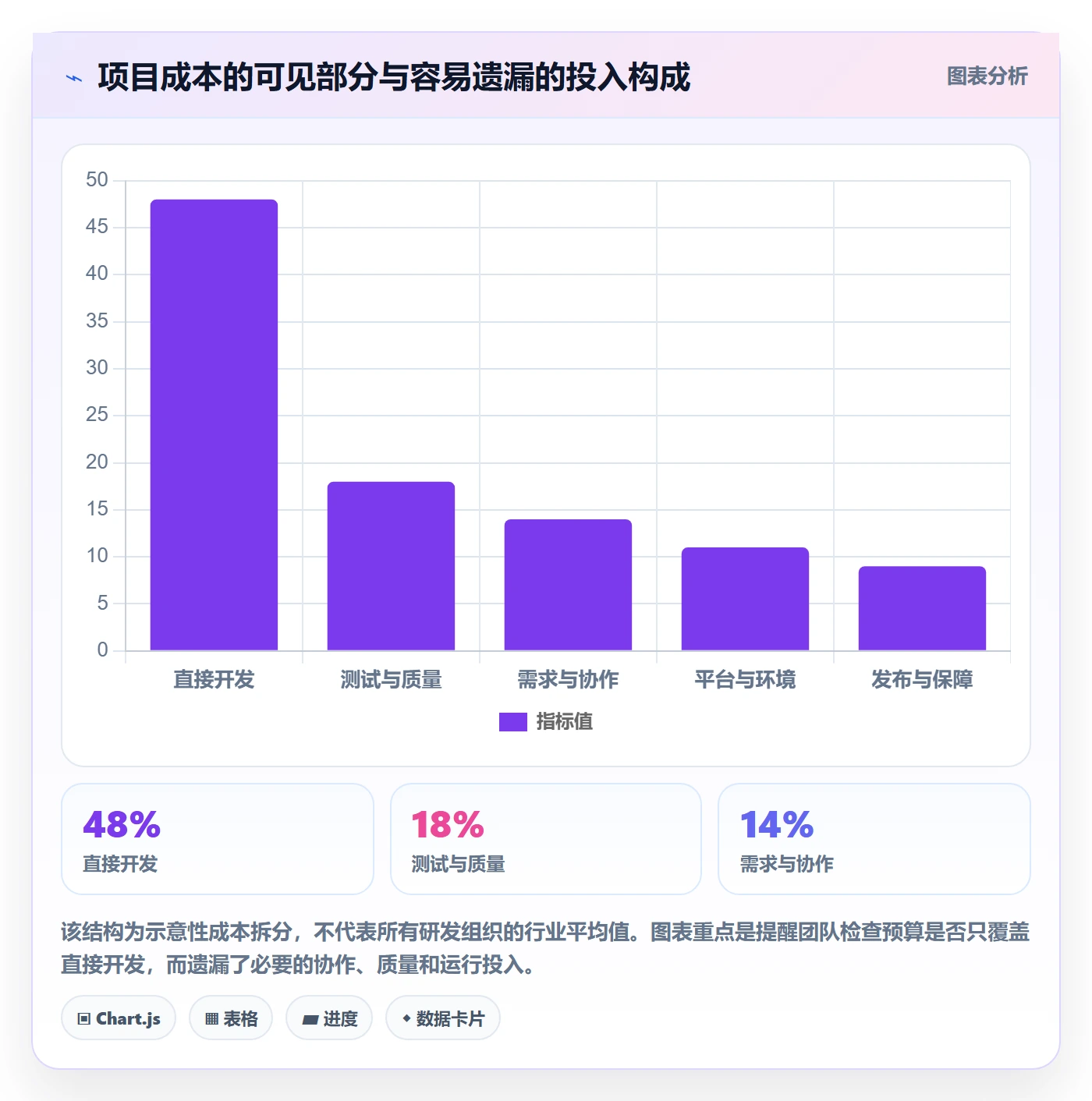

1. 研发工作有大量不可见的协作成本

研发成本不只发生在编码环节。一个功能可能经历业务澄清、方案评审、接口等待、开发、代码审查、测试、修复、发布和观测。若预算只登记开发人员的编码工时,其他环节就会成为隐形消耗。

这些工作并非都应被压缩。评审、测试和安全检查是必要投入;真正需要关注的是等待和重复劳动。例如,测试环境连续两天不可用,开发人员可能转去处理别的任务,也可能频繁切换、重新熟悉上下文。前一种情况下,人天未必立刻增加,但交付周期会拉长;后一种情况下,人员投入和返工风险都会上升。

2. 固定范围与探索型研发不能用同一种预算方法

对接口改造、已知规则迁移等相对确定的工作,可以先拆交付物、估算人天,再按风险设置缓冲。对新算法验证、技术预研和高不确定性的产品探索,开始时往往无法准确承诺最终范围。此时把估算写成精确到个位数的人天,容易制造虚假确定性。

探索工作更适合设定阶段性资金上限和证据门槛。例如,先批准两周验证,要求产出性能测试结果、关键风险清单和继续投入建议;到达决策点后,再决定停止、转向或扩大投入。预算不是为了假装能预测未知,而是为了限制未知所能消耗的资源。

工作类型 预算方式 控制重点 不适合的做法
需求明确、重复度高 按交付物和资源计划建立基线 估算准确度、缺陷返工、人员利用安排 每周无条件追加预算
技术探索、方案不确定 按阶段设置投入上限和验证目标 学习结果、风险收敛、阶段退出条件 从一开始承诺完整项目的精确总价
法规或安全要求驱动 按合规交付项和审查节点设置预算 控制缺失、整改成本、审计证据 以短期工时最少作为唯一优化目标

3. 跨项目共享资源会让成本归属变得模糊

架构师、测试平台、运维和安全团队经常服务多个项目。若共享人员的投入既不归属具体项目,也没有公共成本分摊规则,项目成本会被低估,公共团队则看起来长期超负荷。

分摊不必做到财务审计级别的复杂。对管理用途,通常先选择稳定、可解释的规则:按实际支持工时归属,或按预先约定的服务配额分摊。规则一旦选定,就要在一个核算周期内保持稳定;否则团队会把讨论精力放在“怎么算”,而不是“怎么改”。

4. 预算基线不断变化,就无法判断偏差

如果项目每次遇到延期就悄悄增加预算、重写计划日期,报表可能始终显示“没有超支”,但管理者已经失去判断能力。基线的作用不是一经批准永不调整,而是保留对照:原计划是多少,经过什么决策调整,当前计划是多少。

我建议同时保留批准基线和当前预测。前者回答“相对最初批准偏离多少”,后者回答“按最新已知信息最终可能花多少”。两者混在一起,既无法评价前期估算,也无法支持当前资源决策。

项目成本实操方法:研发团队提升成本管理效率的最佳实践方法与模板

三、常见误区:看起来更精细,实际更难管理

1. 把工时填报率当成成本管理成熟度

工时填报完整,只能说明记录动作完成了,不能证明数据正确,更不能证明团队知道如何使用数据。如果员工把一周工作平均分摊到几个项目,填报率可能很好看,但项目成本归属依然失真。

更有价值的检查是抽样核对:随机选取若干周,比较任务记录、交付物、缺陷或评审记录与工时分配是否大致相符。对团队而言,记录的目的应是识别投入结构和趋势,不是制造一种“每分钟都有去处”的控制感。

2. 只比较计划工时和实际工时

实际工时超过估算,不一定意味着项目做得差。可能是需求复杂度被低估,可能是外部依赖变化,也可能是团队在早期主动发现了高风险并及时补救。反过来,工时低于估算,也不一定是效率高:有可能是验收范围缩小、测试被推迟,或者质量工作被留到了上线之后。

因此,我不会单独使用“计划与实际差异”评价团队。至少要同时看交付结果、质量信号和变更记录,才能区分估算偏差、范围变化和执行效率问题。

3. 用人天单价低替代总成本判断

低人天单价并不自动意味着低项目成本。若较低成本的方案需要更多协调、返工和管理时间,最终完工成本可能更高。外包方案还要考虑需求沟通、知识交接、质量验收、数据安全和后续维护等成本。

比较方案时,应尽量采用全周期口径:建设投入、交付周期、质量补救、运行维护和退出成本。只比较报价单上的开发单价,属于局部成本优化,可能把成本转移到后续团队。

4. 看到超支就立刻压缩测试和文档

当预算偏离时,最容易被压缩的往往是看起来“不直接交付功能”的工作。但如果测试投入下降后缺陷率上升,或文档省略后交接成本提高,省下来的工时可能很快被更贵的故障处理抵消。

我会先问超支来自哪一类:范围增加、估算偏差、效率损失、质量返工、外部等待,还是基础设施消耗。只有能解释原因,才谈得上采取措施。不同来源对应不同动作:范围变更要重新排优先级,等待问题要处理依赖,返工要修复质量流程,估算偏差则要更新未来基线。

5. 将所有项目放进同一套精细流程

一个两周的小型修复项目与一个跨部门、持续数月的核心系统改造,不应该承担相同的核算负担。对小项目,记录完整成本的管理费用可能超过决策价值;对高风险项目,简单填一张预算表又不足以支持治理。

更好的做法是按项目风险和规模分级:低风险工作采用轻量登记和结项复盘;中等项目维护月度成本预测;高风险项目增加变更审查、阶段门和滚动预测。治理强度应与潜在损失相匹配,而不是与表单数量成正比。

项目成本实操方法:研发团队提升成本管理效率的最佳实践方法与模板

四、专业判断逻辑:从成本记录走到管理动作

1. 先统一成本边界与核算周期

第一步不是买工具,而是写清楚什么算项目成本。至少要明确人员成本是否包含福利和管理分摊,云资源按账单还是按使用量分配,外包费用按合同签订还是按验收确认,跨项目共享支持如何归属。

这些规则可以先采用管理估算,不必一开始就追求财务核算完全一致。但规则必须公开、稳定,并标注适用范围。项目经理看管理成本,财务看会计成本,两种口径可以并存,不能假装它们天然相同。

2. 建立可复核的预算基线

预算基线应由交付范围、工作量估算、资源计划和已知外部费用共同构成。每一项预算最好能追溯到交付物、阶段或成本类别。只给一个总额,项目开始后就很难判断哪个部分偏差最大。

对不确定性较高的部分,建议给区间而不是单点。例如,明确工作预计需要二十至二十八人天,并说明差异取决于接口兼容性验证。区间不是降低责任,而是显式承认不确定因素,便于在风险被验证后调整预测。

3. 区分已发生、已承诺和待估算成本

滚动预测中,已发生成本应来自实际记录或财务确认;已承诺成本应来自合同、采购单或资源预约;尚未承诺的剩余工作则需要重新评估。三者分列能避免团队用“实际支出还不高”掩盖已经形成的未来义务。

预测的关键不是套公式,而是让负责人对剩余工作给出理由。若剩余工作估算与原计划差异很大,要说明是范围变化、风险暴露还是生产率变化。预测数字不必完美,但必须能够追溯判断依据。

4. 通过阶段门决定继续、调整或停止

对于不确定性高的项目,预算应与证据挂钩。阶段门不是为了多开会,而是在追加投入前确认:目标是否仍然重要,关键技术风险是否收敛,剩余成本是否仍在可接受范围,是否存在成本更低的替代方案。

如果关键假设已经被证伪,继续投入不是“坚持计划”,而可能是沉没成本陷阱。相反,如果初期投入略超但验证了高价值路径,且后续成本预测仍可控,单纯因为初始偏差就停止也可能损失机会。

5. 用阈值触发讨论,不用阈值自动惩罚

团队可以设置预警线,例如成本预测超过当前批准预算一定比例,或预算消耗明显快于验收进度时,触发一次复盘。阈值的作用是让管理者更早讨论,不是自动给项目贴上失败标签。

阈值需要按项目类型调整。探索项目的范围和估算不确定性较大,过紧的预警线会制造噪声;固定范围项目如果成本与进度连续偏离,则应更快升级。项目规模、风险、依赖复杂度和剩余时间,都会影响合理阈值。

观察信号 可能原因 需要核实的证据 建议动作
成本消耗快于验收进度 返工、任务估算偏差、隐性工作增加 缺陷趋势、评审记录、剩余工作清单 重新估算剩余工作,检查是否需要调整范围
进度落后但人员投入稳定 外部依赖、等待、并行度过高 阻塞时间、任务切换次数、接口责任人 先清除瓶颈,再决定是否增加人手
成本低于预算但缺陷增加 测试不足、验收提前、质量工作后移 缺陷严重度、测试覆盖、上线后事故 核算质量风险和补救成本,不急于认定节省
预测突然上升 新需求、风险暴露、资源价格变化 变更单、合同条款、风险登记信息 保留基线,说明预测变化原因并重新授权

五、案例与数据观察:一次“没有超预算”的项目为何仍需要复盘

1. 案例背景:预算没超,交付效率却变差

下面是一个脱敏后的情景模拟案例,用于展示分析方法,不代表特定企业的真实经营数据。某中大型研发团队计划在十二周内完成内部业务系统改造,预算为一百二十人天。项目中有开发、测试、架构支持和发布保障工作,团队最初只把开发与测试工时纳入成本表。

第六周时,系统显示已消耗六十五人天,预算消耗约百分之五十四;按任务数量统计,完成率达到百分之六十,看起来没有明显异常。进一步按已验收交付物权重核算后,实际完成率只有百分之四十五。差异来自几项高权重功能仍未通过验收,而不少低风险任务已经关闭。

如果只看“任务完成数量”,项目进度显得领先;如果只看“预算余额”,项目也显得安全。把验收进度、缺陷、变更和未结算支持投入放在一起后,团队才发现:核心接口的需求反复调整,测试环境准备晚于计划,架构支持工时也没有分摊到项目。

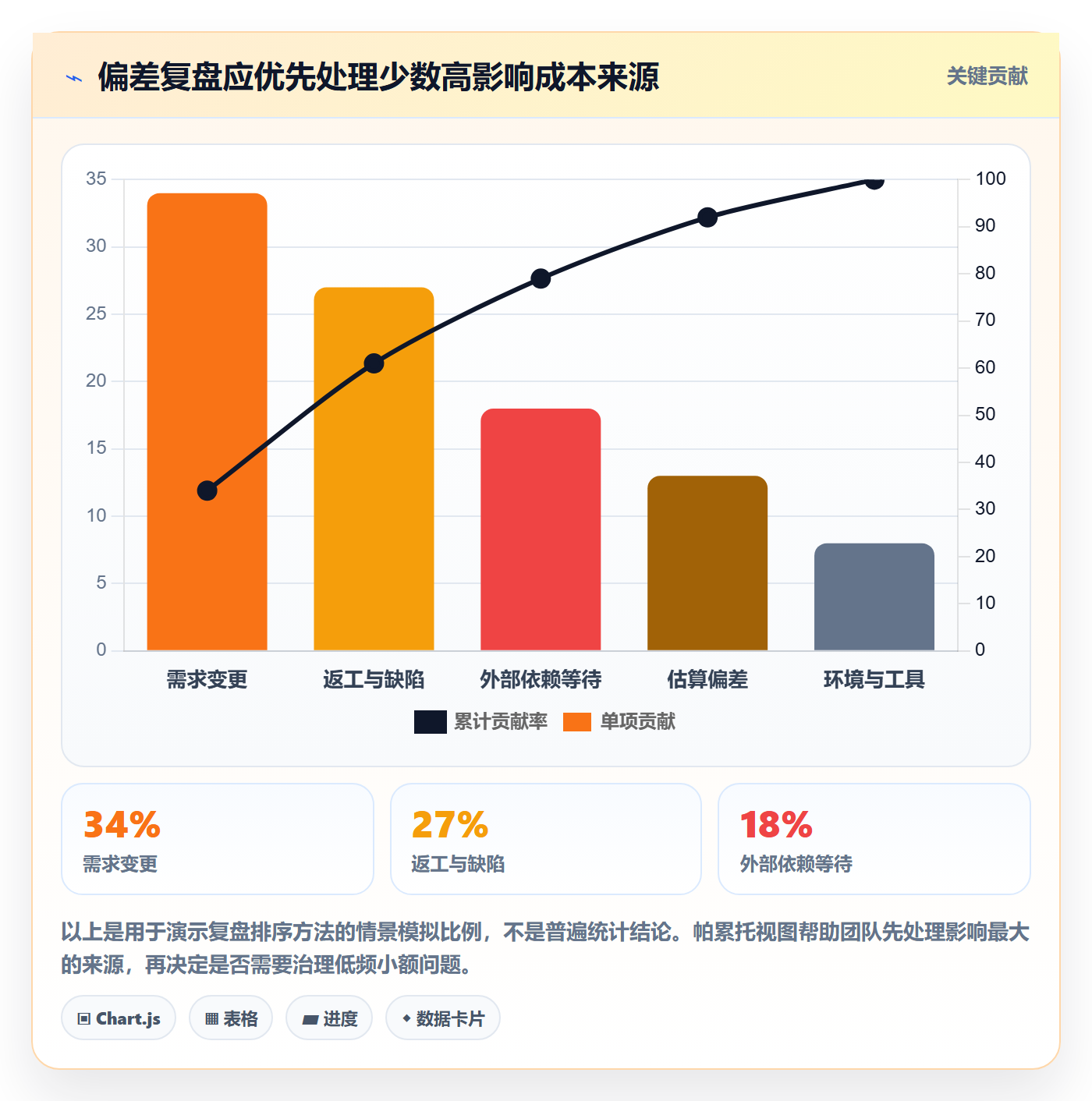

2. 把总偏差拆成可行动的原因

团队复盘时没有先讨论谁效率低,而是把新增投入分为四类:经批准的范围变化、未预期返工、依赖等待、遗漏的共享支持。该拆分让问题从“项目成本为什么高”变成了更具体的问题:哪些变更值得接受,哪些返工能通过流程减少,哪些等待应由项目外的责任方解决。

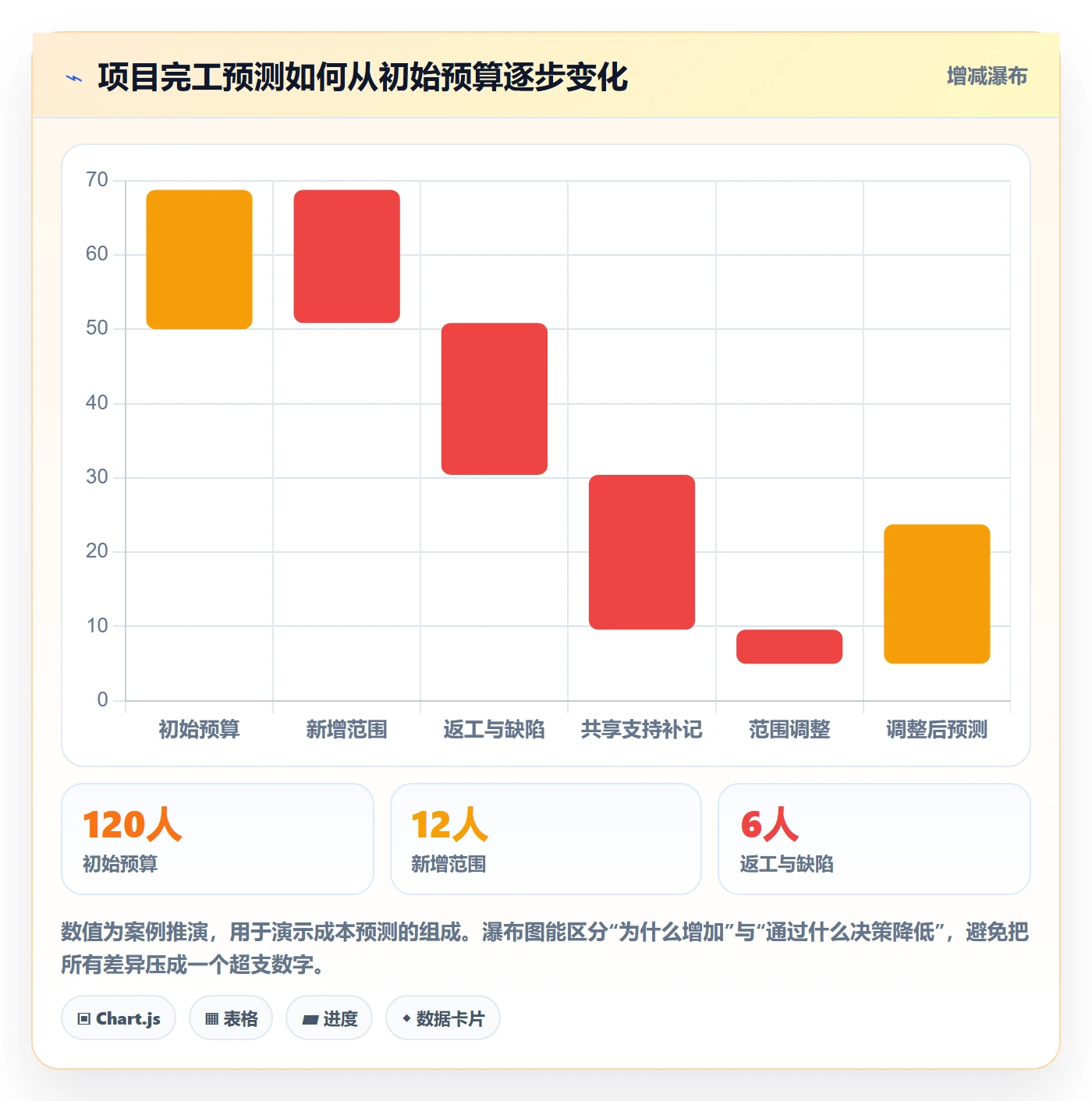

经整理,项目最终预测从一百二十人天调整为一百四十二人天。其中,新增范围预计增加十二人天,返工与缺陷处理增加六人天,环境和共享支持补记四人天。团队随后将一项低优先级报表功能移至下一阶段,减少约九人天的当期投入,并为环境准备设置提前验收节点。

这组数字是情景模拟,展示的是拆解逻辑。关键不在于减少了多少人天,而在于预测变化有具体来源,范围决策有负责人,修复流程有后续验证条件。

3. 比较干预前后,而不是只看结项总数

若结项时发现项目多花了二十二人天,团队只能获得一个总结果,难以知道改进是否有效。若在中途完成成本分类,并记录措施实施前后的变化,团队就能判断:砍掉低优先级范围是否减少了未来投入,环境门槛是否缩短了等待,测试策略调整是否降低了重复缺陷。

结项复盘应把“预测变化”和“实际结果”放在同一时间线上。这样可以识别预测是否过于乐观、风险是否及时升级,以及采取措施后是否真的改变了趋势。一个项目的总成本只是结果,形成可复用的估算和管理能力才是组织收益。

观察项目 第六周初始判断 拆解后判断 管理动作
预算口径 只统计开发和测试工时 补入共享架构支持及环境投入 从下一周期统一分摊规则
进度口径 按已关闭任务数约百分之六十 按验收权重约百分之四十五 改用交付物权重核算进度
成本预测 一百二十人天预算内 滚动预测一百四十二人天 保留原基线并提交范围调整
当期纠偏 未区分变更和返工 低优先级报表预计占九人天 移至下一阶段,优先完成核心接口

项目成本实操方法:研发团队提升成本管理效率的最佳实践方法与模板

4. 用团队历史数据校准,而不是追逐外部平均值

不同组织的产品复杂度、质量门槛、技术栈和人员结构差异很大,拿一个外部平均人天成本直接套到项目上,往往会给出错误信心。更有用的基线来自团队自身可比项目:相似交付物用了多少人天、返工占比如何、需求变更发生在哪个阶段。

不过,历史数据也要小心使用。若过去的工时记录不完整,或项目范围不可比,就不应把它包装成精确基准。可以先从范围区间开始,例如按同类功能给出历史中位数和上下四分位数,并说明样本量与项目差异,再随着记录质量提升逐步收窄估算范围。

项目成本实操方法:研发团队提升成本管理效率的最佳实践方法与模板

六、可直接使用的项目成本管理流程与模板

1. 项目启动:建立成本基线卡

启动阶段的目标不是精确预测每一小时,而是建立一份可复核的基线卡。它需要说明项目目标、范围、交付物、预算口径、资源安排、已知风险、预备金以及审批人。预算里如果含有假设,应把假设写出来,避免几周后没人记得数字从何而来。

字段 填写内容 示例说明
项目目标与范围 本阶段要完成的可验收结果 核心接口迁移并通过回归验收
交付物权重 按业务价值或验收难度分配权重 核心接口占比百分之四十
成本口径 纳入的人员、平台、采购和支持费用 含测试与发布保障,不含部门固定管理费用
资源计划 角色、预计投入和时间窗口 开发、测试、架构支持分别列出
不确定性与风险 影响范围、概率或待验证假设 外部接口兼容性尚未完成验证
预算基线与预备金 批准金额、人天及预备金使用条件 预备金需经项目负责人和业务负责人确认

2. 每周跟踪:只讨论有变化的信号

周度跟踪不应变成所有人轮流念工时。建议项目负责人提前更新少量关键数据,会议重点讨论变化最大的项目:成本预测是否上升,验收进度是否落后,新增工作是否获批,主要阻塞由谁解决。

一个实用的周会顺序是:先确认数据口径和更新时间,再看预算与验收进度差异,然后解释偏差最大的两三项,最后明确动作、责任人和截止时间。如果没有显著变化,会议可以缩短;没有必要为了“每周开会”重复汇报。

  1. 核对本周已发生成本、承诺成本及剩余工作估算。
  2. 比较预算消耗率与验收进度率,确认是否出现持续分离。
  3. 查看新增需求、缺陷返工、外部等待和资源变动。
  4. 决定调整范围、资源、排期或质量措施,并记录授权依据。
  5. 更新预测版本,不覆盖原始批准基线。

3. 需求变更:估算影响后再决定是否接受

需求变更单不必复杂,但至少要记录提出人、业务收益、影响交付物、预计增量成本、对时间的影响、风险以及决策结果。重点不是让每个需求都经过冗长审批,而是避免“先做了再说”,最后把范围增长误认为团队执行效率下降。

如果变更紧急,可以先记录暂定影响与临时授权人,事后补齐正式决定。长期不补记录,会让团队无法从历史数据中区分合理业务调整和管理失控。

4. 月度预测:更新剩余成本,不机械外推

月度预测的核心是重新估算未完成工作,而不是简单把已花费除以完成比例。比如累计花费六十人天、估算完成一半,直接预测总成本一百二十人天,隐含了前后半程工作难度相同的假设。实际项目里,集成、迁移、性能调优等工作可能集中在后半程。

可以将完工成本预测拆成“已发生成本+剩余工作成本+已承诺成本中尚未计入部分”,并在每次更新时说明变化原因。若没有新信息,预测稳定也是有效结论,不必为了看起来积极而频繁改数字。

5. 结项复盘:把一次项目变成下一次的估算资产

结项时,团队应比较原始基线、历次预测和最终实际,分析最大差异来自哪里。复盘不应只问“谁估错了”,还要问哪些工作在早期不可见、哪些风险没被验证、哪些审批延迟造成等待,以及哪些成本归属规则不够清楚。

最终产物应能被下一次估算使用:相似交付物的投入区间、常见风险、缺陷分布、依赖等待时间和适用边界。若复盘只留下“以后加强沟通”,就没有形成可复用的成本管理能力。

项目成本实操方法:研发团队提升成本管理效率的最佳实践方法与模板

6. 成本管理模板:周度偏差记录表

以下模板适合直接复制到项目协作空间或表格中。对于小项目可每两周填写一次;对于高风险项目可按周更新。字段不应为了完整而无限增加,能支撑下一步决策就是合格模板。

记录项 填写内容 填写提示
统计周期 起止日期、数据更新时间 说明时点,避免拿不同周期的数据做比较
批准基线 预算金额或人天、版本号 基线变化时保留历史版本和批准记录
实际成本 已发生人员投入及其他费用 标注来源与核算口径
承诺成本 已签合同、采购或资源承诺 避免只看已付款金额
验收进度 按交付物权重计算的完成比例 说明权重口径和未验收项
完工成本预测 已发生成本与剩余成本合计 写明预测变化的主要假设
偏差来源 变更、返工、等待、估算、资源或其他 可多选,但需要解释主要影响
决策与行动 范围、资源、排期或流程调整 明确负责人、截止时间和验证方式

七、不同团队、不同项目的行动建议与取舍

1. 小团队或短周期项目:优先减少管理负担

如果项目只有几个人、持续时间短、成本风险有限,不必建立复杂的逐人逐日核算。使用简化预算卡,记录关键交付物、预计投入、实际投入、变更和结项差异,就能提供足够的管理信息。

取舍是:少花时间在精确归属上,接受一定的估算误差,但保留重大变化记录。若一个项目为了填报每周投入,消耗了团队大量时间,这套机制可能已经超过它能带来的价值。

2. 中大型研发组织:统一规则比统一工具更优先

对多团队协作、项目并行度高的组织,成本难点通常是口径不一致:同一类支持工作在不同项目中有时计入、有时忽略;有的团队按人天,有的按费用;项目经理和财务对预算版本的理解也不同。应先统一成本字典、项目编码、变更规则和预测周期,再考虑工具集成。

在评估管理软件时,我会优先检查它能否把需求、任务、缺陷、工时、预算变更和审批记录关联起来,能否按角色控制权限,能否保留预测历史,以及导出的数据是否方便财务复核。对 100 人以上组织,流程、权限和跨团队数据的一致性,通常比单个页面是否好看更重要。

例如,团队采用 PingCode 这类研发管理平台时,应把重点放在项目数据是否能与任务、需求、缺陷和变更流程关联,而不是只看有没有工时模块。工具只能承载规则,不能替代成本口径、责任边界和业务决策;如果数据输入依然依赖重复录入,工具很可能只是把手工表格搬到了线上。

3. 探索型项目:接受估算区间,但明确退出条件

对于新技术验证或新产品探索,不要用“预算必须一次算准”作为管理目标。设置分阶段投入上限、验证问题和停止条件更实际。例如,阶段一只验证关键性能与可行性;如果关键指标达不到,就停止扩展功能,避免为了证明前期投入合理而不断追加成本。

取舍是:短期报表看起来不如固定范围项目精确,但能更早控制失败成本。判断阶段是否值得继续,除了看已花费用,也要评估剩余投入与预期收益,并认真考虑更便宜的替代路径。

4. 外包或多供应商项目:关注交付与验收成本

外包项目的显性报价较容易比较,隐性协调成本却常被低估。需求澄清、评审、验收、缺陷修复、知识转移和后续维护,都可能由内部团队承担。对比供应商时,应把交付物质量、变更计价规则、缺陷责任期和退出交接一起纳入评价。

取舍是:更细的合同条款和验收机制会增加前期准备时间,但通常能减少后期争议。若项目需求频繁变化,过度固定总价可能把不确定性转成大量变更谈判;若范围稳定、验收明确,固定价才更容易发挥可控优势。

5. 高合规或高可靠性项目:不要把风险缓冲当成浪费

涉及安全、监管、关键业务连续性的项目,验证和缓冲投入不能只因为短期不产生功能就被削减。更合理的成本优化对象是重复审批、低价值报告和低效交接,而不是必要的安全评审、回滚演练或质量验证。

取舍是:项目成本和周期可能高于普通功能开发,但下游事故、监管整改和恢复运营的代价也更高。成本决策要同时评估风险暴露与补救能力,不应只比较开发预算。

6. 项目偏差已经出现:先分类,再决定是否加人

项目落后时,增加人员并不总能缩短周期。若瓶颈在需求未决、环境不可用或系统架构限制,新人会增加协调成本,甚至让熟悉上下文的人投入更多时间指导。只有任务可以并行、交接成本可控、瓶颈确实是人力容量不足时,补充资源才可能有效。

如果偏差来自范围增加,先进行优先级取舍;来自估算偏差,更新剩余工作预测;来自反复缺陷,修复质量环节;来自等待,处理依赖责任。最有效的纠偏通常不是“再催快一点”,而是改变造成成本增长的机制。

项目成本实操方法:研发团队提升成本管理效率的最佳实践方法与模板

八、如何判断成本管理是否真的变好了

1. 不要只看预算命中率

项目最终没有超预算,不一定说明管理优秀。团队可能在结项前缩小了范围,推迟了必要测试,或把成本转移给运维和其他部门。反过来,预算略有偏差也不必然说明管理失败:如果新增投入经过授权,并换来了更高价值或更低风险,偏差可能是合理决策。

预算命中率需要与范围完成度、质量结果、预测准确度和变更透明度一起看。对管理者来说,提前发现可能超支并调整方案,往往比结项时恰好压线更有价值。

2. 观察预测是否越来越可靠

可以比较项目在不同阶段的预测与最终结果,检查预测误差是否逐步缩小、变更原因是否更早被识别。也要看团队是否频繁在最后阶段大幅修订预测。如果预测总是到结项前才突然变化,说明风险信息进入决策的时间太晚。

预测准确度不应被用来惩罚诚实暴露风险的团队,否则项目负责人会倾向于维持乐观数字。管理机制应奖励及时更新和清楚说明依据,而不是奖励看起来稳定的报表。

3. 关注投入是否转化为交付与质量

同样一百人天,若交付范围、验收质量和后续维护成本不同,不能简单判定成本效率相同。可比项目应尽可能按照相似交付物和相似质量标准对照;不同项目则要谨慎比较,避免把复杂项目与简单改动放在同一排名里。

有些成本节省是长期有效的,例如自动化减少重复验证;有些只是成本转移,例如删减测试后上线缺陷增加。评估时要留出适当观察窗口,尤其是涉及运行稳定性和用户反馈的项目。

4. 从数据中找出可重复的改进杠杆

有价值的复盘最终要落到能被重复的动作:需求基线提前冻结到什么程度,环境准备何时完成,哪些交付物要保留风险缓冲,哪些类型的缺陷最值得优先治理。团队每个周期只需选一两个高影响问题,验证措施是否有效,避免同时启动太多改进项目却无法判断结果。

若成本管理的数据无法解释偏差、预测未来,也不能帮助团队选择行动,那么继续增加字段和审批通常不会解决问题。先找出最影响决策的信息缺口,再补采集方式,是成本治理更稳妥的路线。

九、结语:把预算当成决策边界,而不是执行枷锁

1. 先从一个项目做出可复用闭环

研发团队提升成本管理效率,不需要一开始搭建庞大的成本治理体系。先选一个有代表性的项目,定义成本边界和预算基线,每周同步已发生、已承诺与剩余成本,按验收结果跟踪进度,把偏差分类并落实纠偏动作,最后将实际数据沉淀为下一次估算依据。

如果团队目前只能做一件事,我建议先把“预算消耗率”和“验收进度率”放在一起看,并为所有重大变更保留决策记录。这两个动作成本不高,却能快速暴露账面健康与交付风险之间的错位。

2. 真正的效率来自更早做正确取舍

成本管理不应该把团队变成填报机器,也不应该把预算数字当成绝对目标。它的价值在于让人们更早看见范围、质量、时间和资源之间的冲突,并据此做清楚的选择:继续投入、缩小范围、改变方案,或者及时停止。

下一步可以从最近一个正在进行的项目开始:锁定原始预算版本,按交付物重新核算进度,补齐未计入的承诺成本与共享投入,再选出最大的一个偏差来源制定纠偏动作。当这个闭环能稳定运行,成本管理才真正从事后记账变成研发团队的决策能力。

常见问题解答(FAQ)

1. 研发项目成本应该从哪些项目开始核算?

我们团队项目不少,但一开始就想把所有项目的工时、云资源和支持成本都算进去,结果统计口径越做越复杂。我想知道,怎样选试点项目,才能先验证方法是否可行?

先选一个周期在 4,8 周、团队相对稳定、交付范围明确的项目试点,不要一上来覆盖所有研发活动。建议记录人工成本、云资源或测试环境费用、外包费用三类直接成本,并把需求变更和线上故障处理单独标记。

比如某项目投入 5 人、持续 6 周,按实际工时折算人工成本,再加上可归属的云资源与外包费用,就能形成可复核的基线。试点的目标不是得到“绝对精确”的成本,而是确认数据能否稳定采集、归属规则是否一致,以及成本结果能否帮助团队调整决策。

2. 研发人员的人工成本按什么口径分摊更合理?

我看到有的团队按人数平均分摊,有的按工时核算,还有的把所有人力费用都放进项目预算。我担心口径选得不合适,最后算出来的项目成本看似精确,实际上不能用于比较。

优先采用“人员月综合成本 × 项目投入工时 ÷ 当月可用工时”的方式,并明确综合成本是否包含工资、奖金、社保及福利。示例:某工程师月综合成本为 3 万元,当月可用工时按 160 小时计算,其中 48 小时投入项目,则该项目分摊的人力成本为 9000 元。

不要用项目人数直接乘月薪,因为兼职支持、跨项目协作和休假都会造成偏差;也不要把工时精确到分钟,按半天或小时记录通常更容易坚持。关键是所有项目采用同一口径,并把无法归属的公共投入单列,而不是强行摊给某个项目。

3. 项目成本模板至少要包含哪些字段?

我准备给研发团队做一张成本表,但担心字段太多,大家填几次就不愿意用了。哪些信息是后续分析真正用得上的,哪些可以先不收集?

轻量模板可包含:项目名称、统计周期、成本类别、责任团队、投入工时或数量、单价、金额、数据来源、是否为估算、备注。成本类别建议至少分成人工、云资源与软件服务、外包、测试设备及其他直接费用;如果要分析偏差,再增加预算金额和实际金额。

不要一开始要求逐条记录每次会议或每次沟通的成本,这类数据采集成本可能高于分析价值。表格中最好保留数据来源和估算标记:财务系统、工时记录、云账单与人工估算的可信度不同,后续复盘时才知道哪些数字适合做决策依据。

4. 怎样判断成本管理是否真的提升了研发效率?

我们已经开始记录项目成本,但管理层只看到总金额,团队却觉得多了不少填表工作。我想知道,应该观察哪些指标,才能判断这套做法是在帮助研发,而不是增加行政负担?

不要只看成本总额,建议同时观察成本预测偏差、单位交付成本、数据填报耗时和成本异常发现时间。一个实用的试行判断是:连续 2,3 个迭代后,预算与实际成本偏差是否缩小,团队能否更早发现云资源闲置、范围持续扩张或返工增加等问题,同时每人每周的记录负担是否仍可接受。

例如预算偏差从 25% 降至 12%,且异常能在月末前被发现,通常比单纯压低预算更有价值。成本数据用于发现流程问题,不宜直接拿来按个人成本高低排名;否则团队可能少报工时、回避复杂任务,反而损害数据质量和交付效率。

核心关键词

读者评论

钱
钱舒然

我们团队以前只统计开发工时,测试、环境维护和线上修复基本没有单独归类,结项后很难解释为什么预算没超但人力越来越紧。按实际消耗、承诺成本和变更成本分开后,确实更容易提前发现问题。不过共享人员的分摊仍然比较难,规则一旦变动,历史数据就不好比较。

曹
曹若溪

文中提到探索型研发不适合一开始就承诺精确总价,这点比较符合实际。技术预研通常只能先验证关键假设,按阶段设置投入上限比硬填完整预算更可行。只是阶段退出条件需要业务、技术和财务共同确认,否则很容易因为前期已经投入而继续追加。

宋
宋宇轩

我比较认同不要把工时填报得过细。我们试过按十五分钟记录,填报时间增加了,但管理者并没有因此更清楚返工和等待发生在哪里。后来改成按交付物、缺陷和阻塞原因做周度核对,信息反而更有用。前提是任务编号和验收口径要统一,否则成本偏差仍然无法追溯。

文章包含AI辅助创作:项目成本实操方法:研发团队提升成本管理效率的最佳实践方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/591833
