研发团队采购成本失控,往往不是因为单价太高,而是因为需求、技术方案、采购流程和后续使用彼此脱节:一块测试板卡临时加急,贵了几千元;一项云资源没有及时回收,连续数月产生闲置账单;一个小额元器件订单拆成多笔,采购、验收和报销耗费的人力反而超过了货值。做研发采购成本管理,不能只盯着报价单上的单价,而要把“为什么买、买多少、何时买、如何验收、买完是否真的用上”串成一条可核算的链路。
一、先讲核心结论:采购成本不是采购部门单独管出来的
1. 把成本口径从“买价”扩展到“总拥有成本”
我判断一项研发采购是否划算,通常不会先看供应商报价,而会先问:从提出需求到采购交付、安装调试、使用维护、更新替换,整个周期会发生哪些支出?这就是总拥有成本(TCO)的思路。报价单上的金额只是采购成本的一部分,运输、税费、接口适配、工程师等待、返工、维护、闲置和报废,都可能改变实际成本。
例如,一套报价为 8 万元的测试设备,如果需要额外购买 1.2 万元的接口模块、安排两名工程师花三天完成适配,且交付晚两周导致测试计划延期,它的真实成本就不止 8 万元。相反,报价高 5% 但能按时交付、兼容现有设备、提供校准和备件支持的方案,可能在项目周期内更便宜。
核心原则是:用业务可验证的总成本比较方案,不用单价替代成本。总成本应至少区分采购支出、内部处理成本、使用成本、风险成本和退出成本。对研发团队而言,工程师时间和项目延期影响尤其容易被漏算,因为它们通常没有出现在供应商发票上。
2. 成本管理的目标不是“压价”,而是减少无价值支出
压价适合处理规格稳定、替代充分、市场透明的标准品;但对研发样机、定制夹具、关键芯片和专业测试服务,单纯追求最低价,可能换来交期不确定、质量波动或反复验证。成本管理真正要做的是识别哪些支出创造了可交付成果,哪些支出来自重复、等待、闲置、变更和流程摩擦。
我的判断通常分两层:第一层看“钱花在哪里”,第二层追问“这笔钱是否对应了明确的研发产出”。前者用采购台账和项目成本归集回答,后者需要需求、里程碑、领用和验收信息共同验证。若一笔采购无法关联到项目、实验、版本或资产,就很难判断它是必要投入还是管理盲区。
3. 先建立最小可用闭环,再上复杂系统
研发采购管理不需要一开始就建设复杂的成本模型。最小闭环至少包括:需求有责任人、预算有归属、采购有依据、到货有验收、物料有去向、使用有反馈、变更有记录。一个共享表格也可以启动,但字段和责任必须一致;如果大家各自维护一份表,数据迟早会出现多个版本。
我建议先选一个采购频繁、品类相对清楚的项目试点,验证需求到验收的链路,再扩展到其他项目。系统是否必要,取决于并行项目数、审批复杂度、数据追溯要求和跨部门协作成本,而不是取决于“看起来是否先进”。

二、背景和真实场景:研发采购为什么特别容易“买完才知道成本”
1. 研发需求变化快,采购对象却常被当作固定清单
量产采购通常围绕预测、标准物料和稳定供应关系展开;研发采购则更常面对方案未定、规格变更、样机迭代和小批量试制。研发人员提出需求时,常常只能说“先买几套测一下”,但采购需要知道型号、数量、交付时间、替代条件和验收标准。信息不完整时,供应商报价看似可比,实际可能对应不同配置。
这并不意味着研发人员“不懂采购”,而是研发阶段的需求确定度本来就低。管理设计应该承认这种不确定性,再用阶段预算、变更记录和分批采购控制风险。若硬把探索阶段要求成量产阶段的精确预测,团队往往会出现两种反应:填一个没有依据的数字,或者绕开流程先买再补。
2. 多项目并行,让“临时小单”累积成大额支出
单个项目可能只需要几件样品、几小时测试服务或几百元的工具,但多个项目叠加后,小额采购的总量并不小。更麻烦的是,小单往往没有统一规格、统一供应商和统一验收记录,导致采购人员反复询价、财务反复核票、工程师反复确认型号。
因此,不能只按单笔金额识别成本问题。还应观察同一品类的月度总支出、同一供应商的累计交易额、同类需求重复采购频次,以及小额订单从申请到交付所耗费的内部工时。单笔金额低,不代表流程成本低;单价低,也不代表采购效率高。
3. 预算和项目进度脱节,容易形成“先买再找归属”
如果采购申请只填写部门,不填写项目、阶段或研发任务,预算就只能在部门总账上看见,项目负责人无法判断某一轮试验已经花了多少。月底才补项目归属,既可能把成本分错,也会掩盖项目间资源挪用和重复采购。
比较稳妥的做法是,在申请时确定成本归属;如果项目尚未立项,就使用明确的预研或公共技术储备编码,并设置负责人和复核期限。临时归属不是问题,长期没有归属才是问题。尤其是共用仪器、云资源和公共实验耗材,应明确由谁负责分摊和复核。
4. 交付风险会通过项目周期转化为成本
采购晚到不只是采购部门的服务问题。设备延迟可能推迟实验,样件错版可能让团队重新打样,云环境配置不符可能让工程师停工排查。若只记录发票金额,企业看到的是“预算没超”;若把等待时间、返工和关键里程碑影响一起记录,才看得到延迟成本。
不是所有延迟都需要折算成货币。对于缺乏可靠工时数据的团队,我更建议先记录“影响了哪个里程碑、等待几天、是否发生加急或返工”,积累一段时间后再估算成本。伪精确的延期金额不如可追溯的事实记录有用。

三、常见误区:看起来省钱,最后却让项目更贵
1. 把最低报价当成最优方案
最低报价只有在规格、交期、质量、服务边界和付款条件都可比时才有意义。若供应商甲报价较低但不含校准,供应商乙报价较高但包含校准和现场支持,直接比总价会忽略后续支出。采购比价表至少应把税费、运输、安装、质保、备件、交期和付款条件列成独立字段。
对关键研发物料,还要确认报价对应的具体版本、参数容差和批次要求。报价单写“兼容型号”不等于经过团队验证;替代品看起来参数相近,也可能在接口协议、温度范围或测量精度上存在差别。低价方案只有通过技术适配和风险审查后,才是可比较的方案。
2. 用年度框架价套用到所有研发采购
框架协议适合重复性高、规格稳定、需求可预测的物料或服务,但不适合把所有研发需求塞进同一张价格表。探索阶段可能频繁调整规格,强行锁定大批量会造成库存积压;技术快速迭代的品类,价格条款如果没有更新机制,也可能让团队长期购买已经不匹配的配置。
更实用的做法是按稳定程度分层:标准消耗品做框架采购,周期性使用但规格可变的品类做价格区间和交期承诺,探索性定制项目则采用阶段报价和里程碑付款。框架协议不是“买得越多越省”,而是把可预测的需求转化为更低的交易成本。
3. 采购审批越多,成本控制就越好
审批层级增加并不自动等于控制力增强。低风险小额采购如果也要经过多轮重复审核,工程师可能延迟验证,采购人员可能把时间花在追签字上;而真正的高风险事项,例如替代关键部件、跨境采购和长期订阅,反而可能因为流程字段不清而没有被重点审查。
审批应按风险分层,而不是所有事项一刀切。分层条件可以包括金额、技术不可替代性、交付周期、信息安全、合规风险和预算偏差。金额只是门槛之一,低金额但影响核心实验的部件,也可能需要技术负责人审核。
4. 以“预算未超”为由认定成本管理有效
预算未超可能意味着计划合理,也可能意味着项目缩减、采购延后、成本归错或需求没有满足。预算执行率本身不是采购质量指标。要同时观察预算偏差、需求满足率、交付准时率、质量异常、闲置比例和采购周期,才能分辨“花得少”究竟是效率提高,还是项目被迫少做了工作。
对研发项目,预算管理需要把阶段性调整纳入制度。项目从概念验证进入工程验证时,投入规模和物料种类可能改变;只要调整有依据、影响明确、责任可追踪,变更不等于失控。真正的失控,是预算变化没有解释,或团队在项目结束后才发现超支来自哪些决策。
5. 只看采购订单,不看库存、领用和复用
采购订单只能说明买了什么,不能说明物料是否到货、是否被领用、是否剩余、能否在其他项目复用。研发余料如果没有可检索的规格、状态、位置和责任人,常常会被当成“不存在”,新项目只好再次购买。
复用也不是把旧件盲目转给新项目。需检查批次、存储条件、有效期、校准状态和可靠性要求。对于安全、法规或质量风险较高的物料,经过验证的报废可能比复用更合理;管理目标不是把库存数字压到最低,而是减少不必要的重复购买,同时避免使用不合格旧料。
6. 把所有隐性成本都精确折算成金额
把工程师工时、延期损失、机会成本都算进单笔采购,容易制造看似严谨却无法复核的数字。例如“延误一天损失十万元”如果没有项目现金流、资源利用率或合同影响支撑,只是一个主观假设。此类估算可用于情景分析,不能和供应商发票金额混为一谈。
我更倾向于先分层记录:直接支出用财务金额;内部工时用实际工时或透明的标准工时成本;风险影响用“发生概率、影响等级、缓解措施”描述。只有当数据来源稳定、计算口径获得相关部门认可时,才把风险折算进成本模型。

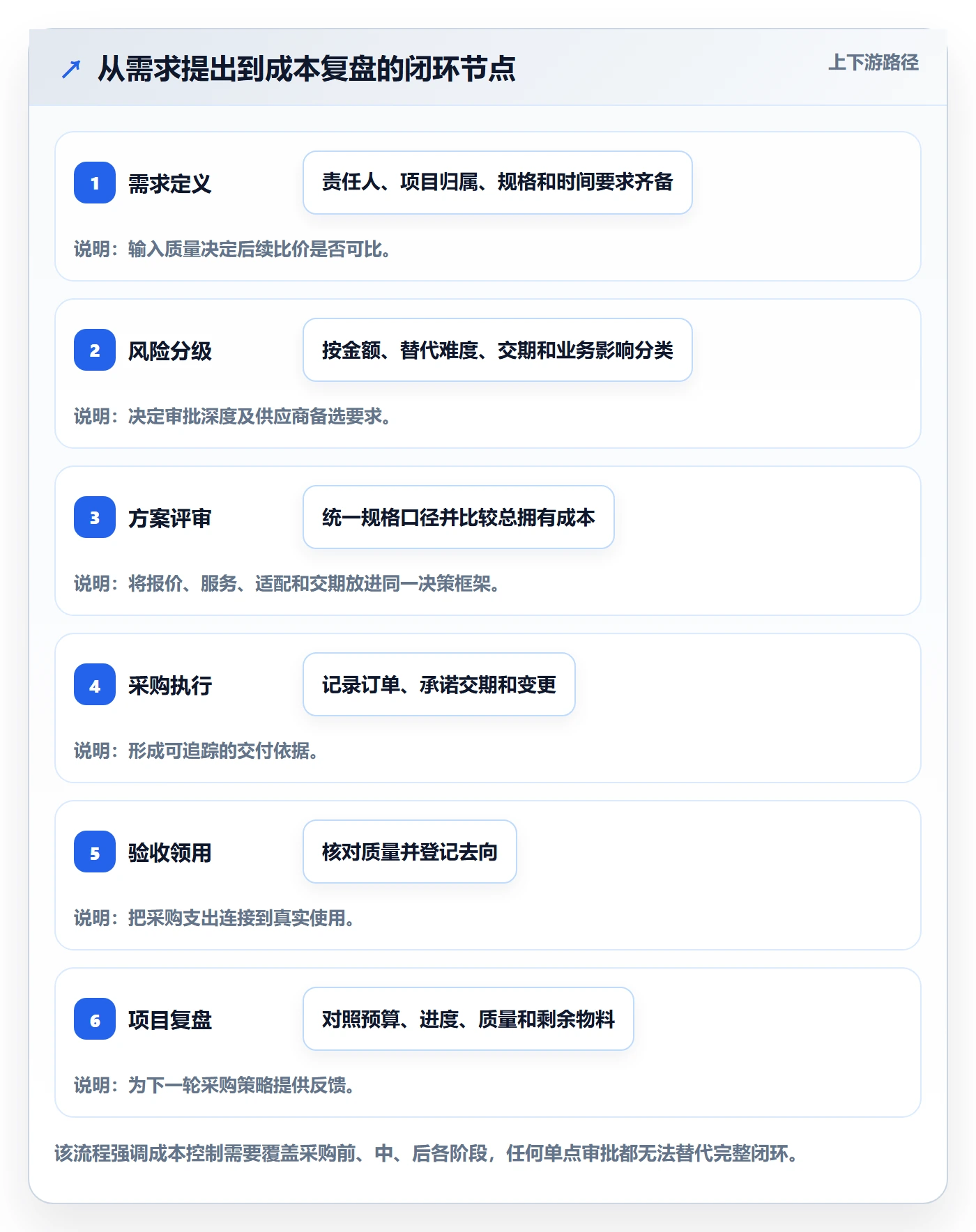

四、专业判断逻辑:从需求到结账建立可核算的采购链路
1. 先做需求分级,再确定审批和采购策略
我会先把需求分成四类:标准重复采购、项目专用采购、探索性采购和高风险关键采购。分类不是为了增加标签,而是决定审批深度、比价要求、验收方式和库存处理规则。
- 标准重复采购:规格稳定、替代充分、历史价格可比,适合目录采购或框架协议。
- 项目专用采购:只服务于一个明确项目,需关联项目编码、计划数量和验收负责人。
- 探索性采购:技术路线尚未确定,采用小批量、分阶段预算,设置停止条件。
- 高风险关键采购:替代困难、交期长、质量或合规影响大,需技术、采购和项目负责人共同评审。
分类后再设审批规则,能够避免小额标准件走复杂流程,也避免关键部件只按金额审批。具体金额阈值应结合企业权限制度、采购规模和法规要求制定,不存在适用于所有组织的统一数字。
2. 需求申请必须回答六个问题
一张合格的需求申请,不应只是“需要购买某物料”。它至少要说明用途、规格、数量、时间、归属和替代边界。信息越完整,后续询价和验收越容易;若需求尚未明确,应标记为探索性采购,不能用含糊描述伪装成确定需求。
- 买来做什么:关联项目、实验、版本或研发任务。
- 需要什么规格:列出关键参数、接口、环境要求和必要认证。
- 为什么是这个数量:区分试验消耗、备份、留样和预计损耗。
- 最晚何时需要:写明对里程碑的影响,而不只是期望到货日期。
- 能否替代:列明允许替代的参数范围和需要完成的验证。
- 谁负责验收和使用反馈:明确到人,避免到货后无人确认。
3. 比价应做“同口径比较”,而不是收集更多报价
比价的关键不是报价数量,而是参与比较的方案是否提供相同产品、相同服务范围和相同交付条件。采购人员可以用一个对照表归一化各项条件,再由技术负责人确认适配性。对于无法直接比较的定制方案,应将差异逐项说明,不应强行算出一个貌似精确的“最低价排名”。
| 比较维度 | 需要核实的内容 | 常见遗漏 |
|---|---|---|
| 规格与版本 | 型号、参数、接口、软件版本、适用范围 | 仅写商品名称,未写关键配置 |
| 交付边界 | 运输、安装、校准、培训、现场支持 | 把不含服务的报价与全包报价直接比较 |
| 交期与约束 | 交期起算点、分批交货、延期处理方式 | 只记录“约两周”,没有起算条件 |
| 质量与售后 | 验收指标、质保范围、维修周期、备件供应 | 质保期限相同但覆盖范围不同 |
| 付款与退出 | 付款节点、取消费用、订阅续费、退换规则 | 忽略自动续费和定制品取消成本 |
4. 用阶段预算承接研发不确定性
探索期的预算不宜假装精确。可以把预算拆为验证假设所需的第一批采购、达到技术门槛后的第二批采购,以及进入下一阶段后的扩展采购。每一阶段设置可观察的决策条件,例如关键指标达到什么范围、样件通过哪些测试、是否继续当前技术路线。
这种方法的价值不在于让项目预算永不变动,而在于避免在技术路线尚未验证前一次性锁定大额采购。若第一轮实验已证明路线不可行,尚未释放的后续预算就可以暂停或转向。反过来,如果门槛通过,也能依据已知数据进行有理由的追加,而非临时从其他项目挪钱。
5. 验收和领用是成本管理的关键控制点
到货验收不能只核对箱数和发票。根据采购对象,验收可以包括外观、型号、参数、数量、序列号、校准证书、软件授权和服务交付。对于关键物料,应在采购申请中预先写清验收标准;否则供应商交付后才讨论“是否符合预期”,容易引发争议和返工。
通过验收后,物料应记录存放位置、项目归属、领用人、领用日期和剩余数量。设备类采购还需登记保管人、校准周期和可共享状态。云服务或软件订阅则应记录账号负责人、使用部门、续费日期和活跃情况。不同采购对象不能共用一套“到货签收即完成”的控制逻辑。
6. 让成本数据能从订单回到研发决策
项目复盘时,不应只说“实际花了多少”。还要查看哪些需求变更多、哪些采购交期偏离计划、哪些供应商交付稳定、哪些材料被重复购买、哪些余料可复用。复盘不是追责会,而是把下一轮预算和采购策略建立在上一轮事实之上。
适合跟踪的指标包括:采购周期中位数、按期交付率、一次验收通过率、预算偏差率、紧急采购占比、重复采购率、库存闲置金额和采购申请信息完整率。指标要搭配解释规则,例如按期交付率需明确“按承诺交期”还是“按项目需要日期”,否则数字虽能统计,跨团队却不可比较。

五、具体案例:一个试制项目怎样避免“低价采购、高价返工”
1. 案例边界:以下金额为示意情景,不代表行业平均
以下用一个虚构但贴近研发现场的情景说明方法:某团队要完成一轮传感器试制,预计采购传感器、连接件、定制治具和外部测试服务。初版预算为 24 万元,原计划一次性采购全部物料。团队复核后发现,传感器接口方案尚未验证,治具加工周期较长,而外部测试服务可以等第一批样件确认后再预约。
为避免把模拟数据误当作事实,下面所有金额、比例和周期均标注为情景推演。它们的作用是展示决策结构,不提供行业价格基准。实际团队应替换成自己的报价、工时、交期和验收数据。
2. 先把原方案的成本风险拆开
原方案报价合计 24 万元,其中传感器 9 万元、连接件 2 万元、定制治具 6 万元、外部测试 7 万元。表面上看,采购部门只要完成比价和下单即可;但技术人员提出,传感器接口仍有两个候选方案,如果选错,现有连接件和治具都可能无法使用。
团队进一步估算,如果一次性下单后更改接口,可能额外产生 2.4 万元治具修改和连接件重购费用,并造成约 8 个工作日延误。该估算是项目组的情景假设,不是已发生损失;它的意义在于提醒决策者,技术不确定性需要进入采购方案,而不是等事故发生后再补记。

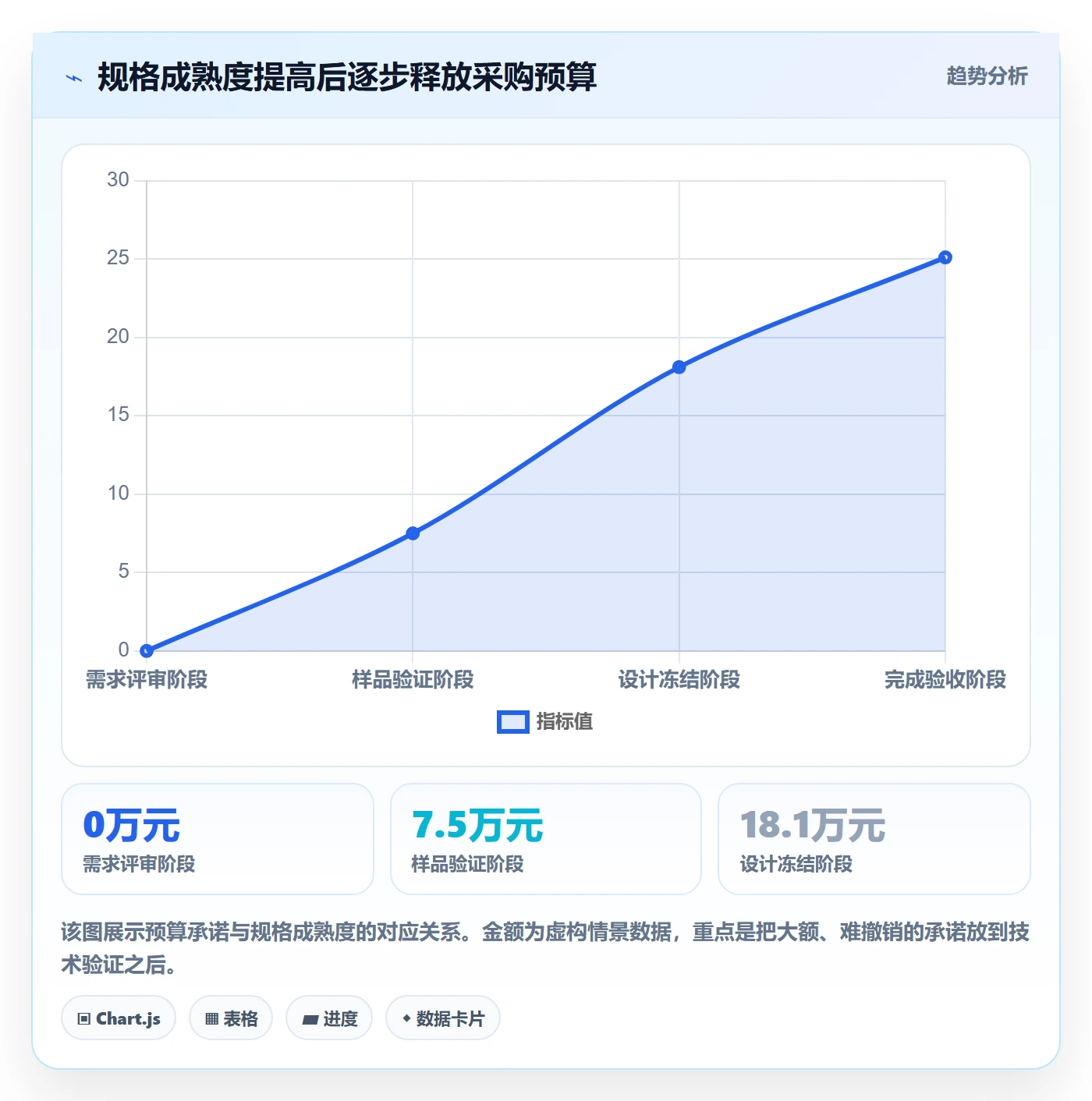

3. 改为分阶段采购,并给每阶段设置释放条件
团队把采购调整为两阶段。第一阶段先买小批量传感器样品和必要连接件,完成接口验证;第二阶段只有在接口验证通过后,才采购全量治具并锁定外部测试资源。若第一阶段未通过,暂停后续采购并重新评估技术路线。
这并没有保证最终支出一定下降。若验证一次通过,分批采购可能增加少量物流费用;如果接口方案需要调整,则避免了大批量错误投入。团队比较的是“多花一点可控费用”与“承担较大返工和延期风险”之间的取舍,而不是把分批采购误认为必然省钱。
| 方案 | 前期采购支出 | 潜在返工支出 | 关键假设 | 适用判断 |
|---|---|---|---|---|
| 一次性采购 | 24万元 | 最高2.4万元情景风险 | 接口方案已稳定 | 适合技术规格成熟、交付节奏明确的项目 |
| 分阶段采购 | 第一阶段7.5万元 | 验证后再释放后续预算 | 先以样品验证接口 | 适合关键规格尚未冻结、失败代价较高的项目 |
| 只买最低价方案 | 报价最低,但服务边界未统一 | 适配、加急和返工费用不确定 | 隐含假设是低价方案完全可替代 | 不应在技术验证和交付条件未核实前采用 |
4. 用实际结果复盘,而不是拿预算差额做宣传
在情景推演中,第一阶段花费 7.5 万元,接口验证发现某一候选方案在测试环境中稳定性不足。团队因此改用另一个方案,调整了连接件规格,并在治具加工前完成设计冻结。后续实际采购总额为 25.1 万元,比原始预算高 1.1 万元;但相较于“一次性下单并发生返工”的模拟情境,避免了错误治具投入和再次测试的可能支出。
这里不能得出“分批采购一定省钱”的结论。可得出的结论是:在关键规格未冻结时,分阶段采购把不可逆支出推迟到验证之后,并使追加预算有明确技术依据。团队最终是否省钱,需要对照真实的返工费用、物流增量、交期影响和项目结果,而不是只挑有利数字。

5. 从案例里提炼可复用的判断方法
第一,先找出“最可能改变采购规格”的技术假设。若关键接口、材料、性能或数量都未确定,就不要默认一次性采购是效率最高的方案。
第二,估算变更发生时哪些支出不可回收。已加工的定制件、不可退货的专用品、取消费用高的测试服务,比可退换的标准件更应设置前置验证。
第三,为分批采购计算交易成本。分批会增加订单处理、物流、沟通和可能的价格波动;只有当这些增量成本低于减少的返工、库存或技术错误风险时,分批才更合理。
第四,明确停止条件。若验证结果不达标,谁有权暂停采购,已下订单如何处理,未使用预算如何释放,都应提前说清。没有停止条件的“阶段采购”,可能只是把一张大订单拆成几张小订单。
六、落地方案:按 30 天、60 天、90 天逐步推进
1. 前 30 天:统一口径,先让数据能够对上
第一阶段不宜急着追求自动化。先由研发、采购、财务和项目管理相关人员共同确定字段定义、采购分类和项目归属规则。选取最近三到六个月的采购记录,抽样检查哪些订单缺少项目编码、验收证据、物料去向或完整报价条件。
我通常建议先清理高频品类和高金额品类,不需要一次整理所有历史数据。历史数据过脏时,先定义新的记录标准,从当前项目开始执行;旧数据只做重点补齐。为追求“数据完整”而让一线团队花大量时间回填多年旧单,往往得不偿失。
- 确定采购分类、金额口径和预算归属字段。
- 建立统一的需求申请模板和同口径比价表。
- 确定谁负责技术确认、商务比较、预算审核和到货验收。
- 选一个试点项目,记录从申请到验收的真实周期。
- 列出续费、长交期、定制加工和不可退货采购的风险清单。
2. 第 31 至 60 天:在试点项目中跑通闭环
第二阶段要观察流程是否真能运行,而不是只检查表格是否填满。重点记录需求变更次数、比价可比性、审批等待时间、供应商承诺交期偏差和验收问题。每周用短会处理阻塞事项,不必为每一笔普通采购召开评审会。
试点中需要保留例外通道,但例外不等于免记录。紧急采购可以先按授权规则执行,之后补充原因、影响和复盘结论。若团队必须频繁走紧急通道,通常说明预测、需求冻结或审批设计存在结构问题,而不是一线人员不够守流程。
3. 第 61 至 90 天:复盘指标,决定是否扩展
第三阶段比较试点前后的流程数据,并访谈实际使用者。至少看采购周期中位数、按时交付率、一次验收通过率、紧急采购占比和重复采购金额。若周期变短但验收异常增加,不能简单评价为改进;若采购金额下降但研发任务延期,也不能只看节省金额。
只有当试点证明流程减少了重复劳动、提升了可追溯性,且没有给关键岗位增加不成比例的负担,才考虑扩大范围。不同品类可以采用不同流程,不必让标准耗材和定制设备套用同一张审批图。

4. 什么时候需要系统,什么时候先用轻量工具
如果团队只有少量项目、采购角色稳定、审批路径简单,结构化表格和共享文档可能足够。关键是权限、版本、字段和归档方式要明确。表格并非天然低效,真正的风险是重复录入、字段随意改名、关键记录散落在邮件和聊天记录里。
当并行项目增多、跨部门审批复杂、采购与预算数据需要对账、验收和库存记录无法人工追踪时,可以评估采购或项目协同系统。评估时不要只看功能清单,应选一条真实采购链路做演示:从需求申请、预算核验、询价比较,到订单、验收、领用和复盘,观察系统是否减少重复录入,能否导出可审计的记录。
系统选择还要考虑与财务、库存、合同和身份权限体系的衔接。若系统之间无法交换数据,团队可能只是把纸面流程搬到多个页面,重复劳动并未消失。先确定数据主责和接口边界,再做工具选型,通常比先采购软件再要求团队适应更稳妥。
七、不同情况下的行动建议与取舍
1. 预算有限、团队规模较小:先控制重复和紧急采购
小团队不必建立庞大的采购委员会。先明确预算负责人和技术验收人,按品类维护常用规格、合格供应商和历史成交条件。每月检查重复采购、紧急采购、超期未验收和闲置余料,通常比增加审批层级更有效。
取舍在于:轻量管理节省了流程成本,但对跨项目汇总、权限追踪和审计能力有限。随着项目数量上升,应及时评估集中台账或系统化管理,而不是等数据彻底失控后再补救。
2. 研发项目多、跨部门协作复杂:优先统一项目归属与状态流转
多项目环境最常见的问题是同一物料被不同团队重复询价、重复采购,或者采购完成后无法分辨属于哪个项目。应优先统一项目编码、成本分类、审批权限、验收责任和领用记录,再讨论集中采购或工具平台。
取舍在于:统一规则能提高对账和复用能力,但需要接受一定的字段规范和职责划分。若为了统一而要求每类采购都经过同一审批路径,灵活性会下降。可采用共享规则、分级流程的方式,既统一数据口径,又保留高不确定性研发任务的合理弹性。
3. 技术路线不确定:优先购买信息,再决定购买数量
当关键规格尚未确定,采购的价值可能是获得验证信息,而不是尽快把物料买齐。此时适合小批量试用、样件验证、租赁、按阶段采购或与供应商协商测试方案。先明确验证问题,再选择最小可行采购规模。
取舍在于:小批量可能单位价格更高,也会增加物流或商务沟通成本;但它能限制错误路线带来的沉没成本。是否值得,取决于失败概率、错误采购的不可回收金额,以及验证结果对后续决策的价值。
4. 交期是关键约束:不要把加急费一概视为浪费
有些加急费用确实源于计划不足,应通过需求预测和交期管理减少;另一些加急采购能保护关键里程碑,成本可能低于延期造成的资源闲置或客户影响。判断时需比较加急增量费用、替代方案、项目节点影响和供应商可承诺性。
取舍在于:为所有采购预留高额加急预算,会掩盖计划问题;完全禁止加急,则可能让团队错过关键验证窗口。应设定加急授权条件,并在事后复盘:它是否由突发变化导致,是否可通过提前锁定长交期物料避免。
5. 采购金额不大但合规或安全影响高:按风险而非金额升级审核
涉及数据安全、出口限制、实验室安全、知识产权或受监管材料时,采购金额可能很低,但后果很重。应设置专业审核节点,确认供应商资质、数据处理方式、授权范围、材料来源和处置要求。此类审核的核心是风险治理,不是价格谈判。
取舍在于:额外审核会增加周期,但能降低高影响风险。可以通过预先建立已评估供应商目录、标准合同条款和风险问卷减少重复工作,而不是在每次采购时从零开始审查。
6. 有大量余料或闲置设备:先确认可复用性,再压低新采购
先盘点余料的型号、数量、状态、批次、保管位置、有效期和适用项目,再决定是否替代新采购。只统计“账面库存金额”不够,无法识别真正可用的材料。对设备还要考虑校准、软件许可、维修状态和共享预约机制。
取舍在于:复用可以减少重复购买,但寻找、检测、转运和重新验证也有成本。对于低价值、过期或验证成本明显高于新购的物料,合理报废并不代表管理失败。管理目标应是减少生命周期总成本,而非让库存复用率越高越好。

八、成本指标怎么设:少而可解释,比多而难追责更重要
1. 预算偏差率要连同原因一起看
预算偏差率可以用实际支出减预算,再除以预算计算,但必须明确实际支出是否包含税费、运费、内部工时和已承诺未付款金额。若不同项目口径不一致,横向比较没有意义。
偏差并不必然是坏事。由技术验证导致的合理变更,与漏算成本、重复采购或未经授权的规格升级,性质不同。复盘表中应记录偏差原因、影响、批准人和后续措施,不能只给出一个红色百分比。
2. 采购周期要区分流程时间与供应商交付时间
从需求提交到下单的时间,反映内部审批和需求质量;从下单到到货的时间,主要反映供应商交付、物流和物料可得性。若把两段合成一个“采购周期”,管理者就无法判断问题该由哪个环节解决。
建议同时记录申请提交、信息补齐、审批完成、订单确认、承诺交付和实际到货日期。对于关键品类,可以用中位数和高分位数观察,不只看平均值。平均数容易被少数极长周期拉高,而高分位数更有助于制定项目缓冲。
3. 紧急采购占比不能脱离原因分类
紧急采购占比高,可能是预测能力不足,也可能是项目探索特性导致需求自然变化。需要区分计划漏项、技术变更、供应商延期、设备故障和外部突发等原因,才能制定针对性动作。把所有紧急采购都归咎于申请人,只会让记录变得不真实。
如果团队还没有可靠分类数据,可以先用简单选项记录原因,每月抽样复核。等积累出稳定分布后,再决定是否调整安全库存、供应商组合、交期预警或审批权限。
4. 一次验收通过率应与缺陷严重程度结合
一次验收通过率高,通常说明规格定义和供应商交付较稳定,但还应区分轻微文档缺失与影响功能的实物缺陷。对不同品类设定统一的合格定义,避免一个团队把补交证书视为不通过,另一个团队却视为通过。
验收异常要记录缺陷类型、返修时间、替换时间和是否影响项目里程碑。指标的意义不是给供应商贴简单标签,而是识别哪些问题反复出现,是否需要修改技术要求、包装标准或合同条款。
5. 采购节省额必须注明基准
节省额容易被高估。与供应商初始报价比较、与上一年度价格比较、与预算价格比较,得到的“节省”可能完全不同。还要说明是否比较了相同规格、数量、服务和交期;如果基准价格不是实际可成交价格,节省数字就不能作为可靠绩效。
更稳妥的记录方式是同时展示基准来源、实际成交条件和总拥有成本变化。若因更换供应商降低单价,却增加测试验证、维护或工程师沟通成本,应将变化如实呈现,而不是只报采购单价下降比例。
九、最后的判断:好采购不是买得最便宜,而是让每笔钱都支持可验证的研发结果
1. 建议团队先做的三件事
第一,从最近一个已完成项目中抽取 20 笔采购,检查每笔是否能回答“为什么买、花了多少、何时到、谁验收、最后用到哪里”。这项抽样比先讨论大而全的制度更容易暴露真实断点。
第二,找出一个金额不一定最大、但技术不确定性高的采购,试行分阶段预算和停止条件。记录分批增加的物流与流程成本,同时记录减少的返工、闲置和变更风险。
第三,选定少量关键指标并统一口径。建议从采购周期、按期交付率、一次验收通过率、紧急采购占比和重复采购金额开始,不要一上来追求几十个仪表盘数字。
2. 独特观点:研发采购的第一笔成本,常常发生在下单之前
不少团队把采购成本管理理解为谈判和审批,但真正决定总成本的时点往往更早:需求是否定义清楚,技术假设是否已经验证,数量是否能随阶段释放,规格变化是否有停止机制。等供应商报价出来后,能够调整的空间已经缩小;等物料到货后才发现规格不合适,谈判也很难追回已经投入的时间和资源。
因此,研发采购管理的核心不是把每一笔采购压到最低,而是把不可逆的支出放在足够多的信息之后。对稳定需求,效率和规模可以带来节约;对不确定需求,小批量验证和阶段承诺可以限制错误成本;对高风险需求,则需要把交期、质量、合规和替代能力放进同一张决策桌上。
3. 下一步行动
本周就可以挑一个试点项目,列出项目采购清单,补齐用途、规格、预算归属、最晚需求时间、替代条件和验收人。对仍未冻结的规格,明确第一阶段只买什么、验证什么、达到什么条件才释放后续预算。
一个月后复盘这条链路:哪些信息缺失导致询价返工,哪些审批等待没有降低风险,哪些到货没有及时验收,哪些剩余物料没有被发现。把这些具体问题变成字段、规则和责任,再决定是否需要更复杂的工具。成本管理不是一次性的制度建设,而是让每轮研发都比上一轮更清楚钱花在哪里、为什么花、是否值得。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:成本管理采购成本教程:研发团队落地方案,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/591795
读者评论
我们团队之前只登记订单和金额,余料放在哪、是否还能用没人维护,后来确实重复买过几次。先把规格、位置和保管人记清楚,比一上来算复杂的隐性成本更容易落地。
按风险分层审批这个思路比较实用。不过小额采购的累计金额也值得设个提醒,不然每笔都低于审批线,月底才发现同类需求拆了很多单。
隐性成本不强行折算成金额这一点我认同。我们试过估算延期损失,假设太多,最后争论数字反而花了不少时间;先记清等待天数、影响里程碑和返工情况,更便于复盘。
