人力成本落地方案:研发团队开展成本管理的落地方案案例解析

研发团队做成本管理,最容易犯的错误不是算错工资,而是把“人力成本”直接除以项目数,得出一个看似精确、实际无法指导决策的单价。真正能落地的方案,必须把薪酬、投入时间、项目成果、返工与共享工作放进同一套口径里,同时明确哪些数字用于经营判断、哪些数字不能拿来评价个人。下文以一个 120 人研发组织的情景案例,拆解如何从成本口径、数据采集和项目核算入手,把人力成本管理做成可持续的经营机制;

案例中的金额和改善幅度均为示意数据,不代表行业统计或特定企业实绩。

一、先讲核心结论:人力成本管理不是“给每个人标价”

1. 先管理投入结构,再讨论单位成本

研发人力成本管理的核心,不是把工程师的月薪精确分摊到每一张需求卡片,而是回答四个经营问题:团队的成本由什么构成,成本投向了哪些产品和活动,投入转化成了什么结果,偏差发生后谁能采取行动。

如果只能回答“这个项目花了多少人天”,却说不清其中多少用于新功能、线上故障、技术债和跨团队支持,那么数字只是记账结果,尚未成为管理信息。成本管理的有效性,取决于数据能否连接到资源调整、范围取舍和交付节奏。

2. 建立分层口径,不要追求虚假的精确

我建议把成本核算分为三层:组织层看总成本和容量,产品或项目层看投入结构与趋势,个人层只用于工作负荷、技能配置和合规核对。越靠近个人,数据越敏感,也越不适合被简化成单一效率排名。

项目层可以使用“可追溯投入人天 × 标准人天成本”的方式估算直接成本;组织层再加入管理、招聘、办公、工具和平台等间接成本。不同层级使用不同精度,既能支持决策,也能避免把估算包装成会计事实。

3. 成本指标必须和决策动作成对出现

一个指标如果不会触发任何行动,就不应成为月报重点。比如,某产品的投入成本持续上升,下一步可能是冻结低优先级需求、减少重复建设、增加自动化投入,或重新评估产品价值;若报表只显示“成本超预算 12%”,团队仍不知道该做什么。

因此,设计每项指标时,我会同时写出它的定义、数据来源、责任人、触发阈值和可能动作。没有行动路径的指标,通常只会增加填报和解释成本。

管理层级 主要问题 建议观察指标 不宜直接得出的结论
组织层 团队总容量和成本是否匹配年度目标 月度人力成本、可用人天、关键岗位缺口 成本增加就代表组织低效
产品或项目层 投入去了哪里,是否产生预期结果 项目投入人天、变更率、返工占比、交付结果 投入少的项目一定更有效
团队层 时间是否被关键工作占用 计划外工作比例、跨项目切换、支持工时 忙碌程度等于产出价值
个人层 工作负荷是否可持续,配置是否合理 工作分布、待办积压、轮值负担 个人成本可以直接等同个人贡献

二、背景和真实场景:为什么研发成本总是“算得出来、用不起来”

1. 研发工作不像生产线,任务时长不等于价值

研发工作的投入与成果存在时间差。一个平台改造可能连续数月没有直接收入,却降低未来多个产品的交付成本;一次故障复盘可能只留下几小时记录,却避免了更大范围的业务损失。只按当月关闭的任务数量衡量成本效率,会惩罚基础建设,也会鼓励拆小任务、追求短期可见产出。

更现实的困难是,研发人员经常同时承担需求开发、代码评审、线上支持、技术债治理、招聘面试和跨团队协作。若组织只记录项目工时,未记录这些“看起来不属于项目”的工作,最后得到的不是成本分配,而是成本遗漏。

2. 情景案例:一个 120 人团队的月度预算争议

以下案例是用于演示核算方法的情景模拟。某软件企业有 120 名研发人员,包含研发管理、产品工程、质量保障、平台和运维岗位。管理层发现年度研发预算持续增长,但产品负责人认为团队产能不足,财务则认为预算偏差来自项目估算不准。

最初的月报只记录了各项目预算与实际薪酬总额,没有统一的人员投入口径。平台组支持多个产品,线上故障由谁承担也没有一致规则;临时插入需求被记在原项目中,返工没有单独分类。结果是多个项目都声称自己“没有超预算”,但组织总成本明显高于计划。

这类争议并不罕见。它通常不是财务算术错误,而是成本对象不清、共享投入无规则、工作类型未分类和口径变更不留痕共同造成的。若直接要求员工每天按小时填报,短期可能得到更多数据,长期却可能造成填报失真和团队抵触。

3. 成本数据的输入质量,决定管理结论的可信度

成本数据通常来自人事薪酬、财务预算、项目管理、工时或工作项记录、缺陷与故障系统。它们的颗粒度、更新频率和权限边界并不相同。工资数据可能准确到个人和月份,项目系统可能只记录工作项归属,财务预算则可能按部门或成本中心汇总。

因此,第一步不是把所有系统接在一起,而是先定义共同键值:人员或岗位、组织单元、产品或项目、月份、工作类型和成本归属。若这些字段无法稳定对应,再复杂的仪表盘也只是把口径冲突展示得更漂亮。

4. 先区分成本数据与绩效数据

人力成本是经营视角下的资源投入,不是个人绩效分数。一个高成本岗位可能承担架构决策、核心系统稳定性和技术风险控制;一个投入较少的项目也可能只是因为大量工作由平台团队承担。把成本数据直接用于个人排名,会让组织误把协作、复杂度和风险管理当作低效率。

我更倾向于把成本报表用于项目组合决策、容量规划和流程改进,把人员绩效评估留在包含目标、质量、协作和专业成长的完整机制中。两类数据可以在合规范围内互相解释,但不应机械地互相替代。

三、常见误区:看起来精细,实际上会把问题带偏

1. 用工资除以工时,直接生成“个人小时单价”

这种算法似乎简单:月薪除以标准工时,再乘以项目工时。但月薪之外还有奖金、社保福利、招聘与培训、设备和管理支持等成本;另一方面,标准工时也不等于实际可用于项目的工作时间。若没有先明确成本范围与折算方法,结果只能被称为估算单价,不能当成完整的人员成本。

更重要的是,个人单价容易被误读为个人价值。成本较高的人并不必然低效,成本较低的人也不一定更划算。组织应先以岗位族或团队为核算单元,再评估是否确有必要细化到个人,且细化后必须有明确用途和访问权限。

2. 把所有间接工作都摊到产品项目

招聘面试、部门管理、安全合规、技术平台维护和通用组件建设,确实会占用人力,但并非每一项都应按人数平均摊给产品。平均分摊容易造成产品成本虚高或虚低,也会掩盖共享能力的真实投入。

我通常把间接工作分成两类:能够合理归因的共享服务,按使用量、请求量或明确服务边界分配;难以归因且主要服务组织整体的活动,单独列为组织支持成本。分摊规则的目标不是让每一分钱都有一个看似精确的去处,而是让相同规则可以重复解释。

3. 用“工时填满率”替代研发效率

如果管理者要求每个人的工时必须百分之百归入项目,员工可能会把会议、等待、协作和临时支持硬塞进某个项目。填满率上升了,数据质量却下降。研发中还存在探索、排障和验证等不确定工作,强行要求事前精确估时,只会制造形式上的确定性。

更合理的目标是提高工作分类完整性,而不是让每个人看起来全天都在可计费项目上。可以记录“产品开发、质量与返工、技术债、生产支持、组织协作、学习与假期”等类别,并观察团队级分布。对零散任务采用每周区间或比例估算,往往比逐分钟记录更可持续。

4. 把预算超支都归因于执行团队

项目成本偏差可能来自需求范围变更、外部依赖延迟、关键岗位空缺、质量问题、计划外事故,也可能来自估算偏差或资源配置失当。只追问“谁超了预算”,会使团队倾向于低报风险、延迟暴露问题。

复盘时应把偏差拆成数量效应、价格效应、范围效应和效率效应。例如,投入人天增加 15%,可能是增加了需求范围,也可能是同样范围出现更多返工。没有拆分原因,管理动作就容易错位:真正需要调整范围时,却去压缩测试时间。

5. 把人力成本管理等同于裁员或压缩薪酬

成本管理的目标是提高资源投入与业务结果之间的匹配度,不是把薪酬压到最低。减少人员可能降低账面成本,却同时降低交付容量、系统韧性和关键知识储备。若组织长期依靠少数骨干承担值班、审查和救火,短期看似节省,长期可能形成离职和故障风险。

更有价值的问题是:哪些投入能减少重复劳动,哪些项目应停止或延后,哪些能力应共享,哪些岗位缺口会形成关键路径风险。成本优化应优先消除低价值重复工作,而不是先削减难以快速替代的专业能力。

四、专业判断逻辑:建立一套可解释、可复核的核算模型

1. 先定义成本范围与核算对象

我建议在项目启动或预算周期开始时,先形成一页成本口径说明。说明至少包括:成本包含哪些薪酬及福利项目,是否计入管理和支持成本,成本按自然月还是财务月归集,内部转岗如何处理,项目中途变更由谁审批。

核算对象可以采用“组织,产品线,项目,工作类型”的层级。项目并非总是最适合的最小核算对象:长期平台能力可以按产品线或服务目录核算,生产支持可以按服务团队归集,探索性工作则可放入明确的研发探索类别。

2. 计算团队标准人天成本,不要制造个人精确单价

作为经营估算,可以用岗位族或团队的月度完全成本除以可用工作日,形成标准人天成本。完全成本是否包含奖金、福利、招聘摊销和设备费用,必须在口径中写明。若管理目的是比较产品投入结构,可先使用“薪酬及雇主成本”口径;若管理目的是比较完整产品成本,则再另列共享和基础设施成本。

示例公式如下。这里的“可用人天”指扣除假期、法定休息日及明确不参与工作的期间后,组织定义的计划可用容量。它不是员工实际必须完成的工时,也不应用来推导个人绩效。

岗位族月度标准人天成本
= 岗位族月度完全人力成本 ÷ 岗位族计划可用人天

项目直接人力成本估算

= Σ(岗位族投入人天 × 对应岗位族标准人天成本)

项目全口径成本估算

= 项目直接人力成本

+ 可归因共享服务成本

+ 明确列示的组织支持成本

如果不同团队工资结构差异较大,可按岗位族、职级区间或成本中心建立几个成本档位,而不是把所有员工套进同一个标准值。成本档位更新频率不必高于预算决策需要,通常按季度或半年校准比每月频繁调整更利于趋势比较。

3. 用投入分类解释“人天去了哪里”

为避免项目成本只记录最终交付工作,我通常建议至少有以下工作类型:新功能与产品迭代、质量保障与缺陷修复、技术债与平台建设、线上支持与故障处理、跨团队共享支持、管理与组织活动、休假和培训。类别不宜过多,否则员工难以准确选择,管理者也难以解释。

工作类型需要和项目归属分开。例如,某工程师为产品甲处理线上故障,项目归属是产品甲,工作类型是生产支持;另一位工程师为多个产品维护构建平台,项目归属可以是共享平台,受益产品通过服务指标或使用量另行分析。这样既保留工作事实,也不把成本分摊混为一谈。

4. 选择适合的分配规则,而不是一律按人数平均

共享成本分配至少有三种常用方式。按使用量分配适合接口请求、构建任务、工单和云资源等可观测服务;按受益团队容量分配适合团队共同使用、使用量难以精确区分的平台能力;不分配、单列组织成本,则适合管理、合规和战略探索等难以因果归属的投入。

分配规则应满足三个条件:输入数据能够取得,计算方式容易复核,改变规则时可以对历史数据做标记。不能满足这些条件的分配方法,最好先作为管理观察,而不是纳入正式产品成本。

共享投入类型 优先分配依据 可接受的替代方式 主要风险
平台工程服务 服务请求量、构建或部署使用量 受益团队可用容量比例 使用量未必等同业务价值
线上运维支持 工单量、故障影响范围、轮值记录 按产品服务等级分档 简单按工单数会忽略复杂程度
安全与合规 明确项目任务和审查工作量 单列组织支持成本 过度分摊造成产品成本失真
管理与招聘 通常单列组织支持成本 按成本中心汇总分析 平均摊到项目后难以追责

5. 设计指标时同时保留效率、质量和风险

单看单位投入产出容易诱导局部优化。研发成本报表至少要同时观察投入、流动、质量和结果四类信息。投入指标回答资源用了多少;流动指标解释工作如何通过交付过程;质量指标揭示返工与故障;结果指标关注用户或业务是否获得实际收益。

可选指标包括:项目投入人天、计划外工作占比、需求变更率、返工人天占比、发布后缺陷率、交付周期、平台共享服务投入、关键岗位空缺天数。组织不必一次全部上线,应先选能影响当前决策的少数指标,并明确数据口径和解释责任人。

6. 把估算值、实际值和会计值分开标识

管理系统中的项目人力成本往往是标准成本估算,不一定等于财务账上的实际薪酬。财务实际值通常更适合预算核对,工作投入记录更适合解释资源去向,项目成本估算更适合比较方案和趋势。把三者混成一个“真实成本”字段,会让使用者误以为精确到个位数的数字具有同等可靠性。

我会在报表中标明数据性质,例如“财务实绩”“标准成本估算”“工作记录折算”或“情景预测”,并保留误差区间。对决策影响大的项目,可以用区间估算,比如“预计 180,220 人天”,而不是给出看似精确的 197.4 人天。

五、案例拆解:120 人研发团队如何从争预算转向看投入结构

1. 建立基线:不急着要求个人填满每天八小时

在情景模拟中,团队先选取三个具有代表性的产品项目和一个共享平台团队,运行 8 周基线观察。项目层按周记录工作类型和投入区间,个人不要求逐分钟打卡;管理层只看团队汇总,并将薪酬数据限制在授权的财务和人力资源角色范围内。

假设团队月度完全人力成本为 1,080 万元,计划可用容量为 2,000 人天,则团队标准人天成本约为 5,400 元。这个数是根据情景假设计算出的估算基准,不是市场均价,也不代表每名员工的实际日薪。它适合做项目方案比较,不适合用于个人绩效排名。

基线观察发现,直接产品开发、质量与返工、线上支持、平台与技术债、组织协作分别占团队投入的约 54%、14%、12%、13% 和 7%。这些比例是情景模拟中的示意结果,重要的不是比例本身,而是过去被统称为“项目开发”的工作被拆开后,团队终于能讨论资源为何偏离原计划。

投入类别 示意占比 管理解释 可能的下一步
直接产品开发 54% 核心产品需求与交付占主要部分 按产品优先级核对投入和业务目标
质量与返工 14% 存在可观察的修复与重复验证工作 分析缺陷来源和返工环节
线上支持 12% 计划外工作占用不可忽略 区分常规运维与事故响应
平台与技术债 13% 存在跨产品的基础能力投入 明确受益对象及验证周期
组织协作 7% 包含管理、招聘、协调等活动 识别必要协作与重复会议

人力成本落地方案:研发团队开展成本管理的落地方案案例解析

2. 设定项目成本基准:先统一“人天”含义

团队选择按周记录投入区间,并在每周回顾时由负责人确认分类。计划工作按产品或项目归集,线上故障按实际受益产品归集,无法准确分配的管理和招聘活动单列。每个项目维护预算人天、预计范围和主要风险,而非只保留一个预算金额。

项目估算时,产品、研发和质量负责人共同给出范围区间。比如一个需求包的估算为 180,220 人天,按标准成本折算为约 97.2 万,118.8 万元。区间能提醒管理者估算存在不确定性;若后来范围增加,应记录变更原因,而不是把原始预算悄悄改大。

3. 解释偏差:成本增加可能来自不同机制

示意项目甲原计划投入 200 人天,最终记录为 236 人天,按 5,400 元标准成本计算,估算投入由 108 万元升至约 127.4 万元。单看结果,似乎超出 18%;拆解后发现,新增 20 人天来自业务范围变化,10 人天来自生产问题处理,6 人天来自返工。

这三类偏差对应不同动作:范围变化应进入需求决策和预算变更;生产问题应检查稳定性和运维责任;返工则应复盘质量门禁、验收标准或需求澄清。若只把它们统称为“研发效率不足”,管理层既无法选择正确措施,也会损害团队对成本数据的信任。

在另一个示意产品乙中,项目直接投入比计划低,但平台支持投入增加。若只看项目预算,产品乙像是成本控制良好;把共享投入纳入观察后,才能判断它是否把成本转移给平台团队。共享成本不一定要全部分摊到产品,但必须在组织层看见。

人力成本落地方案:研发团队开展成本管理的落地方案案例解析

4. 验证改善:看结构变化,不只看总额下降

情景模拟中的团队在连续三个周期内,针对计划外支持和返工采取了不同措施:为高频故障建立责任分类与复盘机制;对需求变更增加影响评估;为共享平台设定服务请求入口;减少重复状态会议,改用异步更新。团队并未先设定“人力成本必须下降”的硬目标,而是观察结构和交付质量是否改善。

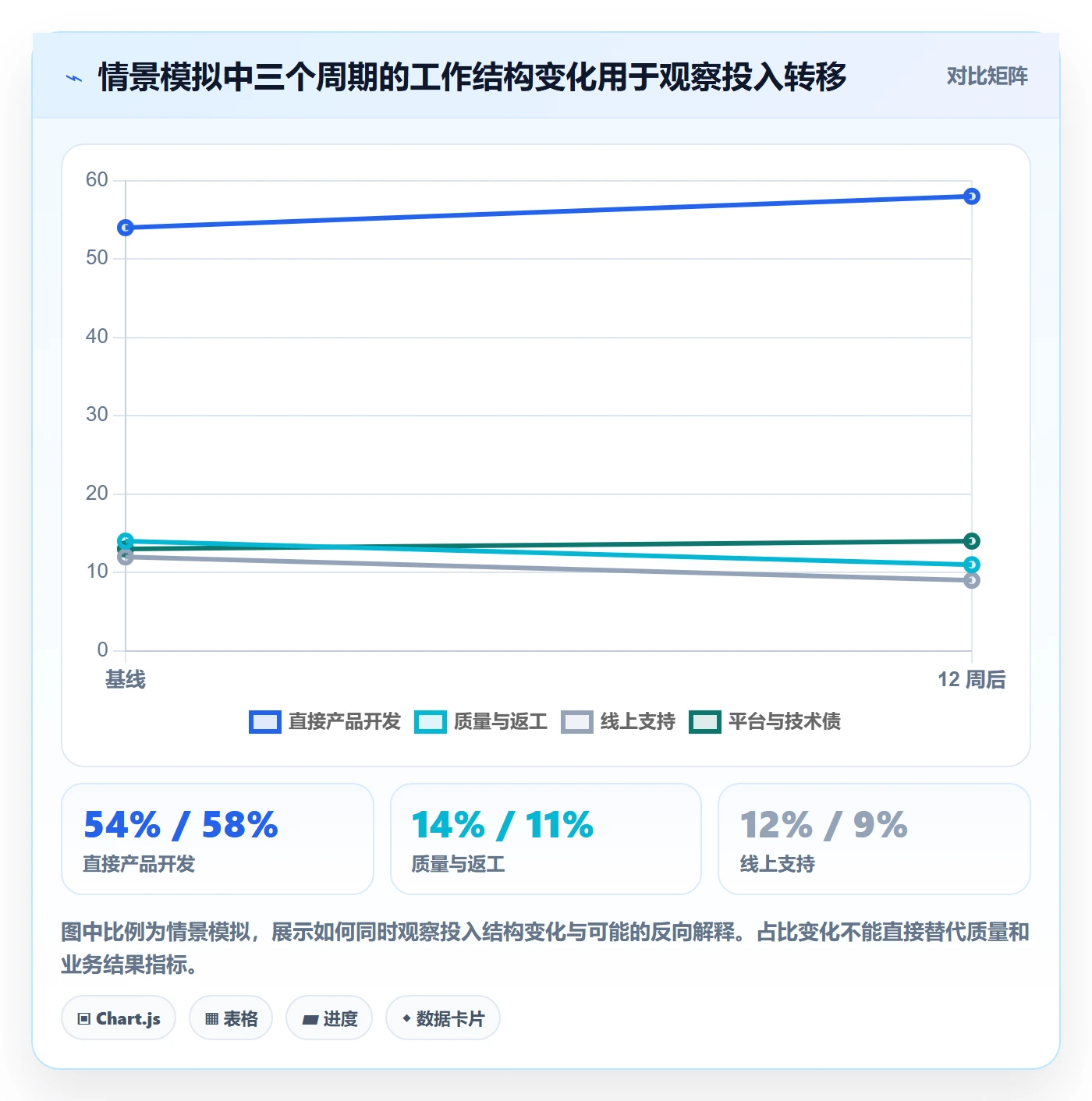

假设 12 周后,质量与返工占比从 14% 降至 11%,线上支持占比从 12% 降至 9%,直接产品开发占比从 54% 升至 58%。这组变化只能说明投入结构发生变化,不能单独证明产品价值增加;还需要结合缺陷、发布后稳定性、交付结果和用户反馈判断是否改善。

人力成本落地方案:研发团队开展成本管理的落地方案案例解析

5. 用项目管理平台承载过程数据,但不让工具替代管理判断

在工具实践上,像 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台,可以作为需求、工作项、缺陷、迭代和交付记录的承载层之一。若企业已经使用此类平台,成本方案可以从工作项分类、项目归属、状态流转和迭代记录入手,建立较稳定的投入解释链。

但项目管理平台通常不是薪酬核算系统,也不能单凭任务数量推导人力成本。薪酬与福利应由具备权限的人力资源或财务系统维护;平台侧只需提供与成本分析有关的项目、工作类型和投入记录,再通过受控汇总与财务口径对接。工具能帮助减少重复录入,不能替管理者决定什么是高价值工作。

实施时可先限定试点范围:选 2 至 4 个项目和一个共享团队,统一字段与分类;每周核查漏记和误分类;月末对照财务成本中心;每个周期复盘一次分类是否可用。若团队需要大量解释同一字段,通常意味着分类过细或定义不清,应先改模型,而不是增加培训次数。

六、落地实施:从试点到经营例会的六步路径

1. 第一步:写清楚管理问题和不做什么

项目开始前,发起人应写明本次成本管理要支持的决策,例如年度预算、产品组合排序、平台共享成本透明化或计划外工作治理。同时声明不用于什么场景,例如不以单月工时给个人排名、不把估算成本当成薪酬事实、不把所有间接成本强行分配到项目。

边界声明不是形式文件,而是降低数据抵触的重要条件。研发人员需要知道记录的目的、查看权限、保留周期和异常纠正方式。尤其涉及个人工时、薪酬或绩效关联时,应由组织的法务、人力资源和信息安全团队审查数据处理规则。

2. 第二步:确定最小可用分类和责任人

分类设计宜从决策所需出发。若管理层当前最关心计划外支持,就要能区分生产支持、客户问题和项目开发;若主要问题是共享平台投入,就要记录服务归属和受益对象。初版可控制在 6 至 8 类,之后根据使用情况调整,并保留分类版本。

每个字段都要有负责人:项目负责人维护项目归属,工作负责人选择工作类型,财务或人力资源维护成本口径,数据负责人检查异常。没有明确责任人的字段,往往会变成每个人都能改、最后没人敢解释。

3. 第三步:用低负担方式采集投入

并不是每个组织都需要逐日填报。对工作稳定、项目边界清楚的团队,可以按周按项目估算;对高频生产支持团队,可从工单、值班记录和故障复盘中获取事件投入;对跨产品平台团队,可结合服务请求、使用量或季度容量分配。方法应适配工作形态,而不是让所有团队使用同一种粒度。

试点阶段可设置每周 10 分钟的团队核对,而不是要求个人每天额外填报大量字段。核对重点包括:有没有漏掉临时支持,项目归属是否合理,估算区间是否发生明显变化,分类是否出现“其他”过度集中。若“其他”长期超过约 10%,说明分类设计可能不适配,应重新梳理,而不是要求员工更认真选择。

4. 第四步:建立质量检查和口径变更记录

数据质量不等于每条记录都精确。可检查的重点包括:项目归属完整率、分类完整率、重复记录比例、超过合理范围的投入、预算变更是否留痕、共享成本是否重复计入。异常记录应允许责任人说明和修正,不应自动被解释为个人违规或低效率。

口径变化必须留痕。例如某季度开始把平台团队成本按服务量分配,而此前采用容量比例,历史趋势就不再完全可比。报表应标注规则变更日期,并在必要时重算历史数据或明确说明断点。

5. 第五步:建立月度经营复盘,而非只做成本通报

月度复盘可以按固定顺序进行:先看成本和容量事实,再看投入结构变化,然后解释偏差原因,最后决定资源动作。项目负责人报告的重点不是“为什么数字不好看”,而是哪些假设变化、哪些风险出现、哪些选择需要管理层批准。

  1. 事实:本月预算、估算投入、可用容量和数据质量分别如何。
  2. 变化:相对基线,工作类型、项目范围和共享支持发生了什么变化。
  3. 原因:偏差来自范围、数量、价格、返工、生产支持还是计划假设。
  4. 动作:是否调整需求优先级、项目范围、人员配置或质量投入。
  5. 复核:下个周期用什么指标判断措施是否有效。

一个好的复盘,不以“预算没有超”为唯一成功标准。若项目按预算完成,却以牺牲测试、系统稳定性或关键人员健康为代价,成本并未真正受控。管理者要同时看短期费用、交付结果与后续风险。

6. 第六步:每个季度校准标准成本与分摊规则

标准成本不是永久不变的真实值。薪酬结构、岗位分布、招聘情况和团队容量都会变化。季度校准时,应核对成本档位是否仍有代表性、共享分配是否存在明显偏差、工作分类是否需要调整;不需要因为少量人员变化就每月重算所有项目历史成本。

若管理用途只是比较同一产品的趋势,可以优先保持规则稳定;若用途是核算新项目预算,则应更新适用成本基准。稳定可比与及时准确之间存在取舍,报表应说明当前优先满足哪一种用途。

七、不同情况下的行动建议:别用同一套方案处理所有团队

1. 100 人以下团队:轻量核算,先解决可见性

小团队通常没有专职成本分析人员,过度设计分类和系统接口会让管理成本超过收益。建议先按产品或项目维护月度容量、关键工作类型和明显的计划外投入,不必立即计算到个人成本。预算复盘聚焦两个问题:计划外工作是否挤占路线图,项目范围变化是否及时审批。

如果工作高度不确定,使用“人周区间”往往比“精确人时”更诚实。每月或每个迭代结束时核对偏差来源,待项目数量和管理复杂度上升后,再扩展到岗位族标准人天成本和共享成本分析。

2. 100 人以上或多产品组织:优先统一口径和共享成本边界

中大型组织的主要难点往往不是缺少任务数据,而是部门、产品和平台各自使用不同口径。应先定义组织编码、产品归属、项目生命周期和共享工作规则,再讨论工具集成。平台工程、质量保障和运维支持团队尤其需要明确服务目录与容量分配方式。

这类组织可以考虑使用项目管理平台管理工作流与工作项,再与财务、人力资源系统进行受控汇总。访问权限应按角色划分,研发管理者不必看到个人薪酬明细,产品负责人也不应获得超出决策需要的敏感数据。

3. 项目制交付团队:把范围变更和外部依赖单独记录

项目制团队的成本偏差经常来自客户需求变化、验收延期、第三方接口和合同边界。建议在项目成本记录中同时保留范围版本、变更审批、关键依赖和验收节点。否则,团队可能承担了额外工作,却在报表中表现为“效率下降”。

对固定报价项目,应把实际投入与合同范围对照,但不能只追求单项目毛利。若项目长期依靠无偿加班维持交付,短期成本报表可能好看,实际经营风险却被转移到员工流失和后续质量成本。

4. 平台与基础设施团队:不要用“直接收入”判断价值

平台团队的价值通常通过其他团队的等待时间、发布稳定性、重复劳动减少和服务质量体现。成本方案可以观察平台投入、服务请求量、响应时间、使用覆盖、重复问题率以及受益产品分布。单纯要求平台团队把每个人天都分摊给某个产品,既不真实,也会削弱共同能力建设。

若暂时无法准确计量受益程度,可先把平台成本作为独立成本中心,并设定年度能力目标。待服务目录、使用数据和受益关系成熟后,再尝试分配部分可归因成本。分配比例应允许讨论和校准,而不是把估计值包装成客观事实。

5. 处于转型或产品探索期的团队:用区间预算容纳不确定性

探索型工作在早期难以精确预测需求、工作量和收益。此时成本管理的重点不是证明每项投入都有即时回报,而是设置阶段性投入上限、验证假设和继续条件。比如按 6 至 8 周设一个探索周期,约定要验证的用户问题、技术风险和继续投资门槛。

如果探索未达到预期,停止项目不等于成本管理失败。若团队在合理投入后及时证伪一个高风险假设,可能避免后续更大规模的沉没成本。应将探索投入单独呈现,避免与成熟产品维护成本混为一谈。

八、不同情况下的取舍:精确、低负担、公平和及时并不能同时最大化

1. 逐人逐时与团队级估算:精度和信任的取舍

逐人逐时记录颗粒度高,适合合同计费、受监管项目或确有精确核算要求的场景,但录入与审核成本高,也更容易被员工理解为监控。团队级估算负担较低,适合内部容量规划和产品组合判断,但无法支持精确到个人或单个工作项的追溯。

我的判断是:除非业务和合规要求明确需要逐人逐时,否则先从团队级、项目级或周级记录开始。只有当更细的粒度能够改变决策,才值得增加采集成本。数据精度不是越高越好,而是要与决策精度匹配。

2. 精确分摊与独立列示:可比性和因果真实性的取舍

把所有共享投入按比例分摊到产品,能够让每个产品都出现一个全口径数字,却可能制造虚假因果关系。独立列示共享成本,因果解释更诚实,但产品之间的表面可比性会下降。管理层应根据用途选择:比较产品方案时,可展示直接投入和共享投入两列;做组织预算时,再看整体汇总。

3. 成本档位与实际个人成本:隐私保护和细节要求的取舍

岗位族成本档位能够降低个人薪酬暴露风险,也方便项目估算,但与实际成本必然存在差异。个人实际成本更精细,却提升敏感数据处理和解释负担。多数内部资源决策并不需要把每个人的薪酬映射到每个项目,团队或岗位族口径通常已经足够。

若因财务核算或合同要求必须使用更细口径,应采用最小权限、明确用途、留存审计记录和数据保留期限,并由适当部门审核。不要因为工具可以显示某个字段,就默认所有管理者都应该看到它。

4. 月度成本压降与长期能力建设:短期效率和组织韧性的取舍

短期压缩技术债、培训和平台投入,可能迅速降低当季成本,却会提高未来维护、招聘和故障风险。长期能力投入则需要时间才能体现效果,也更难归因。建议把长期投入设为有目标、有里程碑的预算,而不是无条件追加;同时避免只因短期收益不可见就一刀切取消。

成本管理的成熟,不是所有费用都下降,而是组织知道哪些成本为当前业务结果服务,哪些投入在建设未来能力,哪些工作可以通过流程或自动化减少。管理者需要明确承担选择带来的后果,而不是把所有风险推给执行团队。

5. 统一指标与团队差异:横向可比和场景适配的取舍

统一指标方便管理层横向观察,但产品研发、平台工程、运维保障和探索团队的工作机制不同。统一“投入分类框架”可以保留组织层可比性,具体的团队指标则应允许调整。例如,运维团队需要关注故障恢复和服务请求,探索团队更需要关注假设验证和阶段性决策。

比较不同团队时,应先看它们承担的工作类型、复杂度、服务范围和风险,再比较成本结构。未经场景校正的排名,往往更像是在比较任务性质,而不是管理能力。

九、数据治理与失败信号:什么情况下应暂停扩展

1. 员工开始“优化填报数字”时,说明机制出了问题

如果大家集中把时间记入最容易解释的项目,把支持和返工隐藏起来,或者为了满足预算而推迟记录,那么数据已经不再反映工作事实。此时不应先加大追责,应检查指标是否与个人考核绑定、分类是否难以选择、团队是否担心诚实记录会带来惩罚。

修复方式包括减少分类复杂度、解释数据使用范围、允许修正历史记录,并通过团队级复盘而非个人排名来使用早期数据。管理者若只在超支时追问,团队自然会学会回避坏消息。

2. “其他”占比长期偏高时,先改分类

如果多数投入都落在“其他”或“未分类”,这通常不是员工态度问题,而是分类无法描述实际工作。可以抽样访谈项目负责人,观察真实工作记录,并新增必要类别或合并重复类别。分类方案应跟随业务变化,但每次调整都要记录版本,避免趋势解释失效。

3. 同一工作被多个系统重复记账时,先确定权威来源

有的组织把工单工时、项目工作项和手工月报同时累加,导致投入重复;有的组织一边将平台支持算入平台团队成本,一边又全额分配给产品。应为每类数据指定权威来源和用途:薪酬实绩以财务或人力资源系统为准,任务状态以工作管理系统为准,项目归集规则由成本管理口径定义。

数据整合时要区分“用于核对”的副本与“用于计算”的主记录。一个记录可以在多个报表中展示,但不能在成本公式中被重复计入。发现冲突时,应由数据责任人确认,而不是让报表用户自行猜测。

4. 报表与决策长期脱节时,缩减指标而非继续加字段

如果月报做了很多页,经营例会却从不调整项目范围、容量分配或预算假设,说明报表没有进入决策流程。可以回看近三个周期:哪些指标触发了行动,哪些只是被展示。如果某字段连续多个周期既不影响决策,也不帮助解释偏差,就应考虑暂停采集。

指标删减不是退步。一个稳定、可复核、能触发行动的成本模型,通常比覆盖所有可能维度却没人信任的仪表盘更有价值。

十、如何判断方案是否真正落地:看管理行为有没有改变

1. 从“有报表”转向“能解释偏差”

方案上线后的第一个阶段,不要急于追求成本下降。更实际的检查是:项目负责人能否解释投入变化;共享团队的工作是否可见;需求变化是否留痕;返工和生产支持是否能够区分;财务与研发是否使用同一套口径讨论预算。

如果团队仍然只能说“人不够”或“预算不够”,却无法指出容量被哪些工作占用,成本管理还停留在数据展示阶段。反过来,若偏差原因能被稳定复核,组织就可以开始做更具体的资源选择。

2. 从“成本数字下降”转向“同等或更好结果下投入更合理”

成本改善应和结果一起解释。可以观察单位交付投入、计划外工作、缺陷与返工、交付周期、用户采用或业务目标达成情况。单位成本下降但质量变差,不是成功;成本暂时上升但关键基础能力形成,也不应自动被判定为失败。

对于没有清晰收入归因的研发项目,可以使用阶段性结果指标,例如关键技术风险是否解除、服务稳定性是否改善、发布流程是否缩短、重复人工操作是否减少。结果指标应在项目开始前定义,避免投入结束后再挑选对自己有利的解释方式。

3. 用小范围试点检验机制,而不是一次性全面铺开

适合扩展的信号包括:团队能够稳定使用分类,月度数据核对成本可控,异常能够被解释,管理层至少做出过一次基于数据的资源调整,员工也理解数据用途。若这些条件还不具备,应先修正口径和流程,而不是把同一套问题推广到更多部门。

试点周期可以覆盖至少两个完整的计划与复盘周期。过短的试点容易受单次故障、节假日或大版本发布影响;过长而没有阶段审查,则可能让不合理规则固化。每个阶段都应保留继续、调整或停止的选择。

十一、结尾:真正有用的成本方案,不追求把每个人算成一个价格

研发人力成本管理最值得坚持的判断是:成本数字的价值,不在于它看起来有多精确,而在于它能否解释资源去了哪里、为什么发生偏差,以及下一步可以改变什么。把人力当作单价相乘,容易得到一个漂亮但脆弱的结果;把人力投入放回产品范围、质量、共享能力和组织风险中,才可能形成可执行的决策依据。

如果你准备启动这项工作,我建议先做三个动作:第一,写出一页成本口径和数据用途说明;第二,选两个产品项目和一个共享团队跑 8 周基线;第三,在试点结束时只回答三个问题,投入结构是否更清楚,偏差是否能解释,管理层是否因此改变过资源决策。

如果答案是否定的,先减少复杂度、修正分类和权限,不要继续追求更细的数据。如果答案是肯定的,再逐步纳入财务实绩、共享成本和长期结果指标。一套成熟的方案,不是让组织拥有更多数字,而是让同一组数字能被研发、产品、财务和管理层以相同口径理解,并据此做出更负责任的取舍。

常见问题解答(FAQ)

1. 研发团队开展人力成本管理,第一步应该做什么?

我负责一个二十多人的研发团队,想把人力成本算到项目上,但工时记录、工资和项目进度分散在不同地方。我担心一开始就要求大家精确填报,会增加负担,最后还拿不到可信数据。

先建立一套能持续执行的最小口径,而不是一开始追求精确到每个人、每天、每项任务。可以先选一个迭代周期或一个项目试运行,明确成本范围、人员归属、项目归属和统计周期。一个实用的起点是:项目人力成本=参与人员的月度人工成本×该周期投入该项目的工时占比。

人工成本口径应事先说明是否包含奖金、社保和福利,避免不同项目各算各的。试点时重点检查工时是否能与迭代、缺陷处理和交付记录相互印证;如果连续两周填报耗时明显增加或大量工时被记为“其他”,先简化分类,再扩大范围。

2. 研发工时应该按任务填报,还是按项目填报?

我发现团队成员有时一天切换好几个项目,要求按任务记录很细,但大家会觉得像在打卡;只按项目填,又看不出成本为什么超了。我该怎样在管理精度和填报负担之间取舍?

按决策需要选择颗粒度:如果只想比较项目投入,按项目记录通常足够;如果要定位返工、线上故障或需求变更造成的成本,就需要增加少量工作类型,而不必细分到每个操作。实践中可采用“项目+工作类型”的两层结构,例如需求开发、测试与修复、技术维护、会议协作。

试运行时把工作类型控制在约5至8类,并允许少量“其他”,每月检查“其他”占比和无法归属工时。若细分字段没有对应的管理动作,收集它只会增加噪声;只有当数据能触发具体决策时,才值得进一步拆分。

3. 项目人力成本超预算时,怎样判断是估算失准还是执行出了问题?

我们有个项目延期后人力投入超出原计划,但团队说主要是需求变更和线上问题造成的。我不想只用超预算给团队贴标签,应该看哪些记录,才能把原因拆清楚?

先把偏差拆成计划基线变化和实际执行偏差,不要只比较预算总额与最终成本。可以按迭代或月份核对原计划投入、已批准的需求变更、缺陷修复、等待或返工时间,并为每项记录原因和责任边界。

举例来说,若基线预计投入100人日,批准变更增加20人日,实际投入为130人日,那么需要解释的是剩余10人日偏差,而不是把全部30人日都归为执行失控。这个拆分只有在变更审批和工时记录口径一致时才可靠;若历史记录不足,应先标注“原因待核实”,不要事后凭印象分摊。

复盘的目标是修正估算和流程,而不是用单个指标评价个人效率。

4. 人力成本数据收集到什么程度,才适合用于管理决策?

我想用成本数据判断哪些项目值得继续投入,但目前工时记录有漏填,员工成本也只能按职级估算。我担心拿不完整的数据做结论会误导预算,是否应该等数据完全准确后再开始?

不必等到绝对精确,但要把数据质量与决策风险匹配。用于发现趋势或比较同一团队相邻迭代时,可以先采用一致的估算口径,并同时展示缺失率、估算比例和数据周期;用于停止项目、调整人员或考核个人时,证据门槛应更高。建议先做月度抽查:核对工时总量与团队可用工时、项目记录与交付事项、成本估算与财务口径。

若某月漏填率达到两位数,或人员成本大量依赖统一平均值,就把结果标为方向性信号,不宜据此做个体判断。数据逐步稳定后,再用于预算滚动预测和项目组合取舍。

核心关键词

读者评论

卢
卢依诺

把成本指标和可能采取的动作放在一起很实用。想请教一下,需求范围频繁调整时,项目基线通常按什么节奏更新,才能既保留偏差记录,也不让旧预算失去参考价值?

廖
廖梦琪

认同成本数据不该直接变成个人排名。实际做预算时,岗位族标准人天成本能降低维护负担,不过团队薪酬差异较大时,分档边界需要定期校准,否则产品间的成本比较还是会失真。

文章包含AI辅助创作:人力成本落地方案:研发团队开展成本管理的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/591786
