人力成本流程与规范:研发团队成本管理数据分析关键指标

研发团队的人力成本,最容易算错的地方不是工资漏记,而是把“花了多少钱”误当成“这些钱创造了什么”。一个项目月度人力成本上升 18%,可能是范围扩张、关键岗位补齐、返工增加,也可能只是工时归集口径改变;如果只盯着总额,管理者很容易把合理投入当成浪费,或把低效消耗误判为正常波动。要让人力成本数据真正支持决策,必须把流程、口径、责任和指标连在一起。

一、先讲核心结论:成本管理不是压工资,而是提高投入的可解释性

1. 先问成本是否可解释,再问成本是否过高

我判断一套研发人力成本管理是否有效,通常先看三个问题:成本能否归到明确的组织或工作对象,变化能否追溯到具体原因,管理者能否据此采取不同动作。如果这三件事做不到,即使报表精确到分,也只是精确地描述了一个无法行动的数字。

研发人力成本一般由人员薪酬、企业承担的社保公积金、奖金与福利、外包及劳务费用,以及与人员使用直接相关的成本构成。具体纳入哪些项,要由企业的管理目的决定。用于部门预算时,口径可能宽于用于单个项目复盘的口径;用于财务核算、研发费用归集或税务申报时,则应遵循相应会计和税务规则,不能把管理口径直接等同于财务口径。

核心判断:成本管理的首要产出不是“少花钱”,而是让每一笔主要投入都能回答四个问题,谁投入、投入到哪里、为什么变化、下一步怎么办。在这个基础上,才适合讨论效率、预算和人员配置。

2. 用三层口径避免把不同问题混成一个数字

实际分析中,我会把口径拆成三个层次。第一层是人员成本事实,回答企业为人员承担了多少成本;第二层是成本分配,回答这些成本如何分到部门、项目、产品或职能工作;第三层是经营解释,回答成本变化对应什么交付、质量、风险或能力建设结果。

三层数据不能相互替代。人力成本总额是事实,项目成本分摊是管理模型,交付效率则是解释结果。若管理层把分摊金额当成精确的项目真实成本,或者把成本下降直接等同于效率提升,结论就可能失真。

分析层次 主要回答的问题 常见数据 容易出现的误读
成本事实 企业承担了多少人员相关支出 工资、奖金、企业承担的社保福利、外包费用 不同部门把包含项做成不同口径
成本分配 成本落在哪个组织或工作对象 项目工时、人员归属、成本中心、分摊规则 把估算分摊误当作逐笔真实核算
经营解释 投入变化带来了什么结果或风险 交付、质量、返工、稳定性、能力建设 只看成本,不看范围和质量变化

3. 先建立可追溯的管理闭环

成熟的流程不是月底催员工补工时,而是从预算规划开始,经过人员计划、工作对象定义、过程记录、月度核对、差异解释和决策复盘,最后把结论反馈到下一周期。闭环的关键在于每个环节都有责任人、输入和输出,而不是某个系统里有很多字段。

  1. 规划:明确预算周期、人员计划、重点项目和非项目工作。
  2. 归集:明确项目、产品、平台、运维、管理和能力建设等工作分类。
  3. 记录:按约定粒度记录投入,保留异常和变更原因。
  4. 核对:由团队负责人确认工时完整性,由财务或成本责任人确认口径一致性。
  5. 解释:识别预算偏差、结构变化、低利用率和质量风险,不以单一指标定性。
  6. 行动:调整范围、人员配置、排期、外包策略或流程,再观察结果。

人力成本流程与规范:研发团队成本管理数据分析关键指标

二、背景和真实场景:研发成本为什么比“人数乘平均工资”复杂

1. 同样一个月,人员并不只做一个项目

中大型研发组织里,一个工程师可能同时处理新功能、线上缺陷、技术债、基础设施和内部支持。产品经理、架构师、测试负责人等角色的投入也未必能按单一项目切分。用“团队人数乘月均人力成本”估算项目成本,适合早期粗略预算,却不足以解释项目实际消耗。

例如,某团队 20 人,月度综合人员成本为 160 万元,简单平均是每人每月 8 万元。这个均值没有说明其中多少时间用于客户项目、平台建设、线上保障或内部协作,也没有说明当月有新人入职、人员借调或奖金计提。因此,它可以作为预算估算的起点,不能直接当作项目绩效评价的依据。

2. 成本变化常常来自工作结构,而非薪酬变化

在成本复盘中,容易被忽略的是“投入结构”。某月总成本基本不变,但重点项目投入从 55% 降至 40%,同时线上支持从 10% 升至 24%,可能意味着产品进入稳定期,也可能意味着质量问题导致救火增加。总额没有变化,工作结构却已经发出信号。

反过来,成本上升也未必是坏事。增加资深工程师可能缩短关键路径,补充测试能力可能减少后续返工,建设自动化平台可能让未来多个团队受益。若只把当月成本当作绩效结果,长期能力投入会被系统性惩罚。

3. 需要把财务规则、管理规则与税务规则分开

财政部发布的《企业会计准则第9号,职工薪酬》为职工薪酬相关会计处理提供了规范依据;研发费用的会计归集和税务加计扣除,则有各自适用条件与证明要求。企业内部可以为管理分析设定项目工时、成本中心或人员分摊规则,但这些管理规则并不自动构成财务确认或税务申报依据。

因此,我建议在制度中明确标注“管理分析口径”“财务核算口径”和“税务归集口径”。若三种口径需要对账,应设计映射关系和差异说明,而不是为了报表看起来一致,强行把不同规则压成一套数字。具体会计与税务处理应由企业财务、税务专业人员结合实际业务判断。

4. 数据系统解决的是可追溯,不是替代判断

对百人以上、项目并行较多的研发组织,项目管理平台可以承担工作对象、任务、负责人、计划和进度等协作信息的沉淀;人事系统或财务系统则可能分别掌握人员、薪酬和核算数据。以 PingCode 这类服务中大型企业及 100 人以上组织的项目管理平台为例,它适合帮助团队把工作与项目结构关联起来,但不能仅凭任务记录推断薪酬成本,也不能替代财务确认。

真正重要的是数据之间有稳定的关联键,例如人员标识、组织编码、项目编码和成本周期。若项目名称随意填写、人员跨部门借调不留记录,平台再完整,也只会更快地产生一份难以核对的报表。工具选型要服务于流程,不能反过来让流程服从某个报表模板。

三、常见误区:看起来精确的指标,为什么会带偏判断

1. 误区一:用人均成本高低给团队排队

人均成本适合做预算和趋势观察,但不适合脱离岗位结构、资历结构、地区差异和工作类型做团队排名。架构、可靠性工程、数据安全等团队可能人均成本较高,却承担高风险、低频但影响面巨大的工作。用一个均值比较不同职责团队,容易把关键能力错当成成本问题。

更有价值的做法,是在相同岗位族群、相近组织阶段和相似工作类型内观察趋势,并同时查看产出和质量约束。即便同岗位比较,也要把招聘周期、项目阶段和人员熟练度纳入解释。

2. 误区二:把工时比例当成精确成本归属

工时是分配人力成本的常见驱动因素,但它本质上是投入时间的记录,不是价值计量单位。一个人投入两天处理核心架构决策,与投入两天整理重复性材料,工时一样,业务贡献未必一样。工时分摊可以回答“成本如何分配”,不能单独回答“价值如何创造”。

当记录粒度过细,员工可能把时间花在填报而非交付上;粒度过粗,则失去识别结构变化的能力。对多数研发管理用途,按周或按月、按项目或工作类别记录,通常比要求精确到每个小时、每个任务更可持续。具体粒度应依据决策用途和团队成熟度确定。

3. 误区三:成本偏差超过预算就立刻归因于低效

预算偏差只是触发调查的信号,不是结论。实际成本高于预算,可能是范围变更、紧急合规要求、关键岗位短缺导致外包替代,也可能是需求反复和返工。如果把所有超支都归结为团队效率低,团队就会倾向于隐藏风险、低报预估或推迟记录,数据质量反而下降。

我更倾向于先做偏差拆解:价格效应、人数效应、投入时间效应、工作组合效应和范围变化效应。完成拆解之后,再讨论哪些因素可控、由谁负责、是否需要行动。

4. 误区四:成本下降就代表效率提升

成本下降有多种路径:减少重复工作、自动化测试、明确需求边界,可能是效率改善;冻结招聘、延迟升级、减少测试投入,也可能只是把成本和风险推迟。若当期成本下降,同时线上故障、缺陷回流或交付延期上升,就不能把降本直接写成效率提升。

判断效率至少要观察结果、质量和风险。对迭代型团队,可结合范围完成情况、交付周期、返工比例和线上缺陷;对平台或基础设施团队,则可观察服务可靠性、故障恢复时间、内部用户采用情况和重复劳动减少情况。指标需要因工作性质而异。

5. 误区五:把未分配工时全部视为闲置

研发工作存在评审、学习、招聘、值班、知识传递、技术预研和内部协同。若制度没有提供这些工作类别,员工只能把时间塞进项目,或者留下无法归属的记录。前者会污染项目成本,后者会被误读为闲置。

处理办法不是无限增加分类,而是设立少量稳定的非项目类别,并规定其适用边界。分类过多会让填报难以维护;分类过少又无法解释结构。每季度检查一次分类使用情况,合并长期无人使用的类别,新增类别必须对应明确的管理问题。

6. 误区六:把任务数量或代码量当作产出代理

任务数、提交次数、代码行数容易提取,却很容易被规模和工作类型影响。一个拆分细致的团队会有更多任务,一个重构或故障排查工作可能代码量很少,却消除重要风险。把这些代理指标直接与成本相除,得到的“单位成本产出”往往只是在奖励可计数的工作。

若使用交付指标,应先定义可比范围,并配套质量或风险指标。例如,功能交付量需要同时看验收情况和缺陷回流;自动化覆盖需要同时看维护成本和真实故障拦截效果。代理指标可以用于观察趋势,不能作为单一考核依据。

常见做法 为什么会误导 更稳妥的替代方式
按人均成本给团队排序 忽略岗位与工作组合差异 同类团队对比,并解释人员结构变化
超预算直接判低效 把范围、价格和投入混在一起 做偏差分解,再确认可控因素
工时越细越准确 记录成本上升,且时间记录仍有估算误差 按决策需要确定适度粒度
成本下降就是成功 可能将风险推迟到后续周期 同时看质量、交付和运营风险
未归集时间等于闲置 制度可能遗漏真实的职能工作 保留少量明确的非项目工作分类

四、专业判断逻辑:建立能解释、能比较、能行动的指标体系

1. 指标先分层,再谈计算公式

研发人力成本分析不宜把所有数字放在一个仪表盘里。第一层是规模指标,观察成本总额、人数和人均成本;第二层是结构指标,观察项目、职能、产品和非项目工作的投入占比;第三层是预算指标,观察实际与计划差异;第四层是效率与质量指标,观察成本对应的交付、返工、稳定性或服务结果;第五层是风险指标,观察关键岗位依赖、外包集中度和数据完整性。

每一层回答不同问题。规模层回答“花了多少”,结构层回答“花在哪里”,预算层回答“是否符合预期”,结果层回答“投入后发生了什么”,风险层回答“这种模式是否可持续”。单一指标越想回答所有问题,越容易被错误使用。

2. 优先采用可解释的基础指标

指标 建议口径 适合回答的问题 主要限制
研发人力成本总额 统计期内按约定管理口径纳入的人员相关成本 成本规模如何变化 不能直接说明效率或价值
人均月成本 周期内成本总额 ÷ 平均在岗人数 成本水平及人员结构变化 平均人数算法要保持一致
项目成本占比 归集到项目的成本 ÷ 纳入管理的研发人力成本 投入如何分布 项目边界和分摊规则会影响结果
预算偏差率 (实际成本-预算)÷预算 计划与实际差异多大 预算接近零时不宜使用百分比解读
未归集成本率 未关联工作对象的成本 ÷ 纳入管理的成本 数据能否支持归因 不应将合理职能工作一概计为异常
返工投入占比 约定返工工时 ÷ 可识别的研发工时 质量问题消耗是否变化 返工分类标准必须稳定

3. 人均成本要说明分母、周期和成本边界

“人均成本”看似简单,实际至少有三种口径:期末在岗人数、周期平均在岗人数,或全职当量人数。若一个月内团队扩编明显,使用期末人数会压低人均成本,使用月均人数则更能反映周期投入。兼职、借调和长期休假也需要在制度中明确处理方式。

分子同样要固定。若某团队把奖金和企业承担的福利纳入成本,另一团队只统计基本薪酬,横向比较就没有意义。报表中应在指标旁展示口径版本和生效日期,口径调整时保留历史映射,不要静默覆盖过去的数据。

4. 预算差异要拆成可管理的原因

可将成本偏差按“人数、薪酬水平、投入比例、范围与阶段、外部资源、一次性事项”拆分。以简化模型为例,某项目成本约等于参与人员的月度综合成本乘以项目投入比例,再加上明确纳入的外包和专项费用。模型不必追求理论上完美,但要让每个变量都有来源,负责人能够解释。

对偏差原因,我通常区分三类:可控且可改善,例如需求反复造成返工;可控但需要管理层决策,例如增加合规范围;短期不可控,例如突发故障或关键岗位市场供给变化。只有第一类适合直接进入团队改善行动,第二类需要调整预算或范围,第三类应进入风险和预案讨论。

5. 用组合指标防止“优化一个数字,恶化整个系统”

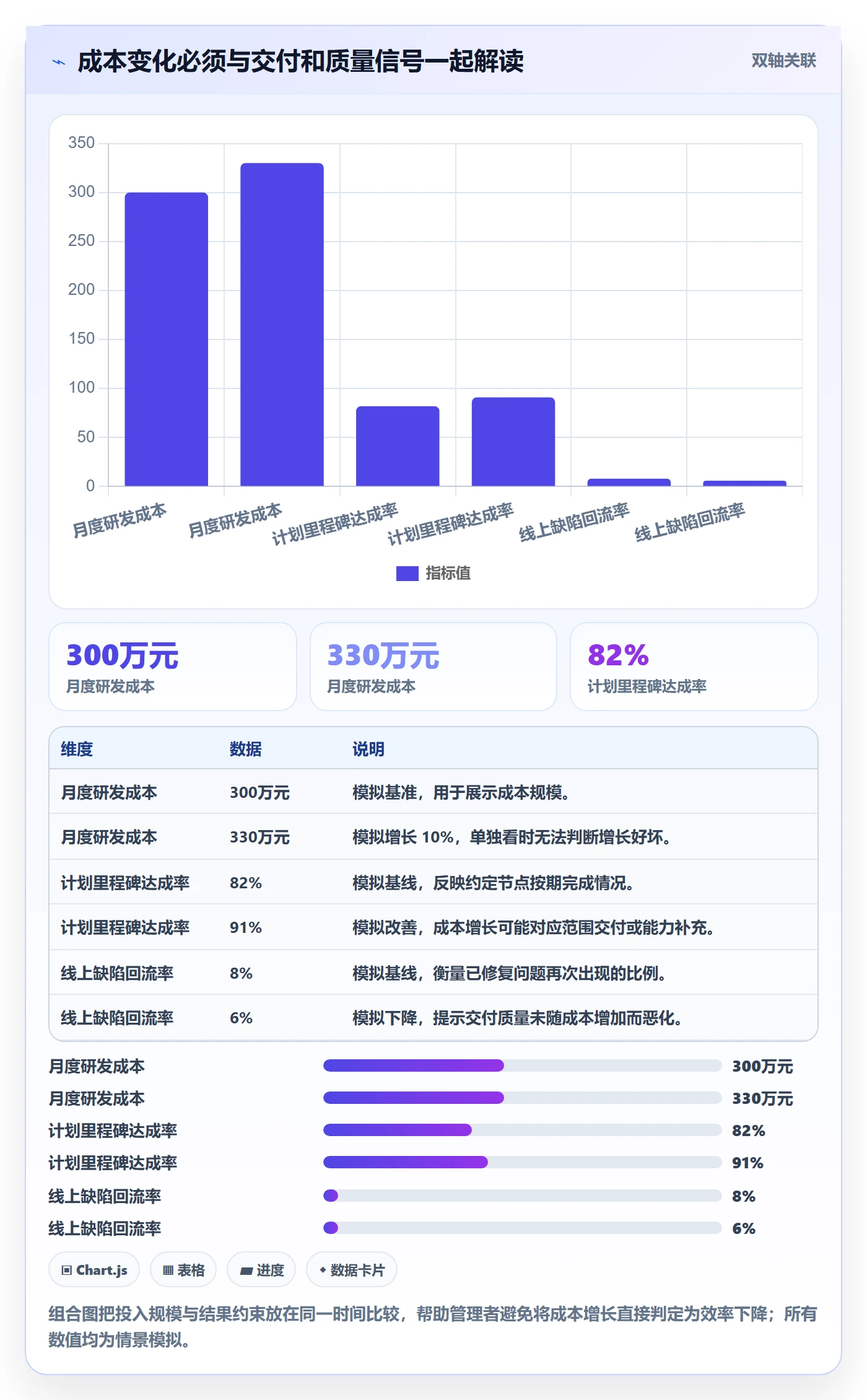

成本指标应与结果指标成组使用。成本下降时,检查交付是否稳定、缺陷是否增加、值班负担是否加重;项目投入提高时,检查范围是否同步扩大、关键路径是否变短、外部依赖是否减少。并不是所有团队都需要同一套结果指标,但每个成本目标都应有至少一个质量或风险约束。

例如,平台团队不宜只按内部需求关闭数量衡量成本效率,更应关注服务可用性、故障恢复、接入周期和重复建设减少;产品研发团队则可以结合里程碑达成、需求变更、返工和线上质量。指标名称可以统一,解释框架不必统一。

6. 关注数据质量本身,避免把误差包装成精确性

建议固定检查三项:工作对象归属率、按时提交率和异常记录率。归属率低,项目成本分摊不稳;按时提交率低,月度分析延迟;异常记录率过低也未必代表管理优秀,可能只是员工不愿标记变更和返工。

数据质量指标应当用于定位流程问题,而不是简单处罚个人。若某团队长期存在未归集时间,先检查分类是否缺失、项目是否及时建立、人员是否跨团队协作,再判断是否需要加强执行要求。

人力成本流程与规范:研发团队成本管理数据分析关键指标

五、案例与数据观察:把月度成本偏差拆成可以讨论的原因

1. 案例设定:同一团队的成本增长,并不等于同一种问题

下面以一个 30 人研发团队的模拟案例说明。团队负责一个企业级产品,季度预算为 540 万元,实际成本为 576 万元,超出 36 万元,即 6.7%。这组数据不是行业统计,也不代表真实客户案例;它用于展示分析方法。团队当季同时经历功能范围扩大、线上支持增加和平台改造。

如果复盘会上只报“超预算 6.7%”,管理者很难做决策。我会先把差异拆为人员规模与岗位组合、项目投入比例、范围变更、线上保障、外部资源和成本口径变化,再分别寻找证据。

2. 用投入结构而不是总额解释变化

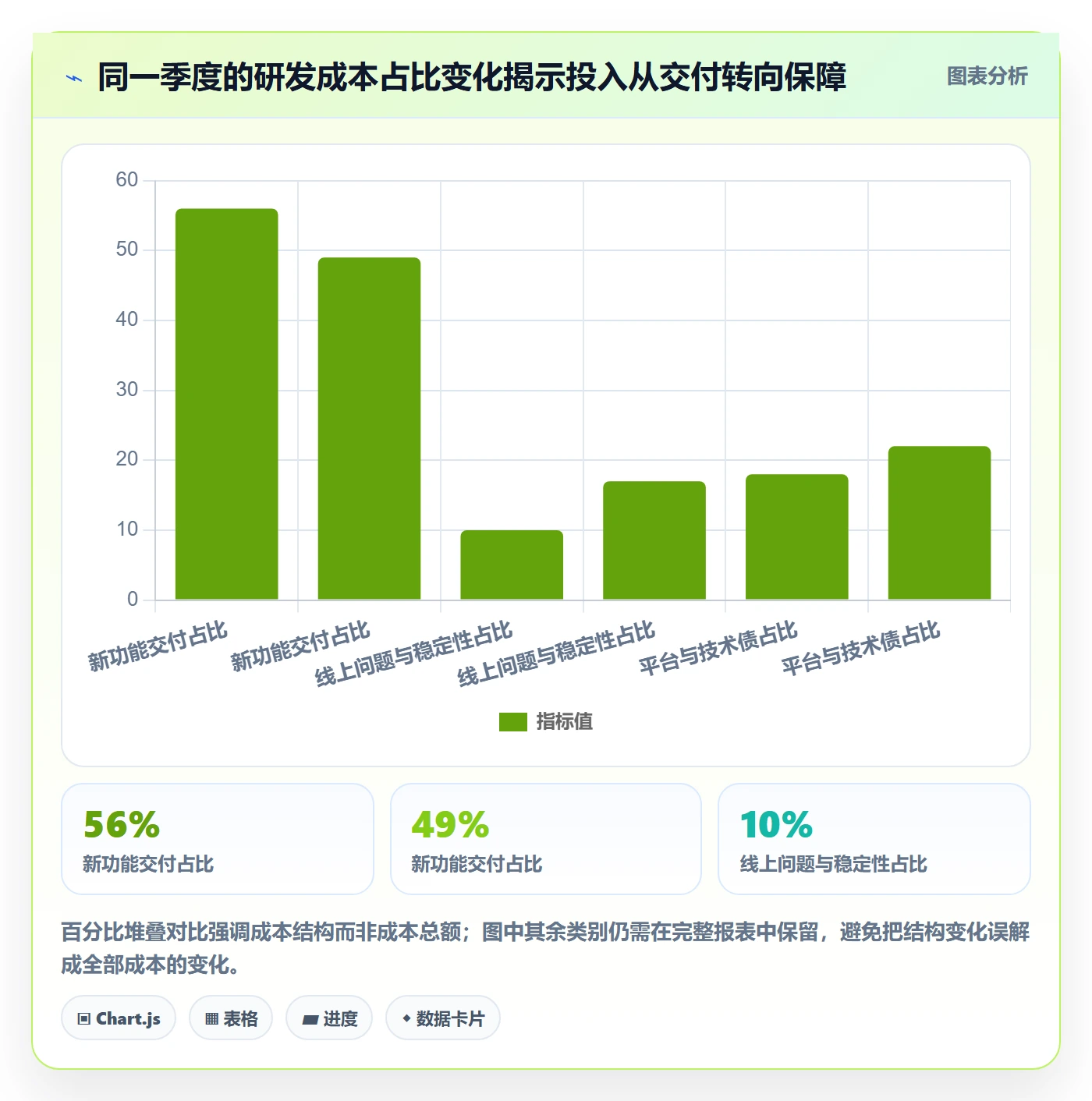

工作类别 预算投入占比 实际投入占比 情景解释
新功能交付 56% 49% 部分人员转向客户需求扩展和上线保障
平台与技术债 18% 22% 为后续版本降低重复建设,需跟踪复用结果
线上问题与稳定性 10% 17% 投入上升,可能源于流量增长或质量问题
测试、评审与质量保障 11% 9% 占比下降需要与缺陷和返工数据交叉验证
管理、招聘与能力建设 5% 3% 可能是分类不完整,也可能是真实投入减少

这张结构表不能直接给出“谁做得好”,但它把调查方向具体化了。线上支持占比上升,需要检查故障次数、影响时长、告警噪声和发布变化;平台投入上升,需要检查被多少项目复用、是否缩短后续接入周期;测试保障占比下降,则要看缺陷逃逸和返工,而不是单独认定团队削减质量。

人力成本流程与规范:研发团队成本管理数据分析关键指标

3. 从预算偏差转到可验证的调查清单

面对 36 万元偏差,我会将问题拆成具体可验证的检查项,而不是在会议上讨论“团队是不是不够高效”。例如:新增需求是否有审批记录,线上支持是否有工单和故障复盘,外包投入是否与交付物对应,平台建设是否被其他产品复用,成本口径是否发生调整。

  • 需求变化:对比基线范围与实际范围,识别新增功能和延期项目。
  • 质量负担:比较缺陷、回滚、故障处理工时和重复问题数量。
  • 人员变化:核对入离职、借调、岗位补充和关键人员投入比例。
  • 工作分类:检查项目工时是否被误记为平台、支持或管理工作。
  • 成本规则:核对奖金计提、外包费用或分摊口径是否与预算一致。

模拟拆解如下:范围增加约 14 万元,线上保障增加约 11 万元,平台投入增加约 8 万元,招聘延迟与人员空缺节省约 5 万元,其他口径及时间差约 8 万元,合计净超支 36 万元。这个拆解只是示范结构,实际企业必须以薪酬、工时、项目变更和财务数据核实,不能把示例金额直接套用。

拆解后,决策可能完全不同。若超支主要来自已批准的范围扩张,应调整预算基线;若主要来自重复故障,应投入根因治理;若平台建设没有被复用,则应停止扩张或重新评估收益;若只是财务计提时点变化,则不应对团队采取效率惩罚。

4. 把成本结构和后续结果连起来观察

成本管理不能止步于当季归因。平台建设增加的 8 万元,至少应在后续周期观察接入时间、重复代码或重复流程是否减少;线上支持增加的 11 万元,应看故障率是否回落、恢复时间是否改善;范围扩张增加的 14 万元,则应确认新增功能是否按期验收、是否形成预期收入或用户价值。

如果投入发生在周期末,结果可能要到下一季度才显现。此时应建立观察窗口,而不是因为当季没有结果就判定投入失败。与此同时,也不能无限期以“未来会有收益”解释成本;要在立项时约定验证时间、效果指标和停止条件。

六、流程与规范怎么落地:从制度设计到月度复盘

1. 先写清楚制度中的六个边界

制度不宜只规定“每月按时填工时”,而应说明数据为什么采集、用于哪些决策、谁能查看、如何更正、保留多久以及哪些用途明确禁止。员工能理解数据用途,才更可能愿意认真记录;团队知道什么不会被用于个人绩效排名,也更愿意暴露返工、支持和风险工作。

  1. 成本边界:列明纳入人员成本管理的成本项目,区分不纳入的项目。
  2. 组织边界:明确正式员工、借调人员、外包人员和长期兼职的处理方法。
  3. 工作边界:定义项目、平台、运维、质量、管理、招聘和能力建设等分类。
  4. 时间边界:规定记录周期、提交截止时间、补录和更正时限。
  5. 权限边界:明确员工、负责人、财务、人力和管理层各自可见的数据。
  6. 使用边界:说明数据用于预算、资源规划和流程改进,不应单凭工时推断个人价值。

2. 用少量必填字段保证记录可用

记录字段越多,不等于数据越好。基础字段可包括人员标识、日期或周期、工作对象、工作类别、投入时长或比例、责任团队,以及异常说明。若工作对象由任务系统生成,应避免员工重复输入项目名称;若一个任务跨多个项目,应提供明确的分摊规则或拆分方式。

对于百人以上组织,人员、项目、组织和成本周期之间应采用稳定编码,并设置变更管理。项目改名、团队重组或人员借调时,保留历史对应关系;否则同一个项目会被报表拆成多个名字,同一个人会在组织调整前后失去连续性。平台可帮助管理工作对象和协作过程,但薪酬成本仍要从有权威性的薪酬或财务数据源获取。

3. 固定月度节奏,避免月底集中补数据

一个可执行的月度节奏可以分为四个节点:周期内随工作变化更新项目和分类;月末由员工完成必要确认;团队负责人在数个工作日内检查异常和工作结构;财务或成本责任人完成口径核对后,形成差异报告。天数可按企业关账节奏调整,但责任链应保持稳定。

复核不是逐条审核每个人的每小时,而是用异常规则优先定位问题:项目投入比例突然变化、未归集成本超过阈值、连续数周没有记录、某项目成本大幅偏离预算、同一人员同时被多个团队全额计入。阈值应根据数据成熟度设定,不能照搬其他企业。

4. 复盘会议只讨论需要决策的差异

月度报告不必逐项目朗读数字。我会把问题分成三类:信息类差异,由责任人补充说明;执行类问题,由团队提出改进动作;决策类问题,需要调整范围、预算、人员或优先级。会议时间留给第三类和高风险的第二类,避免成本管理退化成报表解释会。

每项行动至少写清责任人、截止时间、验证指标和复查周期。比如“降低线上支持”不是合格行动;“针对本月重复出现的两类告警完成根因修复,下一周期观察同类工单数和恢复时长”才可验证。若行动没有验证指标,下一次复盘只能继续讨论感受。

5. 用数据治理保护指标的可比性

组织变化、成本口径变化和分类变化都可能造成时间序列断点。报表要区分真实业务变化与统计规则变化。例如某月新增了平台工作类别,未归集成本率可能突然下降,但这未必代表员工记录质量立即改善,而可能只是分类更完整。

每次重要口径调整都应记录生效时间、原因、受影响指标和历史数据是否回算。对管理层展示长期趋势时,可同时提供调整前后口径说明;不能回算时,应在图表上标出断点,避免将不可比数据连接成连续趋势。

七、不同组织情况下的行动建议与取舍

1. 研发团队不到 30 人:优先做轻量、少分类

小团队的首要任务是知道钱主要花在什么产品和项目上,而不是搭建复杂成本系统。可以用月度平均成本、重点项目投入比例、非项目工作占比和预算偏差作为起点,工作分类保持精简,并通过负责人定期复核。

适合的取舍:接受较粗的分摊精度,换取更低的填报和维护成本。若为每个短期任务都建立成本编码,制度成本可能超过信息价值。只有当项目预算决策确实需要更细颗粒度时,再逐步拆分。

2. 研发团队约 30 至 100 人:先解决跨项目投入和分类混乱

团队规模扩大后,人员同时支持多个项目、项目之间共享平台能力的情况增加。此时应建立稳定项目编码、少量跨项目工作类别和月度异常复核机制。关键不是强制每个人逐小时填报,而是确保投入比例变化有来源,项目负责人能解释结构。

适合的取舍:可以对重点项目提高记录精度,对平台维护、内部支持等工作保留聚合口径。重点项目需要预算和投入复盘,所有工作却不必承担同样的数据采集成本。

3. 研发组织超过 100 人:重视系统集成、权限和口径治理

百人以上组织通常面临多个产品线、职能团队、成本中心和数据系统并存。此时更需要把项目管理、人事、财务与数据分析的职责分开:协作平台记录工作对象与过程,人员系统提供组织与人员主数据,财务系统提供成本事实,分析层负责按规则关联与解释。

以 PingCode 作为项目管理平台的例子,适合讨论的是项目和工作对象怎样沉淀、团队如何围绕任务协作以及数据怎样支持进度分析;若企业还需要人员成本金额,应通过授权的数据接口与人力或财务系统形成合规关联。不要把平台中的工时记录直接当成工资成本,也不要把项目管理系统当作财务账本。

适合的取舍:在数据治理和系统集成上投入更多,以换取跨团队口径一致和审计可追溯;同时严格控制个人薪酬数据的访问范围。数据越集中,权限、用途限制和更正流程就越重要。

4. 项目制企业:优先关注项目边界和变更基线

项目制组织的成本解释高度依赖范围、里程碑、交付验收和项目变更。若基线范围没有留存,实际成本再准确,也无法判断成本变化是效率问题还是客户要求变化。建议把预算版本、变更单、人员投入和验收结果关联起来。

适合的取舍:对重要合同或高风险项目进行较细追踪,对内部平台和公共能力采用明确的分摊规则。公共能力的成本分配要可重复、可解释,但不必制造虚假的精确归属。

5. 平台和基础设施团队:避免用短期项目回报衡量全部投入

平台团队的价值经常体现在降低其他团队的重复工作、提高可靠性和缩短接入周期,收益分散在多个项目中。若只看本团队当期交付的功能数量,平台投入很容易被误判为成本中心。可以跟踪采用团队数、重复建设减少量、服务质量、接入周期和维护负担。

适合的取舍:接受收益存在时间滞后,但要设定验证周期和停止条件。若经过约定周期仍没有使用、复用或质量改善证据,应重新评估建设范围,而不是无限期以“长期收益”作为理由。

6. 成本压力很高时:不要从统一削减比例开始

遇到预算压力,统一要求所有团队削减相同百分比,看起来简单公平,实际可能伤害关键能力。更稳妥的顺序是先识别可避免的重复投入、低使用率项目、未达预期的外包和持续返工,再评估对关键路径、质量和业务连续性的影响。

对关键岗位空缺、合规、安全和稳定性投入,应该单独评估风险,而不是与一般功能需求等比例压缩。短期降本若增加故障、合规或人才流失风险,最终可能只是把账面节省转化为更大的隐性成本。

组织情况 优先动作 主要收益 需要接受的限制
小型研发团队 少量分类、月度预算和重点项目复核 快速建立成本意识 项目分摊精度有限
多项目协作团队 统一项目编码、记录跨项目投入 更容易解释资源冲突 需要负责人持续维护边界
百人以上组织 系统集成、权限治理和口径版本管理 支持跨部门分析与追溯 建设和治理成本更高
项目制组织 维护范围基线与变更记录 区分效率偏差和范围偏差 项目管理纪律要求更高
平台团队 跟踪复用、可靠性与接入周期 呈现长期能力收益 收益验证周期可能较长

八、下一步怎么做:先验证一个周期,再决定是否扩展

1. 第一周:统一口径并选定决策问题

先不要从采购系统或做大屏开始。选一个具体问题,例如“重点项目成本为什么连续两个周期超预算”或“线上支持占比是否挤压新功能交付”。随后写清成本边界、工作分类、数据来源、责任人和观察周期。没有明确决策问题的指标,通常只会增加报表负担。

2. 第一个月:用现有数据跑通最小闭环

从已有的人员、薪酬、项目和工时数据开始,先检查能否按组织、项目和工作类别完成基本归集。不要急于追求所有字段齐全;记录数据缺口和人工调整,把缺口作为流程改进事项。重点验证成本总额、投入结构、预算偏差和数据完整性是否能够互相解释。

3. 第二个周期:做一次差异拆解并形成行动

选择两到三个变化最大的项目,分别拆解范围、人员、投入比例、质量和成本口径因素。只把可验证、可行动的原因写入复盘结论。若团队对某一分类长期理解不一致,先修制度;若某类异常反复发生,再考虑自动化提醒或系统集成。

4. 第三个周期:检验行动有没有改变结果

检查上个周期提出的行动是否完成、结果指标是否变化、是否出现新的风险。若成本下降但返工和故障上升,应重新审视优化方向;若投入上升而复用、交付或稳定性改善,则要判断是否值得扩大。三个月不是所有项目都足够的验证窗口,但足以发现不少流程和数据问题。

在工具方面,优先解决数据源可靠性、编码统一、权限边界和变更留痕。某项目管理平台可以承载协作和工作对象信息,但人员成本金额、财务确认和税务归集仍需由对应的权威系统与专业角色负责。选择工具时,先画出数据流和责任边界,再比较功能,避免为了一个成本看板重复建设另一套事实数据。

5. 最后用三个判断检查制度是否值得继续

  • 能否解释:管理层是否能从成本变化追溯到工作结构、范围或人员变动?
  • 能否行动:复盘后是否出现明确的预算、范围、配置或流程决策?
  • 能否持续:员工和负责人承担的数据维护成本,是否低于它带来的决策价值?

如果答案是否定的,不要先增加指标,而要回到口径、流程或决策用途重新设计。一个精简但有人负责、能形成闭环的制度,通常比一套复杂却没人相信的数据体系更有价值。

九、结语:管理人力成本,最终管理的是组织如何使用稀缺能力

研发团队的人力成本不是一个孤立的财务数字,而是组织把稀缺专业能力配置到不同工作上的结果。真正值得警惕的,不只是预算超支,也包括成本无法归因、平台投入无法验证、线上支持挤占产品工作却没有被看见,以及员工为了指标而改变记录行为。

我更愿意把成本管理理解为一套“投入解释机制”:数字告诉我们发生了什么,流程告诉我们为什么发生,质量与交付指标告诉我们结果如何,复盘行动决定下一周期是否更好。先统一口径和分类,再跑通一个月度闭环;先用数据发现问题,再用业务事实判断原因;最后只对可控、可验证的部分采取行动。

下一步可以从一个重点项目开始,整理其预算、人员投入、范围变更、返工和交付记录,完成一次差异拆解。若团队能在不增加大量填报负担的情况下回答“成本为什么变、变化带来什么、下一步做什么”,这套流程就已经比单纯追求更精细的数字更接近有效管理。

常见问题解答(FAQ)

1. 研发团队做人力成本分析,最应该先看哪些关键指标?

我在整理研发成本报表时,发现总人力成本只能告诉我花了多少钱,却解释不了钱花得是否合理。我应该先看哪些指标,才能把成本和项目进度、交付结果联系起来?

建议先建立一组能相互校验的指标,而不是只盯着总额:项目人力成本=各成员实际投入工时×对应小时成本;预算偏差率=(实际成本-预算成本)÷预算成本;单位交付成本=项目人力成本÷约定的交付单位;计划工时完成率=已完成工作对应工时÷计划工时。

举例来说,某项目预算为120万元,实际发生132万元,预算偏差率为10%;如果交付范围同时增加了15%,就不能仅凭超支判断管理失控,还要核对范围变更和工时归属。建议按月同时看成本、范围、进度和质量,避免把“花得多”误判为“效率低”。

2. 研发人力成本应该按什么口径计算,才能避免不同部门算出来的数字不一致?

我想把工资、奖金、社保和外包费用都纳入项目成本,但不同团队对“人力成本”的理解不一样。有的只算工资,有的还算管理分摊,我该怎样定义口径,才能让数据可比较、可追溯?

先明确成本边界,再计算金额。一个实用口径是:员工成本包含工资、奖金、雇主承担的福利及社保等;外包人员按合同或实际结算金额单列;管理、设备等间接费用单独展示,不要悄悄混入直接人力成本。人员小时成本可按月度员工成本÷当月可用工作小时估算,例如月成本3万元、可用工时160小时,小时成本约为187.5元。

这里的可用工时应统一扣除假期等不可工作时间,并明确是否包含会议、支持和培训。口径发生变化时,要保留版本和生效日期,否则历史项目之间的成本比较会失真。

3. 项目成员同时支持多个项目时,工时和人力成本怎么分摊更合理?

我所在的研发团队经常有人同时处理两个项目,还会临时排查线上问题。如果只按所属部门分摊,项目成本看起来很整齐,却未必反映真实投入;如果要求每天细记,又担心填报负担太重。

优先记录实际投入,再用一致规则分摊,而不是按人员编制或项目人数平均摊。可以把工时归为项目开发、公共平台、线上支持、管理与培训等类别,并设定每周填报、负责人审核、异常回查的流程。

比如一名成员当月可用工时160小时,项目甲投入72小时、项目乙投入56小时、线上支持投入32小时,则成本按45%、35%、20%分配。若暂时没有可靠工时数据,可短期采用团队负责人确认的月度比例,但应标注为估算,并定期抽样核对;不宜把估算值伪装成精确实绩。

4. 怎样判断研发人力成本超支是管理问题,还是项目范围变化造成的?

我看到项目实际成本超过预算后,第一反应是团队效率出了问题,但期间需求也增加了,线上缺陷修复还占用了不少人力。我该用什么分析步骤区分这些因素,避免只凭一个超支比例下结论?

把偏差拆成范围、投入、单价和返工几部分,再结合里程碑判断。先核对需求变更记录与新增工作量;再比较计划和实际工时,检查是否有等待、协作阻塞或估算偏差;随后核对人员成本单价是否变化;最后看返工和缺陷处理占比。

示例:预算1000小时,实际1200小时,其中新增需求增加150小时、生产缺陷修复增加80小时,剩余70小时才是尚未解释的偏差。这个拆分不等于自动判定责任,但能指导下一步调查。若未解释偏差连续两个迭代扩大,且交付范围稳定,就应检查任务拆分、依赖管理和估算流程,而不是简单要求团队加快速度。

核心关键词

读者评论

李
李悦

我们之前也遇到过项目成本突然上升,后来发现主要是线上支持工时归集口径变了。月度报表最好保留口径变更记录,不然趋势对比容易误判。

徐
徐天佑

按周记录投入对团队来说还算可接受,细到每个任务确实容易变成填表负担。不过非项目工作怎么划分,还是得定期检查,避免大家随手都归到“其他”。

谭
谭诗涵

财务核算和管理分析分开这点很实际。想请教一下,跨项目支援的投入通常按实际工时分摊,还是由负责人按阶段估算?两种方式似乎都各有偏差。

文章包含AI辅助创作:人力成本流程与规范:研发团队成本管理数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/591633

赞 (0)
飞飞飞飞
成本管理如何做好项目成本?研发团队数据分析与操作步骤
上一篇 1小时前
成本管理实际成本全流程:研发团队数据分析与一文讲清
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
