成本怎么做?研发团队风险控制:成本管理从0到1
一个研发项目看起来只超了两周,复盘时却发现:延期期间继续投入的人员成本、临时外包费用、上线后的返工,以及被挤掉的另一个项目机会,合起来远高于最初预算。研发成本管理真正要回答的,不是“这个月花了多少钱”,而是“钱花在了什么假设上、哪些风险正在改变投入回报、团队现在该继续、调整还是止损”。
一、先讲结论:研发成本管理不是记账,而是控制承诺
1. 成本管理要管住的是决策,不只是费用
我判断研发团队的成本管理有没有起步,不看财务表做得多漂亮,而看团队能不能在项目执行中及时回答四个问题:还要投入多少、投入依据是什么、哪些风险可能让估算失效、出现偏差后由谁做什么决定。
只汇总已经发生的费用,得到的是历史账单;把剩余工作、风险概率、资源约束和业务价值放在同一张决策桌上,才形成管理能力。前者能告诉管理者“钱去哪了”,后者才能帮助团队决定“接下来要不要继续花”。
从0到1的正确顺序,是先统一成本口径,再建立估算基线,然后用实际数据滚动预测,最后把偏差连接到具体行动。如果一上来就要求所有团队填复杂表格,通常只会得到更勤奋的填报,不一定得到更好的控制。
2. 成本口径至少分成四层
研发成本容易失真的原因之一,是不同角色说的“成本”不是同一件事。财务可能说的是已入账支出,项目经理说的是预算消耗,技术负责人说的是人天,业务负责人关心的是延迟交付造成的损失。这些口径彼此相关,却不能互相替代。
- 直接成本:研发、测试、产品、设计等人员投入,外包、云资源、设备、测试服务等可直接归属项目的支出。
- 间接成本:共享平台、公共基础设施、管理支持、办公等难以直接归属单个项目的支出。
- 机会成本:团队把有限能力投向当前项目后,暂时不能投入其他项目所放弃的潜在价值。
- 风险成本:缺陷返工、需求变化、延期、合规整改、系统稳定性问题等可能造成的额外消耗。
我通常要求项目团队至少把直接成本、风险成本和机会成本分开讨论。间接成本可以先用一致的分摊规则处理,但不能因为难分摊就假装它不存在。特别是机会成本,它不是会计科目,却可能是产品负责人最该看的决策信息。
3. 成本数字必须能触发管理动作
成本指标不是越多越好。若某个指标变化后,团队不知道该谁来判断、在多久内采取什么行动,它大概率只是报表装饰。实际管理中,我更关注三类指标:投入消耗、预测偏差、价值兑现。
| 指标类别 | 要回答的问题 | 常用观察项 | 可能触发的动作 |
|---|---|---|---|
| 投入消耗 | 资源花得是否符合计划? | 已用人天、已发生费用、剩余预算 | 核对投入范围与资源记录 |
| 预测偏差 | 按当前速度,最终会花多少? | 完工预测、估算偏差、变更后预测 | 重估范围、调整资源或排期 |
| 价值兑现 | 投入是否正在转化成可用结果? | 可验收工作、上线结果、业务目标进展 | 继续、缩小范围、暂停或终止 |
建议从少量指标开始:一个投入指标、一个预测指标、一个交付或价值指标,再加一份风险清单。不同项目可以采用不同数据粒度,但必须保持定义稳定,才能判断变化是真实的还是口径变了。

二、背景与真实场景:为什么研发成本总在项目后半段失控
1. 研发工作天然包含不确定性
研发项目不是把固定数量的砖块从仓库搬到工地。需求可能变,技术路径可能需要验证,外部依赖可能延期,质量问题也可能在集成或上线后暴露。项目启动时能估算的,只是基于当时信息的范围,而不是对未来的精确承诺。
因此,研发成本估算更像一组带条件的预测,而不是一个永远不变的数字。比如“需要120人天”必须附带前提:需求边界清晰、接口按期提供、核心技术验证通过、测试环境可用。条件变了,预测就应更新;不更新,预算基线就会变成一种仪式,而不是管理工具。
2. 失控通常不是一次大事故,而是多个小偏差叠加
我见过的典型失控路径是这样的:需求评审时遗漏异常场景,开发过程中依赖接口迟到,团队用加班补进度;赶出来的版本又因为测试时间不足出现返工;上线窗口错过后,项目继续占用核心人员;最后复盘时,账面只记录了部分加班和外包费用,延期带来的机会损失没有进入讨论。
每个环节单独看都像合理应对,但合在一起,团队可能持续投入却没有及时重新判断项目是否仍值得按原范围推进。成本风险常常不是“突然超支”,而是管理者长期没有看到预测正在变坏。
3. 100人以上组织,成本复杂度会随协作关系放大
在小团队里,成员通常知道谁在做什么,负责人也能直接感知投入变化。组织规模扩大后,人员跨项目支援、平台团队共享、不同部门使用不同工时口径、供应商合同周期错位等问题会一起出现。成本数据不再天然完整,必须靠规则和协作机制连接起来。
对中大型研发组织来说,项目管理平台可以帮助团队关联需求、任务、缺陷、版本和责任人,让“工作发生在哪里”有共同记录。以 PingCode 为例,适合将它作为需求与项目协作的管理载体之一;但平台不能自动替代财务核算、薪酬数据治理和成本决策。工具可以改善数据链路,不能替管理者定义预算边界和止损条件。
管理上要特别警惕一种错觉:项目系统里有任务、有状态、有工时,就以为成本可控。任务完成率只说明工作项的状态变化,不直接说明投入产出合理;工时填得完整,也不代表估算可靠。成本判断需要把工作数据、人员成本、外部支出和业务结果按规则关联起来。
4. 成本控制的边界:不能为了低成本牺牲交付质量
成本控制不是要求每个团队压缩人天,更不是将质量活动视为“可砍的冗余”。如果减少测试导致高风险缺陷进入生产,短期报表看起来节省了验证费用,长期却可能产生修复、停机、补偿和信誉成本。
更稳健的目标是提高单位投入的有效产出,并减少没有带来价值的消耗。比如减少重复开发、低价值需求、等待依赖、无效返工和过早扩容。要讨论的是“哪一种成本值得承担”,而不是把所有成本都当成坏事。

三、常见误区:看起来在管成本,实际上只是在管理数字
1. 只看预算执行率,不看完工预测
预算执行率等于已花金额除以预算金额,它能说明预算用了多少,却不能说明项目完成了多少。如果项目花掉预算的70%,可验收工作只完成35%,执行率并不能证明项目健康。
预算执行率还容易产生反直觉误导:执行慢的项目可能看起来“省钱”,因为工作没有完成、支出还没有发生;执行快的项目可能显得“超支”,但如果范围和价值同步增加,真实问题可能是基线没有及时调整。要判断是否失控,必须同时看消耗、进展和剩余工作。
2. 把人天当成精确的货币成本
人天是工作量或投入时间的表达方式,不等于组织实际支付的货币成本。不同职级、岗位、地区、用工方式的单位成本不同;同样一个人天,也可能对应不同的机会成本和业务价值。
在早期估算时,人天适合用于比较方案和判断资源容量;进入预算管理后,则要结合财务认可的人员成本口径或团队费率。若拿一个全员平均费率硬套所有项目,结果会显得整齐,却可能掩盖关键角色投入差异。使用平均费率时,应说明用途与误差范围,不应把它包装成精准财务事实。
3. 把“范围未变”理解为成本就不该变
范围没有变化,不代表成本条件没有变化。技术方案验证失败、数据质量差、测试环境不可用、法规解释更新,均可能在范围未变的情况下增加工作量。
相反,范围变化也未必必然造成预算失控。如果新增需求替换了低价值需求,或团队通过技术复用抵消了工作量,最终成本可以保持稳定。管理者应追踪变化对剩余工作和风险暴露的影响,而不是只统计需求数量。
4. 用“加人”解决所有延期
当项目延期,直觉上容易增加人员,但新成员需要熟悉架构、业务和协作方式,短期内也会增加沟通成本。若瓶颈是需求决策、外部接口或环境等待,增加开发人数并不能解除约束,反而会让更多人等待。
在采取加人措施前,我会先确认瓶颈类型:是可并行的开发工作不足,还是关键路径上的决策与依赖未解决?只有当工作可以拆分、接口稳定、带教成本可接受时,增援才可能有效。否则,优先处理阻塞、缩小首发范围或调整交付顺序往往更划算。
5. 把管理储备当成“谁都能动的备用预算”
风险储备的价值,在于为明确的风险提供缓冲,不是让团队在预算压力下自由吸收新增范围。若储备没有触发条件、审批权限和使用记录,就会变成隐藏预算,导致基线失去约束。
我建议把预算拆成基准工作预算、已识别风险储备和组织层面的管理储备,并分别规定谁能使用、何时使用、使用后如何更新预测。具体名目应适配企业财务制度,不需要为了追求术语齐全而制造一套与财务流程冲突的分类。
6. 用加班压住成本偏差,却不改变问题根因
加班有时能作为短期应急措施,但它不是免费的产能。疲劳会影响判断、代码质量、协作与恢复时间;如果加班只是让团队暂时追上原计划,根因仍然存在,之后可能以更多返工和人员流失成本出现。
决定加班前应明确三个条件:要追回的里程碑是什么、临时投入能解决哪条关键路径、加班结束后如何恢复正常节奏。若这三项讲不清楚,加班多半是在把成本从预算表转移到团队健康和质量风险上。

四、专业判断逻辑:从估算、基线到滚动预测
1. 先把成本口径和归属规则说清楚
起步时不必先买系统,也不必先设计几十个字段。先做一份成本口径说明,至少写清项目边界、人员成本如何计量、跨项目支持如何分摊、外包费用如何归属、成本发生与入账的时间差如何处理。
对共享人员,可以按可追溯工时归属;若工时记录的成本高于信息价值,也可采用固定比例或容量分摊,但必须在组织内一致,并标记为估算值。规则不必完美,关键是稳定、可解释、能比较。
2. 用分层估算替代单点承诺
项目早期信息不足时,不宜把一个精确数字伪装成确定承诺。可以分别估算核心范围、已知复杂项和不确定项,再给出低位、基准和高位情景。范围越清晰,区间越窄;关键假设越多,区间越宽。
例如,团队估计基准工作量为120人天,但核心技术验证和外部接口仍未确认。更诚实的表达是:基准情景120人天,若验证成功且接口按期,约110至130人天;若验证失败或依赖延期,可能上升至150人天以上。具体区间要由团队依据历史数据校准,不能机械套用固定百分比。
早期估算应标明可信度,而不是只展示数字。可以用“低、中、高”或区间表达,并记录估算日期、估算人、依据和待验证假设。每次范围或条件变化后,更新剩余工作预测,不要偷偷改写原始基线。
3. 建立三种数字:基线、实际、完工预测
基线是批准时的计划,实际是已经发生的投入,完工预测是按当前认知预计最终会发生的成本。这三者必须并列,而不是不断覆盖旧数字。基线用于衡量承诺,实际用于核算已经发生的事实,预测用于采取行动。
偏差本身不等于失败。真正重要的是偏差方向、持续时间、根因和可恢复性。如果某个项目的完工预测连续多个周期上调,且每次上调都来自同一类未解决风险,说明组织面对的不是一次偶然偏差,而是控制机制未能及时响应。
| 数字 | 记录内容 | 更新时间 | 管理用途 |
|---|---|---|---|
| 批准基线 | 范围、预算、里程碑、关键假设 | 批准时;正式变更时保留版本 | 确认原始承诺和变更轨迹 |
| 实际投入 | 已发生人力与外部支出 | 按组织财务和工时周期 | 核实真实消耗与成本归属 |
| 完工预测 | 已发生成本加剩余工作估算 | 每周或每个迭代结束时 | 决定是否调整范围、资源或计划 |
4. 用“剩余工作”驱动预测,而不是用过去速度机械外推
已发生成本不能直接代表未来成本。项目早期可能投入较少但不确定性高,项目后期可能投入增加却接近完成。更有效的预测,是将已发生支出与剩余工作、风险处置成本、尚未入账的合同费用结合起来。
对复杂项目,团队可以按工作包估算剩余投入,并标注置信度。对变动较快的产品团队,可以用迭代容量、历史交付能力和剩余待办进行趋势判断。但历史速度只适用于工作类型和团队条件相近的场景;团队成员大幅变化、架构迁移或质量问题集中时,不应把旧速度当成可靠预测。
5. 风险要能换算为管理信息
风险清单如果只有“高、中、低”,不能直接指导预算决策。至少要记录风险事件、发生条件、影响范围、概率判断依据、责任人、缓解措施、剩余暴露和复核日期。
在数据相对成熟的场景中,可用“发生概率乘以影响成本”作为风险暴露的粗略估计。例如某项验证失败概率由专家判断为30%,发生后可能增加20人天,则期望暴露约为6人天。这个数字不是精确承诺,而是帮助比较风险优先级的近似值。若概率和影响范围都没有可靠依据,应标注为定性判断,不要伪装成财务精算。
6. 成本偏差的阈值要和项目特性匹配
统一阈值便于治理,但不同项目的波动性不同。固定价格合同、合规交付、基础设施改造和探索性研发,不适合用完全相同的偏差阈值。探索项目早期更应关注假设验证和阶段性退出条件,交付型项目则需要更严格地控制范围、里程碑和承诺成本。
可以从风险等级出发设定分层预警:例如普通项目预测超出基线一定比例时需要负责人复核,高风险项目则更早复核;重大范围变更无论比例大小都要重新估算。阈值应结合企业历史项目分布和管理能力校准,下面的流程是机制建议,不是适用于所有组织的统一数值。

五、案例与数据观察:一个研发项目如何从“预算没超”走到重新决策
1. 案例背景:基线看似稳定,预测却开始变坏
以下是一个脱敏后的情景推演,用于说明分析方法,不代表某家企业的实际财务数据或行业平均值。某中型研发团队准备交付一项面向企业客户的权限与审计能力,计划周期约四个月,基准投入为420人天,另有一笔外部测试与环境费用。
项目启动时,管理层把关注点放在总预算和上线日期。前六周的报表显示,实际投入低于计划,因此项目被认为“进展正常”。但工作项拆解不充分,外部系统接口和历史数据迁移的复杂度也没有充分验证。直到集成阶段,多个依赖问题集中出现,测试周期被挤压,团队才发现剩余工作明显高于原估计。
2. 先看差异,不急着下结论
团队把数据按项目、人员、工作类型和月份重新整理后,发现问题不只是“研发效率低”。约有一部分投入花在等待外部接口和反复适配;数据迁移的边界条件没有在早期验证;测试环境配置晚于计划;部分临时支持工时没有归属到项目。此前总额报表把这些不同原因混在一起,无法支持正确决策。
下表中的数字均为示意数据,目的是展示预测变化。正式项目需要用企业自身的工时、财务凭证、合同和交付记录替换,不能将本例当成预算模板直接套用。

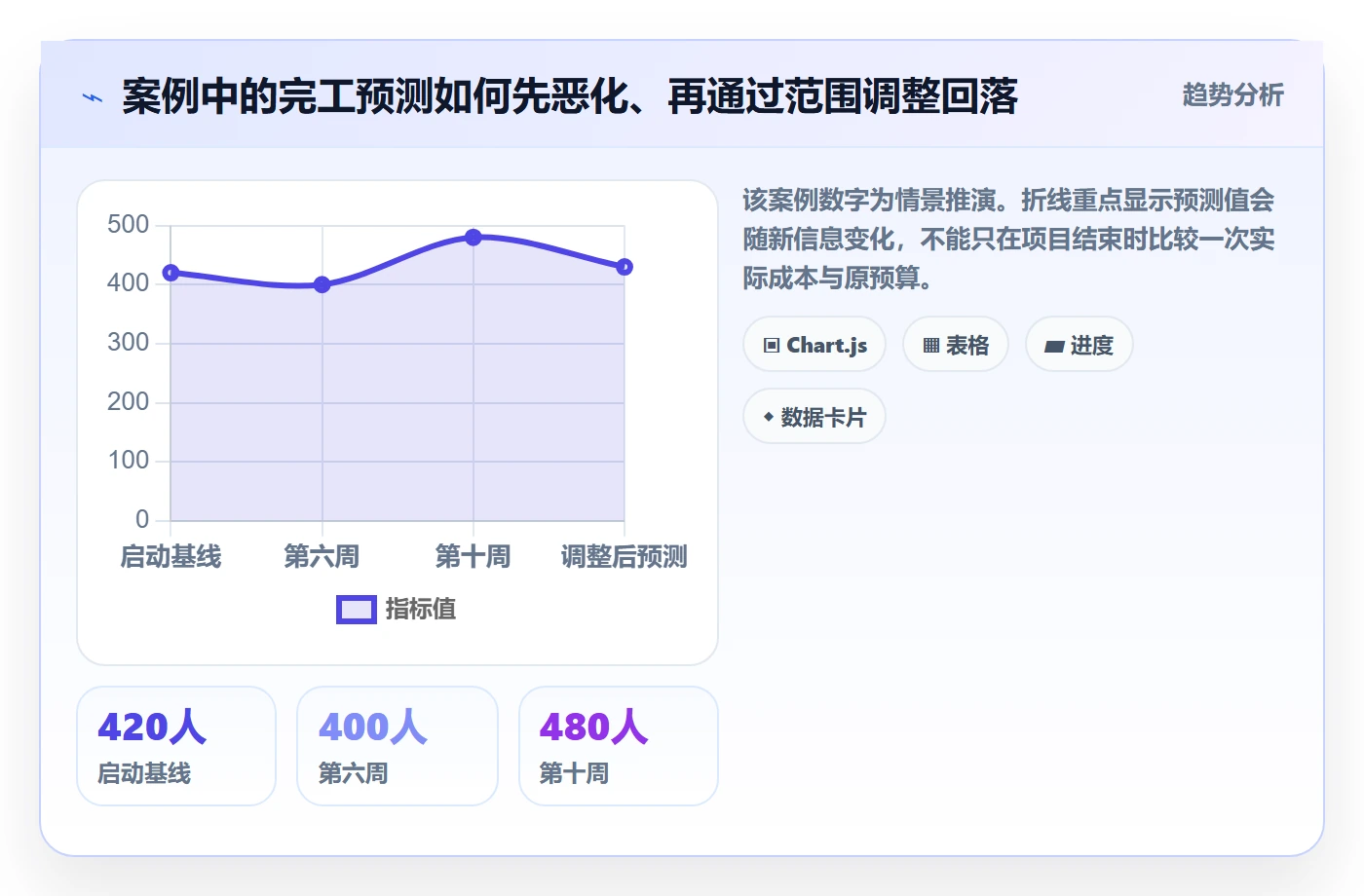

| 观察时点 | 累计投入 | 剩余工作估计 | 完工预测 | 当时的主要解释 |
|---|---|---|---|---|
| 启动基线 | 0人天 | 420人天 | 420人天 | 核心需求已确认,接口与迁移假设尚待验证 |
| 第六周 | 110人天 | 290人天 | 400人天 | 总投入低于计划,但风险验证不足,预测可信度偏低 |
| 第十周 | 210人天 | 270人天 | 480人天 | 接口反复适配,迁移边界增加,测试环境延迟 |
| 调整后预测 | 210人天 | 220人天 | 430人天 | 拆分首发范围、前置迁移验证并减少低优先级需求 |
关键点不是最后预测降到430人天,而是团队先承认原来的420人天基线已经不再可信,再比较不同方案。若只盯着“还剩多少预算”,负责人很可能在第十周仍要求按原范围完成,最后通过加班与质量压缩消化差异。
3. 用价值和风险共同决定范围,而不是平均砍需求
项目组把剩余需求分成三类:法规与合同明确要求的能力、客户验收的核心路径、体验增强项。随后逐项评估对上线价值、失败后果、实现成本和依赖风险的影响。结果不是简单砍掉最贵的功能,而是把高风险迁移验证提前,延后低价值的体验增强,并保留满足合同和审计要求的核心能力。
这类取舍需要业务负责人参与。工程团队可以告诉管理层“某项功能要多少投入”,但是否值得承担这笔投入,要结合客户承诺、收入影响、合规责任和战略价值判断。只让研发负责人单独背成本责任,却不给业务方参与范围取舍的权力,是一种不合理的治理设计。
4. 从预测变化里提取组织学习
项目结束后,团队没有只问“为什么超了”,而是复盘哪些假设没有被验证、哪些数据太晚出现、哪些决策没有明确责任人。结论包括:涉及历史数据迁移的项目应先做小样本演练;接口依赖必须有交付责任人与最晚可用日期;外部支持工时需要进入项目成本视图;重大范围变化应同步更新完工预测。
这些改进比单纯要求下次“估准一点”更有效。估算精度是经验与信息共同作用的结果,组织能做的是让不确定性更早暴露、假设更容易验证、偏差更快触发决策。

六、从0到1的落地步骤:先建最小闭环,再逐步加精度
1. 第一步:选一个项目试行,不要全组织铺表
选择一个范围相对清楚、负责人愿意参与、数据可以获取的项目作为试点。不要先挑风险最高、历史最混乱、牵涉部门最多的项目,否则试点失败时很难分清是方法不合适,还是项目本身不具备验证条件。
试点周期可以覆盖一个完整迭代或一个关键里程碑。试点目标不是证明某套表格正确,而是验证团队能否稳定记录投入、识别预测偏差、解释根因,并据此作出资源或范围决策。
2. 第二步:明确项目边界和成本责任人
为试点写清项目范围、成本归属、人员名单、共享资源处理方式、外部合同费用和成本数据的更新时间。指定项目负责人对完工预测负责,财务或业务运营人员对成本口径负责,技术与产品负责人共同对剩余工作估算负责。
成本管理不是财务部门单独的工作。财务可以保证金额口径可靠,却无法仅凭凭证判断某项技术工作是否还未完成;研发可以判断工作量,却未必知道费用入账时点和合同付款安排。责任要按信息来源拆分,而不是把全部责任推给一个角色。
3. 第三步:建立简洁的基线和假设清单
每个试点项目至少保留一页基线信息:目标、范围、里程碑、预算口径、估算区间、关键假设、已识别风险、审批人和日期。不要把所有细节塞进一页,但需要让管理者在几分钟内理解“我们当初承诺了什么,以及依赖什么条件”。
对每项关键假设写明验证办法和期限。例如“外部接口可在第4周提供稳定测试环境”,就要指定责任人、验收标准与逾期后的替代方案。假设只有被验证或被推翻,才有管理价值。
4. 第四步:每周或每迭代更新完工预测
更新时间间隔应与项目节奏匹配。变化快、依赖多的项目可以每周更新;稳定、周期较长的项目可在迭代或里程碑结束时更新。关键不是开更多会,而是采用相同口径,记录本次预测与上次相比发生了什么变化。
预测更新时,建议团队回答:本周期新增了哪些已完成成果?剩余工作有何变化?发生了什么新风险?哪些成本尚未入账?如果继续当前方案,预计最终投入是多少?这些问题比单纯要求成员重复填报工时更能暴露成本变化。

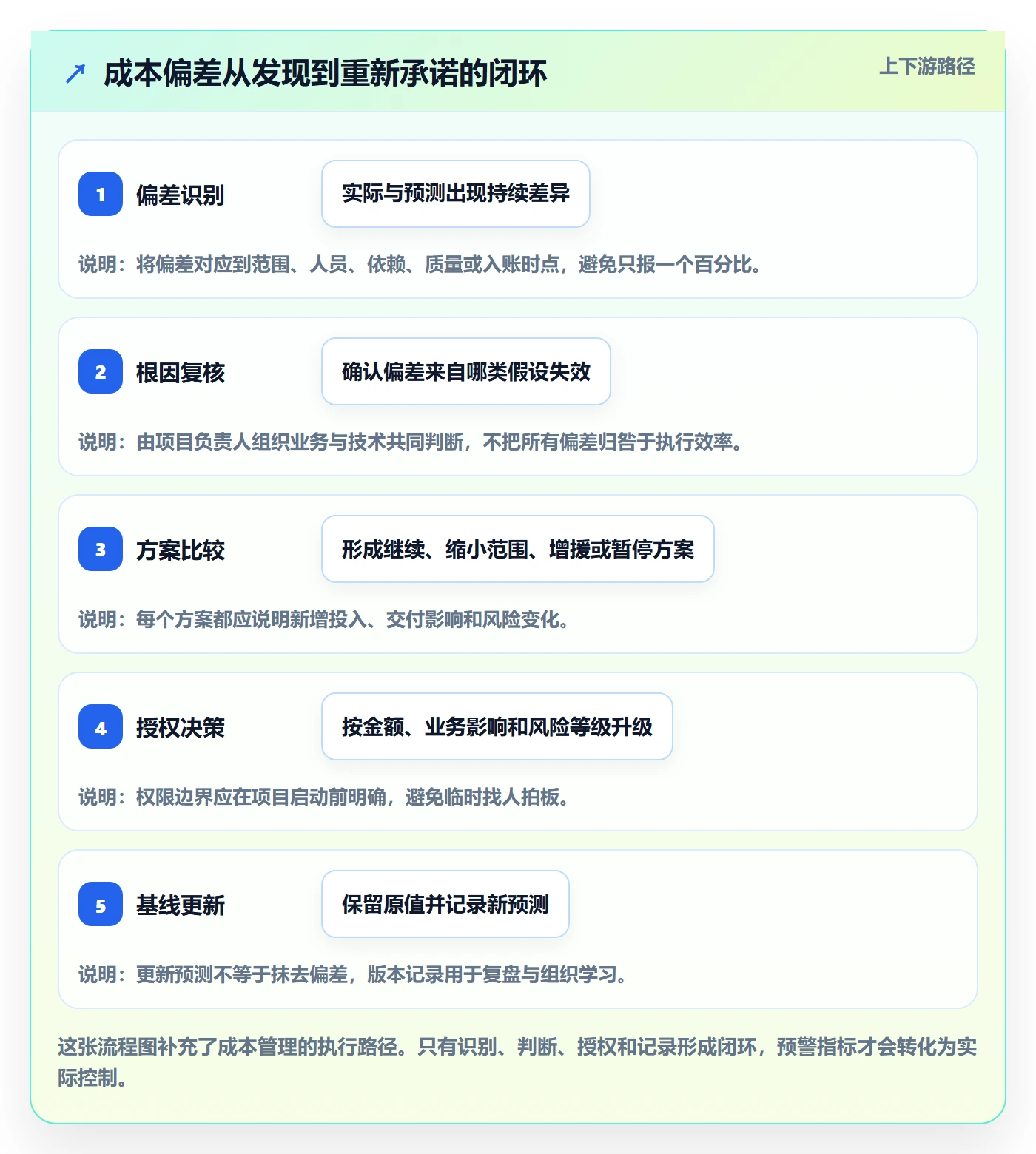

5. 第五步:设置偏差复核和升级路径
制定一个清晰的升级规则:谁发现偏差、何时通知负责人、谁参与方案比较、哪些情况必须由业务或组织负责人批准。规则可以按金额、预测偏差比例、里程碑影响或合规风险分级。
例如,试点团队可以先定义“连续两个更新周期预测上升”作为复核信号,即使金额还没有越线也需要解释原因;涉及合同承诺、数据安全或生产稳定性的风险,则不应等到成本超过某个百分比再升级。具体条件应根据组织风险容忍度制定。
6. 第六步:复盘方法,不用一次偏差给团队贴标签
试点结束后,评估数据是否可用、预测变化是否及时、动作是否有效、团队花在管理上的时间是否合理。若预测不准,先区分是范围变化、关键假设失效、记录缺失、估算方法不合适,还是执行效率问题。
把偏差视为学习输入,而不是天然的问责证据,团队才会愿意及早暴露坏消息。若每次预测上调都会被追责,成员就有动力延迟报告,成本风险反而更难被发现。
7. 什么时候引入平台工具
当项目数量增加、跨团队协作频繁、工作项与工时难以对齐、版本和需求变更缺少追踪时,可以考虑引入项目管理平台统一协作信息。以 PingCode 为例,可将需求、任务、缺陷和项目进度的关联作为组织工作流的一部分;成本分析仍需企业结合财务系统、人员成本规则和审批机制完成。
选型前先问三个问题:需要管理的是工作过程、财务金额,还是二者之间的关联?哪些数据允许跨部门共享?系统里产生的数据谁负责校验?如果组织还没有统一成本口径,先做口径治理往往比直接采购复杂工具更重要。
在100人以上的组织中,平台的价值通常不在“自动算出唯一正确成本”,而在让项目、工作项、人员责任和变更记录有共同的协作入口。要避免把平台的报表当作财务凭证,也要避免为了系统字段完整而增加大量无意义填报。

七、不同情形下怎么做:用风险类型决定管理力度
1. 探索型研发:花钱买信息,设置阶段性止损
探索型项目最重要的产出可能不是完整产品,而是验证某个技术或市场假设。此类项目若用固定交付清单和严格完工成本考核,容易逼团队交付表面成果,却不愿报告假设失败。
建议把投入拆成阶段,每个阶段设定要回答的问题、最大投入、验证方法和继续条件。阶段结束时不只看“做了多少功能”,而要问“最关键的不确定性是否下降”。如果核心假设被证伪,及时停止可能是成功的成本管理,而不是项目失败。
2. 客户承诺型项目:优先管理范围、变更和验收条件
客户项目通常有合同边界、验收标准和明确日期,成本失控往往由隐性需求、反复验收、外部依赖和变更管理不足引起。启动前应把需求、交付物、非目标范围、验收流程与变更审批写清楚。
客户新增范围不能只作为“顺手做一下”。每项变更都应评估对成本、排期、质量和合同责任的影响,由有权限的人决定接受、替换、延期或另行报价。若必须维持交付日期,团队也要明确哪些原定功能被移出,而不是默认把所有新内容叠加到原计划。
3. 合规与安全项目:成本控制服从风险下限
安全、隐私、合规和监管要求有不可随意削减的底线。不能为了满足成本目标而跳过必要验证、审计留痕或整改复核。此类项目更适合在早期把强制要求纳入范围基线,并为外部评估、整改轮次和证据整理预留资源。
成本偏差出现时,优先优化重复工作、审批等待、工具使用和非关键体验范围,不能将合规性工作当成普通可选需求。必要时需由安全、法务、合规与业务共同评估剩余风险和接受权限。
4. 维护型项目:关注长期总成本,不只看单次改动
维护项目常被单个缺陷或小需求切碎,单次成本不高,长期累积却可能占用大量关键人员。判断某个系统继续修补还是改造,应比较未来维护投入、故障风险、替换成本、迁移风险和业务连续性。
对于反复出现的同类缺陷,不要只统计修复工时,还要观察缺陷复发频率、回归验证成本和生产影响。一次结构性改造可能前期更贵,但若能显著减少重复故障与维护工时,整体成本可能更低;前提是收益依据清晰,且迁移风险有计划管理。
5. 外包与内部研发混合项目:分别看成本和控制权
外包报价看起来明确,不代表总成本明确。需求澄清、代码评审、知识转移、交付验收、缺陷追踪和后续维护都需要内部人员投入。将外包金额与内部管理成本分开记录,才能判断外包是否真的降低了总成本。
还要分析控制权:核心架构、客户数据、长期演进能力是否掌握在内部?短期交付节省若以长期不可维护、供应商锁定或关键知识缺失为代价,可能只是把成本推迟到未来。对不可替代的关键能力,保留内部技术责任人通常比单纯压低报价更稳妥。

八、怎么取舍:成本、时间、范围、质量与团队负荷
1. 不存在四项都不变的免费调整
项目出现偏差时,管理者常希望预算不加、日期不动、范围不减、质量不降。若没有生产率跃迁、可复用资产或原估算明显高估,这四个条件通常不能同时满足。真正的管理工作是让取舍显性化,并由有权承担业务后果的人作出决定。
我会要求每个方案同时说明五个影响:新增或节省的成本、交付日期变化、范围变化、质量与风险变化、团队负荷变化。只给出“再加两个人”“先加班两周”之类单一措施,无法让决策者看清整体代价。
2. 四种常见方案的利弊

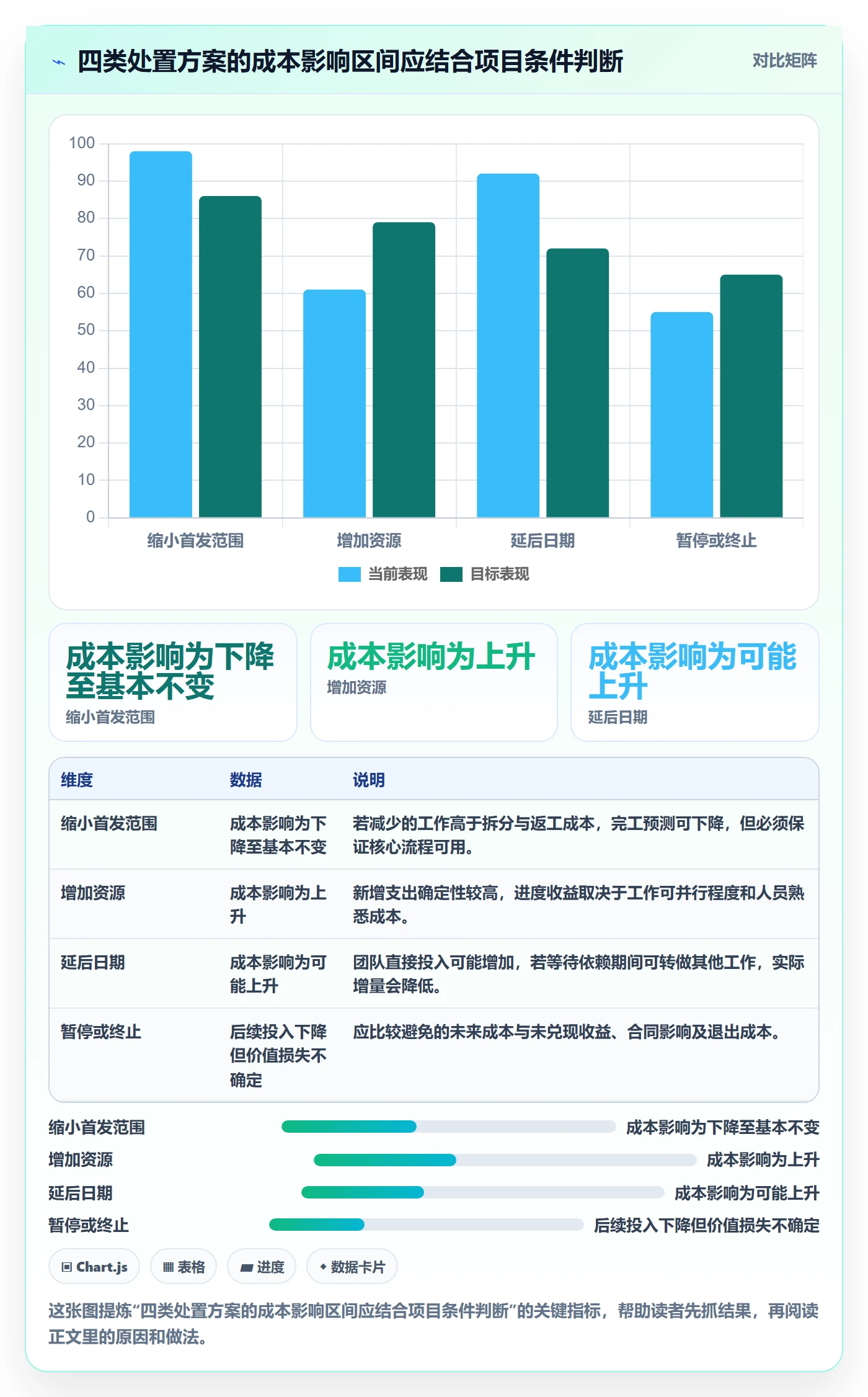

| 方案 | 可能收益 | 主要代价 | 适用条件 |
|---|---|---|---|
| 缩小首发范围 | 聚焦核心价值,降低剩余工作和延期风险 | 部分功能延后,需管理客户或内部预期 | 功能可拆分,核心路径仍完整 |
| 增加资源 | 可并行的工作有机会更快完成 | 带教与沟通成本增加,预算上升 | 瓶颈确实是可并行工作量,依赖和架构已稳定 |
| 延后日期 | 保留范围与质量,降低仓促上线风险 | 机会成本、合同或市场窗口损失 | 日期可协商,延期价值损失小于强行交付风险 |
| 暂停或终止 | 阻止更多投入沉没,释放稀缺资源 | 已投入价值可能无法兑现,存在关系与承诺影响 | 关键假设被推翻、价值不足或风险不可接受 |
3. 沉没成本不能成为继续投入的理由
“已经投了很多,所以不能停”是典型的沉没成本陷阱。已经花掉的钱无法通过继续投入自动追回;正确比较应是从今天开始继续投入的成本与未来可能获得的收益、避免的损失和其他项目机会。
这并不表示所有项目都应因偏差立即停止。若项目仍有高业务价值、核心风险可控、剩余投入有合理依据,继续推进完全可能是正确决定。关键在于决策依据应是未来边际投入与预期价值,而不是过去投入的面子或团队压力。
4. 质量成本要看全生命周期
减少评审、自动化测试和稳定性验证可能在短期降低项目支出,却会增加缺陷修复、事故处置和后续维护成本。质量活动的价值不应只用“本期多花了多少人天”衡量,还要观察缺陷逃逸、返工率、故障影响和维护负担。
对于低风险内部工具,可以接受更轻量的验证;对于金融、医疗、数据安全或高可用系统,应设定明确的质量底线。风险越高,越不能用短期预算完成度掩盖长期暴露。
5. 团队负荷也是成本变量
长期超负荷不仅影响士气,还会降低未来交付能力。若关键成员持续加班,短期进度可能暂时改善,随后却可能出现判断失误、交接困难、人员离开和知识断层。团队负荷不一定需要折算成一个精确金额,但必须作为方案比较的一项。
当多个项目争抢同一批关键人员时,成本管理应上升到组合层面。单个项目看起来合理的紧急需求,可能一起挤占平台维护、质量改进和其他战略项目的资源。此时需要排序,而不是让每个项目负责人都通过加班证明“自己的项目最重要”。

九、组织级治理:把项目成本放进资源组合里看
1. 单项目健康,不代表整个组织健康
单个项目可能按预算完成,但如果同时启动太多项目,关键人员被反复切换,组织整体交付效率仍会下降。多任务切换、等待审批和重复建设,往往不会完整显示在单个项目报表里,却会影响所有项目的实际成本。
管理层需要定期查看项目组合:每个项目的战略价值、已投入成本、剩余投入、关键依赖、资源占用、风险等级和继续理由。组合视图不是把项目排成一张漂亮的甘特图,而是帮助组织决定哪些项目先做、哪些项目暂缓、哪些共享能力需要优先投入。
2. 机会成本要转化为具体的替代方案
“做这个项目会耽误别的事情”说得太泛,难以支持决策。应尽量指出被挤出的具体工作:某个客户承诺将晚几周、某项平台改造无法启动、某个合规缺口继续暴露,或核心人员无法支持另一个高价值项目。
机会成本估算不必装作精确到货币单位。可以用相对优先级、预计延迟窗口、收入或风险影响区间表达,并注明依据。对管理者而言,知道放弃了什么,往往比看到一个看似精确的总金额更有用。
3. 共享资源分摊要服务于决策,避免制造伪精确
平台团队、架构团队和安全团队可能同时支持多个项目。若每小时都要求精确归集,记录成本可能过高;若完全不分摊,又会低估项目真实消耗。可以按服务工单、实际工时、容量比例或约定费率进行分摊,选择能支持决策且成本可接受的方法。
同一组织内尽量保持规则一致,并标明估算口径。分摊不是为了把每个项目账面做得绝对准确,而是避免不同项目因核算方式不同而被错误比较。若分摊结果不会影响资源与优先级决策,就不值得投入过多维护成本。
4. 成本治理要有明确的会议机制
治理会议不是逐行读报表。建议项目层面处理工作与风险,组合层面处理资源冲突和优先级,管理层处理预算、范围和重大承诺。不同层级要讨论不同问题,否则高层会议会陷入任务细节,项目团队则无法获得必要决策。
- 项目层:每周或每迭代审查剩余工作、阻塞、风险变化和完工预测。
- 组合层:定期审查跨项目资源冲突、依赖关系、优先级和机会成本。
- 管理层:在预算或业务边界变化时决定追加投入、范围调整、延期、暂停或终止。
5. 建立容错的预测文化
组织若只奖励“没有超预算”,团队就可能倾向于压低初始估算、延迟报告问题或把工作移到其他成本中心。更好的治理方式,是区分可预见偏差、外部条件变化、估算能力问题和管理失误,并分别采取改进措施。
对及时暴露且提出可执行方案的团队,应鼓励透明;对反复隐瞒风险、篡改基线或绕开审批的行为,则要追责。真正的控制,不是让数字永远不变,而是让偏差尽早变得可见、可解释、可决策。

十、成本管理的几条实操模板:让判断可复用
1. 项目成本基线最小模板
一份可用的基线不必复杂,但应能追溯承诺与假设。团队可以用下列字段起步,再按企业实际情况增减。不要为了字段齐全,让项目负责人花大量时间维护无人使用的信息。
| 字段 | 填写示例 | 填写原则 |
|---|---|---|
| 项目目标 | 支持某类客户完成权限审计 | 用可验收结果描述,而非泛泛写“系统优化” |
| 范围边界 | 包含核心审计流程,不包含历史数据全量迁移 | 明确包含与不包含的内容 |
| 成本基线 | 420人天,外部费用另按合同核算 | 注明单位、口径、估算日期与可信度 |
| 关键假设 | 接口在第4周提供稳定测试环境 | 写明验证人、期限和失败后的应对方案 |
| 风险储备 | 用于已识别的迁移与接口风险 | 明确使用权限、触发条件和记录方式 |
| 预测责任人 | 项目负责人组织更新,业务与技术共同确认 | 让责任与信息来源相匹配 |
2. 成本偏差复核问题清单
当预测上升时,管理者不应第一时间问“是谁做慢了”,而应先用一组稳定问题拆解偏差。这既能避免过早归因,也能提升团队提供信息的质量。
- 原始估算基于哪些范围、依赖和技术假设?哪些假设已经失效?
- 已发生投入与可验收成果是否匹配?差异来自等待、返工、变更还是记录缺失?
- 剩余工作估算由哪些工作包构成?哪些工作仍有较大不确定性?
- 尚未入账的合同费用、共享资源和后续维护成本是否遗漏?
- 如果维持原范围与日期,完工预测和质量风险分别是什么?
- 缩小范围、增援、延期、拆分交付或终止,各自会改变哪些成本与价值?
- 谁有权批准变更?下一次复核的时间和触发条件是什么?
3. 估算记录要保留“当时知道什么”
复盘时容易用最终结果反推当初“应该知道”,从而不公平地评价估算。建议记录估算当日的已知信息、待确认条件、数据来源和判断人。这样才能分清估算方法问题与后续环境变化。
例如,当初依据相似项目估算迁移工作量,但历史数据质量后来被证实较差,那么改进方向是增加早期抽样验证,而不是简单要求估算者下次把数字报高。记录认知边界,能让组织从偏差中学习,而不是只得到惩罚性结论。
4. 成本数据要避免两个极端
一种极端是完全没有数据,项目结束后只能凭印象复盘;另一种极端是记录到每个人每小时做了什么,维护成本高到影响研发工作。两者都不理想。
更合适的粒度取决于决策价值。若管理目标是判断项目是否需要调整,按周、迭代或工作包观察可能足够;若涉及合同结算、审计或法定核算,则必须遵循相应的精度和留存要求。先定义要作出的决策,再决定数据粒度。
十一、常见问题:预算、估算与风险管理怎么落地
1. 研发项目一开始能不能给出准确预算?
可以给出预算决策所需的估算,但不能保证早期数字具有后期同等精度。信息不足时应给区间、可信度和关键假设。随着需求澄清、技术验证和依赖确认,再逐步收敛预测。预算审批需要单一上限时,也应同时保留底层估算依据,避免把审批额度误当成事实预测。
2. 团队不愿填工时,成本管理还做得起来吗?
做得起来,但需要选择替代数据。可以使用团队容量、迭代投入比例、合同费用、人员配置周期和任务工作量进行估算。若组织要求精确成本归集,则必须解释填报目的、减少重复录入,并确保数据不会被脱离情境地用于个人绩效评判。
工时数据的质量取决于制度设计。填得越细不一定越准确,口径越清楚、用途越透明、填报负担越合理,数据才越可能持续可靠。
3. 项目已经超预算,是不是就应该立刻停?
不一定。超预算是需要复核的信号,不是自动终止条件。应比较继续投入的边际成本、未来收益、合同责任、合规要求、替代方案和退出成本。如果继续的价值仍高于替代方案,追加投入可能合理;如果关键假设已被推翻,停止可能更负责。
4. 怎样判断项目经理的估算是否靠谱?
不要只用单个项目的误差评价估算能力。应观察多个项目的估算记录、范围稳定性、预测更新及时性和误差来源。项目复杂度不同,不能简单比较绝对误差。更有价值的判断是:估算者是否明示假设、是否及时更新、是否能解释偏差并改善方法。
5. 研发成本适合按人头分摊吗?
人头分摊简单,但可能掩盖不同岗位、投入比例和共享服务差异。对于粗略组合规划可以作为近似方法,正式项目成本分析则应尽量结合实际投入、岗位成本或一致费率。选择分摊规则时,要平衡决策价值与维护成本,并明确它是估算而非精确核算。
6. 项目管理平台能不能自动算出真实成本?
平台可以汇集工作项、负责人、状态、周期和部分工时数据,帮助建立工作过程的可见性;但真实成本还涉及人员费率、合同付款、资源分摊、财务入账和机会成本。若口径不一致或数据缺失,自动化只会更快地产生错误结果。
对中大型团队而言,先明确系统之间的数据责任,再选择平台连接项目工作与组织流程。以 PingCode 为例,它可用于项目协作管理场景;企业仍应确认具体产品能力、集成边界、数据权限和内部流程适配情况,不应把工具采购等同于成本治理完成。
十二、结尾:从成本数字,走向更好的投入决策
研发成本管理从0到1,不是先建立一套复杂报表,而是建立一种团队共同认可的判断方式:我们承诺了什么,当前实际发生了什么,按现有信息最终可能花多少,差异来自哪里,谁有权决定下一步。
我的核心判断是:研发成本控制的成熟度,不看预算从未变化,而看预测是否诚实、风险是否前置、取舍是否透明、每一笔新增投入是否有明确理由。预算偏差可以被管理,隐藏偏差才会变成失控;估算不可能永远准确,但可以随着证据逐步变好。
如果你正准备启动成本管理,下一步不要先做全公司推广。选一个项目,写清成本口径与范围边界,列出三到五项关键假设,保留批准基线;之后每周或每个迭代更新实际投入、剩余工作和完工预测。首次出现持续偏差时,组织一次方案比较,而不是只要求团队加速。
当这套最小闭环能够稳定运行,再扩展到跨项目资源、共享成本、工具集成和组合优先级。先让成本信息参与决策,再追求更细的数字;先管理不确定性,再追求估算精度。这才是研发团队从“知道花了多少”走向“知道为什么花、还要不要继续花”的起点。
常见问题解答(FAQ)
1. 研发团队从0到1做成本管理,第一步应该做什么?
我想给研发团队建立成本管理机制,但现在只有项目预算和月度费用,研发人天、云资源、返工都没有统一口径。是先上管理工具,还是先把成本算清楚?
先统一成本口径,再选工具。建议先挑一个持续4至6周的项目试跑,把成本分成三类:人员投入、直接资源费用、质量与变更成本。人员投入按“实际投入工时×含福利的小时成本”估算;资源费用记录云服务、测试设备和外包等可归属支出;质量与变更成本记录返工、线上故障处理和需求变更带来的额外投入。
比如一个6人团队连续投入4周,按每人每周40小时、综合小时成本180元估算,人员成本约17.28万元;再叠加资源支出和返工工时,才接近项目真实成本。先做到口径一致、数据能追溯,不必一开始追求精确到每一张工单。
2. 研发成本预算应该按人头、工时还是项目阶段来制定?
我在编项目预算时,按团队人数估算很快,但经常低估联调、测试和上线阶段的投入。按工时细算又担心团队填报负担太重,我该怎么选口径?
预算建议以项目阶段为主、关键角色工时为校验,而不是只按人数乘月份。先拆出需求澄清、开发、联调、测试、发布和稳定期,再给每阶段估算角色投入;对需求不确定、外部依赖多的阶段单独标注假设。
以一个预计投入6人、12周的项目为例,不能简单按“6人×12周”做基线,还要确认这6人是否全职投入,并核对测试、架构评审和发布支持是否被遗漏。执行中每周记录项目级投入即可,只有在偏差明显或任务跨项目时再细化到个人工时。这样既能发现估算盲区,也不会让填报成本压过管理收益。
3. 研发项目的风险准备金留多少才合理,怎样避免预算虚高?
我负责的项目需求还在变化,团队担心预算不够,业务方又认为预留资金是在故意报高。我想知道准备金应该怎么计算,什么情况下才能动用?
不要给所有项目套同一个比例;先按风险来源估算,再设置有条件启用的额度。可以把风险分成需求变更、技术不确定性、外部依赖和生产稳定性,分别评估发生概率与影响金额,用“概率×影响”形成风险估值,再由负责人审查明显重叠的风险。
举例来说,若某外部接口延迟的概率估为30%,可能导致额外两周、成本约6万元,则该项期望风险约1.8万元;这只是估算依据,不代表必须预留同额现金。预算中把基线成本和风险准备金分开,动用时记录触发条件、审批人及影响,月底复盘估算与实际差异,才能避免准备金变成不透明的机动预算。
4. 怎样用成本偏差及时发现研发风险,而不是项目结束后才复盘?
我每个月都能看到项目花了多少钱,但往往等预算超支时才发现进度落后或返工增加。有没有简单的早期信号,能让团队及时调整,而不是把注意力放在追责上?
同时看成本、进度和质量信号,不要只盯累计支出。建议每周跟踪预算消耗率、已完成工作比例、未关闭高风险事项,以及返工或故障处理工时;若预算已使用60%,但可验收成果只完成40%,就应检查需求膨胀、阻塞等待或估算失真,而不是直接要求团队压缩测试。
可设一个轻量预警规则:成本偏差超过基线的10%,或关键里程碑延迟超过一周时,要求项目负责人提交原因、影响范围和纠偏方案。这个阈值适合做初始试点,之后应根据项目规模和历史偏差校准。复盘的重点是改进估算与流程,不是把偏差简单归咎于个人。
核心关键词
文章包含AI辅助创作:成本怎么做?研发团队风险控制:成本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/591521
读者评论
我们团队以前主要盯预算执行率,后来把可验收进展和剩余工作也放进周会,确实更容易发现“钱花了不少、成果还没出来”的情况。不过工时归属规则如果不先统一,预测数字还是会差很多。
机会成本很难准确折算成金额,尤其多个项目共用人员时。我更倾向于先记录哪些关键任务因资源冲突被推迟,再作为决策参考,不必一开始就做成精确财务数字。
文中提到加人前先判断瓶颈,这点符合实际。我们曾因接口迟迟未定而临时增援,结果新增成员也在等依赖,沟通成本反而上升。想知道风险储备的触发条件通常由谁来定。
