成本管理方法大全:研发团队成本管理流程优化落地清单

研发团队做成本管理,最容易犯的错不是预算算得不够细,而是把“花了多少钱”当成了“成本管得好不好”。一个团队可能月度预算没有超支,却把大量人力投入到延期功能、低使用率需求和反复返工上;也可能账面人力成本上升,但因为提前补齐关键能力,后续交付周期和故障成本下降。真正有效的成本管理,不是压缩每一项支出,而是让每一笔投入都能对应到产品结果、质量结果或风险降低。本文给出一套从成本口径、需求决策到复盘改进的流程清单,并通过明确标注的情景模拟说明如何落地。

一、先讲结论:研发成本管理不是“少花钱”,而是减少无效投入

1. 管理目标应从预算控制转向单位价值

我判断一套研发成本管理方法是否有效,通常不先问“预算有没有压下来”,而是先看三个问题:团队是否知道钱花在哪里,关键投入是否与业务目标有关,发现偏差后是否能及时改变决策。只盯总额,容易把有价值的投入和无效消耗混为一谈。

因此,研发成本管理至少要同时看投入、产出和风险。投入包括人力、云资源、软件服务、外包和设备;产出包括已验证的业务能力、交付结果和可复用资产;风险则包括返工、延期、质量事故、合规缺口以及关键人依赖。成本下降只有在产出和风险没有恶化时,才可以被视为改善。

我的核心判断是:成本管理的对象不是“部门预算”,而是从需求提出到线上运行的资源消耗链。预算是控制边界,成本归因是解释工具,投资取舍才是管理动作。

2. 先建立四层成本视图

研发负责人不必一开始就搭建复杂的财务模型,但至少要能按四个层次看成本:项目或产品线、需求或交付批次、资源类型、时间周期。四层视图可以回答“哪条产品线花得多”“哪个需求消耗异常”“钱花在人力还是云资源上”“问题从什么时候开始”。

实际管理中,成本明细不需要细到每个人每天做了什么。细到无法持续维护,最终往往会产生大量补录和估算,数据看似精确,决策却更慢。我更倾向于先用团队级人力成本和可归属的直接费用,按周或按迭代归集;只有对高风险、高投入项目,再细化到关键需求或阶段。

3. 先做可行动的指标,而不是堆指标

成本指标的价值在于触发行动。若一个指标上升,却不能说明由谁检查、何时复核、可能采取什么措施,它更像装饰性报表。建议先建立少量能形成闭环的指标:预算偏差率、计划与实际人天差异、返工人天占比、云资源单位成本、延期需求的追加投入、上线后缺陷处理成本。

这些指标不能单独用来评价个人。成本数据受需求不确定性、技术债、跨团队依赖和事故影响很大。将其直接用于个人排名,容易诱发少报工时、回避复杂任务、拆分工作量等行为,数据质量反而会变差。

管理问题 不建议只看 更有用的观察方式
预算是否失控 本月支出总额 实际支出与阶段计划差异,并解释偏差原因
需求是否值得继续 已投入人天 剩余投入、预期收益、验证结果和退出成本
团队效率是否改善 单人完成需求数量 端到端周期、返工占比、质量和交付稳定性
云费用是否合理 云账单绝对金额 每千次请求或每个活跃用户对应的资源成本

二、背景和真实场景:为什么研发成本常常“看得见总额,看不见原因”

1. 研发投入跨越多个系统和责任边界

研发成本往往分散在财务预算、项目计划、工时记录、代码交付、云账单、采购合同和线上故障记录里。财务知道钱何时支付,研发知道任务做了什么,运维知道资源消耗,产品团队知道需求优先级,但没有一个视图天然能把这些信息串成因果链。

比如,一个功能延期两周,直接看到的是额外人力投入;进一步追查,才可能发现延期来自需求边界不清、接口依赖迟到、测试环境不稳定或性能方案推翻。若只在财务月底发现超支,团队已经错过了最便宜的纠偏窗口。

研发成本管理的关键难点不是公式,而是归因。费用发生时间、工作发生时间、业务结果出现时间通常不同步。云资源可能当月扣费,开发工作可能在前一个迭代,业务收益可能上线数月后才显现。若把这些时间混为一谈,团队容易得出“投入没回报”或“本月效率很差”的错误结论。

2. 用“投入链”而不是单张预算表观察项目

我建议把每项重要研发投入还原成一条链:业务假设、需求范围、人员与资源配置、交付周期、质量验证、上线表现、后续维护。链条中任何一段缺少记录,复盘时就只能靠记忆解释。尤其是需求改变、方案重做和上线后补救,必须留下发生时间和决策原因。

成本发生的阶段不同,管理动作也不同。需求评审阶段适合删范围,开发阶段适合处理依赖与资源阻塞,测试阶段适合控制缺陷扩散,上线后适合核对使用率和运行成本。等到财务报表显示超支再讨论,能做的往往只剩下削预算或推迟其他项目。

3. 中大型团队更需要统一口径,而不是更多审批

当组织超过百人,团队之间对“项目完成”“人天投入”“需求变更”“公共平台成本”的定义很容易不一致。一个团队把技术预研计入产品项目,另一个团队把它记在平台建设;一个项目将测试资源纳入成本,另一个只计算开发人力。横向比较前若不先统一口径,排名看起来很清楚,结论却不可靠。

这类组织可以借助 PingCode 等研发管理平台串联需求、计划、任务与交付记录,但工具本身不会自动生成正确的成本管理。上线前要先明确成本归属规则、字段责任人和数据更新时间,再决定如何与财务、人力或云资源数据对接。工具适合帮助流程留下证据,不适合替代管理判断。

4. 情景模拟:一项延期需求可能藏着多种成本

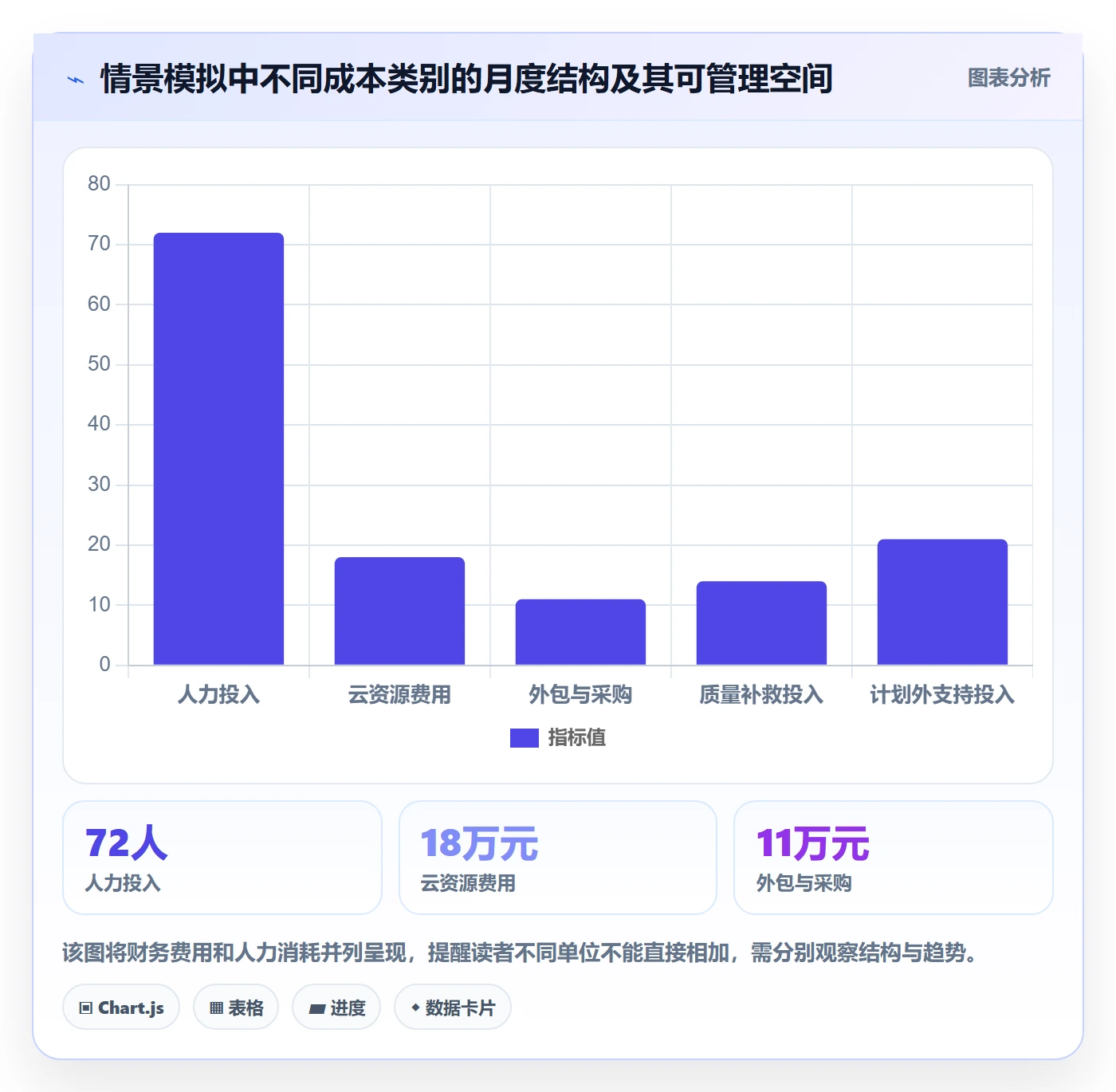

以下是为了说明分析方法构造的情景模拟,不代表某企业实测数据。某研发团队规划一个客户配置功能,原估算为 80 人天,计划 6 周交付;中途新增权限细节,测试环境又出现不稳定,最终投入达到 118 人天,延期 3 周。若管理者只记录“超出 38 人天”,仍然不知道该如何改进。

把增量投入拆开后,假设其中 12 人天来自需求边界变更,9 人天来自接口等待与协调,10 人天来自测试环境问题,7 人天来自实现方案返工。四项原因对应不同责任和行动:需求变更要补影响评估,接口等待要设依赖承诺,环境问题要提前建设,方案返工要加强技术验证。这里的重点不是模拟数字有多精确,而是成本要能分解到可执行的改善措施。

成本管理方法大全:研发团队成本管理流程优化落地清单

三、常见误区:看起来在控成本,实际上可能在放大成本

1. 把预算压降等同于成本优化

预算削减是财务动作,成本优化是经营判断。若一项投入能够降低未来故障概率、缩短交付周期或减少重复建设,简单砍掉它可能只是把成本从本季度转移到后续季度。比如减少自动化测试投入,短期账面支出下降,但若回归测试时间增加、线上缺陷增多,整体成本可能更高。

判断削减是否合理,要比较至少两个方案的全周期影响:当前节省多少、因此增加哪些维护和风险成本、这些成本何时出现、是否可能扩散到其他项目。对于低价值功能,可以果断停止;对于可靠性建设,则要把风险暴露和损失范围纳入判断,不能只按当期现金支出排序。

2. 把工时填报当成精确成本

工时记录提供的是资源分配线索,不是天然精确的劳动测量。人们对短小任务、临时沟通、排障和切换成本容易漏记;估算单位也可能因团队习惯不同而差异很大。要求团队把每个小时都分配到任务,容易让填报负担超过管理收益。

更可行的办法是先明确工时数据要回答什么问题。如果目的是判断项目投入结构,就按迭代或周记录团队级投入,关注类别分布;如果目的是核算合同交付成本,再按合同范围和交付批次建立更严格口径。用一个填报制度同时满足财务核算、绩效评价和项目预测,通常会让所有用途都不理想。

3. 用人天单价替代价值判断

人天单价适合做预算估算,不适合直接判断一个方案是否便宜。低单价外包可能需要内部人员大量澄清、审查和返工;高资历工程师投入短时间,可能提前消除架构风险。成本比较应包含管理成本、沟通成本、质量保障、交付周期和后续维护,而不只是报价或工资折算。

同样,比较两个技术方案时,不要只比较开发人天。方案甲可能实现快但运行资源贵,方案乙前期建设成本高但长期维护少。若业务生命周期短、验证阶段未过,前期重投入未必合算;若系统是核心交易链路,稳定性和可维护性价值可能远高于最初的实现差额。

4. 把研发速度等同于任务关闭数量

任务关闭数容易被拆分方式影响。把一个任务拆成十个小任务,数字会变多,却不意味着更快交付价值。单纯追求关闭数量,还可能鼓励团队偏好低风险小工作,把复杂但关键的技术债和架构问题不断向后推。

我更看重端到端交付周期、需求变更率、返工占比和上线后的质量表现。若交付数量增加,但延期率和缺陷处理成本同步上升,这不是成本效率改善,而是把成本移到测试、运维和客户支持阶段。

5. 把公共平台费用平均摊给所有项目

平均分摊看起来公平,却可能掩盖真实的资源使用差异。一个低流量内部工具与高并发核心服务,承担同样的云费用分摊,既无法引导节约,也可能让低使用团队承担不合理成本。

公共成本可以先分成固定能力成本和可变使用成本。固定平台投入按业务规模、受益范围或管理约定分摊;可变资源尽量按调用量、存储量、实例时长等可解释的驱动因子归集。无法准确计量时,要公开分摊规则和误差范围,不要制造虚假的精确度。

6. 只看超支,不看低估和延后投入

项目没有超预算,不代表计划可靠。若团队通过推迟测试、减少文档、压缩风险验证来守住预算,真实成本可能在上线后以事故、返工和维护的形式出现。反过来,预算偏差也不必然代表管理失败,早期验证发现关键假设不成立,及时停止项目反而可能是高质量决策。

所以,复盘不能只问“为什么超支”,还要问“哪些风险没有被预算覆盖”“哪些成本被推迟”“哪些投入因为及时止损而没有继续发生”。这一视角能减少对坏消息的惩罚,鼓励团队更早暴露问题。

四、专业判断逻辑:先统一口径,再定位偏差,最后做取舍

1. 先定义成本边界与归集规则

建议把研发成本分成直接成本、共享成本和风险成本。直接成本包括可归属到项目的人员投入、外包、测试设备和专用服务;共享成本包括公共平台、基础设施和跨项目支持;风险成本则记录返工、事故处理、延期影响等虽不一定全部入账、但会影响决策的资源消耗。

成本口径并非越宽越好。团队要先声明哪些项目纳入、采用什么期间、如何处理请假和支持任务、公共成本如何分配、外包费用按合同还是实际交付归属。每个口径都应有负责人和变更记录,否则数据跨季度比较时可能前后不一致。

(1)建立一页口径说明

一页说明至少写清成本对象、归集周期、资源类别、公共成本分摊方式、估算与实际的区别、数据责任人。团队新人能在几分钟内看懂,口径才算可执行。

(2)把估算、承诺和实际分开

估算是当前认知下的预测,承诺是经过范围和风险讨论后的计划,实际是发生后的记录。三者不可混用。估算调整时保留原始版本,才能判断偏差来自执行变化,还是需求和假设发生改变。

2. 用偏差分析找出成本变化的来源

项目成本偏差可以拆成范围偏差、估算偏差、执行偏差、质量偏差和外部依赖偏差。拆分不要求第一天就精确到每小时,而是要求团队对主要偏差有一致、可复查的解释。管理者应先看金额或人天影响最大的几项,不要把时间花在追究微小差异上。

我通常把偏差分析控制在三个问题:偏差从哪一个阶段开始,主要驱动因素是什么,哪项动作可以降低重复发生的概率。若结论只是“沟通不充分”或“效率需要提高”,说明分析还没有进入可执行层面;需要继续追问具体是哪个决策、依赖或流程节点失效。

3. 区分成本问题和价值假设问题

若需求按计划交付,但用户使用很少,核心问题可能不是开发效率,而是价值假设不成立。若用户采用良好但云成本过高,问题可能是架构和资源配置。若交付反复延期,才进一步判断是否存在估算偏差、范围变化或依赖管理问题。

这一区分非常重要。把产品价值问题误诊为研发效率问题,会让团队更快地交付错误的东西;把架构成本问题归因于人力不足,则可能增加人员却无法降低运行费用。每次复盘都应先定位问题类型,再选对应的改进手段。

4. 用全周期成本比较方案

方案比较时,可以用一个简化框架:初始投入、持续运行成本、变更成本、质量风险、退出成本和预期收益。这里不要求把所有因素换算成货币,但至少要把影响方向和不确定性写出来。对于寿命短、验证性强的项目,快速验证和可退出性通常更重要;对于核心系统,可靠性和迁移成本应占更大权重。

比较维度 要回答的问题 常见证据
初始投入 启动方案需要多少人力和现金支出 人天估算、采购报价、基础设施准备
持续成本 上线后每月维持运行要消耗什么 云账单、支持工时、许可证费用
变更成本 业务变化时改动有多困难 历史变更周期、耦合程度、测试覆盖情况
风险成本 失败时影响范围和恢复代价多大 故障等级、恢复时间、数据影响范围
退出成本 停止或迁移时需要付出什么 数据迁移、合同约束、替代方案准备

5. 让成本指标形成动作闭环

每个关键指标都应绑定触发条件、责任角色和复核时间。例如,云资源单位成本连续两个周期上升,不是自动削减实例,而是由研发与运维确认流量变化、配置变化和资源利用率;返工人天占比高于团队设定阈值,则检查需求变更、测试缺陷和方案推翻的构成。

阈值不宜照搬其他公司的数字。系统复杂度、研发阶段和业务季节性会显著影响指标。团队可以先用两到三个周期建立自身基线,再确定预警线;遇到重大变化时重新解释基线,而不是机械沿用旧标准。

五、具体落地流程:从年度预算到每周纠偏的清单

1. 年度或季度:把战略目标翻译成投入组合

预算编制不能只按上一期加减比例。先把项目分成增长验证、核心产品交付、基础设施与质量、合规与风险、维护支持等类别,再讨论每类投入的目标、退出条件和资源上限。这样预算才体现组织的取舍,而不是机械延续过去的项目。

对探索性项目,建议采用分阶段拨付:先批准验证所需的小额投入,达到用户、技术或商业假设门槛后再扩大投入。对核心系统维护,要说明不投入的风险和影响范围,避免它因为短期收益难量化而总被挤压。

  • 列出必须完成的业务结果,而不是先列项目名称。
  • 标注每项投入的价值假设、关键风险与负责人。
  • 将探索性工作设置阶段门槛和停止条件。
  • 为技术债、可靠性和安全工作预留明确容量。
  • 记录预算依据、估算区间和尚未验证的假设。

2. 需求进入计划:先做成本影响评估

需求评审不需要每个小需求都写商业计划,但对高投入、跨团队或高风险事项,应至少说明范围、预期结果、估算区间、依赖、不可逆决策和上线后观察指标。范围尚不稳定时,使用区间估算比给出一个貌似精确的数字更诚实。

变更评估也不能只写“增加多少人天”。要说明变更会推迟什么、影响哪些团队、是否扩大测试范围、是否改变上线风险。如果新增需求价值高于被挤出的工作,可以调整计划;如果价值没有得到验证,先做小范围试验往往更稳妥。

3. 迭代计划:把容量和不可预见工作分开

团队容量不是全部可用于新需求的时间。会议、代码评审、线上支持、故障处理、请假和技术改进都需要消耗真实资源。历史上若某团队平均每个迭代有固定比例用于支持和返工,计划时就应显式扣除,而不是把它当成执行不力。

可以按团队近三到六个迭代观察可交付容量,而不是用理论工时推算。刚组建、频繁变化或系统不稳定的团队,计划缓冲应更大;流程和依赖稳定后再逐步收紧。缓冲不是浪费,而是对已知不确定性的资源安排。

4. 每周或每迭代:监控领先信号

月末支出属于滞后信号。更早的信号包括需求范围变化次数、阻塞天数、关键依赖未完成数、缺陷回流、测试环境中断、计划外支持量。它们不一定直接等于成本,却能提示成本正在形成。

周度检查不应演变成逐人解释工时。团队可以用二十到三十分钟回顾重大偏差:哪些计划被打断、原因是否可控、是否需要调整范围、资源或上线时间。重点放在下一步动作,不在于为每个小时寻找责任人。

5. 月度:完成财务、研发与运行数据核对

月度核对的目标是发现数据断点,而不是追求所有数字完全一致。财务支出可能按发票入账,研发投入按发生时间记录,云资源按账单周期计费,差异要有解释。对无法直接归属的项目,标注分摊规则和置信程度,比假装精确更有管理价值。

建议形成一页月度成本复盘:预算与实际差异、主要增量原因、单位成本变化、质量和交付影响、下月风险、待决策事项。报告读者应能迅速判断是否需要调整范围、优先级或资源配置。

6. 上线后:把维护成本纳入项目结果

项目交付不是成本链的终点。上线后至少观察一个适合业务周期的窗口,检查实际使用、运行成本、缺陷修复、客户支持和后续改动。如果项目开发预算守住了,但每月需要大量人工运营,成本只是从开发阶段搬到了运营阶段。

对一次性活动和长期服务不能使用同一观察窗口。短周期功能可以关注上线后数周的使用和缺陷;基础平台要观察更长时间的资源利用率、复用范围和维护负担。要让项目负责人在立项时就知道交付后哪些指标会被复核。

成本管理方法大全:研发团队成本管理流程优化落地清单

六、成本分类与指标设计:知道该看什么,才知道该怎么改

1. 人力成本:关注投入结构与返工来源

研发团队的人力通常是最大成本项,但工资总额无法告诉管理者资源是否用得合理。可以按产品开发、平台建设、质量保障、线上支持、技术债和管理协同等类别观察投入结构。分类不必过多,关键是能分辨战略投入与被动消耗。

常见的辅助指标包括计划人天与实际人天差异、计划外支持占比、返工人天占比和关键岗位等待时间。它们适合用于团队改进,不应直接变成个人绩效公式。若某团队返工上升,先看需求变更和缺陷根因,再决定是否需要培训、流程调整或更充分的技术设计。

2. 云与基础设施:用单位业务量衡量资源效率

云账单绝对金额会随着用户、请求量和数据规模自然变化。更有意义的指标是每千次有效请求成本、每个活跃账户的基础设施成本、每单位存储增长对应的费用,或者资源闲置率。指标要与业务量配套,否则可能把正常增长误判为成本失控。

排查云成本时,我会依次看资源归属是否明确、实例利用率是否低、非生产环境是否按时关闭、存储生命周期是否合理、突发流量与常态容量是否分开。优化顺序通常从低风险、易验证的闲置资源开始,再评估架构调整,避免为了节省小额费用引入高维护复杂度。

3. 外包与采购:把沟通和验收成本算进去

外包报价只是显性成本。需求澄清、接口协调、代码审查、质量验收、知识转移和后续维护也占用内部资源。若外包项目结束后只有代码,没有部署说明、测试资产和责任边界,短期交付成本可能低,长期接管成本却高。

合同和项目计划中应明确验收标准、变更计价、知识移交、缺陷责任期、数据与安全要求。对于探索性需求,范围不确定时按固定总价签约可能导致大量变更争议;对于边界清晰、交付物明确的工作,固定范围和里程碑更容易控制。

4. 质量成本:区分预防、检测和失败后的补救

质量投入可以按预防成本、检测成本和失败成本来观察。预防包括设计评审、自动化测试和安全检查;检测包括测试执行、监控告警和验收;失败成本包括线上修复、回滚、客户支持和业务损失。只削减预防与检测,不会让失败成本消失,只会降低提前发现问题的概率。

团队不必把每次缺陷都折算成金额,但要记录严重程度、处理耗时、是否重复发生和影响范围。若同类问题反复出现,真正的改善对象可能是开发流程、测试环境或系统设计,而非要求工程师更小心。

成本管理方法大全:研发团队成本管理流程优化落地清单

七、案例推演:如何把“预算超支”变成可执行的改进计划

1. 情景设定与基线

以下仍是明确标注的样本推演,用于演示复盘方法,不是实际企业案例。某中型研发团队计划一个季度交付三个客户功能和一项基础设施改造,计划投入 420 人天,外部服务预算 30 万元。季度结束后投入达到 486 人天,外部服务费用为 34 万元,功能中有一项延期,线上缺陷处理增加。

如果会议结论只有“超支 66 人天、费用超 4 万元”,团队可能会冻结培训、推迟基础设施改造,或要求下季度少做需求。这样的动作不一定针对根因,甚至可能让缺陷和返工继续累积。正确的第一步是分解偏差,并把它与交付和质量结果放在一起看。

2. 拆解人天偏差与现金偏差

情景模拟中,66 人天的额外投入可以先归因到四类:需求变更 24 人天、外部接口等待 15 人天、线上缺陷处理 17 人天、关键岗位临时支持 10 人天。外部费用超出 4 万元,则可能来自服务范围扩展和紧急支持,不应与人天偏差混在一个解释里。

接下来要检查每一类偏差是否有证据。需求变更应能对应变更记录和审批时间;接口等待应能对应依赖承诺与阻塞记录;缺陷处理应对应问题类型、严重程度和处理时间;临时支持应能对应服务请求和负责人。没有证据的部分先标记为估算或待核实,避免把猜测写成事实。

3. 制定针对性动作,而非统一削减预算

对需求变更,下一季度对高成本需求增加范围冻结点,并要求变更说明被替代的工作。对接口等待,设置跨团队交付日期和风险升级窗口。对缺陷处理,挑出重复率最高的缺陷类型,安排根因修复和回归测试。对临时支持,建立轮值与容量预留,减少关键岗位被临时打断。

动作必须有复核指标。例如,需求变更人天可以按迭代观察;接口阻塞天数可以按依赖任务统计;缺陷补救投入应与线上缺陷数量和严重度一起看;计划外支持要区分事故处理和普通咨询。经过一至两个周期后,再判断措施是否有效,而不是以“制度已发布”作为完成标志。

4. 判断哪些投入应停止、缩小或继续

假设一个功能的用户验证结果明显低于预期,尽管已投入不少人天,也可能应该停止或缩小范围。已发生投入属于沉没成本,不能成为继续投入的唯一理由。团队要比较的是从现在开始继续做的边际成本与可能获得的边际价值。

反过来,基础设施改造如果能减少高频故障和重复支持,短期内需要追加投入,也可能值得继续。判断不能只看“有没有按预算完成”,而要结合风险暴露、预计节省的维护资源和系统生命周期。最终决策要写清楚:继续的理由、停止的条件、何时复核。

成本管理方法大全:研发团队成本管理流程优化落地清单

八、不同阶段与团队类型的行动建议

1. 初创团队:先管现金跑道和验证速度

初创团队通常不需要复杂的成本归集体系。优先确认现金支出、关键岗位投入、云资源和外包承诺,再把研发工作分成必须验证、可以延后和应当停止三类。每项主要投入都要对应一个可观察的假设,避免长期建设尚未验证的完整产品。

此阶段的取舍重点是可逆性。选择能快速验证、容易替换的方案,往往比一开始追求最优架构更合适;但涉及数据安全、资金交易或法规要求时,不能用“先上线再说”替代基本风险控制。预算报告可以简化,停止条件不能缺失。

2. 成长型团队:把交付容量和维护负担同时纳入计划

团队快速扩大时,成本问题常来自并行项目过多、协同依赖增加和平台重复建设。建议先统一项目成本口径和需求优先级,减少同时进行的工作数量。并行项目越多,切换和协调成本越高,单个项目看起来人手不少,整体交付却可能变慢。

成长团队还应定期检查自建能力是否重复。多个团队分别建设相似的权限、日志、部署或数据工具,短期看似快速,长期会产生维护和学习成本。决定统一平台前,要先验证真实复用范围,避免为了“平台化”提前投入过大。

3. 中大型组织:优先治理口径、分摊和跨团队依赖

当团队规模超过百人,成本管理的主要挑战经常从“有没有数据”变成“数据能否比较”。此时要建立统一的项目、产品线、团队和资源分类,并明确共享成本的分摊逻辑。分摊规则要稳定、透明,允许一定误差,并设定复核周期。

中大型组织可以使用 PingCode 等研发管理平台维护需求、计划、迭代和交付证据,并在明确字段责任和流程后接入财务或运行数据。选择平台时,重点检查它能否支撑组织权限、跨项目关联、数据导出和流程调整;不要把采购软件当成成本治理已经完成。

4. 高可靠性团队:先管风险和失败成本,再谈压缩投入

支付、基础设施、医疗或关键业务系统,对故障后果更敏感。此类团队不能只用平均成本衡量方案,还要看故障概率、影响范围、恢复时间和审计要求。投入冗余、监控、演练和自动化测试可能提高当期成本,却降低重大故障的期望损失。

这类组织应为风险工作建立独立预算与容量,不要让每次业务需求都通过挤占可靠性投入获得优先级。若风险投入无法用单一收入指标证明,可以使用风险登记、故障复盘、恢复目标和控制覆盖情况提供决策依据。

5. 探索性项目:控制阶段投入,避免沉没成本绑架

探索项目的主要风险不是预算一开始就超,而是团队不断追加投入,却没有检查原始假设是否成立。建议把项目拆成探索、验证、试点和扩展阶段,每一阶段设置明确的问题和退出条件。阶段结果不达标时,可以缩小范围、调整假设或停止,而不是自动进入下一阶段。

对于探索性工作,估算用区间表达,产出用学习结果和验证证据表达。早期判断重点是“这次投入减少了什么不确定性”,而不是要求每个试验都立即产生收入。若试验没有得到有效证据,也要复盘设计是否合理,防止把“做过实验”误当作“完成验证”。

九、不同方法之间的取舍:成本控制不应变成一套僵硬制度

1. 项目核算与团队级核算

项目核算更适合预算较大、责任边界清晰、需要评估投资回报的工作。它能展示单项投入,但要求较好的需求和资源归属。团队级核算更容易持续,适合日常运营和迭代改进,但对具体项目的解释能力较弱。

实务上可以采用分层方式:所有工作先按团队和迭代归集,重点项目再细化到需求或阶段。这样既能保持日常记录成本可控,也能为高价值决策提供更细的信息。不要一开始就要求所有任务使用同一精度。

2. 统一分摊与按使用量归集

统一分摊简单、稳定,适合数据暂时无法计量或共享服务具有明显固定成本的情况;按使用量归集更能体现资源消耗差异,适合云资源、存储和调用量可追踪的场景。两者没有绝对优劣,重点是规则是否能解释、是否会改变团队行为。

如果精细计量的维护成本高于可能节省的费用,就不值得强行实施。可以先对占支出较高的资源做精细归集,对金额小、难以计量的共享服务采用公开分摊,并定期检查分摊是否产生明显不公平。

3. 精细工时与轻量记录

精细工时适合合同核算、法规要求或需要严格控制外部资源的场景,但要投入管理成本保证数据可信。轻量记录适合以产品交付和组织改进为主的团队,按迭代、类别或项目粗粒度记录即可。

选择的标准不是“越细越专业”,而是数据精度是否会改变决策。若团队用周度投入结构就能判断支持工作挤占开发容量,按小时记录未必带来更多价值。若费用需要按合同工作包结算,则粗粒度记录又可能无法满足审计和付款要求。

4. 事前审批与事后复盘

事前审批能在投入发生前建立边界,适合高金额采购、重大架构选择和跨部门项目;但审批过重会降低响应速度,让团队倾向于绕流程。事后复盘更灵活,适合变化频繁的研发环境,但缺少预算上限时容易出现投入失控。

较稳妥的组合是:小额、可逆、低风险投入采用授权额度和事后复核;高金额、不可逆、跨团队投入设置事前评审;探索性项目使用分阶段审批。审批层级应按风险和金额设计,不要所有支出都走同一条漫长链路。

5. 成本削减与能力建设

成本削减见效快,适合明确低使用率、重复采购和闲置资源;能力建设见效较慢,适合反复发生的返工、故障、依赖阻塞和重复建设。管理者需要判断问题是“有一笔不必要的支出”,还是“系统性流程让团队持续浪费资源”。

若问题反复出现,削掉当下的费用只是暂时缓解;若只是单项闲置资源,全面改造流程又可能过度。先定位损失是一次性还是重复性,再选择局部清理或结构性投资,这比设定统一的年度削减比例更可靠。

十、工具、数据与治理:让流程可追踪,但不制造填报负担

1. 先梳理数据链,再决定工具配置

常见的数据来源包括财务系统、研发管理平台、代码与交付系统、云资源账单、采购合同和故障管理记录。配置工具前,先明确每类数据的权威来源、更新频率、负责人和关联键,例如项目编号、产品线、成本中心或需求标识。没有稳定关联键,跨系统报表很容易依赖人工拼接。

工具选型应从管理动作倒推。若当前最需要减少需求变更,却先购买复杂的财务分析能力,短期不会解决根因。若团队已经能稳定记录需求、任务和迭代,但财务与资源数据分散,再考虑打通数据接口更合理。

2. 设计最少但够用的字段

研发流程中的成本字段越多,越容易出现无人维护。建议从少数字段开始:项目或产品线、需求类别、估算区间、实际投入类别、变更原因、成本责任人、复核状态。每个字段都要回答一个实际管理问题,并明确由谁在何时填写。

如果无法说明字段会被谁用于什么决策,就先不要要求团队填。字段可以逐步增加,但要根据真实复盘发现的盲区调整,而不是一次性照搬模板。表单越复杂不代表管理越成熟,稳定、可信、能触发行动的数据更有价值。

3. 对数据准确性建立分级,而不是假设绝对准确

成本数据可以标为实测、财务确认、团队估算或分摊推定。不同等级的数字适合不同用途:实测账单可用于资源核对,团队估算适合规划,分摊推定适合宏观观察,不宜用于精确绩效结论。把数据可信度标出来,决策者才知道结论的边界。

重要的是保持前后口径一致。若组织调整了成本分摊方式,应保留规则版本,并在趋势图上标注口径变化。否则一个看似突然的成本下降,可能只是分类规则改变,而不是实际效率提升。

4. 建立治理节奏和责任边界

研发负责人负责优先级与投入取舍,项目或产品负责人负责范围和价值假设,技术负责人负责方案与维护风险,财务伙伴负责预算口径与账务核对,运维或平台团队负责资源使用和运行数据。责任可以协作,但关键决策必须有明确的最终负责人。

治理节奏可分为迭代级偏差检查、月度成本复核、季度投入组合审查。迭代会上解决当前阻塞,月度复盘解释成本构成,季度审查决定继续、扩展、暂停或终止项目。不同层级讨论不同决策,避免同一张报表被反复审阅却无人采取行动。

十一、落地清单:可以在四周内启动的最小闭环

1. 第一周:定义对象与口径

先选一条产品线或一个项目试点,不要一次覆盖全公司。明确成本对象、资源类别、周期、公共成本处理方式和数据来源,收集当前可获得的预算、实际支出、人力投入和云资源数据。对缺失项标记未知,不要用未经核实的估算填满报表。

  • 确定试点范围和业务负责人。
  • 写出成本口径的一页说明。
  • 列明数据来源、责任人和更新时间。
  • 区分已确认数据、估算数据与分摊数据。
  • 选出三到五个最需要解决的成本问题。

2. 第二周:还原一条真实投入链

挑选一个近期完成或延期的需求,追踪从需求提出、估算、变更、开发、测试到上线的记录。先不急着评价团队表现,重点找出成本在哪些节点增加、哪些信息当时不可见、哪些动作能够更早发生。

访谈参与者时,问题要具体:哪次范围变化增加了工作,哪项依赖最早出现风险,哪类缺陷造成重复修复,哪些支持工作打断了计划。把事实、推测和改进建议分开记录,降低复盘被情绪和事后归因带偏的可能。

3. 第三周:设定指标和触发动作

根据试点发现,选择少量领先信号和结果指标。若主要问题是变更,就看变更发生时间、影响人天和替代范围;若主要问题是云资源,就看单位业务量成本和闲置资源;若主要问题是返工,就看返工投入、缺陷类别和重复发生率。

每项指标要绑定阈值或观察条件、责任人、复核时间和可能动作。初期可以采用“连续两个周期明显偏离自身基线”作为讨论触发条件,而不是直接套用行业统一阈值。观察一段时间后,再决定是否需要更严格的控制。

4. 第四周:召开一次投入取舍评审

评审只讨论需要决策的事项:哪些投入应继续,哪些要缩小范围,哪些可以停止,哪些风险需要追加能力建设。把方案的剩余成本、预期收益、风险和可逆性放在同一页,避免会议围绕沉没成本争论。

会后记录决策、依据、责任人和复核日期。若决定追加投入,明确追加的目的和停止条件;若决定削减投入,说明质量、维护和风险影响由谁观察。没有后续复核的决策,很容易变成一次性表态。

5. 试点成功的判断标准

试点成功不意味着成本立即下降。更有意义的早期信号是:数据口径能被团队复述,偏差原因从笼统标签变成可验证事项,重大需求的投入边界更清楚,项目出现风险时能在月末之前调整。若填报负担明显增加,却没有改变任何决策,应简化流程。

扩展范围前,先确认试点规则是否适用于其他团队。不同产品线的研发周期、质量要求和资源结构不同,统一的是口径原则和决策逻辑,而不是所有团队必须使用相同阈值、相同成本结构或相同审批层级。

十二、总结:好的成本管理,让团队更早做出正确的“不做”

1. 成本管理的结果不是报表更漂亮

真正的改进应该体现在决策质量上:团队更早发现需求价值不成立,更快处理依赖阻塞,更少为同类缺陷重复返工,能够解释云资源增长,也能为必要的可靠性投入争取合理资源。报表只是证据载体,不是管理结果本身。

2. 先追求可解释,再追求可比较

很多组织一开始就想跨团队排名,但成本口径、项目复杂度和支持负担尚未统一,排名只会制造争议。先把单个团队的成本变化解释清楚,再逐步建立横向可比口径。不能解释的数据,越精细越容易误导管理者。

3. 下一步先选一个项目,完成一次完整复盘

从近期延期、超支或返工明显的项目中选一个样本,列出计划投入、实际投入、主要偏差、业务结果和上线后维护负担。将偏差分成需求、估算、依赖、质量和外部条件,选出一项可在下个迭代验证的改进行动。先完成这一个闭环,再决定是否扩大到整个研发组织。

我最看重的成本管理能力,不是把每一笔支出都压到最低,而是让组织有能力在投入变大之前,判断它是否仍然值得。当团队能更早停止低价值工作,也能更有依据地保护高价值的质量与基础设施投入,成本管理才真正从“控制数字”变成“管理选择”。

常见问题解答(FAQ)

1. 研发团队做成本管理,第一步应该先统计哪些成本?

我想给研发团队建立成本台账,但人力、云资源、测试设备和外包费用分散在不同系统里,不确定从哪里开始才不会做成一堆没人维护的表。我应该先统计全部支出,还是先抓最影响决策的部分?

先统计能够影响项目取舍的成本,而不是追求一次性覆盖所有支出。建议从研发人员投入、云资源与软件服务、外包及测试采购四类开始,并按项目或产品线归集。人员成本可用“实际投入工时 × 标准小时成本”估算;云资源先按账号、环境或标签归属;共用费用暂时按使用量、人数等明确规则分摊,同时注明规则和误差。

试运行一个月后,检查有多少费用无法归属、哪些项目的成本变化解释不了,再补数据字段。若第一阶段就要求逐人逐小时、逐笔账单全部精确,记录成本往往会超过管理收益。

2. 研发工时怎么记录,才能既用于成本核算又不变成打卡负担?

我担心要求开发人员每天填工时,会让大家把时间花在维护表格上,最后还可能为了好看随手填。我又需要知道项目实际消耗了多少人力,怎样设计记录粒度比较合理?

工时记录应服务于项目判断,不应被当作衡量个人绩效的替代品。可以按任务或工作项记录投入,采用半小时或一小时为基本粒度,每周集中补录一次,并把会议、线上故障处理和技术债治理设为可选的明确类别。

试行两到四周后,比较任务记录与团队总工时:若差异持续超过约一成,先检查任务拆分和分类规则,而不是立刻要求更细粒度。还应向团队说明工时用于估算项目成本和发现流程阻塞,不直接用于个人排名;否则记录会迅速失真。

3. 云资源和测试环境成本应该怎样分摊到研发项目?

我发现云账单每月都在涨,但共享测试环境、预发环境和临时压测资源混在一起,很难说清哪个项目花得多。我不想为了分摊而给每台机器增加复杂流程,有没有能逐步落地的办法?

先给资源建立可识别的归属,再决定如何分摊,通常比先设计精细的财务公式有效。新建资源要求填写项目、环境和负责人标签;已有共享资源可按调用量、运行时长或项目人数分摊,并把无法识别的部分单列为“公共成本”,不要悄悄摊进各项目。每月重点核对成本最高的资源、闲置时长和非工作时段运行情况。

若账单显示某环境连续多周几乎没有访问,却仍按全天运行,这通常比微调分摊比例更值得优先处理。初期可以接受少量公共成本,关键是趋势可见、归属规则稳定。

4. 研发项目成本超预算时,应该砍需求还是优化流程?

我负责的项目预算已经超出预期,团队有人建议先砍功能,也有人认为是需求变更和返工造成的。我该看哪些证据,才能判断真正的成本来源,并避免只靠压缩测试或加班来解决?

先拆解偏差来源,再决定是否缩减范围。将预算与实际投入按人员、外包、云资源等类别对比,并结合需求变更次数、返工工时、等待审批时间和缺陷回归情况;例如预算超支主要来自反复变更,就应先冻结非必要变更、补齐验收口径,而不是直接减少测试。

如果成本集中在长期等待或重复手工操作,应评估流程改进或自动化的投入回收周期。只有当新增功能的预期价值低于其剩余交付成本,才适合调整范围。成本优化的判断标准不是单纯花得更少,而是在不制造更高质量风险和后续维护成本的前提下,减少低价值消耗。

核心关键词

读者评论

侯
侯子涵

我们团队试过按周归集人天,确实比月底补填更容易发现延期原因。不过跨团队支持和临时排障常被漏记,成本数据最好同时标注估算范围,别让数字显得过于精确。

吕
吕嘉宁

把返工、依赖等待和环境问题分开复盘很实用。想请教一下,公共平台的固定成本按受益团队分摊时,通常多久调整一次规则?业务规模变化快的话,年度口径可能跟不上。

孔
孔宇轩

认同不该用任务关闭数衡量效率,但端到端周期也会受审批和外部依赖影响。实际落地时,建议把团队可控环节与外部等待时间分开看,否则容易把成本偏差归到不合适的地方。

文章包含AI辅助创作:成本管理方法大全:研发团队成本管理流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/591384

赞 (0)
飞飞飞飞
项目成本怎么做?研发团队制度设计:成本管理从0到1
上一篇 37分钟前
人力成本管理指南:研发团队如何做好成本管理,制度设计全流程
下一篇 36分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
