人力成本实操方法:研发团队提升成本管理效率的入门指南方法与模板
研发团队的人力成本,常常不是因为工资算错而失控,而是因为团队把“人月”当成了“产出”:一个项目计划投入 40 人月,实际消耗 55 人月,月底财务能解释多花了多少钱,却未必能回答多出来的 15 人月究竟花在需求变更、返工、等待、线上问题,还是跨团队协作上。要提升成本管理效率,起点不是盯住每个人每天做了什么,而是建立一套能把投入、工作对象和交付结果连起来的管理方法。
一、先讲核心结论:成本管理不是压人力,而是提高投入的可解释性
1. 研发人力成本要回答三个问题
我建议先把研发人力成本管理定义为:在尊重专业工作的前提下,持续回答“投入了什么、为何发生、产生了什么结果”。它不是为了证明某个员工忙不忙,而是帮助管理者判断项目是否值得继续投入、资源是否需要调整,以及流程中的损耗能否被消除。
第一,投入去了哪里。至少要能区分项目、产品、维护、客户支持、技术治理、团队管理和非计划工作。若所有时间都记在“研发”或“其他”下面,数据看似完整,实际无法支持任何决策。
第二,偏差为什么发生。计划与实际不一致并不自动意味着管理失败。需求范围变化、关键人员缺席、外部依赖延迟、线上故障增加,都可能造成合理偏差。真正的问题是偏差长期存在,却没有被记录、分类和复盘。
第三,投入换来了什么。成本不能孤立地看。研发投入的价值可能表现为功能交付、缺陷下降、服务稳定、开发周期缩短、合规风险降低,也可能表现为未来维护成本减少。只对照工资支出,不对照工作结果,容易把管理带向短期化。
2. 入门阶段先建立四张表,而不是先买工具
很多团队一开始就想做完整的工时系统、人员利用率看板和成本预测模型,结果字段过多、填报困难,几周后数据质量迅速下降。我更倾向于先用四张轻量表验证管理闭环:人员成本基线表、项目投入计划表、实际投入记录表、偏差复盘表。
四张表分别解决“成本怎么算”“准备投入多少”“实际花到哪里”“差异如何处理”。它们不要求第一天就精确到每个人每小时,但要求字段定义一致、数据有责任人、异常有解释。等团队能够稳定使用,再把重复录入和汇总环节交给系统。
| 管理对象 | 入门字段 | 主要用途 | 常见失效方式 |
|---|---|---|---|
| 人员成本基线 | 岗位、成本口径、月度可用工作日、分摊规则 | 统一人力成本的计算基础 | 把薪酬、福利、管理费用混用,却不说明口径 |
| 项目投入计划 | 项目、角色、计划人天、阶段、起止时间 | 形成预算和资源需求基准 | 只写总人月,不写角色和阶段 |
| 实际投入记录 | 工作对象、工作类型、投入人天、记录日期 | 还原工作分布与项目消耗 | 记录内容过细,团队为了填表而填表 |
| 偏差复盘 | 计划差异、原因类别、影响、行动项、责任人 | 把数据转成管理改进 | 只解释差异,不落实后续动作 |
在一个 60 人研发组织的模拟推演中,团队先用上述四张表运行两个迭代周期,没有引入复杂的个人效率排名。第一轮只发现“实际超预算”;第二轮将投入按需求变更、线上维护、等待依赖和返工分类后,才识别出多个项目都受到同一外部接口验收延迟影响。这个例子是方法演示,不是行业统计,但说明了一个关键点:成本分类的价值,不在于把数字做得更细,而在于让团队找到能改变的原因。

3. 先看团队级问题,再决定是否下钻到个人
成本分析应该从团队、项目和工作类型开始,而不是从个人排名开始。个人投入数据容易受到任务难度、角色职责、经验差异和工作不可见性的影响。把它直接当作个人效率证据,既有误判风险,也会诱导员工优先做容易量化的工作。
对管理者而言,最有价值的早期信号通常是团队层面的变化:某类项目连续超出计划、维护投入占比逐月上升、交付前返工集中增加,或者关键角色同时被多个项目占用。先找到系统性问题,再判断是否需要检查具体协作节点,通常比先找“谁花了最多时间”更有效。
二、背景和真实场景:研发团队的钱通常消耗在看不见的工作里
1. 预算按项目批,工作却按日常流动发生
研发预算常在立项时按项目审批,但研发人员的实际工作并不会严格沿着项目边界发生。开发人员可能上午处理线上故障,下午参加需求评审,随后帮另一个团队排查环境问题,晚上再继续原项目任务。如果这些工作没有统一归集,项目账上看起来投入正常,团队总容量却早已被占满。
因此,我不建议把成本管理简化成“给项目分配人头”。人头是资源占用视角,人天才是投入量视角;即使两者都记录,也必须明确期间、可用容量和跨项目分配规则。一个人同时参与三个项目,不代表三个项目都可以各自按一个人全量编预算。
2. 需求变更与返工会让计划成本迅速失真
范围变化本身并不一定是坏事。市场反馈、客户要求、监管变化都可能值得团队调整方向。管理难点在于,变更发生后,计划投入是否同步更新。如果计划仍然沿用旧范围,团队最终只会得到一个看似超支的结果,却无法判断是估算错误还是决策变化。
返工也是如此。缺陷修复、设计调整和架构演进都可能是必要工作,但如果返工长期占用大量容量,团队需要追问:是否需求验收标准不清、关键设计评审太晚、测试环境不稳定,或交付批次过大。把返工记成一个分类不是为了追责,而是为了观察它是否集中在特定阶段和原因上。
3. 维护和协作工作经常被预算低估
成熟产品团队通常同时承担功能交付与系统运行责任。值班、故障排查、数据修复、升级兼容、内部支持等工作未必出现在项目计划里,却会实实在在消耗工程师时间。如果预算只覆盖新功能,团队就会通过加班或压缩质量活动来填补容量缺口。
协作成本也容易被低估。等待接口、等待审批、反复澄清、环境不可用,单次看起来只有几个小时,跨团队累积后可能成为明显的交付拖延。它们不一定能直接换算成某个人的“低效”,却适合用等待时长、阻塞次数、返工原因等流程指标来观察。
4. 管理工具解决的是记录和连接问题,不会自动产生管理判断
对于 100 人以上、项目并行较多、角色分工复杂的研发组织,工作项、迭代、资源和成本数据往往分散在多个系统中。像 PingCode 这类项目管理平台,可以帮助团队把需求、任务、迭代、缺陷与交付进度放在相对连贯的工作流里,并为投入归集提供工作对象基础。它的价值更适合被理解为“减少信息断点”,而不是“自动算出谁最有效率”。
上线平台前仍要先明确组织规则:什么算项目投入,维护工作如何归类,跨项目任务如何分摊,哪些人员信息可以用于成本分析,数据保留多久,谁有权限查看。字段和权限没有设计好,系统越完整,错误数据传播得越快。

三、常见误区:数据看起来精确,不代表管理更有效
1. 误区一:把工时填报越细,成本数据就越准确
要求员工按 15 分钟填写每个任务,表面上提高了颗粒度,实际上可能增加记忆误差和填报负担。尤其当员工需要在工作结束后回忆一天做过什么时,填报精度常常只是表格上的精度,不是真实记录精度。
入门团队可以先按半天或一天归集到明确工作对象,管理目标是看清主要工作类别和项目投入分布。只有在合同计费、审计、合规或特定客户核算确实需要更细口径时,再讨论更细的粒度,并同步提供便捷记录方式和明确规则。
2. 误区二:用人力利用率判断个人贡献
利用率高不必然意味着贡献大。若一个团队把可用时间全部塞满,可能没有空间处理突发故障、技术债和必要评审;若每个人都必须达到固定利用率,员工会倾向于把等待、沟通和问题解决隐藏起来,报表变好看,真实风险却更难发现。
我会把利用率当作容量规划的信号,而不是绩效结论。观察时需要同时看计划稳定性、缺陷趋势、交付质量、维护负担和关键依赖等待。如果利用率持续偏高且返工同步上升,问题可能不是“团队投入不足”,而是系统负荷过高。
3. 误区三:预算超支就意味着员工效率低
预算偏差可能来自估算误差,也可能来自项目范围扩大、外部依赖变化、人员流动、线上事故或管理决策调整。只看实际成本高于预算,就把责任归给执行团队,会让团队下次倾向于报更宽松的预算或隐藏变更。
复盘时应把“差异发生了什么”与“差异是否可控”分开。需求新增属于范围变化,通常需要重新评估收益与成本;等待外部验收属于依赖风险,要看是否可以提前识别或并行处理;同类缺陷重复发生则可能需要改进工程实践。
4. 误区四:把所有研发工作强行摊进项目
当管理者只关心项目成本时,团队容易把培训、技术治理、公共平台维护和内部支持硬塞进某个项目。短期看似每笔投入都有归属,长期却导致项目成本不可比较,基础建设的真实成本也失去可见性。
可以设置少量明确的非项目类别,例如产品维护、公共技术平台、团队运营、培训与改进。类别不宜无限扩张,否则数据会碎片化;也不宜只保留“其他”,否则管理者无法采取行动。每个分类都应该有定义、使用边界和定期清理机制。
5. 误区五:有了软件,就不需要治理口径
工具可以降低记录、关联和汇总成本,但它无法替代组织对“什么叫项目”“什么算完成”“如何计算人天”的约定。两个部门使用同一个平台,如果一个部门把缺陷处理记在项目里,另一个部门记在维护里,汇总报表仍然不可比。
我建议先做一个小范围试点,把字段控制在团队能够持续使用的范围内,再根据复盘问题迭代。若一开始就同时配置十几种工时类型、多个审批层级和复杂分摊公式,团队很可能把精力放在适应系统,而不是改善成本管理。

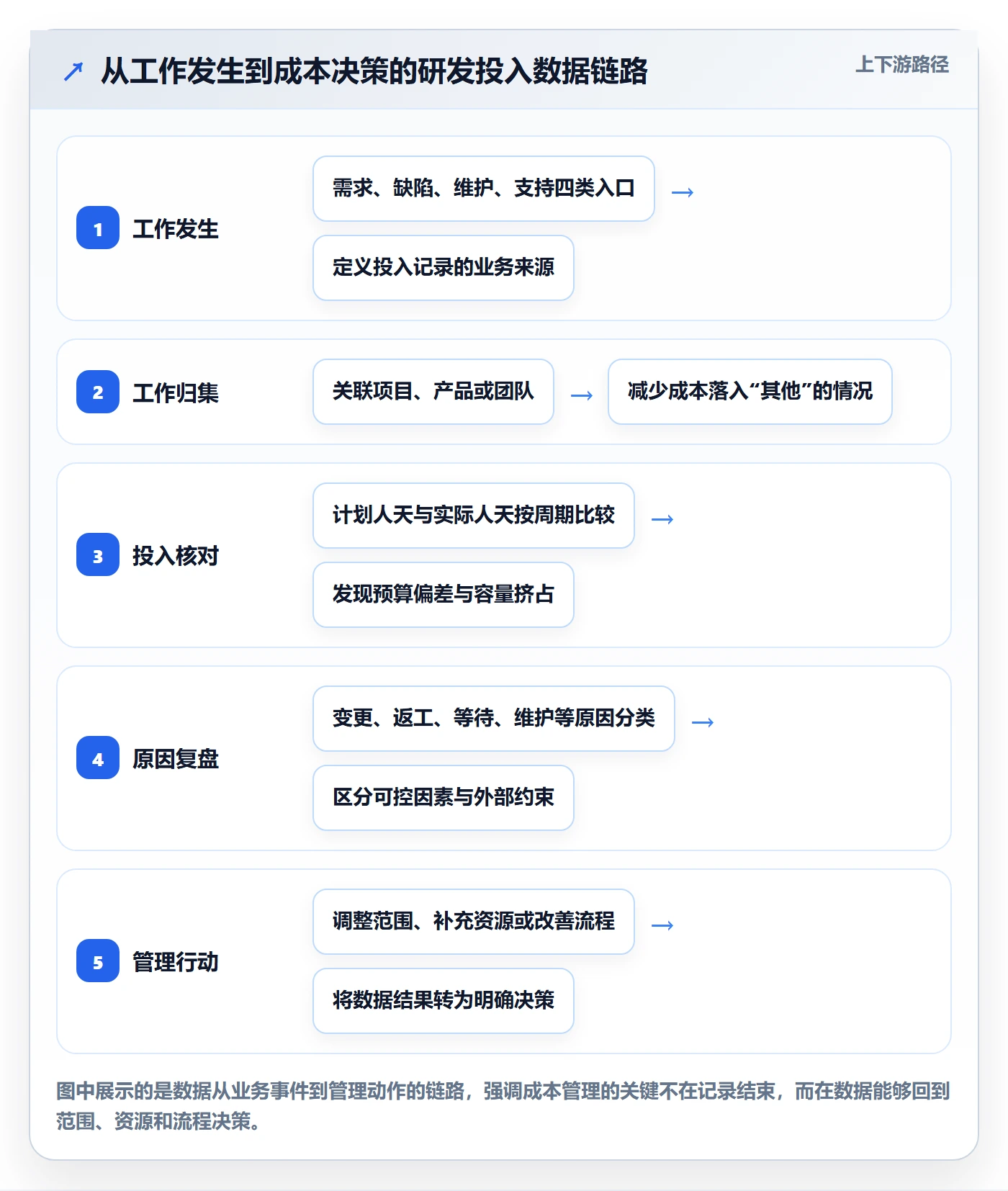

四、专业判断逻辑:把成本数据变成可执行的管理信息
1. 先统一成本口径,再谈项目成本比较
研发人力成本可以有不同口径,关键是说清楚用了哪一种。最轻量的口径是“投入人天”,适用于容量规划和项目工作量对比;财务口径可以进一步换算为金额,适用于预算、产品成本分析或管理报告;更完整的完全成本口径还可能纳入福利、管理支持和办公费用,但不同公司分摊方式差异很大。
不建议把口径混用。例如,一个项目按工资成本计算,另一个项目把福利和管理费用一并摊入,二者的单位成本自然不可比较。每张报表都应该说明统计期间、成本范围、分摊规则、未计入项目,以及是否含外包或供应商费用。
| 口径 | 建议公式 | 适用问题 | 主要限制 |
|---|---|---|---|
| 投入人天 | 实际投入小时 ÷ 团队统一的每日标准小时数 | 资源容量、项目投入、工作结构分析 | 不能直接表示货币金额 |
| 直接人工成本 | 岗位月度直接人工成本 ÷ 月度标准工作日 × 实际投入人天 | 项目预算和产品线成本估算 | 需要明确薪酬数据的授权与访问范围 |
| 完全人工成本 | 直接人工成本 + 约定分摊的福利与管理支持成本 | 长期经营分析、产品成本模型 | 分摊假设会影响结果,跨部门比较需谨慎 |
2. 建立“计划,实际,原因,行动”四段式复盘
每次成本复盘不必写长报告,但要形成四个环节。计划是事前基准,实际是发生结果,原因是对差异的分类解释,行动则是下一周期能执行的改变。缺少行动项的复盘,往往只是对过去的描述。
- 确认基准。锁定范围、计划人天、角色配置、统计周期和变更记录。
- 核对实际。将实际投入按项目、工作类型和阶段归集,检查重复记录与缺失记录。
- 分类解释。将偏差分为范围变化、估算误差、返工、依赖等待、维护故障、人员变化和其他已定义原因。
- 确定行动。为可改变的原因指定负责人、完成时间和验证指标;不可控因素则更新风险和预测。
例如,某迭代计划 100 人天,实际 118 人天,不能只写“超出 18%”。应继续追问:其中 8 人天是否来自新增需求,5 人天是否用于线上故障,3 人天是否是外部环境等待,2 人天是否为重复返工。下一步可以分别调整范围、安排值班容量、提前验证依赖,或改进验收条件,而不是笼统要求团队提高效率。
3. 用偏差率发现问题,不要让偏差率单独裁决问题
常见的计划偏差率可以写作:(实际投入人天-计划投入人天)÷计划投入人天。若计划为 100 人天、实际为 118 人天,偏差率为 18%。这个数字适合做筛查,不适合直接做绩效结论,因为计划本身可能不完整,统计范围也可能在中途发生变化。
我会同时看绝对差值和百分比。小项目计划 5 人天、实际 8 人天,偏差率达到 60%,但绝对差值只有 3 人天;大项目计划 1000 人天、实际 1080 人天,偏差率只有 8%,却多出 80 人天。两者的管理优先级不能只按百分比排序。
4. 用滚动预测替代一次性静态预算
研发预算通常在立项时估算,但项目过程中会发生需求变化、技术发现和资源调整。与其把最初预算当作不可变的“正确答案”,不如保留原始基线,同时每个周期更新剩余工作量、预计完工时间和预计剩余成本。
原始基线回答“当时的决策依据是什么”,滚动预测回答“按现在的信息,最终会怎样”。两者并存,可以避免通过反复改预算掩盖偏差,也能让管理层及时决定是否缩小范围、分阶段交付、追加资源或停止低价值工作。
5. 区分个人可控因素与系统性损耗
成本分析的伦理边界也很重要。用于项目预算的数据,不应未经说明就转为个人监控或绩效排名。个人投入数据可能涉及薪酬、工作习惯、健康和绩效等敏感信息,应依据企业制度和适用法规进行最小化收集、分级授权和安全保存。
在实践中,我优先使用团队汇总数据做改进;确需下钻时,应围绕明确业务问题、限定查看范围,并让相关负责人理解数据口径。管理的目标是识别流程和资源问题,不是用精确到小时的数据制造一种“所有工作都能被简单比较”的错觉。

五、具体案例与数据观察:用小样本演示从发现偏差到采取行动
1. 场景设定:一个多产品线研发团队的月度核算
下面用一个模拟案例说明完整做法。某研发团队有 24 名成员,覆盖产品研发、测试、设计和技术支持。为避免把示例误认为行业统计,所有数据均为情景模拟,数字只用于演示计算和管理判断,实际团队应使用自己的财务口径与工作日历。
团队按月度容量规划,将标准可用容量设为 20 个工作日/人,理论容量为 480 人天。扣除已知休假、培训和固定团队活动后,可计划容量为 438 人天。月末归集的实际投入为 432 人天,表面上没有超过容量;但分类后发现,产品功能计划实际投入低于预期,维护与线上支持明显占用了容量。

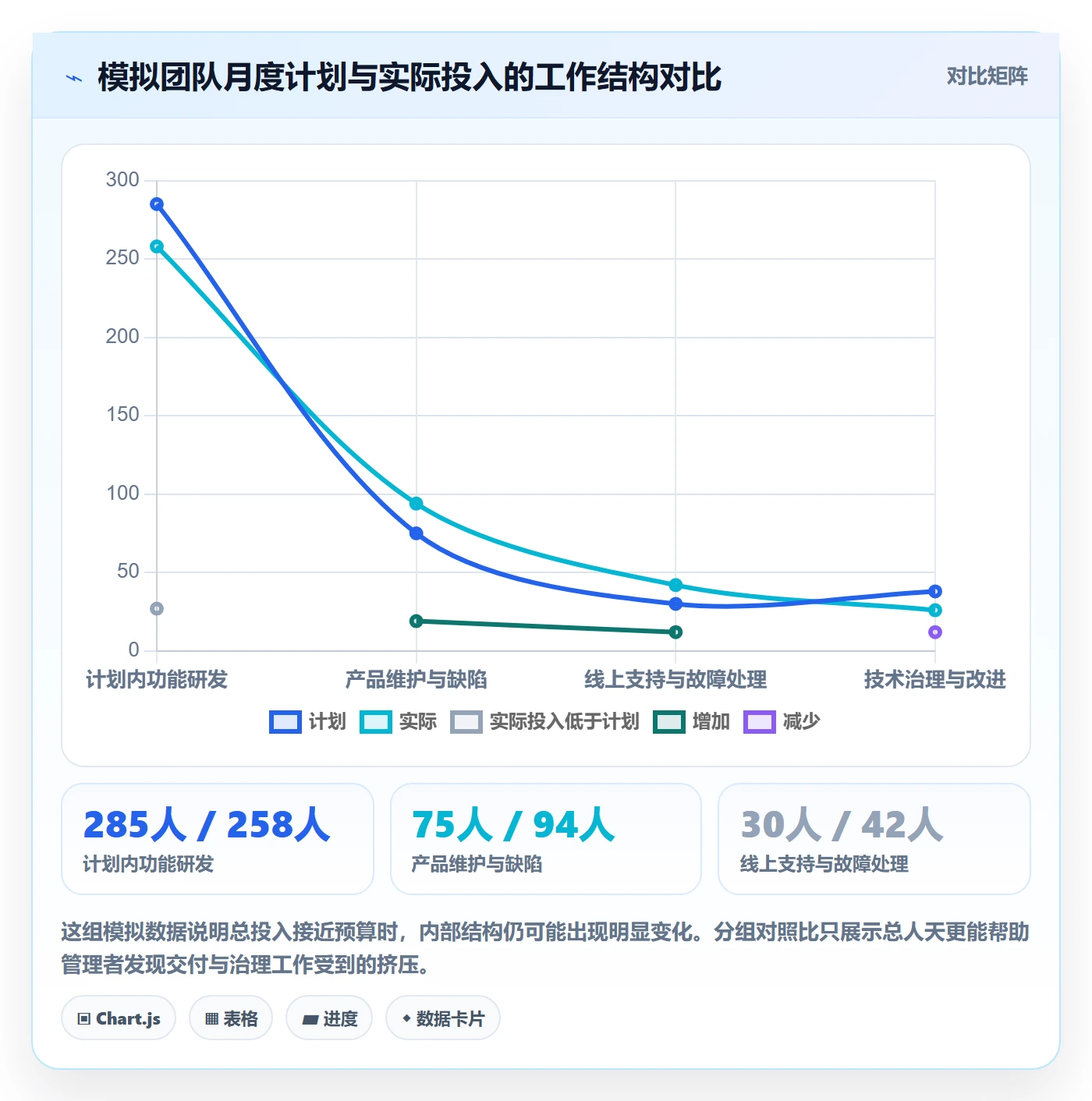

| 工作类别 | 计划人天 | 实际人天 | 差异 | 初步解释 |
|---|---|---|---|---|
| 计划内功能研发 | 285 | 258 | -27 | 部分功能工作被维护任务挤占 |
| 产品维护与缺陷 | 75 | 94 | +19 | 存量缺陷和兼容性工作增加 |
| 线上支持与故障处理 | 30 | 42 | +12 | 两次较高优先级问题需要跨组处理 |
| 技术治理与改进 | 38 | 26 | -12 | 治理任务被交付节点后移 |
| 合计 | 428 | 420 | -8 | 总量未超计划,但结构发生偏移 |
这里特别值得注意的是,合计实际投入低于计划 8 人天,并不意味着项目风险更低。计划内功能少投入 27 人天,技术治理少投入 12 人天,维护和线上支持却多投入 31 人天。若管理层只看总成本,可能得出“预算控制良好”;如果看结构,则会发现交付和治理工作正在被非计划工作挤压。

2. 再把偏差拆成“需要接受”和“应该改变”
团队继续抽样核对工作项,将维护与支持增加的 31 人天拆成四类:新增兼容适配 11 人天、重复出现的缺陷修复 7 人天、两次线上问题处理 8 人天、外部数据交接等待与联调 5 人天。前两类可能需要评估产品投入和质量改进,线上事件需要检查预防措施,外部等待则要明确接口责任和联调时间。
这一步的重点不是强行把每个人的工作都追溯到精确时间,而是判断是否存在可验证的原因。可以抽查工作项记录、缺陷标签、故障复盘和项目计划变更,交叉核对投入分类是否合理。若数据来自员工月末回忆,团队应标注为估算值,而不是把它包装成精确计量。
3. 做一个成本换算,但先把假设写出来
假设该团队用于规划的完全人工成本均值为每人天 1800 元,这只是案例中的管理估算,不代表行业薪酬水平。按实际投入 420 人天计算,月度人工成本约为 75.6 万元。若成本口径仅含直接人工,或岗位成本差异显著,结果会不同,因此真实预算不能直接套用这个均值。
如果线上支持多出的 12 人天集中由高成本岗位承担,简单按团队平均成本换算会低估金额;反过来,如果某些任务由低成本岗位完成,平均法也可能高估。对于入门阶段,平均成本适合做粗略容量预算;当管理问题涉及产品线毛利、项目报价或投资回报时,应逐步使用岗位成本或财务认可的分摊规则。
4. 从分析结果形成三个可检验的行动
案例团队不应只把问题写进月报,而可以形成三个周期内可验证的行动。第一,对反复出现的缺陷增加根因分类,并观察同类缺陷是否下降;第二,为高风险线上服务安排固定维护容量,避免每次都从功能迭代中临时抽人;第三,在外部联调前设置数据和环境检查点,记录等待时间是否减少。
技术治理工作被挤压的问题,也不能通过“下月补回来”一句话解决。团队需要明确治理任务的最低容量、业务优先级和延后影响。若治理任务与当前交付冲突,应由产品和技术负责人共同决定延期,而不是默认把它挪到加班时间。

5. 判断是否改善,必须同时看成本、质量和交付
假如团队通过限制维护投入,让功能交付完成率上升,但线上故障和缺陷积压也同步增加,这不算真正改善。成本效率的判断至少要覆盖投入、交付、质量和风险四类信息,具体指标可以因团队目标调整,避免用一个数字概括所有工作。
入门期可以选择少量指标:计划与实际人天偏差、非计划工作占比、需求变更投入、缺陷返工投入、关键交付完成率。指标数量过多会分散团队注意力,指标过少又可能鼓励局部优化。每个指标都应回答一个管理问题,并配有负责人和查看周期。
六、可直接使用的方法与模板:从试点到月度复盘
1. 人员成本基线表模板
基线表用于统一计算口径,不需要把所有薪酬细节公开给项目团队。可以由财务或授权的人力管理人员维护成本参数,再向项目负责人提供岗位级或团队级估算结果。若组织尚未准备好货币成本数据,先用人天做投入管理也完全可行。
| 字段 | 填写示例 | 填写规则 |
|---|---|---|
| 成本周期 | 2025 年 4 月 | 明确月度、季度或项目周期 |
| 岗位类别 | 后端研发 | 采用组织统一岗位分类,不直接暴露个人薪酬 |
| 标准工作日 | 20 天 | 按组织日历扣除法定休假和已知停工日 |
| 月度成本参数 | 授权范围内的岗位成本档位 | 说明是否包含福利、奖金和管理分摊 |
| 人天换算规则 | 月度成本 ÷ 标准工作日 | 固定公式并记录变更版本 |
| 维护责任人 | 财务或指定运营负责人 | 至少按季度核对参数有效性 |
2. 项目投入计划表模板
项目计划表的关键不是预测到小数点,而是让投入与范围、角色、阶段相互对应。计划发生变化时保留原计划和变更版本,避免月底为了让数据“对上”而覆盖历史记录。
| 项目 | 阶段 | 角色 | 计划人天 | 计划周期 | 前置假设 |
|---|---|---|---|---|---|
| 产品功能改版 | 需求与设计 | 产品、设计、研发代表 | 按角色填写 | 第 1,2 周 | 核心流程已确认 |
| 产品功能改版 | 开发与联调 | 前端、后端、测试 | 按角色填写 | 第 3,6 周 | 外部接口按期提供 |
| 产品功能改版 | 验收与发布 | 研发、测试、运维 | 按角色填写 | 第 7,8 周 | 验收环境稳定可用 |
前置假设是计划可解释性的核心。比如“外部接口按期提供”一旦不成立,偏差就不能简单归因于研发估算。把假设写在计划里,有助于管理者在风险出现时及时更新预测,而不是等到项目结束才回头争论责任。
3. 实际投入记录表模板
记录表可以采用团队现有工作流中的字段,不一定要单独维护电子表格。无论采用何种形式,都应要求每条投入能关联一个工作对象,并限制分类数量。团队可以每周记录,避免月末集中补录造成回忆偏差。
| 日期 | 工作对象 | 类别 | 投入人天 | 是否计划内 | 备注 |
|---|---|---|---|---|---|
| 示例日期 | 需求、缺陷、维护任务或公共工作项 | 功能、维护、支持、治理、等待或返工 | 按统一粒度记录 | 是或否 | 写清必要背景,不写与成本判断无关的个人信息 |
“等待”不应成为无法核实的兜底类别。只有存在明确依赖对象、开始时间和解除条件时,等待记录才有分析价值。团队也可以选择不记录每段等待的个人工时,而是单独统计阻塞时长和阻塞次数,避免把流程问题误解为个人闲置。
4. 偏差复盘表模板
复盘表最好围绕问题与行动展开,不要要求团队提交冗长的解释材料。每个显著差异至少需要一个证据来源和一个明确处理结论;若暂时无法确认原因,应标注“待验证”,而不是凭印象填入看似完整的原因。
| 计划与实际差异 | 原因分类 | 证据来源 | 可控性 | 下一步行动 | 验证时间 |
|---|---|---|---|---|---|
| 多 12 人天 | 线上支持 | 故障单、值班记录 | 部分可控 | 检查重复故障并明确预防项 | 下个迭代结束 |
| 少 8 人天 | 外部依赖等待 | 联调记录、阻塞时间 | 跨团队可协同 | 提前确认接口与测试数据 | 下次联调前 |
5. 一套可执行的月度操作步骤
- 月初确认容量。按人员可用时间、假期、已知值班和团队活动计算可计划容量,明确不是每个人都拥有完整的月度工作日。
- 冻结计划版本。登记项目范围、角色配置和计划人天,发生变更时另建版本并记录决策时间。
- 周期内轻量归集。要求团队按约定频率关联工作对象,优先使用现有任务、缺陷和项目记录,减少重复填报。
- 月末核对异常。检查未归类投入、明显超计划工作、长期阻塞和异常高的返工工作,抽样核查而非全量追责。
- 召开短复盘。优先讨论影响最大的三类偏差,明确行动、负责人和完成时间;避免把会议变成逐人解释工时。
- 下周期验证。回看行动是否完成、指标是否变化、原先假设是否成立,必要时更新容量与预算预测。
如果团队每月只能投入有限的管理时间,可以把复盘限定在 45 分钟:先看总体差异,再看两个影响最大的原因,最后确认行动项。成本管理的效率并非来自报表越多越好,而是用较少的数据支持可执行的决策。

七、不同情况下的行动建议:团队规模、业务阶段和数据成熟度不同,做法也不同
1. 小型团队:先管理容量和项目边界
十几人以内的团队通常不需要复杂成本系统。由负责人每周确认项目、维护和临时支持的投入分布,月末核对计划与实际即可。重点是避免所有需求都被默认接受,并明确新工作进来时会挤占什么计划。
小团队适合先用项目人天和少量工作类别做预算,不建议过早按岗位工资精细分摊。人员少时,项目数据很容易让人推断出个人情况,团队更应避免把成本报表当作个人绩效榜单。
2. 中型团队:优先解决跨项目占用和重复统计
当多个项目同时争用同一批研发、测试和设计人员时,资源冲突会成为主要问题。此时需要统一项目清单、统一投入分类,并在团队层面查看滚动容量。某个角色被多个项目各自按满额安排,是典型的计划重复计算。
对于 100 人以上的组织,可以评估像 PingCode 这样的项目管理平台是否能承载需求、任务、缺陷和迭代数据,并减少项目状态分散造成的统计成本。评估时应优先验证实际工作流能否匹配、权限能否满足治理要求、报表是否能回答关键问题,而不是只比较功能列表数量。
3. 产品维护型团队:把运行保障作为正式容量
若团队的工作长期以维护、故障支持和版本兼容为主,就不应把维护看成“临时插单”。应根据历史周期数据预留容量,并把重要维护任务纳入计划。若线上问题波动很大,可以设置基础维护容量加风险缓冲,并在每月复盘预留值是否合理。
持续观察故障次数、缺陷修复投入、重复故障比例和计划交付完成情况。当维护投入上涨时,先区分产品规模增长、系统质量问题和客户支持需求变化,再决定是否增加资源、治理技术债或调整服务范围。
4. 快速变化型团队:使用滚动预测,不要追求固定预算不变
探索性产品、早期业务和高不确定性项目,计划准确度天然较低。此类团队适合按阶段预算:先投入一段时间验证关键假设,再依据用户反馈决定继续、调整或停止。管理重点是阶段目标、剩余成本和继续投入的理由,而不是要求早期估算精确到每个任务。
每次范围变化都要记录决策依据和预期价值。若变化来自客户验证或市场信号,追加投入可能是合理选择;若变化来自反复推翻设计却没有新证据,就需要检查决策机制和验收标准。
5. 外包或混合团队:统一交付口径,区分内部与外部成本
外包费用通常按合同、里程碑或人日结算,内部团队则可能按工资成本核算。把两者直接混为一个“研发人天”容易误导比较。建议分别记录内部投入、供应商费用、管理协调成本和返工成本,再按项目总成本视角汇总。
如果供应商交付出现返工,应区分合同范围内缺陷修复、需求变更和内部验收不足。仅看供应商报价可能低估真实成本;仅看交付人天又可能忽略合同付款节点。项目负责人需要同时检查成本条款、交付质量和内部配合投入。
6. 数据不成熟的团队:先做可信的数据,不急着做复杂预测
如果项目归属混乱、分类标准不一致、月底经常补录,优先级应是数据治理,而不是预测模型。先确定一个能持续执行的工作类别集,明确谁负责维护项目主数据,设定周期内记录规则,再抽样检查数据完整性。
当数据稳定后,再增加成本预测、跨项目资源分析和岗位成本换算。数据质量不够时,复杂模型只会让不确定性看起来更专业。管理者应保留假设、标注估算范围,并明确哪些结论只能作为方向性参考。
八、不同情况下的取舍:控制精度、管理负担和团队信任
1. 取舍一:记录更精细,还是团队负担更低
更细的记录适合合同计费、审计和高价值专项核算,但需要更高的维护成本。更粗的记录适合容量规划和团队工作结构分析,执行阻力较小。选择标准不是“越细越专业”,而是所需决策能否由更粗的数据回答。
可以从“按工作日归集”开始。如果管理问题是判断某个项目是否长期占用过多容量,日级记录通常够用;如果需要客户级别的计费核对,则可能需要更细记录。上线后应观察填报耗时、漏填率、补录比例和争议数量,决定是否调整粒度。
2. 取舍二:看个人数据,还是看团队数据
团队数据更适合发现容量冲突、流程阻塞和工作结构变化;个人数据在特定资源安排问题上可能有帮助,但更容易引发信任和隐私风险。若要下钻到个人,必须先说明业务目的、权限范围和使用边界,避免数据被移用于没有事先告知的考核。
很多资源问题在团队层面已经足够明显:测试岗位连续超负荷、某类依赖长期阻塞、某个项目频繁临时插单。只有团队层面的证据无法解释问题时,才进一步查看角色或人员维度,并结合任务难度与工作背景判断。
3. 取舍三:按平均成本估算,还是按岗位成本估算
平均成本计算简单,适合早期估算和管理层面的粗粒度比较;岗位成本更接近真实金额,适合报价、产品线投资分析和项目财务核算。岗位成本需要更严格的数据权限,也可能因为个体差异和薪酬保密要求而只能使用成本档位。
不要为了追求精确而向过多管理者开放个人薪酬信息。可以由授权角色维护敏感参数,项目负责人只查看岗位级、团队级或区间级成本。是否需要更细的口径,取决于它是否能改变业务决策。
4. 取舍四:马上自动化,还是先验证流程
当数据定义已稳定、同类工作反复发生、人工汇总负担明显时,自动化值得投入。若流程本身仍在频繁变化,过早固化在系统配置里,会增加改规则和迁移历史数据的成本。先用小范围试点验证字段、责任人和复盘频率,再扩大部署,通常风险更低。
选型时可以设置一组实际演示任务:创建需求、拆分任务、登记缺陷、跨项目查看容量、生成计划与实际对比、限制敏感成本数据权限。让真正负责项目和团队的人参与测试,检查日常操作是否顺手,而非只由采购或管理层观看演示。
5. 取舍五:追求短期成本下降,还是保护长期交付能力
短期内削减培训、测试、技术治理和维护投入,可能让当期成本报表变好,却把工作推迟到未来,增加返工和故障风险。管理者应同时观察成本趋势和能力变化。若成本下降伴随缺陷积压、交付周期拉长、关键人员过载,就不能简单认定管理效率提升。
成本管理真正要降低的是无效损耗,而不是所有非功能工作。技术治理是否值得投入,可以结合故障风险、系统变更成本、开发周期和未来产品计划判断。对短期收益不明显的工作,应说明风险与预期,而不是用“无法直接变现”作为一律削减的理由。

九、结尾:先让每一份投入有去处,再谈成本优化
1. 我更看重“能解释的投入”,而不是“看起来精确的成本”
研发成本管理最容易走偏的地方,是把可计量误认为可管理。成本数字只有在口径清楚、工作对象明确、偏差原因可验证、后续行动有人负责时,才真正有决策价值。否则,报表再复杂,也可能只是把不确定性藏进小数点里。
我建议从一个项目或一个团队开始,连续运行两到三个周期:先记录计划与实际,再分类最重要的偏差,最后验证一项流程改进。不要一开始就要求精确到每个人每小时,也不要把成本数据直接变成绩效排名。先让团队相信记录能够改善计划,而不是只用于追责。
2. 下一步可以这样开始
- 选定一个管理对象:项目、产品线或研发团队,不要同时铺开全公司。
- 统一成本口径:先决定用人天还是金额,写清统计周期和分摊规则。
- 建立最小分类:功能、维护、支持、治理、返工与等待,按业务实际调整。
- 选定记录频率:优先采用团队能长期坚持的方式,减少月末集中补录。
- 每月复盘三项最大偏差:找证据、区分可控性、形成行动并安排验证时间。
- 数据稳定后再评估工具:关注工作流关联、容量视图、权限控制和报表可用性。
如果只能记住一个原则,我会选择这一条:成本管理的目标不是让团队花更少的钱,而是让每一份投入都有清晰去处、合理依据和可验证的结果。当团队能够解释投入为何变化,并据此调整范围、容量和流程,成本效率才会真正提升。
常见问题解答(FAQ)
1. 研发团队的人力成本应该怎么计算?
我以前只按员工月薪统计研发成本,做项目复盘时才发现,外包、社保和测试支持都没算进去。我想知道入门阶段该纳入哪些项目,才不会把模型做得太复杂、结果又失真?
先确定统计口径,再计算成本。入门时可把成本分为三类:直接人力成本,包括工资、奖金、单位承担的社保公积金;项目相关成本,包括外包、临时支持和专属招聘费用;公共支持成本,如研发管理和共享测试资源。若暂时无法准确分摊公共成本,先单列,不要随意摊进项目。
计算示例:某研发人员月工资为 2 万元,单位社保公积金等按工资的 30%估算,则月度雇佣成本约为 2.6 万元;若当月投入某项目 60%,计入该项目的人力成本约为 1.56 万元。这里的比例是演示假设,实际应使用财务核算口径。
关键判断是:同一团队、同一周期必须采用相同口径,否则项目之间的成本对比没有意义。
2. 没有工时系统,怎么估算项目的人力成本?
我所在的团队过去没有逐日填工时,临近复盘时只能凭记忆估算投入,结果不同角色给出的数字差异很大。我想先用低成本办法建立基线,又担心要求大家精确记录会增加负担,应该怎么做?
不要一开始就要求逐小时记录,可以先按人周或人月估算,并固定粒度。每周由成员回顾主要任务,将投入分为项目工作、维护支持、会议协作和休假等类别;负责人抽查任务记录与排期,月底再与实际在岗天数核对。
比如一名员工当月有 20 个工作日,其中 12 天用于项目 A、5 天用于线上问题处理、3 天用于团队事务,则项目 A 的投入比例为 60%,而不是把整月成本都记到项目 A。建议连续记录 6 至 8 周,观察估算与任务实际情况的偏差;
若多数成员偏差超过约 20%,先改进分类和回顾流程,而不是立刻增加填报频率。估算的目标是支持资源决策,不是制造看似精确、实际没人维护的数据。
3. 研发人力成本应该怎样分摊到多个项目?
我遇到过一个人同时支持新功能、线上维护和内部平台建设的情况,按部门平均分摊看起来很公平,但项目负责人都觉得数字不可信。我想知道按什么依据分配更能反映真实投入,也方便解释给团队听?
优先按可观察的投入分摊,而不是按项目数量平均分。可以使用任务工时、迭代投入比例或事先确认的容量计划;对于紧急支持等难以预先分配的工作,单独记录为维护或公共支持,再按明确规则处理。
示例:某工程师月度全成本为 3 万元,记录显示项目 A 占 50%、项目 B 占 30%、维护支持占 20%,则分别计入 1.5 万元、9000 元和 6000 元。若维护支持直接服务多个项目,可先保留为共享成本;只有在决策确实需要项目级总成本时,再按支持工单量或使用量分配,并注明规则。
判断标准不是分摊结果是否精确到个位数,而是规则能否复核、跨月一致,并能解释投入变化。
4. 如何用简单模板持续管理研发人力成本?
我不想一上来就采购复杂系统,但目前的表格只有姓名和工资,无法回答哪个项目超出投入、偏差从哪里来。我希望有一份团队每月能坚持更新的最小模板,应该记录哪些字段,怎样用它做决策?
最小可用模板可以包含:月份、人员或角色、项目、成本口径、计划投入比例、实际投入比例、单位月成本、分摊金额、偏差原因和后续动作。计算方式为分摊金额=单位月成本×实际投入比例;计划与实际的差异可用实际投入减计划投入表示。例:某项目计划投入 4 人月,实际投入 5 人月,超出 1 人月;
复盘时要进一步标注是需求变更、返工、线上故障还是估算不足,不能只把超支归因于个人效率。每月固定由项目负责人核对投入比例,财务或管理者核对成本口径,团队只补充异常原因。若连续两个月出现同类偏差,再调整排期、需求边界或维护容量;不要只凭单月成本高低给团队贴效率标签。
核心关键词
文章包含AI辅助创作:人力成本实操方法:研发团队提升成本管理效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/591200
读者评论
我们团队试过按天归集项目投入,填报负担确实比逐项记工时小,但维护和临时支持经常忘记补。后来把这两类单独放进周会核对,数据才稍微能用。
我比较认同先看团队层面的偏差。不过跨项目分摊仍然很难,尤其是同一项技术治理同时服务多个产品时,按人天比例分还是按受益范围分,文章里可以再举个例子。
成本超预算不一定是执行问题,这点在需求频繁调整的项目里很明显。实际复盘时最好把范围变更的确认时间也记下来,否则月底回看投入,还是很难判断偏差是何时形成的。
