预计成本怎么做?研发团队入门指南:成本管理从0到1

预计成本怎么做?研发团队入门指南:成本管理从0到1

研发项目的预计成本,最容易在立项时“算得很精确”,到结项时却发现差了一大截:人天按理想排期计算,测试和返工没有单列,基础设施费用沿用去年的均价,跨项目借调也没有记录。我的判断是,预计成本不是把预算表填满,而是提前说清楚:为了交付什么结果,团队需要投入哪些资源;哪些假设一旦改变,成本就会跟着变化。

对刚开始做研发成本管理的团队,不必先买复杂系统,也不必追求一次估到个位数。先建立一套可解释、能更新、可复盘的估算方法:统一口径,拆解工作,估算资源,标明不确定性,再用实际数据持续校准。本文会用一个明确标注为情景模拟的研发项目,演示从需求拆解到成本复盘的全过程,并说明不同规模团队该如何取舍。

一、先讲核心结论:预计成本要能解释,也要能更新

1. 预计成本不是一个数字,而是一组带条件的判断

我把预计成本定义为:在给定交付范围、时间窗口、团队配置和质量要求的前提下,为完成项目预计消耗的资源价值。它至少包含成本数字、估算口径、关键假设和不确定性。只给出“预计 80 万”,却说不清包含哪些人、几个月、哪些外部服务,不能算一份可用于决策的估算。

研发成本管理中,最常见的混淆是把“预算”“成本”和“工期”当成同一个概念。预算是事前批准可以使用的额度;成本是已经消耗或预计将消耗的资源价值;工期是从开始到交付的日历时间。一个项目工期延长,并不必然等比例增加成本;但若延期需要继续占用专职人员、环境资源或外部服务,成本通常会随之上升。

概念 回答的问题 常见口径 管理用途
预计成本 按当前范围和假设,预计要消耗多少资源价值? 人力、云资源、采购、外包、风险准备 立项评审、方案比较、滚动预测
批准预算 组织允许项目使用多少额度? 按财务制度核定的金额或额度 资金授权、超支控制
实际成本 截至某一时点,已经发生或确认了多少消耗? 已发生费用、已投入工时折算值 跟踪偏差、结项核算
工期 项目需要经过多长的日历时间? 周、月、关键日期 排期、依赖协调、市场窗口判断

2. 从0到1,先把最小可用估算做出来

刚起步的团队不需要追求复杂的挣值模型或全口径财务分摊。更有效的起点是先明确四件事:项目交付边界、工作包、资源投入、风险区间。第一版估算应当能回答“这个数字怎么来的”,并且能在需求变化或人员调整时更新,而不是只在立项会上出现一次。

我建议把预计成本拆成可追踪的几类:内部人力、外部采购或服务、基础设施与工具、测试与上线保障、风险准备金。不同公司会有不同的会计口径,管理估算不应擅自代替财务核算。关键是项目负责人和财务伙伴提前约定哪些算入项目成本,哪些作为部门固定费用单独观察。

  • 先定口径:明确估算周期、币种、是否含税、人员成本采用标准成本还是实际成本。
  • 再拆范围:把需求拆成可估算、可验收的工作包,区分必做项与候选项。
  • 然后估资源:按角色和投入比例估算人天,并单列采购、云资源、测试设备等非人力成本。
  • 最后标风险:把不确定因素写成假设、影响范围和触发条件,不要把风险藏在一个随意加大的总数里。

核心结论可以概括为:先保证估算口径一致,再追求估算精度;先让偏差可解释,再逐步减少偏差。如果团队第一次做成本管理,能够按月解释预计值与实际值的差异,通常比第一天就报出一个看似精确的金额更有价值。

预计成本怎么做?研发团队入门指南:成本管理从0到1

二、为什么研发团队会需要预计成本:从排期争论转向资源决策

1. 研发项目的成本常常藏在“看起来没花钱”的地方

软件研发不像采购一批设备那样,付款时点和成本边界都很直观。团队成员的工资可能进入部门预算,云资源可能由平台组统一结算,测试环境可能由多个项目共享,外部安全测试可能等到验收阶段才采购。项目负责人如果只看项目账单,很容易得出“项目几乎没有成本”的结论;如果把部门所有固定开销都摊进来,又可能把项目成本夸大到不可操作。

因此,成本管理首先是一套管理口径,而不只是财务记账。研发负责人需要知道:为项目保留了多少关键人员产能,项目额外触发了哪些支出,变更范围将影响哪些资源,以及延期会产生什么后果。对于共享平台、统一运维或企业级安全能力,是否分摊到单个项目,要依据组织的核算规则和决策目的,不宜为了看上去“完整”而重复计费。

2. 项目估算会影响优先级,而不仅是财务审批

当产品路线图上有多个候选项目时,成本估算能帮助管理者比较投入与预期价值。例如,一个功能需求可能只需要 20 人天,但会占用稀缺的安全工程师数周;另一个需求表面工作量较大,却能减少后续大量人工处理。成本不是价值的替代品,却能揭示机会成本:团队把这批人安排在一个项目上,就不能同时把他们投入另一个项目。

我通常会建议把“成本估算”和“价值判断”并排呈现。预计成本低,不代表项目应当优先;预计收益高,也不意味着成本和风险可以忽略。决策时至少要把交付目标、预计成本、预期收益、关键风险和可撤回方案放在同一页。这样讨论的是资源配置,不是对估算数字的单点讨价还价。

3. 预计成本必须跟着范围和人员变化更新

项目立项时的估算是一个版本,不是永久承诺。如果需求增加、关键人员调离、外部接口延期,原来的输入条件已经变化,预计成本自然需要调整。继续把初始数字当成约束,往往会形成两种坏结果:团队压缩测试与质量工作来守数字,或者实际超支后才发现没人持续更新预测。

在中大型组织中,项目管理平台可以帮助集中记录需求、工作项、责任人、排期和变更,但工具不能自动让成本估算变准确。只有当团队统一了人天口径、成本费率、更新周期和变更规则,系统数据才有解释价值。若人员投入仍靠会后口头回忆,任何平台里的数字都可能只是“填得很整齐的猜测”。

预计成本怎么做?研发团队入门指南:成本管理从0到1

三、常见误区:为什么估算看似精细,最后仍然失真

1. 只用开发人天,漏掉完整交付链条

不少团队用“开发人数乘以项目周期”快速估算,结果往往低估测试、产品设计、架构评审、数据迁移、发布保障和安全检查的投入。交付不是代码写完就结束,尤其是面向企业客户或关键业务系统的项目,验收、灰度、监控、回滚预案和上线值守都可能占用真实资源。

修正方法不是给所有项目套一个固定的“测试占比”。不同项目的风险结构不同:纯内部工具、支付链路改造、数据迁移和移动端改版,测试强度不应相同。更可靠的办法是按交付活动逐项拆分,并在历史项目中观察测试与上线保障的实际投入,逐渐形成适合本团队的参考区间。

2. 把人头数乘月份,当作人力成本

“5 个人做 3 个月”不是足够的成本估算。有人可能只投入 20%,有人会在前期集中投入,有人同时承担多个项目;节假日、会议、支持任务和排队等待也会影响可用产能。把日历月份直接换算成满负荷人天,往往会高估真实工作量;把所有人都当作可用产能,又可能低估实际投入。

我会区分“项目持续时间”和“项目投入人天”。持续时间决定交付窗口,人天反映工作量。一个 4 人团队连续 10 周,并不自动等于 200 人天:需要根据人员角色、投入比例、休假与并行任务核算。若团队不记录精确工时,可以按周记录投入比例区间,例如 25%、50%、75%,并保留估算依据。

3. 把历史项目均值机械套用到新项目

历史成本有用,但不能脱离工作条件直接复制。上一个项目可能复用了成熟组件,这一个项目却要接入新系统;上一个项目需求稳定,这一个项目处于探索阶段;上一个项目有资深开发者带队,这一个项目则需要培养新成员。只拿“上次花了 60 万”当依据,会把历史结果误当成通用规律。

历史数据应该用来校准“同类工作”的估算,而不是替代当前项目的拆解。先判断工作类型是否相似,再比较团队熟练度、依赖复杂度、验收要求和技术不确定性。差异越大,历史数据越适合当参照区间,不适合当单点预测。

4. 用一个统一百分比掩盖不确定性

项目负责人常会在基础估算上统一增加 20%,认为这样就能覆盖风险。问题在于风险可能来自范围不确定、第三方接口、数据质量、关键人员可用性或性能目标。统一比例既说不清钱为何增加,也无法告诉管理者需要采取什么行动。

更好的做法是把可识别风险逐项记录:发生条件、概率判断、成本影响、负责人和缓解措施。对于探索性项目,可以给出低、中、高三种情景;对于已经明确的工作包,则可使用更窄的估算区间。准备金是对不确定性的管理安排,不应成为隐藏漏项或缓冲低效工作的“万能抽屉”。

5. 把估算当承诺,导致坏消息被延迟

若项目团队相信“估算一旦审批就不能调整”,就会倾向于等到偏差无法隐藏时才上报。成本管理的目的不是处罚估算错误,而是让决策者尽早看到变化。发现预计超支时,团队需要呈现原因、影响范围和可选方案,而不是只报一个失控数字。

这并不意味着可以随意改数。每次调整都应记录旧版本、新版本、变化原因、批准人和对交付范围的影响。透明更新不是降低责任,而是把责任从“保证永不偏差”转为“及时发现、准确解释并提出选择”。

四、专业判断逻辑:从范围到成本的六步估算法

1. 先统一成本边界和估算周期

估算前先写清楚范围:要不要计入内部人员成本?内部人员采用实际薪酬折算,还是公司统一的标准日成本?云资源按项目增量计费,还是按组织分摊?外部采购使用含税金额还是不含税金额?项目截止到上线,还是包括上线后观察期?这些选择没有适用于所有公司的唯一答案,但同一项目内必须前后一致。

实践中,管理估算可以同时保留两种视图:一是项目增量现金支出,适合判断新增资金需求;二是全口径资源消耗,适合比较项目对组织产能的占用。对外汇报时要说清使用哪一种口径,避免把“现金预算”和“完整资源成本”放在同一张表里直接比较。

2. 把需求拆成可估算的工作包

需求拆解不是把产品需求文档复制到表格里,而是把工作分成能够估算投入、指派负责人、验证完成的单元。通常可以从产品与交互、技术方案、前后端开发、数据与接口、测试验证、部署发布、培训与支持等活动开始,再根据项目特点继续细分。

工作包过大,估算会依赖个人直觉;过小,又会让团队陷入维护任务清单。我的判断标准是:一个工作包应当有明确产出、可识别的责任角色,并且团队能够对它的工作量作出相对稳定的估计。若某项任务还无法拆解,通常说明需求或技术方案仍有重要未知。

  • 把确定要做的内容列为基准范围。
  • 把可能做但尚未批准的内容列为候选项。
  • 把探索性工作单独列出,并定义探索结束后如何重新估算。
  • 把外部依赖标记为前置条件,避免误认为团队可以完全控制其工期与成本。
  • 为每个工作包注明验收标准,减少“看起来做完、实际仍有尾项”的估算遗漏。

3. 按角色估人天,而不是只按人数估算

估算时先确定角色投入:产品、设计、开发、测试、架构、安全、运维等。每个工作包分别估计需要多少人天,再确认这些人天分布在哪些日历周。对于兼职成员,记录投入比例比记录一个笼统的“参与”更有价值。例如,某位架构师每周投入 1 天,持续 6 周,估算约为 6 人天,而不是按 6 周全职计入。

内部人力成本可以按“角色人天乘以对应日成本”估算。日成本可能来自财务部门提供的标准费率,也可能来自组织批准的成本模型。若没有可靠费率,先用统一的管理估值做相对比较,并明确这不是财务记账结果。不要凭印象给不同职级随意设置费率,否则模型看似细致,实际上不可审计。

4. 对非人力费用单独估算

常见非人力成本包括云资源、软件授权、外部顾问、第三方测试、设备或测试机采购、数据采购、差旅与培训等。估算时应记录数量、单价、使用周期和来源。例如,云资源费用可以拆成环境数量、规格、预计运行时长和单位价格;外部测试费用则记录服务范围、报价版本和采购前提。

共享资源需要特别谨慎。若云平台费用由部门统一承担,项目估算可以同时列出“项目新增现金成本”和“资源占用估值”,但不应把组织层面的同一笔费用重复计入多个项目的现金支出。共享费用如何分摊,应遵循财务制度,并在报表中明确是分摊结果还是增量费用。

5. 给估算增加区间和风险,而不是伪精确小数

在需求还不稳定时,单点估算容易制造错误信心。我更倾向于给出区间,例如基础工作量 80 至 105 人天,并说明区间来自哪些未知项。等到接口协议确认、技术方案定稿后,再把区间收窄。项目阶段不同,精度要求也不同:探索期重在识别未知,开发中期重在控制变更,临近上线重在核对剩余工作和保障投入。

对已识别风险,可以用情景分析呈现影响。比如第三方接口按时开放时预计 70 万元;延迟两周并需要临时适配时,预计可能升至 76 万元。这里的数字必须标明为情景推演,不要包装成实际统计。风险准备金也应和具体风险或组织规定关联,而不是任意叠加在总额上。

6. 设定更新节奏和变更触发条件

预计成本不是每周重填一次就叫管理。更新频率应与项目长度、变化速度和治理要求相匹配。短周期、范围稳定的小项目可以在里程碑更新;需求变化频繁、外部依赖较多的项目,则可按双周或月度滚动。关键是每次更新都说明变化来自实际消耗、剩余工作量、范围调整,还是费率与采购价格变化。

建议预先约定触发条件,例如预测总成本超过批准基线 10%,或某一关键工作包的预计投入增加 20 人天,就需要进行影响评审。具体阈值不是行业通用标准,应根据项目规模、组织授权和成本承受能力设定。小项目用 10% 可能过于敏感,大型项目则可能需要同时关注绝对金额。

预计成本怎么做?研发团队入门指南:成本管理从0到1

五、情景案例:一个中型研发项目如何从工作量算到预计成本

1. 先说明案例边界,避免把示例误当行业均值

下面以一个虚构的企业内部业务系统改造项目为例,演示成本估算方法。数字均为情景模拟,用于说明计算过程,不代表行业平均成本,也不是任何组织的真实项目数据。假设项目要在 12 周内完成核心流程改造、数据迁移、权限升级和分批上线,团队约 6 个核心角色,并使用公司已有的基础设施平台。

我们把项目范围分成五类:需求与交互、技术设计、开发与集成、测试与安全、上线与观察。另设候选功能为独立选项,不放入基准估算。这样管理层可以看到“按当前批准范围需要多少投入”,也能判断若新增功能,哪些成本会随之变化。

2. 用角色人天形成基础人力估算

角色 预计投入 情景日成本 预计人力成本 估算说明
产品与需求分析 22 人天 1,800 元/人天 39,600 元 包含需求确认、验收标准与变更评估
交互与视觉设计 12 人天 1,600 元/人天 19,200 元 按核心流程与关键页面估算
后端开发 82 人天 2,200 元/人天 180,400 元 包含接口改造、权限与数据处理
前端开发 46 人天 2,000 元/人天 92,000 元 包含页面实现与联调
测试与质量保障 38 人天 1,800 元/人天 68,400 元 包含功能、回归和上线前验证
架构与安全支持 14 人天 2,600 元/人天 36,400 元 按关键评审和安全检查投入估算
发布与运维支持 12 人天 1,900 元/人天 22,800 元 包含部署准备、监控与上线观察
合计 226 人天 , 458,800 元 上述费率仅为情景假设

这张表刻意把角色拆开,是因为总人天本身不能说明瓶颈在哪里。若后端投入增加,可能是业务逻辑复杂,也可能是接口依赖不明确;若测试投入偏低,可能是范围简单,也可能是质量工作被遗漏。管理者要审的是估算依据,而不只是合计数。

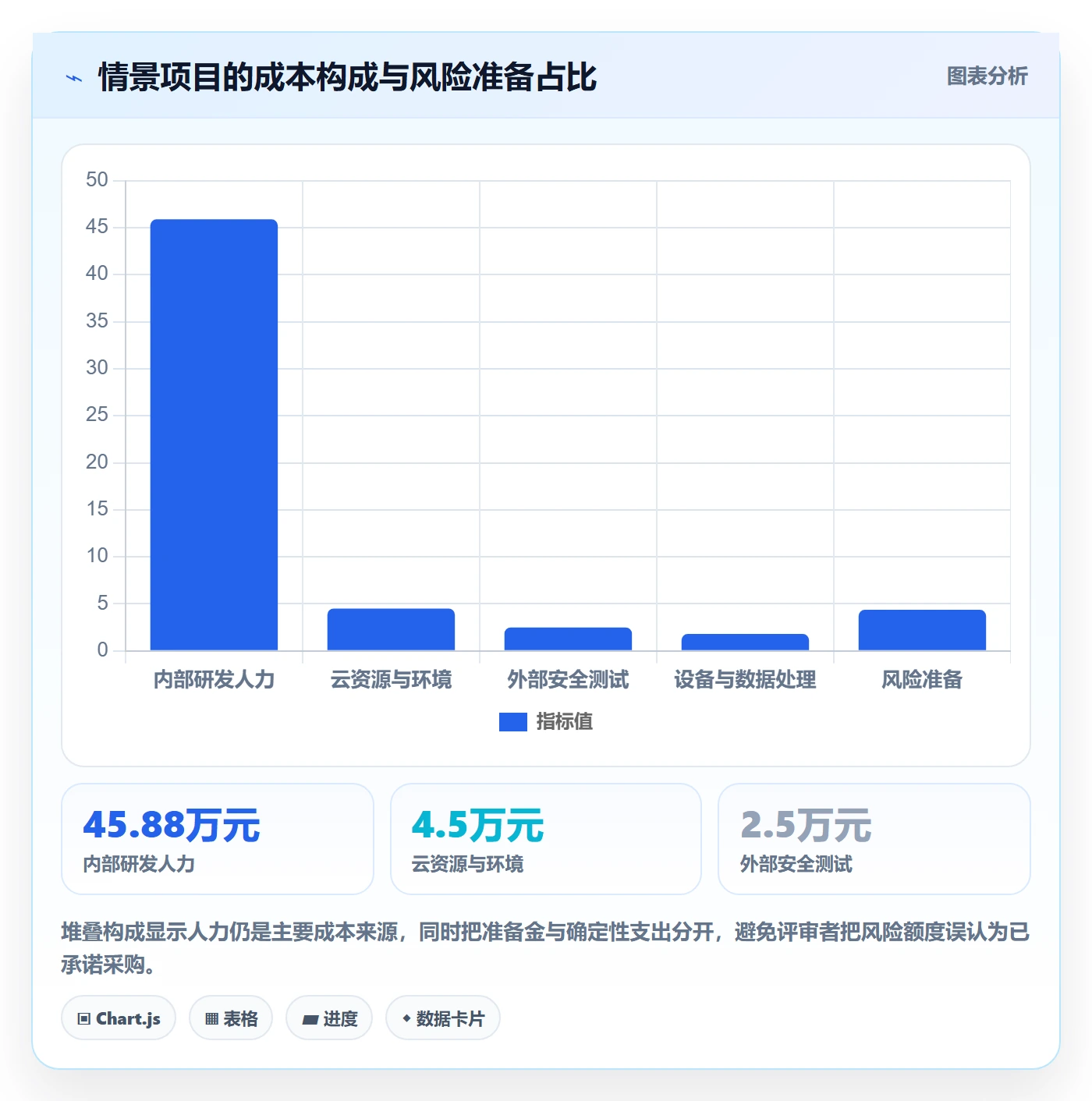

3. 加上非人力成本与风险准备

假设项目预计产生 4.5 万元的环境与云资源增量支出、2.5 万元的外部安全测试费用、1.8 万元的测试设备与数据处理费用,非人力成本合计 8.8 万元。若这些费用中有部分属于部门共享支出,应按组织口径重新分类,不能直接把示例的分法照搬到财务账上。

基础预计成本为 45.88 万元人力成本加 8.8 万元非人力成本,合计 54.68 万元。若团队根据风险登记表决定采用 8% 的风险准备比例,准备金额为约 4.37 万元,管理预测约为 59.05 万元。此处的 8% 是示例假设,不是通用推荐比例;项目是否设准备金、由谁批准、能否用于范围扩展,都应遵守组织制度。

4. 估算结果要能回答“为什么变动”

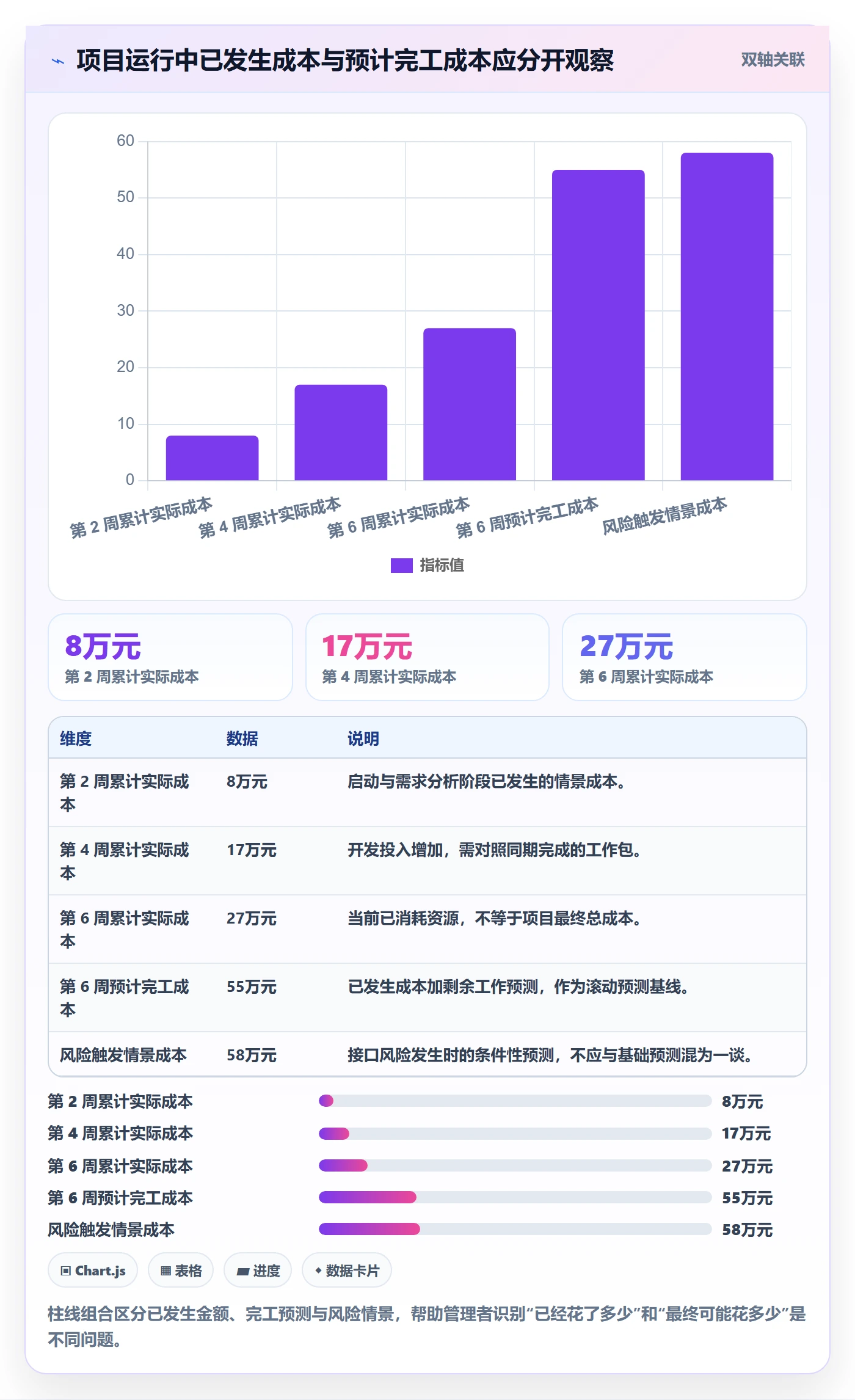

项目运行到第六周,假设实际投入折算成本为 27 万元。剩余已知工作预计还需 25 万元,另有一个接口依赖风险的情景影响 3 万元,则当前预计完工成本约为 55 万元;若接口风险未缓解并触发额外适配,预测可能升至 58 万元。这个更新应标明哪些是已消耗、哪些是剩余工作估算、哪些只是风险情景。

这个例子中,初始含准备金预测约 59.05 万元,而中期基础预测约 55 万元,并不表示项目“省下了 4 万元”。差异可能来自风险未发生、工作量降低、估算口径调整,或者某些投入被转移到其他部门。只有回看工作包、人员投入和采购记录,才能判断是真正的效率改善还是成本漏记。

预计成本怎么做?研发团队入门指南:成本管理从0到1

5. 用成本偏差定位管理问题,而不是简单评价团队

若后续复盘发现实际成本高于预测,不应立刻得出“团队效率低”的结论。先把偏差分成范围变化、工作量估计偏差、返工与缺陷、外部等待、人员配置变化、费率变化和成本漏记。不同原因对应不同动作:范围变化需要变更治理,返工需要质量改进,外部等待需要依赖管理,人员变动需要重新排期。

同样,实际成本低于预测也值得核查。它可能来自复用已有组件、工作范围被缩小、项目成员投入没有被记录,或者上线后遗留工作尚未结算。节省只有在交付结果和质量要求满足、成本没有转移、后续维护负担可接受时,才是可复用的效率经验。

预计成本怎么做?研发团队入门指南:成本管理从0到1

六、建立日常机制:让估算进入项目运行,而不是停在立项材料

1. 建立一张够用的成本台账

小团队可以从电子表格开始,不必一上来配置复杂系统。台账至少包含项目名称、工作包、角色、预计人天、实际投入、单位成本、非人力费用、估算版本、假设、风险、负责人和更新时间。每一行都应能追溯到一个可解释的成本来源,不能只有“其他费用”这一项大包。

若团队已经使用项目管理平台,可以把工作项、成员、排期和成本台账建立关联,降低重复录入。但要留意平台里的“计划工时”是否代表预计投入、实际工时还是剩余工作量。有些团队把三者都填进同一个字段,结果无法解释偏差。字段定义比字段数量更重要。

2. 用滚动预测替代“一次估完就不再看”

每次更新成本时,建议按“已发生、剩余已知工作、已识别风险、候选范围”四部分呈现。已发生部分基于可核对记录;剩余工作部分由责任人结合当前进度更新;风险部分写明触发条件;候选范围则单独列示,等待决策。这样管理者能看见预测变化的来源,而不是只看到一个总数上下跳动。

对于预算周期较长的项目,可以采用月度滚动预测;对迭代短、变动快的团队,可在迭代评审或阶段门更新。不要机械要求所有团队每周提交精确金额,更新动作本身也有管理成本。更合适的频率是:当信息足以改变决策时更新,当变化尚未影响资源选择时记录到下个固定检查点。

3. 建立偏差阈值与升级规则

成本偏差并不是一出现就要升级。团队可以先设置两级阈值:工作包级别关注局部变化,项目级别关注总预测变化。例如,某工作包估算增加超过 15%,先由项目负责人复核;项目完工预测超过批准基线 10%,再提交赞助人或治理小组决定。数值只是示例,组织应结合预算权限和项目风险设定。

升级时不要只提交“超支申请”。一份有用的决策材料应包含:变化原因、影响金额或人天、对范围与时间的影响、缓解方案、延后或削减范围的选项,以及不处理的后果。管理者真正要决策的是“是否继续按原范围投入”,而不是是否接受一个孤立的成本数字。

4. 成本台账与交付事实要能相互校验

如果系统记录的投入增加,但交付工作项没有进展,可能意味着估算不足、任务拆分不清或存在大量等待;如果交付已完成而工时长期为零,可能是记录习惯有问题。成本数据最好与需求状态、缺陷、发布节点和人员配置对照查看,而不是单独做一张财务趋势图。

在多人协作、跨团队依赖和项目组合管理场景中,统一的项目管理平台可以提供工作项与排期的可见性,也便于中大型组织查看资源冲突。但系统建设的先后顺序不能倒置:先明确数据责任人、更新频率和口径,再决定自动化范围。否则自动化只会更快地复制不一致的数据。

七、不同规模与成熟度团队的行动建议

1. 10人以内团队:先做轻量记录,不追求完整分摊

小团队一般没有专职成本分析岗位,优先建立最小台账即可。按工作包记录预计人天、每周投入比例和新增采购,项目开始时确认一次范围,重要变更时更新预测。若内部人员费率没有统一口径,可以暂时只比较人天和现金支出,避免花大量时间争论尚不具备精度基础的成本换算。

这种规模下,负责人应重点关注三个问题:是不是把关键测试和上线工作漏掉了;团队成员是否同时承担多个项目;新增需求是否挤占了原定工作。对于低风险的小功能,不必制作几十行成本模型;但若涉及外部采购、关键业务中断风险或较长的持续投入,就应提高估算与审批的细致程度。

2. 10至100人团队:统一工作包和估算口径

团队扩张后,多个项目通常会争用同一批架构师、测试人员或平台工程师。此时最重要的不是把每个人的成本算得特别精细,而是统一项目拆分方法、角色人天口径和估算版本管理。定期检查跨项目资源冲突,避免每个项目都假设同一位专家“全职可用”。

可以建立同类工作参考区间,例如接口改造、数据迁移、权限变更和常规页面开发分别记录历史人天区间。数据积累初期只用作参考,不要用来给团队排名。样本太少、项目差异过大时,均值会掩盖结构性差异;应同时记录范围特征和技术约束。

3. 100人以上组织:治理组合成本与资源机会成本

中大型组织需要关注项目组合中的资源分配、共享平台费用、跨部门依赖和投资优先级。单个项目的成本数据如果没有统一口径,很难汇总比较。可以由财务、研发管理和项目治理角色共同确定成本定义,并明确哪些数据由项目经理维护、哪些由财务系统提供、哪些来自人员或采购系统。

当项目数量较多、成员频繁跨项目协作时,集中式项目管理平台有助于沉淀计划、工作项和变更记录,但是否值得投入,要看组织能否持续维护数据质量。PingCode 主要服务中大型企业及 100 人以上组织;如果团队评估类似平台,应重点验证它能否贴合现有流程、支持所需的资源与项目视图、减少重复录入,并与组织现有数据系统协作。不要因为平台功能多,就默认成本模型会自动成熟。

4. 需求探索型项目:把“未知”作为管理对象

新业务、新技术或产品探索项目,早期往往无法可靠估算全部开发工作。此时可以先估算一个探索阶段的时间盒与资源上限,例如安排两周技术验证,结束时交付可行性结论、关键风险和下一阶段估算。这样做不是放弃成本管理,而是把不可预测的长期承诺改成分阶段投资决策。

探索项目更适合使用情景范围和阶段门,而不是单点总额。管理者要决定的是:当前投入是否足以获得有价值的信息;如果验证失败,损失是否在可接受范围;如果验证成功,下一阶段投入如何重新估算。将探索成本与正式交付成本分开,能避免把研究性工作误判为交付效率低。

八、不同情形下的取舍:哪些细节值得算,哪些不值得

1. 口径精细度与维护成本之间的取舍

精确到每个人、每天、每个工作项的成本,理论上能提供更多细节,但录入、核对和解释也会消耗时间。若团队每月只有少量项目,按角色和工作包估算可能已经够用;若组织需要跨部门投资比较、审计或严格预算控制,就可能需要更细的成本归集。判断标准不是“越细越专业”,而是新增精度能否改变决策。

一个可操作的原则是先做敏感性分析:若把测试投入上下调整 20%,项目决策会不会变化?若不会,暂时不必追求更细;若成本变化会影响立项、范围或供应商选择,就值得投入更多数据采集工作。成本模型本身也有成本,不能为了完善模型而把团队拖进无效填表。

2. 固定基线与灵活调整之间的取舍

固定基线有利于问责和比较,但研发工作存在真实不确定性。基线完全不变,会诱发隐瞒和削减必要质量工作;基线频繁重设,则会失去控制意义。较好的做法是保留批准基线,同时另设当前完工预测,所有变化均记录原因和批准路径。

这样既能回答“相对最初批准变了多少”,也能回答“按当前信息还需要多少资源”。基线是用于衡量偏差的参照,不是要求项目团队否认新信息。任何调基线的规则都应透明,避免通过反复改基线让项目看起来永远没有偏差。

3. 标准成本与实际成本之间的取舍

标准成本易于做早期估算和项目比较,但不一定代表财务实际支出;实际成本更贴近账务,却可能在项目早期不可得,且受薪酬保密、分摊政策等因素限制。实践中可以并行使用:立项阶段使用统一标准费率,复盘阶段再根据组织允许的数据核对实际成本。

两种口径不可不加说明地拼接。若项目立项时使用标准日成本,结项时突然改用实际薪酬,表面上的成本偏差可能只是算法变化。报告中应把口径变化单列,避免把核算方法变化误判为效率变化。

4. 预备金与范围缓冲之间的取舍

风险准备金用于应对已识别或无法完全消除的不确定性,范围缓冲则容易被误用为“先多报一点,后面再决定做什么”。如果新增功能已经明确,应直接作为候选范围列出成本;如果风险还未发生,才以条件性准备金表达。两者分开,有助于管理者判断资金是为了应对风险,还是为了保留未来选择。

若组织不允许项目设置独立准备金,可以通过低、中、高情景展示成本范围,或者由项目组合层面管理共同风险额度。不要为了满足表格格式,制造一个没有批准权限、没有释放规则的“准备金”数字。

5. 工具自动化与人工判断之间的取舍

工具适合减少重复录入、保留版本、汇总工作项和发现资源冲突,不适合替代项目负责人判断需求是否成熟、工作量是否合理、风险是否已经缓解。自动汇总的结果只有在输入标准一致时才可信。项目规模不大时,先用轻量模板验证流程;跨团队协作复杂后,再评估系统化管理的收益。

评估工具时,除了功能清单,还应测量使用成本:项目负责人每周需要多少时间维护数据,成员是否需要在多个系统重复登记,财务数据能否按权限安全关联,历史记录是否能追溯。平台带来的可见性,只有在团队愿意持续更新并且管理者会使用这些信息做决策时,才会转化为管理价值。

九、结尾:先让成本可解释,再让预测越来越准

1. 成本管理的成熟,不等于把每个数字算到小数点后

研发成本估算最重要的能力,不是立项时说出一个听起来可靠的总额,而是随着信息变化及时修正判断。一个好的估算,能指出投入由哪些工作构成,哪些部分已经确定,哪些依赖尚未解决;偏差出现时,团队能解释原因并提出选择,而不是等到项目结束后才对账。

我更看重估算的“可决策性”:它能否帮助团队决定是否立项、是否分阶段投入、是否调整范围、是否增加关键角色,能否让管理者看见延期和质量风险背后的成本。如果一个精确数字不能支持这些决定,再精细也只是报表装饰。

2. 下一步从一个真实项目开始试跑

如果团队还没有成本管理机制,建议选一个范围相对清楚、持续时间适中的项目,按本文的六步法试跑一次:确定口径,拆工作包,按角色估人天,单列非人力费用,标明风险区间,按固定节奏更新预测。结项后再对照实际投入,记录偏差原因,不急着把第一次结果推广成标准。

先做出一份能解释的基线,再积累同类项目数据;先把变化及时记录下来,再谈预测准确率;先让成本信息服务于范围和资源决策,再考虑更复杂的系统与模型。成本管理从0到1,不是从“没有数字”走到“数字很多”,而是从凭感觉争论,走到基于假设、证据和选择共同决策。

常见问题解答(FAQ)

1. 研发项目的预计成本应该从哪些部分开始计算?

我第一次给研发项目做预算时,只把开发人员的工资算了进去,结果上线后才发现测试、云资源和外部服务也占了不少钱。想从零开始做成本估算,哪些项目必须纳入,哪些可以先简化?

先把成本分成四类:人员成本、基础设施成本、外部采购成本和风险预留。人员成本按角色拆分,例如产品、开发、测试和项目管理;基础设施包括云主机、存储、监控与测试环境;外部采购包括第三方接口、软件授权和外包费用;风险预留用于覆盖需求变化、返工或交付延期。

一个常见漏项是只计算正式开发阶段,忽略需求澄清、联调、上线支持和维护。入门时可以先按“角色 × 投入人月 × 月均综合成本”估算人员费用,再逐项补充其他费用,并明确哪些数字是已确认报价、哪些只是暂估。

2. 没有历史数据时,研发项目的成本怎么估才不至于拍脑袋?

我手上没有类似项目的完整成本记录,但负责人又希望尽快看到预算。我不确定该用人天估算、按功能拆分,还是先报一个总数,怎样做能让估算有依据、后续也方便修正?

不要一开始就报单一总数。先把工作拆成可估算的交付项,例如登录、权限、数据迁移和报表,再由实际执行者分别估计工作量,并记录依赖条件。对不确定性较高的任务,可以同时给出乐观、最可能和保守三种工期;

例如某模块分别估为 4、6、10 人天,三点估算值可按“(乐观值+4×最可能值+保守值)÷6”计算,结果约为 6.3 人天。这里的数字只是演示方法,不是行业基准。首次估算应把假设和风险写在预算旁边,完成项目后再用实际工时校准,逐步形成团队自己的估算记录。

3. 研发成本预算应该预留多少缓冲,预留太多会不会影响决策?

我做预算时担心报得太低,项目中途追加费用;但如果缓冲留得太多,预算又显得不可信。有没有一种办法能把风险预留和正常开发成本区分开,而不是随手加一个百分比?

把基础估算和风险预留分开呈现,并为每项预留写明原因。需求尚未冻结、外部接口未验证或数据质量未知时,可以列出对应风险、发生概率、影响成本和应对动作;预留金额可参考风险发生概率乘以影响成本,而不是统一加成。比如某接口联调失败概率估为 30%,可能造成 10 人天返工,则期望风险成本约为 3 人天。

这个数字只是用于说明算法,实际应由团队结合证据评估。若风险影响极大但概率难判断,应单独提交决策,而不是藏进预算。预留一旦使用,也要记录触发原因,避免缓冲变成无法追踪的隐形费用。

4. 项目开始后,怎样判断实际成本已经偏离预算,需要及时调整?

我担心项目即使每周看起来都在推进,最终仍可能超预算。除了看已经花掉多少钱,还应该观察什么信号?发现偏差后,是压缩范围、增加资源,还是调整交付时间?

至少同时跟踪已发生费用、剩余工作量和交付范围。每周按角色记录实际投入,并把未完成事项重新估算;如果实际消耗持续快于完成进度,或高风险任务的剩余工作量不断上升,就应更新完工成本预测,而不是等预算用完才处理。偏差出现后,先区分原因:范围增加应讨论删减或分期交付;估算偏差应重排计划并更新预测;

资源瓶颈则评估增员的交接成本,不能假设增加人数必然缩短工期。决策时把成本、时间和范围的影响并列给出,例如“保留全部功能需延后两周”或“按期上线需将次要报表移至下一阶段”,让负责人选择取舍。

核心关键词

读者评论

周
周静怡

我们团队以前把“几个人做几个月”直接当工作量,后来发现兼职投入和线上支持占了不少时间。按角色记录人天确实更清楚,不过维护成本也不低,刚起步时按周估投入比例比较现实。

韦
韦书瑶

文中把项目增量支出和全口径资源消耗分开看,这点很有用。共享云资源和平台团队成本怎么处理,实际还得看公司财务口径;否则不同项目之间很难公平比较。

陆
陆若宁

风险准备按比例估算适合做情景模拟,但固定比例不一定适合每个项目。我们遇到过范围稳定、外部依赖却很不确定的项目,单列依赖风险比整体加一个百分比更便于跟进。

文章包含AI辅助创作:预计成本怎么做?研发团队入门指南:成本管理从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/591181
