实际成本管理指南:产品经理如何做好成本管理,协同管理全流程

实际成本管理指南:产品经理如何做好成本管理,协同管理全流程

产品按期上线、需求也完成了,项目复盘时却发现实际投入比预算多出三成:研发临时加人、测试反复回归、第三方服务超额计费,几个部门各自有解释,却没人能把成本增加和具体决策连起来。实际成本管理的关键,不是月底把费用归类,而是让产品范围、资源投入、交付进度和业务收益始终处于同一张账上。

一、先讲核心结论:成本管理不是“盯预算”,而是管理偏差

1. 产品经理要管的是成本形成过程

实际成本,是为了完成产品、项目或某一范围工作已经发生的资源消耗。它可能体现为工资和外包费用,也可能表现为云资源、采购、差旅、合规审查、运营支持以及延期带来的机会成本。

产品经理不一定拥有所有成本科目的审批权,但通常参与决定需求边界、优先级、验收标准和上线节奏。这些决定会影响工作量、人员结构、返工概率和资源使用期限。因此,产品经理需要看懂成本如何形成,并推动相关责任人及时对齐信息。

我的核心判断是:预算是约束,实际成本是结果,成本偏差则是管理信号。只看预算消耗比例,容易错过“钱花得慢但交付更慢”或“花得快但产出超前”等重要差异。真正有用的管理,必须同时回答花了多少、完成了多少、为什么偏离、下一步怎么调整。

2. 用四个问题搭起成本管理框架

  • 花在哪里:成本属于哪个产品、项目、版本、功能或成本科目?能否追溯到责任人与工作项?
  • 为什么发生:这是计划内投入、范围变更、返工、等待、资源闲置,还是外部条件变化?
  • 换来了什么:对应的交付物、质量、用户价值或风险降低是否达到预期?
  • 接下来怎么做:要调整范围、节奏、资源、技术方案,还是预算预测?由谁在什么时间前完成?

如果这四个问题无法在一个固定节奏内得到答案,成本报表即使做得很精致,也更像事后记账,而不是决策工具。

3. 先区分实际成本、预算、预测与价值

实务中最常见的混乱,是把已发生费用、已承诺费用、未来预测和预算余额混成一个数字。比如采购订单已经签署但发票尚未到达,这部分通常不能简单当成“尚未发生”;而已批准但尚未执行的预算,也不代表可以任意使用。

概念 回答的问题 管理用途 常见误用
预算 批准可使用多少资源? 设定边界与授权 把预算余额当成可花额度
实际成本 截至当前已经消耗多少? 识别真实投入 只按发票入账日统计
承诺成本 已签约或已下单、未来大概率需要支付多少? 避免低估未来支出 因尚未付款而完全忽略
完工预测 按当前情况,最终需要多少投入? 提前调整方案 把原预算简单复制为预测
业务价值 成本投入带来了什么收益或风险降低? 判断是否值得继续 只用上线与否代替价值评估

这五个概念不能互相替代。尤其要把实际成本与完工预测分开:前者是已经发生的事实,后者是基于最新信息的判断。预测发生变化,不意味着历史成本被改写;实际成本暂时偏低,也不证明最终一定节省。

二、为什么产品成本经常失控:问题藏在流程交界处

1. 需求成本不会只出现在研发工时里

一个新功能的成本,通常从提出需求时就开始形成。产品调研、方案评审、架构设计、开发、测试、数据迁移、上线准备、运营支持和后续维护,都会消耗资源。只统计开发工时,通常会漏掉测试返工、跨团队协调、第三方费用和长期运行成本。

不同产品的成本结构差异很大。面向企业客户的功能可能需要更长的权限、安全、审计和实施验证;面向大众用户的改版,可能需要更多灰度、监控和客服准备。若团队只用“开发天数”估算,容易把最容易被忽略的工作压到交付末期。

2. 部门各有一套账,汇总时才发现口径不一致

研发团队常按人天记录,财务团队按会计期间归集,采购团队按合同和付款节点管理,云平台账单按账号或资源标签统计。每套信息单独看可能都正确,合并时却会因时间范围、项目编码、分摊规则不同而无法比较。

例如,某项平台服务由多个产品共用。如果没有约定按调用量、用户数、资源配额或实际使用时长分摊,项目成本就可能被低估,也可能被重复计算。成本口径不是报表上线后再补的配置,而是立项时就要明确的管理规则。

3. 延期成本通常比“多花了几个人天”更复杂

延期不只是项目成员多工作一周。延期可能继续占用关键人员,推迟市场验证,增加旧系统与新系统并行维护时间,并导致其他项目等待依赖资源。部分影响可以直接计价,部分只能用机会成本、风险敞口或情景区间表达。

我不建议在缺乏依据时把所有延期影响都换算成精确金额。更稳妥的做法,是把可直接确认的费用与估算性质的影响分列,并注明假设。比如“供应商增加两周支持费用”是可核实项,“错过活动窗口造成的收入损失”则需要业务团队提供转化假设和区间。

4. 成本问题常在四个交接点集中暴露

  • 需求到估算:用户故事和验收条件不清,估算只能靠经验补空白。
  • 估算到排期:计划默认人员随时可用,却没有检查并行项目和关键技能冲突。
  • 开发到验收:测试、数据、合规或运维工作未进入计划,临近上线才追加资源。
  • 上线到运营:没有设置资源监控、维护责任和退役条件,功能上线后持续产生费用。

这几个交接点是成本信息最容易丢失的地方。产品经理不需要替代财务、研发或采购团队工作,但需要让交接输入和责任边界明确,避免“各自完成了本职工作,整体成本却没人看见”。

三、常见误区:看起来在管钱,实际上没有控制能力

1. 误区一:预算花到百分之八十,就认定项目进度也到了百分之八十

成本消耗比例与工作完成比例并不天然一致。团队可能在前期完成了大量复杂研发,尚未支付主要供应商费用;也可能先买设备、签订合同,但核心功能仍未通过验收。仅比较“已花金额除以预算”,无法判断交付效率。

更合理的做法,是将成本消耗和可验收的工作成果并排看。至少要标注工作包的完成定义、已验收范围、实际投入和剩余工作估算。若无法把完成度量化到具体交付物,就要明确使用的是主观判断,而不是把它包装成客观进度。

2. 误区二:只盯人天,忽略返工与等待

团队说“开发用了二十人天”,并不能说明这二十人天全部创造了预期价值。实际投入可能包含需求反复确认、环境等待、接口变更后返工、缺陷修复和临时支援。将这些投入全部归在一个笼统科目下,复盘时便无法找到改进点。

不过,工时分类也不应细到每个人每天填几十项。记录过度繁琐,会制造低质量数据,团队还会把时间花在填表上。我的建议是围绕决策问题设置少量分类,例如计划内交付、返工、等待与协调、缺陷修复、临时支持,并用抽样或事件记录补充原因。

3. 误区三:一出现超支,就先冻结所有需求

冻结范围有时必要,但不应成为默认反应。超支可能来自估算遗漏,也可能是业务要求变化、技术风险提前暴露、关键人员流动或供应商价格变化。不同原因需要不同处置:范围变化要做价值排序,返工要查质量机制,资源冲突要调排期,外部价格变化则要重新评估采购方案。

如果团队为了守住预算而一刀切删除高价值功能,却保留了低价值但已投入较多的工作,实际是在用沉没成本影响未来决策。应该比较的是从今天开始继续投入的边际成本与预期收益,而不是“过去已经花了多少”。

4. 误区四:成本数字越精确,预测就越可靠

把一个尚不稳定的需求估成精确到个位数的人天,往往只是精确地表达了不确定性。数字格式不等于证据质量。早期估算应当给出区间、假设和风险;随着方案、接口和验收条件逐步明确,再收窄范围。

例如,初期可以给出“研发与测试合计约 30 至 45 人天,暂不含数据迁移与外部安全测评”的区间。若后续接口验证通过,区间可能收窄;若发现历史数据质量问题,则需要扩展范围。预测应当随着证据变化而更新,而不是为了显得确定而拒绝修正。

5. 误区五:上线就是成本管理的终点

上线后仍有云资源、日志存储、第三方服务、缺陷修复、客户支持和兼容维护。一个低频功能可能带来持续成本,却只服务很少用户;一项临时活动能力也可能在活动结束后继续占用资源。

因此,产品需求评审时就应提出运行成本与退出问题:每月预计资源费用多少,谁负责监测,何时复核使用率,低使用量时有哪些降级或退役方案。没有运维成本边界的功能,预算可能在项目结束后继续漏水。

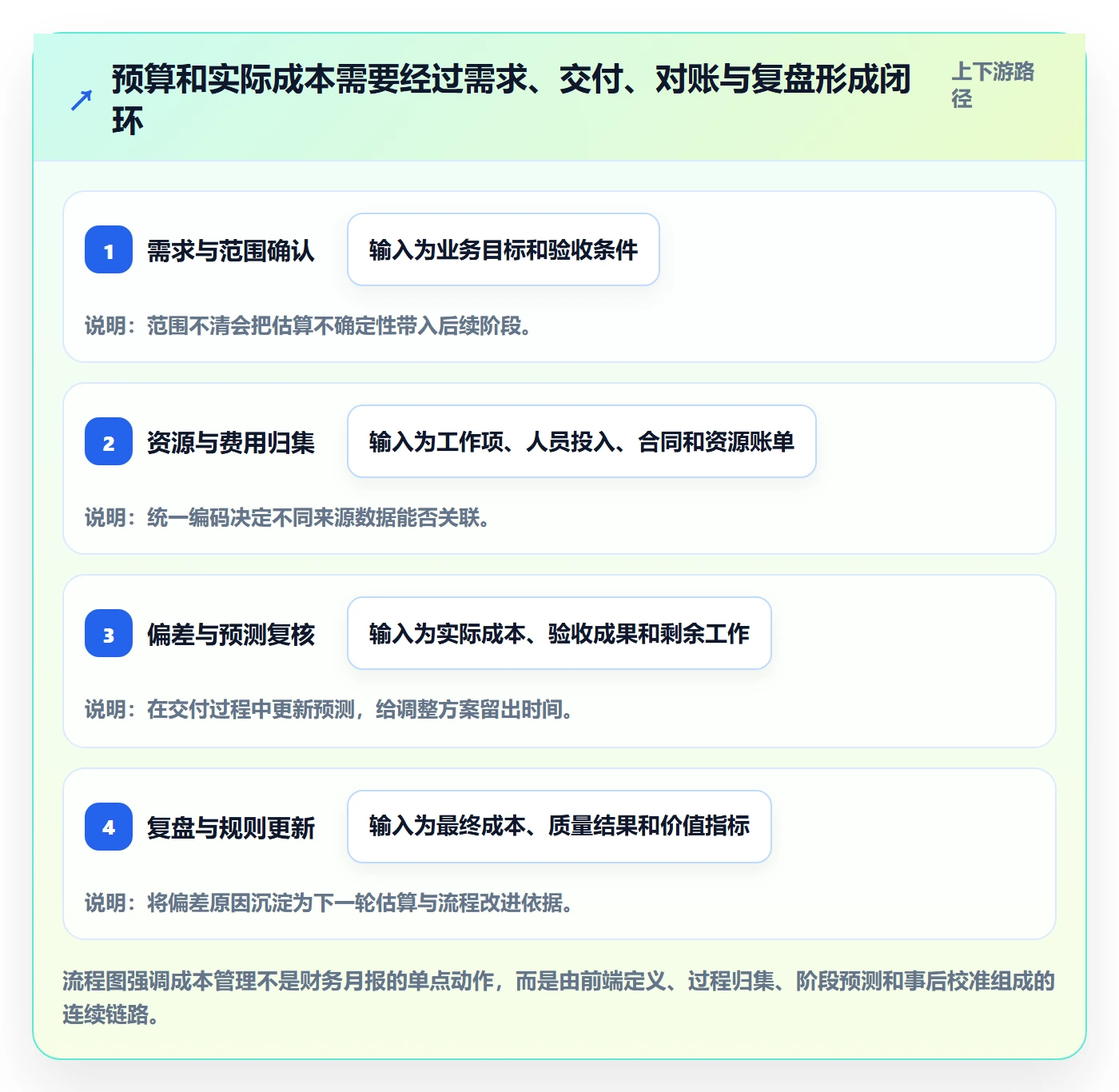

四、专业判断逻辑:让成本、进度、范围与价值使用同一口径

1. 先建立成本分解结构,而不是先做漂亮仪表盘

我通常从三个维度拆成本:按对象、按类型、按阶段。对象回答“为谁花”,类型回答“花在什么资源上”,阶段回答“在什么时候发生”。三者需要有稳定的编码关系,否则无法从项目总额下钻到可行动的信息。

维度 示例分类 帮助回答的问题
成本对象 产品、项目、版本、功能、工作包 哪项业务或交付物占用了资源?
成本类型 内部人力、外包、采购、云资源、差旅、测试环境 资源消耗来自哪里?
成本阶段 调研、设计、研发、测试、上线、运营 成本在哪个环节增加?
成本性质 计划内、变更、返工、风险处置、运行维护 这是预期投入还是异常偏差?

编码不必追求无限细分。若团队无法稳定采集某个维度,先不要把它做成强制报表字段。一个能连续维护的粗粒度模型,通常比一个无法落地的精细模型更有管理价值。

2. 选择适合产品团队的进度与成本联动指标

项目管理中常见的挣值管理,把计划价值、挣值和实际成本放在一起分析。计划价值代表某个时点按基准计划应完成工作的预算价值,挣值代表已完成工作对应的预算价值,实际成本则是实际投入。其重要启发是:不能只看支出,还要比较投入对应的已完成工作。

产品团队可以借用这种思路,但要谨慎处理“完成度”。只有通过验收、有明确交付物的工作,才适合计入完成成果;不能因为开发开始了,或工时已经消耗,就把工作当成已完成价值。若工作项大小差异很大,应使用工作包预算或经过校准的估算点数,避免简单按任务数量计算。

指标 计算思路 解释边界
成本偏差 已完成工作对应的预算价值减实际成本 负值提示投入高于已完成成果对应的预算价值
进度偏差 已完成工作对应的预算价值减计划价值 负值提示已完成成果落后于基准计划
成本绩效指数 已完成工作对应的预算价值除以实际成本 适用于工作范围和计价口径相对稳定的场景
完工估算 实际成本加剩余工作最新估算 需披露假设、风险和估算区间

挣值方法不是所有产品团队的必选项。探索性产品、持续迭代且难以定义固定工作包的团队,不宜假装每个实验都能精确换算成预算价值。此时可以采用滚动预测、资源容量和单位成果成本等替代指标。

3. 用偏差阈值触发讨论,而不是自动触发惩罚

偏差阈值是管理约定,不是行业统一真理。比如团队可以试运行“某工作包实际投入超过基准 10%,或完工预测超过批准预算 8%,需要复核”的规则。数字应依据组织对风险的承受能力、项目波动性和数据准确度设定,不能把示例比例直接当成通用标准。

阈值触发后,讨论重点应是原因、影响和选择。若每次偏差都变成追责,成员会倾向于晚报、改口径或把工作重新分类,反而削弱数据可信度。成本管理需要责任,但责任应落在决策和改进上,不应把合理的不确定性等同于个人失职。

4. 将成本归因分成事实、估算与假设

复盘时,我会把信息明确标注为三种性质。事实是财务账单、合同、工时记录或验收结果;估算是基于已知工作量推导的资源区间;假设是尚未验证的因果解释。比如“新增日志存储费用每月增加 1.2 万元”可能是账单事实,而“费用增加主要由某功能请求量导致”还需要调用量和资源标签验证。

这个区分能减少一种常见争论:各方拿着不同性质的数据互相反驳。事实用于确认发生了什么,估算用于计划未来,假设用于安排验证。把三者写在同一张表里但不标明性质,会让读者误以为所有数字具有相同可信度。

五、具体场景推演:一项企业产品能力怎样从估算走向复盘

1. 场景说明与数据边界

下面以一个企业产品团队建设“权限审计能力”为例,展示成本管理的完整过程。数据为情景模拟,用于说明计算和决策方法,不代表某企业的真实财务数据。团队规模约 120 人,项目预计周期 12 周,涉及产品、研发、测试、安全和实施支持。

立项时,团队把工作拆为权限规则梳理、审计日志服务、管理界面、历史数据迁移、安全验证和发布支持。初始预算为 180 万元,其中内部人力 120 万元,外部安全测评 18 万元,测试与云资源 12 万元,迁移和实施支持 20 万元,风险准备金 10 万元。

成本类别 初始预算 预算口径
内部人力 120 万元 产品、研发、测试、安全等投入的内部成本估算
外部安全测评 18 万元 按初步范围询价,正式方案确认后复核
测试与云资源 12 万元 含测试环境、日志存储和压测资源
迁移与实施支持 20 万元 含历史数据整理与客户环境验证
风险准备金 10 万元 用于已经识别但无法精确估算的风险

这张预算表的价值不在于看起来完整,而在于每一类费用都能找到估算依据和责任人。内部人力成本需要说明采用什么单价口径,外部测评要明确报价有效期,云资源则应记录资源规模和使用期限。否则,后续“预算增加”无法区分是价格变了还是范围变了。

2. 第四周出现偏差:成本没有超标,项目却已经落后

第四周,项目实际投入 52 万元,按基准计划应完成 40% 的可验收范围,实际只完成 30%。如果只看预算消耗,52 万元还不到总预算的三成,团队可能误以为项目状态良好;但已完成成果落后,意味着后续可能同时承受赶工、测试压缩和延期风险。

团队进一步发现,权限规则梳理比预期多用 8 人天,原因是多个旧系统的规则定义不一致;日志服务开发并未明显超时,但安全验证所需的审计字段此前没有进入验收标准。偏差的主要来源不是研发效率低,而是上游信息缺口和验收范围遗漏。

实际成本管理指南:产品经理如何做好成本管理,协同管理全流程

3. 先找原因,再比较处置选项

团队将偏差拆成三类:一是旧系统规则差异导致的需求澄清,二是安全审查要求补充验收条件,三是历史数据质量尚未验证。前两项已经有明确工作量,第三项仍属于风险假设。团队没有直接把所有风险都写成“必然超支”,而是安排一周的数据抽样,验证迁移复杂度。

评估方案时,团队没有只问“哪个方案便宜”,而是比较成本、上线日期、风险暴露和客户覆盖范围。方案 A 保持全范围并追加资源;方案 B 将低优先级的历史报表导出能力延后;方案 C 先缩减安全审计范围。由于权限审计是企业客户的关键合规能力,方案 C 虽能短期省钱,却会削弱项目的核心目标,最终不被采用。

处置方案 估算新增成本 上线影响 主要风险 判断
维持全范围并加人 约 24 万元 预计维持原日期 新成员熟悉系统需要时间,沟通成本上升 适合日期不可移动且范围均有高价值的情况
延后低优先级报表导出 约 9 万元 核心能力按期,补充能力后续交付 部分客户需暂时使用现有流程 价值排序清晰时优先考虑
缩减安全审计范围 约 4 万元 可能提前上线 核心目标受损,后续补做风险高 不适用于合规能力是立项前提的场景

表内金额属于情景模拟估算,目的是展示决策比较方式,不应当被当成真实报价或市场均价。重要的是把每个方案的成本和代价同时写出来。只列节省金额,不列服务范围、风险和后续补做成本,很容易得出表面便宜、实际更贵的结论。

4. 第八周更新预测:把新发现纳入完工成本

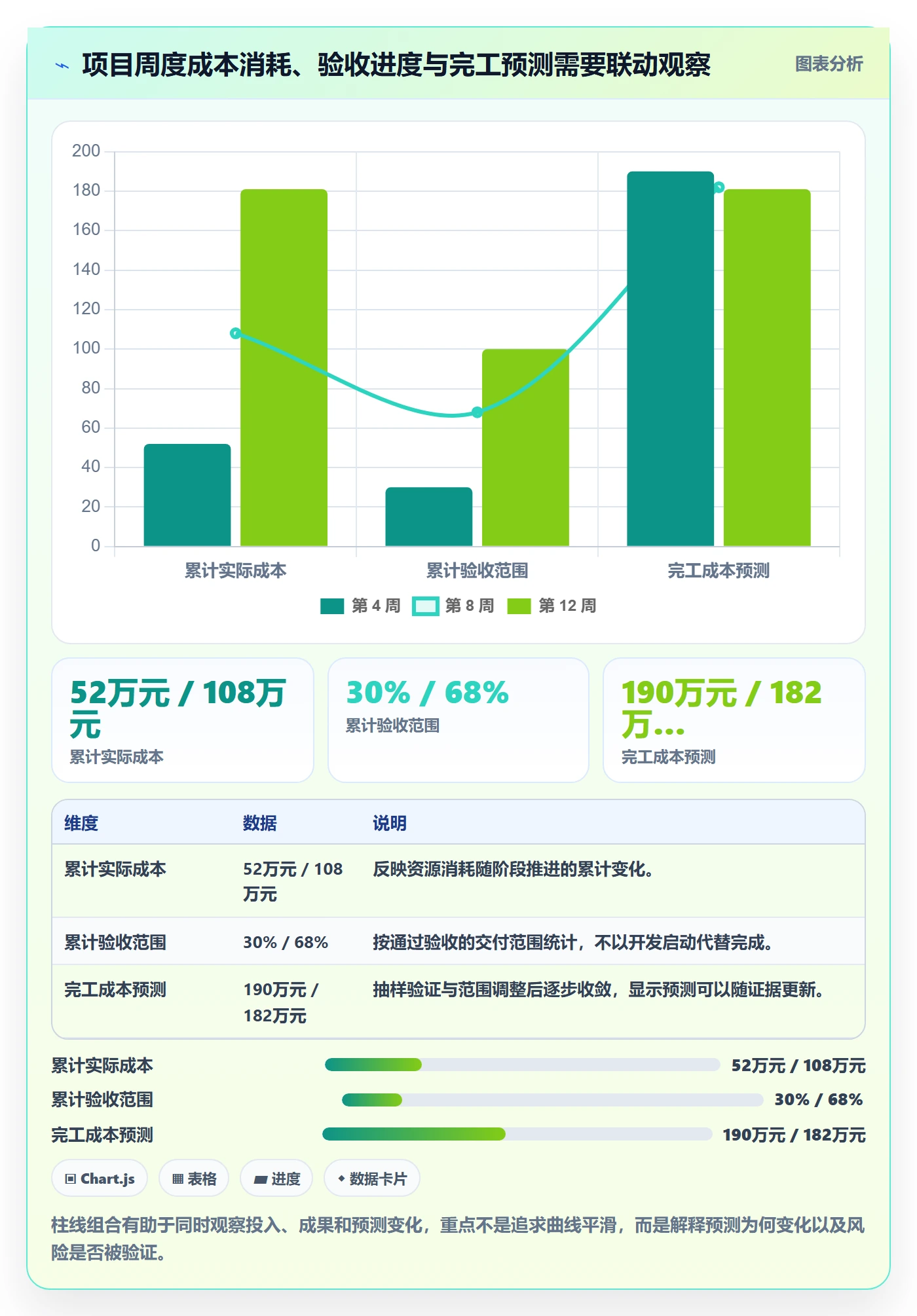

一周抽样后,团队确认历史数据需要额外清洗,但可先覆盖核心客户的数据范围,完整迁移可以分批完成。项目经理更新完工预测:实际已发生 108 万元,剩余核心范围预计还需 58 万元,完整迁移与支持预计 16 万元,合计 182 万元。相对初始预算高出 2 万元,但风险准备金尚有部分可用于覆盖。

需要强调的是,最终预测不是“已花多少钱加最初剩余预算”。它应当根据最新工作范围、已验证风险和剩余工作量重新估算。团队还把 16 万元拆成核心客户迁移、后续批次迁移两项,避免将可延期的工作和上线前必须完成的工作混在一起。

实际成本管理指南:产品经理如何做好成本管理,协同管理全流程

5. 复盘不只看差额,还要看差额是否买到了结果

项目最终以 181 万元完成核心范围,延后交付的报表能力在下一迭代完成。若复盘只写“预算超 1 万元”,团队无法判断管理是否有效。更有用的复盘会记录:规则梳理遗漏为何发生,安全验收标准如何提前进入评审,迁移复杂度怎样通过抽样更早验证,延后功能是否影响客户采用。

在这个情景中,成本偏差只有约 0.6%,但这个比例本身不是成功证明。若关键能力未通过安全验证,即使低于预算也不算成功;若延后报表能力导致客户无法使用,节省出来的成本也可能并不值得。成本必须和质量、范围、时间及价值一起解释。

实际成本管理指南:产品经理如何做好成本管理,协同管理全流程

六、协同管理全流程:产品经理如何组织成本信息

1. 立项阶段:定义成本边界和决策权限

立项时,产品经理要确保成本估算与业务目标、范围假设和验收条件配套。需求还未明确时,先记录范围区间和关键未知数,不要把模糊需求伪装成确定预算。与此同时,需要确认谁能批准预算调整、谁能调整范围、谁负责采购和费用入账。

  • 明确成本对象:项目、产品、版本还是单项功能。
  • 记录估算依据:历史项目、供应商报价、工作量模型或专家判断。
  • 标明成本边界:是否含税、内部人力、上线支持、维护和共享资源分摊。
  • 建立假设清单:接口可用性、数据质量、人员可用时间、客户覆盖范围。
  • 设定决策路径:预算调整、范围变更和风险准备金分别由谁批准。

对于历史数据不足的新产品,不妨把首次预算视为“可更新的基线”,而不是不可触碰的承诺。经过一到两个阶段后,依据实际产出、返工和运行成本校准后续估算,会比一次性制定看似精确的全年预算更可信。

2. 需求阶段:让每个重要需求带上成本与收益假设

不是每个小需求都要单独做财务分析,但高成本、高风险或影响多个团队的需求,至少应回答三个问题:最小可交付范围是什么,实施与运行成本可能落在哪个区间,预期收益或风险降低如何验证。

收益不必都换算成营收。减少人工审核时间、降低审计风险、缩短客户部署周期、减少支持工单,都可以作为价值指标。关键是定义基线和观测周期。例如“减少支持工作量”要说明当前每月工单数、目标减少幅度、采集渠道和验证时间,而不是只写“提升效率”。

3. 计划阶段:让工作拆分能接到成本责任人

成本估算如果停留在项目总额,偏差发生后难以定位。工作拆分不一定要细到每个操作,但重要工作包应明确负责人、完成定义、估算区间、依赖关系和外部费用。对供应商、云资源或测试设备等支出,还应写明采购周期和费用承担方。

产品经理需要与研发负责人共同检查工作是否完整,特别是安全、数据、监控、部署、文档、灰度和运营培训。一个简单的检查问题是:如果只完成需求文档中用户看得见的功能,是否仍有工作无法上线或无法持续运行?如果答案为是,这部分工作就应进入计划。

4. 执行阶段:使用例外管理,不制造填表负担

团队没有必要每天召开成本会议。更实际的节奏是每周查看关键工作包和异常,每月与财务或项目管理职能对账。高风险项目可以提高频率;稳定的小型迭代则可以用双周复核。节奏应与数据到账速度匹配,过频查看尚未完整的数据会带来错误判断。

例外管理关注四类信号:投入增长快于预期、验收完成慢于预期、外部费用承诺增加、完工预测连续上升。触发信号后,再组织产品、技术、测试、财务或采购相关人员核实原因。没有异常时,团队不必为了填满报表而制造讨论。

5. 变更阶段:评估完整影响,不只问“要不要做”

需求变更评估至少包含新增成本、延期影响、质量与安全风险、维护成本以及被推迟工作的价值。紧急变更还要写清不做的风险和决策时限。变更记录应保留申请人、原因、替代方案、批准人和对预测的影响,避免项目结束时靠记忆拼复盘。

如果变更属于法规或安全要求,不应简单套用普通需求的投资回报门槛。对强制性需求,决策重点是满足要求的最低可行方案、时间约束和风险控制;对可选功能,则应比较边际投入与边际价值。不同性质的需求,评价框架不应一刀切。

6. 上线与运营阶段:建立运行成本的退出机制

上线前应把运行成本责任交接清楚,包括资源标签、账单归属、告警阈值、服务负责人、扩容审批和退役条件。若产品使用云服务,至少要确认环境是否按项目或服务标记,异常费用能否追踪到资源与使用行为。

上线后一个月或一个业务周期,可以检查实际调用量、活跃客户数、错误率、存储增长和支持工单。如果投入与使用之间明显不匹配,先判断是推广尚未启动、客户迁移未完成、功能设计不适配,还是资源规格过大。成本优化不等于直接降配置,还要评估服务质量与恢复能力。

七、组织协同与工具:把人、流程、数据放在同一个闭环里

1. 产品经理不是财务人员,但必须成为口径的连接者

财务团队负责会计口径、入账与预算规则;研发负责人负责技术方案、工作量和人员安排;采购团队负责合同、报价和付款条件;测试与安全团队负责质量验证;产品经理则需要把需求范围、业务优先级和交付结果连接起来。

这并不意味着产品经理要替各部门审批费用。更准确的职责是:发现数据缺口、促成跨部门解释、明确影响决策,并把结果反馈到范围和计划。若成本报表显示某功能云费用异常,产品经理应与平台团队确认资源和调用场景,而不是直接把问题归为“研发超预算”。

2. 100 人以上组织要优先解决可追踪性,而不是堆报表

在中大型企业,多个项目可能共用研发人员、测试环境、平台服务和供应商。只用电子表格手工汇总,容易出现重复录入、编码不一致、审批记录散落和历史版本难追踪的问题。工具的价值应体现在统一工作项、责任人、计划、变更和数据来源,而不是图表数量。

以 PingCode 为例,100 人以上组织可以把产品需求、迭代任务、缺陷、验收状态和责任人放入统一协作流程,再通过成本台账、财务系统或资源账单建立关联。采用工具前应验证:任务能否按项目和版本归集,工时或投入数据是否有合适的权限与校验机制,变更记录能否追溯,报表能否导出并与财务口径核对。

工具不能自动解决成本归因。若团队没有统一项目编码、工作项边界和工时分类,系统只会更快地产生一组彼此不一致的数字。建议先拿一个真实项目试运行,检查从需求到实际费用的追踪链路,再决定是否扩大使用范围。

3. 选择工具时,看流程证据而非功能清单

我会优先用真实场景做验证,而不是只听演示。让产品、研发和财务分别完成一次需求变更登记、工作量更新、成本偏差说明和月度汇总,观察是否需要重复录入,是否能看到历史变化,权限是否满足组织要求。

  • 数据联通:能否关联需求、任务、版本、缺陷、审批与成本对象?
  • 口径控制:不同部门是否能使用共同编码,同时保留各自必要的专业字段?
  • 变更追溯:预算、范围和预测变化是否保留时间、原因和责任记录?
  • 权限与审计:成本、合同、人员投入等信息是否按角色控制访问?
  • 导出与对账:能否与财务系统和资源账单核验,而不是锁在单一报表中?

如果组织已有成熟的财务系统,项目协作工具不应重复建设财务总账。更合理的分工是:财务系统保留正式费用与预算记录,协作平台管理需求、工作项、交付和变更证据,通过稳定编码和接口关联两者。

4. 先试点,再推广:用一条链路验证数据质量

试点不宜只选最容易成功的项目。更有价值的是选择一个范围明确、涉及两个以上部门、同时存在人力和外部成本的项目,验证成本对象、资源记录、偏差说明和完工预测能否贯通。

试点周期可以覆盖一个完整迭代或一个月度对账周期。结束时不只问“大家是否喜欢工具”,还要检查报表与财务记录的差异率、补录比例、异常解释时间、重复输入次数,以及管理者是否据此改变了范围或资源决策。若数字更整齐了但没人据此行动,试点并没有验证管理价值。

实际成本管理指南:产品经理如何做好成本管理,协同管理全流程

八、不同情况下的行动建议:先按项目特征选择管理力度

1. 小型、短周期、范围稳定的项目

这类项目不必设计复杂的成本系统。使用轻量预算表,记录关键工作包、内部投入、外部支出和每周状态即可。重点是明确范围和变更责任,避免为了追求精细而花费更多管理时间。

当项目短到无法形成稳定预测时,可以把资源容量、关键依赖和可能的外部费用作为主要检查项。等项目结束后,再检查估算偏差和返工原因,为同类工作积累历史基准。

2. 多团队、跨部门、外部采购较多的项目

这类项目需要更清晰的成本对象和交付边界。除人力投入外,还要跟踪合同承诺、采购周期、验收节点、税费与续费条件。每个外部工作包应标注负责人与验收物,避免“合同已经签了,但没人确认交付范围”。

跨部门资源共享时,应提前约定分摊规则和口径。若暂时无法准确分摊,可以先把共享费用单列,注明分摊假设,不要为了报表完整而虚构精确比例。

3. 探索性产品或需求不确定的创新项目

探索项目的核心不确定性通常是用户是否需要,而不是能否按原计划开发。此时更适合采用阶段性投入上限:先为访谈、原型或小规模实验设置预算和成功条件,达到条件后再决定是否扩大投入。

建议把每阶段要验证的假设写清楚,例如目标用户是否愿意使用、关键流程是否完成、试用转化是否达到事先设定的门槛。未达到门槛时,应比较调整方案、再次实验和停止投入,而不是仅因已经花钱就继续扩大项目。

4. 合规、安全或关键系统改造项目

这类项目的最低范围可能由法规、安全基线或系统稳定性决定,不能单纯按短期收入筛选功能。成本管理要关注风险降低、审计通过、服务连续性和整改时限,并对不可压缩的工作设定保护边界。

预算压力出现时,优先检查采购方案、实施顺序、范围重复和资源冲突,不要轻易压缩必要的安全验证与恢复演练。节省的成本若换来不可接受的风险,通常不是有效优化。

5. 运行成本持续增长的成熟产品

成熟产品的成本重点从一次性交付转向长期运行。团队应关注单位活跃用户成本、每次业务调用成本、存储增速、支持工单成本和低使用功能的维护投入。指标必须结合服务质量,否则单纯压低单位成本可能造成响应变慢或故障增加。

可以按月或按季度做资源盘点:哪些资源长期闲置,哪些服务按实际使用量计费,哪些功能接近退役条件,哪些费用来自客户增长而非效率下降。把成本变化拆解为“规模效应、价格变化、架构效率、产品使用行为”几类,行动才会更具体。

九、怎样做取舍:预算、范围、时间和风险不能同时不变

1. 先区分可调项和不可调项

在成本压力下,常见调整杠杆包括范围、交付顺序、资源结构、采购方案和上线时间。真正不可随意变化的条件,可能是法规期限、合同义务、关键质量指标或市场窗口。团队应在讨论前明确哪些是硬约束,哪些是偏好,避免把所有条件都说成“绝对不能动”。

如果预算固定而日期固定,范围通常需要有优先级;如果范围固定而日期固定,资源与风险会上升;如果预算和范围都固定,日期则可能需要调整。产品经理需要把这个约束关系说清楚,让决策者理解取舍,而不是承诺“预算不变、日期不变、范围不变、风险也不变”。

2. 不要因为已经投入很多,就拒绝停止低价值工作

沉没成本是已经发生、无法收回的投入。未来决策应比较继续投入带来的预期价值和未来成本,而不是试图证明过去的决定正确。若一项功能的用户需求、技术路径或商业假设已被否定,及时停止可能比继续投入更负责任。

停止不是失败的同义词。若团队事先定义了实验边界、停止条件和学习目标,按证据结束项目,意味着风险得到了控制。反过来,如果一开始没有任何停止条件,项目就容易因为组织惯性不断追加成本。

3. 成本优化不等于所有环节都压价

低价供应商可能带来更高的交付管理与质量成本;压缩测试可能导致后续缺陷修复和客户支持费用增加;减少关键人员投入可能延长项目周期。评估优化方案时,应使用生命周期成本,而不是只比较采购报价或本季度支出。

可以把总成本拆为一次性建设、运行维护、返工与风险处置、退出迁移四部分。某方案初始投入较低,但如果每年运行费用更高,或者退出成本特别大,就未必更经济。对长期服务,要求供应商说明续费、扩容和数据迁出条件,通常比只谈首年折扣更有价值。

4. 用情景区间表达不确定性,不用单点数字压住分歧

当关键条件未验证时,建议至少比较基准、偏乐观和偏谨慎三种情景,并写明触发条件。例如,若数据迁移抽样通过,预计接近基准;若异常记录超过阈值,则进入谨慎情景并增加清洗工作。情景不是为了增加表格,而是让管理者知道什么事件会改变预算。

若一个项目的三种情景差异极大,优先投入少量资源验证关键假设,通常比直接按最大值批预算或按最小值乐观承诺更合理。成本预测的质量,取决于团队能否提前发现改变结果的变量。

十、可直接落地的成本管理模板与复盘方法

1. 一页式项目成本台账应包括什么

台账的目标是支持判断,不是复制会计总账。推荐至少包含项目与工作包、预算基线、已发生成本、已承诺成本、剩余工作估算、完工预测、偏差原因、风险假设、责任人和更新时间。对关键费用,附上凭证、报价、资源账单或估算说明的链接。

字段 记录要求 复核重点
成本对象 统一到项目、版本或工作包编码 是否可关联需求与交付物
预算基线 记录批准金额、日期和范围版本 变更后是否保留旧基线
已发生成本 注明数据来源和统计截止日 是否与财务或账单核对
已承诺成本 记录合同、订单及未结算义务 是否存在重复计入或漏计
剩余工作估算 按当前范围给出区间和假设 是否包含测试、上线与维护工作
完工预测 汇总已发生和剩余工作的最新判断 预测变更是否有原因记录
偏差与行动 写明原因、措施、责任人和期限 行动是否闭环并验证效果

2. 每周成本复核会议控制在四个问题内

成本会议不应变成逐行念表。对于有偏差的项目,我会让团队围绕四个问题讨论:本周新增了什么事实,预测为何变化,现有方案还有哪些选择,下一步由谁验证或决策。无明显异常的项目可以异步更新,避免把时间消耗在重复汇报上。

  1. 核实本期实际投入、承诺费用和数据截止日期。
  2. 比较计划完成范围与实际验收成果,识别差异来源。
  3. 更新剩余工作、风险假设和完工预测区间。
  4. 确认调整动作、负责人、完成时间及复核指标。

若团队每周都在讨论同一个问题,却没有新数据、决策或行动,应检查会议是否缺少决策权限,或问题是否没有明确责任人。成本管理的目的不是保持讨论热度,而是减少未被发现的偏差。

3. 项目结束后,把偏差转化为下一轮基准

复盘时,至少将最终成本与基线、最终范围、交付质量和业务结果一起看。偏差可以按估算遗漏、需求变更、返工、资源等待、外部价格、范围缩减和运行费用等原因分类。不要把所有差异都归为“估算不准”,那样无法形成具体改进。

例如,同类需求多次低估测试与数据迁移工作,就应更新工作包清单和历史参考区间;供应商费用经常因验收范围含糊而追加,就要改进合同与验收模板;某些功能上线后使用率很低,则应重新检查需求验证和推广路径。

复盘数据最好以区间和样本条件保存,而不是提炼成一个脱离背景的固定单价。十人小团队、系统重构和成熟平台迭代,不能因为都叫“功能开发”就使用同一成本基准。

十一、结尾:把成本数字变成产品决策的依据

实际成本管理真正要解决的,不是证明项目有没有超预算,而是让团队更早看见资源消耗与交付成果之间的关系。成本数字只有关联到范围、责任、进度、质量和业务价值,才可能帮助产品经理作出更好的取舍。

我建议下一步先选一个正在进行的项目,做三件事:统一项目与工作包编码;把已发生、已承诺和剩余预测分开;每周用验收成果解释成本变化。不要一开始就追求复杂系统,也不要等到项目结束才补账。先把事实、估算和假设分清,成本管理的闭环就有了起点。

一个值得长期坚持的判断是:好的成本管理不是让团队少花每一分钱,而是让每一笔重要投入都能解释其目的、结果和下一步选择。当产品、研发、财务与交付团队能用同一套事实讨论取舍,成本就不再只是财务数字,而会成为产品决策的一部分。

常见问题解答(FAQ)

1. 产品经理做成本管理,应该先管预算还是先管需求?

我接到一个新项目时,常常先被要求报预算,但需求范围还在变,估出来的数字很快就失去参考价值。我想知道,应该先把预算定死,还是先把需求拆清楚再估算?

先建立可估算的范围,再确定预算基线;但不必等需求完全冻结才开始。可以把需求分成必需、可选和待验证三类,先为必需项估算人力、外采、云资源和运维成本,再用区间而非单点表达不确定性。例如,核心版本估算为 8 至 10 人周,另列 15% 至 20% 的风险准备金,并注明假设条件。

范围变化时,记录新增工作量及其对预算、交付日期的影响,请相关负责人决定取舍。这样预算是可追踪的管理基线,而不是脱离需求的承诺数字。

2. 产品经理如何识别项目预算里容易漏掉的隐性成本?

我以前做计划时会重点算研发人天,直到项目上线后才发现测试、数据迁移和云资源都占用了不少时间与费用。我应该用什么方法,在立项阶段就把这些容易被忽略的成本找出来?

不要只按功能清单估算研发工作量,而要沿着交付全流程逐项检查:调研与设计、开发、测试、数据迁移、发布、培训、监控、维护和下线。可用一张成本清单记录成本项、负责人、估算依据、发生时间和置信度;例如,迁移成本不应只写一个总数,还要注明数据量、清洗规则、演练次数和回滚方案。

对云资源等持续性支出,至少估算上线后的月度费用,并区分一次性成本与经常性成本。估算依据不明确的项目应标成待验证项,而不是直接填入看似精确的数字。

3. 项目实际成本超预算时,产品经理应该怎么协同处理?

我担心发现超支后,团队会立刻把它归因于研发效率低,或者为了守预算删掉关键质量工作。遇到实际支出高于计划时,我该先查什么,又该怎样让研发、财务和业务一起做决定?

先核对口径和原因,再讨论削减方案。把已发生、已承诺但未付款、预计后续支出分开核算,并按人力、外包、资源和返工等类别与预算基线比较;随后判断偏差来自范围增加、估算误差、技术风险还是执行效率。

协同会议上给出至少两个可比较方案,例如维持范围并调整预算,或延后低优先级功能以控制成本,同时列明对日期、质量和业务收益的影响。不要把尚未发生的费用当成已支出,也不要为了短期达标删掉必要测试;决策结果、责任人和复核日期都应留档。

4. 如何判断一个功能值得投入,而不只是看开发成本?

我有时会遇到开发量不大、但维护和运营负担很重的功能,也遇到成本较高却能明显改善关键流程的需求。除了比较工时,我还应该用哪些依据判断投入是否划算?

把功能的全生命周期成本与可验证收益放在一起看。成本除了开发,还包括测试、部署、培训、维护、第三方费用和未来退出成本;收益则尽量落到可观测指标,例如处理时长、转化率、人工操作量或故障率,并写明基线、目标值和观察周期。对收益不确定的需求,优先考虑小范围试点或可撤回方案,而不是一次性建设完整能力。

若试点后指标没有改善,或维护成本持续高于预期,就应重新评估范围或停止投入;这比用未经验证的长期收益为超支辩护更可靠。

核心关键词

读者评论

贺
贺雅楠

我们团队以前只看已付款金额,后来把已签合同和云资源承诺也纳入预测,预算偏差确实更早暴露了。难点是共享资源怎么分摊,文中列的几种口径还得结合业务稳定性定。

任
任静怡

把返工、等待和计划内交付分开记录有帮助,但分类太细容易让填报变成负担。我们目前按月抽查几个典型工作项,比要求每个人逐日拆分工时更容易坚持。

任
任远

上线后的资源费用常被忽略,这点很有共鸣。不过探索型需求很难提前定义验收成果,挣值指标未必适用;这类项目我更倾向于设置阶段预算和继续投入的复核节点。

文章包含AI辅助创作:实际成本管理指南:产品经理如何做好成本管理,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/590986

赞 (0)
飞飞飞飞
上一篇 40分钟前
成本实操方法:产品经理提升成本管理效率的协同管理方法与模板
下一篇 39分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
