产品线的月度利润表显示毛利率仍有 68%,团队却连续三个季度延迟交付,研发加班和云资源账单同步上升。问题通常不在“成本算错了”,而在成本口径、归集流程和产品决策没有连起来:财务看见的是已经发生的费用,产品经理需要识别的是每一笔投入如何形成用户价值、产品能力与可持续收入。成本管理的关键指标,不能只回答花了多少钱,还要解释为什么花、花得是否有效,以及下一笔预算是否值得继续投入。

一、先讲核心结论:成本指标必须能推动决策

1. 先管理成本结构,再谈成本总额

总成本是结果,不是诊断。一个产品月度成本增加 15%,可能来自用户增长、产品范围扩大、一次性迁移、缺陷返工,也可能来自低效的资源采购。把这些原因揉成一个总数,只会得到“控制费用”的口号,无法指导团队采取行动。

我建议产品经理把成本拆成四层:产品生命周期成本、版本或项目成本、单位服务成本、可避免成本。生命周期成本回答产品整体投入是否匹配回报;项目成本帮助判断版本范围是否可控;单位服务成本揭示规模效应;可避免成本则指出删减、优化或停止投入的空间。

真正有决策价值的指标,要同时具备对象、口径、时间窗口和行动阈值。例如“云成本 20 万元”只是一个数字;“每千名月活用户云成本 1200 元,连续两月上升且请求量基本稳定”才构成可调查的信号。

2. 用一条指标链串起投入、产出与结果

我通常按“投入,交付,使用,收益”搭建分析链。投入层关注预算、实际成本、成本偏差;交付层关注人天、延期、返工;使用层关注活跃、留存、关键流程完成率;收益层关注收入、毛利、服务成本和客户生命周期价值。指标之间必须能解释因果假设,而不是把数字并排放在仪表盘上。

例如,研发费用增长可能带来更快的交付,也可能只是返工增加。若版本发布后关键功能采用率没有提升,且支持工单和缺陷数量上升,就不能简单把研发投入增长解释为产品能力增强。

成本流程与规范:产品经理成本管理数据分析关键指标

3. 先保证口径可信,再追求指标丰富

指标数量多,不等于管理成熟。若研发人天、云资源、客户支持工时采用不同统计周期,或共享团队成本没有明确分摊规则,计算出来的单位成本会制造精确的错觉。

我会优先要求每个关键指标配一张“指标卡”:定义、计算公式、数据源、责任人、更新频率、排除项和异常处理规则。缺少这些信息时,指标先用于探索,不宜直接用于绩效考核或预算削减。

二、背景和真实场景:产品经理为什么需要成本视角

1. 产品决策会在不同时间点形成不同成本

产品经理往往在立项时关注用户需求,在迭代中关注范围和优先级,在上线后关注使用反馈。但成本在每个阶段都在累积:需求反复会消耗研发与设计时间;架构选择会影响长期运维;功能复杂度会增加测试、支持和培训负担;产品增长则可能带来云资源、支付通道和客服成本。

因此,成本管理不是财务部门在季度末做的一次核对,而是贯穿产品生命周期的决策机制。产品团队不必代替财务做会计核算,却需要能判断成本变化的业务原因,并在预算、范围、质量和用户价值之间做取舍。

2. 常见的成本盲区来自跨团队边界

单个团队的账面成本不一定等于产品真实成本。共享研发平台、数据团队、安全审查、客户成功、售后支持和基础设施,可能被记在其他部门的成本中心。如果产品经理只看本团队人力,容易误以为某功能很便宜;如果共享费用被平均分摊,又可能把成本不合理地压到低使用量产品上。

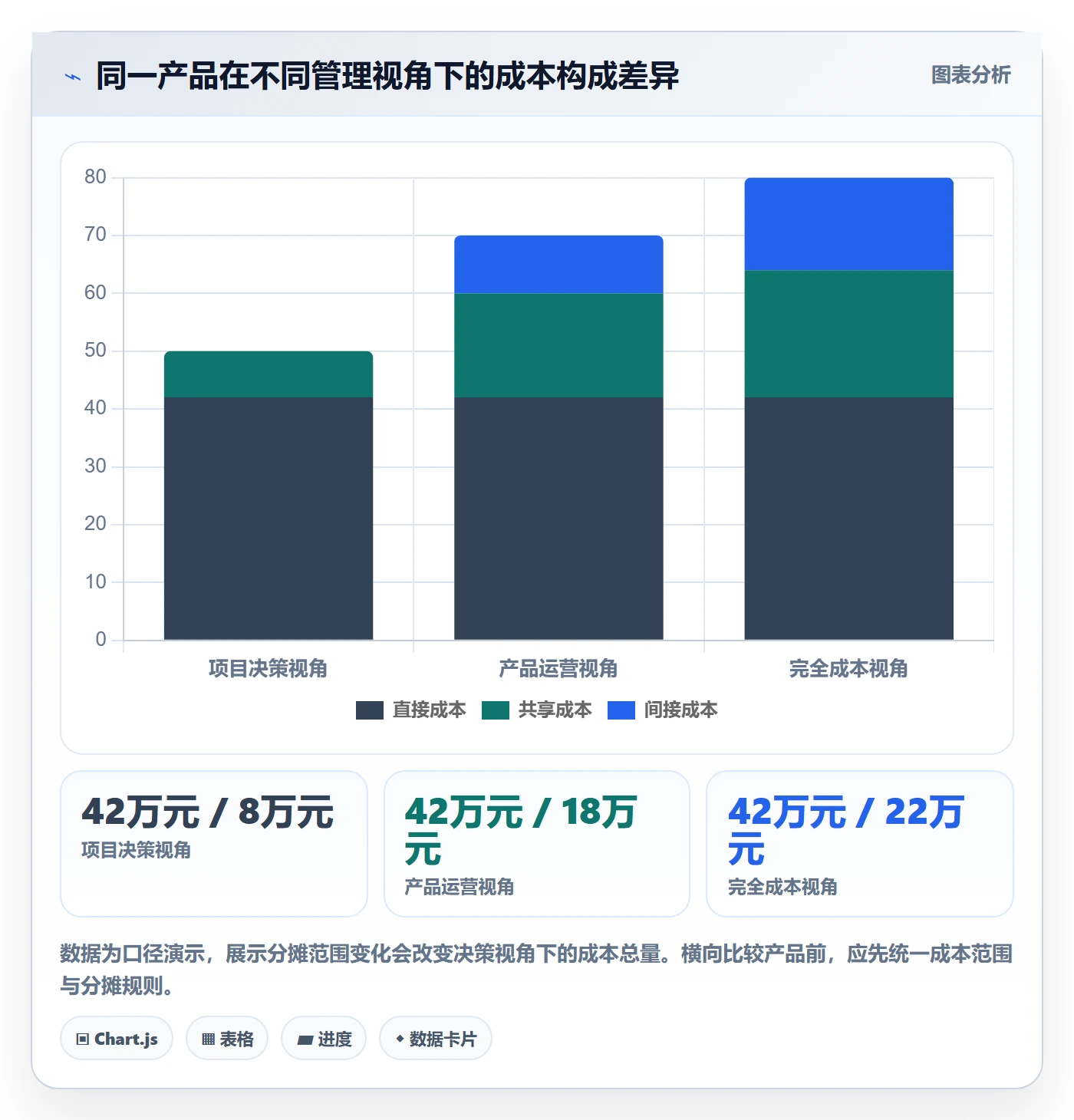

我会先把成本分成直接成本、共享成本和间接成本。直接成本能明确归属到产品或项目;共享成本应按使用量、工时或容量等驱动因素分摊;间接成本则需结合管理目的决定是否纳入。没有一种分摊方法适用于所有分析,关键是说明用途并保持一致。

成本类别 典型项目 适合的归集依据 常见误判
直接成本 专属研发人力、外包、项目采购 项目工时、合同或采购单 把未登记工时当成零成本
共享成本 公共平台、测试环境、数据服务 调用量、容量占用、实际工时 仅按产品数量平均分摊
间接成本 管理支持、办公与通用行政 按分析目的设置分摊规则 把分摊结果误认为可立即节省的现金
机会成本 团队投入某项目后放弃的其他优先事项 被挤出的高优先级工作及预期价值 只看财务支出,忽略资源占用

3. 成本口径应由问题决定,而不是由报表决定

评估是否继续某个功能项目时,我会看可避免成本和预期价值;判断产品线是否健康时,需要纳入更多长期运营和支持成本;制定财务预算时,则必须遵循财务确认的核算口径。三种问题不应强行共用一张成本表。

这也是产品分析经常发生争论的原因:产品经理说“这个功能只用了两名工程师三周”,财务说“产品线成本还包含基础设施和共享部门”。两者可能都没算错,只是在回答不同问题。先统一决策问题,再谈数字,沟通效率会高得多。

成本流程与规范:产品经理成本管理数据分析关键指标

三、常见误区:看似在控成本,实际在损害判断

1. 误区一:只盯预算执行率

预算执行率低不必然代表管理优秀。项目可能进度落后、关键岗位未到位、采购延迟,或者原预算过于宽松;执行率高也不必然代表浪费,可能是团队提前完成了高价值交付。

预算执行率适合用作预警信号,不适合单独评价产品经理。更有用的组合是预算偏差、交付进度、范围变更、验收结果和收益假设兑现程度。若成本低于预算但关键需求未交付,不能把节省金额直接记为成功。

2. 误区二:把人天当作价值

人天是资源投入的度量,不是产品价值的证明。团队投入 100 人天,可能交付用户愿意付费的能力,也可能只是反复修复设计缺陷。反过来,少量研发投入解决高频关键问题,也可能创造明显收益。

人天仍然重要,因为它能帮助估算容量和成本,但必须与交付质量、用户行为、业务结果结合。尤其在敏捷团队中,跨角色协作、技术债处理和持续维护容易被遗漏,不能把“任务关闭数”直接当作生产率。

3. 误区三:用单一单位成本比较不同产品

“每用户成本”看似直观,却可能被用户定义、活跃口径和服务复杂度扭曲。免费注册用户、月活用户、付费账户和企业租户各自对应不同的成本分母。销售模式、数据保留要求、支持等级不同,也会使单位成本不可直接横向比较。

我会把单位成本与服务等级、使用强度、产品阶段共同观察。例如,企业客户的单位服务成本高于个人用户,不一定意味着产品低效;如果企业客户的合同收入、续约率和扩展收入更高,成本结构可能是合理的。

4. 误区四:把削减支出等同于降本

削减测试、监控和文档投入,短期账面成本会下降,随后可能以缺陷、事故、客服工时和客户流失的形式反弹。降本应该追求总拥有成本下降,而不是把成本从一个部门挪到另一个部门、从本季度挪到下季度。

因此,任何节省方案都需要写清潜在副作用、验证窗口和回滚条件。比如减少自动化测试投入,应同时跟踪线上缺陷率、回归耗时和发布失败率,而不是只汇报省下的测试人天。

5. 误区五:把分摊成本当作可节省成本

如果某产品停止一个功能,按比例分摊的总部管理费通常不会立即消失。将这部分金额全部计入“可节省金额”,可能导致错误的停项结论。产品决策应区分可避免成本、已承诺成本和分摊成本。

可避免成本是决策发生后能真正减少的资源或现金支出;已承诺成本在一定期限内难以撤销,例如已签订的合同;分摊成本用于完整核算,但通常不应自动视为短期可节省。看利润表决定产品是否继续时,必须检查哪些成本会随决策真实变化。

四、专业判断逻辑:搭建一套可复用的指标体系

1. 第一层:建立可复核的成本基线

成本基线不是预算数字的复制,而是经过范围确认后的实际成本结构。通常至少包括人力、外包与采购、云资源与软件服务、客户支持、培训实施、风险与合规投入。

我建议用月度数据做趋势监测,以季度为单位复核口径和异常,以年度为单位重新评估产品生命周期假设。对于云资源或大额采购,可以按周观察使用量和承诺额度;对人力成本则不宜频繁变化归集规则,否则趋势会失真。

  • 明确边界:写清成本是否包含税费、共享平台、实施交付、客服和管理分摊。
  • 确认粒度:至少可以追踪到产品、项目或版本;无法细分时标明估算比例。
  • 保留原始凭证:采购单、云账单、工时记录和财务凭证应能追溯。
  • 标记一次性项目:迁移、审计、试点和紧急修复不应直接混入常态运行成本。
  • 建立基准版本:口径发生变更时保留旧口径对照,避免把统计变化误读为经营变化。

2. 第二层:看投入效率,而不是单看投入大小

常用的投入指标包括预算偏差率、单位功能成本、单位活跃用户服务成本、项目人天偏差、返工成本率和共享资源利用率。指标设计应服务于具体问题:预算偏差用于管理预测能力,返工成本率用于质量诊断,单位服务成本用于判断规模化效率。

计算公式要简单透明。例如,预算偏差率可定义为“实际成本减批准预算,再除以批准预算”。但统计范围要包括已发生与已承诺成本,还是只包括财务实际入账,需要在指标卡中讲清楚。

单位服务成本可以按“期间内可归属服务成本 ÷ 同期有效服务单位”计算。分母必须适配业务:对订阅产品可以选择付费账户月,对平台服务可选择成功处理的业务请求;不能为了让数字好看而随意换成注册用户。

3. 第三层:看交付质量如何改变全周期成本

交付成本不止是开发阶段的人力。缺陷返工、上线后支持、客户实施、培训以及架构维护都可能是交付质量的后续成本。若功能发布很快,但上线后工单暴增,初始人天低并不等于总成本低。

我会把“交付周期、范围变更率、返工成本率、上线缺陷率、发布后支持工时”放在同一条观察链上。它们之间不是简单的因果关系,但可以帮助团队定位成本从哪个环节开始失控。

4. 第四层:把成本和价值假设绑定

每个重大投入都应对应一项可检验的价值假设。比如“新增自助配置将减少实施人员工时”,就需要跟踪功能采用率、单客户实施工时和实施周期,而不只是上线日期。若目标是提高留存,则需要界定目标客户群、观察周期和留存口径。

价值指标不必都转成货币。降低安全风险、缩短审批时间、减少关键用户流失,可能难以立即折算为收入,但仍然可以用风险概率、影响范围、流程耗时和客户反馈验证。关键是区分“已观察到的结果”和“尚待验证的预期收益”。

5. 第五层:设置异常阈值和复盘动作

阈值不能拍脑袋照搬行业数字。新产品、规模增长期和成熟产品的成本曲线不同。更可靠的方法是先建立自身基线,观察波动范围,再设置触发调查的阈值。例如,云成本在请求量稳定时连续两个月上升 10%,触发资源排查;项目预测成本超过批准预算 8%,触发范围与进度复核。

阈值是调查入口,不是自动处罚线。异常发生后,应先核对数据质量与业务背景,再定位原因,最后决定调整。若把阈值直接绑定个人绩效,团队可能通过延迟登记、改变分摊口径或推迟必要投入来“守指标”。

成本流程与规范:产品经理成本管理数据分析关键指标

五、具体案例与数据观察:从“超支”走到“知道该改什么”

1. 案例边界与假设口径

下面使用一个虚构的 B2B 协作产品案例演示分析过程,所有数字均为情景模拟,不代表行业平均值,也不是任何企业的真实经营数据。之所以采用这类产品,是因为它通常同时涉及研发、云资源、实施交付和客户支持,容易暴露成本归集的盲点。

某季度产品团队计划投入 180 万元,实际发生及已承诺成本合计 198 万元,账面超出 18 万元。若管理层只看总额,可能直接要求下季度削减 18 万元;但拆分后发现,成本增加并非来自单一环节。

成本项目 计划金额 实际及承诺金额 偏差 初步判断
产品与研发人力 108万元 118万元 增加10万元 需求变更和跨系统联调增加投入
云资源与第三方服务 24万元 31万元 增加7万元 存储与日志保留量增长,需拆分容量和单价影响
实施与客户支持 30万元 34万元 增加4万元 客户配置复杂度高于原估算
外包与专项采购 18万元 15万元 减少3万元 部分工作由内部团队承接,不能仅凭减少采购判断效率提升
合计 180万元 198万元 增加18万元 需要进一步区分一次性、结构性和可避免因素

2. 先看预算偏差,再查驱动因素

第一步不是解释超支是否“合理”,而是确认金额口径:198 万元中是否包含已签约未付款项?人力成本按标准费率还是财务实际成本?实施支持是否已经在其他部门核算?如果这些问题未解决,后续归因只是建立在不稳定数据上。

确认口径后,我会把偏差分成数量、单价、范围和时点四类。云费用增长可能是调用量增加,也可能是单位资源价格上升;研发费用增长可能是团队投入更多人天,也可能是预算期内人员成本结构变化;采购减少可能只是付款时间后移,并非实际节省。

3. 追踪云资源:区分增长成本和效率损失

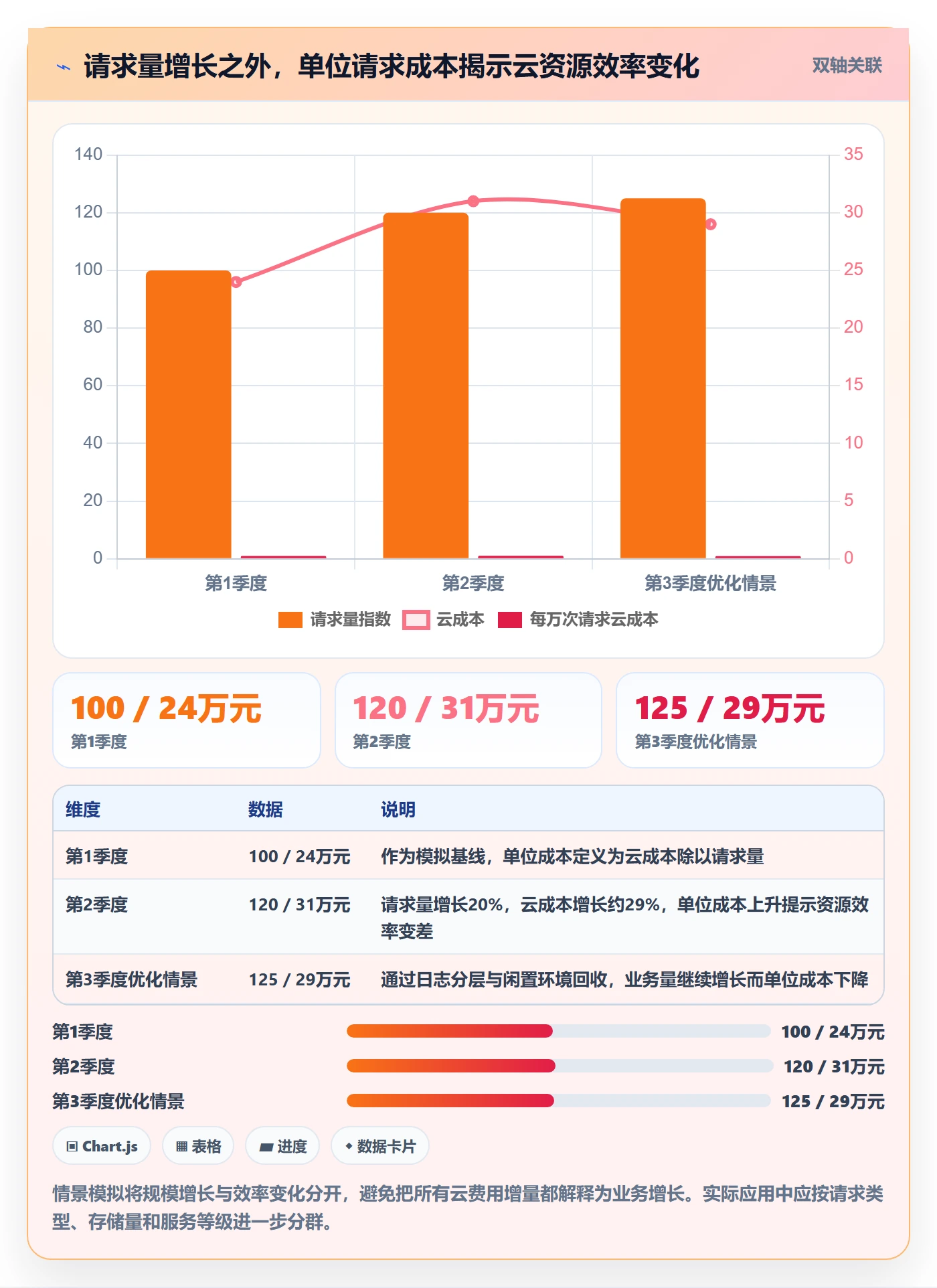

案例中云资源成本从 24 万元增至 31 万元。假设业务请求量同期增长 20%,总云成本增长 29%,则单位请求成本也在上升。进一步拆分发现,存储和日志费用占增量的 60%,其中部分日志被长期保留,却很少用于排障或分析。

这时的决策不应是简单压低云预算,而是检查保留策略、冷热数据分层、闲置测试环境和高峰容量配置。若缩短日志保留时间会影响审计或故障定位,就应设置业务边界,而不是一刀切。节省目标应与可接受的故障诊断风险同步评估。

成本流程与规范:产品经理成本管理数据分析关键指标

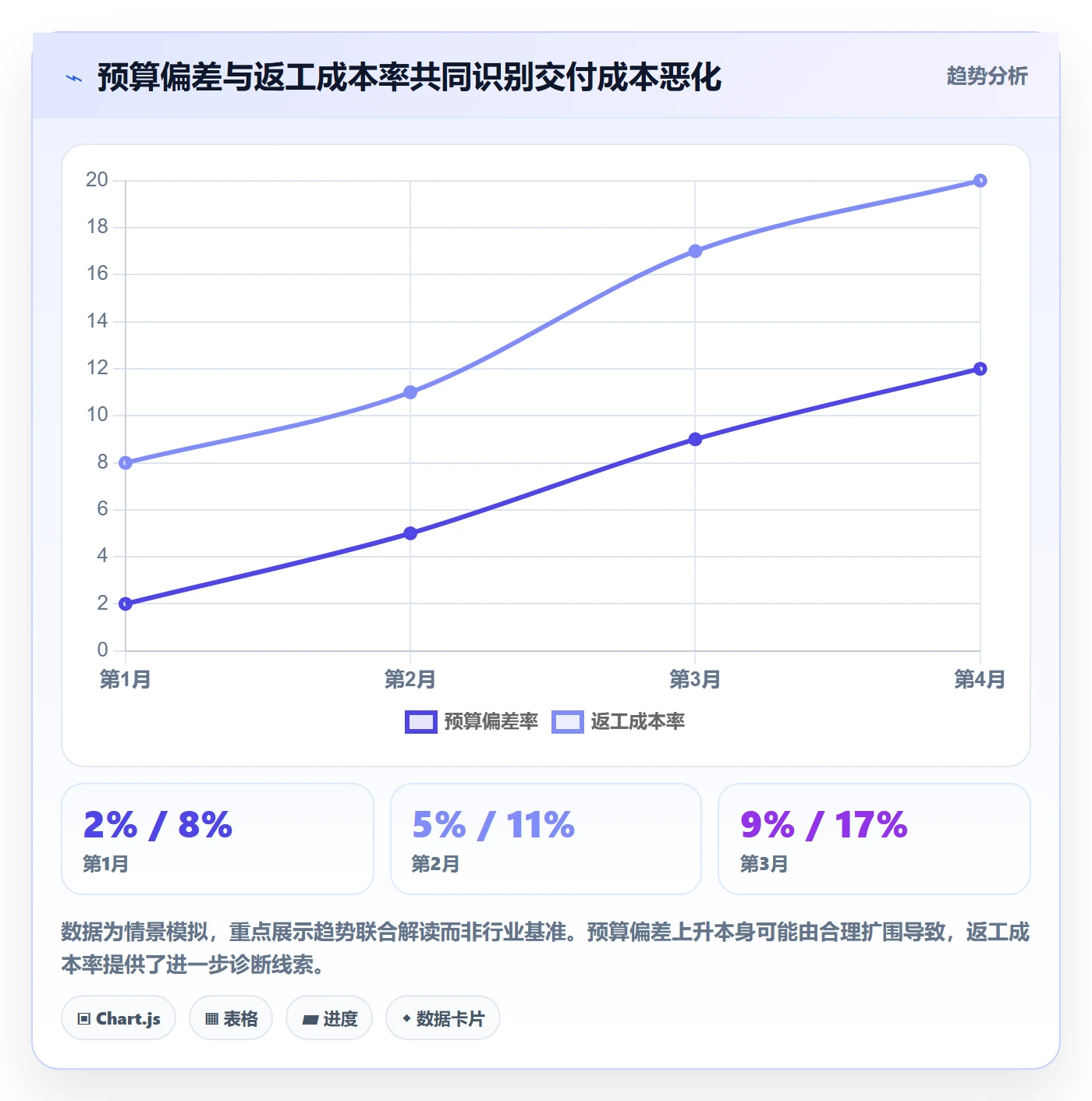

4. 追踪交付成本:需求变更和返工要分开记

研发人力增加 10 万元,访谈和任务记录显示,一部分来自新增需求,一部分来自原需求理解不一致导致的返工。两者管理方式不同:新增需求应走范围评估和优先级调整;返工则要追查需求验收、原型评审、接口契约或测试覆盖是否失效。

如果把两者统称为“开发效率低”,团队会收到错误信号。新增高价值需求可能是业务机会,返工才是流程损失;但也不能假设新增需求天然有价值,需要检查它是否改变用户行为或商业结果。成本分析的作用是把投入来源说清楚,而不是替团队预先下结论。

5. 追踪服务成本:把实施复杂度反馈给产品设计

实施与支持成本增加 4 万元,若主要由客户配置差异造成,就可能说明产品的自助能力不足,也可能说明目标客户的定制化要求超出当前产品定位。应进一步查看单客户实施工时、重复人工步骤、支持工单类型和客户合同收入。

例如,某类配置每个新客户平均需要 12 小时人工处理,若自动化后降到 5 小时,团队需要把研发投入、维护成本和未来客户数量一起评估。客户量很少时,手工服务可能更经济;客户增长较快且配置逻辑稳定时,产品化才可能回本。

6. 汇总行动:不把 18 万元超支机械削回去

情景分析后,团队决定:日志保留策略先做分层试点;高频配置流程进入产品化评估;新增需求增加成本与收益说明;返工较多的接口需求加强契约评审。预算没有立即削减 18 万元,而是把可验证的优化目标设为下一季度云成本减少 2 万元、单客户实施工时下降 20%,并观察是否影响故障定位和客户满意度。

这个结果并不意味着超支可以忽略,而是把“总额超支”转成多个可检验假设。若试点无效,应停止优化投入;若单位成本下降且服务质量保持,再扩大实施范围。产品成本管理的价值,恰恰在于把一次性解释变成持续验证。

六、成本管理流程与规范:从立项到复盘形成闭环

1. 立项阶段:写清价值假设和成本边界

立项材料至少要说明目标用户、解决的问题、预期行为变化、资源需求、成本范围和关键风险。金额可以是区间估算,但要标出高不确定性项目,例如第三方接口、数据迁移、合规审查和客户实施。

我不建议在信息极少时要求团队提供貌似精确的单点成本。更实际的方式是给出基准、乐观和悲观情景,并标明触发重新估算的条件。估算精度随着需求和技术方案逐渐明确而提高,不应把初期估算当成永久承诺。

2. 规划阶段:建立成本结构与资源容量表

规划时将投入拆到阶段、角色和外部依赖,避免只写“研发 5 人”。应明确关键角色参与比例、预期周期、共享资源、测试与发布成本,以及上线后的维护责任。跨团队依赖没有责任人和排期时,项目计划往往会低估等待和协调成本。

预算表要区分一次性投入与周期性投入。一次性投入可包括迁移、初始化和专项开发;周期性投入可包括云服务、许可证、日常运维和客服支持。两者混在一起,容易误判产品进入稳定期后的真实经营成本。

3. 执行阶段:用变更记录保护预算解释力

需求范围发生变化时,不一定每次都要走复杂审批,但至少要记录变化内容、提出原因、预计影响、决策人和是否替换原范围。否则季度末只看成本结果,无法知道偏差来自计划失误还是业务调整。

实际成本跟踪可以按轻重分层。重点项目每周看人力投入、关键依赖和预测完工成本;一般迭代按月汇总;云资源和第三方消费高的产品则增加账单趋势监测。过程记录不应变成繁琐填表,优先从已有工单、代码仓库、财务和云账单系统自动取数。

4. 发布阶段:把质量成本纳入上线门槛

上线评审不能只问功能是否完成,还应确认监控、回滚、客服知识、数据迁移和权限安全是否准备就绪。一次未准备好的发布,可能把少量研发成本转化成更大的故障响应与客户支持成本。

对于高风险功能,我建议设置灰度范围、停止条件和回滚负责人。上线后观察窗口要与风险类型匹配:支付、权限和数据迁移可能需要更密集监测;低风险界面优化则不必套用同等成本的流程。

5. 复盘阶段:区分预测误差、执行问题和假设失效

复盘不能只回答“为什么超预算”,还要判断是初始估算偏差、执行效率问题、范围变化、外部条件变化,还是价值假设本身不成立。前几类可能需要修正流程或计划,价值假设失效则可能要求改变路线或停止投入。

每次复盘应留下三类结果:可更新的估算参数、可改进的流程动作、需要继续验证的业务假设。只有这样,成本数据才会让下一次决策更准确,而不是每个项目重新开始猜。

成本流程与规范:产品经理成本管理数据分析关键指标

七、不同情况下的行动建议:按产品阶段和问题类型调整

1. 新产品探索期:控制承诺,不要过早优化单位成本

探索期的最大不确定性是需求和商业模式,而非单位成本是否已经达到成熟水平。此时应控制不可逆投入,采用分阶段预算和明确的验证里程碑,优先确认用户是否愿意使用、是否存在付费意愿、关键技术路径是否成立。

适合跟踪的指标包括验证周期、关键假设验证率、试点转化、一次性投入上限和试点客户服务成本。不要为了追求短期低成本而省掉必要的用户研究或技术验证,也不要因为已经投入一笔钱就继续追加;沉没成本不是继续投资的理由。

2. 快速增长期:优先看单位成本与容量拐点

增长期总成本上升可能是健康现象,关键是收入、活跃或交易量是否同步增长,以及单位服务成本是否下降或保持稳定。应关注容量余量、关键依赖、云资源单价、支持工时和新增客户的边际交付成本。

当资源成本增长快于业务规模时,先拆出规模效应、产品结构变化和效率损失。若高价值客户需要更高等级服务,应单独建模,不要用全体用户平均值掩盖客户分层差异。

3. 成熟产品期:关注维护负担、技术债和组合取舍

成熟期产品可能已有稳定收入,却因历史功能、兼容性和定制化积累较高维护成本。此时应评估功能使用率、支持成本、缺陷频率和淘汰影响,识别低使用但高维护的能力。

删除功能也有成本:数据迁移、客户沟通、合同承诺、替代方案和声誉风险都要纳入。功能使用率低只是调查信号,不能单独作为下线依据。需要区分低频但关键的安全、合规或应急能力与真正可淘汰的冗余功能。

4. 预算即将超支:先分型,再选择处理动作

如果偏差源于高价值范围扩张,可以比较新增价值与新增成本,再决定追加预算或替换低优先级需求;如果源于返工,应先修复质量和协作机制;如果源于外部依赖延误,应更新交付预测并讨论合同或排期风险;如果价值假设已失效,则需要考虑缩小范围或停止。

不建议把“所有团队统一削减 10%”作为第一反应。统一削减容易伤到关键维护、数据治理和安全投入,却保留低价值工作。更好的做法是基于成本驱动因素逐项审核,并要求每项削减说明对用户、质量和未来运营的影响。

5. 数据基础薄弱:先做最小可行的成本治理

如果团队没有可靠工时、共享资源或云账单归属,不要一次性建设复杂核算系统。先挑选一个重要产品或项目,统一口径、建立月度成本表、记录主要变更,验证这些数据是否能解释实际决策。

第二阶段再接入系统数据,减少手工汇总;第三阶段才考虑跨产品的单位成本比较、情景预测和自动预警。工具可以提高采集、审批和追踪效率,但无法替代团队对分摊逻辑与价值假设的判断。

八、不同情况下的取舍:没有脱离业务目标的最优成本

1. 成本准确度与采集负担之间的取舍

逐任务记录每一分钟,理论上会带来更细的归因,却可能让团队把时间花在填表上,并制造虚假的精确感。项目风险高、投入大、共享资源复杂时,值得采用更细粒度;普通小迭代则可以用角色投入比例和周期估算。

可采用“重要性分层”:对占预算大头、风险高、结果可逆性低的成本精细追踪;对影响有限的零碎支出使用较粗口径。精度是有成本的,只有当更精确的数据可能改变决策时,采集才值得继续加码。

2. 短期节省与长期总成本之间的取舍

压缩测试、文档、自动化和架构治理,可能快速降低当期费用,但增加未来变更、故障和支持负担。相反,提前投入平台化能力可能长期摊薄成本,却会在短期内降低预算表现。

判断方式是列出投入期限、收益兑现条件和失败时的损失上限。对收益不确定的长期建设,采用小范围试点和阶段拨款;对已反复出现且损失明确的质量问题,延迟治理反而可能更贵。

3. 产品标准化与客户定制之间的取舍

定制功能可能带来大客户收入,也会增加研发分支、测试矩阵、升级和支持成本。评估时不能只看合同金额,应比较客户生命周期收入、专属交付成本、后续维护负担和对标准产品路线的影响。

若客户要求可沉淀为通用能力,产品化价值可能高于一次性交付;若仅服务单一客户、后续复用概率低,则应明确收费、维护边界和退出条款。产品经理要把定制成本提前呈现,而不是在项目上线后才把运维负担交给其他团队。

4. 统一指标与业务差异之间的取舍

组织需要统一口径,才能汇总预算和识别趋势;不同产品又需要适配自己的业务分母。我的做法是统一定义原则和数据治理要求,同时允许指标分母按业务类型配置,并在跨产品比较时说明限制。

例如,订阅产品可关注付费账户月成本,交易产品可关注每笔成功交易成本,内部平台可关注每个有效调用或服务工单成本。不能因为所有团队都使用同一个“每用户成本”,就认为横向比较一定公平。

5. 自动化治理与人工判断之间的取舍

成本系统可以自动汇总账单、识别异常、追踪审批和提示预算偏差,但异常不等于问题,节省建议也不等于正确决策。增长活动、迁移窗口、客户上线和灾备演练都可能合理推高成本。

因此,自动化适合承担数据采集、规则检查和提醒,人工负责业务归因、价值判断和风险权衡。数据越自动化,口径治理越重要;否则系统只会更快地传播错误口径。

九、下一步怎么做:用四周建立可用的成本管理最小闭环

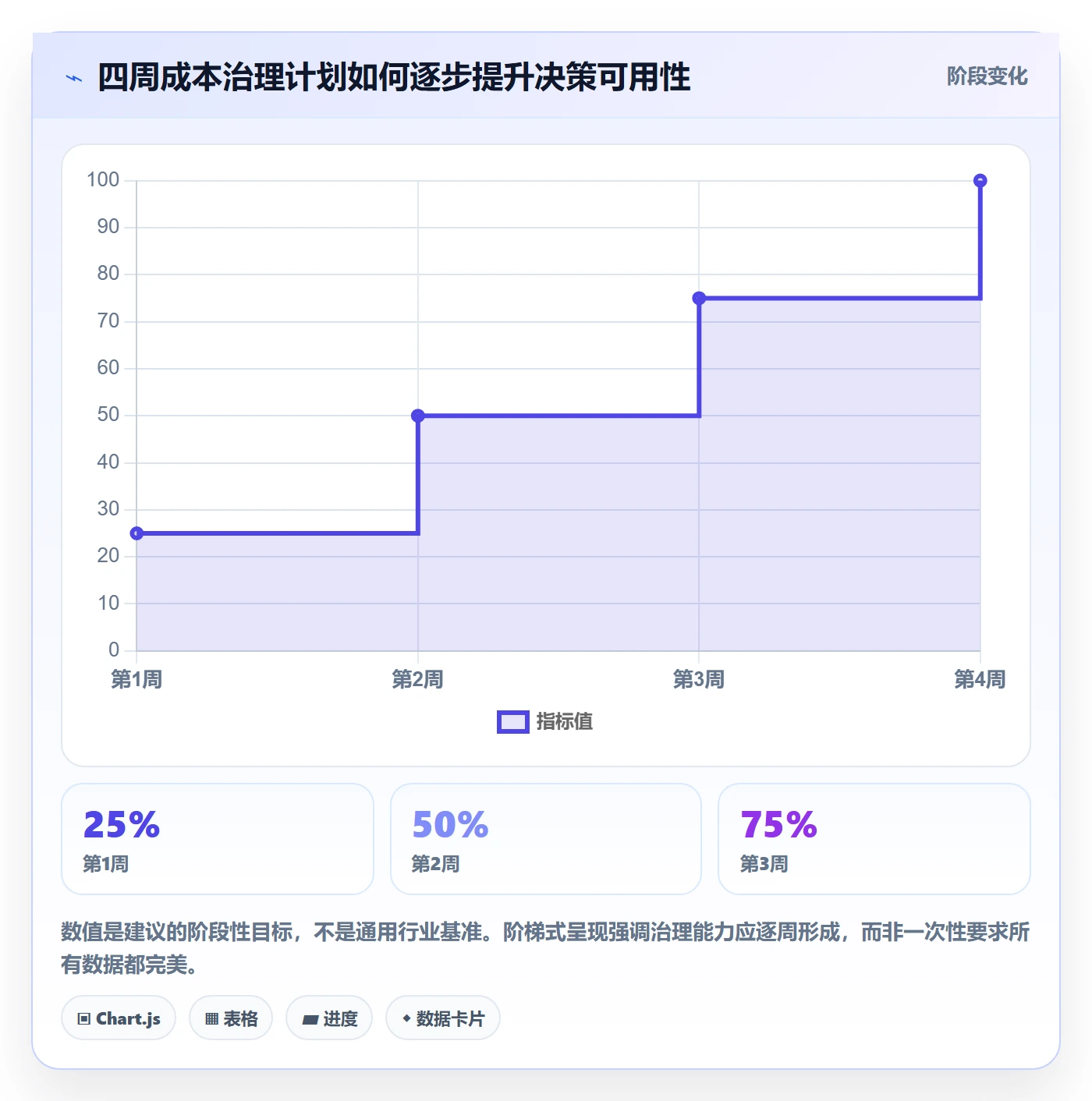

1. 第一周:选定对象和决策问题

不要从“全公司成本仪表盘”开始。先选择一个预算较大、近期有决策争议或成本变化明显的产品、项目或版本,并明确要回答的问题:是否追加预算、哪类资源最值得优化、某功能是否继续投入,还是产品服务是否可以规模化。

同一组成本数据可以回答不同问题,但需要不同边界。先把问题写下来,可以避免团队陷入无休止的指标讨论。

2. 第二周:统一口径并补齐成本来源

列出直接、共享、间接、一次性和周期性成本,确认财务、人力、采购、云账单和支持工时的数据来源。暂时无法准确分摊的部分可以估算,但要标记估算依据与置信程度,不要伪装成精确值。

如果共享费用占比高,先找最能反映资源消耗的驱动因素,而不是追求完美分摊。调用量、容量占用、实际工时通常比“产品数量平均分摊”更可解释,但具体方法应与成本性质匹配。

3. 第三周:形成指标卡和异常规则

选 5 至 8 个指标即可,覆盖投入、交付、服务和价值。每项指标写明公式、单位、周期、责任人、数据源、异常阈值与建议动作。若指标没有对应行动,它可能只是装饰性数据。

  • 预算偏差率:识别预测与实际差距,并拆分范围、单价和数量原因。
  • 单位服务成本:观察规模化效率,明确分母和服务等级。
  • 返工成本率:发现需求理解、质量控制和联调问题。
  • 支持工时成本:反馈产品易用性、配置复杂度和客户分层。
  • 价值兑现指标:验证投入对应的用户行为或业务结果。

4. 第四周:做一次有决策结果的复盘

复盘的产出不是更漂亮的报表,而是一个明确决定:继续、调整、缩小、暂停或扩大。决定中要写明所依赖的假设、责任人、下一次观察时间和失败条件。

如果一个月后数据仍无法支持决策,先检查口径和采集质量,再决定是否增加指标。成本管理成熟度不是看系统里有多少字段,而是看团队能否更早发现偏差、解释偏差并减少无效投入。

成本流程与规范:产品经理成本管理数据分析关键指标

十、总结:成本管理不是把钱花得越少越好

1. 真正要降低的是无效投入,不是必要能力

产品经理的成本管理,不应停留在报销、预算和人天汇总。它的核心任务是把投入与交付、使用、收益和风险连接起来,辨认哪些成本能产生价值,哪些成本只是被流程缺陷、低效协作或错误假设消耗。

因此,成本上升不一定是坏消息,成本下降也不一定是好消息。关键是知道变化来自规模增长、产品选择、质量问题还是成本口径改变,并评估它对未来经营和用户体验的影响。

2. 下一步从一个可验证问题开始

如果你现在只有一张预算表,可以先选一个近期争议最大的成本项,确认边界和数据源,再拆分数量、单价、范围与时点。随后建立一个能够影响决策的指标,设置观察窗口和回滚条件。

好的成本流程,不是让团队每周解释为什么花钱,而是让团队在花钱之前说清楚要验证什么,在花钱之后确认是否真的创造了价值。从一个产品、一项成本和一次真实决策开始,比先搭建庞大却无人使用的指标体系更可靠。

常见问题解答(FAQ)

1. 产品经理做成本管理,优先跟踪哪些关键指标?

我在梳理产品成本看板时,发现指标列得越多,团队反而越难判断该采取什么行动。我想知道,哪些指标能同时反映预算是否失控、投入是否有效,以及后续是否需要调整范围?

建议先用一组能对应具体决策的指标,而不是把所有财务数据堆进看板:预算偏差率=(实际成本-预算成本)÷预算成本;成本消耗率=累计实际成本÷批准预算;完工成本预测=已发生成本+剩余工作预计成本;单位产出成本=相关成本÷交付的功能、订单或用户等产出单位。再根据业务补充延期成本、返工成本和获客成本。

比如预算100万元、已花60万元、只完成40%的工作时,消耗率为60%,但这并不自动代表超支;若剩余工作预计还需90万元,完工预测就是150万元,此时更值得触发范围、排期或资源复核。指标是否有用,关键看它是否能对应“谁在什么阈值下采取什么行动”。

2. 产品项目的成本偏差率达到多少,就应该启动复盘?

我遇到过预算偏差率看起来不高,但项目最后仍然明显超支的情况;也见过偏差很大只是付款时间错位,并非真实成本恶化。我不确定应该用固定百分比预警,还是结合项目阶段和成本类型判断。

不宜把某个百分比当成适用于所有项目的通用红线。可先设置分级预警作为管理规则,例如偏差率达到5%时核对数据和原因,达到10%时要求负责人提交纠偏方案;具体阈值应根据项目规模、估算误差和审批机制校准。

复盘时同时看绝对金额、趋势和剩余工作预测:10万元项目偏差10%是1万元,1000万元项目偏差10%则是100万元;此外,若偏差连续两个周期扩大,即使尚未越过红线,也值得提前检查。还要区分成本确认与现金支付时间,避免把付款延后误判为成本改善。

3. 研发人力成本应该按工时、岗位单价还是项目预算来分析?

我想比较不同产品项目的研发投入,但团队成员的岗位、参与项目比例和记录习惯都不一样。只看工时似乎看不到真实成本,只看预算又很难定位是哪项工作导致偏差,我该怎么建立口径?

建议用“可追溯工时×统一的人力成本单价”估算项目人力成本,并用预算做对照,而不是三选一。单价可按财务认可的完全成本口径计算,例如把薪酬、福利及约定的间接成本纳入后,按可计费工时折算;口径一旦确定,至少在一个分析周期内保持一致。

工时记录应关联项目和工作类型,如需求、开发、测试、返工,避免把会议与返工全部混进“研发”。例如某功能开发投入400小时、平均完全成本单价为每小时200元,则估算人力成本为8万元;若其中80小时属于返工,就应单独呈现,帮助判断问题来自需求变更、质量还是估算。

4. 如何判断成本增加是合理投入,还是产品团队的浪费?

我看到项目追加测试和数据分析资源后,成本上升了,但上线风险和用户问题似乎也减少了。只看成本增长,我担心会误砍必要投入;只看功能按期交付,又可能忽视投入产出是否划算。

判断时应把新增成本对应到可验证的结果,而不是简单以“花得更多”或“功能上线”定性。先记录追加投入的原因、金额、决策时间和预期收益,再观察质量、交付和业务指标是否变化,例如线上缺陷率、返工工时、转化率或支持成本。

可以用情景对比估算价值:若追加测试投入5万元,预计避免两次严重故障,每次故障造成的可核算损失约4万元,则潜在避免损失为8万元;这仍是预测,不应当作已实现收益,后续需用实际数据校验。若成本增加却没有可观察的风险降低、效率提升或业务收益,应检查重复工作、范围膨胀和低价值需求。

核心关键词

读者评论

方
方静怡

我们之前把共享研发和客服成本按产品数平均分,结果小产品看起来特别不划算。后来改按调用量和实际工时拆分,结论确实变了。难点是工时记录不完整,口径再细也得先保证数据可信。

侯
侯承宇

把预算偏差和交付质量放一起看很有必要。我遇到过预算执行率低只是因为关键岗位迟到岗,最后版本也延期了。不过阈值如果直接挂绩效,团队可能会少报返工,最好先作为排查信号。

郝
郝知夏

单位服务成本的分母确实容易选得不合适。企业客户支持需求差异很大,单看每账户成本容易误判。我比较想知道,客户生命周期价值数据还不成熟时,怎样判断较高的服务成本是否值得?

文章包含AI辅助创作:成本流程与规范:产品经理成本管理数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/590949

赞 (0)
飞飞飞飞
人力成本管理指南:产品经理如何做好成本管理,数据分析全流程
上一篇 31分钟前
成本管理人力成本教程:产品经理数据分析,避坑指南
下一篇 29分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
