成本管理如何做好费用?产品经理制度设计与操作步骤

产品经理的费用管理,最容易失控的地方,往往不是某一笔金额特别大,而是需求、预算、审批和结果分散在不同流程里:需求提出时没有估算,执行中变更没有重新评估,月底财务只能拿着发票追问“这笔钱为什么花”。我判断一套费用制度是否有效,不看审批表有多复杂,而看它能否在花钱之前说明目的、花钱过程中控制偏差、花钱之后验证结果。以下给出一套适用于产品团队的制度设计方法,并用明确标注的模拟案例演示如何落地。

一、核心结论:费用管理不是卡报销,而是管住决策链

1. 先管业务目的,再管费用科目

产品经理的费用通常不是单一的“办公支出”,而是围绕产品探索、交付和运营发生的支出,例如用户研究、可用性测试、外部数据、云资源、设计素材、差旅和培训。若制度只按会计科目审批,常见结果是科目填得很规范,却没人能解释这笔费用支持哪项业务决策。

我建议每笔产品费用至少关联四个对象:业务目标、产品项目或需求、费用类别、结果验证方式。比如“支付 8000 元做用户访谈”还不够;应说明访谈服务于哪个假设、计划访谈什么人、产出什么结论,以及结论将如何影响需求优先级。

这并不意味着每笔小额支出都要写一份商业计划书。关键是让信息颗粒度与风险、金额和不可逆程度相匹配。低金额、可撤销的支出可以快速审批;金额高、持续时间长或带有合同承诺的支出,则需要更完整的论证。

2. 费用制度要形成事前、事中、事后三道控制

事前明确预算归属、支出边界和审批权限;事中及时识别超预算、范围变化和持续费用;事后检查发票、合同、交付物和业务结果。三道控制缺一不可:只有事前审批,项目启动后容易失控;只有事后报销,组织只能追认既成事实;只有预算表,没有结果复盘,则无法知道钱有没有产生价值。

在实际制度设计中,我会先问三个问题:谁对预算负责?谁可以批准例外?谁在项目结束后判断是否值得继续投入?如果这三个角色都写成“相关负责人”,制度看似覆盖全面,实际责任却没有落到人。

3. 费用管理的目标是提高单位投入的决策质量

“少花钱”不是成本管理的完整目标。产品团队可能因为省掉一次关键测试,导致需求返工、上线延期或用户流失,最后总成本更高。更合理的目标是:在风险可接受的前提下,把有限资金优先配置给能减少不确定性、提升交付质量或支持明确业务结果的活动。

因此,我不建议只用预算使用率评价产品经理。预算花得少,可能是需求判断准确,也可能是研究被取消、资源没申请到;预算花满,也可能是按计划交付,也可能是年末突击采购。评价要同时看投入、过程和结果,并结合项目所处阶段解释。

管理问题 只看费用金额的做法 更有决策价值的做法
用户研究支出 是否在预算内 是否验证关键假设,结论是否改变或确认方案
云资源费用 本月账单涨了多少 费用由什么业务量、环境或配置驱动,单位成本是否异常
外包或供应商支出 发票是否齐全 交付范围、验收标准、变更成本和替代方案是否清楚
培训与差旅 是否符合标准 是否对应团队能力缺口、客户验证或明确的交付任务

二、背景与真实场景:为什么产品团队的费用容易变成“月底追账”

1. 产品费用往往藏在多个预算口径里

同一项产品工作可能同时涉及产品、研发、设计、市场和财务:研究费用由产品申请,测试环境由研发承担,活动资源由运营采购,出差由部门统一报销。若项目没有统一标识,团队就很难回答一个简单问题:这个产品方向本季度实际投入了多少现金成本?

我常把费用信息拆成两个维度来观察。一个维度是财务科目,回答“钱以什么形式发生”;另一个维度是业务归属,回答“钱服务于什么目标”。财务科目便于核算,业务归属便于决策。两者不能互相替代,制度应通过项目编号、需求编号或成本中心把它们连接起来。

2. 产品工作有探索性,预算不能假装完全可预测

需求未验证时,产品经理往往无法准确知道需要多少轮访谈、多少次测试,或者是否需要购买外部数据。强行要求年初一次性精确到每笔支出,会制造虚假的确定性;但以“产品工作不确定”为理由不设边界,又会让预算失去约束作用。

更稳妥的做法是分层管理:年度预算规划资源上限,季度预算承接业务优先级,项目预算管理已知投入,探索预算则为高不确定事项设置小额试验额度。探索预算不是免审批资金,而是把审批重点从“预测最终成本”转成“明确试验问题、阶段上限和停止条件”。

3. 费用流程的卡点通常出现在责任交界处

举例来说,产品经理申请一项数据服务,业务负责人同意用途,采购审核合同,财务检查预算,信息安全评估数据合规性。只要其中一方不知道自己要判断什么,就会出现重复审批:每个人都看金额,却没人确认数据用途;或每个人都等别人先给意见,流程停在队列里。

所以制度不能只列“审批人名单”,还要写清每个角色的判断范围。业务负责人判断是否值得做,预算负责人判断是否有额度,采购判断交易条件,安全或法务判断合规风险,财务判断凭证和核算要求。审批节点应按风险分工,而不是按组织层级堆叠。

4. 100人以上组织需要把管理规则变成可追溯流程

在小团队里,负责人可以靠口头沟通记住某项费用属于哪个项目;当组织扩展到多个产品线、多个团队和跨部门协作时,这种方式会迅速失效。此时,预算版本、审批记录、项目关联、交付验收和异常处理都需要可追溯,否则管理依赖少数人的记忆。

对于中大型企业,产品、研发与财务经常需要跨职能协同。像 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台,可以用于承载项目、需求和任务的协作信息;费用审批与财务核算仍应以企业实际使用的财务、采购或流程系统为准。关键不是把所有东西塞进一个工具,而是让项目事项和费用记录有稳定的关联键。

5. 费用记录缺少关联时,复盘只能谈感受

如果报销单上只有“业务招待”“市场调研”这样的宽泛描述,月末分析最多能知道哪类费用增加,无法判断增加是否合理。建议每条记录至少保留:申请人、预算责任人、项目或产品线、费用类型、金额、发生日期、供应商、审批状态、凭证状态以及结果链接。

对不同业务,结果链接也不同。用户研究可以关联研究报告或决策记录;云资源可以关联环境、服务和账单周期;外包可以关联合同、交付物与验收单。重点不在于附件越多越好,而是让后来接手的人能重建“为什么花、谁同意、交付了什么”。

成本管理如何做好费用?产品经理制度设计与操作步骤

三、常见误区:流程看起来严,控制效果却不一定好

1. 把预算等同于花钱额度

预算不是“获批后可以花完”的额度,而是当前业务假设下的资源配置承诺。需求范围、供应商报价或预期收益发生变化时,预算也应该重新审视。若团队把“预算已批”理解为“无需再解释”,预算就会从约束工具变成消费额度。

我建议在制度中明确:预算批复只代表允许在约定范围内执行,不代表任何后续变更都自动通过。合同期限拉长、费用模式从一次性变成订阅制、项目目标改变、单项费用超出预警线,都应触发重新评估。

2. 用统一金额门槛覆盖所有风险

按金额设审批等级有必要,但金额不是唯一风险变量。低金额的用户数据服务可能涉及敏感信息;金额不大的软件订阅可能自动续费多年;大额但可分阶段验收的外部服务,风险反而能通过里程碑付款控制。

因此,审批规则可以用“金额区间加风险标签”组合:金额决定授权层级,风险标签决定是否增加专业审核。风险标签可以包括数据敏感、长期承诺、不可退款、跨境交易、独家供应、未经验证的商业模式等。这样比单纯提高金额门槛更容易发现真正的风险。

3. 所有费用都走同一条审批链

用户访谈补贴、年度软件续费、紧急生产故障服务和大型外包合同,不适合用同一套审批步骤。流程过重,团队会绕开流程或把事项拆小;流程过轻,组织又承担不必要的风险。

我会按可逆性、持续性和失败后果区分流程。可取消、低金额、短周期的支出重视速度;持续性合同重视总承诺成本和退出机制;涉及客户数据或生产环境的支出重视安全和业务连续性;探索型投入重视阶段评审和停止条件。

4. 只在报销时检查合规

报销审核能发现票据、日期和科目问题,却不适合承担完整的业务合理性审查。此时服务可能已完成、合同已签、预算已超,审核人员即使发现异常,也很难阻止成本发生。

更有效的控制是在承诺发生前识别成本。尤其要关注签约、下单、订阅开通和资源扩容这些“不可逆节点”。制度应定义哪些动作代表组织已承担义务,并要求在该节点之前完成必要审批,而不是等发票到了再补手续。

5. 用预算使用率评价个人

预算使用率高不代表管理优秀,低也不代表管理失职。产品经理有时会主动取消一个不再成立的实验,这可能是很好的止损;另一些时候,预算长期未使用是因为计划不清或采购延误。单一比例无法区分这些情况。

我更愿意把指标分成三层:费用过程指标,如预算偏差和审批时长;业务产出指标,如研究结论是否进入决策、供应商交付是否验收;风险指标,如无预算承诺、逾期报销、自动续费漏管。指标要互相解释,不能直接拿一个比例给人排名。

6. 把工具上线当成制度落地

系统能够提醒、留痕和汇总,但不能替管理者定义什么是合理支出,也不能自动判断研究结论是否足以支持产品决策。若制度口径含糊,系统只是把含糊流程数字化;若字段设计过多,员工会填得敷衍,数据质量反而下降。

我会先用少量规则跑一个周期,再根据真实异常调整表单。先确认业务对象、预算口径、权限边界和例外规则,再配置审批流程。系统上线的衡量标准,不是表单数量或自动化节点数量,而是异常更早被发现、重复录入减少、项目费用能被解释。

四、专业判断逻辑:怎样确定费用管控的力度

1. 用五个维度判断一笔支出需要多少控制

我通常会用金额、持续性、可逆性、业务不确定性和外部风险五个维度判断控制力度。金额越大,潜在损失越高;持续性越强,累计承诺成本越容易被低估;可逆性越低,越需要事前审查;业务不确定性越高,越适合分阶段投入;外部风险越复杂,越需要专业角色参与。

这里的“控制力度”不等于审批人数。它可以体现为论证材料、审批层级、分期付款、试用期、数据审查或验收要求。制度设计的目标是把审核资源放在风险最高的节点,而不是让每笔小额费用都承受同样的流程成本。

判断维度 需要重点追问的问题 可采用的控制方式
金额 单次金额及累计承诺是多少? 授权分级、预算占用、超额复核
持续性 是否自动续费,合同多久,能否提前退出? 总拥有成本测算、续费提醒、退出条款
可逆性 付款或开通后能否取消、退款或缩减? 试用、分期、里程碑付款、变更审批
不确定性 关键业务假设是否已有证据? 小额试验、阶段门槛、停止条件
外部风险 是否涉及数据、合规、生产稳定性或供应商锁定? 安全、法务、采购或架构专项评审

2. 先区分费用、承诺和占用,避免只看已付款

很多团队的报表只显示实际报销或已付款金额,却没有显示已签合同、已下订单但尚未付款的义务。结果是账面看起来还有预算,实际上额度已被合同占用。成本管理需要至少区分三种状态:已发生、已承诺、可用余额。

可用余额的简化计算方式是:当前可用预算 = 批准预算 − 已发生费用 − 未付款承诺金额 − 已批准待执行金额。不同组织对“待执行金额”的处理口径可能不同,关键是写清规则,并保证预算报表与财务核算口径可以对账。

3. 以业务风险设置阈值,而非照搬固定比例

没有适用于所有企业的统一超预算警戒比例。一个处于早期验证阶段的产品项目,费用波动可能来自试验方案调整;一个稳定运营的成熟产品,费用偏差则更可能需要解释。阈值应结合预算规模、项目阶段和历史波动设定。

可先设三段式管理规则作为起点:达到预警线时解释偏差并更新预测;达到审批线时暂停新增承诺并重新批准;达到硬性上限时停止非必要支出。具体比例由企业财务政策和业务风险确定,不应把下方示例中的数值误当成行业标准。

4. 对订阅类支出用总拥有成本而不是首年价格决策

软件、数据服务和云资源常以月费或首年优惠呈现。决策时要把实施费、迁移费、培训成本、接口费用、使用量阶梯、续费涨幅和退出成本纳入总拥有成本。低价套餐若限制关键功能,可能导致团队另买工具;高价套餐若使用率长期偏低,也可能成为沉没浪费。

对于续费,建议在合同到期前设置责任人和评估窗口,而不是到期当天才决定。评估至少回答三件事:过去一个周期实际使用情况如何;该服务支撑的业务是否仍存在;替代、降配或退出分别需要什么成本。

5. 把“可验证结果”设计成费用申请的一部分

不同费用的结果并不都能直接换算为收入。例如用户研究的价值可能是提前排除一个错误方向,安全测试的价值可能是降低事故概率。因此,结果验证不应强求每笔费用都对应一个精确的财务回报率,而应记录当初要减少哪种不确定性,以及什么观察结果会改变决策。

一个有效的申请描述可以包括:业务问题、现有证据、拟投入额度、预期产出、验收标准、复盘时间和停止条件。若这些信息无法说明,申请人应缩小试验范围,而不是用更长的文字掩盖决策缺口。

成本管理如何做好费用?产品经理制度设计与操作步骤

五、制度设计:把规则写成团队能执行的机制

1. 先定义费用范围与边界

制度第一部分要说明哪些支出由产品预算承担,哪些属于部门行政费用、研发基础设施、营销费用或公司级公共成本。边界不清时,同一笔支出可能被多个团队重复计入,也可能每个团队都认为应由别人承担。

费用范围可以按业务用途归类,但要避免科目过度细碎。一个可执行的分类通常包含:用户研究与测试、产品数据与外部服务、云资源及测试环境、设计与内容资源、差旅及客户验证、培训与专业服务、其他经批准的探索费用。实际分类应与企业财务科目表保持映射。

2. 建立预算层级与责任人

预算可以分为年度额度、季度滚动预测、项目或产品线额度、单项申请额度。年度额度用于组织资源配置,季度预测用于优先级调整,项目额度用于具体执行,单项申请用于授权和留痕。每个层级都必须有责任人,不能只写归属部门。

产品负责人承担业务预算的解释责任,不必独自承担所有审批责任。财务负责口径和账务规则,采购负责供应商及交易条款,安全与法务根据风险介入,管理者负责资源取舍。把“申请人”和“预算责任人”区分开,能避免执行者提交申请后无人对结果负责。

3. 设计权限矩阵,但不要把它写成孤立金额表

权限矩阵应同时列明金额范围、业务责任人、必要复核角色和触发条件。对常规、预算内、低风险费用可以授权到团队负责人;对长期合同、超预算事项、数据敏感采购或新供应商,应追加相应审核。

费用情形 基础审批建议 额外控制 审批关注点
预算内的小额研究支出 产品负责人或其授权人 按企业制度抽查凭证 研究对象、方法、产出和项目归属
超过团队授权额度的采购 业务负责人及预算责任人 采购和财务复核 预算余额、比价依据、付款条件
年度订阅或自动续费合同 业务负责人及授权审批人 采购、财务,必要时法务 完整合同期成本、续费和退出机制
涉及用户数据或生产环境的服务 业务负责人及授权审批人 安全、法务或架构评审 数据范围、访问权限、责任边界和恢复方案
超预算或目标改变的申请 预算责任人及更高授权人 重新评估项目优先级 偏差原因、已承诺金额、其他项目的机会成本

4. 规定例外流程,避免紧急事项事后补签成为常态

真实业务中会有生产事故、客户紧急验证或供应商窗口期等例外。制度不应假装例外不存在,而应明确谁可以在紧急情况下授权、授权范围是什么、多久内补齐记录、哪些事项绝不允许绕过审查。

例外处理至少留存:紧急原因、临时授权人、预计金额、风险控制措施、事后补充材料和复盘结论。若同一类型的“紧急”连续出现,说明问题可能不是偶发,而是预算规划、供应商管理或流程时效存在缺陷,应调整机制而不是永久放宽口径。

5. 将费用申请与产品决策文档建立轻量关联

不需要把财务表单改造成复杂的产品需求文档。申请表只需引用现有的项目、需求或实验记录,并回答费用决策特有的问题。这样既避免重复填写,也能让费用记录回到业务上下文中。

建议的最小申请字段包括:费用用途、所属项目、预算归属、金额与税费口径、供应商、费用周期、是否存在续费、预期交付、验收人、结果复盘时间、风险标签,以及相关需求或决策记录链接。涉及合同的,还要记录合同总额、已付款、剩余承诺和退出条件。

6. 建立月度滚动复核,而不是只做年底清算

月度复核不应只是逐笔念账单,而要集中检查预算预测、未付款承诺、异常波动、近期续费、项目变更和逾期凭证。对费用变化较大的项目,解释“为什么与计划不同、未来还会发生多少、是否需要重新排序”比复述历史金额更重要。

季度复核则适合讨论资源配置:哪些项目应继续,哪些需要缩减,哪些探索已得到足够证据,新增投入是否会挤压更高优先级事项。通过这种节奏,预算不再是年初批准、年底才发现偏差的静态数字。

六、操作步骤:从提出需求到完成费用复盘

1. 第一步:把费用需求写成业务问题

申请人先说明正在解决什么问题,而不是先填供应商和金额。比如“需要购买外部数据”属于方案描述;“现有埋点无法区分新老用户对核心功能的使用差异,拟用两周验证功能留存假设”才是业务问题。

我通常会检查申请里是否能看出决策用途:若结果支持假设,下一步是什么;若结果不支持,是否会停止开发、调整范围或更换人群。若不论结果如何都不影响决策,费用的必要性就值得重新审视。

2. 第二步:确认预算归属与资金状态

申请人和预算责任人应确认预算属于哪个项目或产品线,并区分已发生金额、已承诺金额和可用余额。不能只检查账户里是否“还有钱”,还要看是否已有合同、采购订单或已批准申请占用了额度。

如果费用无法明确归属,可先由项目负责人和财务共同确定归属规则。长期模糊的费用应推动预算结构调整,而不是每个月临时找一个科目挂账。

3. 第三步:选择合适的投入阶段与退出条件

对于不确定性较高的事项,先设计最小可行投入。例如先购买短期试用、先访谈少量目标用户、先扩容一个测试环境,再依据结果决定是否进入下一阶段。阶段划分应与信息增量相匹配,而不是机械地把合同金额拆成多个付款节点。

每个阶段都要预先写明通过条件和停止条件。通过条件可以是关键指标达到阈值,也可以是业务团队确认需求成立;停止条件则应明确哪些结果代表继续投入不划算。分阶段的目的,是在信息逐步增加时保留重新选择的空间。

4. 第四步:按风险触发专业审查

常规费用走标准审批,涉及数据、长期承诺、生产环境或高额采购时,按制度触发专业审核。申请人不应把所有审核责任推给审批人;需要主动提供合同、报价比较、数据流向、交付范围或技术影响等必要信息。

若需要多个部门审核,最好指定一名流程负责人,协调顺序并记录阻塞原因。这样可以区分“业务判断还没完成”和“流程节点等待过久”,避免把所有延误都笼统归结为审批慢。

5. 第五步:在承诺发生前完成授权

付款不是唯一的承诺节点。签订合同、点击开通、发出采购订单或确认不可撤销的服务周期,都可能让组织承担义务。制度要明确哪些动作必须在审批通过后执行,并提醒申请人不要先下单、后补流程。

如确有紧急例外,应使用事先定义的临时授权机制,同时记录最大金额和补充期限。未经授权已发生的支出,需要按企业政策处理;不能把事后补签包装成正常流程。

6. 第六步:确认交付和实际发生情况

费用发生后,业务验收人根据申请中的交付标准确认实际服务是否完成。例如研究服务要检查样本和报告是否符合约定,外包项目要核验功能、缺陷和范围变更,数据服务要检查实际提供的数据范围。

财务核对凭证和核算口径,业务负责人确认交付结果,采购或项目负责人核实合同变更。三类确认可以由不同角色承担,不宜用“发票已开”替代“服务已验收”。

7. 第七步:完成偏差解释与结果复盘

复盘不必写成长报告,但要回答四个问题:实际花了多少;与计划差异来自哪里;费用支持的业务判断是什么;下一周期是继续、缩减、转换方案还是停止。对重复性支出,还要检查用量、闲置情况和续费必要性。

若结果无法量化成收入,也可以记录决策改变、风险降低、返工减少或关键假设被证伪的证据。重要的是把结果写回项目记录,让后续预算建立在已知经验上,而不是每年从头猜一次。

  1. 提出:描述业务问题、目标和拟验证假设。
  2. 归属:匹配项目预算,核实已发生、已承诺和可用余额。
  3. 设计:确定投入阶段、交付标准、停止条件和总成本。
  4. 审查:按金额与风险标签匹配业务、财务、采购及专业审核。
  5. 授权:在签约、下单、开通等承诺节点之前完成审批。
  6. 验收:分别确认服务交付、凭证合规和合同变更。
  7. 复盘:解释偏差,记录结果,调整下期投入与预算预测。

成本管理如何做好费用?产品经理制度设计与操作步骤

七、案例与数据观察:模拟一个产品团队的季度费用管理

1. 案例口径:这是用于演示的情景模拟,不是企业实测数据

以下设定一个 120 人左右的产品与研发组织,某产品团队负责一项企业客户工作流产品。团队季度批准预算为 48 万元,费用涉及用户研究、外部数据、云资源、设计服务和差旅。这里的金额及变化均为情景模拟,目的是展示如何分析费用结构和偏差,不代表行业平均水平,也不应直接作为企业预算基准。

团队原先以报销单为主要记录方式,季度末发现总支出接近预算上限,但无法说明哪些项目已签约、哪些是月度订阅、哪些费用带来了产品决策变化。制度调整后,团队要求每项申请关联项目、预算责任人和复盘记录,并区分实际支出与未付款承诺。

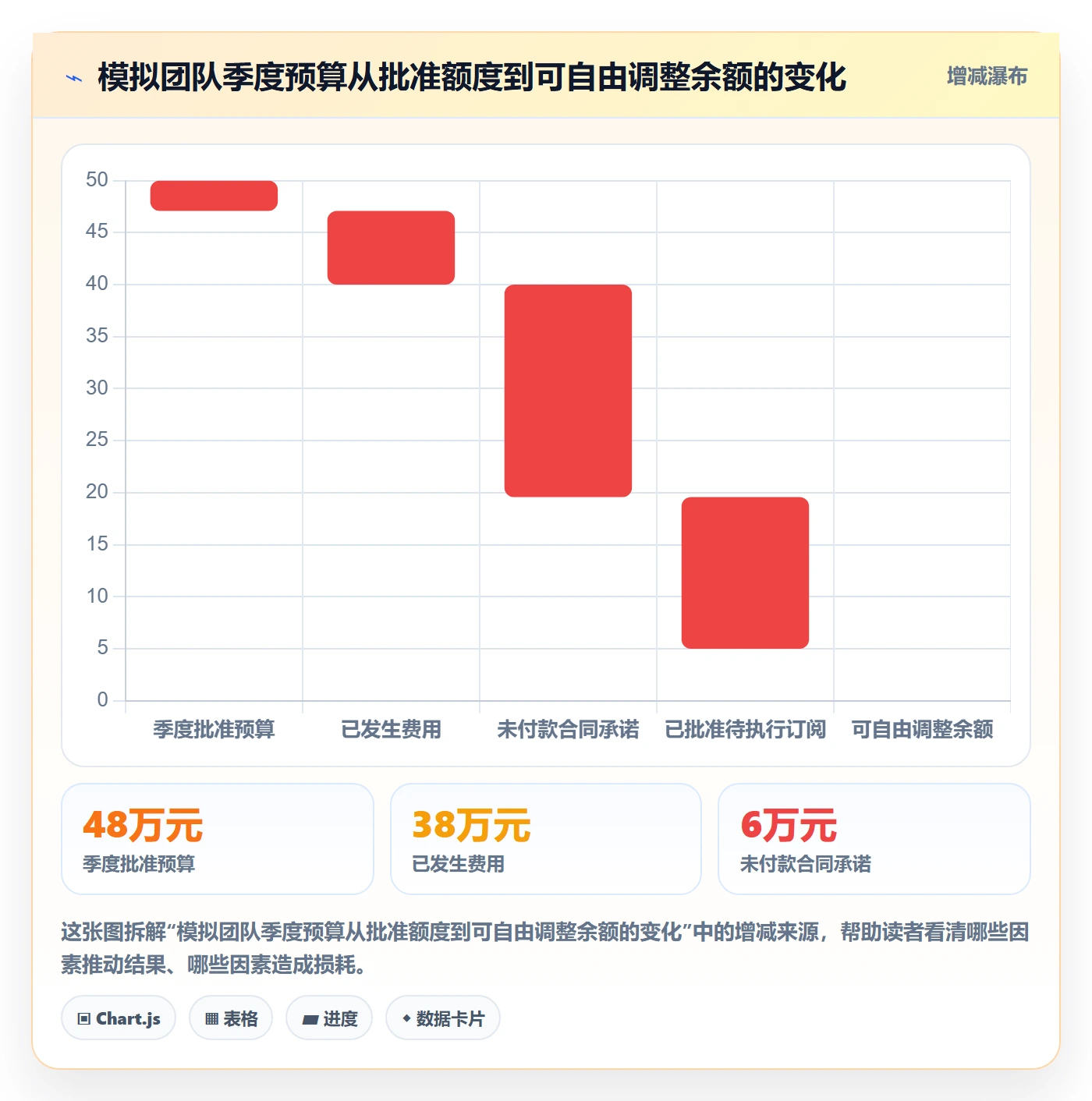

2. 调整前:预算看似有余额,实际承诺已经超出预期

季度初团队登记的预算为 48 万元。到季度末,账面已报销 38 万元,财务账单上仍显示约 10 万元余额;但其中 6 万元来自已签约未付款服务,另有 3 万元为已批准但尚未开通的年度订阅。真正可自由调整的额度约为 1 万元,而不是报表表面显示的 10 万元。

这类差异不一定意味着有人违规,更可能是预算状态定义不完整。若管理者依据账面余额批准新的采购,团队会在随后出现预算超支。把承诺金额纳入视图后,负责人能够更早发现资源已被占用,判断是否要取消低优先级项目或重新分配预算。

3. 调整后:把探索费用拆成两阶段,保留停止空间

团队原计划一次性采购一项 12 万元的数据服务,用于验证新客户分层方案。产品经理改为申请 3 万元的短周期试用,预先约定需要覆盖的字段、样本周期和判定标准。试用后,团队发现该数据源在目标行业的覆盖不足,于是暂停后续采购,改用客户访谈和现有产品日志补充验证。

从模拟预算看,这次调整直接减少了后续 9 万元的潜在承诺。但更重要的不是“省下 9 万元”本身,而是团队在低成本阶段发现方案不适配,避免把尚未验证的假设写进年度合同。若组织只看费用是否低于预算,可能不会识别这类高价值止损。

4. 调整后:预算解释从月底追账变成季度滚动决策

下面的数字是同一情景中的示意数据。团队将一部分费用从一次性年度合同转为短期验证,并把预算报告改为同时展示计划金额、实际发生、未付款承诺和结果状态。管理层因此能区分“尚未付款但已不可撤销”和“尚未发生且仍可选择”的两类资金。

费用类别 原计划 调整后实际或承诺 管理解释
用户研究与测试 8 万元 7.2 万元 减少一次重复测试,将资源转为补充目标客户访谈
外部数据服务 12 万元 3 万元 短周期试用后因覆盖不足停止续购,避免全年承诺
云资源与测试环境 10 万元 11.5 万元 并发测试增加导致超出计划,后续增加容量预警和自动关停检查
设计与外部服务 9 万元 8.3 万元 交付范围调整后取消一部分非关键素材制作
客户验证与差旅 6 万元 4.7 万元 将部分访谈改为远程,保留必须现场验证的客户环节
预留与其他支出 3 万元 2.1 万元 用于处理临时需求,未使用部分未被年底突击花完

5. 管理者应看偏差来源,不要只看偏差大小

示意表中云资源费用从计划 10 万元增加到 11.5 万元,表面偏差是 15%。若原因是并发测试增加,且测试对应关键发布验证,处理方式可能是优化资源配置并完善告警,而不是直接削减容量。相反,某项订阅即使只超出少量预算,但长期没有使用,也可能应立即停止。

对于每个偏差,我建议按“业务变化、使用量变化、价格变化、范围变化、流程遗漏”分类。业务变化通常需要重新排优先级;使用量变化需要查明驱动因素;价格变化需要重新谈判或比价;范围变化要复核合同与验收;流程遗漏则要检查是否存在先用后批、订阅漏管或预算重复计算。

成本管理如何做好费用?产品经理制度设计与操作步骤

八、费用数据看板:少而有用的指标比大而全的报表更重要

1. 过程指标用于发现管理断点

费用过程指标不需要几十个。可以先关注预算偏差率、未付款承诺占比、申请至审批时长、预算归属完整率、逾期验收率和续费提前评估率。它们分别帮助发现预测问题、资金占用盲点、审批瓶颈、数据缺失、交付断点和订阅管理风险。

计算口径必须固定。比如审批时长要说明按自然小时还是工作小时,起点是提交还是资料齐全,终点是最终授权还是首位审批人通过。口径不一致时,不同团队之间的比较只会带来争论。

2. 结果指标要与业务类型匹配

用户研究的结果可观察关键假设验证率、决策调整率或研究结论被产品计划采纳的比例;云资源可以观察每千次核心操作成本、闲置资源占比和异常波动;外包服务则可以观察验收通过率、返工次数和范围变更金额。

这些指标不是为了把所有价值都货币化,而是让费用和产出建立可讨论的联系。某类支出难以直接量化时,可以用可核验的交付物、决策记录或风险变化作为证据,不要因为“回报难算”就放弃记录。

3. 不要用指标反向制造不良激励

如果把“预算使用率低”当作扣分项,团队可能会在季度末赶紧消费;如果只惩罚超预算,产品经理可能不愿意报告风险,也可能把费用拆到其他科目;若只看审批速度,审核人员可能为了达标忽略关键风险。

每个指标都应同时标注适用范围和可能的副作用。对个人评价,更多依据决策质量、预算透明度和风险处理;对流程评价,关注阻塞原因、材料一次通过率和异常发现时间。指标是提出问题的起点,不是自动给人的结论。

指标 建议口径 能回答的问题 使用限制
预算预测偏差率 实际及承诺总额与当期预测差异 预测是否随着业务变化及时更新 新项目探索阶段波动较大时,应结合原因解释
未付款承诺占比 未付款承诺金额占批准预算的比例 有多少额度已经不能自由调整 需明确合同、订单和订阅的纳入口径
申请至授权时长 资料完整后到最终授权的工作时长 流程是否存在等待或重复审核 风险较高的采购不应单纯追求最快审批
结果复盘完成率 到期项目中已完成结果记录的比例 费用发生后是否产生可复用经验 不宜用报告篇幅或文档数量替代复盘质量

九、不同情况下的行动建议与取舍

1. 如果团队规模较小,先把归属和授权做清楚

小团队未必需要复杂的审批矩阵。可以先设一个统一费用台账,记录申请、项目归属、预算责任人、金额、承诺状态、凭证和结果链接。每周或每月由负责人复核未付款承诺与异常支出,避免依赖聊天记录和个人记忆。

取舍是:流程速度快,但关键岗位可能集中在少数人身上,职责分离不足。对高风险合同、敏感数据和长期订阅,即使团队人数少,也应引入财务、采购或安全人员复核,不能把“小团队灵活”当成不控制风险的理由。

2. 如果组织已经跨多个产品线,优先统一口径和项目编码

多团队组织应先统一费用类别、预算状态定义、项目标识和报表口径,再推进工具整合。否则每条产品线都用自己的表格,汇总时才发现同一类费用被不同方式编码,预算横向比较没有意义。

取舍是:统一字段会减少团队自由度,初期也可能带来迁移成本。建议保留必要的业务扩展字段,但财务核心字段、承诺口径和审批状态必须一致。可先选两个差异较大的产品线试运行,再调整模板。

3. 如果组织超过 100 人,重点控制跨系统断点

中大型组织的难点往往不是缺少工具,而是产品项目、采购合同、财务凭证和运营记录无法互相追溯。应先梳理每个系统承担的权威数据:项目系统管理业务范围,采购系统管理合同与订单,财务系统管理核算与付款,流程系统管理审批证据。

像 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台,可以帮助团队整理项目、需求和交付协作信息;但预算余额、付款和会计科目仍应由相应的财务系统管理。用稳定的项目编号或关联字段连接系统,比要求团队在多个平台重复维护同一份金额更可靠。

取舍是:系统打通能减少手工汇总,却需要明确数据责任、权限和接口维护成本。若暂时无法集成,先建立统一编号和定期对账机制,通常比仓促建设大而全的系统更务实。

4. 如果产品处于探索期,采用阶段额度而不是单次大额押注

探索期优先把资金投入到能快速获得决策信息的活动,例如小规模访谈、原型测试、短周期数据试用。给每轮试验设上限、时间窗口和停止条件,只有在证据达到预设要求后,才进入下一阶段投入。

取舍是:分阶段会增加复核次数,采购效率可能不如一次签长期合同;但它保留了根据新信息调整方向的能力。若供应商只接受长期承诺,应把折扣与退出成本一起测算,不能只被首年优惠吸引。

5. 如果产品已经稳定运营,关注单位成本和订阅续费

成熟产品应重点分析稳定性费用:云资源、监控、数据服务、软件订阅、外包维护和重复采购。先识别费用驱动因子,再比较单位成本变化。若业务量增加导致总费用上涨,但每千次操作成本下降,未必需要削减;若费用稳定而使用率持续下滑,则应检查是否存在闲置或重复服务。

取舍是:优化单位成本可能需要工程投入,例如资源治理、架构调整或迁移服务。要比较节省金额与改造成本,也要考虑生产风险和团队机会成本;不能为了账面降费而引入更高的稳定性风险。

6. 如果流程已经很慢,先找等待点再减少审批节点

审批时长较长,不一定是审批人太多。常见原因包括材料不完整、预算责任人不清、审核角色重复、审批人没有代理机制或申请进入队列后没人提醒。先按节点记录等待时间,再决定是删节点、明确标准、补充授权还是配置提醒。

取舍是:减少节点会缩短常规事项的时间,但可能降低风险覆盖。更可控的做法是按风险分流:低风险预算内支出走简化流程,高风险事项保留专业审查,并设置明确的服务时限和升级路径。

7. 如果超预算频繁,先判断是预测失准还是决策变更

超预算可能来自市场变化、业务目标调整、低估使用量、合同范围变更、重复购买或预算口径错误。处理前先给偏差分类,再分别采取措施。预测失准需要修正模型,需求变化需要重新排优先级,合同变更要加强授权,重复购买要建立资产或订阅清单。

取舍是:提高预算预测准确度需要投入数据整理和复盘时间,也不可能消除所有不确定性。制度追求的不是零偏差,而是偏差早发现、原因能解释、后续选择可调整。

十、落地检查清单:用一个周期验证制度,而不是一次写完

1. 试运行前检查制度是否闭环

正式发布前,可用一笔小额研究费、一项长期订阅和一次紧急例外分别走一遍流程。若三种情形都找不到明确责任人、预算口径或验收方式,制度还没有准备好。桌面演练能提前暴露问题,成本远低于上线后全员返工。

  • 费用范围是否与财务科目和业务项目建立映射?
  • 申请、预算责任、授权、采购、验收和核算的责任是否区分清楚?
  • 已发生、已承诺、待执行和可用余额是否有统一定义?
  • 金额门槛之外,是否有数据、续费、合规和不可逆事项的风险规则?
  • 例外授权是否写明范围、时限、补充材料和复盘要求?
  • 订阅类费用是否有责任人、续费提醒和退出机制?
  • 结果复盘是否记录业务判断,而非只归档发票和合同?

2. 试运行期间选择少量指标观察

第一轮试运行不宜一口气追踪所有指标。可先观察三类:预算信息完整度、承诺金额漏记情况、申请至授权的等待时间。再从用户研究、订阅或云资源中选一类费用做结果复盘,检查制度是否真的提升了决策质量。

如果表单完成度低,不要立即增加强制字段。先分析哪些字段没人理解、哪些信息在其他系统已经存在、哪些填了也没有被使用。删掉不产生决策价值的字段,往往比加培训更有效。

3. 一个周期后做规则复盘,而不是只评估员工执行度

周期结束后,分别检查制度是否减少了预算盲区、提前发现了承诺风险、降低了重复审批、改善了项目决策记录。若问题仍然存在,追问制度设计与系统字段是否适配,而不是一概归结为员工不配合。

制度应随组织变化而调整。团队扩大、采购模式变化、产品进入新阶段或财务政策更新,都可能改变合适的授权方式。建议将规则设为定期复核,并保留变更记录,让成员知道规则为什么调整。

成本管理如何做好费用?产品经理制度设计与操作步骤

十一、总结:把每笔费用变成一次有边界的产品决策

1. 费用制度的核心不是表格,而是可解释的选择

我更看重一笔费用能否回答四个问题:为什么现在投入、预算从哪里来、什么情况需要停止、投入之后学到了什么。能回答这些问题,费用管理才真正服务于产品决策;若只记录科目、金额和审批人,组织得到的只是支出档案,而不是成本管理能力。

2. 先解决承诺盲区,再追求精细分析

许多团队首先需要补上的,不是复杂的成本模型,而是把已签约未付款、自动续费和待执行采购纳入预算视图。先看清钱已经承诺给谁,再谈可自由调整的资金;先建立项目与费用的关联,再分析产品方向的投入产出。

3. 下一步从一类高频费用开始试点

如果你正在设计制度,可以先选一类最常发生、最容易形成长期承诺或最难解释的费用,例如外部数据、云资源或软件订阅。用一个季度验证预算归属、审批权限、承诺记录和结果复盘是否有效,再扩展到其他费用类别。

最终要形成的不是“所有费用都批得更严”,而是“高风险投入更早被看见,低风险事项不被无谓拖慢,探索失败能及时止损,成功投入能留下可复用的依据”。一套好的产品费用制度,既要守住资金边界,也要给组织保留根据证据改变主意的空间。

常见问题解答(FAQ)

1. 产品经理如何建立费用管理制度,避免预算只停留在表格里?

我负责过一个小型产品团队的费用预算,最初每个项目都填了年度金额,但到了季度末才发现云资源和外包费用已经超支。我想知道制度应该怎么设计,才能让预算真正影响日常决策,而不是只在报销时被想起来?

先把制度设计成“预算有责任人、支出有触发点、偏差有处置办法”,而不是只规定报销流程。一个可执行的起点是:按产品线或项目设预算科目,明确产品负责人、财务审核人和审批权限;每笔费用在承诺支出前登记,而不是等发票到手后补录。预算表至少记录预算额、已发生额、已承诺未支付额、预测总额和偏差原因。

比如某产品季度预算为30万元,已经支付18万元,另有8万元的合同承诺,那么可用余额应按4万元计算,而不是误以为还有12万元。制度还要约定偏差阈值,例如预测超预算5%时说明原因,超过10%时提交调整方案。阈值不是通用标准,应结合团队预算规模和审批周期设定;

核心是让负责人在签合同、采购资源之前看见预算影响。

2. 产品经理应该如何拆分产品费用,才能看清钱花在哪里?

我做预算时常遇到一个问题:设计外包、云服务、用户调研和推广费用都记在同一个项目下面,月底虽然知道总额,却说不清哪类投入带来了产出。我想了解费用科目应该拆到多细,才既能分析又不会增加太多填表负担?

按“能改变决策的粒度”拆分,而不是把每张发票都建成一个科目。多数产品团队可以先分为人员与外包、研发工具及云资源、用户研究、市场验证、运营活动、合规与其他六类,再为金额较大或波动明显的类别加子项。判断是否需要细分,可以问:这个类别超支时,负责人能否采取不同措施?

例如云资源可以区分测试环境和生产环境,因为前者可通过自动关停、规格调整来控制;若把二者合并,优化动作就不清楚。相反,金额很小且处理方式相同的零散软件订阅,不必拆成许多科目。实践中可先连续记录两到三个预算周期,再根据费用集中度和管理动作调整分类;

若某科目长期占总费用不到1%,且没有独立审批要求,通常可以合并。

3. 费用审批应该设哪些层级,才能控制风险又不拖慢产品迭代?

我遇到过两种极端:小额调研也要层层签字,团队错过了验证窗口;而临时采购又经常先买后补审批,预算记录形同虚设。我想知道怎么设置金额权限,以及哪些费用不该只按金额判断?

金额分级可以作为底线,但不应是唯一规则。可以先按团队承受能力设三级:预算内的小额支出由产品负责人审批;中等金额增加部门负责人复核;大额、长期合同或预算外支出由财务及业务负责人共同确认。具体金额应由组织的预算规模和采购制度决定,不宜照搬别家标准。

还要设置“事项触发条件”:即使金额不大,涉及个人信息、长期自动续费、独家供应商、跨年度承诺或预算外支出,也应提高审批级别。为避免流程拖慢迭代,可给已批准的实验预留小额验证额度,限定用途、周期和上限,例如两周内完成的用户访谈费用先在额度内执行,结束后补充结果和实际花费。

审批的目标不是阻止试验,而是让风险和承诺在发生前可见。

4. 产品经理怎样复盘费用,才能判断投入是否值得,而不只是看有没有超预算?

我曾经按时完成费用报表,也没有超支,但上线后发现几项推广和外包支出没有带来预期效果。现在我不确定应该把费用和哪些产品指标放在一起看,也担心用短期收入评价长期产品投入会得出错误结论。

复盘要把费用对应到当初要验证的假设,并区分可控性与结果类型。对用户研究,检查是否减少了关键需求不确定性;对云资源,检查单位请求成本、闲置资源和峰值容量;对推广实验,比较获客成本、激活率及后续留存,而不能只看曝光量。

比如一次小规模投放花费2万元,带来400个注册用户,其中80人完成核心操作,单个有效激活成本为250元;这个数字是否可接受,要与产品目标用户价值和后续留存一起判断。对研发基础设施等长期投入,不宜用单月收入评判,可记录故障率、交付周期或人工维护时间的变化。

复盘时同时标注实际费用与已承诺费用,并写明继续、缩减或停止的决定;若支出结果不确定,下一轮应设置更小的验证预算和明确停止条件,而不是因为已经投入就继续追加。

核心关键词

读者评论

宋
宋书瑶

把已承诺金额也纳入预算占用很有必要。我们之前只看已付款,续费和外包合同一签,账面余额就不准了。

于
于静怡

按风险分流程的思路比较实用,不过小团队未必有采购、法务等专职角色,最好也说明人员不足时由谁承担这些审核责任。

姚
姚诗涵

费用结果复盘不太容易量化,尤其是访谈没有改变方案时,不能简单算作没价值。建议同时记录当时验证的假设和后续决策,避免只看短期产出。

文章包含AI辅助创作:成本管理如何做好费用?产品经理制度设计与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/590741

赞 (0)
飞飞飞飞
预计成本怎么做?产品经理制度设计:成本管理从0到1
上一篇 41分钟前
预计成本落地方案:产品经理开展成本管理的制度设计案例解析
下一篇 39分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
