成本管理人力成本全流程:产品经理实操方法与一文讲清

人力成本管理最容易出现的误判,不是工资算错,而是把“团队很忙”当成“投入有效”:产品经理月底看到研发团队投入了 420 人天,却说不清这些人天分别支持了哪些需求、哪些需求形成了可验证的业务结果,以及哪些工作其实可以避免。要把人力成本管清楚,不能只做工资分摊表,而要把预算、需求、资源、工时、交付、结果和复盘连成一条可追溯的链路。

一、先讲核心结论:人力成本管理的对象不是工资,而是投入与结果之间的关系

1. 先把成本口径分成三层

我在梳理产品团队成本时,通常先把“人力成本”拆成三层。第一层是财务口径,即工资、奖金、社保公积金、福利、招聘和培训等实际支出;第二层是经营口径,即这些人员在某个产品、项目、客户或业务活动上投入了多少;第三层是决策口径,即投入之后产生了什么交付、风险变化或业务结果。

三层口径回答的问题不同。财务口径回答“花了多少钱”,经营口径回答“钱花在哪里”,决策口径回答“这笔投入值不值得继续”。如果一张表只记录工资总额,它可以支持财务报账,却很难支持产品优先级、团队编制或项目取舍。

口径层次 核心问题 典型数据 主要使用者
财务成本 实际发生了多少支出 工资、奖金、社保、外包费用 财务、人力资源
经营投入 投入分配到了哪里 项目人天、角色投入、支持工时 产品负责人、项目负责人
决策价值 投入带来了什么结果 上线成果、转化变化、风险下降、客户留存 业务负责人、管理层

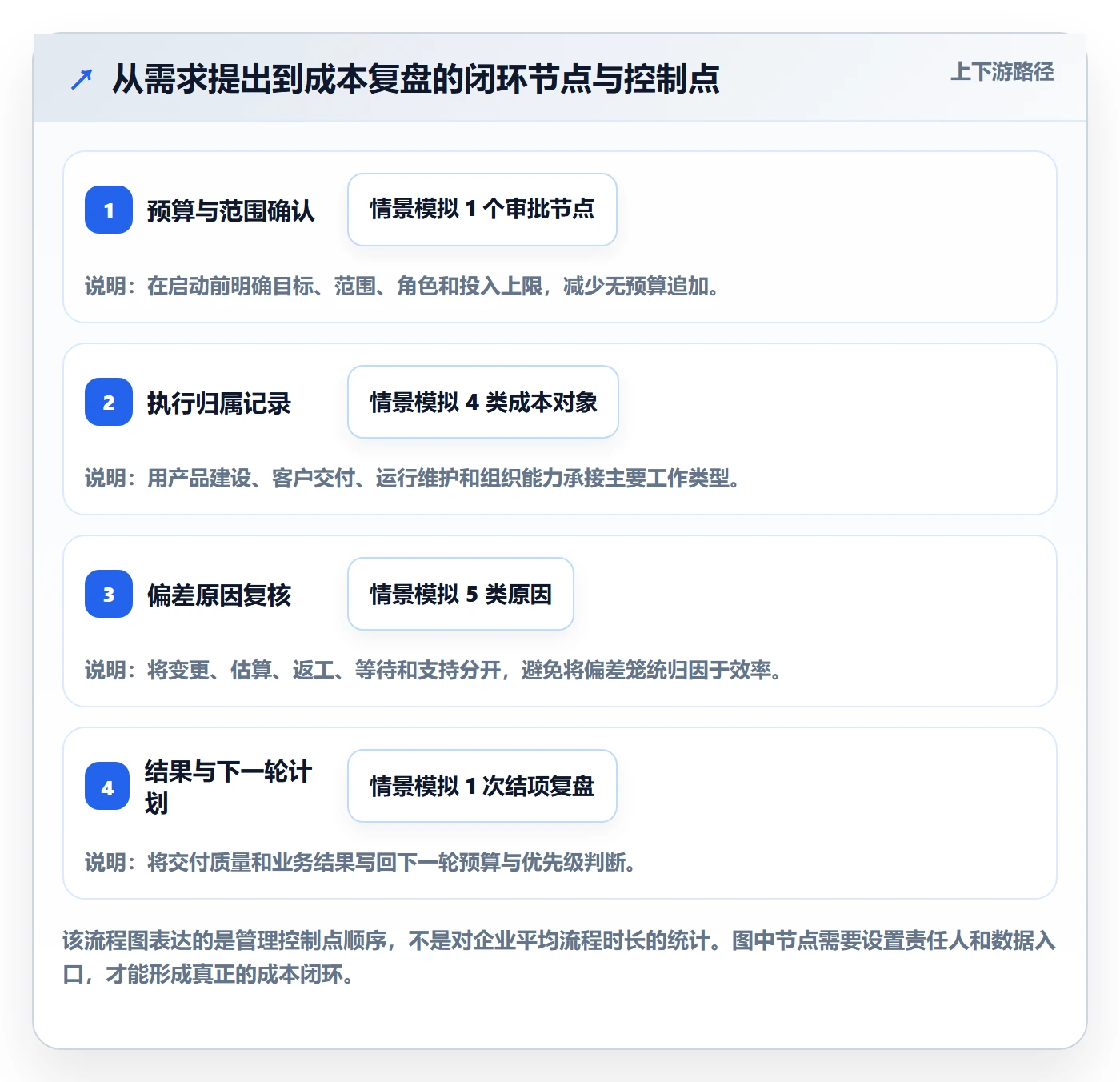

2. 全流程必须形成可回溯闭环

对产品经理而言,可操作的人力成本流程至少包括:制定预算、建立需求和项目归属、配置人员、记录实际投入、核算完全成本、验证交付结果、分析偏差并调整下一轮计划。重点不在于某个环节做得多精细,而在于前后口径能够接起来。

例如,预算阶段写“支付体验优化需要 3 名研发、1 名设计,周期 6 周”,执行阶段却没有记录人员实际参与时间,结项时也没有区分功能开发、线上故障和跨团队支持,那么最终的“项目成本”只是一个估算数。它看起来完整,实际无法用于下一次决策。

  • 预算:明确要解决的业务问题、工作范围和投入上限。
  • 归属:每项工作有明确的产品、项目、客户或运营分类。
  • 执行:按约定粒度记录投入,并保留变更原因。
  • 核算:将人员成本按一致规则分配到工作对象。
  • 验证:对照交付质量和业务目标判断投入效果。
  • 复盘:把偏差转化成预算、排期或流程调整。

3. 成本管理不是“压人天”,而是提升单位投入的有效产出

人天减少不必然代表效率提高。一个团队把测试时间压缩一半,可能换来更多线上缺陷和返工;一个产品经理少开三次评审会,也可能让需求理解偏差进入开发阶段。管理者真正要改善的是无效等待、重复返工、低价值需求和资源冲突,而不是把所有投入都压到最低。

我的判断是:人力成本管理的主指标应同时看投入、交付和结果,不能单独用“人均完成需求数”或“实际工时低于预算”评价团队。效率指标只有放在质量和业务目标旁边,才不会诱导团队做出错误优化。

成本管理人力成本全流程:产品经理实操方法与一文讲清

二、背景和真实场景:产品经理为什么会被卷入人力成本管理

1. 产品经理经常要对投入负责,却不掌握完整成本数据

产品经理通常不负责核算薪资,但会影响需求范围、项目优先级、版本节奏和跨部门协作。一个需求是否进入路线图、是否追加范围、是否要为单一客户做定制,最终都会改变团队投入。于是,产品经理虽然不是成本会计,却常常是人力投入的主要决策参与者。

现实中,财务掌握费用,人力资源掌握人员信息,研发工具记录任务,项目负责人掌握进度,业务系统记录收入或客户反馈。这些数据分散在不同系统和表格里。管理者看到的可能是薪酬总额、项目计划人天和版本进度,却缺少一条可以核对的关联路径。

2. “计划 80 人天,最后用了 130 人天”并不是结论

假设一个功能最初估算 80 人天,最终实际投入 130 人天。只说“超了 62.5%”没有解释力。需要进一步拆分:新增范围占多少,技术不确定性占多少,需求澄清和返工占多少,故障支持占多少,等待外部接口占多少。不同原因对应完全不同的管理动作。

如果新增范围来自业务方临时调整,就要检视变更机制;如果偏差来自关键技术方案验证不足,就要把探索工作前置;如果大量时间被线上问题占用,就要重新评估稳定性投入;如果只是工时记录不完整,则应先修复数据质量,不能直接据此批评团队。

3. 中大型组织需要先统一分类,再谈自动化

当组织规模超过 100 人,人员跨产品线、平台和客户项目协作的情况会明显增加。一个后端工程师可能同时处理产品功能、公共组件、线上支持和技术治理。如果没有稳定的成本对象分类,管理层看到的“某产品线投入”容易把共享工作漏掉,或者把同一份投入重复计算。

对中大型企业来说,工具的价值不只是记录任务。它还要帮助团队建立统一的工作对象、角色、时间范围和审批规则,并让计划、执行、交付数据尽可能在同一条工作链路中衔接。比如使用 PingCode 管理需求、项目、任务与交付过程时,产品团队可以把需求和项目作为工作归属入口,再结合人力资源或财务系统中的成本费率,形成管理口径。具体是否适用,仍要看组织的数据治理、权限和系统集成要求,不能把使用工具等同于成本核算完成。

4. 先问清楚要支持哪类决策

同一批人力数据,可以服务于编制规划、产品组合管理、项目估算、客户报价、产能分析或效率改进。不同决策对准确度的要求不同。季度级产品组合规划可能接受角色级的估算;客户项目结算通常需要更细的人员和工作记录;员工绩效评价则更不应简单依赖工时数据。

在设计流程前,我会先问业务负责人:“这套数据最后要帮助我们做什么选择?”如果答案不清楚,就不应先要求所有员工填报精细工时。因为记录成本本身也是成本,只有当信息能改变预算、优先级或流程时,采集才有价值。

三、常见误区:为什么报表做得越细,决策未必越准

1. 把工资总额直接当成项目成本

某项目组 8 名成员的月薪合计 48 万元,不代表项目每月成本就是 48 万元。成员可能只将 60% 时间投入该项目,另外 20% 用于平台支持,20% 用于其他需求。若不做归属分配,项目成本会被高估,其他工作则被低估。

另一类风险是只算基本工资。企业实际承担的人员成本可能还包括奖金、社保公积金、福利、招聘、培训、办公设备、管理支持等。是否全部纳入,取决于分析目的;关键不是“越全越好”,而是明确口径并持续一致。

2. 追求分钟级填报,忽略数据可信度

把每 15 分钟作为记录单位,看上去精确,实际可能让员工把时间花在回忆和补填上。若记录主要靠月底追忆,精确到 15 分钟只是制造了精致的误差。时间粒度越细,记录负担和误差风险通常越高,还可能造成团队为填表而填表。

我更倾向于先按管理决策选择粒度。若目标是了解产品线季度投入,按周或按工作项记录通常已足够;若用于服务合同结算或合规审计,才考虑更严格的日级记录和审批。不要因为系统允许细分,就把所有团队都纳入最高强度的填报规则。

3. 把低工时等同于高效率

低工时可能意味着流程顺畅,也可能意味着工作没有被记录、任务范围被拆小,或者团队把必要的质量工作挪到了项目之外。相反,某个复杂项目投入超预算,也不一定代表管理失败;如果它解决了关键稳定性风险或带来持续收入,超支可能是合理投资。

因此,工时是投入数据,不是绩效结论。要结合交付范围、缺陷、返工、客户采用、收入贡献或风险减少等指标解释。尤其不要把个人工时直接转成个人绩效排名,这会鼓励任务膨胀、隐瞒协作和过度填报。

4. 只计算开发时间,漏掉等待、协作和返工

需求从提出到上线的周期里,真正写代码的时间可能只占一部分。产品澄清、设计评审、环境准备、跨团队等待、测试修复和发布协调都会消耗团队能力。若只记录开发任务,管理者容易把长周期归咎于研发效率,忽略流程中的等待和决策延迟。

这并不意味着要把每一次沟通都记成可计费工时。更有效的做法是把主要工作阶段和阻塞原因分类,先观察哪类等待反复出现,再判断是否值得优化。管理要识别系统性损耗,而不是把每个员工的日历拆成碎片。

5. 把估算偏差当成个人能力问题

估算偏差可能来自需求不确定、依赖团队未确认、历史数据不适用、项目范围变化或团队熟悉度不足。直接追责估算人,会让团队倾向于报高缓冲,最终预算失去参考价值。

更好的做法是保留估算版本和变更记录,区分初始范围、批准变更和执行偏差。只有同类项目在相似条件下持续低估,才有理由调整估算方法或能力模型。单个项目的偏差不足以证明某个人不擅长估算。

6. 把所有共享工作按人数平均分摊

公共平台、架构治理、技术支持和安全工作通常服务多个产品。如果把共享团队成本平均分摊给各产品,得到的数字容易解释,却未必真实。按人数、收入、工单量、实际服务时长或系统使用量分摊,各有适用条件;没有任何一种分摊方式天然正确。

建议先区分可直接归属与共享成本。能对应到具体需求、项目或客户的,直接归属;确实无法直接归属的,再选一种稳定、可复核的分摊动因,并对重大变化进行说明。不要为了看起来精确而频繁更换规则。

四、专业判断逻辑:从目标、口径到决策,逐层建立成本模型

1. 先定义成本问题,再定义数据字段

第一步不是建表,而是写出管理问题。例如:“下季度是否继续为该客户做定制?”“新增一个移动端需求,需要挤占哪些工作?”“平台团队的投入是否降低了多个产品的重复建设?”问题越具体,所需数据就越清晰。

如果目标是判断某产品线投入结构,可能只需按产品、角色和工作类型汇总;如果目标是评估客户定制的毛利,需要把人员成本与合同收入、交付周期和后续维护成本连接起来;如果目标是改善迭代效率,就要关注等待、返工、缺陷等过程数据,而不仅是薪酬。

2. 建立四类成本对象,避免所有工作都挤进“项目”

产品组织常把所有劳动都挂到项目上,结果公共治理、客户支持和日常运营没有合适归属。我的建议是至少设置四类成本对象,并允许管理层按需要扩展,而不是一开始设置几十种类别。

  • 产品建设:新功能、用户体验优化、产品技术演进。
  • 客户交付:客户部署、定制开发、迁移和专项支持。
  • 运行维护:线上故障、日常运维、缺陷修复和安全响应。
  • 组织能力:公共平台、技术治理、流程改进和必要培训。

分类应能帮助决策,而不是仅仅符合组织架构。若某类工作长期无法归属,就要判断是类别缺失、记录入口不清,还是工作本身需要重新设计。

3. 完全成本与边际成本要分开看

完全成本适用于核算一项产品或服务在一段时期内实际消耗了多少组织资源,通常包括直接人员成本和合理分摊的共享成本。边际成本则用于判断新增一个功能、客户或交付对象需要增加多少投入。两者不能混用。

例如,一个平台团队已经存在,新增一个产品接入公共组件,短期边际投入可能只有 10 人天;但若长期服务多个产品,评价平台建设是否值得,就要比较总建设和维护投入与重复开发减少、故障下降或交付加速等整体收益。只看边际投入,会低估平台长期成本;只看完全成本,又可能误判短期决策。

4. 成本分摊规则要稳定,且明确适用边界

有直接记录时优先使用直接归属。共享成本无法直接记录时,再按服务工单、实际投入比例、使用量或组织约定的分摊动因计算。选择规则时,我会检查三个问题:数据是否可获得,分摊结果是否能解释,规则变化是否会扭曲不同周期的比较。

例如,平台团队按服务工单量分摊,适合工单难度相对接近的支持场景;若工单复杂度差异很大,单纯按数量分摊可能不公平。按产品收入分摊虽然便于核算,却可能让低收入但战略重要的新产品承担不成比例的共享成本。因此,分摊数字要作为经营视角,不应伪装成精确的因果成本。

5. 用投入、过程、交付和结果四组指标互相校验

我通常把指标分成四组:投入指标看人天和成本金额;过程指标看等待、返工和变更;交付指标看范围、周期和质量;结果指标看采用、转化、留存或风险变化。不同业务不必采用相同结果指标,但至少要避免只看投入或只看产出数量。

如果团队投入下降、交付周期变短,但缺陷和客户投诉上升,说明效率改善可能以质量为代价。如果投入增加、交付量变化不大,但重大风险明显下降,投入也可能具有合理价值。管理者要看指标组合,而非寻找一个万能分数。

6. 用区间表达不确定性,不要假装估算精确

产品早期需求存在较大不确定性时,我更建议使用低、中、高三档估算,或给出一个可信区间。例如,某项探索型工作估算为 25 至 40 人天,并写明主要不确定因素是第三方接口稳定性。相比写“32.5 人天”,区间能诚实表达信息边界,也方便管理者在风险暴露后调整计划。

项目进入执行后,随着需求澄清和技术验证,区间应逐步收窄。若估算从头到尾都保持一个精确数字,却没有吸收任何新信息,那么精确度很可能只是表面形式。

成本管理人力成本全流程:产品经理实操方法与一文讲清

五、具体案例与数据观察:把一个“超预算项目”拆成能行动的原因

1. 案例口径:用一支产品团队做情景推演

下面是一组用于说明方法的情景模拟数据,不是行业调查结果,也不代表任何企业的真实财务数据。假设某企业的支付体验项目最初计划投入 80 人天,涉及产品、设计、研发和测试;项目结束后汇总实际投入为 130 人天。

工作类型 计划人天 实际人天 差异 模拟原因
核心功能开发 38 48 增加 10 边界条件多于初始估算
需求变更 8 24 增加 16 上线前新增优惠券适配规则
返工与缺陷修复 10 22 增加 12 异常状态覆盖不足,测试后集中修复
联调与等待 8 16 增加 8 外部支付接口和测试环境未按期就绪
发布及监控 8 12 增加 4 灰度期间增加监控和回滚验证

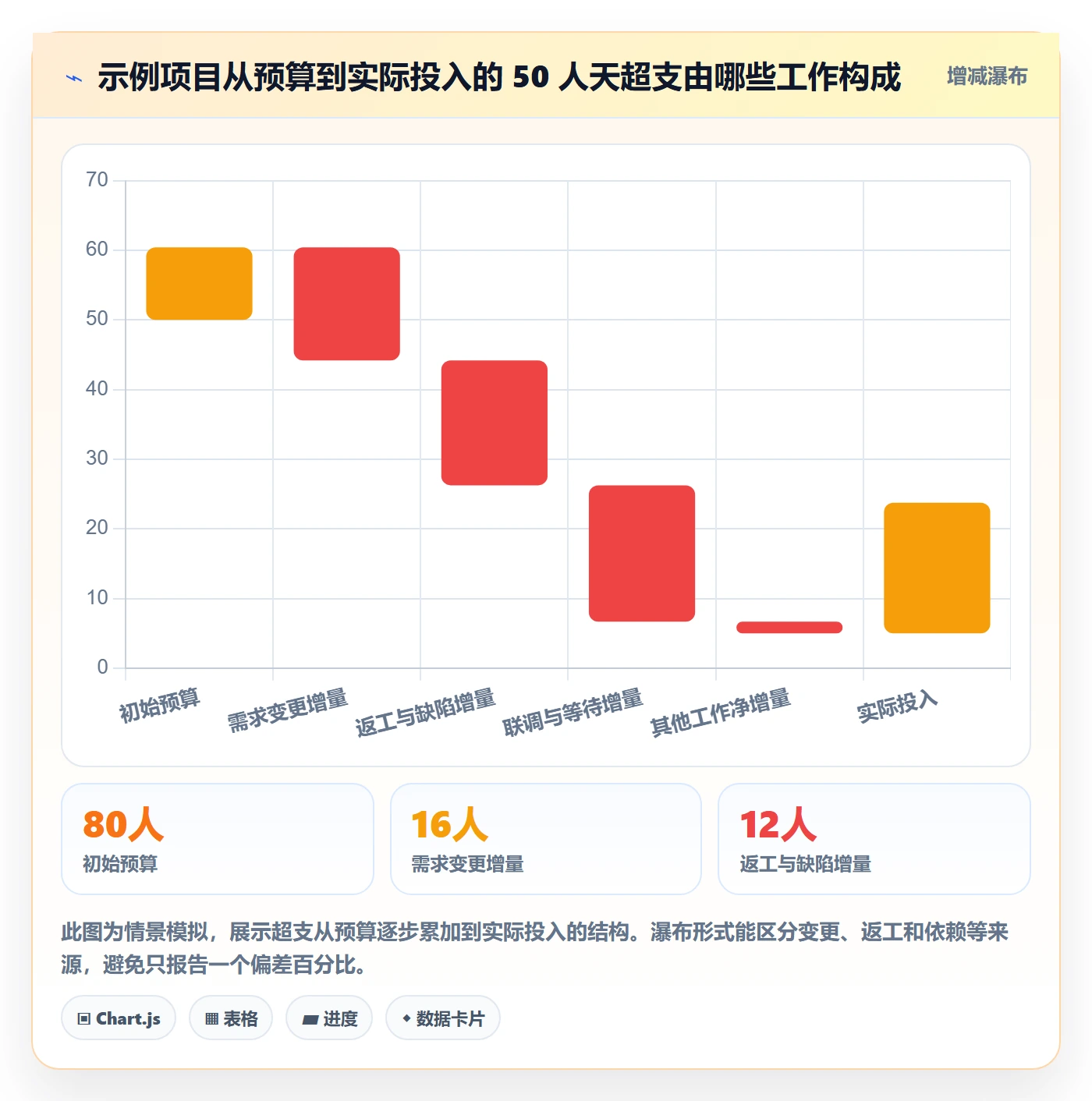

合计 72 122 增加 50 另有 8 人天为初始预算未覆盖的跨团队支持

表中计划各项合计为 72 人天,和初始预算 80 人天之间的 8 人天作为预留;实际分类合计 122 人天,另有 8 人天跨团队支持,总投入 130 人天。把预留、支持和执行工作分开列出,是为了避免“计划数字”和“实际工作分类”口径混在一起。

2. 第一轮判断:超支并非单一原因

这个情景里,需求变更增加 16 人天,返工增加 12 人天,两项合计 28 人天,占总超支 50 人天的 56%。如果只看总额,团队可能会被要求“下次估准一点”;但数据提示,真正值得优先处理的是变更管理和异常场景验证,而不是机械地压缩开发时间。

联调与等待增加 8 人天,说明依赖和环境就绪时间也有影响。若这类等待在多个项目中重复出现,管理者应检查接口契约、联调排期和测试环境责任,而不是把它归入个人低效。发布监控增加的 4 人天则可能是必要的风险控制,不应自动视为浪费。

3. 把财务成本换算成管理成本,但保留费率假设

假设这支团队的综合人力费率为每人天 2,400 元。此费率是示例假设,实际企业应使用财务或管理会计确认的口径。如果按此计算,80 人天的初始预算对应 19.2 万元,130 人天的实际投入对应 31.2 万元,差额为 12 万元。

这个换算让产品经理可以讨论“新增范围值不值得多投入 12 万元”,但不应把 2,400 元当作普遍适用的真实标准。不同地区、职级、雇佣方式、间接费用分摊和成本口径都会影响人天费率。对于决策而言,采用一致且透明的管理费率,通常比追求看似精确的单人薪资反推更重要。

4. 第二轮判断:区分可避免成本与合理投入

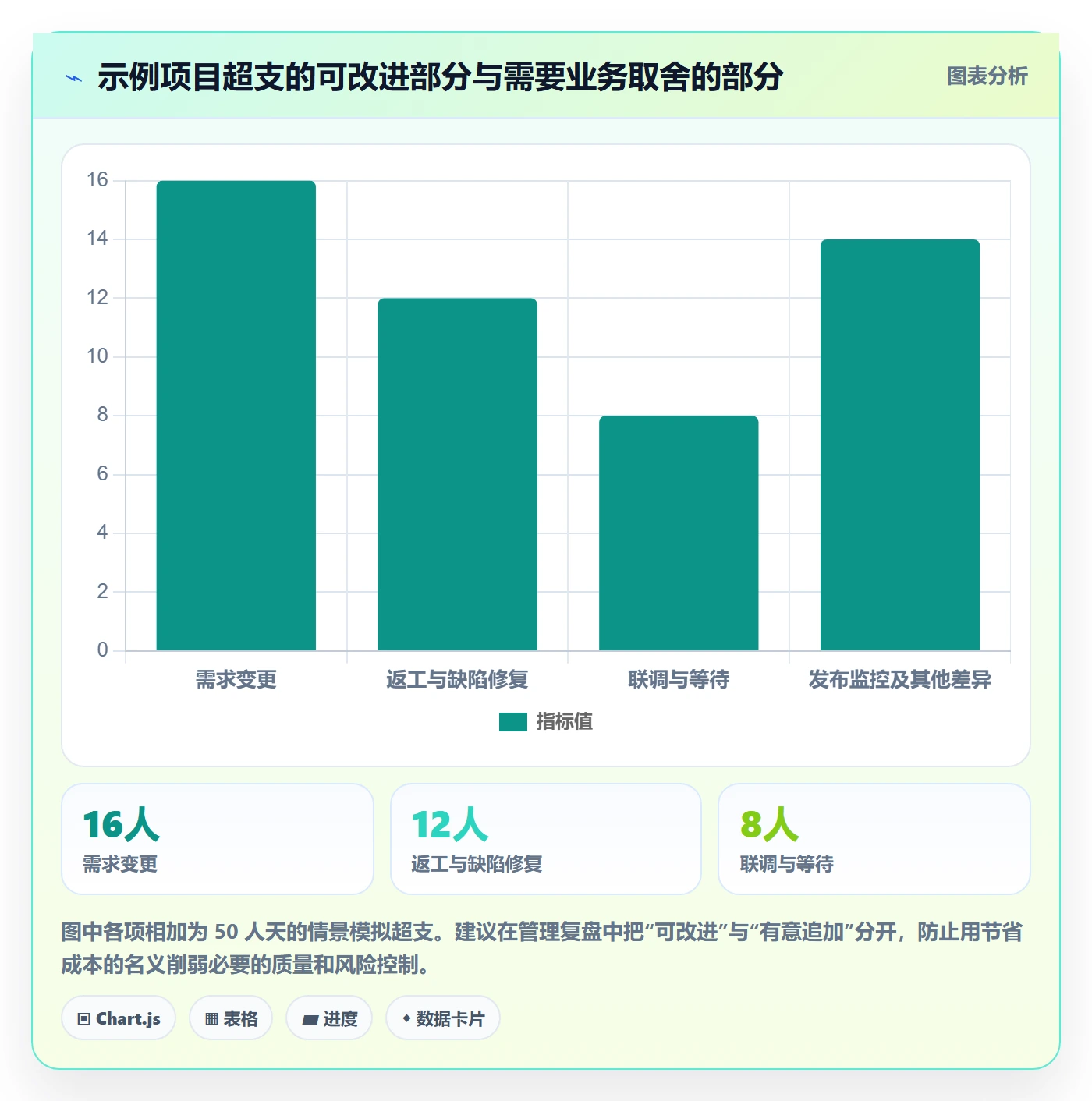

如果优惠券规则是明确的业务变更,24 人天中与变更有关的部分不一定是浪费;它可能是业务重新选择的代价。真正的问题是变更是否经过影响评估,管理层是否批准了优先级交换,团队是否记录了它挤占的其他工作。

返工 22 人天也不能一概判定为低效。需进一步区分需求理解偏差、测试场景遗漏、技术实现缺陷和外部接口变化。若其中 14 人天来自需求边界和异常状态未定义,下一次可以通过原型、规则表和验收场景前置减少返工;若主要来自外部接口变化,则应在计划中显式纳入依赖风险。

5. 第三轮判断:同时观察项目结果

继续假设该项目上线后,支付流程成功率从 94.0% 提升到 95.2%,但观察期只有两周,且期间营销活动和支付渠道流量结构也发生变化。这一结果值得关注,却不足以直接证明提升完全由该项目造成。需要看同期对照、分渠道表现、样本量和其他变更,再决定是否扩大投入。

如果成功率改善伴随着支付投诉下降、退款异常减少,并且后续几周保持稳定,证据会更强。若只有一个总转化数字短期上升,则应把它当作方向性信号,而不是已经确认的项目回报。

成本管理人力成本全流程:产品经理实操方法与一文讲清

成本管理人力成本全流程:产品经理实操方法与一文讲清

6. 用工具连接工作对象,不让工具替代判断

在 100 人以上的组织,产品需求、项目计划、研发任务和交付记录往往跨多个团队。以 PingCode 为例,团队可以用需求和项目承接范围,用任务记录执行工作,用版本或迭代追踪交付,再结合成本费率和业务系统中的结果数据完成管理分析。这样做的价值是让投入有机会沿着工作对象回溯,而不是月底从各处表格拼接。

不过,工具记录的任务时长不自动等于财务成本,任务关闭也不自动等于业务价值。组织仍需约定哪些工作必须归属、哪些可以按比例估算、如何处理共享工作、谁能查看成本数据,以及结果指标由哪个系统提供。产品团队应把工具当作数据链路的一部分,而非成本结论本身。

六、落地方法:从轻量试点到组织级治理,按顺序建立流程

1. 第一步:选一个决策场景做试点

不要同时要求全公司填工时、改预算模板、换项目系统和重做绩效指标。先选择一个痛点清晰的场景,例如“客户定制是否盈利”“产品线之间如何分配研发资源”或“线上支持占用了多少建设能力”。用一个季度验证数据链路,通常比一开始制定庞大的成本制度更容易发现问题。

试点范围宜包含一个产品团队、一个共享团队和一个业务负责人。只有单个团队时,往往看不到分摊与依赖问题;只有财务参与时,工作归属和需求变更原因又容易缺失。

2. 第二步:写清楚口径和不纳入范围的事项

成本制度最重要的不是表格字段,而是边界。要说明统计周期、人员范围、是否包括外包、间接费是否分摊、休假和培训如何处理、共享工作如何归属、预留如何计算。特别要写清楚暂时不处理什么,避免流程因为追求完整而难以启动。

例如,试点第一阶段可以只核算产品团队直接投入和主要共享支持,不把招聘、办公场地、管理层会议等全部分摊到单个需求。若这些间接成本会影响当前决策,再在后续阶段扩展。分阶段建立模型并不意味着数据不严谨,只要每次报告明确边界。

3. 第三步:先确定最小可用分类

分类过少,无法解释成本结构;分类过多,员工难以选择,管理者也难以维护。实践中可以先从产品建设、客户交付、运行维护、组织能力四类开始,再根据重复出现的管理问题拆分。例如,客户交付内部如果既有标准实施又有定制开发,且两者对报价决策影响不同,再进一步细分。

分类名称要描述工作性质,而不是只照搬部门名称。一个研发人员参与客户交付,不应因为他属于研发部门就一律计入产品建设。成本对象应跟着工作走,而不是跟着组织汇报线走。

4. 第四步:设置轻量但可核验的记录机制

记录入口要尽量靠近实际工作发生的位置。若团队在任务系统中开展工作,就优先让任务关联项目或产品;若工作以客户工单为单位,则从工单关联成本对象。让员工在月底重新回忆几周前做过什么,通常是低质量数据的来源。

记录粒度可以按团队差异设置。产品研发团队按工作项和周度投入通常足以支持资源分配;咨询交付或合同结算场景可能需要更细记录。设置规则时应评估填报耗时、补录比例、主管抽查通过率和争议数量,而不是只看表格是否填满。

5. 第五步:设立偏差说明,而不是只设审批

预算偏差超过阈值时,要求负责人说明原因,但不要让审批过程变成处罚流程。可将偏差原因限定为几类:范围变化、估算不确定、依赖等待、返工缺陷、运行支持和其他,并允许补充证据。这样后续才能横向比较同类问题是否反复发生。

偏差说明应回答三个问题:发生了什么、为什么发生、下一次会改变什么。只写“项目复杂度高”“沟通不充分”过于笼统。更有用的表述是:“第三方接口字段在联调后增加两次变更,造成 6 人天返工;下一次在开发启动前冻结接口契约,并设置变更审批责任人。”

6. 第六步:用月度轻复盘、季度深复盘

月度复盘适合看异常:投入是否明显偏离、是否出现重复阻塞、共享工作是否突然上升。季度复盘适合看结构:不同产品线投入组合是否符合战略、预算与结果是否匹配、哪些长期维护工作需要单独规划。

不要让每次复盘都变成从头解释所有数字。把已确认的口径、历史偏差和行动项保留下来,下一次只讨论新增信息。若同一类问题连续多个周期出现,却没有负责人和改进动作,说明流程记录了问题,却没有形成管理闭环。

成本管理人力成本全流程:产品经理实操方法与一文讲清

七、不同情况下的行动建议与取舍

1. 组织刚开始做成本管理:先追求方向正确

如果团队从未系统记录投入,不建议第一天就追求完全成本和精确分摊。先用项目、产品和工作类型三个维度做粗颗粒记录,确认覆盖率和主要结构。第一阶段的目标是回答“投入主要流向哪里”,而不是回答每个需求精确消耗了多少元。

此时可以接受估算值,但要明确标记为估算,并逐步用执行数据校正。若记录成本远高于决策收益,应减少字段或缩小试点范围。先建立稳定口径,再提高数据精度;没有稳定口径的高精度,通常只是高成本的混乱。

2. 多产品线共享团队:先解决归属和分摊争议

当平台、安全、数据或设计团队同时服务多个产品时,先划分直接支持和公共建设。对直接支持尽量按实际工作对象归属;对公共能力建设,设置独立成本对象,再决定是否按使用量或约定规则分摊。

如果各产品线因为分摊数字发生争议,先检查规则是否稳定、是否能复核、是否会扭曲资源决策。共享成本分摊的目标是帮助比较和规划,不是制造“每个产品的成本都精确到个位数”的假象。

3. 客户项目需要报价或核算毛利:提高记录和审批要求

面向客户收费的实施、定制或咨询项目,对成本追踪要求通常高于内部产品规划。应在项目启动时明确工作范围、角色费率、报价假设、变更规则和验收条件;执行中保留投入记录与范围变更证据;结项时把实施成本、后续维护和回款情况分开核对。

取舍在于管理负担和结算可信度。若合同按固定价格交付,过于粗略的投入记录可能让项目风险在结项时才暴露;若按时计费,记录要求通常更高。管理要求应匹配合同和风险,而不是所有内部项目一律采用同一标准。

4. 快速探索型产品:采用区间预算与阶段门

新业务探索阶段,需求和技术路径都可能变化,不适合把单个精确人天数当作承诺。可以设定探索预算区间,分成验证、试点和扩展阶段,每个阶段明确投入上限、要获得的证据和继续投入的条件。

例如,第一阶段投入 20 至 35 人天,验证用户是否愿意完成关键操作;若采用率或任务完成率达到预设门槛,再批准试点投入。这里的门槛应根据产品目标和现有基线设定,不能照搬其他团队的数字。探索项目的成本管理重在限制下行风险,而不是提前证明它一定成功。

5. 线上支持不断挤占产品建设:把运行成本显性化

若团队每周都被故障、数据修复和客户问题打断,不要把这些工作藏在“临时任务”里。单独记录运行维护投入,并按故障等级、重复原因或系统范围归类。连续几个周期观察后,才能判断是需要增加稳定性投资、改善监控、修复流程,还是调整产品质量门槛。

取舍时要同时计算短期可用产能与长期风险。如果少做一项功能能减少高频故障,维护投入下降可能释放持续产能;反过来,如果为了短期交付不断推迟治理,团队可能在后续承担更高的支持和返工成本。成本表无法独立做这个决定,但能让代价更可见。

6. 数据质量不足:先修分类和流程,不要急着上自动化

如果大量任务没有归属、工时月底补录、团队对分类理解不一致,先通过培训、字段简化和负责人复核改善基础质量。自动化可以减少重复劳动,却不能自动判断某次工作属于哪个产品,也不能替业务负责人确认一项追加需求是否值得。

当记录规则稳定、系统间对象关系明确、权限和责任边界清楚后,再做自动同步和管理报表。否则自动化只会更快地产生不一致的数据,让问题更难追踪。

组织情况 优先关注 建议的记录粒度 主要取舍
刚开始建立流程 投入大类和项目归属 周度、角色级 接受估算,换取低填报负担
多个产品共享团队 直接归属与公共成本分摊 工作项、服务类型 追求稳定可解释,不追求表面精确
客户交付或固定报价 范围变化、角色费率、维护成本 日级或项目阶段级 增加记录与审批,换取毛利可见性
早期探索项目 阶段目标和投入上限 区间估算、阶段汇总 保留调整空间,避免伪精确预算
运行支持负担较重 故障、返工和支持工作结构 工单或故障类型级 可能减少新功能投入,换取稳定性改善

八、成本数据的治理边界:透明不等于监控个人

1. 成本数据适合分析工作系统,不适合单独评价个人

工时和成本数据可以帮助管理者识别资源配置、流程等待和项目投入,但它们对个人能力的解释力有限。不同任务复杂度、协作依赖、支持责任和质量要求差异很大。若把工时直接用于个人排名,员工会倾向于挑选容易记录的工作、拆分任务或隐藏协作时间。

更稳妥的做法是把成本数据主要用于团队和项目层面的规划,个人评价则结合目标完成、专业贡献、协作表现、质量和影响范围等多种证据。若组织确实需要个人级成本分析,应说明用途、查看权限和保留期限,并建立复核机制。

2. 权限设计应遵循业务必要性

工资、职级和成本费率涉及敏感信息。项目成员未必需要看到其他人员的个人成本,产品经理也未必需要查看完整薪酬。可以按角色提供不同层级的数据:团队负责人看汇总投入,财务查看成本口径,管理层看产品线和项目汇总,人力资源按权限处理人员数据。

将成本费率以角色或级别的平均值参与管理分析,有时可以在保护个人信息的同时支持预算判断。是否能采用,取决于企业的合规要求和决策精度。数据治理不是上线后的补充事项,而应与成本模型一起设计。

3. 留下估算、调整和审批的版本记录

如果预算数字可以被事后覆盖,项目复盘就无法区分最初估算、批准变更和最终实际。建议保留初始版本、变更版本、批准人、时间和原因。这样既能保护团队免受事后改口径,也能让管理者看清决策发生时掌握了什么信息。

版本记录尤其适用于范围频繁变化的产品。它让组织能够回顾:是业务判断改变了,还是执行偏差超出预期;是预算调整经过了明确决策,还是投入悄悄累积。透明的变更记录比事后寻找责任人更有管理价值。

九、结尾:先把成本说清楚,再讨论该不该花

1. 独特观点:成本管理的核心产物是更好的取舍

人力成本管理不应以“得到一张更精致的报表”为终点。真正的产物,是组织能更早发现投入变化,解释变化原因,并在功能、质量、交付速度、稳定性和人员负担之间做出有依据的取舍。预算偏差不是自动的坏消息;无法解释的偏差,才是管理盲区。

我更看重三件事:投入有没有明确归属,偏差有没有具体原因,投入结果有没有被验证。只要这三件事持续改善,即使早期的费率和分摊还不完美,管理质量也会逐步提高。相反,如果只追求精确金额,却不改变任何决策,记录越多,组织付出的管理成本越高。

2. 下一步:用一个季度完成最小闭环

如果现在就要启动,我建议先选一个最需要做资源决策的产品或项目,完成以下动作:

  1. 写清楚这套成本数据要支持的一个决策,不要同时解决所有管理问题。
  2. 约定成本口径、统计周期和暂不纳入的费用,形成一页说明。
  3. 选择少量稳定的成本对象,先让主要工作都有明确归属。
  4. 记录计划投入、实际投入、变更原因、交付质量和业务结果。
  5. 每月检查异常,每季度复盘规则是否改善了真实决策。

等一个季度后,再评估填报负担、归属完整率、偏差可解释率和决策使用情况。若数据不能帮助管理者调整优先级或资源,就先删减字段;若缺少共享工作、质量结果或客户维护成本,再有针对性地补充。先建立能改变决策的成本闭环,再扩大管理范围;先承认数据的不确定,再逐步提高精度。

常见问题解答(FAQ)

1. 产品经理如何核算一个项目的真实人力成本?

我以前只把研发和测试的工资加起来,后来发现需求评审、返工和上线支持也占了不少时间。核算时到底要纳入哪些角色,才能既不漏算,也不把成本重复计算?

先统一口径:核算项目实际投入时,按角色记录工时,再乘以对应的单位人力成本。角色不只包括研发、测试,还应视项目情况纳入产品、设计、项目管理、运维及上线支持人员。单位人力成本可用“月度薪酬及雇主承担费用÷当月标准工时”估算;若财务部门已有统一费率,优先沿用,避免部门之间口径不一致。

举例:某项目投入产品经理 80 小时、研发 320 小时、测试 120 小时,假设对应小时成本分别为 150 元、180 元、140 元,则直接人力成本为 12,000+57,600+16,800=86,400 元。这里的费率仅为示例,不代表市场标准。

管理判断时要区分预算估算与事后核算:前者允许使用历史平均费率,后者尽量用实际工时和组织认可的费率,并明确是否包含招聘、设备等间接成本。

2. 需求变更和返工的人力成本应该怎么归因?

我遇到过需求上线前改了几轮,团队只记录最终开发工时,复盘时却说不清额外成本花在哪里。是把所有返工都算作需求成本,还是要区分原因和责任?

不要只记“返工”总量,应至少区分需求范围变化、需求理解偏差、技术缺陷、外部依赖和质量验证不足,并记录新增工时及发生阶段。归因的目的不是追责,而是找到下一次能改变的环节。比如原估开发 40 小时,需求变更新增 12 小时,缺陷修复新增 8 小时,就应分别记录;

如果把两者都混成“开发超时 20 小时”,就无法判断是范围控制还是质量流程需要改进。实际操作中,变更发生时由产品经理记录变更内容、确认时间和影响角色,团队成员按任务补录工时,每周核对一次。若无法可靠拆分,不要制造看似精确的数字,可标注为估算并保留依据。

3. 产品经理如何在项目早期估算人力成本,避免预算失真?

我做排期时常用理想情况下的开发天数乘以人数,但项目后期总会多出联调、验收和上线工作。早期信息不完整时,怎样估算才不至于过度乐观?

先按工作阶段拆分,而不是只估编码:需求澄清、设计、开发、测试、联调、验收、发布和上线观察都应有对应角色与投入。可用相似项目的实际工时作为基线,再针对新技术、外部接口、数据迁移等不确定项单独加风险储备。

例如历史同类项目实际投入为 500 小时,本次已识别新增接口可能增加 40 小时,可先给出 500 小时基线和 40 小时风险项,而不是直接报一个没有解释的 540 小时。信息越少,区间估算通常比单点数字更诚实;立项时记录假设,需求和方案明确后再更新。

判断估算质量,不看数字是否精确到个位,而看关键假设、范围边界和不确定性是否透明。

4. 怎样用人力成本判断项目是否值得继续投入?

我担心只看已投入工时会陷入“已经做了这么多,不能停”的想法。产品经理应该把哪些收益和成本放在一起比较,什么情况下需要调整范围或暂停项目?

已发生的人力成本属于沉没成本,不能单独作为继续投入的理由。决策时应比较未来剩余投入与未来可验证收益,并纳入机会成本:同一团队继续做这个项目,意味着暂时不能做什么。举例:项目还需投入 300 小时,按综合小时成本 170 元估算,剩余人力成本约 51,000 元;

若预期收益或可避免损失有明确证据,再比较不同方案,例如全量上线、缩小范围验证、延期或停止。收益尚不确定时,可先设计低成本验证,如用小范围用户测试确认关键流程,而不是继续按原计划追加人力。暂停或缩范围的触发条件应事先约定,例如核心需求无法验证、关键依赖长期未解决,或新增投入超过批准上限;

这样比事后用已投入金额为继续项目辩护更理性。

核心关键词

读者评论

向
向明远

按周或工作项记录比月底追忆靠谱,但跨项目临时支持怎么归属,实际执行时往往最容易漏。建议给这类工作留一个统一入口,定期核对。

周
周佳宁

赞同工时不能直接当绩效。我们以前只看预算偏差,后来发现不少超支来自需求变更和外部依赖,先把原因分开,复盘才有用。

宋
宋若溪

共享成本的分摊规则确实很难一步到位。按工单量简单分摊,复杂度差异大时会失真;最好先说明规则的适用范围,别把分摊结果当成精确的项目成本。

文章包含AI辅助创作:成本管理人力成本全流程:产品经理实操方法与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/590583

赞 (0)
飞飞飞飞
成本管理实际成本教程:产品经理入门指南,避坑指南
上一篇 36分钟前
采购成本实操方法:产品经理提升成本管理效率的实操方法方法与模板
下一篇 34分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
