预计成本管理方法大全:产品经理成本管理入门指南落地清单

预计成本管理最容易出错的地方,不是少算了一项采购费,而是把“预算还没花完”误判成“项目没有超支”。我做产品项目复盘时,常见一种情况:团队前期按功能点估了人天,研发过程中需求不断增加,月底看账面支出仍在预算内;等到上线前补测、迁移、客服培训和延期人力一起入账,原先看似充足的预算已经失去解释力。产品经理真正需要的,不是一张一次性预算表,而是一套能随着范围、进度和资源变化持续更新的预计成本管理方法。

一、先讲核心结论:预计成本不是预算数字,而是决策系统

1. 预计成本管理要回答三个不同的问题

产品经理谈成本时,经常把预算、已发生成本和预计总成本混为一谈。预算回答“最多准备花多少”,已发生成本回答“截至今天实际花了多少”,预计总成本则回答“按当前进度与剩余工作,最后大概率要花多少”。三者不能互相替代。

我建议每次成本评审都明确回答三个问题:项目已经消耗多少资源;剩余范围还需要多少资源;如果范围、进度或质量目标不变,最终交付成本会是多少。只有第三个答案能够支持继续投入、缩小范围、调整时间或暂停项目。

核心判断:预计成本管理的价值,不在于把数字报得更精确,而在于提前暴露决策窗口正在缩小。当延期已经发生、外包合同已经签订、关键人员已经排期,才发现成本超限,管理者看到的往往只是账单,不再有低成本的调整选项。

2. 用四个数字建立项目成本底盘

入门阶段不必先搭复杂财务模型。对大多数产品项目,我会先建立四个基础数字:批准预算、已发生成本、剩余工作预计成本、完工预计成本。随后再补充风险准备金、成本偏差和预测更新时间。

数字 回答的问题 常见口径 产品经理的用途
批准预算 允许项目消耗多少资源 金额、内部人天、外采额度 设定边界,明确审批权限
已发生成本 截至当前实际消耗多少 已确认金额或已投入人天折算值 核对资源消耗与财务记录
剩余工作预计成本 完成未交付工作还需多少 剩余人天、采购、测试和上线支持 识别工作量变化及关键缺口
完工预计成本 项目最终可能消耗多少 已发生成本加剩余工作预计成本 决定继续、调整、延期或停止

这些口径必须在项目开始时写清楚。尤其是内部人力,若有人按工资成本计价,有人按标准人天费率折算,项目之间就无法比较。即使组织暂时拿不到完整薪酬数据,也可以使用经财务或管理层认可的统一人天费率,并标注为“管理估算”,避免把估算伪装成会计实账。

3. 成本管理不是财务部门的专属工作

财务能够告诉团队费用如何入账,却未必知道一个需求为什么增加了两轮联调、某个接口为什么要重做、某次延期是因为技术债还是范围变更。产品经理不需要替代财务,但必须把产品范围、交付计划和资源消耗连起来。

在职责划分上,产品经理负责解释“为什么做、做哪些、哪些变化会影响成本”;项目负责人或研发负责人负责给出任务和资源估算;财务或业务管理者负责成本口径、预算规则与核算确认。成本数据要可核对,成本原因则要靠项目团队解释。

预计成本管理方法大全:产品经理成本管理入门指南落地清单

二、背景和真实场景:产品项目的成本为什么会悄悄漂移

1. 成本漂移通常先发生在范围里,再出现在财务表里

产品需求变化有时很小:多一个筛选条件、增加一种异常状态、兼容一种旧版数据。但每个变化都可能带来产品确认、交互调整、研发实现、测试覆盖、文档更新和发布沟通。单项看起来不贵,累积起来却可能让原本两周的功能变成六周的交付。

这也是为什么只追踪采购付款或外包发票会滞后。内部人员继续投入时,账面可能没有新增现金支出,但项目已经占用其他产品的开发能力、增加加班和延期机会成本。若项目经理只看直接费用,得到的只是“现金支出视角”,不是完整的资源成本视角。

我会把成本至少拆成四层:直接人力、外部采购、交付保障、机会成本。前三项通常可以直接估算或核对;机会成本较难精确入账,但应在关键决策中说明,例如某团队被占用后,另一个已承诺功能要推迟几周。

2. 一个需求从提出到上线,成本会经过多个阶段

项目成本并非在开发阶段才产生。探索阶段花费在用户访谈、数据分析和方案验证;定义阶段花费在需求、原型与技术方案;实现阶段产生研发、测试和集成成本;上线阶段还要承担数据迁移、培训、客服准备和监控;上线后则可能有缺陷修复、性能优化和持续运营成本。

如果估算只覆盖“写代码”,预算就会系统性偏低。特别是企业产品、跨系统项目和数据改造项目,联调、权限配置、历史数据处理、发布窗口协调,常常比最初预想的更耗时。产品经理应根据交付路径确认成本边界,而不是把“需求开发完成”误当成“产品可用”。

3. 三类项目的成本敏感点并不相同

新产品探索项目的最大不确定性通常在需求是否成立。此时把大量成本押在完整开发上,风险较高,适合分阶段验证。

存量产品迭代的主要风险往往是依赖和回归范围。一个看似局部的改动可能影响旧流程、历史数据或多个客户端,应把回归测试和兼容工作纳入估算。

平台型或基础设施项目的成本容易集中在迁移、集成、稳定性和后续维护。短期开发成本可能不高,但若团队缺少运维能力,长期维护负担会成为更大的成本来源。

4. 预测必须绑定一个明确的时间点

“这个项目预计需要八十万元”不是完整预测。必须补充预测基准日、当前已完成工作、范围版本、估算假设和数据责任人。没有基准日,读者不知道数字是立项时的初始估算,还是经历变更后的最新判断。

我建议在项目周报中记录“截至某日,按某版本范围,完工预计成本为多少”。当预测变化时,不要覆盖旧数字,而要保留历史快照。这样团队才能区分:最初估算不准、范围扩大、效率变化,还是风险真的落地。

预计成本管理方法大全:产品经理成本管理入门指南落地清单

三、常见误区:为什么预算表看起来完整,预测仍然不可靠

1. 误区一:把预算当成预测

预算是批准的资源边界,预测是根据当前事实重新判断项目最终结果。两者相同,只能说明当前预测恰好没有偏离预算;并不意味着预算数字本身就是最新事实。

当项目预测超过预算时,正确做法不是把预测数字改回预算,而是说明差额来自哪里、何时发生、有哪些应对选项。人为压低预测会让管理层失去提前决策的机会,后续只能被动接受延期或追加费用。

2. 误区二:只统计现金支出,不统计内部人力

团队经常能够快速报出外包、云服务和设备费用,却说不清内部投入多少。结果是项目看似“只花了十万元”,实际已经占用数十人月。如果团队没有统一人力成本折算规则,至少要记录人员角色、投入时间和估算口径。

对内部成本不必一开始就追求精确到每个人的小时。可以先按角色估算人天,再使用统一费率折算;若组织暂时不允许进行成本折算,则保留人天作为独立指标,避免将其默认为零。

3. 误区三:按功能点估算,却不纳入质量与交付条件

“做一个导出功能需要三天”通常只描述了理想路径。真实交付可能还要处理权限、数据量、异常格式、审计留痕、文件安全、并发限制和失败重试。估算时若没有明确验收边界,开发和测试会用实际工作补齐缺失条件。

我会要求每个重要估算至少写出三项:假设条件、排除项、完成定义。比如“仅支持管理端、单次导出不超过五万行、含权限校验和失败提示,不含历史数据补导”。这比在表格里增加两位小数更能提高估算质量。

4. 误区四:把团队忙碌程度当成产出进度

投入了多少人天,不等于完成了多少可验收范围。团队可能在反复澄清、等待依赖、修复返工或处理环境问题。若仅用工时比例推断完成度,项目就可能出现“成本已花八成、可交付成果只完成一半”的偏差。

成本预测要和交付进度绑定。至少应同时跟踪已验收工作、未完成工作、阻塞项、返工量和成本消耗。进度数字若来自主观打分,需说明评分规则,不能直接与财务成本相乘。

5. 误区五:用固定比例覆盖所有风险

“每个项目都加百分之二十预备金”很方便,却容易掩盖真正的不确定性。低风险的成熟小改动可能不需要这么多缓冲;依赖外部接口、数据质量不明或方案未经验证的项目,百分之二十也可能不够。

更稳妥的做法是把风险拆开:发生概率、成本影响、触发信号、责任人和应对策略。风险准备金应由具体风险支撑,而不是为了让预算看起来更安全而随手添加。

6. 误区六:项目越接近上线,越不应该重估

临近上线时,团队常担心重估会被理解为前期失败,因而继续沿用旧预测。这种做法会让已经发生的成本与剩余成本脱节。越接近交付,剩余工作通常越容易看清,恰恰应该更及时更新预测。

重估不是承认失败,而是把新的事实纳入决策。如果只剩少量工作但成本暴涨,应说明是额外质量要求、范围变化还是关键缺陷;如果范围缩减,预计成本也应同步下降,不应只在超支时更新。

预计成本管理方法大全:产品经理成本管理入门指南落地清单

四、专业判断逻辑:从范围、资源、时间和风险推导完工成本

1. 先冻结估算边界,而不是冻结需求

产品需求会变,但每次估算都要有明确边界。边界至少包含:范围版本、验收标准、依赖系统、预计上线窗口、质量要求和估算截止日期。边界的意义不是阻止变化,而是让团队能够回答“这次变化让成本增加了多少”。

范围冻结可以是暂时的,例如为立项估算建立基线;之后发生变更,就记录变更单和成本影响。没有基线,团队只能争论“这个功能本来就包含在里面”,很难复盘变更真实代价。

2. 从工作分解结构估算,不从总感觉估算

我会把交付拆成可估算的工作包:需求澄清、交互设计、架构评审、研发、代码审查、测试、数据准备、联调、发布、培训和上线支持。对复杂项目,还要拆出迁移、权限、安全评审、性能测试和监控配置。

工作包不需要细到每个操作,但应细到负责人能判断工作量和不确定性。若一个项目只有“前端开发十天、后端开发十五天”两行数字,通常意味着很多依赖工作还没被讨论。

成本类别 估算驱动因素 常见遗漏 建议记录方式
产品与设计 需求数量、决策轮次、流程复杂度 用户验证、方案返工、文案与帮助内容 角色人天与交付物
研发 技术复杂度、依赖数量、复用程度 代码审查、环境配置、接口适配 工作包、人天、依赖假设
测试与质量 状态组合、兼容范围、风险等级 回归测试、性能、安全与自动化 测试范围、轮次、缺陷修复时间
上线与运营 发布方式、用户规模、支持要求 迁移、培训、客服和监控 上线清单、人员窗口、外部费用

3. 选择适合项目成熟度的估算方法

估算方法没有绝对优劣,关键是方法与信息成熟度匹配。需求尚未验证时,用精细人天估算容易产生虚假精确;范围清晰且历史数据充足时,只报宽泛区间又会妨碍资源安排。

方法 适用阶段 优点 局限
类比估算 立项早期、类似项目较多 快,适合初筛和方案比较 相似项目不等于相同范围,需校正复杂度
参数估算 工作量与规模有稳定关系 可用历史数据形成一致口径 数据质量差时会放大错误
自下而上估算 范围较清晰、工作包可拆解 容易定位成本来源与责任 耗时较多,遗漏工作仍会导致偏差
三点估算 关键任务不确定性明显 能表达乐观、最可能和悲观情景 输入依赖专家判断,不宜假装成统计事实

4. 用三点估算暴露不确定性

对高风险工作,我会记录乐观值 O、最可能值 M、悲观值 P。若团队采用简单的三点加权估算,可以用 E 等于 O 加四倍 M 加 P,再除以六。这种方法可作为估算讨论的结构,不应被当作精确概率保证。

例如某项数据迁移,团队判断乐观需要 8 人天,最可能需要 14 人天,悲观可能需要 32 人天,则加权估算约为 16 人天。这个结果本身不是重点;更重要的是追问悲观情景为何达到 32 人天:数据是否缺失、字段映射是否不稳定、回滚是否需要人工处理。

若悲观值远高于最可能值,通常意味着需要先做验证,而不是简单加一个平均缓冲。一次小规模数据抽样、接口试连或技术验证,可能花少量成本就能显著收窄估算区间。

5. 计算完工预计成本,并区分已知与未知

对一般产品项目,我建议先使用直观公式:完工预计成本等于截至预测日的已发生成本,加上剩余工作预计成本,再加上尚未计入工作包的风险准备金。若团队已经有成熟的挣值管理数据,可以采用更复杂的预测模型,但不要为了使用术语而制造不可靠的指标。

一个常见的挣值参考是:完工估算 EAC 可以按实际成本 AC 加上完工尚需估算 ETC 计算。若适用的范围、进度和成本数据稳定,也可以使用 EAC 等于预算完工 BAC 除以成本绩效指数 CPI 的模型。CPI 等于挣值 EV 除以实际成本 AC。前一种更适合逐项重估剩余工作;后一种依赖历史效率具有代表性。

不要在范围变化很大的项目里机械使用 CPI 推算。如果前期工作复杂、后期工作简单,历史成本效率不能代表剩余阶段;反过来,若已完成部分很简单、剩余部分包含系统迁移,直接外推会低估最终成本。

6. 建立成本偏差的分层预警

预警不应只有“超预算”和“没超预算”两种状态。我会用绿色、黄色、红色三层做管理提示,并明确组织可以调整阈值。示例中,预测偏差不超过 5% 为绿色,超过 5% 且不超过 10% 为黄色,超过 10% 为红色;这只是建议基准,不是适用于所有项目的行业标准。

单看偏差比例也不够。一个金额很小的试验项目即使偏差 20%,未必比大型项目偏差 4% 更需要升级处理。可以同时设置金额阈值、关键里程碑阈值和风险严重度:任何可能导致合规、安全或核心客户承诺失守的风险,都不应等到成本比例越线才上报。

预计成本管理方法大全:产品经理成本管理入门指南落地清单

五、具体案例:一个功能项目如何从预算估算走向滚动预测

1. 案例设定:客户权限改造项目

以下案例是基于常见企业产品交付场景构造的情景模拟,不代表某个真实企业的财务记录。假设团队计划为企业客户增加细粒度权限配置,批准预算为 100 万元,预计 12 周上线。项目涉及产品、设计、前后端研发、测试、数据处理和客户支持。

立项时,团队按工作包估算 88 万元,另留 12 万元风险准备金。估算包含权限模型、管理界面、审计记录、历史角色映射、回归测试、分批发布和客服说明。这个估算比“研发需要多少人天”更完整,但仍需在项目执行中用实际信息修正。

工作包 预计人天 折算成本 主要假设
需求与交互 30 9万元 角色层级与管理流程可在两轮评审内确认
前后端研发 150 45万元 现有身份体系可以复用
测试与缺陷修复 60 18万元 测试环境与客户数据可按时准备
迁移、发布与培训 30 9万元 历史角色映射规则稳定,采用分批发布
外部与基础设施费用 不适用 7万元 含测试环境、外部安全检查等直接费用
风险准备金 不适用 12万元 仅在已识别风险触发或经批准后使用

2. 第四周:预测增加,但仍有低成本验证机会

第四周评审时,客户提出需要在原有权限规则上增加“临时授权到期自动回收”。产品团队判断这属于范围变更,不是原始需求的缺陷修正。研发估计增加 12 人天,测试增加 5 人天,产品和设计增加 3 人天,成本约增加 6 万元。

同时,技术验证发现历史角色数据存在少量不一致,若直接迁移,可能需要人工核对。团队没有立刻按悲观情景增加完整预算,而是先抽样检查 200 条记录,发现数据问题集中在少数旧客户。补充映射工具和人工复核后,预计再增加 4 万元。完工预计成本从 88 万元上调到 98 万元,仍在批准预算内,但剩余缓冲只剩 2 万元。

这时最重要的不是“项目还没超预算”,而是原本 12 万元的风险准备金已被大部分预测占用。产品经理应把范围变化和数据验证结果分开记录,避免误以为全部上升都来自研发效率下降。

3. 第八周:联调问题改变了剩余工作预测

第八周联调发现,旧客户的自定义角色会影响多个旧流程。团队原先预计两轮回归,实际需要增加一轮兼容测试,并修复若干历史逻辑。已发生成本达到 63 万元,按剩余工作包重新估算还需 43 万元,完工预计成本上升到 106 万元。

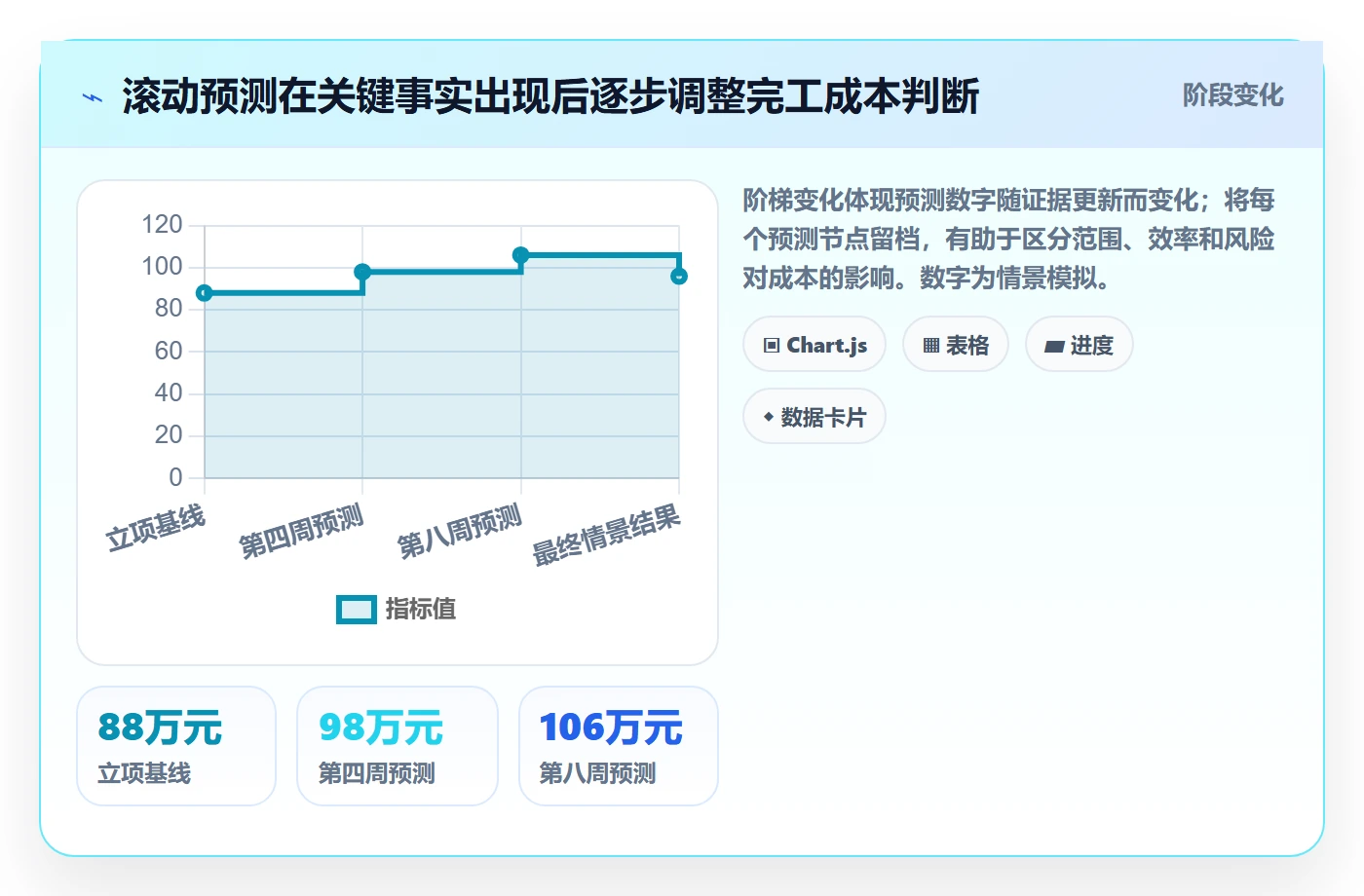

这个数字超过预算 6 万元。团队此时有四种选择:追加预算;推迟上线并继续验证;缩小首发范围;将低频客户迁移与核心权限改造拆成两个阶段。每种选择都对应不同的成本、风险和用户影响,不能只用“按时上线”或“控制成本”两个口号替代方案比较。

方案 预计完工成本 上线时间影响 主要风险 判断重点
追加预算维持全范围 106万元 预计不变或小幅延后 旧流程兼容问题仍可能扩大 确认完整范围的客户收益是否足以覆盖追加投入
延期完成全范围 112万元 延后约3周 增加团队占用及其他项目机会成本 判断延期能否显著降低上线质量风险
缩小首发范围 94万元 按计划发布核心能力 低频复杂角色暂不支持 确认受影响客户数量及替代流程是否可接受
分阶段交付 首阶段92万元,后续另估 核心范围按计划,完整覆盖后移 阶段间重复测试或客户沟通成本 评估拆分后是否有独立可用价值

4. 为什么缩小范围不一定等于降低总成本

把某项功能移到下一阶段,可能减少当前成本,但也可能产生重复设计、重复测试、再次发布和客户支持成本。若拆分后的第一阶段没有独立价值,延期的功能仍要在近期补齐,所谓节省可能只是把成本推到未来。

我会要求团队比较“当前阶段成本”与“生命周期总成本”。如果核心权限能力必须与历史角色迁移同时上线,强行拆分可能增加运营风险;若低频边缘场景有可行人工替代,分阶段交付就可能是合理取舍。

5. 第十周:用结果验证估算质量,而非追责单一角色

假设项目最终按缩小首发范围的方案,以 96 万元完成上线。复盘时,不能只说“比预算少 4 万元,所以估算准确”。要检查预测何时变化、偏差为何发生、哪些风险被提前识别、哪些工作被遗漏,以及延期或范围调整是否带来后续成本。

如果团队在第四周就发现数据质量问题,说明验证动作及时;如果回归工作直到第八周才暴露,说明前期测试范围估算不足;如果预算节余来自功能取消,应把节余归因于范围调整,而不是误报为执行效率提高。分类复盘能积累真正可复用的估算知识。

预计成本管理方法大全:产品经理成本管理入门指南落地清单

六、落地清单:把预计成本管理放进产品项目的日常节奏

1. 立项前:先确认这笔钱要买到什么结果

立项阶段不要先问“预算要填多少”,而要确认项目要解决的用户问题、预期业务结果、最小可交付范围和停止条件。若目标不明确,团队很难判断某项新增工作是必要投入还是范围扩张。

  • 写清业务目标、目标用户和可验证的成功指标。
  • 定义首发范围、明确排除项和验收边界。
  • 列出外部依赖、关键系统、数据来源和上线窗口。
  • 分别估算内部人天、直接费用和风险准备金。
  • 记录估算依据、数据来源、责任人和预测日期。
  • 明确超过什么阈值需要重新评审或管理层批准。

2. 估算时:让每个重要数字都能追溯到工作

每项成本应能追溯到工作包、负责人或外部报价。若一个数字无法解释来源,先标记为粗估,不要把它与有历史数据支撑的估算混在一起。对高不确定工作,应同时给出区间和验证计划。

我建议在估算表里增加“可信度”字段,例如高、中、低,并写出降低不确定性的动作。低可信度不是失败标签,而是提醒团队先完成验证。把不确定性藏起来,才会让管理层误以为计划已经确定。

3. 执行中:每周轻量更新,每个里程碑重估

对四周以上的项目,可以每周更新已发生成本、剩余工作和风险状态;在需求冻结、开发完成、测试开始、上线准备等关键里程碑,进行一次完整重估。小团队也可以用双周节奏,但不能只在月底整理费用。

周度更新不必开一场冗长会议。负责人只需说明:本周完成了什么可验收交付;成本预测是否变化;变化由范围、效率、依赖、质量还是外部费用造成;需要谁在什么时间做决定。

4. 范围变更:评估总成本,而不仅是新增开发人天

变更评审至少比较变更前后的产品收益、成本、时间、风险和依赖。新增一个功能可能需要开发 5 人天,但相关测试、迁移、支持和发布窗口总计增加 12 人天。产品经理应推动团队估算全链路影响,而不是只收集研发的一行数字。

范围变更记录应包含提出原因、业务价值、成本影响、时间影响、替代方案和批准人。紧急变更可以先处理,但应在约定时间内补记,避免项目结束后无人能解释成本为什么改变。

5. 上线前:检查尚未消失的成本

上线不是成本结束点。发布窗口、回滚预案、客服培训、监控告警、客户通知、数据核对和缺陷值守都可能带来投入。上线前应把这些工作纳入剩余工作估算,并确认上线后观察期需要多少人力。

若上线后仍有未完成事项,应区分“正式范围内的剩余工作”和“后续优化候选”。不能为了让项目看起来完工,把必须交付的工作转移到没有预算和责任人的维护阶段。

6. 收尾复盘:把估算偏差变成下一次的输入

项目结束后,将计划与实际按同一口径对比。复盘不应停留在总金额差异,应进一步看各工作包偏差、预测更新时间、变更次数、返工原因、风险命中情况和上线后补救成本。

如果某类项目连续几次低估测试和迁移,下一次应更新类比项目或估算规则;如果偏差主要来自需求反复,应改进需求验证和决策机制;如果数字总是准确但项目收益不达标,问题可能不是成本估算,而是立项价值判断。

预计成本管理方法大全:产品经理成本管理入门指南落地清单

七、不同情况下的行动建议:按项目风险调整管理力度

1. 小团队、短周期、低风险项目

若项目周期短、范围稳定、依赖少,不必套用大型项目的审批流程。使用一页成本卡即可:预算、角色人天、外部费用、验收边界、预测日期和负责人。每周核对一次;若范围变化明显,再做额外评估。

轻量管理不等于不估算。最小实践也应记录内部投入,并在项目结束后对比原估算与实际。如果团队长期不记录小项目成本,最终就没有可靠数据判断“这个小功能到底通常要花多少”。

2. 需求仍在探索的创新项目

探索项目的核心成本管理目标,不是把完整产品一次性估到精确,而是控制每轮验证的投入,并设定明确的继续条件。可以将资金和人力分成若干阶段:先验证问题,再验证方案,再决定是否扩大研发。

每阶段结束时检查用户行为、关键假设、技术可行性和下一阶段成本。若核心假设被证伪,应允许停止或转向。探索项目的“按计划花完预算”不一定是好结果;用小成本及时发现方向错误,可能比按时完成一套无人使用的功能更有价值。

3. 涉及多团队依赖或外部供应商的项目

这类项目要把等待、接口适配、验收、合同付款节点和供应商变更费用纳入预测。仅记录供应商报价是不够的,还要估算内部对接、测试、数据准备和问题处理的人力。

在项目计划中标记依赖负责人、承诺日期和失约后的影响。如果外部服务的价格按用量变化,使用量假设应单独记录,并设置监控阈值。对不可逆的采购或长期合同,建议把技术验证和商务承诺分开,避免需求尚未稳定就提前锁定高额费用。

4. 预算固定、交付日期也固定的项目

当成本上限和日期都不能动时,范围通常是主要调节杆。产品经理要预先定义核心能力、可延后能力和可删除能力,明确优先级依据。否则发生偏差时,团队只能在质量、范围和人员负荷之间临时取舍。

若业务方要求范围、时间和预算同时不变,应要求其确认新增资源或接受质量与风险约束。把三者都当作绝对条件,会迫使团队以隐性加班、测试压缩或遗留问题支付成本,这些成本只是没有立即显示在预算表里。

5. 已经发现预测超预算的项目

发现超预算后,先暂停无关范围扩张,核实预测口径,再做剩余工作分解。不要先责怪估算人员,也不要马上砍掉测试。应找出差额的主要来源:范围变化、生产率低于预期、依赖延误、质量返工、外部价格上涨,或遗漏了交付工作。

随后准备至少两个可执行方案,分别说明成本、时间、范围和风险。方案中应区分已经发生的沉没成本与未来可避免成本。已经花掉的钱不能成为继续投入的唯一理由;真正要判断的是从现在开始,每个方案需要再花多少,能产生什么结果。

预计成本管理方法大全:产品经理成本管理入门指南落地清单

八、不同情况下的取舍:预算、时间、范围与质量不能同时无限优化

1. 先识别哪些约束是硬约束

每个项目都存在约束,但它们的优先级不同。监管期限、合同承诺、客户迁移窗口可能是硬约束;非关键功能、视觉细节或低频场景可能有调整空间。产品经理应在立项时问清楚:哪一项一旦变化会造成最大损失,哪一项可以通过方案替代。

如果团队直到超支后才讨论优先级,范围排序通常已经失去主动权。提前定义约束,可以让变更发生时迅速切换方案,而不是每次都从头争论“哪个需求更重要”。

2. 预算固定时,优先保住可验证的核心价值

预算固定并不意味着所有功能平均压缩。应优先保证能够验证关键业务假设、满足核心用户任务和避免重大风险的工作。低频、可绕行、可延后的功能可以进入后续版本,但要验证替代方案是否真的可接受。

删减范围时,应同步删减相应验收承诺和对外宣传内容。若内部删了功能,客户仍按完整能力理解产品,就可能把当前成本节省转化为支持、赔偿或信任损失。

3. 时间固定时,检查赶工成本是否值得

增加人手不一定能缩短周期。新人需要熟悉背景,任务之间存在协调成本,关键技术工作也可能无法并行。赶工前应确认瓶颈任务、可并行工作和交接成本,并比较延迟损失与赶工费用。

若赶工依赖长期加班,估算中应考虑疲劳导致的缺陷、返工和团队后续效率下降。把加班当作免费资源,会低估真实成本,也会让计划建立在不可持续的人员负荷上。

4. 质量目标固定时,不应把测试当作最后的弹性项

当产品涉及资金、权限、隐私或关键业务连续性时,质量保障不是可随意削减的缓冲。预算受限时,可以缩小功能范围、分批发布或延后非关键场景,但应保留必要的测试和回滚能力。

对低风险的内部工具,测试深度可以与影响范围相匹配;对影响大量用户或关键数据的改动,则应为异常场景、权限边界、数据恢复和监控留足成本。成本管理的目标是减少浪费,不是把风险转移给用户。

5. 追加预算还是调整范围,要算边际收益

追加预算的判断应看未来投入能否带来足够的增量价值,而不是已经投入多少。若追加 10 万元能避免核心客户无法使用、减少长期人工操作或满足关键合同要求,追加可能合理;若追加投入只为满足少数低价值场景,分阶段交付可能更优。

评估时可列出边际成本、边际收益、风险降低幅度和替代方案。收益难以货币化时,可以使用明确的业务指标,例如减少多少人工处理时间、覆盖多少目标客户、降低多少故障概率,但要标明这些是预测还是已观测结果。

6. 沉没成本不能决定下一笔投入

“已经花了这么多,必须做完”是常见决策陷阱。过去成本已经发生,不能通过未来投入追回。继续投入与否,应比较剩余成本和未来收益,并考虑停止、拆分、转向等选项。

停止项目并不一定代表失败。如果验证结果表明用户需求不存在,及时结束可以避免继续投入;真正需要复盘的是验证是否过晚、早期信号是否被忽视,以及下一次能否用更低成本验证同一假设。

九、常用模板与管理动作:让成本信息足够轻,才能持续更新

1. 一页式预计成本卡

成本卡不需要漂亮复杂,关键是口径统一、负责人明确、预测可追溯。团队可以用表格、协作平台或项目管理工具维护;若使用某项目管理平台,应确认它能够关联范围变更、任务投入、风险与里程碑,而不只是展示预算汇总数字。

字段 填写说明
项目与范围版本 写明当前预测对应的需求版本或发布日期
预测日期与负责人 记录数字更新时间以及对预测负责的角色
批准预算 区分内部人力预算、直接费用和预备金
已发生成本 注明实际金额或人天折算口径及数据来源
剩余工作预计成本 按工作包记录剩余人天、费用与假设
完工预计成本 注明计算逻辑,避免不同团队重复或漏算
主要风险与变更 说明成本影响、触发条件、负责人和应对动作
待决策事项 明确决策人、截止时间及未决策的成本后果

2. 成本评审会议只讨论变化,不逐项朗读表格

有效的成本评审会应聚焦差异。每位负责人说明预测与上次相比变化多少、变化原因、证据是什么、能否采取行动,以及需要谁决策。若所有数字都没有变化,也可以简短确认,不必为会议而会议。

我会避免让团队花大量时间解释小额偏差,却不讨论可能导致延期的大型依赖。成本会议的价值在于发现可行动的异常,不是证明每一笔钱都能精确归属。

3. 设定责任边界,避免“数字有人填、没人负责”

产品经理负责范围和变更理由;研发负责人负责技术工作包与人员投入;测试负责人负责质量范围和缺陷处理估算;项目负责人维护计划与预测快照;财务或业务管理者确认费用口径和授权边界。一个人可以承担多个角色,但责任必须明确。

预测由团队共同形成,不意味着没有责任人。每个高风险假设都应有负责人和验证日期。若风险在期限内无法确认,团队应提前升级,而不是等风险变成实际成本后再补写说明。

预计成本管理方法大全:产品经理成本管理入门指南落地清单

十、结尾:先让预测可信,再追求预测精确

产品经理做预计成本管理,最值得建立的习惯不是“把预算做得很细”,而是每次范围、进度、依赖或质量条件改变时,都同步更新完工判断。预算是授权边界,实际成本是已经发生的事实,完工预计成本才是面向未来的决策依据。

我更看重一份能解释假设、区间和变化原因的估算,而不是一份小数点后精确到两位、却没有工作包和数据来源的预算表。估算的精度会随着项目成熟度提高;团队能否及时承认不确定性、验证关键假设、保留预测历史,决定了成本管理是否真正有效。

下一步可以从一个正在进行的项目开始:确定范围版本和预测日期,列出已发生成本与剩余工作,补齐上线和质量成本,识别前三项高风险假设,再计算一次完工预计成本。不要等到月底或超预算才更新。先把数字变成可解释的判断,再让判断成为团队的行动。

常见问题解答(FAQ)

1. 产品经理如何建立一份能落地的成本管理清单?

我刚接手一个新产品,老板让我下周给出成本预算,但需求还在变化,研发也说现在估不准。我不想只交一张总金额表,应该先收集哪些数据,怎么让预算后续还能用?

先别急着报一个总数,先把成本拆成可追踪的工作包:需求调研、设计、研发、测试、上线和运维。每项至少记录交付物、负责人、估算依据、预计投入和不确定性。例如,一个包含 2 个核心流程的改版,可先按设计 8 人日、研发 30 人日、测试 10 人日估算;再用团队实际人日成本折算金额,而不是直接套行业均价。

清单里还应写明估算日期、假设条件和复核节点。需求边界未定时,把新增需求单列为待确认项,不要悄悄塞进基准预算。这样预算既能用于审批,也能在需求变化时解释偏差来自哪里。

2. 产品开发成本应该按人日、功能还是阶段来估算?

我发现团队有人按功能点估,有人按开发人日估,还有人直接参考上个项目的总费用,几份数字差异很大。我应该选哪一种口径,才能让预算比较可信,也方便后面复盘?

预算审批和过程跟踪适合用不同层次的口径:先按阶段或功能拆范围,再用各角色人日估算资源成本,最后汇总成金额。比如某功能预计需要产品 2 人日、设计 3 人日、研发 12 人日、测试 4 人日;如果对应的内部日成本分别为 900、1,000、1,300、1,000 元,估算合计为 25,500 元。

这个数字不是报价,而是建立在人员成本口径、范围和估算精度一致上的基准。历史项目可以用来校准,但要先比较复杂度、复用程度和质量要求;只复制旧项目总价,往往会把旧项目的范围差异也一起复制过来。

3. 需求频繁变化时,怎么控制成本又不拖慢产品迭代?

我们做迭代时经常临时加需求,单看每次都不多,月底却发现投入超了。我担心严格审批会让团队反应变慢,但完全放开又无法解释成本,怎样设一个实际可用的边界?

不要把所有变化都当成同一种情况,建议区分缺陷修复、已承诺范围调整和新增需求,并给每类设置处理规则。对新增需求,记录它替代了什么、增加多少人日、影响哪个里程碑;例如新增一项 6 人日的报表功能,如果团队当期容量固定,就明确延期另一项工作,而不是默认加班完成。

每周比较基准投入与实际投入,偏差达到预设阈值时,例如超过 10%,再触发范围或资源复核。阈值应按团队历史波动调整,不能把 10% 当成通用标准。关键判断是:变化可以快,但成本交换必须可见。

4. 项目成本超支后,产品经理应该先砍需求还是申请追加预算?

项目已经花掉大半预算,但核心功能还没完成,团队提出加人,也有人建议先删掉边缘需求。我不知道怎样判断是估算失误、执行效率问题,还是范围确实变大了,应该先看哪些证据?

先做偏差归因,再决定砍范围或追加预算。把实际投入与原基准按工作包对照,检查需求增加、返工、等待外部依赖和估算误差分别贡献了多少;同时确认剩余工作是否仍支持原定业务目标。举例来说,若超支主要来自新增需求,应评估删减低价值项能否恢复预算;

若核心路径上的技术风险导致返工,则需要比较追加投入后的成功概率和延期损失。追加预算要对应明确的剩余交付物、上限和停止条件;删需求也要说明对用户价值和上线目标的影响。只看“已经花了多少”容易陷入沉没成本,决策应基于从现在开始还要投入多少、能换回什么结果。

核心关键词

读者评论

陆
陆梦琪

把内部人天单独记录下来很有用。我们暂时没有统一的人天费率,先按角色统计投入,至少能看出项目是不是只在现金支出上显得便宜。

曾
曾嘉禾

预测保留历史快照这点比较实用,尤其适合需求频繁变动的项目。不过实际执行中,范围版本和估算假设最好也能关联到具体变更记录,否则回头还是难判断成本为何上涨。

覃
覃予安

文章提到机会成本,但这部分在团队里不太容易量化。我更倾向于先记录被占用的关键人员和受影响的其他交付,不急着折算成金额,避免数字看起来精确却缺少依据。

文章包含AI辅助创作:预计成本管理方法大全:产品经理成本管理入门指南落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/590552

赞 (0)
飞飞飞飞
费用落地方案:产品经理开展成本管理的入门指南案例解析
上一篇 1小时前
成本管理人力成本教程:PMO最佳实践,避坑指南
下一篇 1小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
