成本管理方法大全:PMO成本管理落地方案落地清单

项目组合预算完成率达到 96%,不代表 PMO 把成本管好了:如果项目延期两个月、外包费用超支 18%,而这些偏差直到财务结账才被发现,预算表上的“接近完成”只是滞后的结果。成本管理真正要回答的不是“花了多少”,而是“钱为什么这样花、剩余投入能否换来预期成果、现在是否该继续投入”。

一、先讲核心结论:PMO 管成本,管的是决策质量

1. 成本管理不是报销汇总,也不是预算冻结

我判断一套 PMO 成本管理机制是否有效,通常先看三件事:项目负责人能否解释成本偏差;管理层能否在影响扩大前作出继续、调整或停止的决定;财务、业务和交付团队能否对同一组数字达成一致。

如果一个组织每月能准确统计支出,却无法解释为什么同类项目的人力成本差异很大,或者发现超支后只能要求项目经理“想办法追回来”,这套机制的核心问题就不是报表不够漂亮,而是成本信息没有进入决策。

PMO 成本管理的目标,是把预算、实际投入、剩余工作量、交付价值和风险放在同一个决策框架里。它既要管预算边界,也要揭示投入产出变化;既要让费用有依据,也要允许必要的资源调整。

2. 建议先建立四层成本视图

我更倾向于把成本管理拆成四层,而不是一上来就追求一张覆盖所有部门的“总预算表”。每一层要解决不同问题,层与层之间要能追溯,但不应混成一个口径。

  • 项目层:这个项目预计花多少钱,实际花了多少,剩余工作还要投入多少。
  • 组合层:多个项目如何争夺有限的预算、关键岗位和外部供应商资源。
  • 能力层:成本主要投入在产品、研发、合规、运营还是基础设施等能力上。
  • 价值层:投入是否支撑收入、效率、风险降低或战略能力建设,证据是什么。

这四层不能相互替代。单个项目按预算执行,不代表项目组合的资源配置最优;某项目短期收益不明显,也不等于它没有合规或平台能力价值。PMO 要做的,是把不同视图的联系和边界讲清楚。

3. 成本管理需要同时看过去、现在和未来

过去的数据包括已发生支出、已确认采购和已投入工时;现在的数据包括当前资源分配、项目进度和未解决的范围变更;未来的数据则是剩余工作量、外部依赖、风险暴露和预测完工成本。只看实际支出,往往会把“花得少”误判成“管得好”。

实际支出低,可能是工作没有按计划启动,也可能是关键岗位长期空缺、供应商付款尚未到期,或进度数据没有更新。相反,支出暂时较高,也可能来自一次性采购、提前锁定关键资源,未必意味着项目已经失控。没有预测和上下文,单一数字容易误导决策。

在落地初期,我建议先用一页仪表板回答五个问题:批准预算是多少、已承诺金额是多少、已发生金额是多少、预计完工成本是多少、超出容忍线时谁来决策。把这五项算准,通常比先搭建几十个复杂指标更有价值。

成本管理方法大全:PMO成本管理落地方案落地清单

二、背景和真实场景:为什么预算表越做越细,管理仍然失灵

1. 项目成本分散在不同系统和责任人手里

在 100 人以上的组织里,一个项目的成本通常不会完整地待在单一系统中。人员投入可能在排期或工时工具里,采购合同在采购系统,付款在财务系统,云资源账单在基础设施平台,项目范围和交付状态又记录在协作工具里。

PMO 最常遇到的不是“没有数据”,而是数据的时间、粒度和归属不一致。财务按月确认费用,研发团队按周更新工作量,采购按合同节点登记承诺金额,业务部门则按阶段汇报收益。如果直接把这些数据拼在一起,数字看似完整,却可能无法回答同一个时点的真实状态。

例如,项目负责人看到已支付 200 万元,采购部门已经签下 150 万元合同,但未付款;另有 300 万元人员成本分摊尚未结算。若报表只展示付款记录,项目会被显示为“花了 200 万元”,管理层就可能误以为预算余量充足。

2. 成本风险经常先以交付信号出现

我在复盘项目成本时,会特别留意一些看上去不是财务指标的信号:关键任务反复延期、需求确认周期变长、外部依赖没有明确负责人、测试返工增加、团队频繁切换任务。这些信号未必立即让费用入账,却可能预示未来要增加加班、外包、返工或延期成本。

因此,成本管理不能只做财务结果监控,还要识别成本形成的过程。成本偏差常常不是在支出发生那天才出现,而是在工作范围持续漂移、资源能力不匹配或决策等待时间增加时已经形成。

一个容易被忽略的事实是,延误并不总会带来直接可见的费用。它也可能造成机会成本:原本可以投入新产品的研发人员继续留在旧项目,营销窗口错过,或其他项目被迫等待关键资源。这些成本需要用情景假设表达,不能未经验证就当作已发生金额。

3. 组织越大,越要区分成本责任与成本归属

成本归属回答“这笔费用记在哪个项目或部门”,成本责任回答“谁有能力影响它”。二者经常不是同一个角色。云资源费用可能归属某产品,但资源配置由平台团队管理;关键专家的工资记在人力成本中心,实际工作时间却分配给多个项目。

若 PMO 只按费用归属追责,项目经理可能为自己无法控制的价格变化承担责任;若只按控制权归责,又可能出现成本没有归属对象、组合账面不完整的问题。可行的做法是同时保留“费用归属人、成本影响人、审批责任人”三类信息。

4. 项目组合需要处理预算之外的机会成本

预算审批通常让人关注“某个项目要多少钱”,但组合层面还要问:“投入这个项目,会挤占什么?”如果多个项目竞争同一位架构师或安全专家,预算金额相同,并不意味着它们对组织的资源占用相同。

PMO 应将稀缺岗位、关键供应商、环境容量和业务窗口纳入组合讨论。对于资源约束明显的组织,可以记录关键岗位需求人周、资源冲突持续时间和项目等待时间。这些指标不是会计费用,但能解释为什么预算没有超,项目仍然整体变慢。

成本管理方法大全:PMO成本管理落地方案落地清单

三、常见误区:看上去在控成本,实际是在延迟发现问题

1. 把预算等同于支出上限

预算是经过审批的资源计划,不是自动正确的经营答案。项目范围、法规要求、供应链价格或市场环境变化时,预算基线可能需要正式调整。真正的问题不是“预算是否变过”,而是变更有没有理由、影响有没有测算、决策有没有留痕。

如果组织把“预算不能变”当成纪律,项目团队可能会把真实需求拆分到其他成本中心,延迟登记外包合同,或者把问题描述成“暂时的资源借用”。表面预算保持稳定,实际成本却从正式视图中消失。治理的结果不是成本下降,而是透明度下降。

建议把“预算基线”与“最新预测”分开呈现。基线保留审批时的承诺,最新预测反映当下判断;未经批准的预测变化不能自动改写基线。这样既避免频繁重置目标,也能让管理层看到现实正在如何变化。

2. 只看实际费用,不看已承诺费用和剩余工作

费用发生有时间差。合同签订、订单确认、服务使用、发票确认和付款往往处于不同月份。项目如果只按付款或财务入账看成本,就可能在大额账单到来前误判预算余量。

同样,只看已花金额也无法反映工作是否接近完成。项目花掉 70% 预算,可能已经完成 90% 的工作,也可能只完成 45%。这两种状态的后续风险完全不同,不能用同一条“预算使用率”红线处理。

3. 用工时填满率衡量团队效率

工时记录可以帮助解释资源投入,不能直接证明工作有价值。团队工时填得越满,不代表交付越快,也不代表返工越少。若把工时填满率直接和绩效挂钩,团队可能倾向于记录活动而非结果,或者把等待、协调和重复劳动包装成“高投入”。

我更建议将工时与工作成果、任务完成情况、缺陷或返工、跨团队等待等信息一起看。工时数据的重点是发现资源结构和投入变化,不是把每个人的时间都变成精确到小时的生产率分数。

4. 用统一的成本效率阈值评价所有项目

探索型产品、合规改造、基础设施升级和客户交付项目,收益兑现周期、风险类型和成本结构不同。要求它们使用同一套投资回收期或月度成本偏差标准,往往会鼓励团队优先选择短期、易量化的项目。

成本阈值需要跟项目类型和决策阶段关联。探索项目早期应关注假设验证成本和停止条件;交付项目关注范围、进度和完工预测;合规项目关注控制要求、罚则暴露和审计证据;平台项目则要看复用范围、服务稳定性及后续维护负担。

5. 把超支预警做成事后问责

如果团队每次看到红色预警就被追问“谁造成的”,项目成员会倾向于晚报、少报或把风险说得更乐观。预警的首要作用应是触发核查和决策,而不是直接给责任人定性。

成本偏差应区分至少三类原因:计划假设不合理、执行效率或范围控制有问题、外部条件发生变化。只有弄清原因,才知道应该缩范围、换方案、补资源、重谈合同,还是正式申请调整基线。

6. 把更多指标误认为更成熟

一个组织可以轻易列出几十个成本指标,却没有人负责更新数据,没有阈值对应行动,也没有管理会议作出决定。指标多不等于控制强。真正值得保留的指标,应能帮助责任人看见变化、判断原因并采取行动。

我会用三个问题筛选指标:数据从哪里来;谁会定期核对;指标变化后,什么角色需要在多长时间内做什么决定。如果这三个问题都没有明确答案,指标大概率只是增加维护负担。

四、专业判断逻辑:用统一口径解释项目成本状态

1. 先统一成本边界,再谈偏差

成本口径至少要说明统计范围、归集规则、币种、税费处理、时间周期和是否包含内部人力。项目间最常见的错误,是一方只报现金支出,另一方把内部工时和共享服务也计入;两者差异看起来像成本效率差异,实际只是统计范围不同。

我建议 PMO 与财务、采购、业务负责人共同维护一份简短口径说明。不要把所有复杂会计规则塞进项目经理的日常操作里,但要确保项目管理报表能追溯到正式财务记录,并明确哪些成本是管理估算、哪些是财务确认。

成本类别 建议记录内容 常见责任角色 容易遗漏的风险
内部人力 角色、分配比例、期间、标准费率或核算规则 项目负责人、部门负责人、财务 共享人员投入未归集,或费率口径不一致
外部采购 合同金额、已发生金额、未执行余额、续约条件 采购、合同负责人、项目负责人 只看付款,漏掉已签合同和自动续约
基础设施 资源使用量、归属项目、用量变化、预算上限 平台团队、项目负责人、财务 共享资源难分摊,突发用量没有预警
风险准备 风险事件、发生概率、影响区间、应对责任人 项目负责人、项目治理角色 准备金与普通预算混用,风险发生后重复计入
机会成本 关键资源占用、等待时间、被推迟的替代事项 项目组合负责人、业务负责人 没有现金支出却影响组合交付能力

2. 用基线、实际、承诺和预测四个数字建立状态

一个能用于决策的项目成本视图,至少要同时展示四个数:审批预算基线、实际发生成本、已承诺未发生成本、预计完工成本。它们回答的是不同问题,不应互相替代。

  • 预算基线:项目在当前批准范围下允许使用的资源上限或计划额度。
  • 实际成本:截至某个日期已经发生并按口径确认的成本。
  • 承诺成本:已经通过合同、订单或其他约束锁定,但尚未完全发生的金额。
  • 预计完工成本:实际成本、承诺成本以及剩余工作预测合并后的完工估计。

其中,“预计完工成本”不是把当前费用简单外推。项目早期可以依据工作包、角色和供应商方案估算;进入执行阶段后,应结合已完成工作、未完成工作、效率变化及风险更新预测。越接近交付,预测应越具体,但不意味着误差一定消失。

如果项目有成熟的范围分解和进度数据,可以参考挣值管理的思路。计划价值、挣值和实际成本能帮助判断进度及成本效率,但前提是工作包完成标准清晰、进度数据可信。若“完成百分比”主要由主观打分得出,复杂公式只会让不确定性显得更精确。

3. 先判断偏差来源,再选择纠偏动作

当预测完工成本偏离基线时,我会要求项目团队先把原因拆成可行动的类别,而不是直接提交“申请追加预算”。通常可以先检查范围变化、工作量估算、资源费率、返工、外部价格、等待时间和计划假设。

不同原因对应不同动作。范围变化需要业务决策;资源费率变化需要调整供应商或资源组合;返工增加需要先解决质量原因;关键岗位空缺可能需要重新排期或调配;估算偏差则要更新后续项目的估算基准。

一项偏差可能有多个原因。PMO 不必要求第一轮归因就精确到小数点,但必须区分已确认事实、当前假设和待验证事项。例如,“外包成本将上升 12%”若只是供应商口头报价,应标为预测而不是已发生事实。

4. 建立红黄绿阈值,但让阈值服务于动作

阈值不是行业统一答案。一个低金额、低风险项目,偏差 10% 可能值得关注;一个大型多年项目,偏差 2% 也可能意味着重大金额。最好同时设置比例阈值和绝对金额阈值,并依据项目风险、阶段和组织授权边界调整。

下面的区间是便于设计机制的建议基准,不是行业统计标准。PMO 应以组织历史项目分布、可承受风险和审批权限校准,不能直接把示例值当成考核红线。

状态 建议判断方式 建议动作 决策时限示例
绿色 预测偏差处于项目批准的容忍范围内,关键假设稳定 正常监测,按既定周期更新预测 例行项目例会
黄色 偏差接近容忍线,或多个前置风险同时出现 要求原因拆解、情景预测和纠偏方案 一个管理周期内复核
红色 预计突破授权边界,或收益、范围、风险假设已发生重大变化 暂停新增承诺,提交继续、缩减、重排或停止的决策 按授权矩阵设定紧急评审

红色不等于项目失败,绿色也不等于没有风险。阈值的价值,在于把管理注意力及时导向需要决策的项目,而不是给项目贴上好坏标签。

成本管理方法大全:PMO成本管理落地方案落地清单

五、具体案例:从“预算没超”到“预测仍需调整”

1. 案例设定:一个跨部门数字化项目

下面是一个匿名的情景案例,数字为样本推演,不代表某企业的真实经营数据,也不是行业平均值。项目团队约 120 人,计划周期 9 个月,涉及业务流程改造、系统开发、数据迁移和供应商实施服务。

项目批准预算为 1,200 万元,其中内部人员成本 520 万元,供应商和实施服务 390 万元,基础设施与数据相关支出 110 万元,风险准备和其他费用 180 万元。PMO 每月更新实际费用,但起初没有统一纳入合同承诺和剩余工作预测。

2. 第三个月:低支出不是好消息

第三个月财务报表显示实际发生 260 万元,预算使用率约 22%。项目状态汇报为“绿灯”。但进一步检查发现,计划中的关键数据工程岗位缺人,供应商合同已经签订但首笔付款尚未到期,业务规则确认也比计划晚了三个星期。

如果仅按已发生费用判断,项目看起来花得很少;如果加入合同承诺、资源缺口和延期工作量,预计完工成本却可能上升。PMO 随后把项目拆成四个工作流,要求分别报告工作完成证据、剩余人周、外包承诺和待确认事项,而不再只看预算使用率。

这个动作的重点不是多做一张表,而是把“花钱少”转换成一个可以核查的假设:项目是否真的按计划完成了应完成的工作?如果没有,缺口将在何时、由谁、用什么资源补上?

3. 第五个月:发现差异后,先拆原因而非先批追加

第五个月,项目预测完工成本升至 1,310 万元,比批准基线高 110 万元。团队最初提出追加预算申请,但 PMO 要求把差异拆为范围变化、数据质量返工、供应商支持延长和关键岗位补充四项,并标注证据状态。

差异来源 情景推演金额 证据状态 拟采取动作
新增业务范围 35 万元 业务部门已确认需求,尚未走完变更审批 明确是否纳入本期范围,或转入下一阶段
数据返工 28 万元 已有缺陷与返工记录,根因分析尚未完成 先修正数据规则,避免继续放大重复处理
供应商支持延长 32 万元 供应商提供估算,合同变更尚未确认 核对延长原因、交付责任和报价边界
关键岗位补充 15 万元 依据剩余工作量估算,需部门负责人确认 对比内部调配、短期外部支持和排期调整

拆解后,管理层没有一次性批准全部追加金额。新增范围被暂缓,数据返工要求先完成根因分析,供应商延长费用进入合同评估,关键岗位则通过短期内部调配补足。该处理并不是证明追加预算永远不合理,而是避免把性质不同的差异合并成一个“项目超支”的结论。

4. 第七个月:用情景预测支持取舍

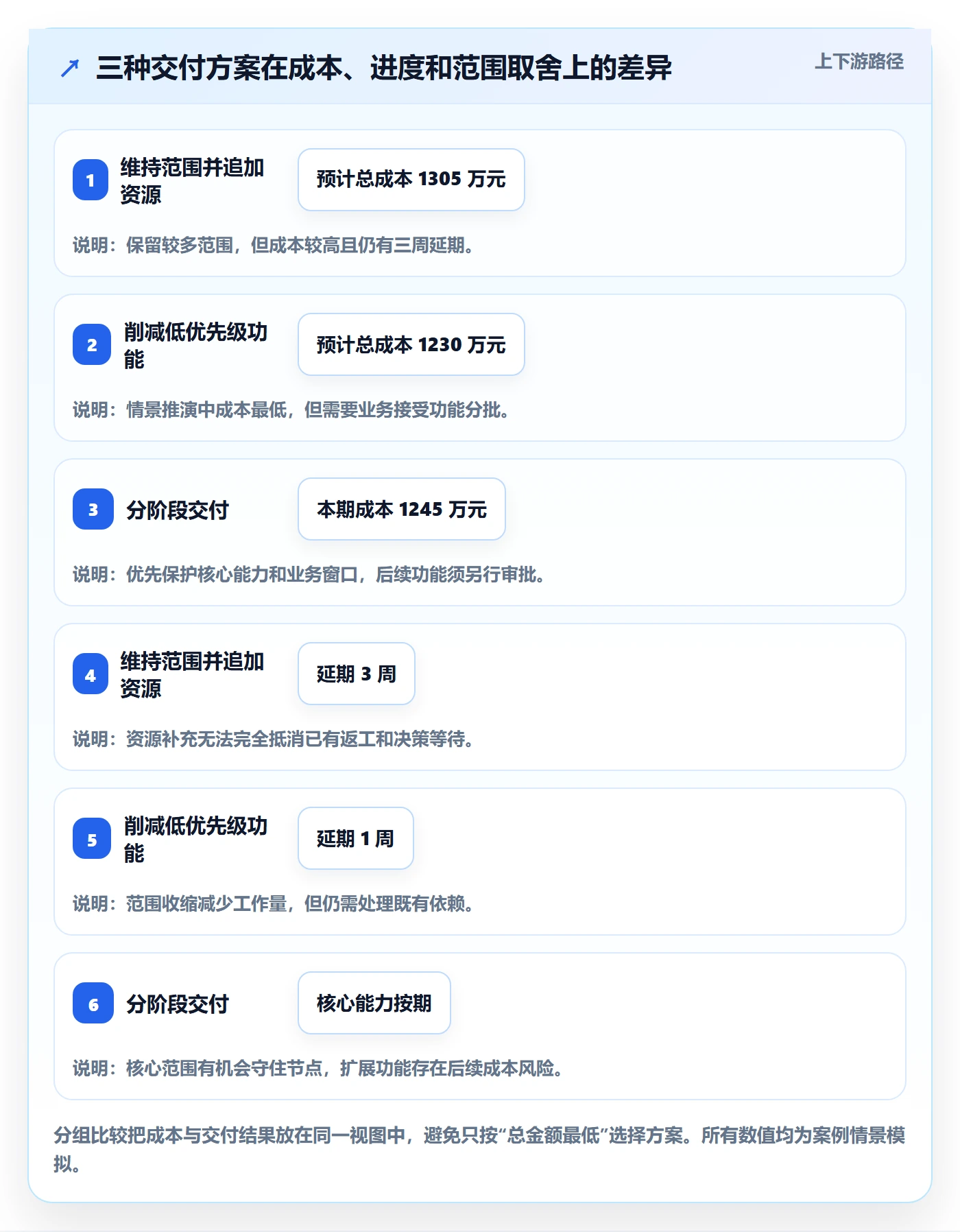

到第七个月,项目团队建立了三种情景:维持原范围并追加资源、削减低优先级功能、延后部分功能到下一阶段。PMO 将每种方案的成本、交付时间、业务影响和遗留风险放在一起,让决策者看到投入变化对应的结果,而不是只看哪个方案最省钱。

方案 预计总成本 预计完成时间 价值与主要代价
维持范围并追加资源 1,305 万元,情景模拟 计划日期后 3 周 功能覆盖较完整,但现金投入和并行协调成本更高。
削减低优先级功能 1,230 万元,情景模拟 计划日期后 1 周 成本压力较低,但业务部门需要接受功能分批上线。
分阶段交付 本期 1,245 万元,后续阶段另行评估 核心能力按期,扩展功能延后 可保住关键业务窗口,但必须防止后续阶段成为无审批的“尾巴”。

最终选择取决于业务窗口和风险承受能力,而不是成本数字的绝对高低。若核心流程必须在某个监管节点前上线,分阶段交付可能更合理;若低优先级功能与核心流程高度耦合,削减范围反而可能制造更多返工。

5. 案例真正说明了什么

第一,项目预算使用率低,不等于成本健康;必须结合交付进度和已承诺金额判断。第二,预测超预算不等于立刻批准追加;先拆出可避免、可延后、不可避免和待验证的部分。第三,成本管理必须把方案后果讲清楚,才能让管理层对范围、时间、风险和资金作出一致取舍。

这类案例也说明了为什么 PMO 不应只做审批通道。PMO 的价值更接近决策分析和治理协调:确保数字口径一致、假设明确、责任清楚、选择有依据,同时让审批权限回到真正承担业务结果的管理者手中。

成本管理方法大全:PMO成本管理落地方案落地清单

六、PMO 成本管理落地方案:从制度到日常运行

1. 第一步:明确管理边界和决策权

落地前先确认哪些项目纳入统一成本管理、什么金额或风险级别需要升级、谁能批准预算调整、谁能暂停新增承诺。边界不清,PMO 不是管得太宽,就是只能在项目结束后统计数据。

建议形成一张简洁的授权矩阵,至少列出项目负责人、部门负责人、PMO、财务、采购和投资决策角色的职责。矩阵要回答“谁准备分析、谁核对数据、谁提出建议、谁作出决定”,不要把所有责任都写成“相关部门共同负责”。

2. 第二步:建立项目成本结构和编码

成本结构要在不同项目间保持可比,同时允许业务类型有差异。一般可以按成本性质分为内部人力、外部服务、软件与许可、基础设施、差旅和其他支出;再按工作流、阶段或业务能力细分。

维度不是越多越好。如果一个组织要求每笔费用同时填写项目、子项目、产品、部门、工作流、阶段、供应商、需求编号和收益类型,数据很可能变成应付填报。先选出能支持主要决策的少数维度,经过一轮复盘再扩展。

每个编码应有可理解的定义、负责人和有效日期。项目结束后,编码和成本记录也应保留,以支持后续估算、复盘和组合分析。若项目名称经常变更、拆分或合并,要建立映射关系,避免历史成本追溯断裂。

3. 第三步:设定预算基线与变更机制

预算基线应来自明确的范围、工作量、资源计划、采购方案和风险假设。对于早期信息不完整的项目,可以先使用区间估算和阶段性授权,而不是把一个看似精确的单点数字当成确定承诺。

变更机制要说明哪些变化需要正式审批,哪些可以在项目授权范围内调整。变更申请至少描述:变化原因、范围或进度影响、完工成本预测、可选方案、未批准时的后果、申请人和审批人。这样管理层才能判断“要不要花”,而非只看“申请多少”。

4. 第四步:把成本预测纳入固定节奏

很多团队只在年度预算编制时预测一次成本,随后每月对比预算与实际。这无法及时反映新事实。建议按照项目风险和变动速度设置滚动预测频率:稳定项目按月更新,高不确定项目可以按双周或关键里程碑更新。

更新预测不意味着每次都重新审批预算。预测负责说清“按当前信息可能会怎样”,审批负责决定“组织是否接受这个结果、是否调整基线或范围”。两者分离后,项目团队更容易及时报告变化,管理层也能保留正式授权记录。

5. 第五步:建立项目成本会议的输入和输出

成本会议不应逐行念报表。会前项目负责人提交偏差原因、完工预测、风险和选项;财务核对实际与承诺口径;PMO 汇总跨项目资源冲突;会议只处理超过阈值、需要决策或反复出现的异常。

每次会议结束时,至少形成三类记录:决定了什么、谁在何时前完成什么动作、下一次复核需要看到什么证据。没有责任人和期限的“持续关注”,通常只是把问题推迟到下个月。

6. 第六步:用阶段门控制不确定性

对投资规模大或不确定性高的项目,可采用阶段门分批释放资金。每个阶段设定要验证的假设、证据、预算上限和继续条件。首阶段重点验证问题是否真实、方案是否可行;后续阶段再逐步增加研发、采购或推广投入。

阶段门不是为了把审批次数做多,而是让组织在信息较少时避免一次性承诺全部资金。若每次阶段评审只补交相同的汇报材料,却没有新的证据或停止选项,就要重新检查评审设计。

7. 第七步:沉淀项目估算与成本复盘

项目结束后,复盘不应只写“实际支出低于预算”。更有价值的是比较估算依据、批准范围、实际投入、变更次数、主要风险和完工结果。对于超支项目,判断哪些偏差可预见、哪些外部因素不可控、哪些组织机制导致发现过晚。

估算数据库要记录项目类型、规模、复杂度和环境条件。不同类型项目的成本不能不加区分地取平均数。若组织历史数据有限,可以先建立区间基准,再随着样本积累逐步收窄,避免小样本造成虚假的精确感。

8. 第八步:按角色设计日常工作流

项目经理需要更新范围、工作量、风险、采购承诺和完工预测;财务需要确认实际费用及核算口径;采购需要同步合同和订单状态;部门负责人需要确认资源可用性;PMO 负责组合分析、阈值升级和决策记录。若各角色只在月底集中补表,信息延迟会成为常态。

如果组织使用项目管理平台,可把项目、工作项、里程碑、资源分配、风险和审批串联起来。例如,在评估 PingCode 这类面向中大型企业及 100 人以上组织的项目管理平台时,我会先看它是否能支持项目与工作流可追踪、角色权限可配置、关键状态可导出,并能否通过接口与财务或采购数据衔接。工具是否适合,必须用真实流程和试点数据验证,不能因为有项目看板就默认已经具备成本核算能力。

特别需要注意,项目管理平台里的工时或工作项数据不能自动等同于财务实际成本。内部费率、合同承诺、税务处理和正式入账仍需与财务口径核对。工具负责让过程更可见,管理制度负责定义成本,财务系统负责正式记录,三者的边界要明确。

9. 第九步:试点一个组合,而不是一次改造全公司

试点应选择既有真实成本压力、又有负责人支持的项目组合。可以包括一项交付型项目、一项内部能力建设项目和一项外部供应商依赖较高的项目,以检验成本口径是否适用于不同场景。

试点的成功标准不应是“所有人按时填表”,而应是数据核对工作是否减少、偏差发现是否提前、重大决策是否更快、预测是否比原来更可解释。若流程变复杂但决策没有改善,就应精简维度或重新设计责任分工。

试点结束后,PMO 应记录实际填报耗时、口径争议、数据缺口、预警命中情况和决策等待时间。没有这些反馈,推广只是复制表格,而不是复制有效机制。

成本管理方法大全:PMO成本管理落地方案落地清单

七、落地清单:PMO 可以直接按阶段核对

1. 启动前:确认目标、边界和角色

  • 明确成本管理要改善的首要问题:预算偏差、预测不准、合同承诺不可见,还是资源冲突。
  • 列出纳入管理的项目、项目组合和不纳入范围的日常运营费用。
  • 确认预算审批、变更审批、暂停支出和项目终止的授权角色。
  • 与财务、采购、人力和业务负责人约定成本定义与统计时间点。
  • 选定试点项目,并确认项目负责人愿意提供真实数据和复盘。

2. 设计阶段:把规则写到可执行程度

  • 定义成本分类、项目编码、币种、税费、内部人力和共享成本处理方式。
  • 规定预算基线、最新预测、实际成本和承诺成本分别由谁维护。
  • 为不同项目类型设置不同估算方法、阈值和审查重点。
  • 设计成本变更申请模板,包含原因、影响、选项、证据和审批人。
  • 设计红黄绿升级规则,并为每个状态配置明确动作和处理时限。
  • 规定数据更新频率,避免所有项目强制采用同一种节奏。

3. 运行阶段:确保数据能追到源头

  • 定期核对财务实际金额、采购承诺、人员投入和项目预测。
  • 对超出阈值的项目要求原因拆解,而不是只提交金额差异。
  • 跟踪范围变更、延期、返工、资源等待和供应商变化等前置信号。
  • 在项目会议中记录决定、责任人、截止时间和下一步验证证据。
  • 对未发生费用和风险准备金设置独立字段,避免混淆已承诺与预测。

4. 复盘阶段:检验机制是否真正改善决策

  • 比较预测完工成本与最终成本,分析误差来源,而非只计算准确率。
  • 统计从偏差出现到管理决策的时间,识别审批或信息传递瓶颈。
  • 检查预警是否提前命中,是否出现大量误报或长期不处理的红色状态。
  • 评估填报和核对所需人时,删除无法支持行动的字段和报表。
  • 把估算偏差、供应商表现和风险事件沉淀到下一轮项目计划。

5. 建议跟踪的核心指标

指标不必很多,但应覆盖成本状态、预测能力、治理效率和交付结果。下表中的定义是建议口径,组织落地时需要统一截止日期和成本范围。

指标 建议计算方式 用途 解释时的边界
预测完工偏差率 (最新预计完工成本-批准基线)÷批准基线 识别项目预计超支或低于基线 需同时看范围变化和风险调整,不宜直接用于单人绩效。
承诺成本覆盖率 已登记承诺金额÷已识别合同与订单金额 检查合同及采购信息是否进入项目视图 应明确合同是否含税、是否包含可选项和续约费用。
预测准确性 按固定时间点的预测与最终实际成本比较 观察估算能力和风险识别能力是否改善 项目范围变化后要单独标识,避免把范围增长算成预测失误。
预警处理时长 从触发预警到完成决策或关闭的工作日数 识别治理链条是否拖延 红色事项与普通事项应分别设定目标时间。
返工成本占比 可识别返工投入÷项目总投入 观察质量问题带来的重复投入 不同团队对返工的定义要统一,且不应隐藏正常迭代。
交付价值达成情况 按项目立项时定义的价值证据进行复核 判断成本投入是否换来预期业务结果 收益未实现可能有时间滞后,需区分领先指标和结果指标。

成本管理方法大全:PMO成本管理落地方案落地清单

八、不同情况下的行动建议与取舍

1. 预算很紧,但项目范围刚性较强

预算紧张并不自动意味着应该砍人或停止项目。先区分“不可妥协的结果”与“实现结果的方案”,检查低优先级功能、重复审批、非必要定制和延期收益事项。若核心范围确实刚性,则要坦诚给出缩范围、延后上线、增资或接受风险的选项。

取舍重点是避免把范围、质量、时间和成本四项都宣布为不可变。现实中至少有一项需要调整。若管理层不愿调整任何一项,PMO 应记录其成本与风险后果,而不是让项目团队在不现实的约束下承担隐性责任。

2. 项目很多,PMO 人手有限

不要要求所有项目使用同等频率、同等深度的成本审查。可以按金额、战略重要性、合规风险、依赖复杂度和偏差趋势分层。高风险项目加密预测和评审,低风险、稳定项目采用轻量监测。

这种取舍的代价是部分低风险项目会较晚发现问题。因此,分层规则应定期复核,且要允许项目因触发风险信号而升级。不要把“低优先级”理解成“永久不检查”。

3. 财务数据滞后,项目团队又需要实时判断

可以将成本信息拆成正式实际、待核对实际、已承诺和管理预测四类。项目团队用管理预测进行决策,财务结账后再对账修正。关键是标注数据状态和统计日期,不要将估算伪装成正式入账数据。

这样做会带来短期数字不完全一致的问题,但比强行只采用滞后的财务数字更适合快速决策。PMO 要保留每次预测版本,说明调整原因,避免事后只留下最终值而无法复原当时判断。

4. 人力成本难以准确归集

如果按小时记录成本的行政负担过高,可以评估岗位标准费率、月度资源分配比例或工作包人周等方式。需要高精度核算时,使用更细粒度记录;只需要组合层级趋势时,不必把每个成员每天的时间都拆到小任务。

取舍在于精度和维护成本。标准费率更易推广,但不能完全反映个人薪酬和地区差异;精确到个人的费率更细,却可能增加隐私、维护和跨部门协作成本。先明确管理决策到底需要什么精度,再设计数据粒度。

5. 项目处于探索早期,收益无法量化

探索项目不适合用成熟业务的短期回报标准直接判断。可以把早期预算定义为验证资金,明确要验证的用户问题、技术假设、合规路径或商业条件,并设置阶段性停止条件。钱不是用来“把产品做完”,而是用来购买下一阶段决策所需的证据。

不过,探索并不意味着可以无限期保持模糊。项目应能说明当前假设、已获得证据、下一步实验成本和停止条件。若多个阶段都没有改变判断的信息,继续投入的依据就需要重新审视。

6. 供应商和外部服务占比很高

重点检查合同范围、里程碑验收、变更定价、最低采购量、续约和退出条款。项目预算控制不应只盯合同总额,还要跟踪已交付但未验收、已验收未付款、已签未执行和预计新增变更等状态。

取舍是合同的灵活性与单价之间常有交换。长期锁定可能获得较低单价,却增加需求变化时的退出成本;按需购买提高弹性,但可能带来更高单位价格。PMO 应把总拥有成本和依赖风险纳入比较,而非只比报价表单价。

7. 组织缺少可靠历史数据

不必等历史数据库完美后才开始管理。先建立估算区间、记录关键假设、每月保留预测版本,再逐步积累可比较样本。第一阶段最重要的是让同一项目在不同时间的预测变化可解释,而不是宣布全公司的估算准确率达到某个漂亮数字。

取舍是初期估算误差会较大,但规则透明、假设明确可以降低误用风险。样本尚少时,应把基准标为内部参考,不要把小样本平均值当成承诺,更不能拿它直接给不同项目负责人排名。

8. 管理层要求快速降本

快速降本应先分清可立即取消的低价值支出、可谈判的供应商成本、可减少的返工和等待,以及会损害交付能力的长期投入。一次性削减所有项目预算,可能让关键项目延误、质量下降,最终形成更多返工和合同变更。

建议同时提出短期现金节约和中长期能力影响。每个措施都写明节省金额的口径、实施时间、一次性成本、对范围和风险的影响,以及是否会将成本转移到其他部门。没有转移核查的降本数字,可能只是成本换了一个账本。

九、常见问题:让成本机制既可控又可用

1. 项目经理需要承担每一项预算超支责任吗?

不应简单地把所有超支归责于项目经理。责任判断要考虑其是否有权控制相关因素、是否及时报告、是否遵循变更流程,以及组织是否及时提供决策和资源。项目经理可以对计划质量、信息透明和执行措施负责,但不应为无法控制的外部价格变化承担全部责任。

2. 项目没有准确工时,能不能做成本管理?

可以。工时只是成本估算的一种输入。组织可以先采用岗位标准费率、资源分配比例、工作包人周或团队级投入区间,并清楚标注精度。关键是选择适合决策的粒度,持续校准,而不是因无法精确到个人小时就放弃成本预测。

3. PMO 能否直接管理项目预算?

PMO 可以设计预算规则、汇总组合状态、分析偏差和提出建议,但预算的业务责任通常属于项目发起人、业务负责人或正式授权的投资治理角色。若 PMO 既负责核算又独自决定项目价值和资金去向,容易形成职责冲突。

4. 预算预测应该每月更新吗?

频率取决于项目金额、风险、阶段和变化速度。稳定项目可按月更新;不确定性高、合同变更多或接近关键节点的项目可以更频繁更新。无论频率如何,都应使用一致的截止日期,并记录预测变化的原因和版本。

5. 成本管理软件能否自动解决口径不一致?

不能。工具可以帮助统一字段、权限、工作流和数据连接,但无法替组织决定内部人力是否计入、共享费用如何分摊、什么算承诺成本、谁有权审批范围变化。先定义规则,再让工具承载规则;否则系统只是更快地复制不同部门的歧义。

十、结尾:从一张成本表开始,但不要停在一张表

PMO 成本管理最重要的独特视角,是把成本看成组织选择的结果,而不是单纯的财务偏差。每一笔投入都对应范围、时间、风险、资源机会和预期价值;真正的管理能力,是在选择仍然可以改变时,把这些影响讲清楚。

我建议下一步先做三件事:选取一个跨部门项目,统一预算基线、实际、承诺和预测口径;挑出一个真实偏差,拆清事实、假设与可选行动;再把项目负责人、财务、采购和业务决策者拉到同一场短评审中,确认谁能在什么时点作出什么决定。

先把一个项目的预测做得可信,再把一个组合的资源取舍讲清楚,最后才考虑全组织推广。成本管理不是把每笔钱管得更紧,而是让有限的资金更早流向值得投入的工作,也让不再值得投入的工作及时停下来。

常见问题解答(FAQ)

1. PMO如何建立项目成本基线,避免预算只是一张总额表?

我负责汇总多个项目的预算时,发现大家都报了一个总数,却说不清钱具体花在哪些工作上。项目执行中一旦超支,我也很难判断是估算不准、范围变更,还是资源投入增加,成本基线应该怎么拆才有用?

成本基线至少要能回答三件事:钱对应什么交付物、计划在哪个时间段发生、由谁负责。PMO可以先按项目工作分解结构拆分任务,再为每项任务关联人员工时、外采费用、软硬件费用和差旅等成本类别,最后按月形成预算。只设项目总额,无法支持偏差定位和纠偏决策。

例如,一个计划周期为6个月、预算120万元的项目,可拆成需求与设计20万元、研发55万元、测试25万元、外采及环境20万元,并进一步按月分配。基线审批后,新增需求应通过变更流程同步评估预算和工期影响,而不是直接覆盖原预算。

落地时保留“原始基线、批准变更、当前基线”三项记录,才能区分最初估算偏差与后续范围变化。

2. 项目人力成本应该按实际工时核算,还是按计划工时核算?

我在看项目成本报表时,经常看到工时填报比较完整,但成本金额还是不可信:有人把整天都记到一个任务,有人只在月底补填。我不确定人力成本到底该用计划投入、实际投入,还是财务发薪数据来算,怎样做才能既可执行又能用于管理?

项目管理中的人力成本通常以实际投入工时乘以统一核定的小时成本率估算,计划工时则用于建立预算和判断偏差,不能替代实际投入。小时成本率可以由财务按岗位或职级核定,纳入工资、福利及企业承担的相关费用,并统一采用月标准工时作为换算分母。管理报表应明确这属于项目成本分摊口径,不等同于员工实际薪酬。

例如,某岗位核定成本率为每小时180元,某月实际投入项目96小时,则该项目分摊人力成本为17280元;若计划投入80小时,超出的16小时应进一步核查是需求返工、任务估算偏差还是临时支援。为避免月底集中补录,建议每周填报、项目负责人核验,设置任务级别的合理填报粒度,并对异常值抽查。

3. PMO用什么指标判断项目成本已经偏离,需要升级处理?

我遇到过项目实际花费还没超预算,但剩余工作明显很多,团队却认为成本正常;也遇到过某个月费用突然升高,最后发现只是采购付款时间提前。我想知道应该看哪些指标,才能区分真正的成本风险和账面波动?

不要只看已发生费用与累计预算的差额。至少同时检查已发生成本、已完成工作对应的预算价值、剩余工作估算,以及已批准但尚未支付的承诺成本。可采用挣值分析辅助判断:成本偏差CV=挣值EV-实际成本AC,成本绩效指数CPI=EV÷AC。

CPI低于1表示单位成本换来的已完成工作少于计划,但必须结合范围变更、付款节点和数据完整性解释。例如,预算为100万元的阶段已完成约40%的计划工作,挣值为40万元,实际成本为50万元,则CV为负10万元、CPI为0.8,说明成本效率偏弱;

若同时还有15万元已签合同未付款,风险不能因现金尚未支出而忽略。PMO可设置分级阈值,例如CPI低于0.9或预测完工成本超过基线10%时要求项目负责人提交原因与措施,具体阈值应根据项目类型和历史波动校准,而不是机械套用。

4. PMO成本管理落地清单应该先做制度,还是先上项目管理系统?

我准备推动多个部门统一成本管理,有同事建议先采购系统,也有人认为先发制度和表格就行。我担心系统上线后大家不填,或者不同部门对成本口径理解不一样,怎样安排顺序才能减少返工并让管理真正跑起来?

建议先统一口径和决策流程,再选工具承载数据。系统能减少重复录入、自动汇总和保留变更记录,却不能替代对成本范围、工时规则、审批责任和异常处理方式的共识。先找2至3个业务特征不同的项目试点,用同一套最小规则验证填报负担和报表用途,再决定是否扩大推广。落地清单可依次包括:明确成本分类与核算周期;

规定预算编制、审批及变更流程;确定工时、采购承诺和实际支出的数据责任人;建立月度预测与偏差复盘机制;选取试点并核对系统数据与财务数据;根据试点问题调整字段和权限;最后分批推广。试点时重点记录预算编制耗时、工时按期提交率、成本数据核对差异和偏差事项关闭周期。

若这些指标没有改善,即使系统报表更丰富,也不能算管理落地。

核心关键词

读者评论

龙
龙梓萱

我们之前也遇到过付款金额和合同承诺分开统计的问题,月报看着预算还够,后面几个月却已经没多少可调整空间。把已承诺金额单列出来确实有用,前提是采购数据能及时同步。

周
周然

机会成本这部分不太好量化,尤其是关键人员同时支持多个项目时,容易变成主观估算。或许先记录资源等待时间和受影响的交付,再逐步用历史数据校准,比直接折算成金额更稳妥。

段
段佳宁

认同预警不该一上来就问责。我们曾经把预算偏差和绩效挂钩,结果风险往往拖到确定超支才上报。要让预测真正有用,会议里还得明确谁能拍板调整范围或资源。

文章包含AI辅助创作:成本管理方法大全:PMO成本管理落地方案落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/590431

赞 (0)
飞飞飞飞
项目成本怎么做?PMO最佳实践:成本管理从0到1
上一篇 32分钟前
人力成本管理指南:PMO如何做好成本管理,最佳实践全流程
下一篇 30分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
