预计成本偏差往往不是出现在财务报表里,而是早在需求变更、人员排期和采购承诺时就已经形成:项目团队认为“还没花出去的钱不算成本”,财务认为“合同一签就要纳入预测”,PMO则拿着上个月的基线解释本月为什么超支。要把预计成本管理好,关键不是多做一张预算表,而是让业务承诺、工作计划、资源消耗和财务口径在同一条时间线上协同更新。
一、核心结论:预计成本管理的对象不是“已花的钱”
1. 先区分预算、实际成本与预计完工成本
在项目管理中,“预计成本”容易被误解为当前已经发生的成本,或者预算总额的另一种叫法。更有用的定义是:截至某一时点,结合已发生支出、已承诺支出、剩余工作量和风险判断,对项目最终总成本的最新预测。
它至少需要回答三个问题:到目前为止实际发生了多少;虽然尚未付款、但已经承诺了多少;按照当前执行状态,完成剩余范围还需要多少。三者不能混为一谈。只看付款数据,通常会漏掉合同、采购订单和已批准但尚未执行的外包工作;只看预算余额,又会忽略剩余工作的真实资源需求。
我建议把预计完工成本写成可核对的结构,而不是一个孤立数字:
预计完工成本 EAC = 已发生实际成本 AC + 未结承诺成本 + 剩余工作预计成本 ETC + 经批准的风险准备调整。
这不是唯一的财务公式。组织可以根据会计制度和项目类型调整分类,但必须明确哪些项目纳入、何时纳入,以及是否已经包含在其他项目中。尤其要避免把未结合同金额既计入承诺成本,又重复计入剩余工作成本。
2. PMO的价值在于统一解释口径,而不是替团队报数
成本管理协同管理,核心不是要求 PMO、项目经理、财务和采购每周重复填同一张表,而是建立一个可追溯的口径:每个数字能找到责任人、来源、时间点和变更原因。PMO负责管理规则、质量检查和跨项目汇总;项目经理负责工作范围、进度与剩余工作量判断;财务负责实际入账口径;采购和业务负责人负责合同承诺与变更信息。
如果一个预计成本数字不能说明“相对上次为什么变了”,它就只能用于汇报,不能用于管理。好的预测不一定每次都准确,但应能及时暴露偏差,帮助组织在还有选择时调整范围、资源或交付节奏。
3. 先形成同一套数据,再讨论采用什么工具
工具可以帮助团队收集计划、工作量、风险和审批信息,但不能自动消除口径冲突。上线前至少要先约定成本对象、估算单位、更新频率、承诺成本确认点、汇率和税费处理规则,以及谁有权修改基线。
如果不同部门对“承诺成本”理解不同,采购台账、项目计划和财务系统即使实现了自动同步,也只是更快地传递不一致。先把规则说清楚,再决定哪些数据自动采集、哪些必须由专业人员判断,通常比一开始追求全面集成更稳妥。

二、背景与真实场景:为什么月末报表总是“晚一步”
1. 计划、采购、财务天然处于不同时间节奏
项目经理通常按周看任务进度,采购按询价、下单、验收和付款节点推进,财务则按凭证、发票和结账周期确认实际成本。三套节奏都合理,但如果缺少约定,项目预测就会出现时间差:采购已经确定供应商,项目计划还没更新;项目已经投入外包人力,发票下月才到;团队已经判断某个需求需要延期,成本预测却仍沿用原排期。
月末汇总时,PMO看到的往往是“已经确认的历史”,而不是“正在形成的未来”。这就是预计成本管理与财务核算的主要区别:前者需要纳入合理预测和业务承诺,后者强调实际交易的确认和记录。两者需要对账,但不能相互替代。
2. 典型情境:系统集成项目的预算没有立刻超,风险已经变大
下面用一个情景模拟说明常见问题。某企业计划实施一项系统集成项目,批准预算为1000万元,计划周期9个月。项目进行到第5个月时,财务累计入账360万元,采购合同已签、尚未结算的金额为210万元,团队估算剩余工作需要390万元,风险评审后预留60万元。
如果只看“已花360万元”,管理者可能会认为项目还剩640万元空间。但按当前预测,预计完工成本为1020万元,超预算20万元。更重要的是,偏差并非必然意味着项目失控:其中可能有范围增加,也可能是外部采购价格变化,或者估算时漏掉了测试环境和数据迁移工作。只有拆开原因,才能决定是调整范围、申请变更,还是优化资源安排。
该模拟项目还存在第二种容易被忽略的情形:合同金额210万元并不等于一定会全部发生。如果合同包含未触发的可选服务,或者存在按验收量结算的条款,就需要分别标注“已承诺固定金额”和“可能发生的条件金额”,不能简单把合同上限全部当成确定成本,也不能因为尚未付款就视作零。
3. 成本预测应同时看金额、时间和置信度
一个数字即使准确,也可能因为更新时间太晚而失去管理价值。另一个数字即使只是区间,也可能因为提前暴露风险而更有用。对PMO而言,预测不应只有单点金额,还应记录预测日期、范围状态、主要假设和可信程度。
例如,固定范围、固定价格的采购项目可以给出相对明确的剩余成本;需求频繁变化、技术路径未验证的研发项目,则适合同时报告基准情景、偏乐观情景和偏保守情景。把不确定性藏在一个看似精确的数字里,通常会让预算讨论变得更脆弱。

三、常见误区:看起来在控成本,实际在积累偏差
1. 误区一:只看已付款或已入账金额
财务实际成本是必要的事实基础,但不是完整预测。若项目已经签署外包合同、采购关键设备,或者批准了未来几个月的顾问服务,只看已付款金额会低估已经形成的义务。反过来,若只按合同总额统计,也可能把可取消部分和条件性费用误判为确定支出。
更稳妥的做法是把“实际发生”“已承诺未发生”“尚未承诺的剩余工作”分栏维护,并为每一栏定义证据来源。实际发生以财务确认规则为准;承诺成本以有效合同、订单或正式审批为准;剩余工作成本则要能追溯至工作包、资源计划或供应商估算。
2. 误区二:把预算余额当作可自由支配的额度
预算余额只是批准预算减去某种口径下的支出,不能直接代表团队还可以花多少钱。若没有扣除承诺成本,余额会虚高;若没有保留风险准备,余额可能被过早用完;若项目范围已经变更,原预算与当前目标也不再可比。
预算余额适合回答“目前基线下还剩多少空间”,不适合单独回答“项目最终会花多少”。PMO应把余额与预计完工成本并列展示,并明确采用的是批准基线、最新批准基线还是年度资金上限。
3. 误区三:用一个平均成本单价覆盖所有团队
将所有人力都按同一个月成本或日成本核算,便于快速估算,却容易掩盖技能、级别、地区、外包模式和间接成本差异。平均单价可以用于早期粗估,但到了资源承诺和滚动预测阶段,应该尽可能使用可解释的费率类别。
我会特别关注“人天”与“成本”的映射。比如一个工作包估算需要20人天,这并不意味着不同团队、不同岗位的成本相同。若项目跨部门共享资源,还要明确内部结算是否计入项目成本,避免同一人力既在部门预算中统计一次,又在项目成本中重复统计。
4. 误区四:每月改一次预测,其他时间不管
固定月度节奏有利于财务关账和管理汇报,但高风险项目不能等到月末才更新。合同变更、核心人员离岗、关键技术验证失败、需求范围扩大,都会在数天内改变剩余成本判断。若每月只集中填报一次,团队会把预测变成事后解释。
有效机制通常是“例行更新加事件触发”:低风险、变化少的项目按月更新;高风险项目按周检查关键成本驱动因素;重大范围、资源和采购变化发生时,不等待固定周期,及时记录影响并走相应审批。
5. 误区五:把超预算直接归因于项目经理控制不力
成本偏差可能来自估算质量、范围治理、供应市场、汇率、组织共享资源、外部合规要求等多个因素。若一出现超支就追究个人责任,项目团队会倾向于延迟暴露风险、压低预测,最后让组织失去提前干预的机会。
预测偏差应当先被当作决策信号,再被用于责任复盘。复盘要区分可控与不可控因素,判断是否及时报告、是否遵循变更流程、是否根据新信息调整计划,而不是只看最终数字偏离了多少。

四、专业判断逻辑:从估算准确性转向可决策性
1. 先判断成本对象是否完整
预测之前,我会先检查工作分解结构是否覆盖实际交付。软件项目可能漏掉数据迁移、培训、运维交接和安全测试;工程项目可能漏掉调试、现场管理、物流和保修;咨询项目可能漏掉差旅、第三方数据和客户配合成本。
检查的重点不是把所有可能费用都塞进去,而是确认每个重要工作包有负责人、有估算依据、有完成条件。对暂时无法精确估算的工作,要显式标注假设和区间,不能用空白表示“没有成本”。
2. 再判断预测采用什么估算方法
不同项目阶段适用的估算方法不同。早期需求尚未稳定时,类比估算和参数估算适合建立范围;方案逐步确定后,可以采用自下而上的工作包估算;执行过程中,则应结合剩余工作量、实际消耗和变更信息滚动预测。
常见做法是把初始预算、当前批准基线和最新预测并列保存。初始预算用于复盘最初决策质量;批准基线用于判断正式变更;最新预测用于管理未来。若只保留最新数字,历史变化被覆盖,组织就无法区分“预测变了”还是“目标被重新批准了”。
3. 对剩余工作使用适合项目成熟度的计算方法
对于工作范围明确、生产效率相对稳定的任务,可以按剩余工作量乘以经过校准的单位成本估算。对于技术不确定性高的任务,则应拆成可验证里程碑,结合已完成样本和风险调整更新预测。对于固定总价合同,应重点识别合同内外范围、验收条件和变更单,而不是简单按工期比例分摊总价。
若组织使用挣值管理,可结合成本绩效指数 CPI 和进度绩效指数 SPI 辅助判断,但这些指标不能替代业务解释。用当前成本效率外推未来,隐含前提是未来工作与已完成工作具有相似性;若前期是基础搭建、后期是复杂集成,这一前提可能不成立。
例如,在条件允许且工作特征稳定时,常见一种预测方式是用预算完工成本 BAC 除以 CPI 估算 EAC。它适合做敏感性观察,不应机械地套用于所有项目。对工作结构发生变化的项目,最好按剩余工作包单独估算,再说明与趋势外推结果的差异。
4. 把不确定性用区间和情景表达
单点预测适合已经明确的采购和固定资源;区间预测适合需求未完全冻结、技术方案仍在验证的工作。建议至少区分基准情景、较有利情景和压力情景,并说明每个情景成立所需条件。
情景不是为了给管理层三个数字后让其挑一个,而是用来揭示可控变量。例如压力情景可能对应关键岗位延迟到岗两个月、供应商报价上浮、测试返工增加;有利情景则可能建立在范围冻结、复用已有组件或减少外包上。若假设不清楚,情景分析只是把不确定性包装成表格。
5. 设定预测质量指标,而不只考核是否超预算
预算是否超支是结果指标,不能单独反映预测过程质量。PMO可以观察预测误差、更新及时性、承诺成本覆盖率、重大变更纳入时延,以及不同项目类型的系统性偏差。比如连续多个阶段都低估测试成本,说明估算模型需要调整;若采购承诺长期未进入预测,说明流程接口存在缺口。
预测准确率也不应被用来惩罚早期暴露风险的项目。一个项目及时把原先乐观的预测修正为保守区间,虽然数字变差,却可能提升了管理质量。考核机制应奖励可追溯、及时和有解释的预测,而不是奖励“永远没有偏差”的表面稳定。

五、协同机制:把PMO、项目、财务和采购接到一条流程上
1. 明确各角色的输入、判断和确认责任
PMO不应替代财务确认实际成本,也不应替项目经理承诺未来工作量。协同流程应明确谁提供信息、谁判断、谁批准,以及发生争议时谁负责裁决。
| 角色 | 主要输入 | 关键判断 | 协同责任 |
|---|---|---|---|
| 项目经理 | 工作进度、剩余工作、范围变化、资源计划 | 预测的工作量和交付节奏是否现实 | 解释成本变化,及时提交变更与风险 |
| 财务 | 凭证、实际入账、成本中心和汇率口径 | 已发生金额如何确认,是否存在重复记录 | 提供可追溯的实际成本数据 |
| 采购 | 报价、合同、订单、变更单、付款节点 | 金额是固定承诺、条件承诺还是估算上限 | 及时同步承诺状态和合同变化 |
| PMO | 项目组合规则、基线、预测和风险信息 | 口径是否一致、偏差是否需要升级 | 维护治理机制,推动跨项目复盘 |
| 业务负责人 | 收益优先级、范围取舍、运营约束 | 成本变化是否值得,哪些范围可以调整 | 对投资取舍和正式范围变更负责 |
2. 将成本预测嵌入变更控制,而不是另起一套审批
范围变更一旦获批,应同步更新工作计划、成本预测、资源计划和交付日期。若变更审批只记录“新增需求已批准”,却没有成本与工期影响,项目团队很快会面对一份旧预算和一份新范围。
建议变更单至少记录变更理由、影响工作包、一次性成本、持续性成本、资源占用时间、风险变化、资金来源和批准人。对暂时不能精确估价的变更,可以先批准探索阶段的上限,再在技术验证后决定是否进入完整实施。
3. 设定分级更新频率与触发条件
统一的月度例会不能覆盖所有项目。PMO可以按金额、战略重要性、风险等级和不确定性分级管理,而不是单看预算规模。金额不大但涉及监管期限的项目,出现问题时可能同样需要快速升级。
- 低风险项目:每月更新实际成本、承诺成本和预计完工成本;范围或合同发生实质变化时立即更新。
- 中风险项目:至少每两周复核关键工作包、人员投入和采购承诺;月度提交正式成本预测。
- 高风险项目:按周监控成本驱动因素;关键事件触发后更新情景预测,并明确是否需要管理层决策。
4. 让系统承载流程,保留专业判断的位置
对中大型企业或100人以上的组织,项目管理平台可以帮助把任务计划、资源信息、变更记录、风险和审批过程关联起来,减少数据在不同表格之间反复抄写。以 PingCode 为例,可以将项目协作过程与工作项、迭代计划、需求变更和团队执行信息关联,用于支撑项目层面的过程可见性。
但需要明确边界:平台记录的工作量或任务状态,不等于财务确认的实际成本;项目计划也不自动构成采购承诺。若组织希望把项目管理信息用于预计成本预测,还需要配置成本字段、责任人、审批规则,并与财务或采购数据建立经过校验的映射。
选择工具时,我会优先验证三个场景:一是变更是否能追溯到受影响工作和责任人;二是实际、承诺和预测数据能否区分;三是管理者能否从组合视图下钻到项目证据。若只能展示漂亮的总览,却无法追问数字来源,系统对成本治理的帮助有限。
5. 建立月度成本评审的固定议程
成本评审不应该变成项目经理轮流读表。更有效的会议顺序是先看预算基线与最新预测的差异,再看差异的主要驱动因素,接着核对风险和可选措施,最后明确需要谁在什么时间作出什么决策。
- 确认数据截止日期、基线版本和汇率等统一口径。
- 核对实际成本、未结承诺和剩余工作预测是否存在重复或遗漏。
- 解释预测相对上次变化最大的工作包及其证据。
- 评估范围、资源、合同和交付时间的可选调整。
- 记录决策人、措施、截止时间以及下一次验证条件。

六、案例与数据观察:一次看似轻微的超支,如何拆成可行动事项
1. 案例设定:预算接近用完,交付却尚未过半
继续使用前文的情景模拟项目。假设项目进入第5个月,批准预算1000万元,项目计划完成率61%,实际入账360万元,未结承诺210万元,剩余工作估算390万元,风险调整60万元,预计完工成本为1020万元。
初看是超预算20万元,但预测本身还需要进一步检查。第一,390万元剩余工作是否包括合同内的未交付部分?第二,210万元承诺是否包含在剩余工作估算中?第三,60万元风险准备是否已经加到某些工作包的估算里?第四,新增工作是否已经正式批准?这些问题决定1020万元是可靠预测,还是重复计算后的虚高数字。
2. 按成本驱动因素拆解,而不是只看总差额

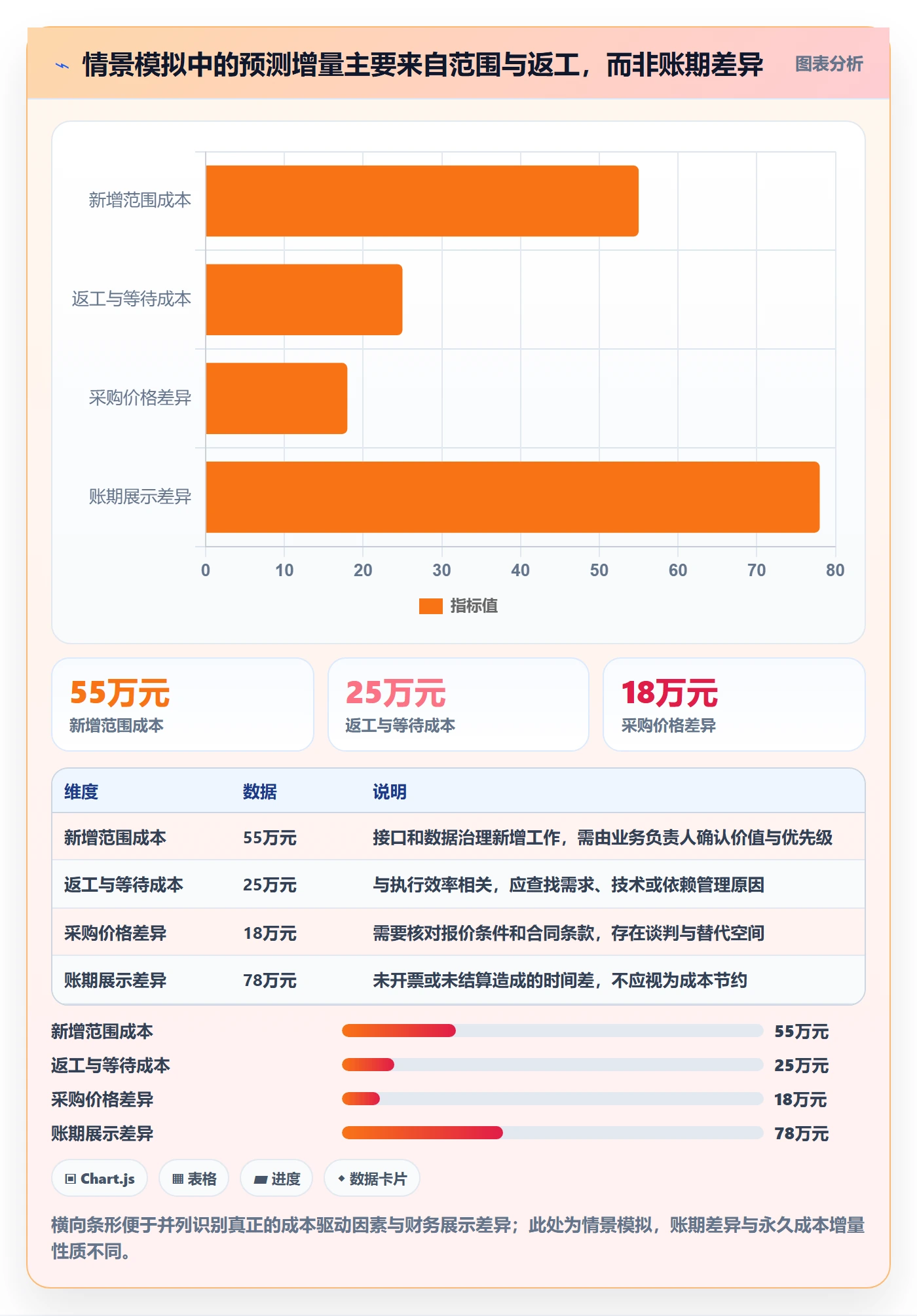

经过工作包核对,情景模拟中发现预测增加主要来自三个方面:新增接口和数据治理需求增加55万元;关键工作返工及等待增加25万元;供应商报价高于初始估算增加18万元。同时,有78万元差异来自尚未开票或结算的时间差。此处的时间差不是节省,也不能直接冲减真实的范围和效率影响。
下一步要把每个因素变成决策项。新增范围需要判断是否值得投入,或能否拆到后续阶段;返工需要查明是需求缺陷、技术方案还是测试覆盖不足;供应商涨价需要核对合同条款、替代方案和采购谈判空间;结算时间差则交给财务和采购对齐预计入账期间。
3. 把预测结果转成三个可比较方案
方案A:维持当前范围。项目按现有方案继续,预计成本约1020万元。优点是交付内容完整,缺点是需要补充20万元资金,并接受当前进度与风险假设。
方案B:调整低优先级范围。如果将部分非关键报表和次要接口延后,经工作包重新估算,可能减少约35万元,但需评估后续补做成本和运营影响。这个方案不能仅凭节省金额决定,必须确认是否会造成更高的未来集成或维护成本。
方案C:追加专项资源以压缩返工。临时增加测试和架构支持,情景估算需要前置投入12万元,可能减少部分返工及延期风险。它适合问题定位清楚、额外资源能真正解除瓶颈的场景;如果瓶颈是需求未决或供应商交付质量不稳定,增加人员未必能改善结果。
这三个方案体现了预计成本管理的价值:不是要求项目一定省钱,而是让组织在成本继续发生之前看见选择、了解代价并作出明确决策。
4. 用预测误差复盘估算模型
项目结束后,不应只复盘“最终花了多少”。还要对照每个工作包的初始估算、滚动预测和最终实际成本,分析偏差来源。若接口类工作反复低估,可能是复杂度分类过粗;若供应商报价偏差较大,可能是市场信息采集太晚;若人员等待时间高,可能是跨团队依赖没有纳入计划。
将项目数据用于后续估算时,要保持可比性。不同地区、不同技术栈、不同合同模式和不同范围成熟度的项目不能不加区分地直接求平均。更好的方式是建立项目类别和工作包类别,再用经过校正的历史区间支持早期估算。

七、不同情况下的行动建议:先按项目特征选管理力度
1. 固定范围、固定价格的项目
这类项目通常适合将合同金额、付款节点、验收条件和变更单作为预测主线。项目团队仍需跟踪内部管理成本、差旅和未纳入合同的配套工作,不能因为合同固定就认为项目总成本不再变化。
行动重点是审查合同边界、变更条款和验收风险。若合同包含按工时计费、可选服务或价格调整机制,应将其单独列示。对固定总价项目,成本风险可能从供应商转移给供应商,但交付延期、质量返工和范围争议仍会影响甲方的内部投入。
2. 需求持续变化的研发或数字化项目
这类项目不宜过早把所有未来工作装成一个精确固定金额。应先把预算分成已批准范围、待验证范围和风险准备,按迭代或阶段更新剩余工作估算。每次重要需求进入计划前,都要明确是否替换原范围、是否新增资金,以及对运营和维护成本的影响。
对这类项目,短周期滚动预测通常比每月一次的静态预算更实用。与此同时,不能把迭代速度直接等同于成本效率:团队完成更多工作项,不代表单位成本下降;必须结合交付价值、返工比例和质量结果解释。
3. 多供应商、跨部门共同投入的项目
应建立统一的项目成本字典,明确各部门内部资源是否计入项目、共享服务如何分摊、供应商费用以合同还是验收金额作为预测依据。若不同部门使用不同的期间、币种或税费规则,PMO应保留原始口径并注明转换方式,避免汇总时失去审计线索。
多供应商项目尤其需要管理接口责任。供应商A的延期可能增加供应商B的驻场成本,也可能增加企业内部测试和协调成本。只看各合同单独是否超支,可能看不到跨合同依赖带来的组合成本。
4. 高不确定性、处于探索阶段的项目
探索阶段应先为验证活动设定金额上限、时间盒和继续条件。不要在技术路线尚未验证时把完整实施成本写成一个虚假的精确值。每个验证阶段结束后,明确已获得的证据、被排除的路径、剩余不确定性,以及下一阶段所需资金。
这一阶段的成本治理目标不是最精确地预测最终总额,而是以有限投入换取更高质量的决策信息。若验证结果不支持继续,及时停止可能比继续投入以“证明最初估算正确”更符合投资责任。
5. 预算紧张或现金流受到限制的项目
此时要区分“总成本控制”和“现金流控制”。项目总成本可能没有变化,但付款节点集中、验收延后或预付款比例提高,都可能形成资金压力。PMO需要与财务、采购和业务负责人同步预测期间的现金流需求,检查哪些支出可以分阶段、哪些不能延后。
预算紧张时,不应只要求所有工作统一削减百分比。应按价值、风险、合规义务和依赖关系排序,优先讨论低价值范围、重复建设和可延期能力。削减测试、培训、数据治理等看似非核心工作,可能把短期成本转化为更高的上线事故和长期维护成本。

八、工具与数据治理:哪些值得自动化,哪些必须由人判断
1. 适合自动化的部分
重复性高、规则清晰且来源稳定的数据适合自动化,例如财务实际成本同步、合同和订单状态提醒、预算基线版本记录、工作项与成本中心映射、预测更新通知,以及超过阈值时触发复核。自动化的直接价值是减少人工搬运和版本冲突,而不是替代成本分析。
在项目管理平台中,可以把需求、任务、迭代、风险和变更记录关联起来,再与财务或采购系统的数据进行必要映射。实施时应先确定主数据归属:任务状态以项目平台为准,实际入账以财务系统为准,合同承诺以采购或合同台账为准。不要让多个系统都能任意修改同一个关键数字。
2. 仍需要专业判断的部分
工作量是否合理、风险发生概率如何、范围变化是否值得、剩余工作是否能复用已有成果,这些问题无法仅靠公式解决。自动化可以提示“预测连续三期上升”或“承诺成本未覆盖”,但不能替管理者判断该项目是否应该缩减范围或继续投资。
对于AI辅助的成本分析,也应把它定位为异常识别和资料整理工具。系统可以提示报价偏差、预测趋势或未关联的变更,但重要判断仍需要核验原始合同、计划和假设。尤其在数据口径不一致时,自动生成的解释可能听起来合理,却建立在错误的输入之上。
3. 先做小范围试点,再扩大集成
我建议先选取一组具有代表性的项目进行试点:包括一个范围稳定项目、一个变化较多项目,以及一个跨部门或多供应商项目。试点不必追求一次性打通所有系统,而应先验证成本对象映射、承诺成本定义、更新责任和变更触发机制。
试点结束时,重点检查人工对账时间是否减少、数据差异是否能追溯、管理层是否更早看到风险,以及项目团队是否认为新增填报工作值得。若平台增加了流程负担,却没有改善决策速度和预测质量,应先简化字段与审批节点,而不是继续增加报表。
4. 设定可执行的数据质量规则
数据治理不必从复杂的数据平台开始。PMO可以先设定几条硬规则:金额必须带币种和期间;承诺成本必须关联合同或审批记录;预测变化必须填写原因;基线调整必须保留版本;估算需标明负责人和更新时间;同一成本项不得在两个类别重复计入。
这些规则看似基础,却能显著提升讨论效率。成本评审的时间应花在“有什么选项、选哪个更合适”,而不是花在确认“这张表是不是最新版本”或“这笔订单算不算已经承诺”。

九、不同情况下的取舍:准确、快速、低负担不可能同时最大化
1. 追求精细估算,还是保留估算速度
早期项目范围不清时,过度精细的预算会制造虚假确定性。若每个工作包都精确到小数点后两位,却没有稳定需求和可靠历史数据,数字精度并不等于估算准确。此时可以先用区间和假设管理,并把精细化工作集中在近期即将承诺的事项上。
项目进入执行阶段、采购和资源安排逐步确定后,再提高估算颗粒度。一个实用原则是:预测精细程度应与决策可逆性匹配。越接近不可撤回的合同和资金承诺,越需要充分核对;越处于探索阶段,越应把重点放在边界和停止条件。
2. 采用统一口径,还是保留业务差异
项目组合汇总需要统一分类和时间口径,否则无法横向比较;但不同项目的成本驱动机制也不能被统一模板抹平。固定价采购、内部研发人力、资本性投入和运营性费用,可能需要不同的估算与确认规则。
我的判断是采用“统一框架、分类规则、项目特例留痕”:统一成本类别和基础字段,允许项目类型增加必要的细分项;任何例外都要记录原因和责任人。这样既能提供组合视图,也不至于为了报表整齐而损失业务含义。
3. 高频更新,还是控制管理负担
更频繁地更新预测并不必然更好。若每周都要求低风险项目重新估算所有成本,团队会把时间花在维护数据上;若高风险项目只在月末更新,则可能错过调整窗口。更新频率应取决于变化速度和决策时效,而不是为了所有项目看起来一致。
可采用分层机制:固定周期负责常规对账,事件触发负责重大变化,管理层关注阈值负责升级决策。阈值可以按绝对金额、预算比例、风险等级或关键里程碑设置,具体标准由组织根据授权和资金规模制定,不能照搬其他企业的数字。
4. 追求预测准确,还是鼓励尽早暴露坏消息
预测误差需要管理,但过度惩罚误差会让团队倾向于维持乐观数字。更成熟的机制会同时看预测偏差、更新及时性、原因解释质量和风险暴露时点。若项目在证据出现后迅速修正预测,并提供真实可行的调整方案,这通常比持续报出低估值更有管理价值。
这并不意味着所有偏差都可以用“不确定”解释。连续低估同一类成本、反复遗漏已知承诺、未经批准改变基线,仍然需要制度整改和责任复盘。管理的对象不是坏消息本身,而是迟报、漏报、重复计算和缺少纠正行动。
十、实施路线:用四周建立可运行的成本协同闭环
1. 第一周:画清口径和责任边界
先选定试点项目,梳理预算、实际成本、承诺成本、剩余工作和风险调整的定义。逐项确认来源系统、更新责任人、更新时间和审批人。此阶段不急着做复杂报表,重点是找到现有数字之间的冲突。
2. 第二周:建立项目成本台账和差异原因分类
将工作包、资源、合同订单、风险和变更建立关联。差异原因可以先控制在可执行的分类,例如范围变化、资源效率、价格变化、计划延误、汇率税费和账期差异。分类太粗无法行动,分类太细又会让团队无从选择,试点时应根据实际案例调整。
3. 第三周:运行一次滚动预测和成本评审
要求项目团队提交最新预测,并逐项解释与上一周期的变化。PMO重点抽查承诺成本是否漏计或重复、剩余工作是否覆盖完整、风险调整是否有依据。财务和采购参与核对事实口径,业务负责人负责需要取舍的事项。
4. 第四周:根据决策效果调整流程和工具
复盘试点中哪些信息确实帮助团队做了选择,哪些字段只是增加填报。检查成本预测变化是否能定位到具体工作包,是否提前发现了风险,审批是否卡在不必要的环节。确认有效后,再把规则复制到同类项目,而不是直接把试点表格作为全组织最终制度。
试点的成功标准不应只有“报表按时提交”。更值得观察的是:重大承诺是否更早进入预测;成本变化是否能解释;审批决定是否有后续验证;人工对账和反复确认是否减少。没有这些结果,增加系统和流程只会让成本管理看起来更规范。
十一、常见问题
1. 预计成本和预算有什么区别
预算是经过批准的资金或成本基线,预计成本是结合当前事实和剩余工作,对最终成本的最新判断。预算可以不变而预测发生变化;若预测超出基线,是否调整预算需要走正式审批,不能直接用最新预测覆盖原预算。
2. 未付款的合同金额要不要计入预计成本
如果合同、订单或审批已经形成有效承诺,通常需要纳入预计成本视图,但要区分固定承诺、条件性金额和可取消部分。具体会计确认仍应遵循组织财务制度;管理预测口径可以比财务入账更早,但不能冒充实际发生金额。
3. 风险准备是否应该直接加进项目预测
取决于组织的报告口径。可以单列风险准备,也可以按批准规则调整预计完工成本,但必须清楚标注是否已计入工作包,避免重复计算。风险准备要与风险登记、应对措施和使用授权关联,不能成为没有依据的“其他费用”。
4. 预计成本每月更新一次够不够
对范围稳定、采购和人员安排变化少的项目,月度更新可能足够;对高风险、变化频繁或决策窗口很短的项目,应提高关键成本驱动因素的复核频率,并设置重大事件触发机制。频率要服务于决策,而不是统一追求更多报表。
5. 项目成本已经超预算,第一步应该做什么
先核对数据口径和成本构成,确认差异不是重复计算、账期差异或基线版本错误。然后拆分范围、效率、价格、进度和风险因素,形成可选择的措施及影响。若原因尚未查清,不宜先以统一削减比例处理,因为它可能削掉高价值工作,却保留真正的成本根因。
6. 中大型企业是否必须建设专门的成本管理系统
不一定。若项目数量少、财务与采购数据清晰,经过治理的现有系统和规范台账可能已经够用。若组织存在多部门协作、多个项目组合、重复录入和严重版本冲突,再评估项目管理平台与财务、采购系统的集成价值。评估时重点看数据责任、可追溯性和决策支持,不要只看仪表盘数量。
十二、结语:让预计成本成为选择工具,而不是月底解释工具
预计成本管理最容易犯的错,是把它做成一张“最后会花多少钱”的静态表。真正有效的预计成本,必须把实际发生、已作承诺、剩余工作和风险判断分开,让成本变化能追溯到范围、资源、合同或进度,并在决定仍可调整时进入管理议程。
PMO的核心工作不是替每个项目报一个更精确的数字,而是建立一套让数字可比较、可质疑、可修正、可行动的协同规则。项目经理提供业务判断,财务和采购确认事实口径,业务负责人决定投资取舍,PMO负责连接规则与组合决策。
下一步可以从一个正在执行的项目开始:选出一笔实际成本、一笔未结承诺和一个高风险剩余工作包,核对它们是否使用同一范围、同一期间和同一成本口径;再把最新预测与上一期对比,写清变化原因、证据和可选措施。这个小闭环跑通后,再扩展到项目组合、工具集成和组织级预测治理。
常见问题解答(FAQ)
1. PMO做成本管理时,预计成本应该按什么口径计算?
我在整理项目预算时发现,不同团队说的“预计成本”并不是一回事:有人只算已发生费用,有人把剩余工作量也算进去。我担心口径不统一,最后汇总出来的数字看似精确,实际却无法用于决策。
先统一预计成本的定义,再谈汇总。常见的项目口径是“已发生实际成本+完成剩余工作所需的预计成本”,并明确是否包含内部人力、外包、采购、差旅和税费。举例来说,项目已发生 18 万元,剩余工作预计需要 27 万元,预计完工成本就是 45 万元;不能把 18 万元实际支出误当成项目总成本。
PMO应发布统一的成本字典,要求各项目使用相同的统计周期、币种、含税规则和成本分类,并保留预算基线用于比较。
2. 项目进度落后时,怎样判断成本超支是真问题还是阶段性偏差?
我遇到过项目月度支出突然增加,但原因只是供应商按合同节点集中开票;也见过支出暂时偏低,最后却因大量返工而超预算。我想知道,PMO该看哪些信号,才能避免只凭单月金额下结论?
不要单独用“本月花了多少”判断超支,应同时看已完成工作、实际成本和剩余工作预测。可以按月对比计划成本、实际成本与进度完成情况;若实际支出低于计划,但关键交付物完成率也明显落后,这不代表成本健康,可能只是工作尚未发生。
实务上可为每个项目设置偏差阈值,例如预计完工成本高于批准预算 10% 时要求提交原因和纠偏方案;阈值应依据项目规模、风险和组织容忍度设定,而非所有项目机械套用同一比例。
3. PMO如何让财务、项目经理和采购团队协同更新成本预测?
我发现财务掌握付款与入账,项目经理掌握工作量和变更,采购团队掌握合同与未付款项,但三方的数据更新时间经常不同。每次汇报前临时对表很耗时间,我想建立一种不依赖反复催人的协作方式。
把责任分到成本数据的来源,而不是让某一个人替所有团队填表。财务按固定周期提供已入账与已付款数据,采购更新合同金额、承诺金额及变更单,项目经理估算剩余工作量和风险准备金,PMO负责核对口径、发现差异并推动决策。建议设定统一截止日,例如每月第三个工作日前完成更新,并标记数据时间戳。
实际成本、已承诺未支付成本和剩余工作预测应分列展示,避免把未付款合同漏算,或与已入账金额重复计算。
4. 项目范围变化后,应该怎样调整预计成本,才能避免预算基线被悄悄改掉?
我担心项目团队为了让报表看起来正常,在需求增加后直接修改预算数字,导致原预算和新增需求混在一起。遇到客户临时加功能或监管要求变化时,应该如何既更新预测,又保留责任和决策记录?
把“当前预计成本”和“批准预算基线”分开管理。范围变化发生后,先记录变更内容、影响的工作量、采购或人力成本、提出方及批准人;批准前,将新增成本列为待审批影响,不直接覆盖原基线。
举例来说,原预算 100 万元,新增需求预计增加 12 万元,审批通过后可将基线调整至 112 万元,同时保留 100 万元的原始版本和 12 万元的变更记录。若变更尚未批准,预测可以反映可能达到 112 万元,但报表应清楚标注其中 12 万元为未批准风险。
核心关键词
文章包含AI辅助创作:预计成本最佳实践:PMO成本管理协同管理,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/590328
读者评论
我们项目以前月报只看财务入账,采购合同晚一个月才进预测,预算看着有余量,实际已经被占用不少。把承诺成本单列后,评审会更容易讨论还剩哪些可调整空间。
固定总价合同里也有可选服务和验收量结算,直接拿合同上限做承诺成本确实容易高估。实际操作中怎么在台账里区分确定金额和条件金额,值得再给个例子。
按周更新所有项目成本会增加不少维护工作。我觉得事件触发的思路更实际,但还需要明确哪些变动必须触发重估,否则最后还是靠项目经理自行判断。
