采购项目超预算,往往不是因为某一张发票突然变贵,而是需求在立项时没有算全、供应商报价口径不一致、变更没有回写预算,最后由财务在付款阶段才发现偏差。PMO做好采购成本管理,重点不是多加几道审批,而是让每一笔成本从需求提出、方案比较、合同签订、交付验收到付款结算都有对应的责任人、依据和决策记录。

一、先讲核心结论:采购成本管理要管全生命周期,而不是只压报价

1. 最低报价不等于最低成本

采购管理中最容易被误读的数字,是供应商报价。报价只是成本的一部分,后续还可能发生实施费、运输费、培训费、接口开发费、运维费、耗材费、停机损失、返工费和退出迁移费。若只对比采购订单金额,表面上省下来的钱,可能在履约和使用阶段以更高成本付回去。

我判断一个采购方案是否“便宜”,通常会先问两个问题:第一,报价覆盖的交付范围是否一致;第二,合同期内外的成本和风险是否被计入。对设备采购,安装、调试、备件、能耗和故障响应都可能改变总成本;对软件或服务采购,实施边界、用户数口径、数据迁移、续费涨幅和退出条件更值得提前核对。

PMO管理的对象应该是经批准的总拥有成本,而不是某一张采购单的金额。总拥有成本可以按项目周期估算,也可以按合同期或资产使用期测算。测算口径不必一开始就精确到小数点,但必须把一次性成本、持续性成本、风险准备和可能的退出成本区分出来。

2. PMO的价值在于建立跨部门的成本控制闭环

采购成本分散在多个部门:业务部门定义需求,技术部门判断架构和兼容性,采购部门组织寻源与谈判,法务审合同,财务核预算和付款,项目团队验收交付。任何单一部门都无法独立看到完整成本。PMO的职责不是替代这些专业角色,而是把成本口径、决策节点、变更规则和状态信息连起来。

一套可执行的闭环至少要做到:预算在需求确定后有来源,方案比较采用同一范围,合同金额与审批金额能对应,变更产生时重新评估影响,验收与付款有证据,项目结束后复盘估算和实际差异。没有这些连接,预算表只是一个静态数字,审批记录也只是流程痕迹。

3. 先把成本基线、承诺成本和实际成本分开

项目执行中,PMO常遇到一种误判:当前已付款金额还不高,于是认为成本健康。但项目可能已签订大额合同,只是付款节点尚未到;也可能已经发生变更,但尚未完成补充协议。单看已支付金额,会低估未来现金支出和已形成的成本承诺。

成本口径 含义 适合回答的问题
批准预算 经授权可用于项目的成本上限或计划额度 项目是否仍在授权范围内
成本基线 按工作范围和时间分解的计划成本,通常不含未授权储备 当前支出与计划进度是否匹配
已承诺成本 已签合同、已下订单或已批准但尚未付款的金额 未来已有多少支出无法轻易撤回
实际成本 已发生并按统一口径确认的费用 财务实际已经承担多少成本
完工估算 根据剩余工作和已知风险预测的最终成本 项目结束时可能花多少钱

这些数字应同时看,而非互相替代。比如预算执行率低,不代表项目没有超支风险;如果已承诺成本加实际成本已经接近预算,而工作尚未完成,PMO就需要提前提出预测偏差。

二、背景和真实场景:成本偏差通常藏在流程交接处

1. 一个典型的“报价没涨,预算却超了”的项目

以下案例为情景模拟,用于说明成本失控的形成机制,不代表某个企业的真实财务数据。某制造企业启动产线数据采集项目,立项预算为120万元,供应商初始报价为94万元。团队看到报价低于预算,认为有充足余量。项目验收时总支出却达到138万元,超出预算18万元。

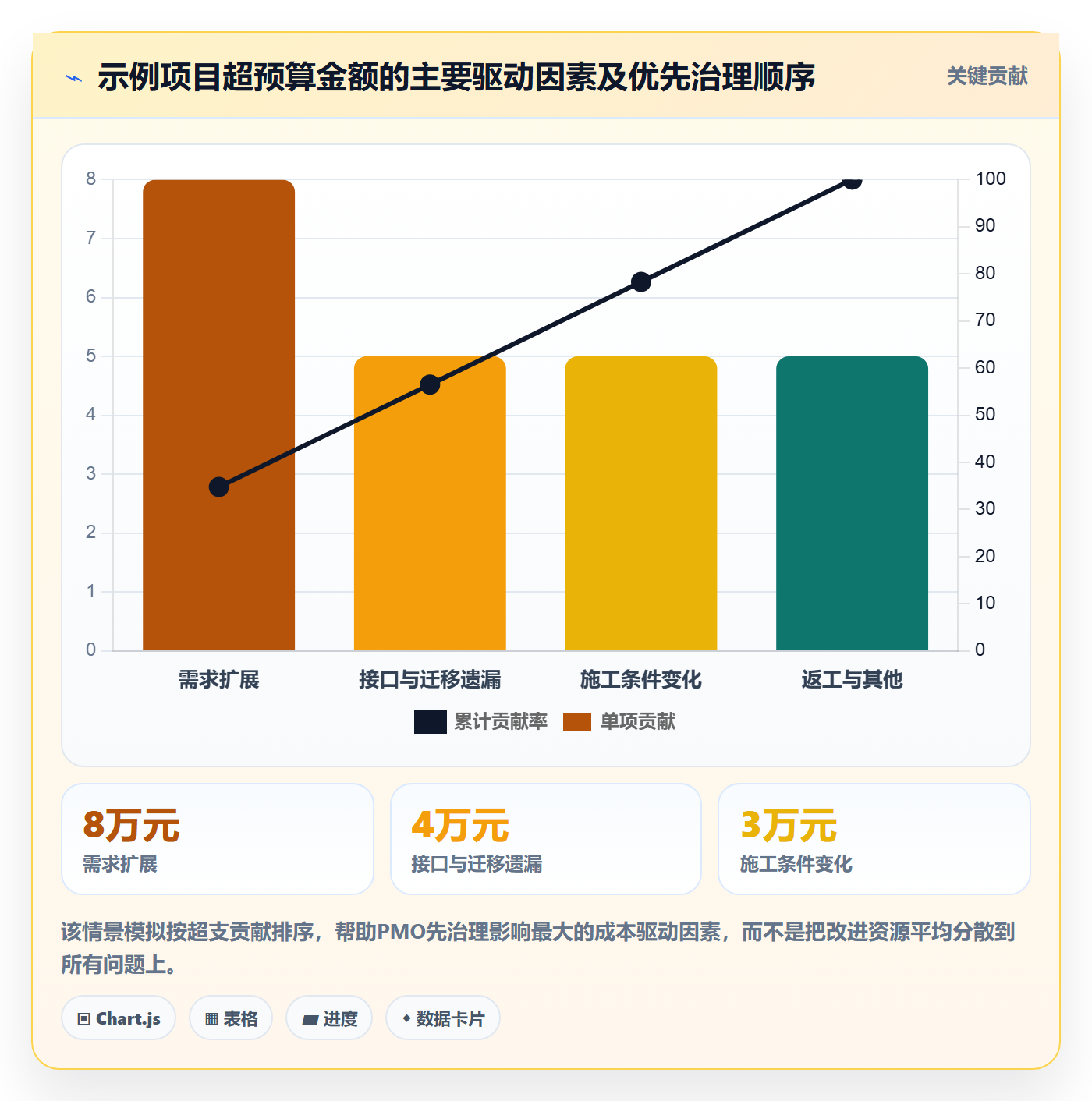

复盘后发现,供应商报价覆盖了设备和基础部署,却没有覆盖现场布线、旧系统接口改造、夜间停机施工、额外培训和第二批数据迁移。项目中途新增两个车间,又要求保留一套旧系统并行运行三个月。每项变更看起来都不大,但缺少统一的成本影响评估,最终多项费用叠加。

这个案例的关键并非“采购谈判不够努力”。初始报价即使再压低几个百分点,也无法覆盖需求范围变化和隐性工作。真正的管理缺口在于:立项预算没有拆到工作包,供应商报价边界未被逐项核对,变更没有同步更新完工估算,项目经理、采购和财务看到的也不是同一版成本状态。

采购成本管理指南:PMO如何做好成本管理,协同管理全流程

2. 采购成本管理要跨越三个时间段

第一段是采购前。需求还可调整,方案仍可比较,避免成本的空间最大。此时应明确业务问题、交付范围、验收标准、预算来源和备选方案。第二段是采购中。市场询价、供应商评估、合同谈判和授权审批决定价格、责任边界与风险分担。第三段是采购后。交付质量、变更、付款、使用维护和合同续费决定实际成本是否偏离预期。

不少组织把成本控制集中在第二段,认为通过竞价和谈判就能实现节省。实际上,如果前期需求没有定义清楚,竞争报价可能只是对不同交付范围的数字进行比较;如果后期变更缺少管控,谈判节省的金额也可能很快被追加费用抵消。PMO要做的是把三个阶段连成一个持续更新的成本预测过程。

3. 预算偏差常见于“责任接口”,不一定是某个人失职

业务人员关心能否解决问题,技术人员关心性能与兼容性,采购人员关心竞争充分和商务条件,财务人员关心预算、凭证与付款合规。这些关注点本身都合理,问题在于交接时信息没有被翻译成共同的成本口径。

例如,业务说“先上一个试点”,技术按正式部署设计基础架构,采购按首期硬件询价,财务按年度预算留款。四方都可能认为自己已经说明情况,却没有人把试点转正式部署、后续扩容和持续运维的成本纳入一张完整的估算表。PMO应建立共同的成本视图,而不是要求所有人使用相同的专业语言。

三、常见误区:看起来节省,实际可能增加全周期成本

1. 误区一:把采购节省额当成项目成本绩效

采购部门可能把议价前报价与成交价之差记作节省,但这个差额未必是项目实际收益。初始报价可能带有谈判空间,供应商报价范围可能不完整,或团队在议价后接受了较短质保、较慢交付、较少服务。若后续追加采购、质量返工或停产损失没有被计入,节省数字就会夸大成果。

我建议至少区分三种口径:相对预算的成本偏差、相对同范围有效报价的商务降幅,以及全周期实际成本变化。前两者可用于观察采购过程,第三者才更接近业务结果。不能把三者混成一个“节省率”,也不应把未验证的报价差直接宣传为确定收益。

2. 误区二:预算批下来后就冻结,不再预测

预算是授权和计划,不是对未来的保证。项目执行中范围、价格、汇率、交期、资源配置都可能变化。若预算被视为不可触碰的静态目标,团队往往会延迟报告偏差,直到合同签署或付款节点临近才暴露问题。

更稳妥的做法是保留版本化的成本预测:批准预算不随意改写;成本基线按授权变更更新;完工估算根据最新信息滚动更新。这样既能保留最初承诺,也能让管理层看到当前趋势,避免“为了让报表好看而覆盖旧数据”。

3. 误区三:所有采购都使用同一套审批强度

小额、标准、可替代的采购,与高价值、专用、长交期、涉及数据安全或生产连续性的采购,风险并不相同。所有采购一律层层审批,会增加周期和协调成本;所有采购都走快速流程,则可能让高风险承诺在缺少评估时发生。

审批强度应由金额、可替代性、供应商集中度、交付关键性、合同期限和潜在损失共同决定。金额只是风险信号之一,不是唯一标准。一个金额较低但影响核心生产线的备件采购,可能比高金额但标准化、可随时替代的办公设备更需要审慎管理。

4. 误区四:把预备费当作项目团队可自由支配的余额

预备费的作用是应对已识别或可预见的不确定性,不应成为需求持续扩张的隐形资金池。若预备费没有使用条件、批准权限和消耗记录,团队可能用它吸收未经授权的范围增加,直到储备耗尽才发现项目没有有效的变更控制。

我通常把预算分为工作范围成本、已识别风险应对资金和管理层控制储备。不同组织的分类方式可能不同,但必须能回答:储备由谁批准、何种情况可以动用、动用后预测如何更新、剩余储备是否可以转用。储备被批准使用后,也要纳入项目完工估算,不能因资金来源不同就从总成本中消失。

5. 误区五:采购合同签完,成本管理任务就结束

合同签署不是成本管理的终点,而是成本责任进入履约阶段的起点。到货时间、分批验收、缺陷整改、服务响应、付款条件、索赔和续约,都可能改变实际成本。合同中没有明确验收口径,项目组就难以判断交付是否达到付款条件;没有变更程序,团队容易通过邮件和口头承诺形成事实上的额外工作。

PMO不需要代替法务逐条审合同,但应确保合同关键条件被转化为项目可执行的控制项:里程碑、责任人、验收材料、付款比例、变更流程、保修和服务时限。否则合同即使写得完整,也可能没有进入实际管理节奏。

四、专业判断逻辑:用一致口径决定何时比较、何时升级

1. 先确定成本边界,再谈预算是否充足

成本估算的第一步不是问“需要多少钱”,而是问“这个数字包括什么”。我会先把范围拆成可估算的工作包,例如设备、实施、接口、迁移、培训、试运行、运维和退出,再标记每项是否纳入供应商报价、是否已有内部资源承担、是否需要单独预算。

同一项成本只能在一个位置确认。比如项目人员工时如果已经计入内部人力成本,就不应再作为供应商实施费重复计算;如果预算只包含外部采购,内部团队投入也不能因此被解释为零成本。管理层需要的视角不同,可以提供现金支出和经济成本两种口径,但口径名称必须清楚。

2. 用同范围、同周期、同责任边界比较方案

供应商比价时,最容易造成误导的是“看起来可比”的报价。方案甲可能含三年维护,方案乙只含首年;方案甲包含现场服务,方案乙按人天另计;方案甲承诺固定交付,方案乙的交期以需求确认后另行评估。若不做范围归一,低价方案只是成本遗漏得更多。

我会要求比较表至少列出交付内容、数量或用户范围、服务期限、实施责任、验收条件、额外费率、价格有效期、付款节奏和未含项目。暂时不能统一的部分,单独列为差异项并估算上下界。必要时,可以先算“可比基础价”,再加入差异成本和风险调整成本。

3. 关注总拥有成本,同时呈现关键假设

常用的总拥有成本计算框架可以写成:采购价加实施与转换成本,加使用期运营成本,加风险应对成本,再扣除有可靠依据的残值或回收收益。这个框架不是会计准则,也不是要求每个项目都做复杂财务模型,而是帮助团队避免只看首付款。

对周期较长或资金成本敏感的项目,可以进一步考虑现金流时间价值;对使用期不确定的项目,建议提供不同使用年限的情景;对残值没有可靠依据的资产,不要为了让方案显得划算而高估回收价值。预测的价值不在于假装精准,而在于让假设可见、让不确定性可讨论。

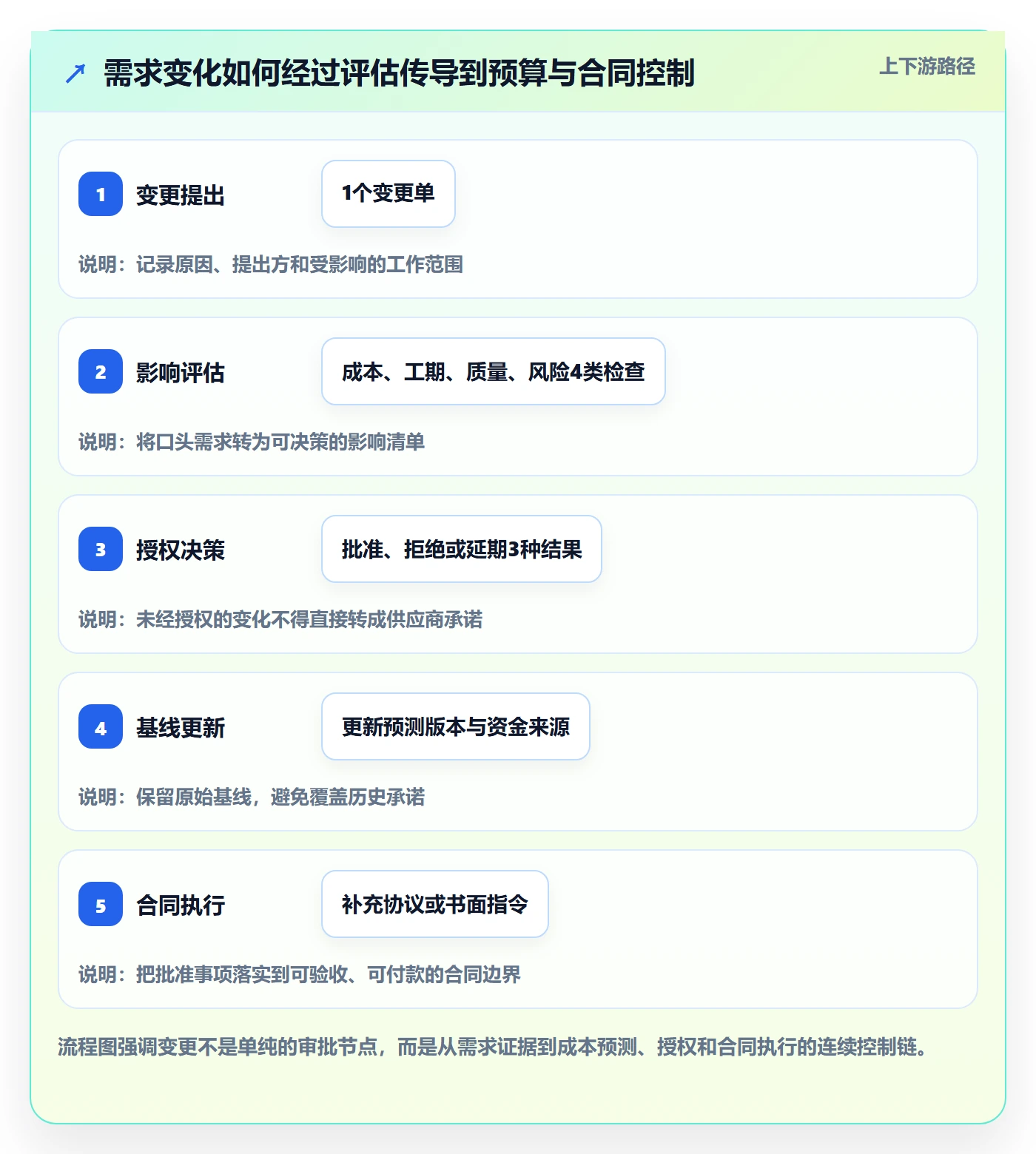

4. 建立从变更到完工估算的传导规则

每次需求变化都不一定需要高层审批,但每次影响成本、工期、质量或风险的变化,都应先有影响评估。PMO可以设置轻量级的变更单:变更原因、范围差异、一次性成本、持续性成本、工期影响、合同影响、资金来源和建议决策。

评估通过后,更新成本基线或维持原基线并单独展示授权变更,取决于组织治理规则。无论采用哪种方式,都应保留审批前后版本。最重要的是,完工估算要反映变更后的真实预测,而不能等财务付款后才修正。

采购成本管理指南:PMO如何做好成本管理,协同管理全流程

5. 设定升级阈值,但不要把阈值当作唯一预警

PMO可以依据组织风险承受能力设置成本偏差阈值,例如预测超预算达到某个比例、重大采购金额超过授权范围、关键供应商出现履约风险时触发升级。具体阈值应由组织确定,不宜照搬其他企业的数字,因为项目规模、行业监管和资金容忍度不同。

阈值之外,还应观察趋势和原因。如果偏差连续数期扩大,即使尚未越线,也可能需要提前干预;如果一次性偏差已被批准且对应范围明确,未必意味着管理失效。报告应解释“偏差是多少、为什么发生、对最终成本的影响、有哪些选项”,而不是只用红黄绿灯代替判断。

6. 区分可控偏差、已批准变化和外部冲击

成本偏差并不都意味着团队做错了。需求方主动增加范围、供应商未按合同交付、政策变化、市场价格波动和估算错误,责任归属与应对方法并不相同。复盘时应把原因分类,避免把所有超支归咎于采购谈判,也避免以“外部因素”为由掩盖可控的管理缺口。

这类分类也能帮助PMO选择行动:范围变化需要重新授权,履约问题需要合同救济或替代供应商评估,市场冲击需要重新预测和审查采购策略,估算偏差则需要改进历史数据与前期调查。原因不同,处理动作就不应该相同。

五、具体案例与数据观察:用一张成本台账避免信息各自为政

1. 情景模拟:从报价表升级为项目成本视图

继续以产线数据采集项目为例。假设项目预算120万元,团队将采购报价拆为设备与基础部署94万元,现场施工12万元,接口改造和迁移16万元,培训与过渡运行9万元,其他变更与返工7万元,最终支出138万元。这组数据是情景模拟,目的在于演示成本台账的构成,不应被引用为行业平均值或真实项目统计。

如果在立项阶段就把这些工作包列出来,成本预测即使不完全准确,也会更早暴露94万元报价与120万元预算之间的差额并非“可自由使用的余量”。团队可以追问:剩余26万元是否足以覆盖未报价工作?新增车间是否属于范围?旧系统并行运行是否为验收前提?不同假设会形成不同的预算和方案选择。

2. 采购成本台账建议包含的字段

台账既要支持管理层看趋势,也要支持项目团队追溯每个数字。字段不必越多越好,但应让成本从需求到合同、再到实际发生可关联。常见的核心字段包括:

  • 项目与工作包:项目编号、工作包、成本分类、预算责任人。
  • 需求与审批:需求来源、范围版本、预算批准日期、审批记录。
  • 供应商与合同:供应商名称、报价版本、合同金额、合同期限、付款条件。
  • 成本状态:批准预算、当前基线、已承诺金额、实际发生金额、剩余预测。
  • 变更与风险:变更编号、影响评估、风险假设、储备使用记录。
  • 验收与付款:里程碑、验收状态、发票状态、付款日期和凭证关联。

如果组织已有财务系统、采购系统和项目管理平台,不必再造一套完全独立的数据孤岛。重点是约定主数据和对账机制:项目编号如何统一,合同金额与订单金额如何映射,变更如何同步,实际成本的更新时间由谁负责。系统是否复杂,不应成为数据无法连接的借口。

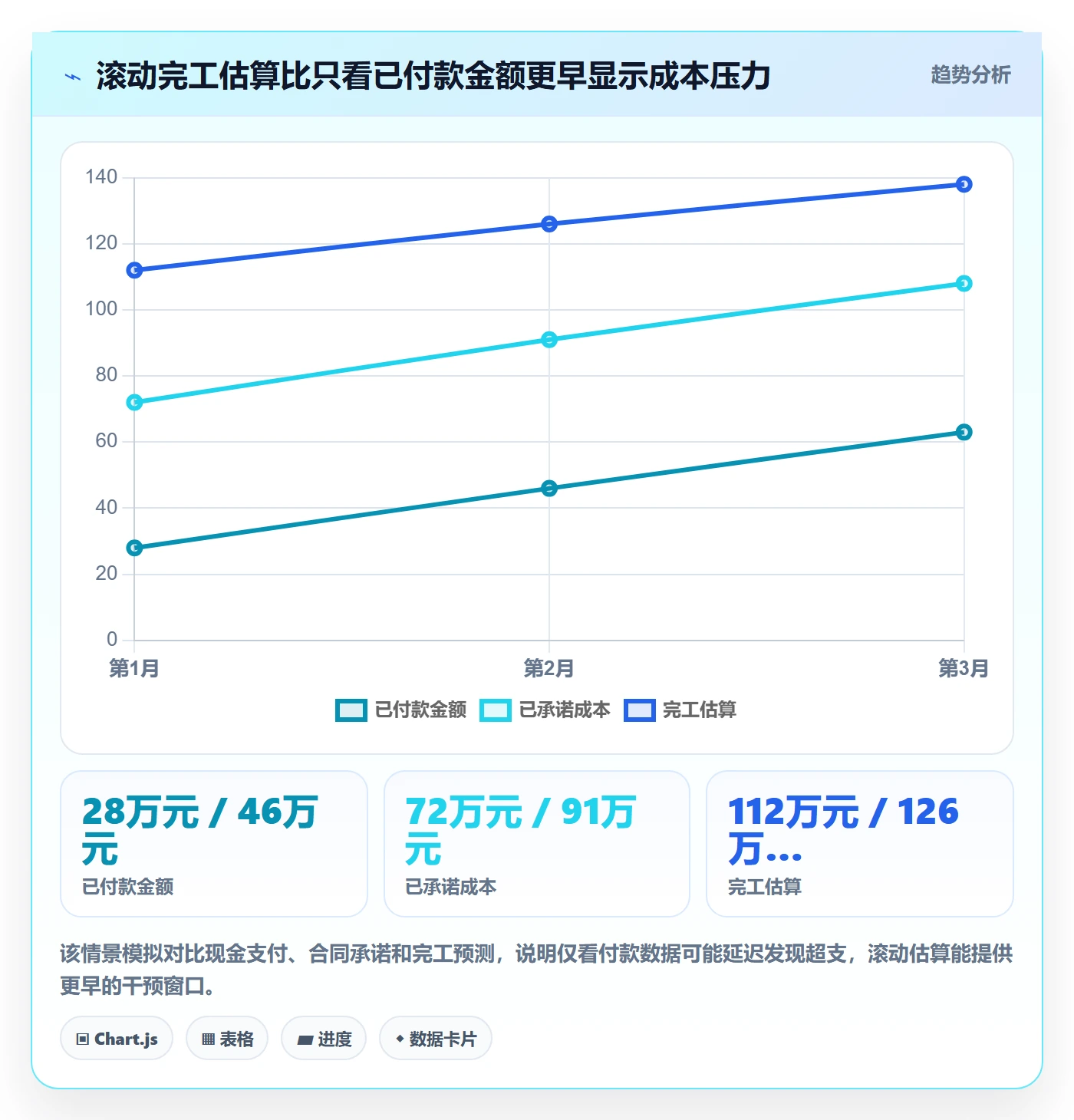

3. 用滚动预测而不是单次预算复核控制完工成本

PMO可以按项目阶段或月度更新完工估算。基础计算逻辑是:实际成本加剩余工作的最新估算,再加已识别风险的应对成本,得到当前完工预测。对于稳定、重复的采购,可以用历史单价和已签合同估算;对于高度不确定的工作,则用区间和情景说明,不必强行给出一个貌似精确的点数。

例如,某工作包实际支出40万元,未完成部分按当前进度预计还需35万元,已识别的接口风险可能增加0至8万元。PMO可报告完工估算区间为75万至83万元,同时说明风险发生条件和应对选项。若管理层只看到“预计79万元”,便可能误以为结果比实际更确定。

4. 衡量节省时要有基准、范围和兑现口径

“节省了10万元”至少需要回答:与什么基准相比、基准是否同范围、价格是否含税和服务、节省是否已经在合同或结算中兑现、是否以其他成本增加为代价。未签约的谈判目标不能算已实现节省;减少采购范围产生的支出下降,也不能直接等同于同范围降价。

若组织希望追踪采购绩效,可以把指标拆成商务结果、交付结果和全周期结果。商务结果关注同范围价格变化,交付结果关注按期交付和验收,长期结果关注维护、返工、续约和使用成本。任何单一指标都可能被优化到失真,组合观察更有决策价值。

采购成本管理指南:PMO如何做好成本管理,协同管理全流程

5. 建立一份月度成本观察,不要只发红黄绿灯

月度成本报告建议回答五个问题:本期成本发生了什么变化;预测最终会花多少钱;与批准基线差异多少;主要驱动因素是什么;管理层需要在何时作出什么决定。数字背后应有责任人和后续动作,避免报告成为无行动的状态汇总。

对于偏差原因,可以使用标准分类,如范围变更、价格变化、数量变化、交付延误、质量返工、汇率与税费、估算遗漏和数据口径差异。标准分类不是为了制造报表工作,而是为了让组织跨项目识别反复出现的问题:如果多个项目都在接口改造上超支,改进重点可能是需求评审和技术勘察,而不是再加一轮价格谈判。

采购成本管理指南:PMO如何做好成本管理,协同管理全流程

六、PMO如何协同管理全流程:把关口嵌入项目节奏

1. 需求阶段:先证明“要买什么”,再证明“买哪家”

采购成本管理的起点不是询价,而是需求。PMO应推动需求方说明业务问题、预期结果、受影响对象、必须满足的条件和可接受的替代方案。对于可选需求,要区分“必须有”与“希望有”,并确认是否存在租赁、复用、内部开发、分阶段部署或不采购等选择。

需求阶段可形成一页式成本假设:范围、数量、使用期限、主要依赖、未包含事项、估算等级和风险区间。信息不完整时,不要把粗略估算包装成确定预算。将假设写明,后续出现变化时才能判断是估算误差、范围扩张还是外部条件变化。

2. 方案阶段:把商业、技术和运营成本放在同一张比较表

采购比选需要统一功能或技术要求,也要关注交付方式和生命周期影响。PMO可以组织业务、技术、采购、财务和安全相关人员共同评审,防止不同团队分别看“能不能用”“买得便不便宜”和“能不能付款”,但没有人负责整体方案的可行性。

方案评价可采用分层方式:先设合规与硬性门槛,再比较同范围成本、交付风险、供应商能力、扩展性、服务质量和退出难度。评分权重可以按项目特点调整,不应为了得到预期供应商而事后修改规则。若方案差异无法被准确量化,应明确判断依据和不确定性,而不是制造精确到小数点的总分。

3. 预算与审批阶段:明确谁有权承诺资金

项目预算批准、采购申请批准、合同签署授权和变更批准,是不同的管理动作。预算通过不代表任何人都可以签约;采购比选完成也不代表可超出授权金额追加工作。组织应明确每个层级可以批准的金额、风险类型和例外情况,并说明紧急采购如何补充记录。

PMO的作用是确保审批链条与项目计划相连。若供应商交期长,采购审批需要与项目关键路径协调;若预算按年度分配,付款节奏要与财务计划一致;若合同跨年度,续费或价格调整机制应纳入长期预测。审批越晚,团队可能越倾向于绕过流程,因此时间规划本身也是成本控制的一部分。

4. 合同与执行阶段:把合同条款转成项目动作

签约后,项目团队应把合同里与成本有关的内容转成可跟踪的里程碑。包括交付物、验收标准、缺陷处理、服务等级、付款条件、变更程序、价格调整、保修期限和退出义务。每个节点都应有责任人、计划日期、所需证据和未达成时的处理方式。

付款不应仅凭“供应商说已完成”或“业务部门觉得差不多”。应把验收记录与合同里程碑对应,核对订单、发票、合同和实际交付。对于分期交付,可将付款节点与可验证的成果绑定;对于预付款较高的采购,则要评估担保、交付保障和供应商信用风险。

5. 变更阶段:要求先评估,再承诺

实际项目中,变更很难完全避免。管理目标不是把变更压到零,而是避免未经评估的变化通过邮件、会议纪要或供应商现场口头安排变成事实。任何可能增加费用或改变验收责任的请求,都应先确认提出原因、业务收益、替代方案和资金来源。

PMO可以按影响等级设置快速路径和正式路径。低风险、低金额、对范围和里程碑影响有限的变化,可以由授权负责人快速决策并补齐记录;涉及预算上限、关键路径、信息安全、核心生产或合同责任的变化,应升级到相应治理层。流程快慢取决于风险,而不是所有变化都套同一张表。

6. 验收与结项阶段:把最终成本变成下一次采购的输入

结项时,PMO需要核对批准预算、最新基线、承诺金额、实际支出、未结算事项和完工估算,确认未付款发票、保修责任、续费义务和资产处置没有遗漏。项目结束不等于财务成本已经全部落账,尤其是服务合同和分阶段交付项目,应保留后续责任清单。

复盘不应只问“有没有超预算”,还要问估算误差来自哪里、哪类工作最容易漏项、变更是否及时评估、供应商交付质量如何、合同条款是否发挥作用、成本信息是否按时共享。把这些结论沉淀到估算模板、供应商评价和采购策略中,才形成组织能力。

七、不同情况下的行动建议:先识别项目类型,再配置控制力度

1. 小额、标准化、低风险采购

对于金额较小、规格稳定、供应商充足、替代成本低的采购,重点是减少不必要的流程负担。可采用目录价格、框架协议、标准订单和抽样复核,明确授权边界与基本合规要求。PMO不必逐单介入,但应定期检查异常价格、重复采购和长期未结订单。

这类采购的控制目标不是把每一笔价格谈到最低,而是降低处理成本、提升可预测性并防止小额需求绕过预算。若审批成本已明显高于潜在节省,流程应简化;但简化不等于取消责任记录和供应商管理。

2. 高金额、长周期、难替代的采购

对于生产设备、核心基础设施、长期服务或专用系统,应在立项阶段引入采购、技术、财务、法务和运营等角色。提前评估总拥有成本、交付周期、关键依赖、供应商集中度、备件和退出成本。供应商越难替代,合同中的价格调整、服务承诺、知识转移和终止条件越重要。

高金额项目适合设置阶段关口:需求冻结前审范围,方案选择前做全周期比较,签约前审合同与完工估算,交付中定期复核预测,结项时核对实际成本。管理层的参与应集中在不可逆承诺和重大风险决策上,而不是介入每一项日常执行细节。

3. 紧急采购或故障抢修

紧急情况不可能总是等待完整的竞争性流程,但“紧急”应有触发条件,例如安全风险、生产中断、法定时限或关键服务不可用。授权人可以批准快速处置,同时要求记录紧急原因、询价范围、价格合理性、替代选择和事后复核时间。

真正的成本管理不是让流程拖延抢修,而是防止紧急通道长期成为常规采购的捷径。事后复盘应判断紧急是否可预防:设备是否缺少维护计划,关键备件是否未设库存,供应商合同是否没有响应保障。若同类紧急采购反复发生,治理对象应从单笔审批转为需求预测和供应保障策略。

4. 需求不确定、适合先试点的项目

当业务价值和技术方案尚未验证时,一次性大规模采购风险较高。可以采用分阶段投资:先用有限预算验证关键假设,设定试点成功条件和退出标准,再决定扩展。试点预算应包含转换成本和可能无法复用的投入,不能只把试点阶段的报价当成正式部署价格。

分阶段决策需要明确“继续、调整、停止”的条件。例如使用效果、可靠性、用户采纳或单位成本达到约定门槛后,才进入下一阶段。若试点结论不理想,及时停止也是一种成本控制成果,而非项目失败的证据。

5. 多项目共享同一供应商或预算池

当多个项目共享供应商、合同或内部预算时,单个项目可能看起来在预算内,但整体承诺已经超过组织的承受能力。PMO应建立组合视图,识别重复采购、交付资源冲突、价格谈判机会和供应商集中风险。

组合层面不能只求打包议价。集中采购可能降低单价,却也可能扩大单一供应商依赖、限制项目灵活性或让不同项目被迫采用不适用的标准方案。应把规模折扣、服务能力、交付排期和替代风险一起比较。

八、不同情况下的取舍:成本、速度、弹性与风险无法同时最大化

1. 低价与交付确定性之间的取舍

最低报价方案有时要求更长交期、更少的现场支持或更严格的付款条件。若项目延期会造成生产损失或错过业务窗口,较高的确定性可能比较低的采购价格更有价值。判断时应估算延期的业务影响,而不是默认低价必然优胜。

反过来,如果交付时间有弹性、市场供应充足、替代方案多,则没有必要为高溢价服务支付过多费用。PMO应把时间价值与价格差放到同一决策记录中,说明为什么组织选择了更快或更便宜的方案。

2. 集中采购与项目自治之间的取舍

集中采购能统一合同条款、整合需求并增强议价能力,但可能增加等待时间,也可能忽视项目差异。项目自治响应快、适应性强,却容易造成重复谈判、价格不一致和数据分散。

较实用的方式是分层治理:高金额、共性强、风险高的采购集中管理;紧急、小额或专业差异明显的采购保留一定授权空间。集中的是标准、合同框架和数据口径,不一定是每个细节的审批。组织应定期依据交易数量、处理周期和实际价格差评估分层是否合理。

3. 固定总价与按实际投入计费之间的取舍

固定总价适用于范围和验收标准较清楚的工作,能提高成本确定性,但供应商通常会在报价中加入风险溢价,且可能对范围变化采取严格解释。按实际投入计费适合需求变化较大、工作难以预估的场景,但客户需要更强的过程监督和工时透明度。

如果工作范围不确定,可以采用阶段性固定价、上限价或按成果验收的组合机制,并设置工时记录、变更审批和成本封顶条件。合同形式并不能替代项目管理:固定价项目仍需管理范围,按工时项目仍需核验产出。

4. 预留缓冲与提高预算利用率之间的取舍

缓冲太少,轻微波动就可能导致项目停摆或临时追加审批;缓冲太多,则可能削弱预算约束,让团队将资源用于低价值需求。合理储备取决于估算成熟度、市场波动、技术不确定性和项目风险,而不是统一使用固定百分比。

对于成熟、重复、价格稳定的采购,可以降低储备并依赖历史数据;对于新技术、复杂集成、长周期交付项目,应采用区间估算和情景分析。储备的批准、动用和剩余处理需要透明,以免“有缓冲”变成“没有成本纪律”。

5. 追求完全准确与及时决策之间的取舍

早期估算不可能与结项实际完全一致。若组织要求在信息尚不充分时给出极精确的数字,团队可能花大量时间制造精度,却没有改善决策。更有效的做法是标注估算等级、假设和区间,并随着需求、报价和合同信息成熟逐步收窄范围。

对于决策而言,知道方案甲可能在一个合理区间内比方案乙高出明显幅度,往往已经足够;若两个方案成本接近,就应进一步比较风险和业务价值。估算精度应服务于决策,不应成为独立的表格工程。

九、落地路线与检查清单:从三项基础能力开始

1. 第一个月:统一成本口径和关键字段

先选择一个代表性项目或采购类别,盘点现有预算、订单、合同、付款和变更数据,找出字段不一致的地方。明确批准预算、成本基线、已承诺成本、实际成本和完工估算的定义,确定数据负责人和更新时间。

这一阶段不建议先采购新系统或重做所有流程。先用现有工具验证一张共同台账能否回答管理层的核心问题:预算是否足够,合同承诺是多少,预计最终成本多少,超支风险在哪里。若这些问题仍无法回答,优先修复数据口径和责任链。

2. 第二个月:选择高风险采购试运行关口

选择高金额、长交期、范围复杂或供应商难替代的采购试行成本评估。试运行中记录需求澄清耗时、报价范围差异、变更响应时间、成本预测准确性和审批等待时间。重点不是证明新流程多么完善,而是找到真正减少返工和意外支出的控制点。

如果审批时间显著增加,却没有更早发现风险,应删减低价值字段或调整授权层级。如果成本预测更及时,但项目团队负担过重,可以通过标准模板、数据接口或按风险分层减轻操作成本。

3. 第三个月:复盘并形成组合视图

比较试点项目的初始估算、签约金额、变更金额和当前完工预测,分析偏差来自范围、价格、质量、交期还是口径。将重复出现的问题转成标准动作,例如补充现场勘察、统一报价清单、设置变更预警或改进合同验收条款。

随后把流程扩展到采购组合层面,观察同类项目的价格差异、供应商集中度、重复采购、续费暴露和资源冲突。扩展时应保留不同业务单元的必要差异,不要为了指标统一而强行抹平项目特性。

4. PMO可使用的项目成本检查清单

  • 需求是否有明确的业务目标、范围边界和验收标准?
  • 是否识别了不采购、复用、租赁、分阶段实施等替代方案?
  • 预算估算是否标注假设、周期、成本范围和不确定性?
  • 不同供应商报价是否在同一交付范围和责任边界下比较?
  • 总拥有成本是否考虑实施、运营、维护、变更和退出成本?
  • 合同金额、采购订单、预算授权和付款计划能否互相追溯?
  • 是否分别跟踪实际成本、已承诺成本和完工估算?
  • 变更是否在承诺供应商工作之前完成影响评估和授权?
  • 验收证据是否与合同付款里程碑相对应?
  • 结项复盘是否将估算偏差和履约经验反馈到后续项目?

十、结语:PMO管的不是每一分钱,而是成本变化的可解释性

采购成本管理的成熟度,不应只用“有没有超预算”衡量。更重要的是,组织能否在不可逆的采购承诺发生前看见主要风险,能否说明价格差异来自什么,能否在范围变化时及时重算,能否在交付和付款阶段核实价值是否兑现。

我的核心判断是:一个可管理的成本,不是永远不变的成本,而是每次变化都有来源、有影响、有授权、有后续动作。PMO不必替所有部门做采购决策,但必须让决策者看到同一组事实,让业务、采购、技术、财务和项目团队对成本边界形成共同理解。

下一步可以从一个正在执行的采购项目开始,先核对批准预算、合同承诺、已付款金额和完工估算是否同时可见;再挑出一项最大的未报价工作或未评估变更,补齐范围、责任和预测。先把成本闭环跑通,再扩展到更多项目,通常比一开始追求复杂制度更有效。

常见问题解答(FAQ)

1. PMO如何建立可执行的项目成本基线?

我现在负责多个项目的预算汇总,发现各团队报上来的数字口径不一样:有的只算外包费,有的把内部人力也算进去。预算审批时看起来都合理,项目结束后却很难解释差异,成本基线到底该怎么定才有可比性?

先统一成本口径,再汇总预算。建议将成本至少拆为内部人力、外部采购、软件与云资源、差旅及其他直接费用,并明确是否含税、按合同金额还是实际付款统计。内部人力可以采用“投入工时×统一人力单价”估算,但要固定单价的制定周期,避免不同项目各自报价。

比如一个项目计划投入 4 人、持续 3 个月,若按每人每月 1.6 万元计,人力基线就是 19.2 万元;外包和云资源则按报价或用量估算单列。审批后锁定基线版本,变更预算时记录原因、批准人和生效时间。

判断基线是否可用,不看表格有多细,而看不同项目能否按同一口径比较,以及每笔预算能否追溯到工作范围或采购依据。

2. PMO怎样识别采购成本超支,而不是等到项目结项才发现?

我遇到过项目月报一直显示预算正常,到了季度末才发现供应商变更、云资源用量增加已经把费用推高了。财务数据有滞后,项目团队又说这些支出是业务需要,我想知道应该看哪些信号,才能提前介入?

不要只盯已付款金额,应同时跟踪已发生、已承诺和预测成本。已发生是已经入账的费用,已承诺包括已签合同、已下单但尚未付款的金额,预测成本则是根据当前进度估算的完工总成本。可以按月比较“完工成本预测”与批准基线,并为高风险采购设预警线,例如预测超预算 5% 提醒项目经理,超 10% 要求提交纠偏方案;

具体阈值应按组织风险承受能力设定。一个简单的判断例子是:项目预算 100 万元,已付款 55 万元,但另有 30 万元合同承诺,后续工作预计还需 25 万元,完工预测为 110 万元,实际风险已经是超支 10%,即使账面付款还不到预算的六成。

关键是让采购、财务和项目进度使用同一项目编号与成本分类,并明确数据更新频率;若采购承诺无法及时进入台账,预警就会失真。

3. PMO如何让采购、财务和项目团队协同管理成本全流程?

我发现成本问题经常不是没人负责,而是信息断在部门之间:项目经理提需求,采购拿到报价,财务只在报销或付款时看到金额。等大家发现采购范围和原计划不一致时,合同可能已经签了,这种流程应该怎样设计才不拖慢项目?

把协同节点放在承诺发生之前,而不是等付款后补录。需求提出时,项目负责人说明对应的交付物、预算科目和计划时间;采购负责比价、供应商与合同信息;财务校验预算余额、付款条件和核算口径;PMO维护项目成本视图并检查范围、进度与费用是否匹配。

可以设三道轻量控制:预算申请关联项目和工作包,采购订单或合同签署前核对预算,变更范围或金额达到约定门槛时重新审批。例如单笔采购超过 5 万元或累计变更超过预算 5%,就触发复核;这些数字只是可调整的管理示例,不应机械套用。

成熟的流程不是增加更多签字,而是让每个节点只核查自己最有能力确认的信息,并共享同一份采购与成本台账。

4. 项目预算偏差出现后,PMO应该先削减成本还是调整计划?

我不确定看到超支时是不是应该先暂停采购。有些费用增加是因为需求变更,有些则是估算错误;如果只要求团队省钱,可能会影响质量或交付时间。PMO如何判断该纠偏、申请追加预算,还是重新谈范围?

先区分偏差来源,再决定动作,不能把所有超支都当成浪费。将偏差拆成范围变化、价格变化、用量变化、进度延误和估算误差,并核对合同、变更记录及实际消耗。若是需求增加且带来明确业务价值,应评估追加预算或以新范围替换旧范围;若是用量高于计划但交付范围未变,应检查资源利用率、供应商计费规则和技术方案;

若因延期产生额外人力或服务费,则要把时间影响一并纳入预测。判断时至少并列比较三种方案:维持范围并追加预算、缩减低优先级范围、延长工期或更换实施方式,同时列出成本、交付时间、质量和风险影响。PMO的职责是提供可核验的选项与后果,不是单纯压低支出。

未经批准的范围变更应暂停新增承诺,但已签合同的义务不能靠内部停单自动取消。

核心关键词

读者评论

高
高子涵

我们以前也只盯合同金额,签完后接口和培训费用陆续出来,预算才开始吃紧。把已承诺成本和完工估算放在一起看,确实比看付款进度更有预警作用。

朱
朱清越

同范围比价很重要,但实际操作中各家对实施边界的描述经常不一致。除了做报价表,最好让业务和技术一起确认交付清单,否则表格齐了,比较口径还是可能不齐。

徐
徐浩然

变更单能留痕,不过小项目若每次调整都走完整审批,周期可能被拉长。按金额和业务影响分级处理会更实际,也要明确哪些情况可以先处理、后补评估。

文章包含AI辅助创作:采购成本管理指南:PMO如何做好成本管理,协同管理全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/590303

赞 (0)
飞飞飞飞
预计成本落地方案:PMO开展成本管理的数据分析案例解析
上一篇 42分钟前
下一篇 40分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
